17週目
建物が完成しました
建物完成

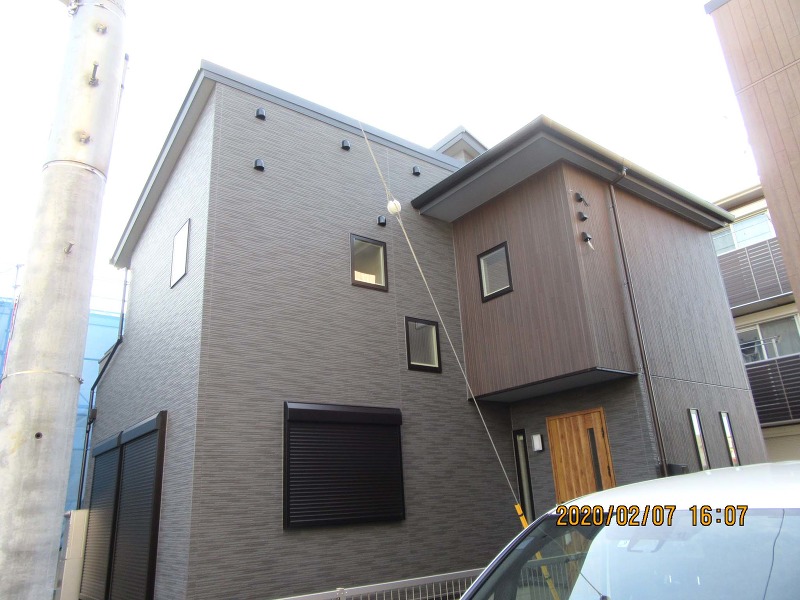

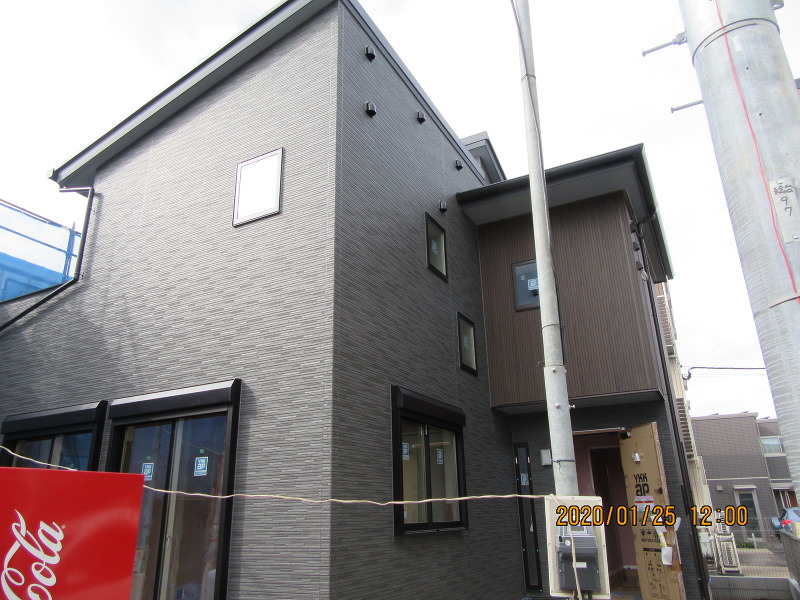

完成外観です。
内部クリーニング完了

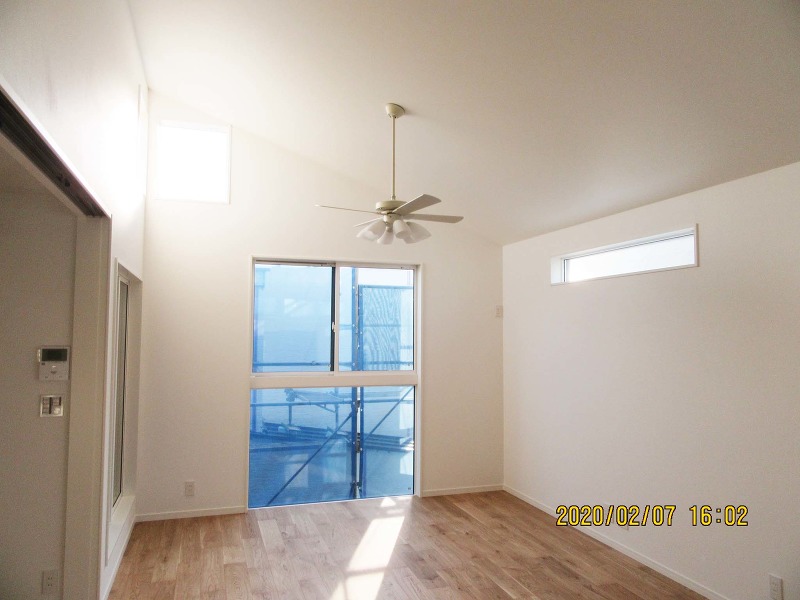

リビング。

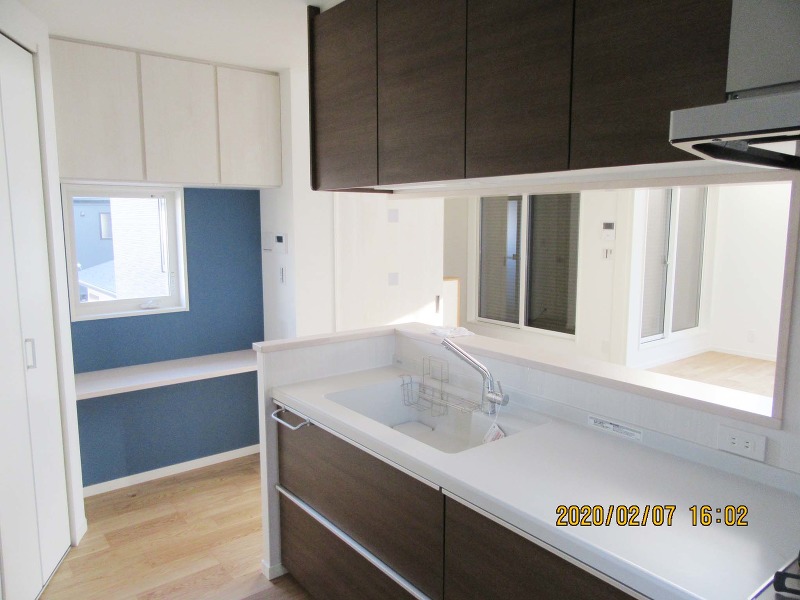

キッチン。

1階洋室。

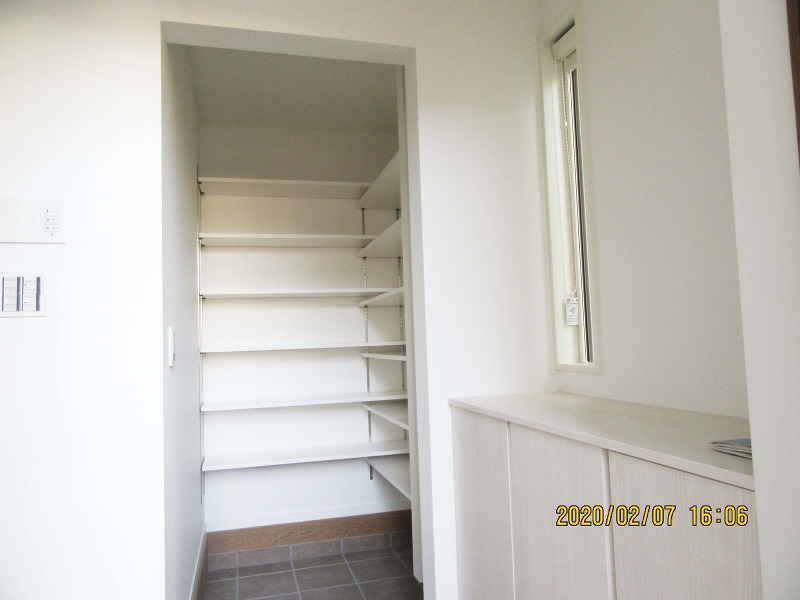

玄関ホール、シューズインクローゼット。
16週目

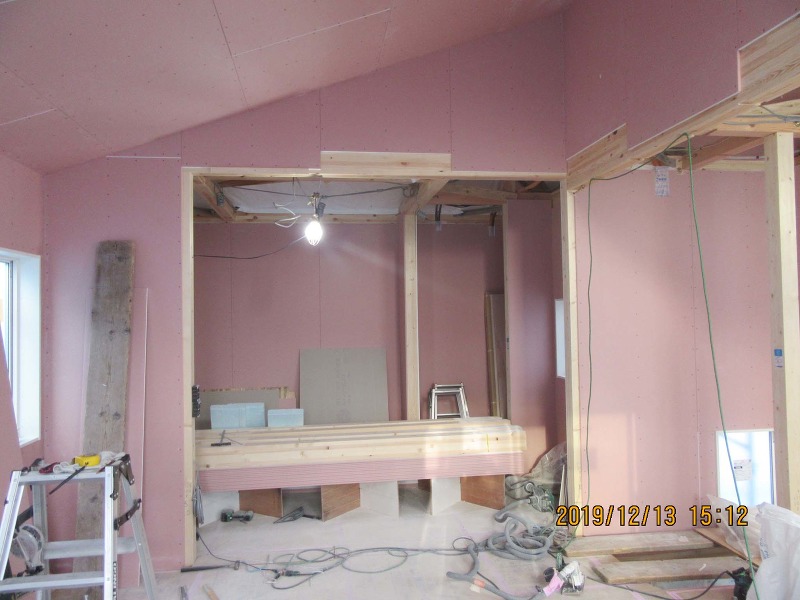

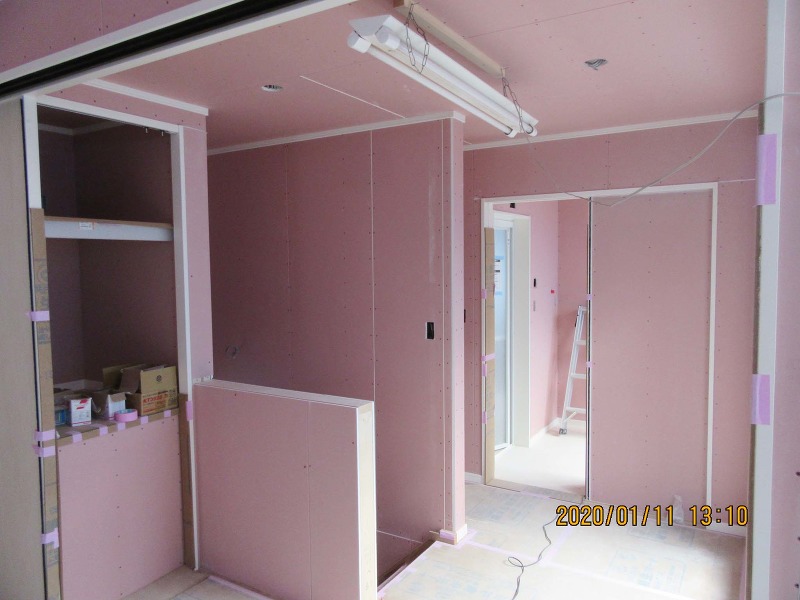

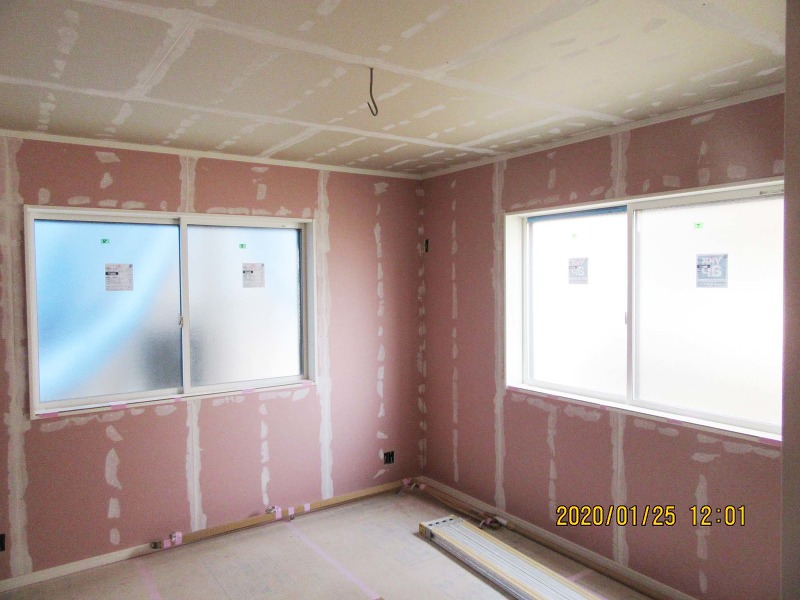

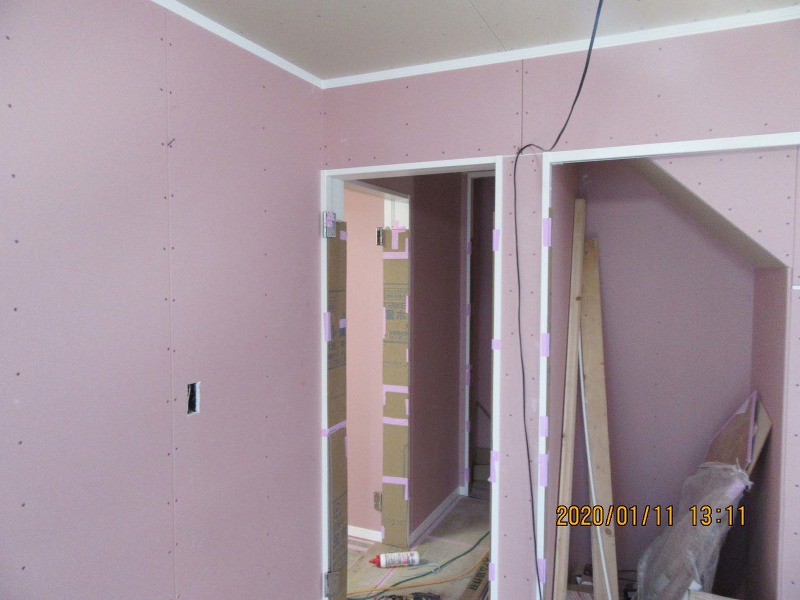

クロス貼りが終わりました
内装工事

クロス貼り完了です。
雑工事

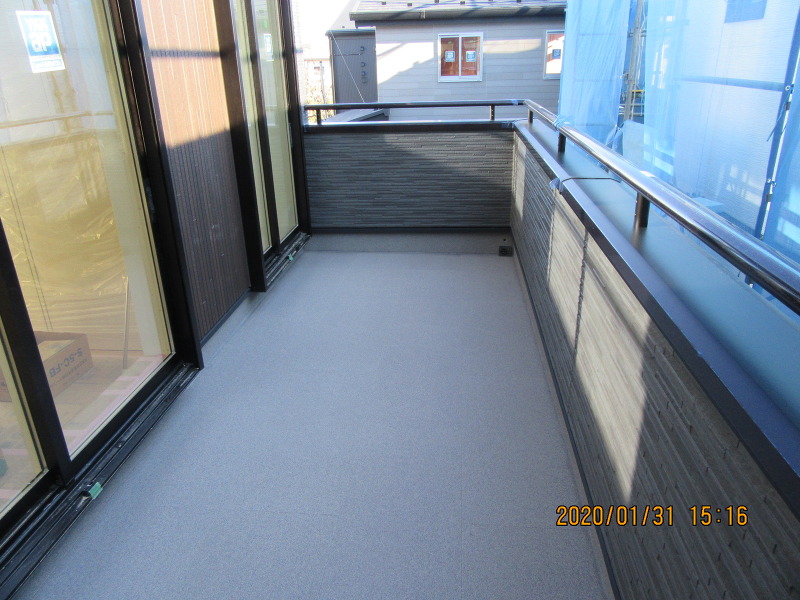

バルコニー手摺取り付け、床仕上げ完了です。
15週目

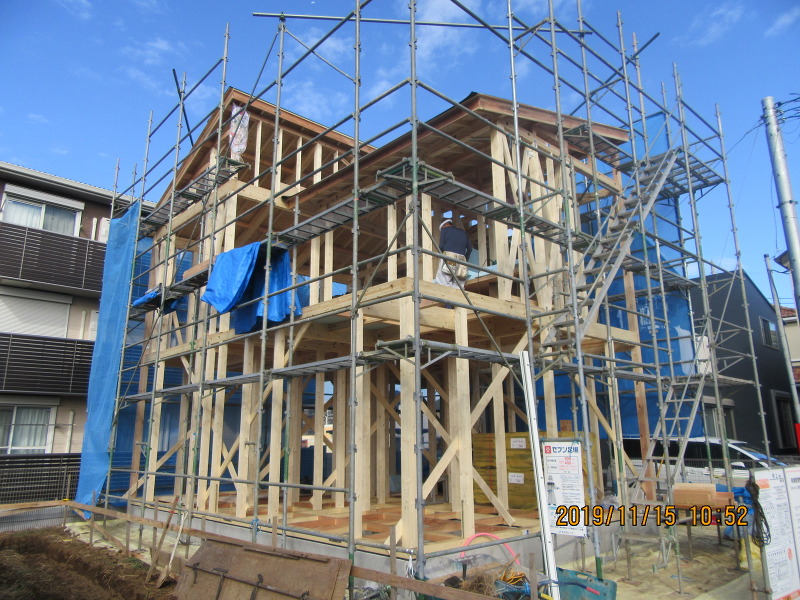

外部足場が解体されました
仮設工事

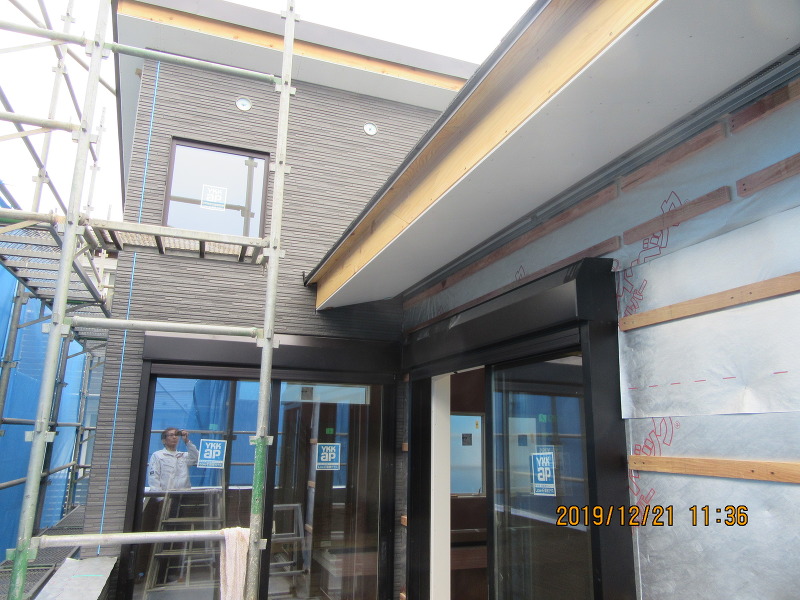

外部足場が解体されました。
木工事
1階クロス下地パテ処理完了です。
2階クロス下地パテ処理完了です。
14週目

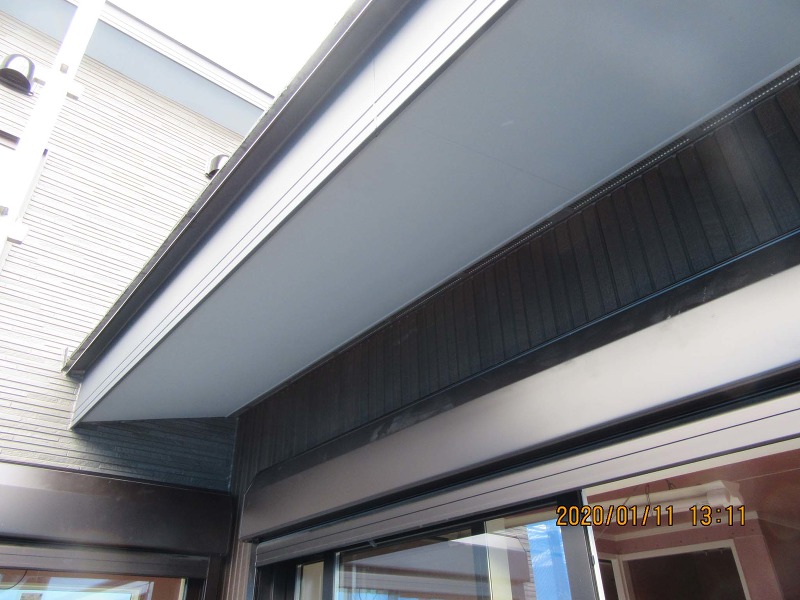

雨樋が取り付けられました
板金工事

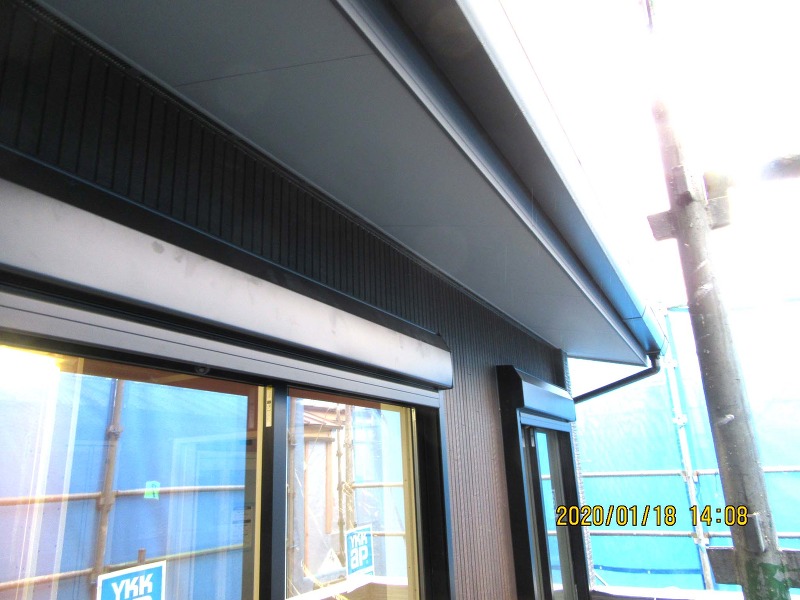

雨樋が取り付けられました。
2階木工事完了です。
13週目
サイディング張り・外部塗装が終わりました
外壁・塗装工事
サイディング張り、外部塗装完了です。
1階木工事もう少しです。
2階木工事もう少しです。
12週目
階段取り付けが完了しました

階段取り付け完了です。
2階天井ボード張り完了です。
1階天井ボード張り、建具枠取り付け完了です。
11週目
1階天井下地組み、断熱材充填が進んでいます

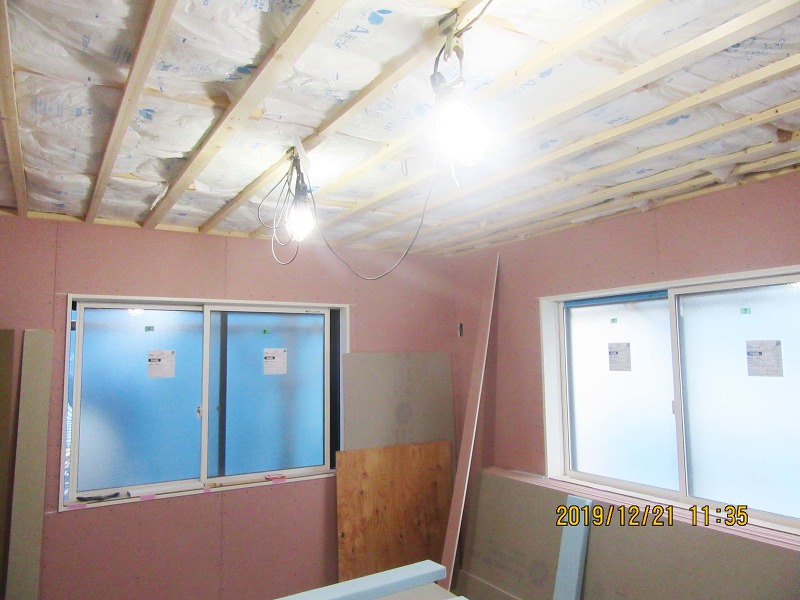

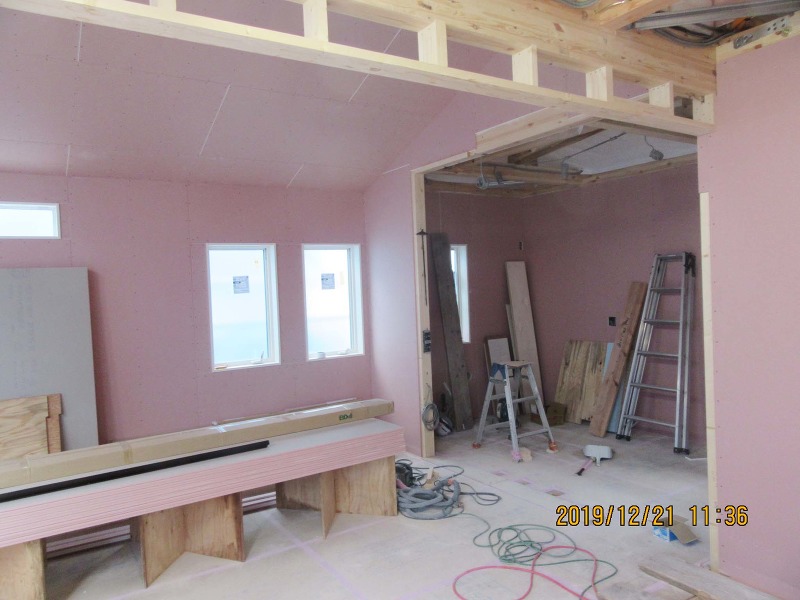

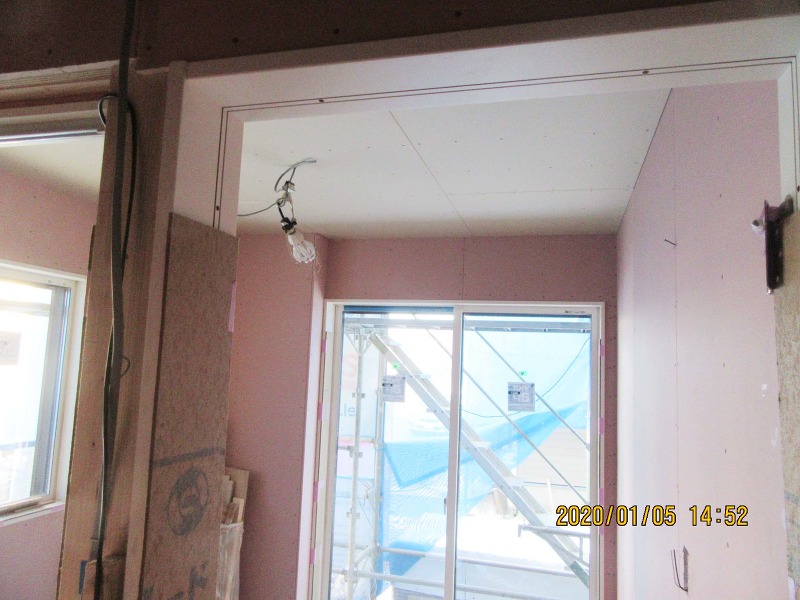

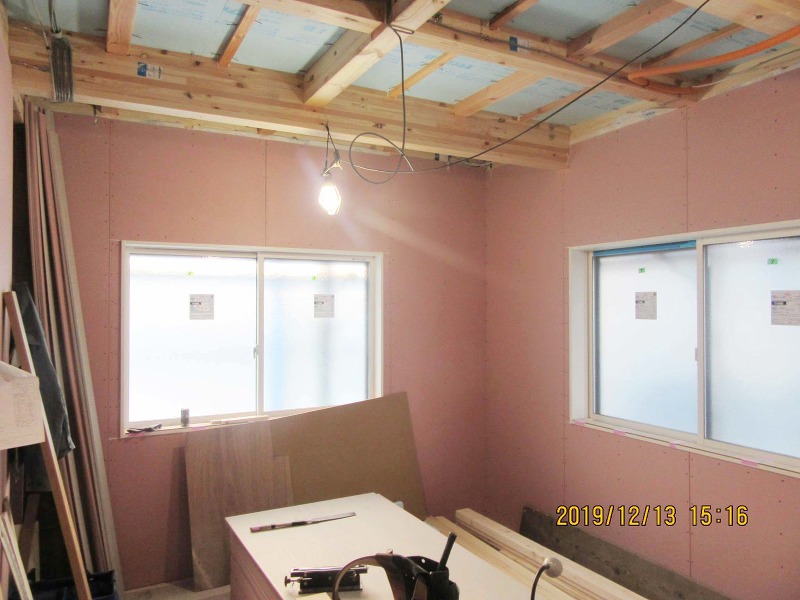

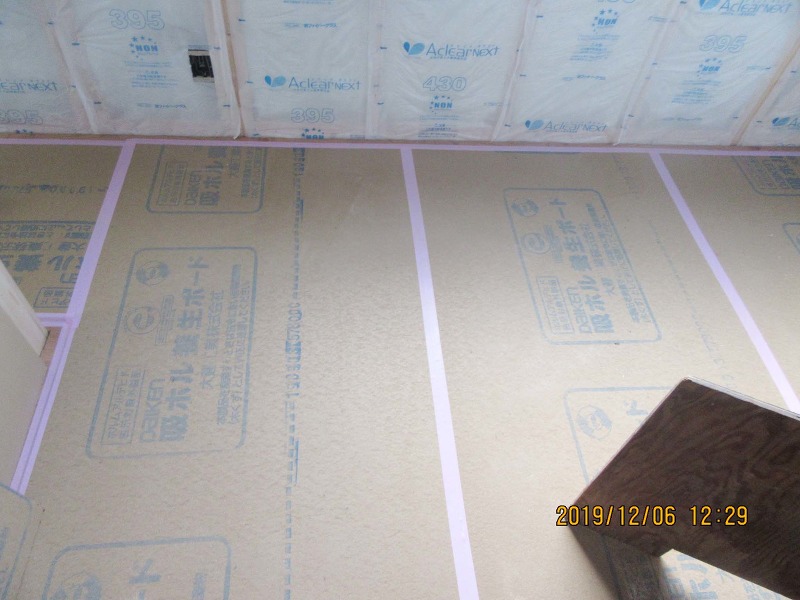

1階天井下地組み、断熱材充填が進んでいます。

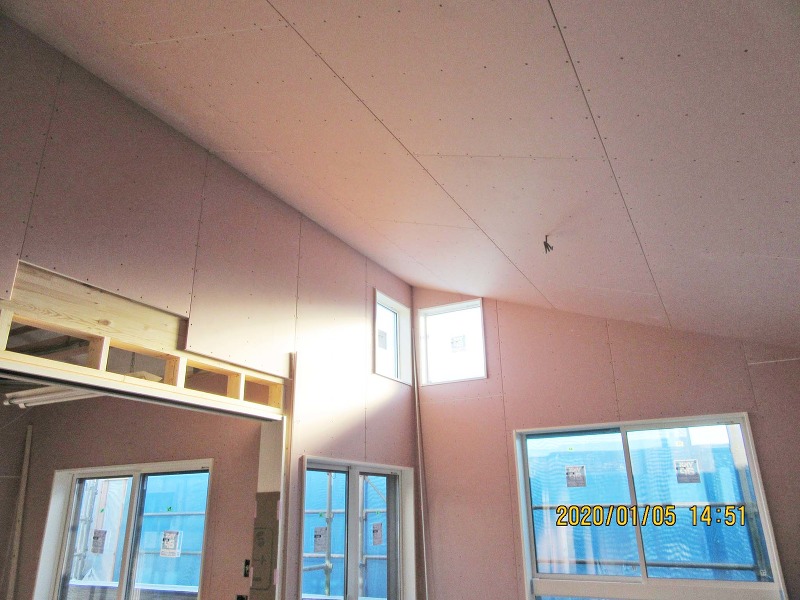

1階ボード張りが進んでいます。
2階ボード張りが進んでいます。
設備工事

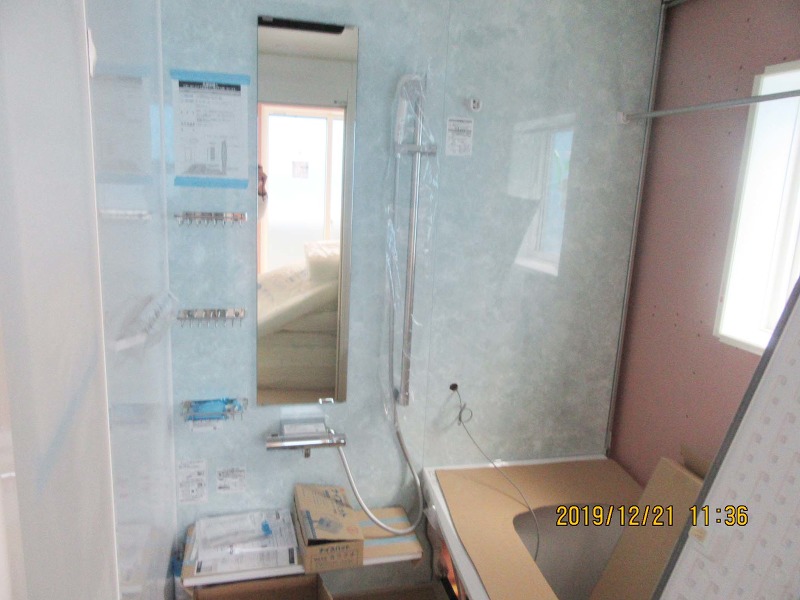

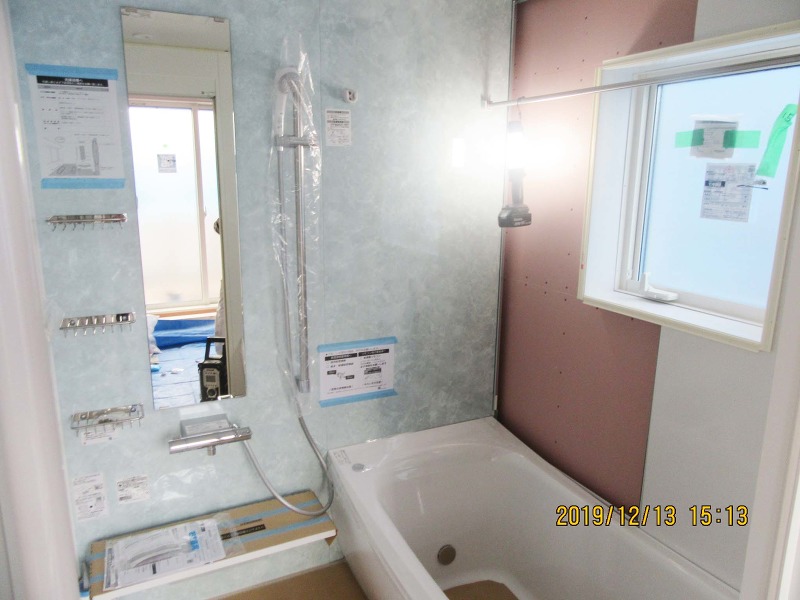

ユニットバスが設置されました。
外壁工事
サイディング張りが進んでいます。
10週目
2階壁ボード張りが進んでいます
2階壁ボード張りが進んでいます。
2階にユニットバス設置中です。
1階壁ボード張りが進んでいます。

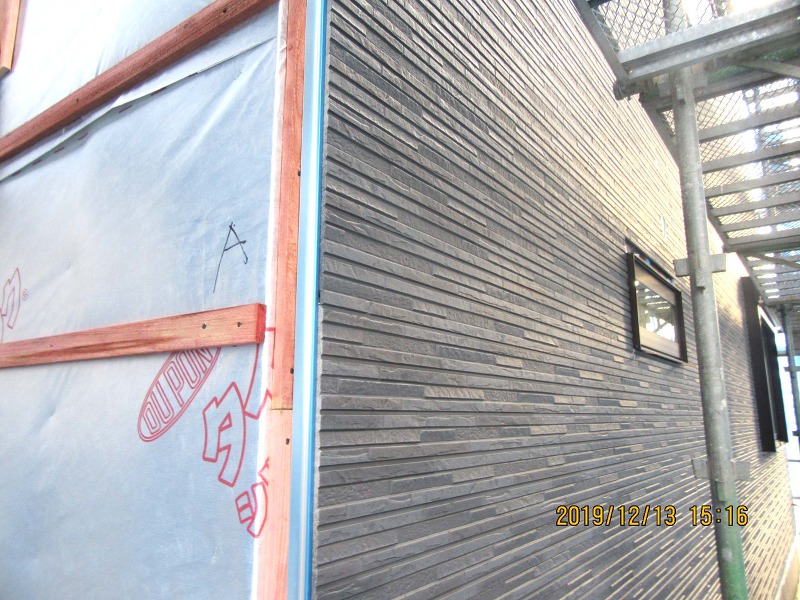

サイディング張りが始まりました。
9週目
通期胴縁取り付け、軒天下地組み完了です
通期胴縁取り付け、軒天下地組み完了です。
床フローリング張りが始まっています。

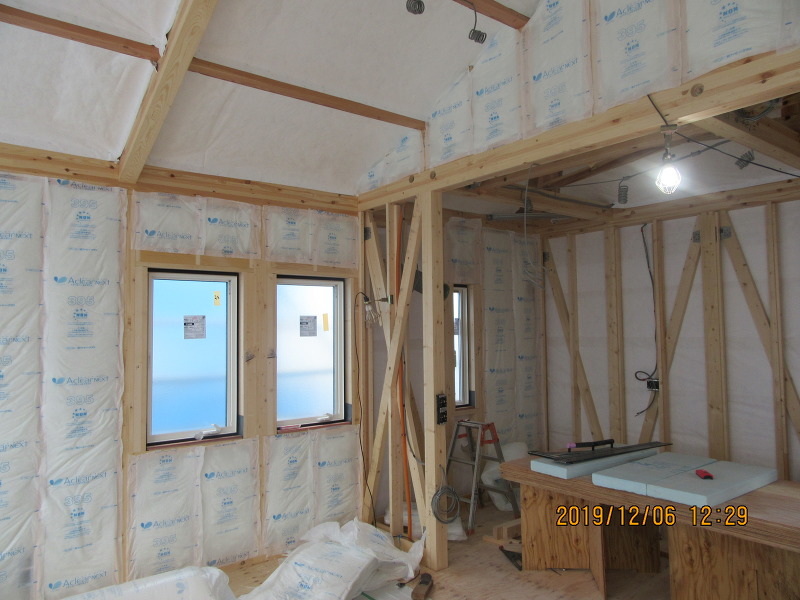

壁断熱材充填中です。

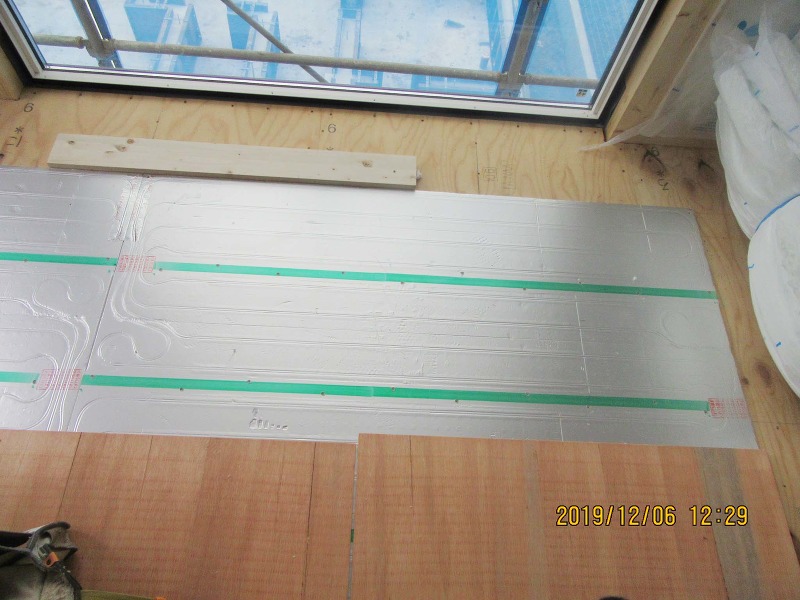

床暖房パネルが設置されました。
8週目
外部タイベックを張っています

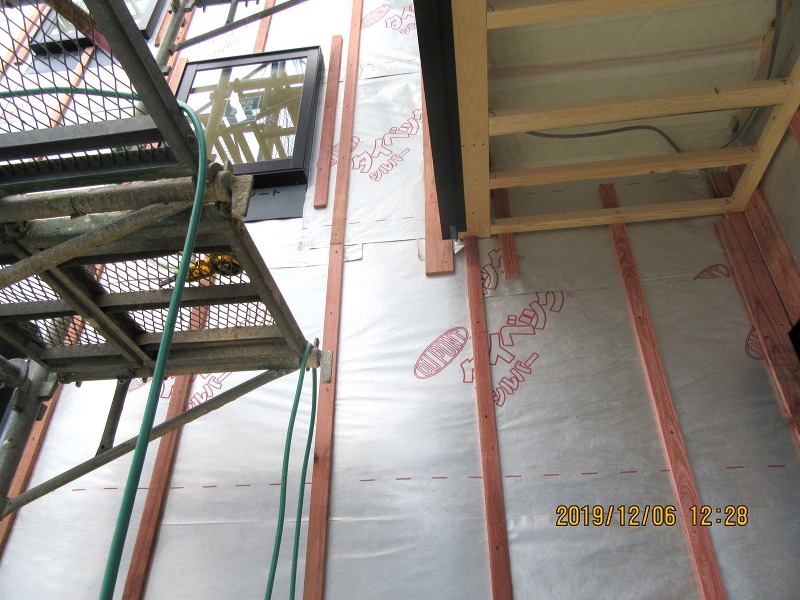

外部タイベックを張っています。

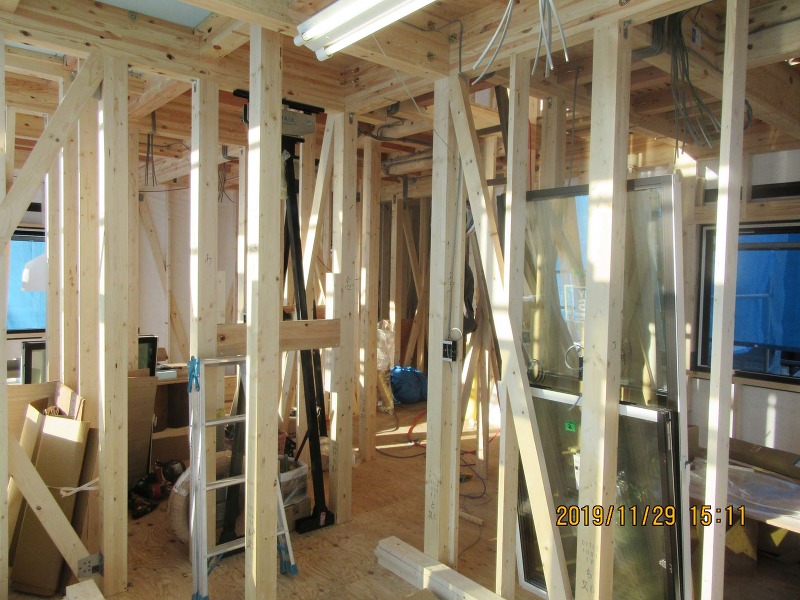

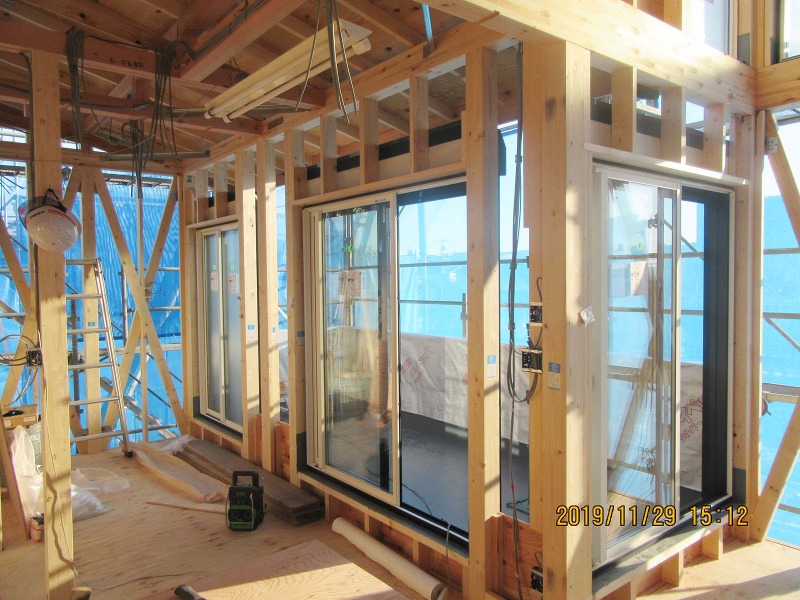

サッシが取り付けられました。

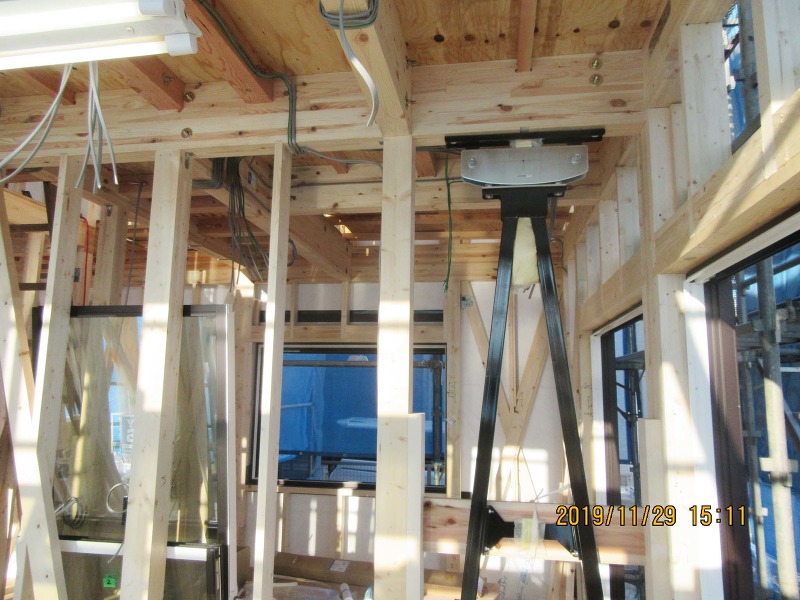

制振装置ミライエが設置されました。
1階構造躯体完了です。
7週目

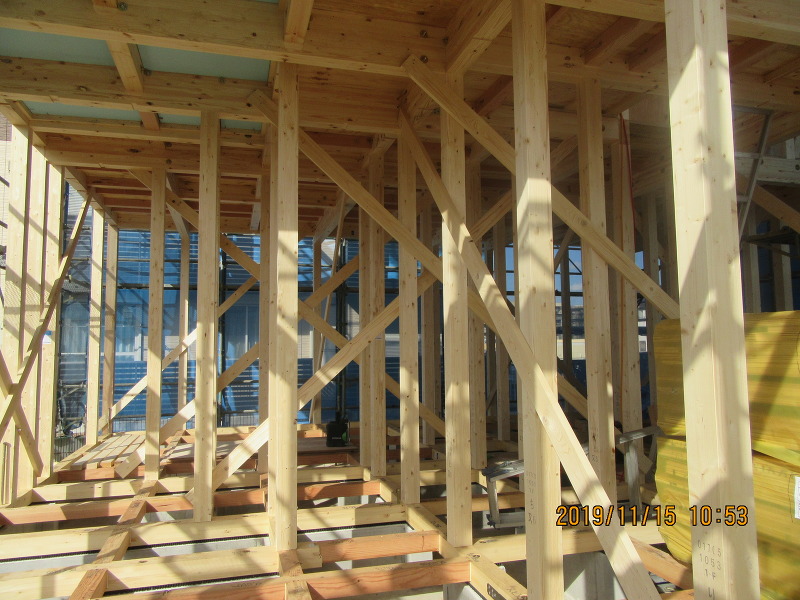

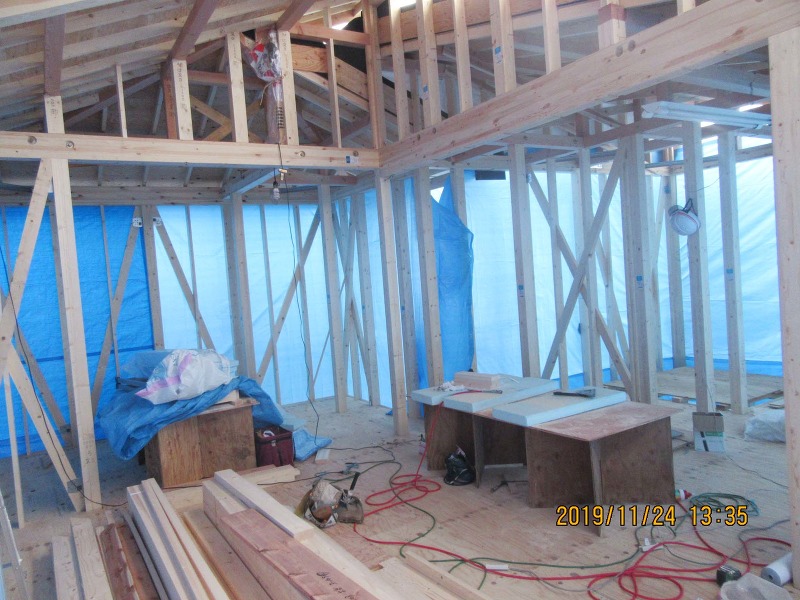

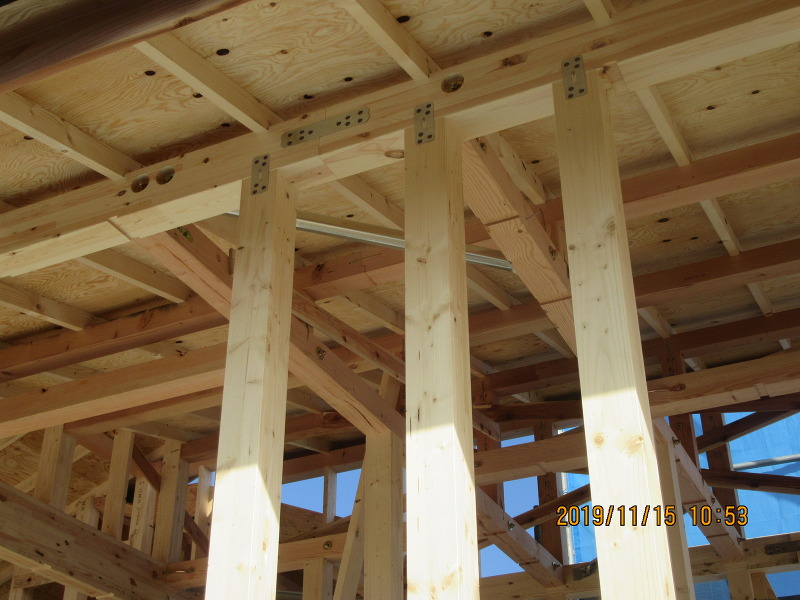

2階構造躯体完了です
2階構造躯体完了です。
防水工事

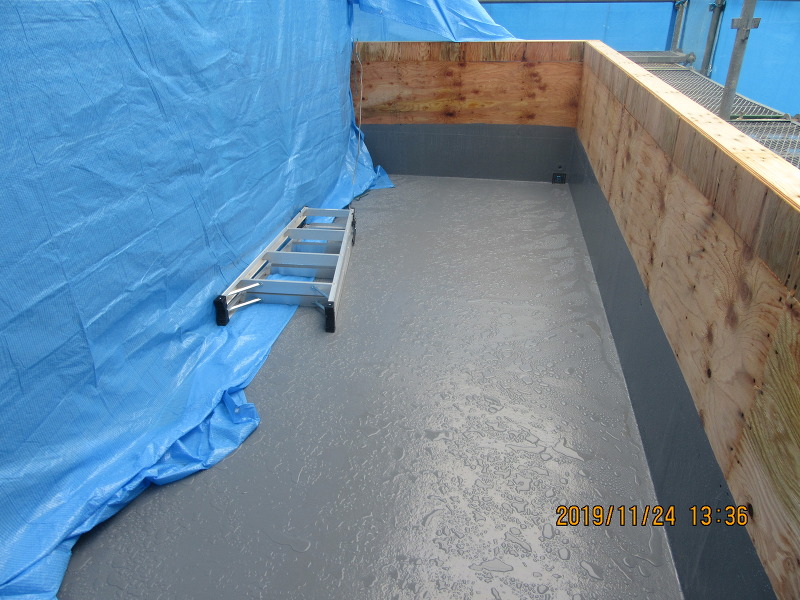

バルコニー防水完了です。
6週目

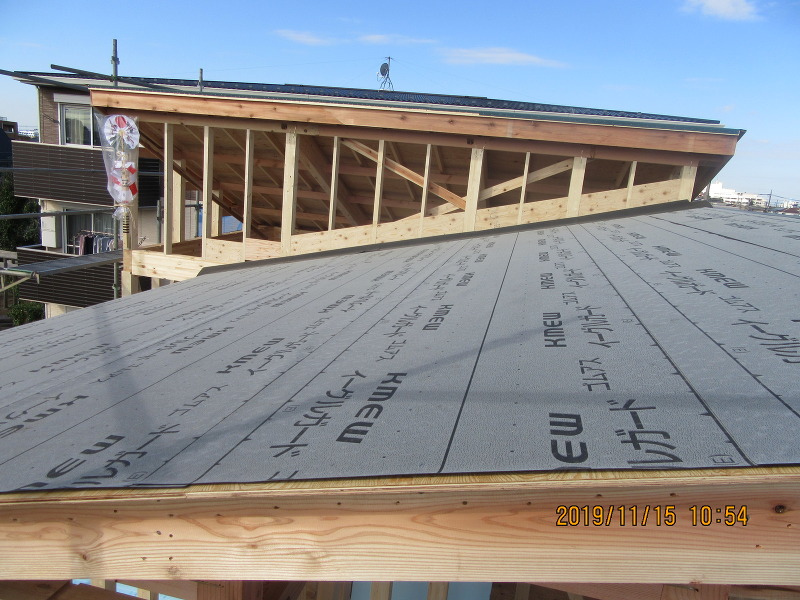

下地ルーフィングが張られました
屋根工事
下地ルーフィングが張られました。
小屋組み完了です。

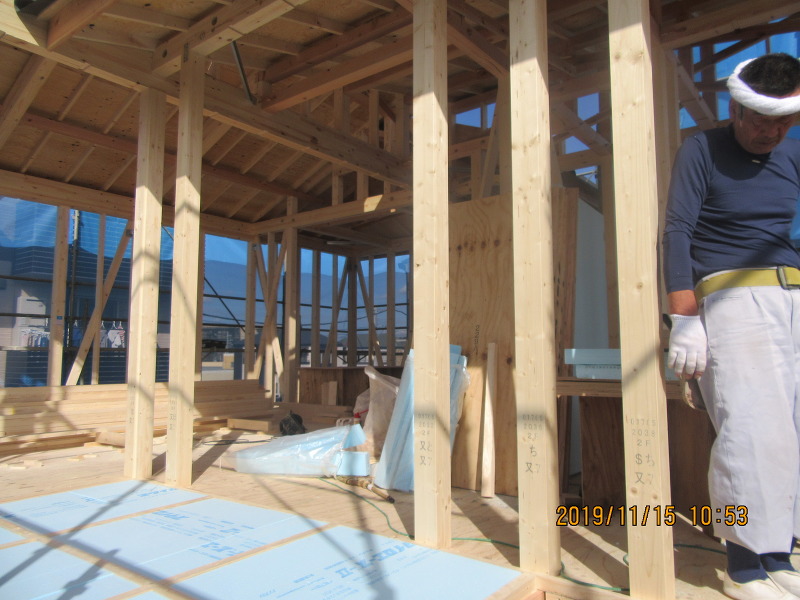

2階建て方完了です。
1階建て方完了です。
上棟完了です。
5週目

土台を敷いています
土台を敷いています。
4週目

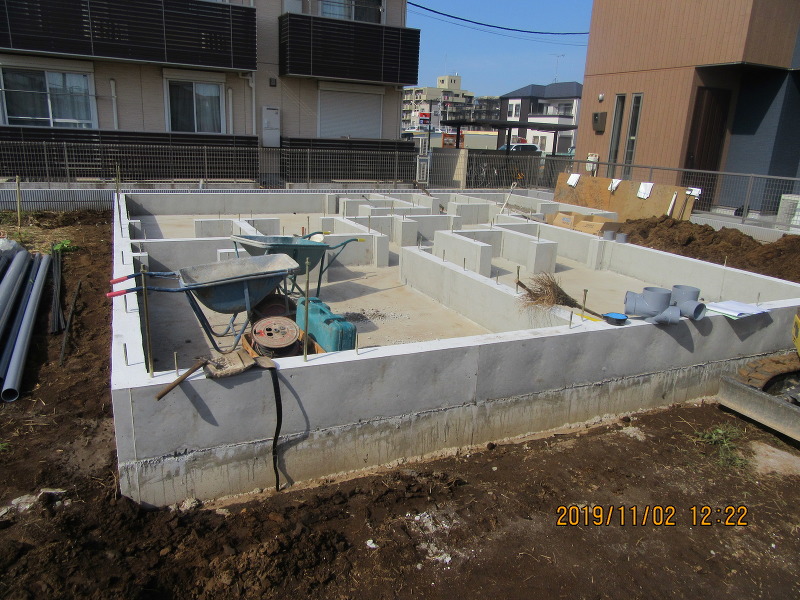

基礎が完成しました
基礎工事
基礎完成です。
3週目

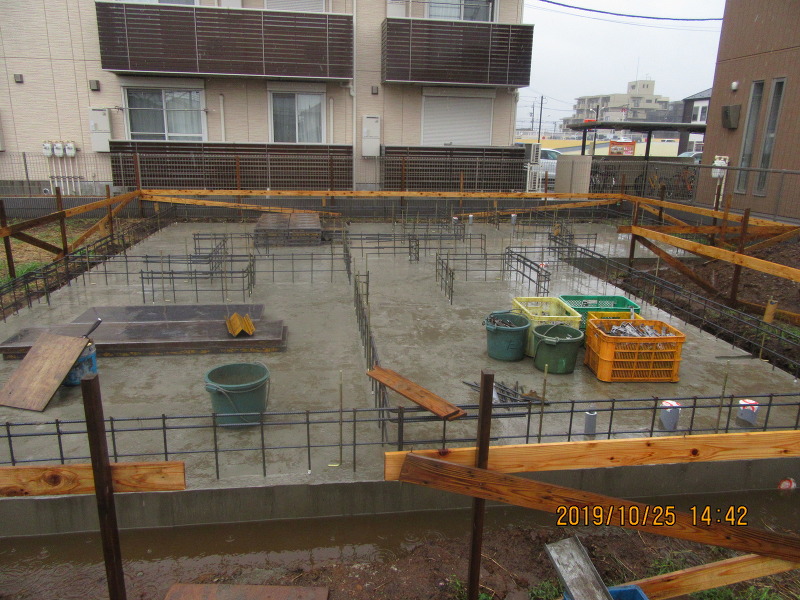

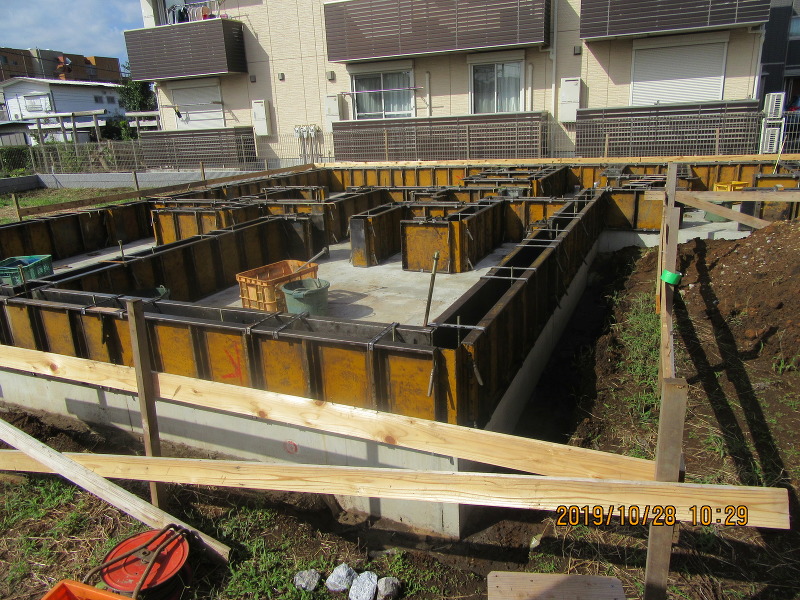

型枠が組まれました
型枠が組まれました。

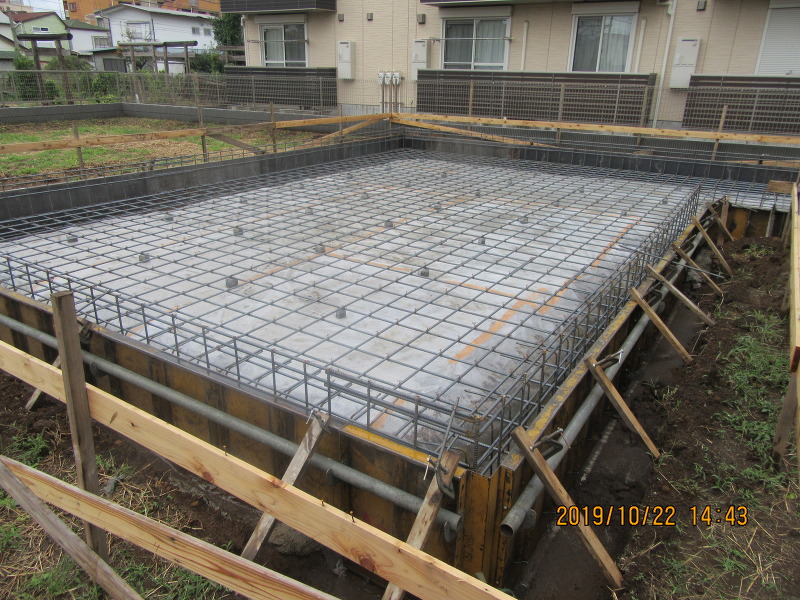

配筋が終わり、ベースコンクリートが打設されました。
配筋が始まっています。
2週目

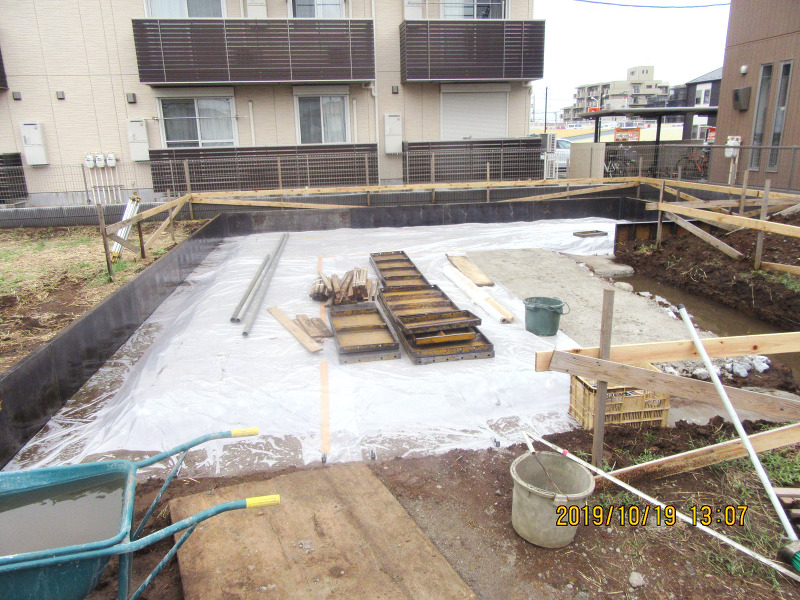

割栗、防湿シート敷き完了です
1週目

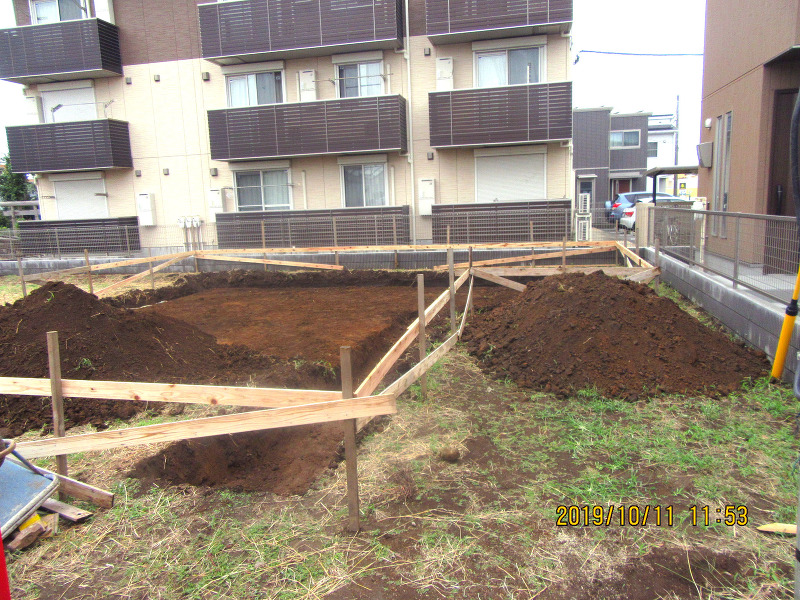

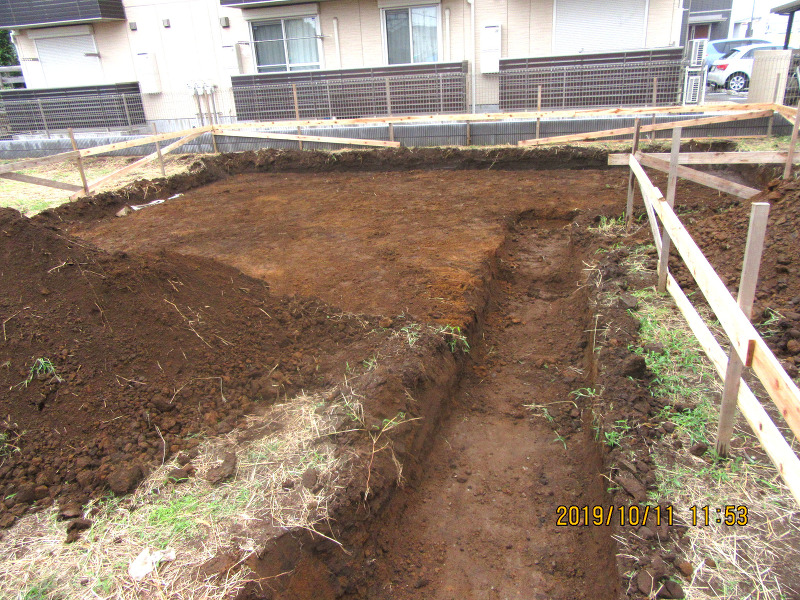

根切りが始まっています
根切りが始まっています。
やり方が出されました。
