20週目

建物が完成しました
建物完成

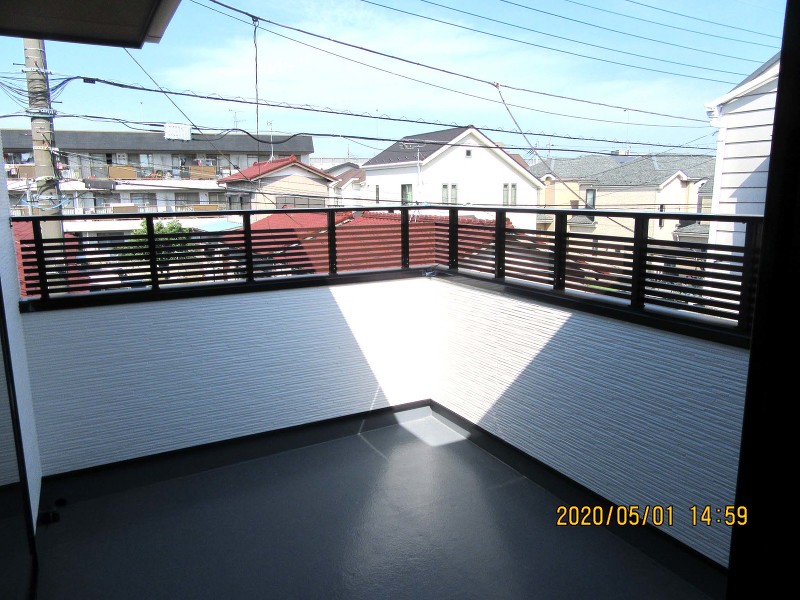

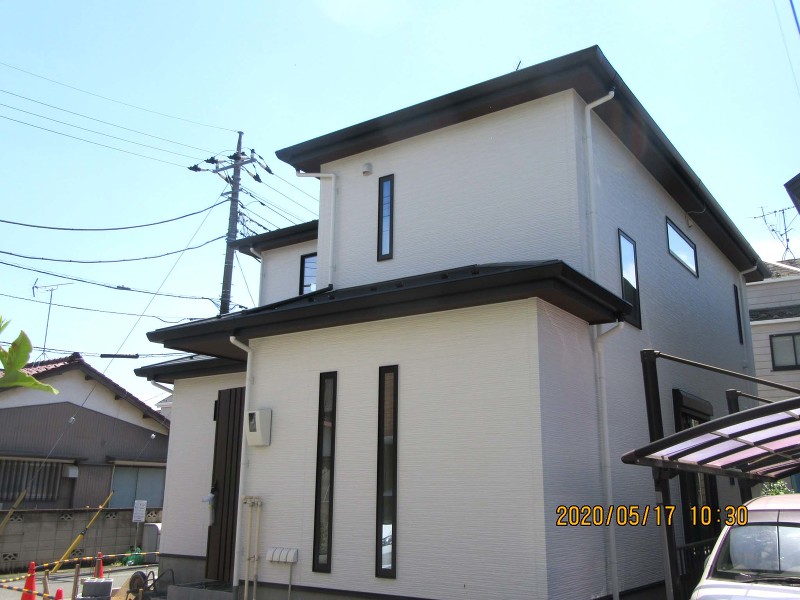

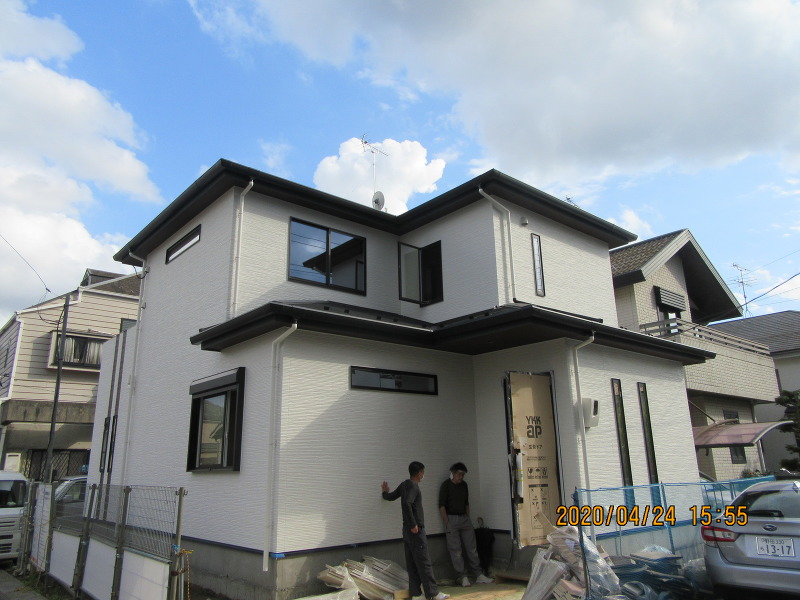

完成外観。
内部クリーニング完了

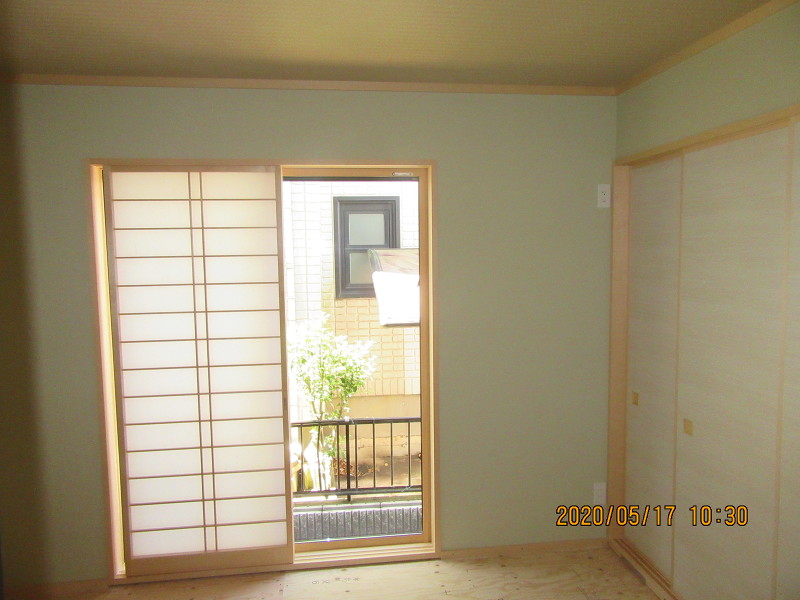

和室。

1階洋室。

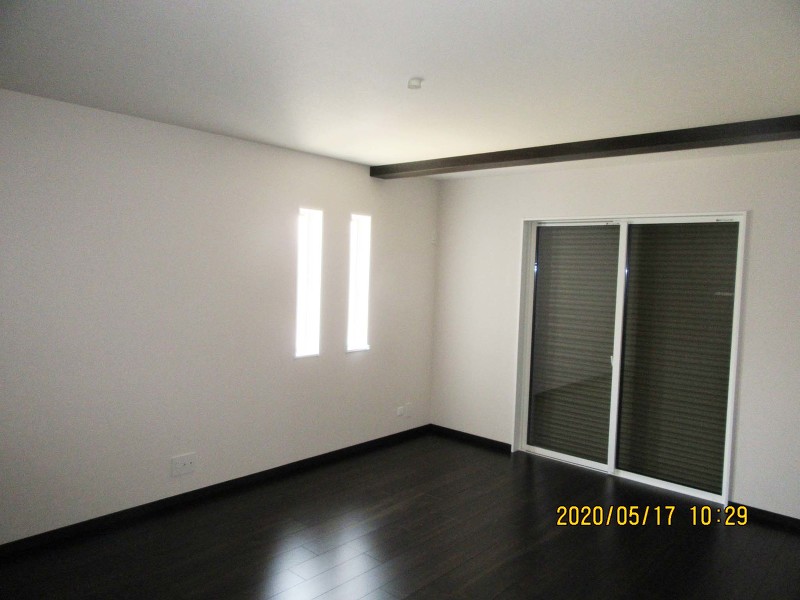

2階リビング。

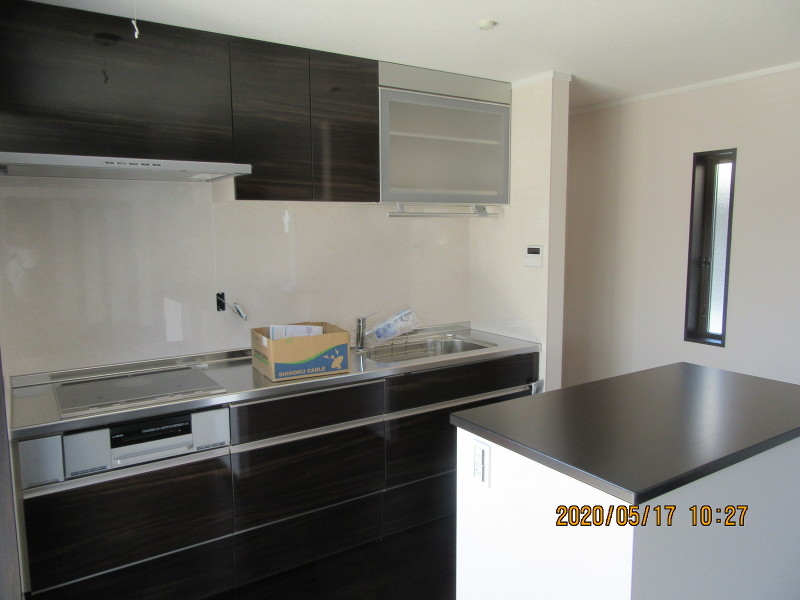

キッチン。
19週目

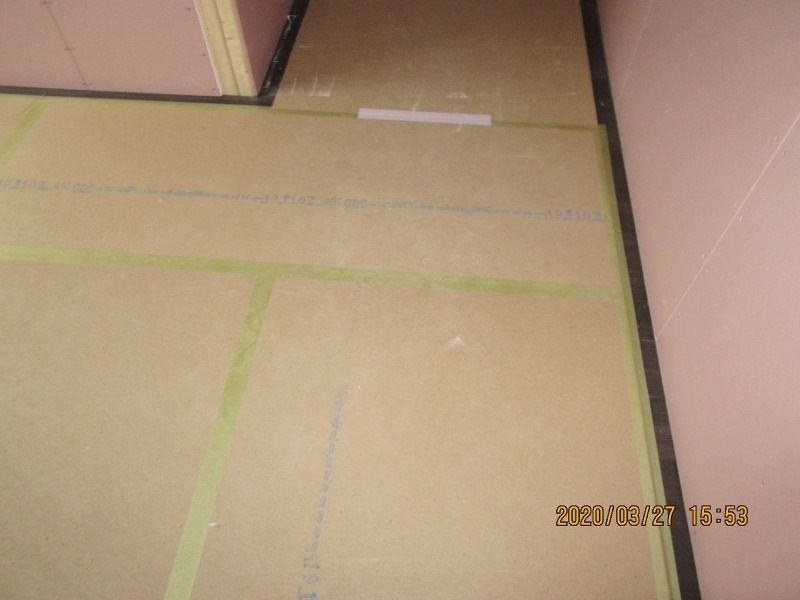

クロス貼り完了しました
内装工事
クロス貼り完了です。
設備工事
キッチンが取り付けられました。
雑工事

バルコニー床仕上げ、手摺取付け完了です。
18週目

クロス貼りが始まりました
クロス貼りが始まりました。
タイル工事

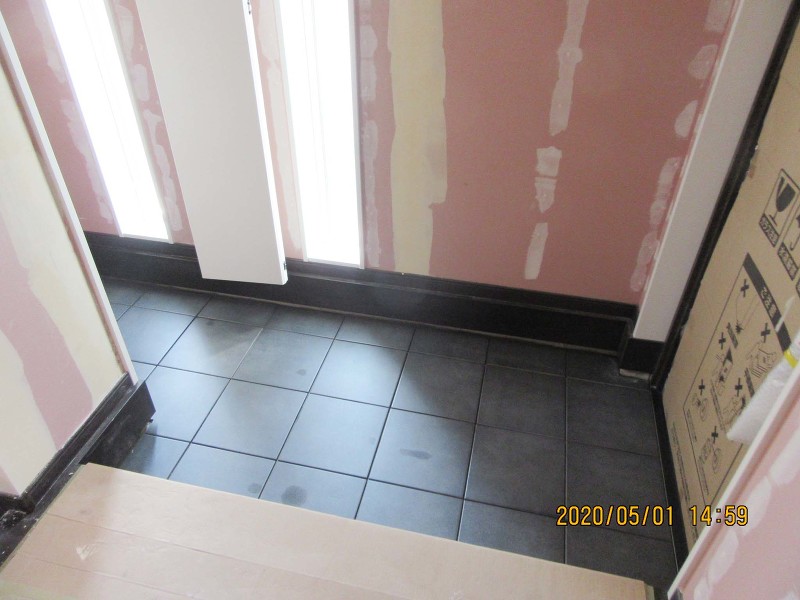

玄関タイルが貼られました。

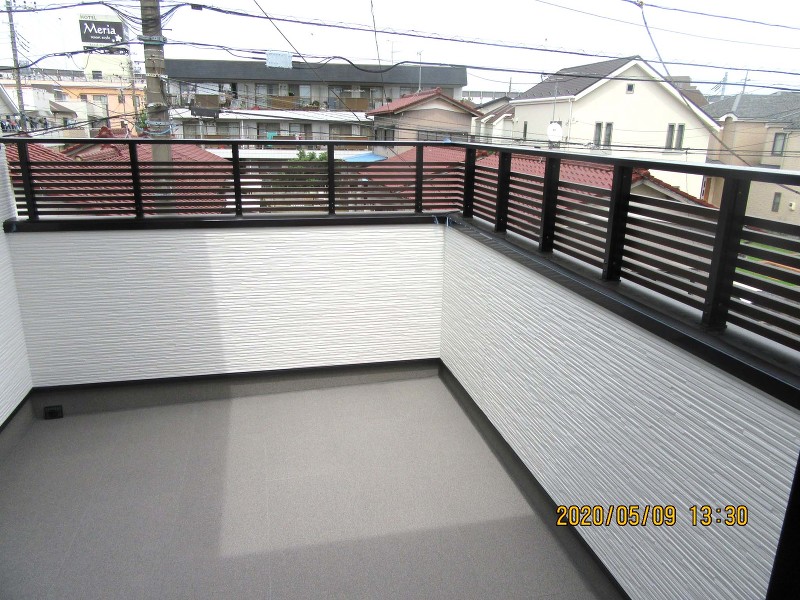

バルコニーの手摺取り付け完了です。
17週目

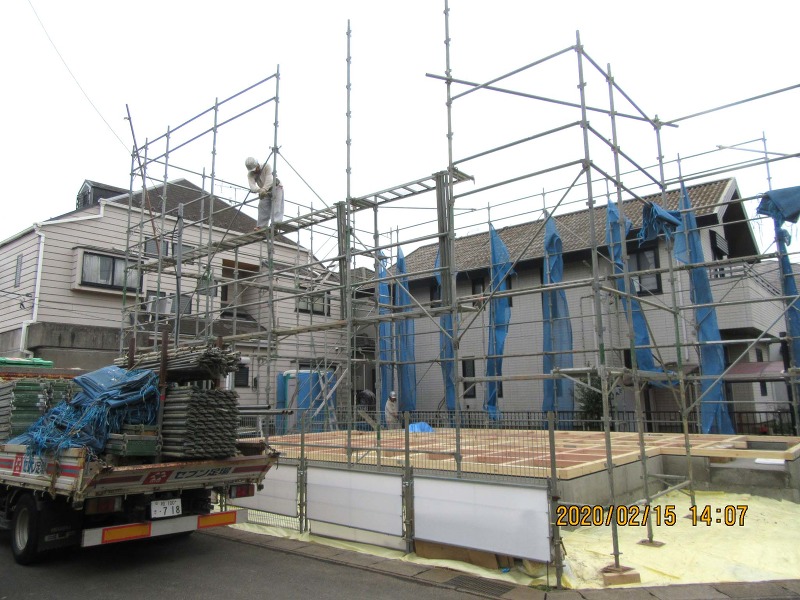

外部足場が解体されました
仮設工事
外部足場が解体されました。
木工事

1階木工事完了です。
2階木工事完了です。
16週目
外部塗装、雨樋取付け完了です
塗装、板金工事
外部塗装、雨樋取付け完了です。

1階天井下地組み中です。

2階天井ボード張り完了です。
15週目
1階建具枠取り付け完了です

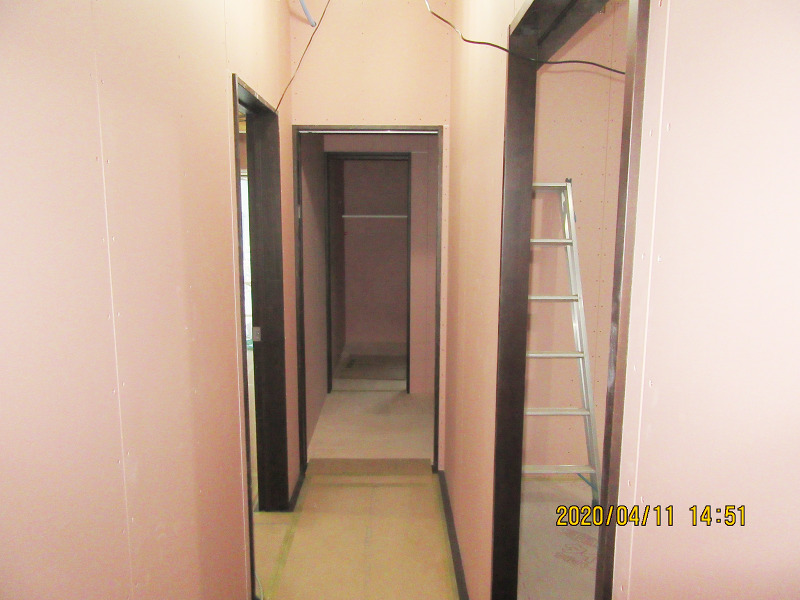

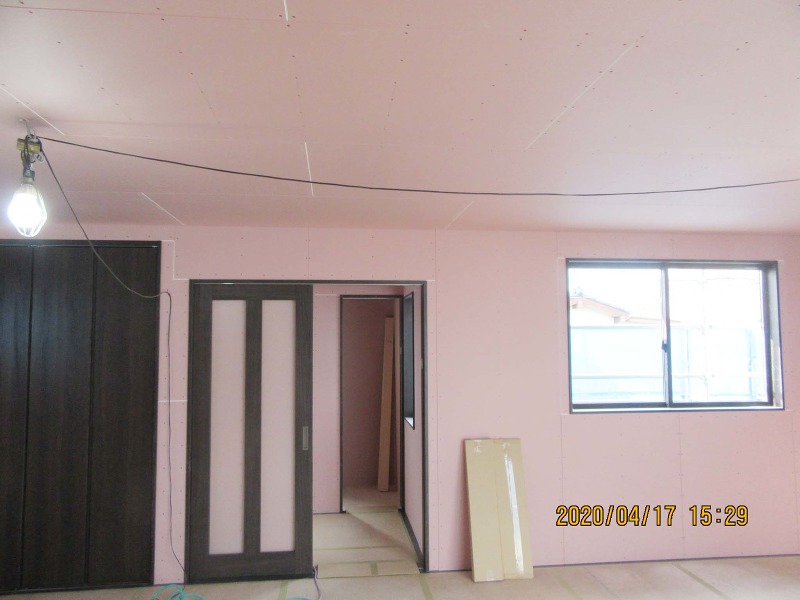

1階建具枠取り付け完了です。

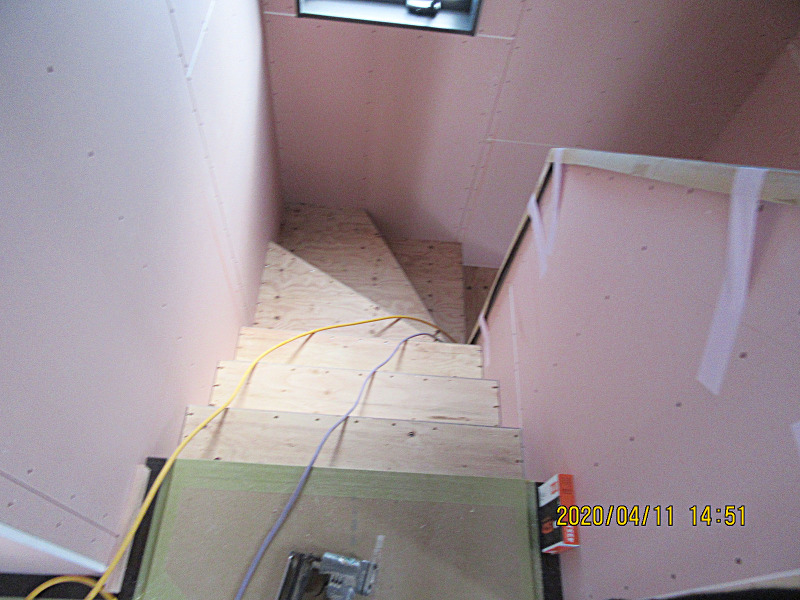

階段下地完了です。
14週目
コーキング中です
外壁工事
コーキング中です。

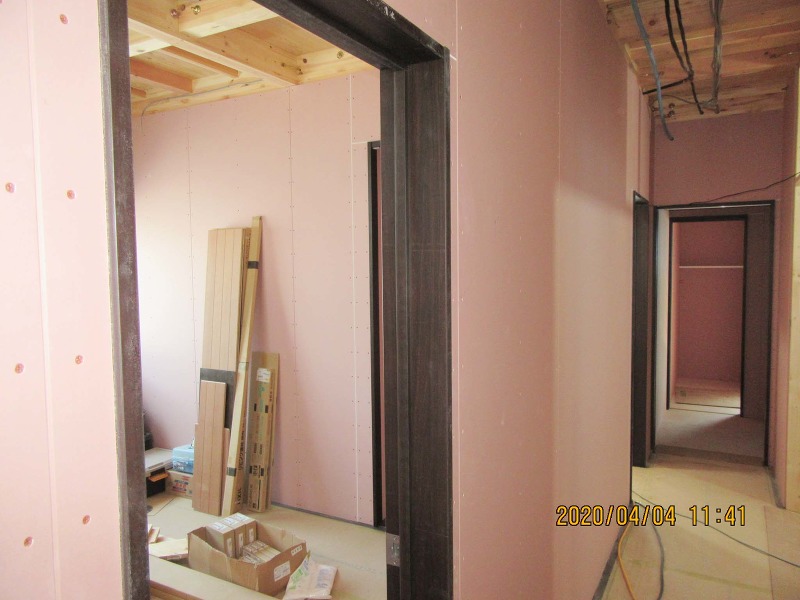

1階壁ボード張り、建具枠取り付けが進んでいます。
2階壁ボード張り完了です。
13週目
ユニットバスが設置されました

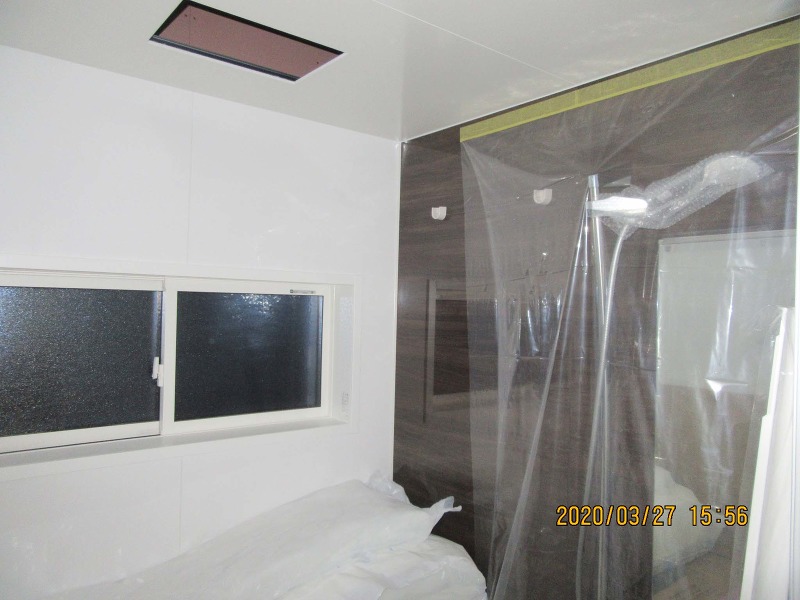

換気乾燥機を除いて、ユニットバスの設置完了です。

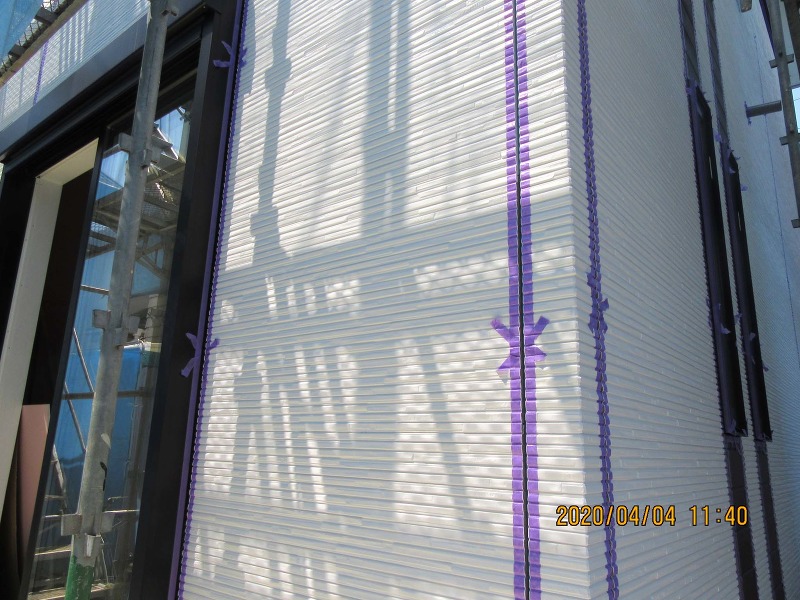

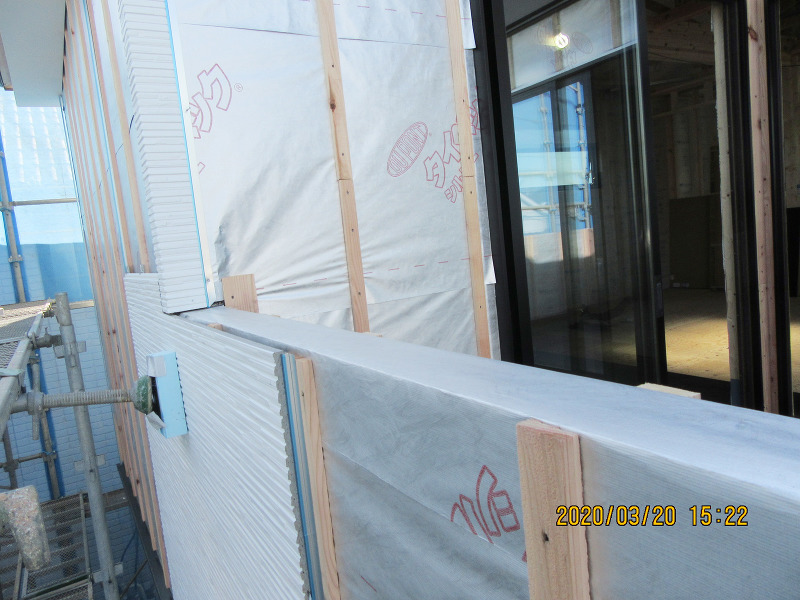

サイディング張りが進んでいます。
2階壁ボード張りが進んでいます。

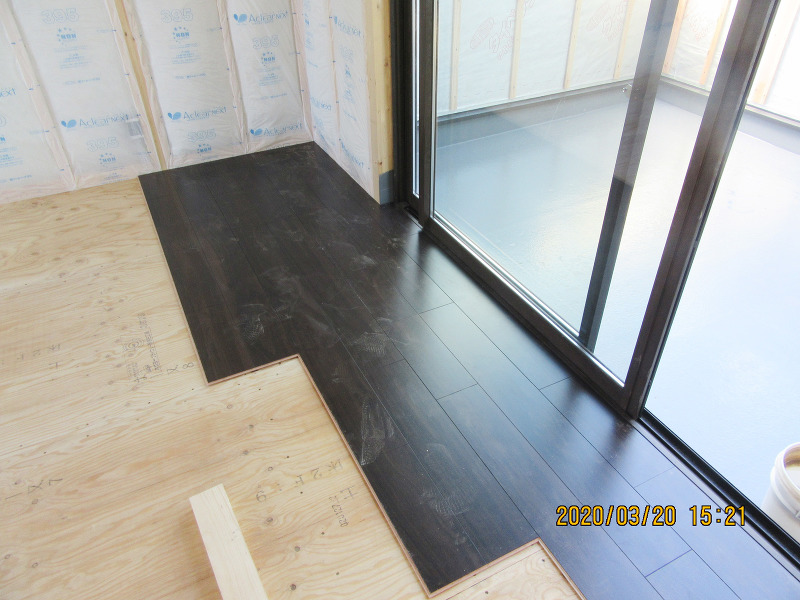

床フローリング張り完了です。
1階壁ボード張りが始まりました。
12週目
断熱材充填完了です

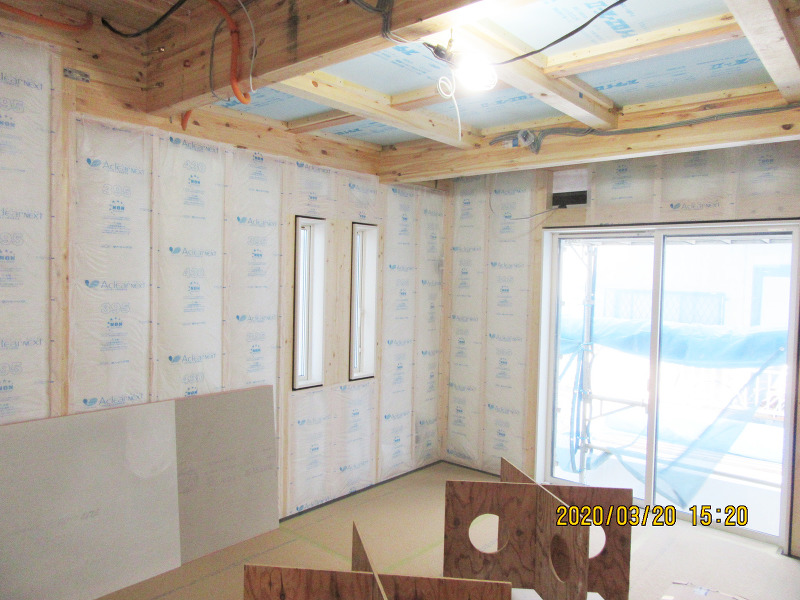

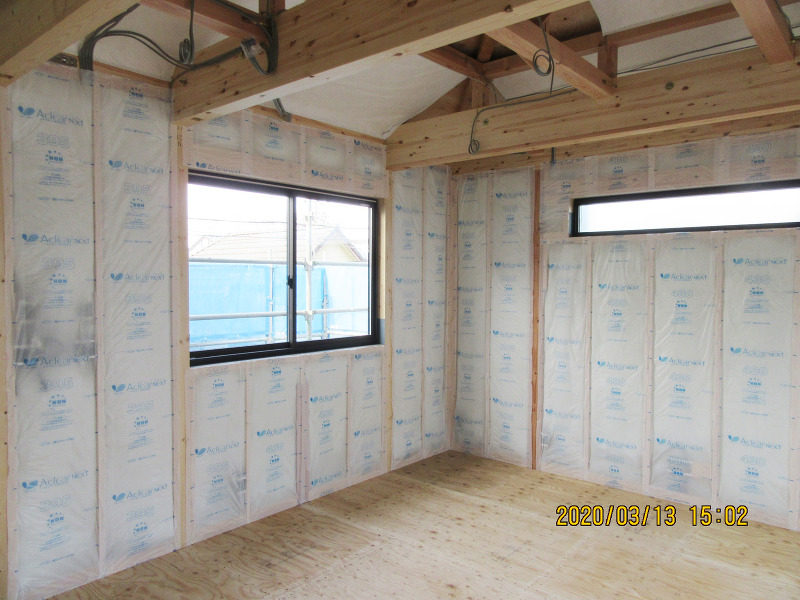

断熱材充填完了です。
サイディング張りが始まりました。
床フローリング張りが始まっています。
11週目
内部電気配線完了しました
電気工事

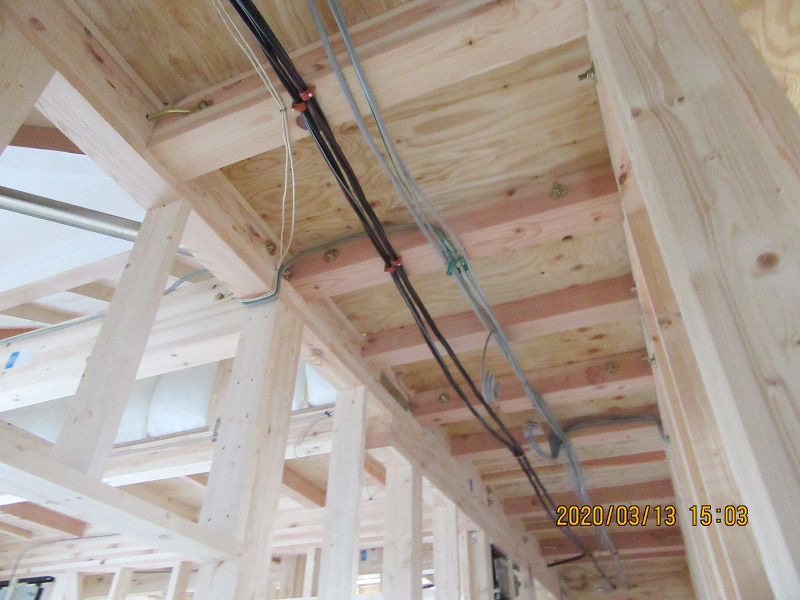

内部電気配線完了です。

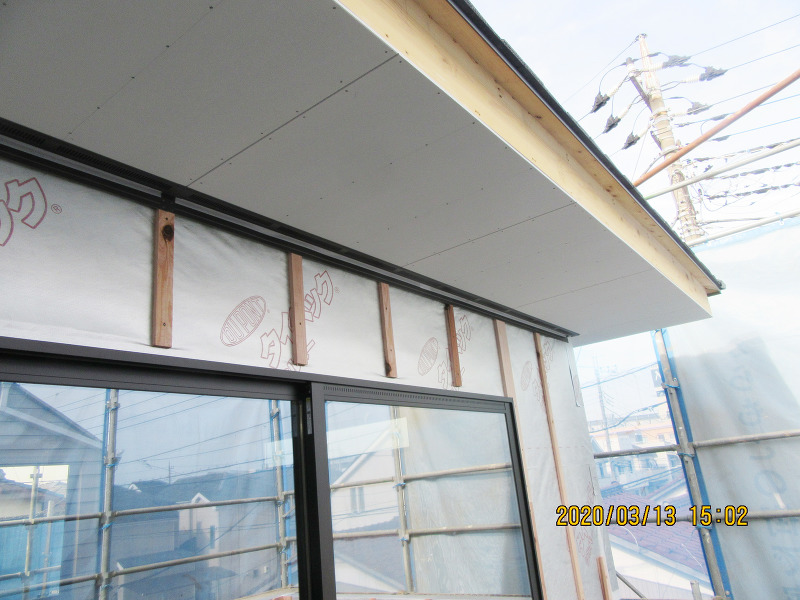

軒天が取り付けられました。
壁断熱材充填中です。
10週目
制振装置ミライエが設置されました

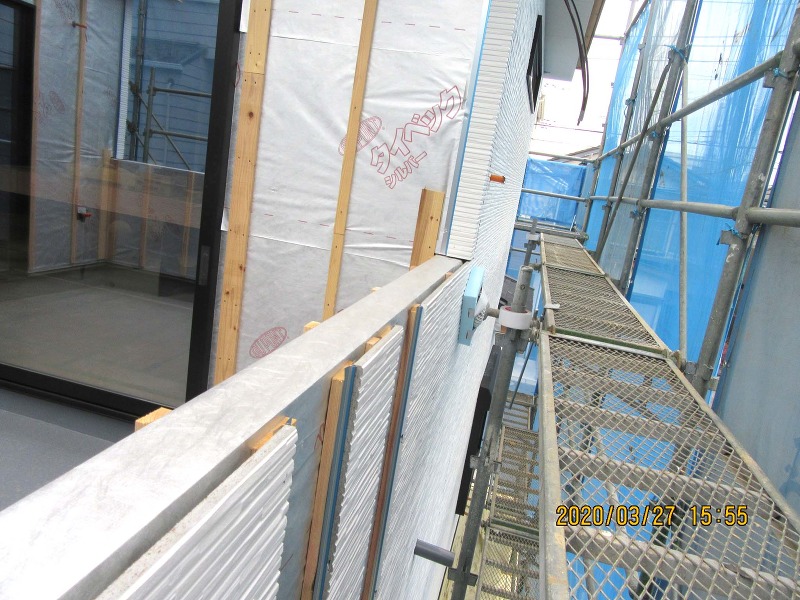

外部タイベックが張られました。

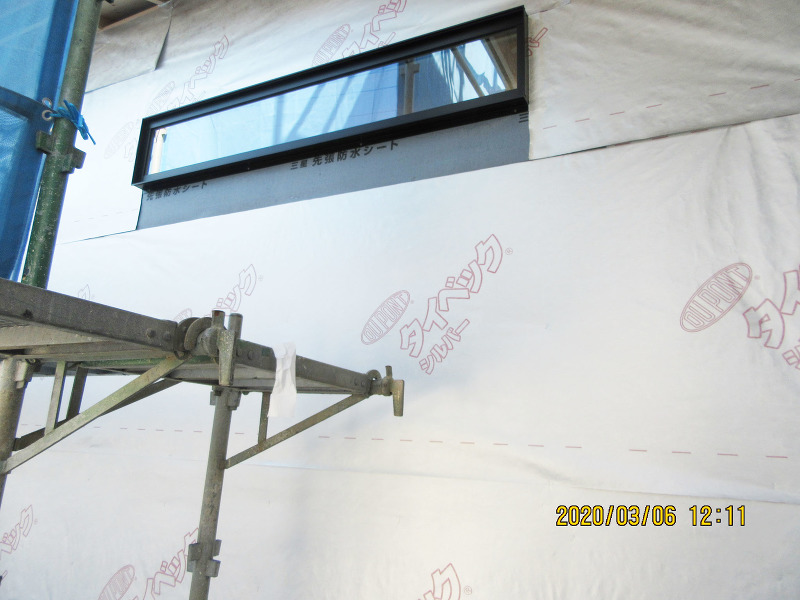

サッシが取り付けられました。
小屋裏にタイベックが張られました。
屋根工事

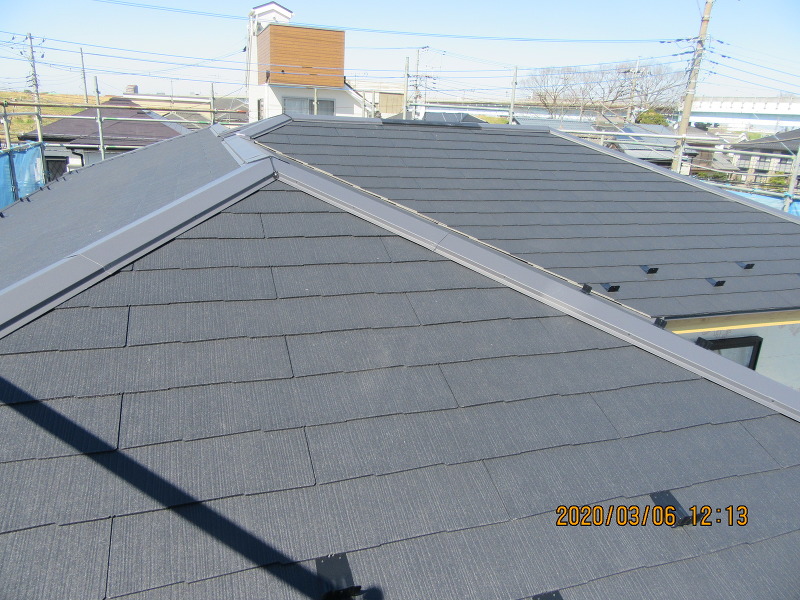

コロニアル葺き完了です。
9週目
コロニアル葺きが進んでいます
コロニアル葺きが進んでいます。

1階構造躯体完了です。

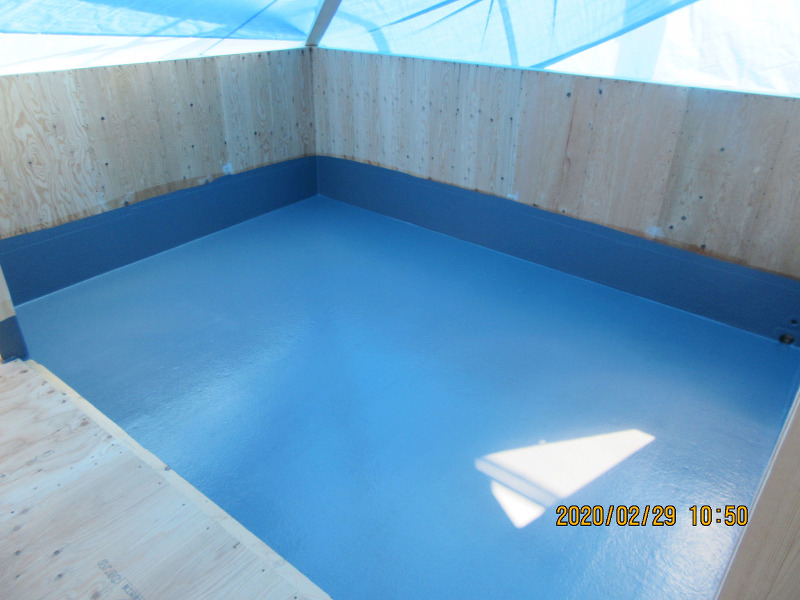

バルコニー防水完了です。
8週目
屋根の下地ルーフィングが張られました

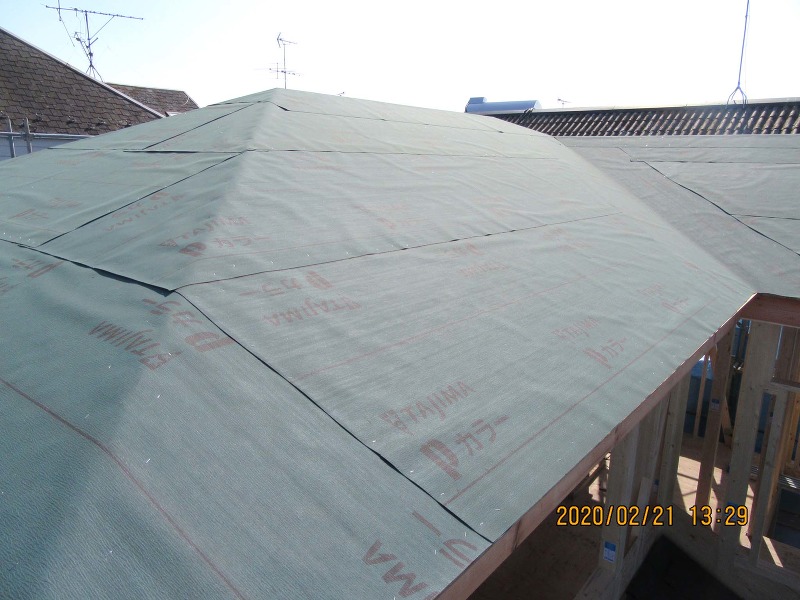

下地ルーフィングが張られました。

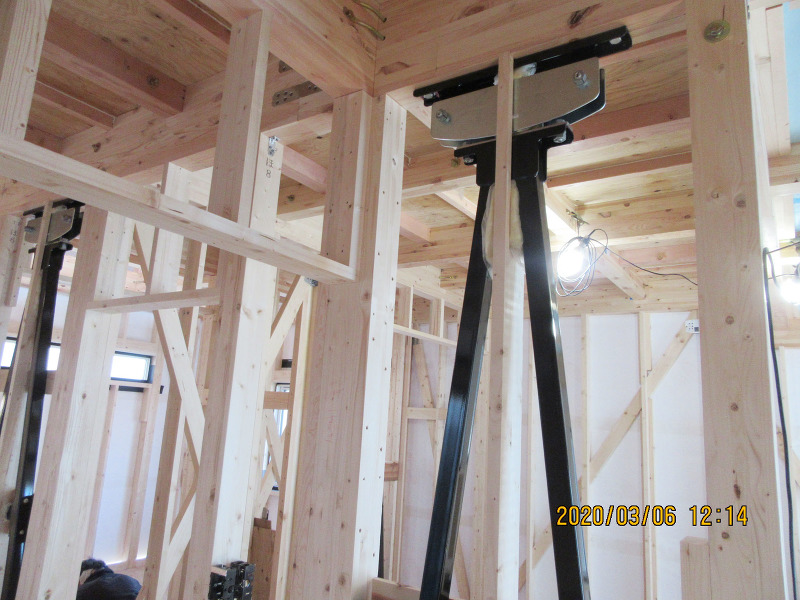

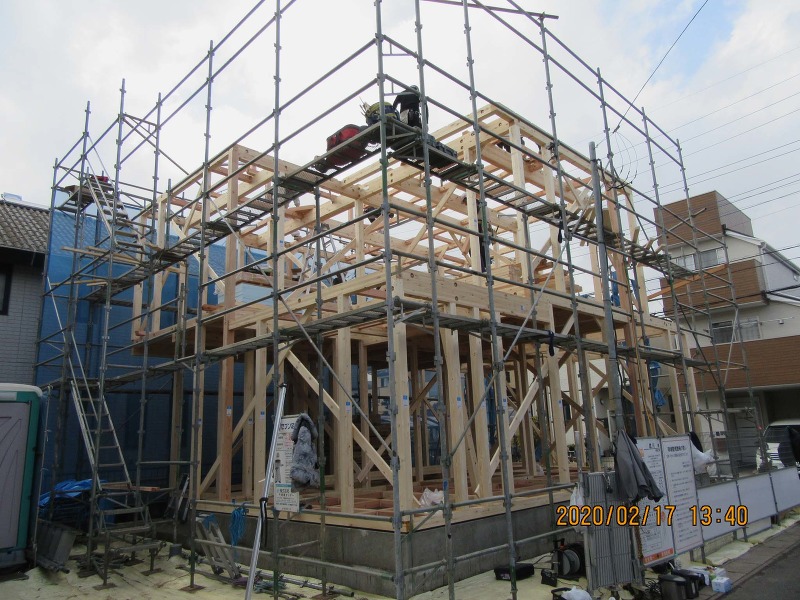

上棟作業が進んでいます。

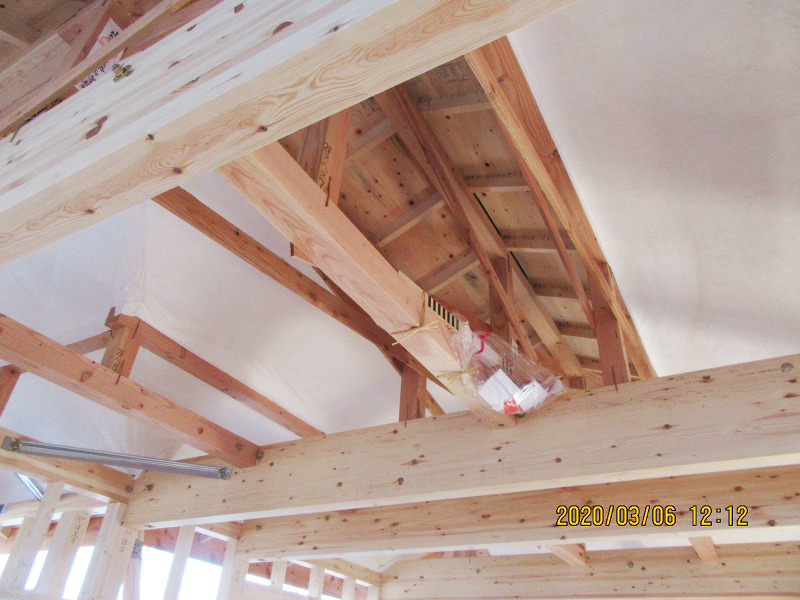

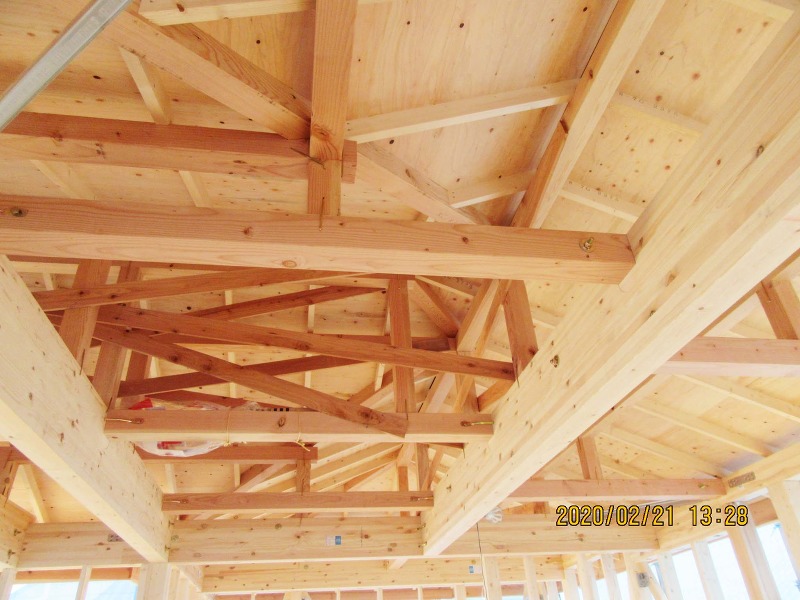

小屋組み完了です。
7週目
先行足場が掛けられました

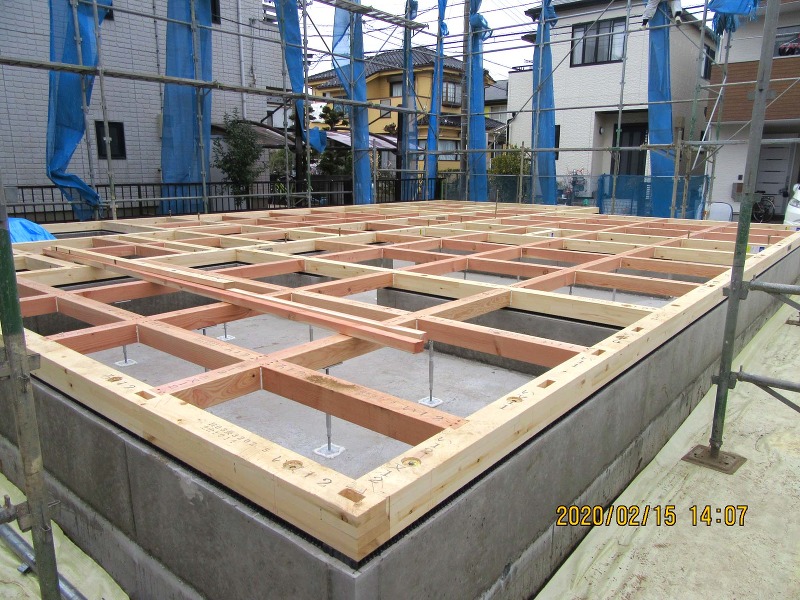

土台が敷かれました。
基礎工事
立上りコンクリートが打設されました。
6週目

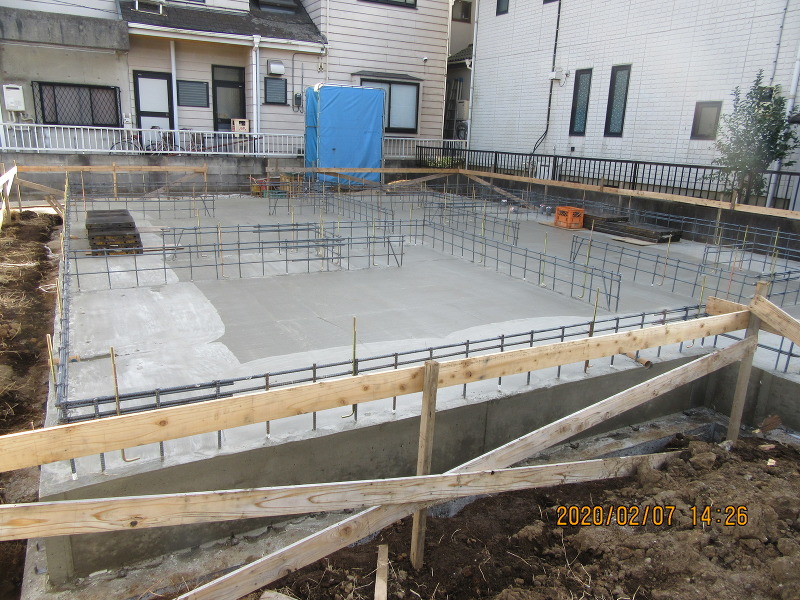

ベースコンクリートが打設されました
配筋が終わり、ベースコンクリートが打設されました。
5週目

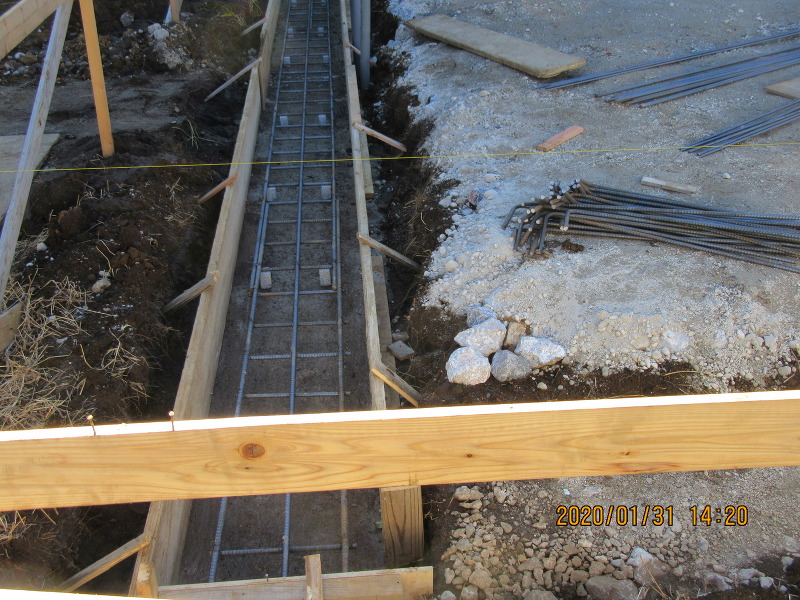

深基礎部分の配筋中です
深基礎部分の配筋中です。
4週目

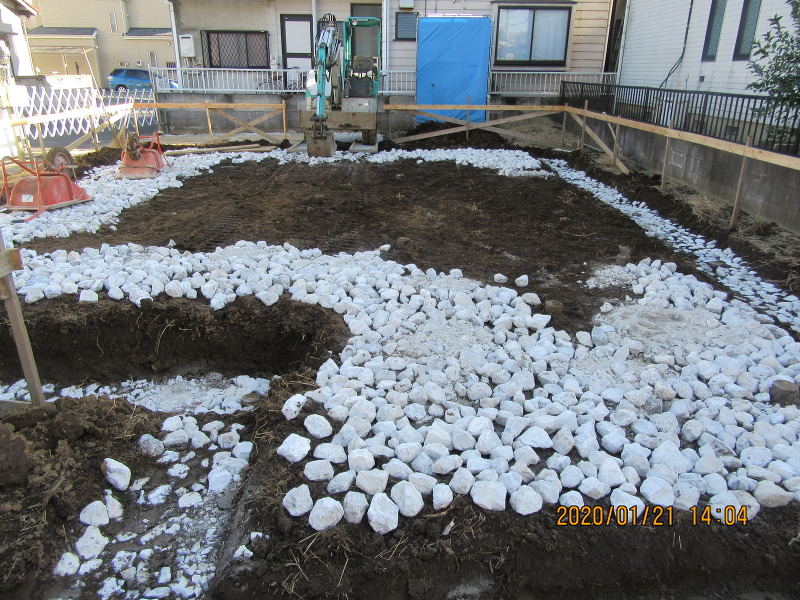

砕石敷きが終わりました

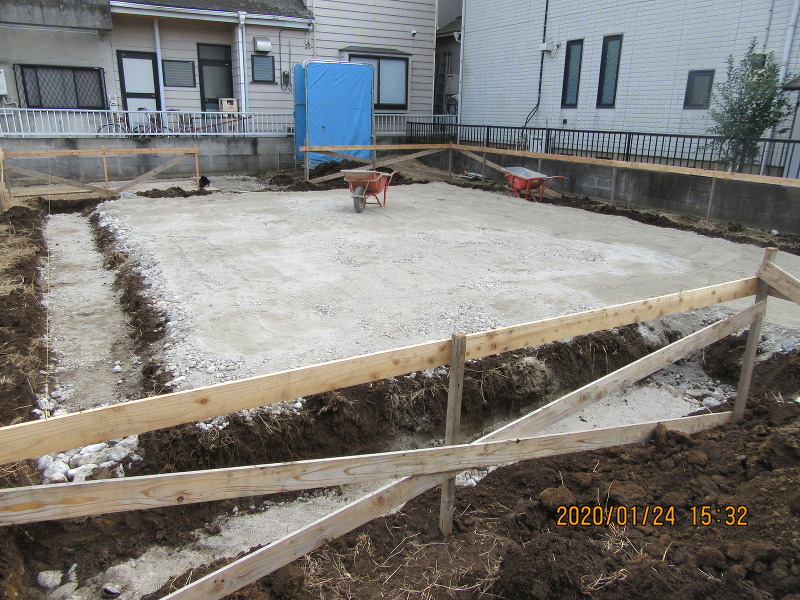

砕石敷き完了です。
根切り、割栗敷きが進んでいます。
3週目
やり方が出されました
やり方が出されました。
2週目
地盤改良工事

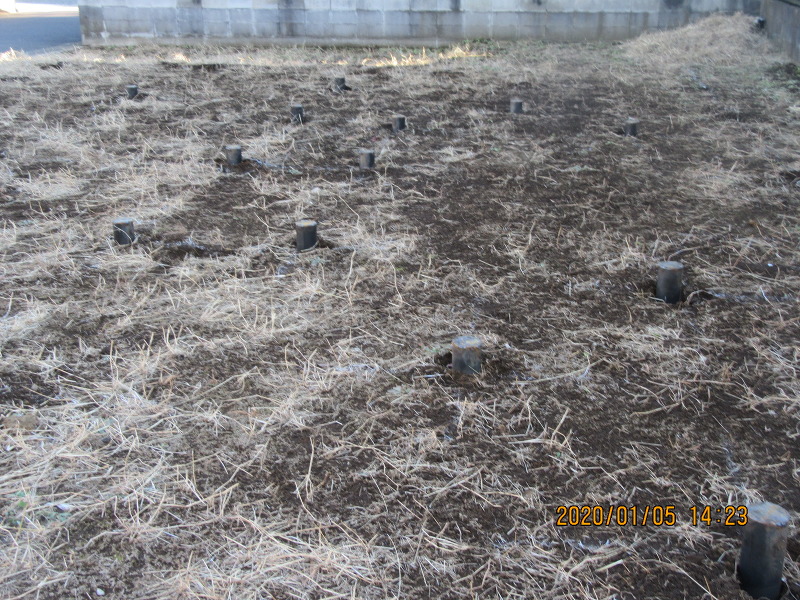

鋼管杭が施工されました。
1週目

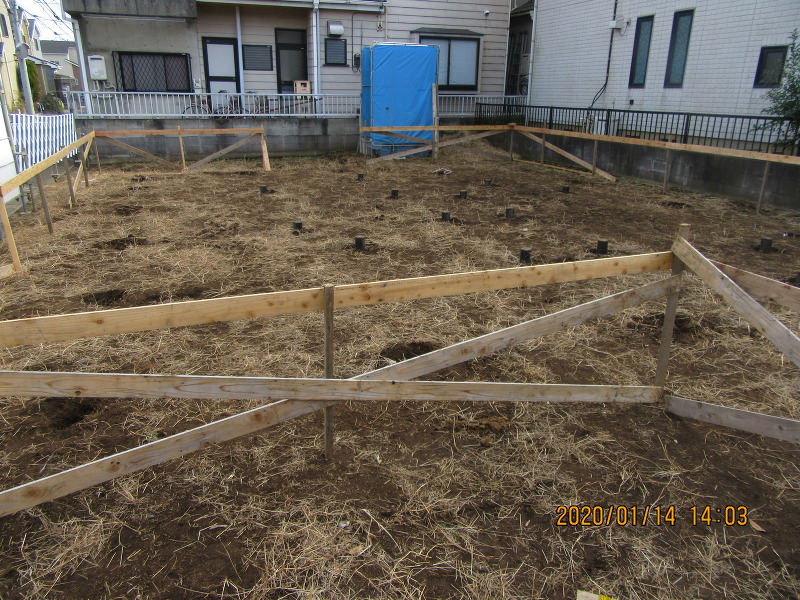

着工前の様子です
着工前
着工前の様子です。
