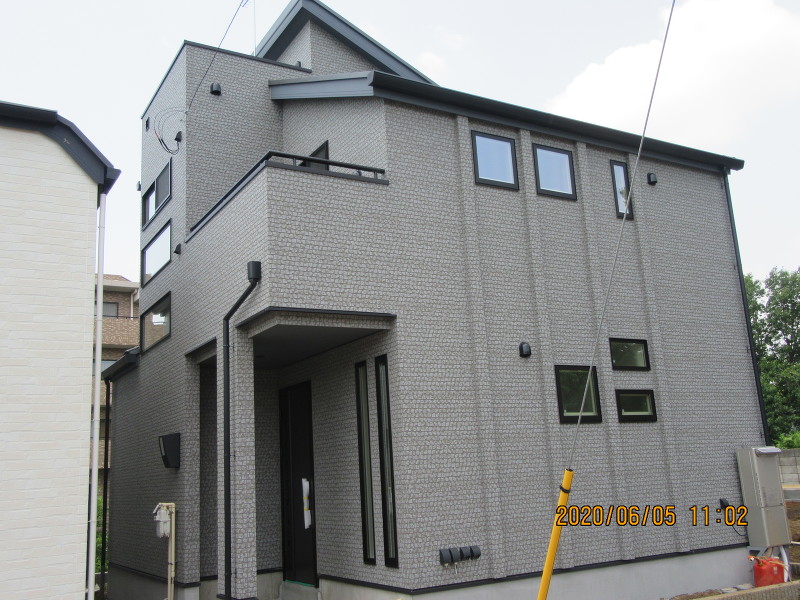

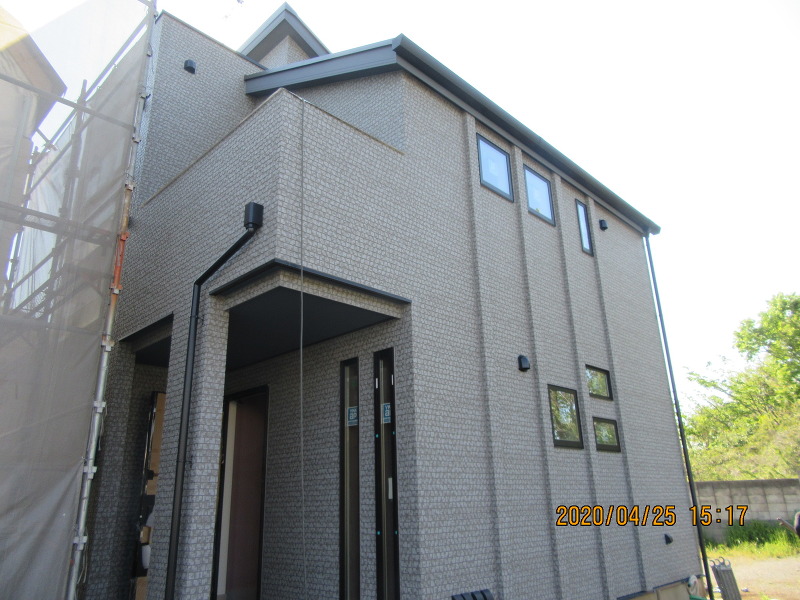

八柱モデルハウス

10週目

サイディング張りが始まりました

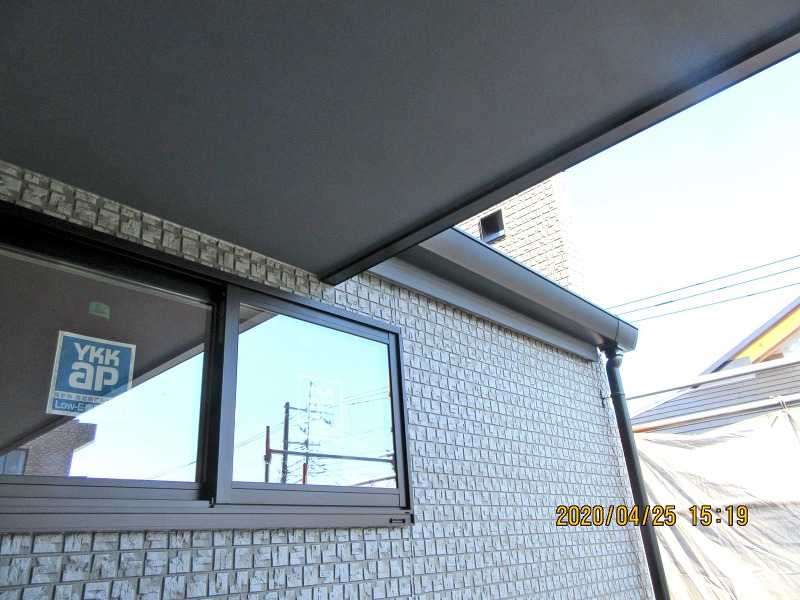

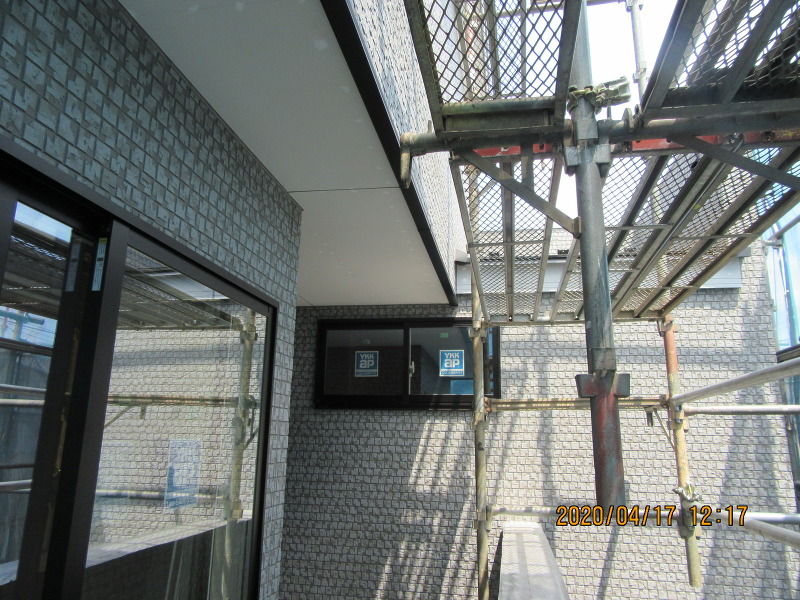

外壁工事

外壁工事

サイディング張りが始まりました

  • 木工事

    木工事

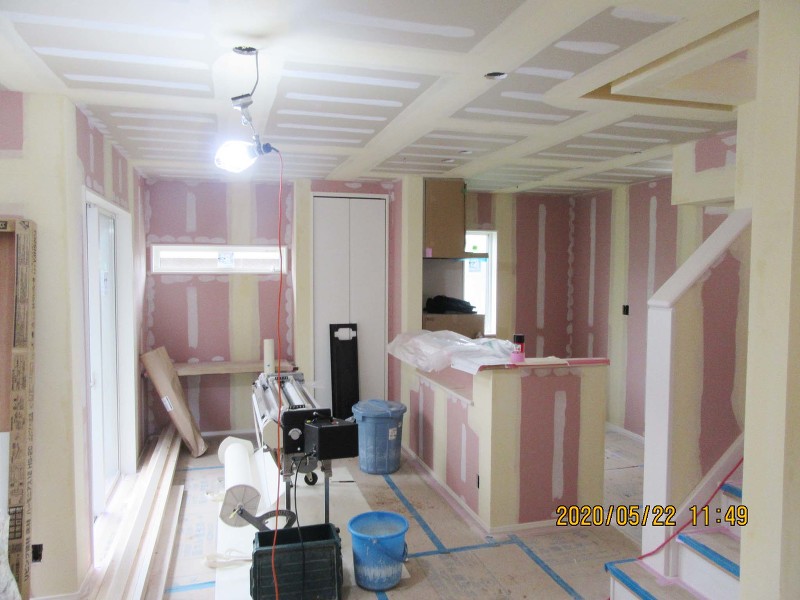

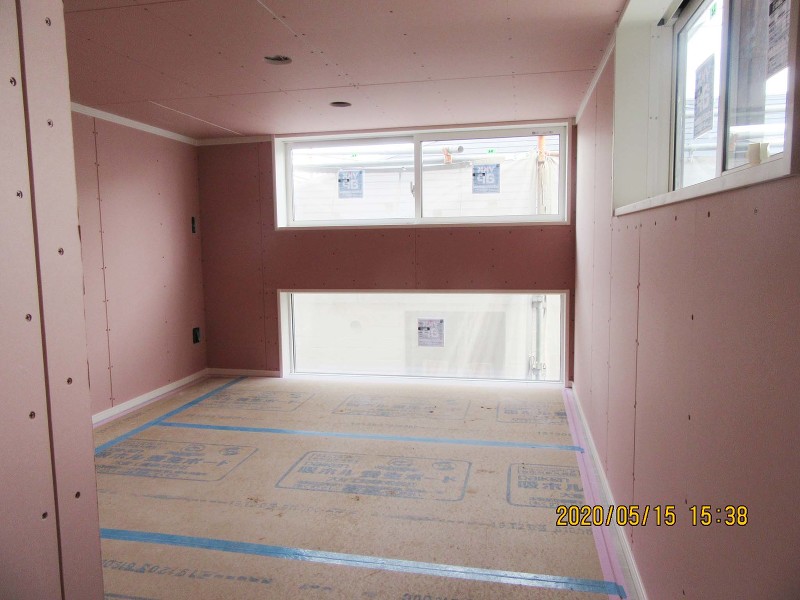

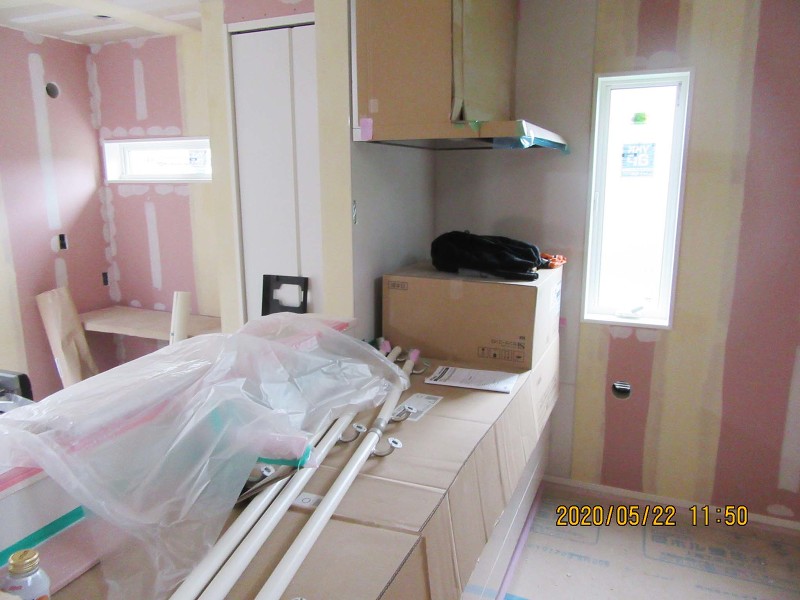

    床フローリングが張られました。

  • 雑工事

    雑工事

    制振装置ミライエが設置されました。

  • 木工事

    木工事

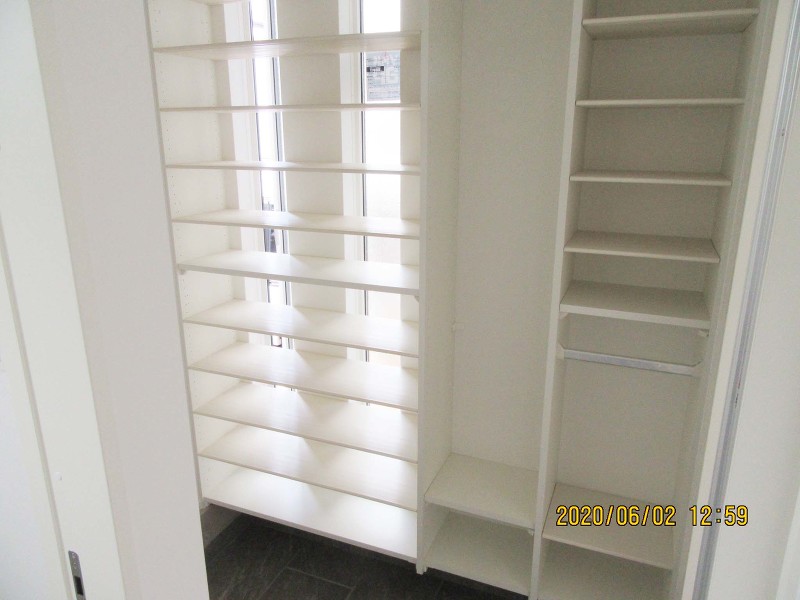

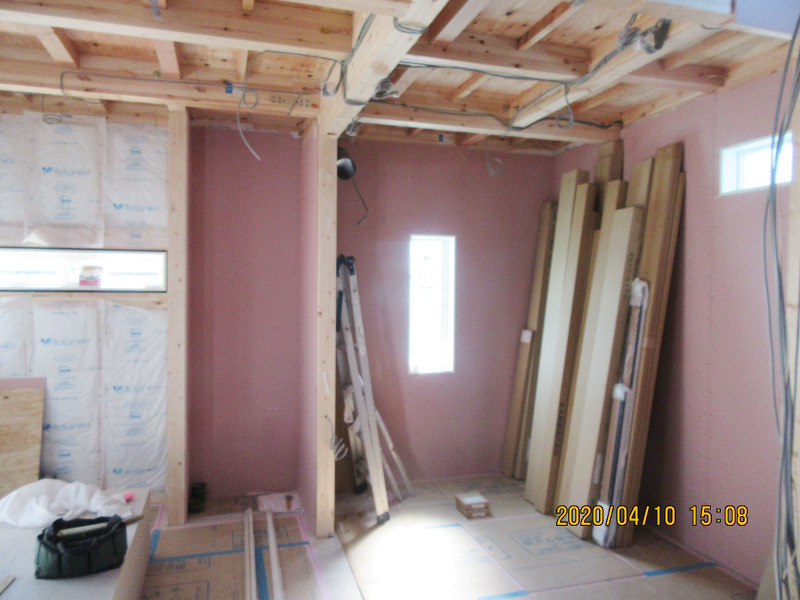

    窓枠が取り付けられました。

9週目

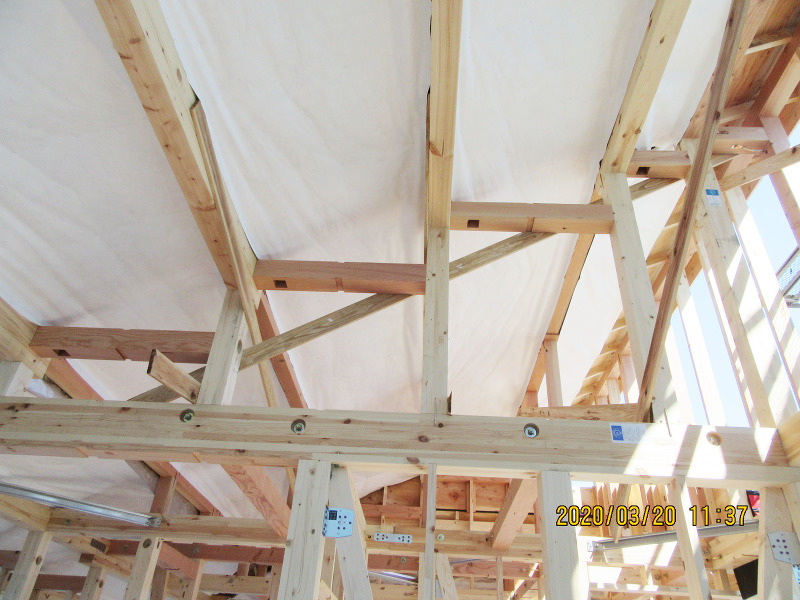

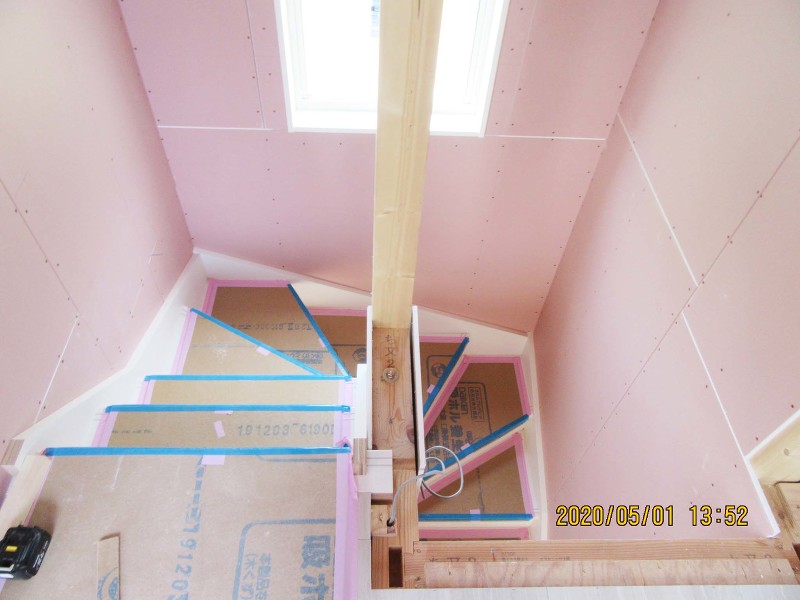

小屋裏にタイベックが張られました

木工事

木工事

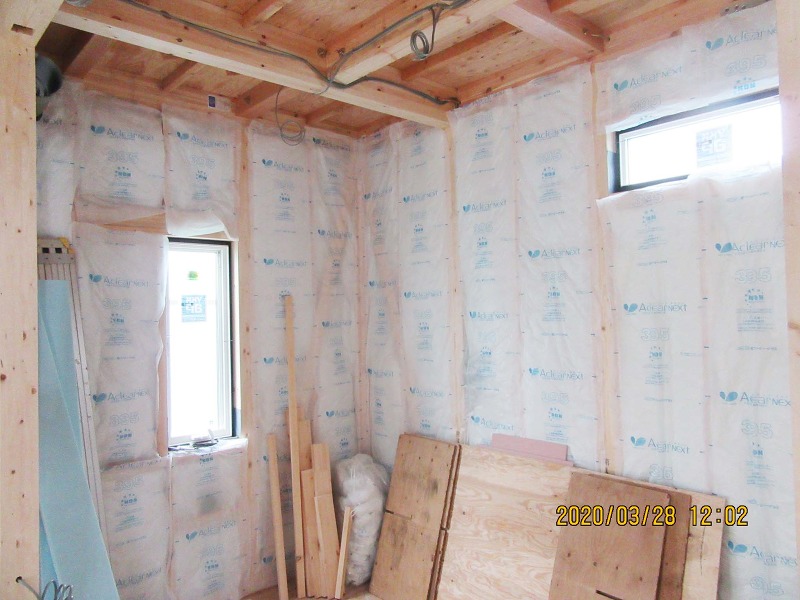

小屋裏にタイベックが張られました。

  • 電気工事

    電気工事

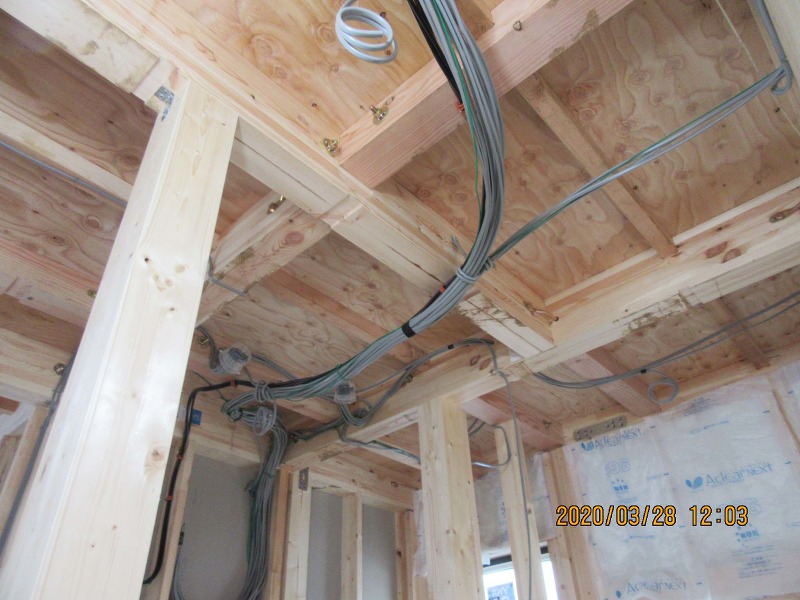

    内部電気配線完了です。

  • 木工事

    木工事

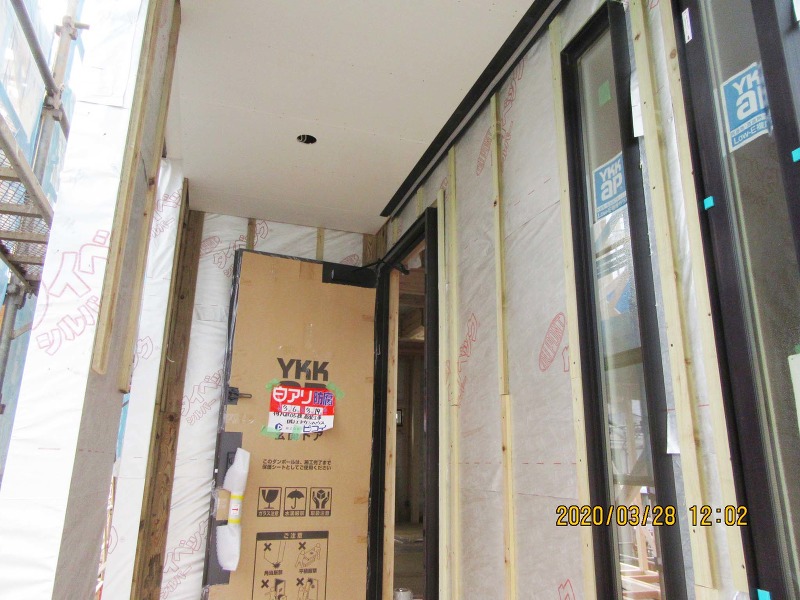

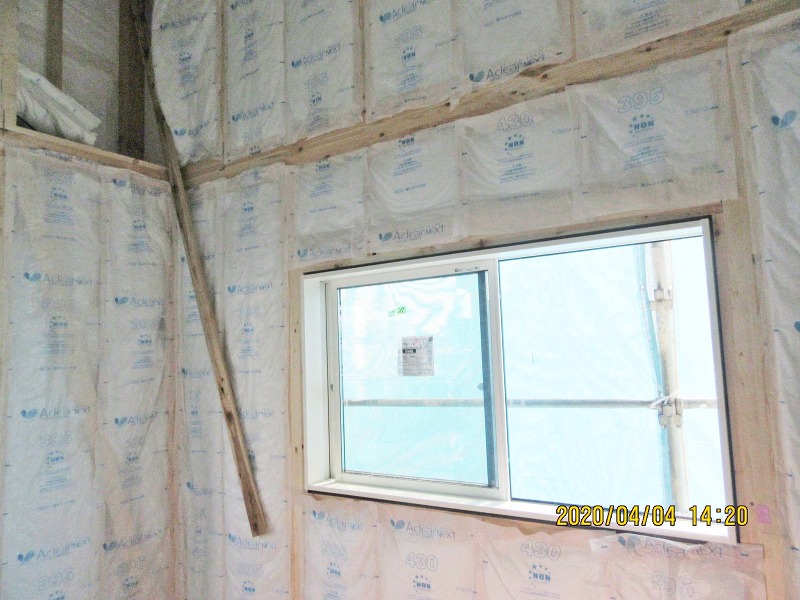

    サッシが取り付けられ、壁に断熱材が充填されました。

  • 雑工事

    雑工事

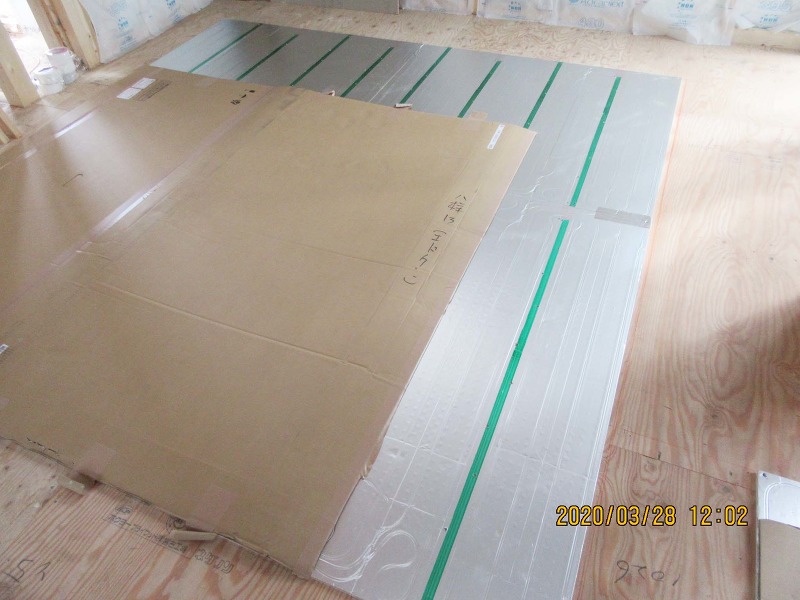

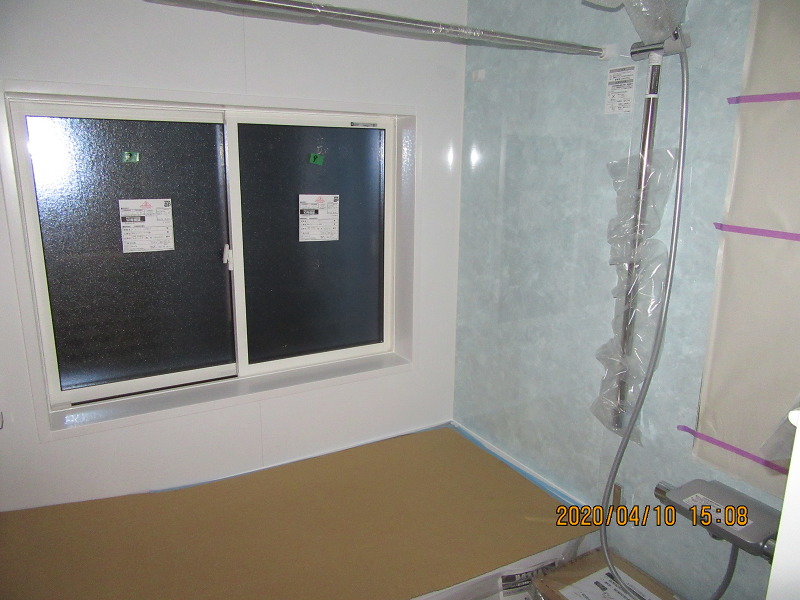

    床暖房パネルが設置されました。

  • 外壁工事

    外壁工事

    外部タイベック張り、通気胴縁取付け、軒天取付け完了です。

8週目

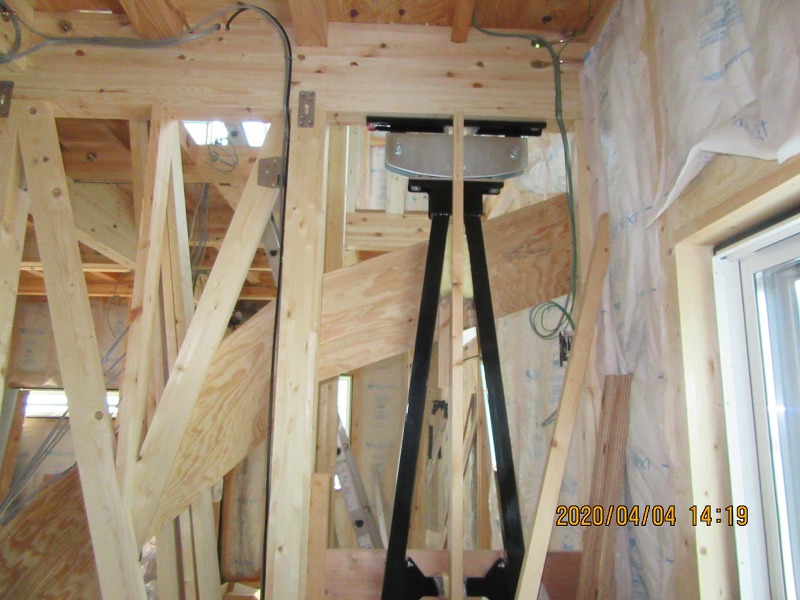

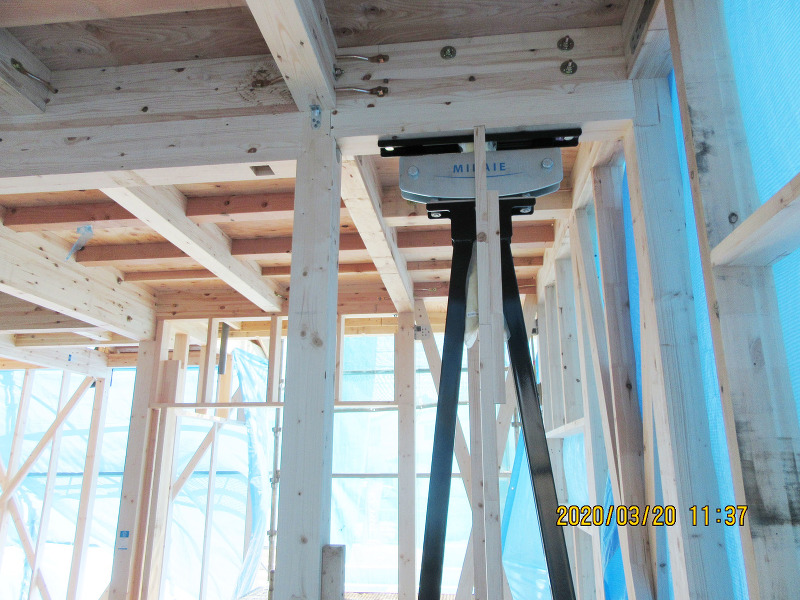

制振装置ミライエが設置されました

雑工事

雑工事

制振装置ミライエが設置されました。

  • 屋根工事

    屋根工事

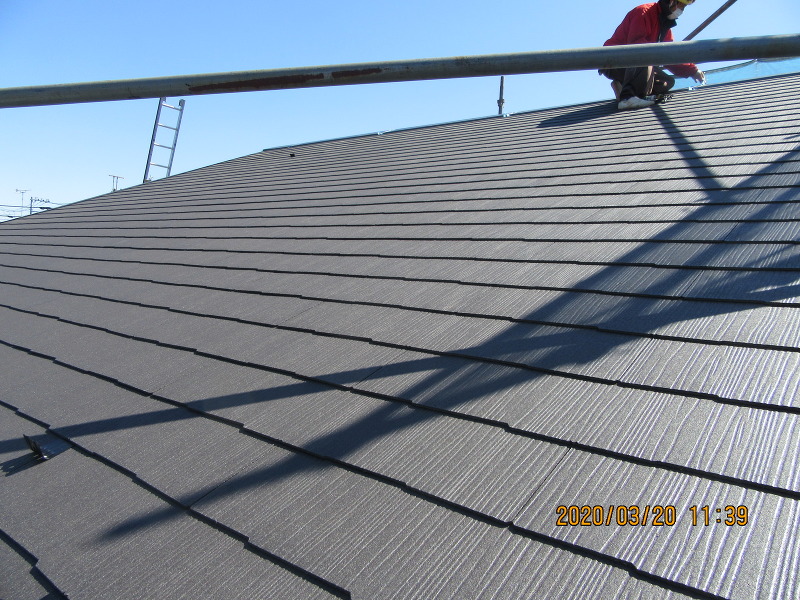

    コロニアル葺き完了です。

  • 木工事

    木工事

    小屋裏にタイベックが張られました。

  • 木工事

    木工事

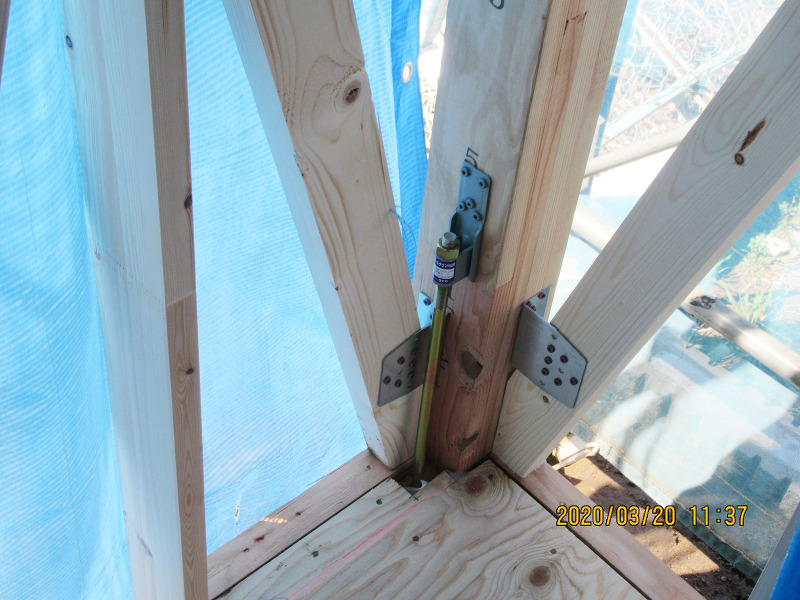

    1階ホールダウン金物、筋交金物取付け完了です。

  • 木工事

    木工事

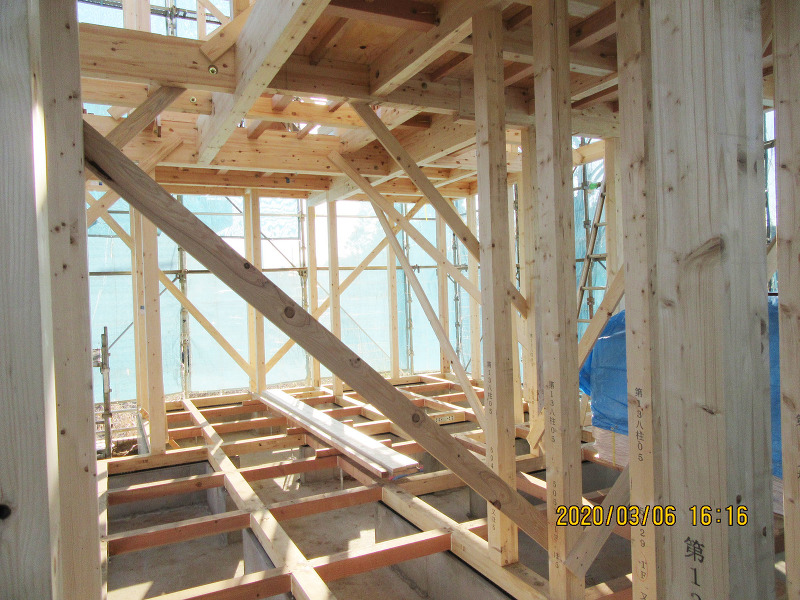

    1階構造躯体完了です。

7週目

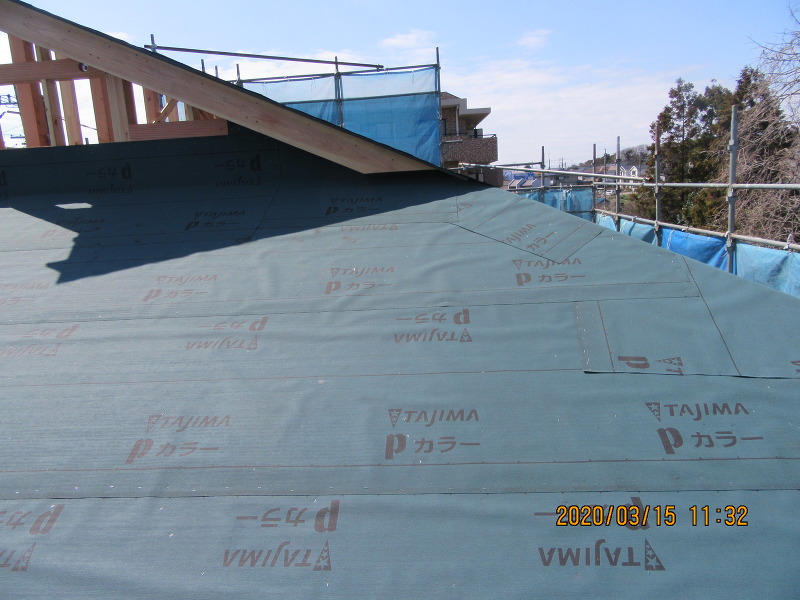

屋根下地ルーフィングが張られました

屋根工事

屋根工事

下地ルーフィングが張られました。

  • 木工事

    木工事

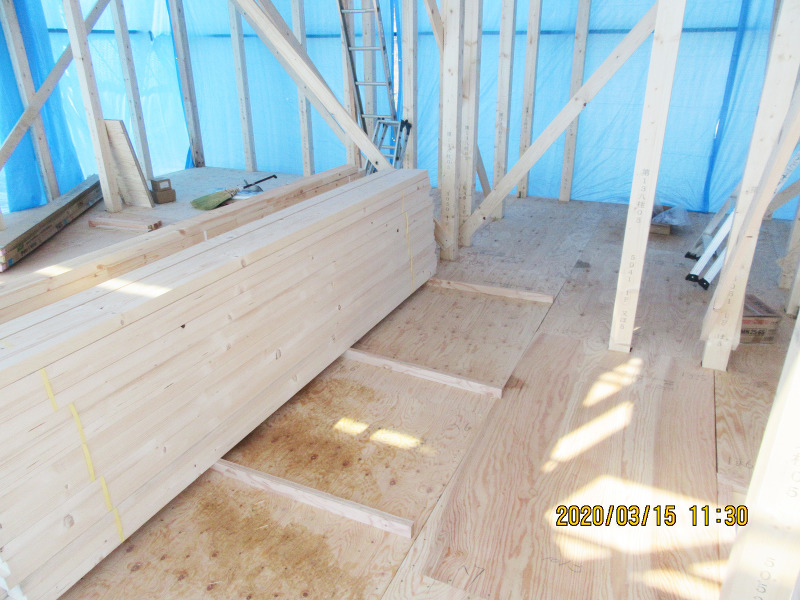

    1階床下地合板が張られました。

  • 防水工事

    防水工事

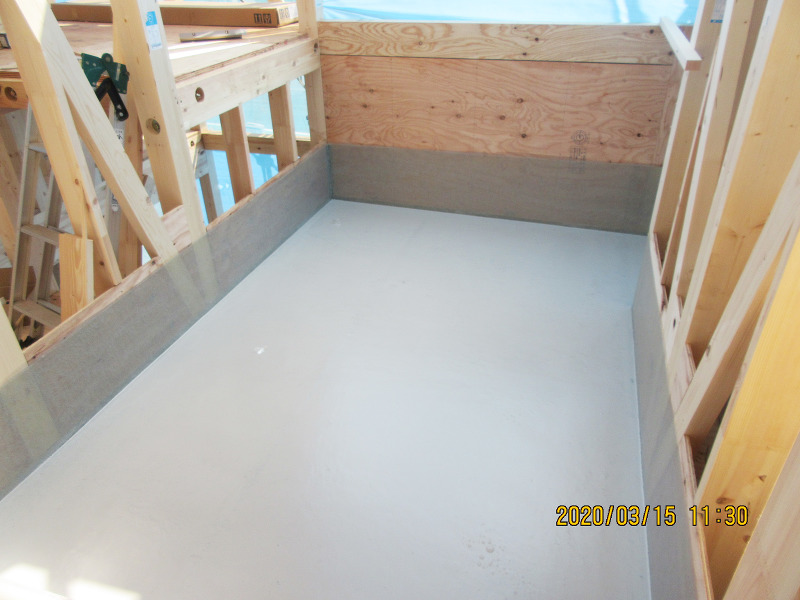

    バルコニー防水完了です。

  • 木工事

    木工事

    2階火打ち金物、筋交い金物取付け完了です。

  • 木工事

    木工事

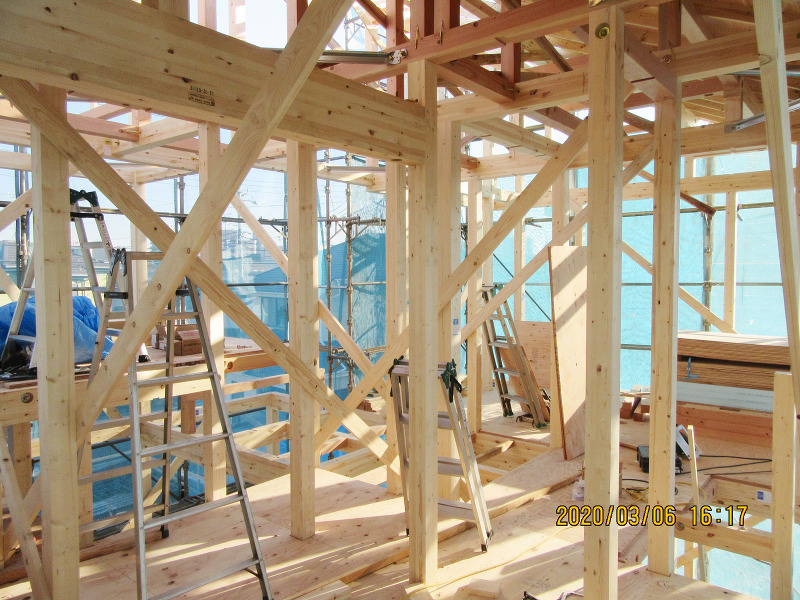

    2階構造躯体完了です。

6週目

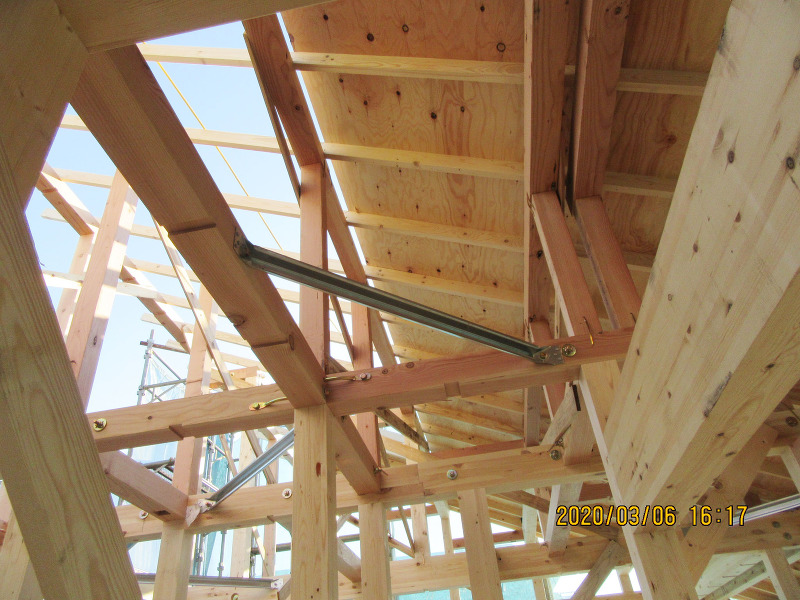

屋根垂木、野地板取り付け中です

木工事

木工事

屋根垂木、野地板取り付け中です。

  • 木工事

    木工事

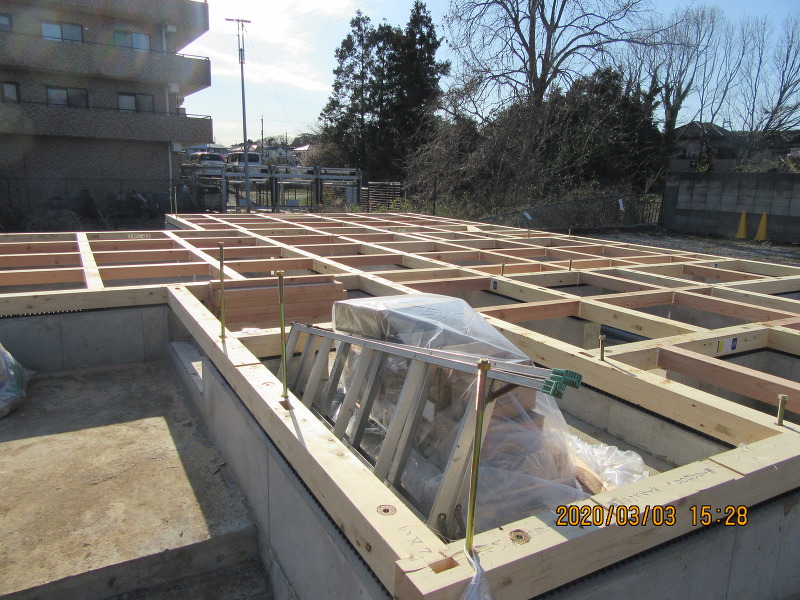

    土台敷き完了です。

  • 木工事

    木工事

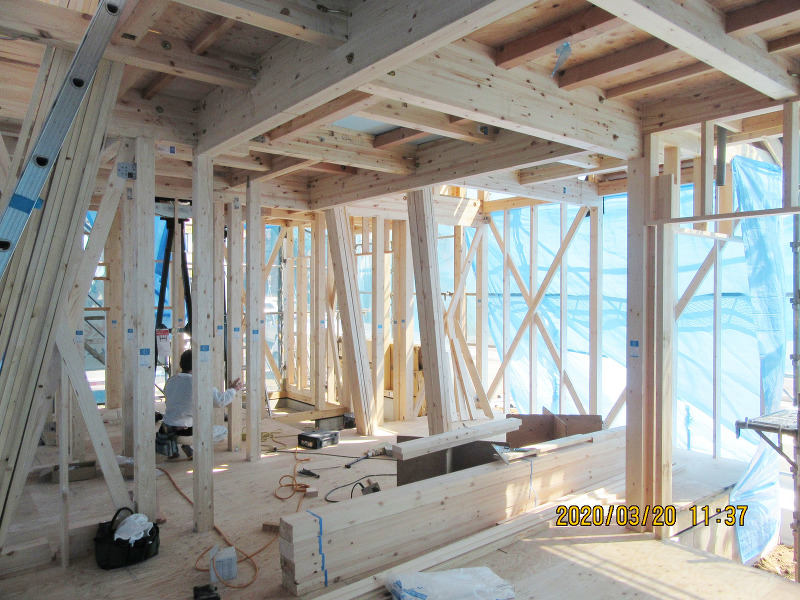

    1階建て方完了です。

  • 木工事

    木工事

    2階建て方完了です。

5週目

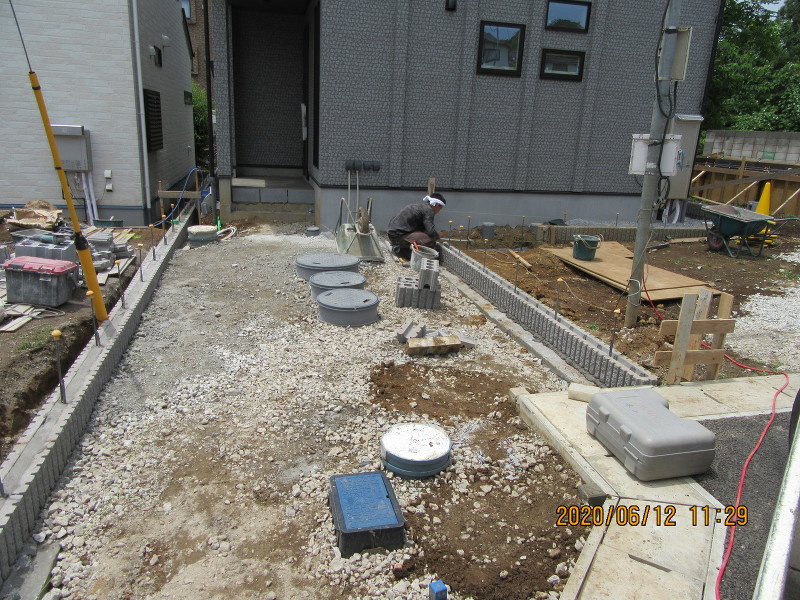

浄化槽設置完了です

設備工事

設備工事

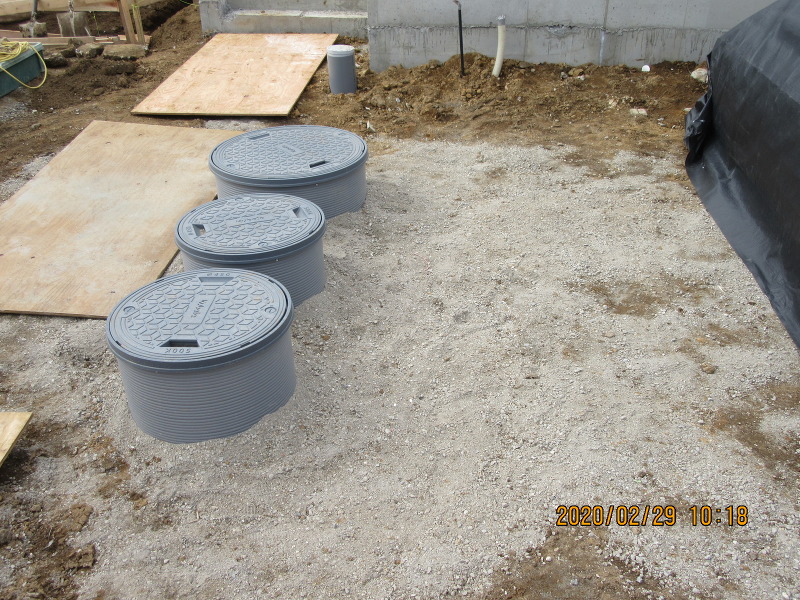

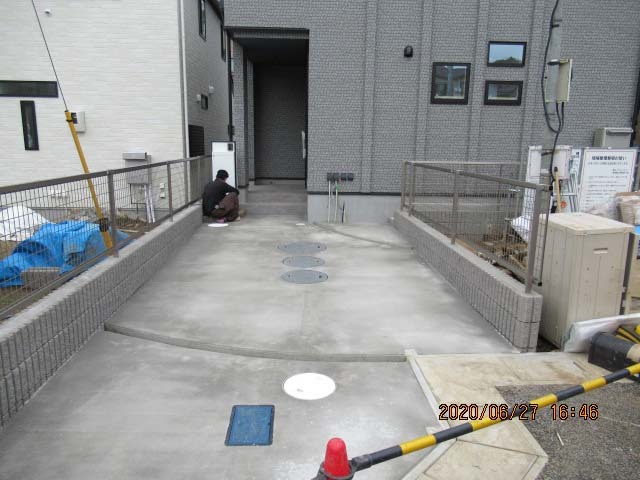

浄化槽設置完了です。

4週目

基礎が出来上がりました

基礎工事

基礎工事

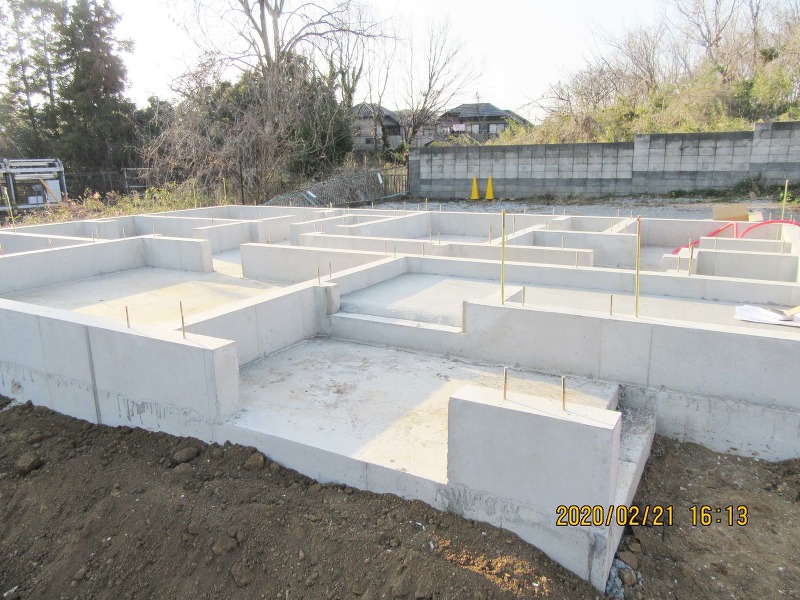

基礎完成です。

3週目

コンクリートが打設されました

基礎工事

基礎工事

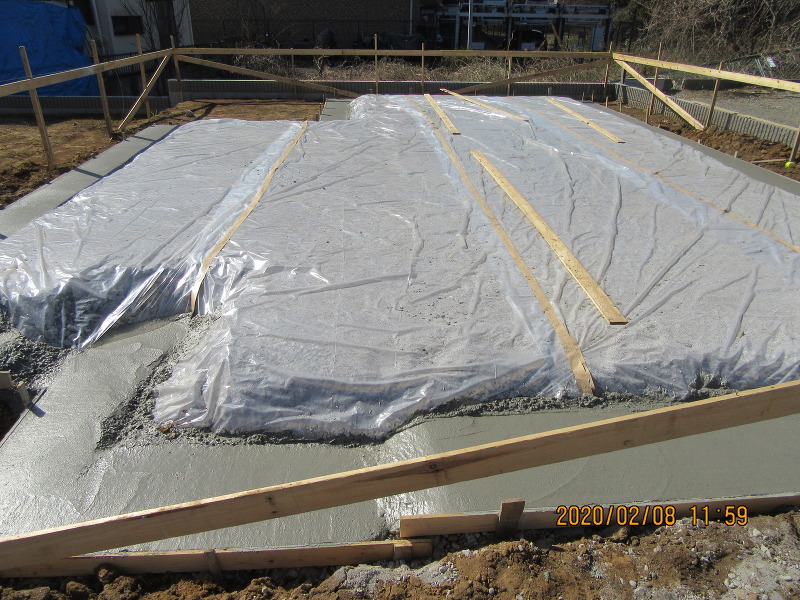

コンクリートが打設されました。

  • 基礎工事

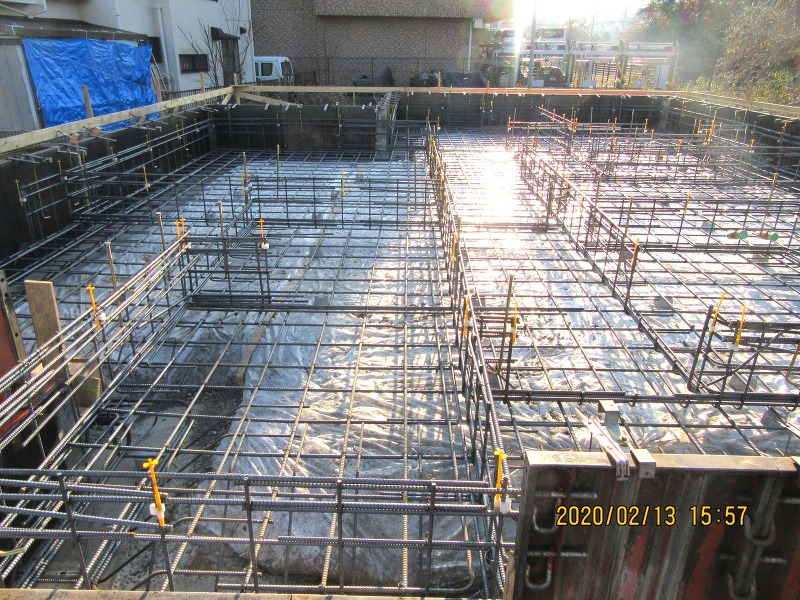

    基礎工事

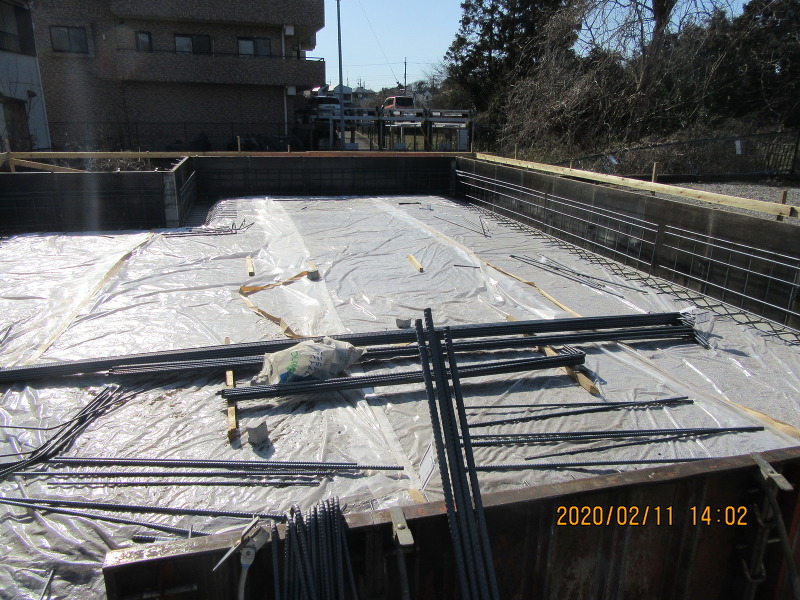

    基礎配筋完了です。

  • 基礎工事

    基礎工事

    基礎配筋が始まっています。

2週目

根切り、割栗敷き、防湿シート敷き完了です

基礎工事

基礎工事

根切り、割栗敷き、防湿シート敷き完了です。

  • 基礎工事

    基礎工事

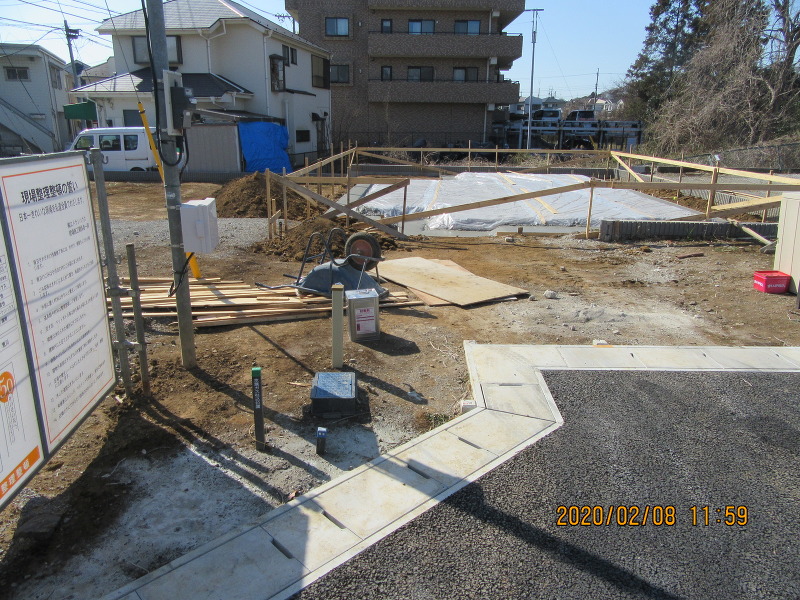

    基礎工事が始まりました。

1週目

八柱モデルハウス

表層改良完了です。
