18週目
建物が完成しました

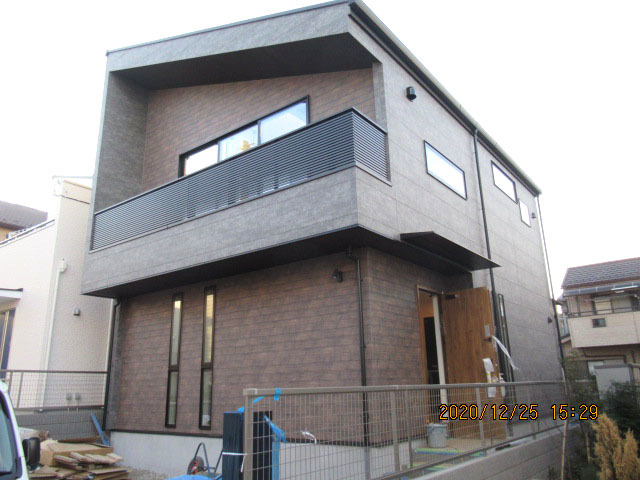

完成外観
建物が完成しました。
内部クリーニング完了

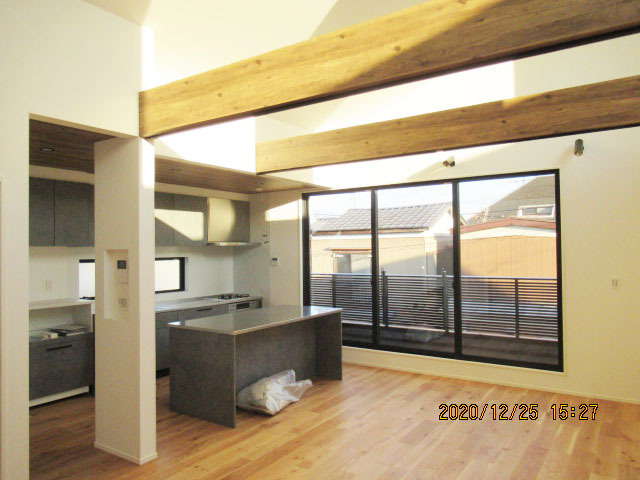

リビングからキッチン
リビング

洋室

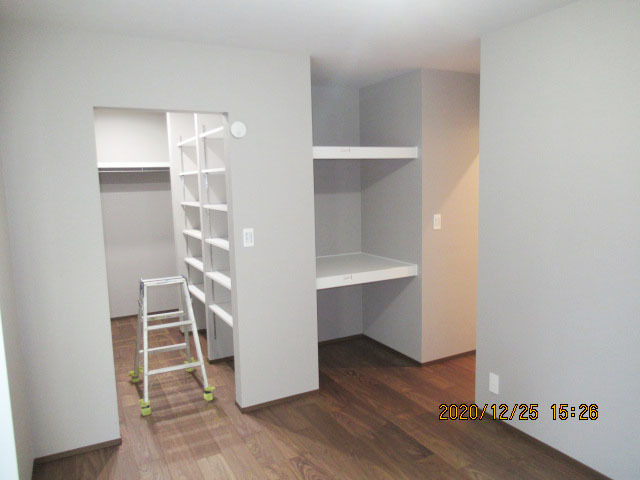

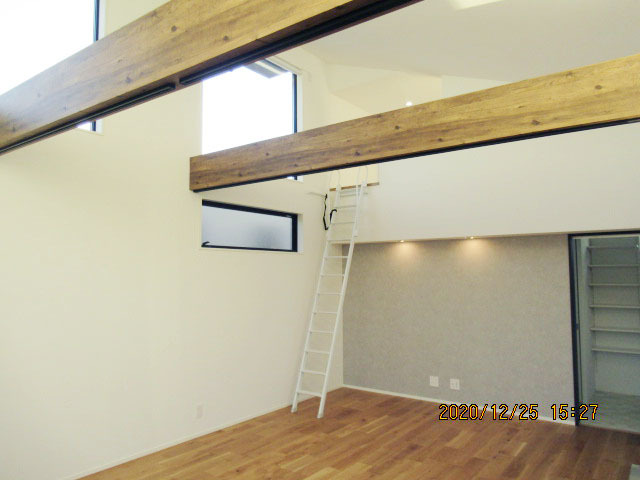

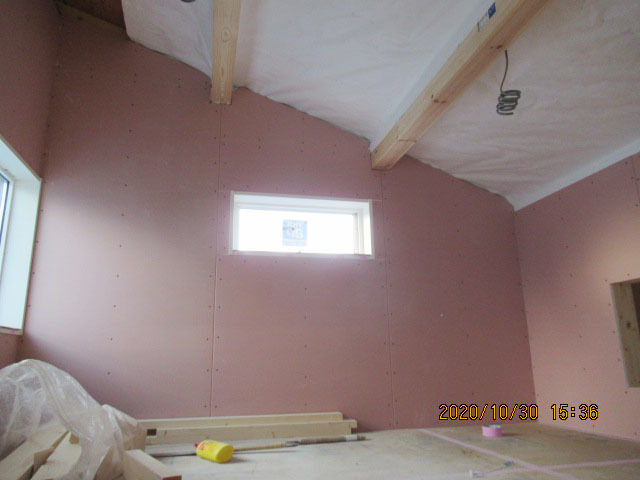

書斎
17週目

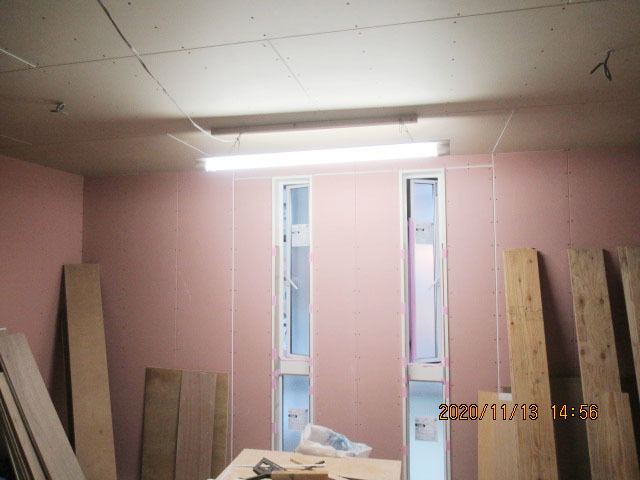

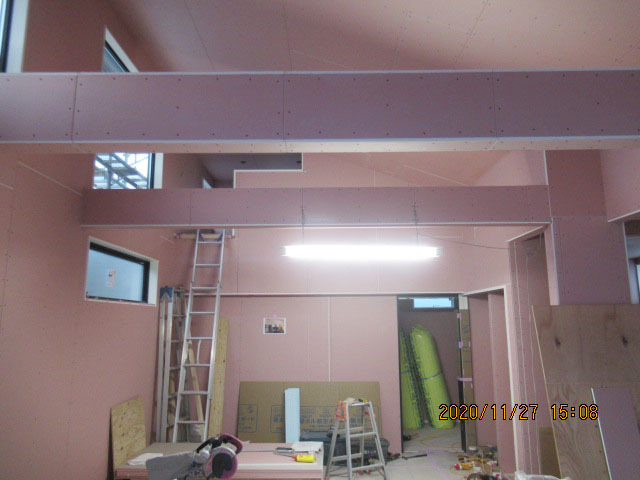

照明器具取り付け完了です
電気工事
照明器具取り付け完了です。
内装工事
クロス貼り完了です。
設備工事

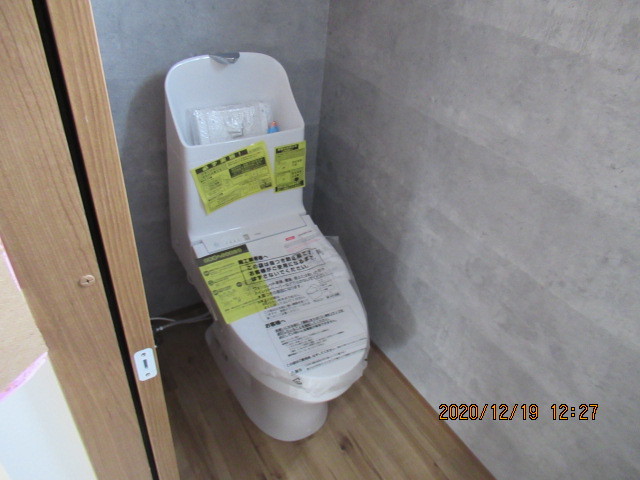

トイレが設置されました。
雑工事
バルコニー手摺取り付け、床仕上げ完了です。
16週目

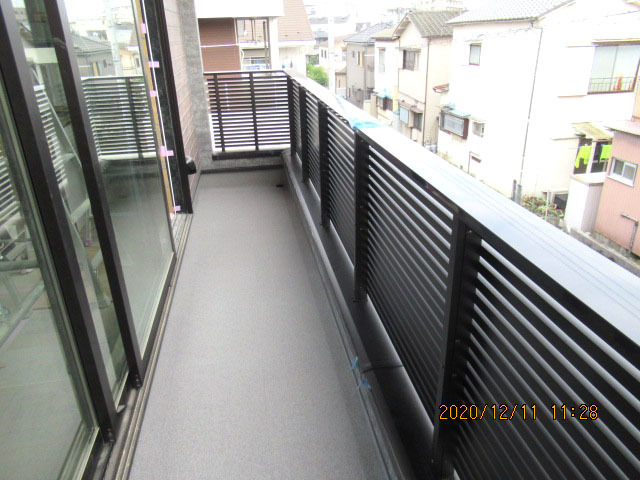

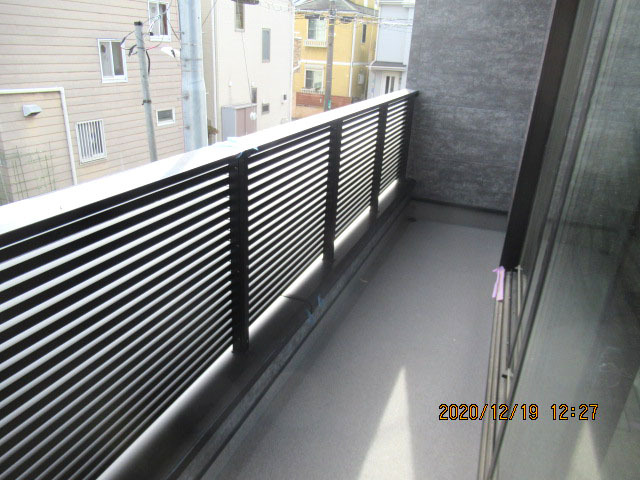

バルコニー手摺が取り付けられました
バルコニー手摺が取り付けられました。

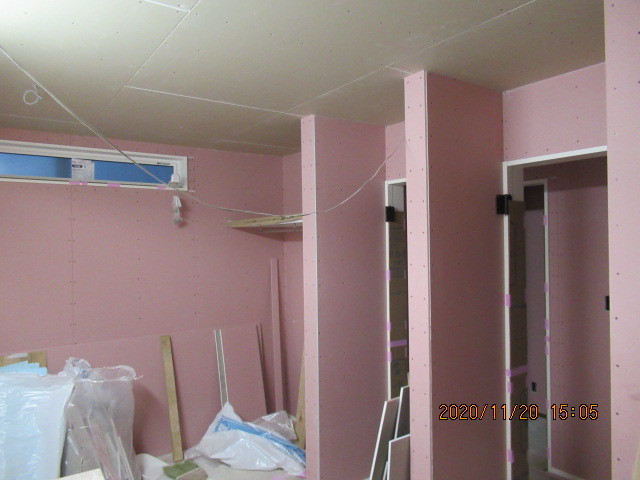

クロス下地パテ処理完了です。
クロス張りが進んでいます。
15週目

外部足場が解体されました
仮設工事
外部足場が解体されました。
木工事
2階木工事完了です。

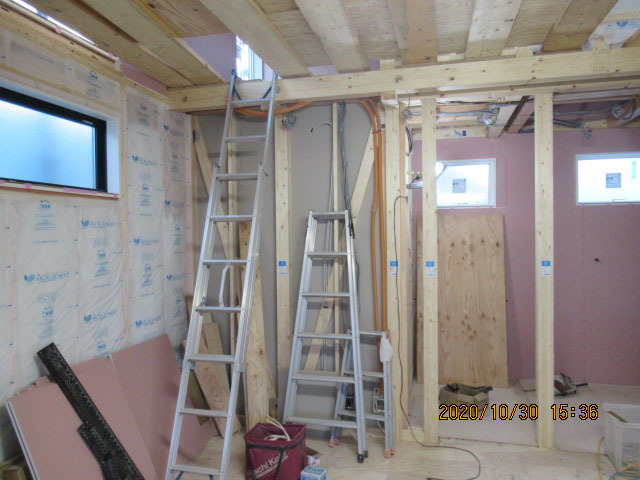

内部足場が掛けられました。
14週目

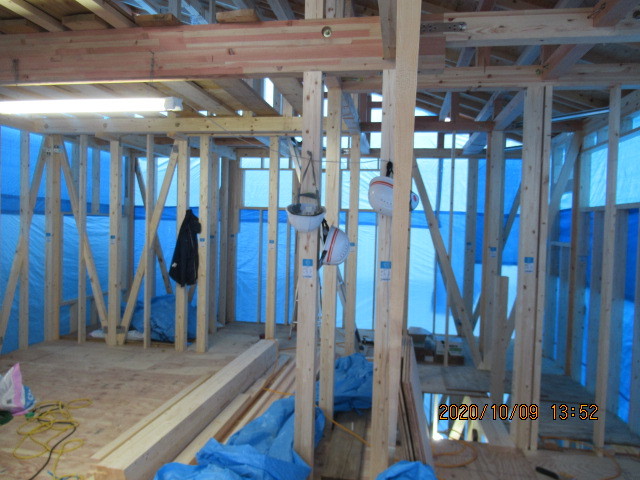

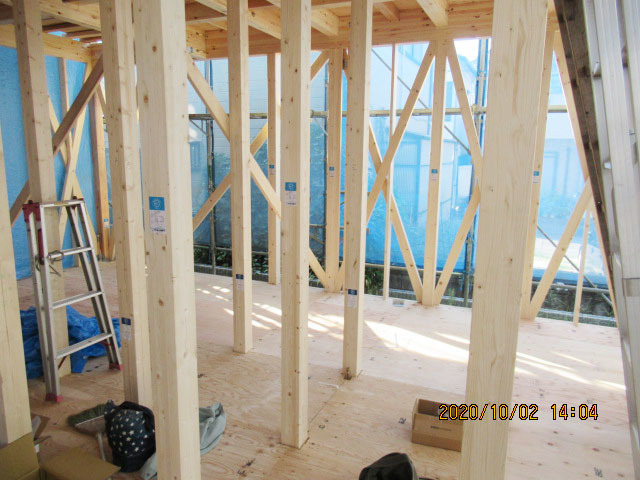

2階木工事もう少しです
2階木工事もう少しです。
13週目
雨樋取り付け完了です
板金工事
雨樋取り付け完了です。
2階ボード張りもう少しです。
階段取り付け完了です。
1階木工事ほぼ完了です。
12週目
階段取り付け中です
階段取り付け中です。
外壁工事

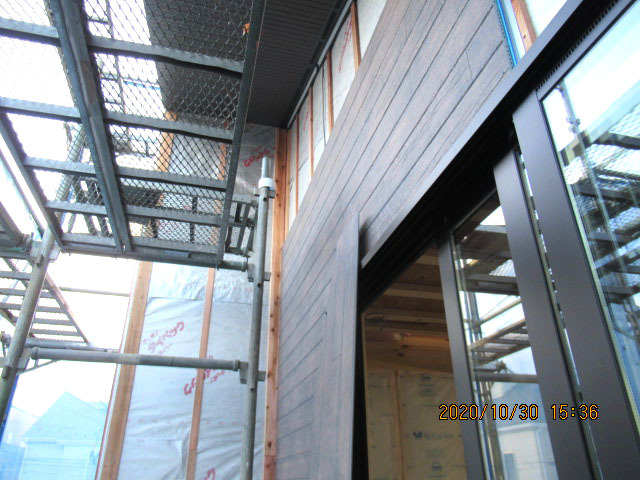

サイディング張り完了です。
2階天井ボード張りが進んでいます。
1階天井ボード張りが進んでいます。
11週目

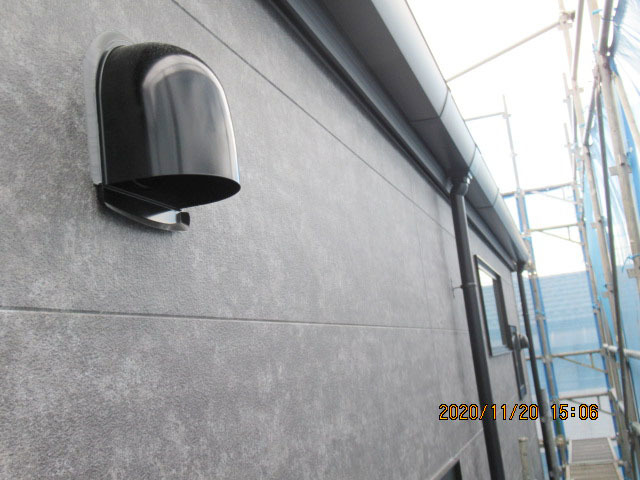

サイディングが進んでいます

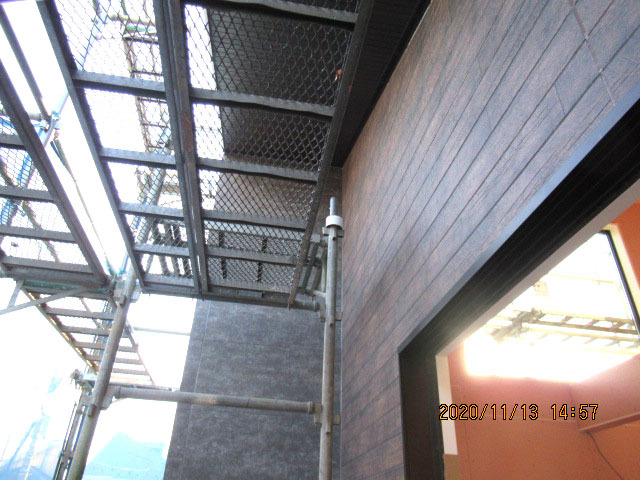

サイディングが進んでいます。
天井下地が組まれました。
1階天井ボードが張られました。
10週目
サイディング張りが始まっています
サイディング張りが始まっています。
小屋裏部屋の壁ボード張り完了です。
2階壁ボード張りが始まっています。
1階壁ボード張り完了です。
9週目

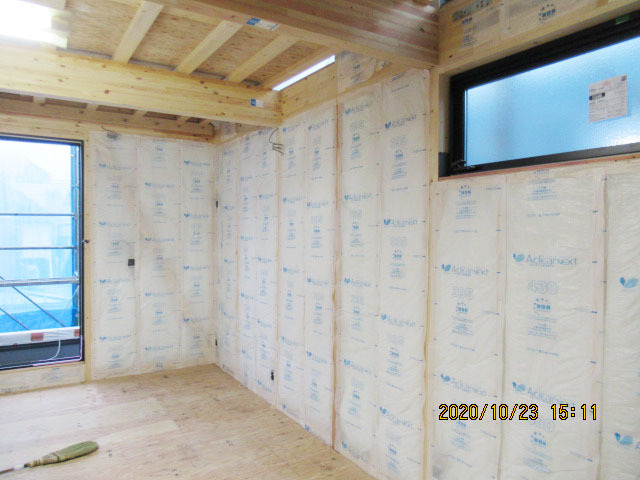

2階のフローリング張り、壁断熱材充填完了です
2階のフローリング張り、壁断熱材充填完了です。
8週目
軒天下地が組まれました
軒天下地が組まれました。
内部電気配線完了です。
壁断熱材充填完了です。
外部タイベック張り、通気胴縁取り付け完了です。
屋根工事

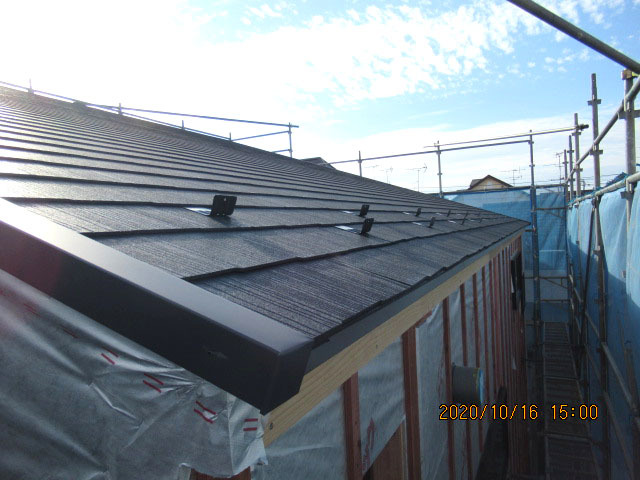

コロニアル葺き完了です。
7週目
制振装置ミライエが設置されました

制振装置ミライエが設置されました。
1階構造躯体完了です。
2階構造躯体完了です。
防水工事
バルコニー防水完了です。
6週目
下地ルーフィングが張られました

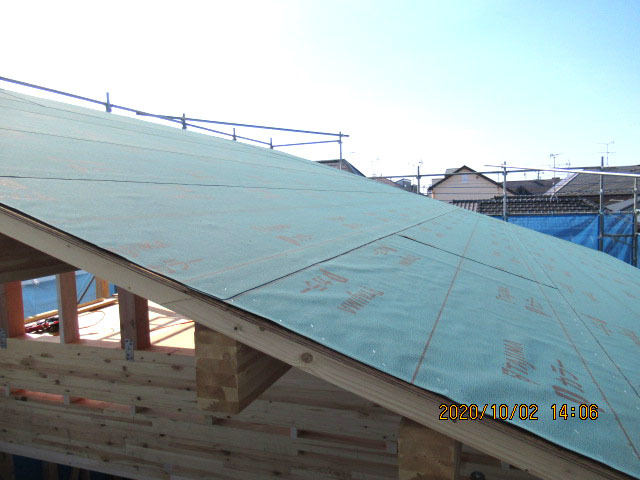

下地ルーフィングが張られました。
1階床下合板が張られ、筋交い取り付け中です。

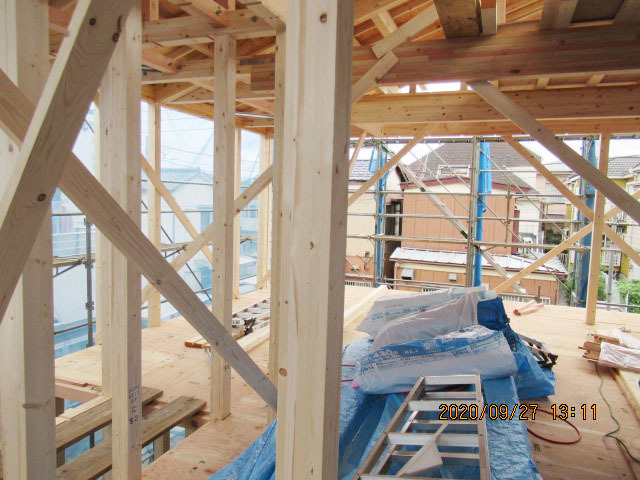

2階筋交取り付け中です。
5週目
上棟しました
上棟しました。
1階建て方完了です。
2階建て方完了です。

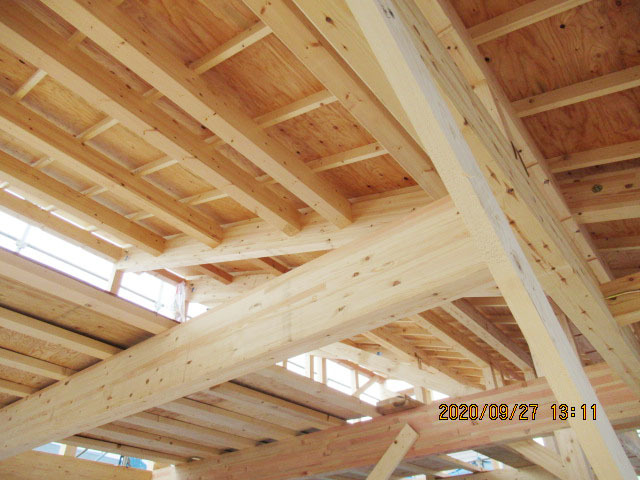

小屋組み完了です。
4週目
先行足場が掛けられました
先行足場が掛けられました。

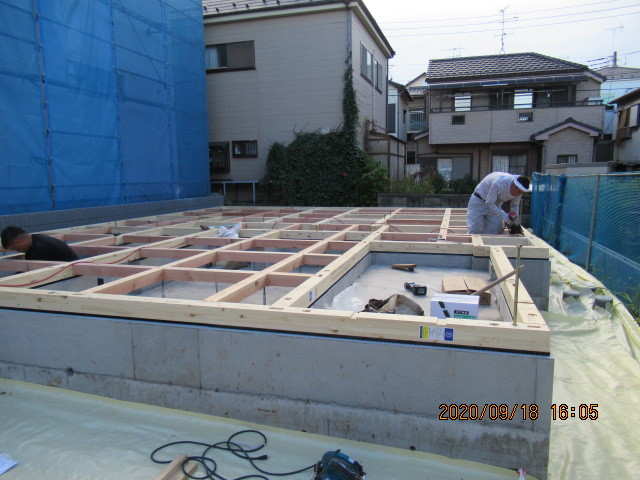

土台敷き完了です。
3週目

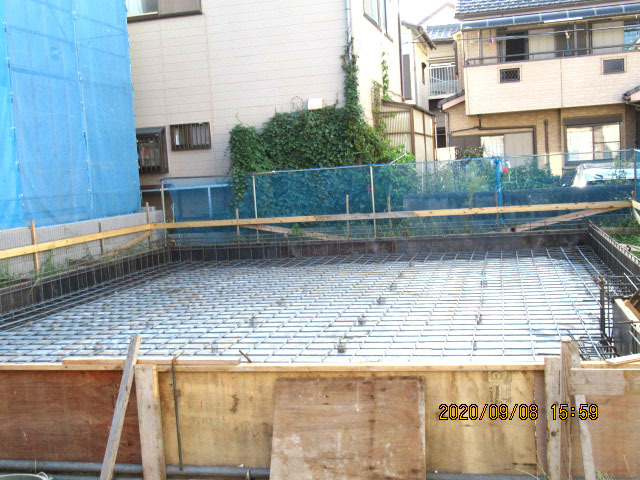

基礎配筋完了です
基礎工事
基礎配筋完了です。
基礎配筋が進んでいます。
ベースコンクリートが打設され、型枠が組まれました。
2週目
配筋が進んでいます
配筋が進んでいます。
防湿シート敷きが始まっています。
防湿シートが敷かれ、型枠が組まれました。
1週目

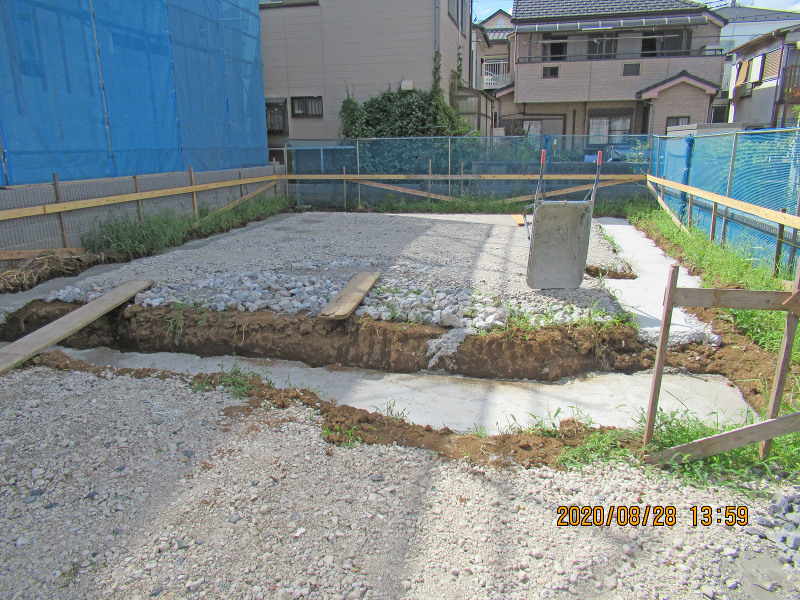

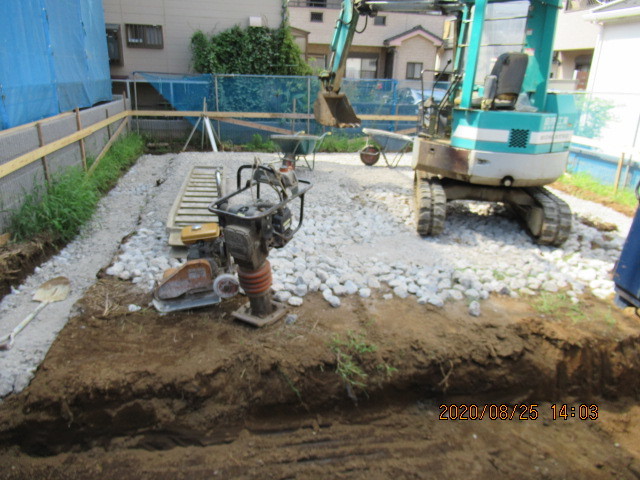

割栗、砕石敷き、ステコン打設完了です
割栗、砕石敷き、ステコン打設完了です。

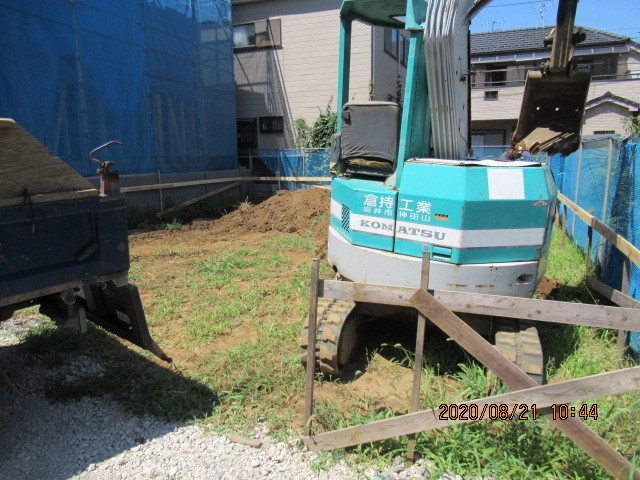

やり方が出され、根切りが始まりました。
割栗を敷いています。
