18週目

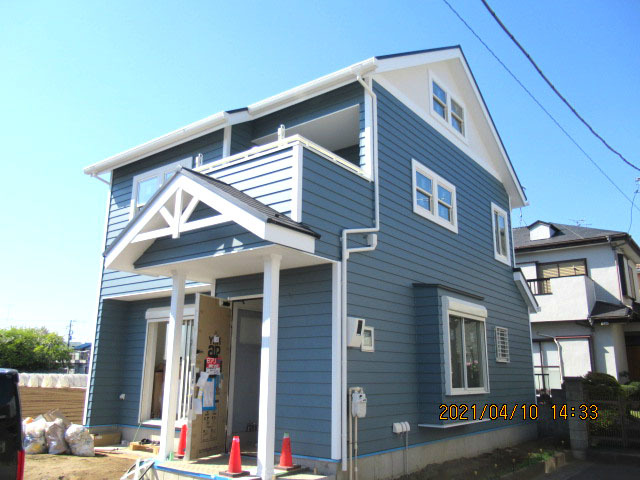

建物が完成しました
完成外観

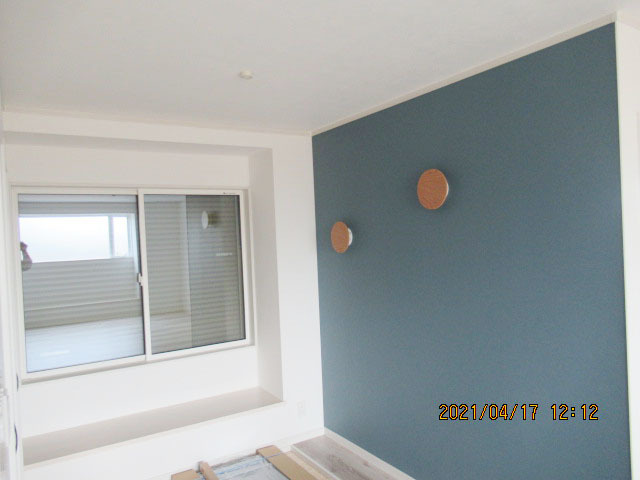

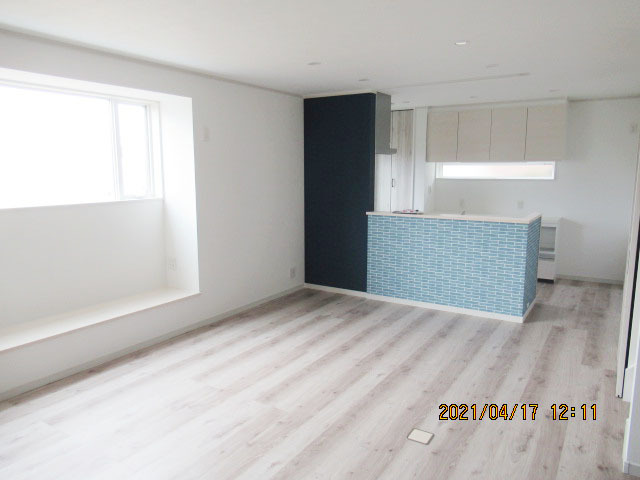

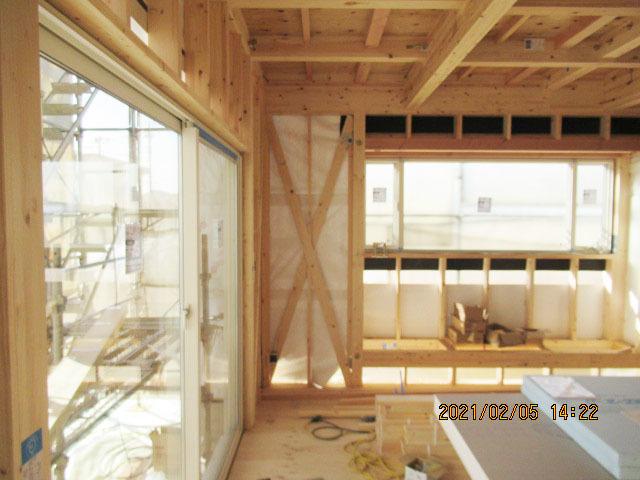

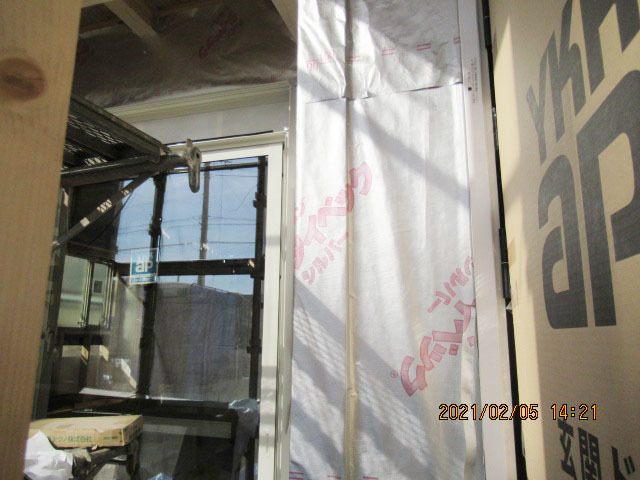

建物が完成しました。
内部クリーニング完了

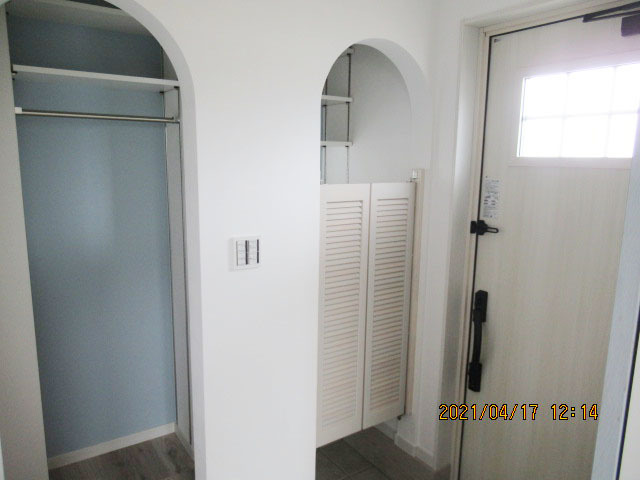

玄関ホール

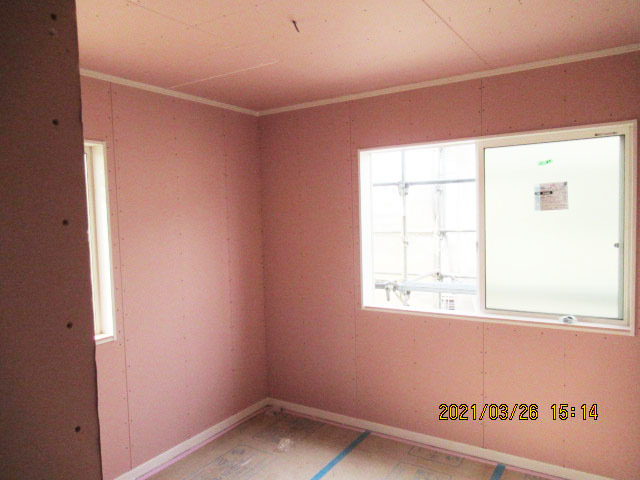

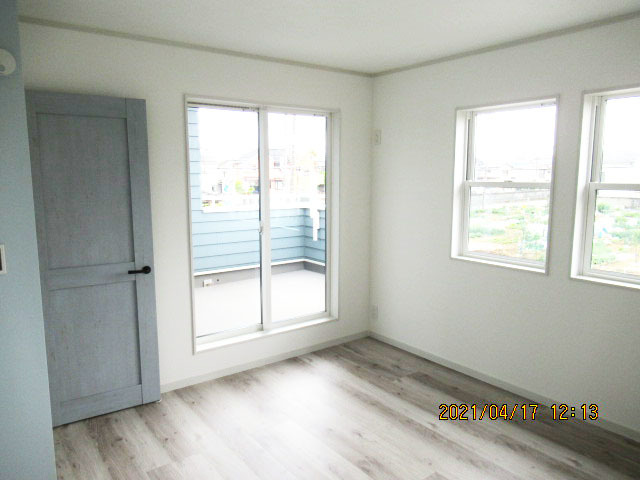

2階洋室

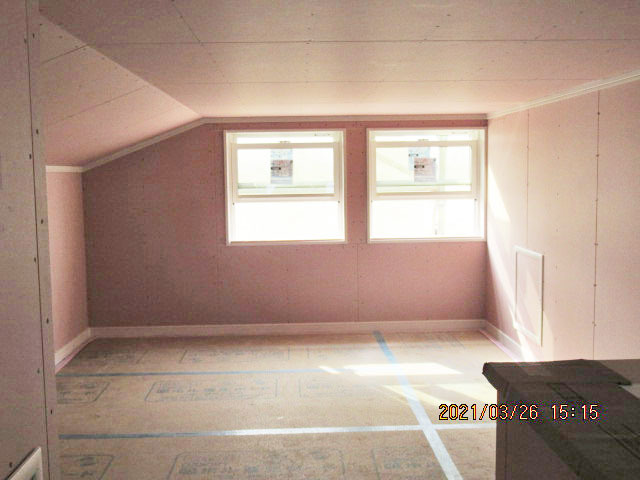

和室

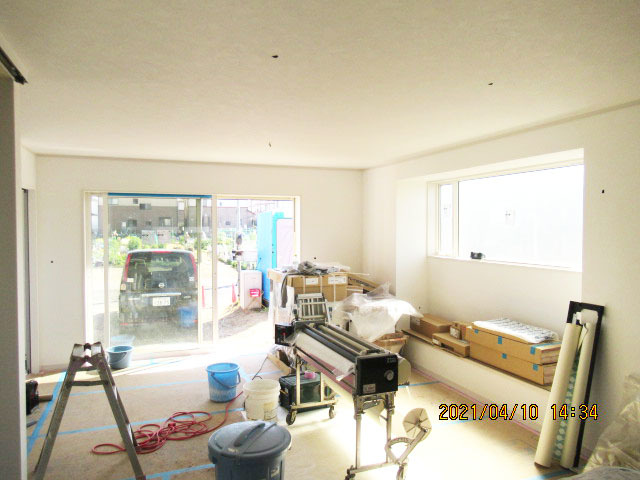

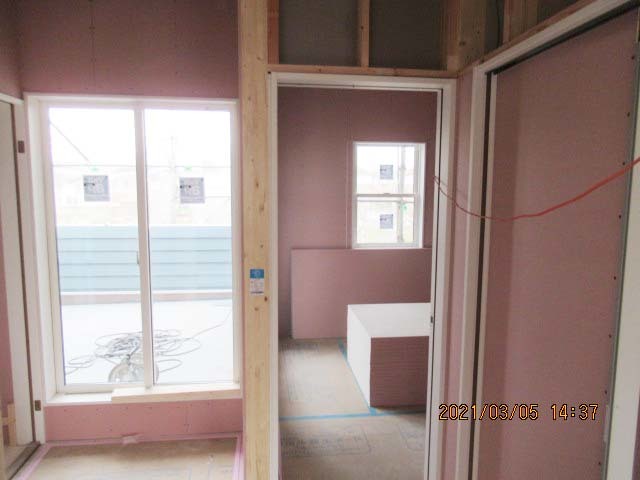

リビング
17週目

外部足場が解体されました
仮設工事

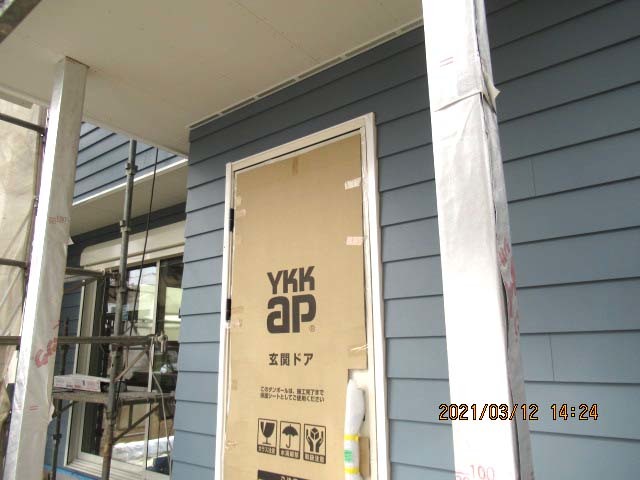

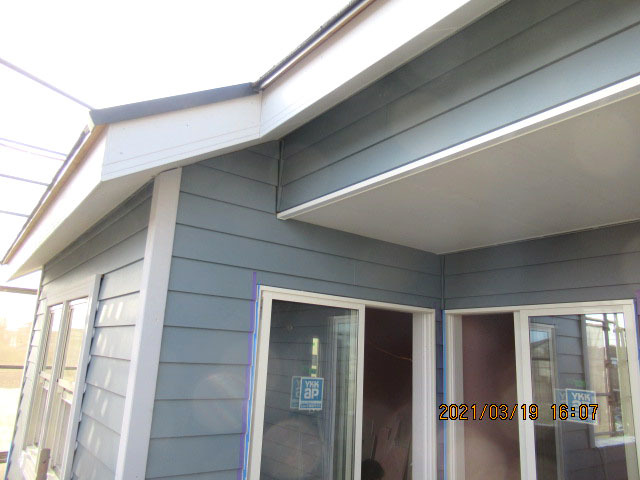

外部足場が解体されました。
雑工事

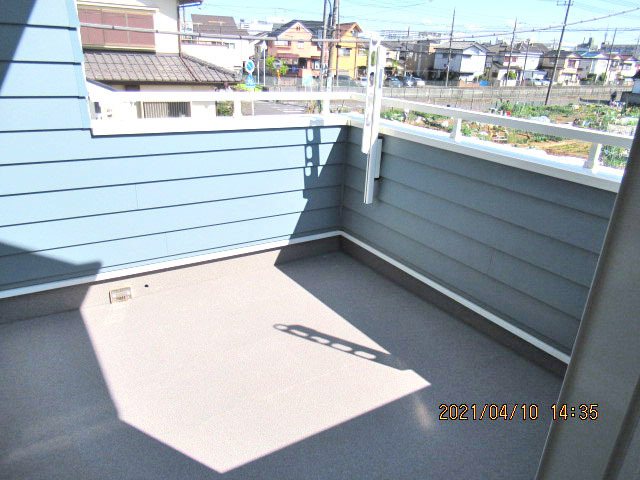

バルコニー手摺取り付け、床仕上げ完了です。
内装工事

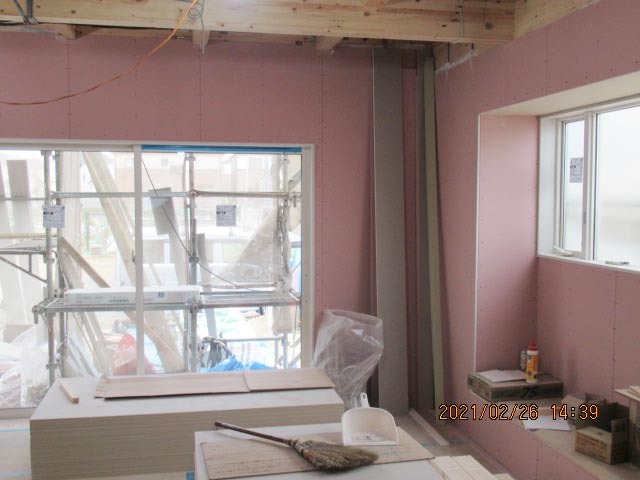

クロス貼り完了です。
16週目

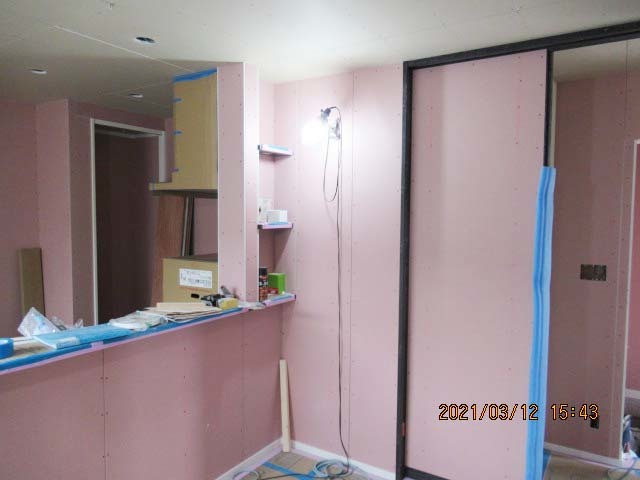

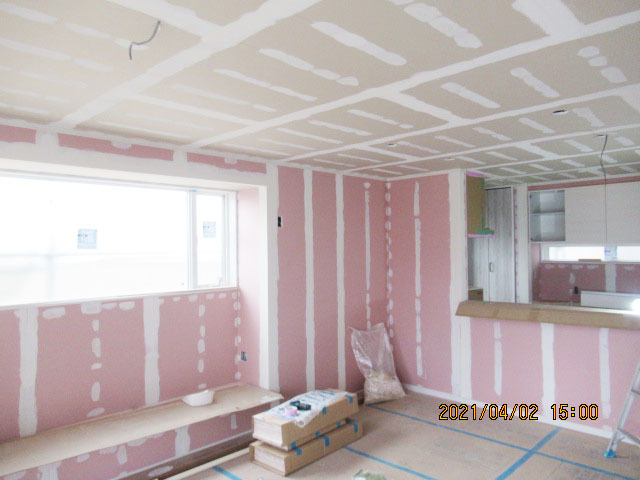

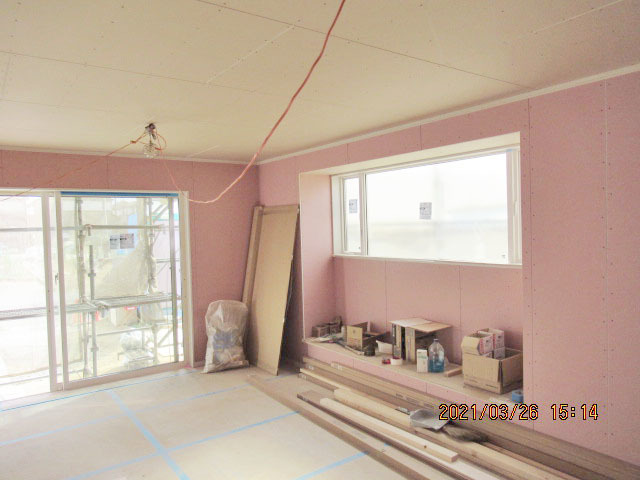

クロス下地パテ処理完了です
クロス下地パテ処理完了です。
塗装・板金工事
外部塗装、雨樋取り付け完了です。
設備工事

キッチンが取り付けられました。
15週目

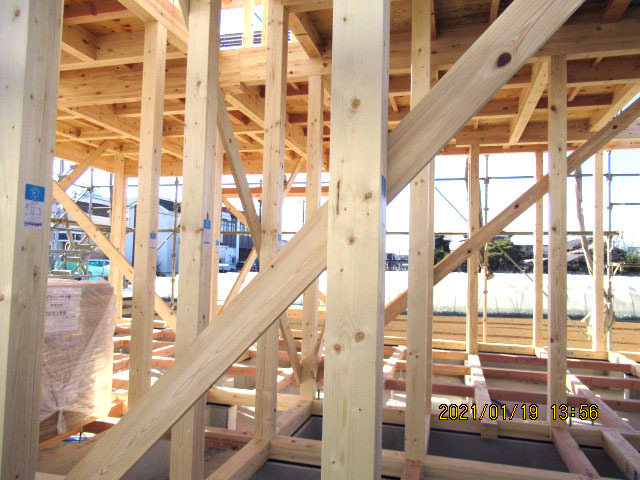

1階木工事完了です
木工事
1階木工事完了です。

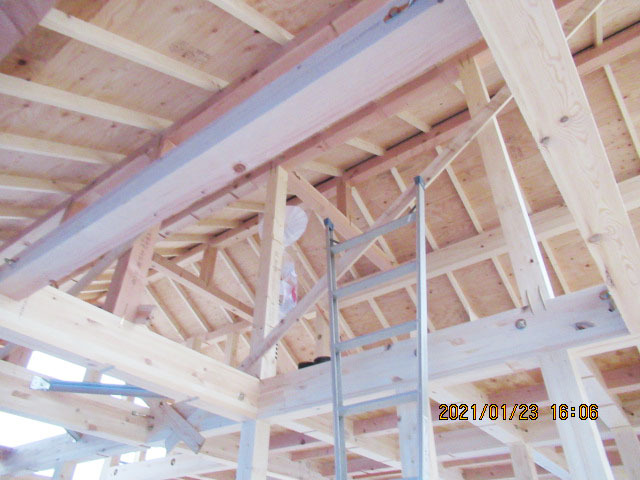

小屋裏部屋の木工事完了です。

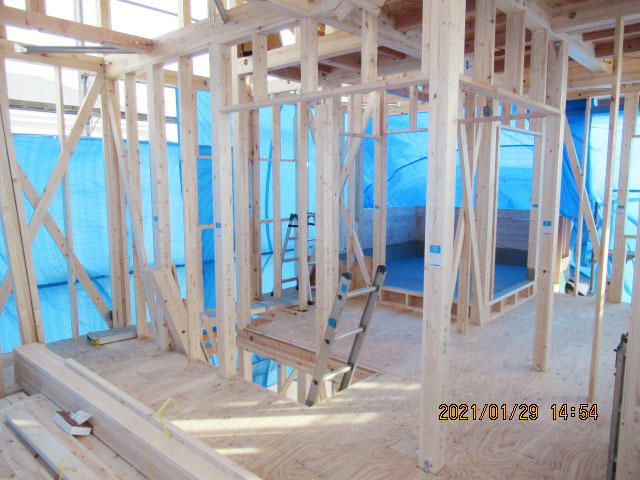

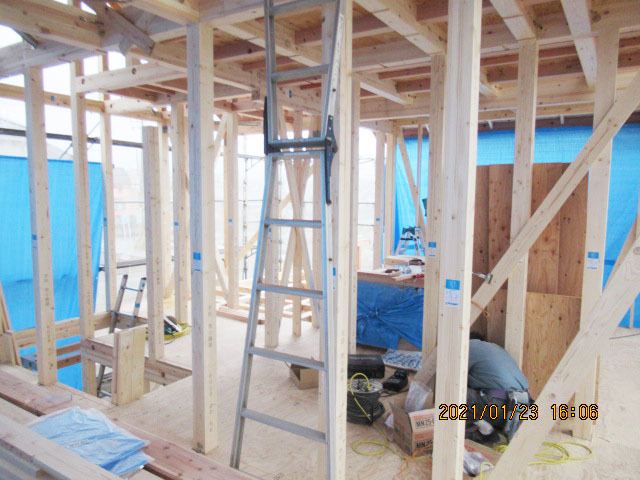

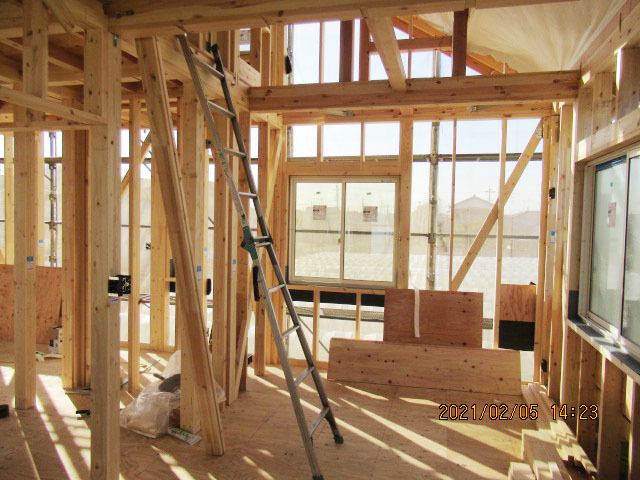

2階木工事ほぼ完了です。
14週目

小屋裏への階段が取り付けられました
小屋裏への階段が取り付けられました。
外壁工事

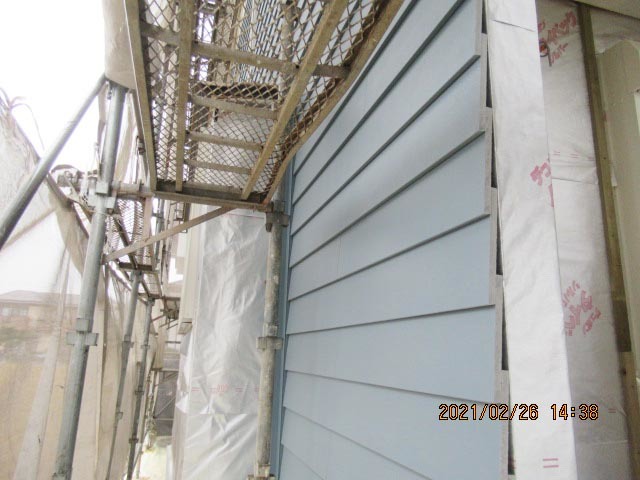

サイディング張り完了です。
2階天井下地が組まれました。
13週目
サイディング張りが進んでいます
サイディング張りが進んでいます。

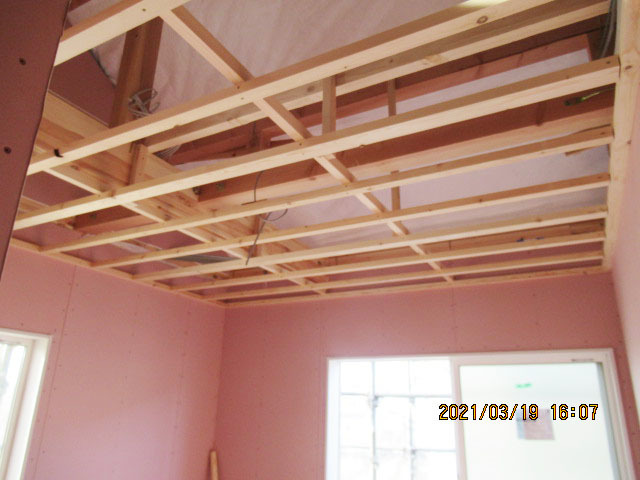

1階天井ボードが張られました。
12週目

階段が取り付けられました
階段が取り付けられました。
2階建具枠取り付けが進んでいます。
11週目
ユニットバス設置完了です
ユニットバス設置完了です。
2階壁ボード張りが進んでいます。
1階壁ボード張りが進んでいます。
サイディング張りが始まっています。
10週目
壁ボード張りが始まっています
壁ボード張りが始まっています。
床フローリングが張られました。
窓枠が取り付けられました。
9週目

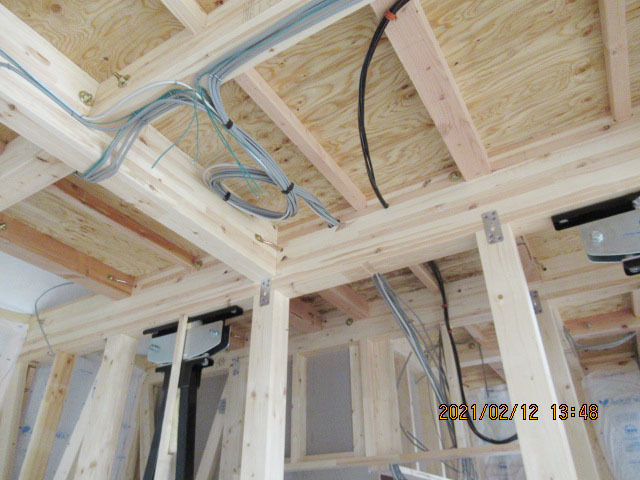

内部電気配線中です
内部電気配線中です。

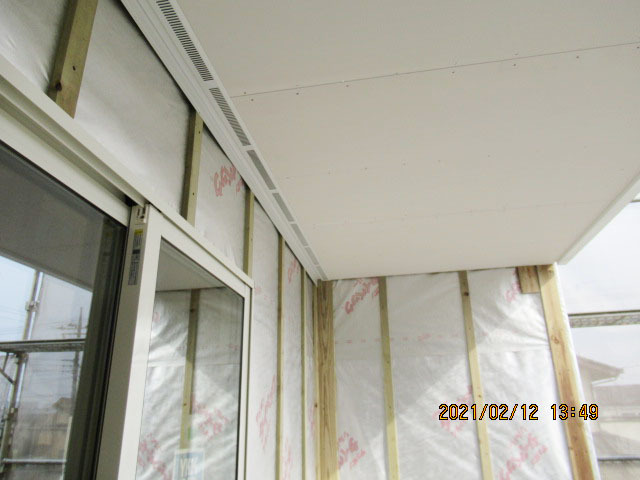

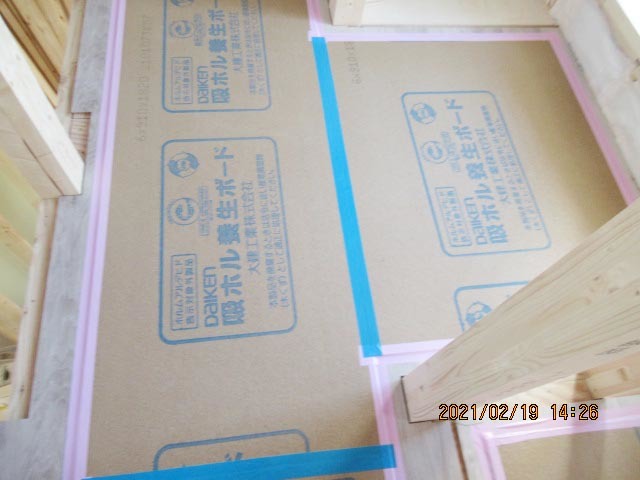

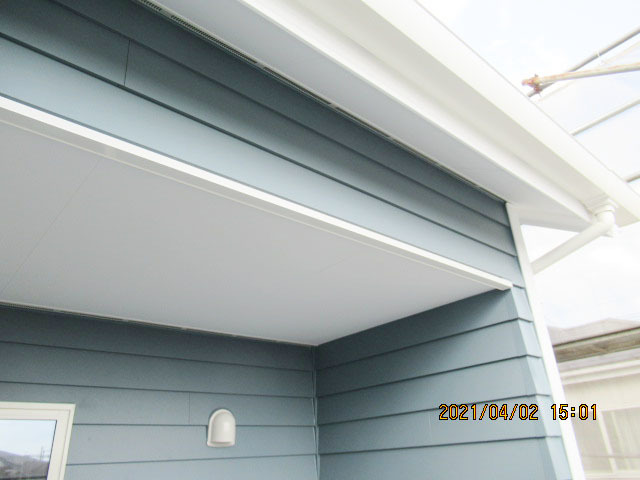

軒天取付け完了です。

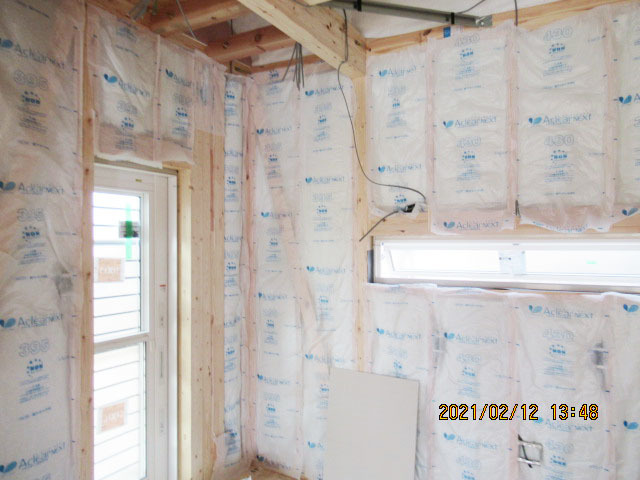

壁断熱材充填が進んでいます。
8週目

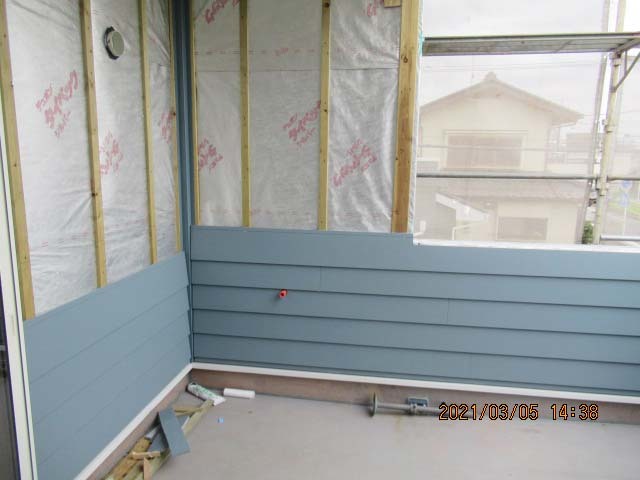

外部タイベックを張っています
外部タイベックを張っています。
1階構造躯体完了です。
小屋裏にタイベックが張られました。

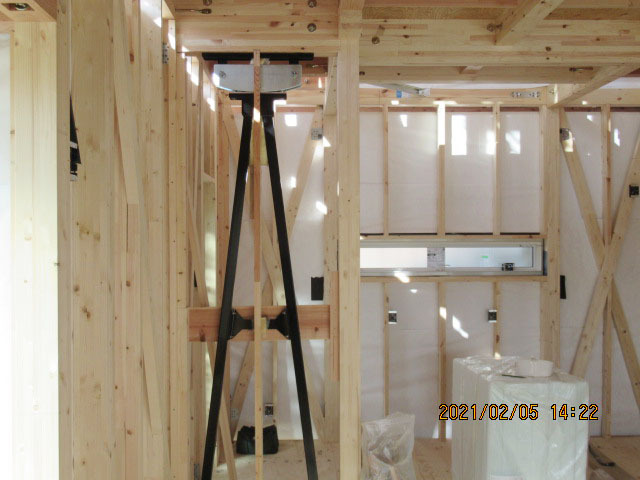

制振装置ミライエが設置されました。
サッシ取り付け完了です。
7週目

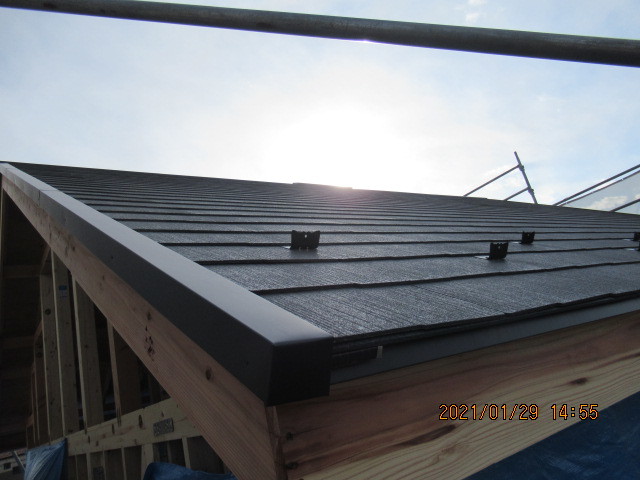

コロニアル葺き完了です
屋根工事
コロニアル葺き完了です。
2階構造躯体完了です。
防水工事

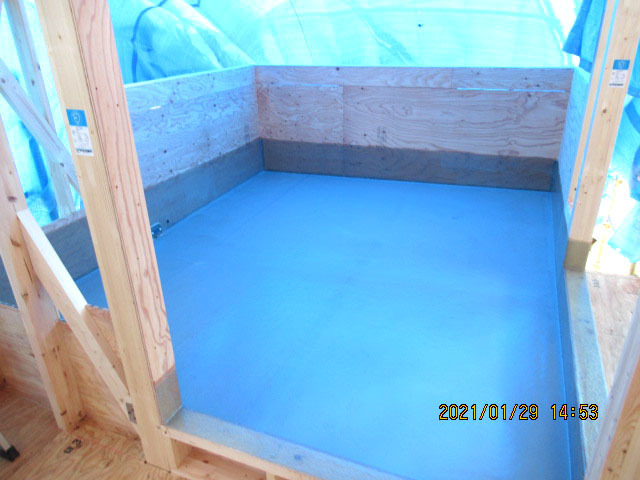

バルコニー防水完了です。
6週目

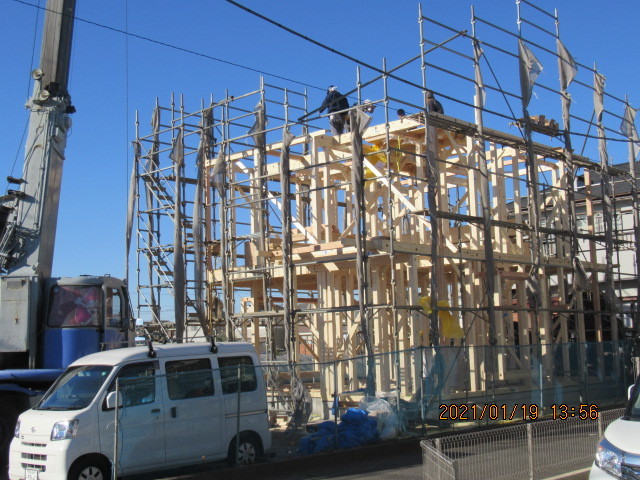

2階建て方完了です
2階建て方完了です。
先行足場が掛けられました。
1階建て方完了です。
上棟作業中です。

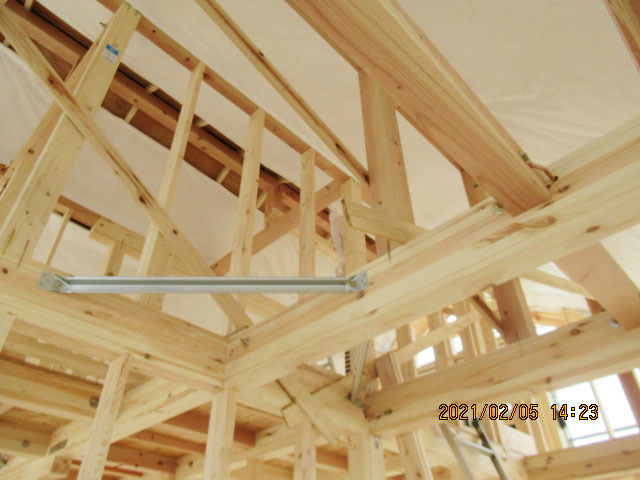

小屋組み完了です。
5週目
土台が敷かれました

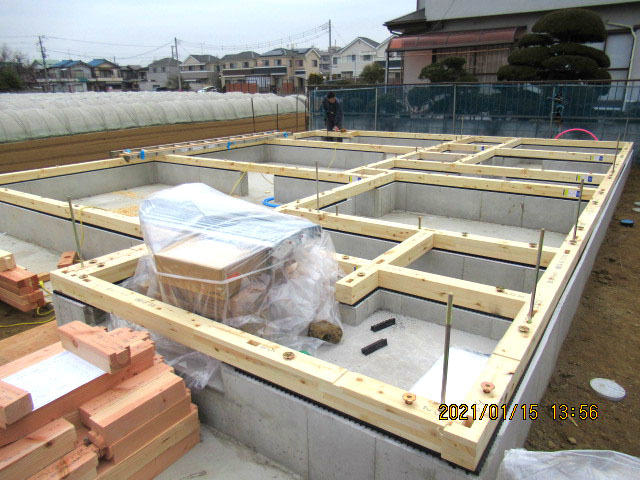

土台が敷かれました。
4週目

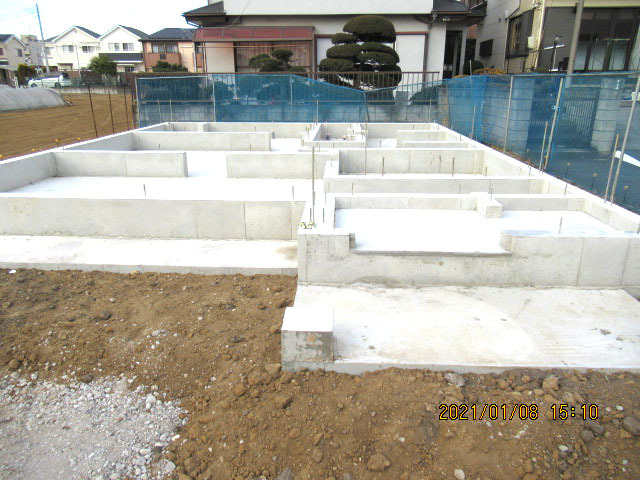

基礎完成です
基礎工事

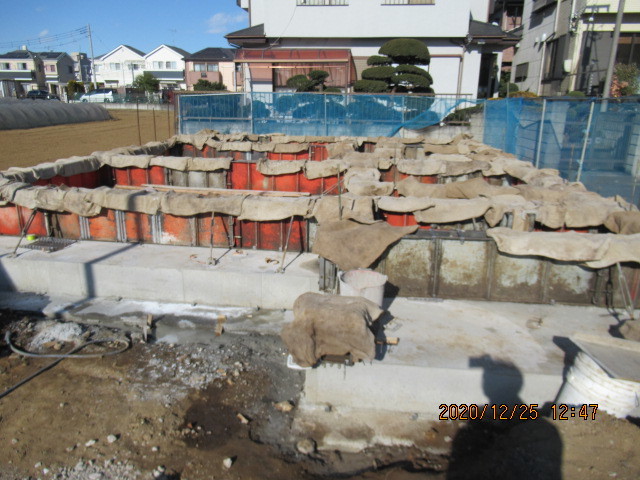

基礎完成です。
3週目
コンクリートが打設されました
コンクリートが打設されました。
2週目

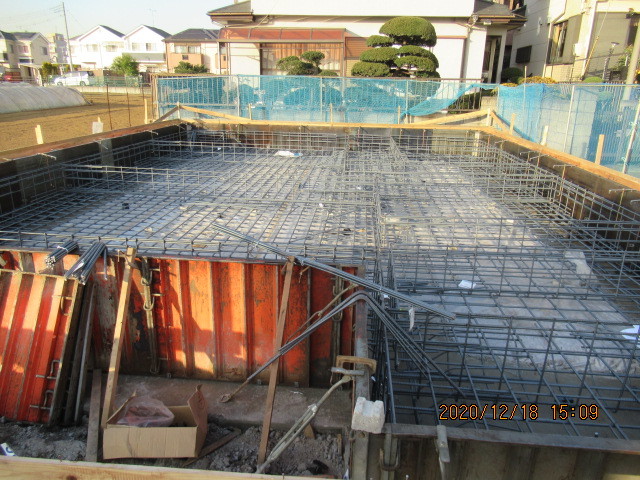

基礎配筋完了です
基礎配筋完了です。
1週目

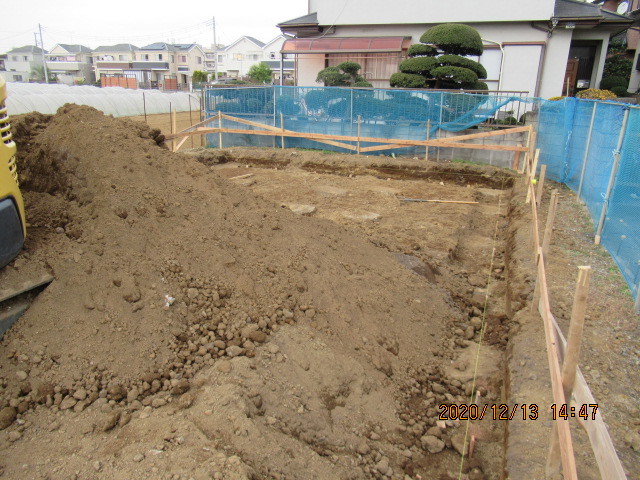

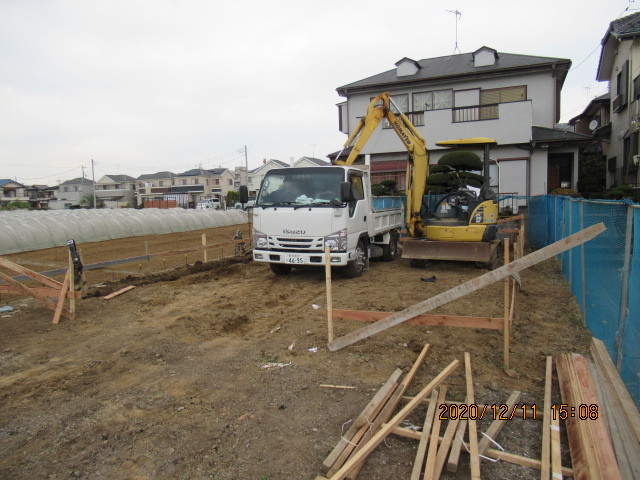

根切りが始まっています
根切りが始まっています。
やり方が出されました。
地盤工事

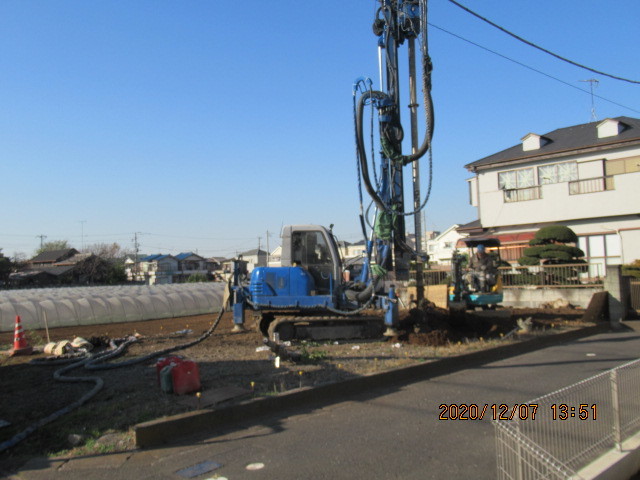

地盤改良工事中です。
