19週目

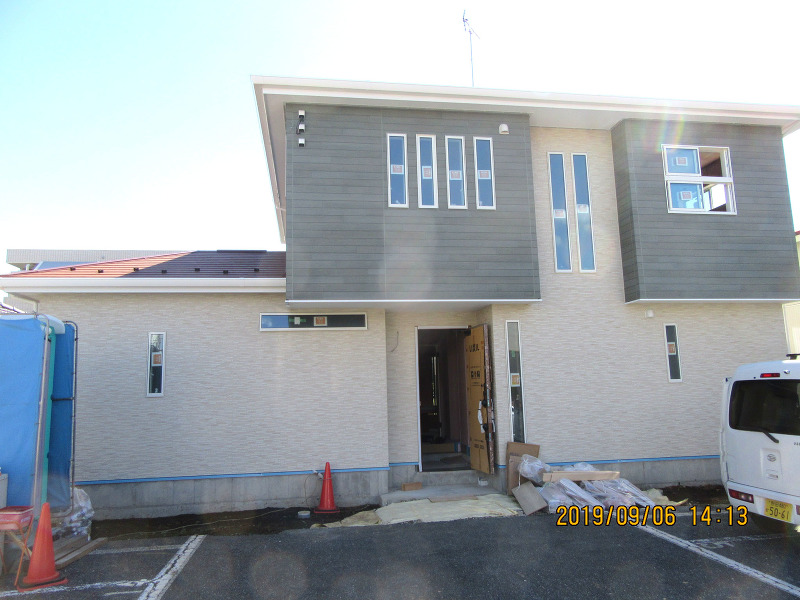

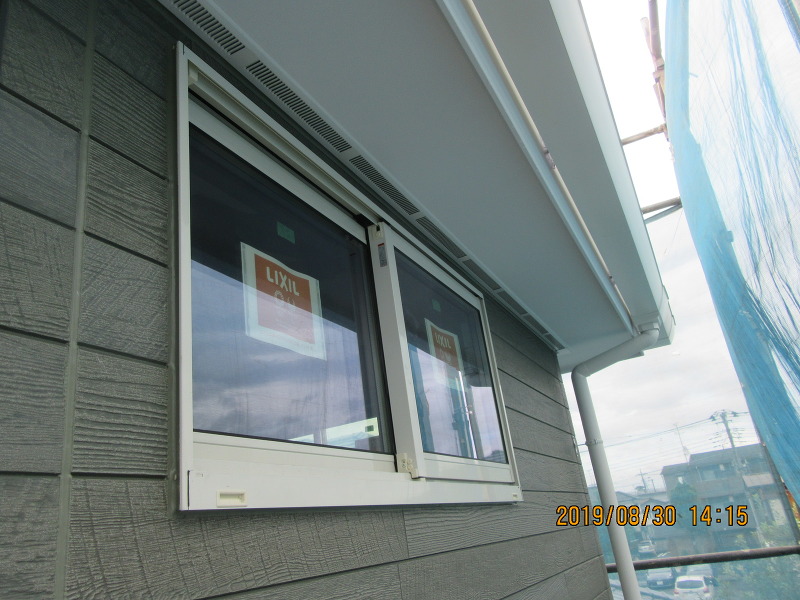

完成外観です

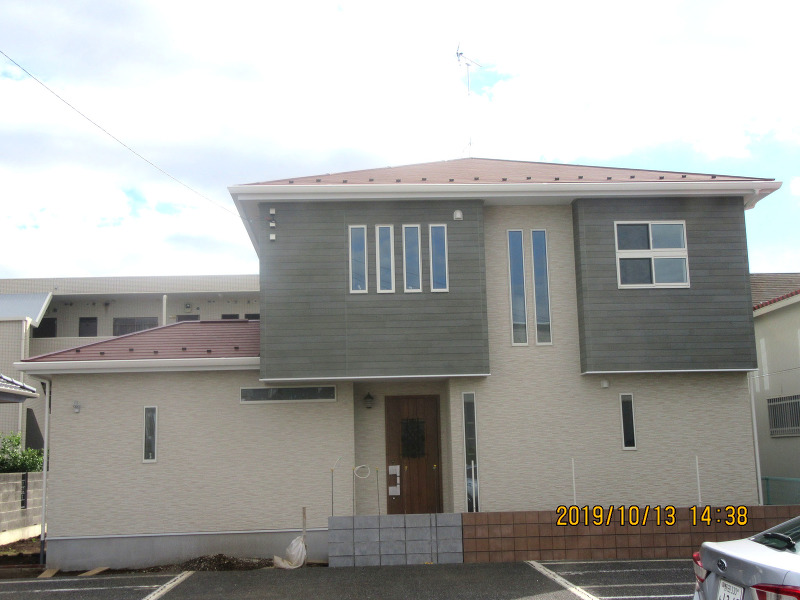

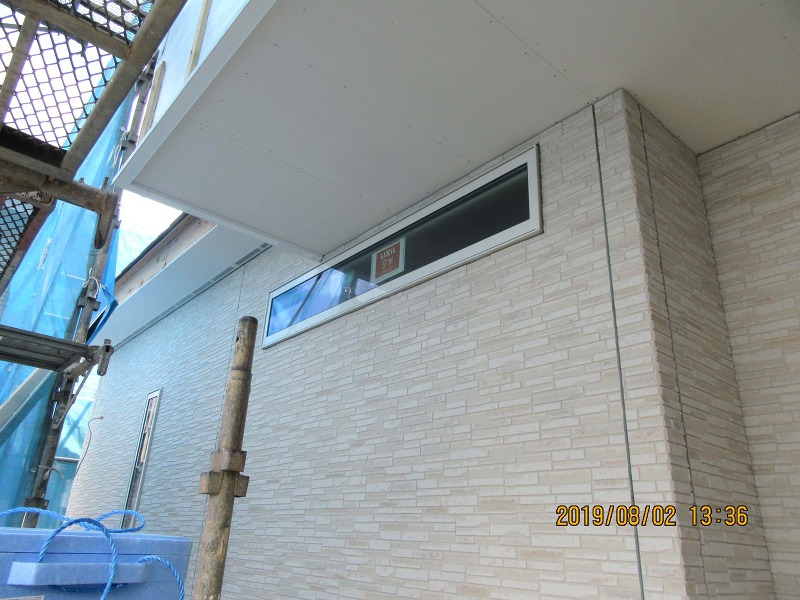

建物完成
完成外観。

内部クリーニング完了

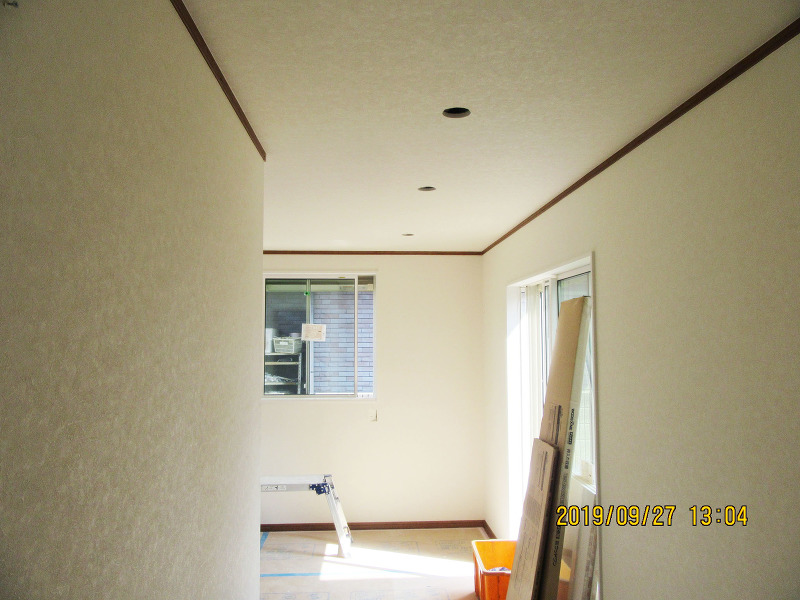

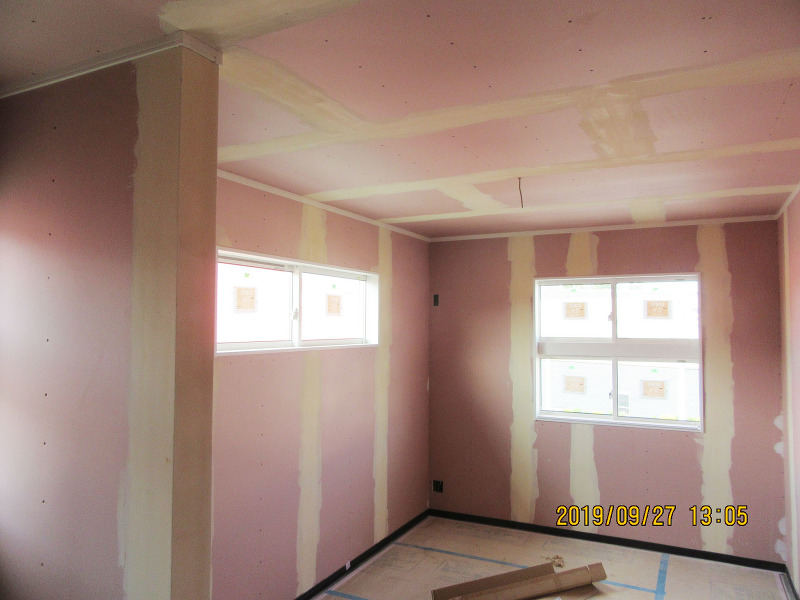

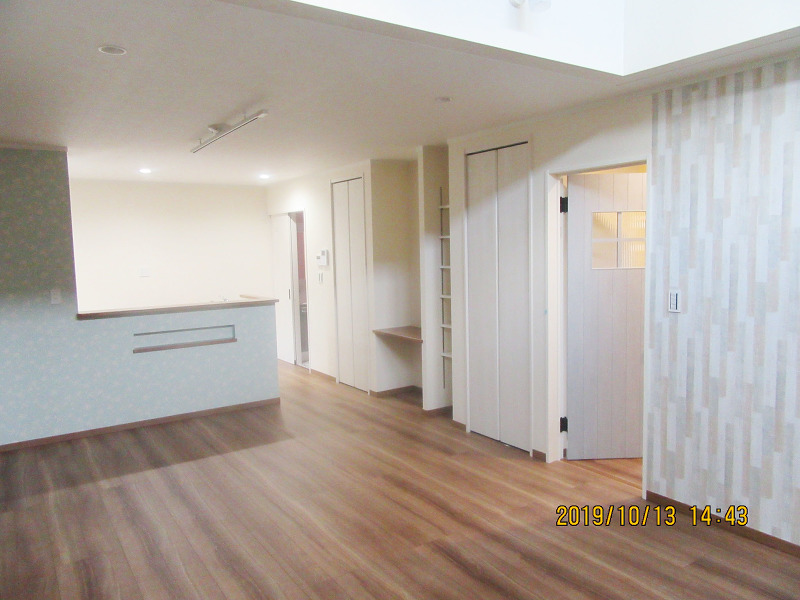

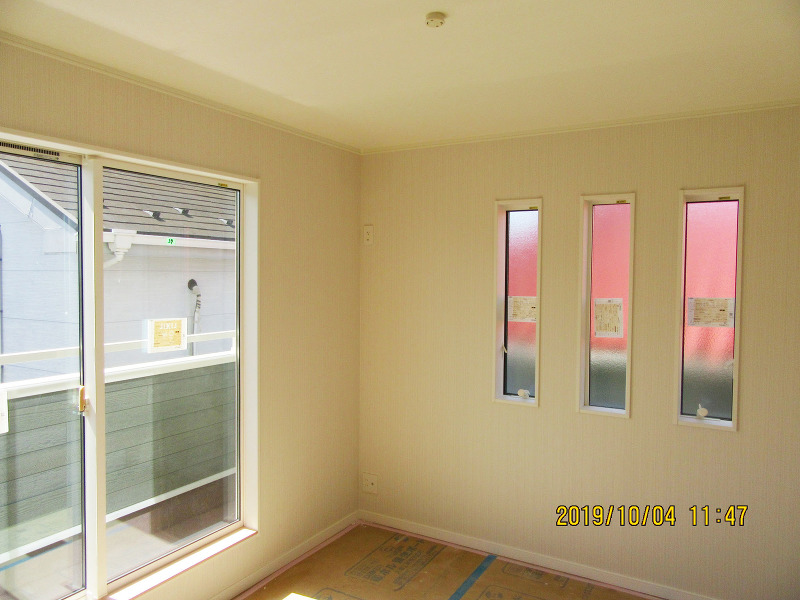

リビング。

2階洋室。

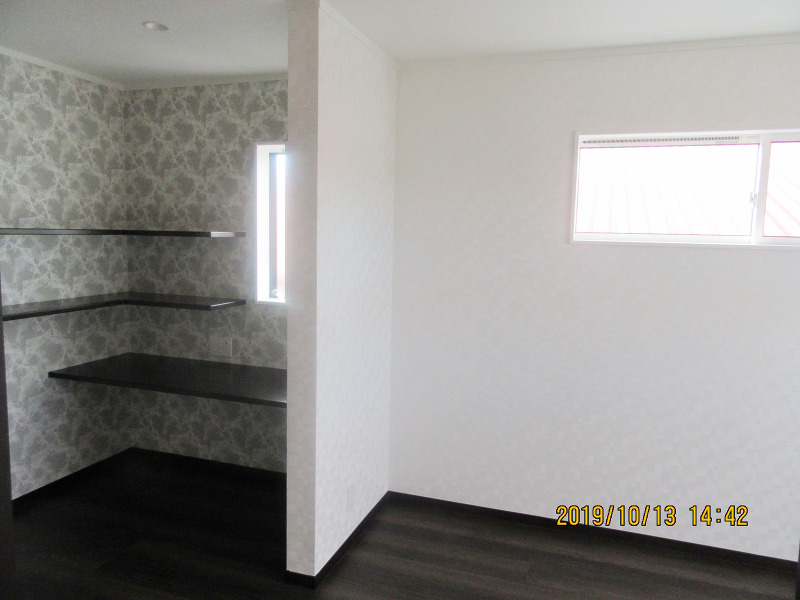

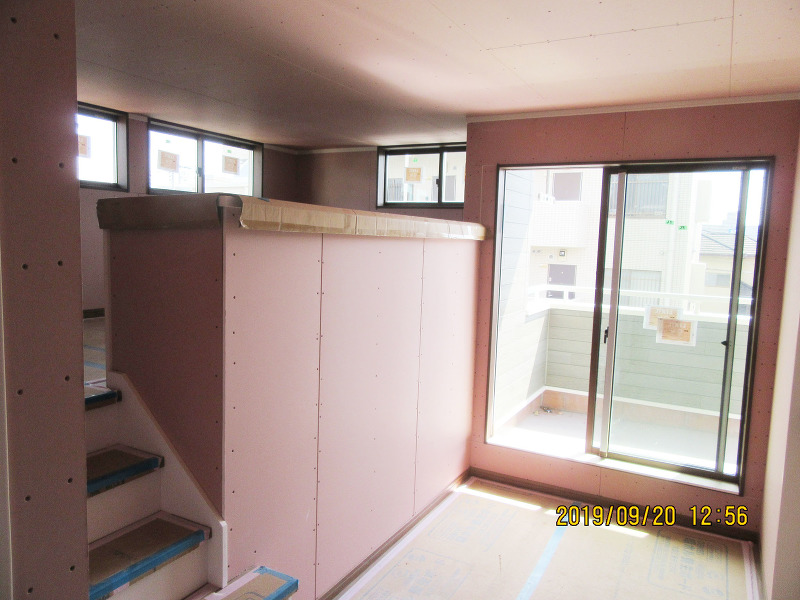

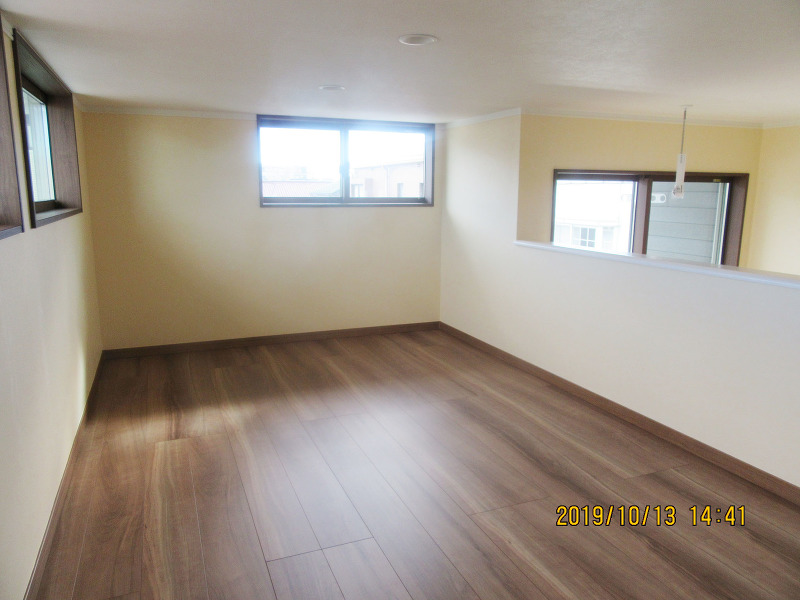

小屋裏部屋。

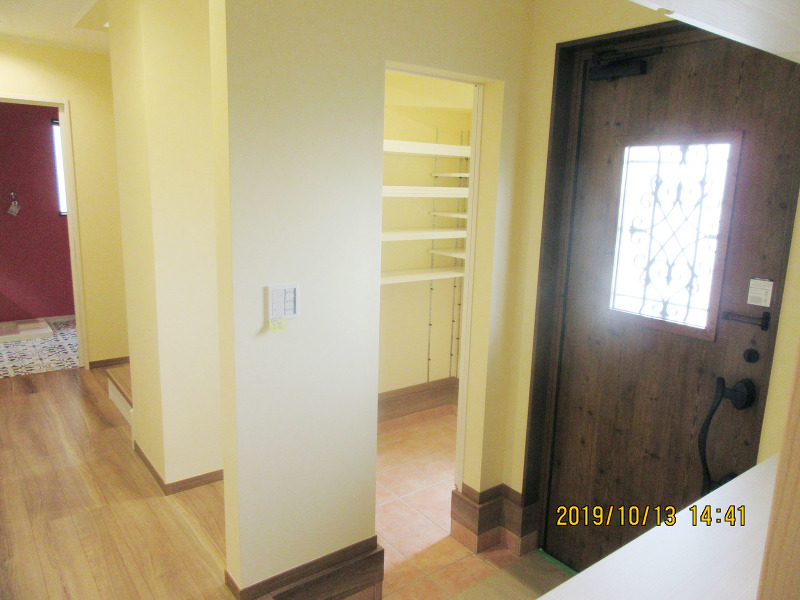

玄関ホール。
18週目

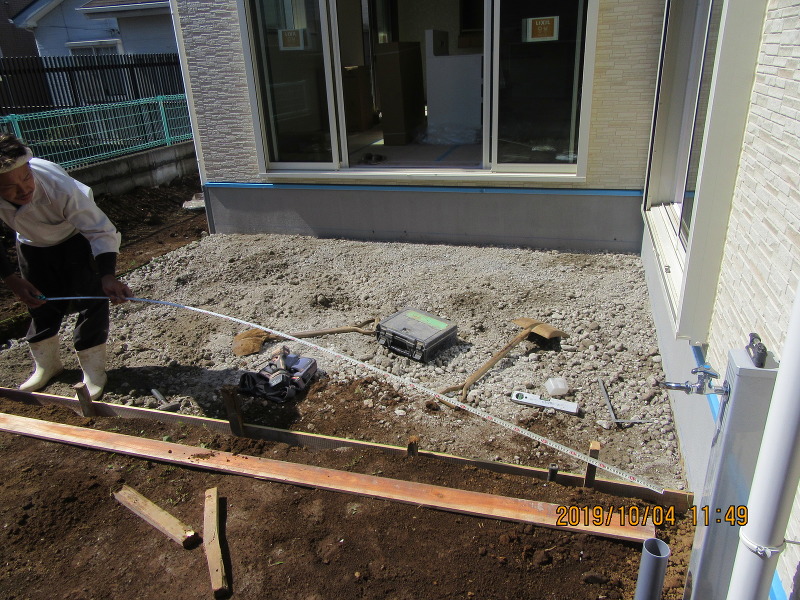

外構工事が始まっています
外構工事
外構工事が始まっています。

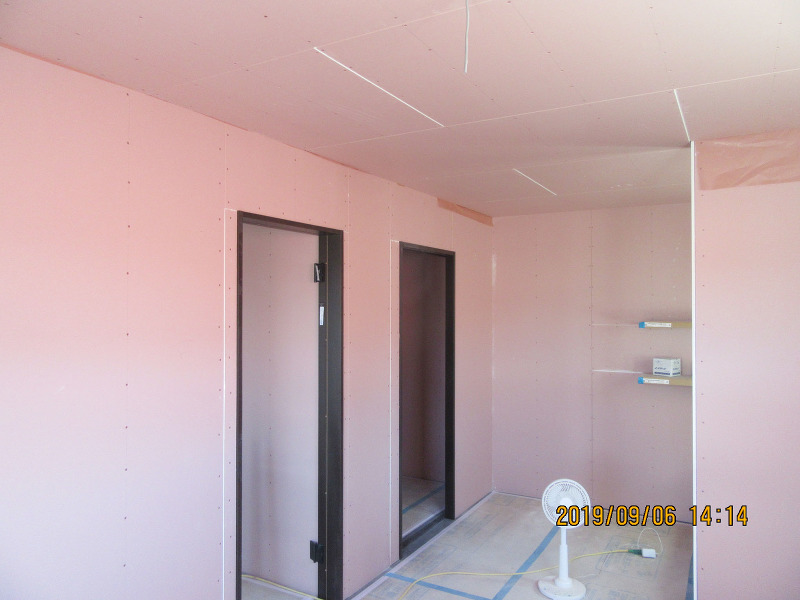

内装工事
クロス貼り完了です。
電気工事

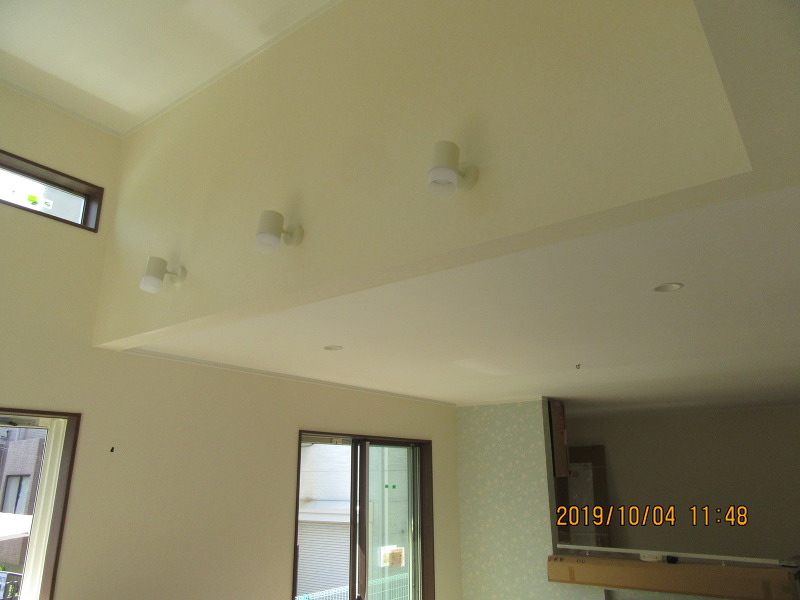

照明器具が取り付けられました。
設備工事

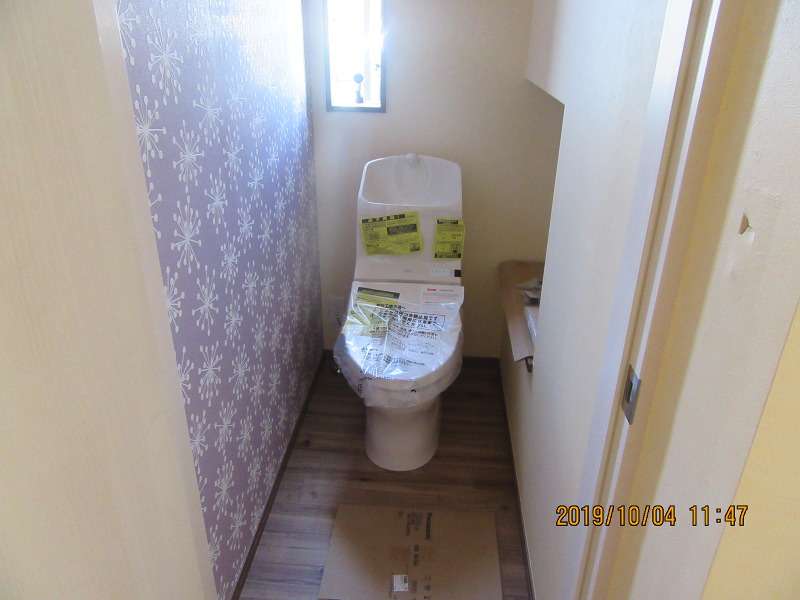

トイレが設置されました。
雑工事

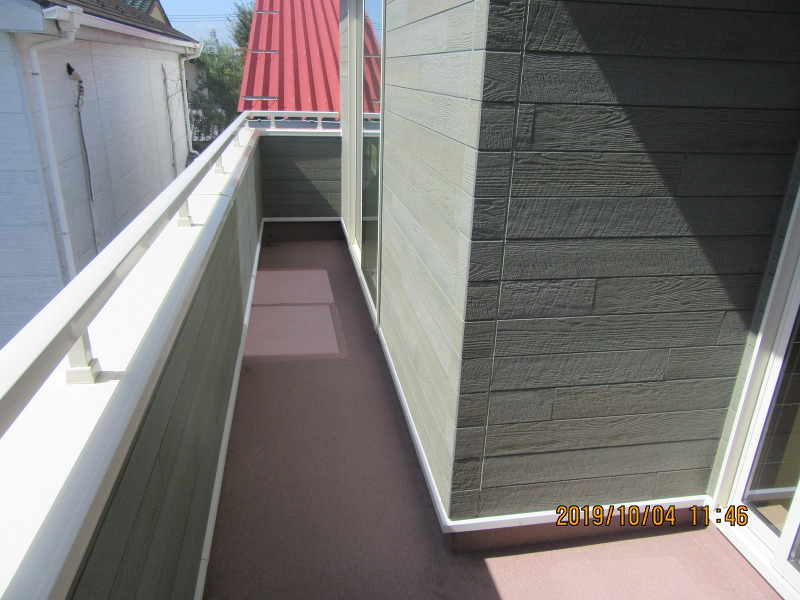

バルコニー手摺取り付け、床仕上げ完了です。
17週目
キッチンが設置されました
キッチンが設置されました。

クロス下地パテ処理完了です。
クロス貼りが始まっています。
16週目

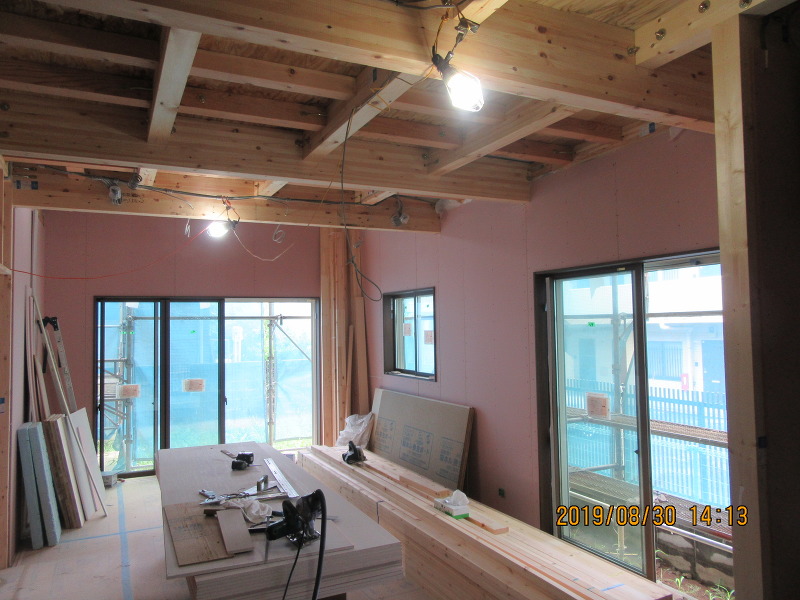

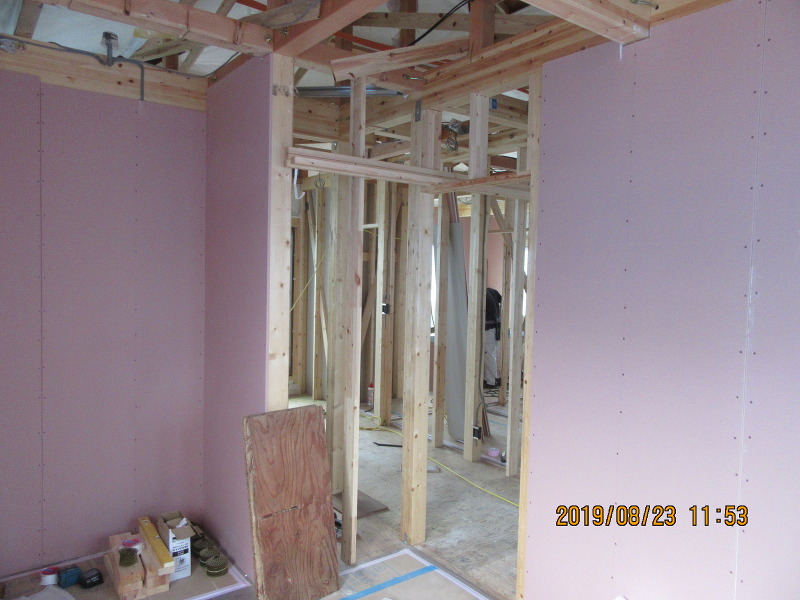

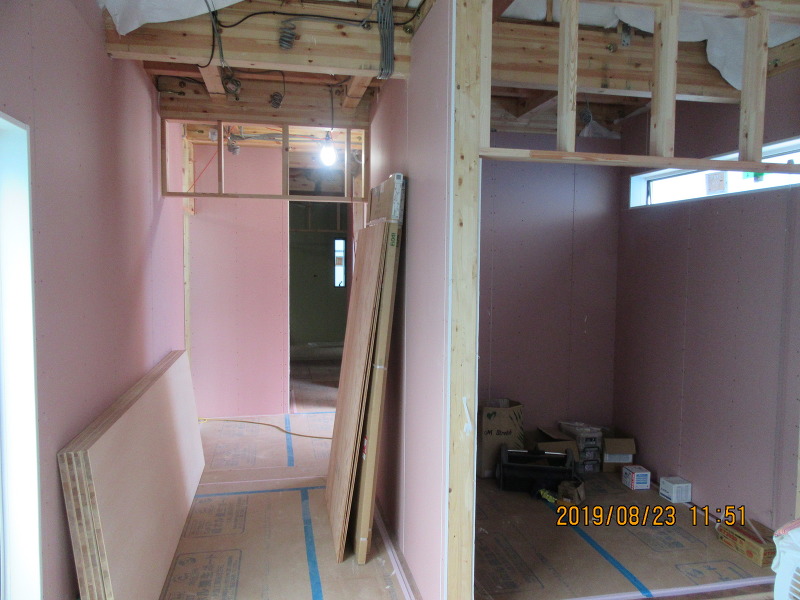

1階木工事ほぼ完了です
木工事

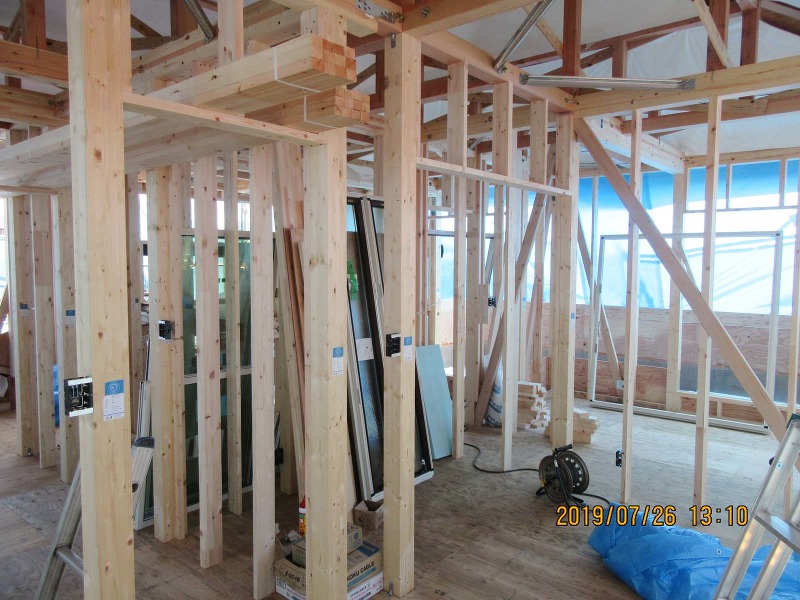

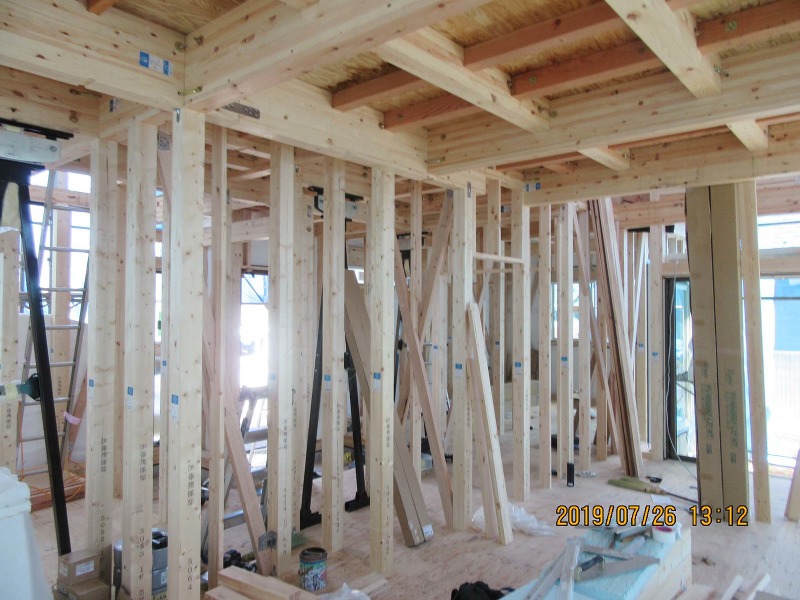

1階木工事ほぼ完了です。
2階木工事ほぼ完了です。
15週目

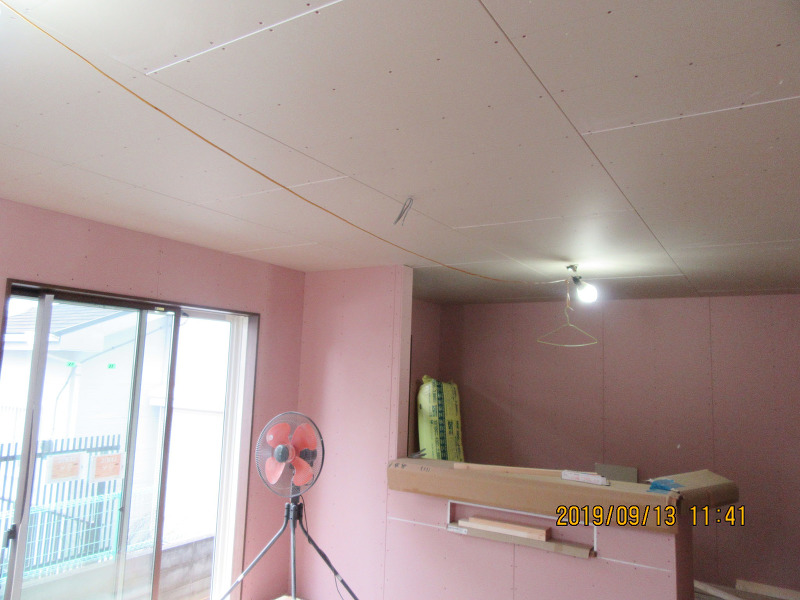

天井にボードが張られました
天井ボードが張られました。

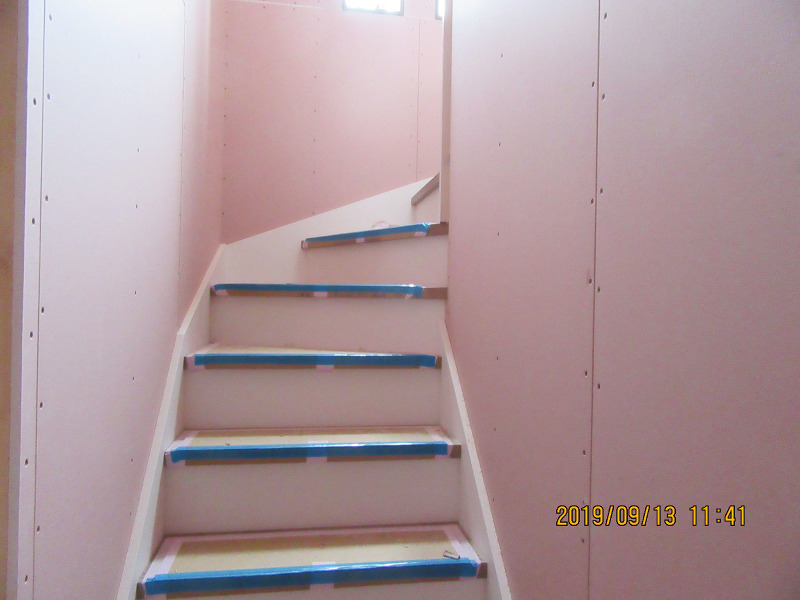

階段取り付け中です。
14週目
足場が解体されました
仮設工事
足場が解体されました。
2階天井ボード張り完了です。

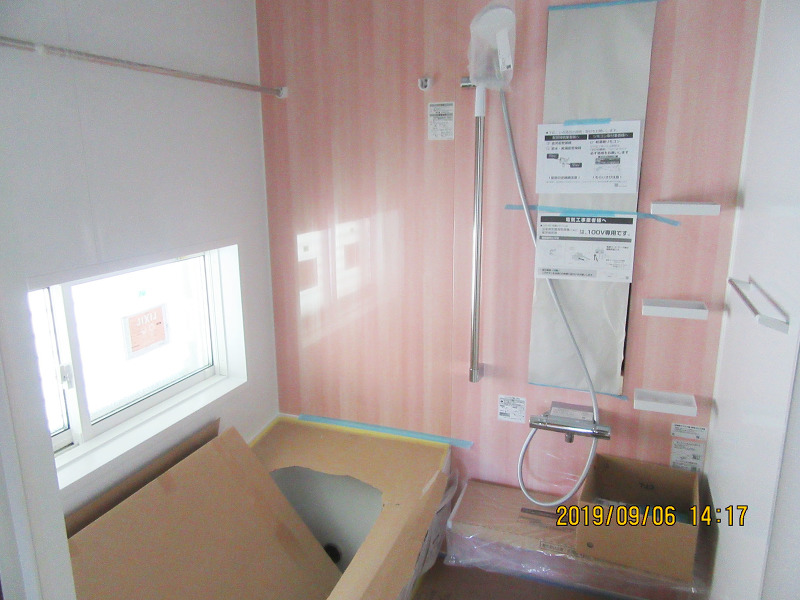

ユニットバス設置完了です。
13週目

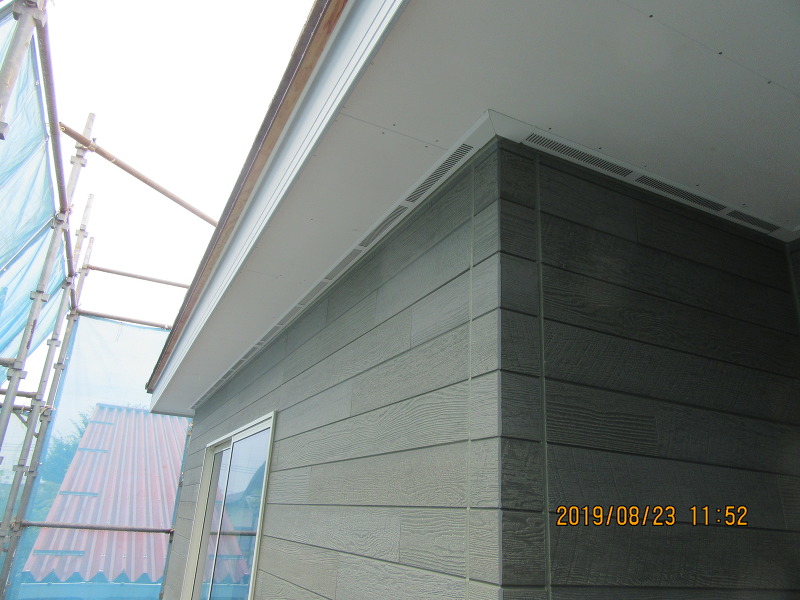

外部の塗装、雨樋取り付けが完了しました
塗装・板金工事
外部塗装、雨樋取り付け完了です。
2階壁ボード張りが進んでいます。
1階壁ボード張りほぼ完了です。
12週目
サイディング張り、コーキング完了しました
外壁工事
サイディング張り、コーキング完了です。
1階壁ボード張りが進んでいます。
2階壁ボード張りが始まっています。
11週目

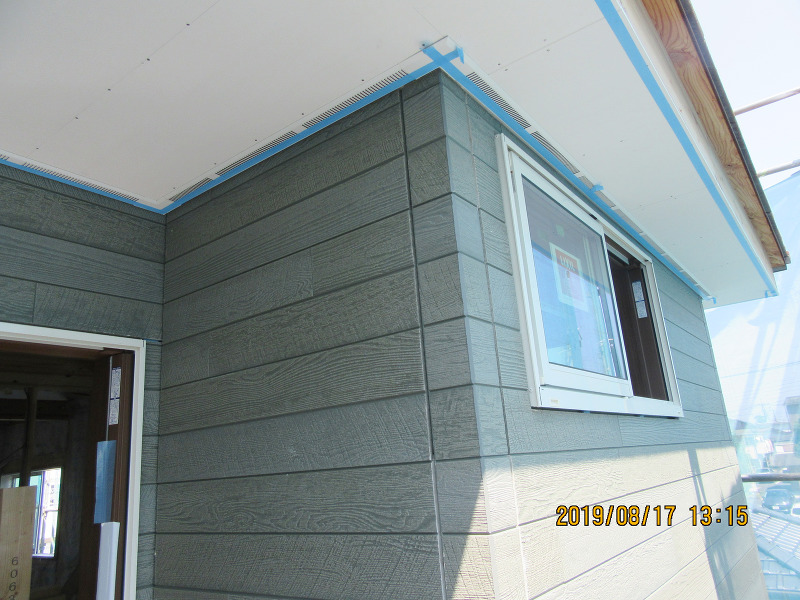

サイディング張りがほぼ完了しました
サイディング張りほぼ完了です。
壁ボード張りが始まりました。
10週目
床にフローリングが張られました

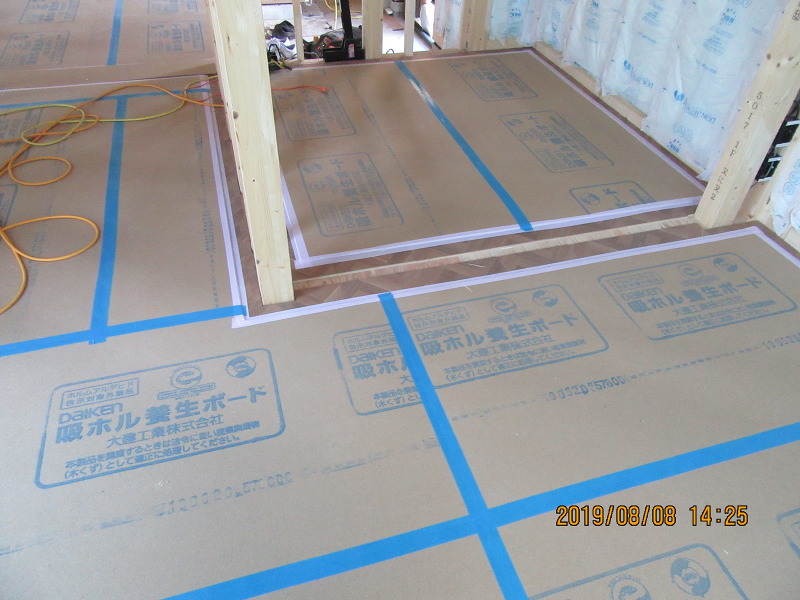

床フローリングが張られました。
1階壁断熱材充填、窓枠取り付け完了です。
2階壁断熱材充填完了です。

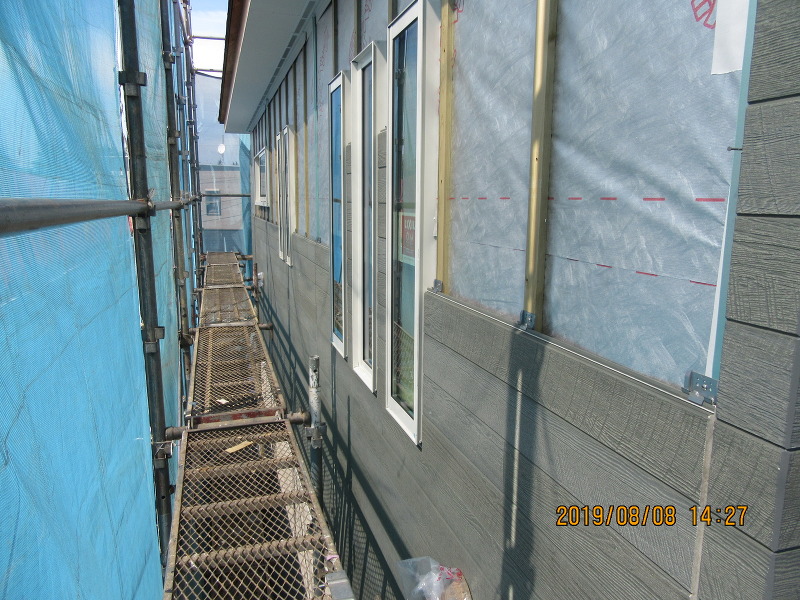

サイディング張りが進んでいます。
9週目
サイディング張りが始まりました
サイディング張りが始まりました。

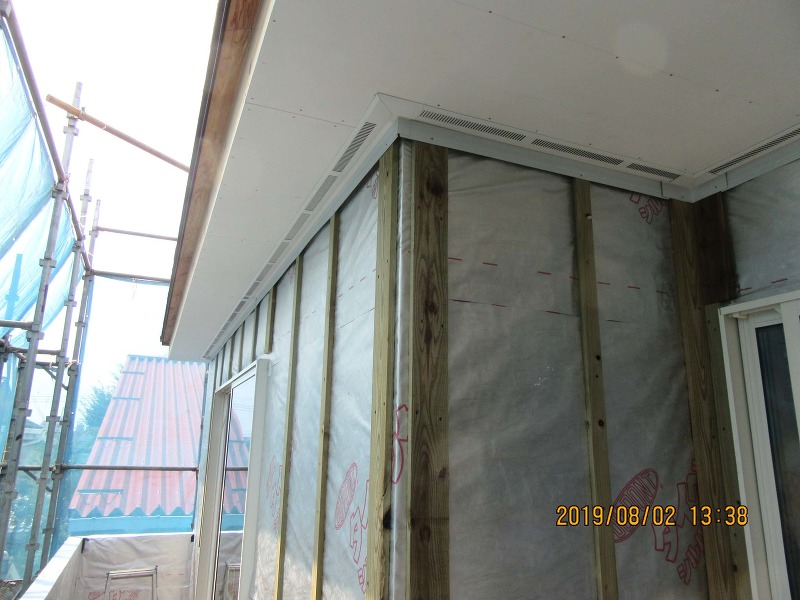

通気胴縁、軒天取り付け完了です。

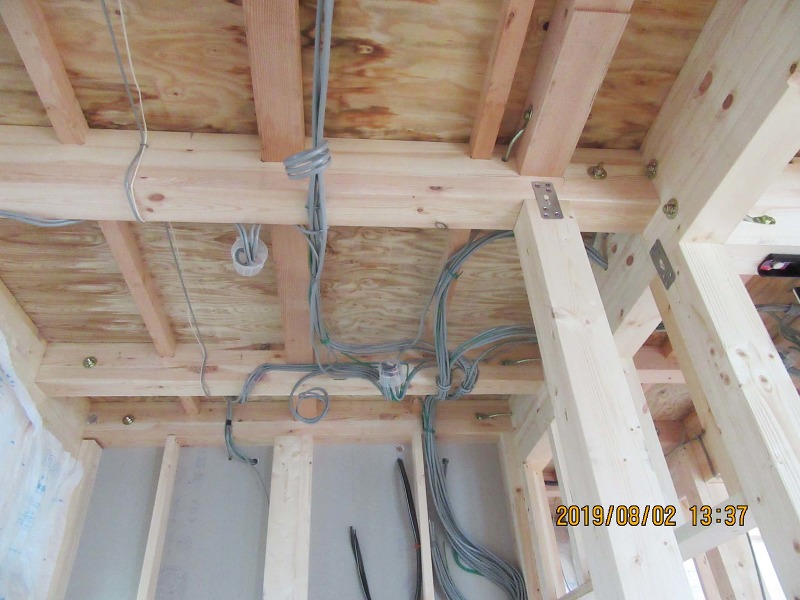

内部電気配線完了です。

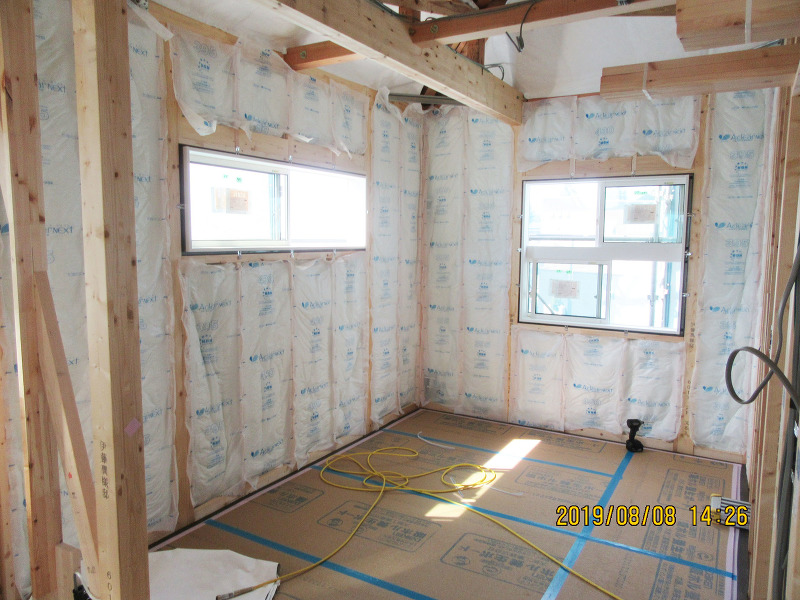

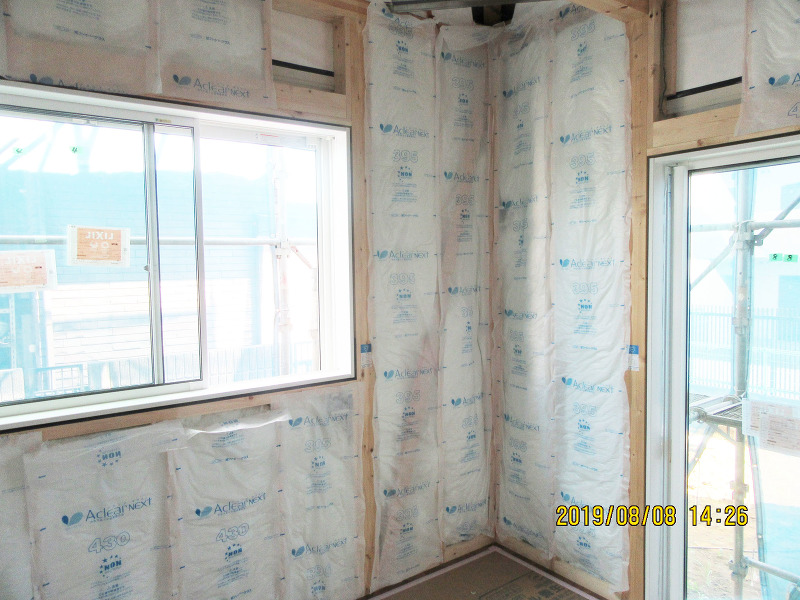

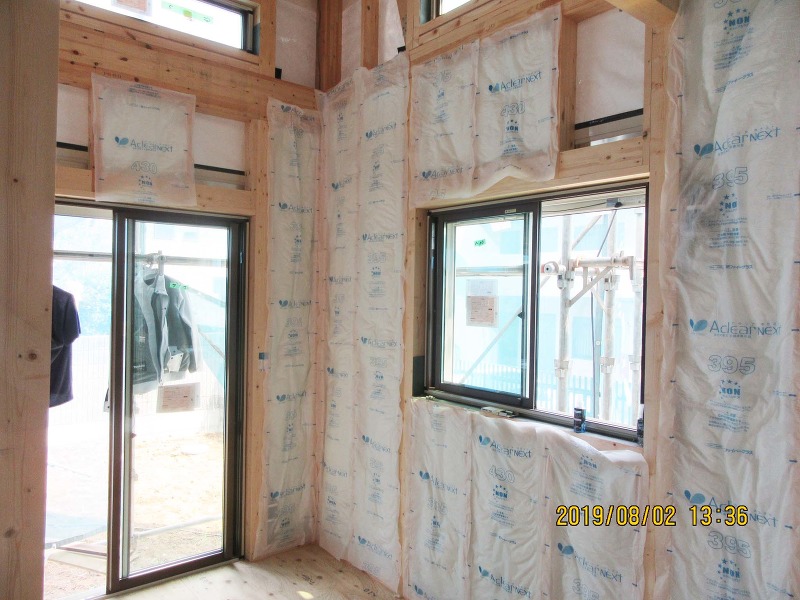

壁に断熱材充填中です。
8週目

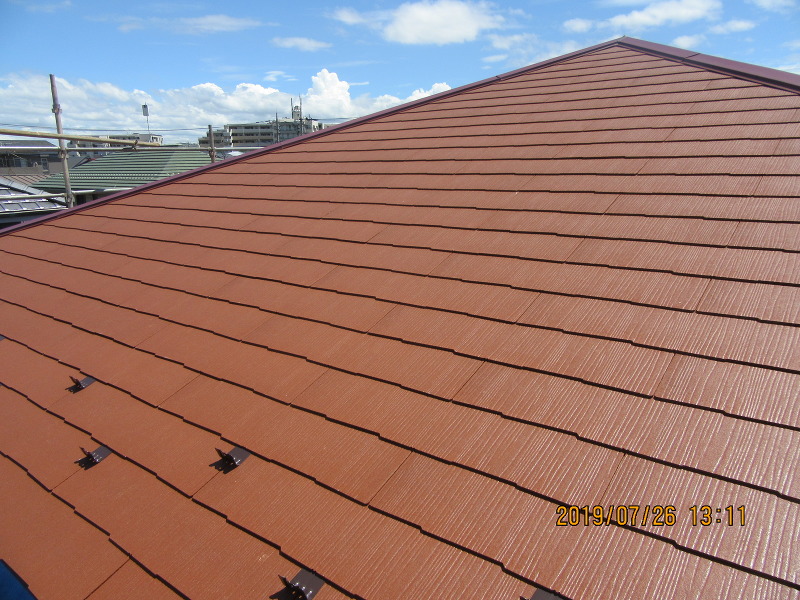

屋根にコロニアルが葺かれました
屋根工事
コロニアル葺き完了です。
2階構造躯体完了です。
1階構造躯体完了です。

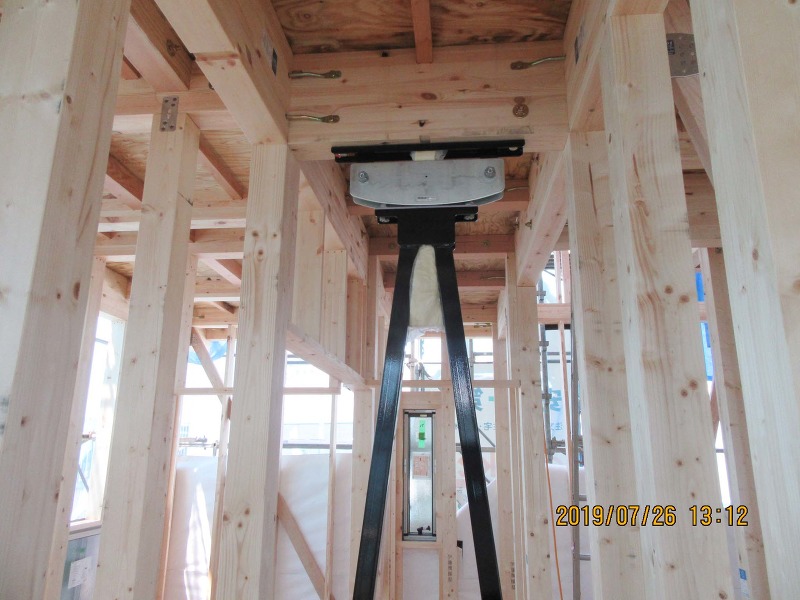

制振装置ミライエが設置されました。

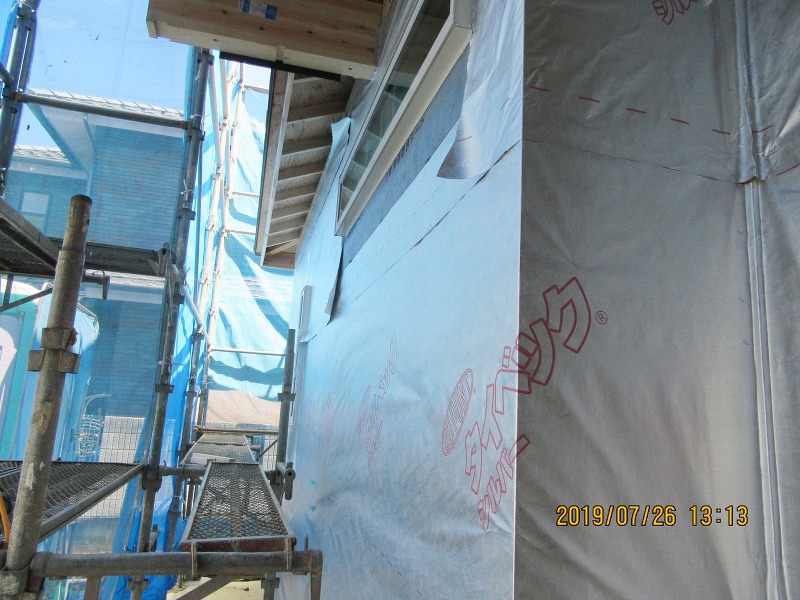

外部タイベックを張っています。
7週目
屋根下地を張りました

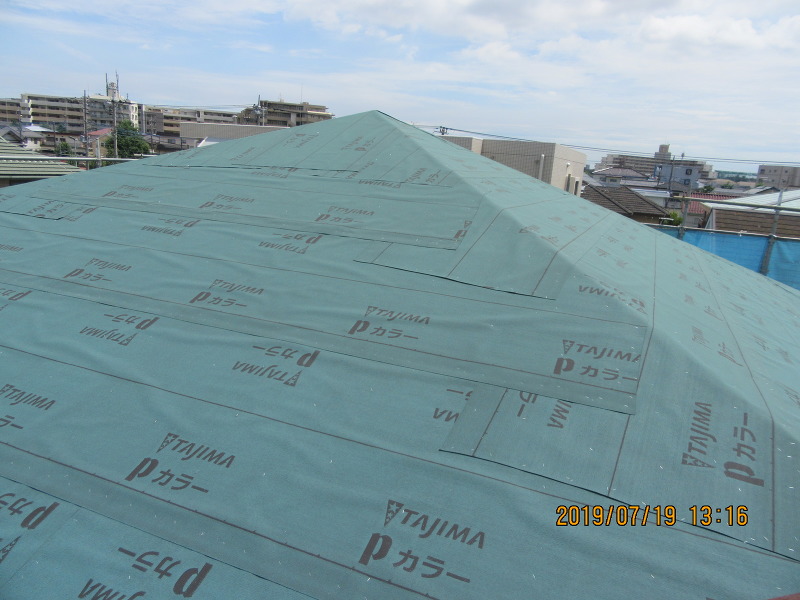

下地ルーフィングが張られました。

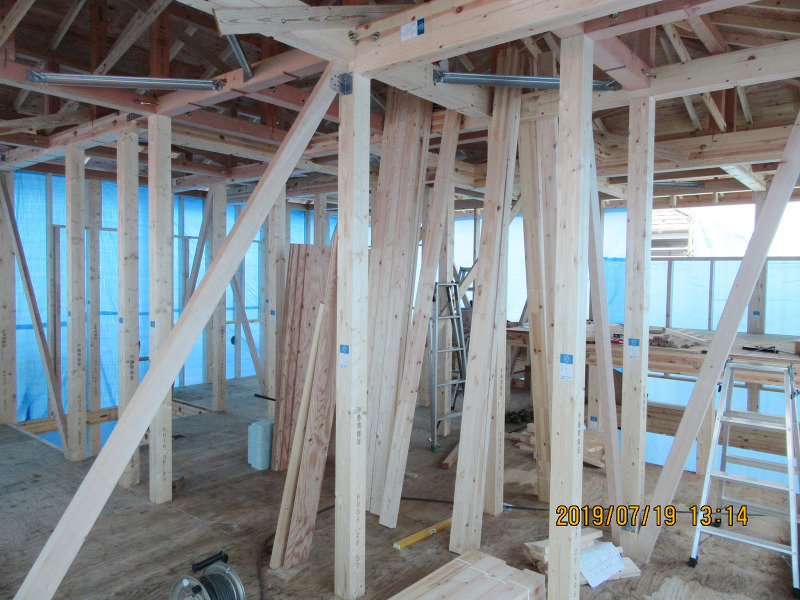

2階筋交取り付け中です。

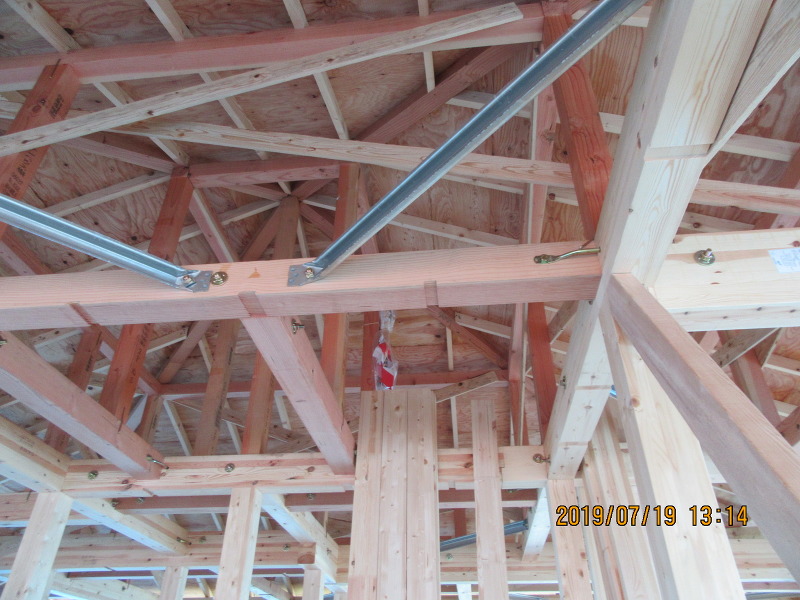

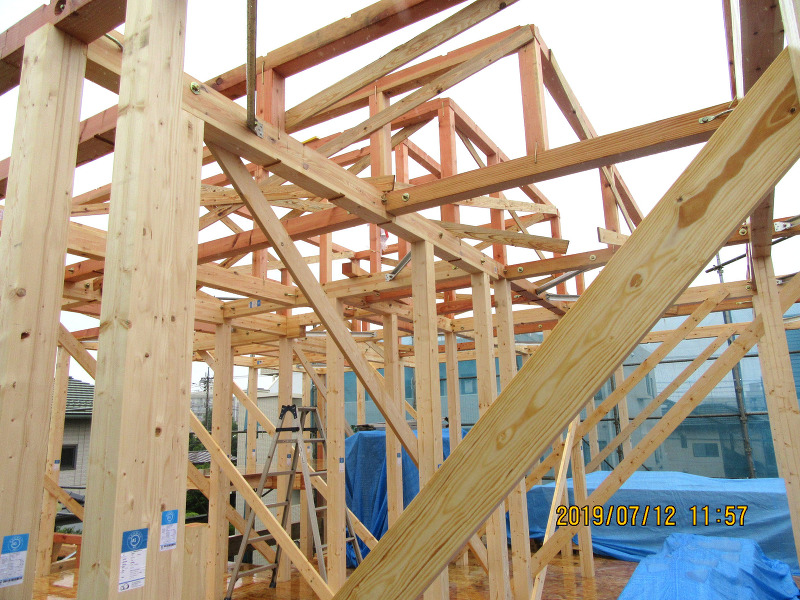

小屋組み完了です。

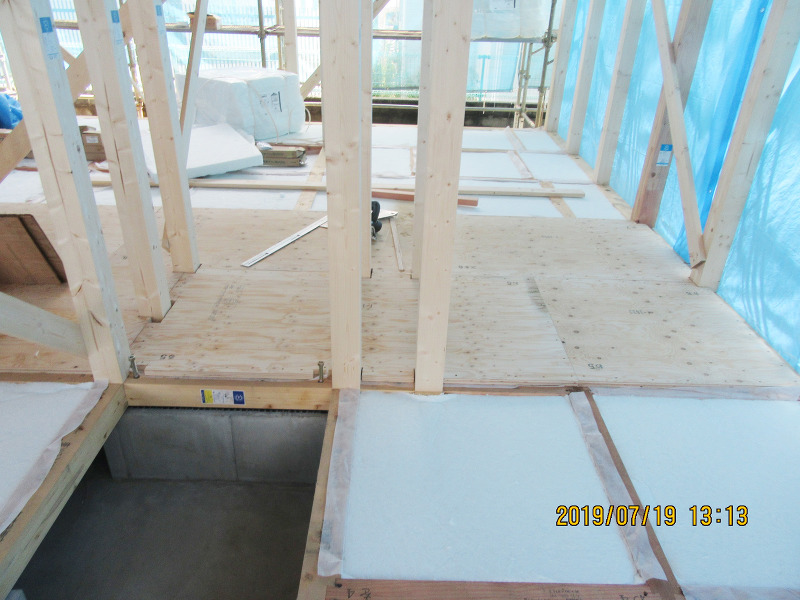

1階床下断熱材取り付け中です。
6週目

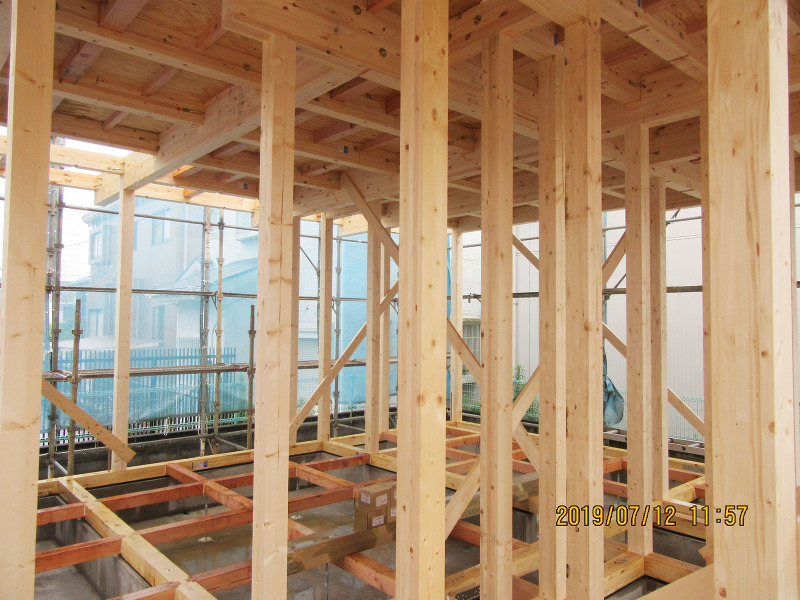

上棟しました

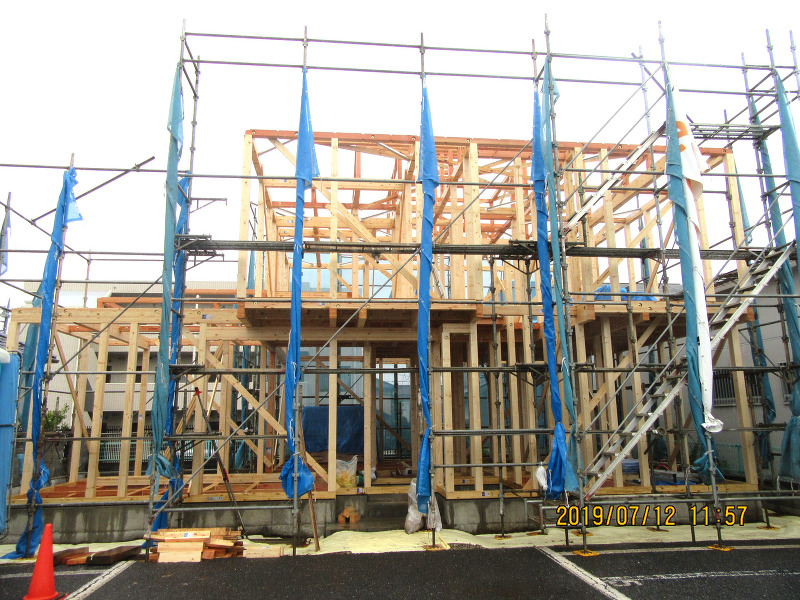

上棟全景です。
土台が敷かれました。

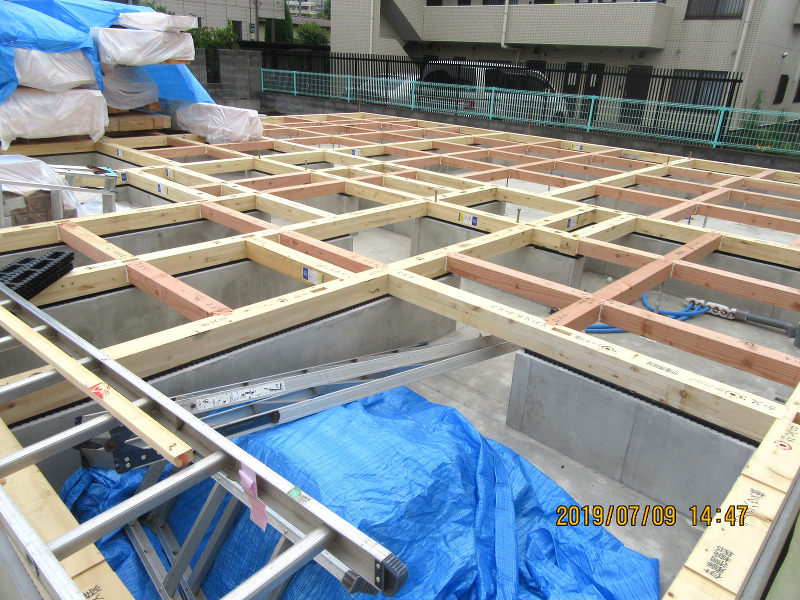

1階建て方完了です。
上棟完了。
5週目
外部給排水工事完了です
外部給排水工事が終わり、養生シートが敷かれました。
4週目

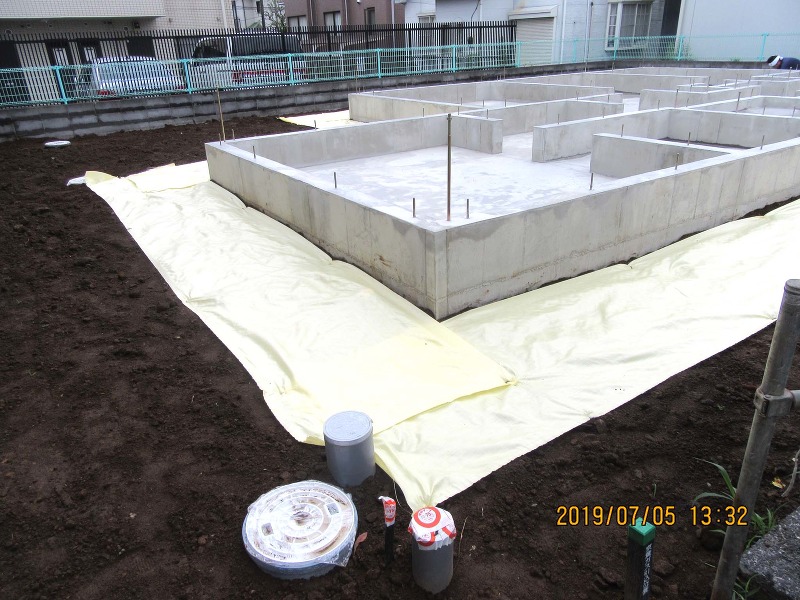

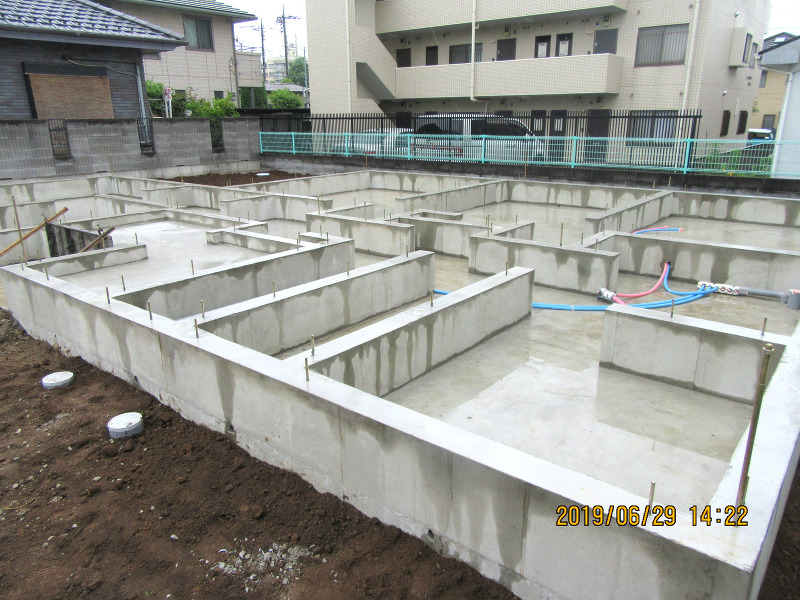

基礎完成しました
基礎工事

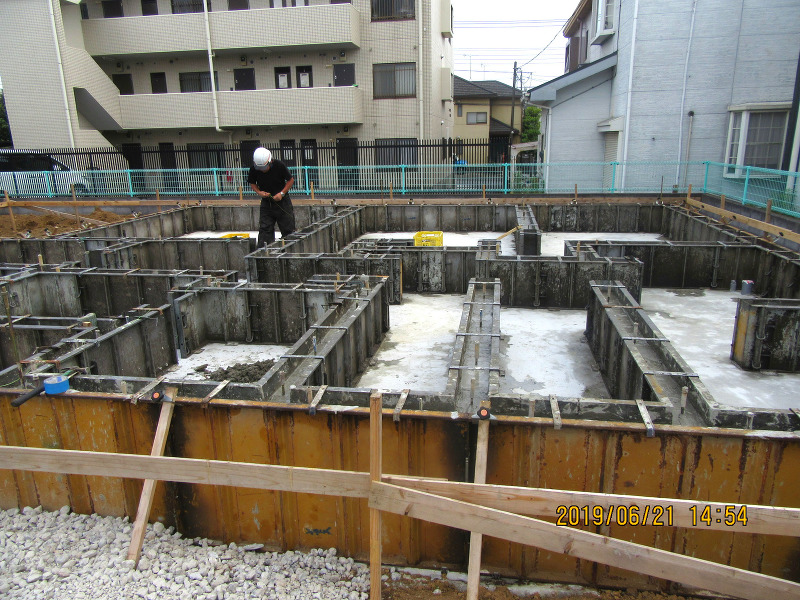

基礎完成です。
3週目

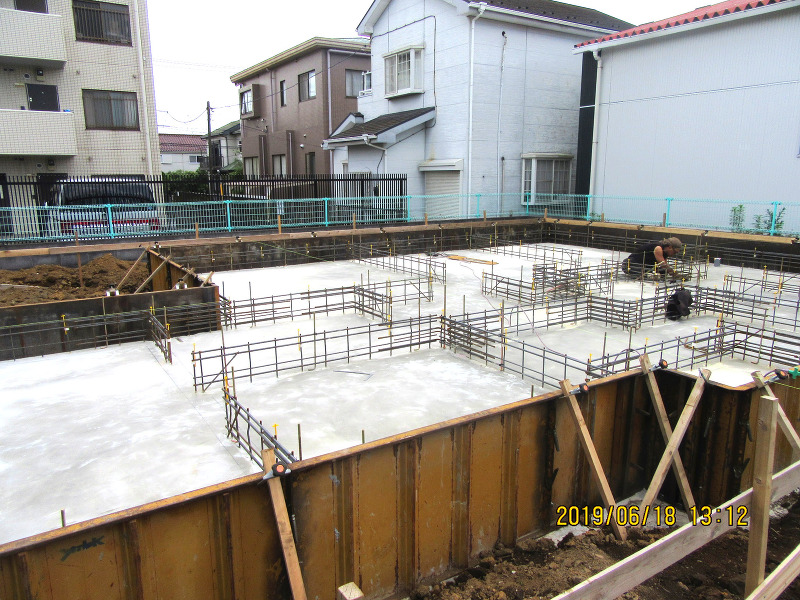

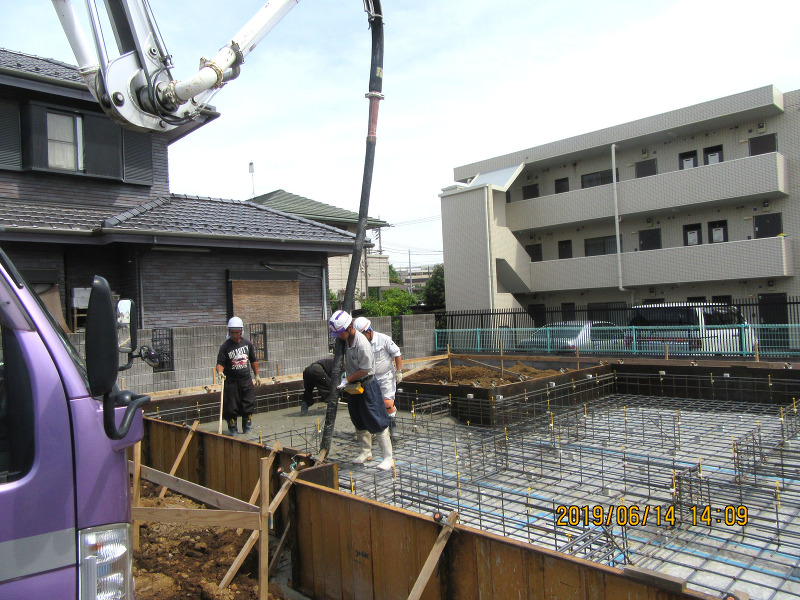

コンクリート打設されました

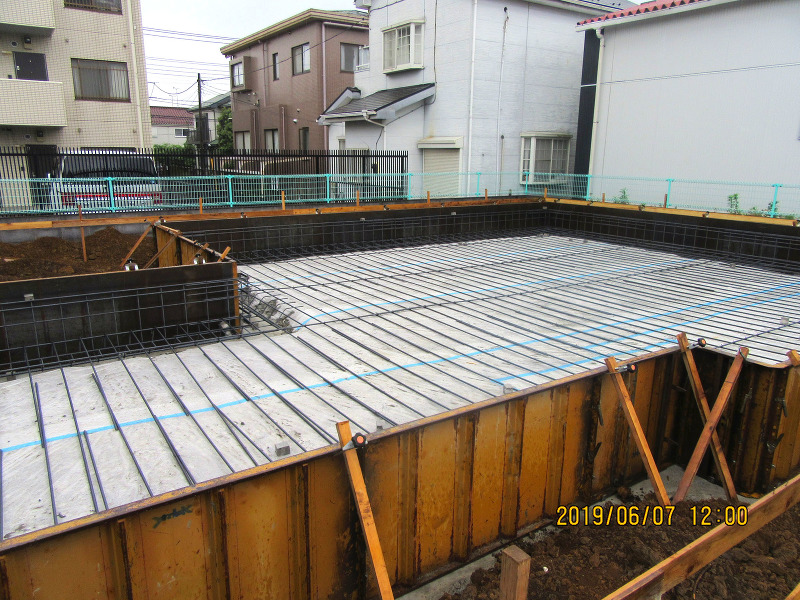

ベースコンクリート打設完了です。
立ち上りコンクリートが打設されました。
2週目
基礎工事進行中です

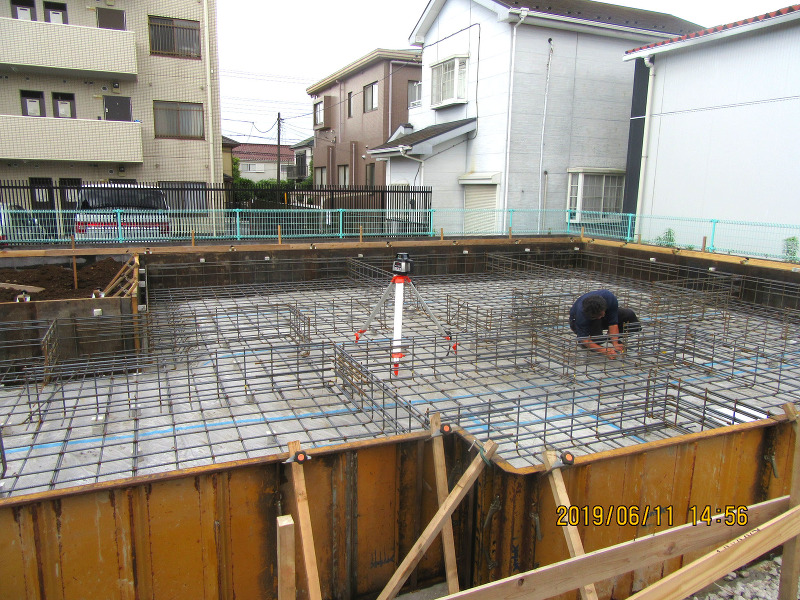

基礎配筋完了です。
ベースコンクリート打設中です。
1週目

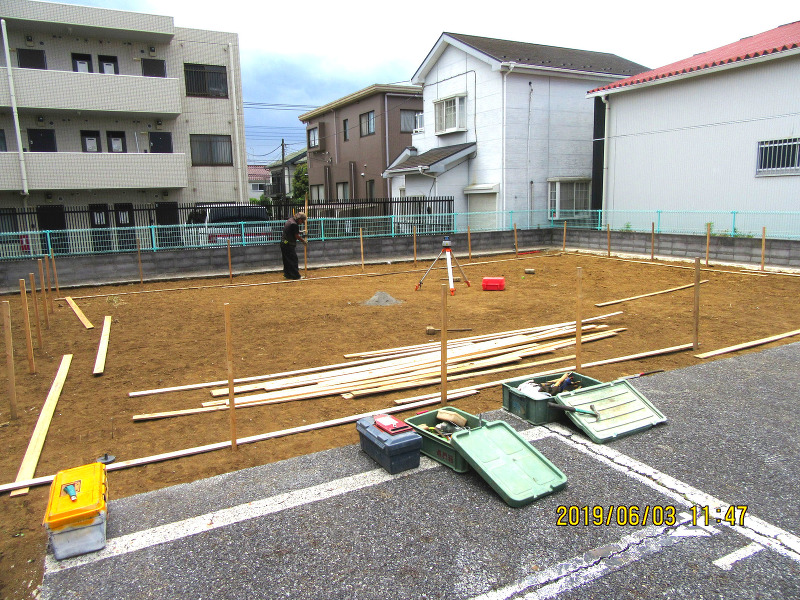

基礎工事が始まりました
やり方を出しています。
根切り、割栗敷き、防湿シート敷きが完了し、配筋が始まっています。
