21週目
建物が完成しました
建物完成

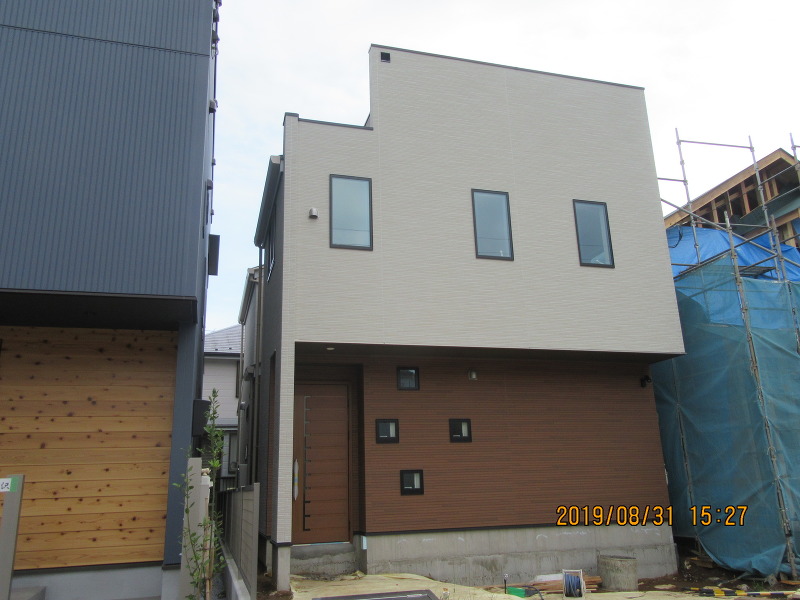

完成外観です。
内部クリーニング完了

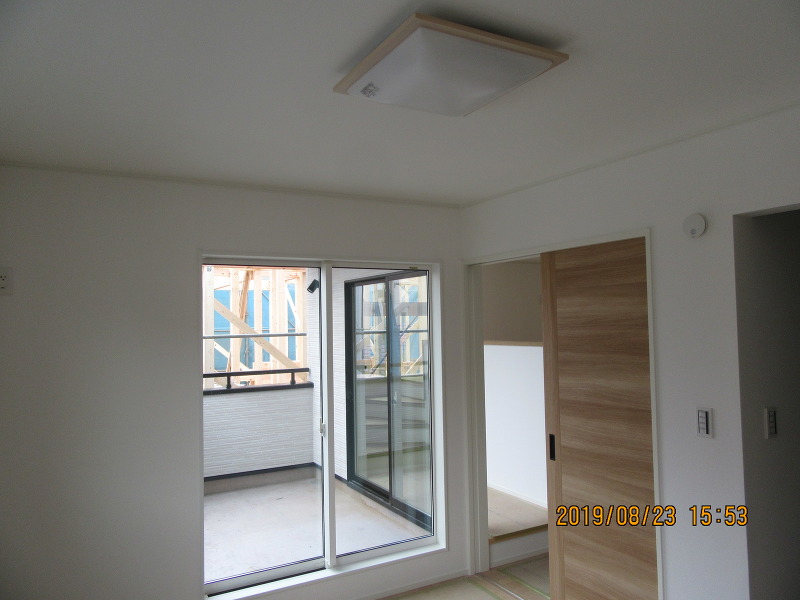

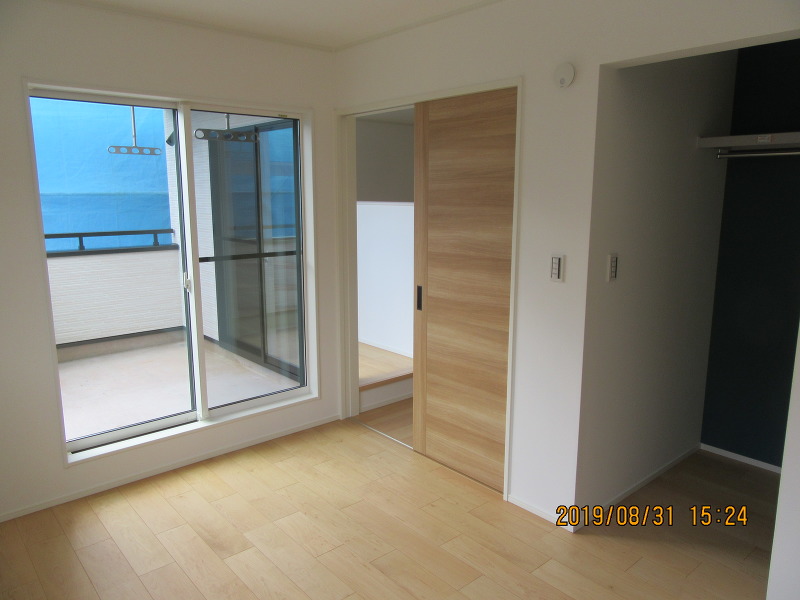

2階洋室

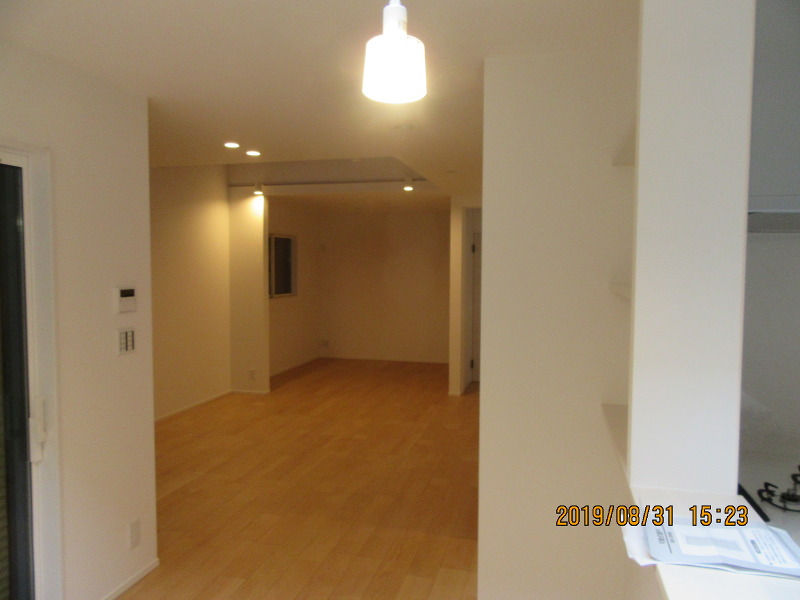

リビング

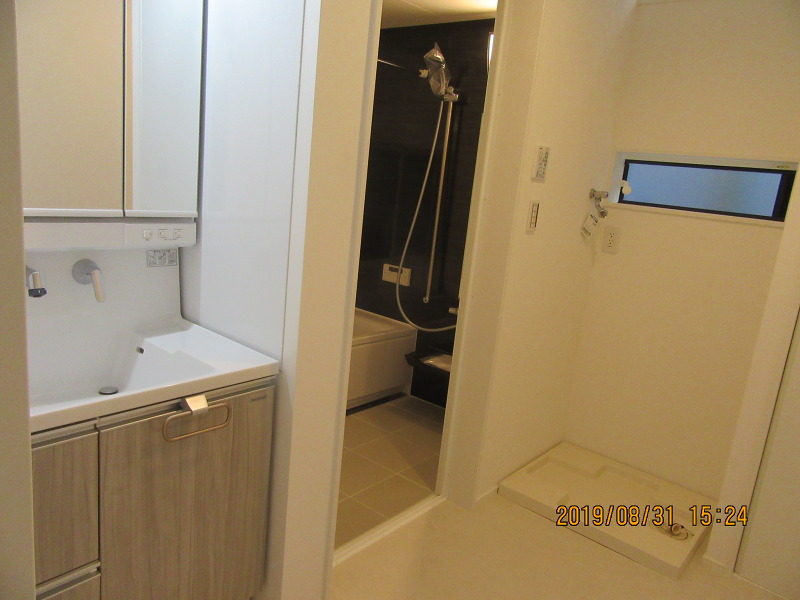

洗面、浴室

玄関ホール
20週目
外部足場が解体されました
仮設工事
外部足場が解体されました。
電気工事
照明器具が取り付けられました。
設備工事

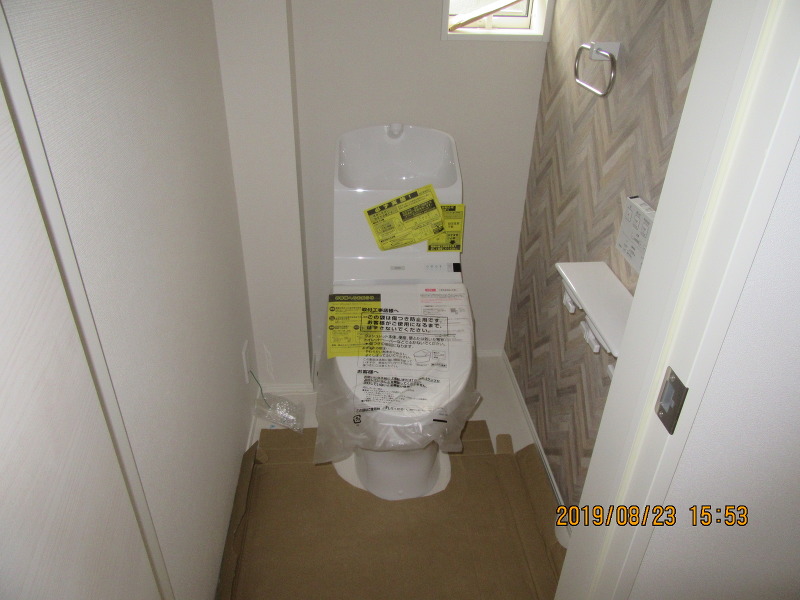

トイレが設置されました。
19週目

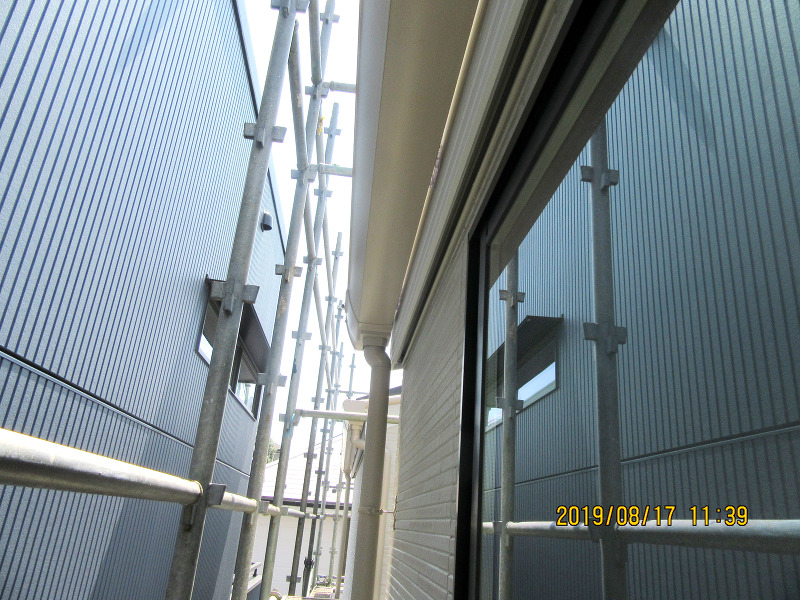

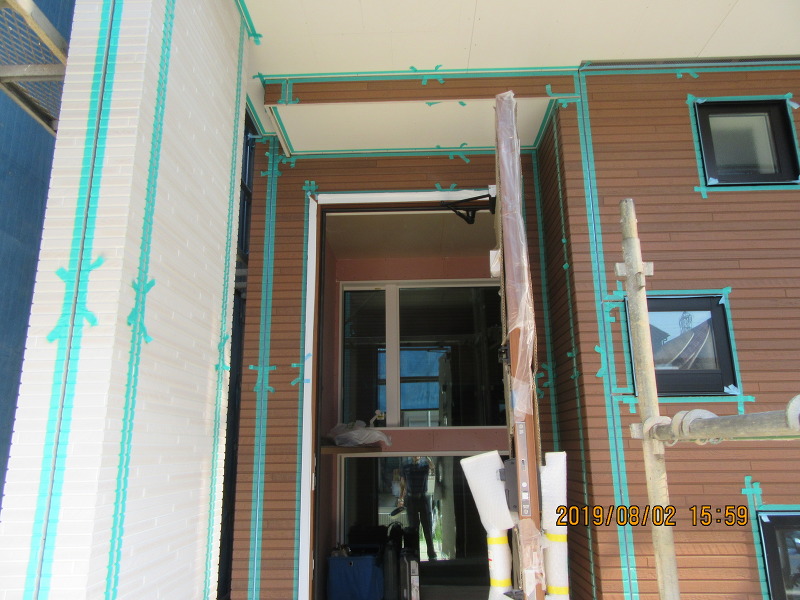

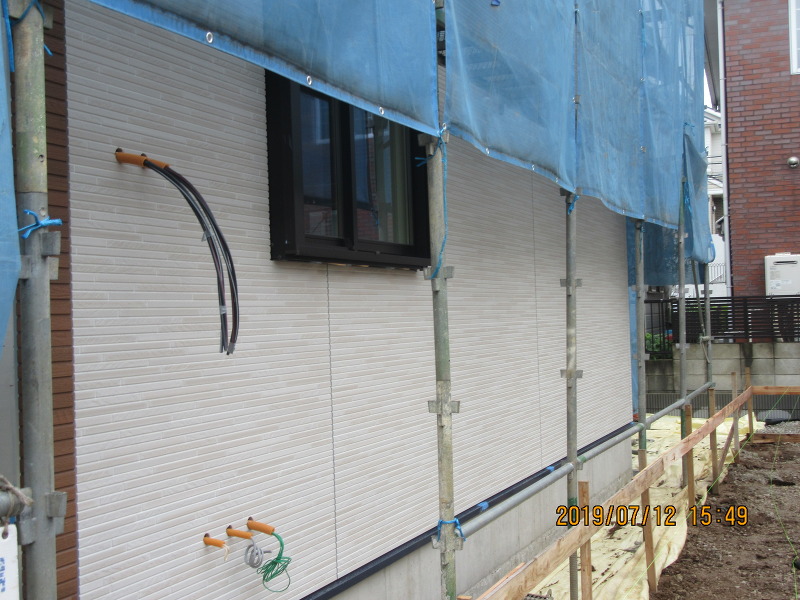

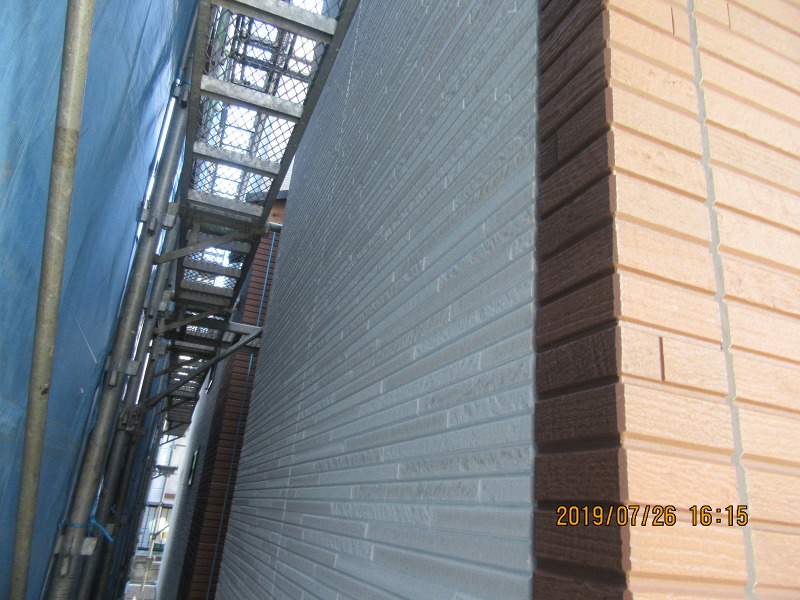

外部塗装、雨樋取り付け完了しました
塗装・板金工事
外部塗装、雨樋取り付け完了です。

内装工事
クロス張り完了です。

キッチン取り付け完了です。
18週目

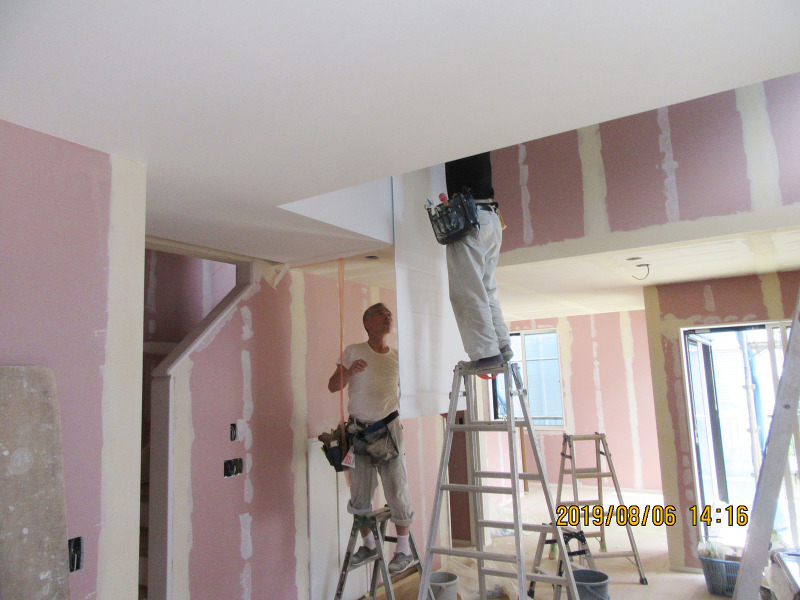

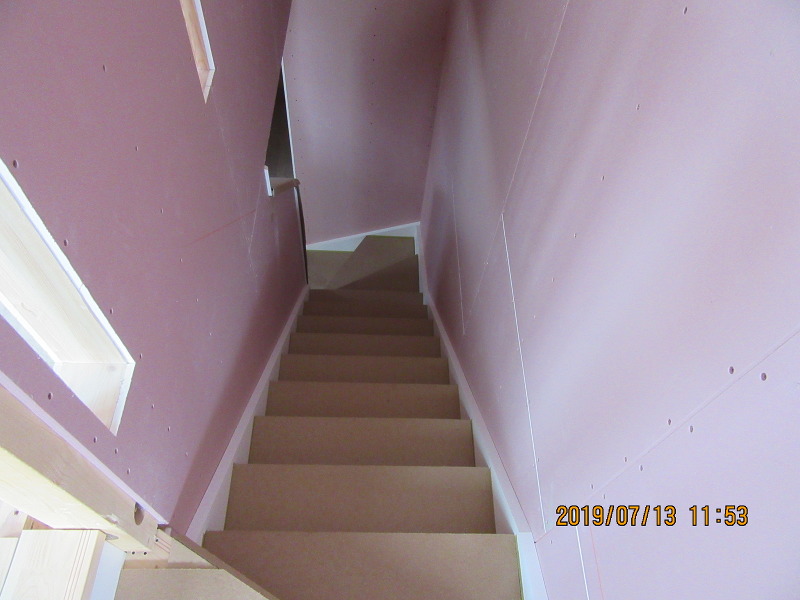

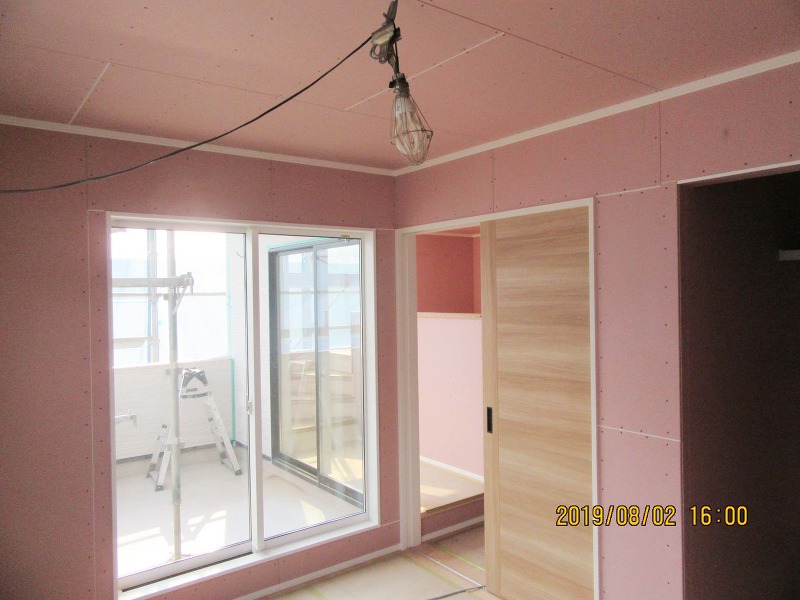

クロス張りが始まりました
クロス張りが始まっています。
クロス下地パテ処理完了です。
17週目
コーキング中です
外壁工事
コーキング中です。
木工事
2階木工事完了です。
1階天井ボード張り完了です。
16週目
サイディング張りが進んでいます
サイディング張りが進んでいます。

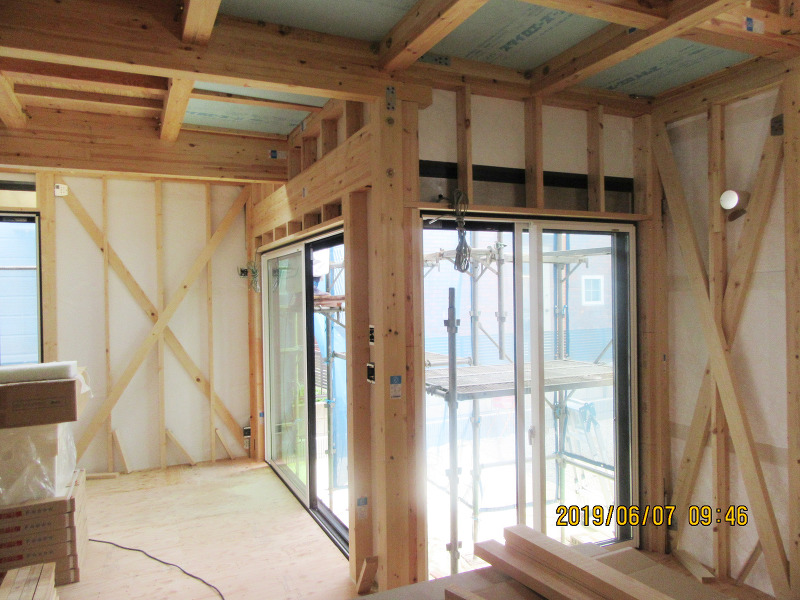

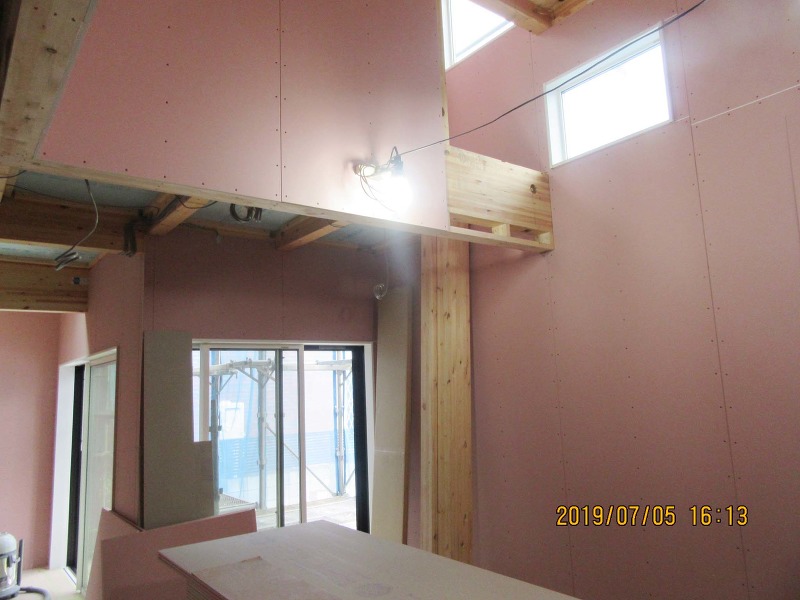

2階天井ボードが張られました。
15週目

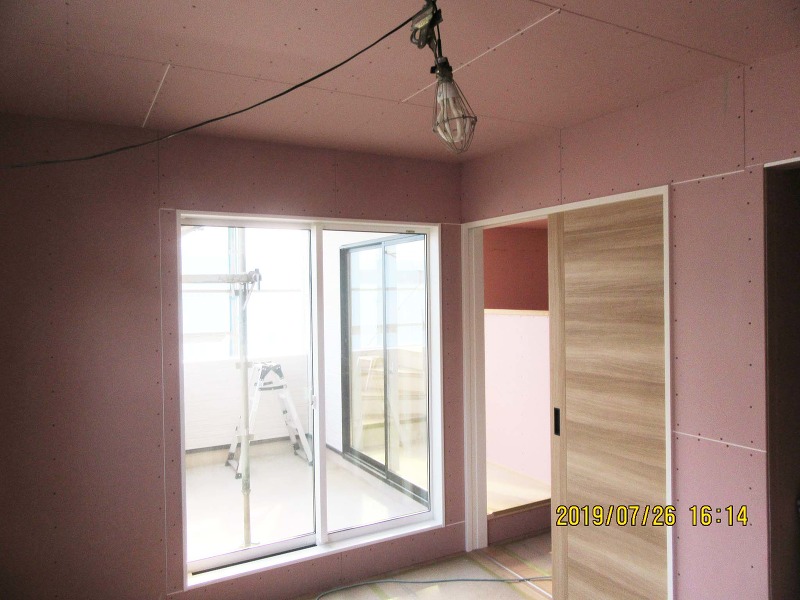

建具枠が取り付けられました
建具枠取り付け完了。
14週目
サイディング張りが始まりました

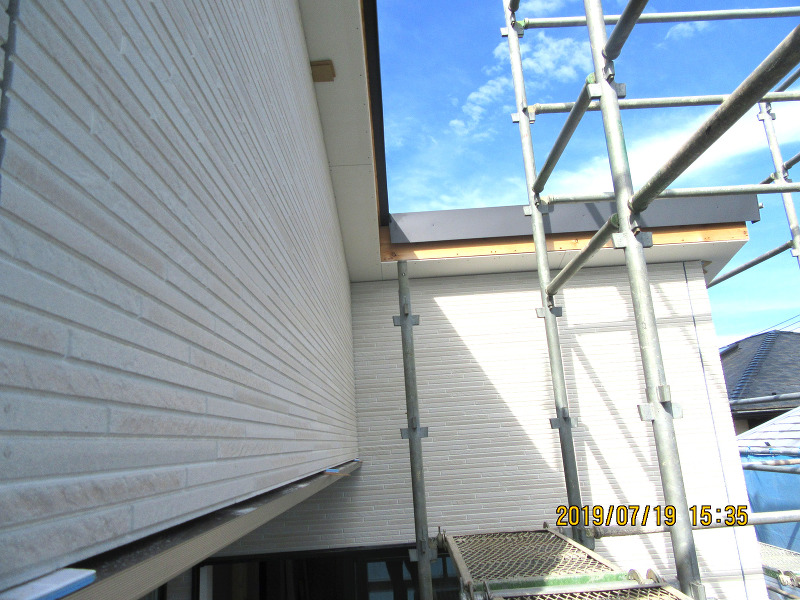

サイディング張りが始まっています。
1階キッチンの壁ボード、建具枠完了です。
階段が取り付けられました。
13週目

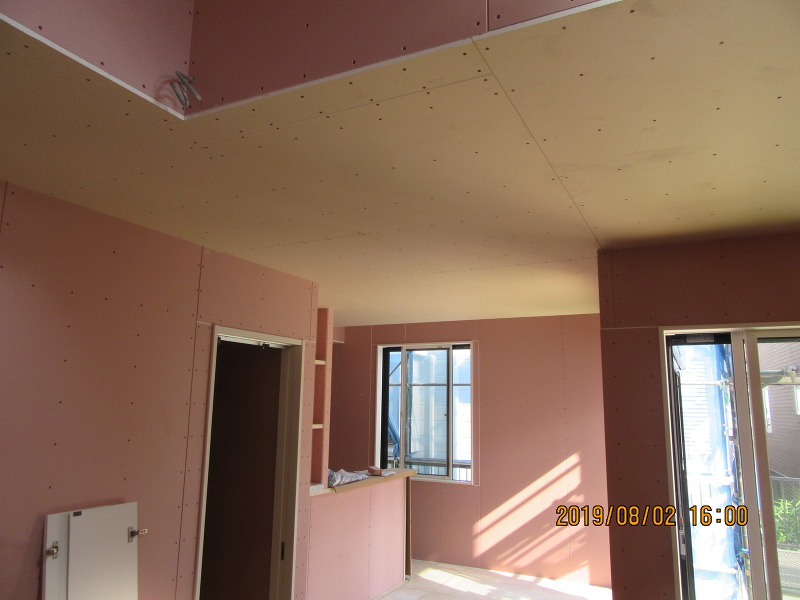

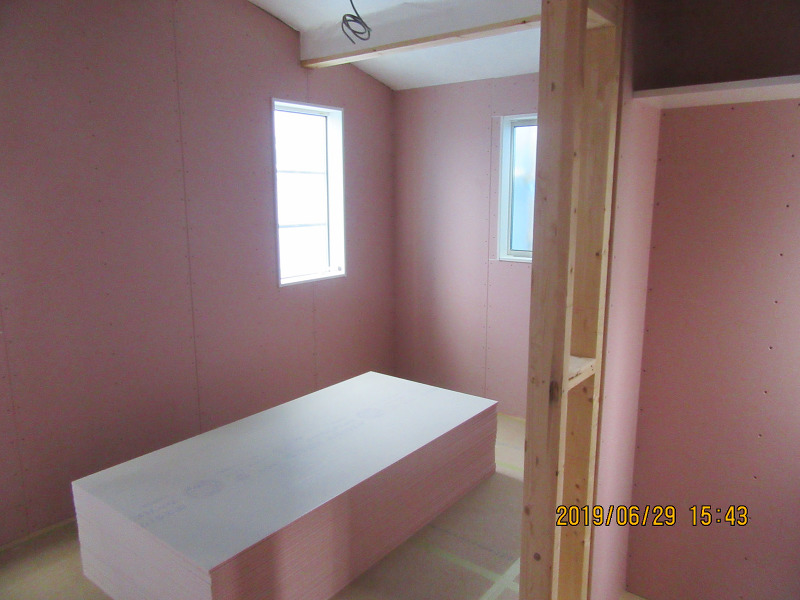

壁ボード張り中

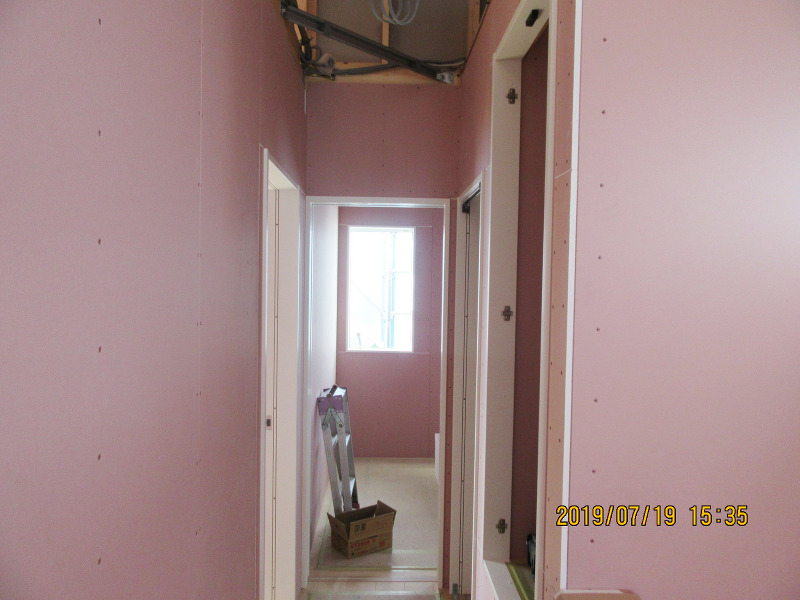

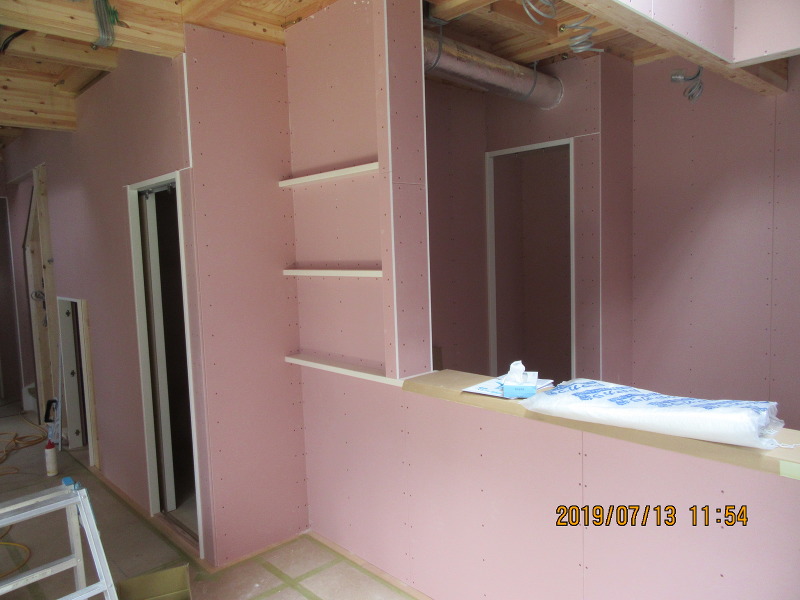

1階壁ボード張りが進んでいます。
12週目
ユニットバスが設置されました
窓枠が取り付けられました。

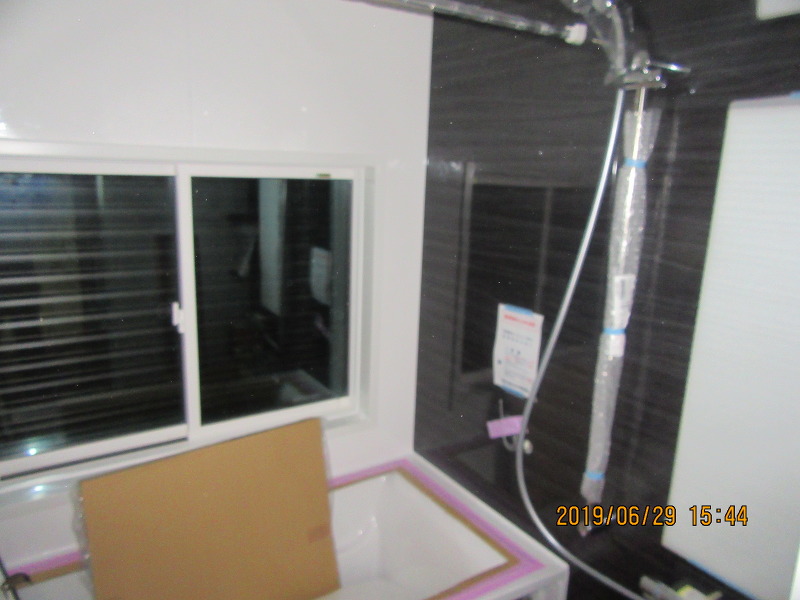

ユニットバスが設置されました。
2階壁ボード張り完了です。
11週目
フローリングが張られました
床フローリングが張られました。
妻壁にボードが張られました。
10週目
電気配線完了です

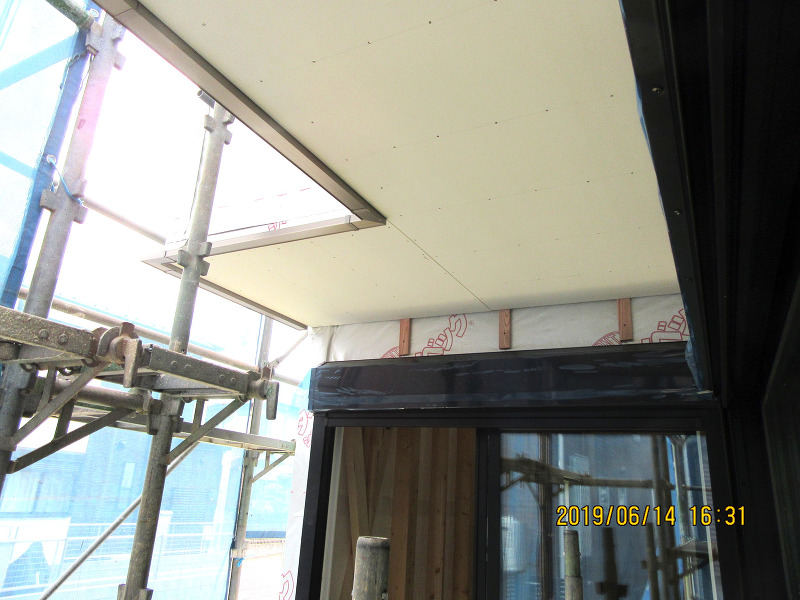

軒天が取り付けられました。

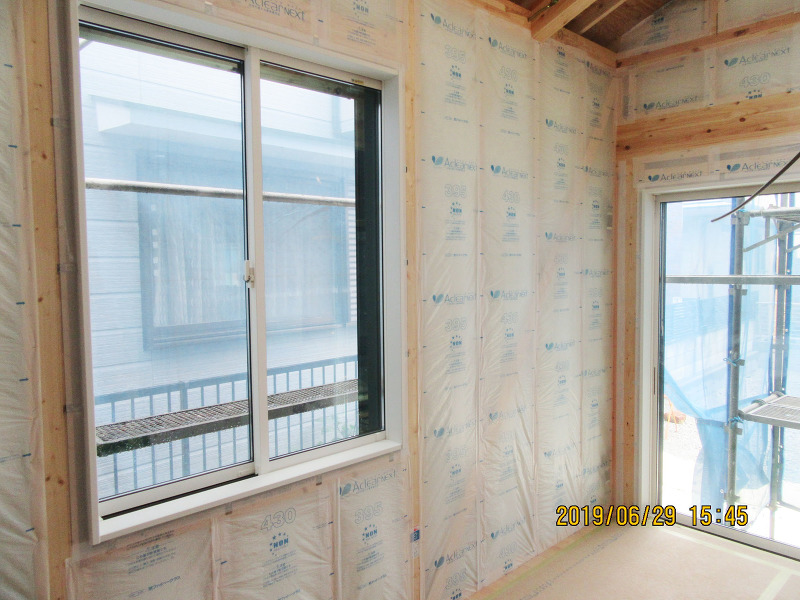

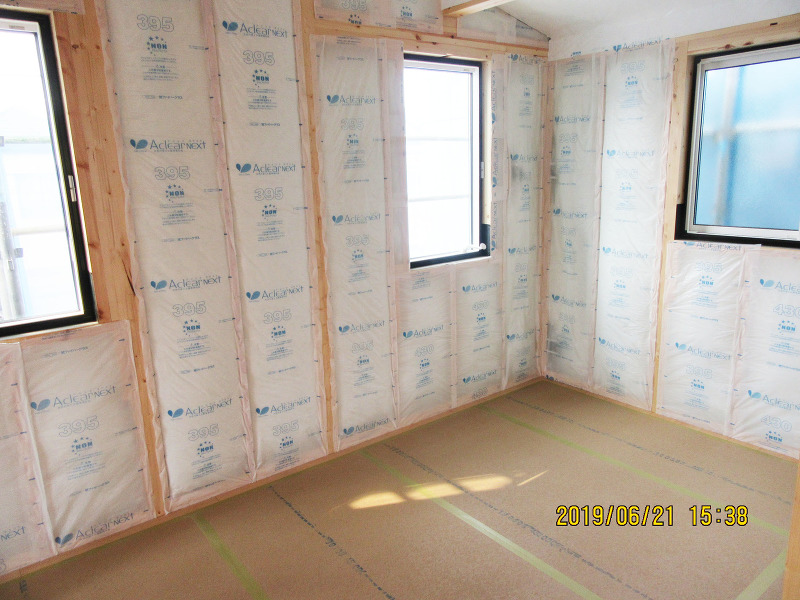

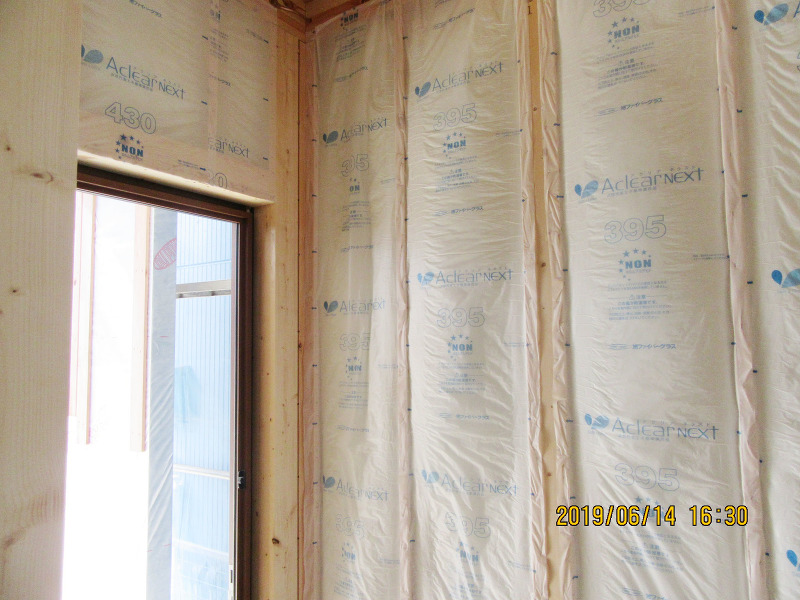

壁に断熱材充填中です。

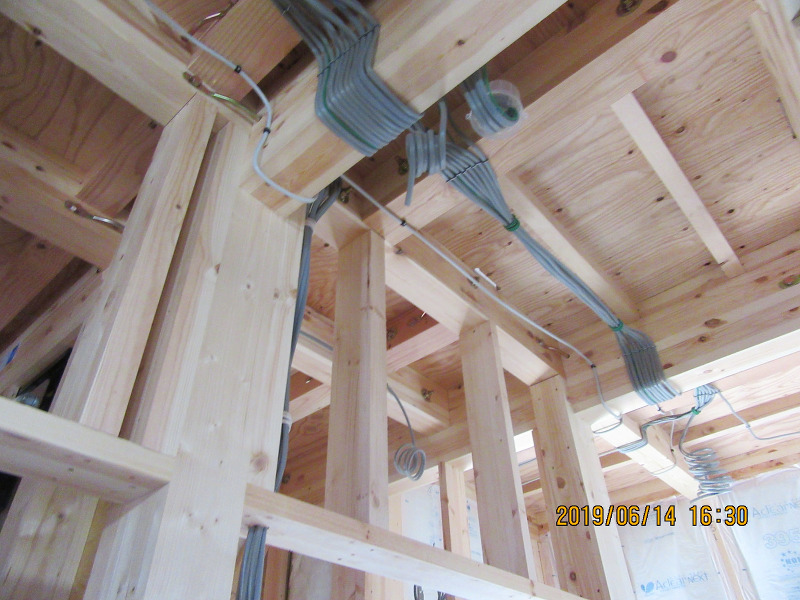

内部電気配線完了です。
9週目
ミライエが設置されました
2階サッシが取り付けられました。
雑工事

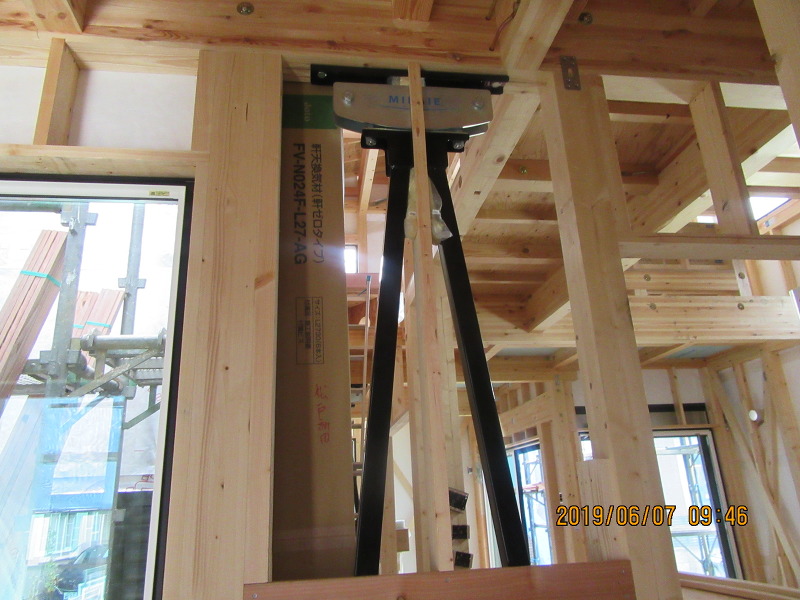

制振装置ミライエが取り付けられました。
1階サッシが取り付けられました。

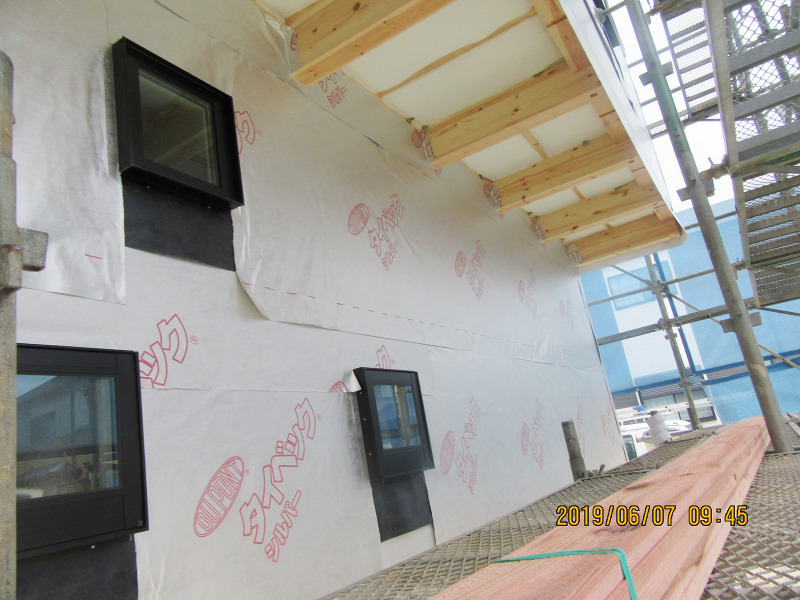

外部タイベックが張られました。
8週目

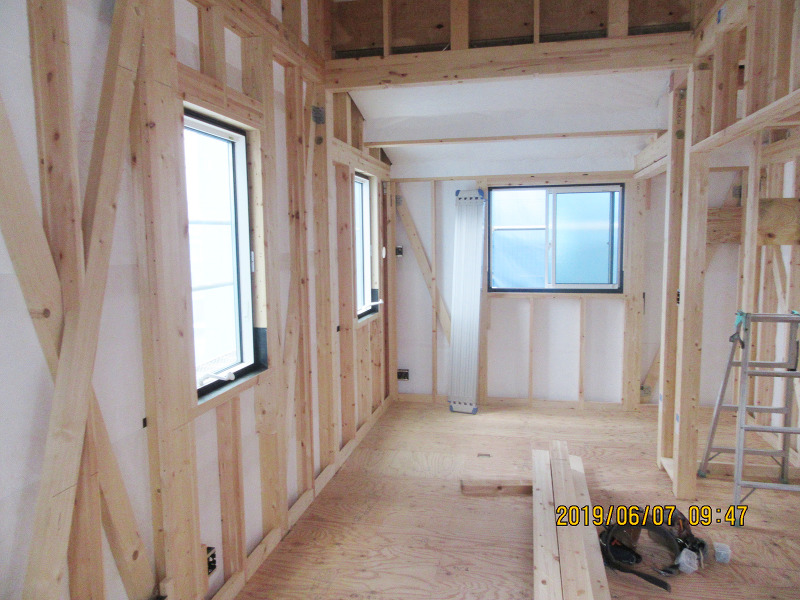

構造躯体が完了しました
屋根工事

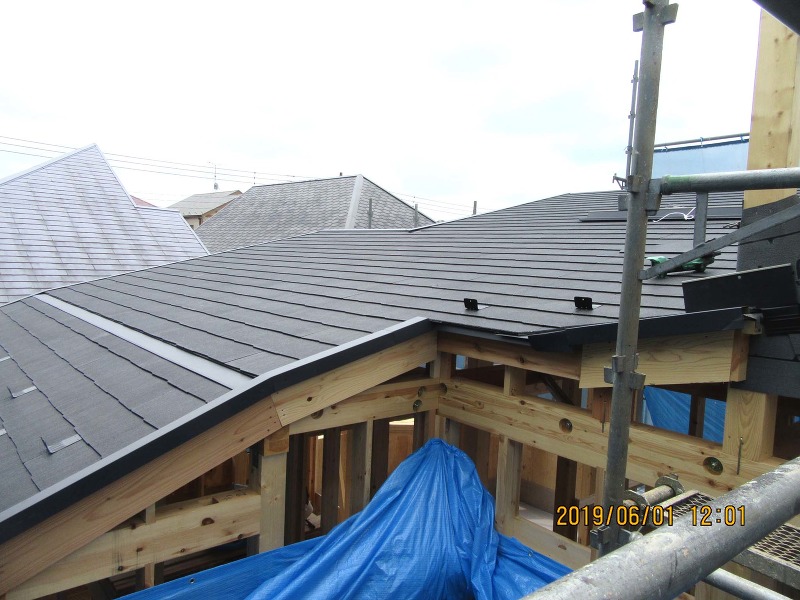

コロニアルを葺いています。

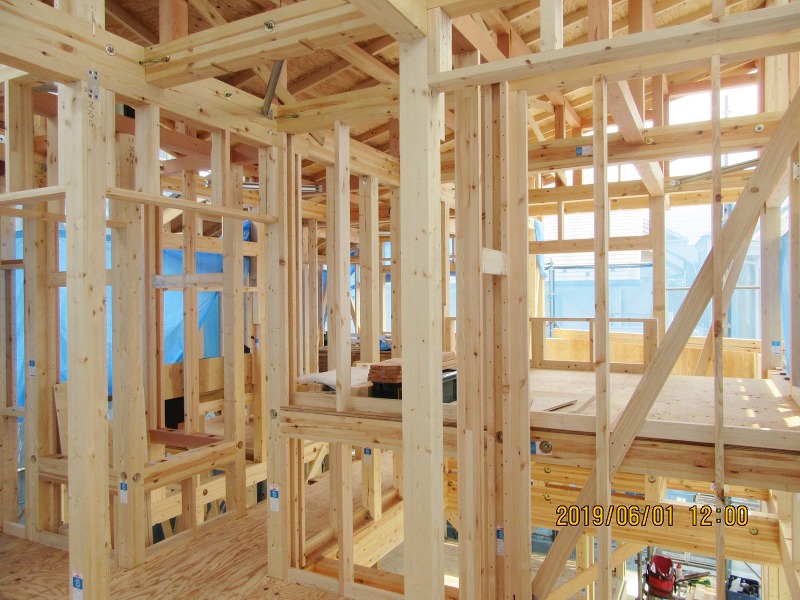

2階構造躯体完了です。
防水工事

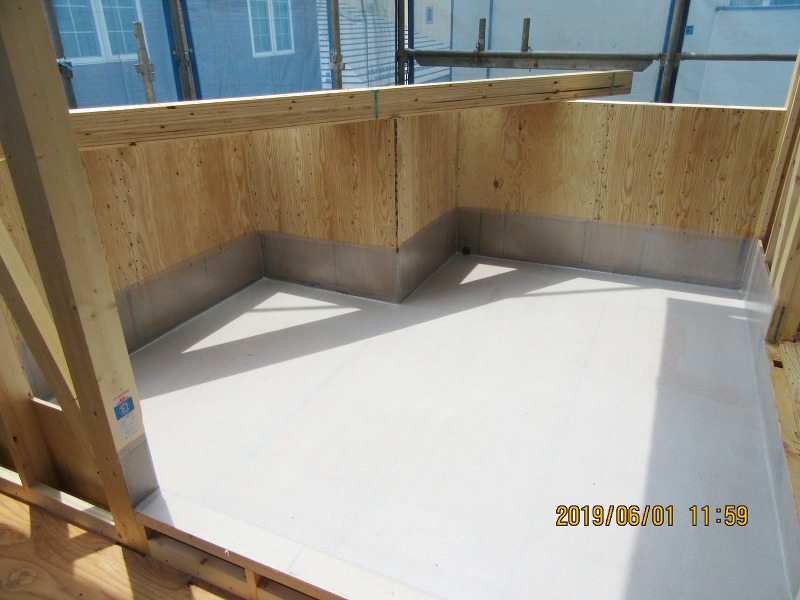

バルコニー防水完了です。
1階構造躯体完了です。
7週目
トップライトが取付られました
土台が敷かれました。

1階建て方完了です。
2階建て方完了です。

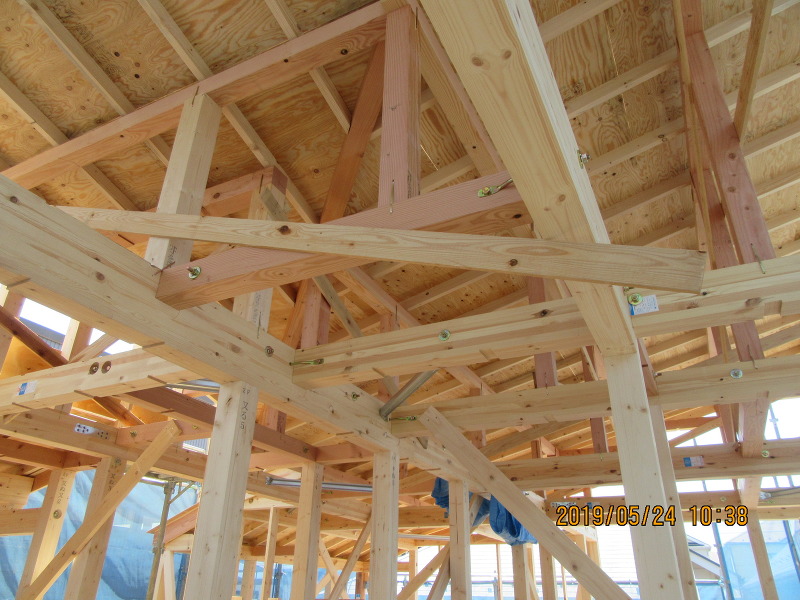

小屋組み完了です。

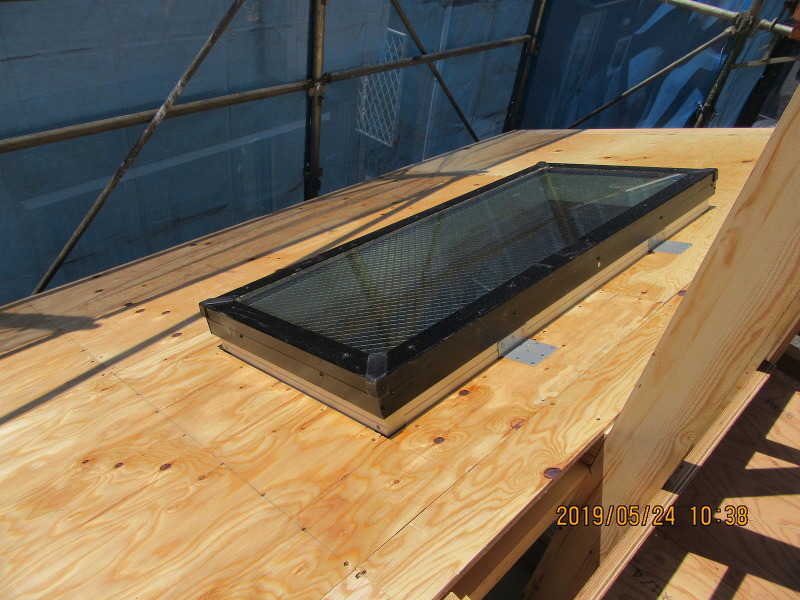

トップライトが取り付けられました。
6週目
基礎が完成しました
基礎工事

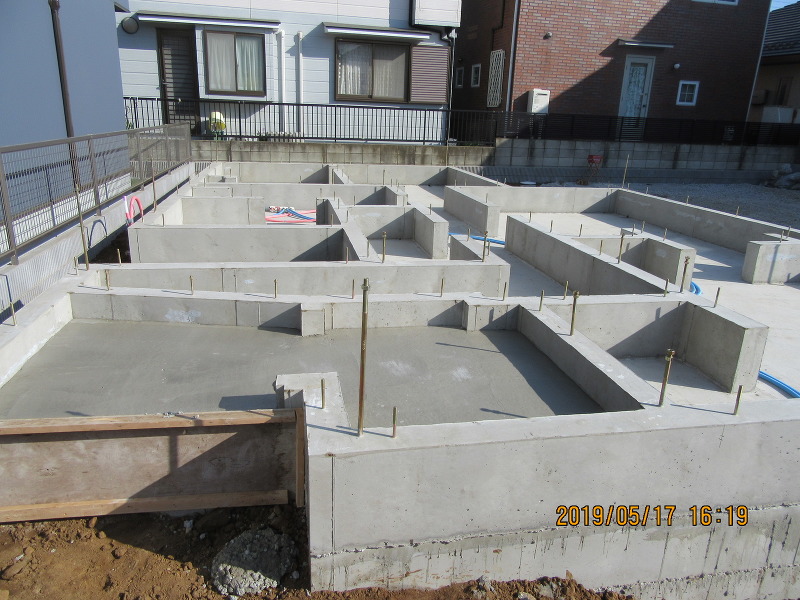

基礎完成です。
5週目

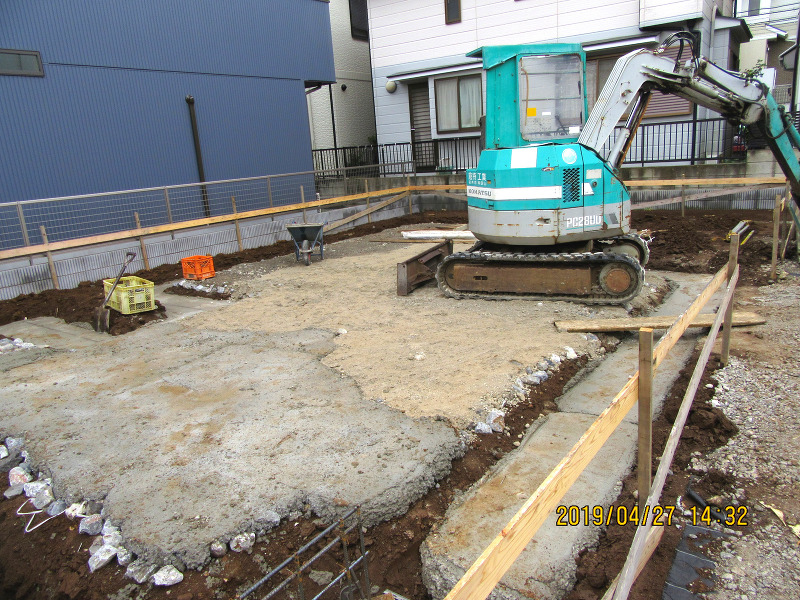

ベースコンクリートが打設されました
ベースコンクリートが打設され、型枠を組んでいます。
4週目
基礎配筋が完了しました

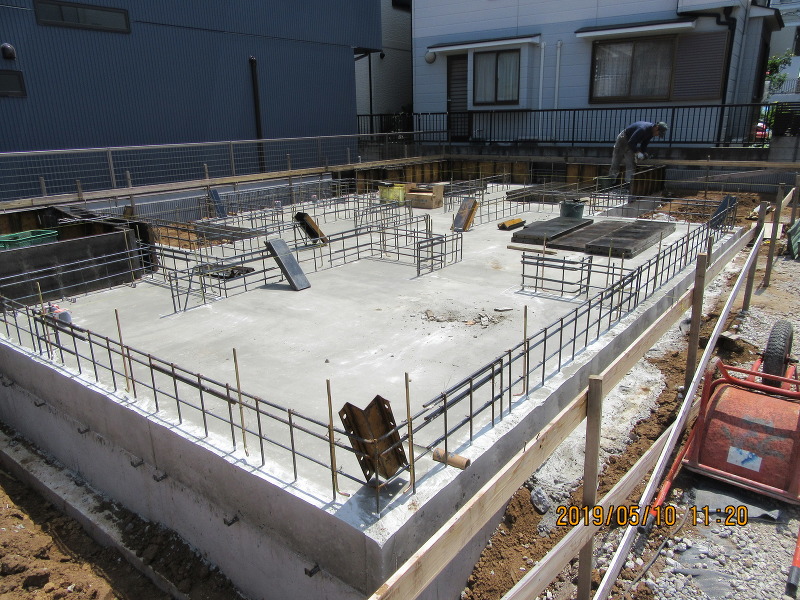

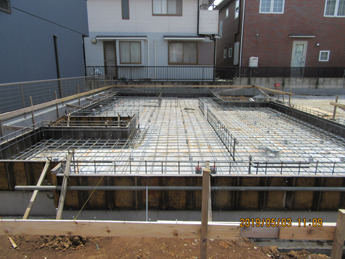

基礎配筋完了です。
3週目

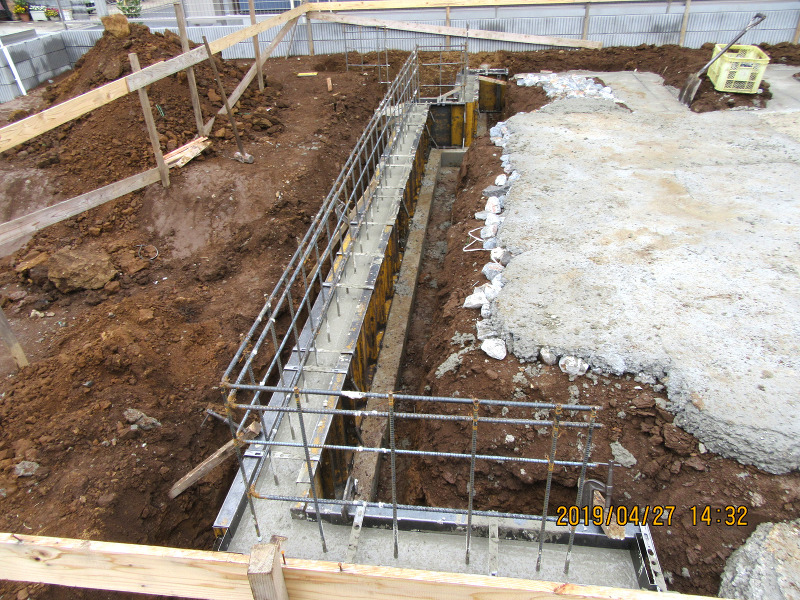

深基礎配筋完了です
割栗、砕石敷き完了です。
深基礎部分完了です。
2週目

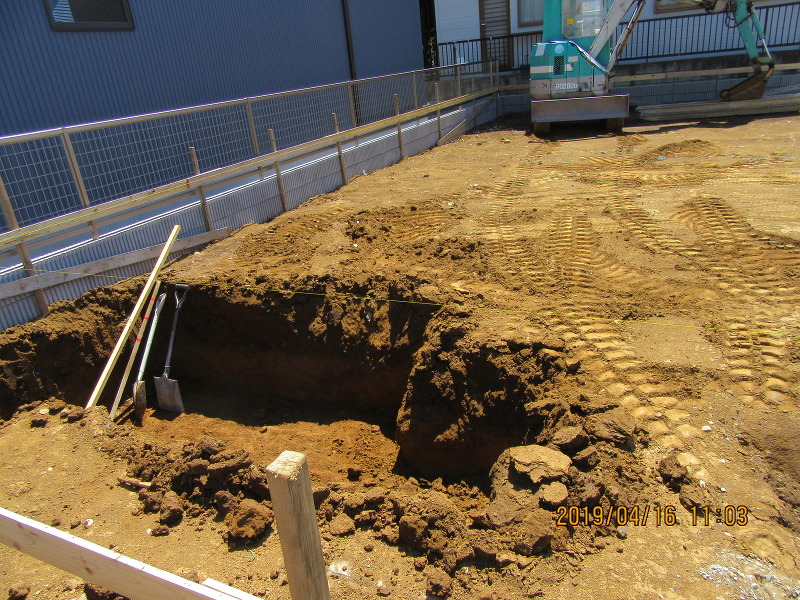

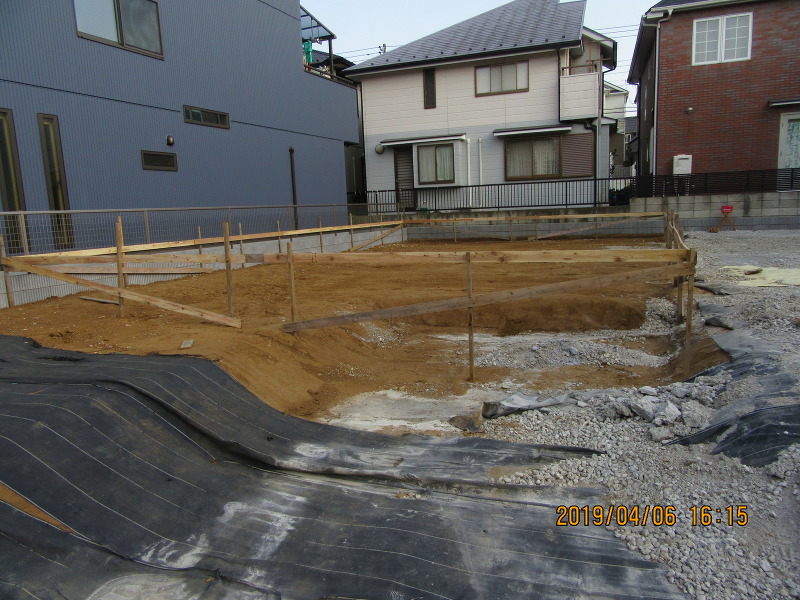

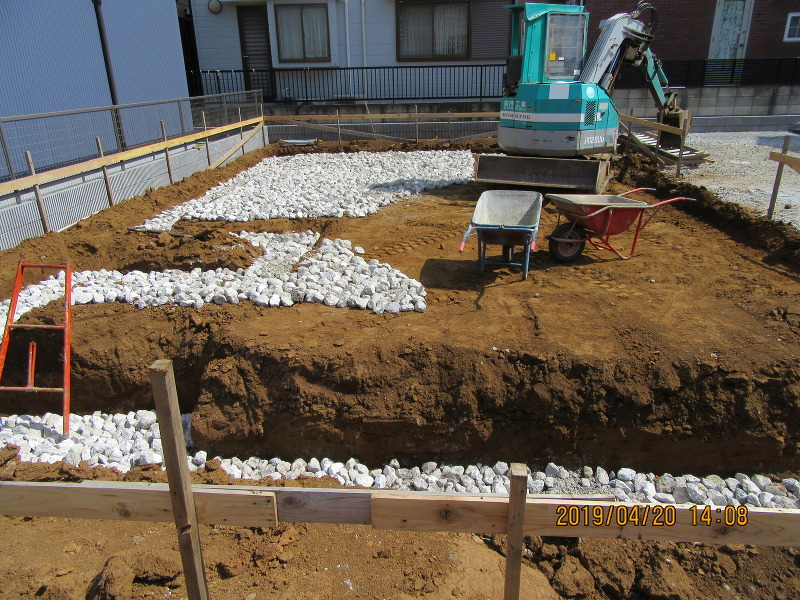

根切り完了です
根切りが完了し、割栗を敷いています。
1週目
遣り方が出されました
やり方が出されました。
根切りが始まりました。
