21週目

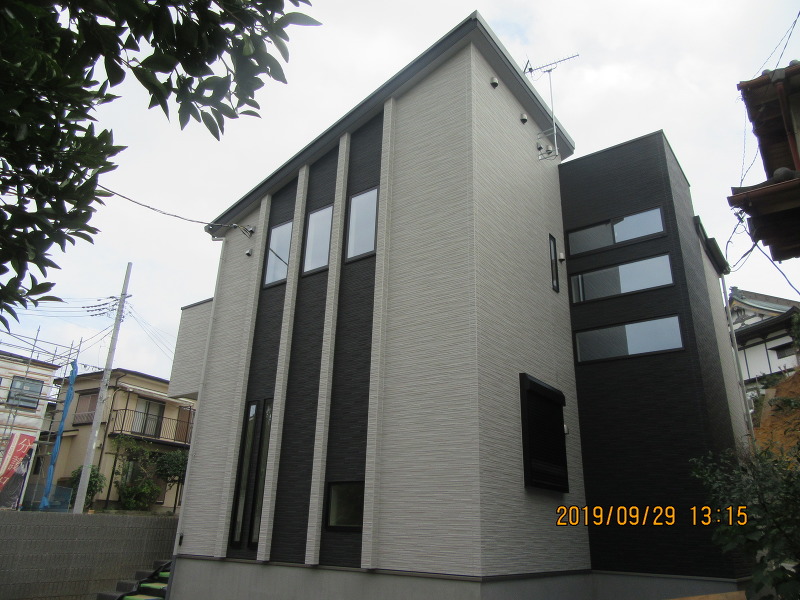

完成外観です

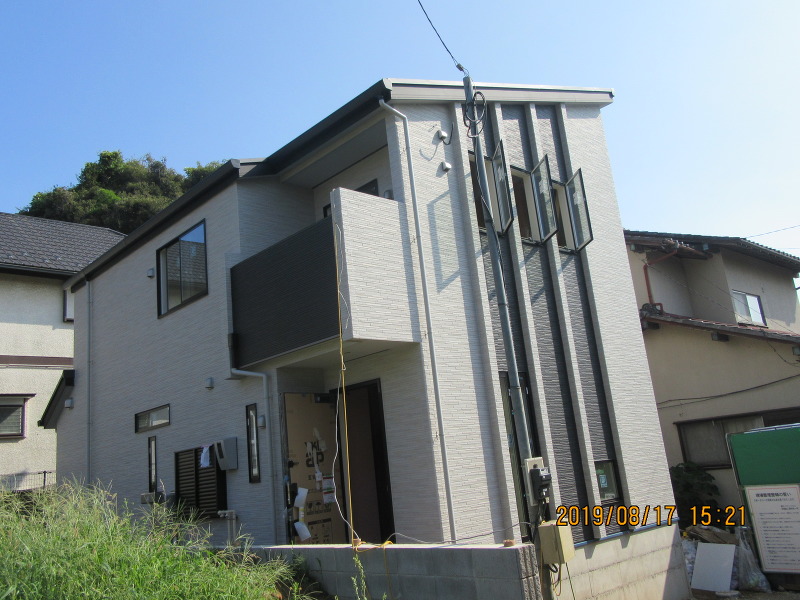

建物完成
完成外観。
外構工事

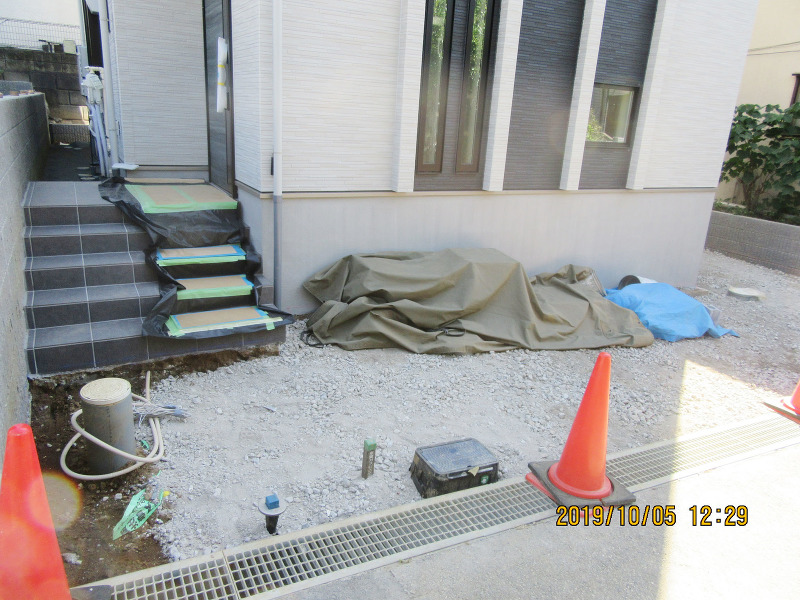

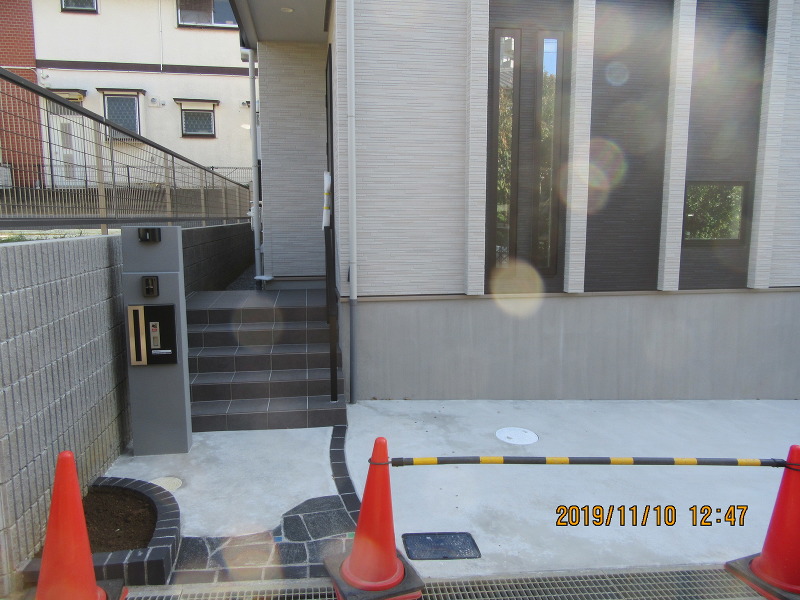

外構工事完了。
20週目
外構工事が始まりました
外構工事が始まっています。
19週目

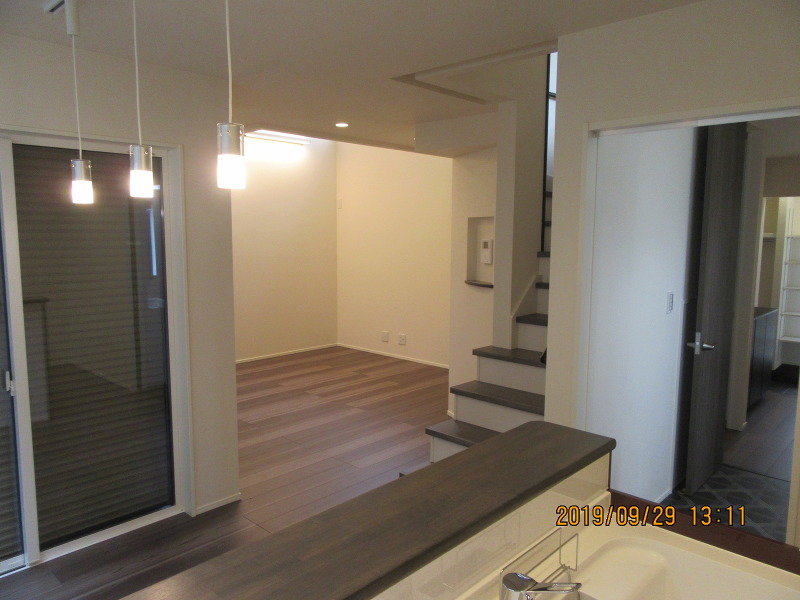

建物が完成しました

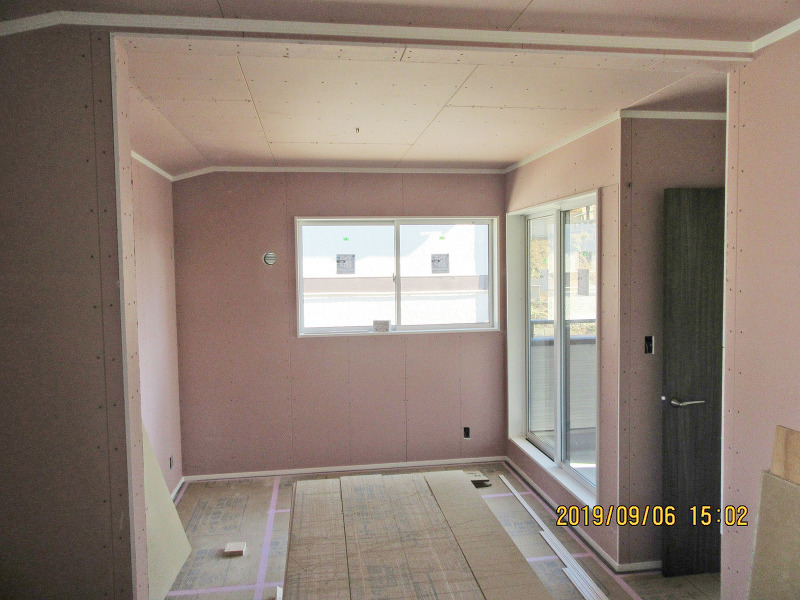

内部クリーニング完了

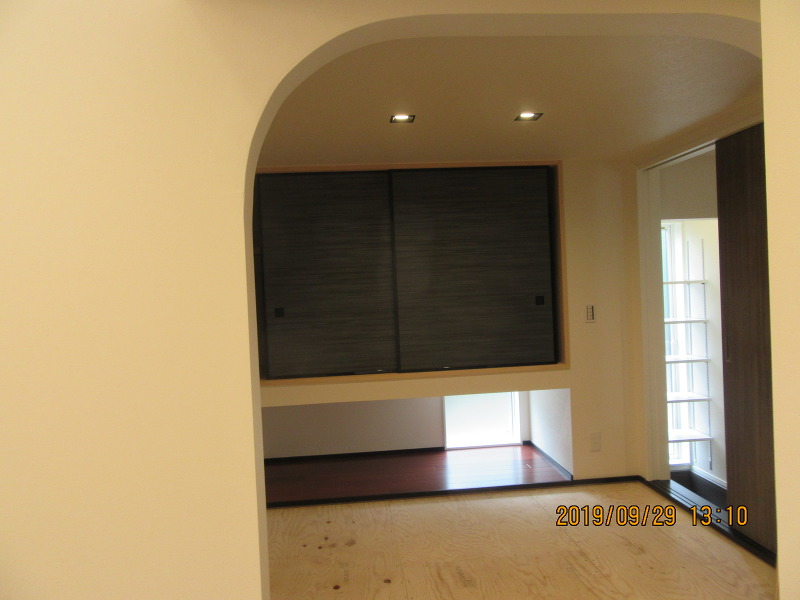

和室。
ダイニング。
リビング。

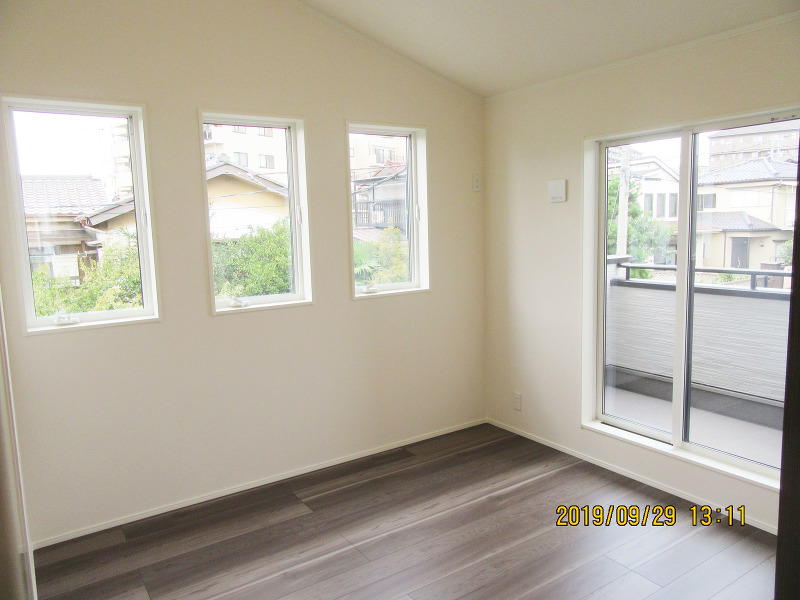

2階洋室。
18週目

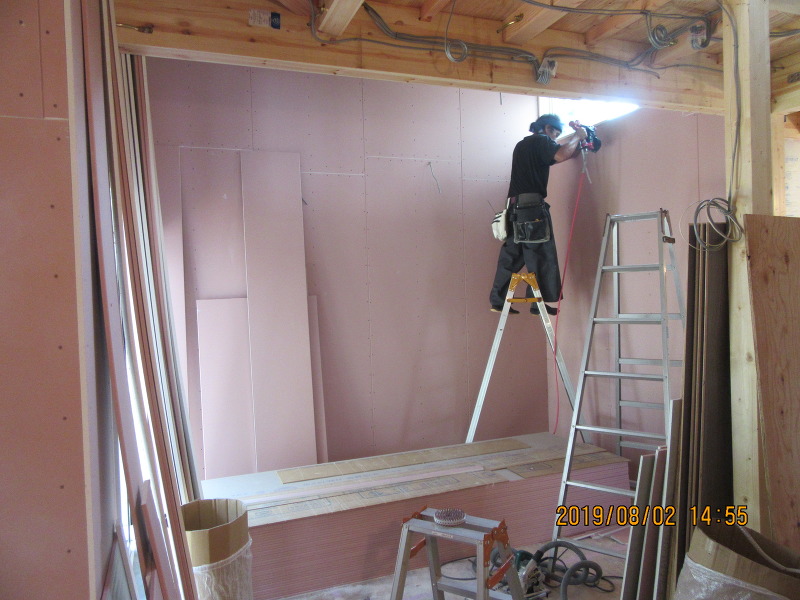

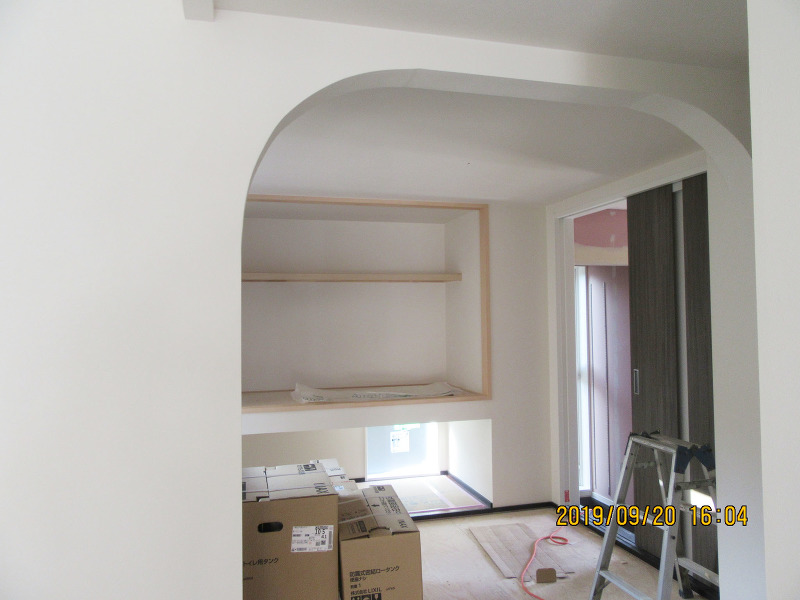

クロス貼りが進んでいます
内装工事
クロス貼りが進んでいます。
17週目
クロスの下地処理が終わりました
クロス下地パテ処理完了です。
16週目

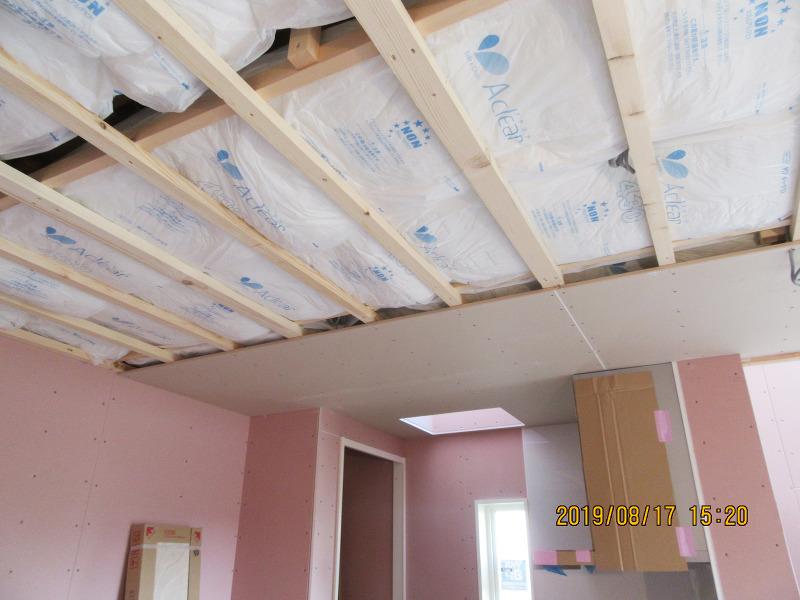

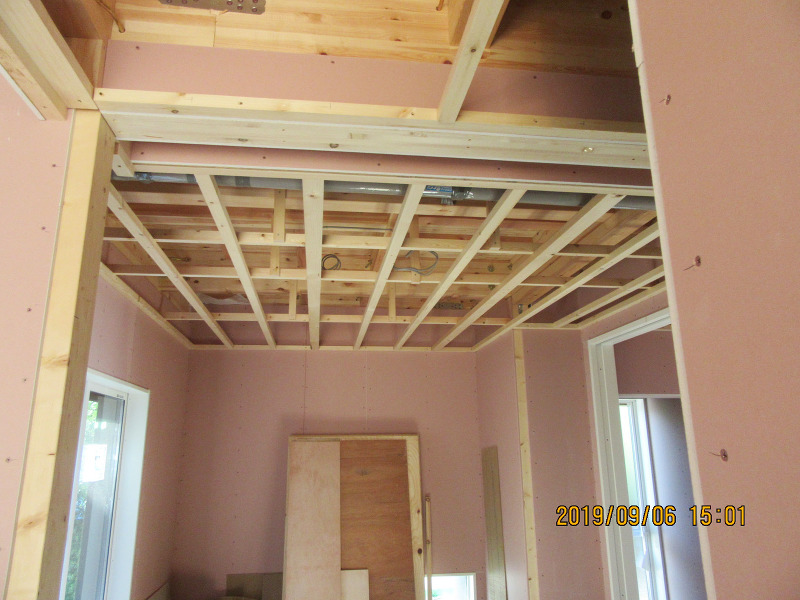

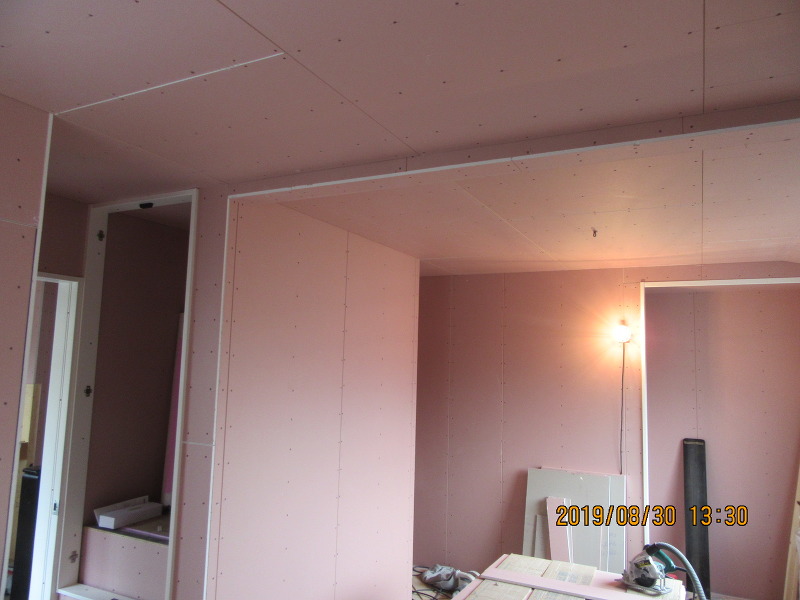

1階天井の下地組み中です
木工事
1階天井下地組中です。

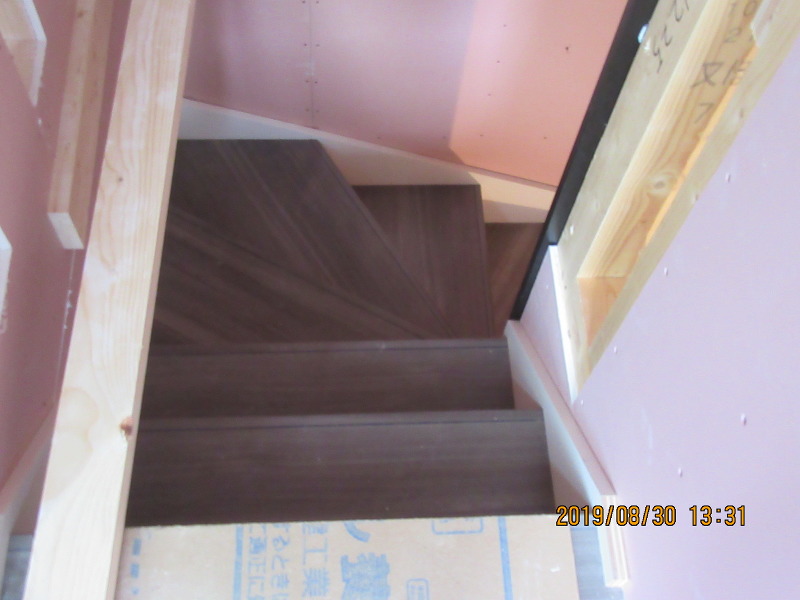

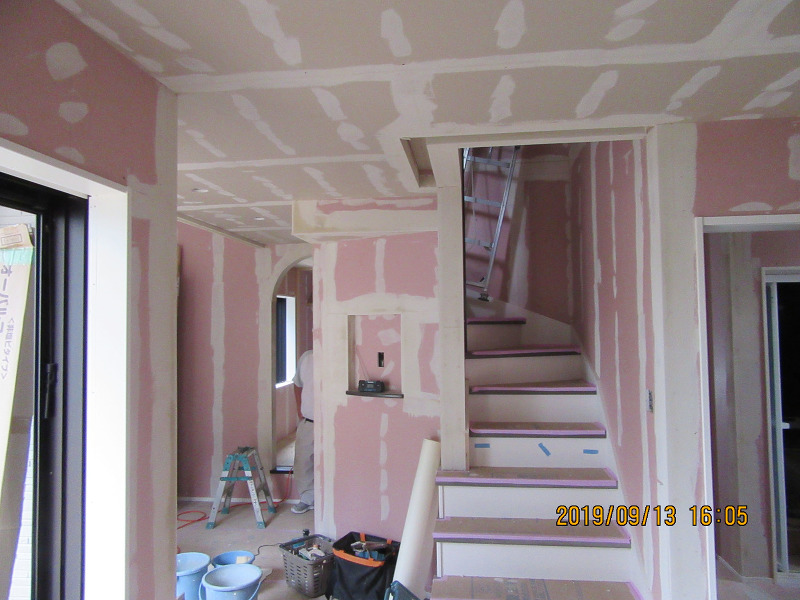

階段取り付け完了です。
2階木工事完了です。
15週目

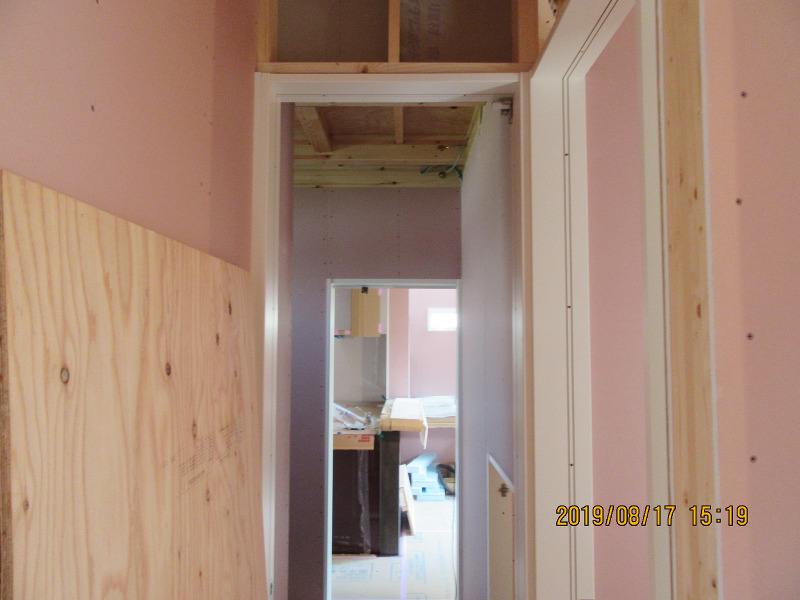

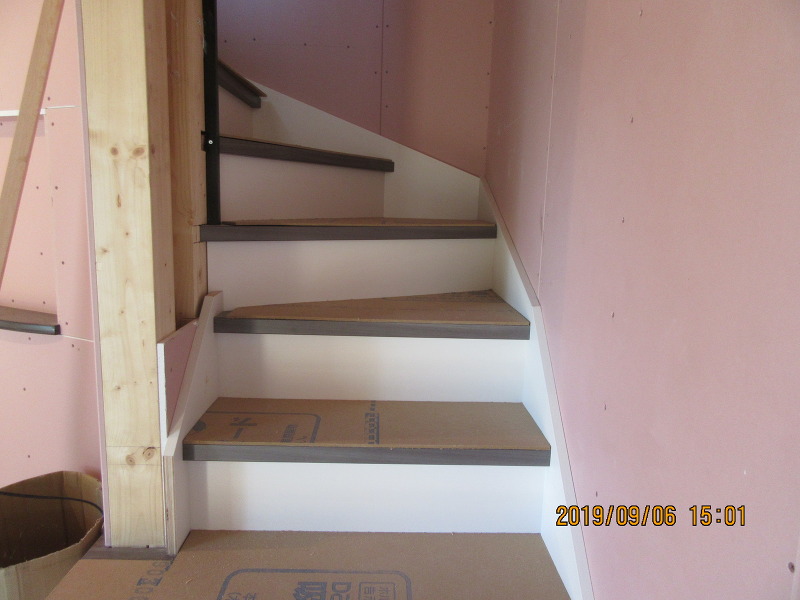

階段取り付け中です
雑工事

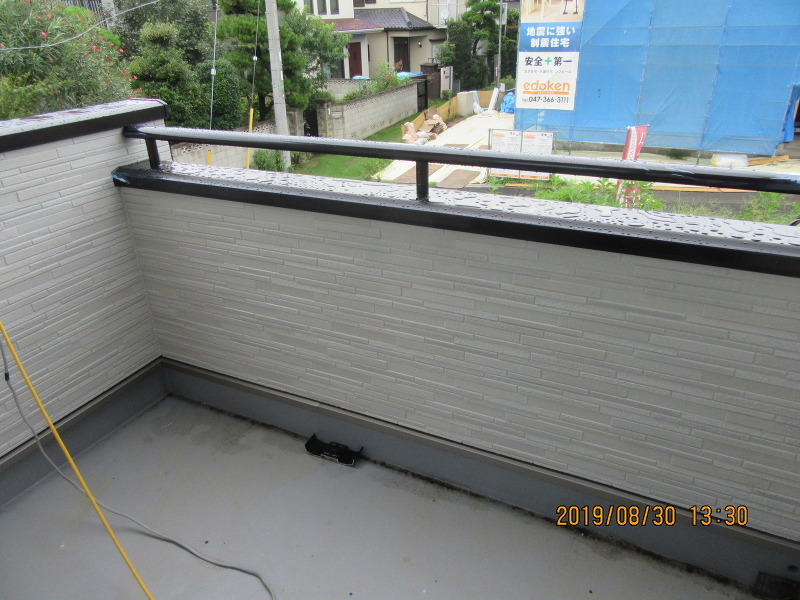

バルコニーの手すりが取り付けられました。

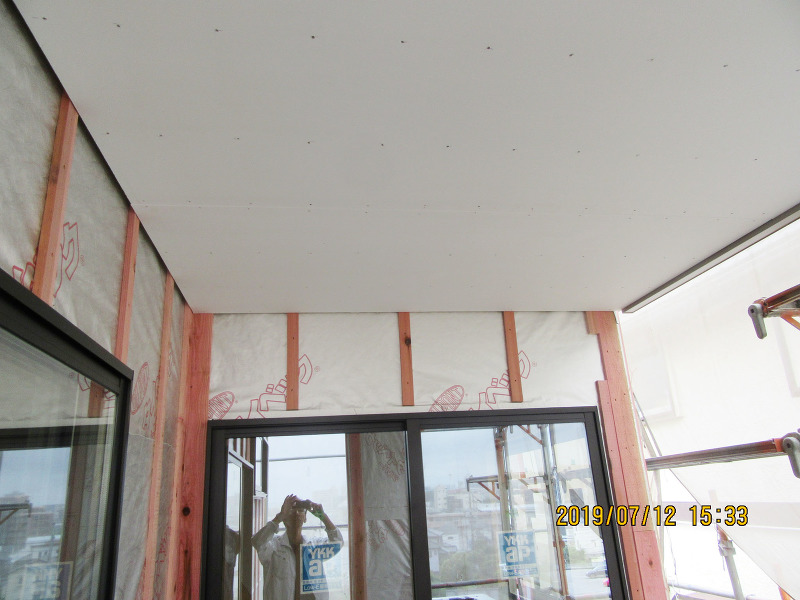

2階天井ボード張り完了です。
14週目

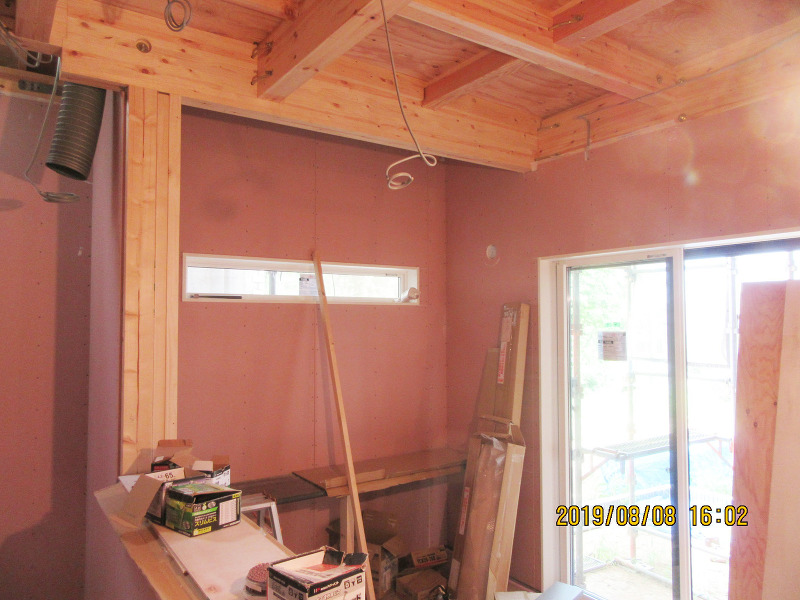

2階壁ボード張り、建具枠取り付けが進んでいます

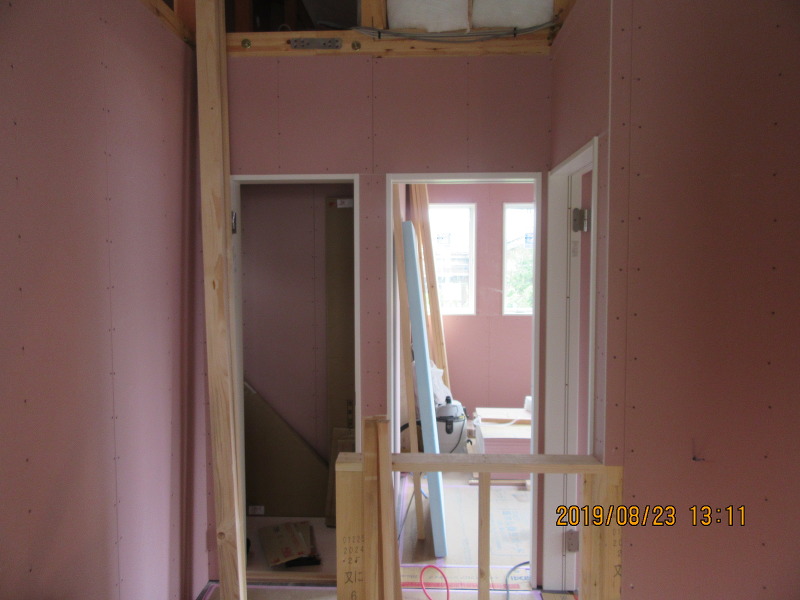

2階壁ボード張り、建具枠取り付けが進んでいます。
13週目

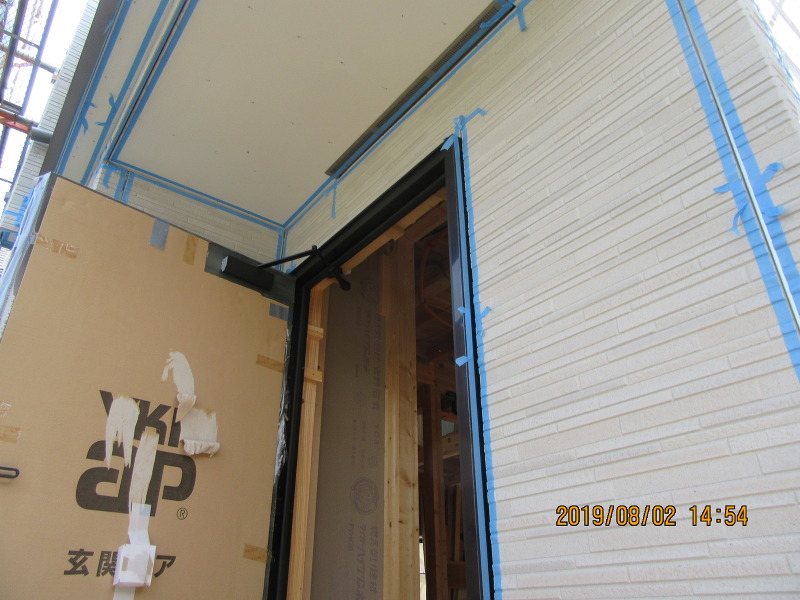

外部足場が解体されました
仮設工事
外部足場が解体されました。
1階天井ボード張りが始まっています。
1階建具枠が取り付けられました。
12週目

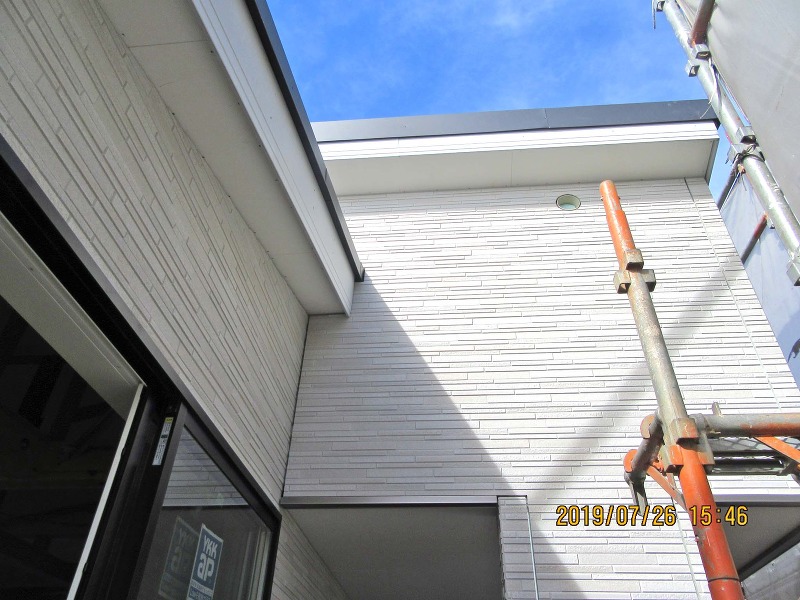

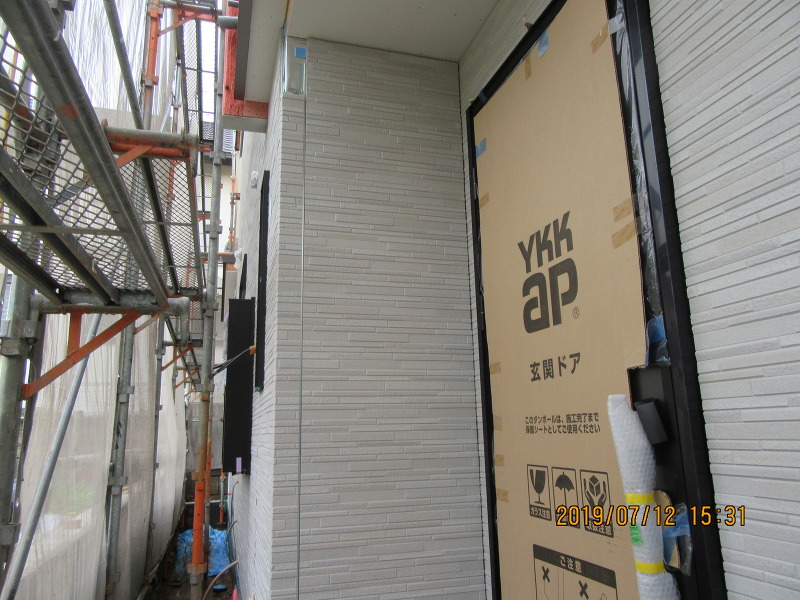

外部塗装完了しました
塗装・板金工事
外部塗装、雨樋取り付け完了です。
1階壁ボード張りが進んでいます。
11週目
外壁コーキング中です
外壁工事
コーキング中です。
1階壁ボード張りが始まりました。
10週目

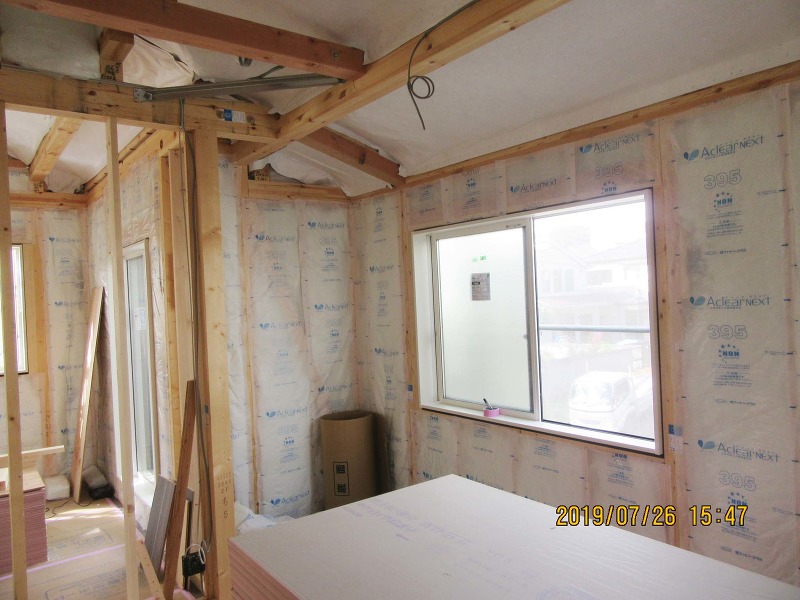

壁断熱材が充填されました

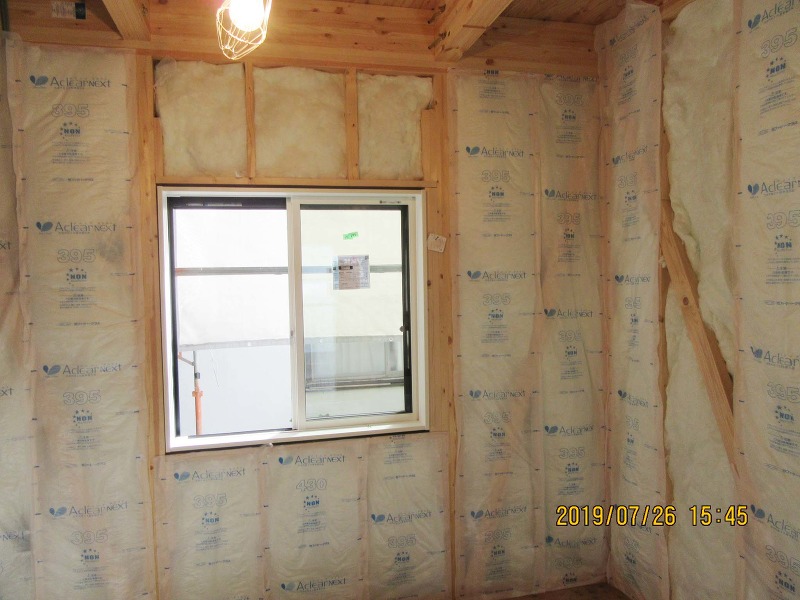

1階壁断熱材が充填されました。
2階壁断熱材が充填されました。
サイディング張りほぼ完了です。
9週目
フローリングが張られました

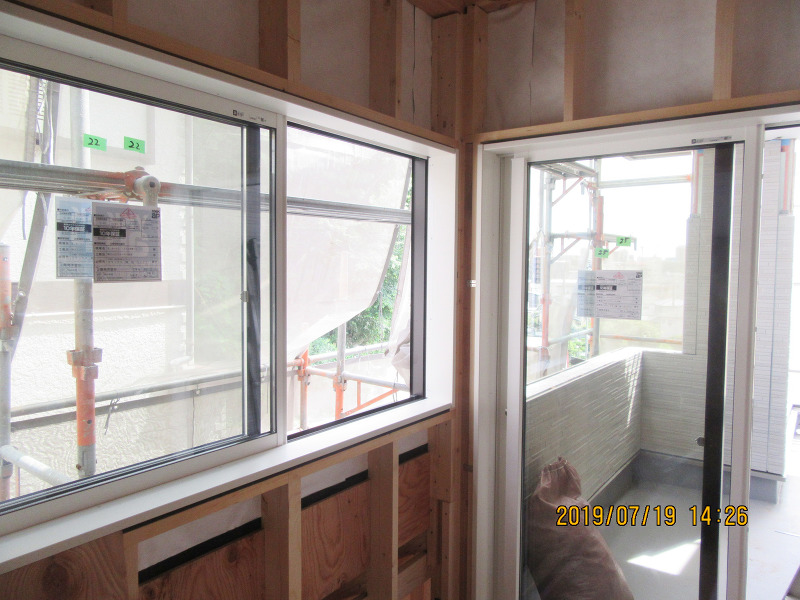

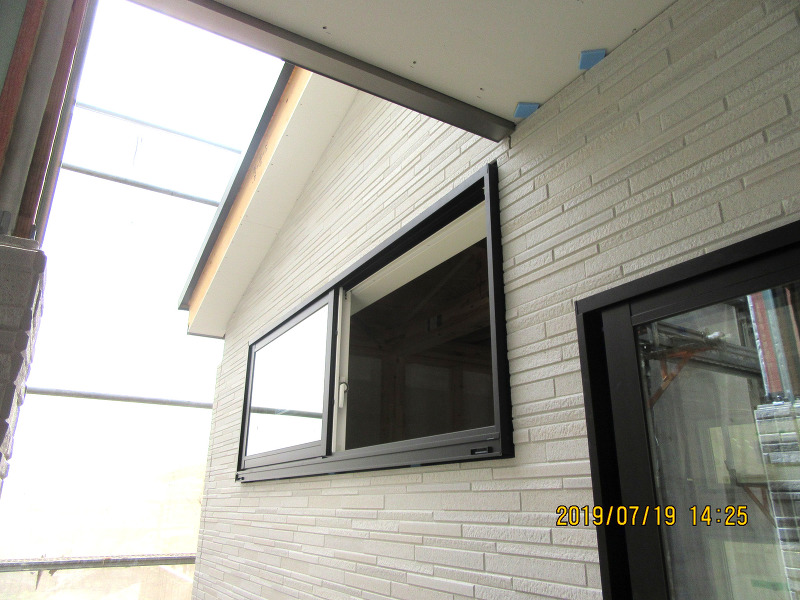

窓枠が取り付けられました。
サイディング張りが進んでいます。
床フローリングが張られました。
8週目
ユニットバスが設置されました

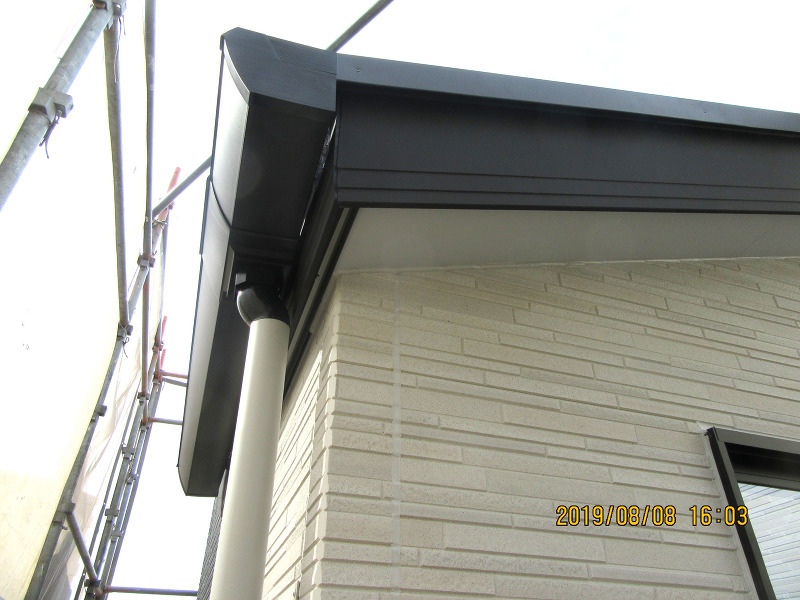

軒天が張られました。
設備工事

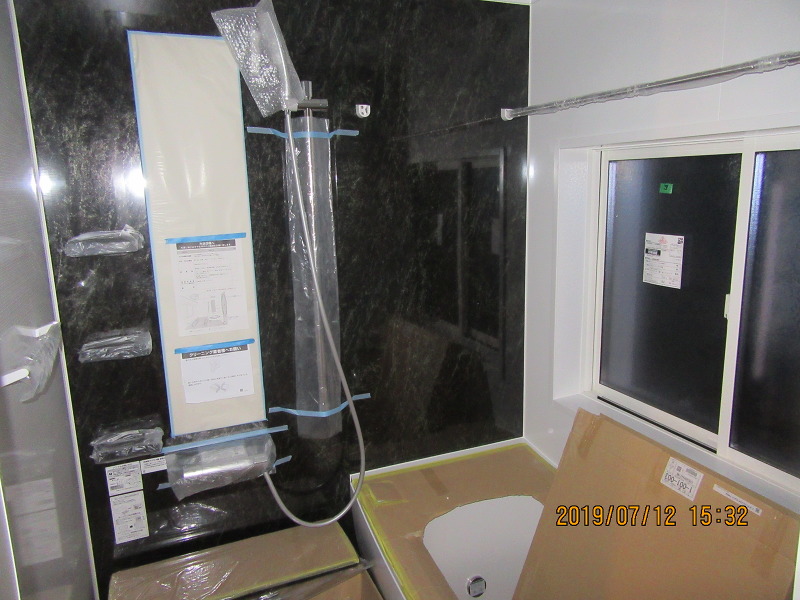

ユニットバスが設置されました。

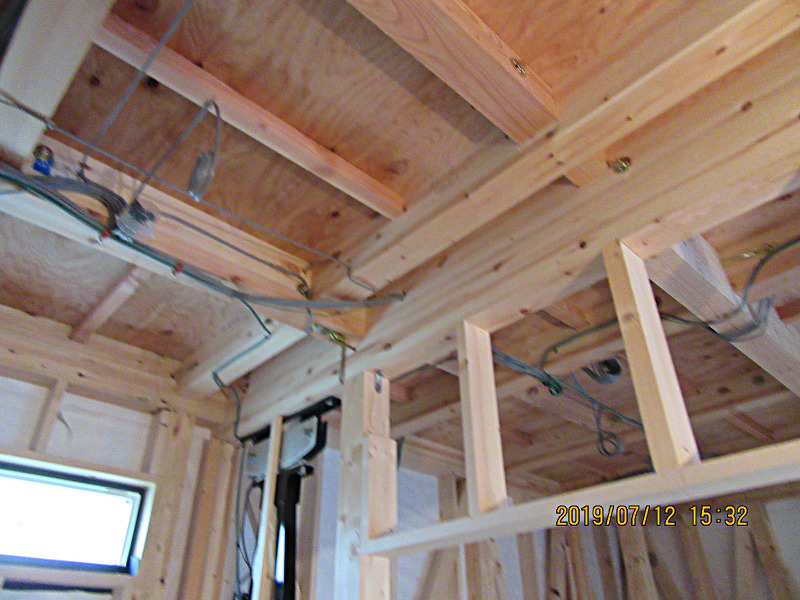

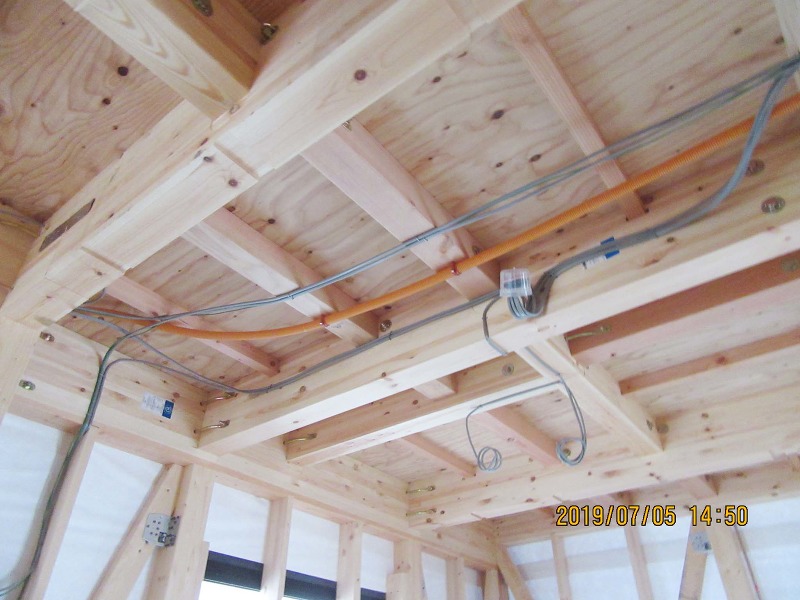

電気工事
内部電気配線完了です。
サイディング張りが始まっています。
7週目
コロニアル葺き完了です

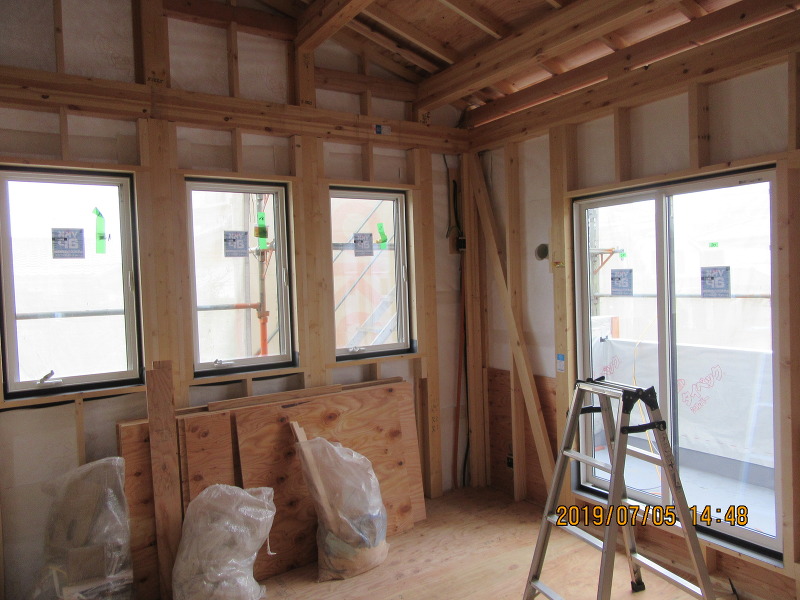

制振装置ミライエが設置されました。
内部電気配線中です。
屋根工事
コロニアル葺き完了です。
サッシ取り付け完了です。

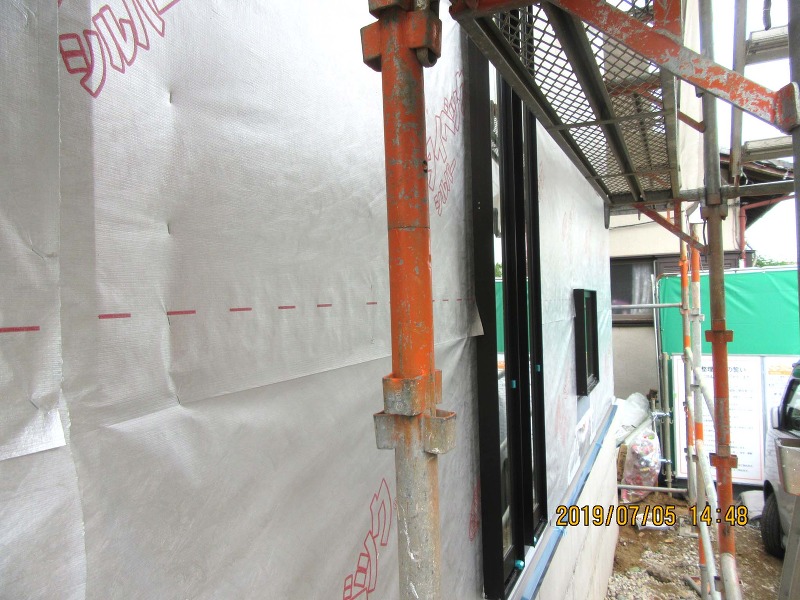

外部タイベックが張られました。
6週目
構造躯体完了です

1階構造躯体完了です。
防水工事
ベルコニー防水完了です。
サッシ取り付け中です。
5週目

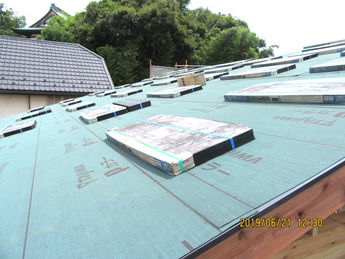

屋根下地張り完了しました

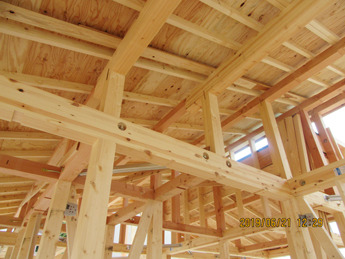

小屋組み完了です。
2階構造躯体完了です。
下地ルーフィング敷き、コロニアル荷揚げ完了です。
4週目

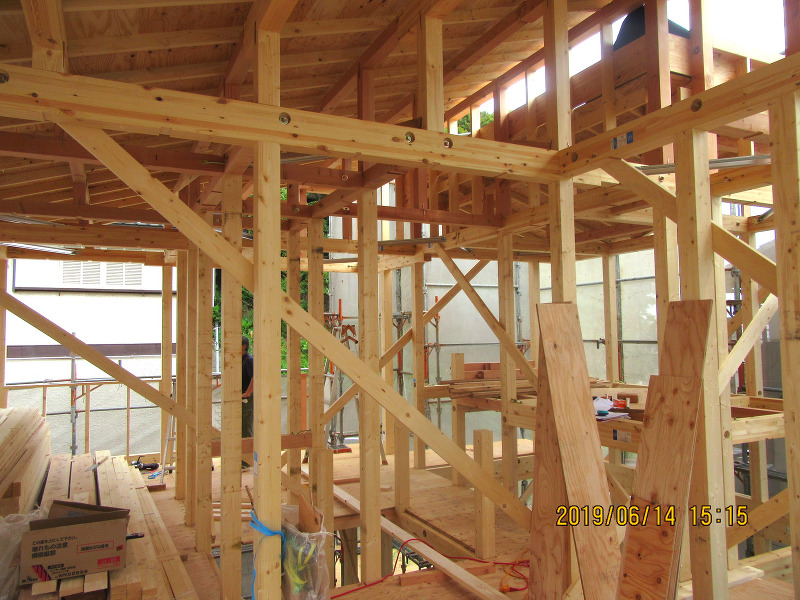

上棟しました

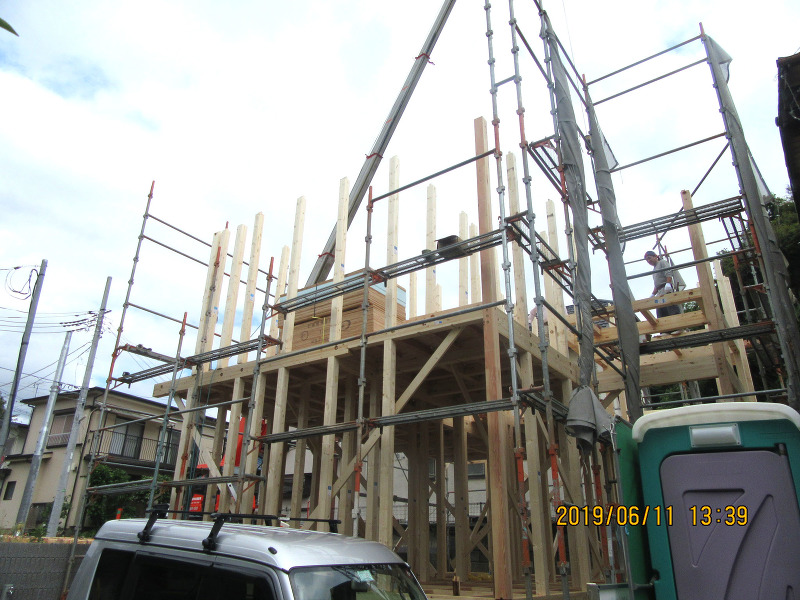

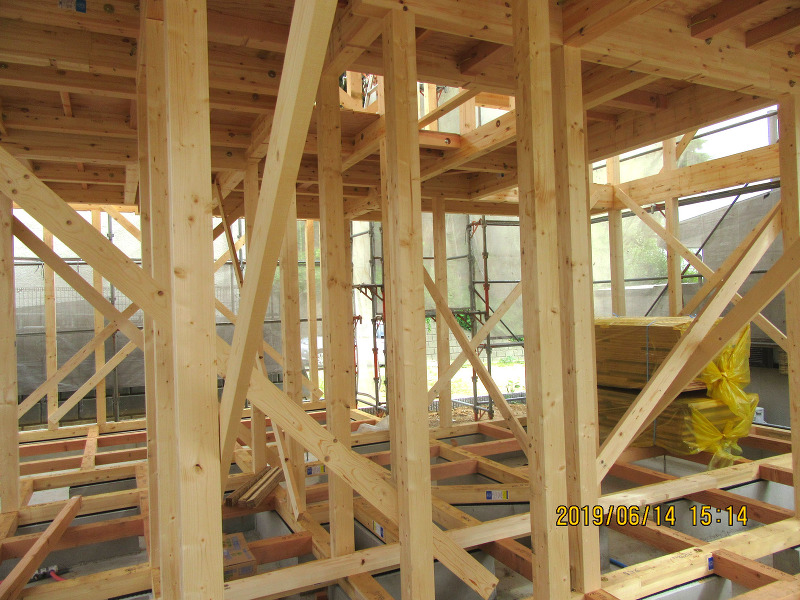

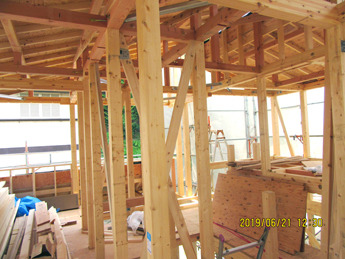

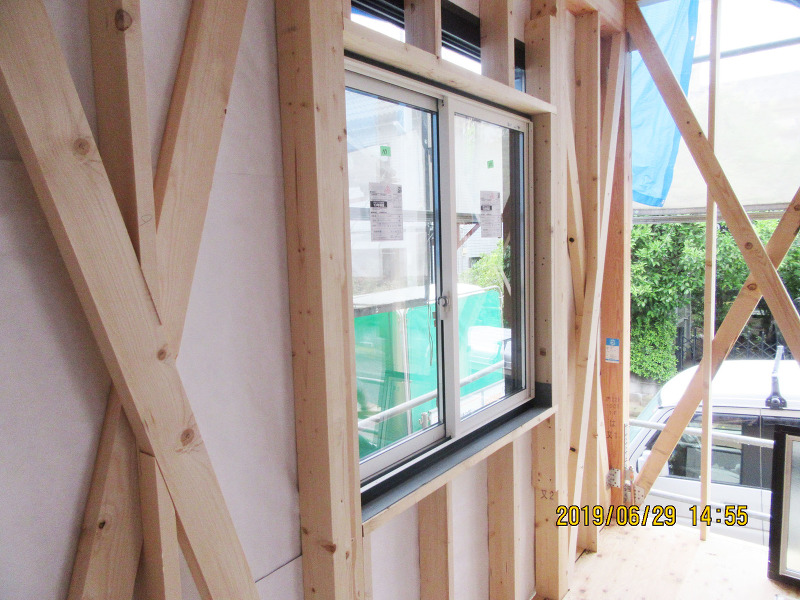

上棟しています。
1階建て方完了です。
2階建て方完了です。

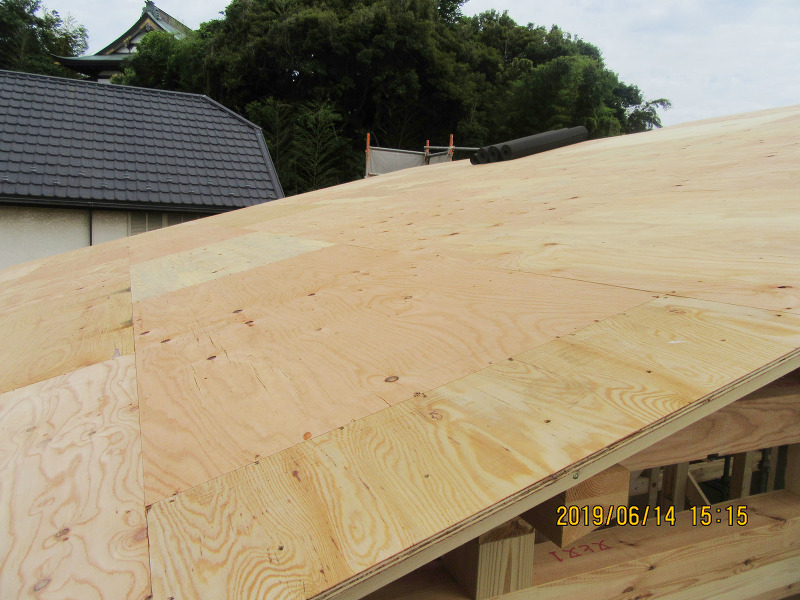

屋根の野地板が張られました。
3週目

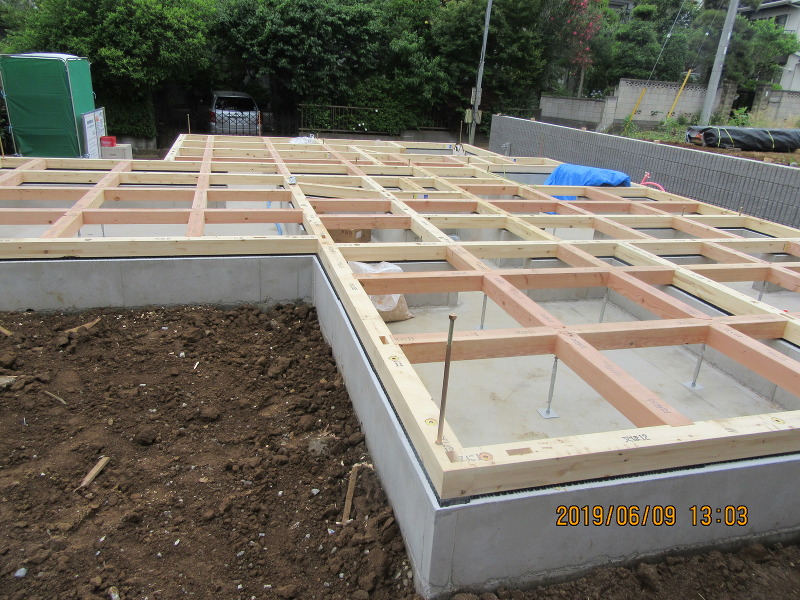

基礎が完成しました

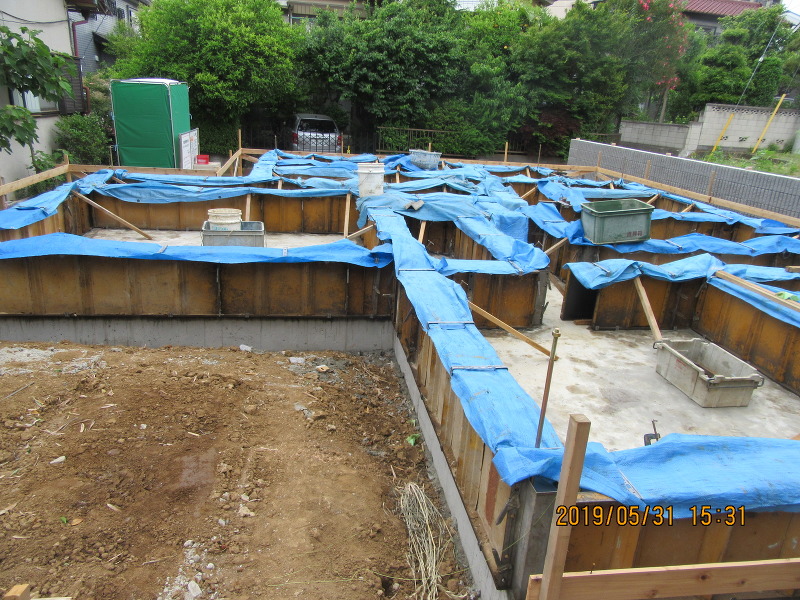

基礎工事

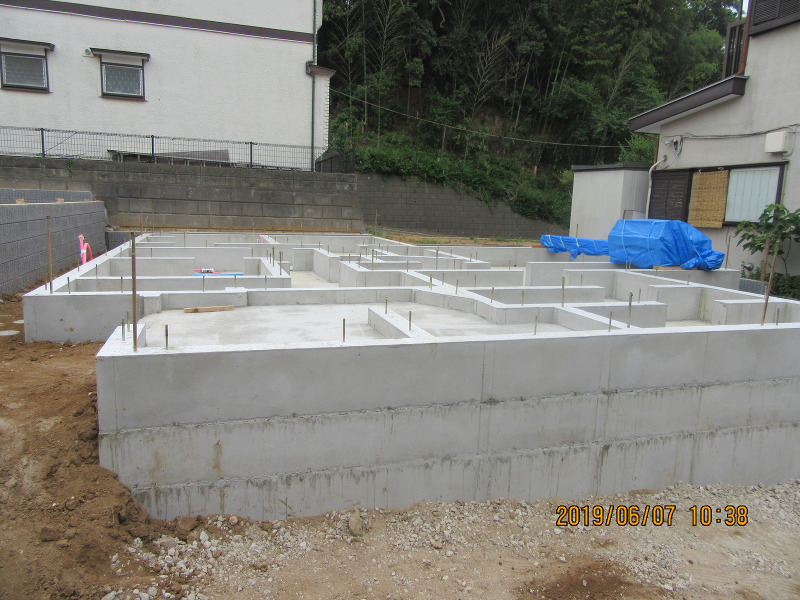

基礎完成です。
土台が敷かれました。
2週目

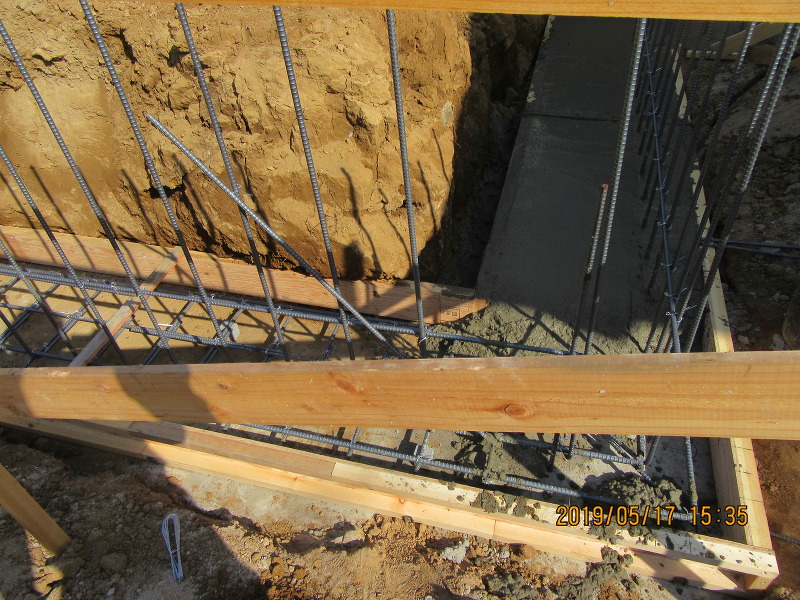

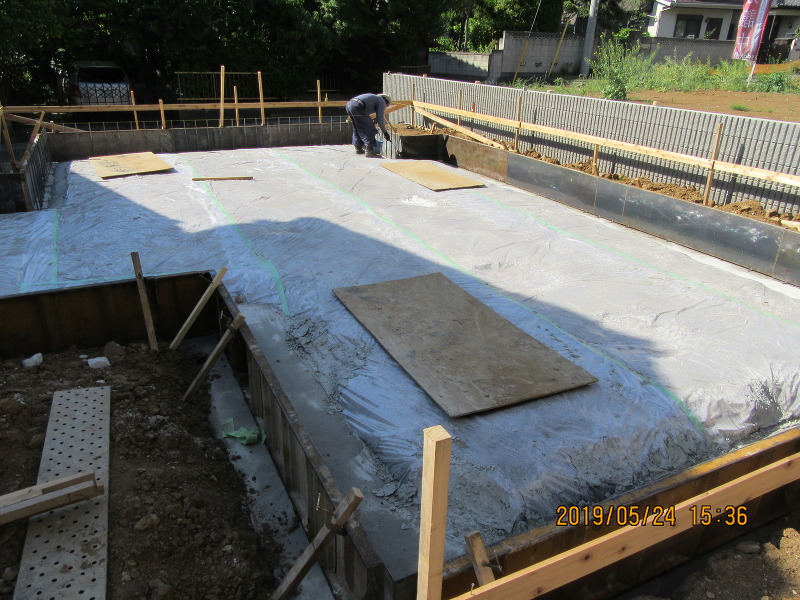

コンクリートが打設されました
割栗敷き、防湿シート敷き完了です。

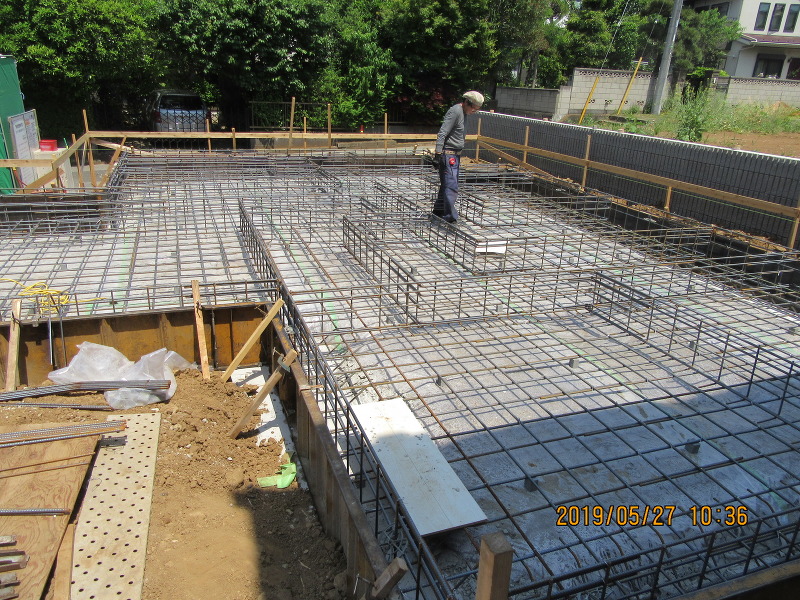

基礎配筋完了です。
コンクリートが打設され、養生中です。
1週目
地盤改良工事完了
地盤改良工事
地盤改良工事完了です。

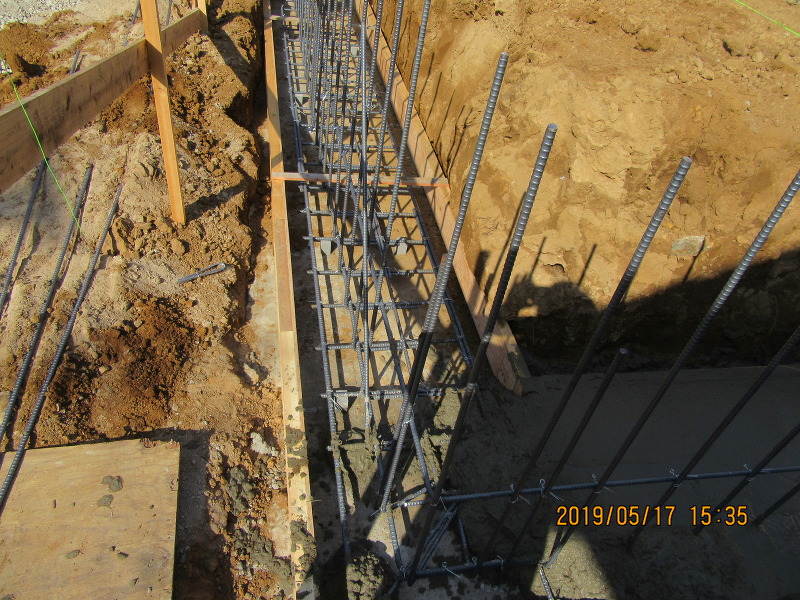

深基礎部分の配筋完了です。
コンクリート打設中です。
