K3様邸

21週目

外構が完成しました

外構工事

外構工事

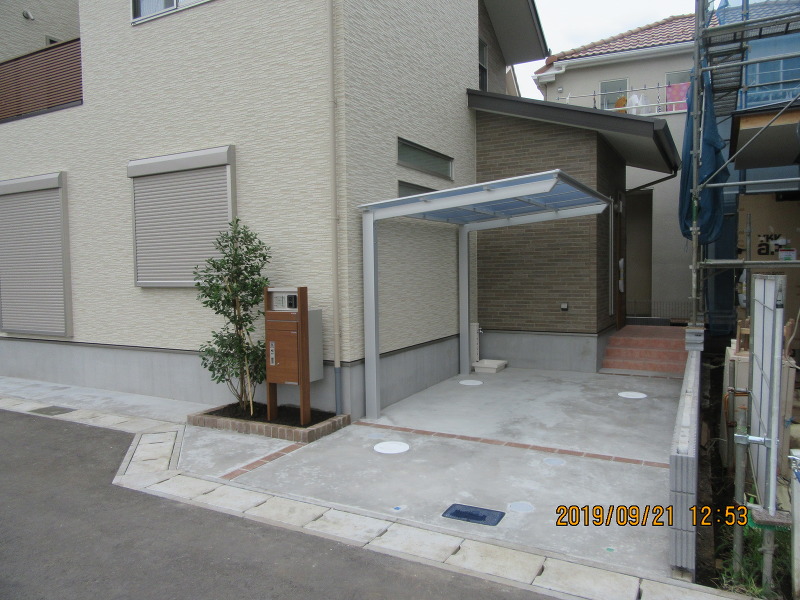

外構工事完了です。

20週目

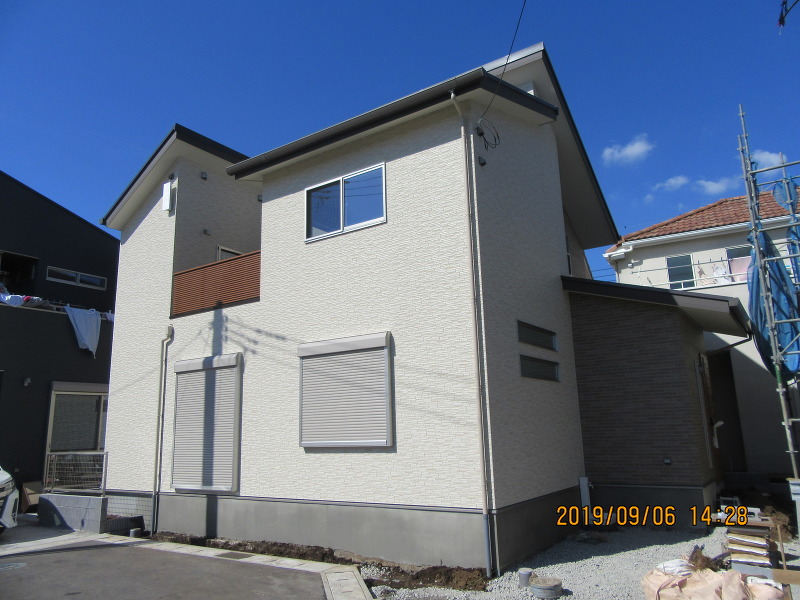

建物が完成しました

建物完成

建物完成

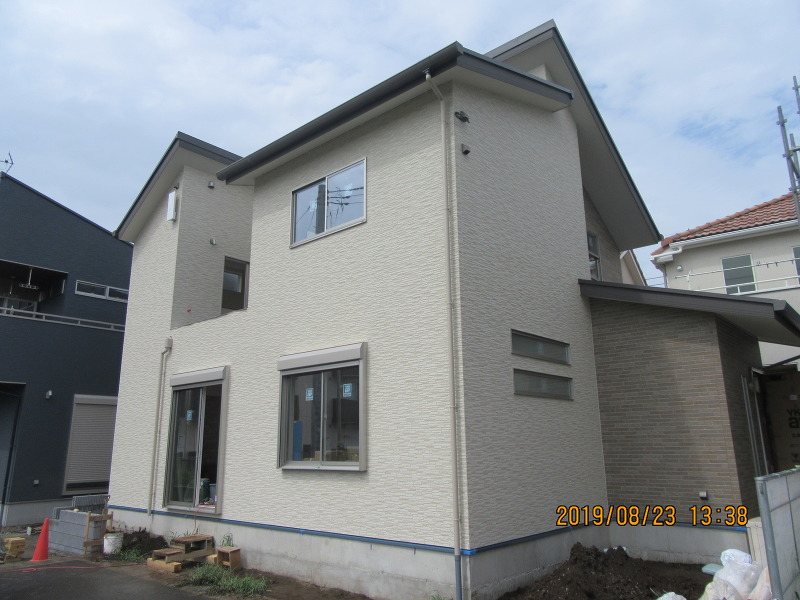

完成外観

  • 内部クリーニング完了

    内部クリーニング完了

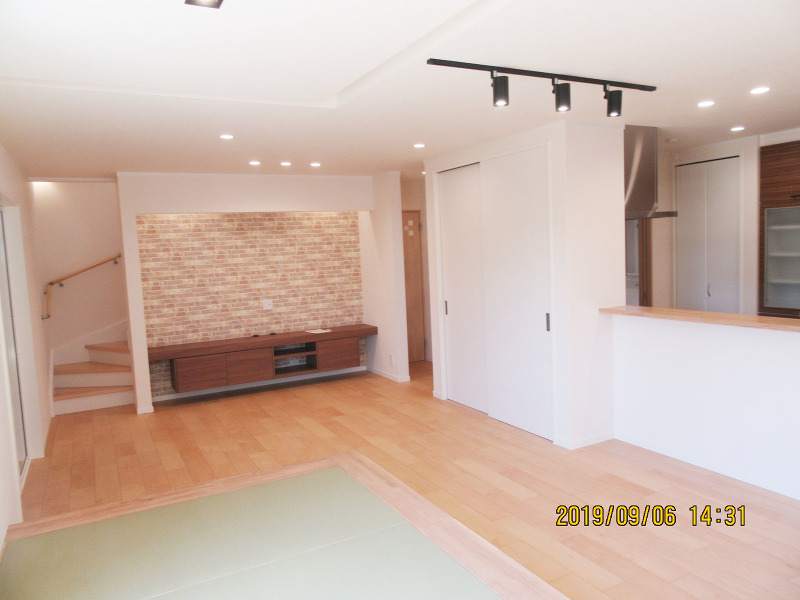

    リビング

  • 内部クリーニング完了

    内部クリーニング完了

    小上がり畳コーナー

  • 内部クリーニング完了

    内部クリーニング完了

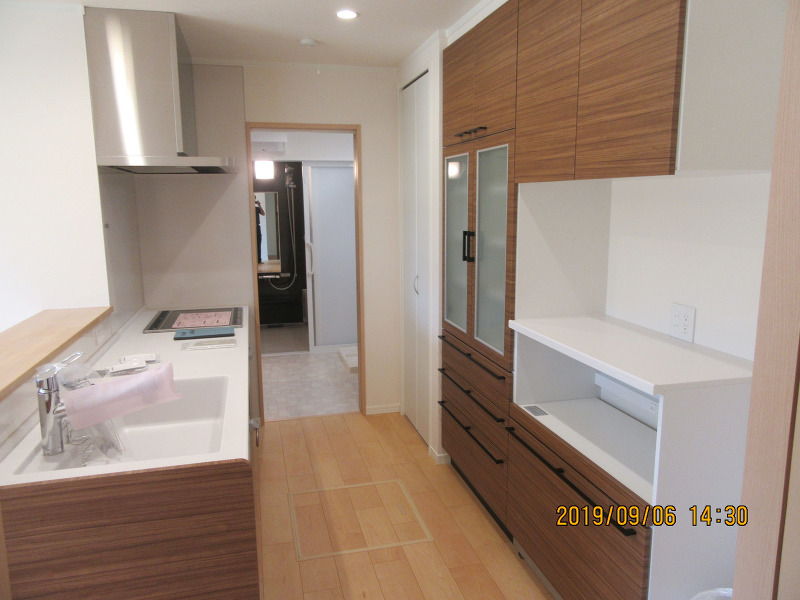

    キッチン

  • 内部クリーニング完了

    内部クリーニング完了

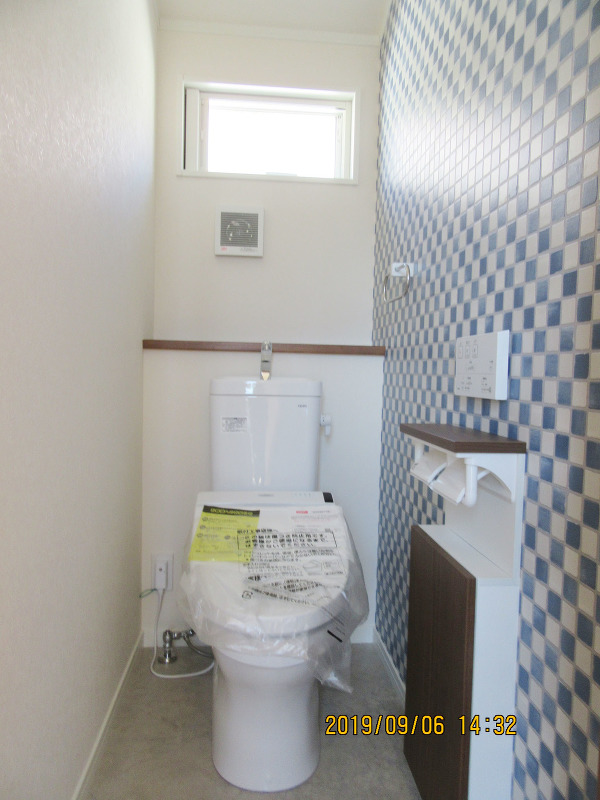

    トイレ

19週目

洗面台が取り付けられました

設備工事

設備工事

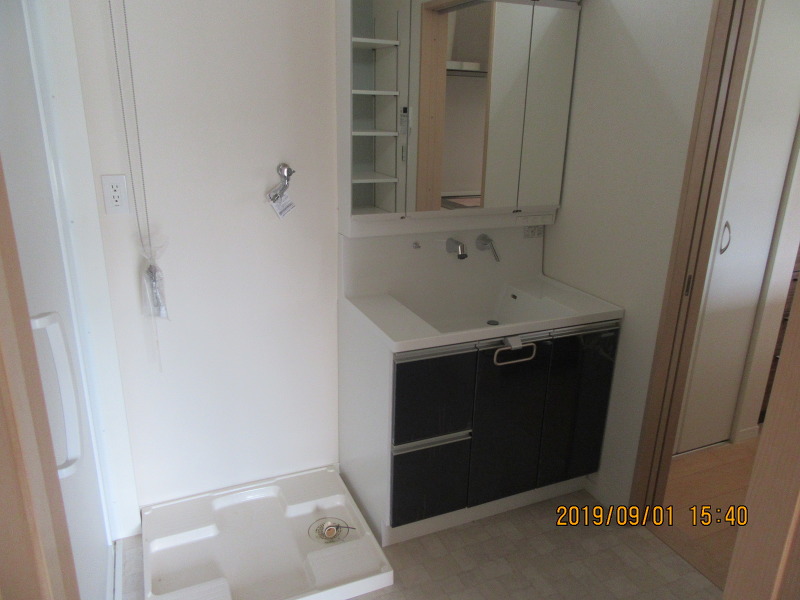

洗面台が取り付けられました。

  • 電気工事

    電気工事

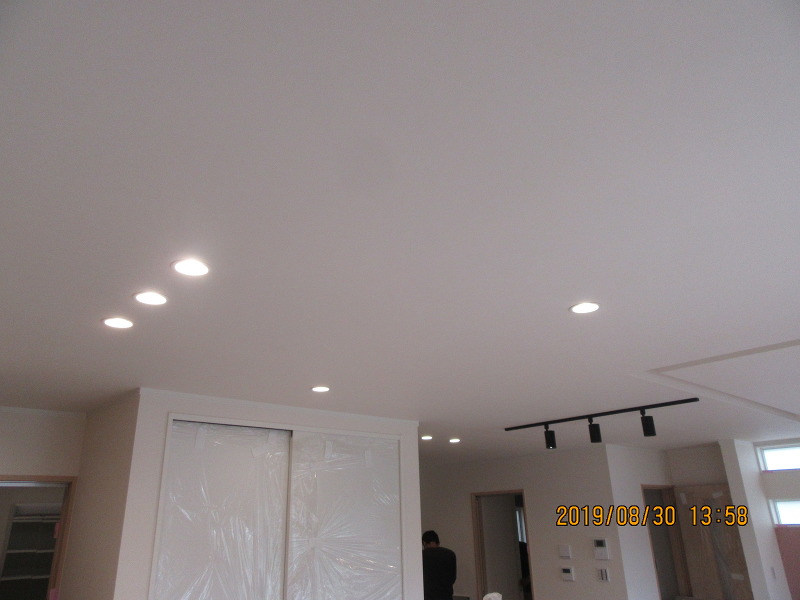

    照明器具が取り付けられました。

18週目

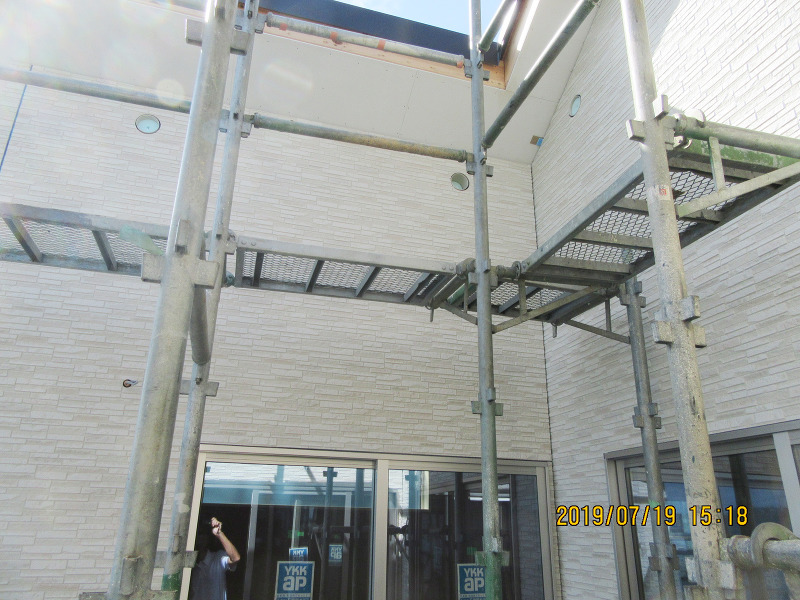

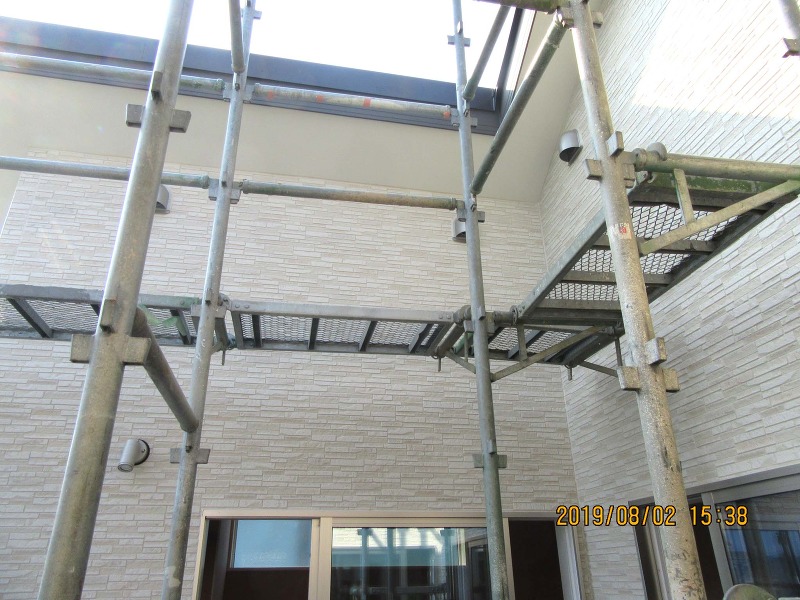

外部足場が解体されました

仮設工事

仮設工事

外部足場が解体されました

  • 内装工事

    内装工事

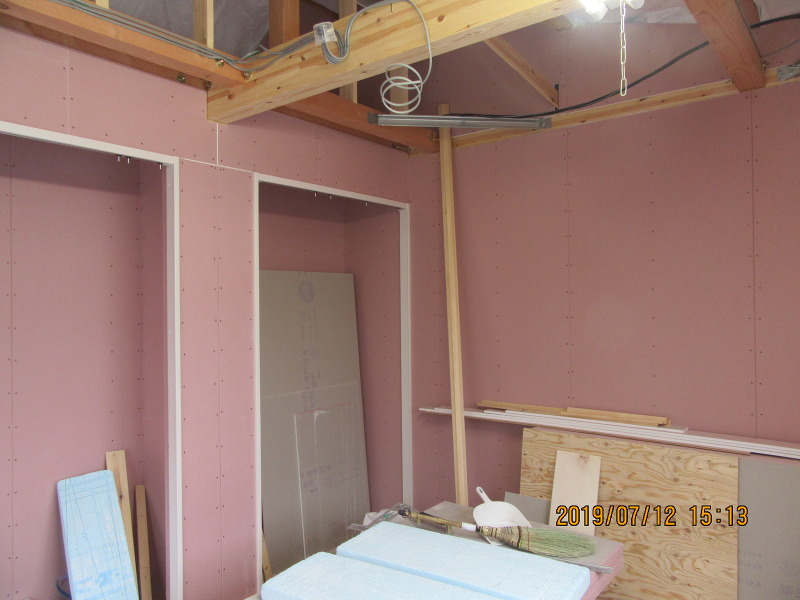

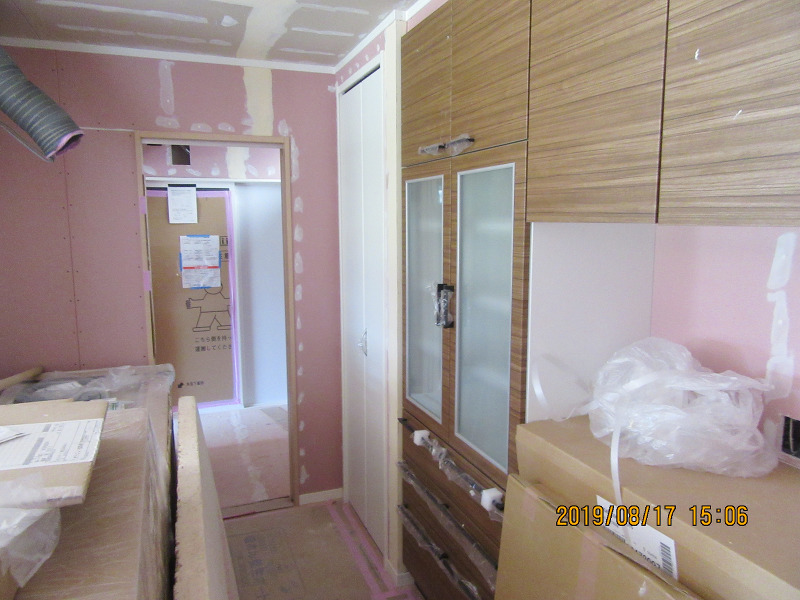

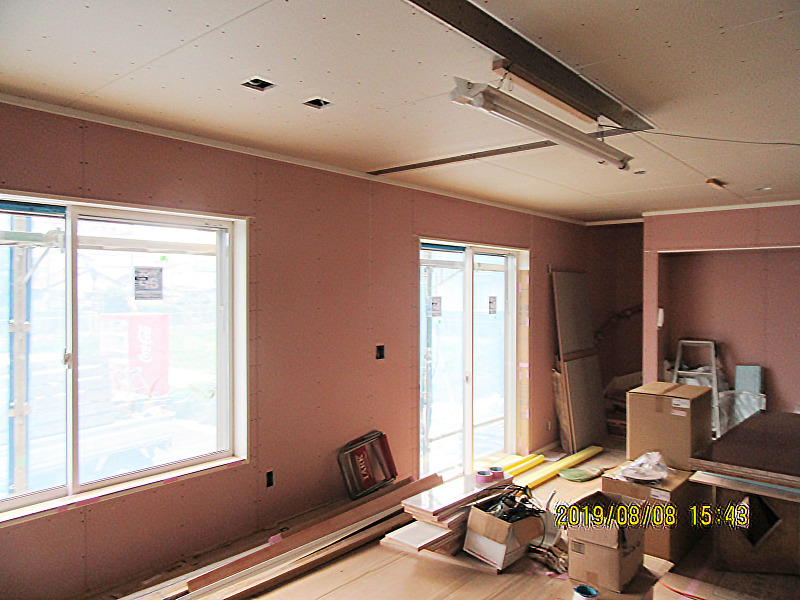

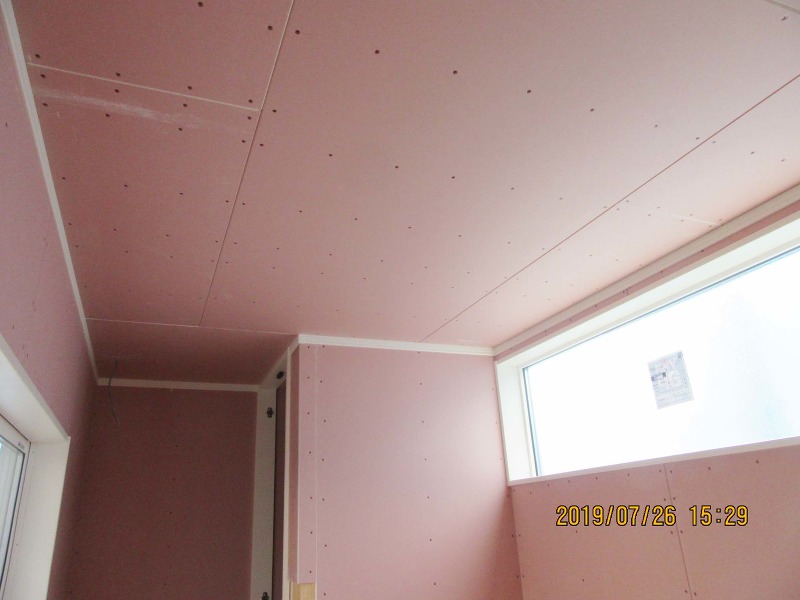

    クロス張り完了です。

17週目

キッチンが取り付けられました

設備工事

設備工事

キッチンが取り付けられました。

  • 内装工事

    内装工事

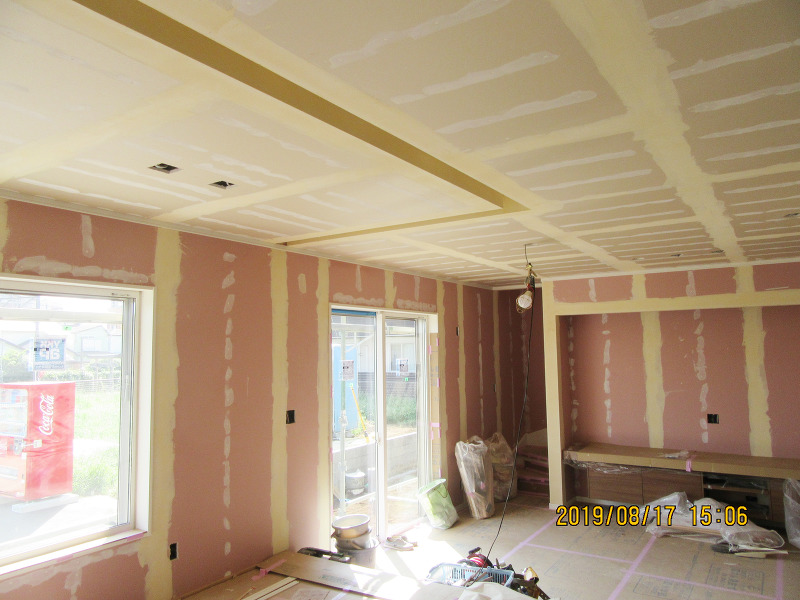

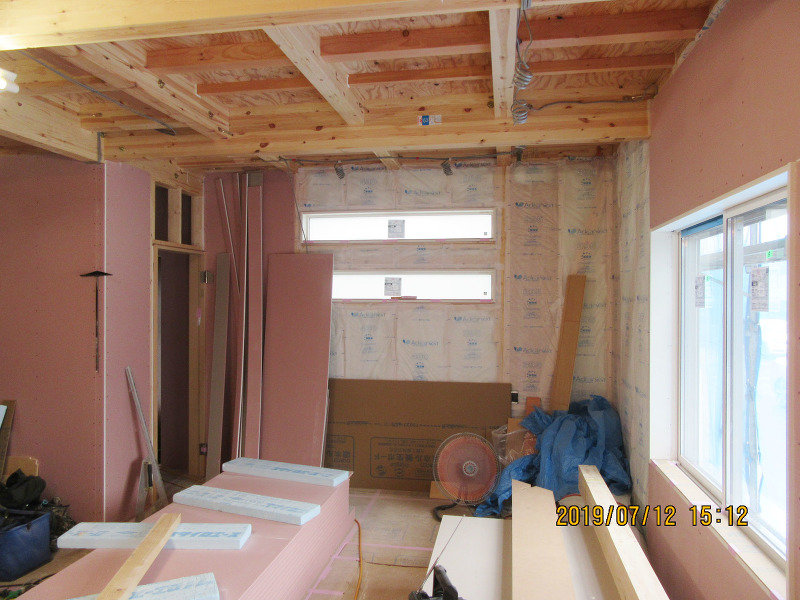

    クロス下地パテ処理完了です。

16週目

外部の塗装が完了しました

塗装・板金工事

塗装・板金工事

外部塗装、雨樋取り付け完了です。

  • 木工事

    木工事

    2階木工事完了です。

  • 木工事

    木工事

    1階木工事ほぼ完了です。

15週目

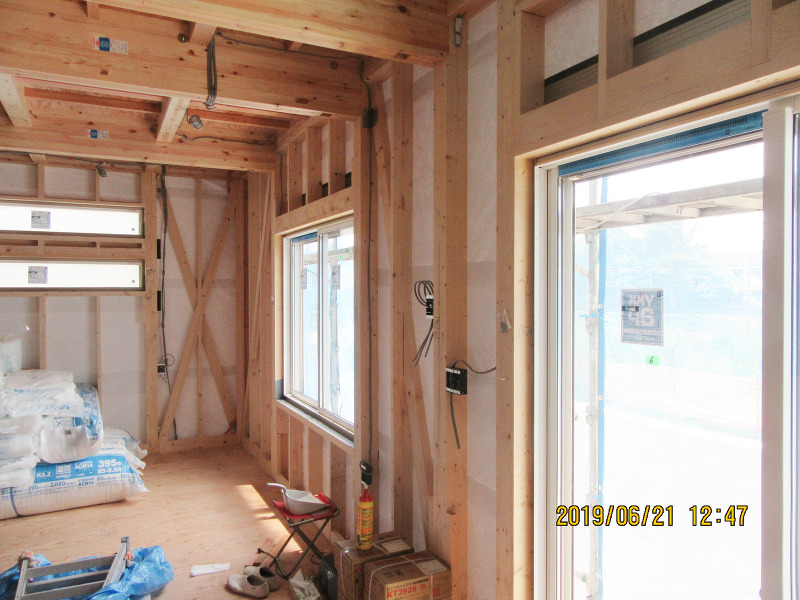

床上げ下地をつくっています

木工事

木工事

床上げ下地をつくっています。

  • 塗装工事

    塗装工事

    外部塗装完了です。

  • 木工事

    木工事

    2階木工事ほぼ完了です。

  • 木工事

    木工事

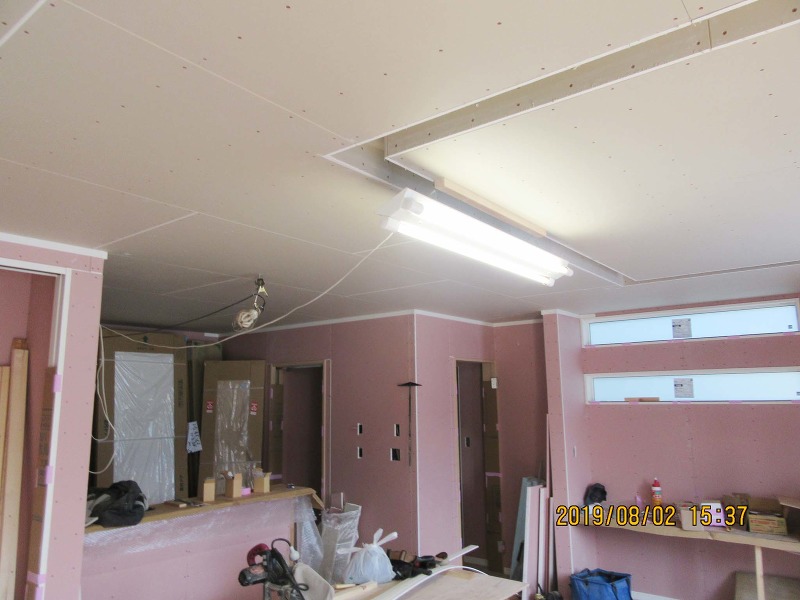

    1階天井ボード張り完了です。

14週目

外壁コーキング中です

外壁工事

外壁工事

コーキング中です。

  • 木工事

    木工事

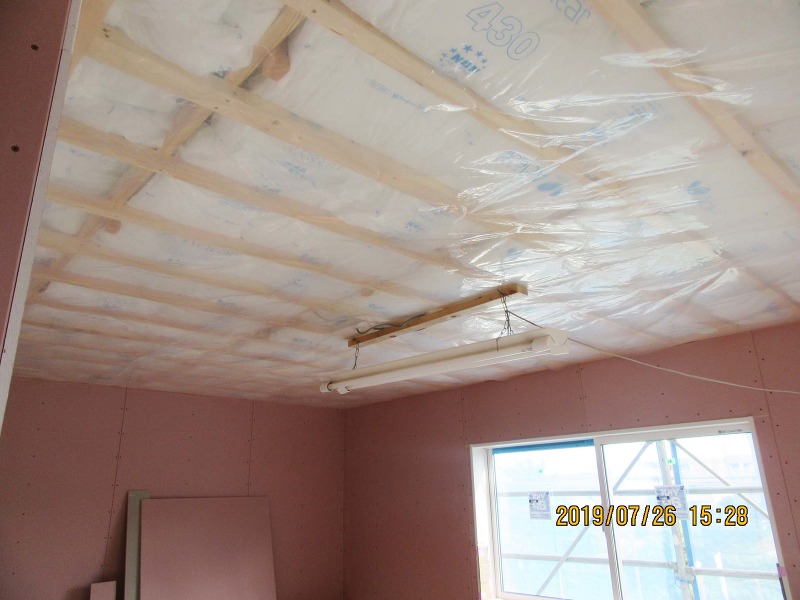

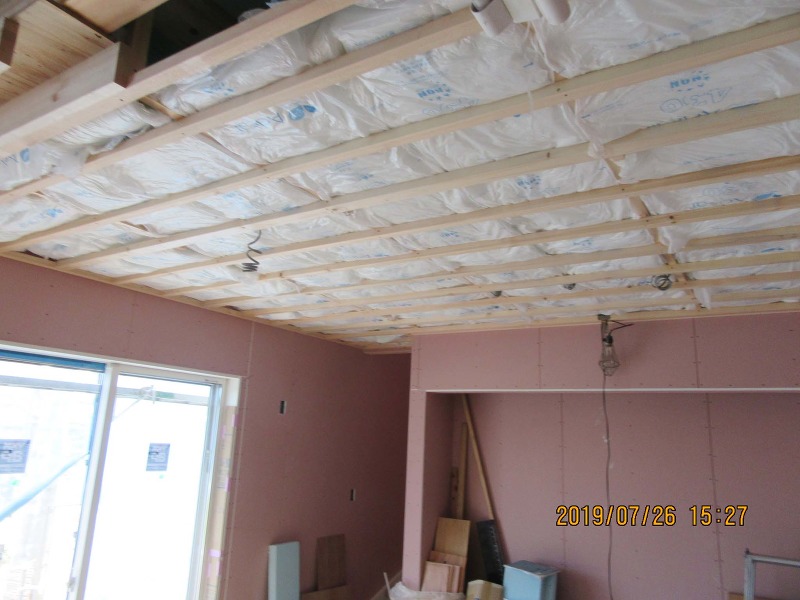

    天井下地組み、断熱材充填中です。

  • 木工事

    木工事

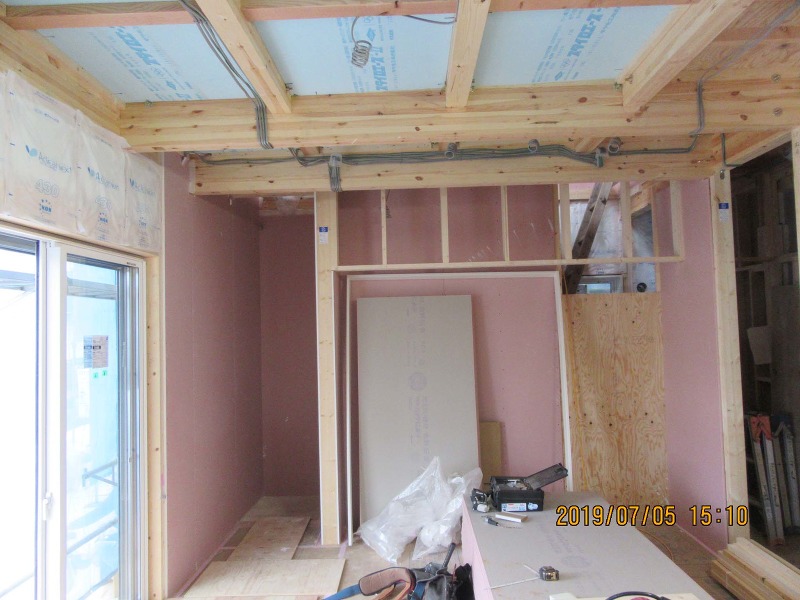

    天井に気密シートが張られました。

  • 木工事

    木工事

    天井ボード張りが始まっています。

13週目

階段が取り付けられました

木工事

木工事

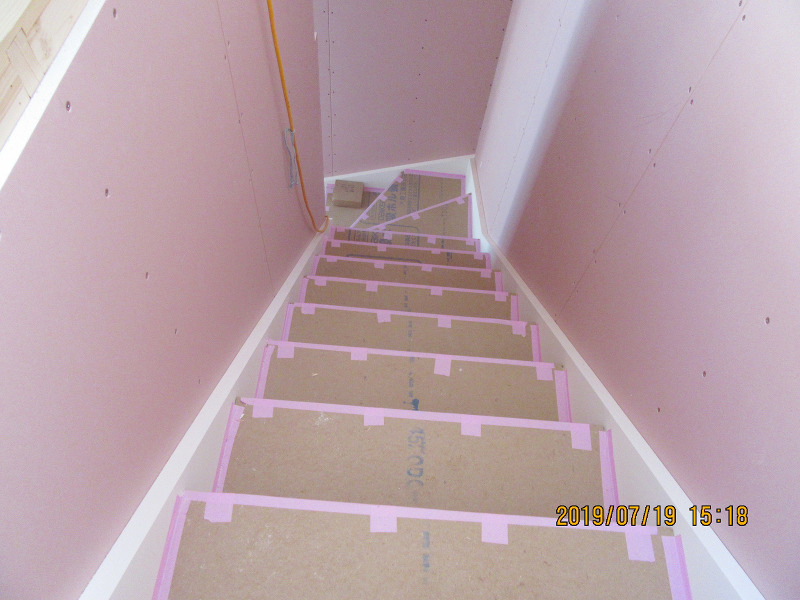

階段取り付け完了。

  • 外壁工事

    外壁工事

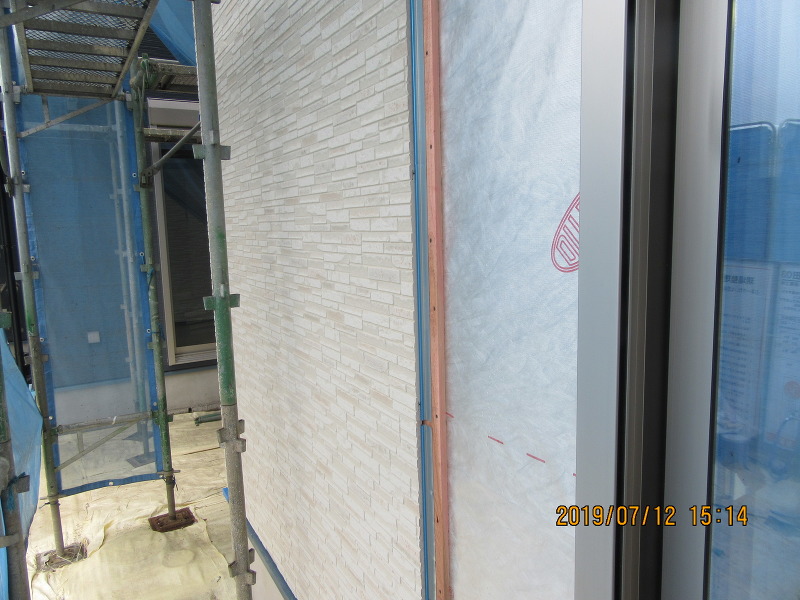

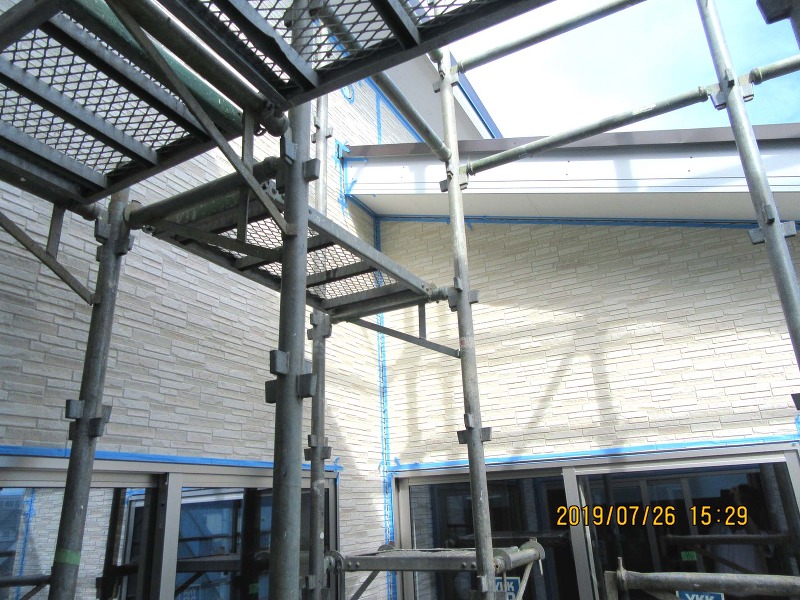

    サイディング張りが進んでいます。

12週目

サイディング張りが始まりました

外壁工事

外壁工事

サイディング張りが始まっています。

  • 木工事

    木工事

    2階ボード張り、建具枠取り付けが進んでいます。

  • 木工事

    木工事

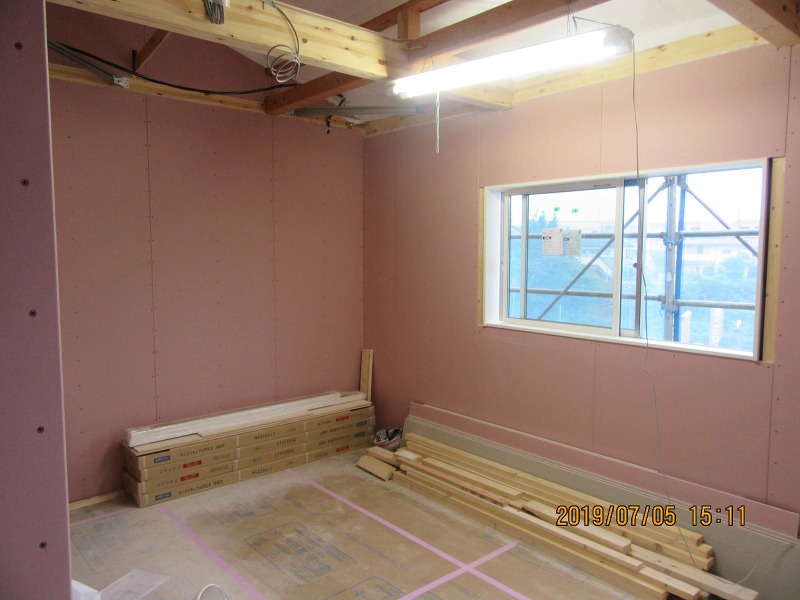

    1階壁ボード張りが進んでいます。

11週目

ユニットバスが設置されました

設備工事

設備工事

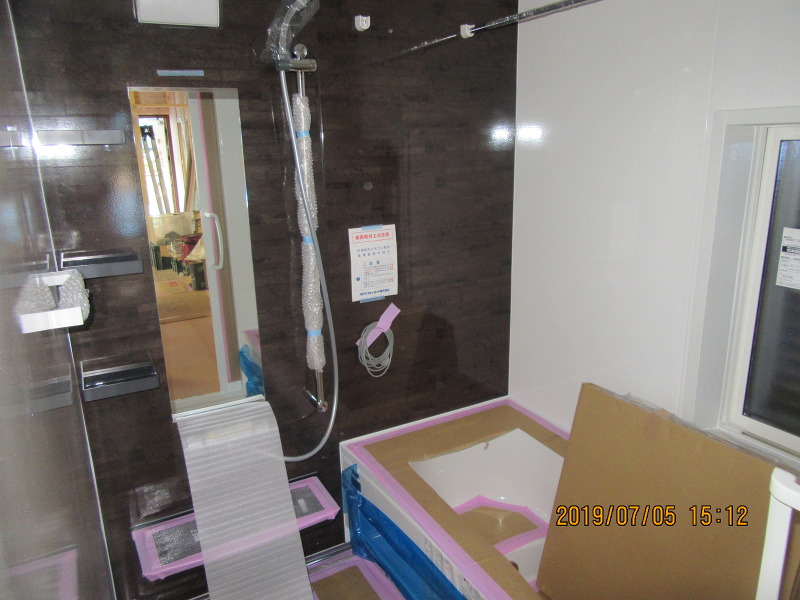

ユニットバス設置完了です。

  • 木工事

    木工事

    1階壁ボード張りが始まっています。

  • 木工事

    木工事

    2階壁ボード張りが始まっています。

10週目

軒天が取り付けられました

外壁工事

外壁工事

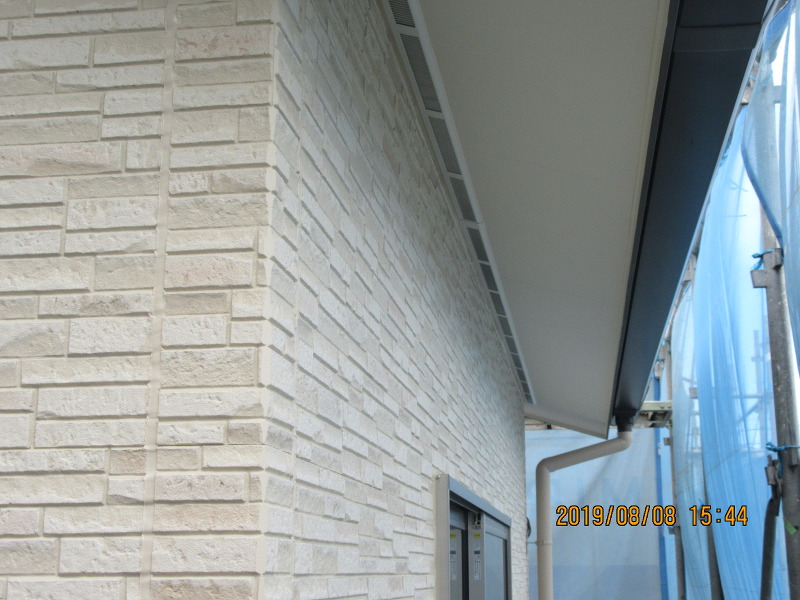

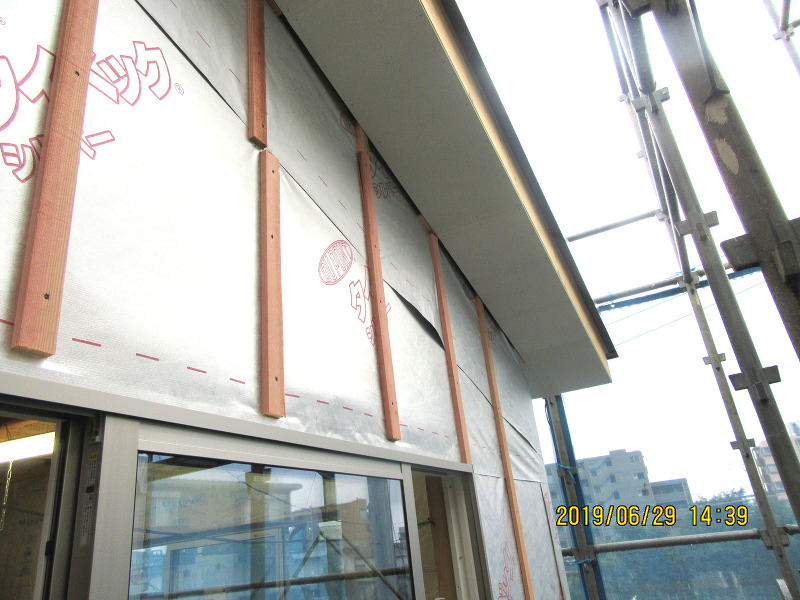

軒天が取り付けられました。

  • 木工事

    木工事

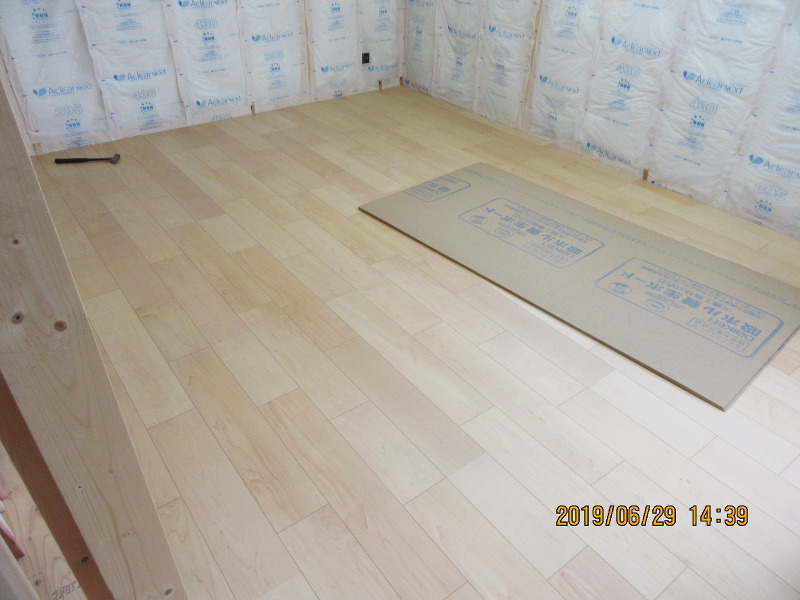

    床フローリングを張っています。

  • 木工事

    木工事

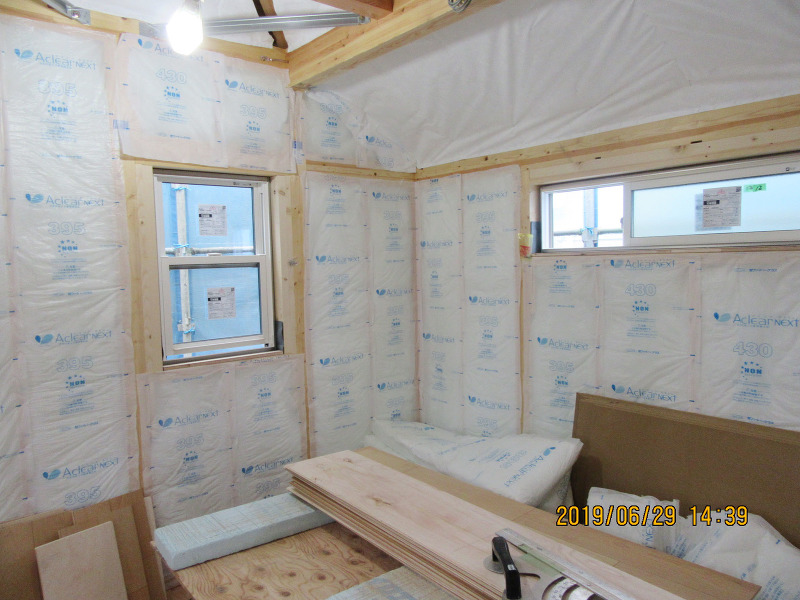

    壁断熱材充填完了です。

9週目

タイベック張り、通気胴縁取り付け完了です

外壁工事

外壁工事

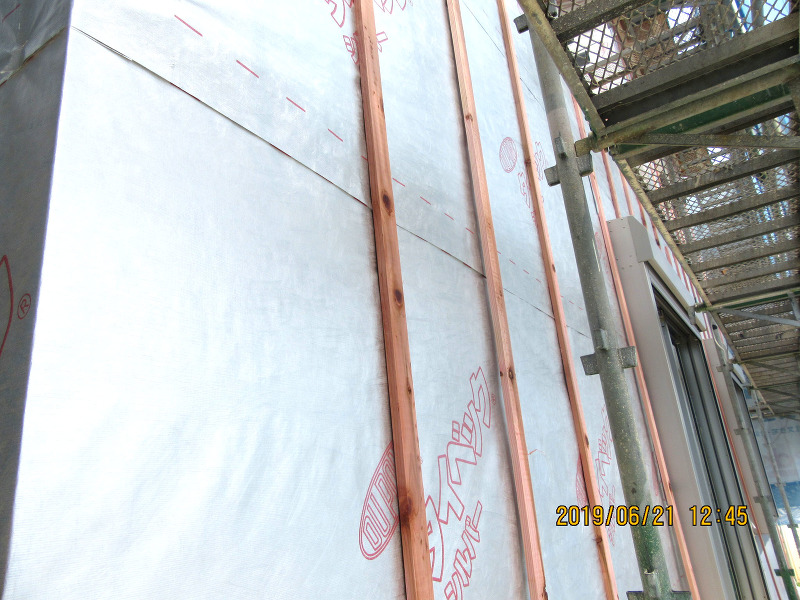

外部タイベック張り、胴縁取り付け完了です。

  • 木工事

    木工事

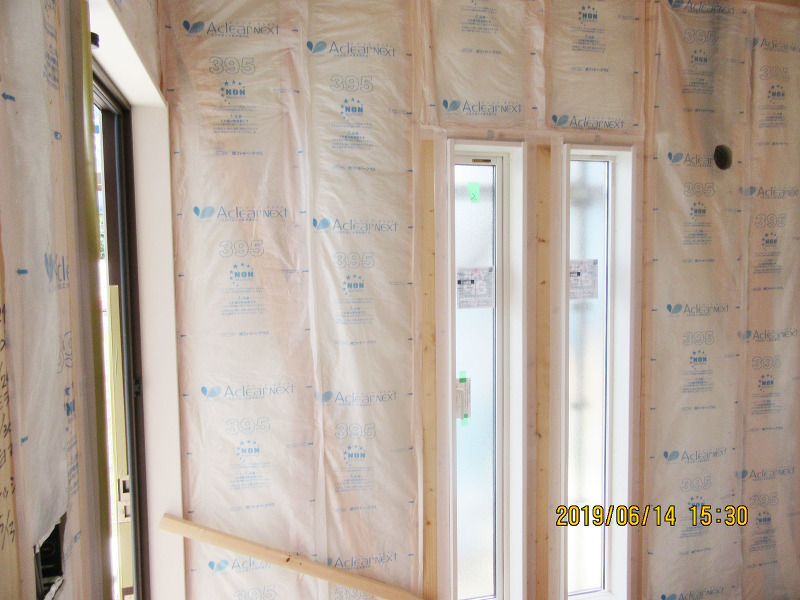

    サッシが取り付けられました。

  • 木工事

    木工事

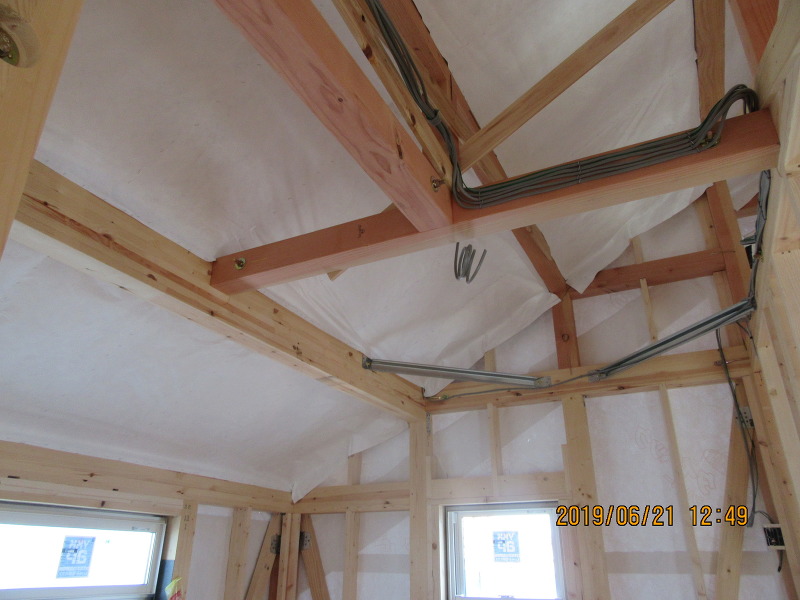

    小屋裏にタイベックが張られました。

  • 電気工事

    電気工事

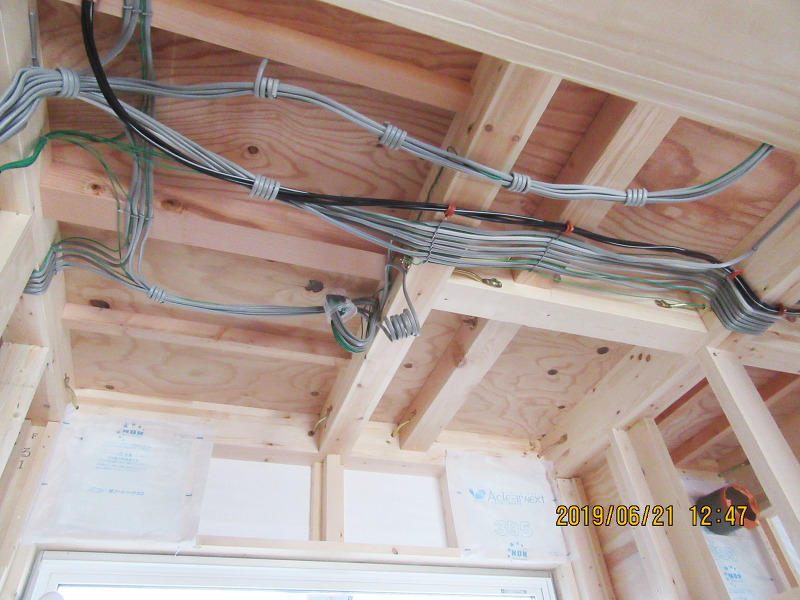

    内部電気配線中です。

  • 木工事

    木工事

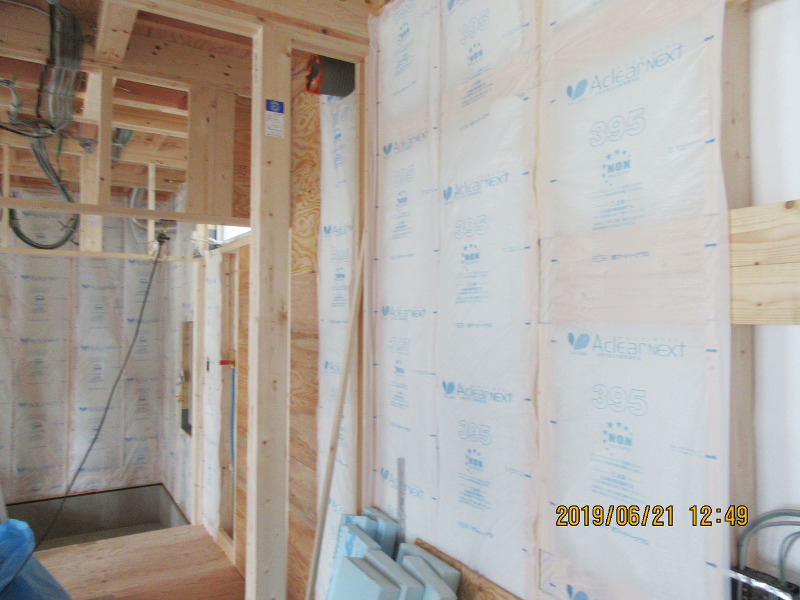

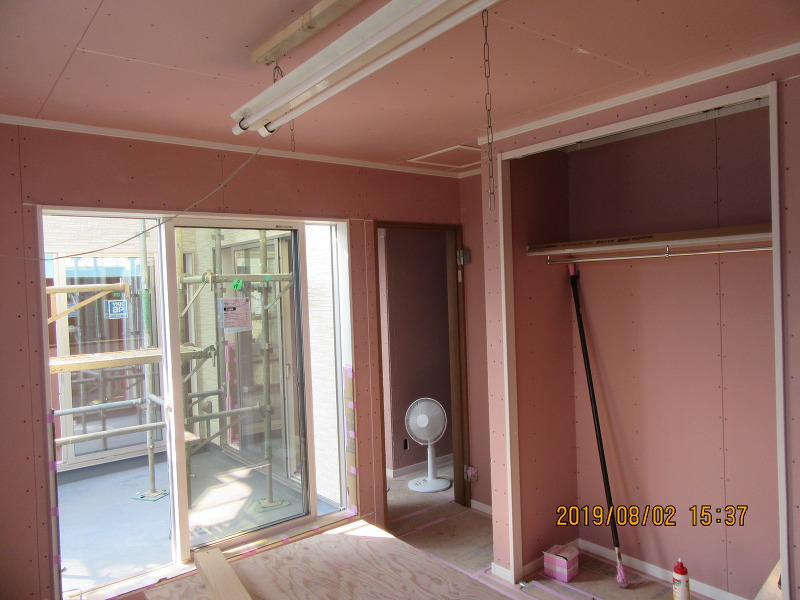

    断熱材が充填されました。

8週目

コロニアル葺き完了です

屋根工事

屋根工事

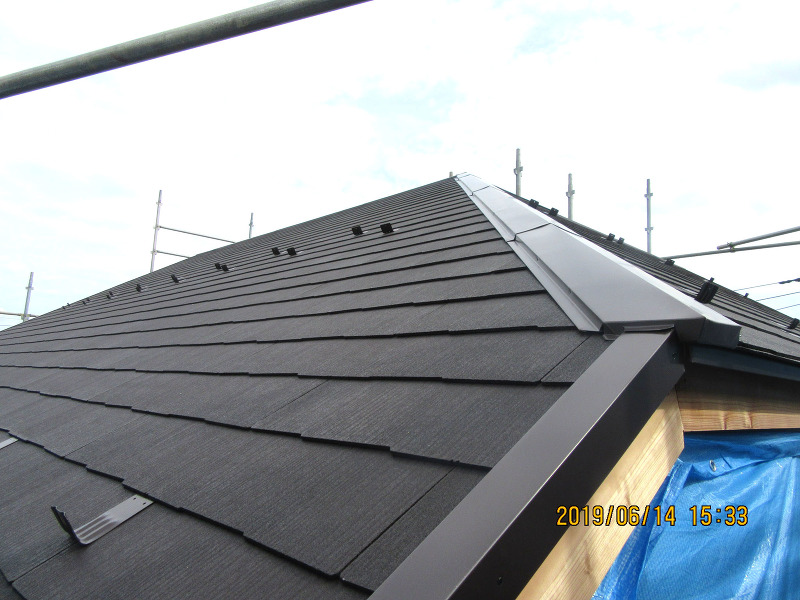

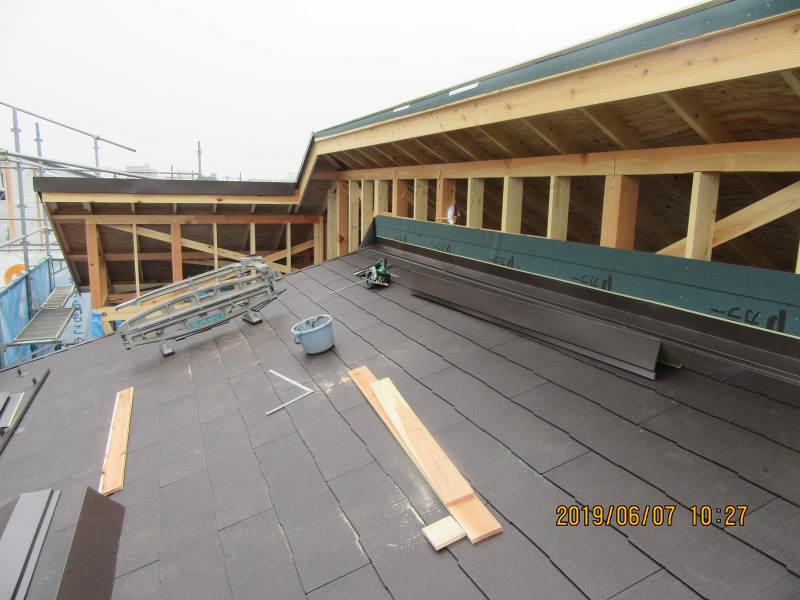

コロニアル葺き完了です。

  • 雑工事

    雑工事

    制振装置ミライエが設置されました。

  • 木工事

    木工事

    壁に断熱材充填中です。

7週目

構造躯体完了です

木工事

木工事

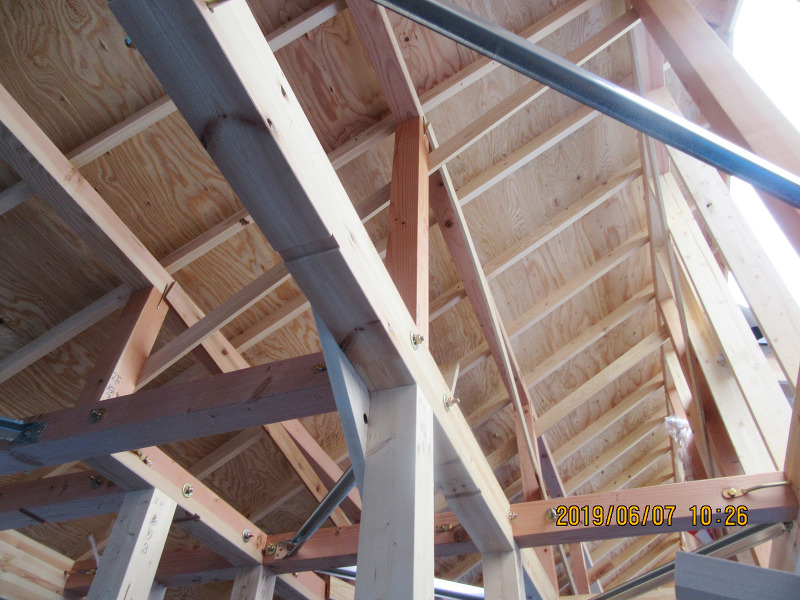

小屋組み完了です 。

  • 木工事

    木工事

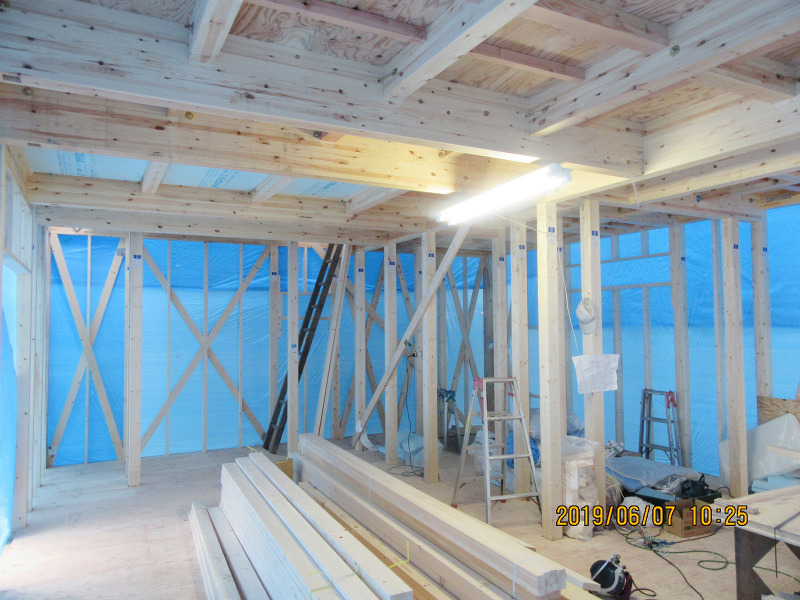

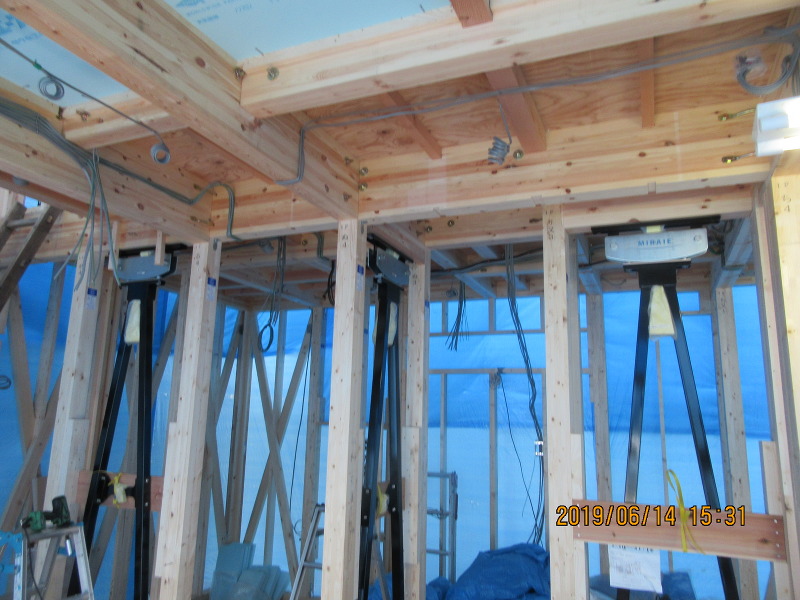

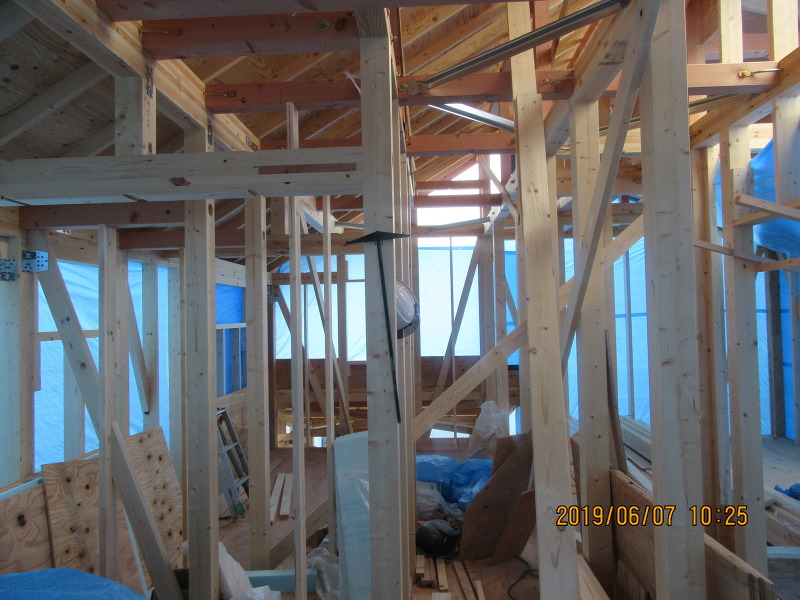

    2階構造躯体完了です。

  • 木工事

    木工事

    1階構造躯体完了です 。

  • 屋根工事

    屋根工事

    コロニアル葺きが進んでいます。

6週目

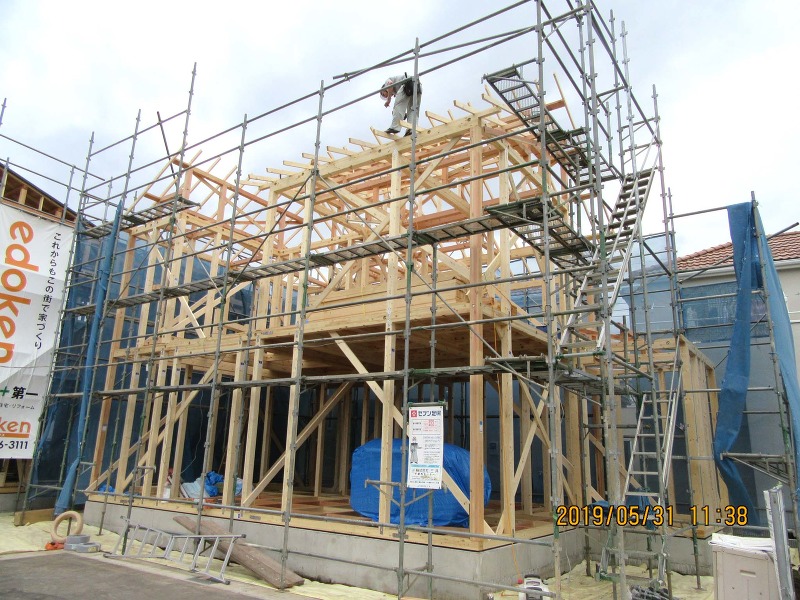

上棟しました

木工事

木工事

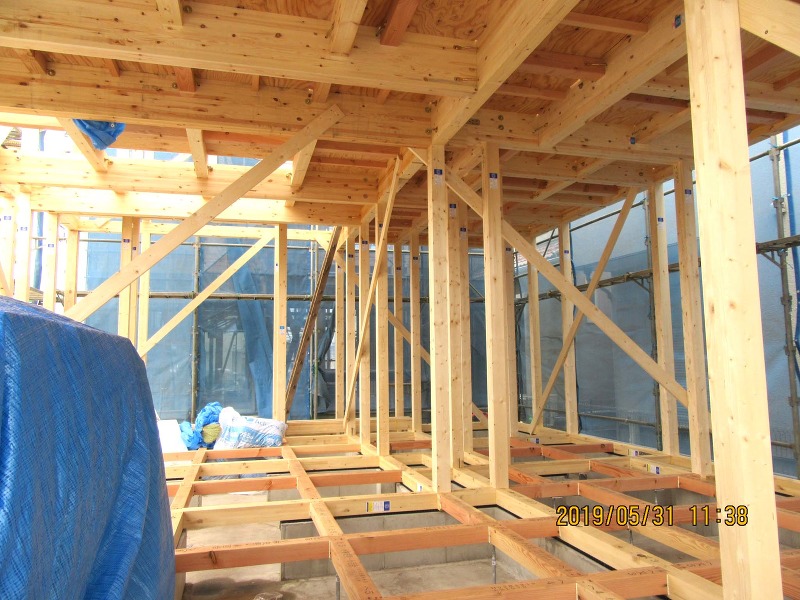

上棟全景。

  • 木工事

    木工事

    1階建て方完了です。

  • 木工事

    木工事

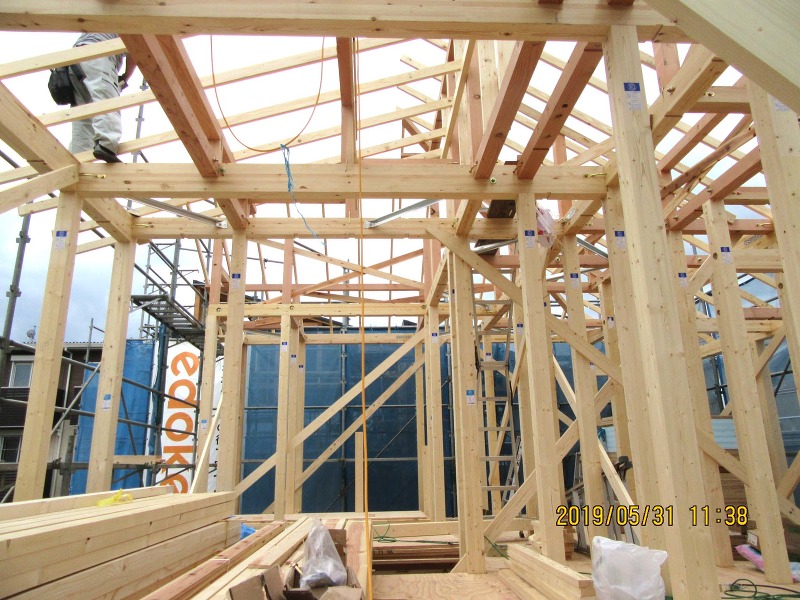

    上棟完了。

5週目

立ち上りコンクリートが打設されました

基礎工事

基礎工事

立ち上りコンクリートが打設されました 。

4週目

基礎配筋完了です

基礎工事

基礎工事

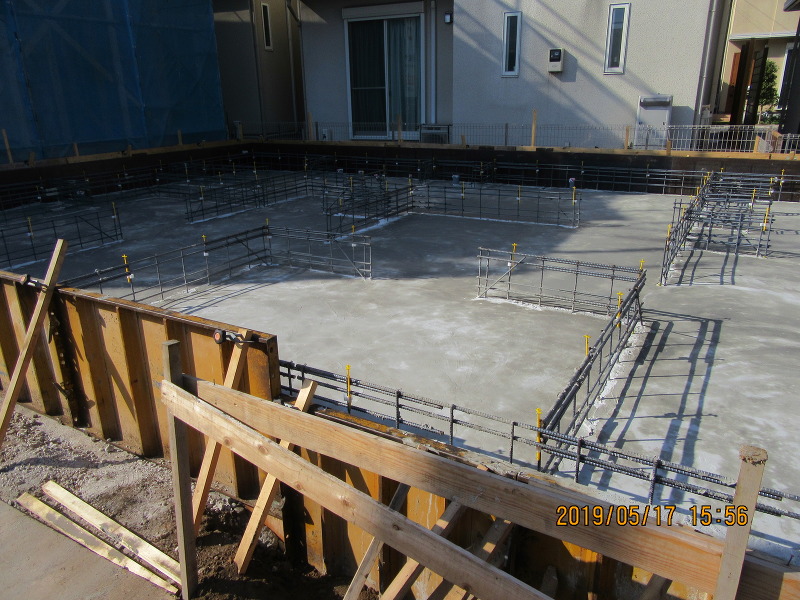

基礎配筋完了です 。

  • 基礎工事

    基礎工事

    ベースコンクリートが打設されました。

3週目

配筋作業が始まります

基礎工事

基礎工事

配筋作業が始まります 。

2週目

防湿シートを敷きました

基礎工事

基礎工事

割栗敷き、防湿シート敷き完了です 。

1週目

遣り方が出されました

基礎工事

基礎工事

やり方が出されました。

  • 基礎工事

    基礎工事

    根切り作業中です。
