18週目
建物が完成しました
建物完成

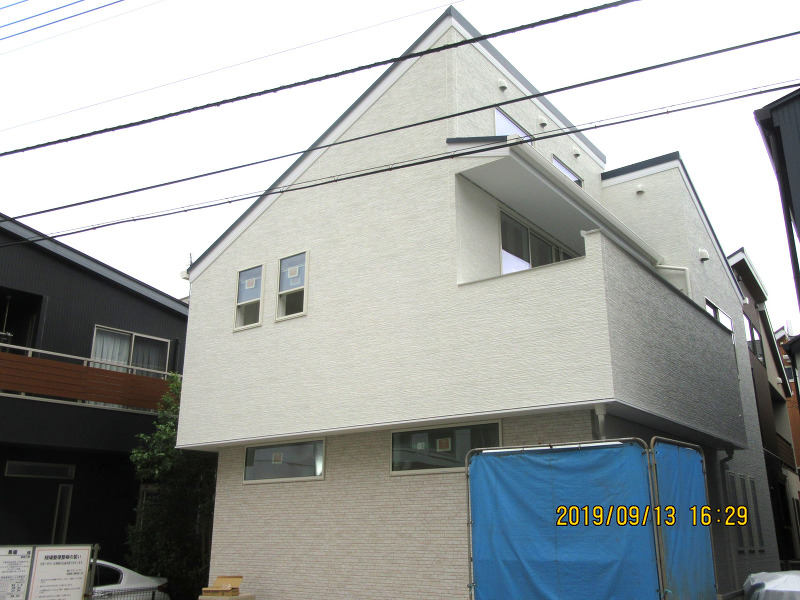

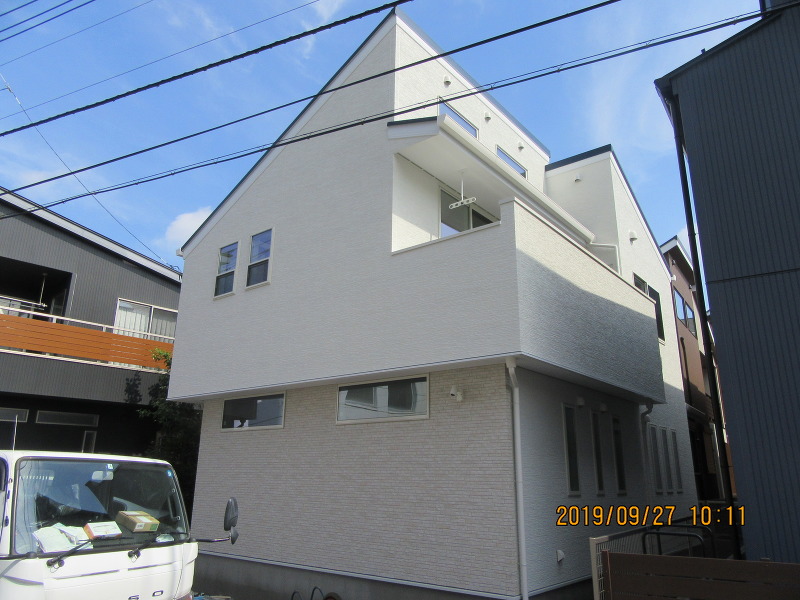

完成外観。
内部クリーニング完了

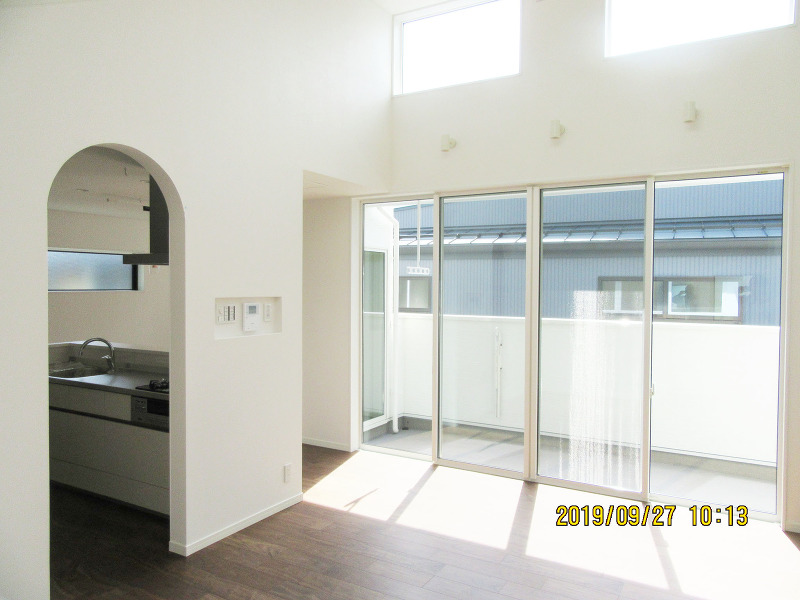

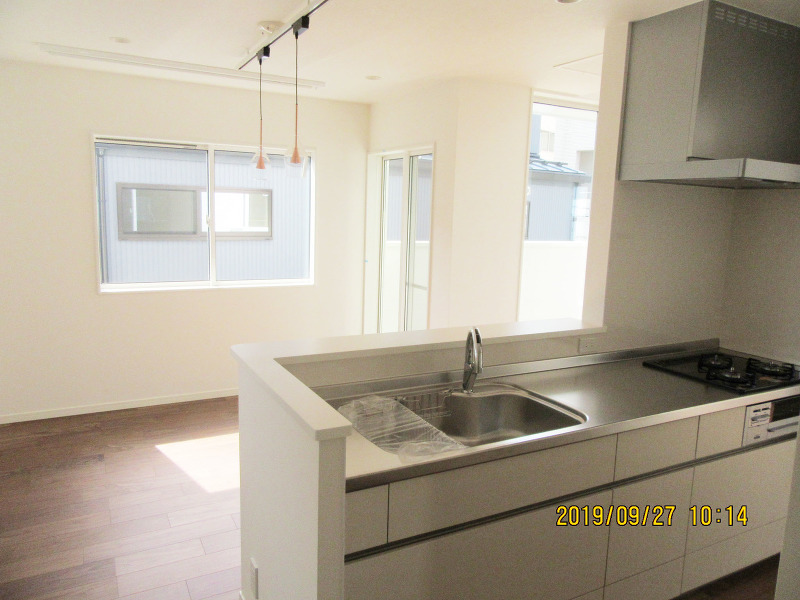

リビングからキッチン。
キッチンからダイニング。

1階洋室。

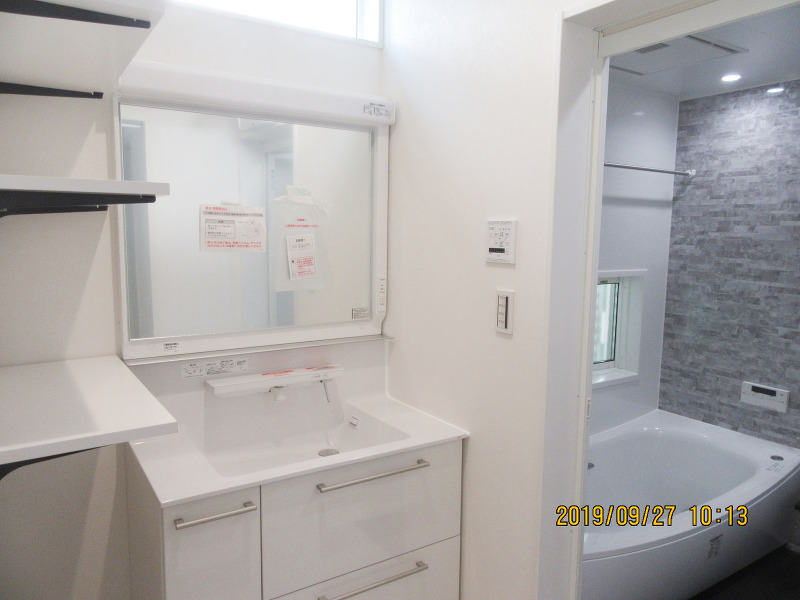

洗面所、浴室。
17週目

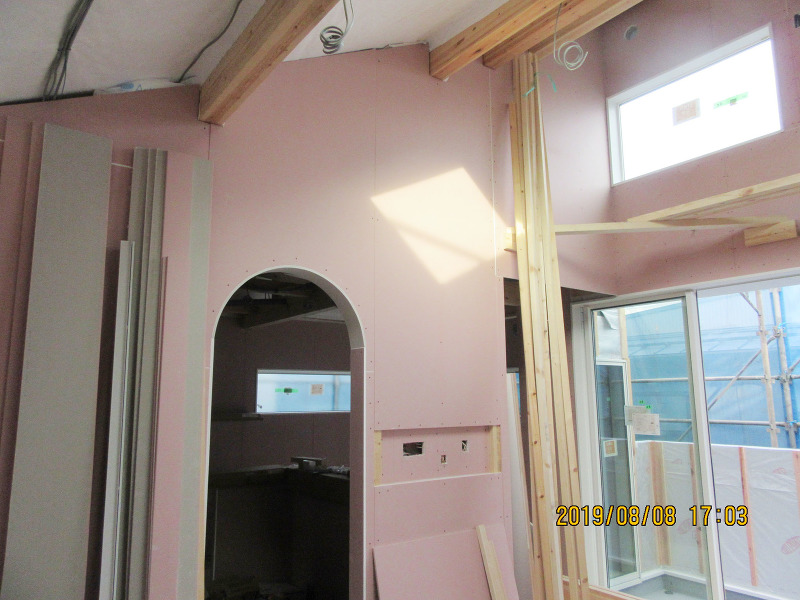

クロス貼りが完了しました
内装工事

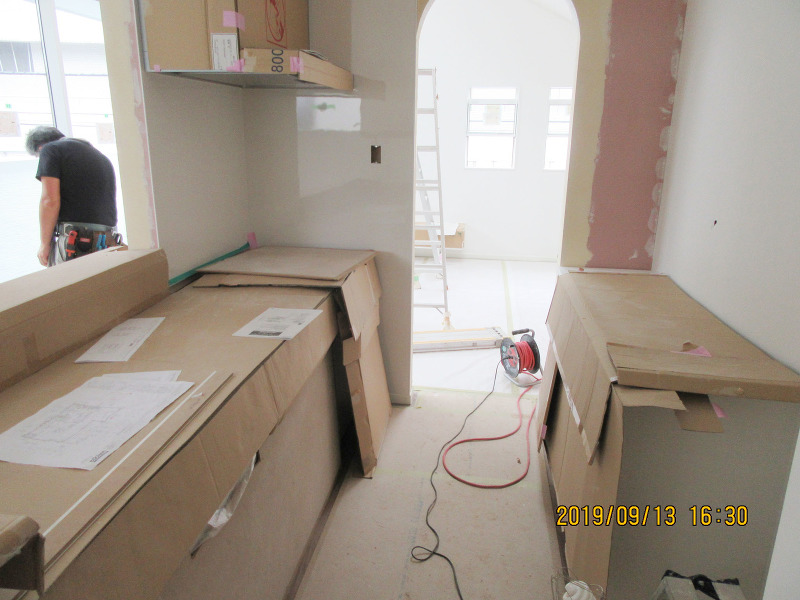

クロス貼り完了です。
設備工事

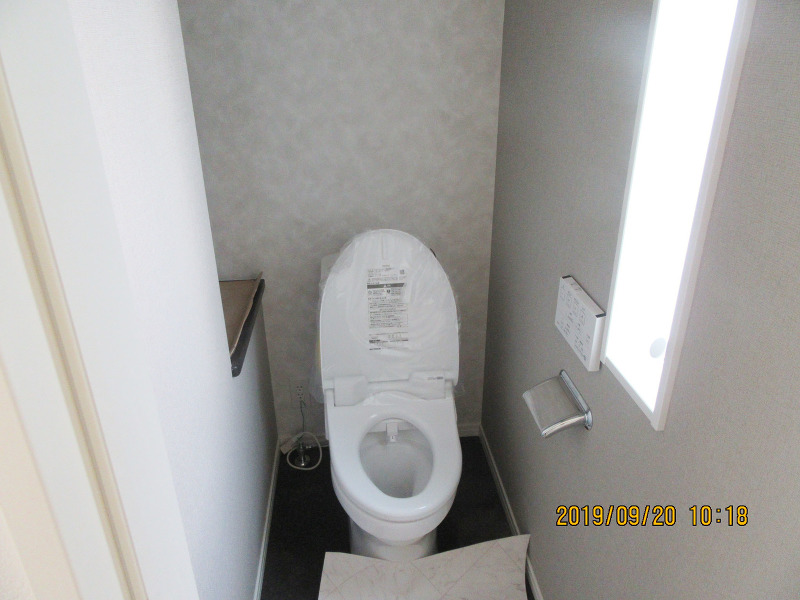

トイレが設置されました。
雑工事

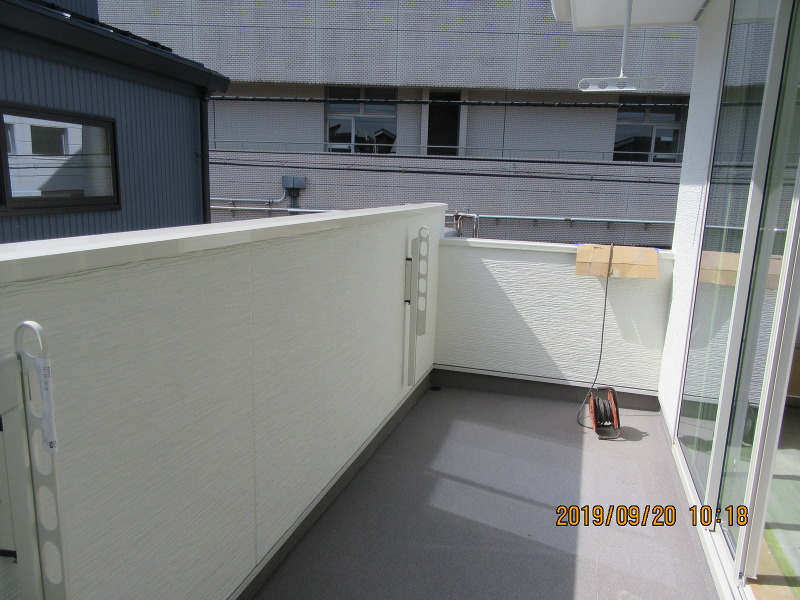

バルコニー手摺取り付け、床仕上げ完了です。
16週目
外部足場が解体されました
仮設工事
外部足場が解体されました。
クロス貼りが進んでいます。
キッチンが設置されました。
15週目

外部塗装完了です
塗装工事

外部塗装完了です。

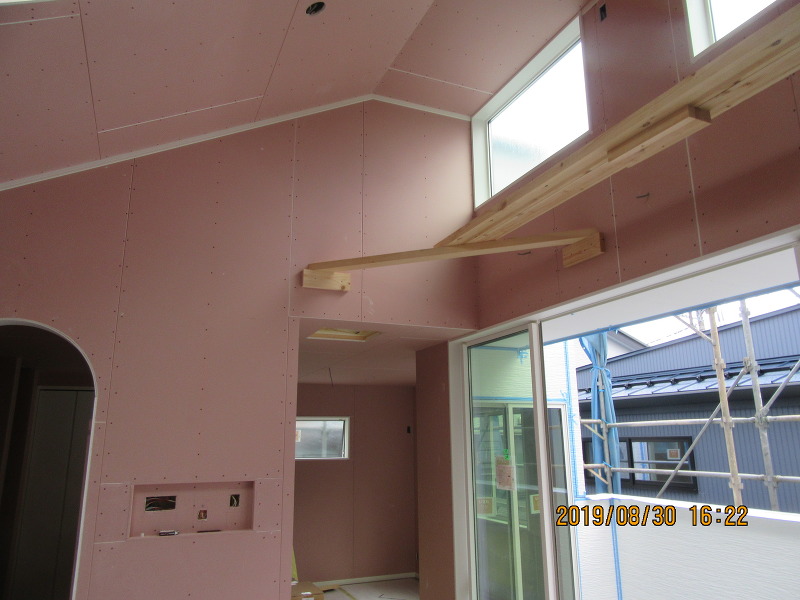

クロス下地パテ処理中です。
木工事
2階木工事完了です。
14週目

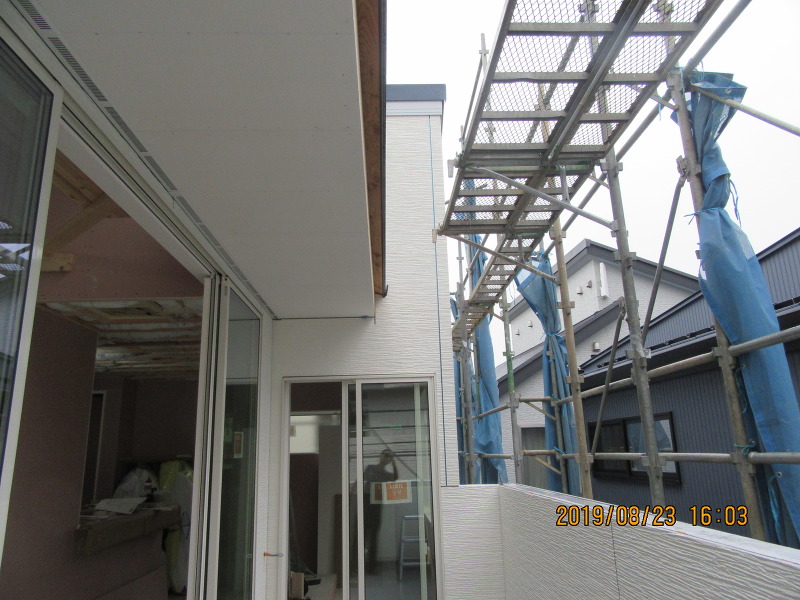

サイディング張りが終わりました
外壁工事
サイディングが張りが終わり、コーキング中です。
1階木工事ほぼ完了です。
2階構造躯体完了です。
13週目
サイディングが進んでいます

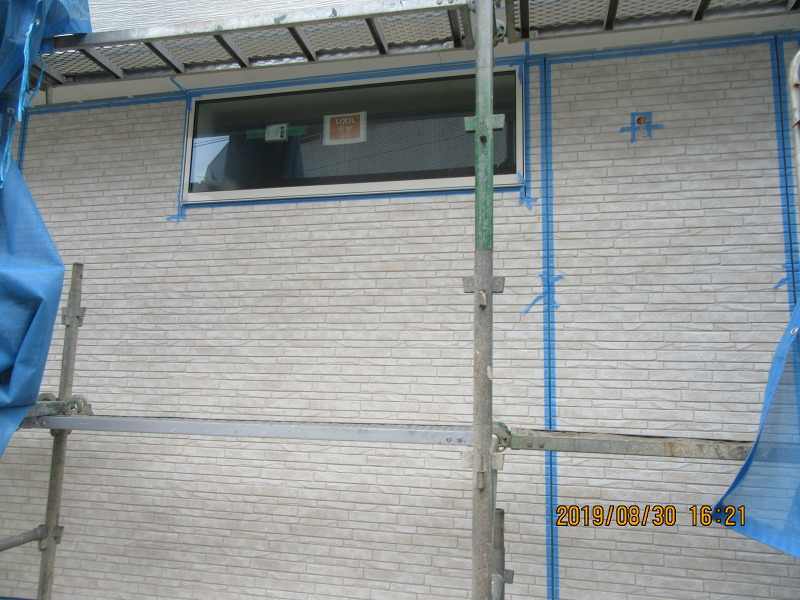

サイディングが進んでいます。
2階天井の野縁が組まれ、断熱材が充填されました。
1階天井の野縁が組まれ、断熱材が充填されました。
12週目
サイディング張りが始まりました
サイディング張りが始まっています。
1階天井下地を組んでいます。
11週目
1階の建具枠が取り付けられました

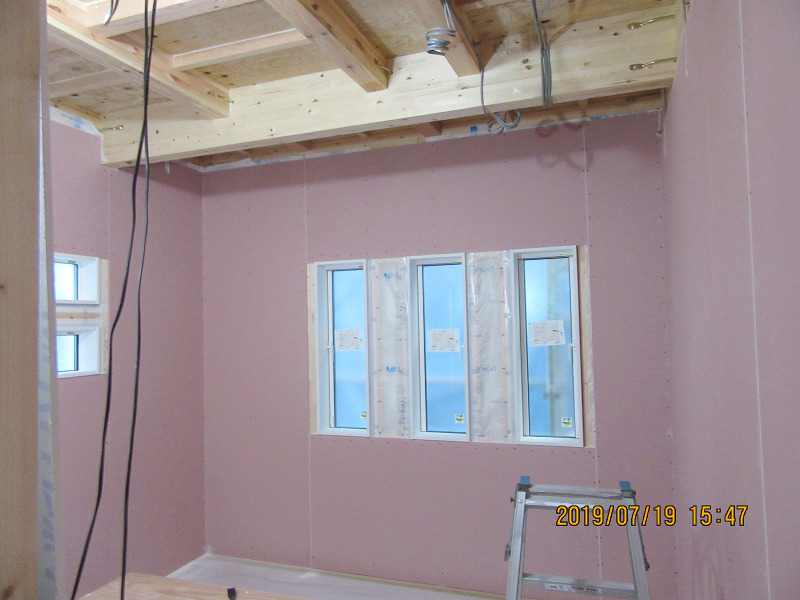

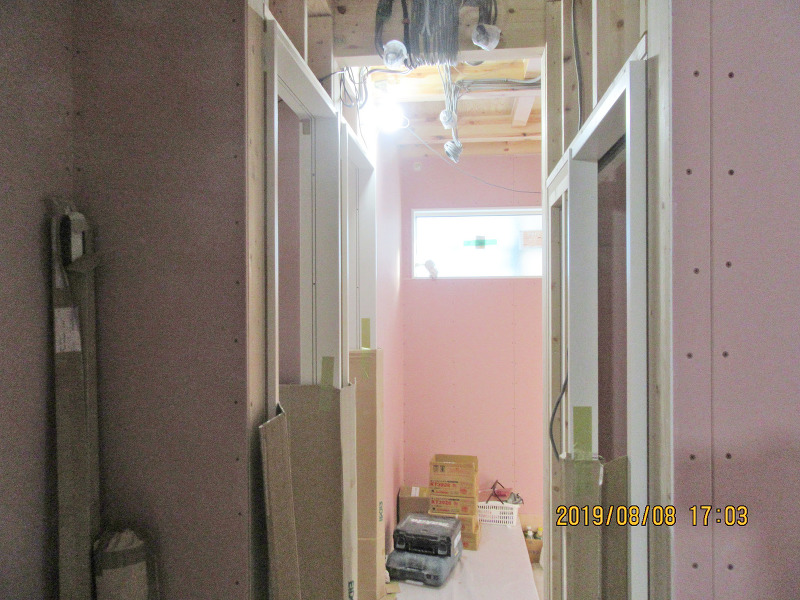

1階建具枠が取り付けられました。
2階壁ボード張りほぼ完了です。
10週目
階段が取り付けられました

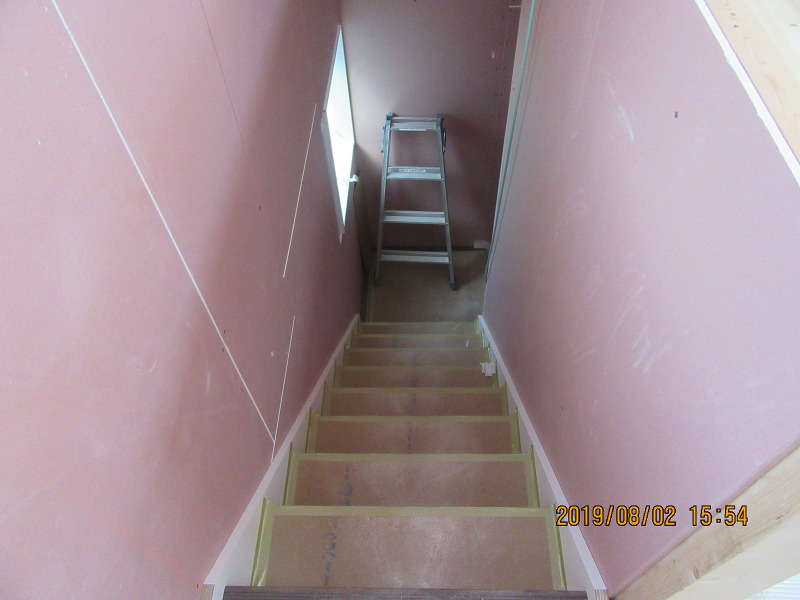

階段が取り付けられました。
2階壁ボード張りが進んでいます。
9週目
壁ボード張り進行中
1階壁ボード張りが進んでいます。
通気胴縁取り付け完了です。
8週目
ユニットバスが設置されました

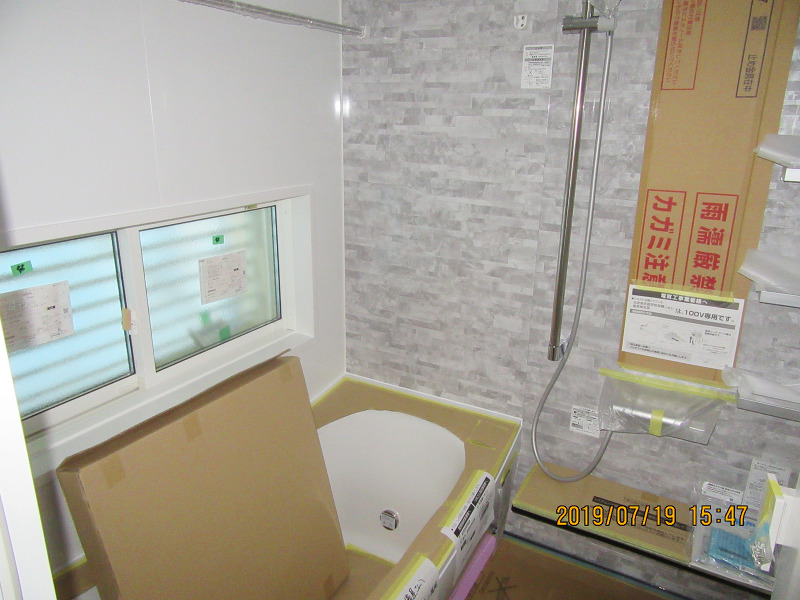

ユニットバスが設置されました。

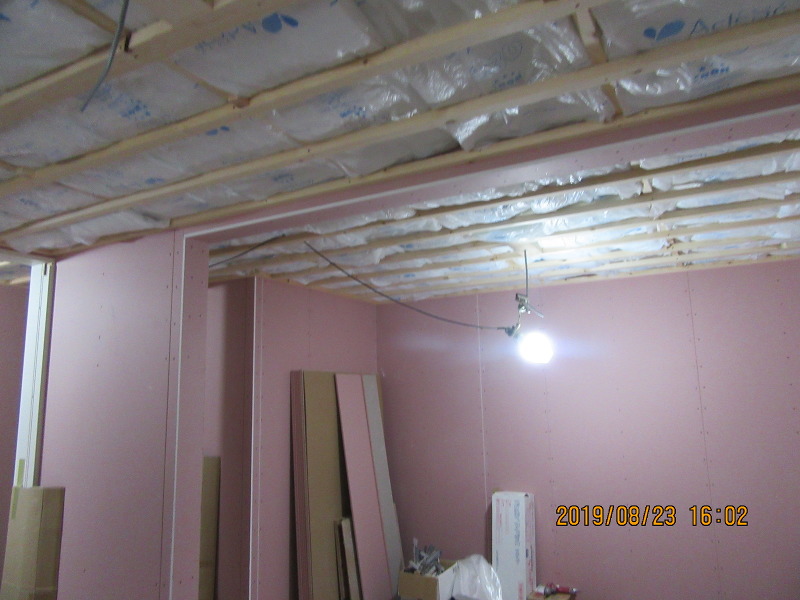

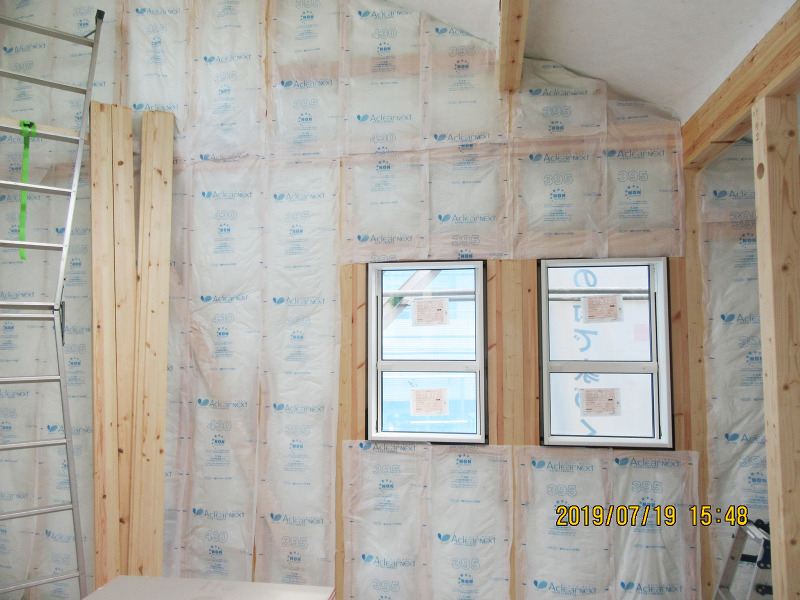

壁断熱材が充填されました。
1階壁ボード張りが始まりました。
7週目

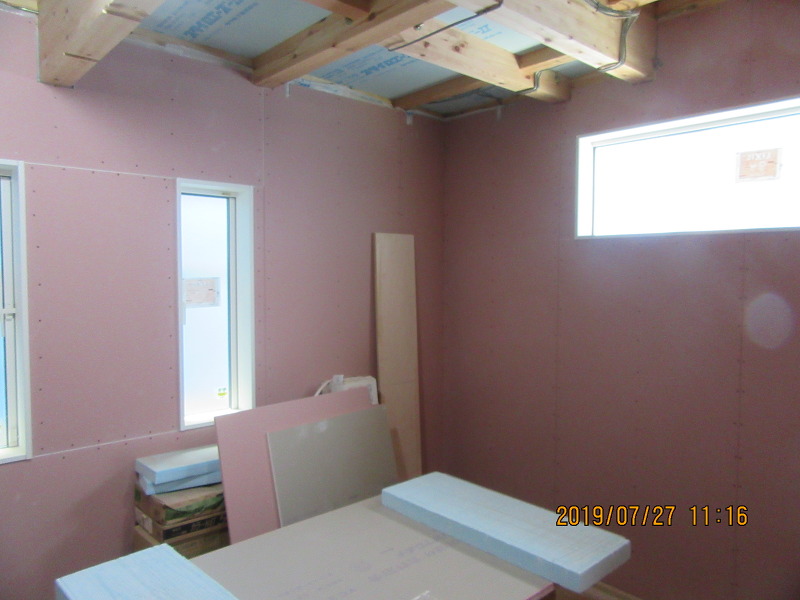

外部タイベックが張られました

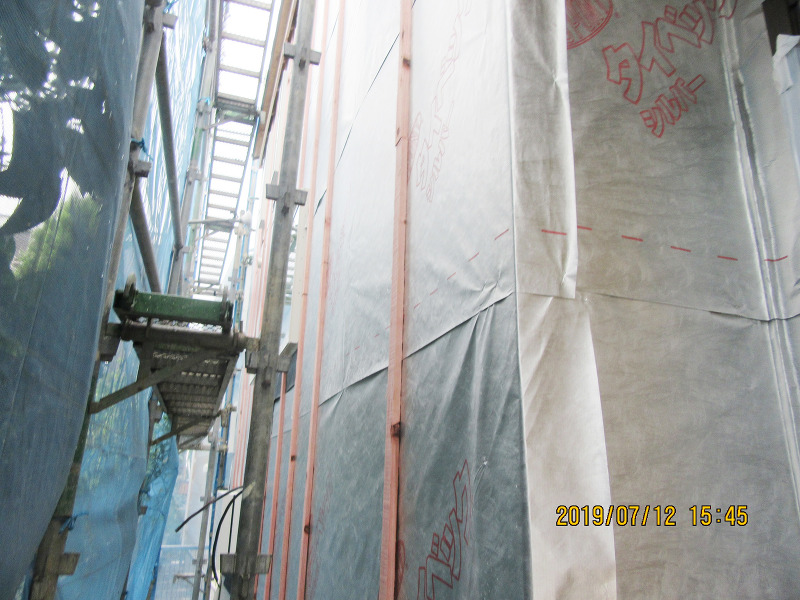

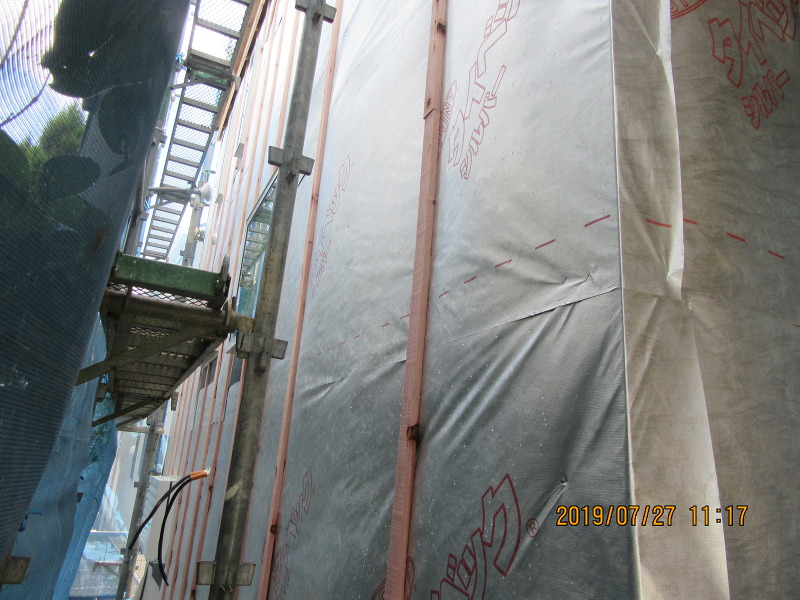

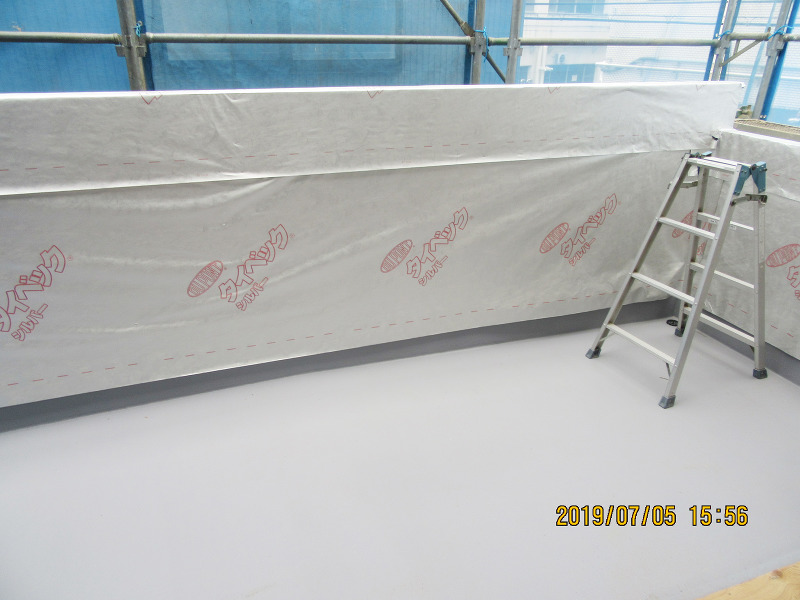

外部タイベックが張られました。
サッシが取り付けられました。
小屋裏にタイベックが張られました。

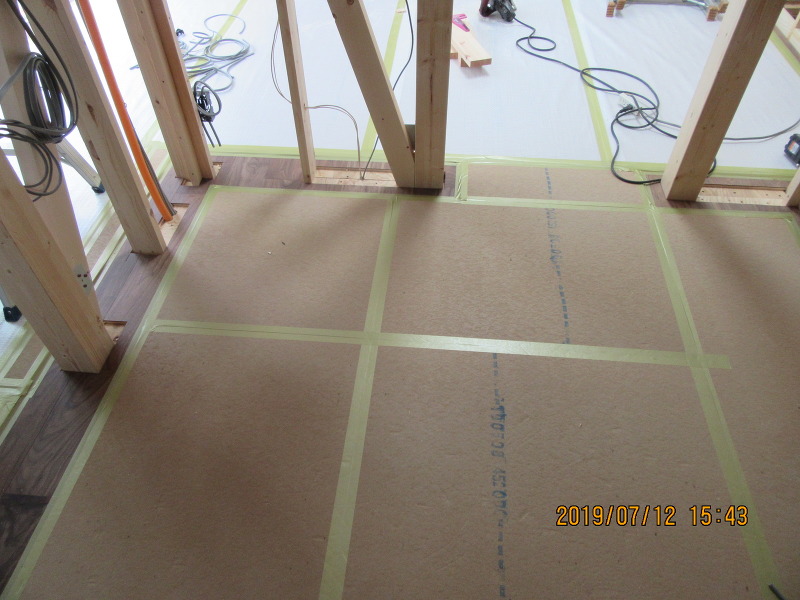

床フローリングが張られました。
電気工事

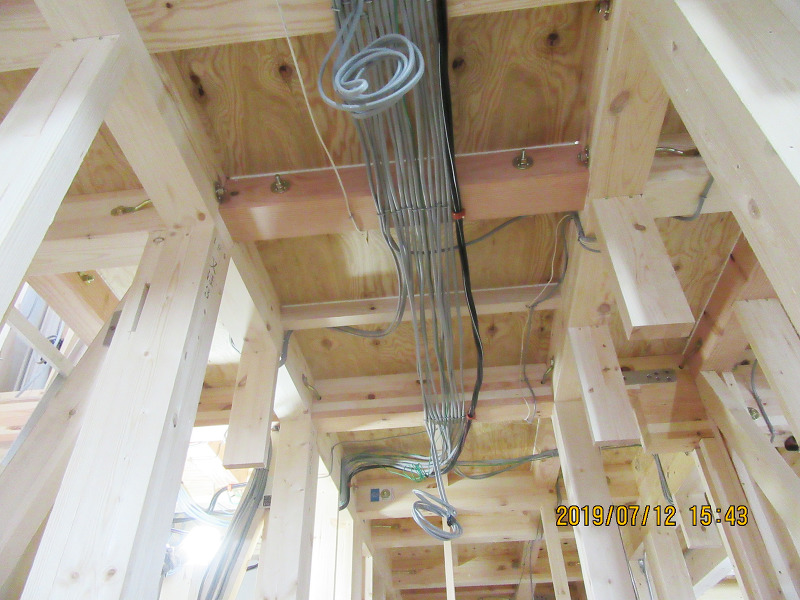

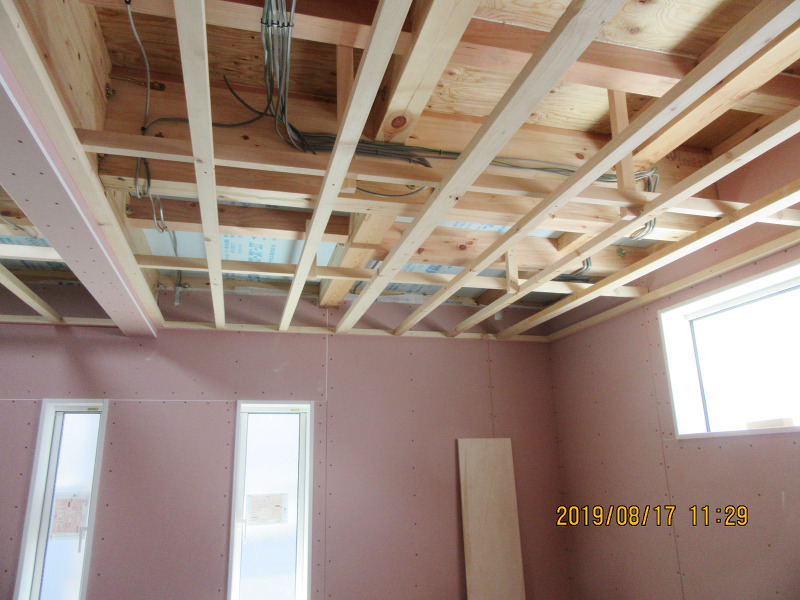

内部電気配線中です。
6週目
構造躯体が完了しました

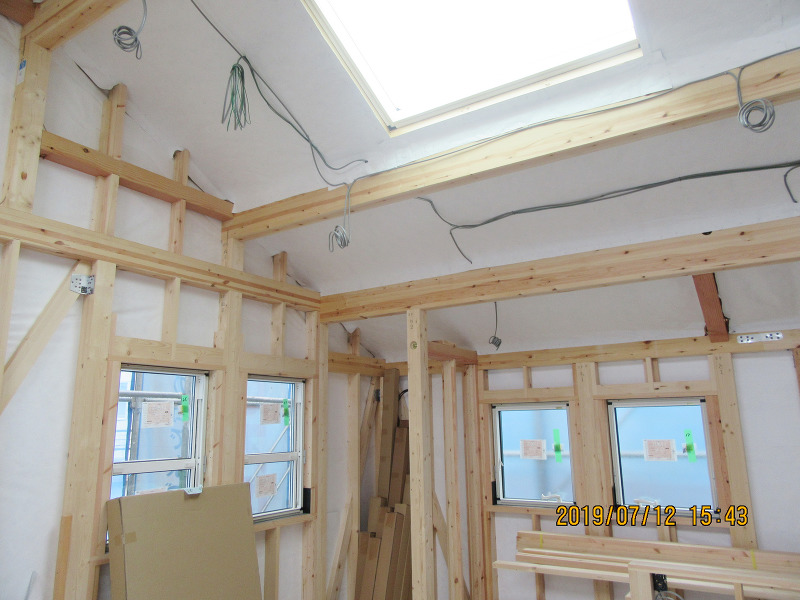

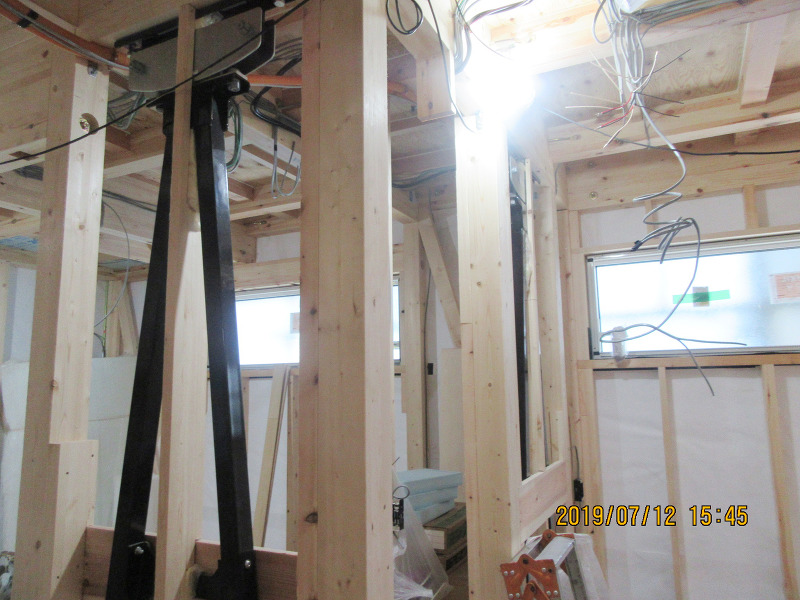

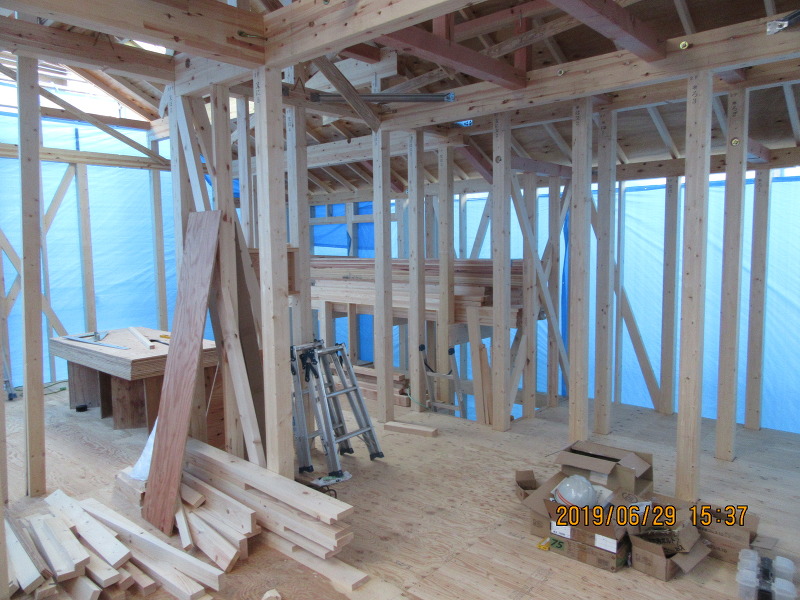

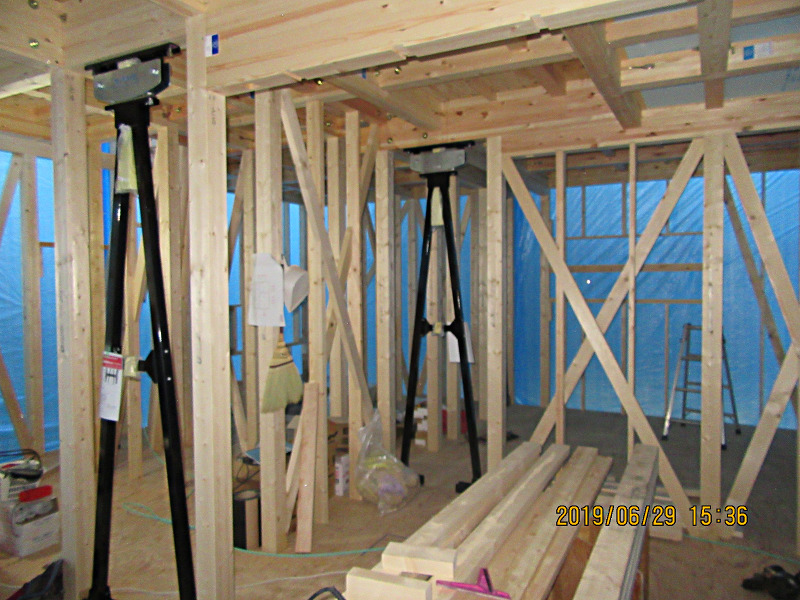

制振装置ミライエも設置され、1階構造躯体完了です。
防水工事
バルコニー防水完了です。
屋根工事
下地ルーフィングが張られ、コロニアルが荷揚げされました。
5週目

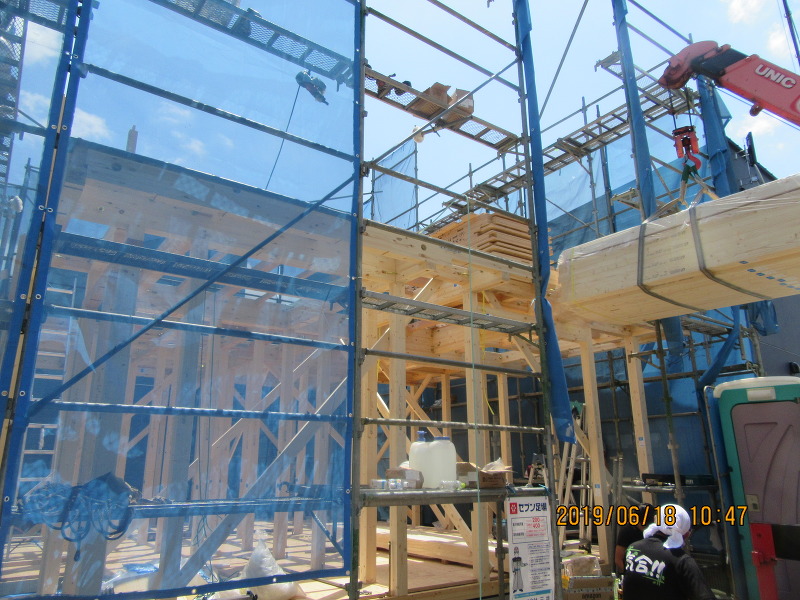

上棟しました

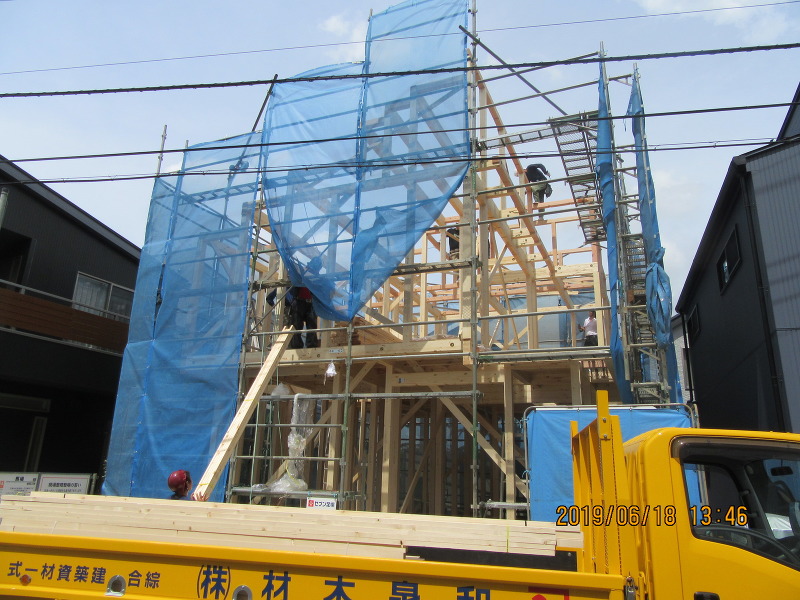

上棟作業が始まっています。
上棟完了です。

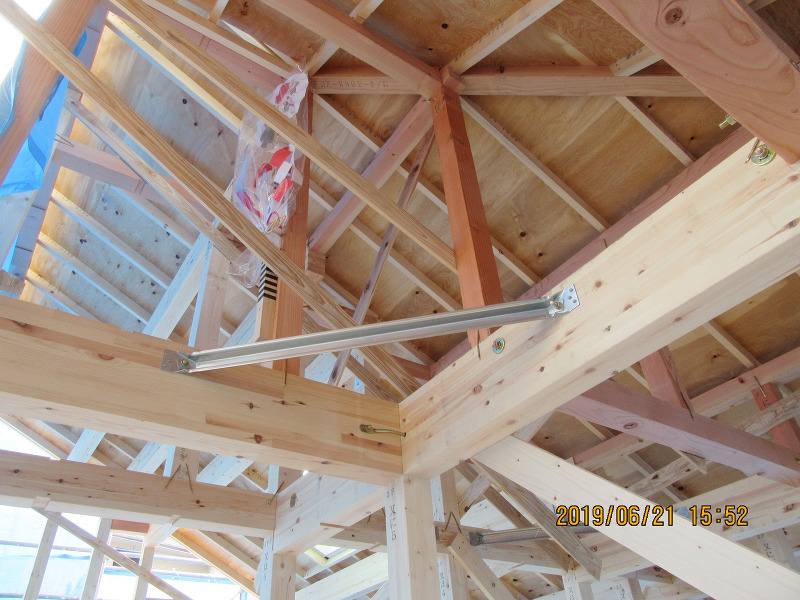

小屋組み完了です。

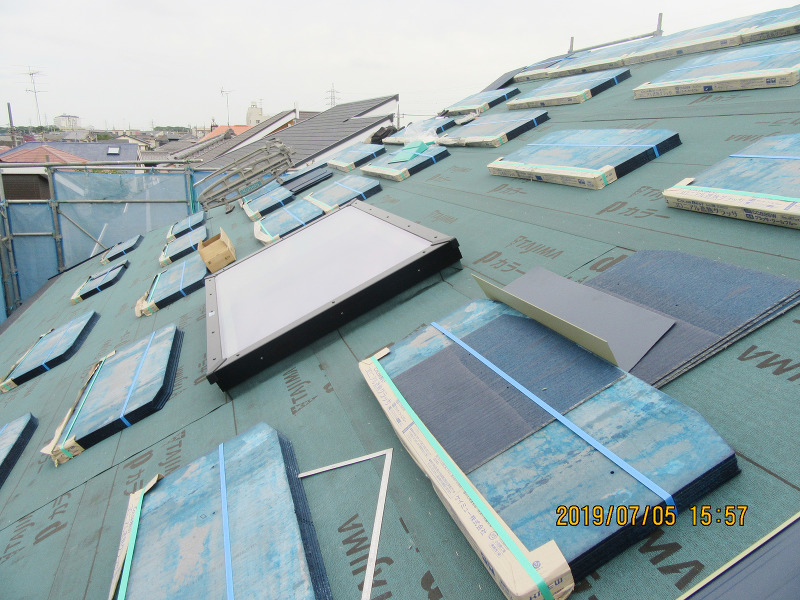

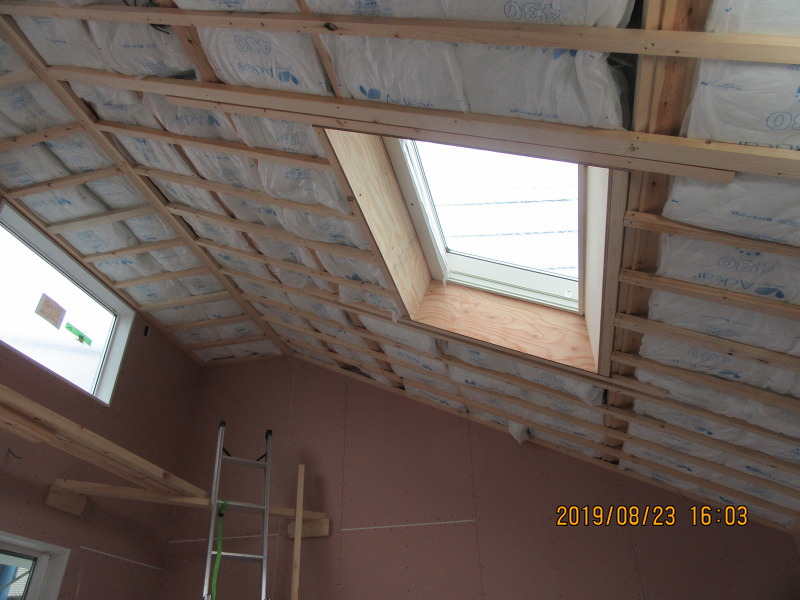

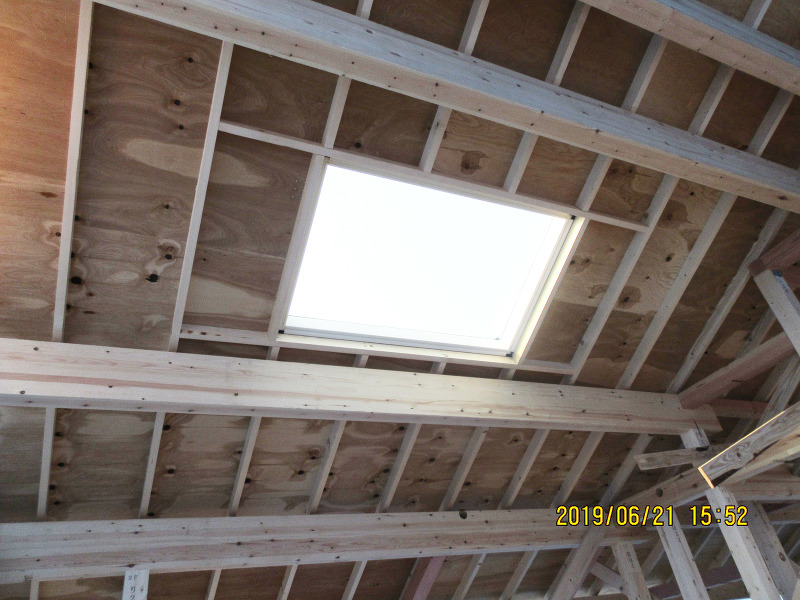

トップライトが取り付けられました。
4週目
土台が敷かれました
先行足場が掛けられました。

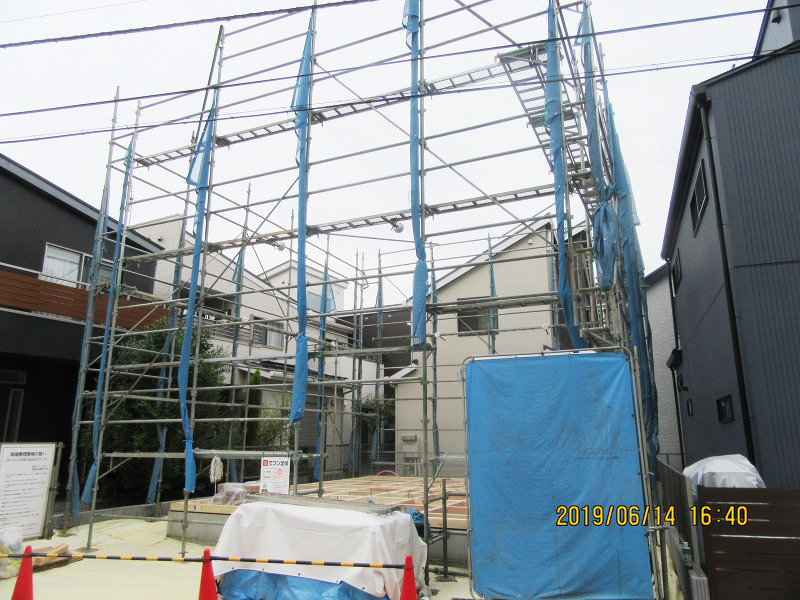

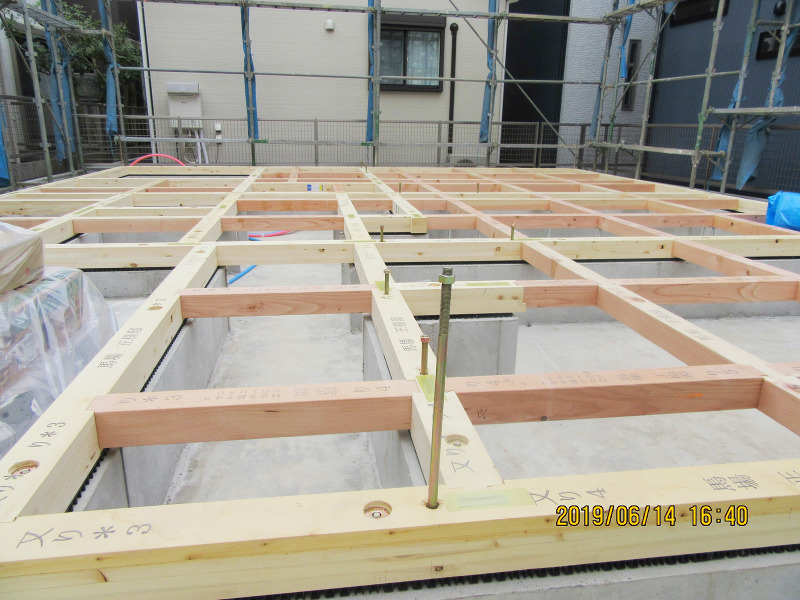

土台が敷かれました。
3週目
基礎が完成しました

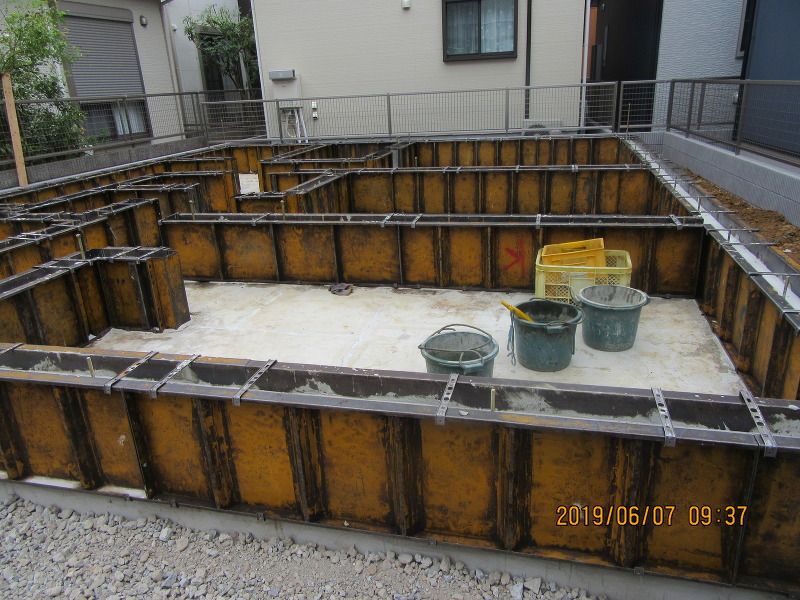

基礎工事

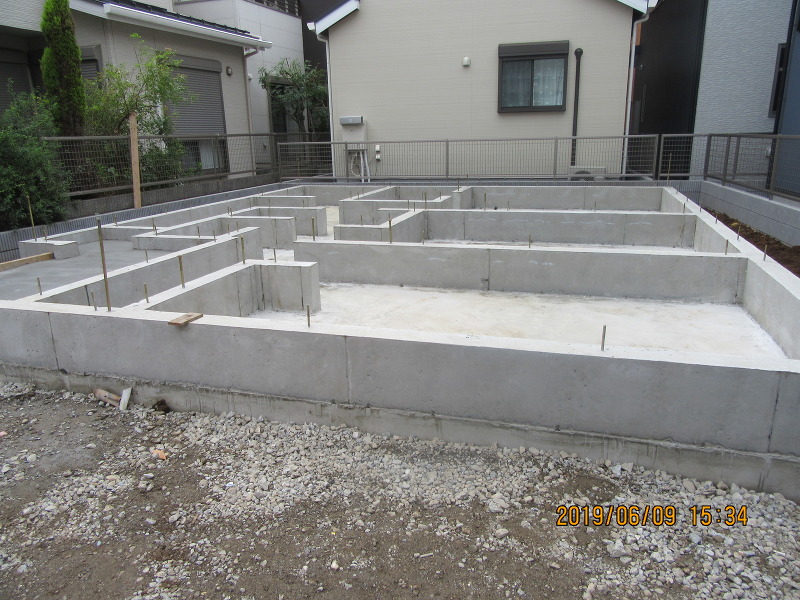

基礎完成です。
コンクリートが打設されました。
2週目
基礎配筋完了です

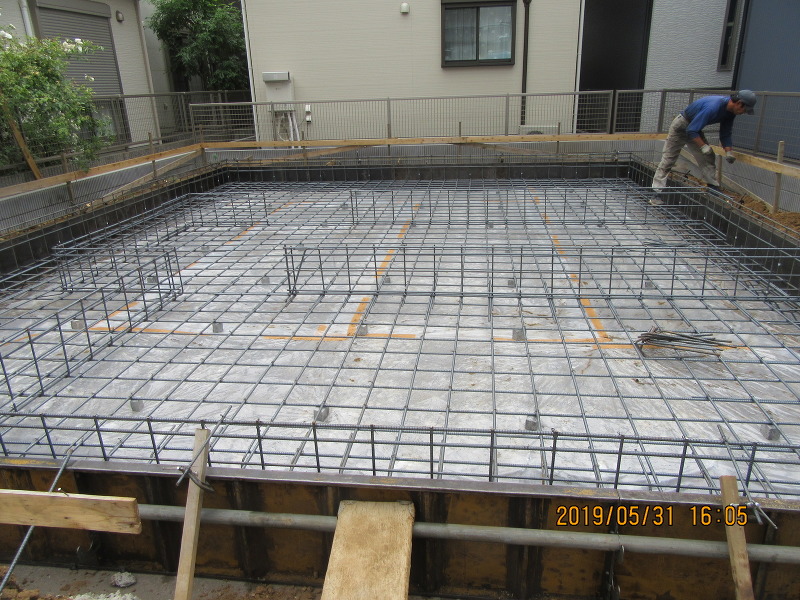

基礎配筋完了です。

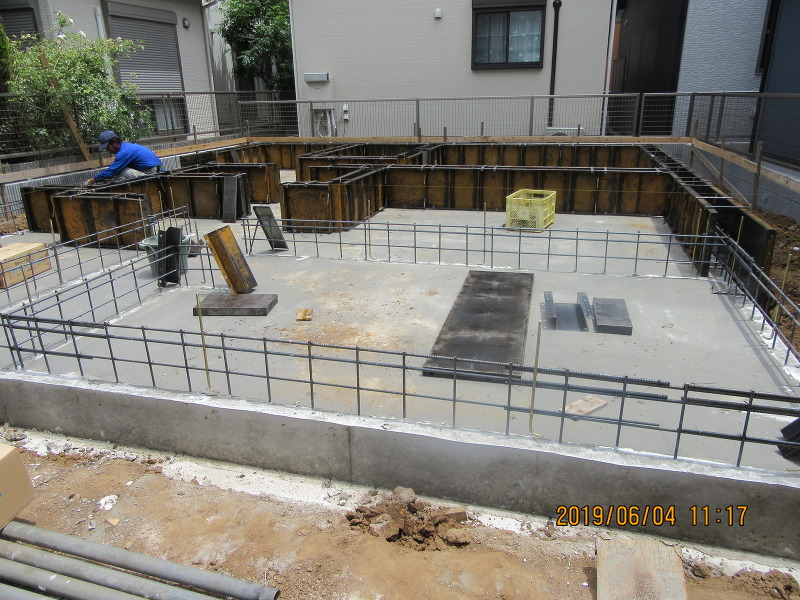

ベースコンクリートが打設され、型枠を組んでいます。
1週目
地盤改良工事完了です
地盤改良工事
地盤改良工事完了です。

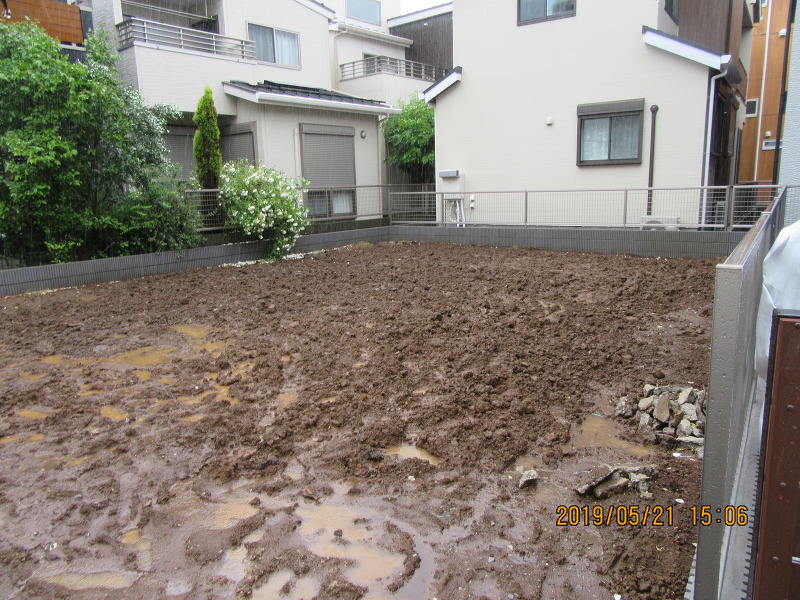

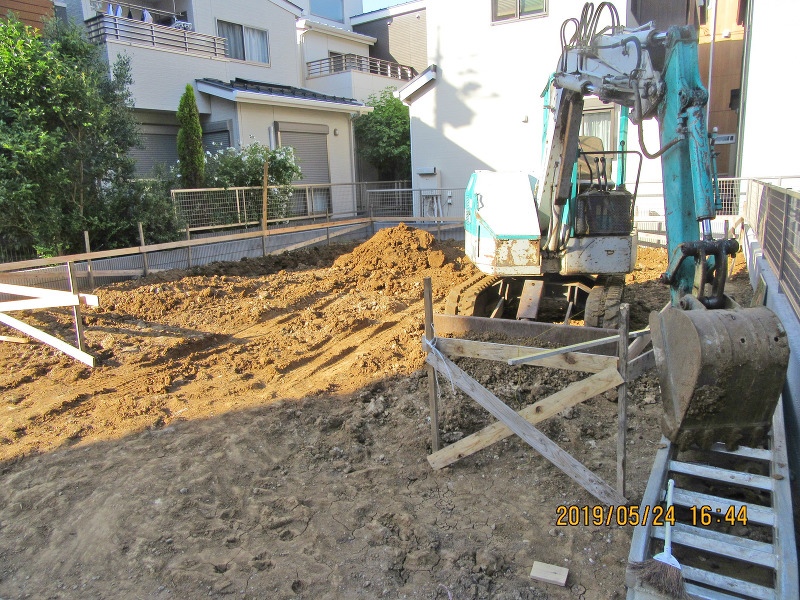

やり方が出されました。

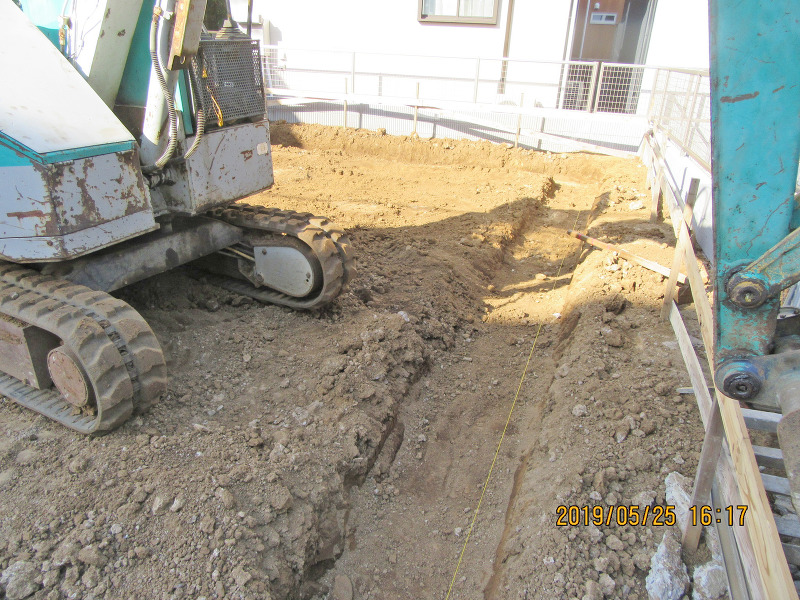

根切りが始まっています。
