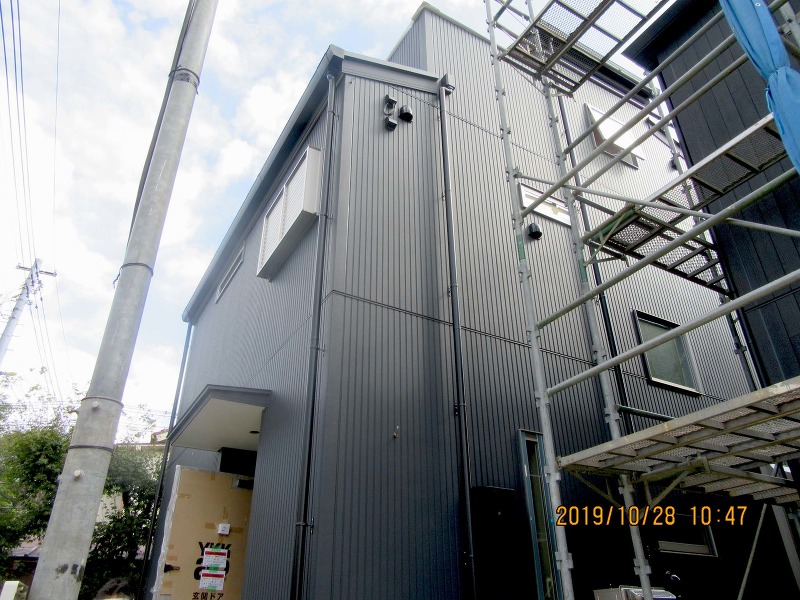

21週目
建物完成です

建物完成

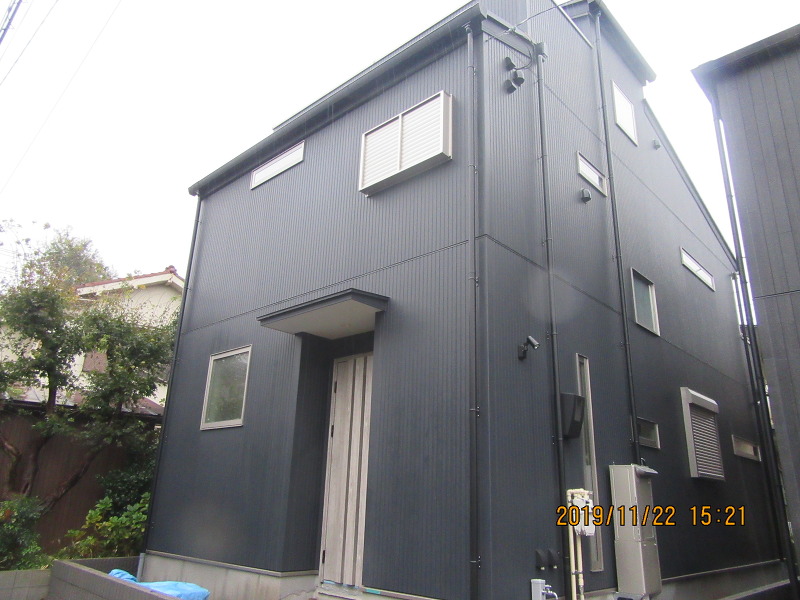

完成外観
内部クリーニング完了

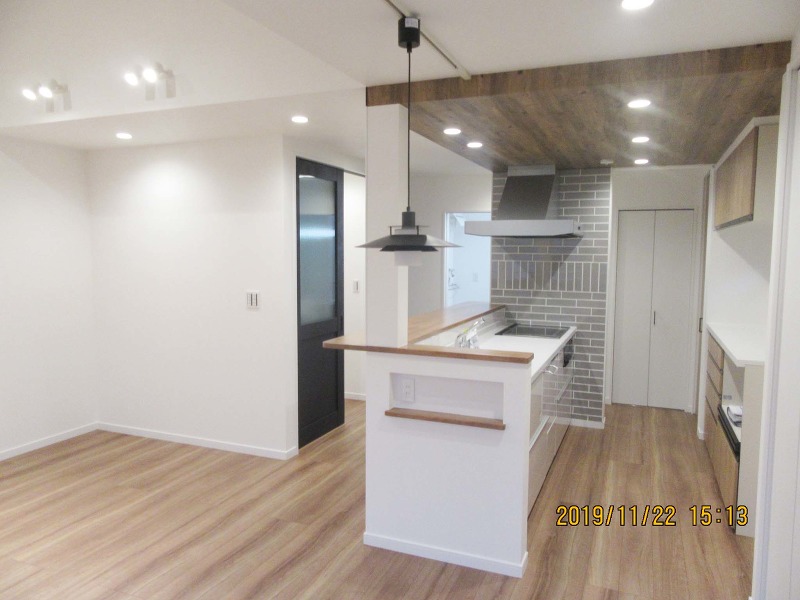

2階リビング

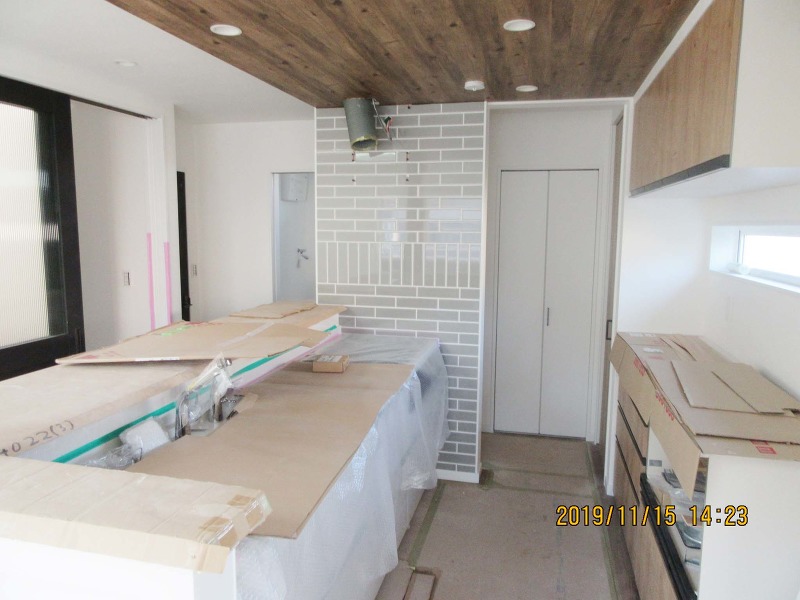

キッチン

ウォークインクローゼット

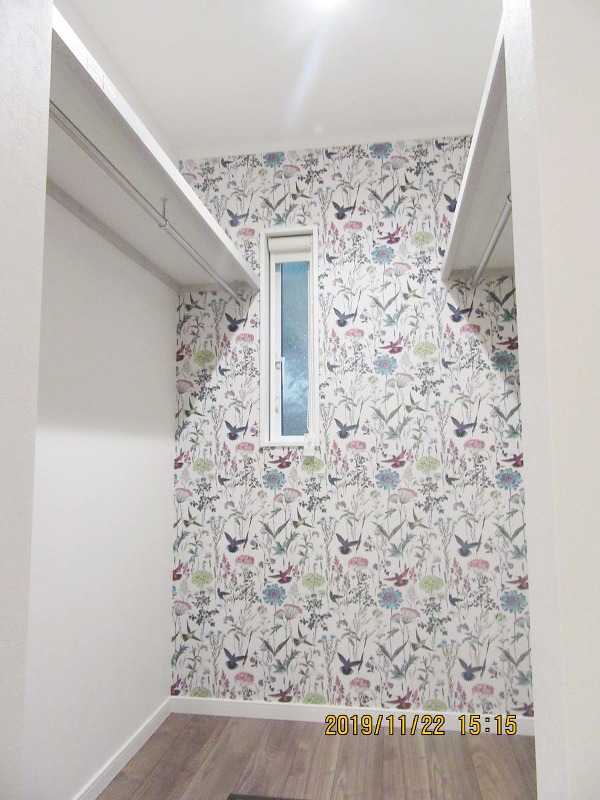

洋室
20週目
外構工事が始まりました
外構工事

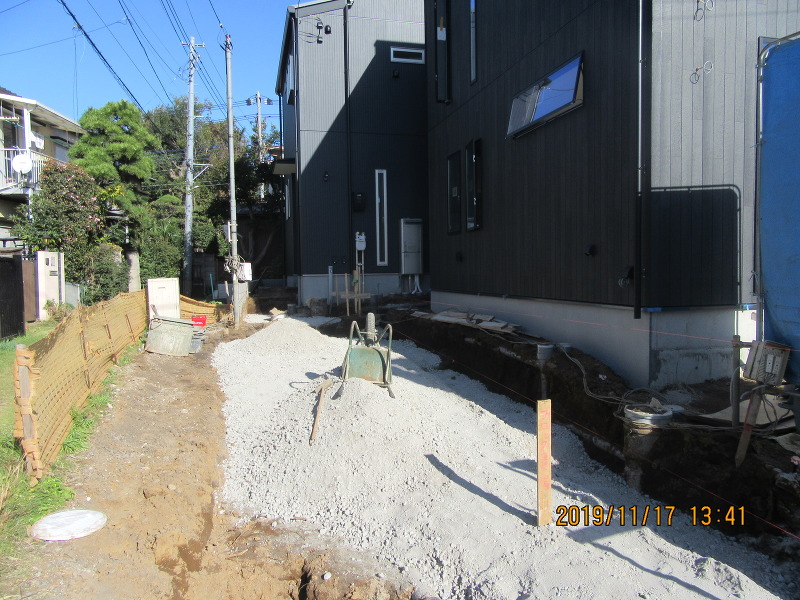

外構工事が始まりました。
雑工事

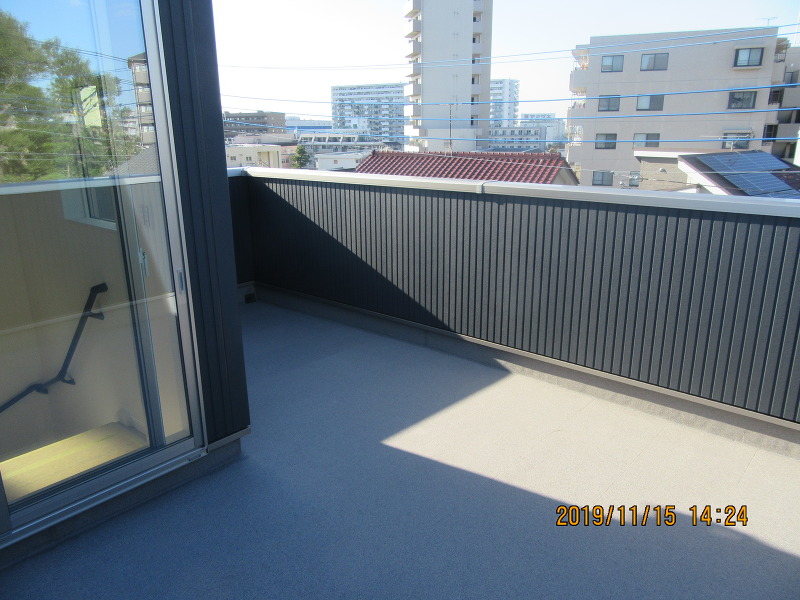

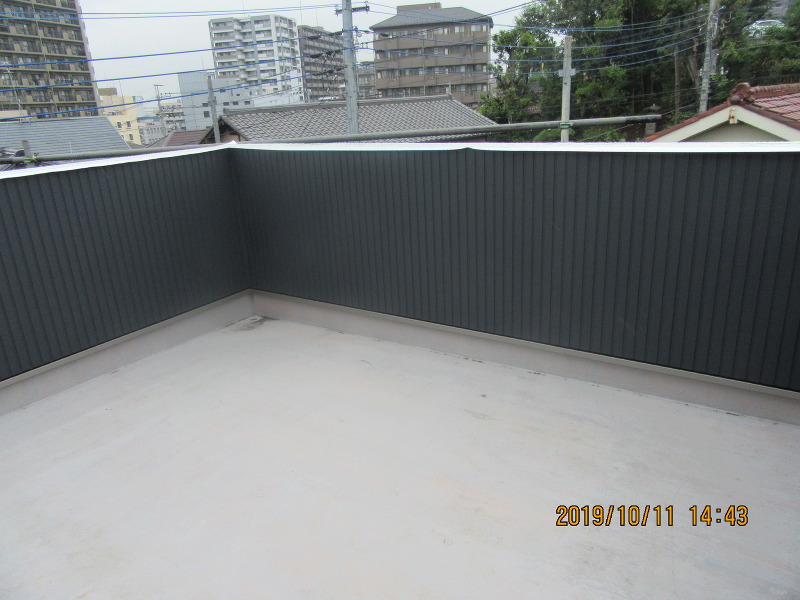

屋上バルコニー仕上げ完了です。
設備工事
キッチンが取り付けられました。

内装工事クロス貼り完了です。
19週目
クロス貼りが進んでいます
内装工事
クロス貼りが進んでいます。
クロス下地パテ処理完了です。
18週目
2階の木工事が完了しました
木工事
2階木工事完了です。

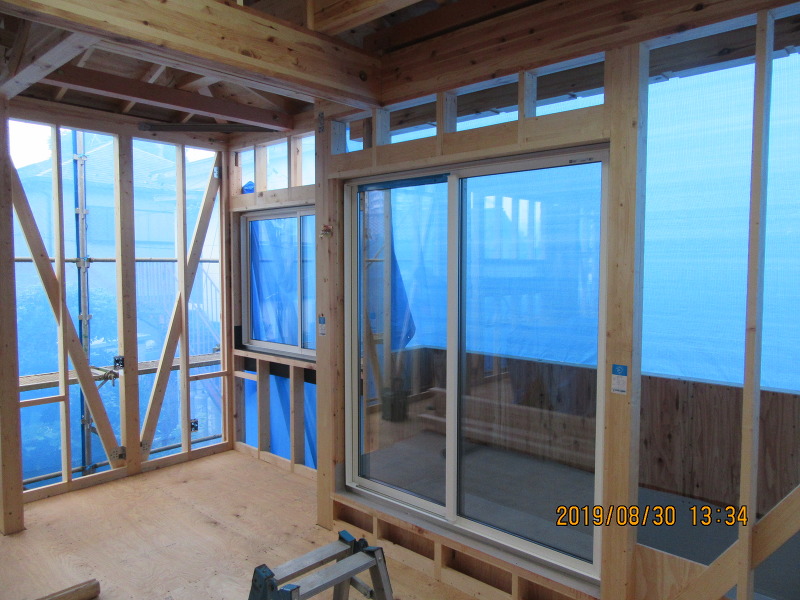

1階木工事ほぼ完了です。
17週目
外部足場が解体されました
仮設工事
外部足場が解体されました。
天井下地組み、断熱材充填完了です。
16週目

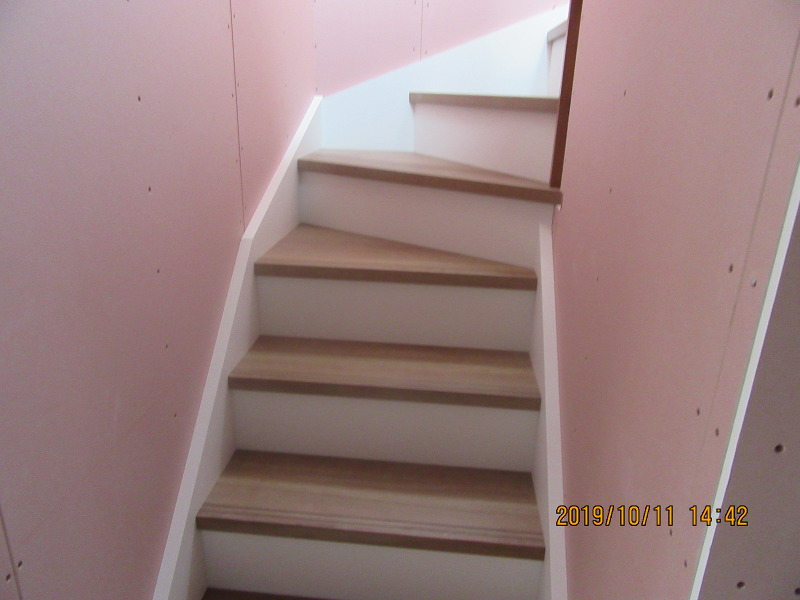

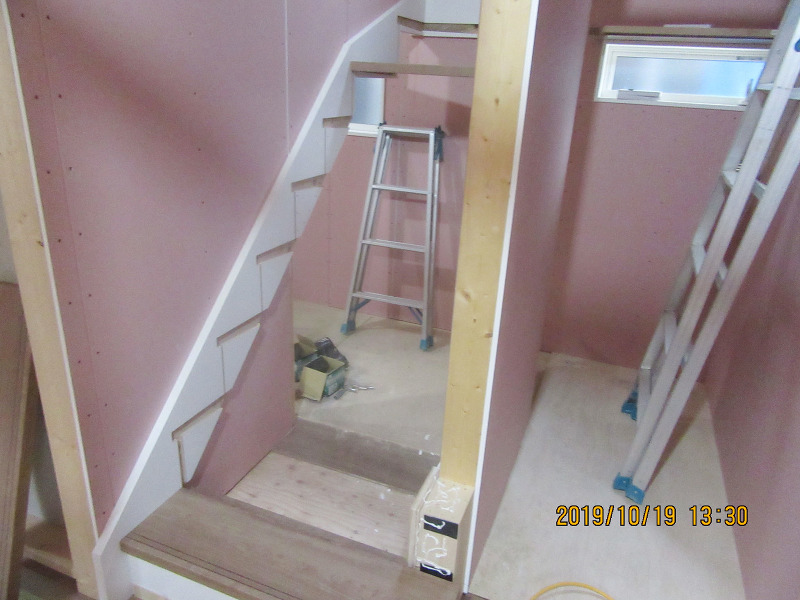

階段を取り付けています
階段取り付け中です。
板金工事
雨樋が取り付けられました。
15週目
外部の塗装が完了しました
塗装工事
外部塗装完了です。
屋上バルコニーの様子です。
2階壁ボード張り、建具枠取り付けが進んでいます。
屋上への階段が取り付けられました。

14週目

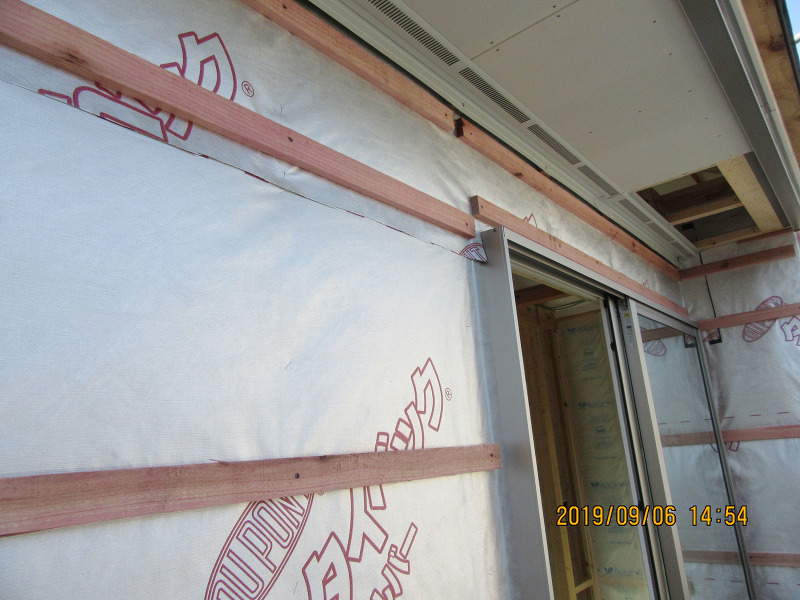

建具枠が取り付けられました

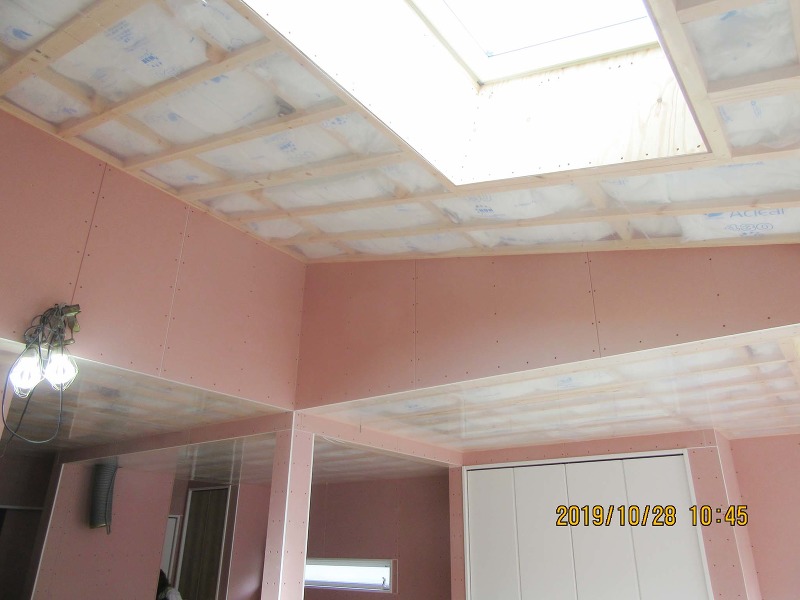

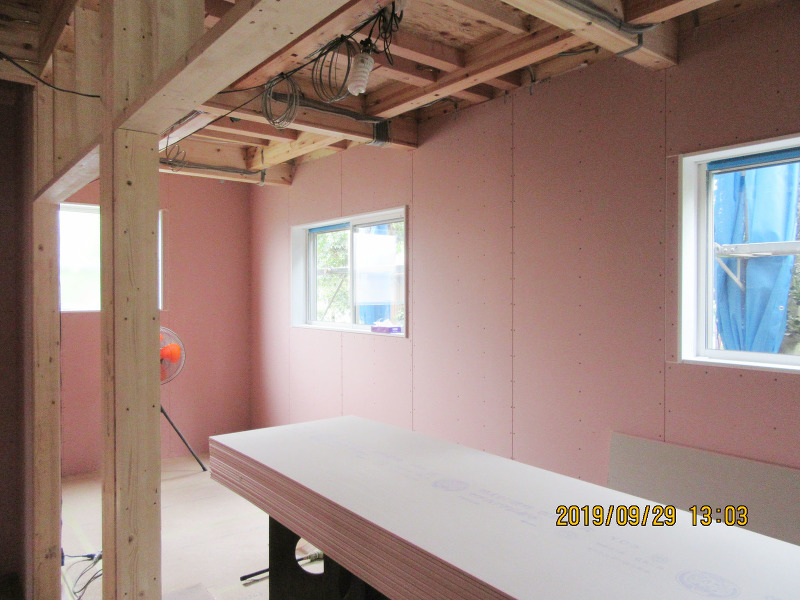

壁ボード張りが進んでいます。
13週目
サイディング張りもう少しです

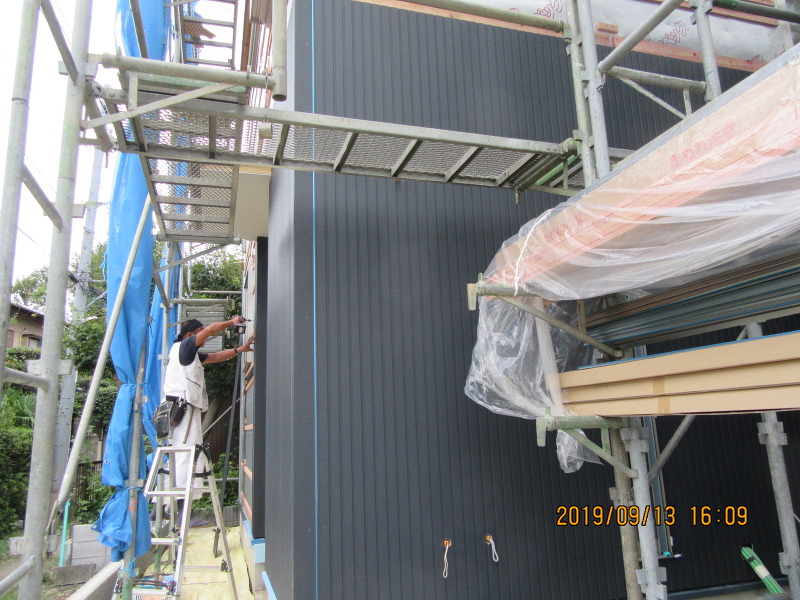

外壁工事

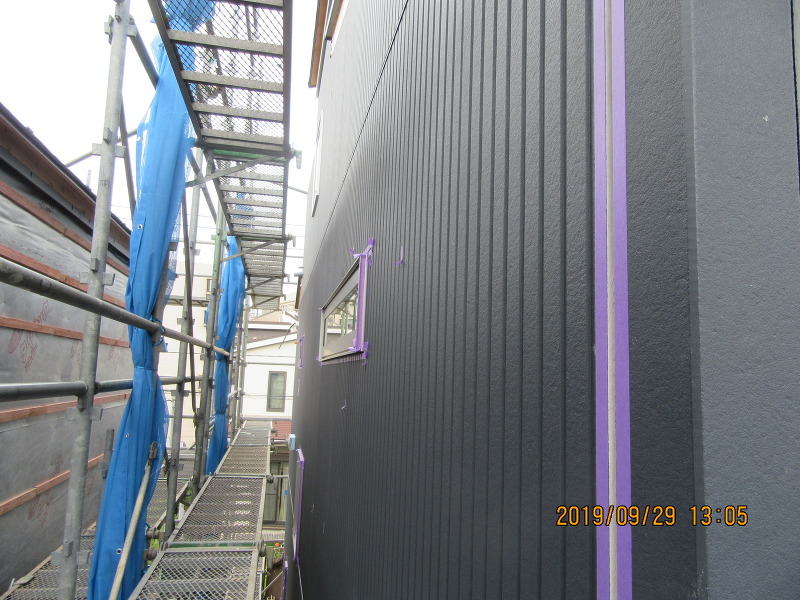

サイディング張りほぼ完了です。
2階壁ボード張りが進んでいます。
1階壁ボード張りが進んでいます。
12週目
サイディング張りが進んでいます
サイディング張りが進んでいます。
窓枠が取り付けられました。

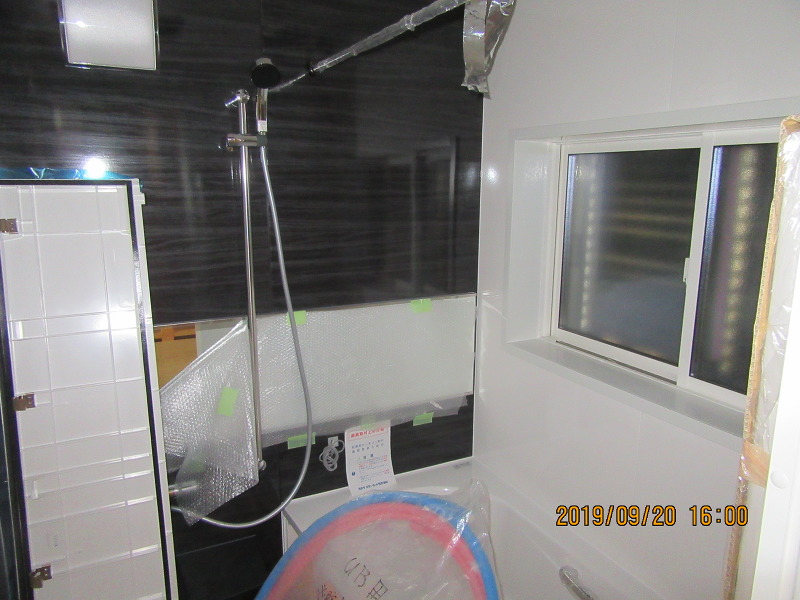

ユニットバスが設置されました。
11週目
サイディング張りが始まりました
サイディング張りが始まっています。

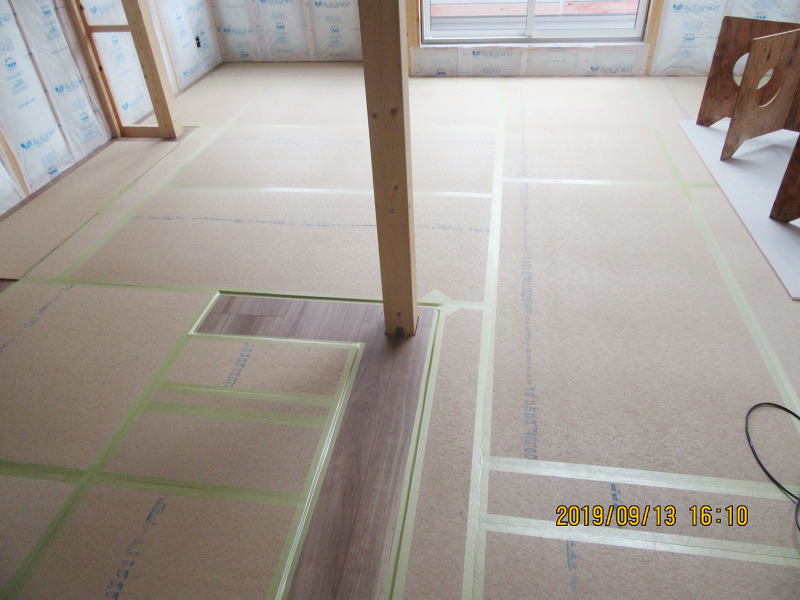

床フローリングが張られました。

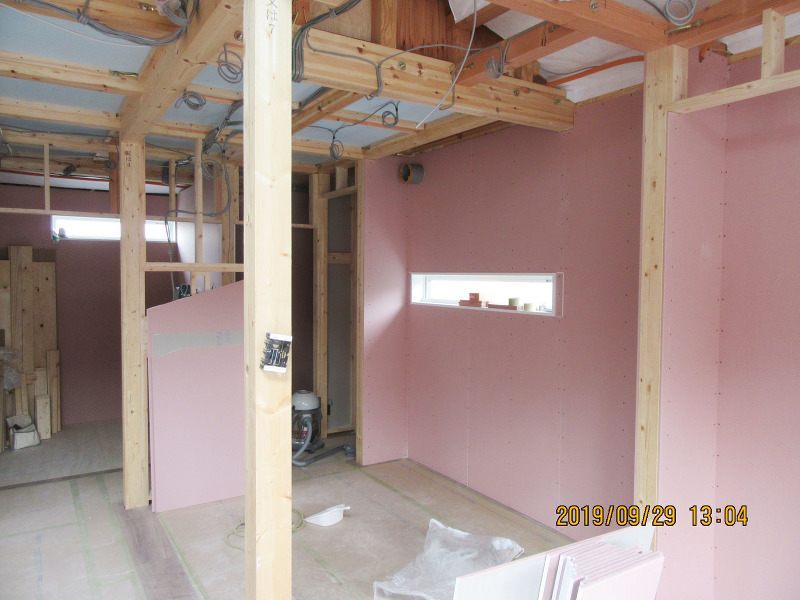

2階断熱材充填完了です。

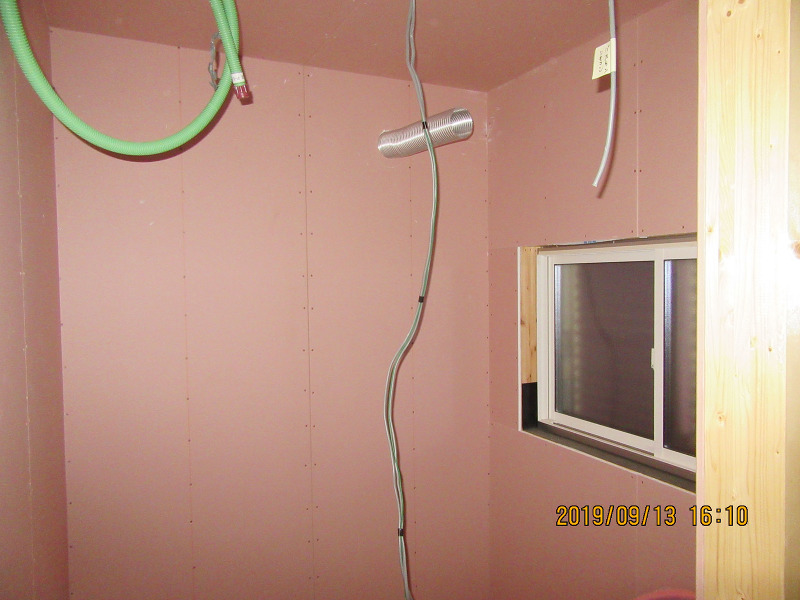

浴室の壁ボードが張られました。
10週目

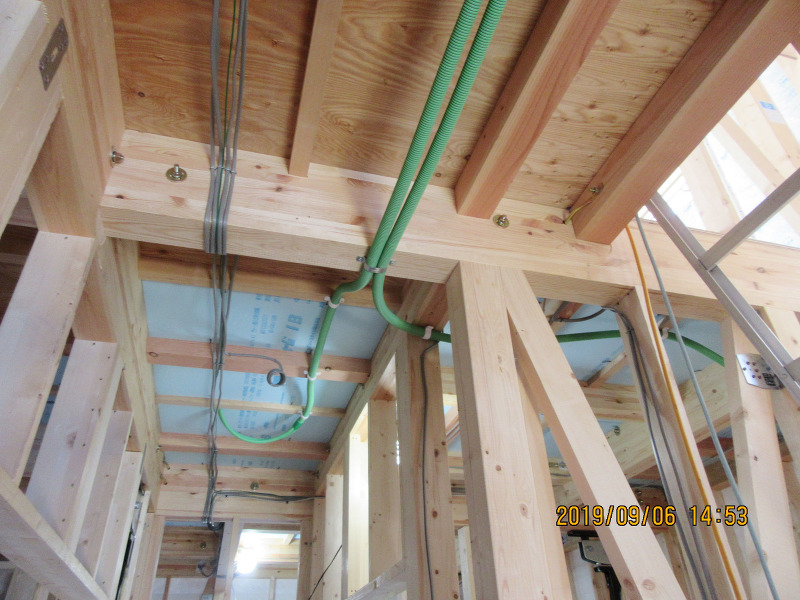

内部の電気配線が完了しました
電気工事
内部電気配線完了です。

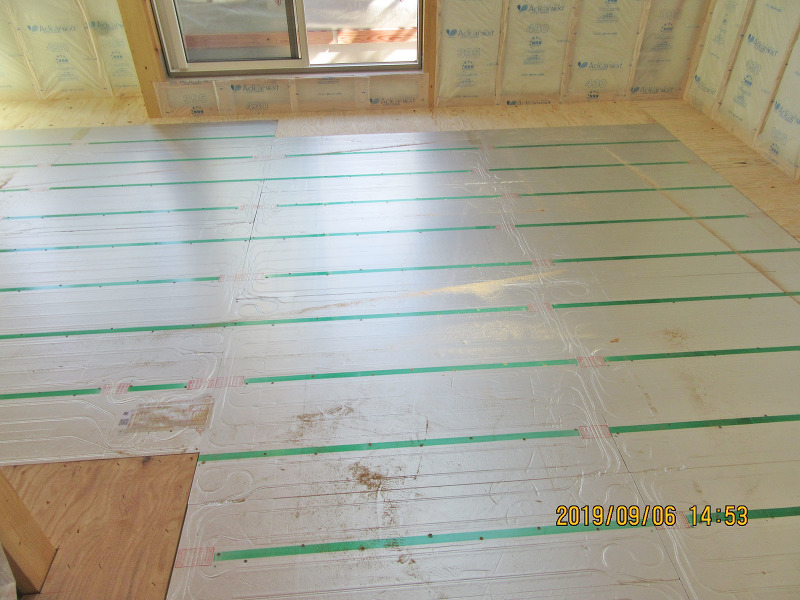

床暖房パネルが設置されました。

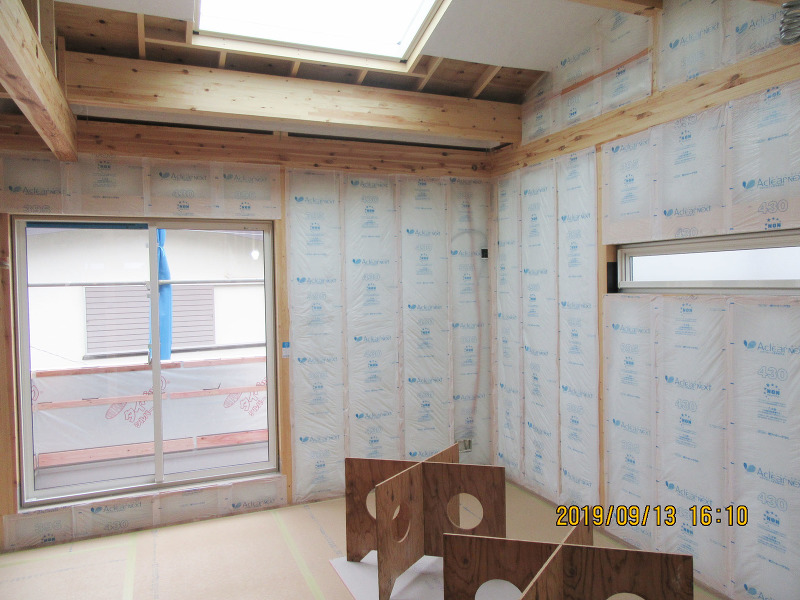

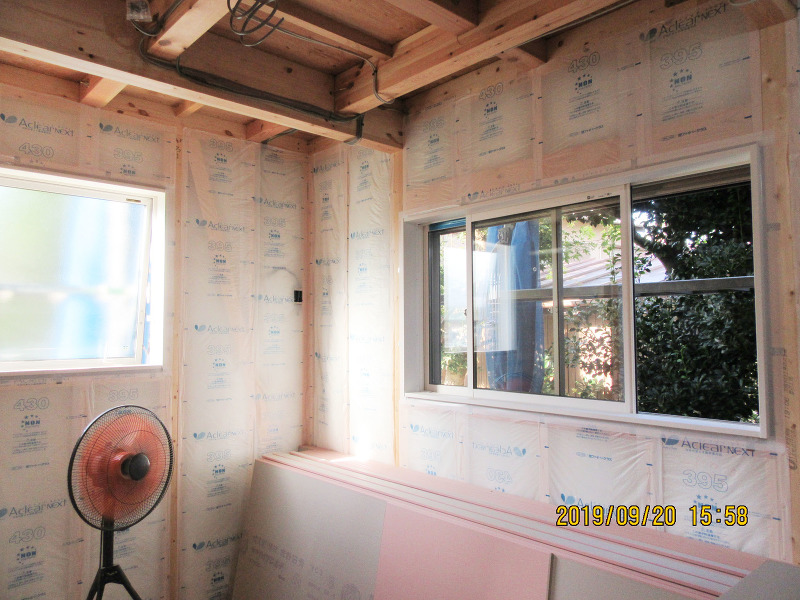

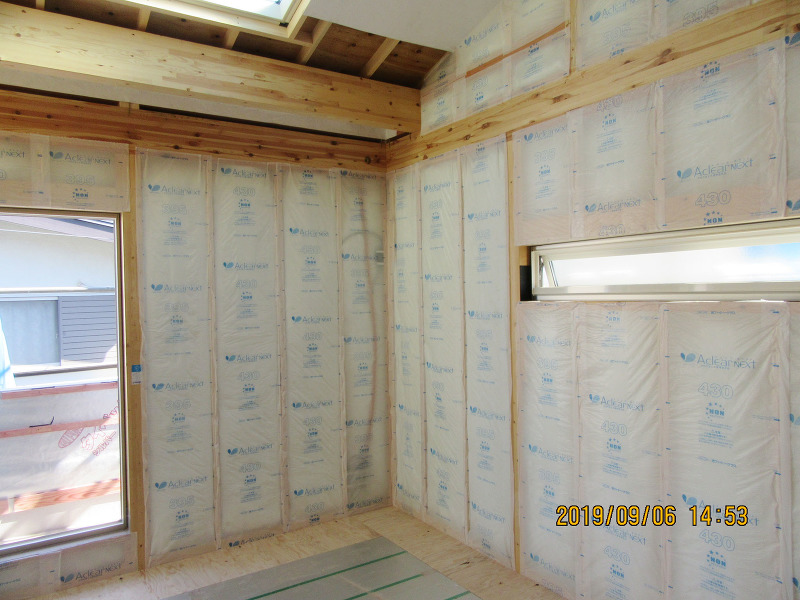

壁断熱材充填中です。
通気胴縁、軒天が取り付けられました。
9週目
制震装置ミライエを設置しました

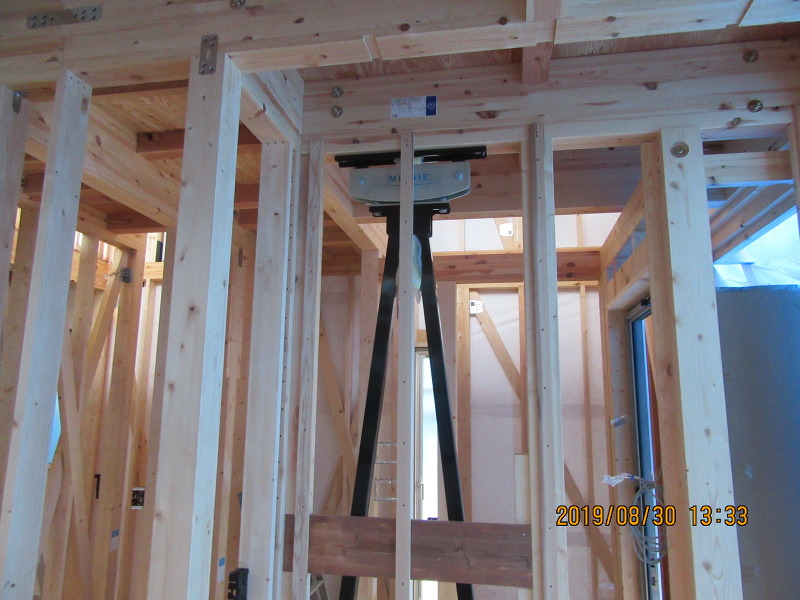

制震装置ミライエが設置されました
防水工事

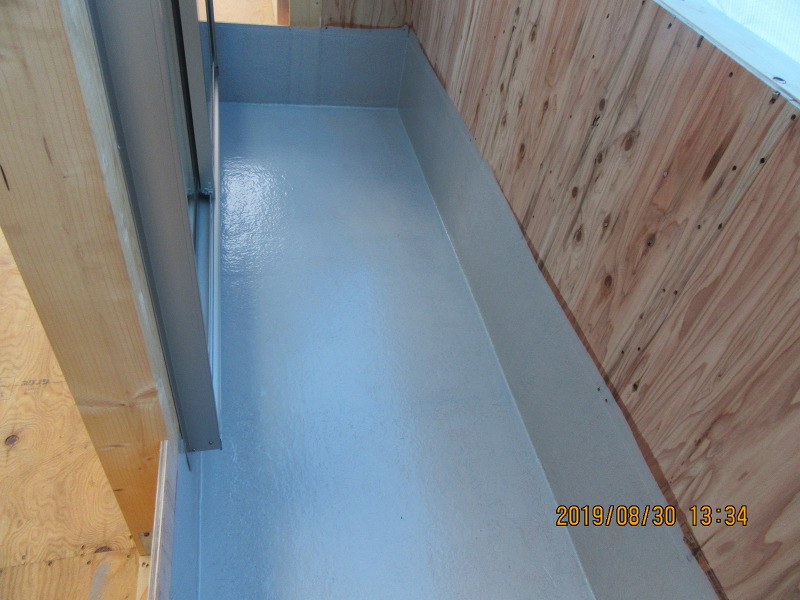

バルコニー防水完了です。
2階サッシが取り付けられました。

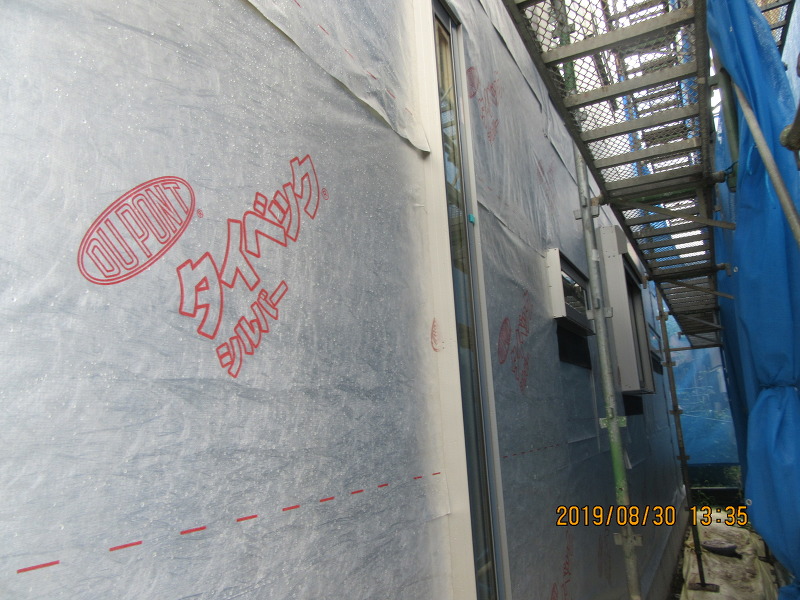

外部タイベックが張られました。
8週目

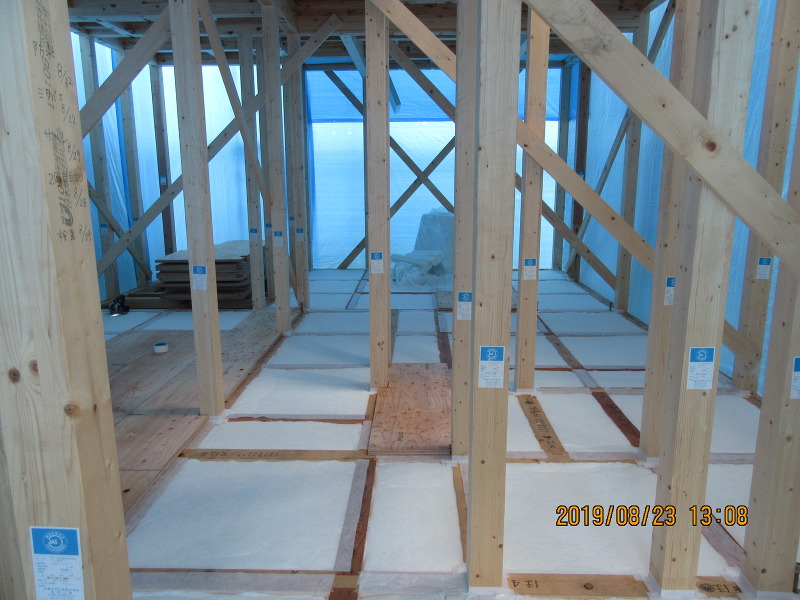

1階床下に断熱材を取り付けています。
7週目

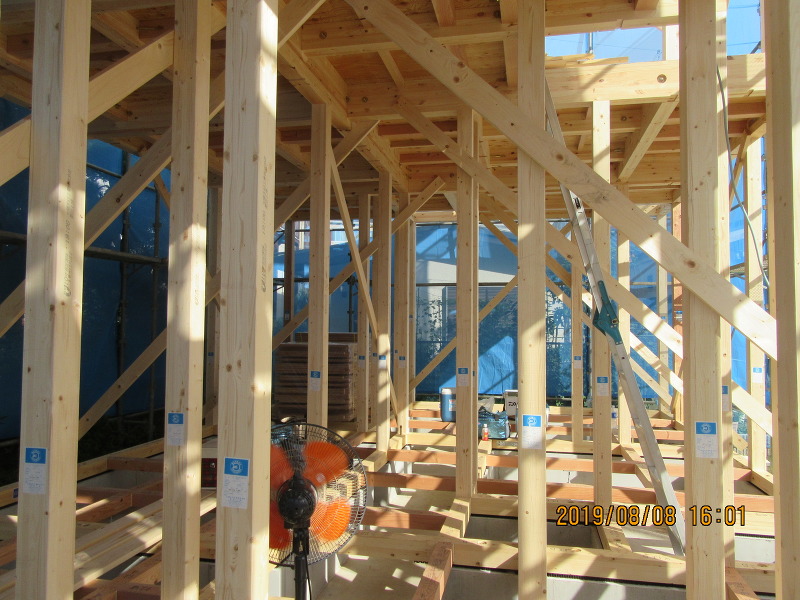

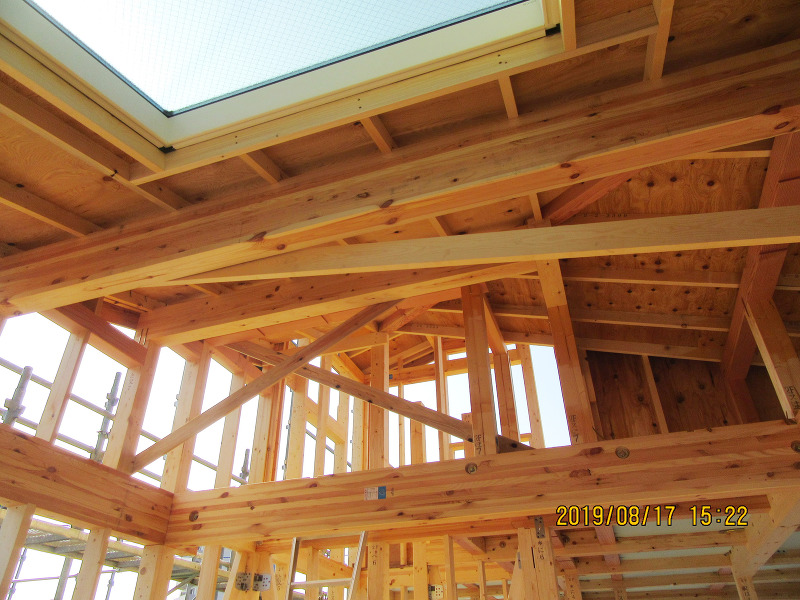

小屋組み完了です
小屋組み完了です。

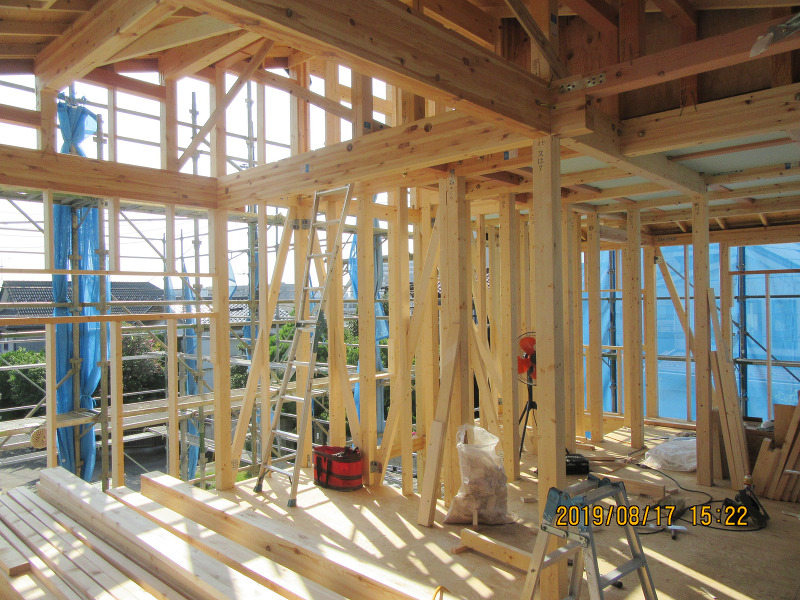

2階構造躯体完了です。
屋根工事

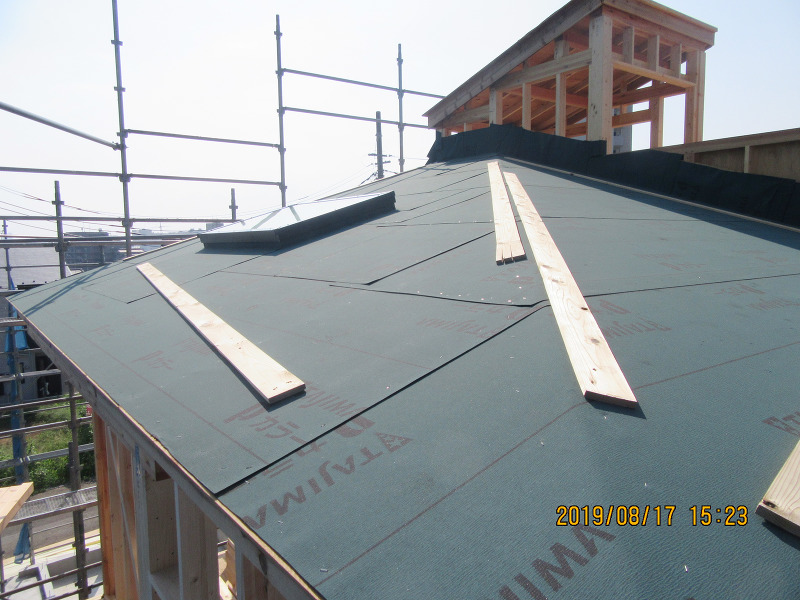

屋根下地ルーフィングが張られました。(台風対策のため一時板打ちで補強中。)
6週目
上棟しました
上棟完了です。

土台を敷いています。
1階建て方完了です。
5週目

基礎完成です

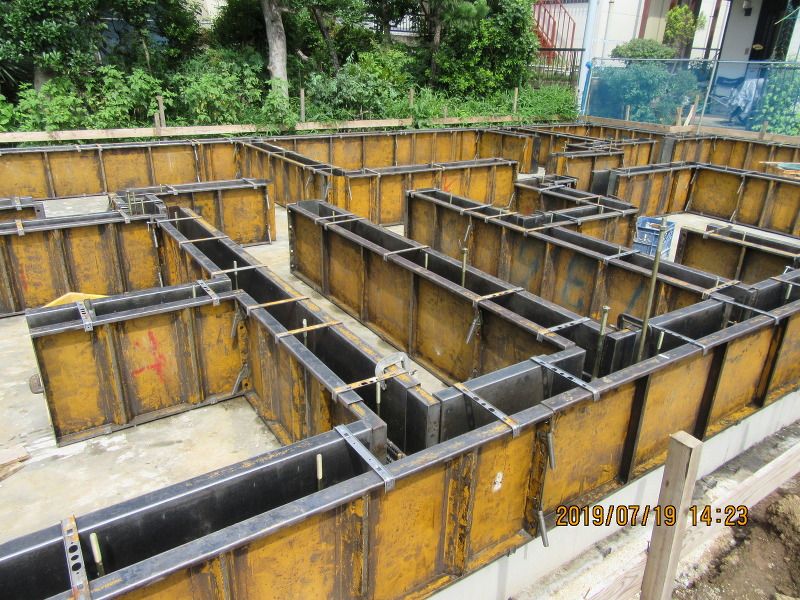

基礎工事
基礎が完成し、外部給排水工事中です。
4週目
コンクリートが打設されました

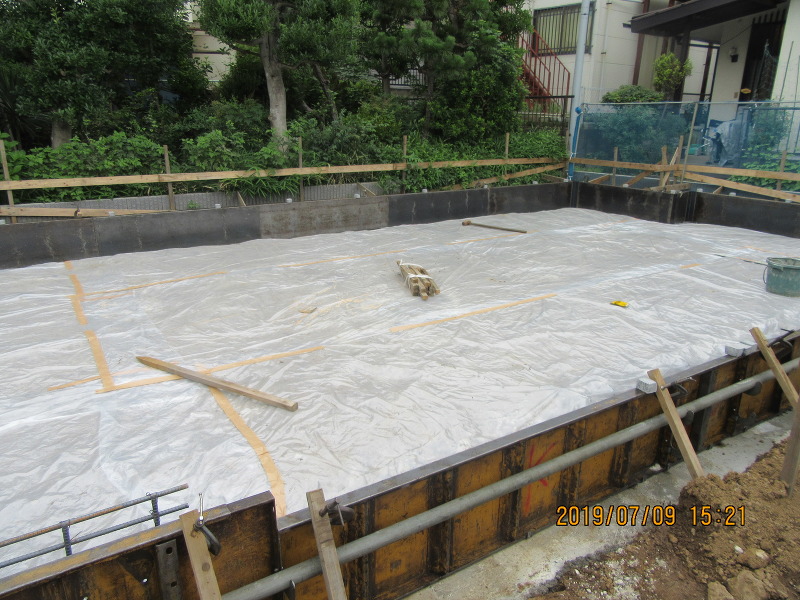

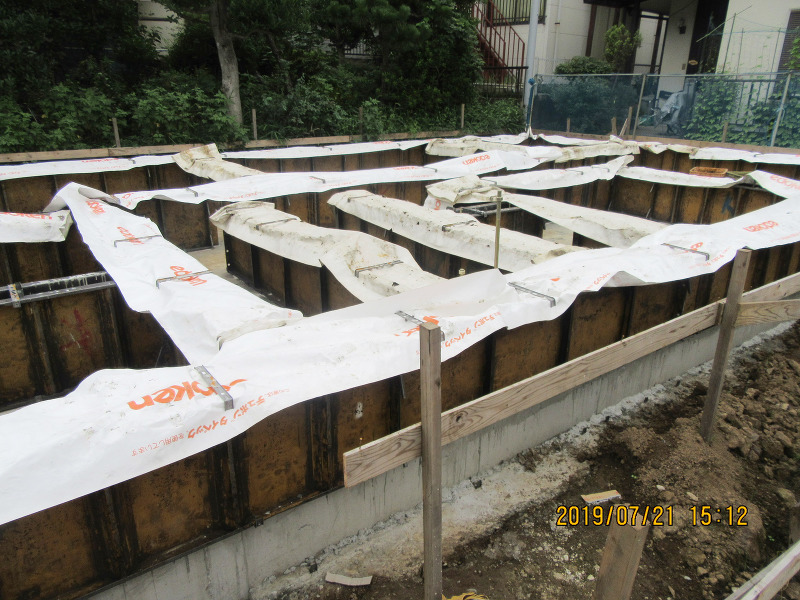

ベースコンクリートが打設され、型枠が組まれました。
コンクリートが打設されました。
3週目

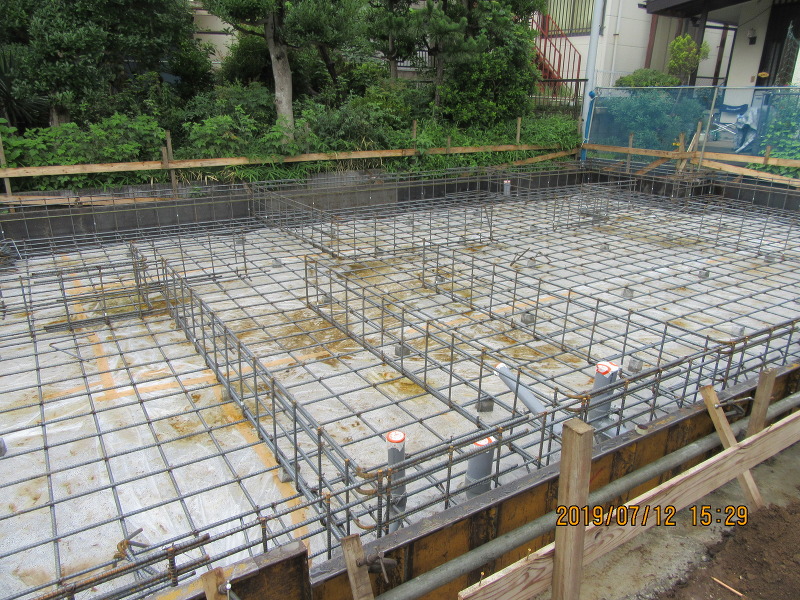

基礎配筋完了です
割栗敷き、防湿シート敷き完了です。
基礎配筋完了です。
2週目

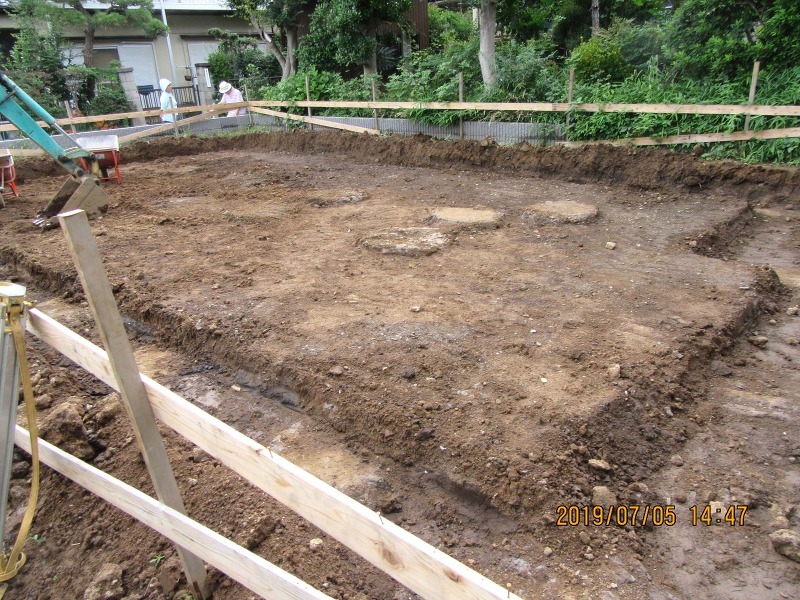

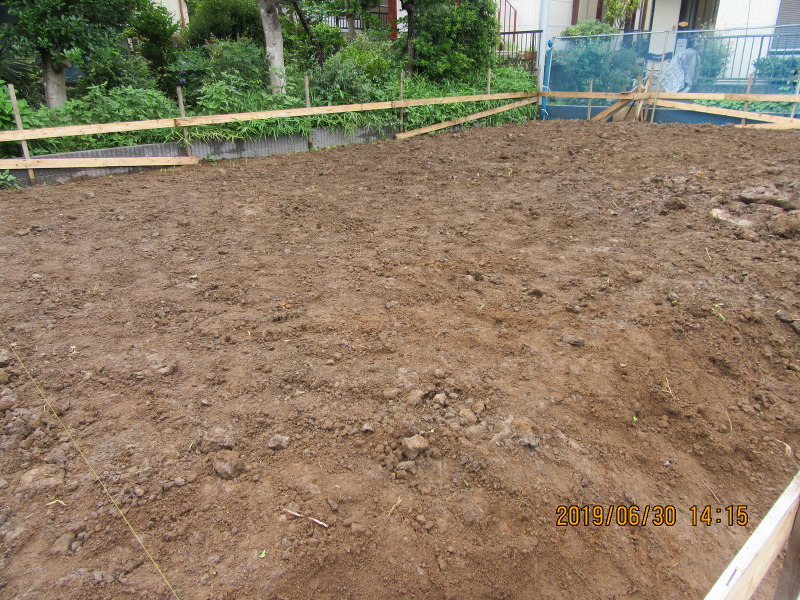

根切りが完了しました
根切り完了です。
1週目
地盤改良工事が終わりました
地盤改良工事
地盤改良工事完了です。

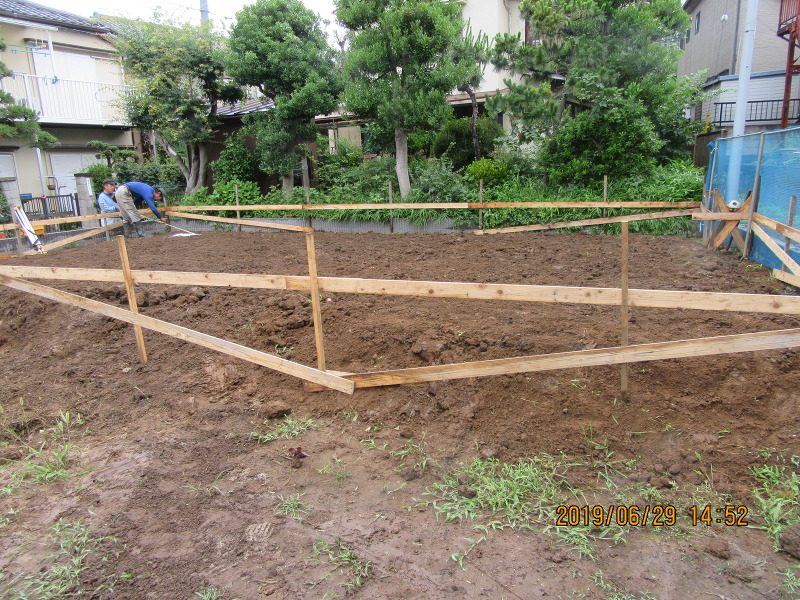

やり方が出されました。
