20週目

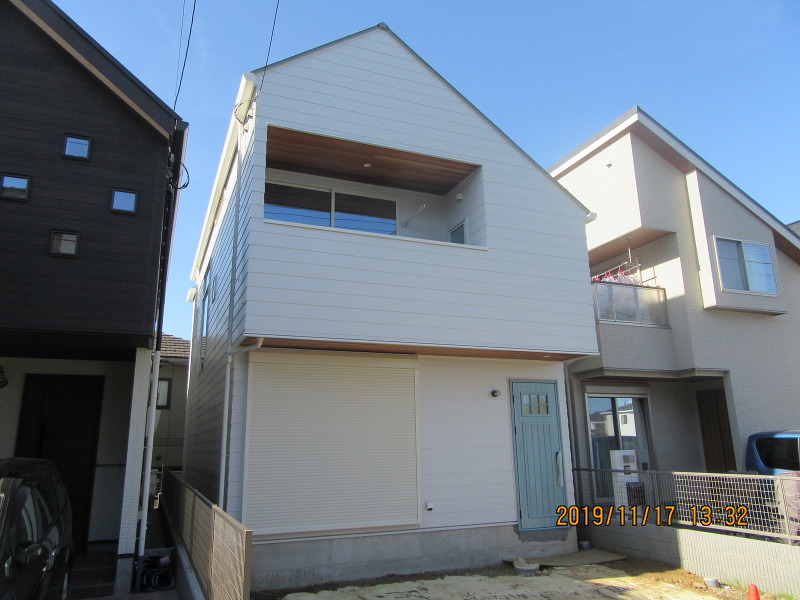

建物が完成しました

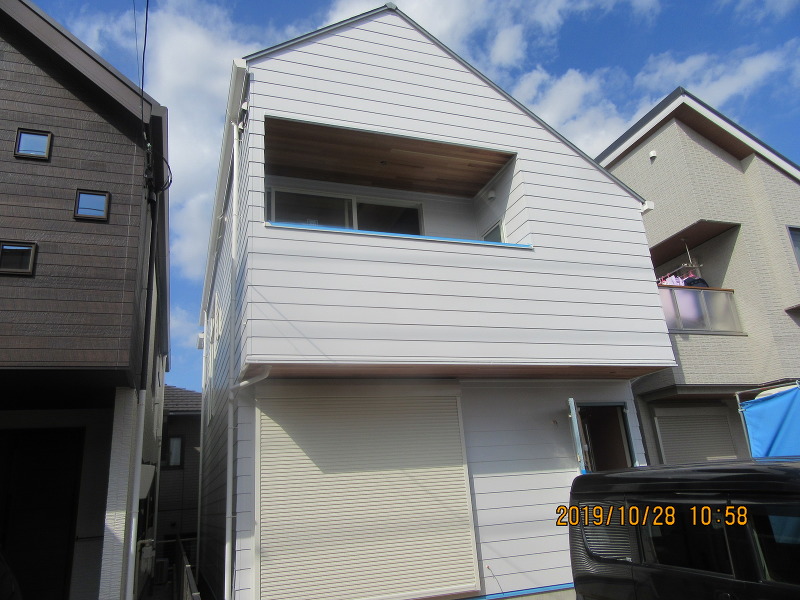

建物完成
完成外観

内部クリーニング中

リビング

内部クリーニング完了

2階洋室

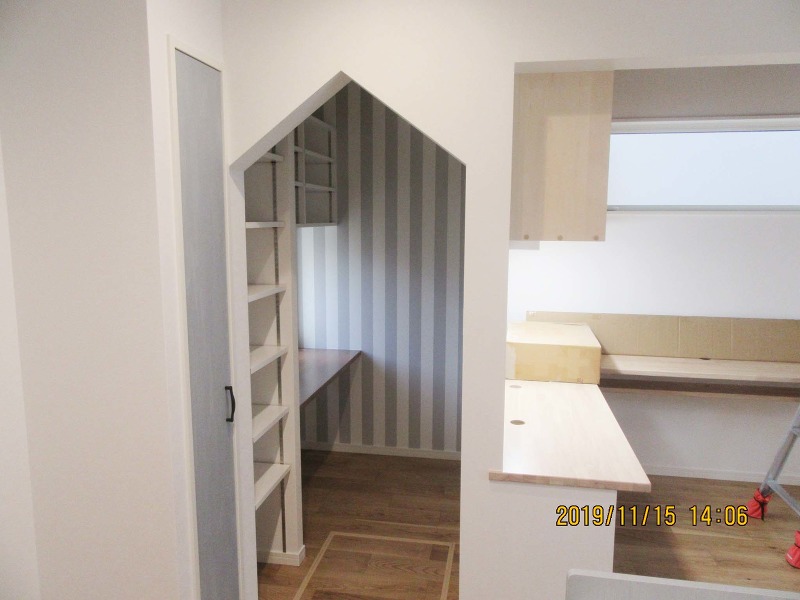

家事コーナー
2階ホール
19週目

クロス貼りが始まっています
内装工事

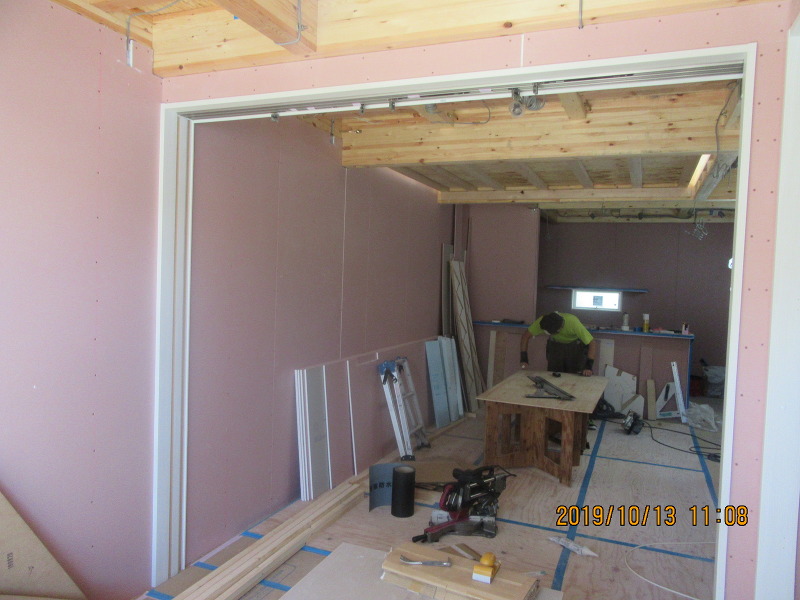

クロス貼りが始まっています。
クロス下地パテ処理完了です。
18週目
内部足場が掛けられました

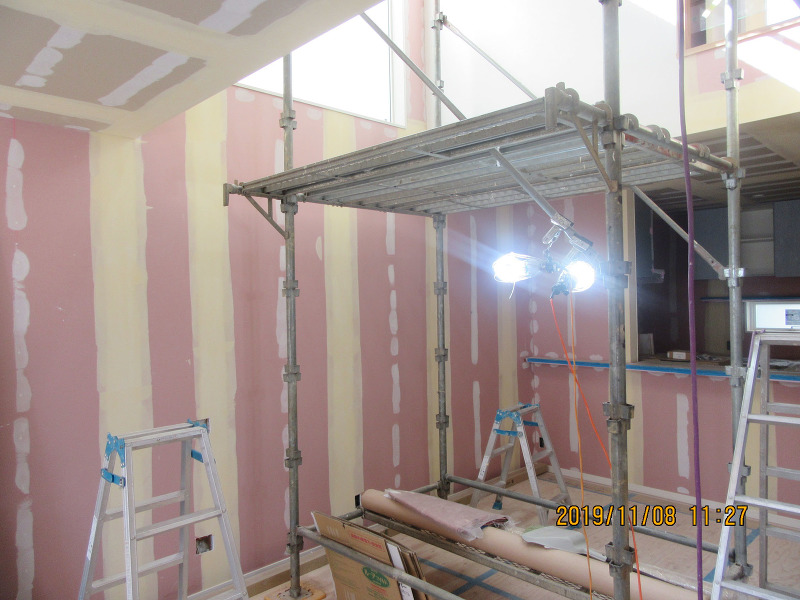

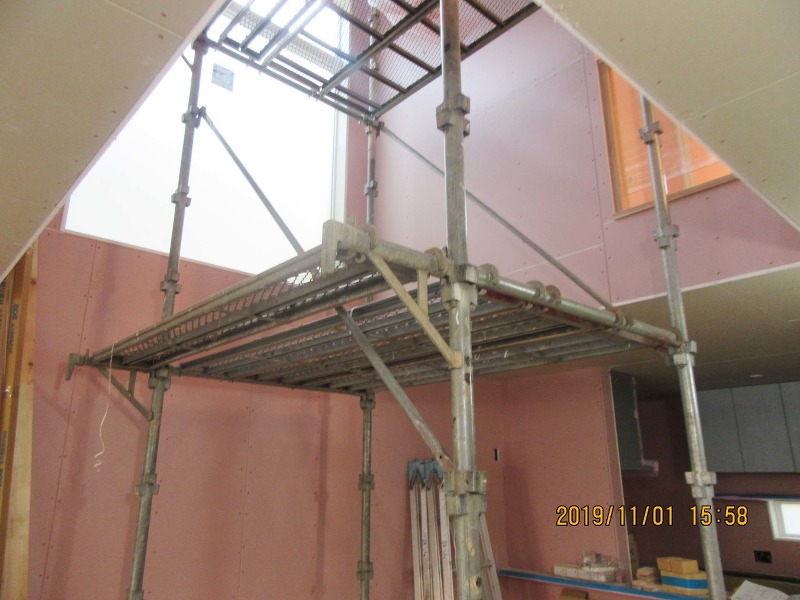

仮設工事
内部足場が掛けられました。

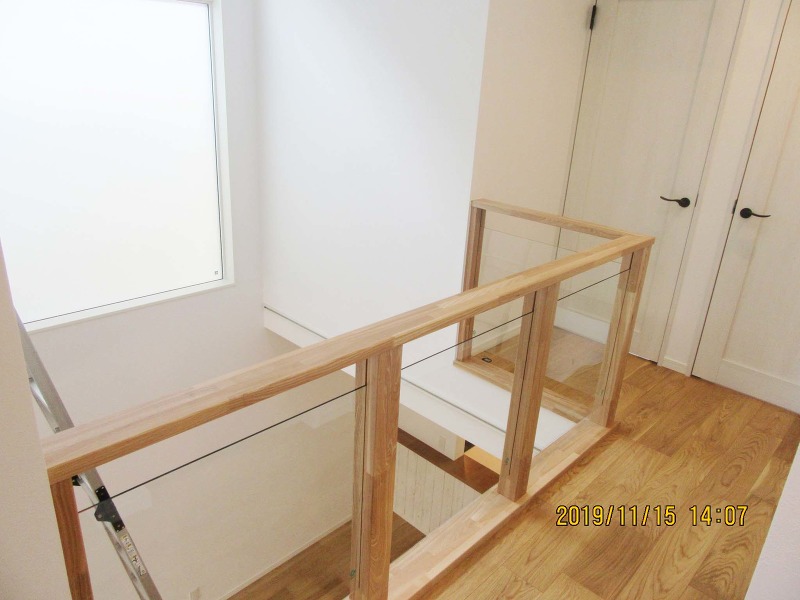

雑工事

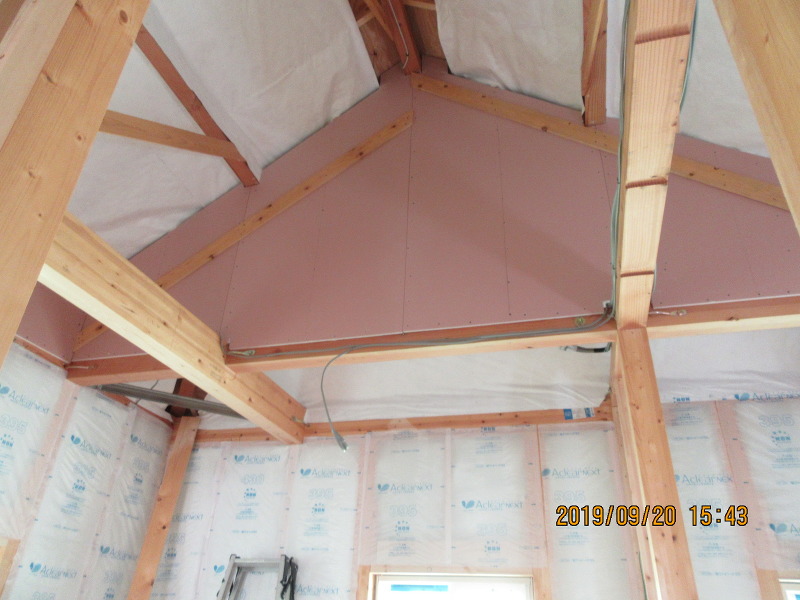

吹き抜けの手摺が取り付けられました。
木工事

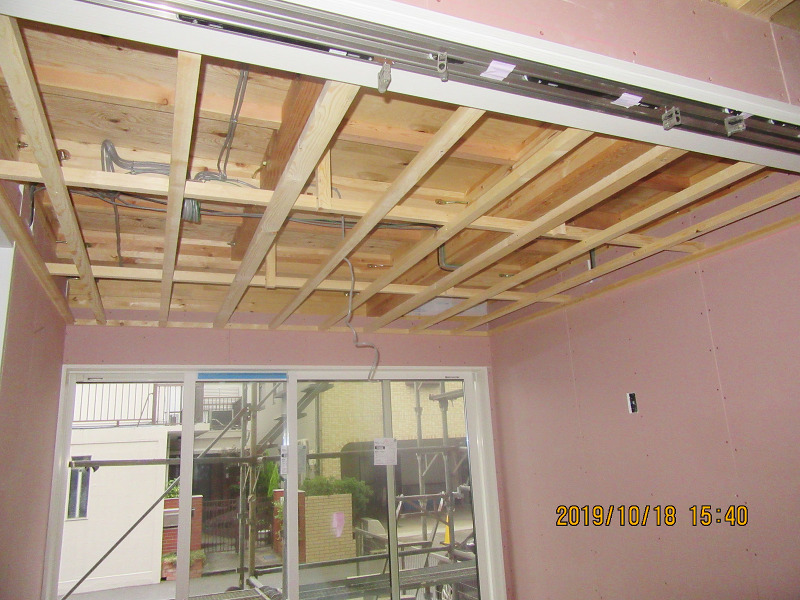

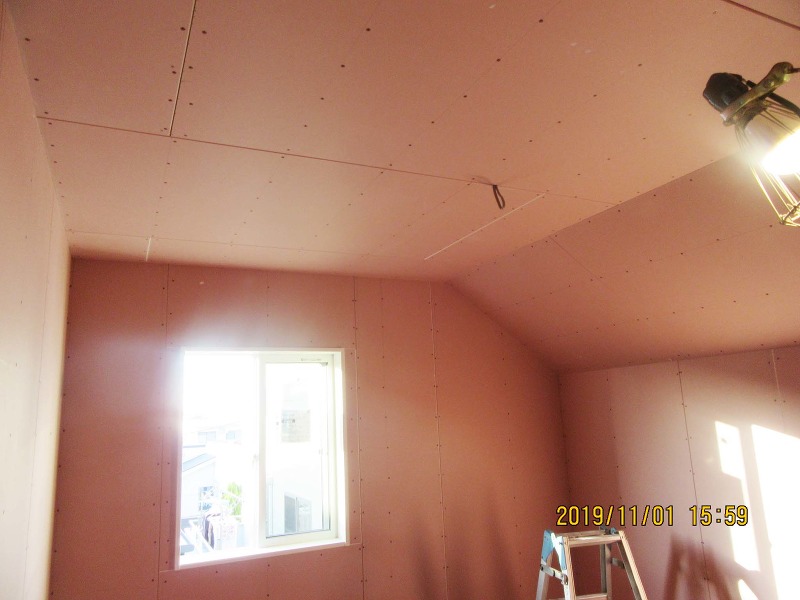

2階天井ボード張り完了です。
17週目

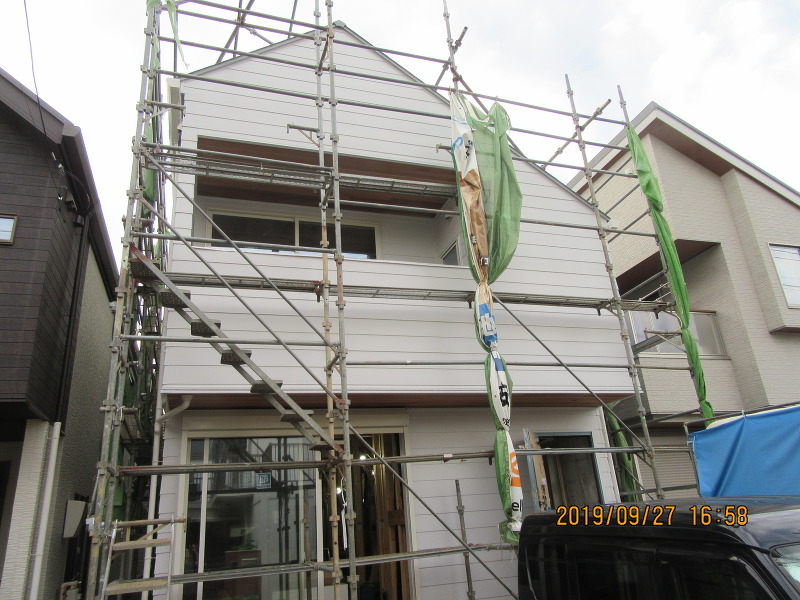

外部足場が解体されました
外部足場が解体されました。
1階木工事ほぼ完了です。
設備工事

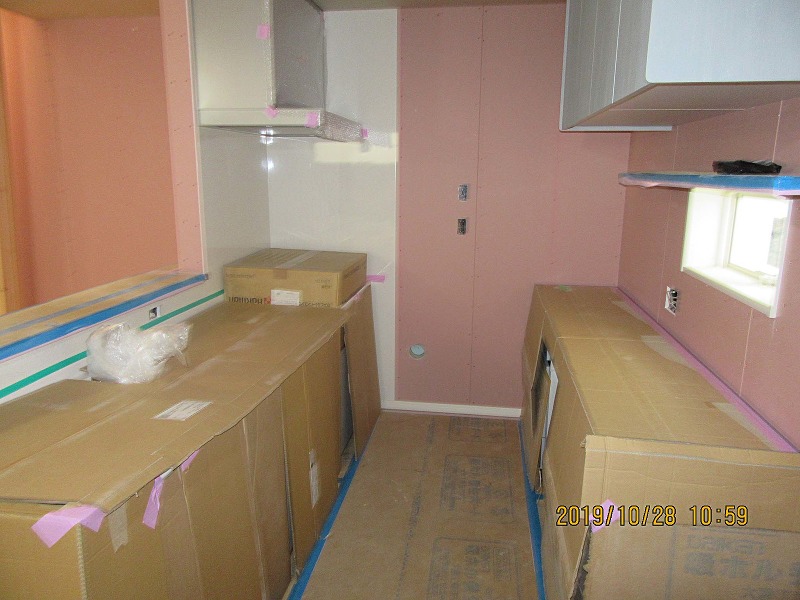

キッチンが設置されました。

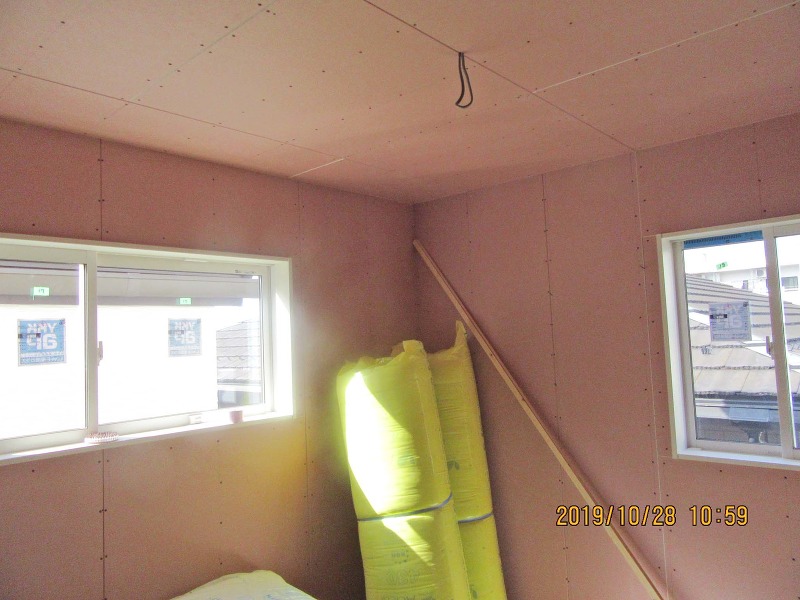

2階天井ボード張りが始まっています。

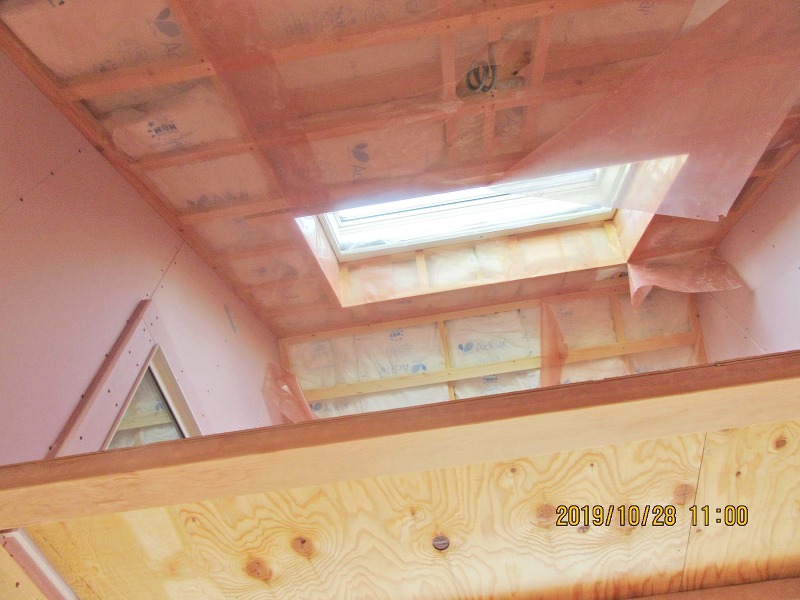

吹き抜け部分の天井下地、断熱材充填が進んでいます。
16週目
天井下地組みの様子です
1階天井下地を組んでいます。
階段取り付け完了です。
15週目

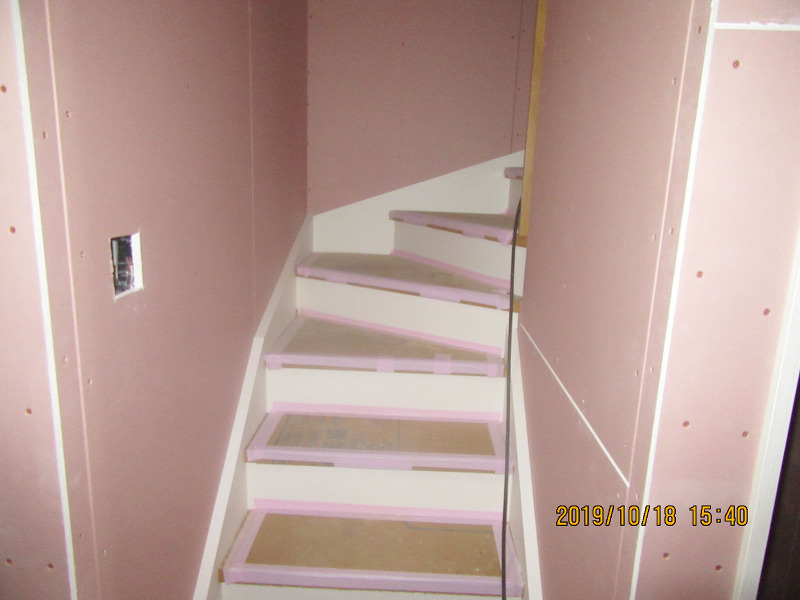

階段を取り付けています

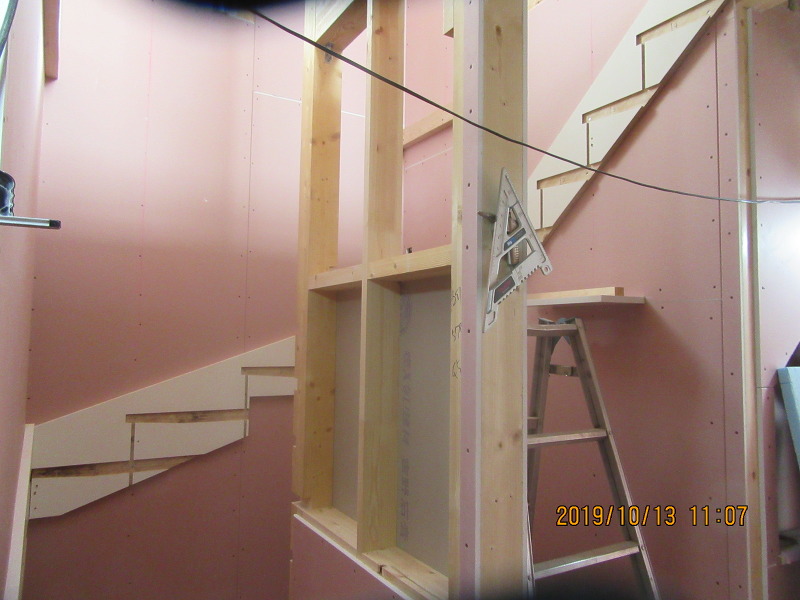

階段取り付け中です。

1階壁ボード張り、建具枠取り付けが進んでいます。
14週目

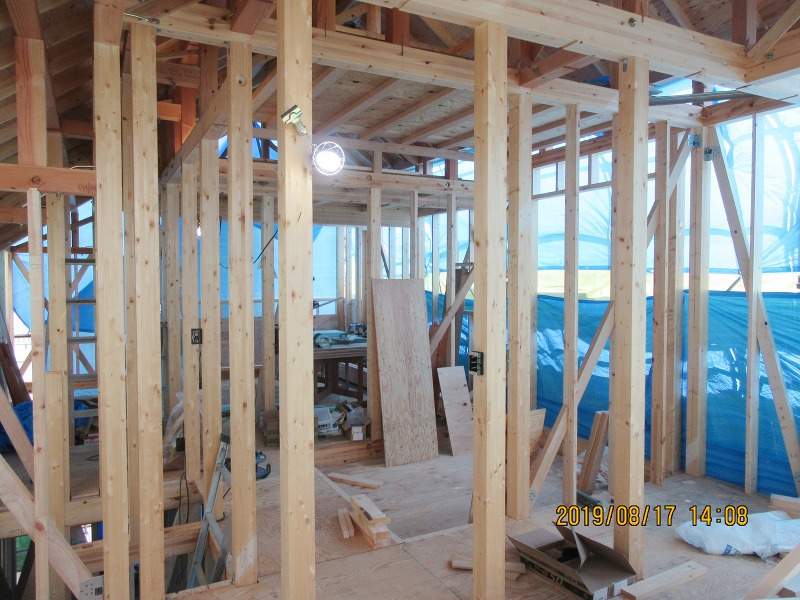

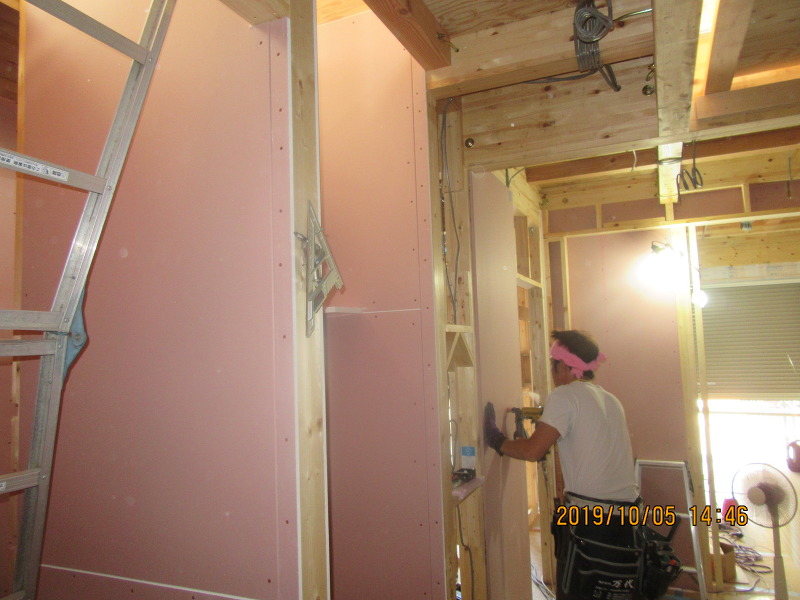

1階壁ボード張り中です
1階壁ボード張り中です。
13週目
サイディングを張り終えました

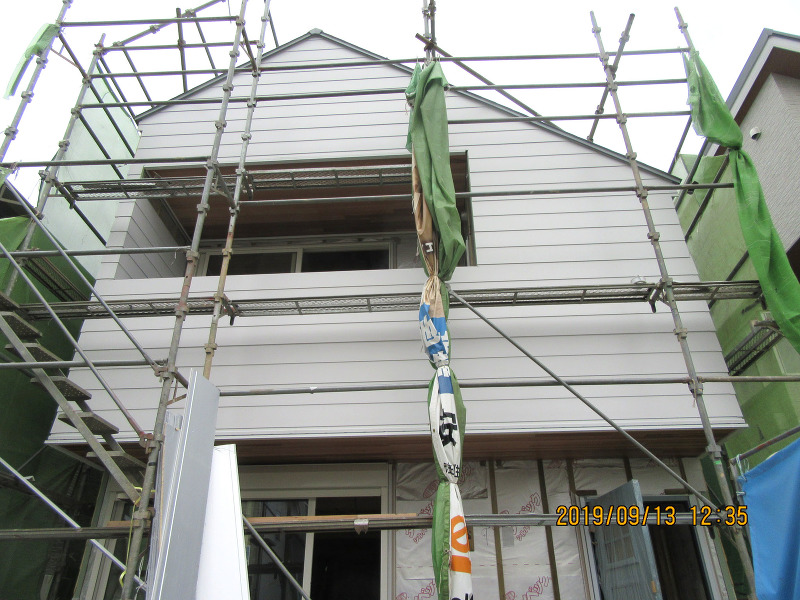

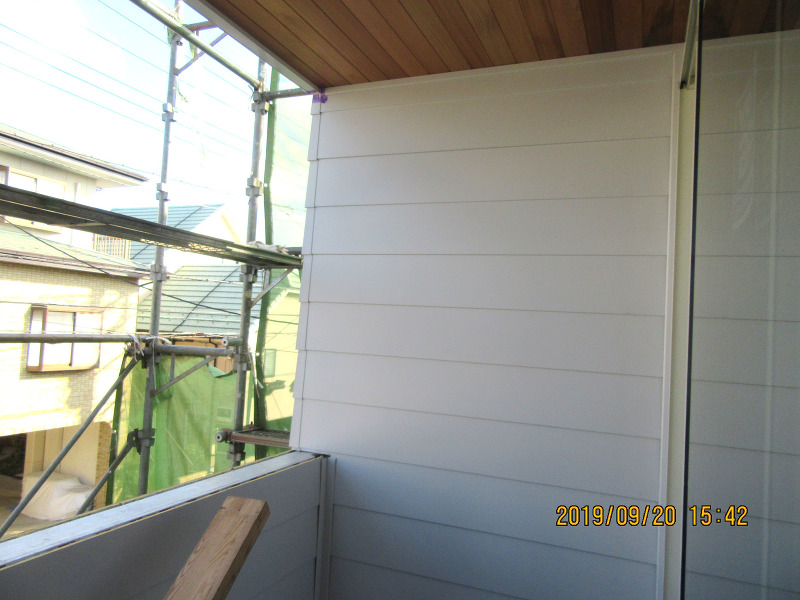

サイディング張り完了です。
板金工事
雨樋が取り付けられました。

ユニットバス設置完了です。

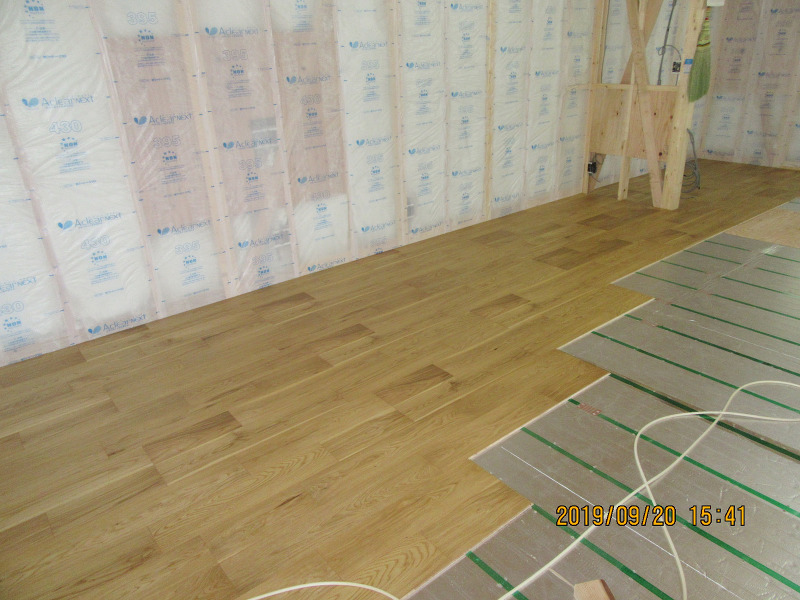

床フローリング張り完了です。
窓枠取り付け完了です。
12週目
床フローリングを張っています
床フローリングを張っています。
外壁工事
妻壁にボードが張られました。
11週目
サイディング張りが始まりました

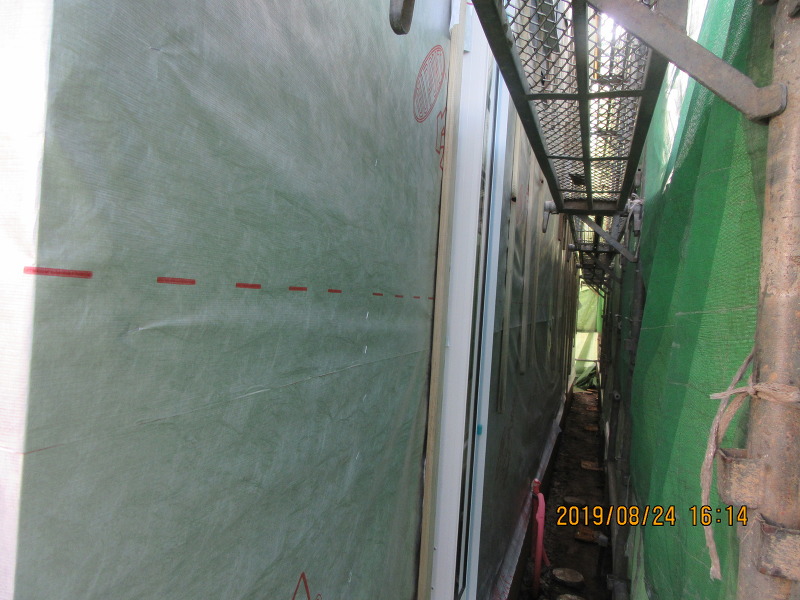

サイディング張りが始まっています。

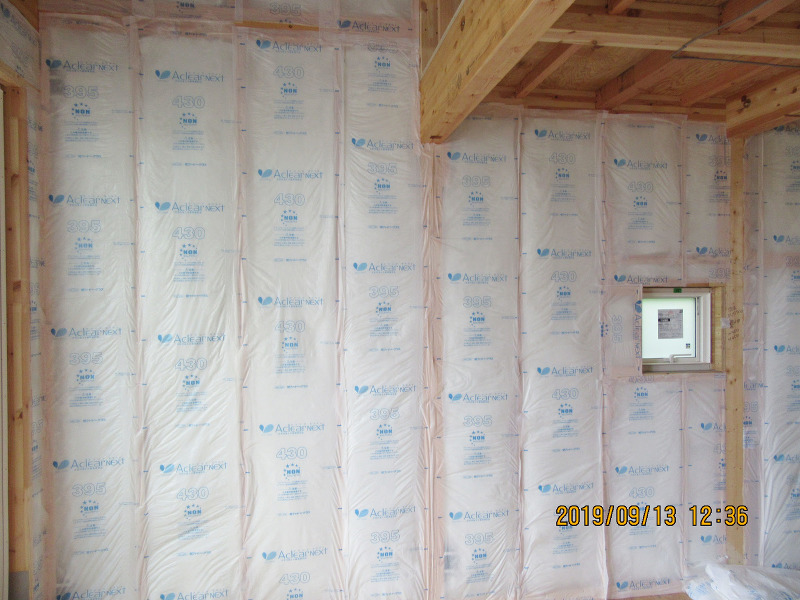

壁断熱材充填完了です。
10週目

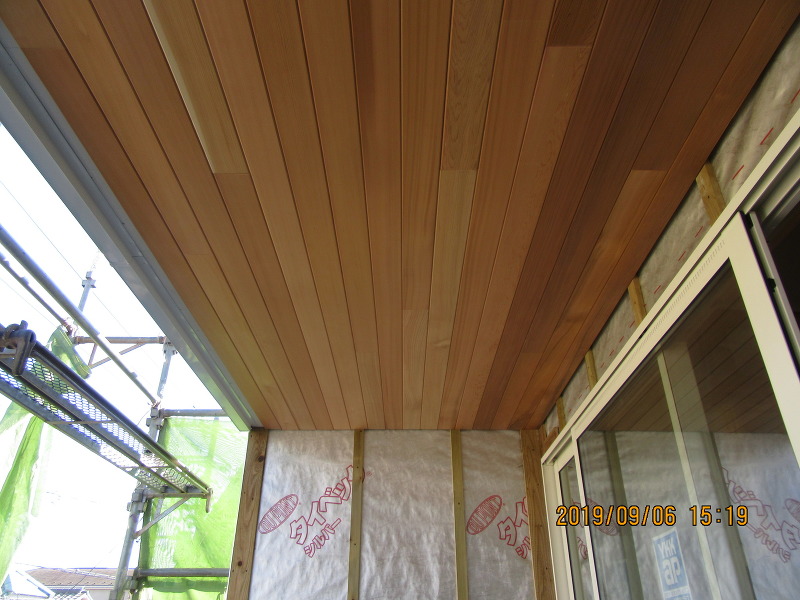

軒天が取り付けられました

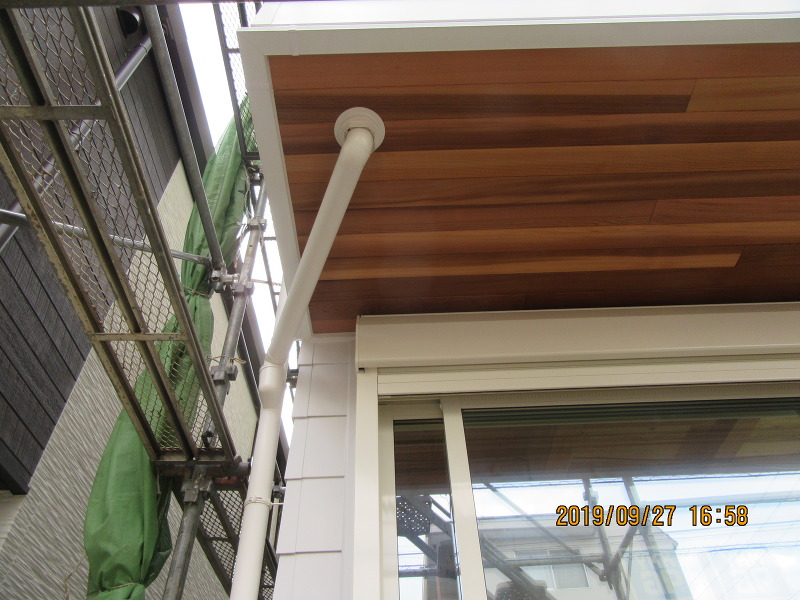

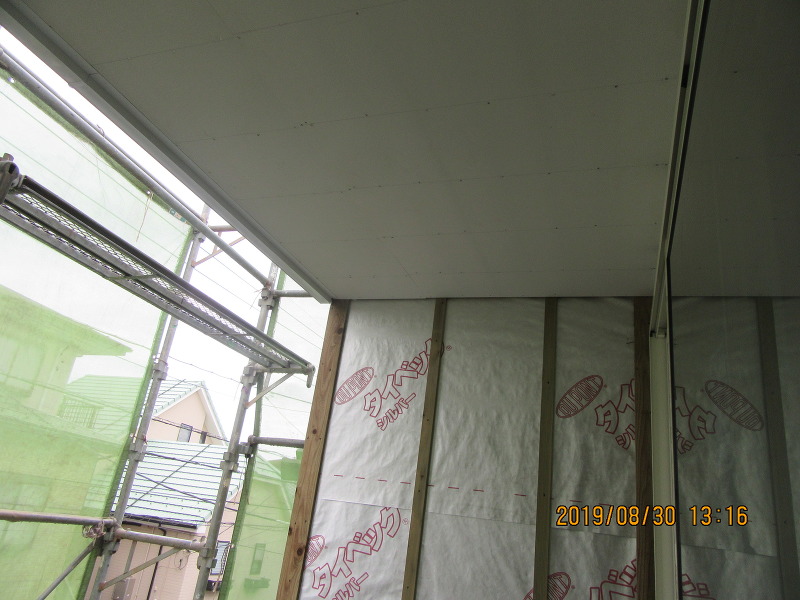

軒天が取り付けられました。
壁断熱材充填中です。
通気胴縁が取り付けられました。
9週目
通期胴縁、軒天が取り付けられました
通期胴縁、軒天が取り付けられました。

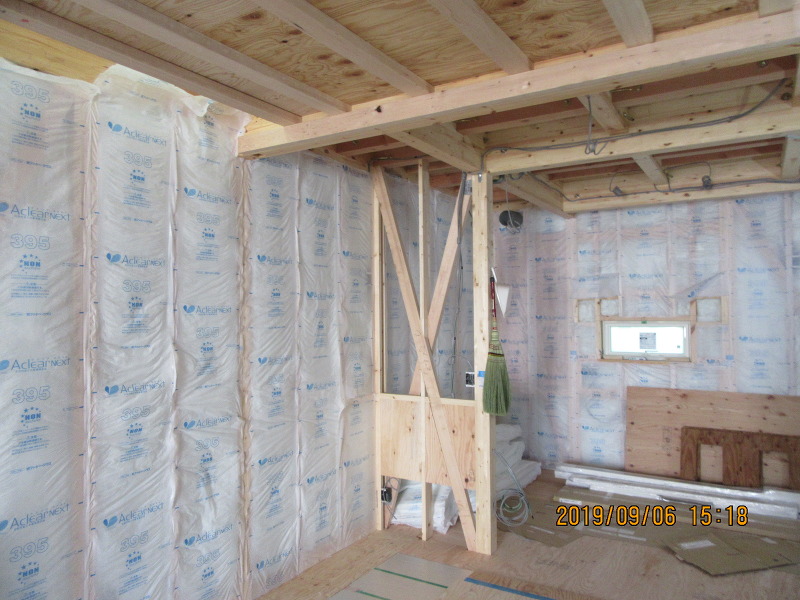

小屋裏にタイベックを張っています。
電気工事

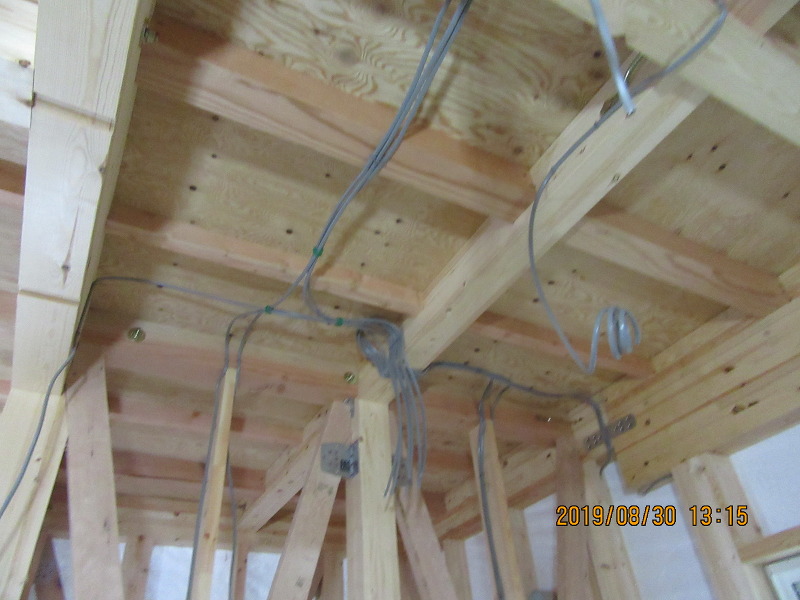

内部電気配線中です。

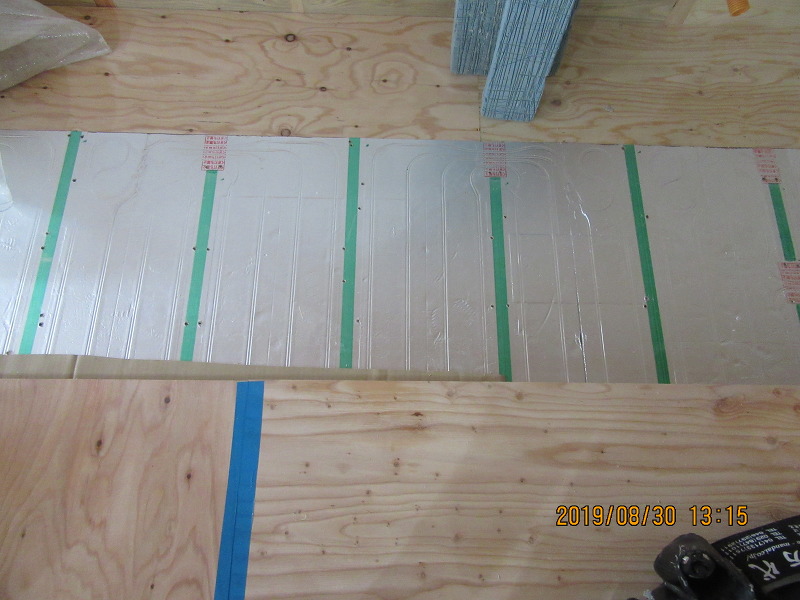

床暖房パネルが設置されました。
8週目
外部タイベックが張られました

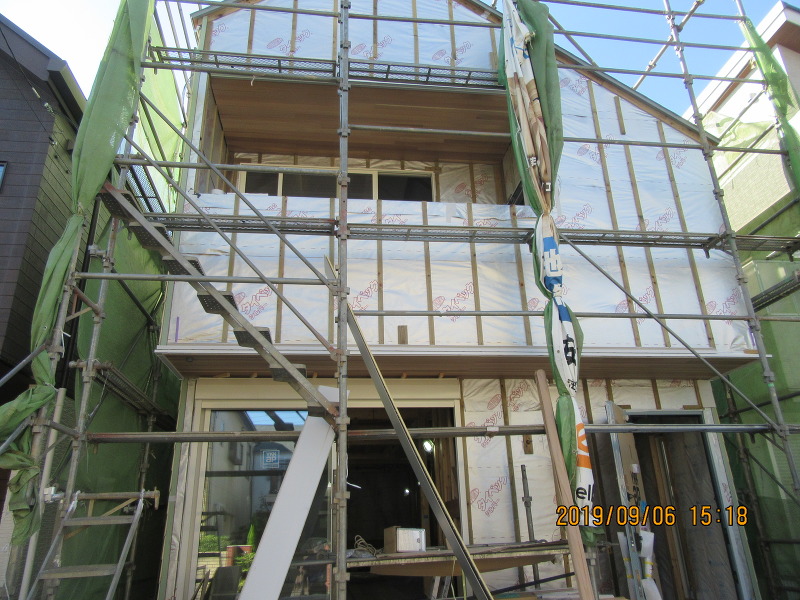

外部タイベックが張られました。

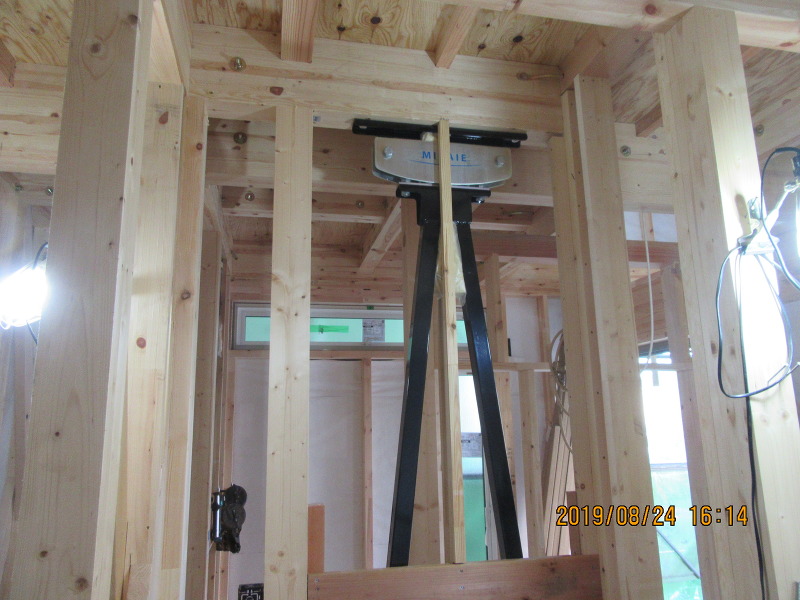

制振装置ミライエが設置されました。

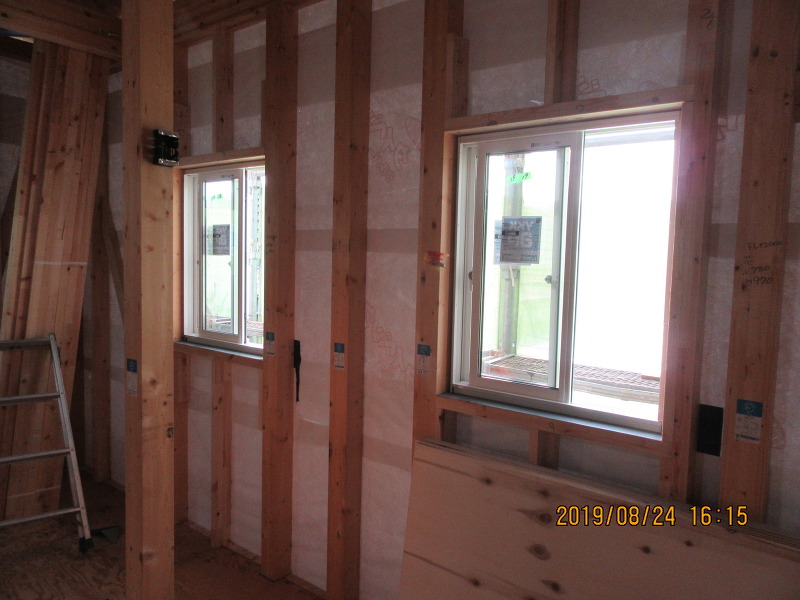

サッシが取り付けられました。
7週目
構造躯体が完了しました

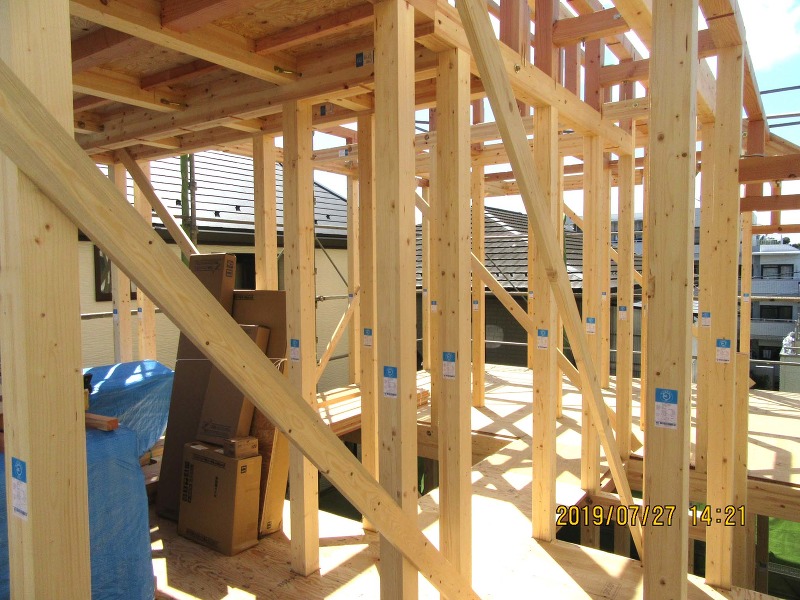

1階構造躯体完了です。

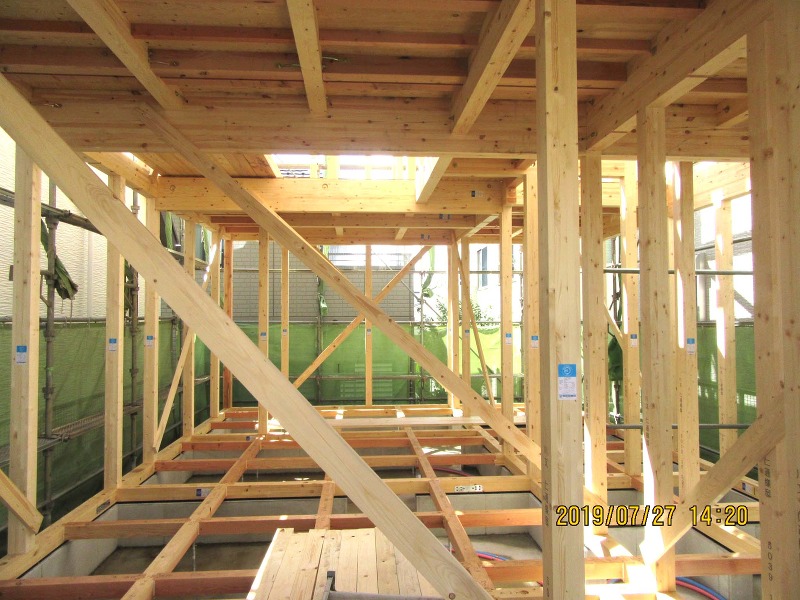

2階構造躯体完了です。
6週目
屋根にルーフィンルグを張りました
屋根工事

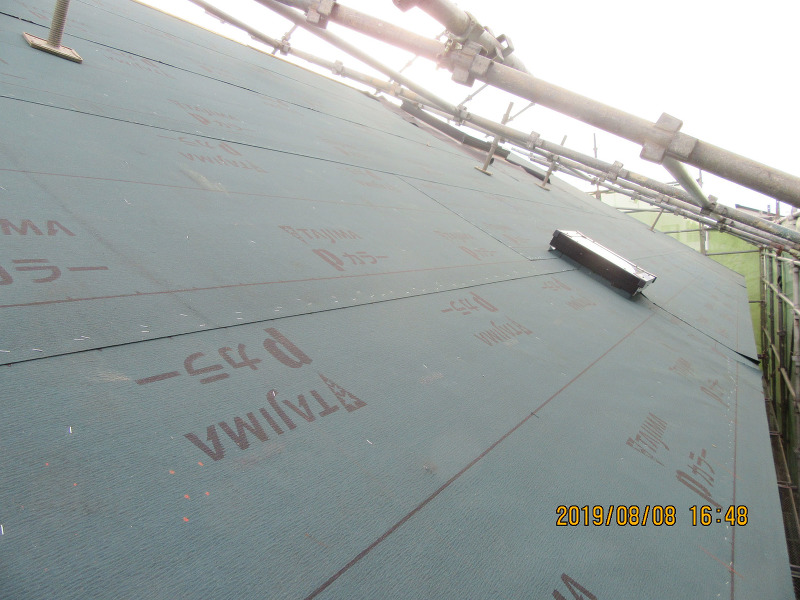

下地ルーフィングが張られました。

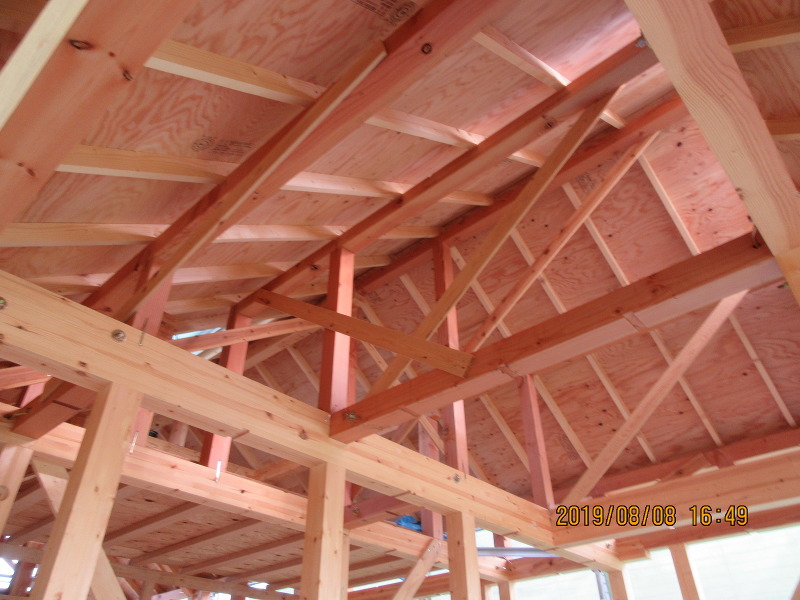

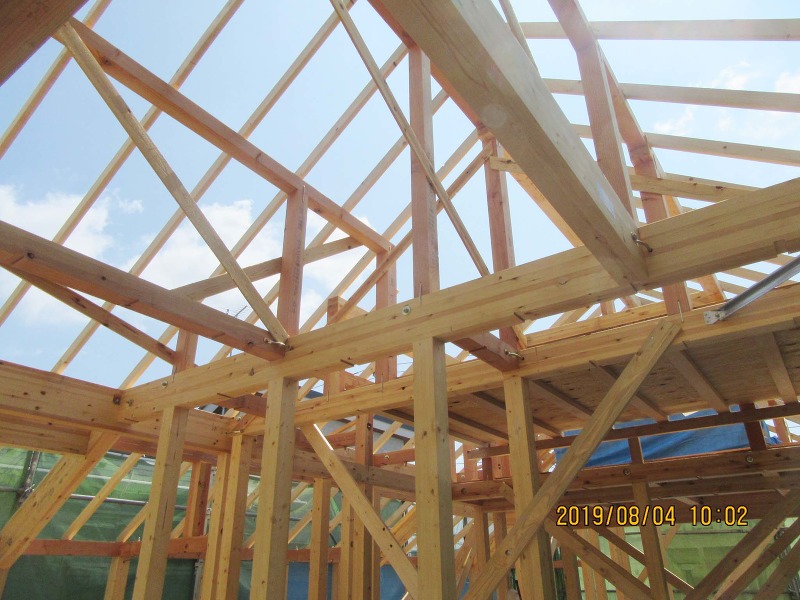

小屋組み完了です。

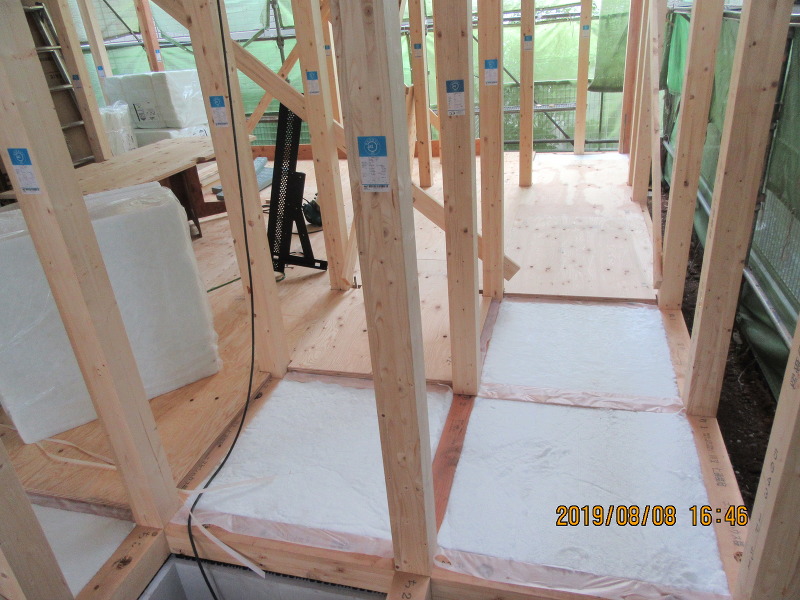

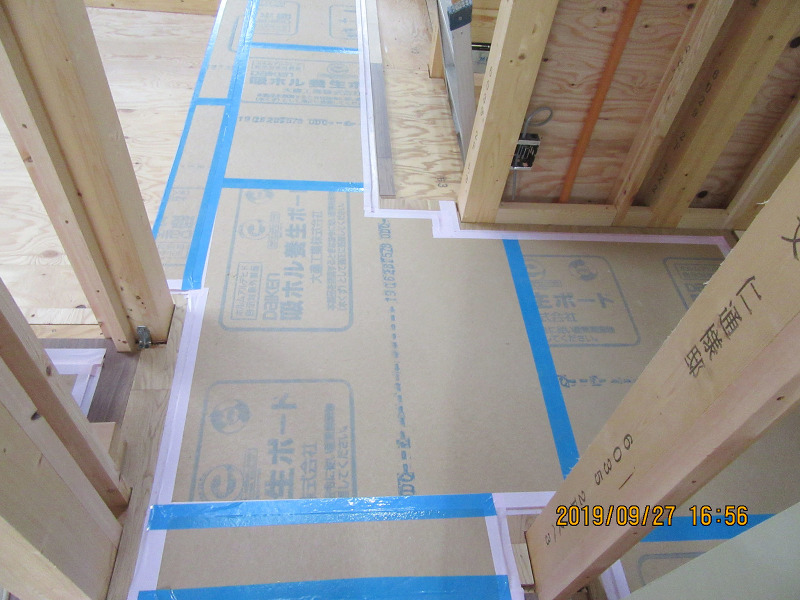

1階床断熱材が取り付けられ、下地合板を張っています。
5週目
垂木取り付け完了しました

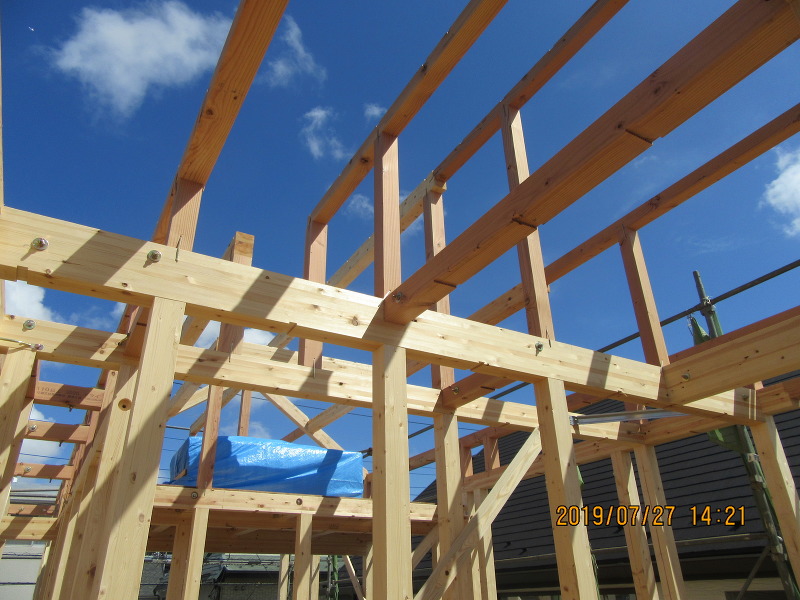

垂木取り付け完了です。

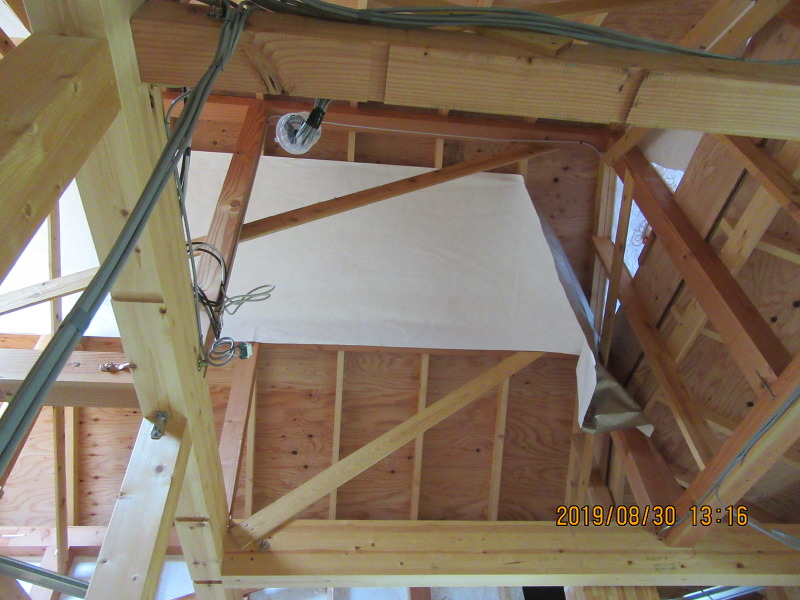

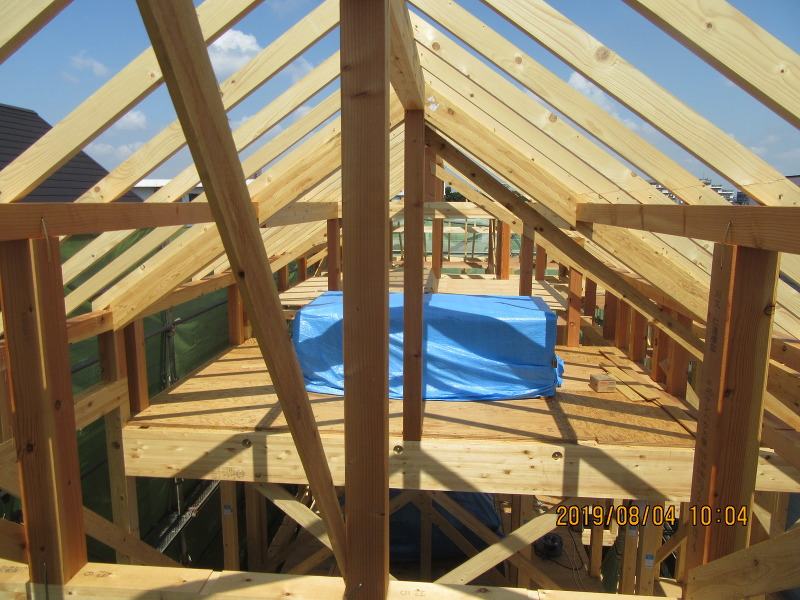

ここが小屋裏部屋になる空間です。
4週目
上棟しました

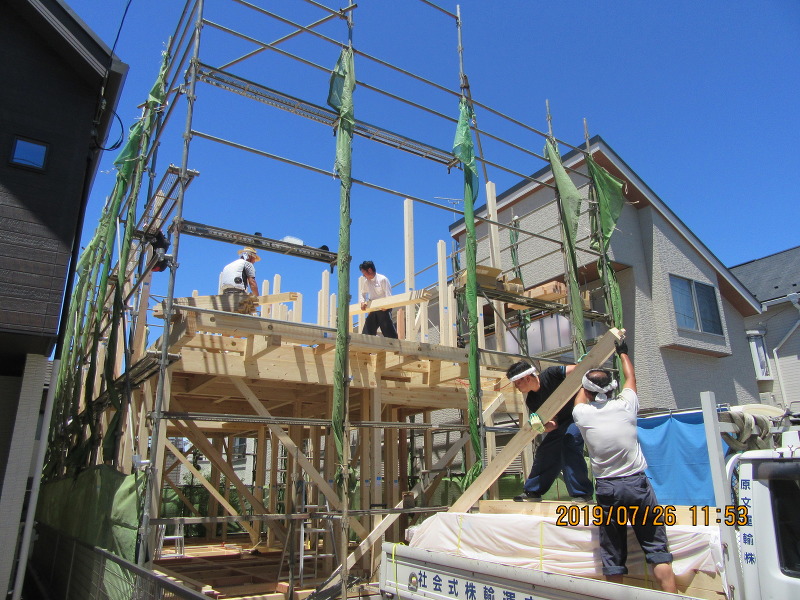

上棟作業中です。
1階建て方完了です。
2階建て方完了です。
上棟完了です。

3週目

基礎完成です
基礎工事
立ち上りコンクリートが打設され、配筋が始まっています。
型枠解体中です。
基礎完成です。
2週目
配筋が終わりました

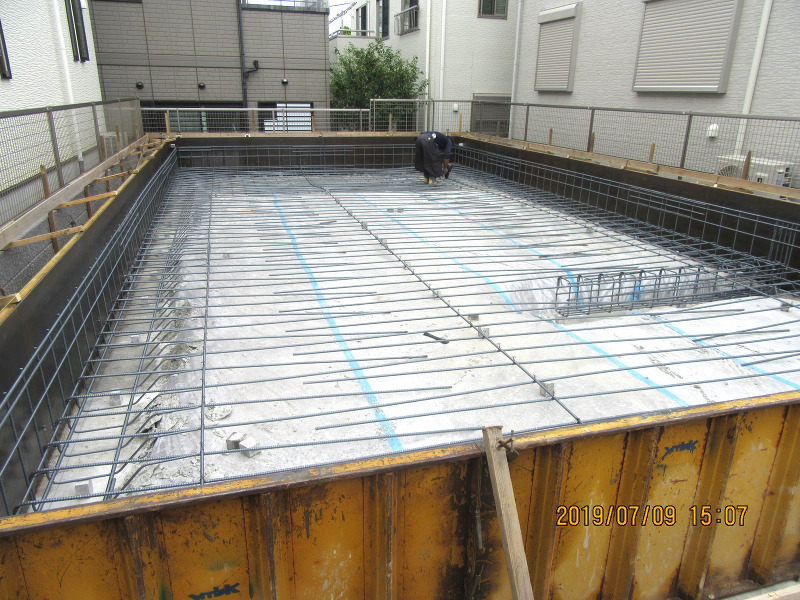

防湿シートが敷かれ、配筋が始まっています。

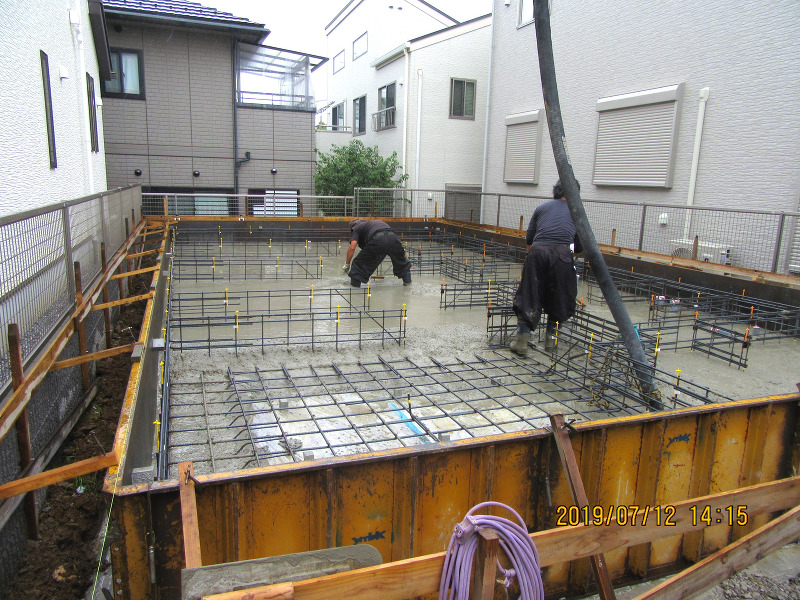

配筋が完了し、ベースコンクリートを打設中です。
1週目
地盤改良工事をしました
地盤改良工事

地盤改良工事中です。

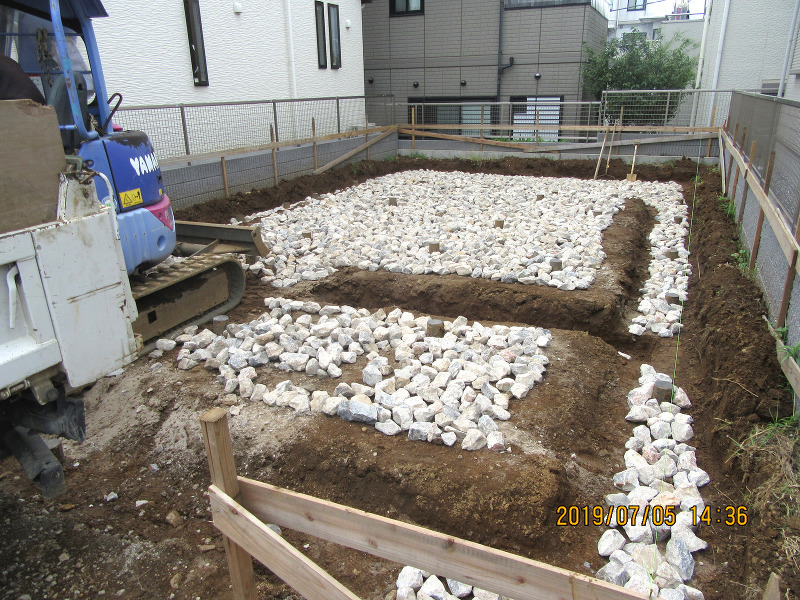

やり方、根切りが終わり、割栗を敷いています。
