19週目
建物完成です
建物完成
完成外観
内部クリーニング完了

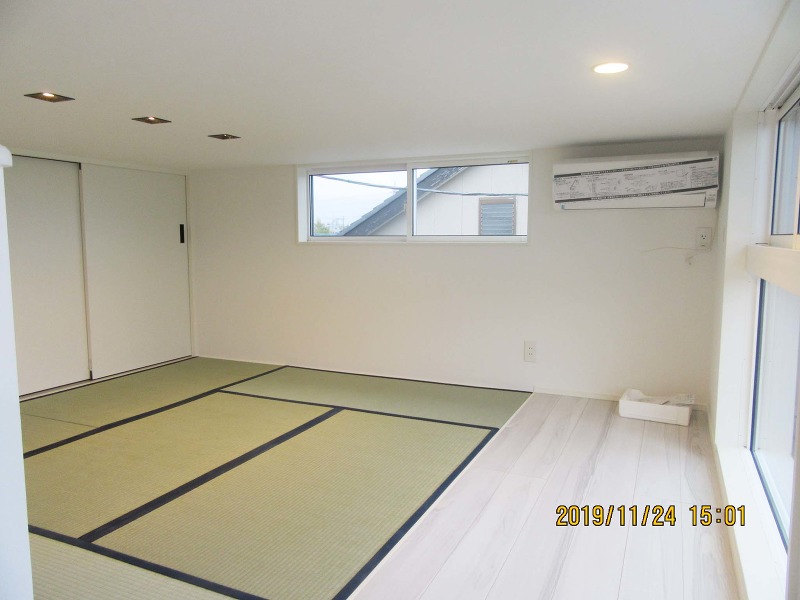

小屋裏部屋

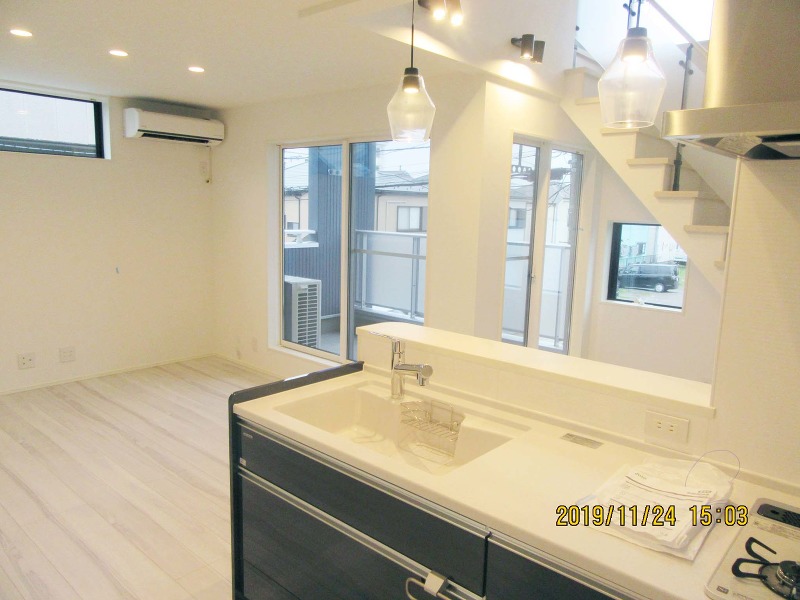

キッチンからリビング

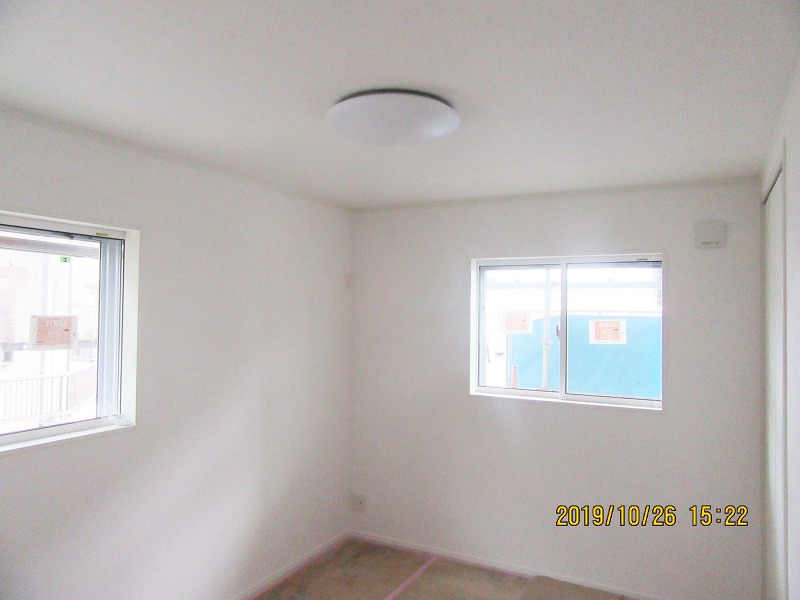

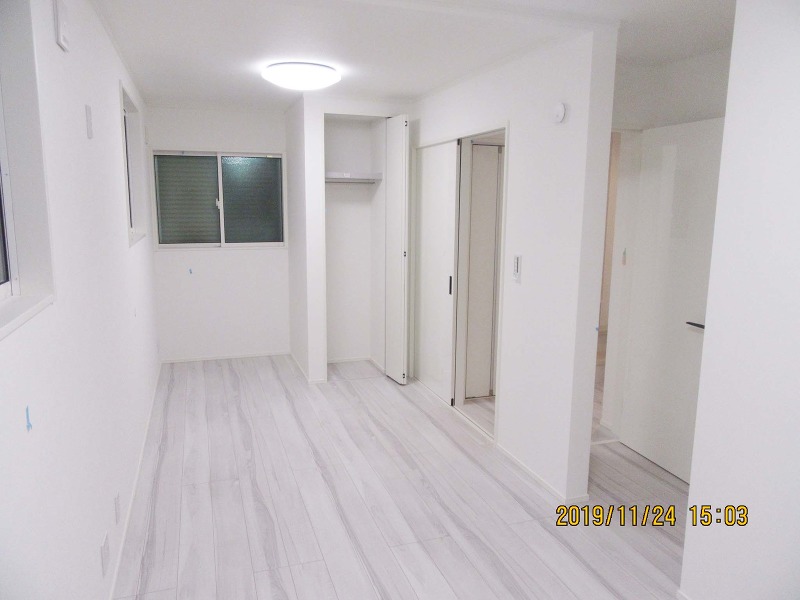

1階洋室

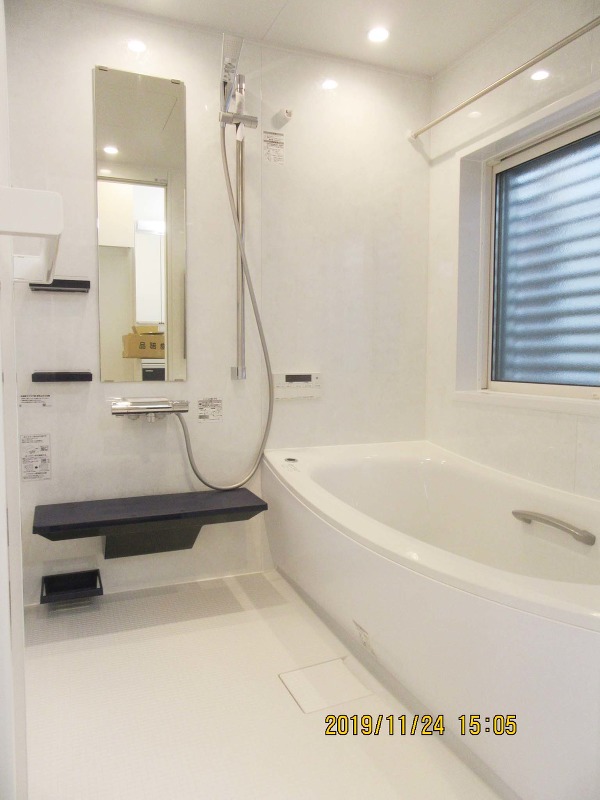

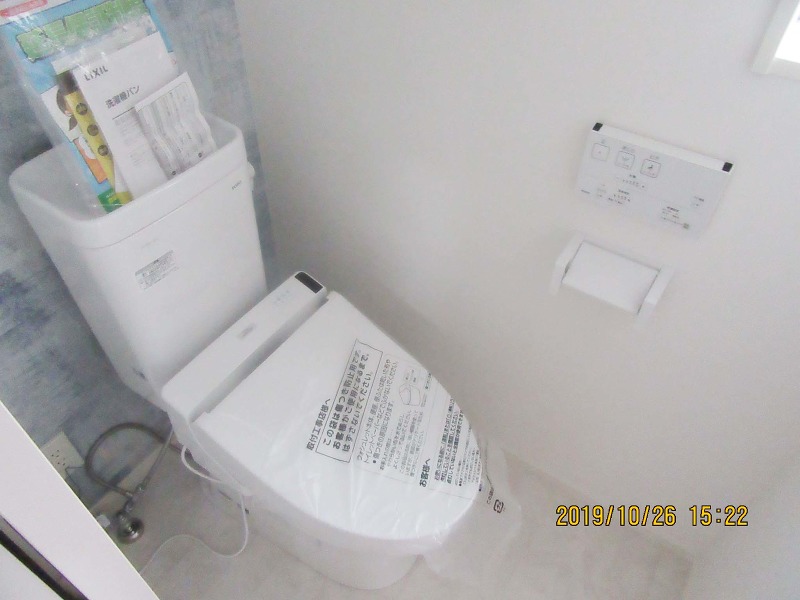

浴室
18週目
バルコニーに手摺がつけられました
雑工事

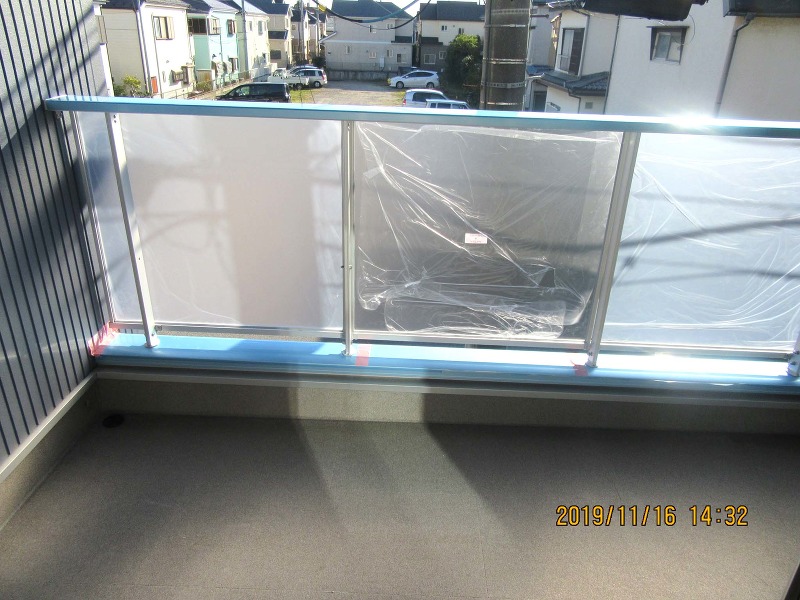

バルコニーに手摺が取り付けられました。
電気工事
小屋裏部屋にエアコンが設置されました。
17週目

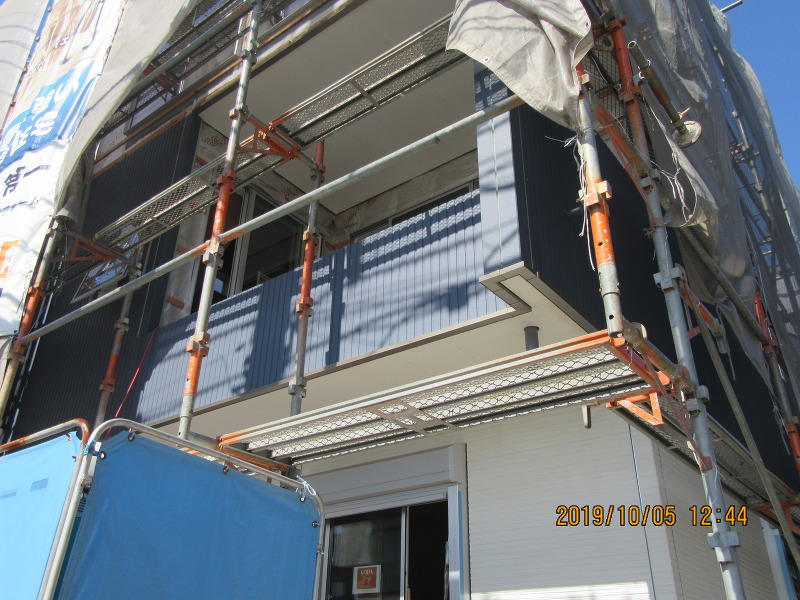

外部足場が解体されました
仮設工事
外部足場が解体されました。
16週目

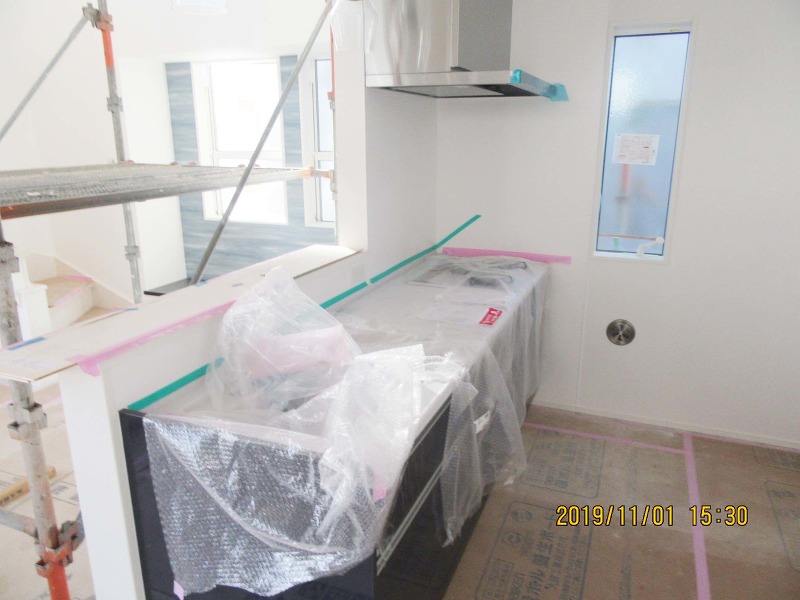

キッチンが取り付けられました
設備工事
キッチンが取り付けられました。

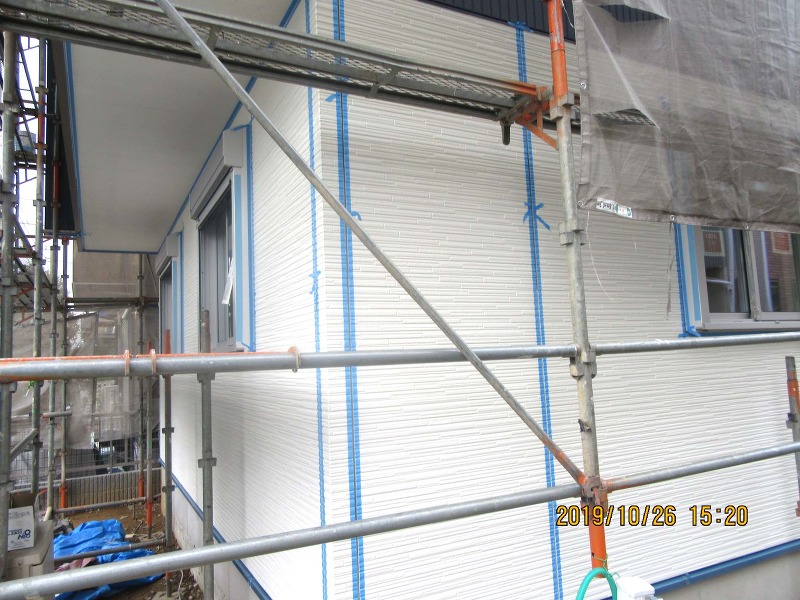

塗装工事
外部塗装中です。
15週目
外壁コーキング中です
外壁工事
コーキング中です。

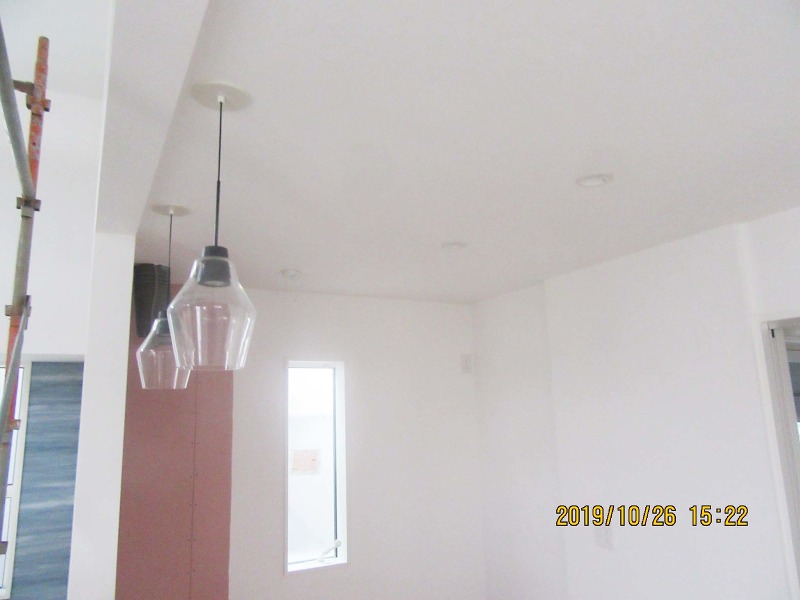

照明器具が取り付けられました。
トイレが設置されました。
内装工事

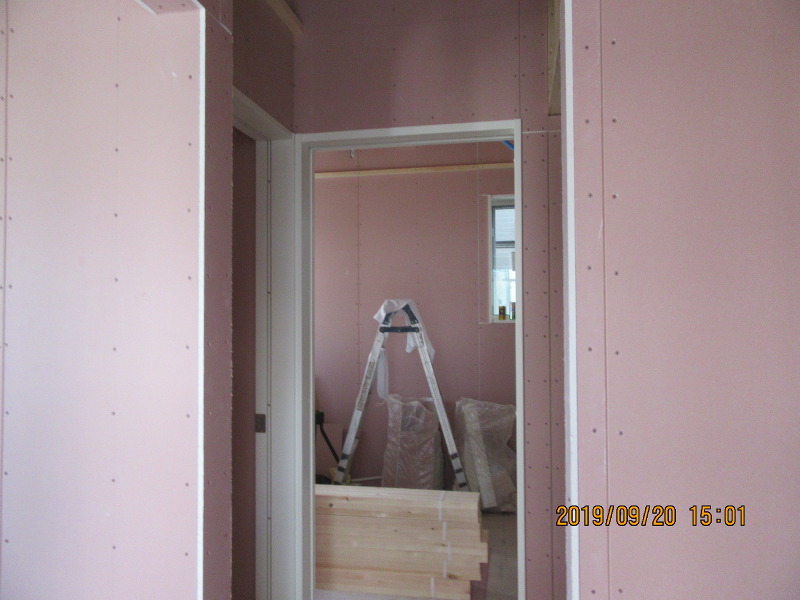

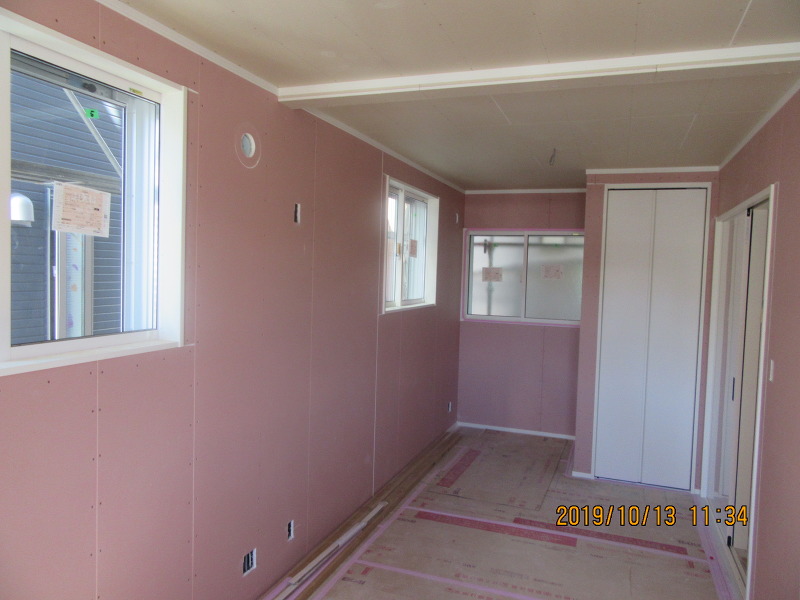

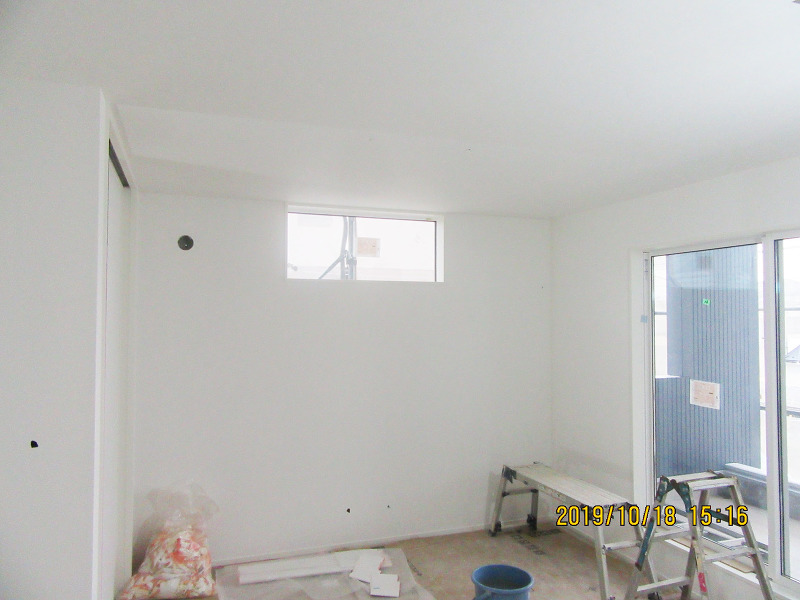

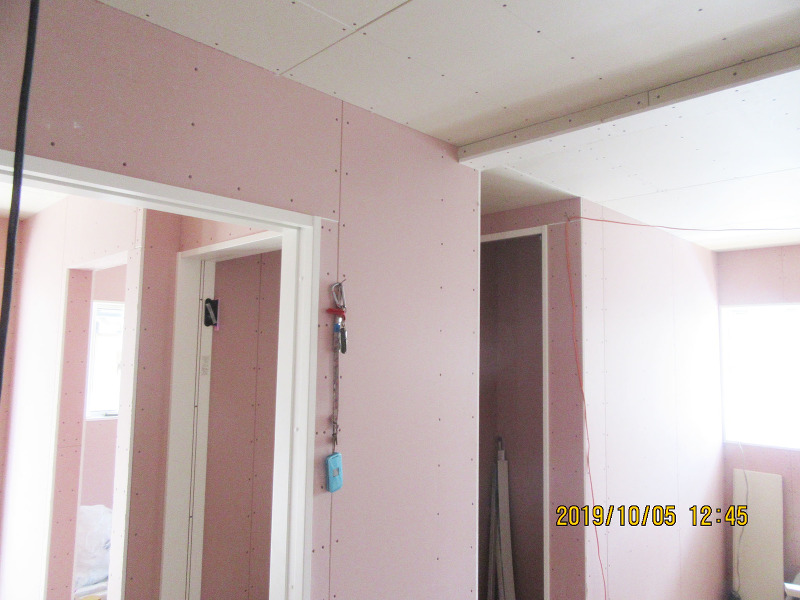

クロス貼り完了です。

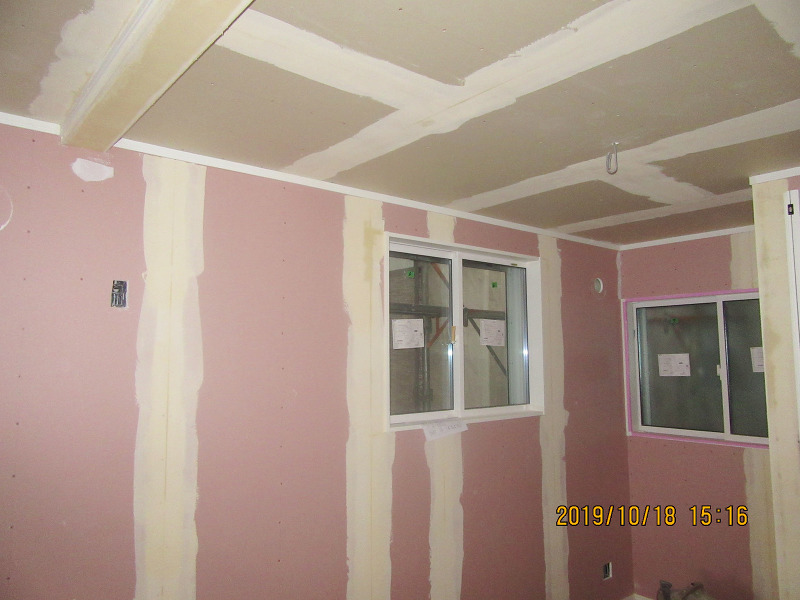

14週目

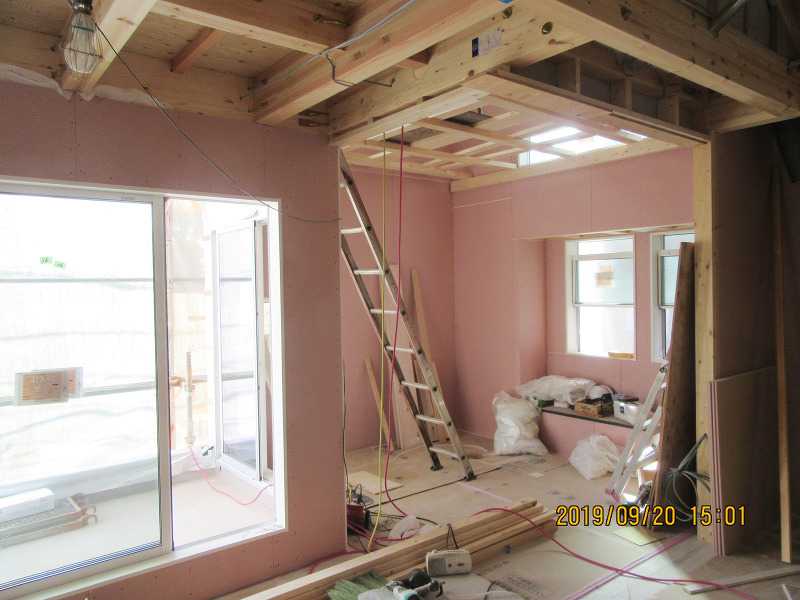

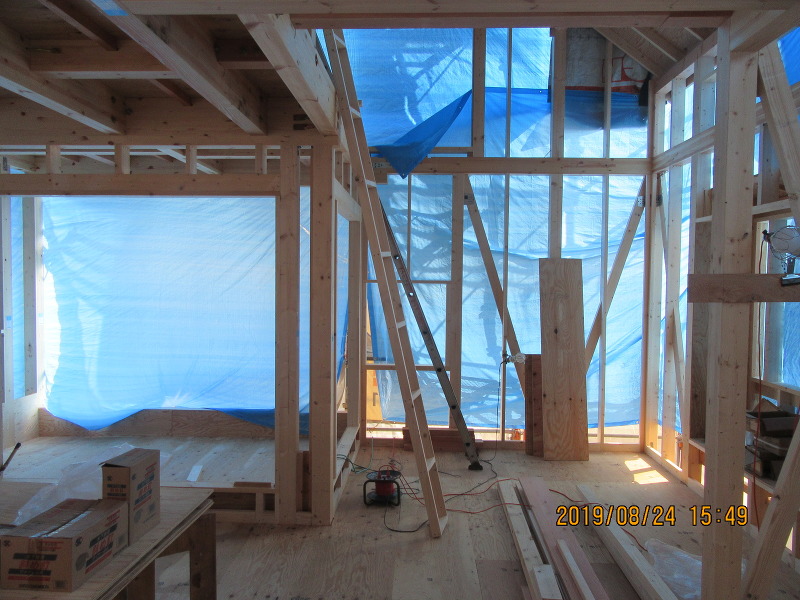

内部に足場が掛けられました
内部足場が掛けられました。
クロス貼りが進んでいます。
クロス下地パテ処理完了です。
13週目
階段の取り付けが完了しました
木工事
階段取り付け完了です。
2階木工事完了です。

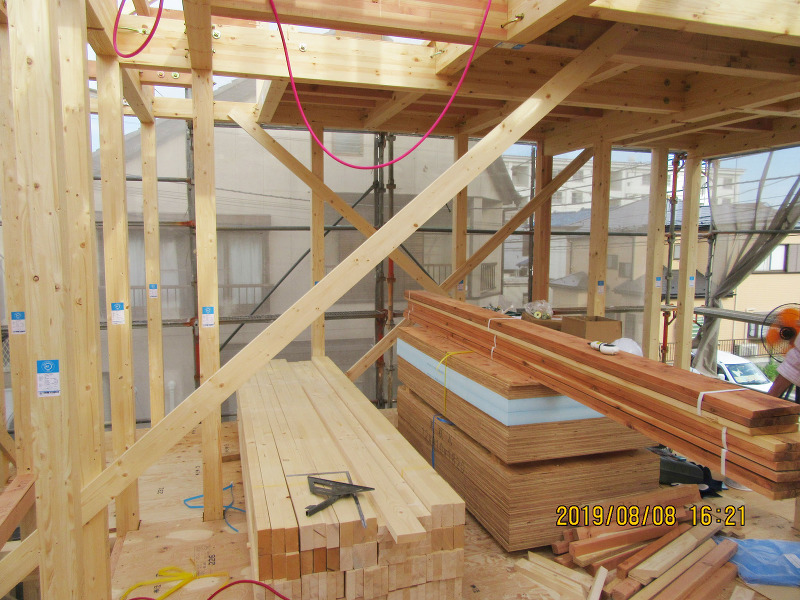

1階木工事完了です。
12週目
サイディング張りが始まっています
サイディング張りが始まっています。
1階壁ボード張り、建具枠取り付け完了です。

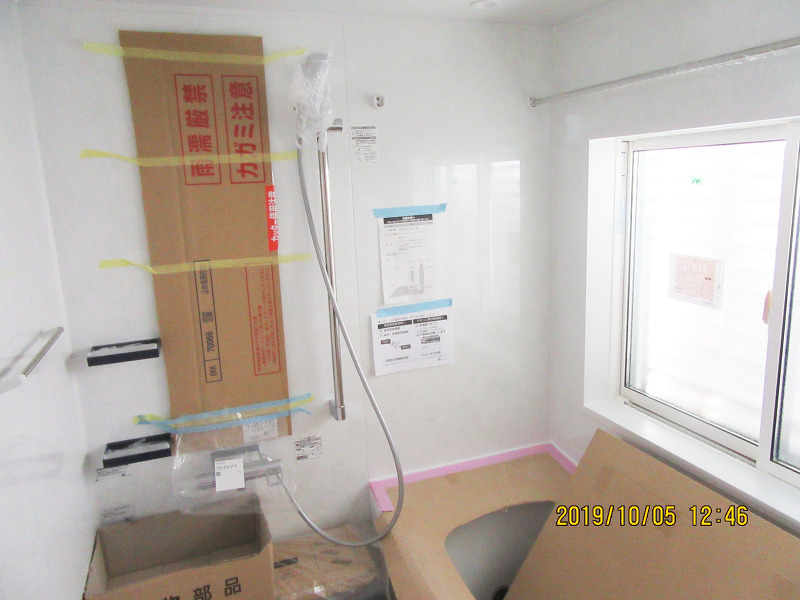

ユニットバスが設置されました。
2階木工事ほぼ完了です。
小屋裏への階段取り付け完了です。
11週目

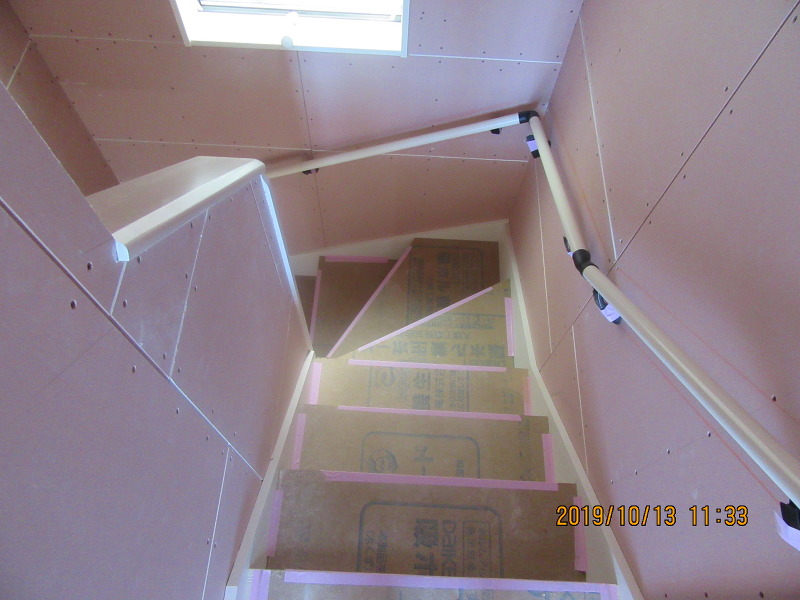

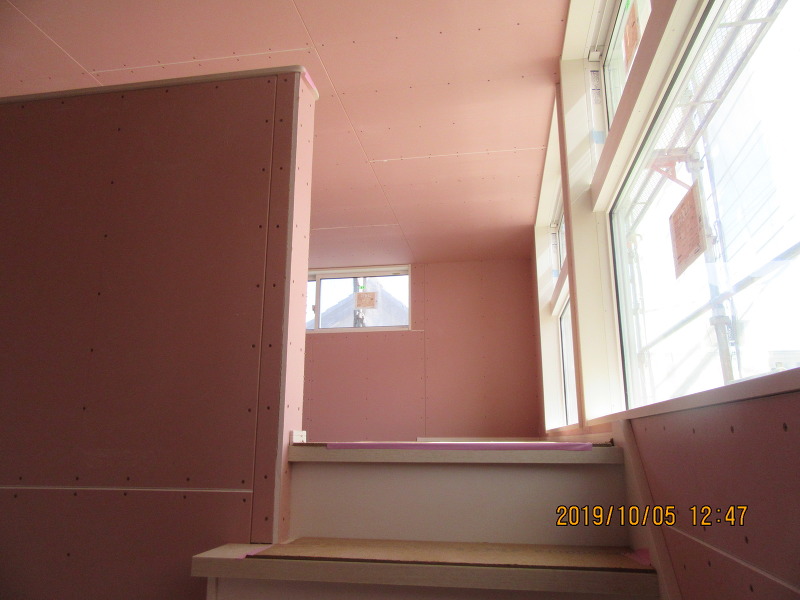

小屋裏部屋のボード張りが終わりました
小屋裏部屋のボード張り完了です。

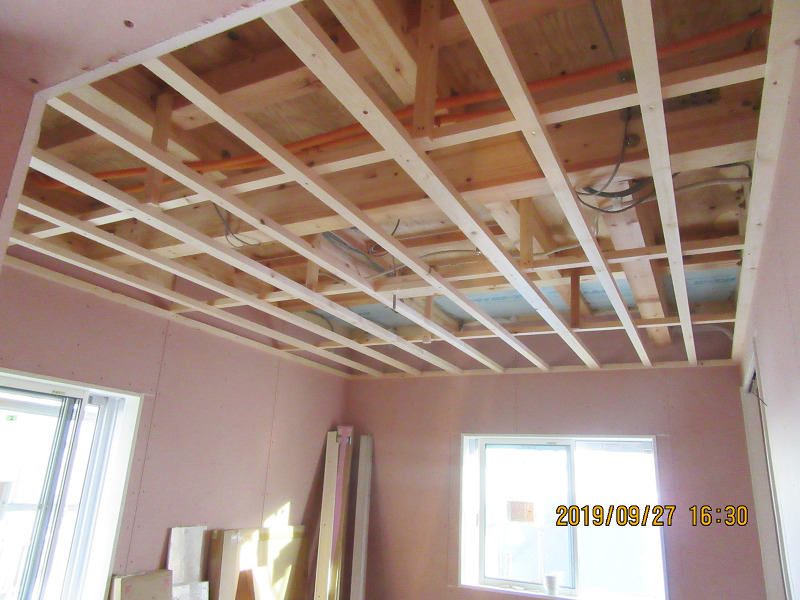

天井下地が組まれました。

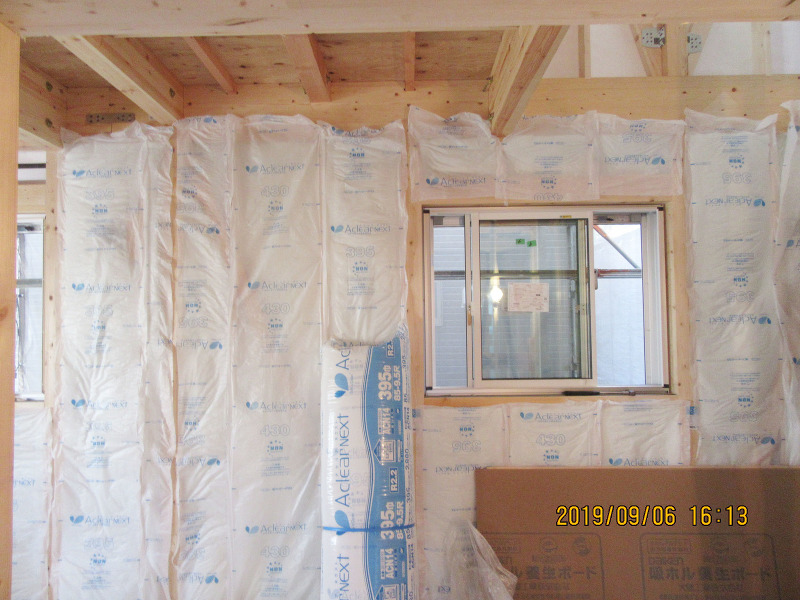

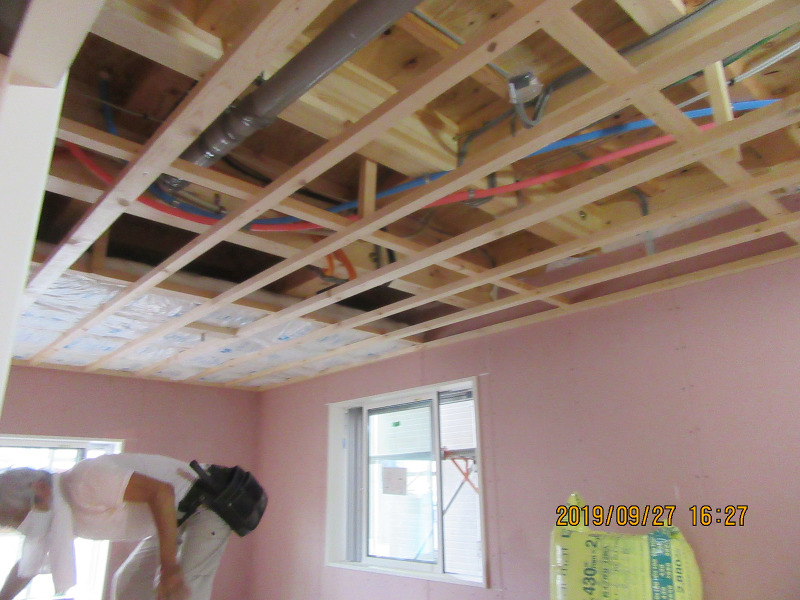

天井に断熱材が充填中です。
10週目

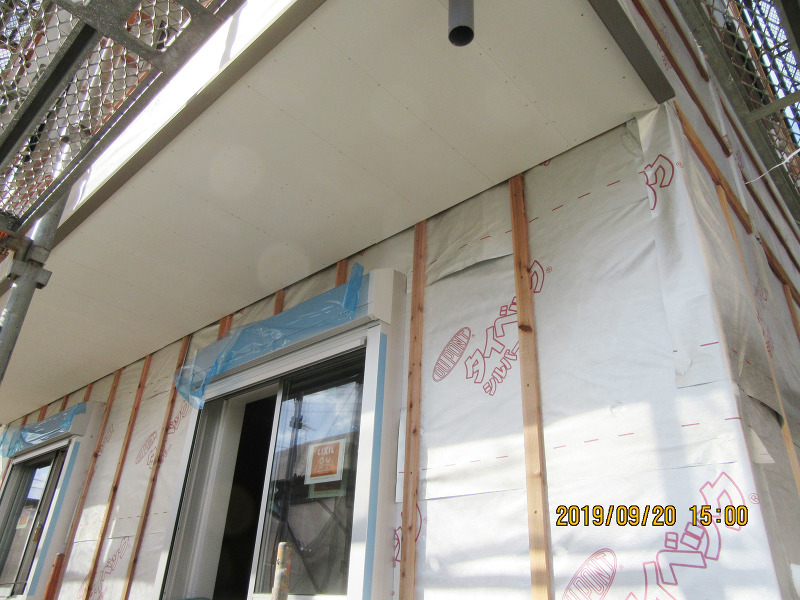

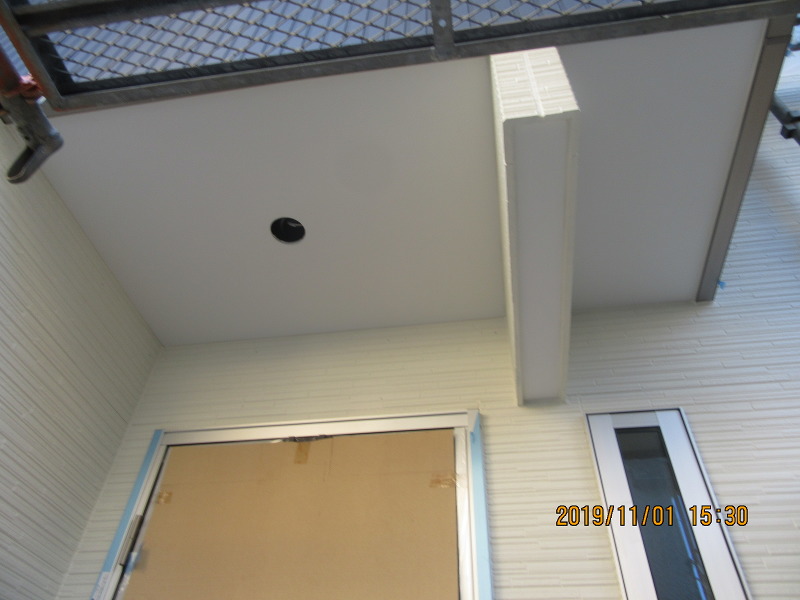

軒天が取り付けられました
軒天が取り付けられました。
建具枠が取り付けられました。
壁ボード張りが進んでいます。
9週目

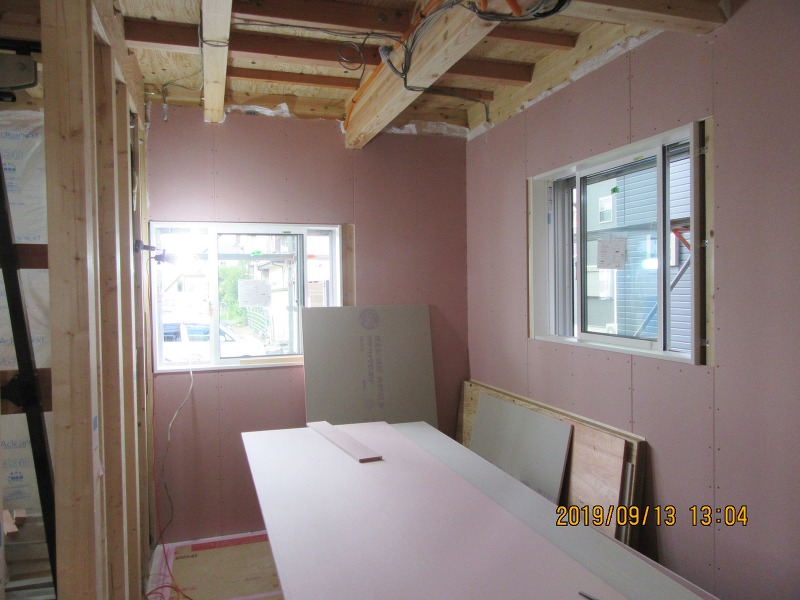

壁のボード張りが進んでいます
壁ボード張り進行中です。

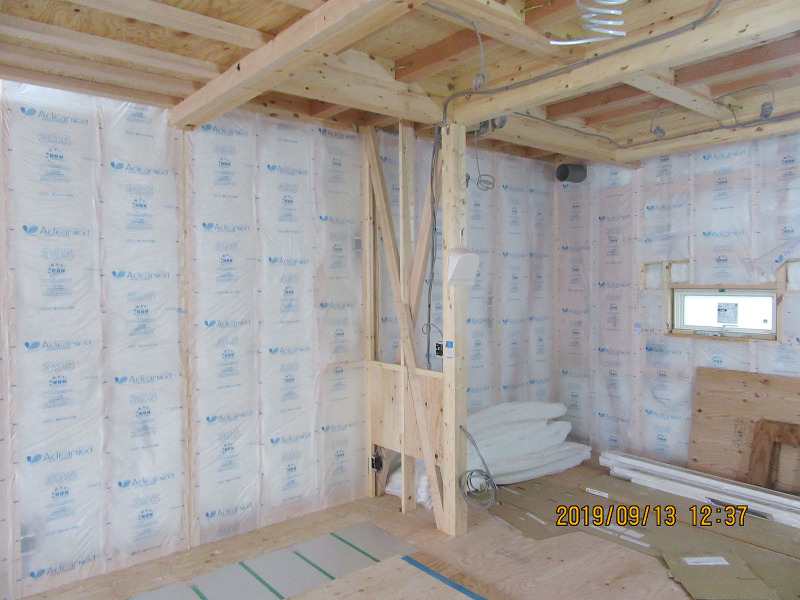

壁断熱材充填完了です。

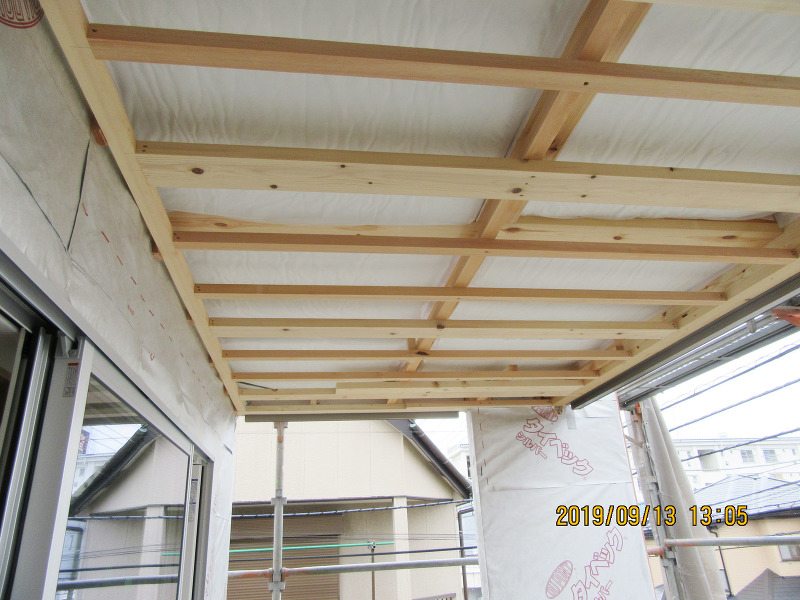

軒天下地が組まれました。
8週目

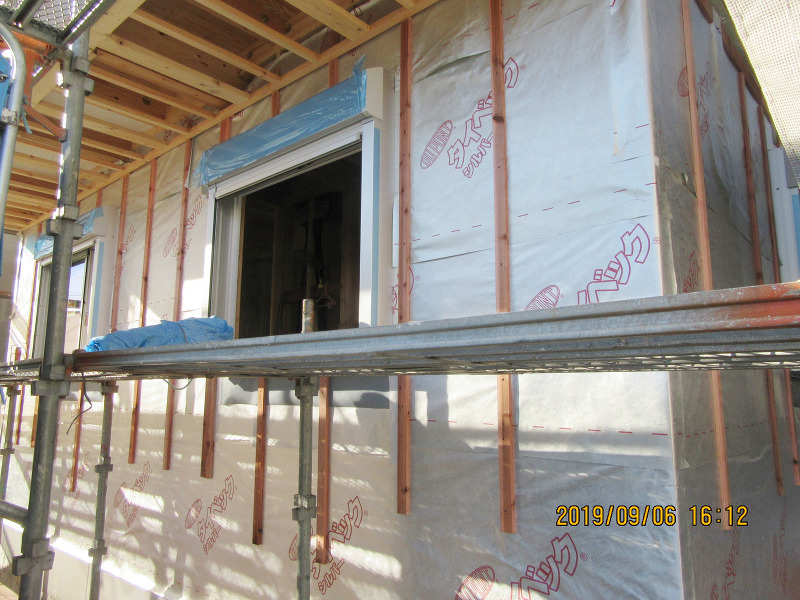

外部のタイベック張り、通気胴縁取り付けが完了しました
外部タイベック張り、通気胴縁取り付け完了です。
壁断熱材充填中です。
床フローリングが張られました。

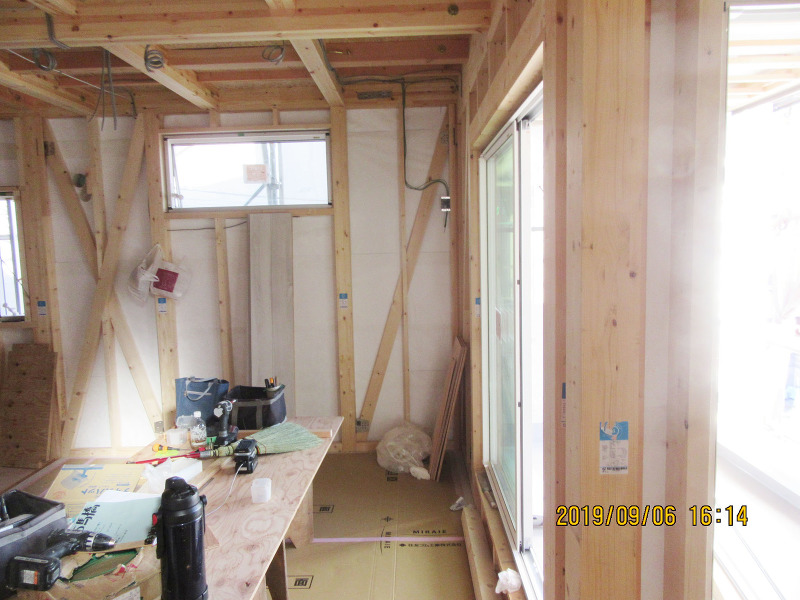

内部電気配線中です。
サッシが取り付けられました。
7週目

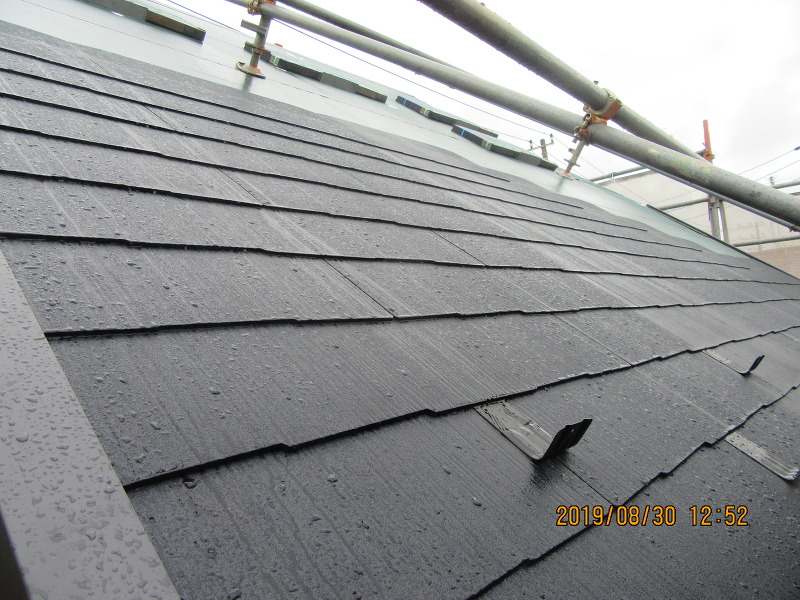

コロニアルを葺いています
屋根工事
コロニアル葺き中です。
小屋裏にタイベックが張られました。
防水工事

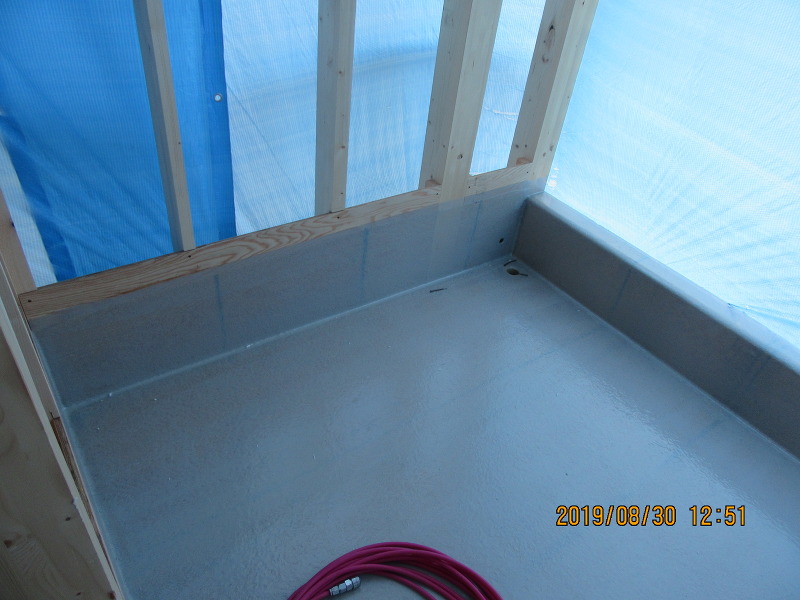

バルコニー防水完了です。

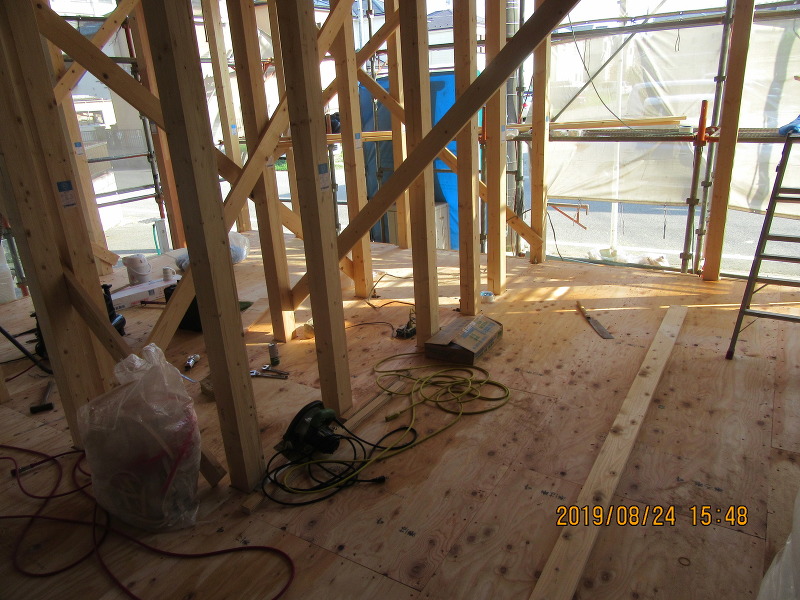

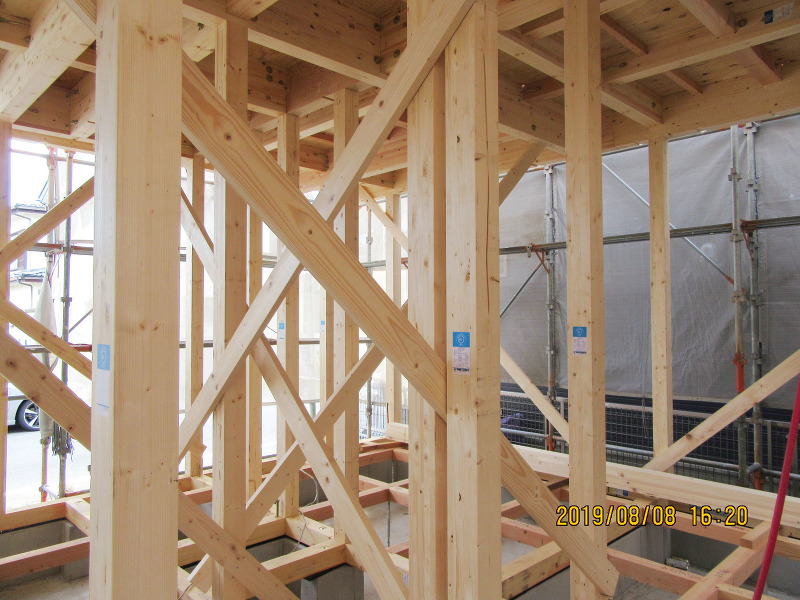

1階構造躯体完了です。
6週目
ルーフィングが張られました
ルーフィングが張られました。

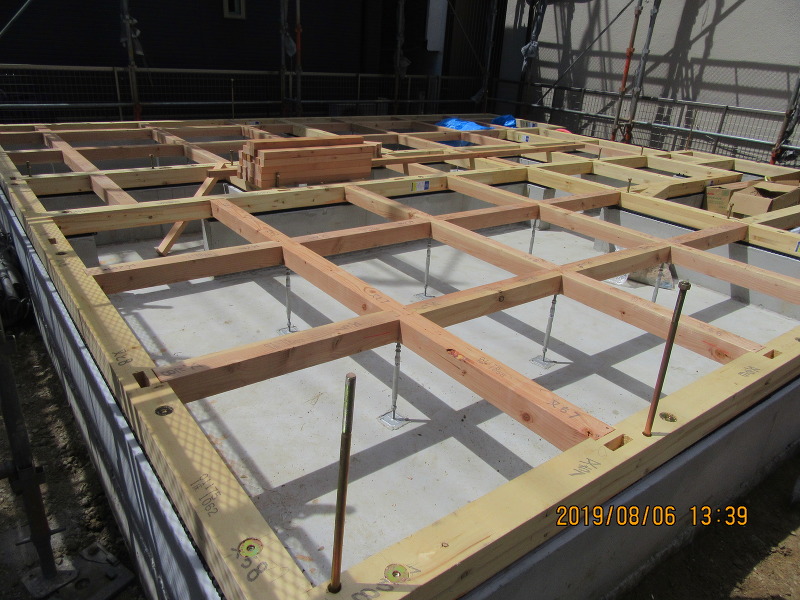

1階床下地合板が張られました。

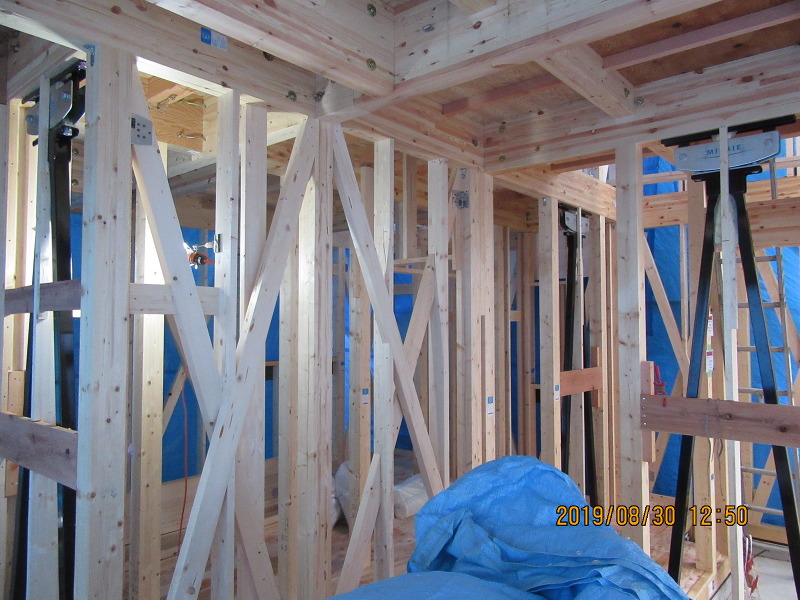

2階構造躯体完了です。
5週目

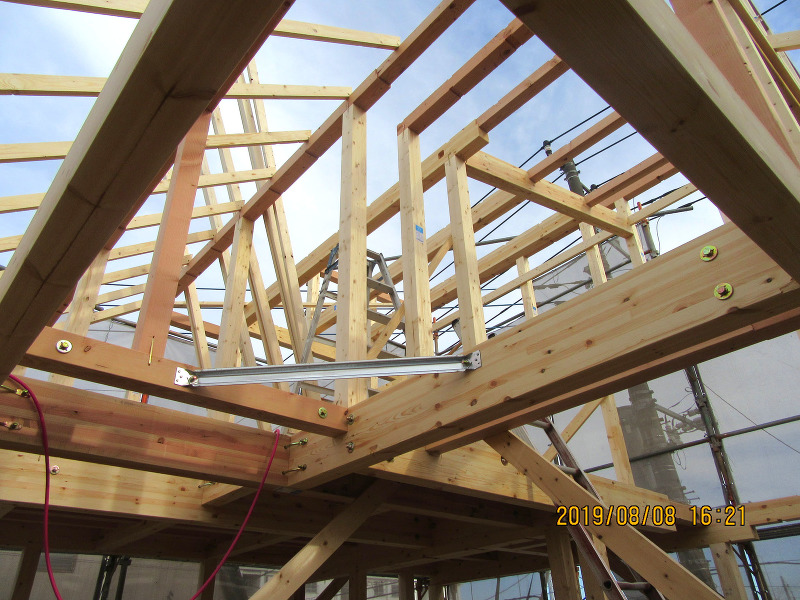

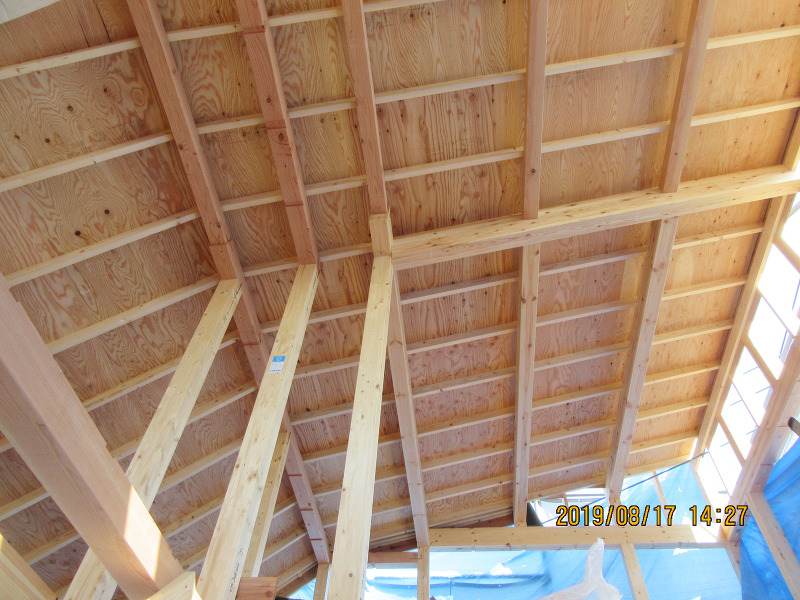

小屋組みが完成しました
小屋組み完了です。
4週目

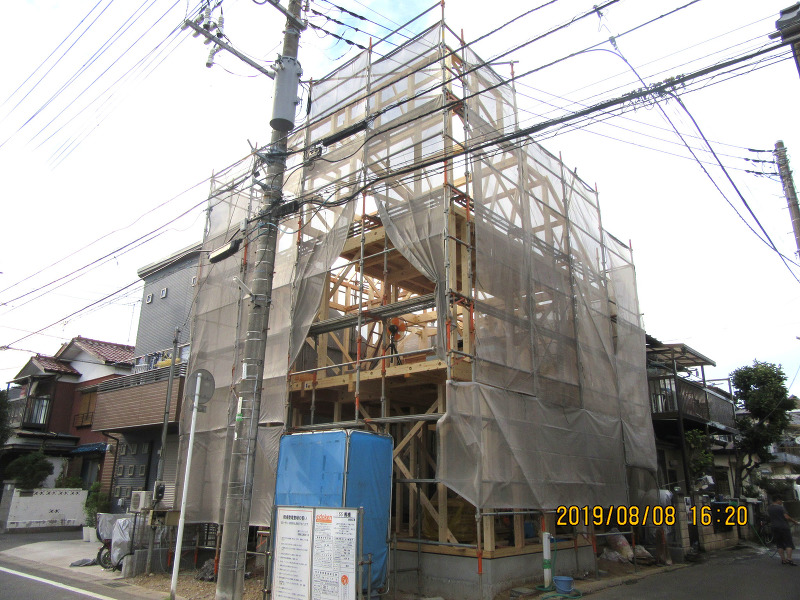

上棟しました
上棟しました。
土台を敷きました。
1階建て方完了です。
2階建て方完了です。
上棟完了です。
3週目
基礎の型枠を解体しています
基礎工事
型枠解体中です。
2週目

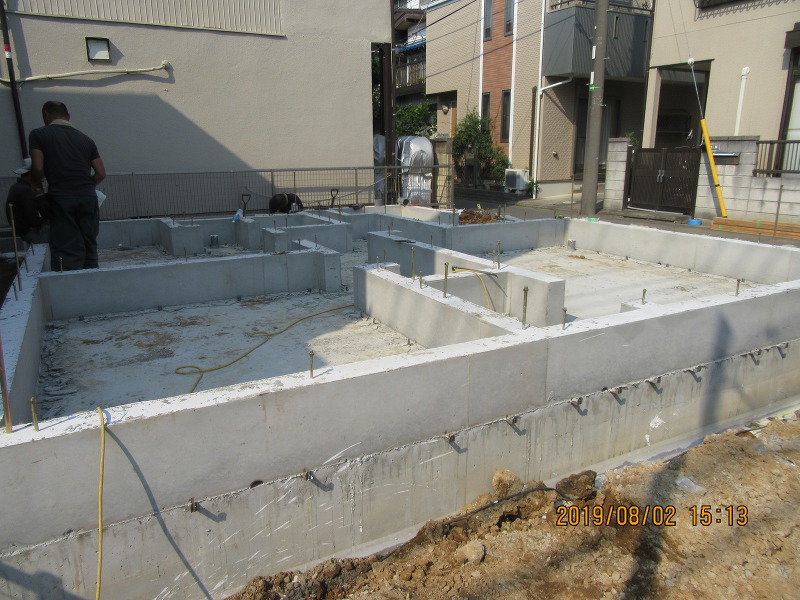

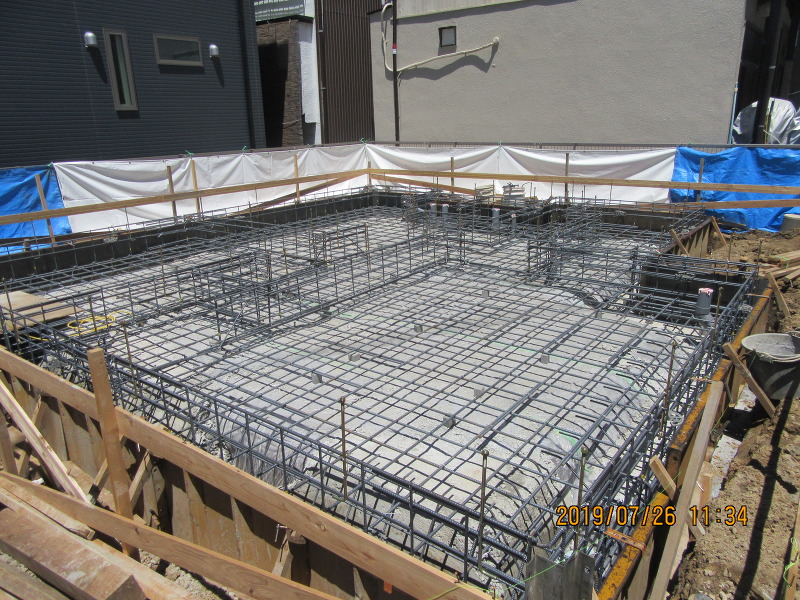

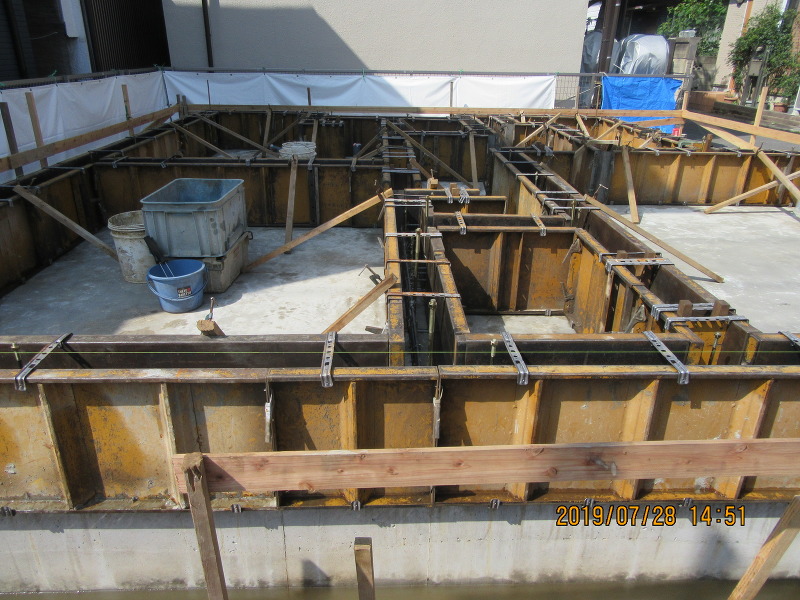

基礎工事をしています
基礎配筋完了です。
コンクリートが打設されました。
1週目

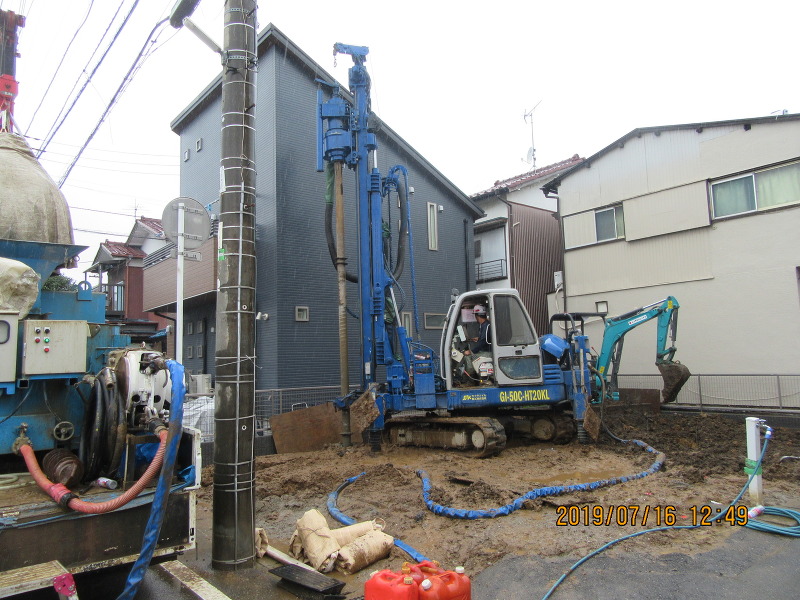

地盤改良工事をしました
地盤改良工事

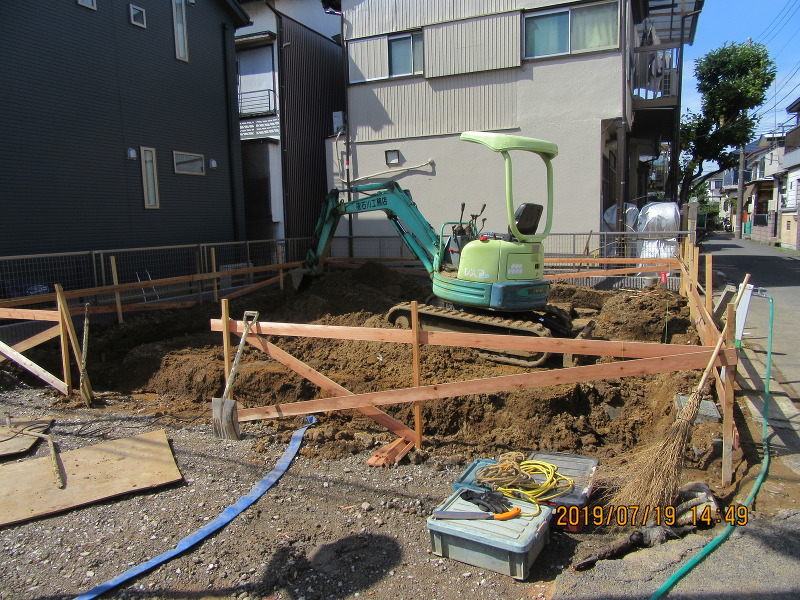

地盤改良工事中です。
やり方が出されました。

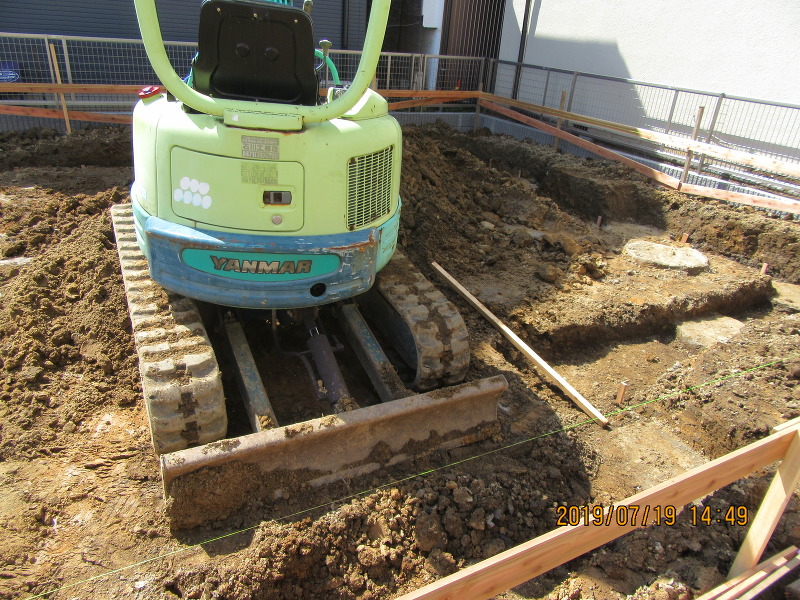

根切り作業中です。
