19週目

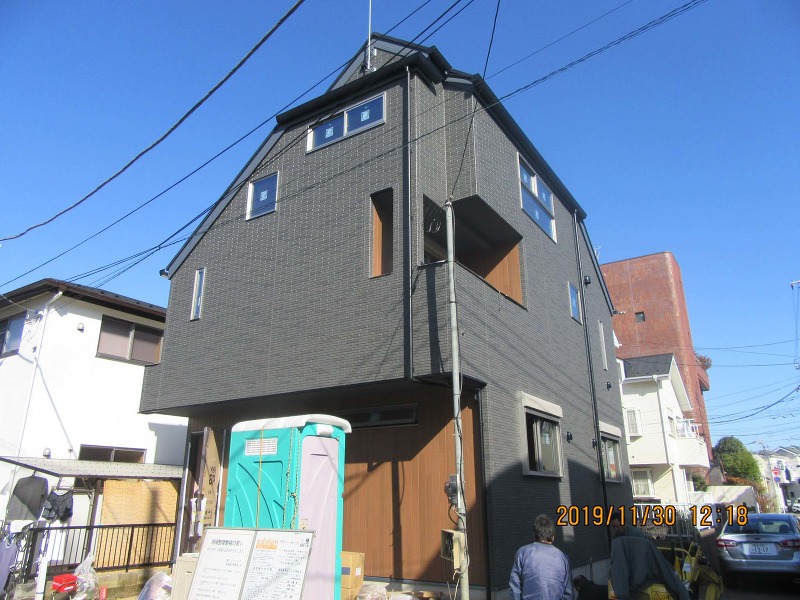

完成外観です
建物完成
完成外観。

内部クリーニング完了

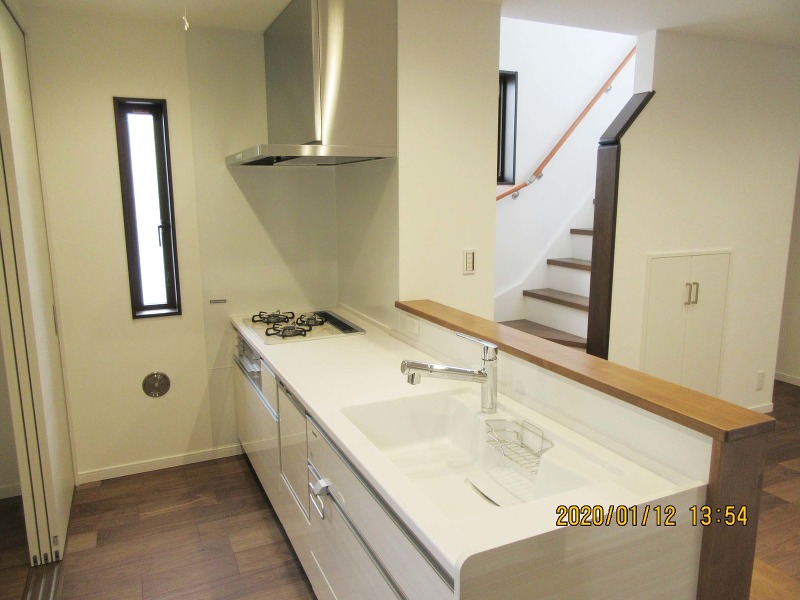

キッチンです。
リビングからキッチン。
リビングのキャットウォークです。

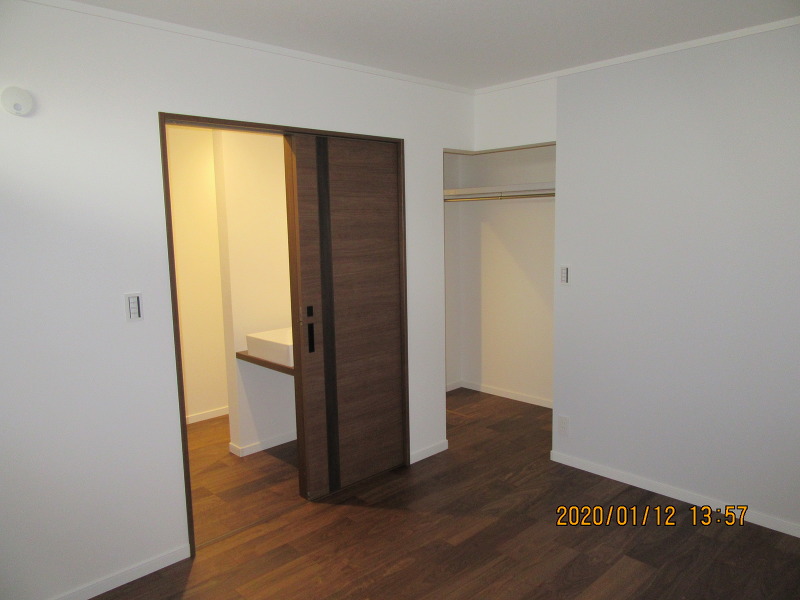

1階洋室。
18週目

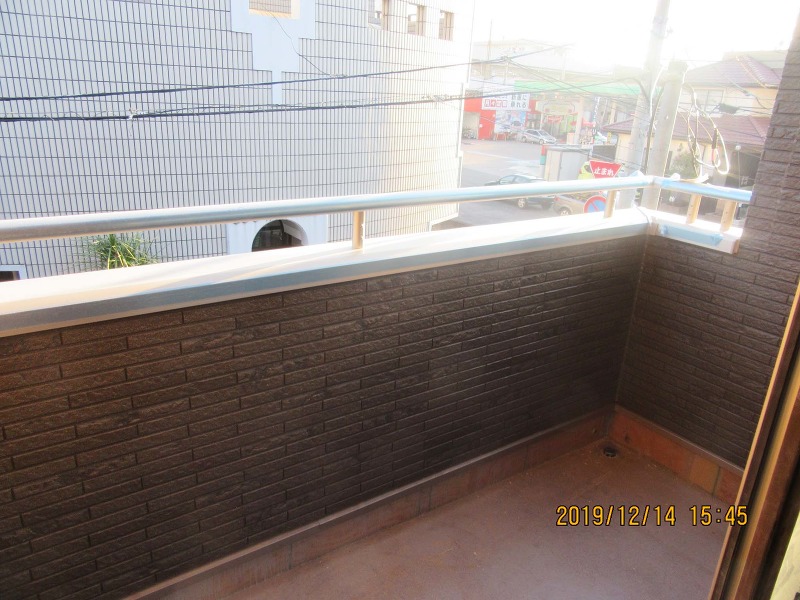

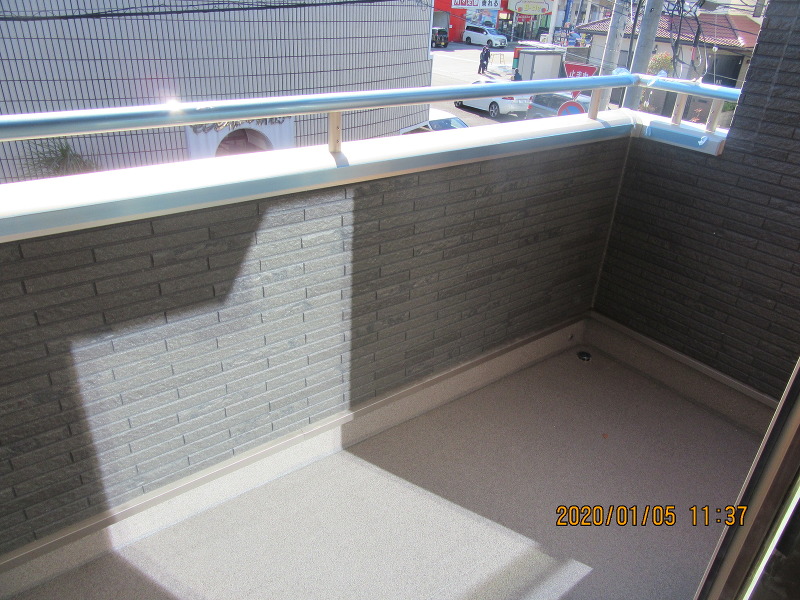

バルコニーの手摺取り付け、床仕上げが完了しました
内装工事

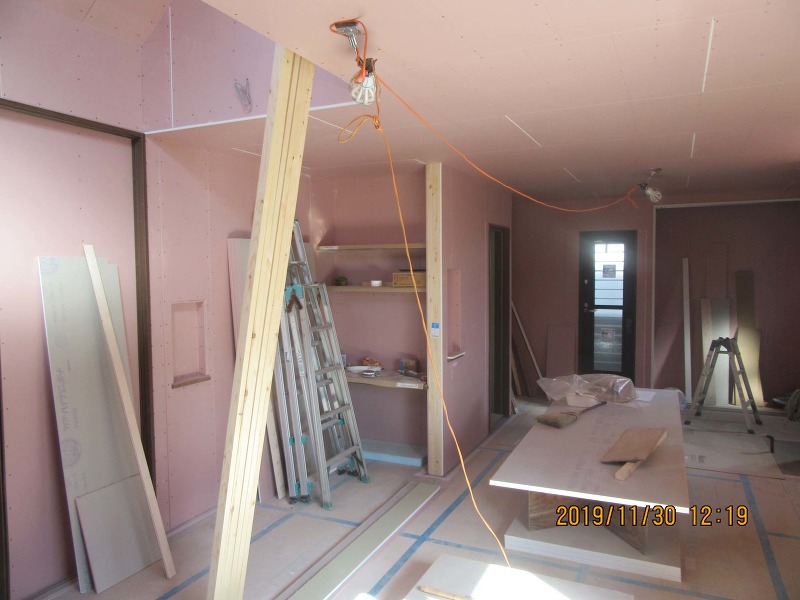

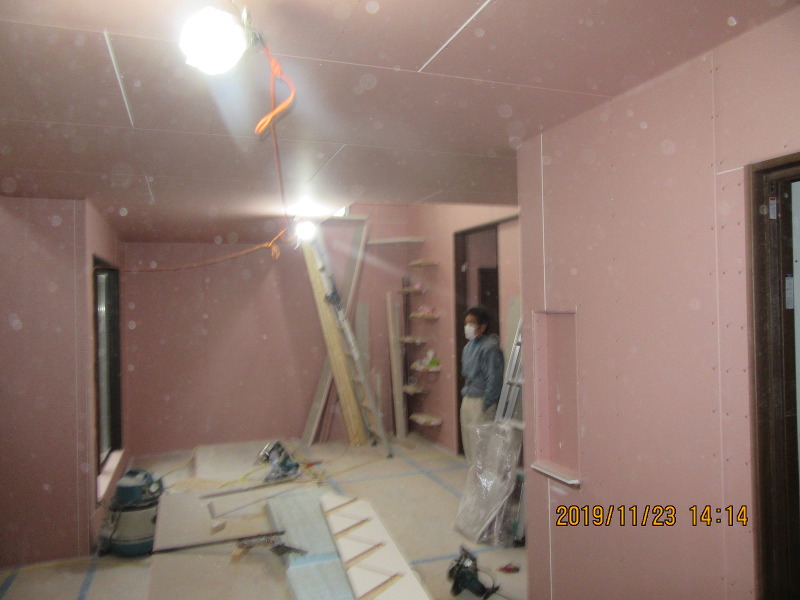

クロス貼り完了です。
雑工事
バルコニーの手摺取り付け、床仕上げ完了です。
17週目
キッチンが設置されました
クロス工事準備中です。
設備工事
キッチンが設置されました。
16週目

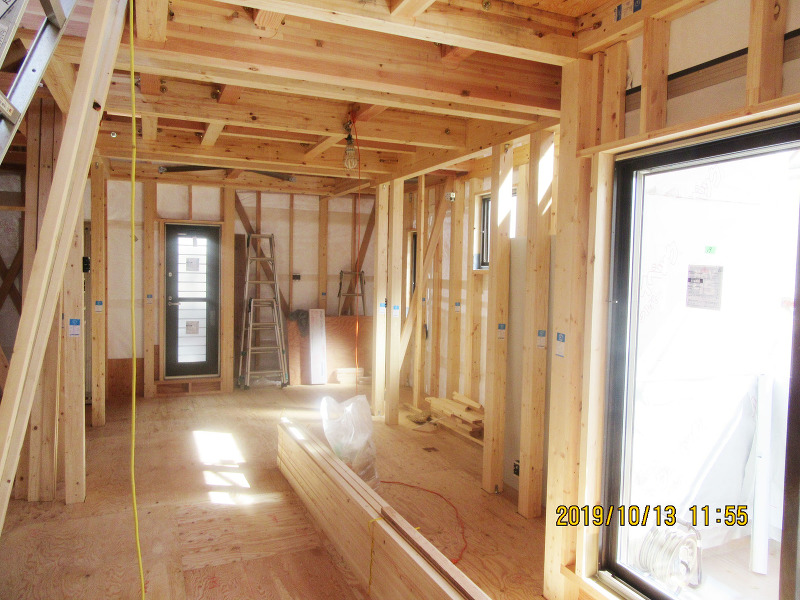

木工事完了です

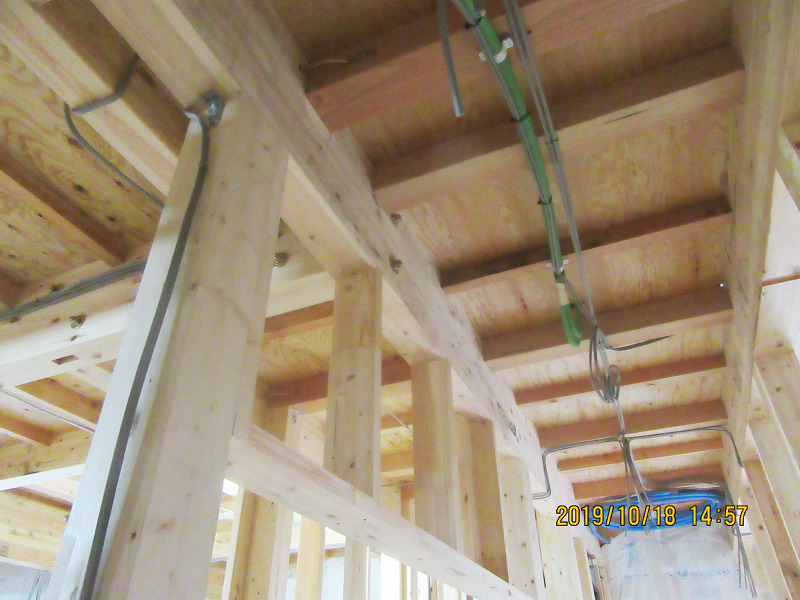

木工事

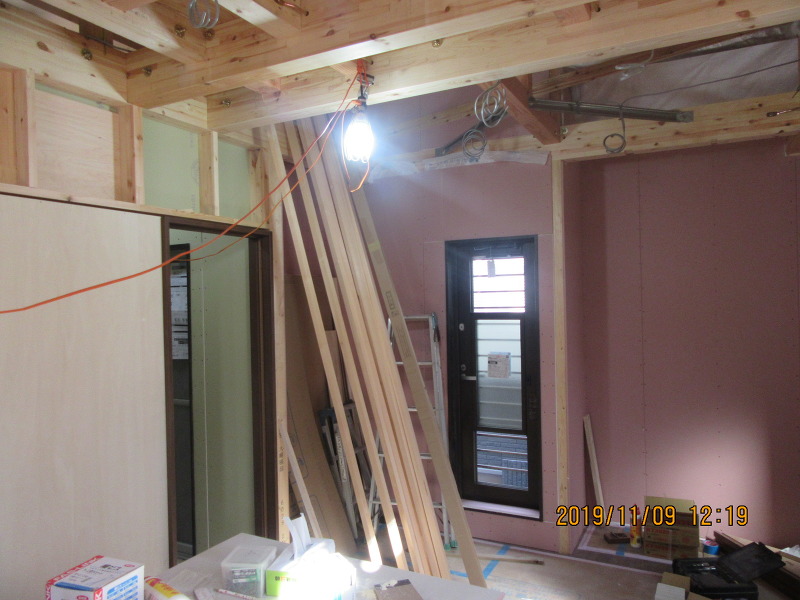

木工事完了です。
バルコニーの手摺が取り付けられました。
タイル工事
玄関タイルが貼られました。
15週目

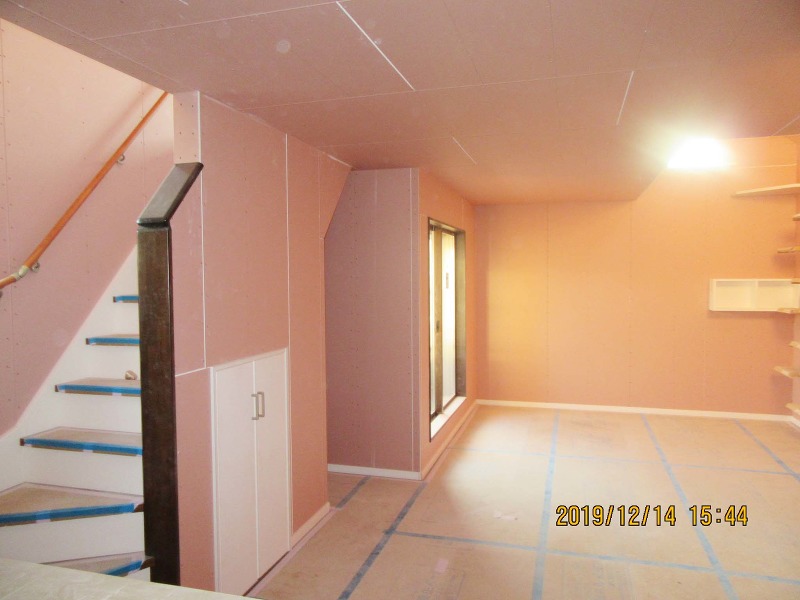

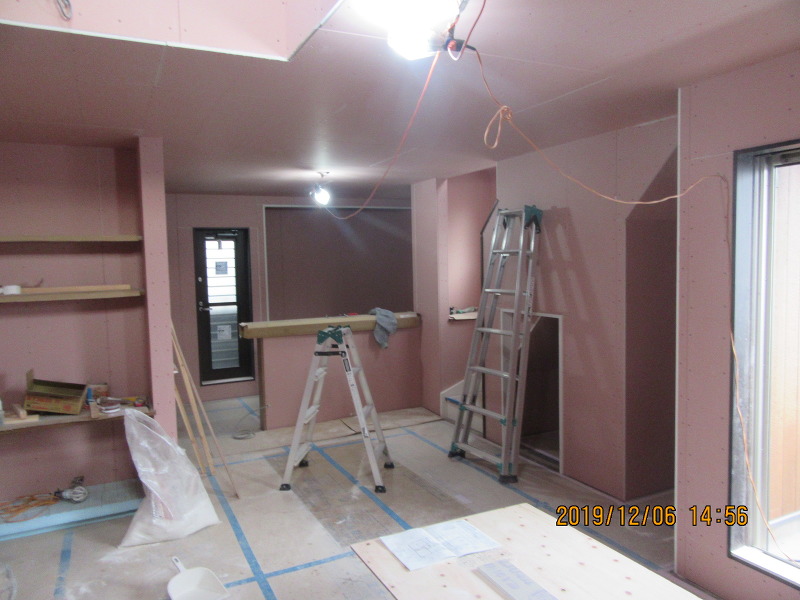

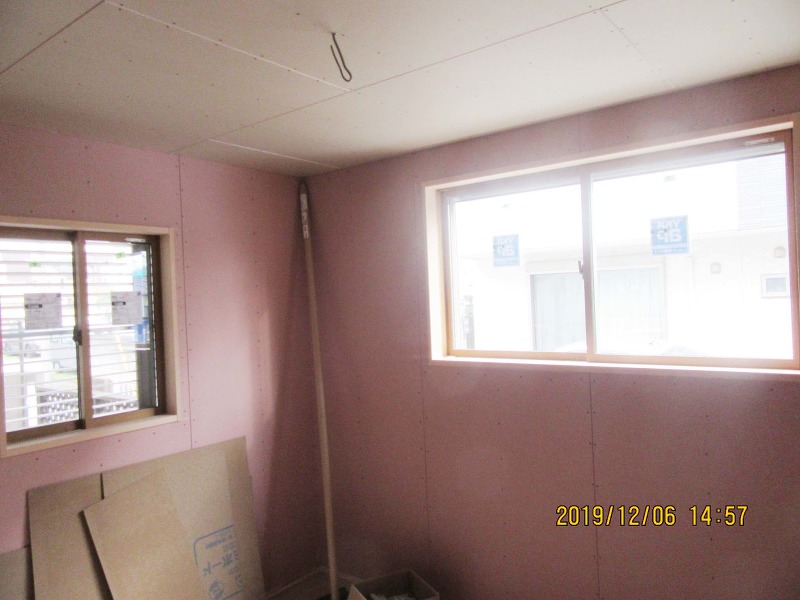

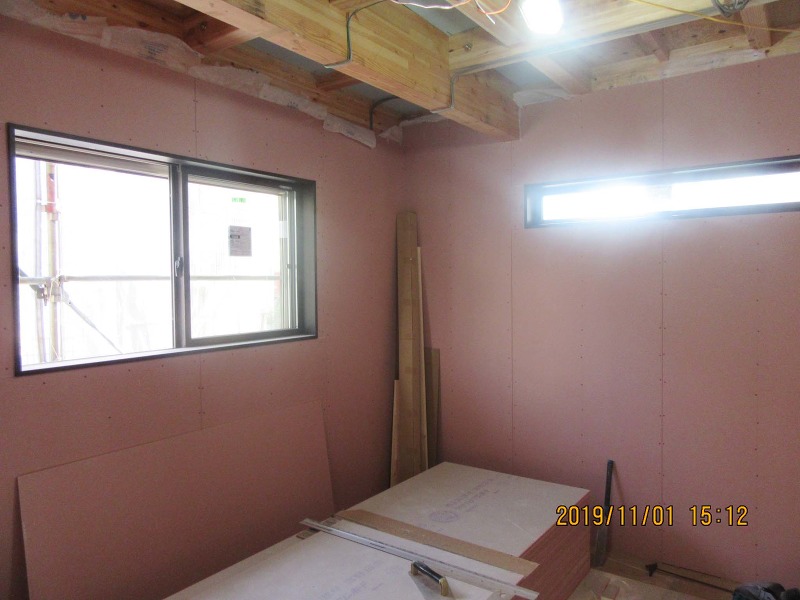

1階壁と天井ボード張り完了です
1階壁、天井ボード張り完了です。
2階壁、天井ボード張り完了です。
14週目

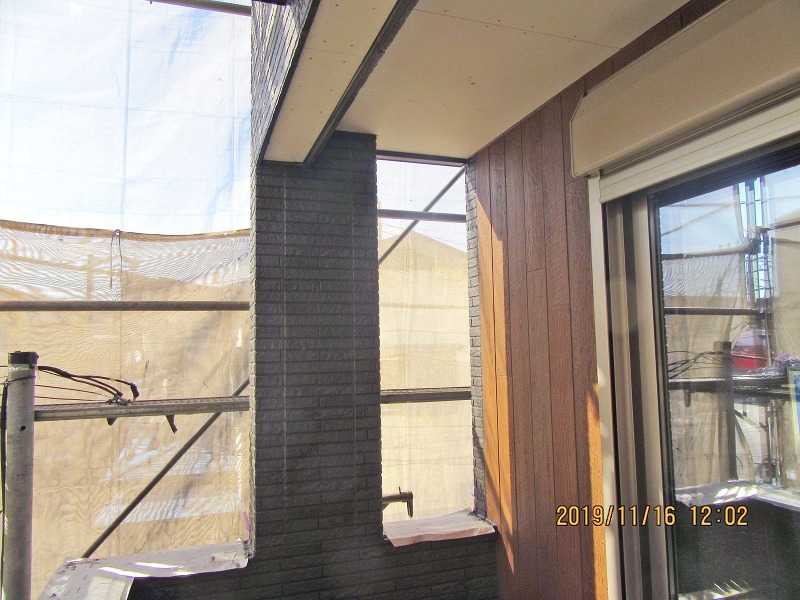

外部足場が解体されました
仮設工事

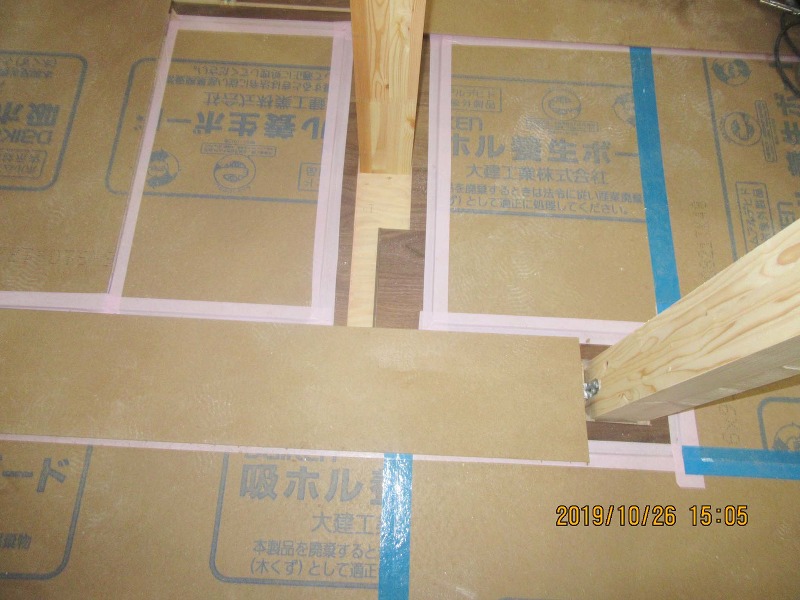

1階ボード張りが進んでいます。

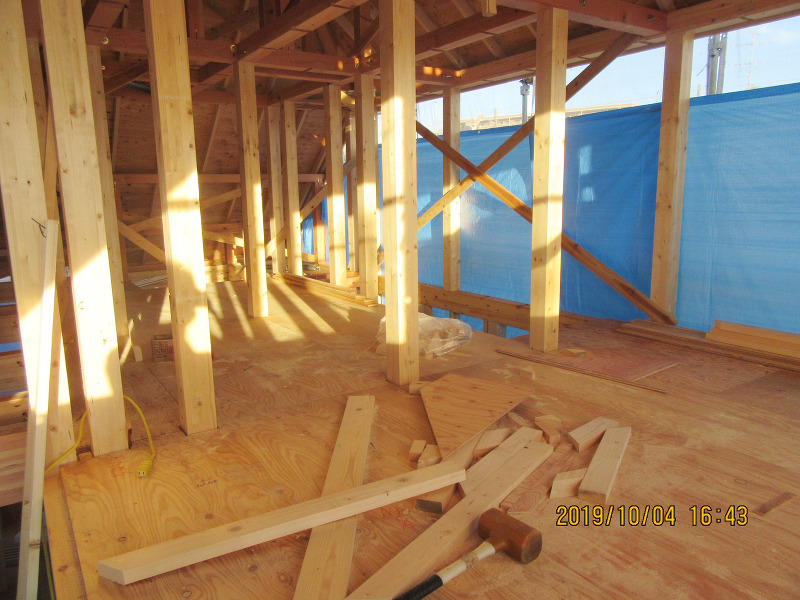

階段が取り付けられました。

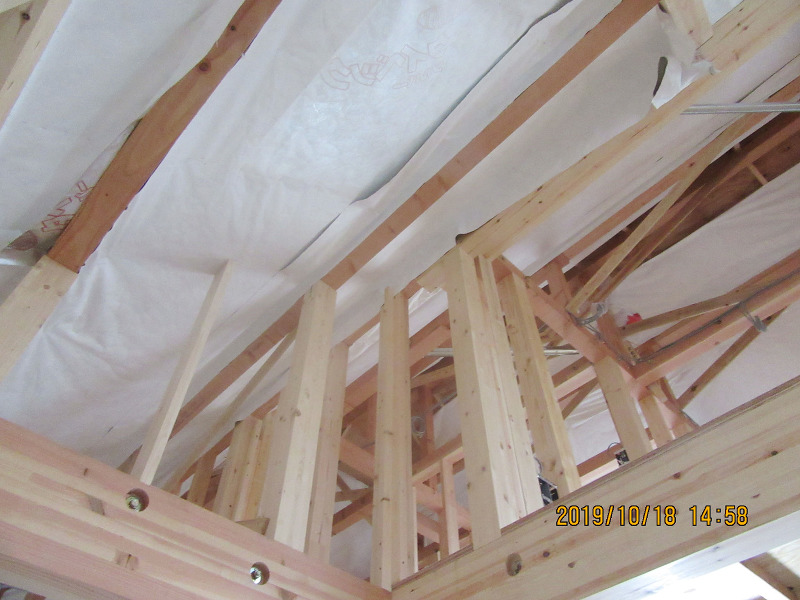

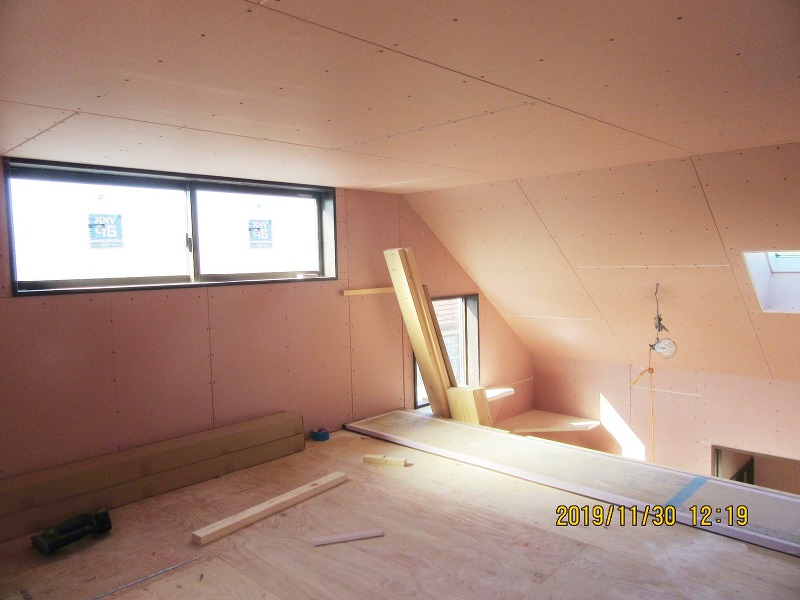

小屋裏部屋のボードが張られました。
13週目

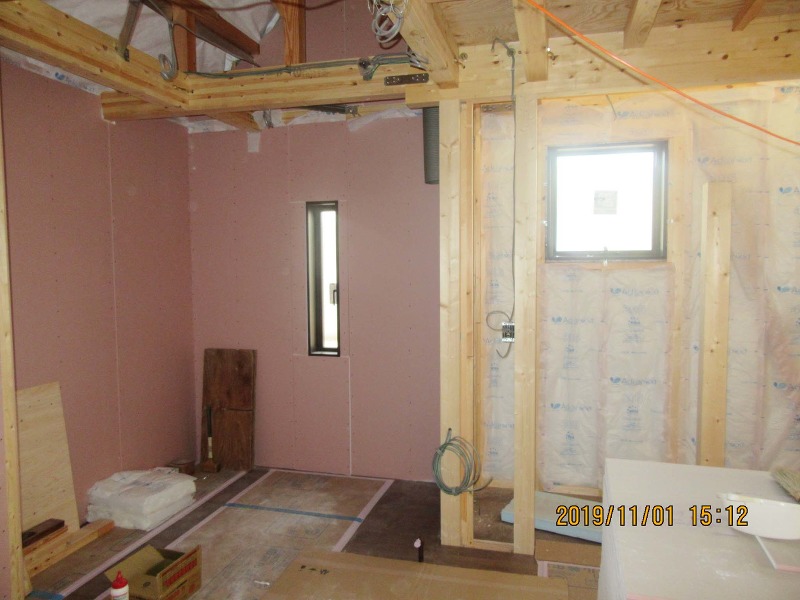

2階の天井ボードが取り付けられました
2階の天井ボードが取り付けられました。

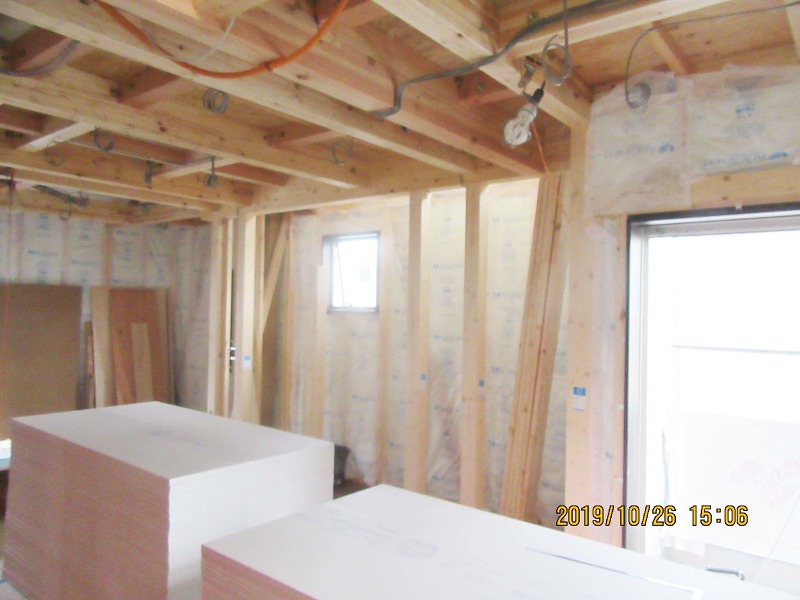

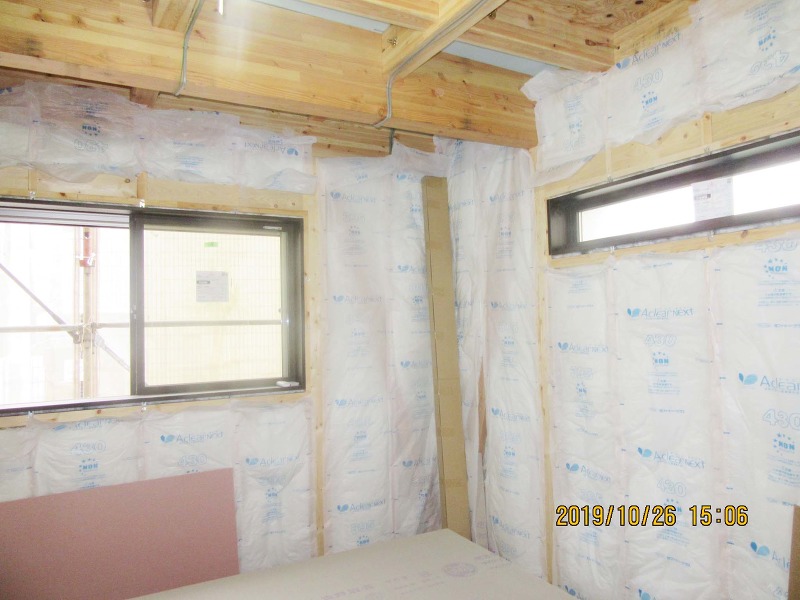

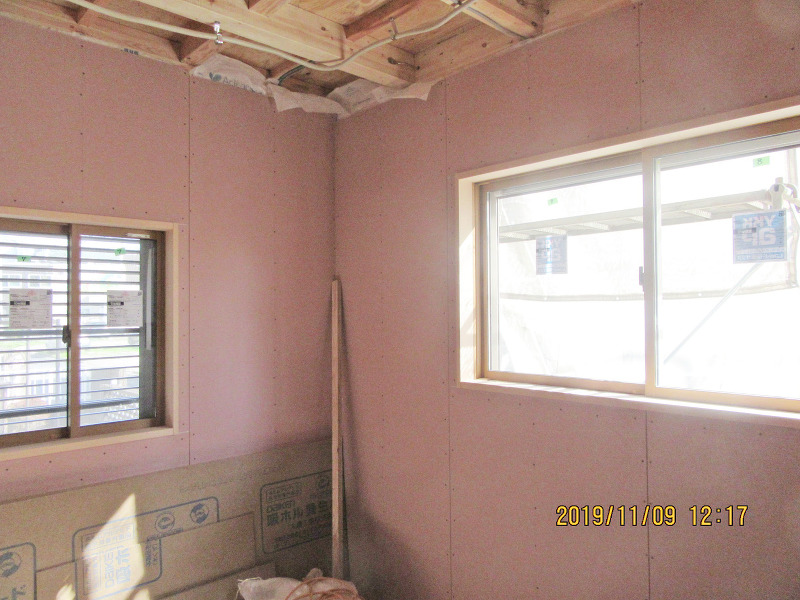

小屋裏部屋の天井に断熱材が充填されました。
塗装工事
外部塗装完了です。
12週目

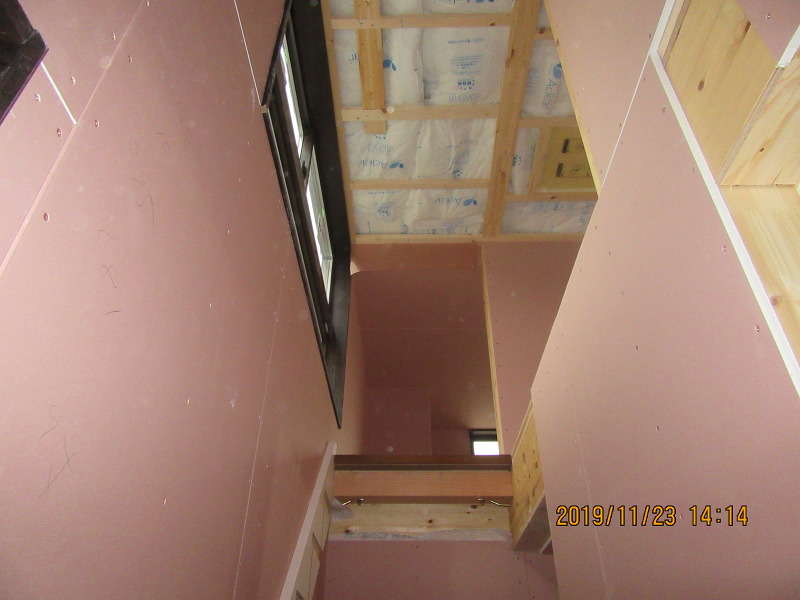

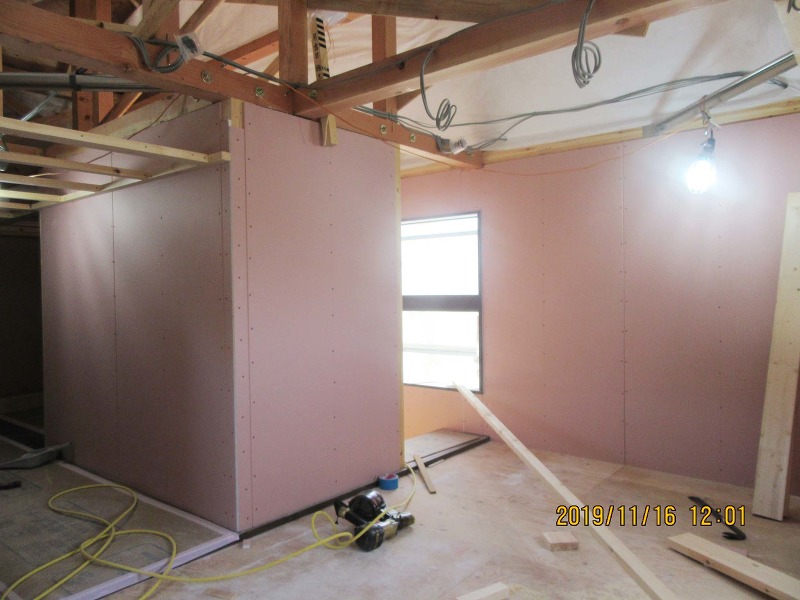

小屋裏部屋の壁ボード張り完了です
2階壁ボード張り完了です。
外壁工事

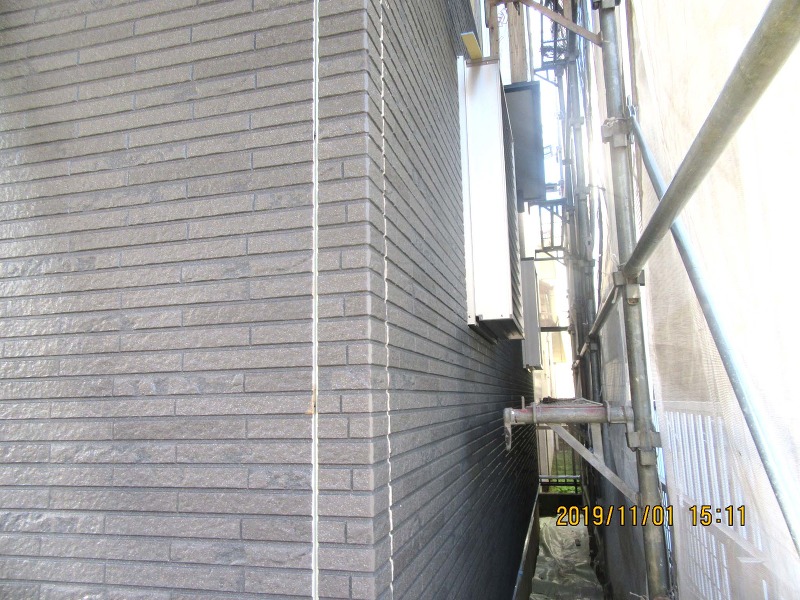

サイディング張り完了です。
11週目
2階の壁ボード張りがほぼ完了しました
2階壁ボード張りほぼ完了です。

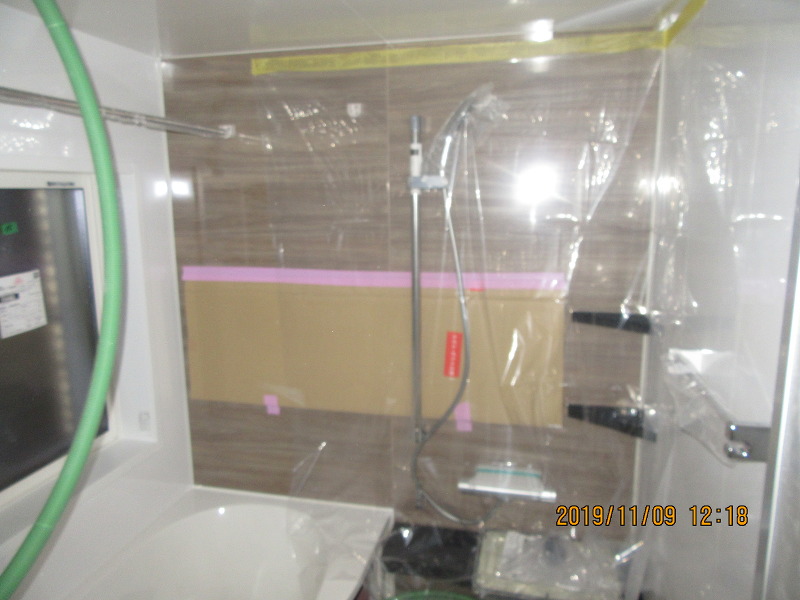

ユニットバスが設置されました。
1階壁ボード張り、建具枠取り付けが進んでいます。

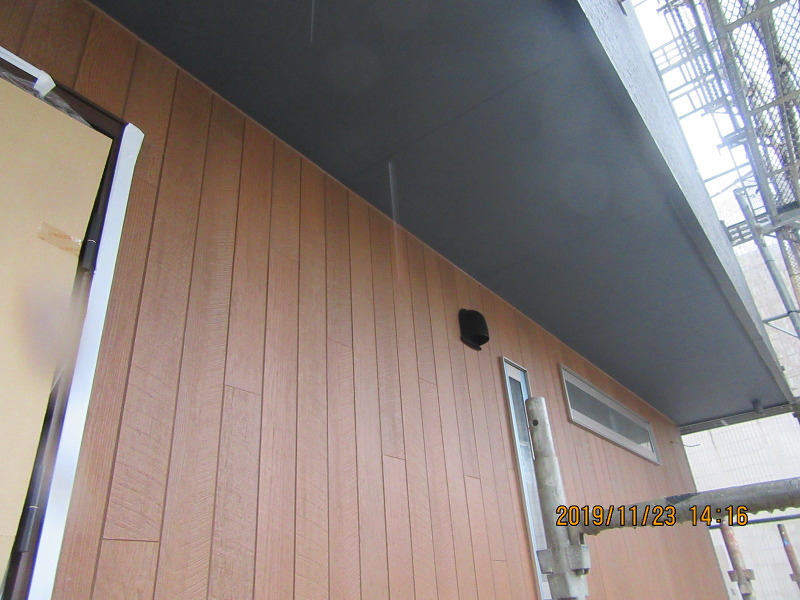

サイディング張りが進んでいます。
10週目
サイディング張りが始まっています
サイディング張りが始まっています。
2階壁ボード張りが進んでいます。
1階壁ボード張りが始まっています。
9週目
窓枠取り付け完了です
窓枠取り付け完了です。
床フローリングが張られました。
壁ボード張りが始まっています。
2階断熱材充填完了です。
軒天下地が組まれました。
8週目
小屋裏にタイベックが張られました
小屋裏にタイベックが張られました。

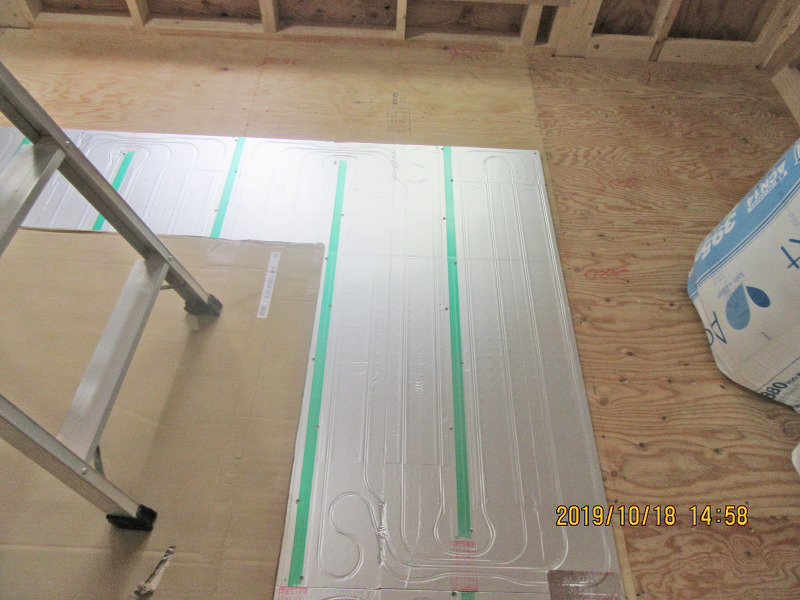

床暖房パネルが設置されました。
電気工事

内部電気配線中です。
壁断熱材充填中です。

7週目

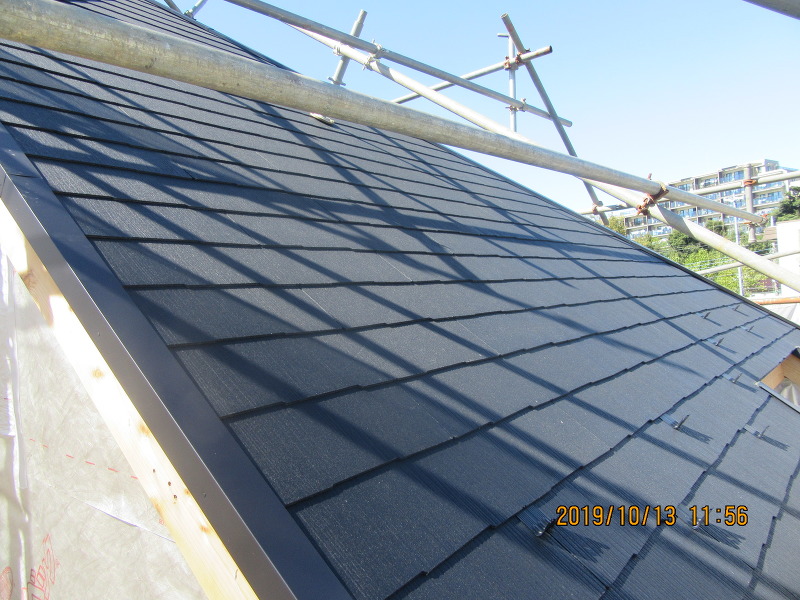

コロニアル葺き完了です
屋根工事
コロニアル葺き完了です。
サッシが取り付けられました。
制振装置ミライエが設置されました。
1階構造躯体完了です。

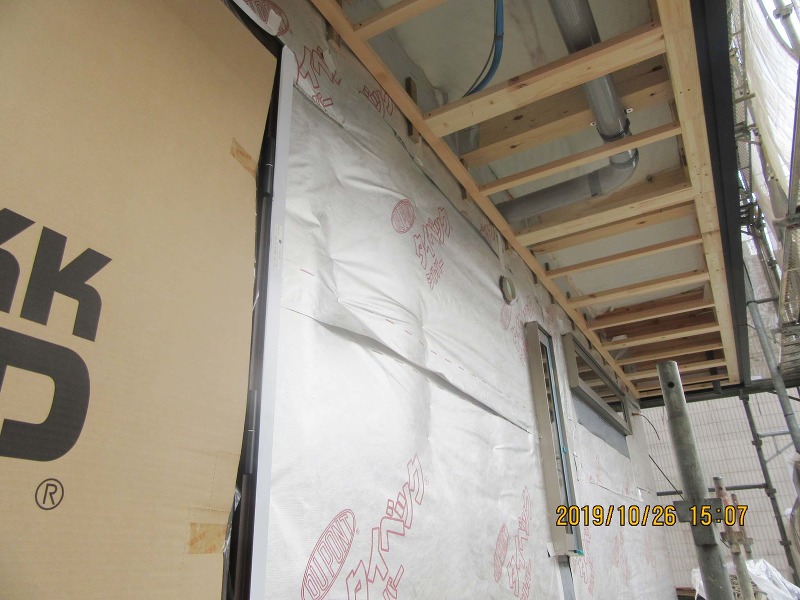

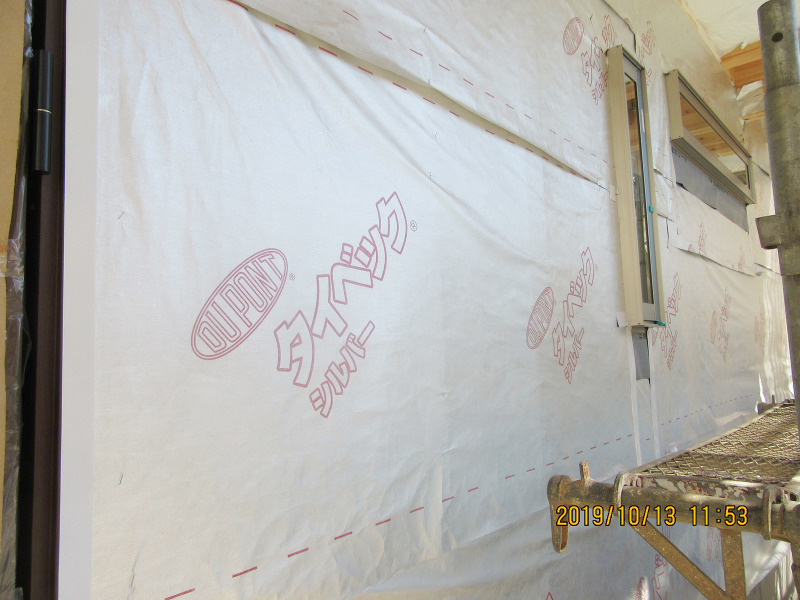

外部タイベックが張られました。
6週目

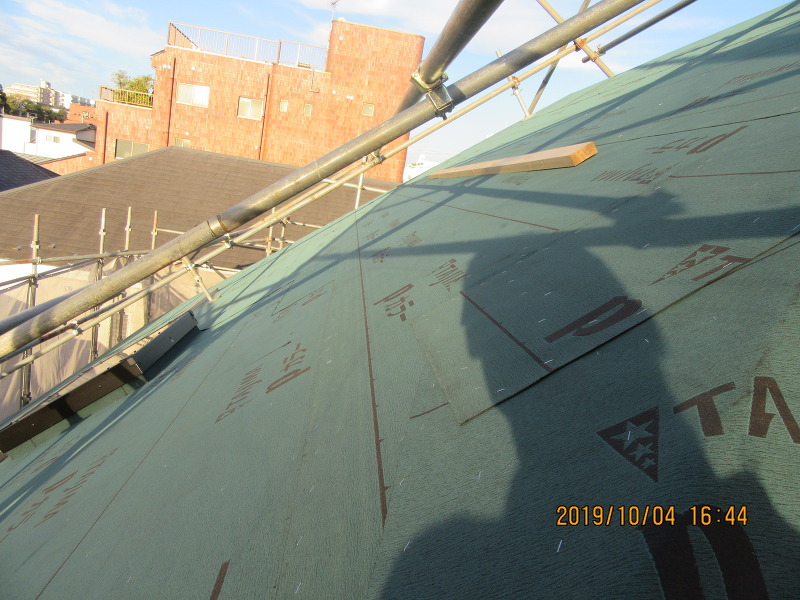

屋根下地のルーフィングが張られました
屋根下地ルーフィングが張られました。

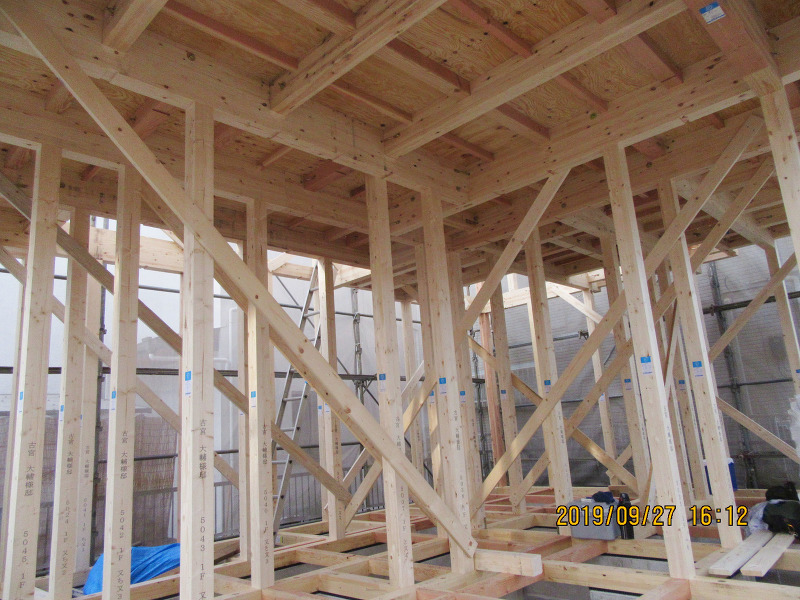

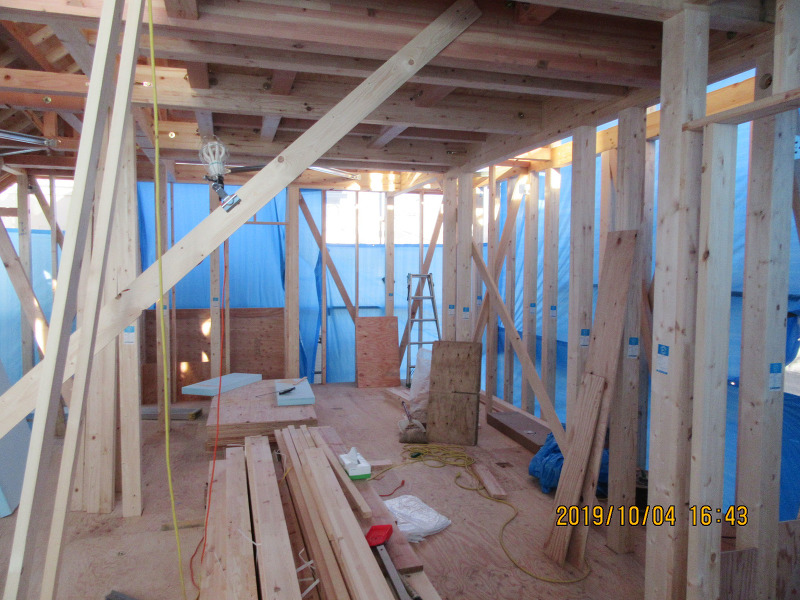

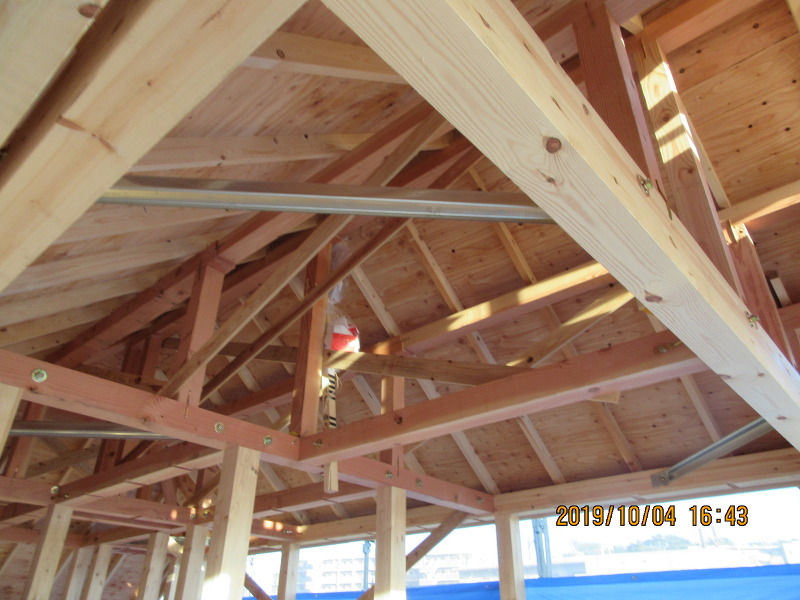

小屋組み完了です。
小屋裏構造躯体の様子。

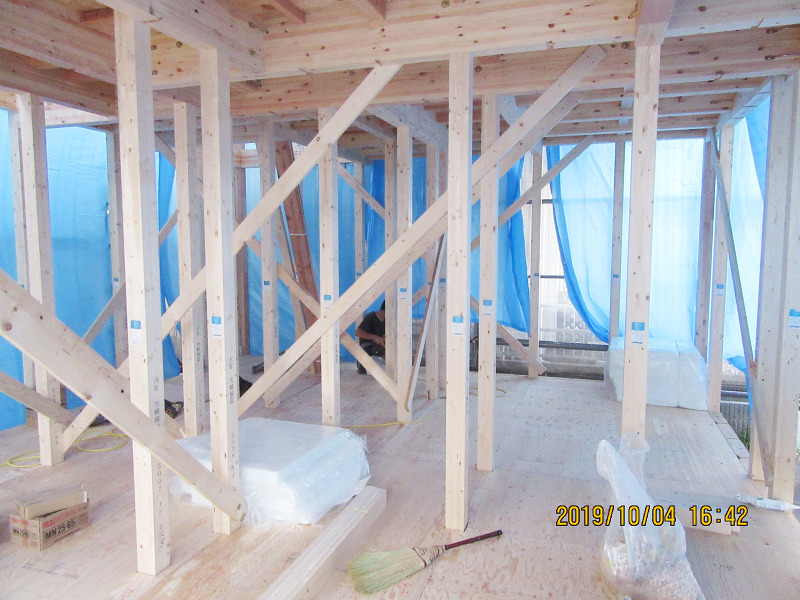

2階構造躯体完了です。
1階床下合板が張られました。
5週目

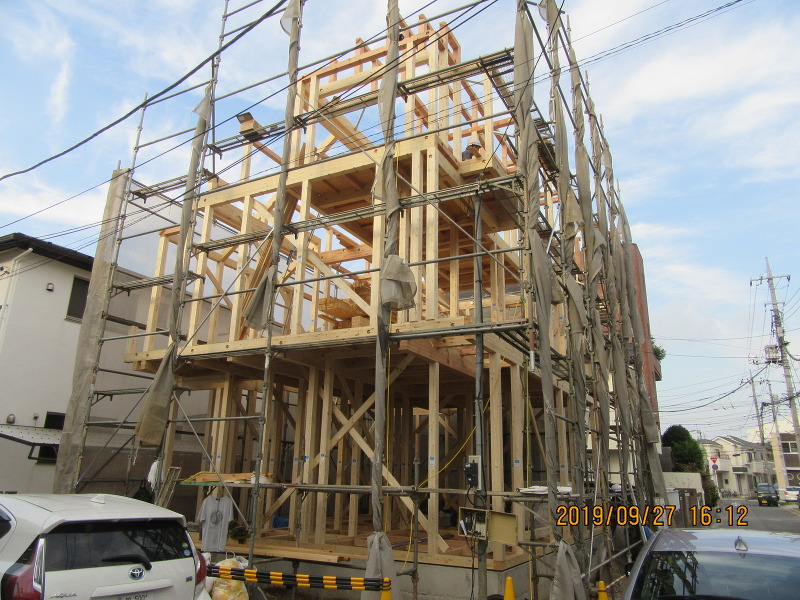

上棟しました
上棟完了です。
1階建て方完了です。

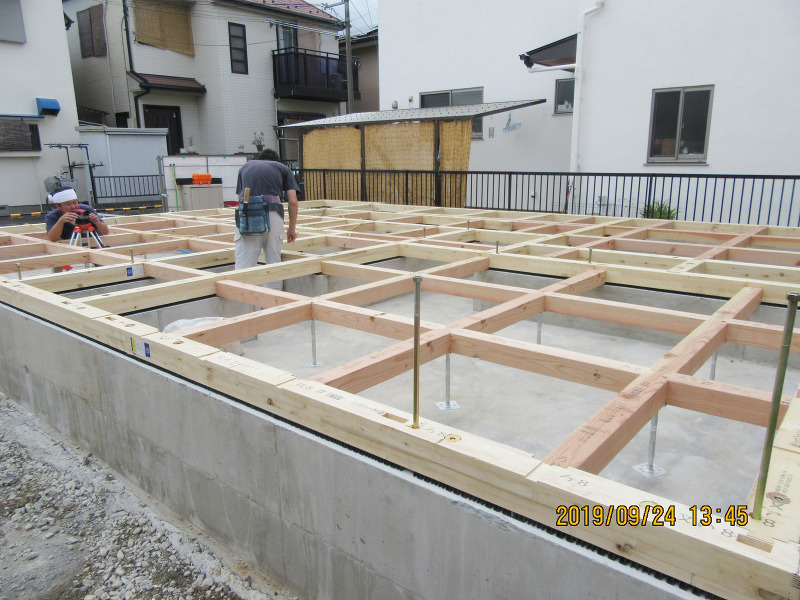

土台敷完了です。
4週目

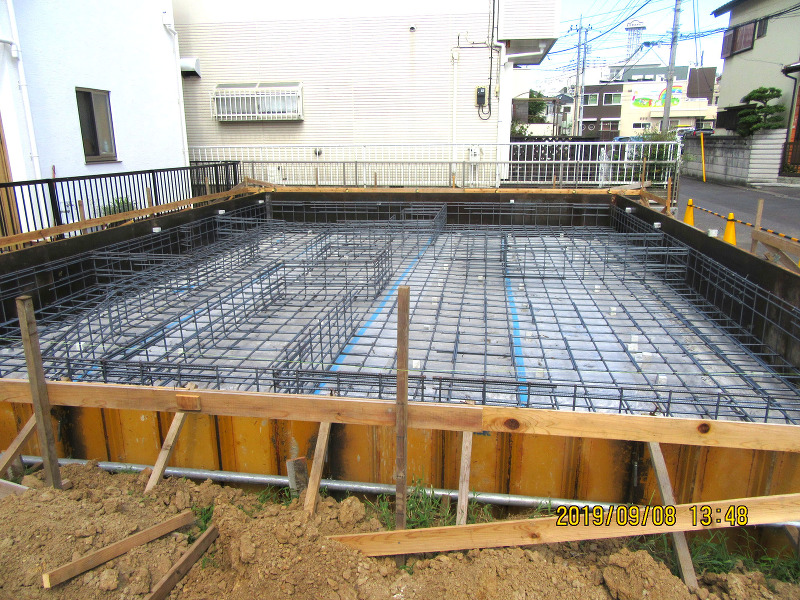

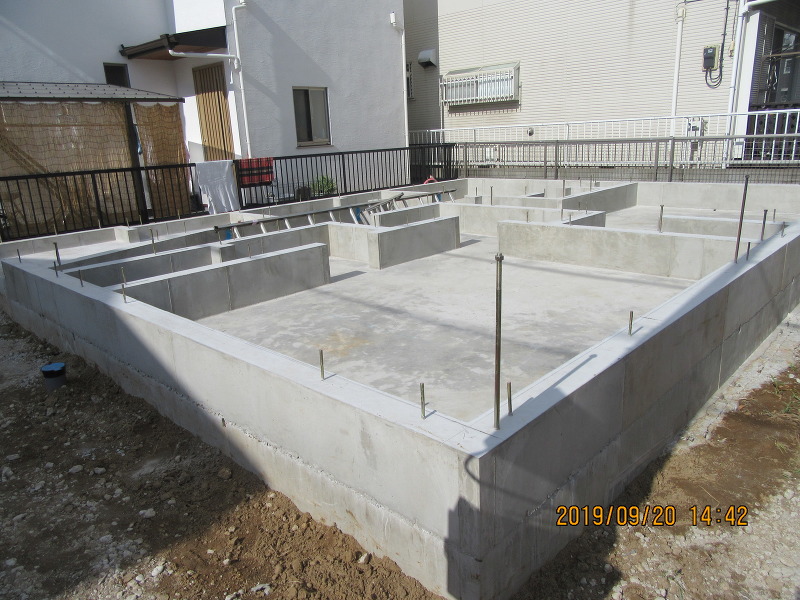

基礎が完成しました

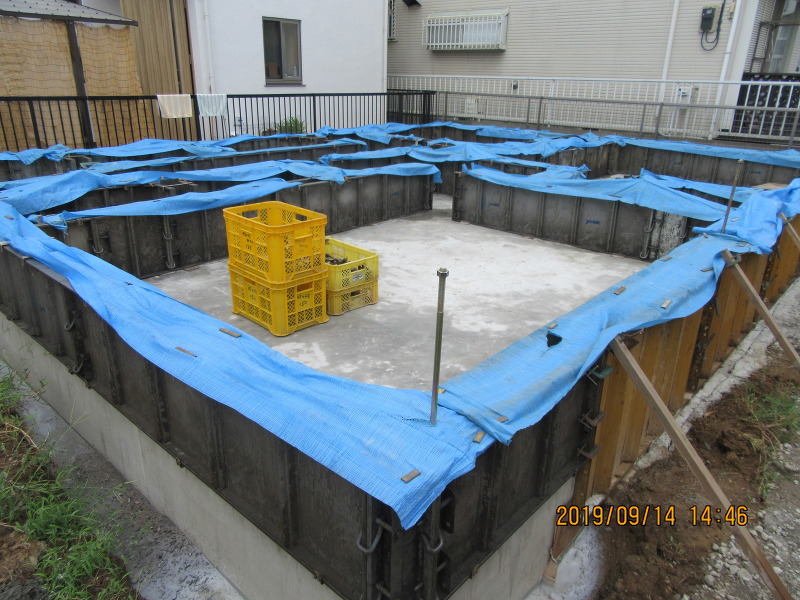

基礎工事
基礎完成です。
3週目

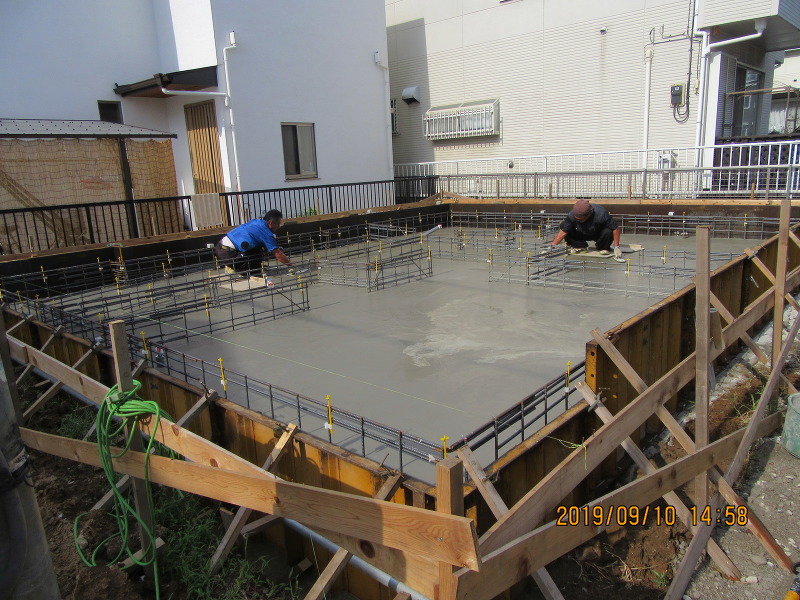

立ち上がりコンクリートが打設されました

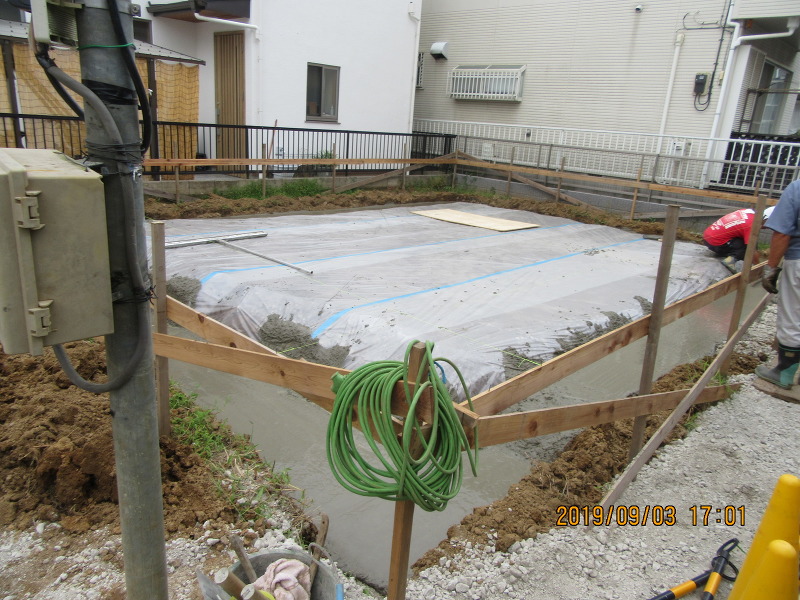

立ち上がりコンクリートが打設されました。
ベースコンクリートが打設されました。
2週目

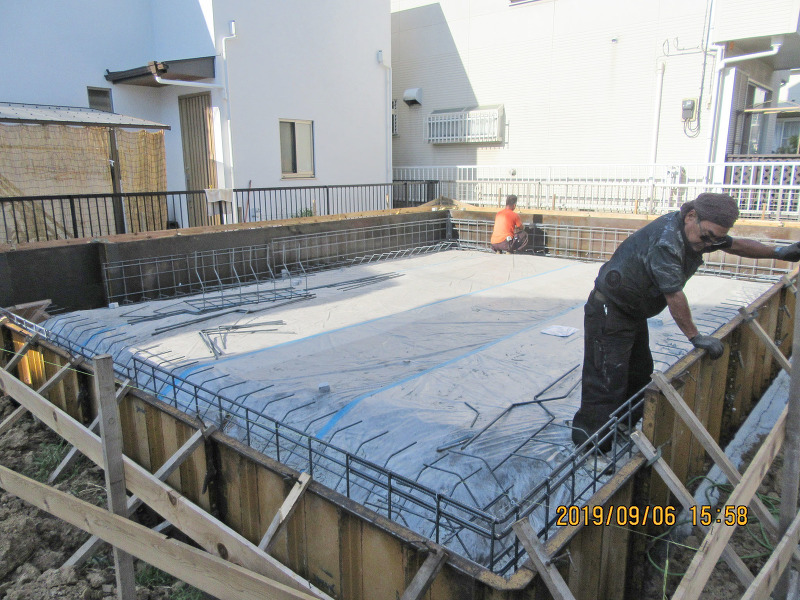

基礎配筋完了です
基礎配筋完了です。
配筋作業が始まっています。
根切り、割栗敷き、防湿シート敷き完了です。

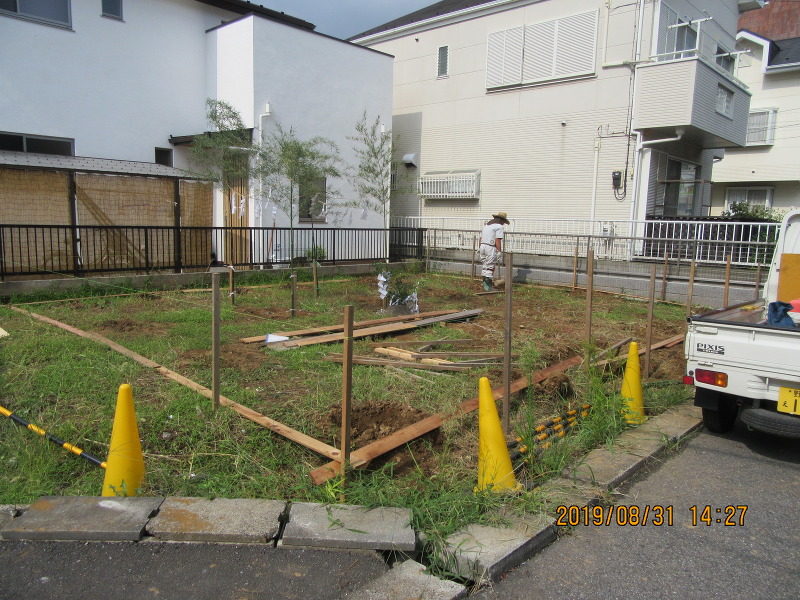

1週目
やり方を出しました
地盤改良が終わり、やり方を出しています。
