19週目
建物が完成しました
建物完成

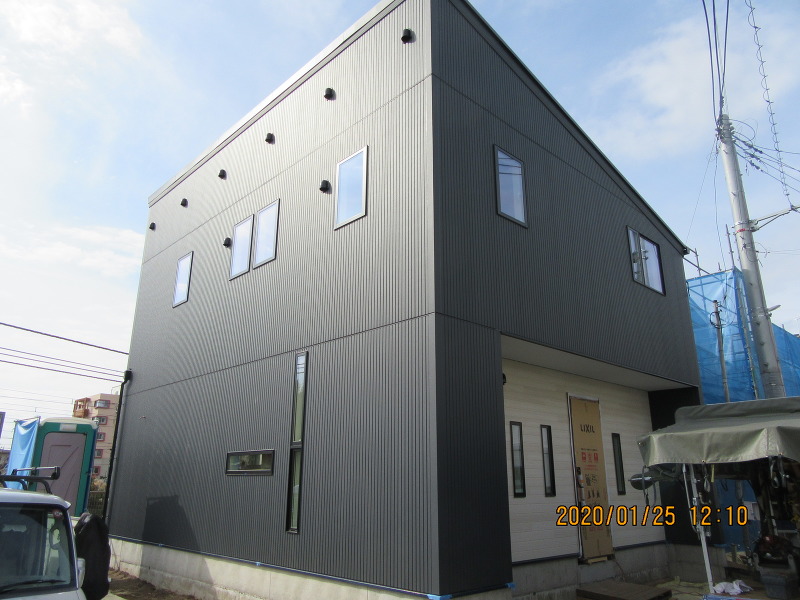

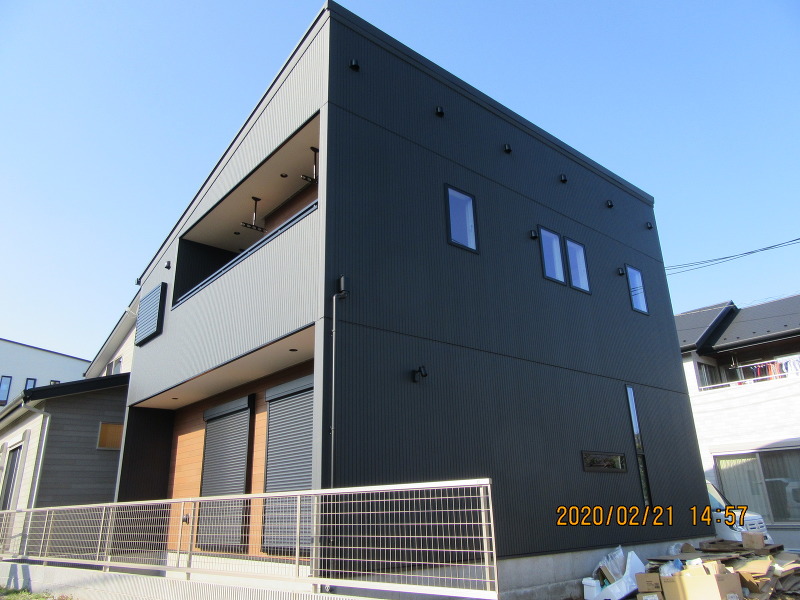

完成外観
内部クリーニング完了
キッチン

リビング、和室

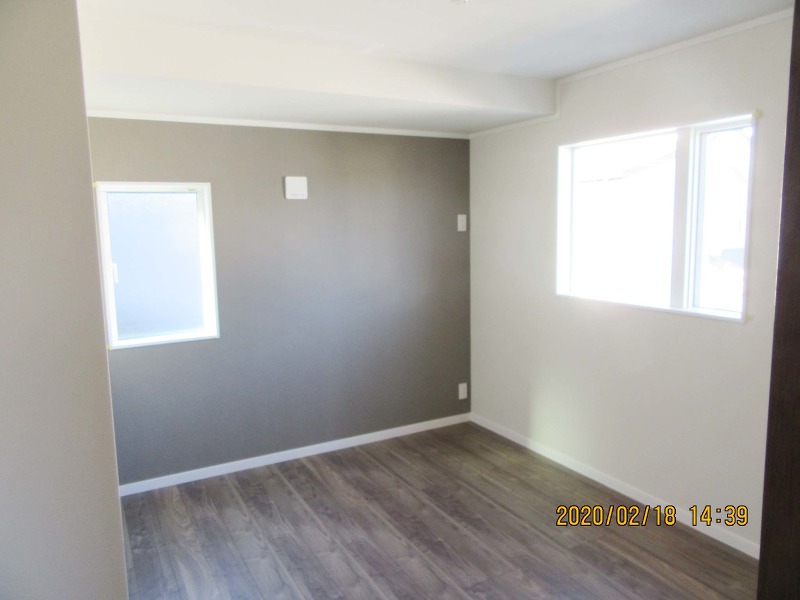

2階洋室
18週目
洗面台が設置されました
設備工事

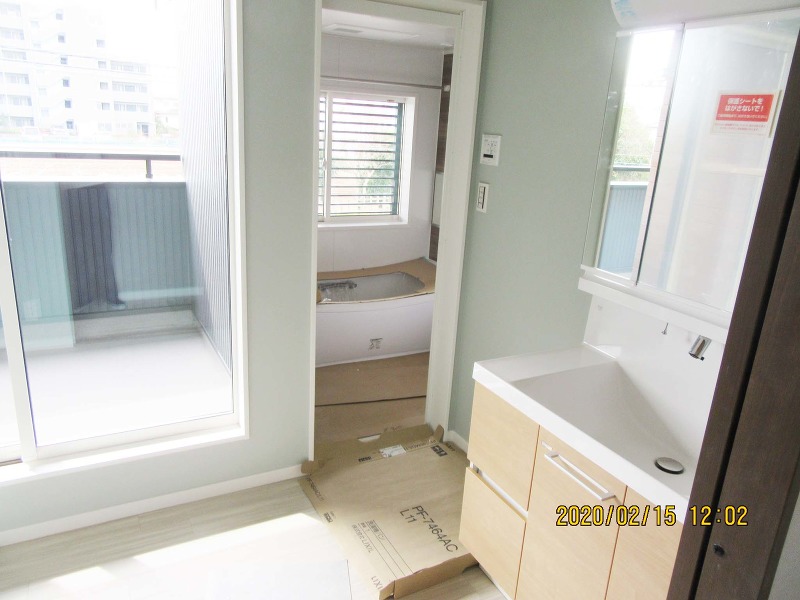

洗面台が設置されました。
内装工事
クロス貼り完了です。

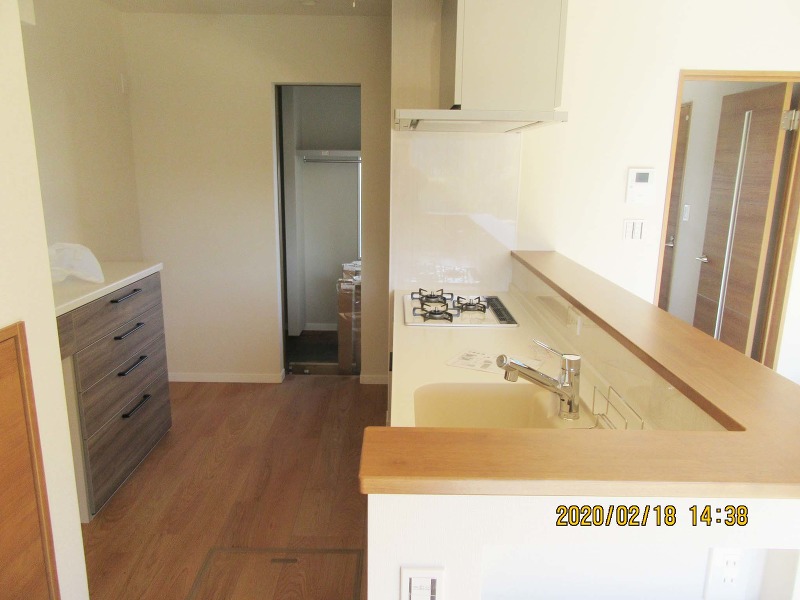

キッチン取り付け完了です。
17週目

バルコニー手摺取り付け完了しました
雑工事
バルコニー手摺取り付け完了です。

キッチン取り付け中です。

クロス下地パテ処理完了です。
16週目
和室小上がり床下地ができました
木工事

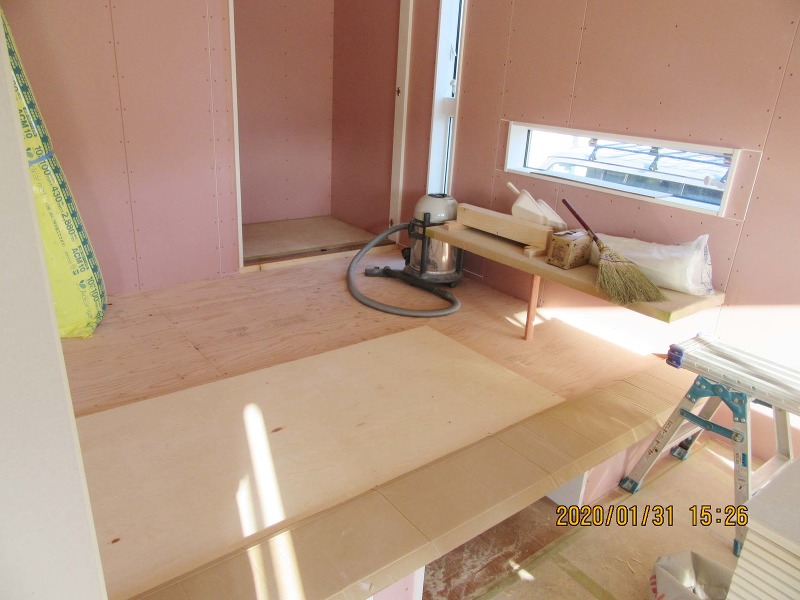

和室小上がり床下地完了です。

1階天井断熱材充填、下地組み完了です。
15週目
外部足場が解体されました
仮設工事
外部足場が解体されました。

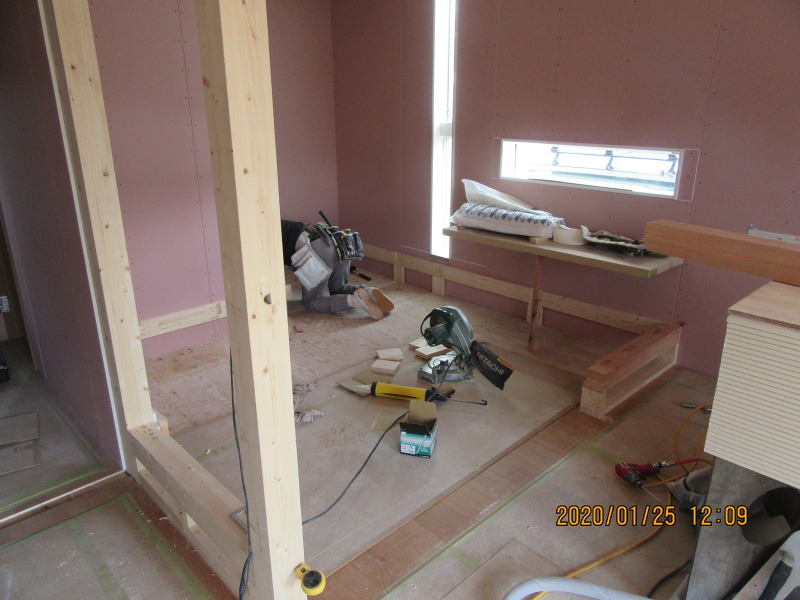

小上がりの下地を組んでいます。

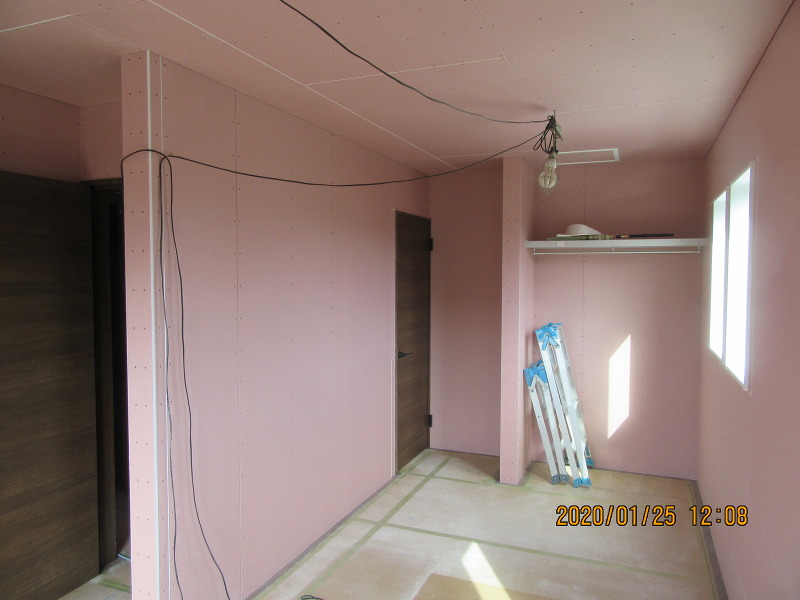

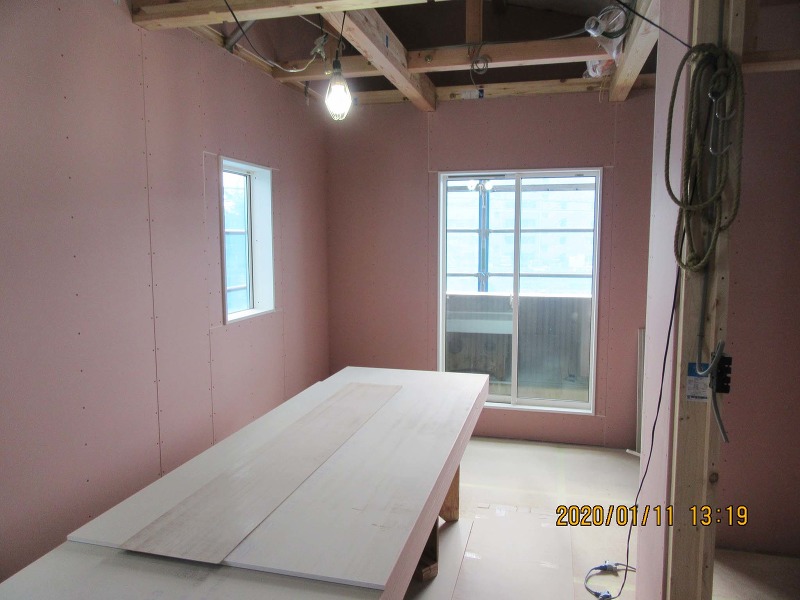

2階壁・天井ボード張り完了です。
14週目

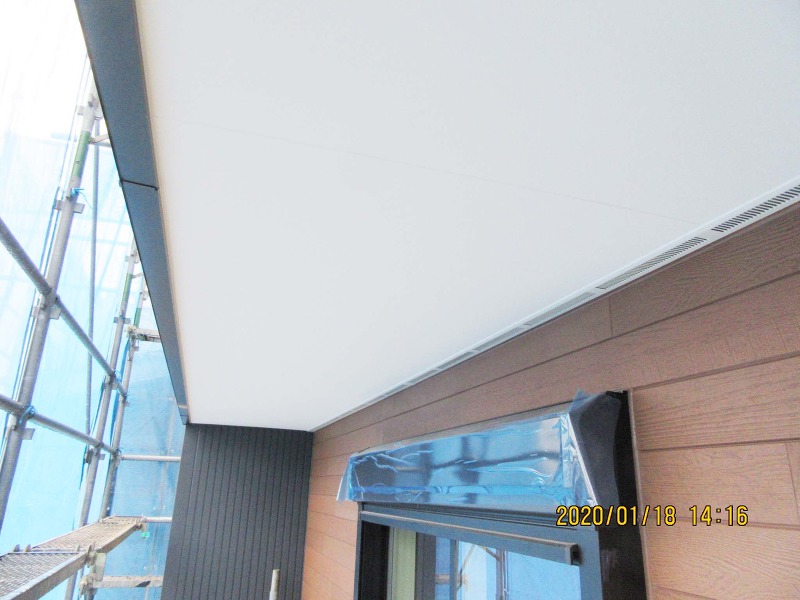

外部塗装が完了しました
塗装工事

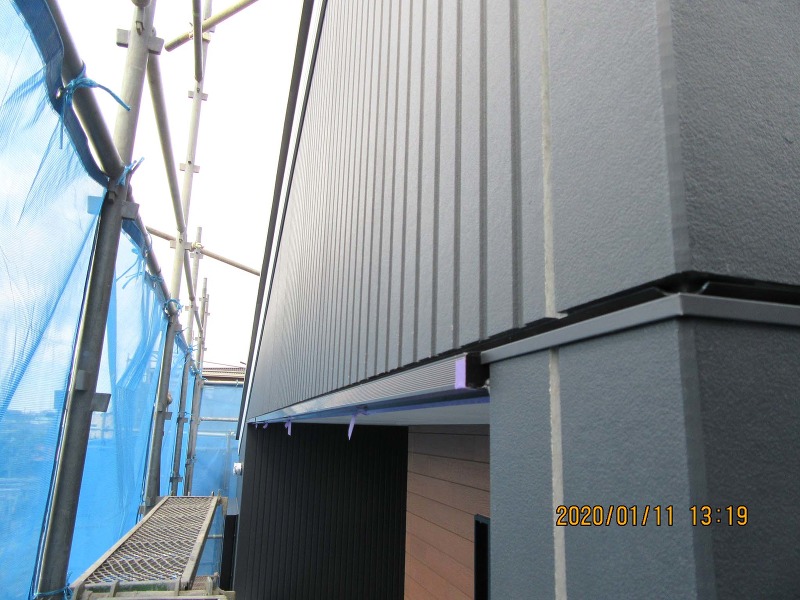

外部塗装完了です。

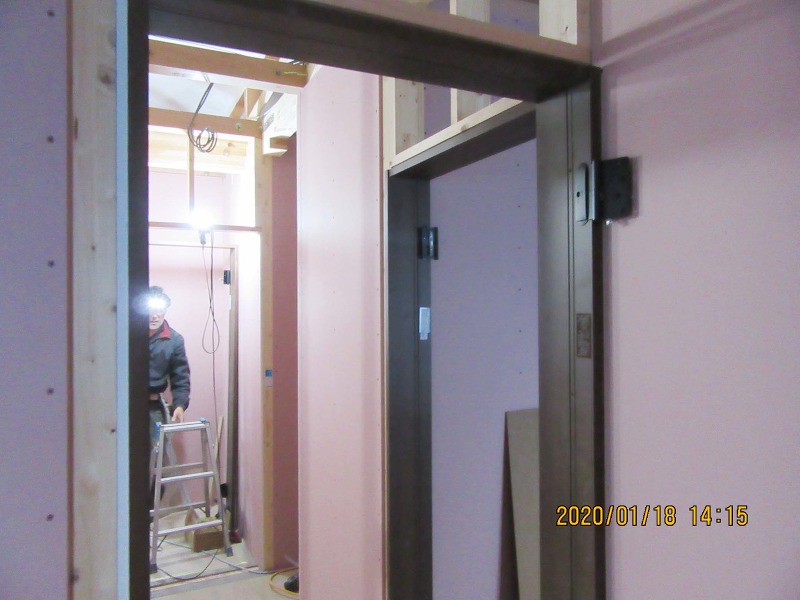

建具枠取り付け中です。
13週目
サイディングを張り終えました
外壁工事

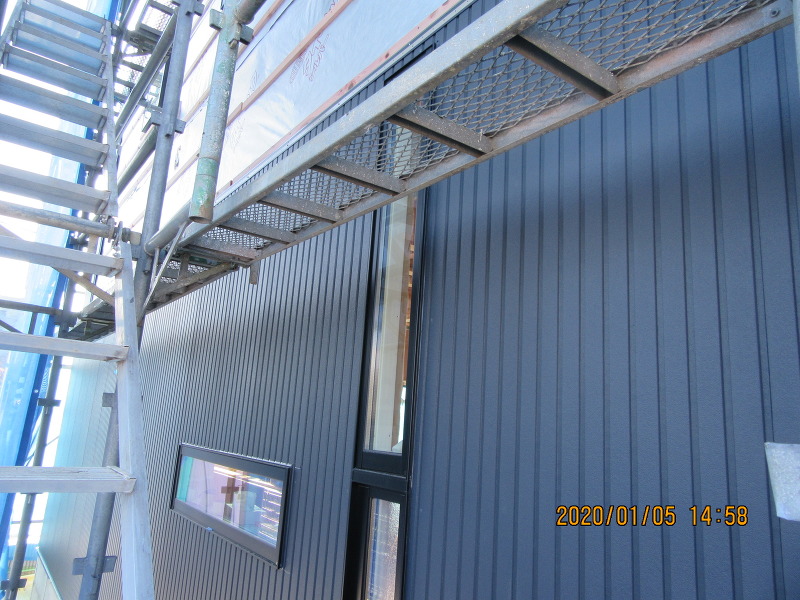

サイディング張り完了です。
2階ボード張りが進んでいます。

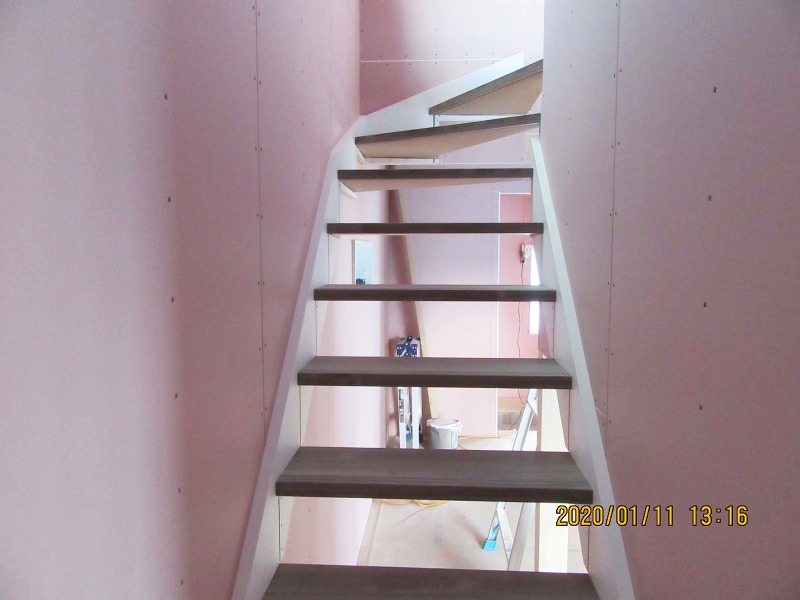

階段取り付け中です。
1階壁ボード張りが進んでいます。
12週目
2階の壁ボード張りが進んでいます
サイディング張りが始まりました。

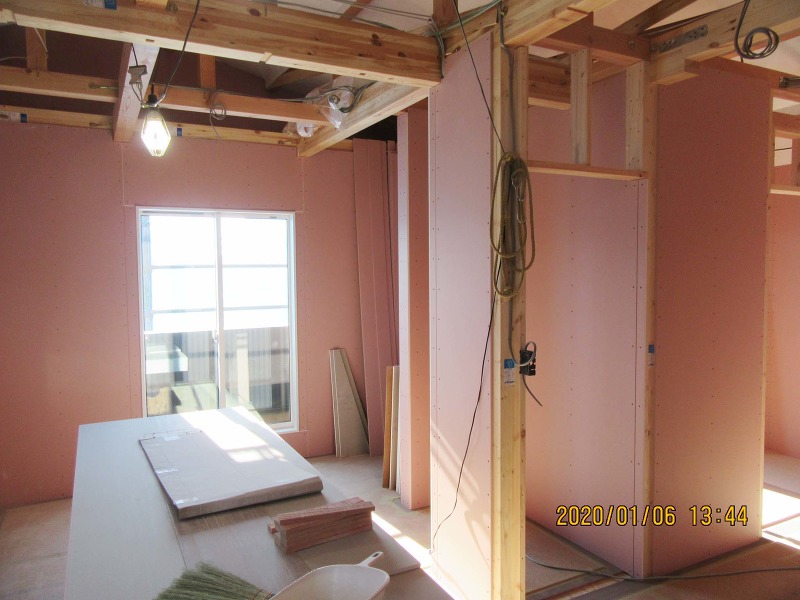

1階壁ボード張りが始まっています。

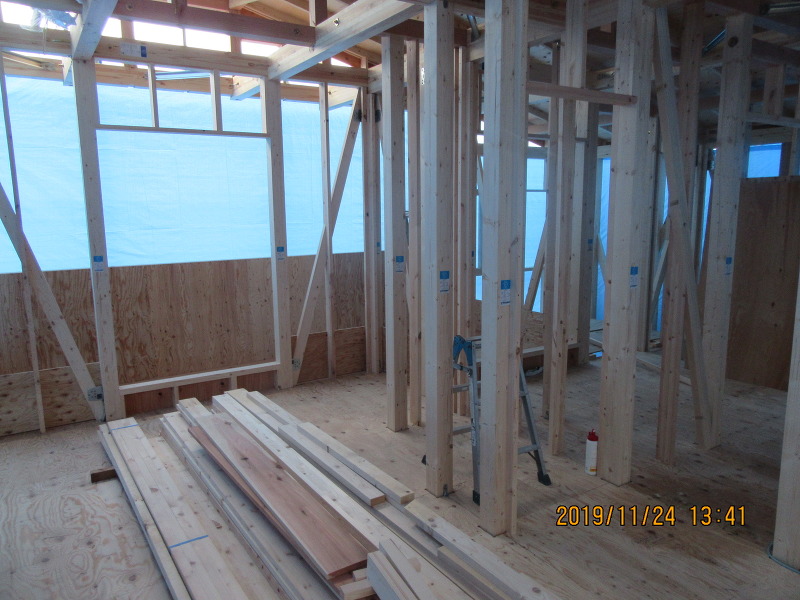

2階壁ボード張りが進んでいます。
11週目
床フローリング張り完了しました
窓枠取り付け中です。

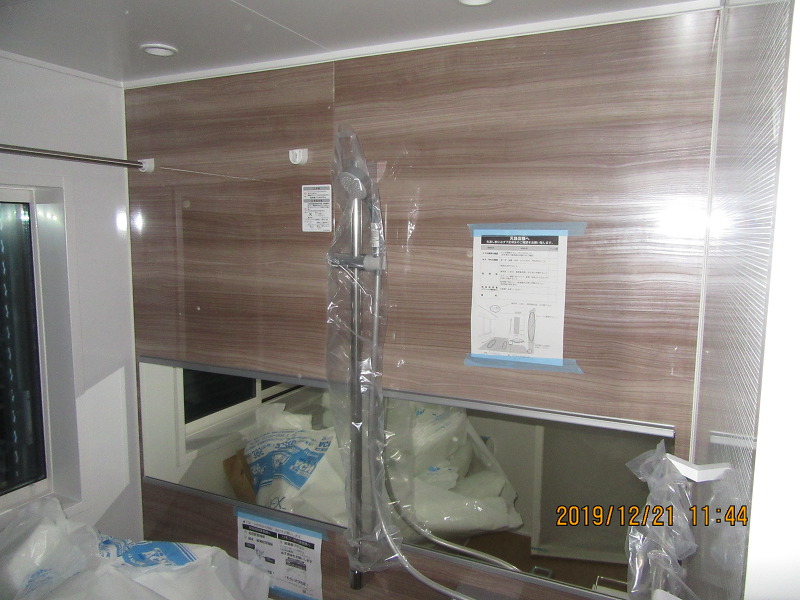

ユニットバス設置完了です。

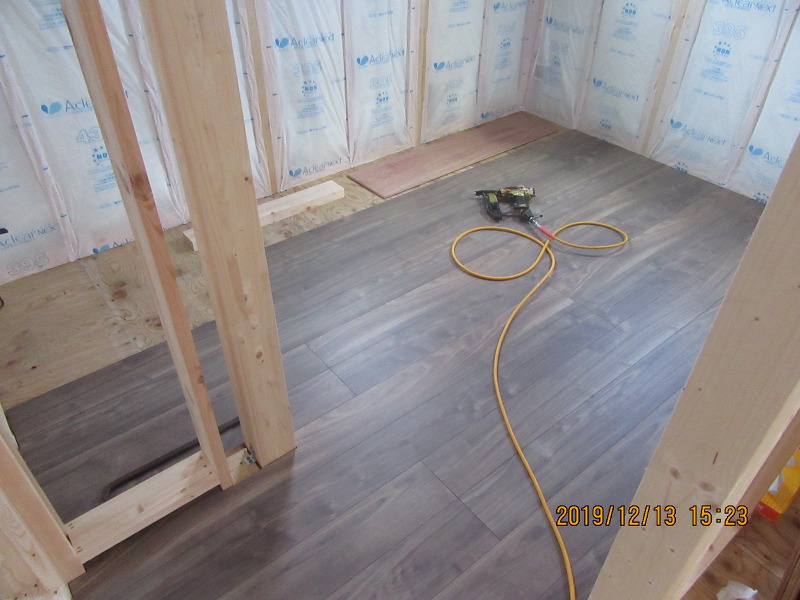

床フローリング張り完了です。
10週目
妻壁にボードが張られました
妻壁にボードが張られました。
壁に断熱材が充填されました。
床フローリング張りが始まりました。
電気工事

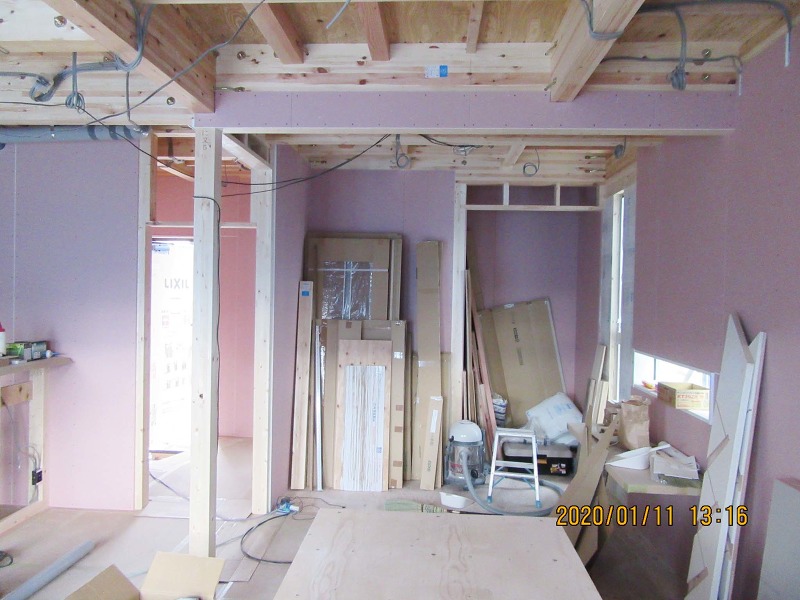

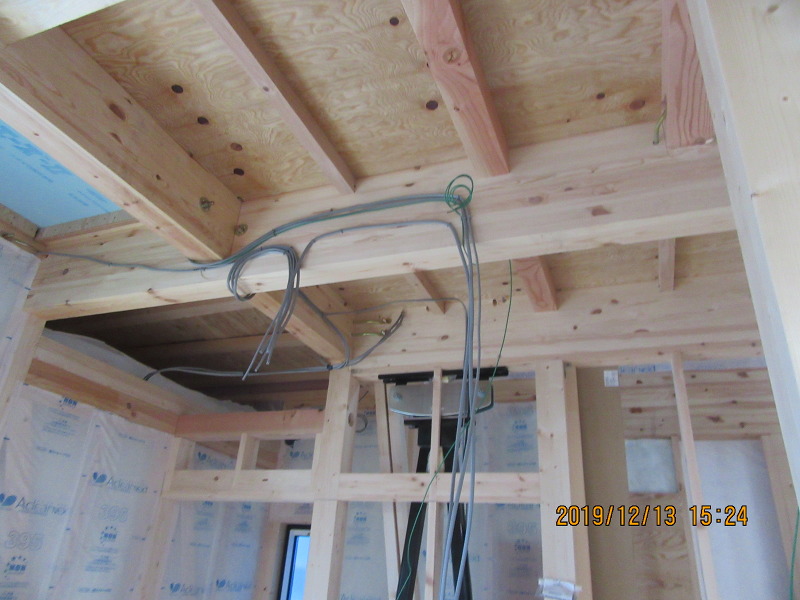

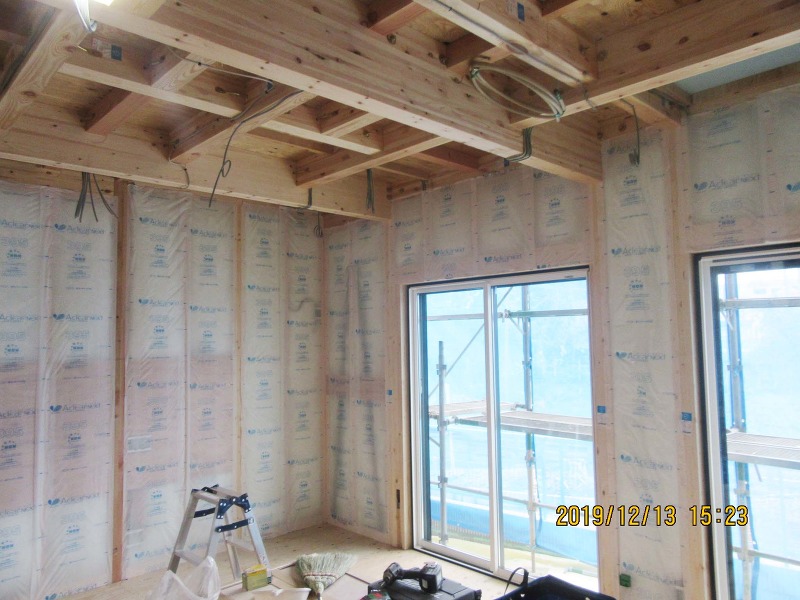

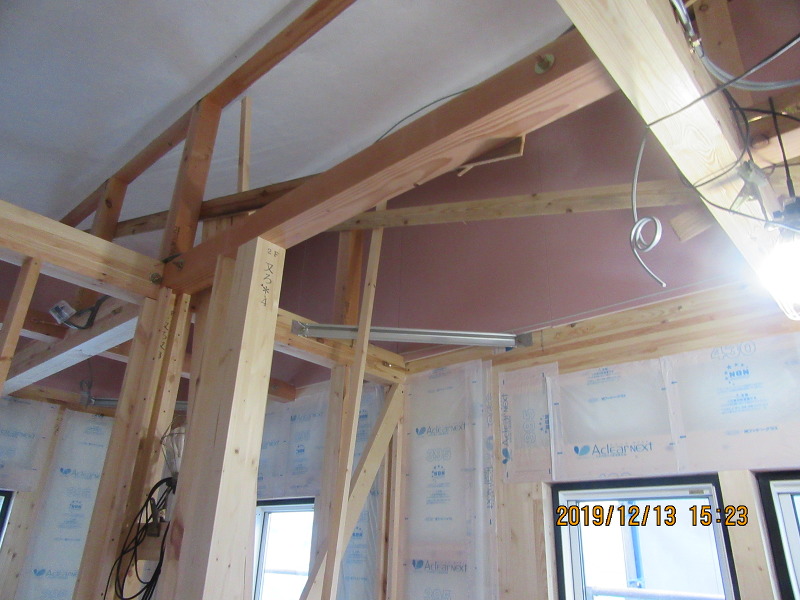

内部電気配線中です。
9週目
コロニアル葺き完了です
屋根工事

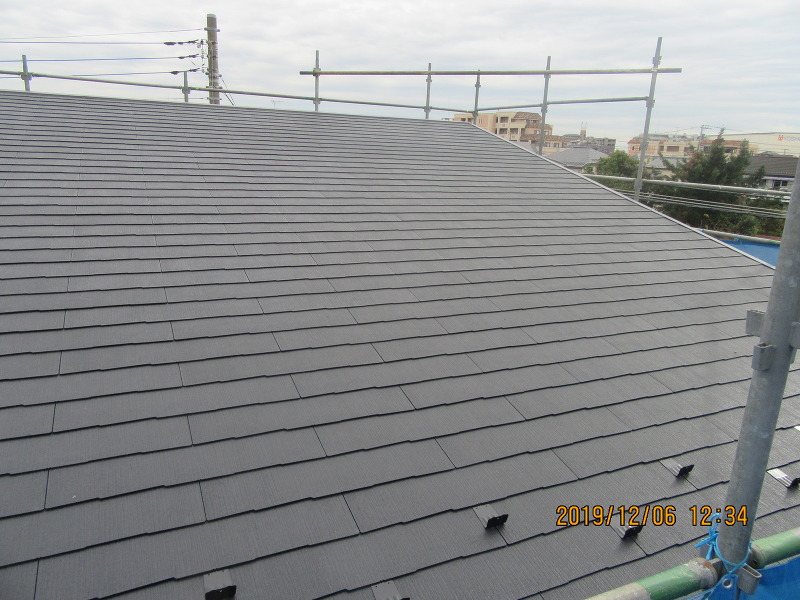

コロニアル葺き完了です。

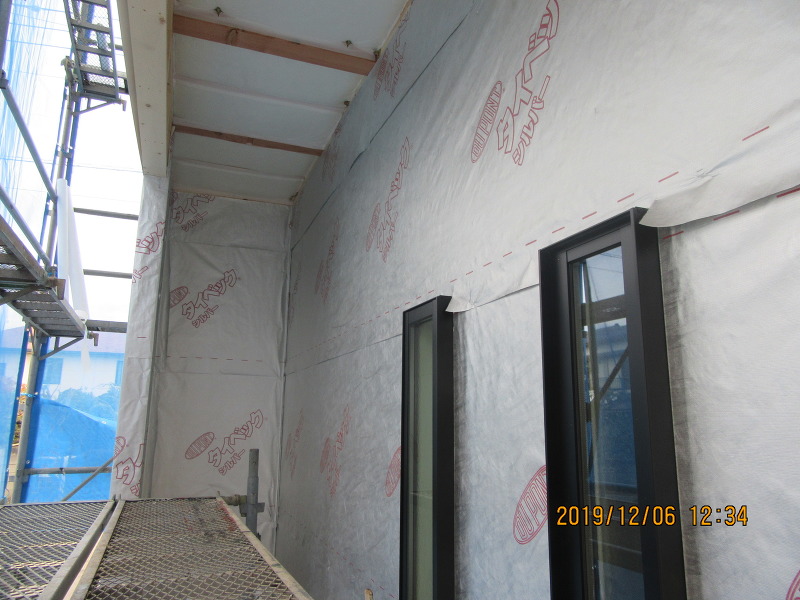

外部タイベックが張られました。

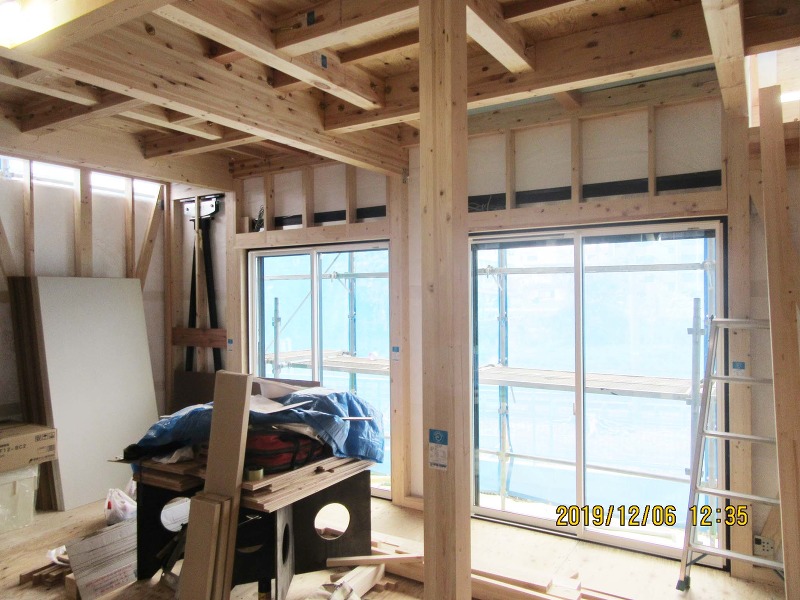

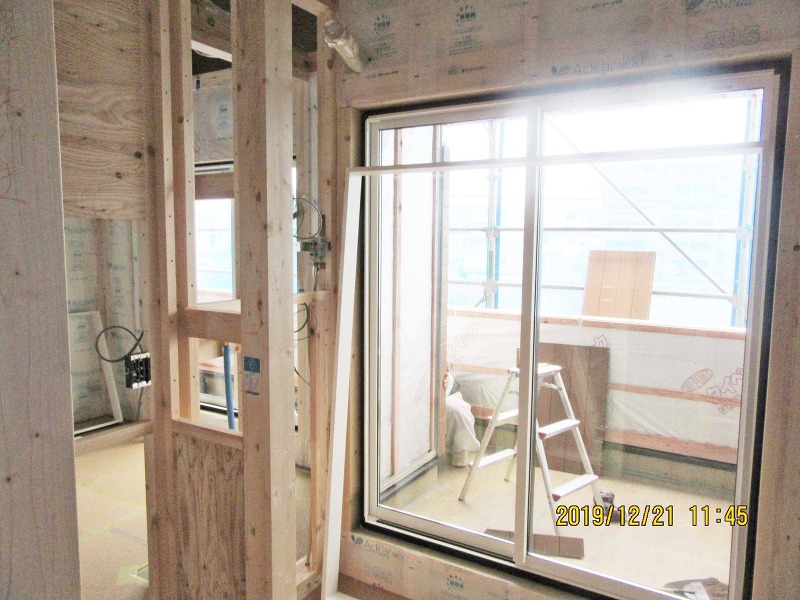

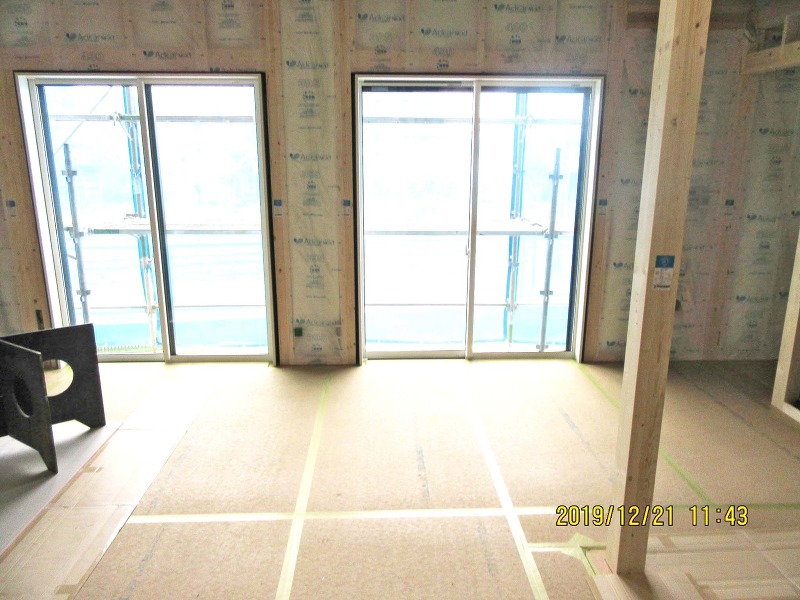

サッシが取り付けられました。

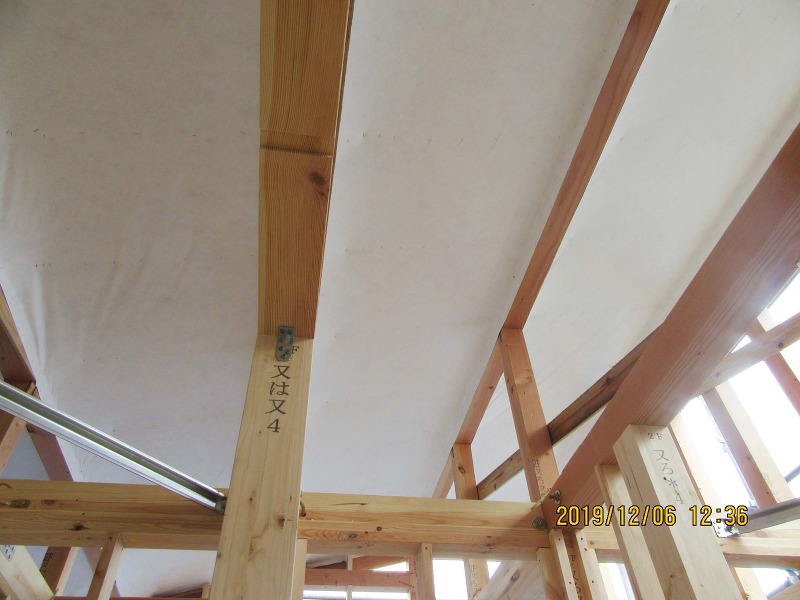

小屋裏にタイベックが張られました。
8週目

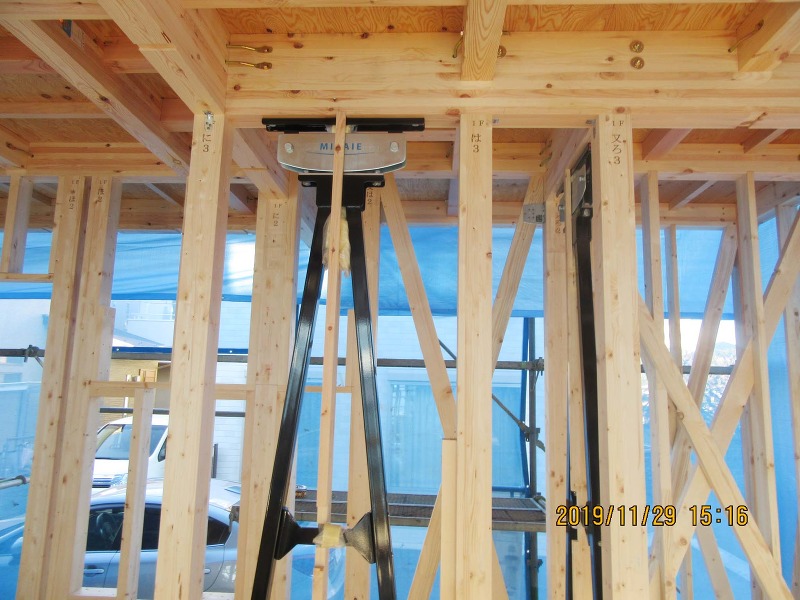

制振装置ミライエが設置されました

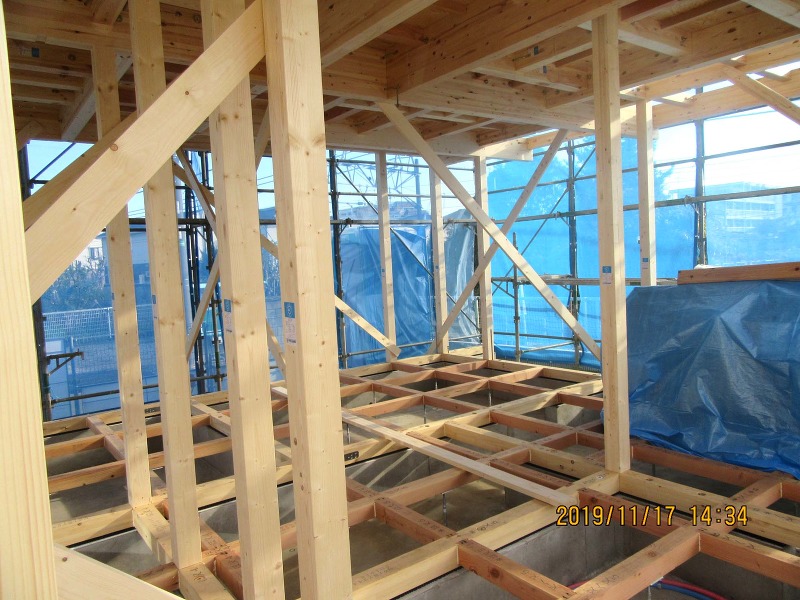

1階構造躯体完了です。
防水工事

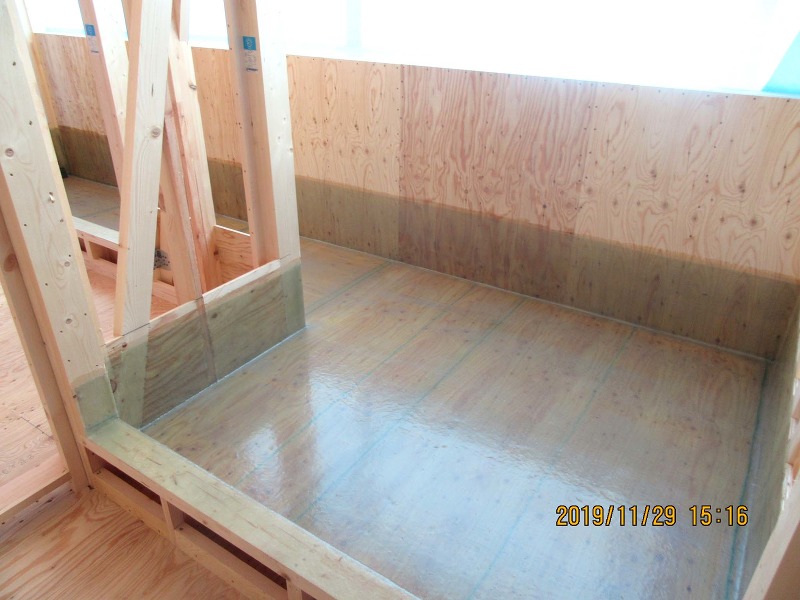

バルコニー防水完了です。
7週目

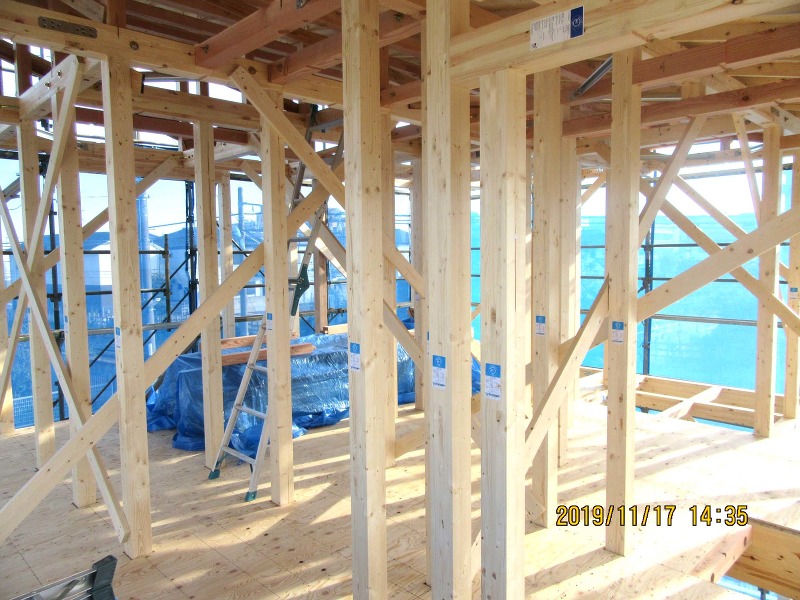

2階構造躯体完了です
2階構造躯体完了です。

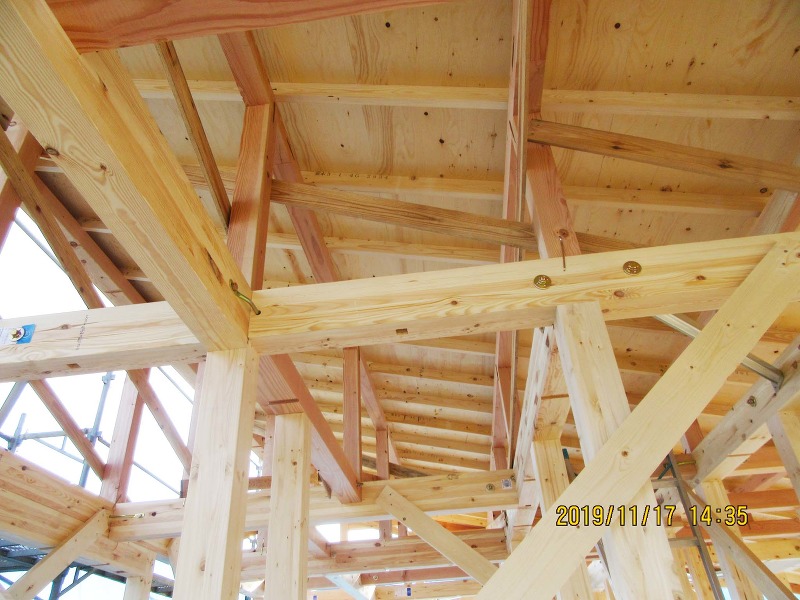

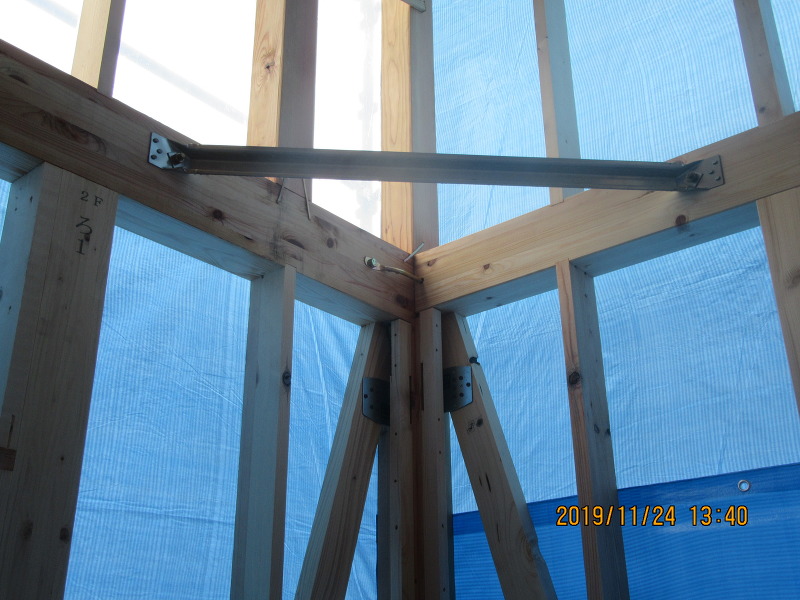

2階火打ち金物、筋交い金物取付完了です。
6週目
上棟完了です
小屋組み完了です。
上棟完了です。

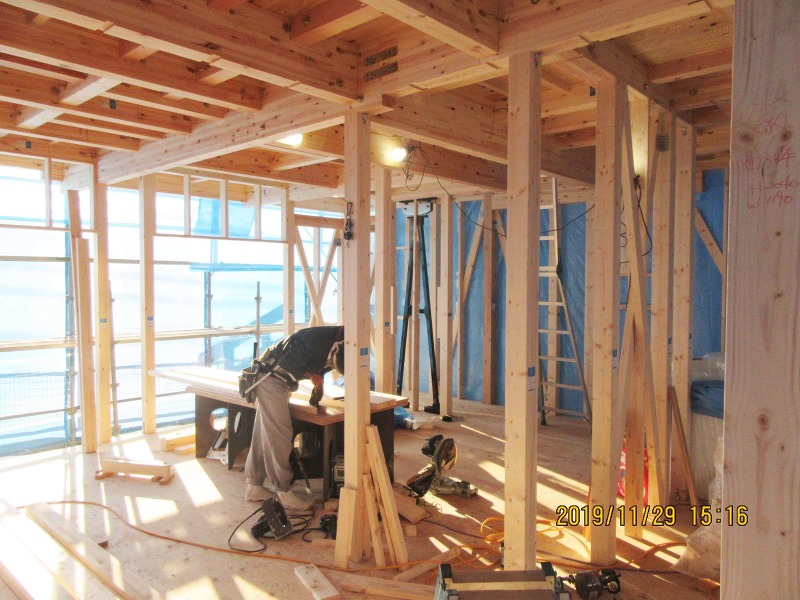

2階建て方完了です。
1階建て方完了です。

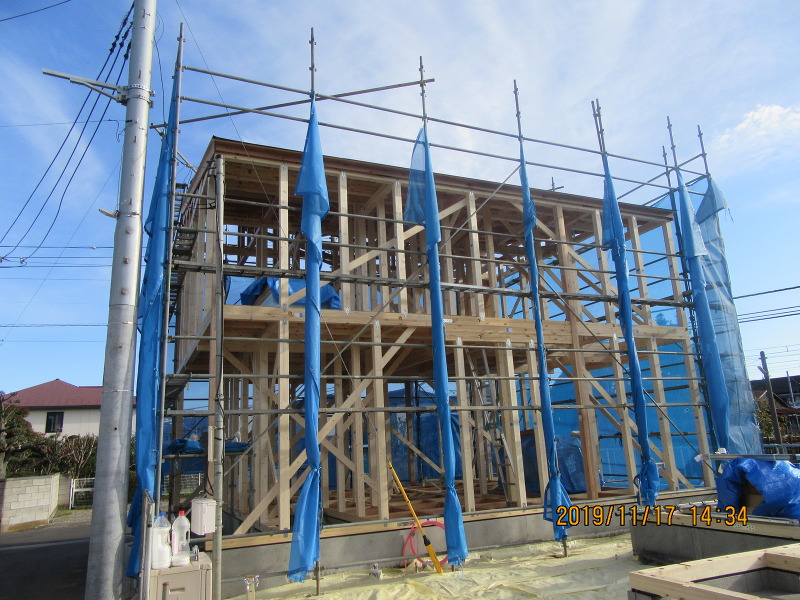

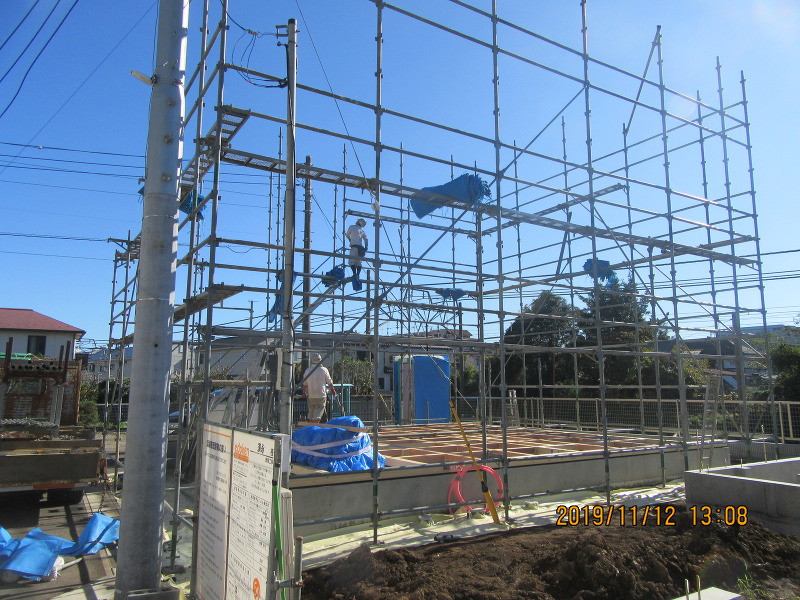

先行足場が掛けられました。
5週目

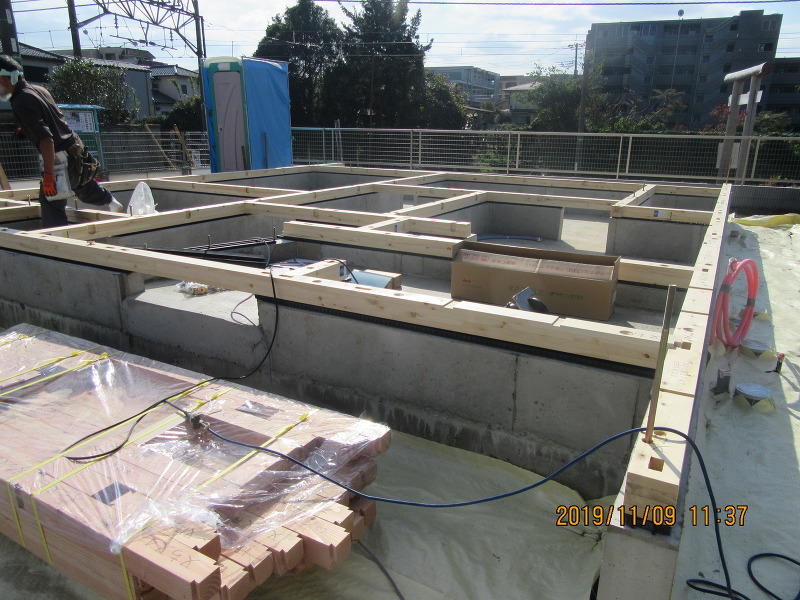

土台を敷いています
土台を敷いています。
基礎工事

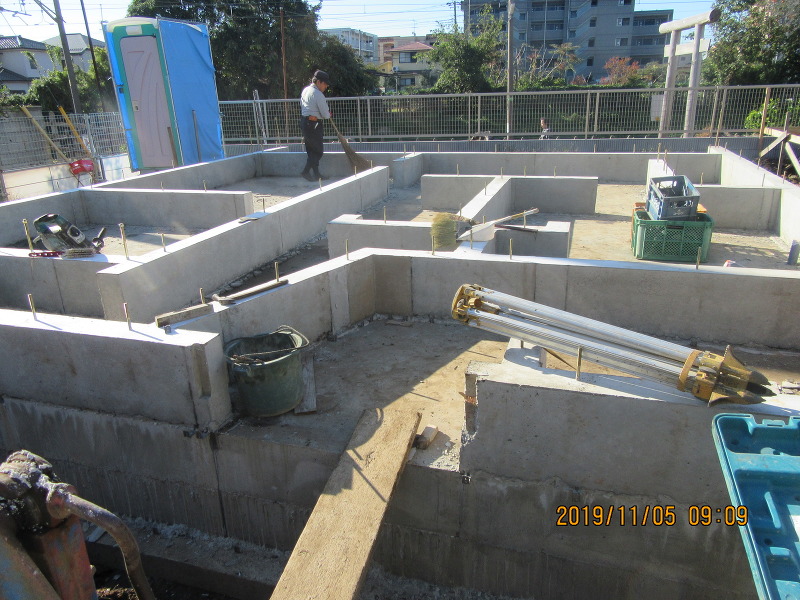

基礎工事完了です。
4週目

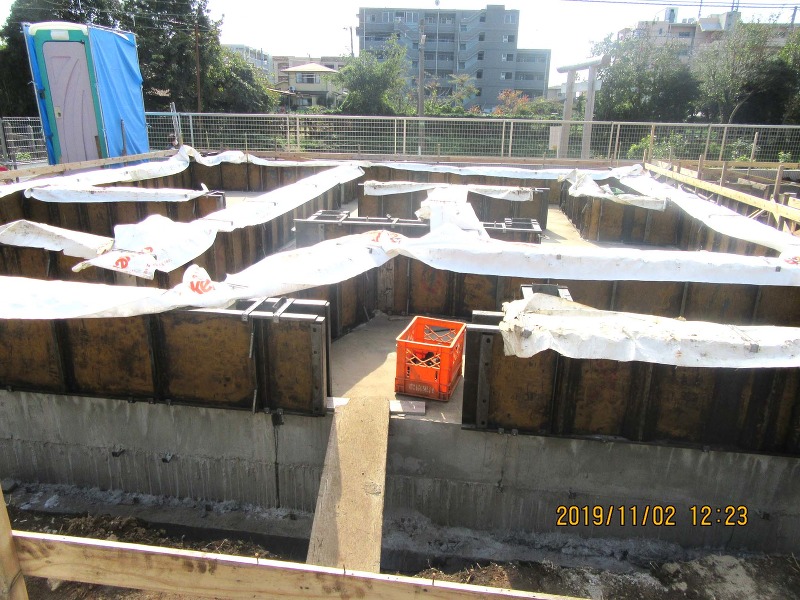

コンクリートが打設されました
コンクリートが打設されました。
3週目
基礎配筋完了です

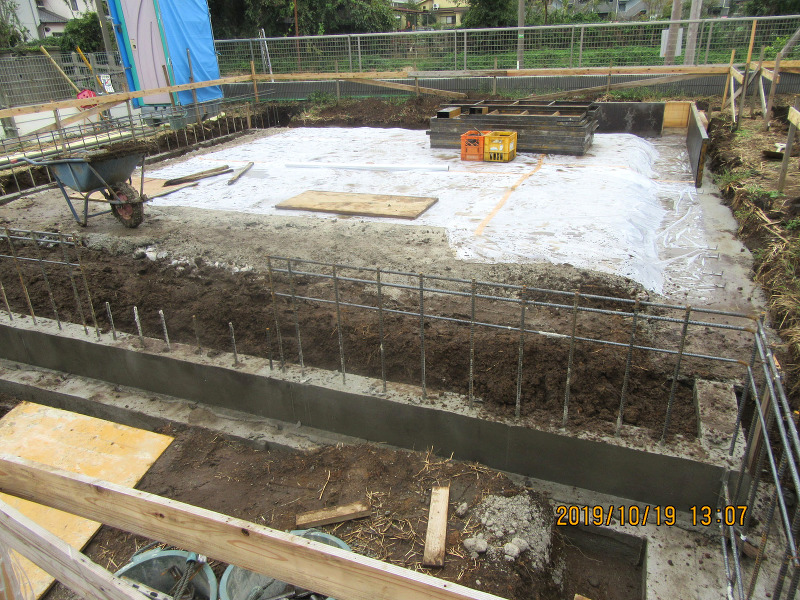

基礎配筋完了です。

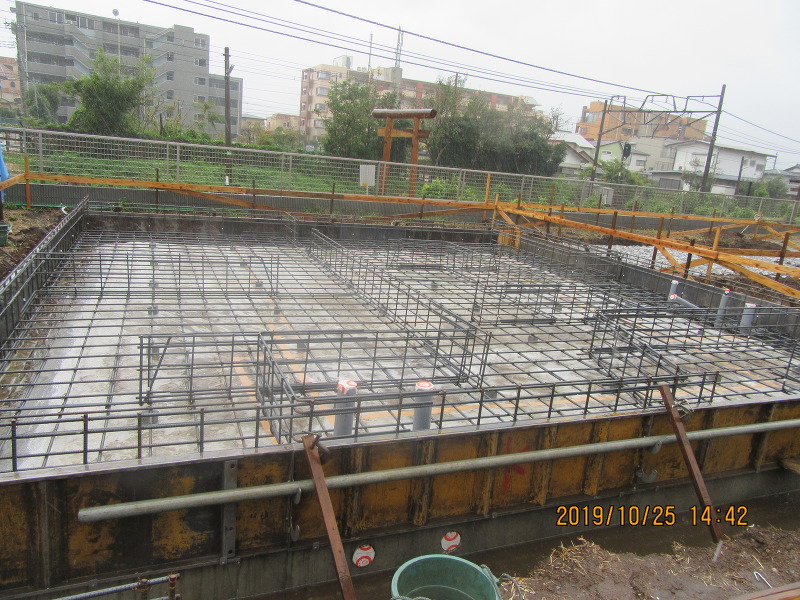

配筋が始まっています。
2週目
防湿シートが敷かれました
深基礎部分完了、防湿シートが敷かれています。
1週目

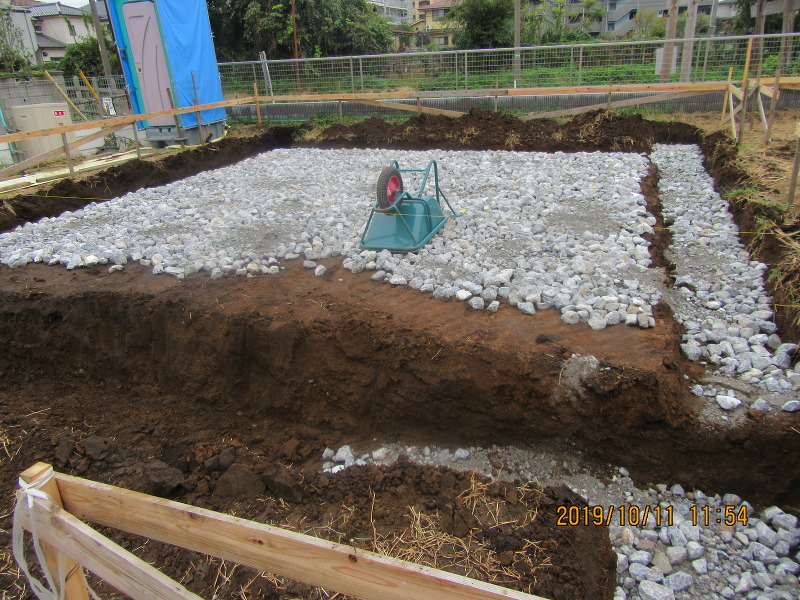

根切り、割栗敷きが進んでいます
根切り、割栗敷きが進んでいます。

やり方を出しています。
