F2様邸

18週目

建物が完成しました

建物完成

建物完成

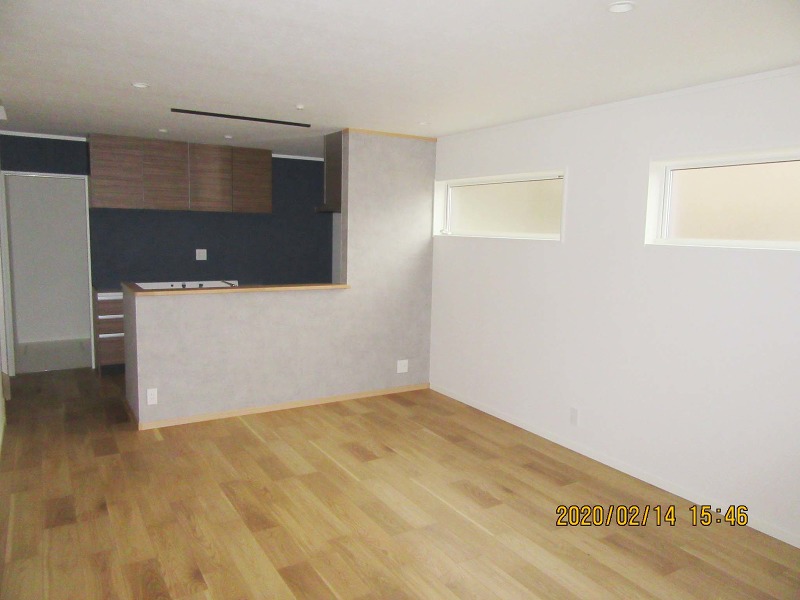

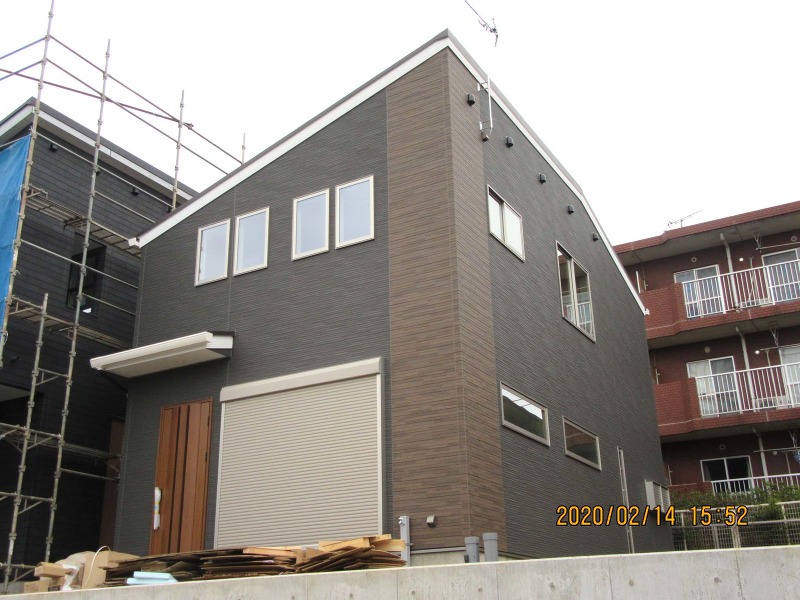

完成外観です。

  • 内部クリーニング完了

    内部クリーニング完了

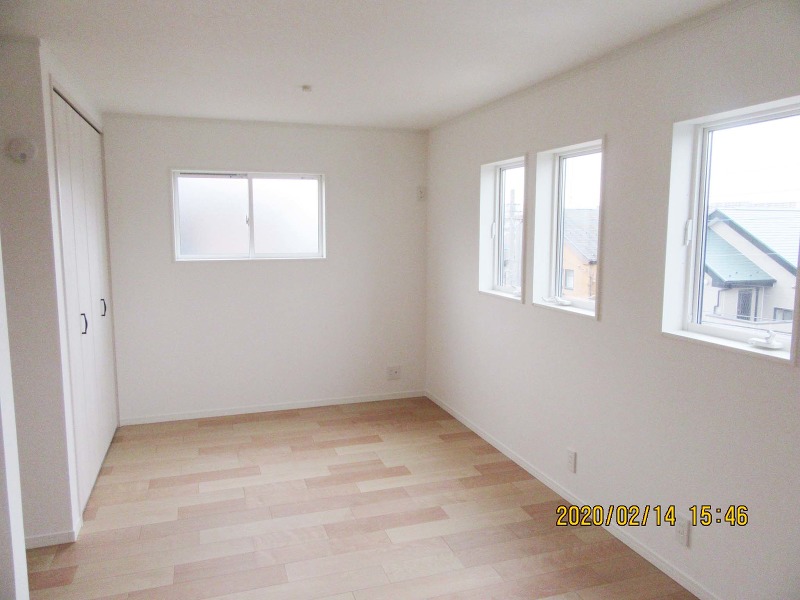

    2階洋室。

  • 内部クリーニング完了

    内部クリーニング完了

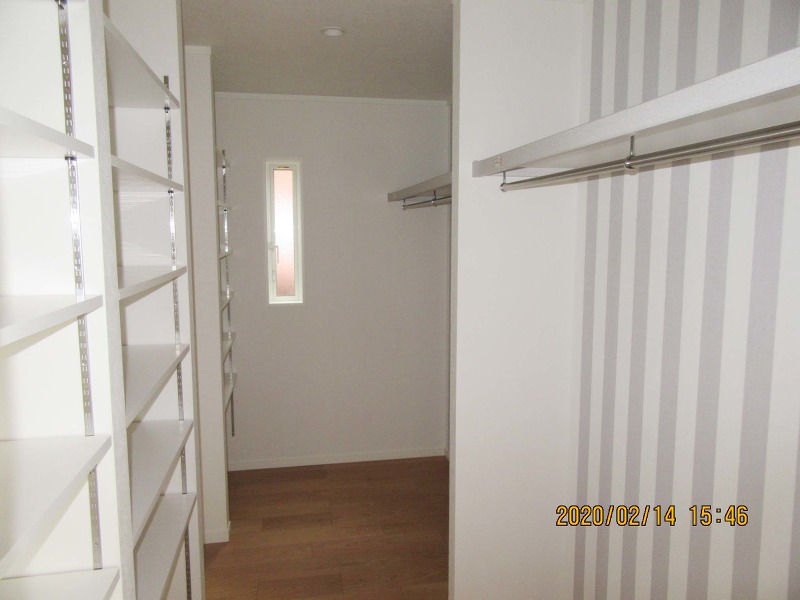

    ウォークインクローク。

  • 内部クリーニング完了

    内部クリーニング完了

    2階洋室。

  • 内部クリーニング完了

    内部クリーニング完了

    リビング。

17週目

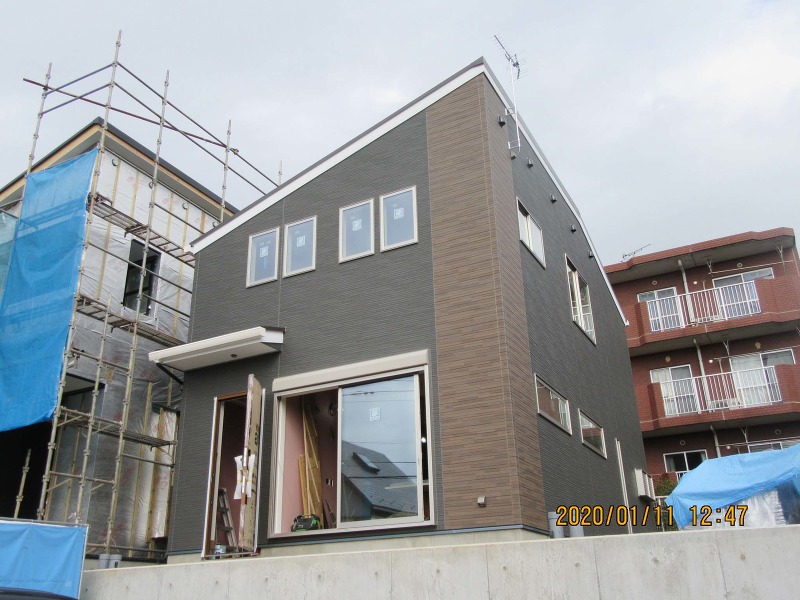

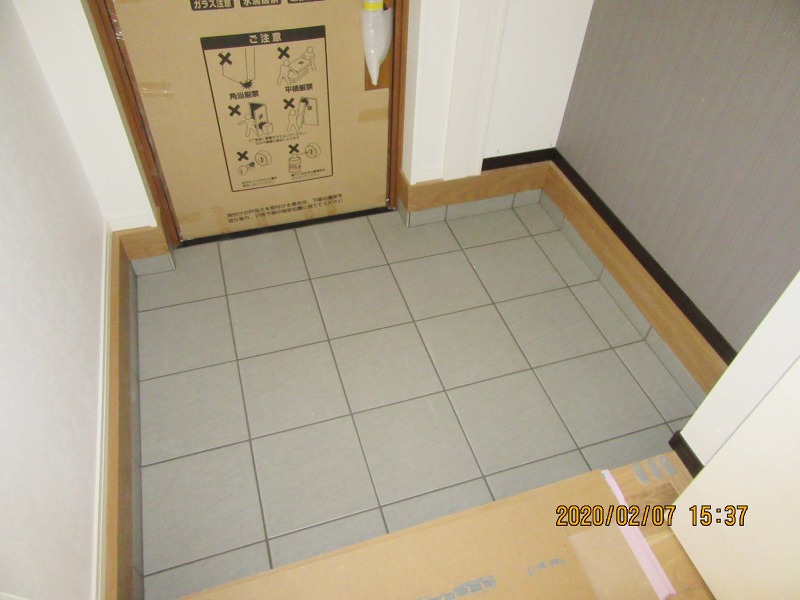

玄関タイルが貼られました

タイル工事

タイル工事

玄関タイルが貼られました。

  • 内装工事

    内装工事

    クロス貼り完了です。

16週目

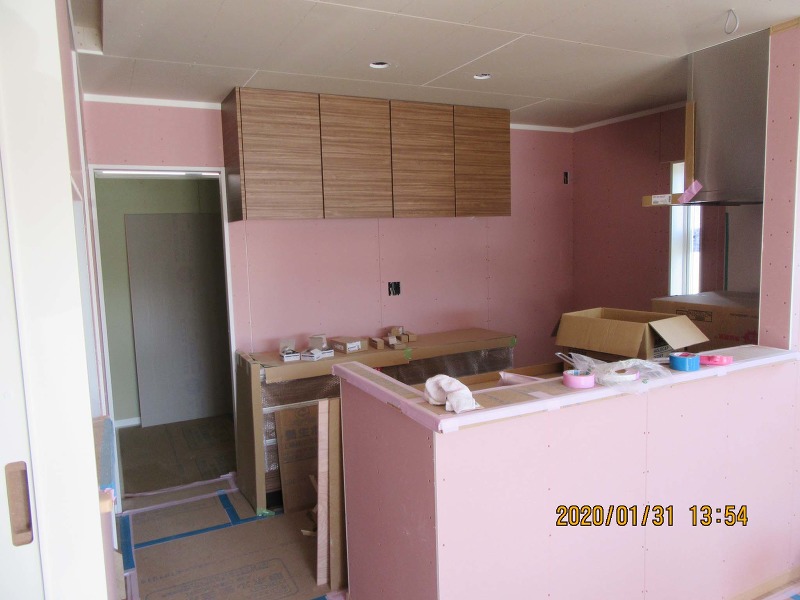

キッチン取り付けが完了しました

設備工事

設備工事

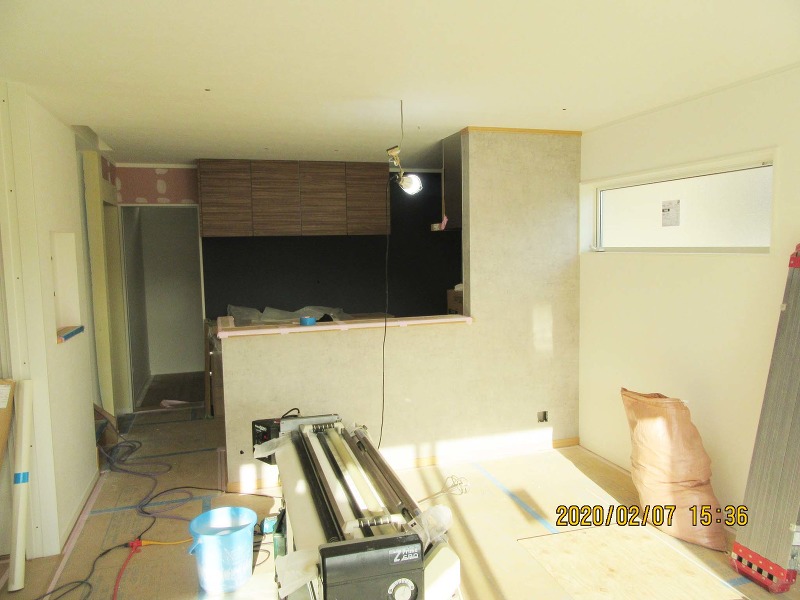

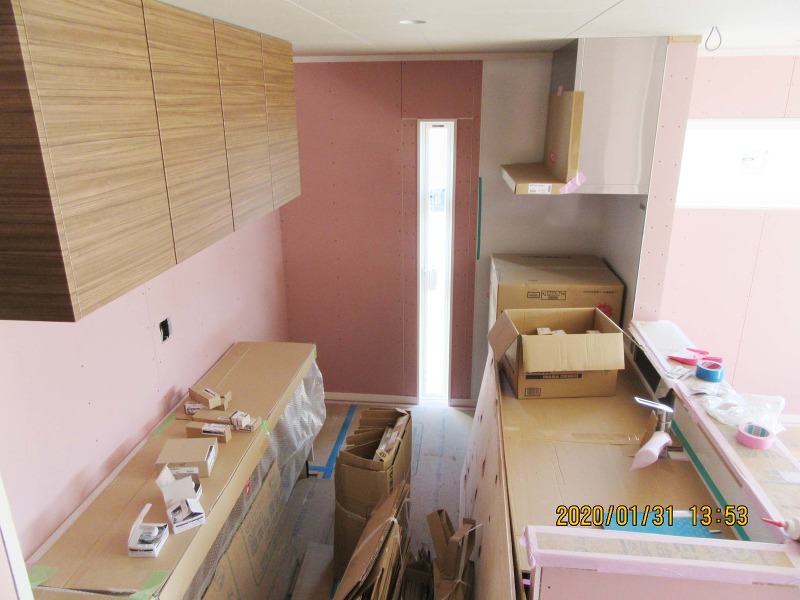

キッチン取り付け完了です。

  • 木工事

    木工事

    2階木工事完了です。

  • 木工事

    木工事

    1階木工事完了です。

15週目

1階木工事ほぼ完了です

木工事

木工事

1階木工事ほぼ完了です。

  • 木工事

    木工事

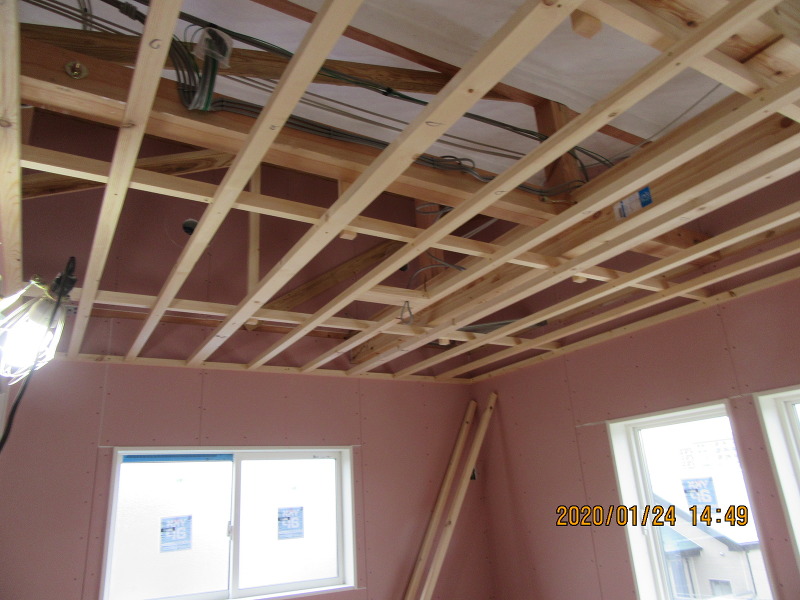

    1階天井下地を組んでいます。

14週目

階段が取り付けられました

木工事

木工事

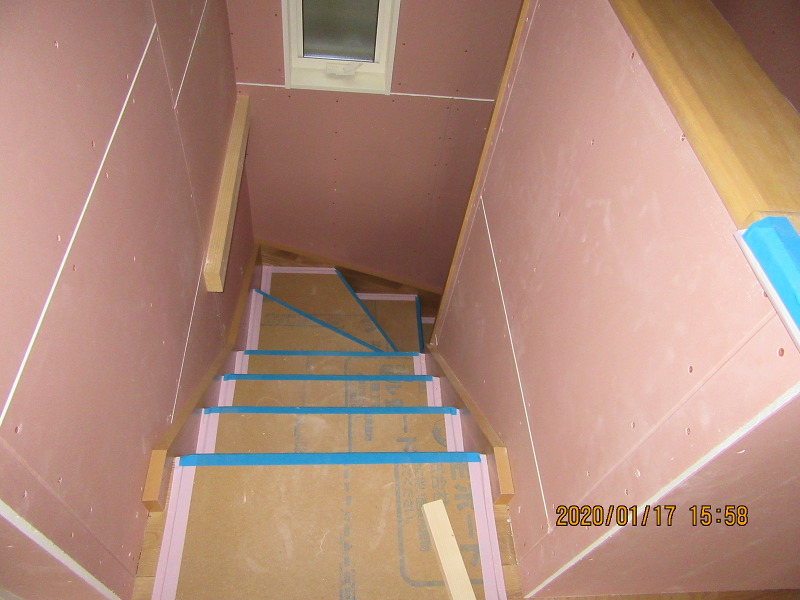

階段が取り付けられました。

  • 木工事

    木工事

    建具枠が取り付けられました。

13週目

外部足場が解体されました

仮設工事

仮設工事

外部足場が解体されました。

  • 木工事

    木工事

    1階カベボード張りほぼ完了です。

12週目

1階壁ボード張りが始まっています

木工事

木工事

1階壁ボード張りが始まっています

  • 木工事

    木工事

    2階壁ボード張りが始まっています

  • 塗装工事

    塗装工事

    外部塗装完了です。

11週目

壁断熱材充填、窓枠取り付け完了です

木工事

木工事

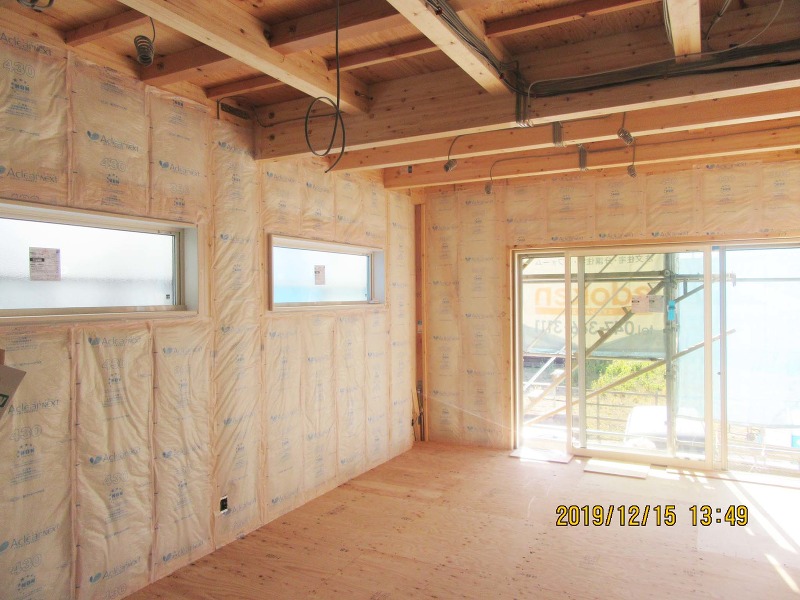

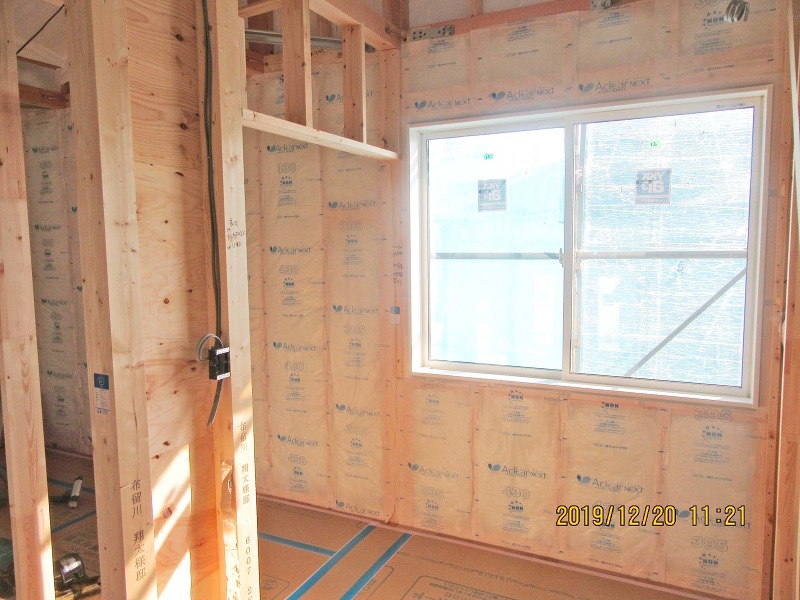

壁断熱材充填、窓枠取り付け完了です。

  • 設備工事

    設備工事

    ユニットバスが設置されました。

10週目

サイディング張りが進んでいます

外壁工事

外壁工事

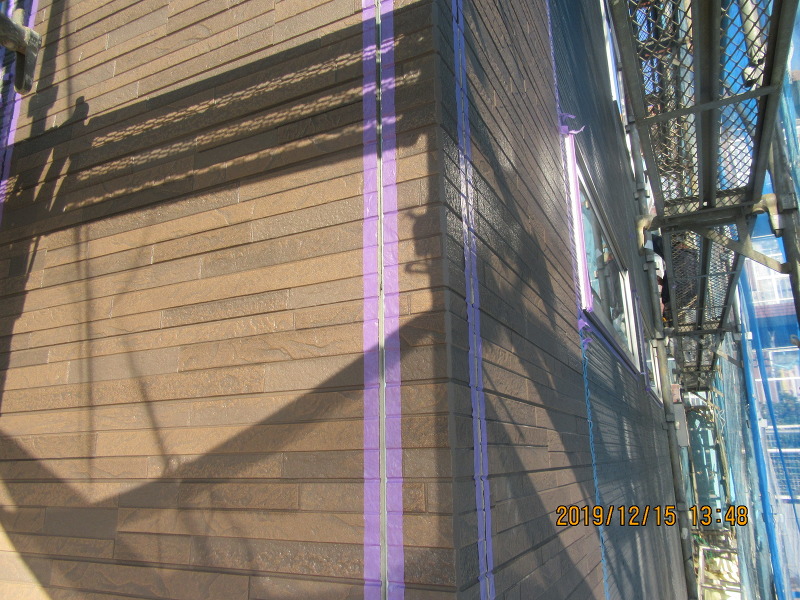

サイディング張りが進んでいます

  • 木工事

    木工事

    壁に断熱材が充填されました。

  • 電気工事

    電気工事

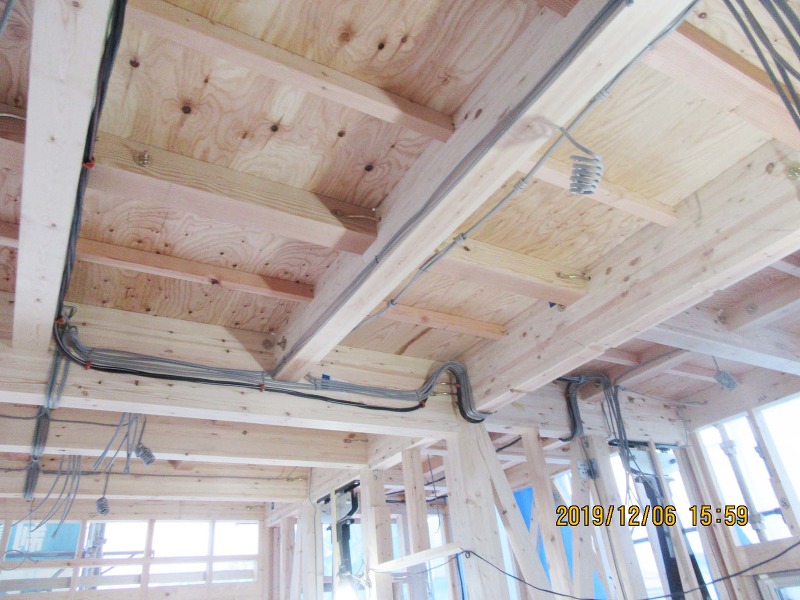

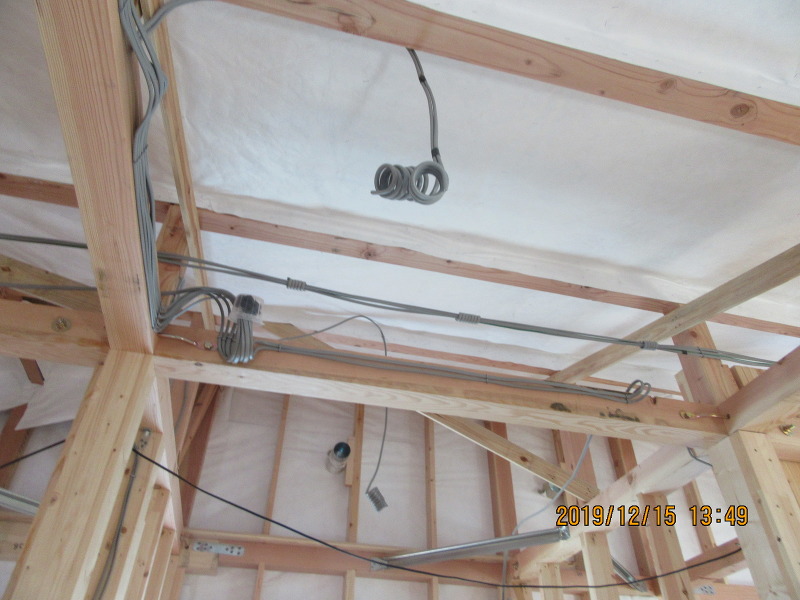

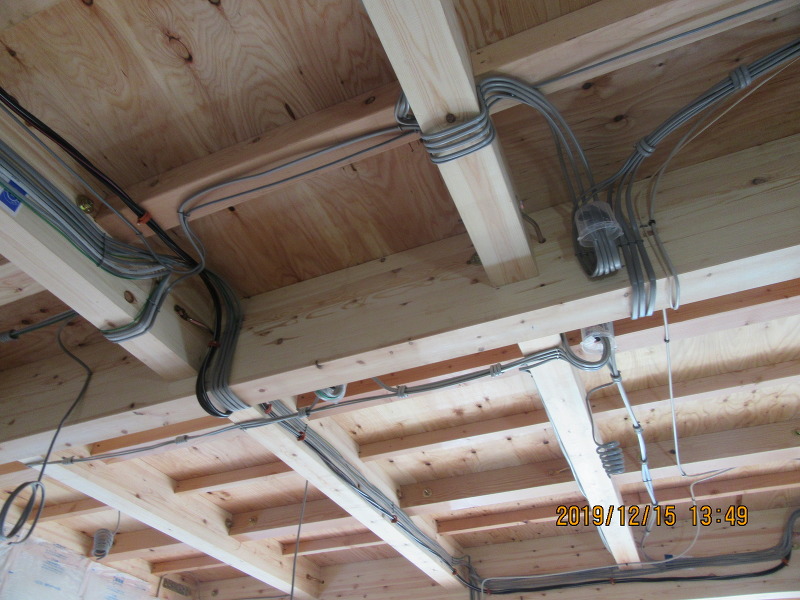

    内部電気配線完了です。

  • 木工事

    木工事

    小屋裏部屋にタイベックが張られました。

9週目

1階サッシが取り付けられました

木工事

木工事

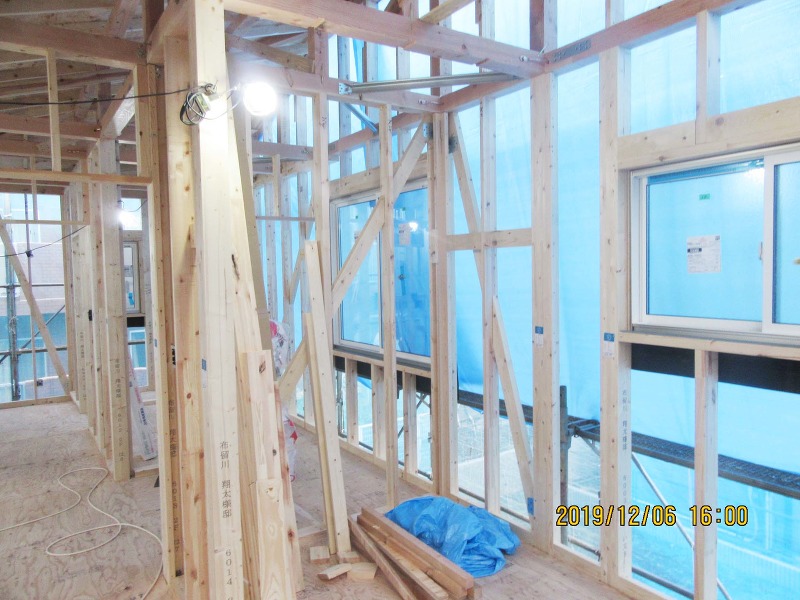

1階サッシが取り付けられました。

  • 電気工事

    電気工事

    内部電気配線中です。

  • 雑工事

    雑工事

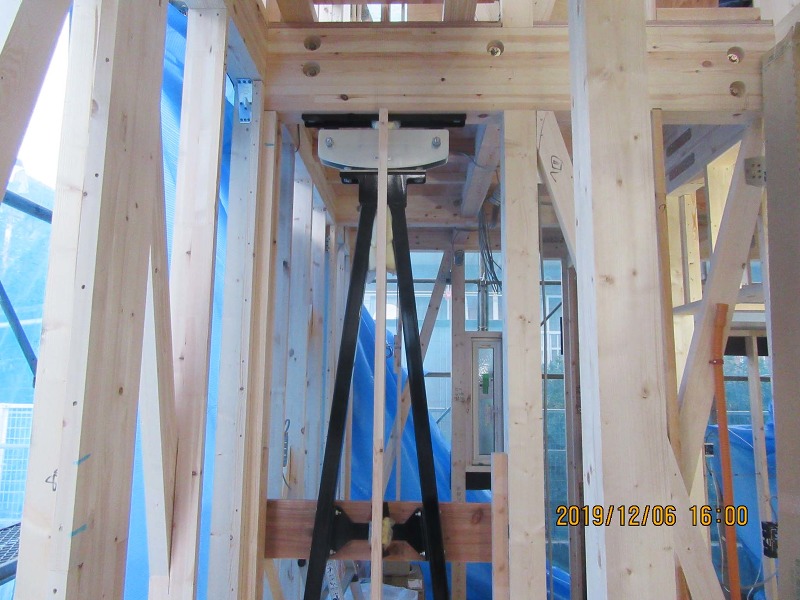

    制振装置ミライエが設置されました。

  • 木工事

    木工事

    2階サッシが取り付けられました。

  • 屋根工事

    屋根工事

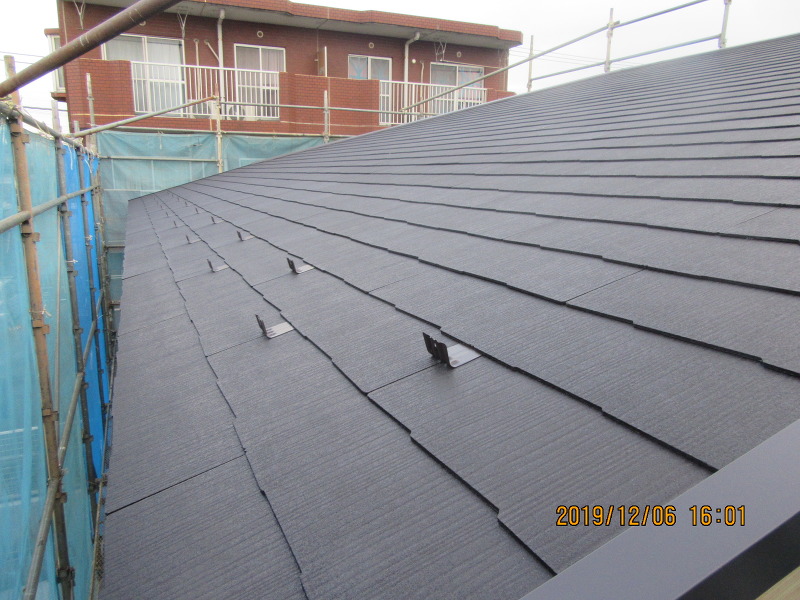

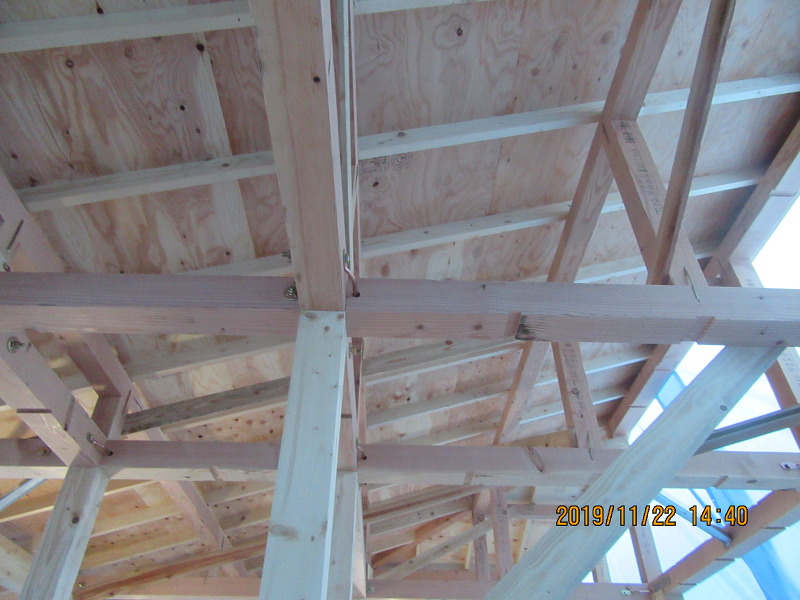

    コロニアル葺き完了です。

8週目

1階構造躯体完了です

木工事

木工事

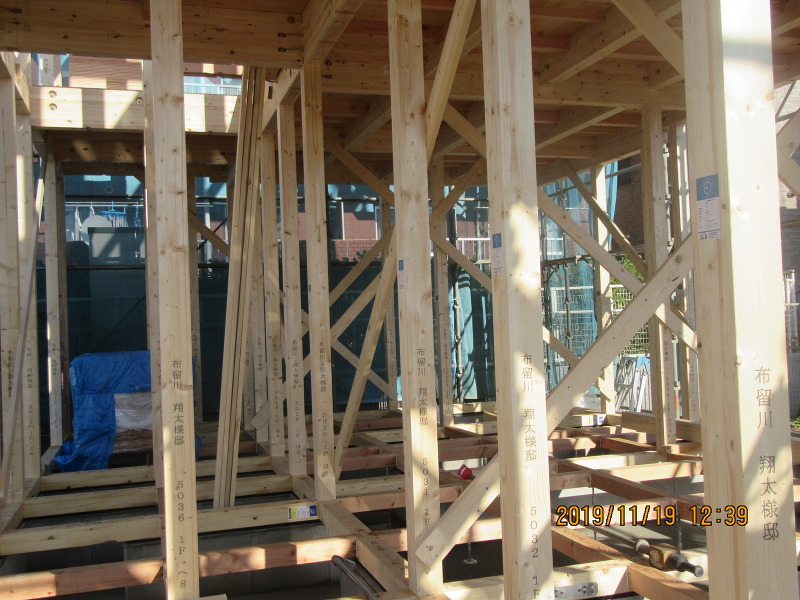

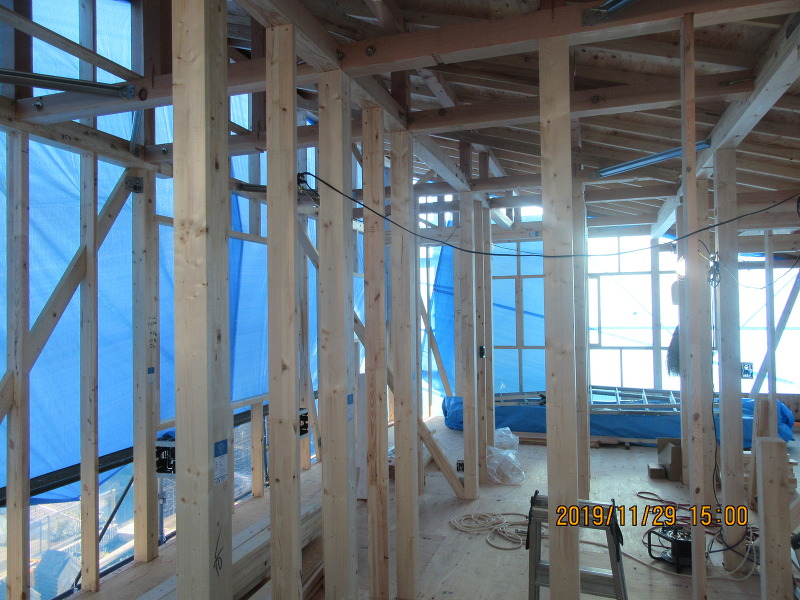

1階構造躯体完了です。

  • 木工事

    木工事

    2階構造躯体完了です。

7週目

金物取り付け完了しました

木工事

木工事

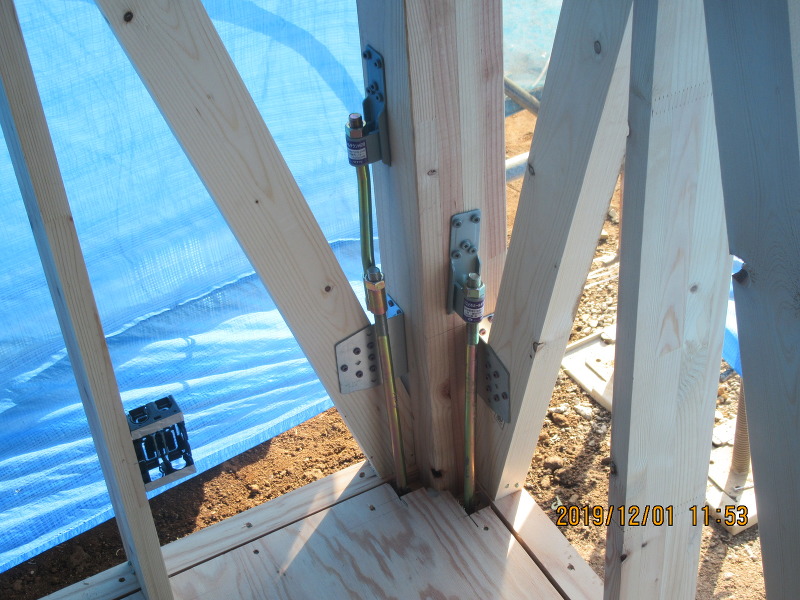

1階ホールダウン金物、筋交金物取り付け完了です。

6週目

上棟作業が進んでいます

木工事

木工事

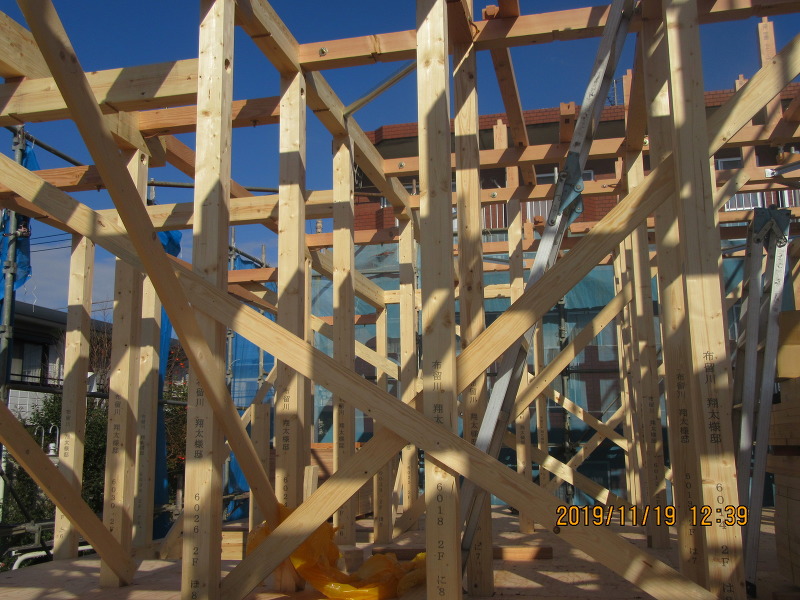

上棟作業が進んでいます。

  • 木工事

    木工事

    小屋組み完了です。

  • 木工事

    木工事

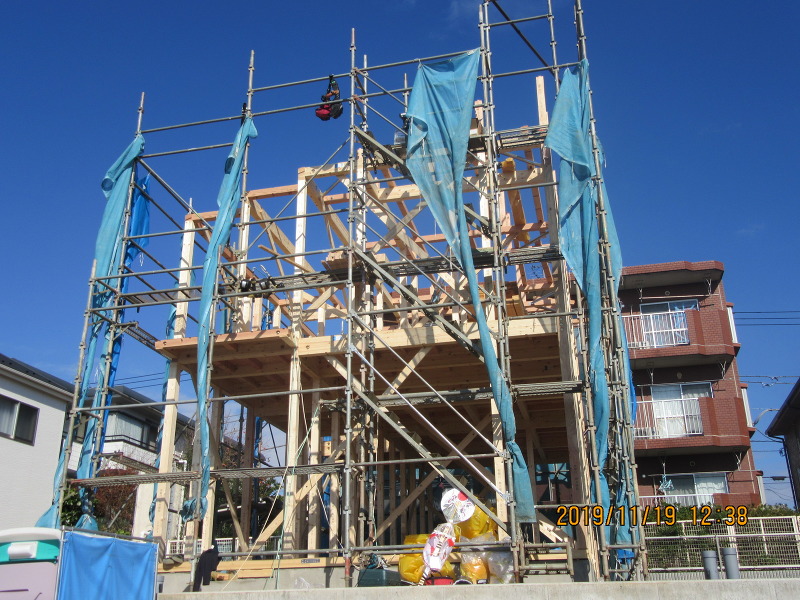

    2階建て方完了です。

  • 木工事

    木工事

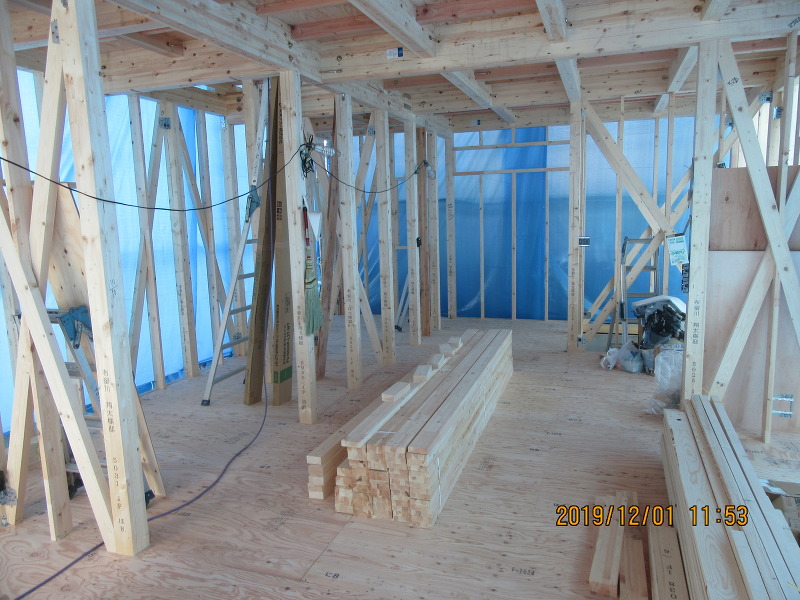

    1階建て方完了です。

5週目

土台敷き完了しました

木工事

木工事

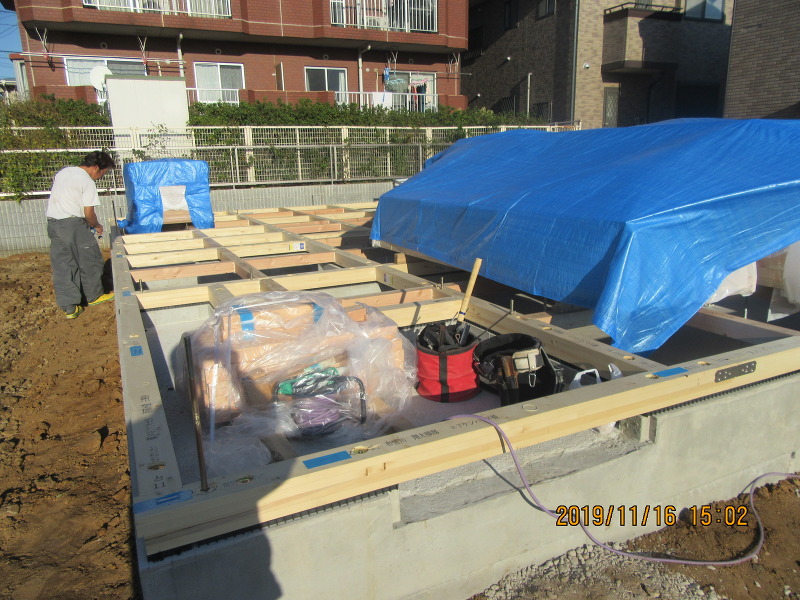

土台が敷かれました。

4週目

基礎の型枠を組んでいます

基礎工事

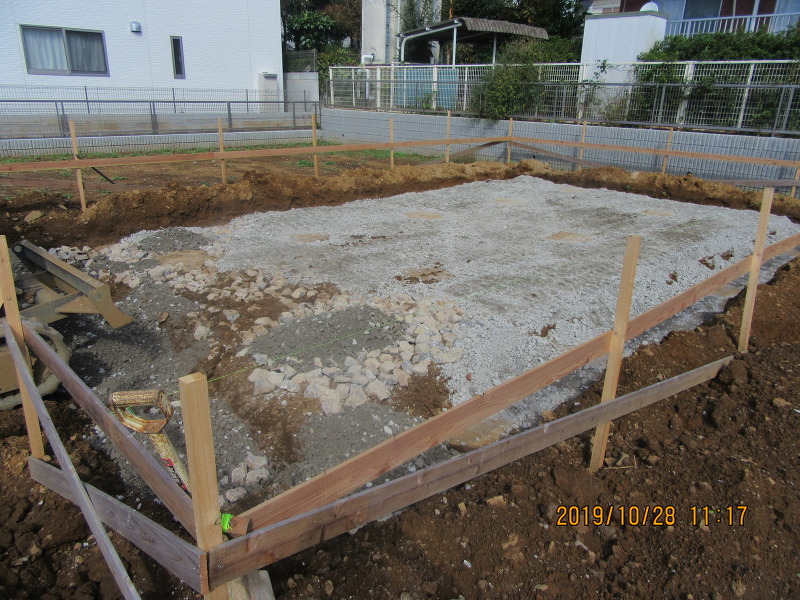

基礎工事

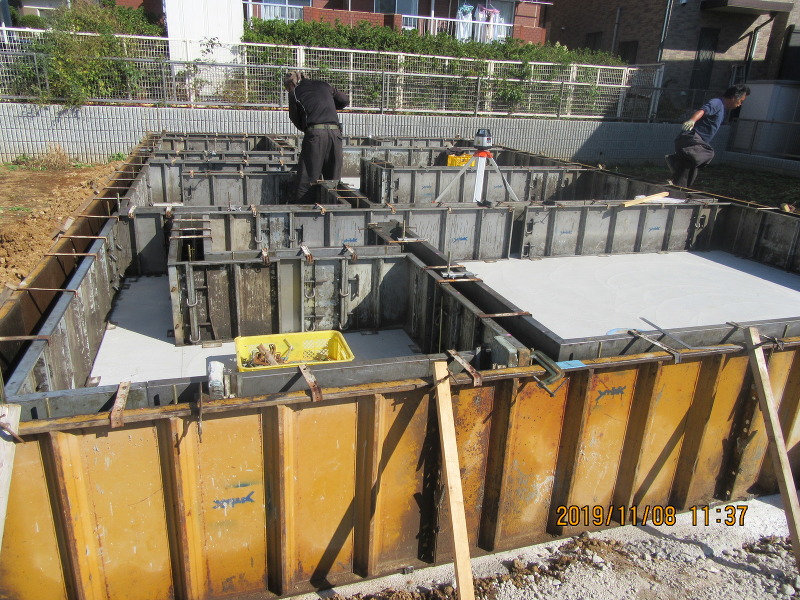

ベースコンクリートが打設され、型枠を組んでいます。

3週目

基礎配筋が完成しました

基礎工事

基礎工事

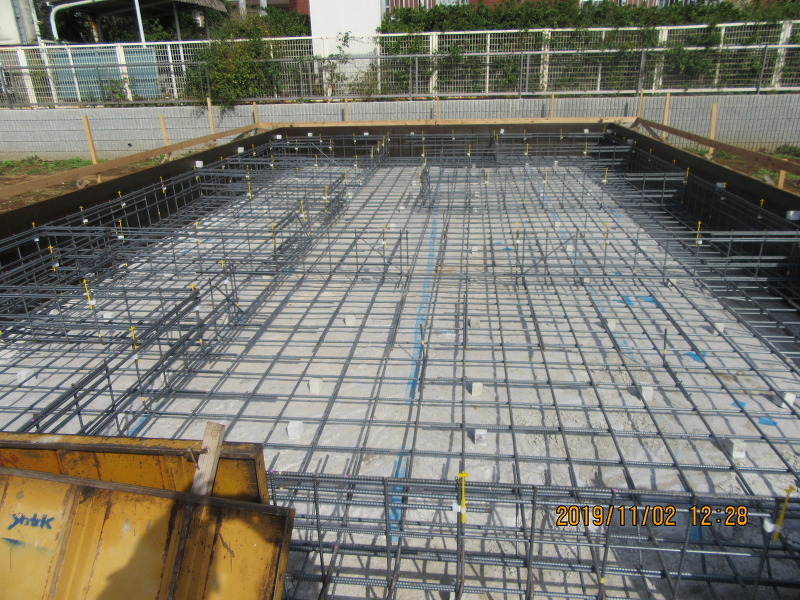

基礎配筋完成です。

2週目

基礎工事が始まりました

基礎工事

基礎工事

基礎工事が始まりました。

1週目

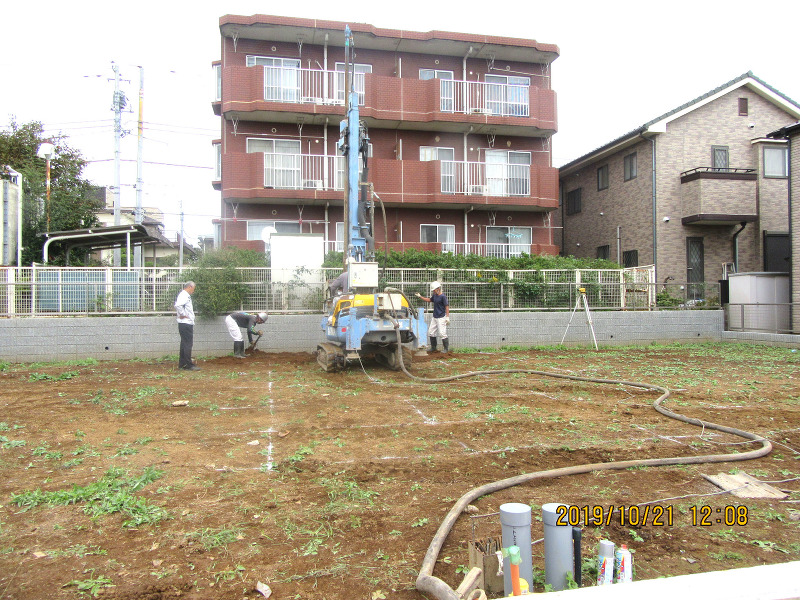

地盤改良が始まっています

地盤改良工事

地盤改良工事

地盤改良が始まっています。
