15週目
建物が完成しました
建物完成

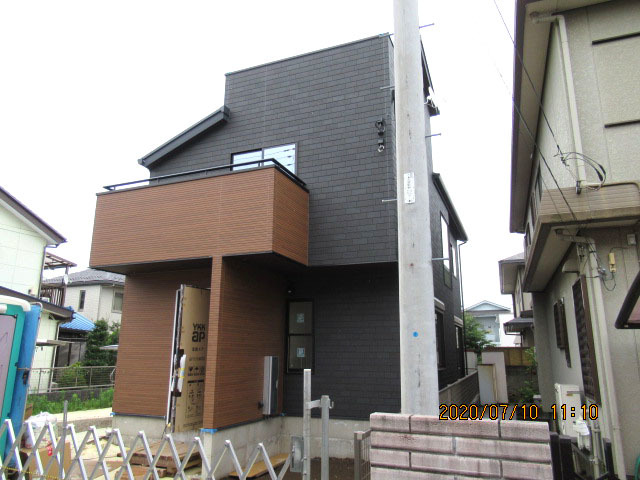

完成外観。

内部クリーニング完了
玄関ホール。

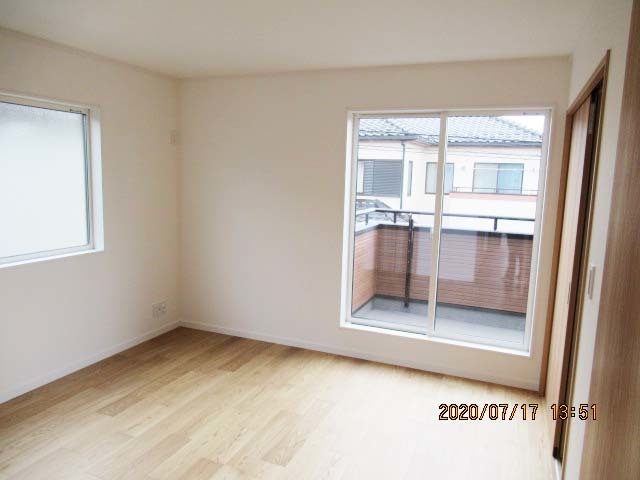

2階洋室。

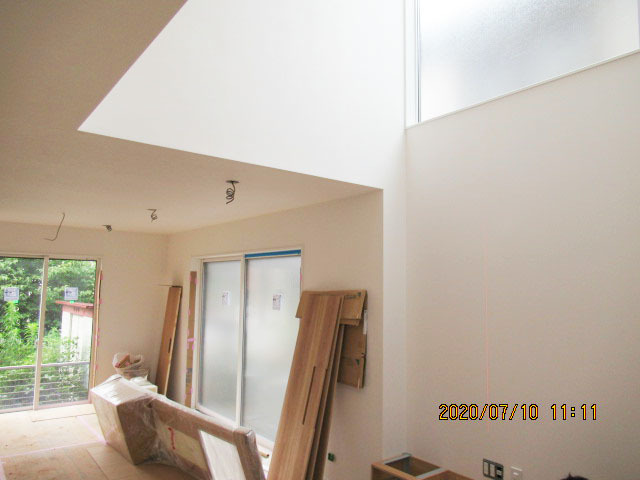

吹き抜け。

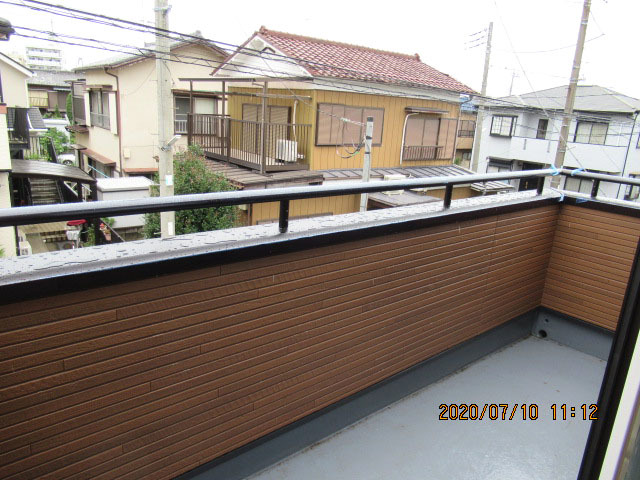

リビングから和室。
14週目
外部足場が解体されました
仮設工事
外部足場が解体されました。
内装工事

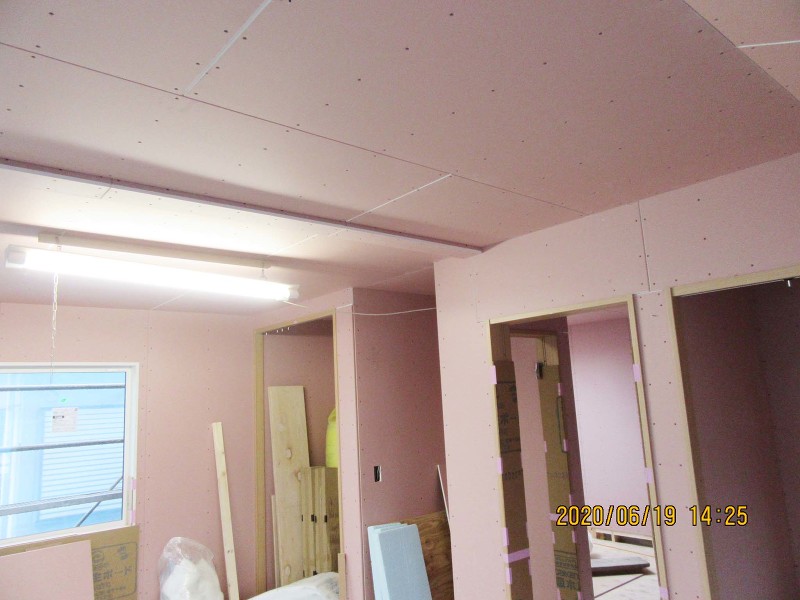

クロス貼り完了です。
設備工事

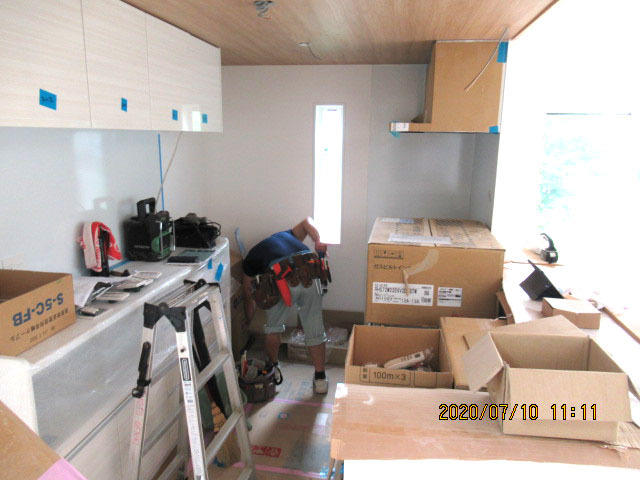

キッチンが取り付けられました。
雑工事
バルコニーの手摺が取り付けられました。
13週目

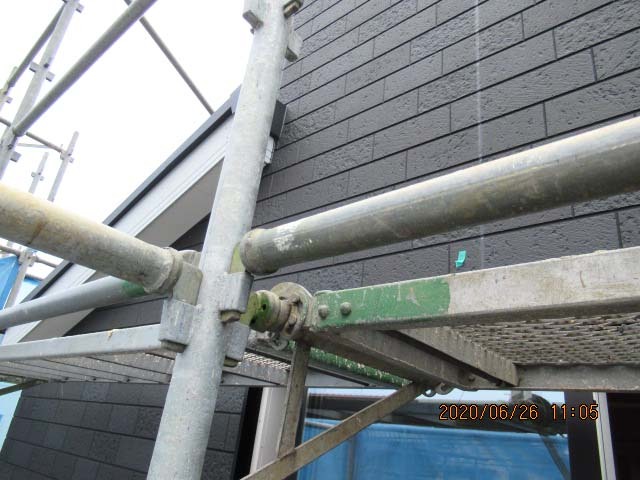

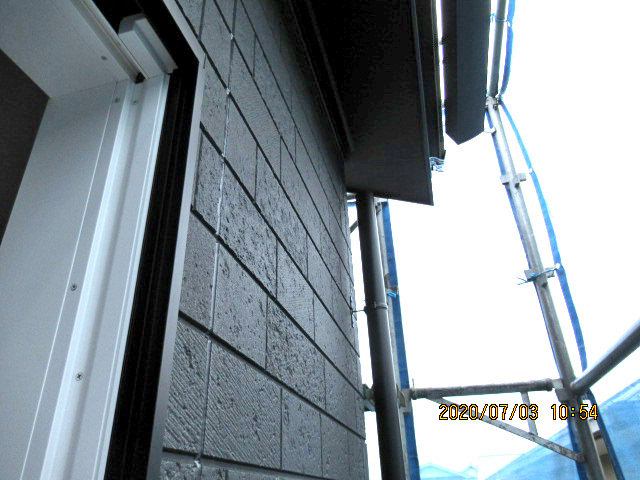

外部塗装が終わり、雨樋取り付け中です
板金工事
外部塗装が終わり、雨樋取り付け中です。
木工事
2階木工事完了です。
1階木工事完了です。
12週目
外壁のコーキング処理が終わりました
外壁工事
外壁のコーキング処理完了です。
2階木工事もう少しです。
1階木工事もう少しです。
11週目

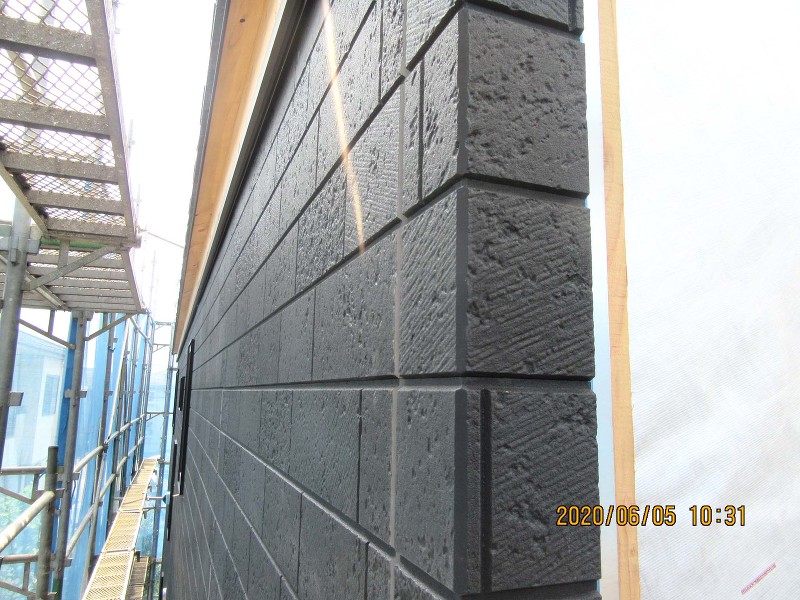

サイディング張り完了しました

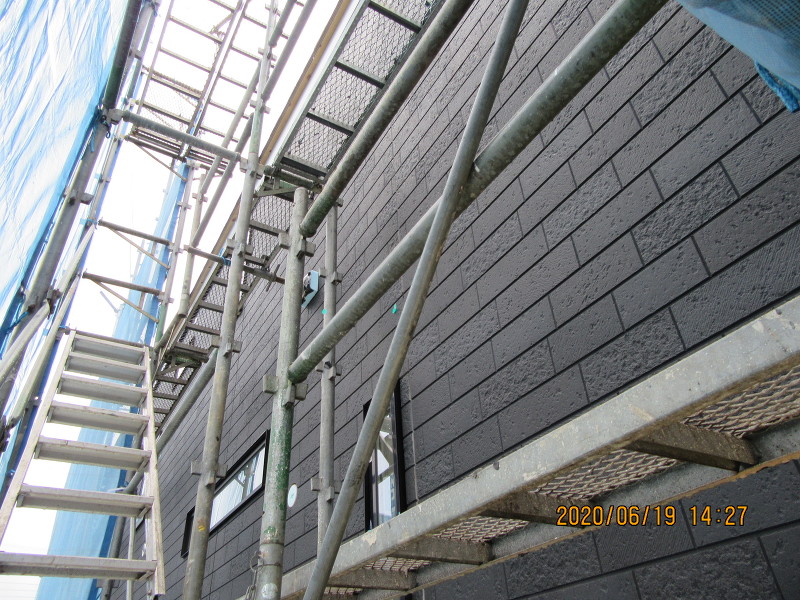

サイディング張り完了です。
屋上への階段取り付け、ボード張り完了です。

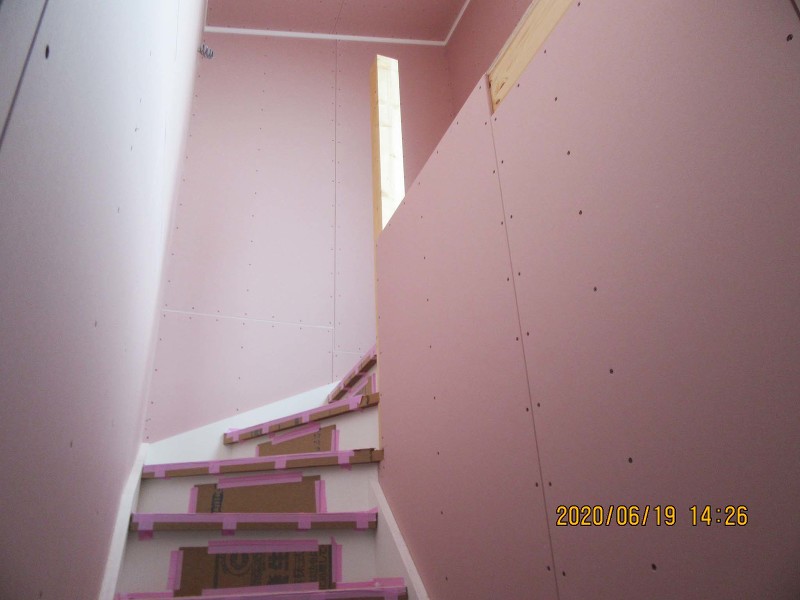

天井下地組み、断熱材充填完了です。
天井ボード張りが進んでいます。
10週目

天井下地組みが始まっています
天井下地組みが始まっています。

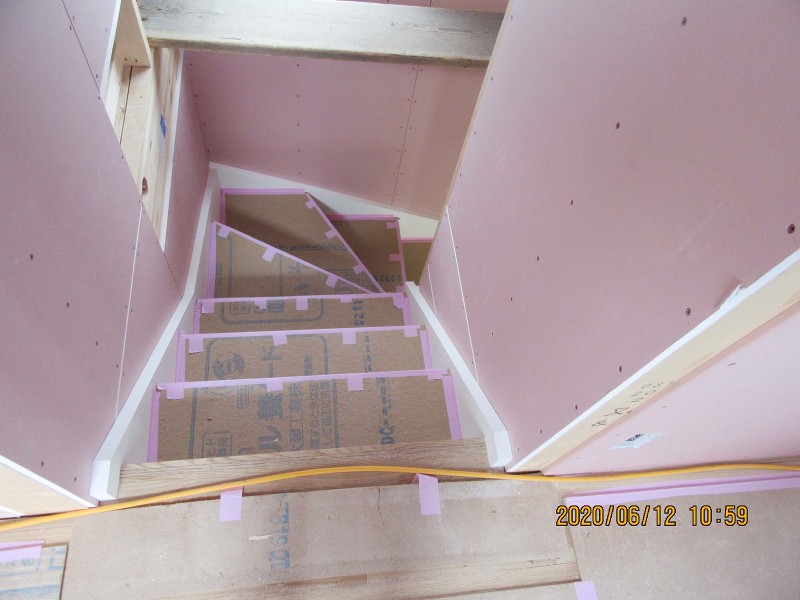

階段取り付け完了です。
9週目
サイディング張りが始まっています
サイディング張りが始まっています。
1階壁ボード張りが進んでいます。
階段取り付け中です。
2階壁ボード張り、建具枠取り付け完了です。
8週目

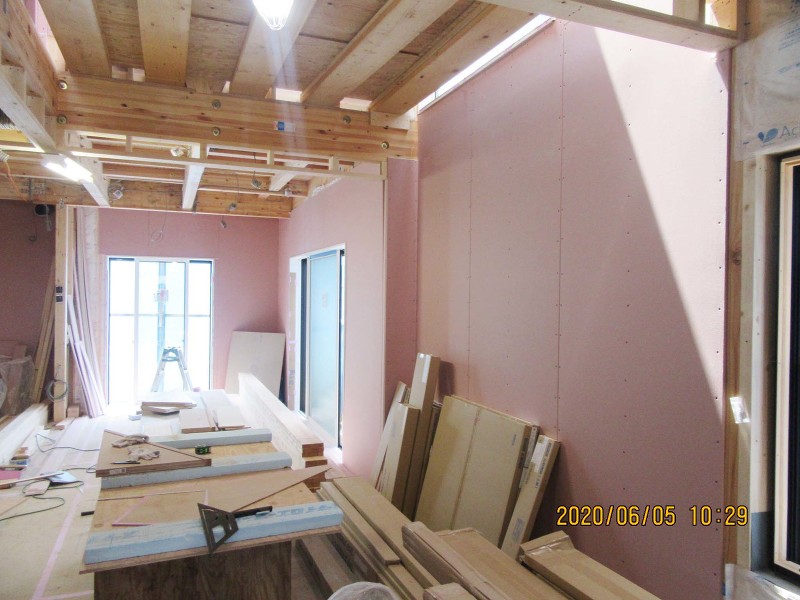

壁ボード張りが始まりました

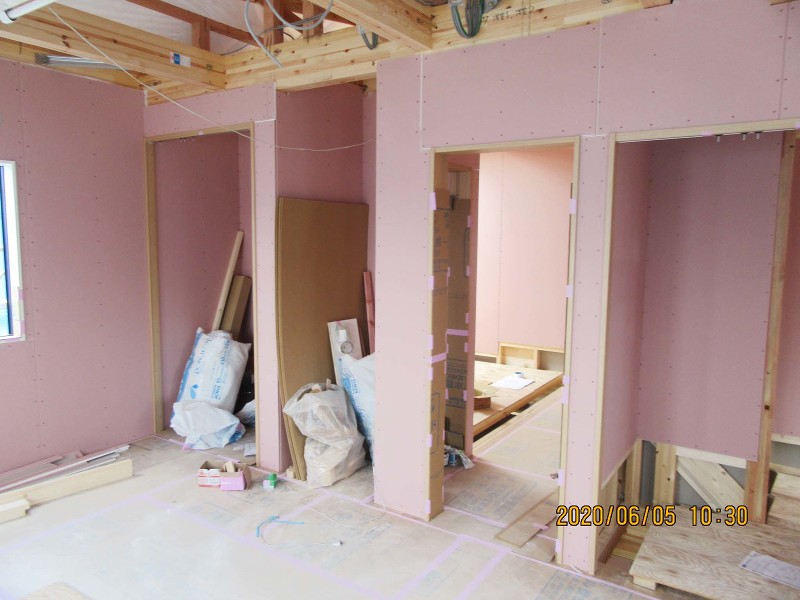

壁ボード張りが始まりました。

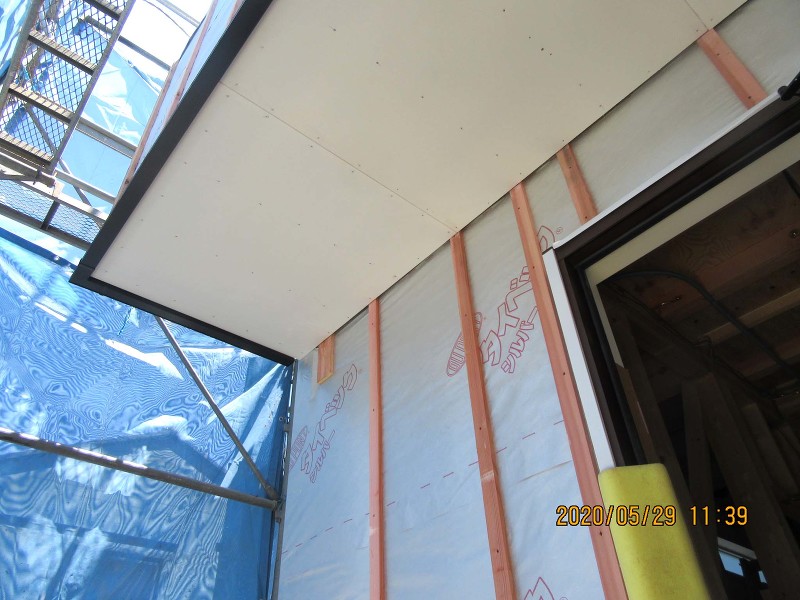

軒天取付け完了です。
窓枠が取り付けられました。
7週目
床フローリング張りが始まっています

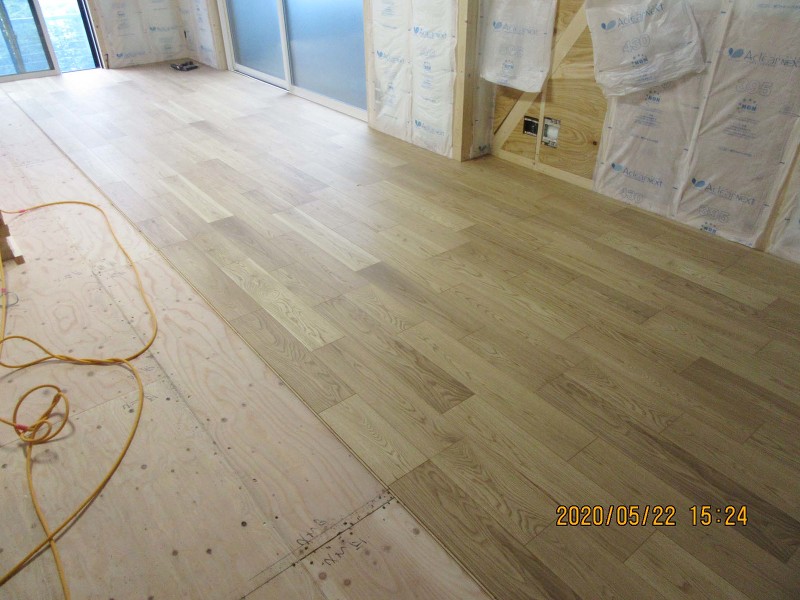

床フローリング張りが始まっています。

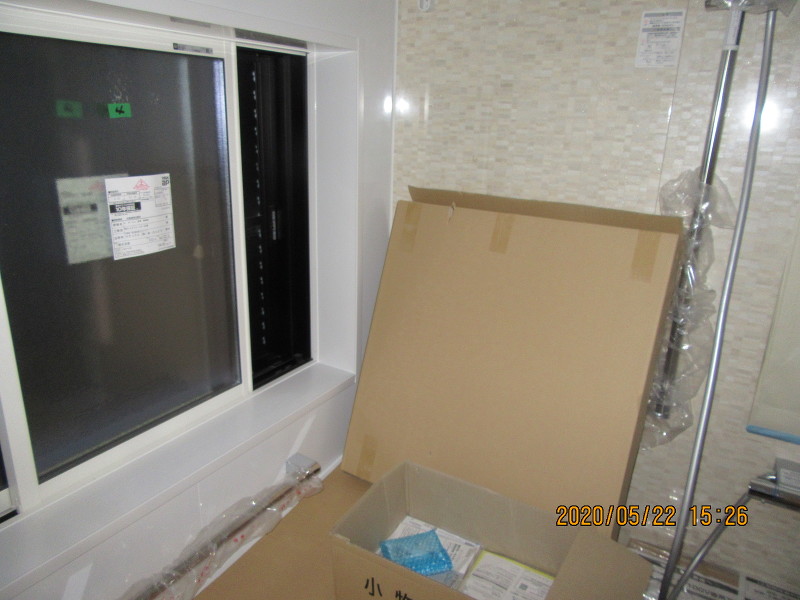

ユニットバスが設置されました。

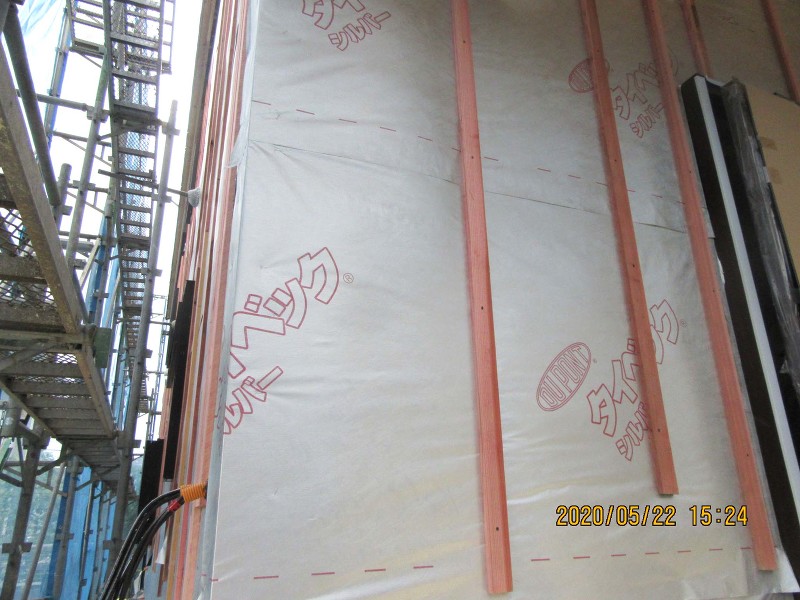

外部タイベックが張られました。
電気工事

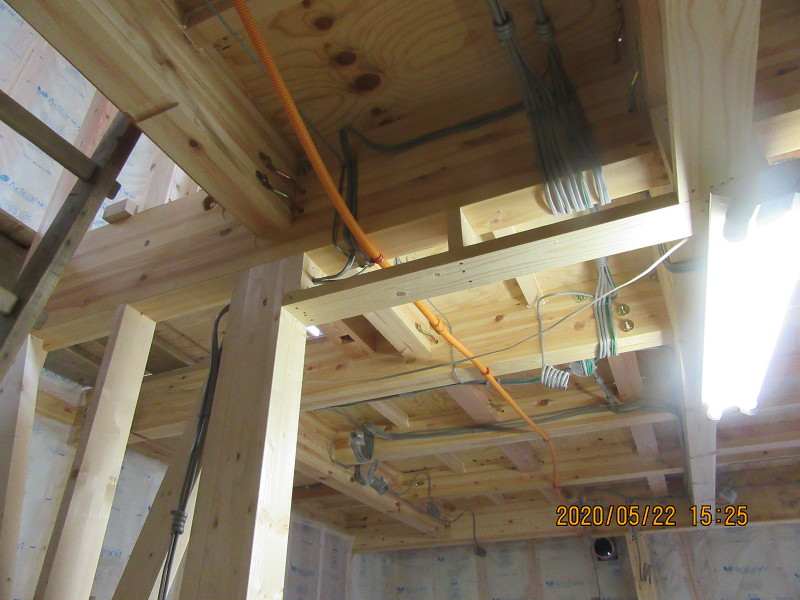

内部電気配線中です。

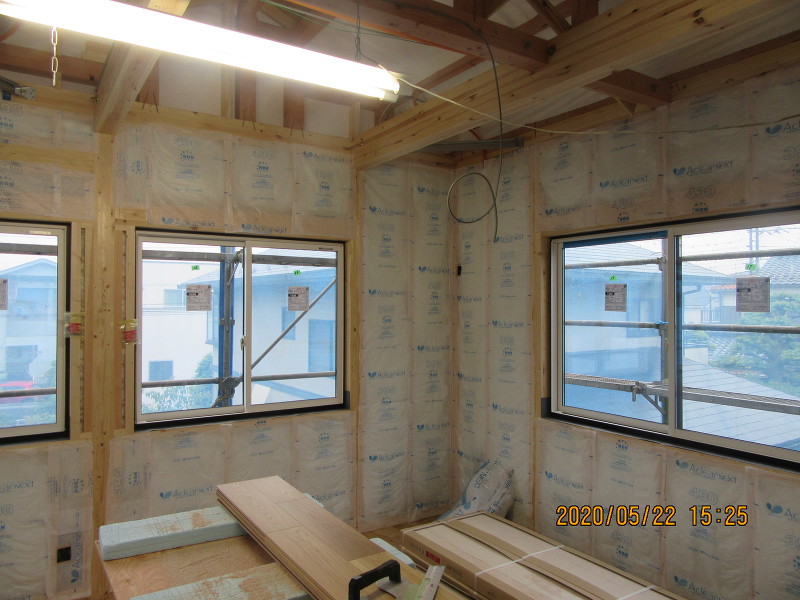

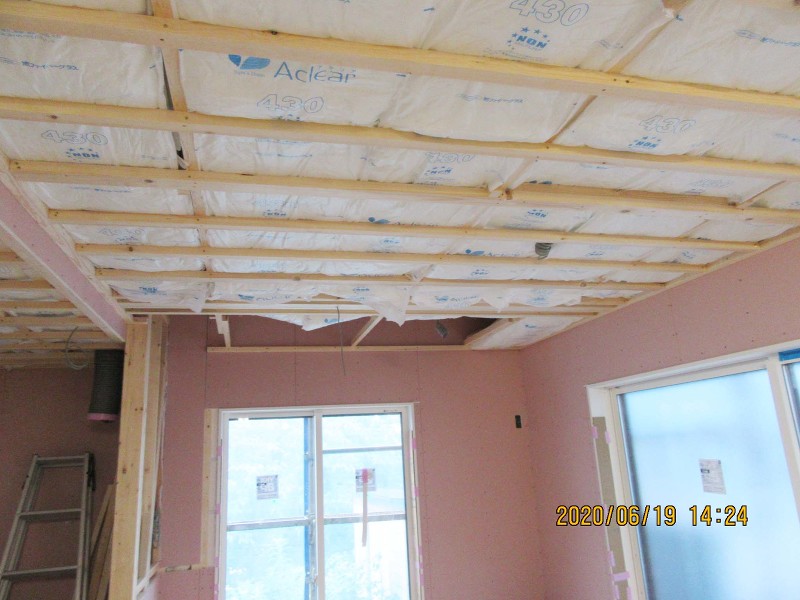

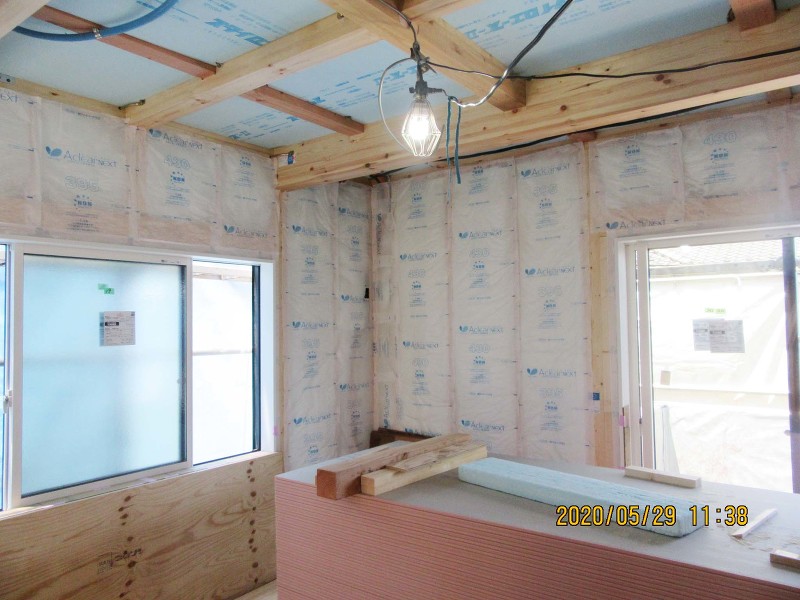

サッシが取り付けられ、壁断熱材が充填されました。
6週目
制振装置ミライエが設置されました

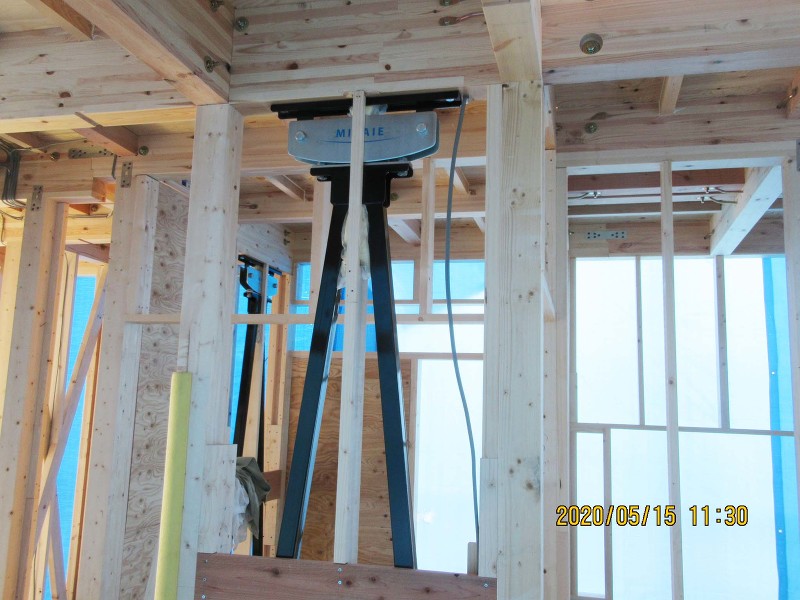

制振装置ミライエが設置されました。
屋根工事

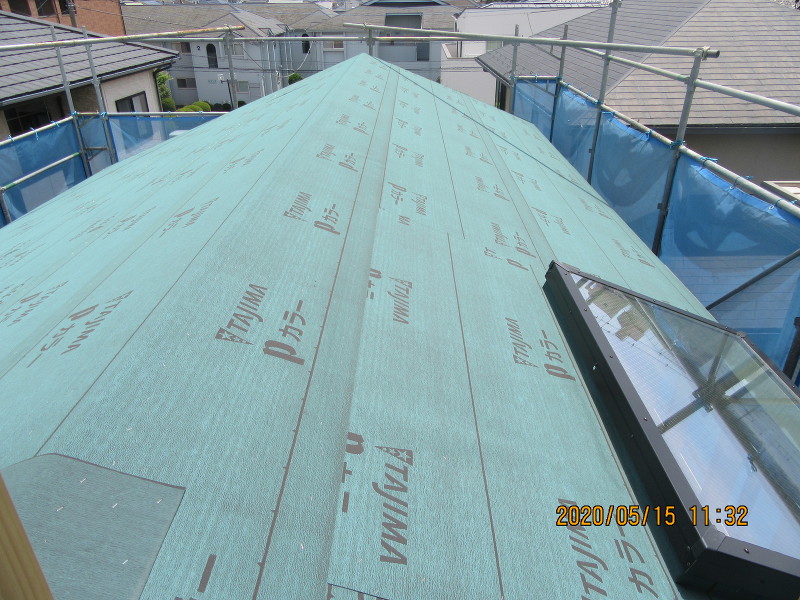

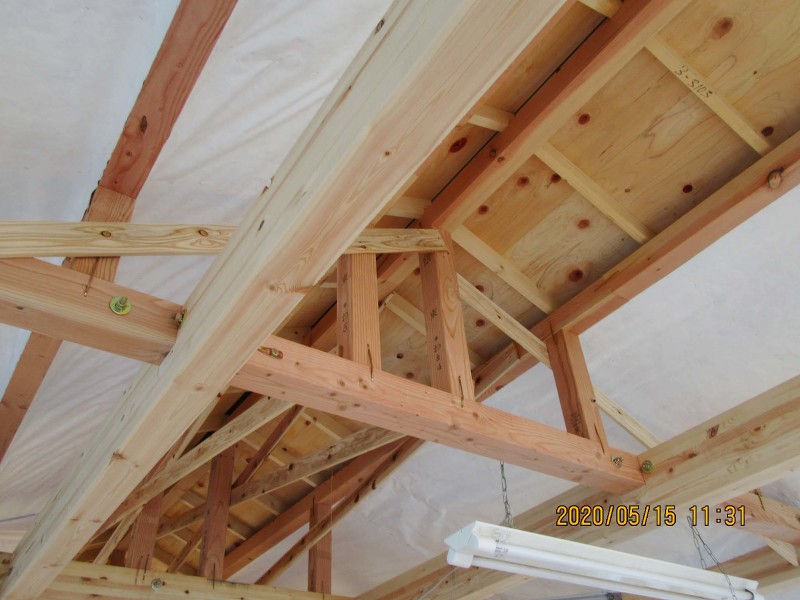

下地ルーフィングが張られました。
小屋裏にタイベックが張られました。

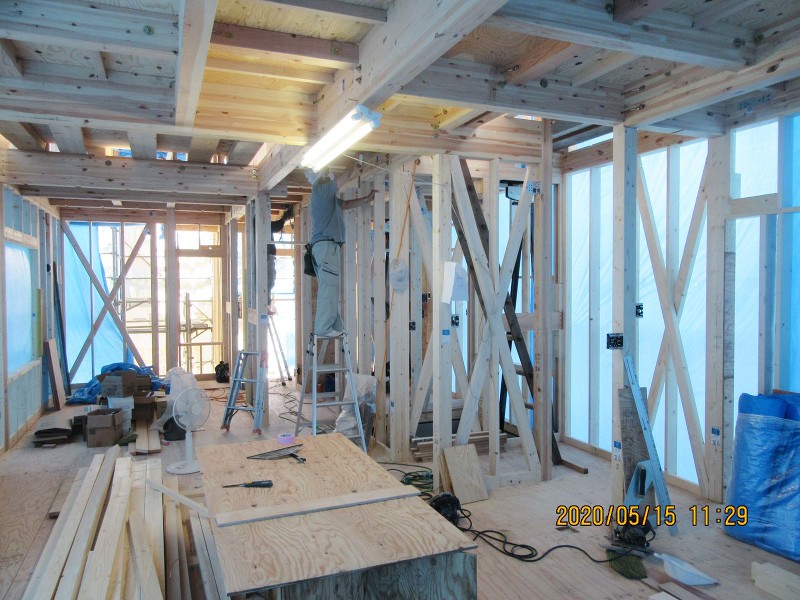

2階構造躯体完了です。

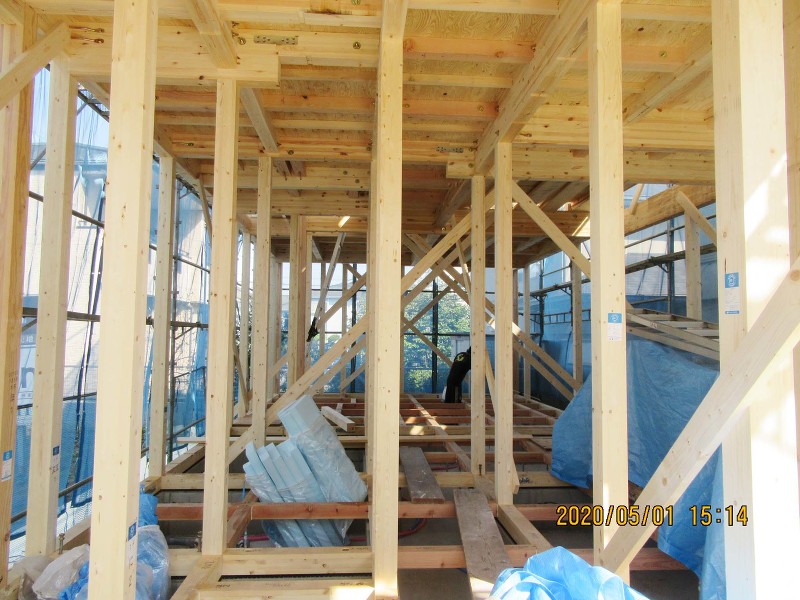

1階構造躯体完了です。
5週目

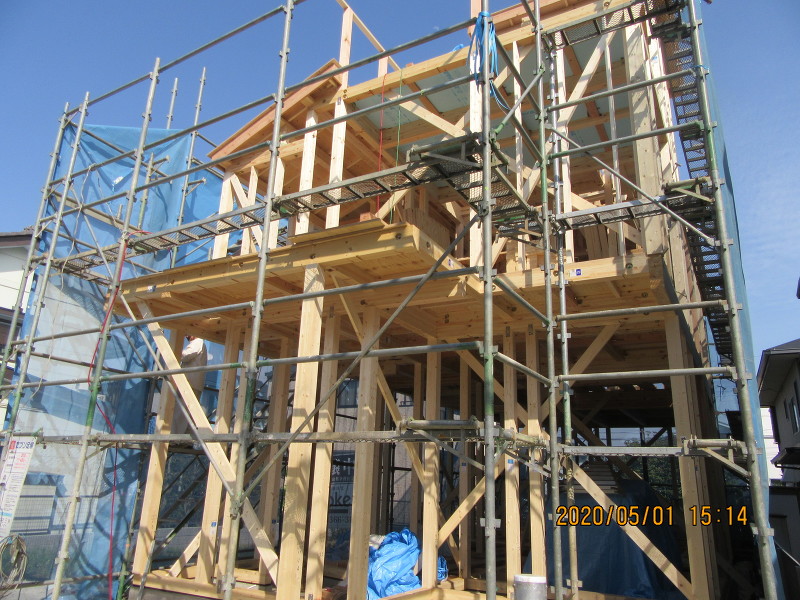

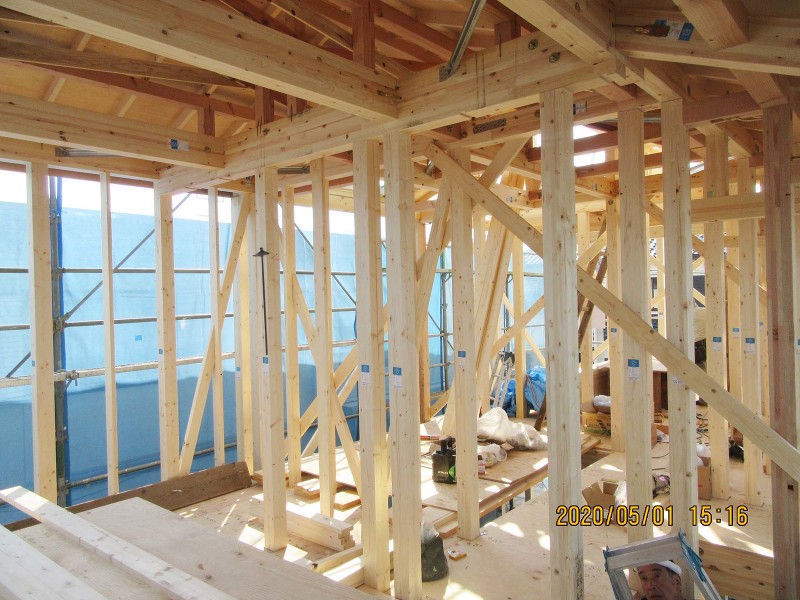

上棟しました

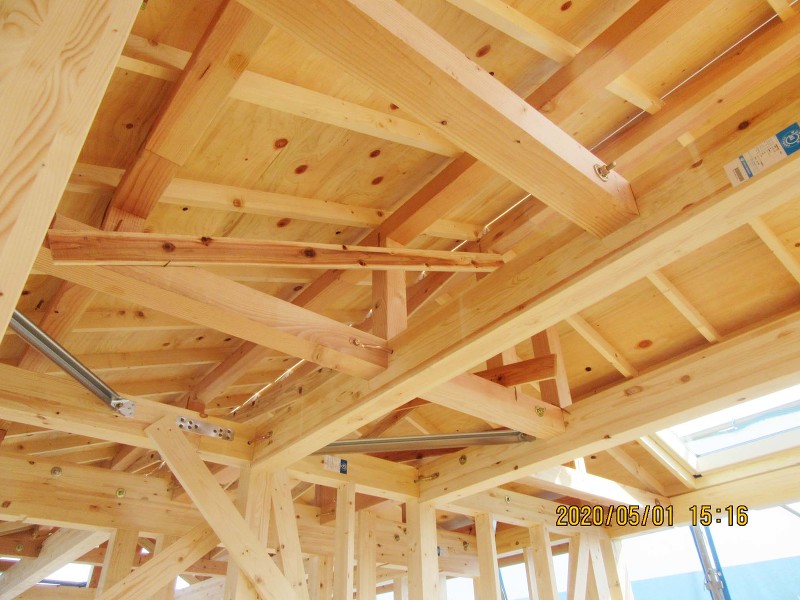

上棟完了です。
小屋組み完了です。
2階建て方完了です。
1階建て方完了です。
土台敷きが完了し、先行足場が掛けられました。
4週目
基礎完成です
基礎工事

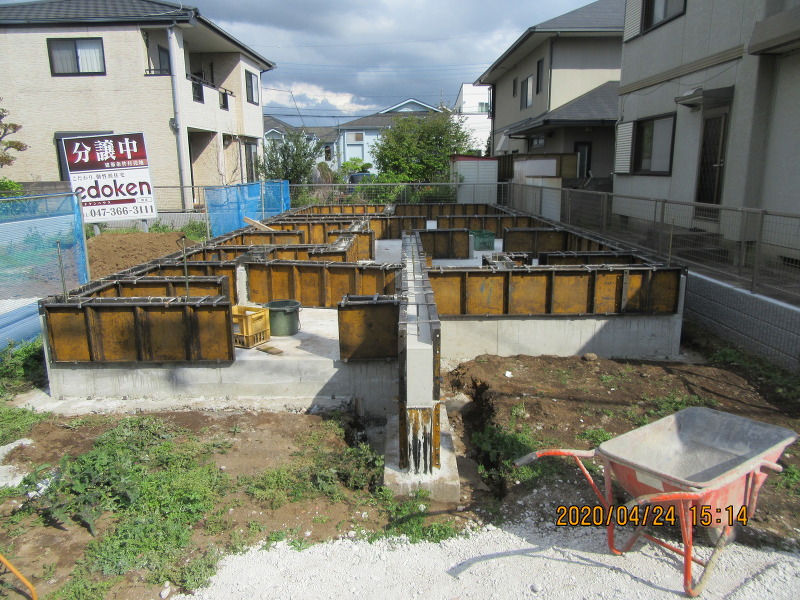

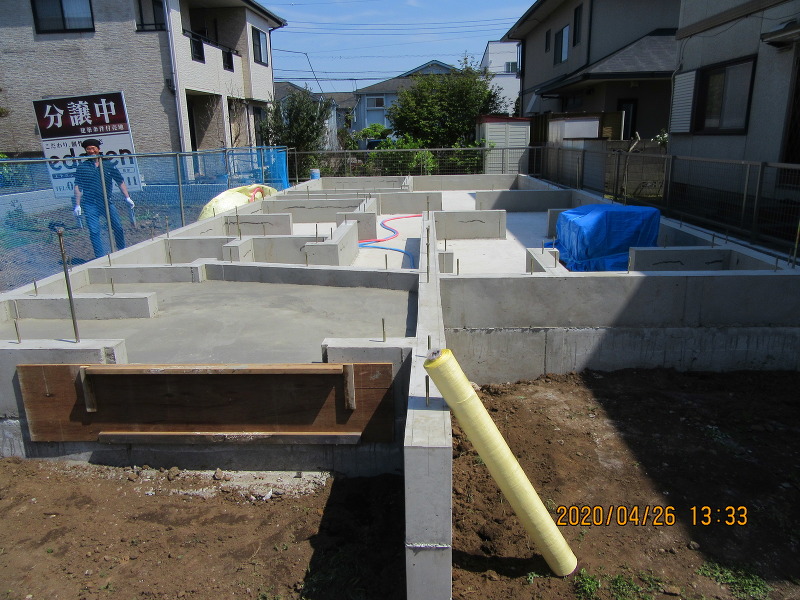

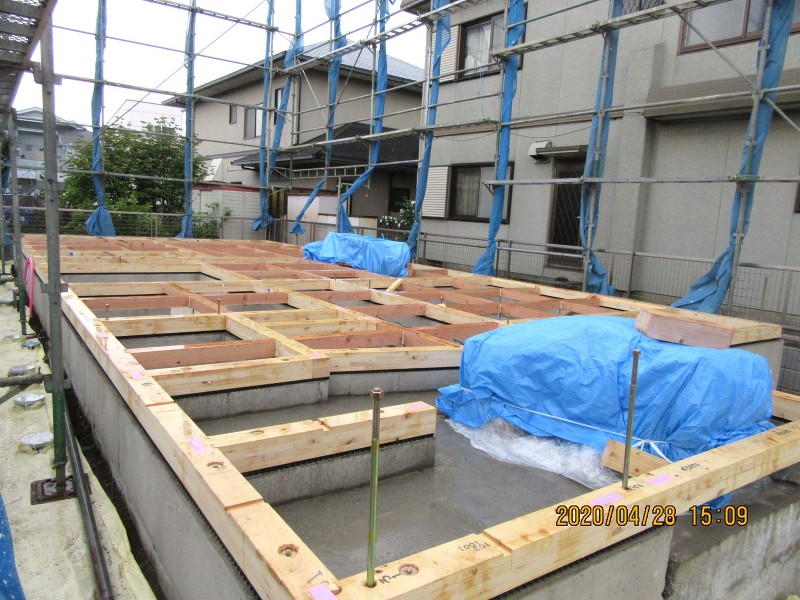

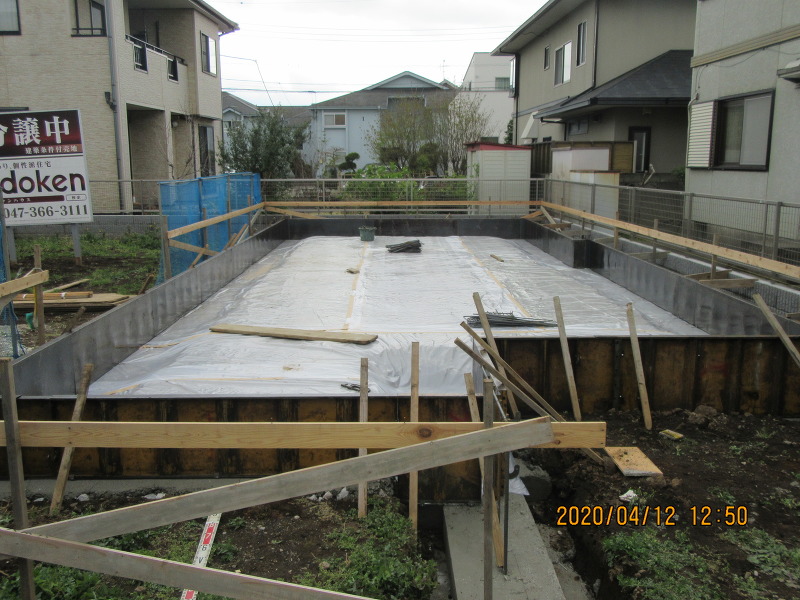

基礎完成です。
コンクリートが打設されました。
3週目
基礎配筋完了しました

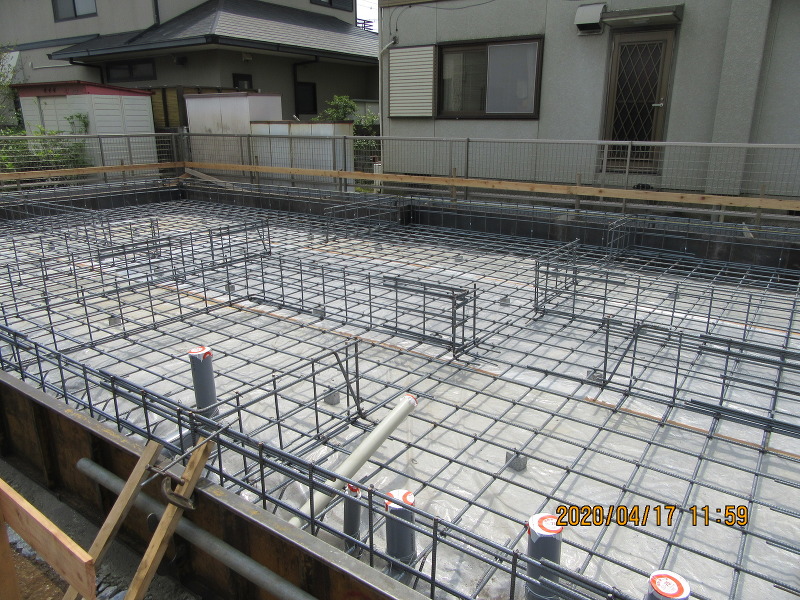

基礎配筋完了です。
防湿シートが敷かれ、型枠が組まれました。
2週目
根切り、割栗敷き完了です

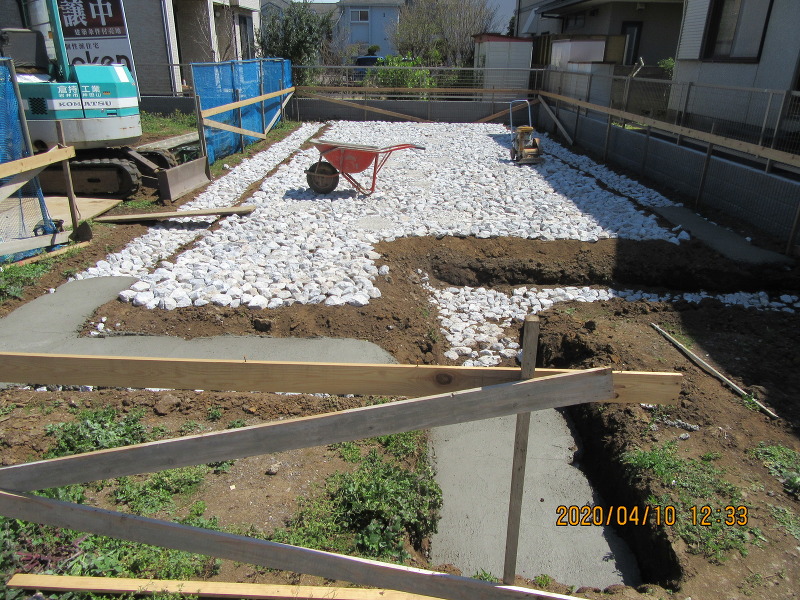

根切り、割栗敷き完了です。
1週目

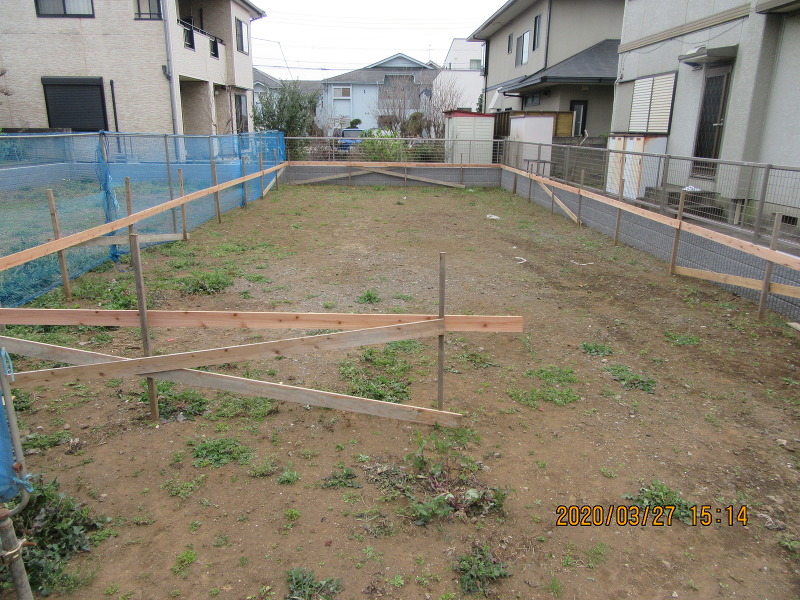

やり方が出されました
やり方が出されました。
