23週目

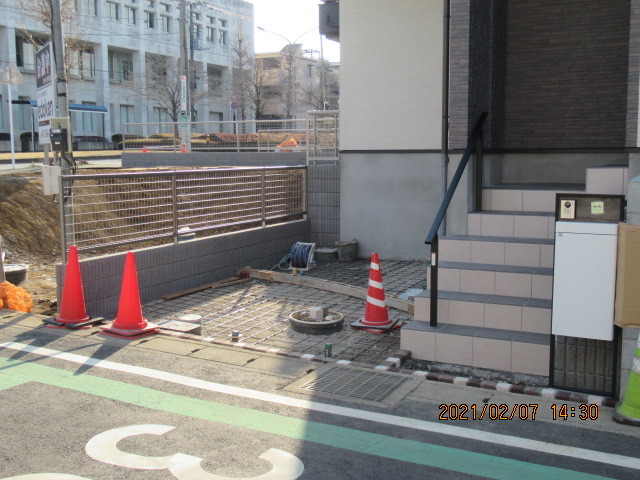

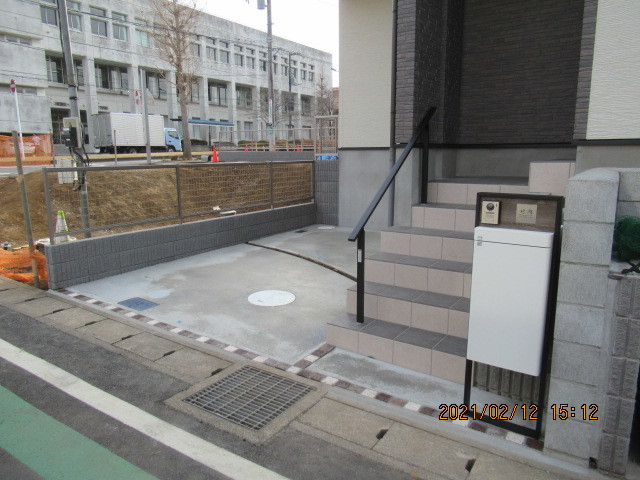

外構工事完了です
外構工事
外構工事完了です。
22週目

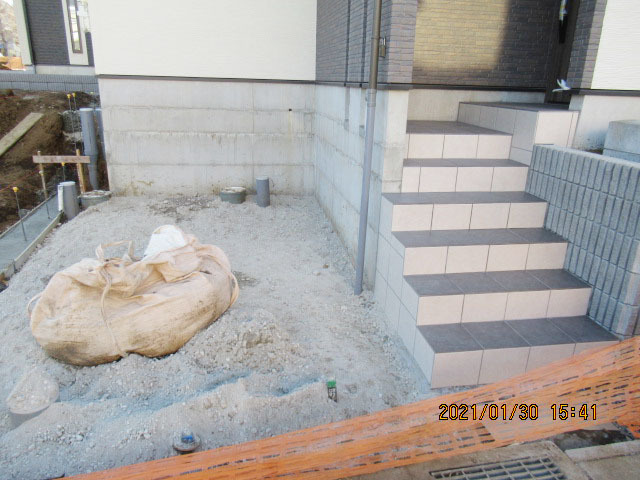

外構工事が進んでいます
外構工事が進んでいます。
21週目
外構工事が始まっています
外構工事が始まっています。
20週目
建物が完成しました

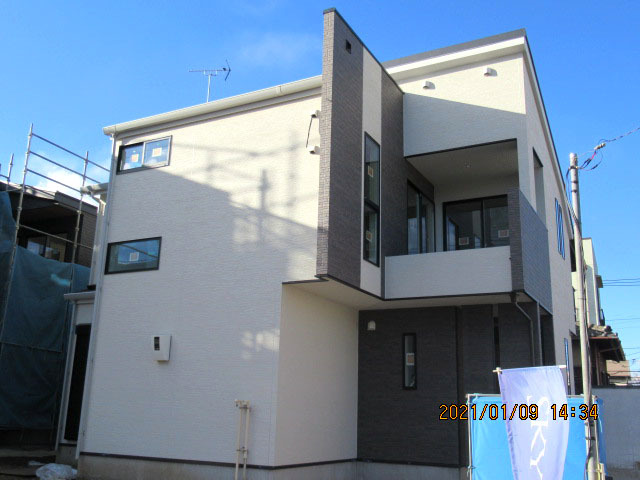

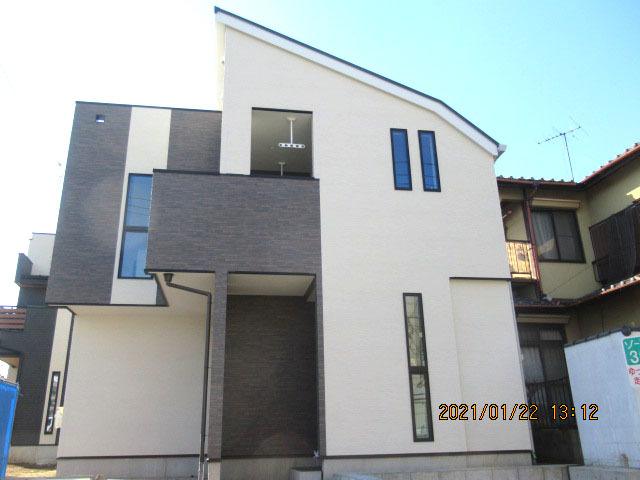

完成外観
建物が完成しました。
内部クリーニング完了

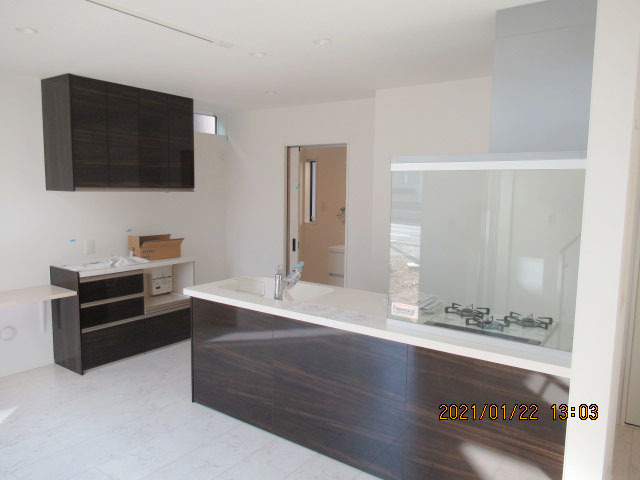

リビング
リビングからキッチン

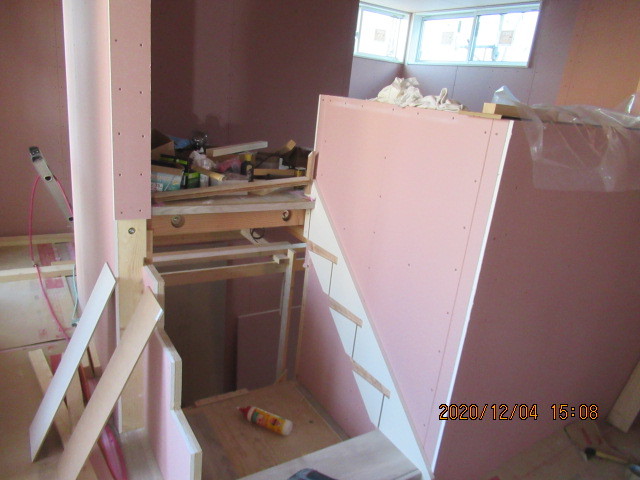

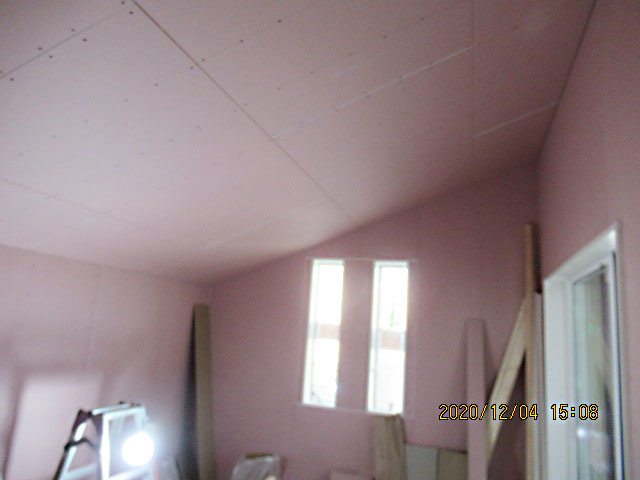

小屋裏空間

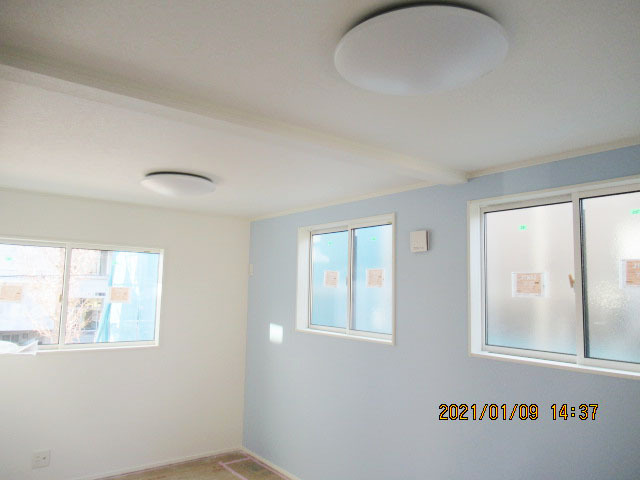

2階洋室
19週目

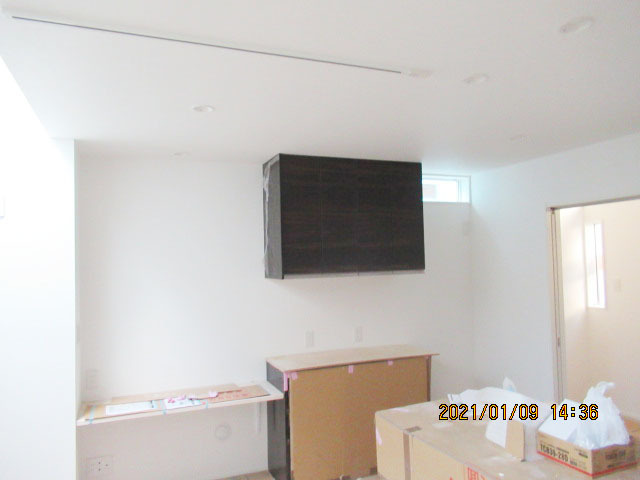

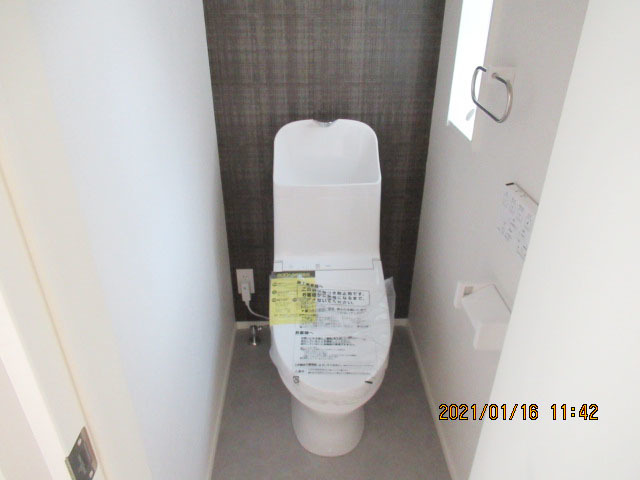

トイレが設置されました

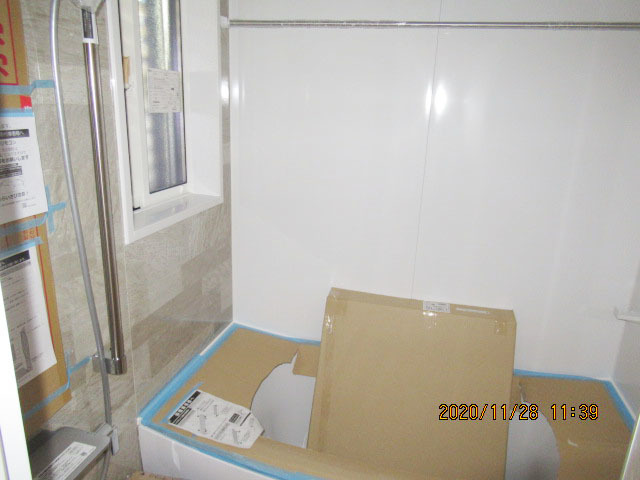

設備工事
トイレが設置されました。

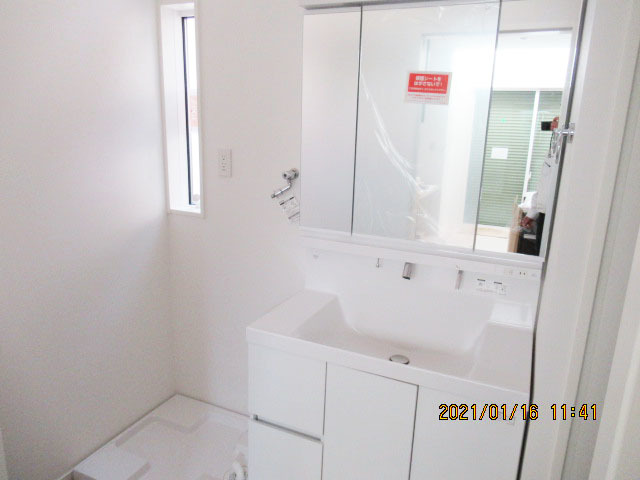

洗面台が設置されました。
18週目

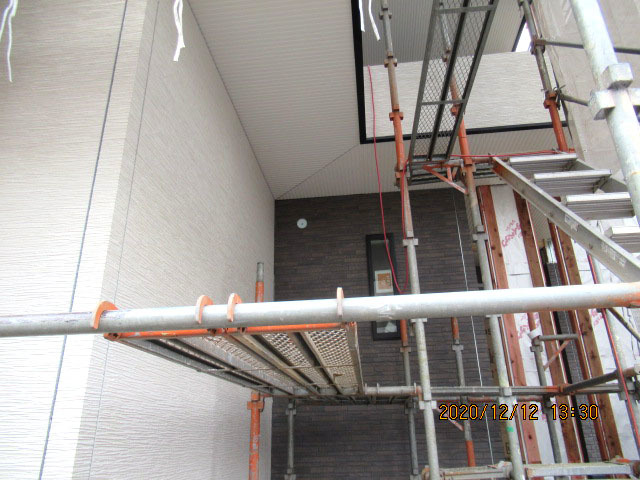

外部足場が解体されました
仮設工事
外部足場が解体されました。

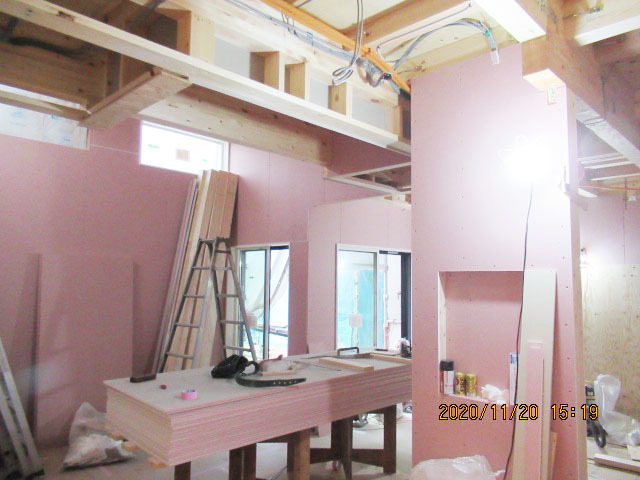

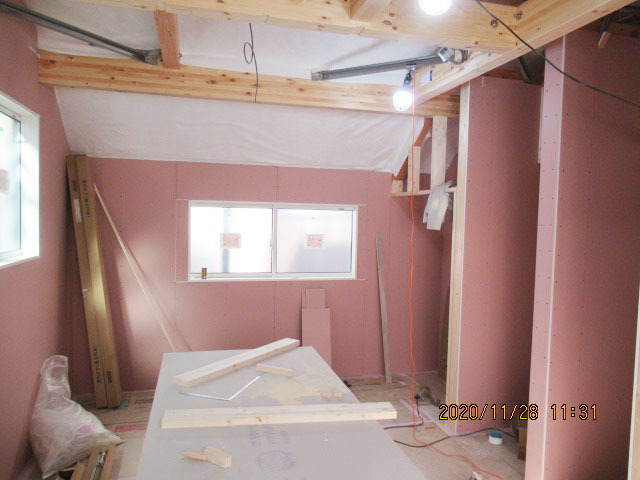

内装工事

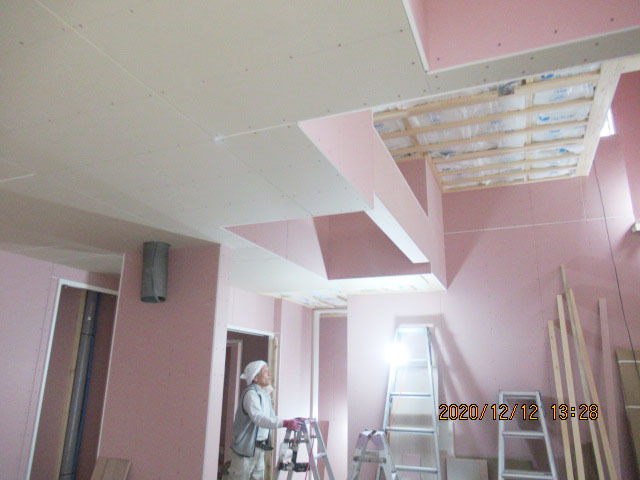

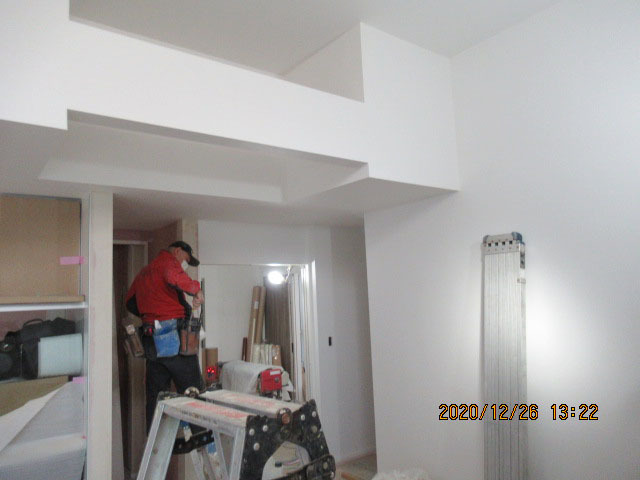

クロス貼り完了です。
雑工事

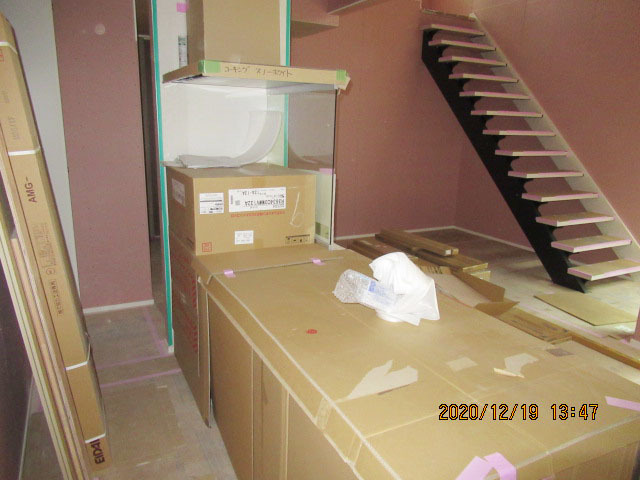

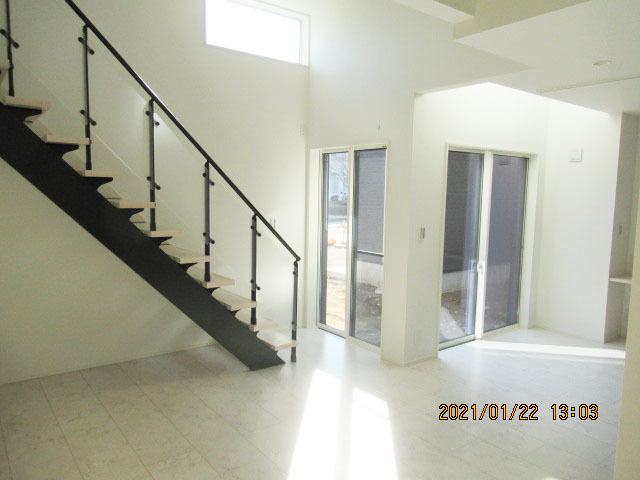

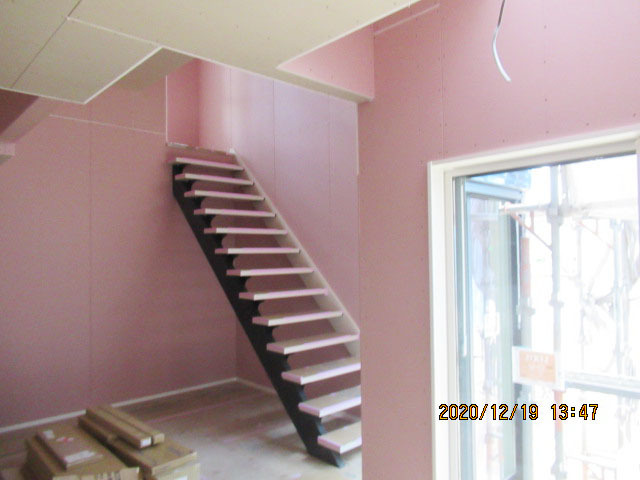

階段手摺が取り付けられました。
電気工事
照明器具が取り付けられました。
17週目
クロス貼りが始まっています
クロス貼りが始まっています。
クロス下地パテ処理完了です。
16週目
コーキング中です

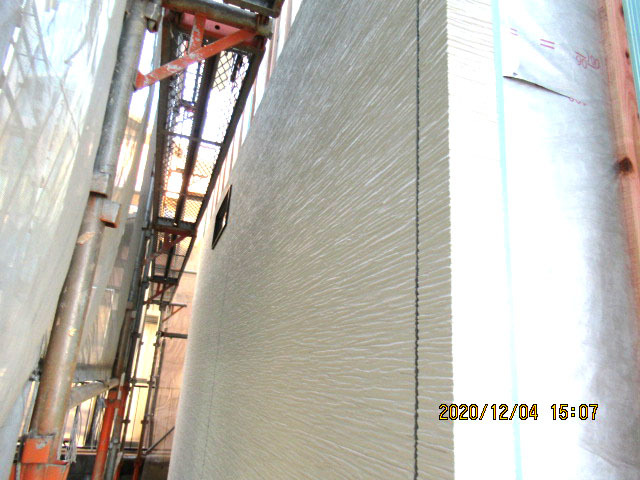

外壁工事
コーキング中です。
木工事
2階木工事完了です。
1階木工事完了です。
小屋裏部屋木工事完了です。
キッチンが取り付けられました。
15週目
2階木工事完了です
1階天井ボード張りが進んでいます。

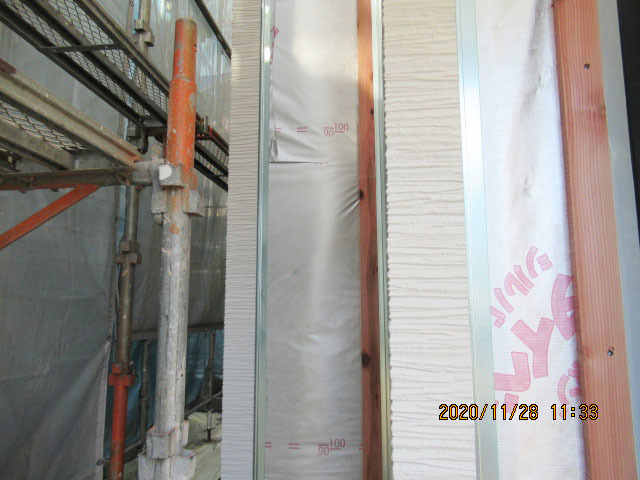

サイディング張りが進んでいます。
14週目
サイディング張りが進んでいます

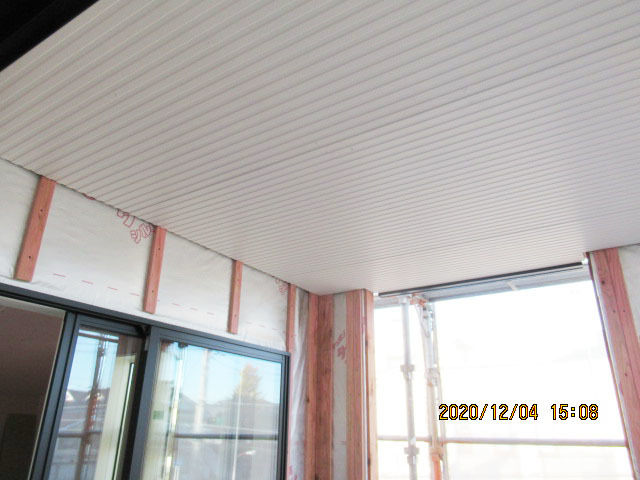

軒天が取り付けられました。
ロフトスペースへの階段取り付け中です。
2階天井ボードが張られました。
13週目
1階壁ボード張り完了です
1階壁ボード張り完了です。

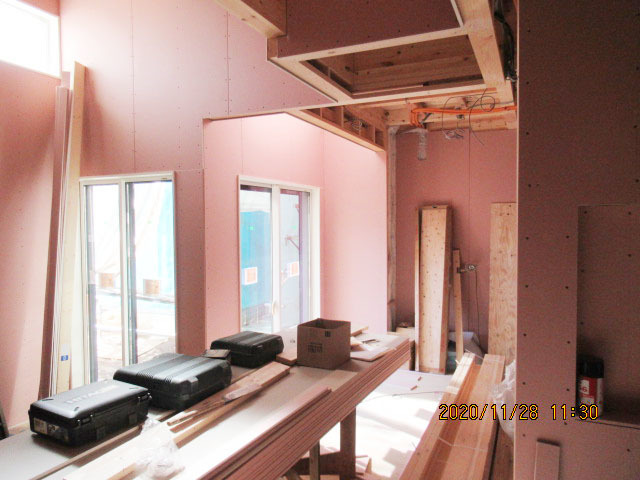

2階壁ボード張りが進んでいます。
サイディング張りが始まっています。
ユニットバスが設置されました。
12週目
1階壁ボード張りが始まっています
1階壁ボード張りが始まっています。
床フローリングが張られました。

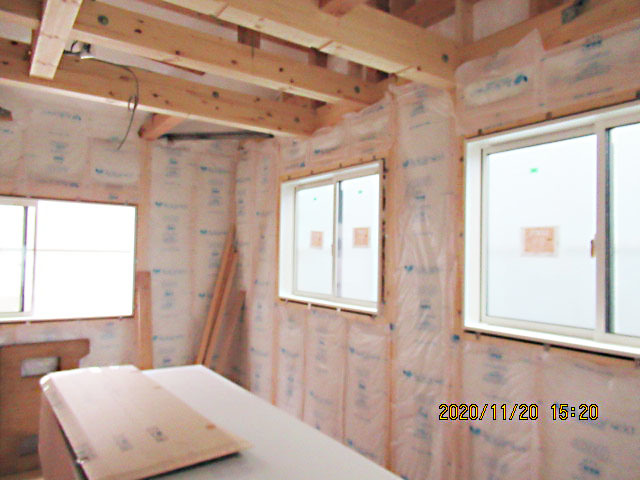

壁断熱材充填、窓枠取り付け完了です。
11週目

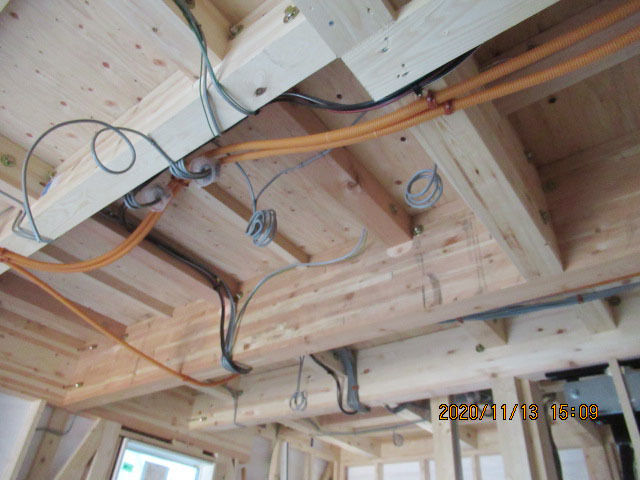

内部電気配線完了です

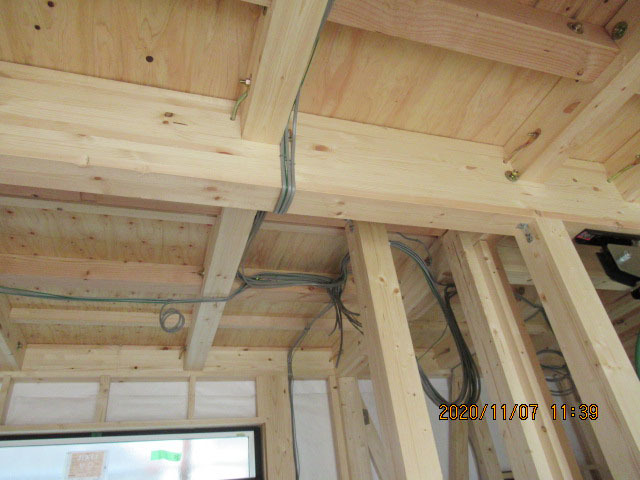

内部電気配線完了です。
軒天下地が組まれました。

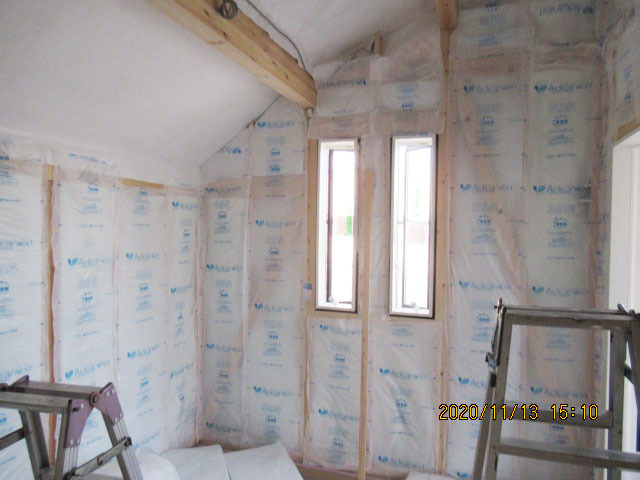

壁断熱材充填中です。
10週目

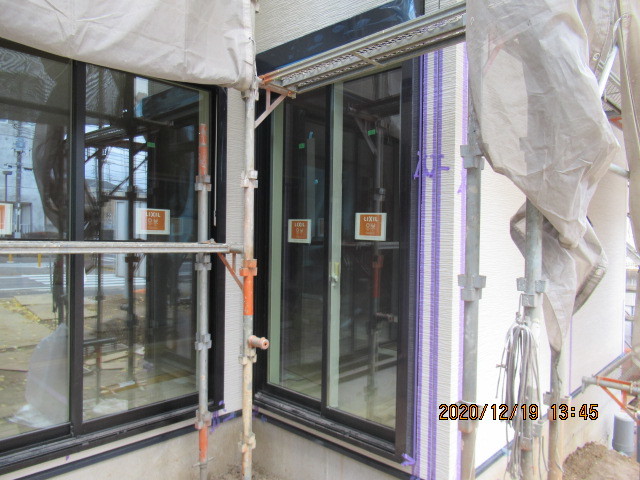

サッシが取り付けられました

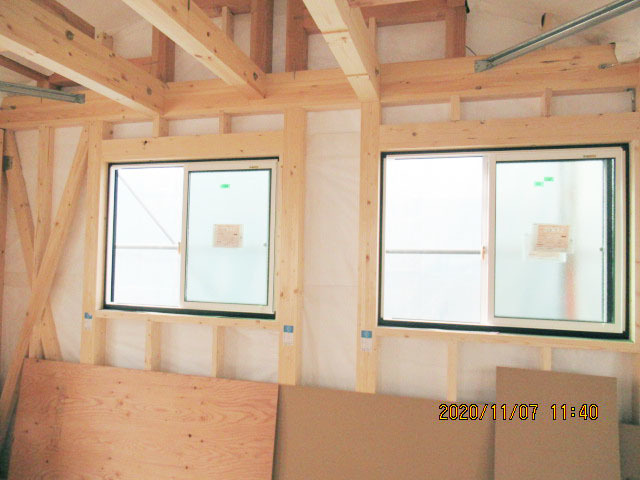

サッシが取り付けられました。

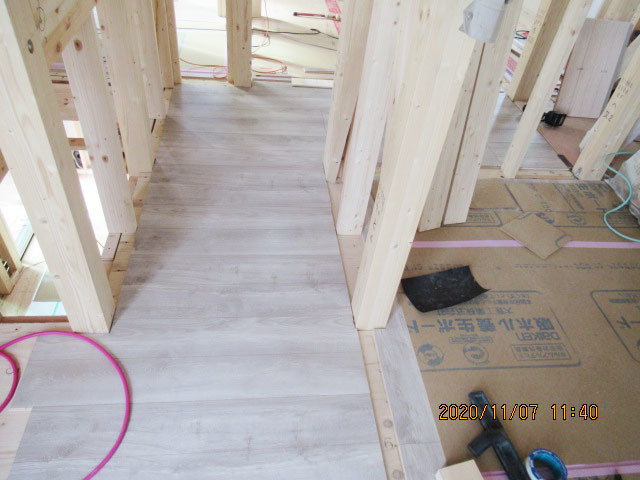

床フローリングを張っています。
内部電気配線中です。

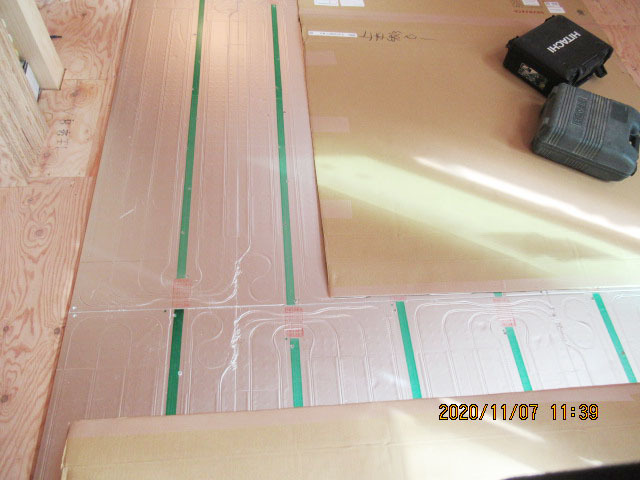

床暖房パネルが張られました。

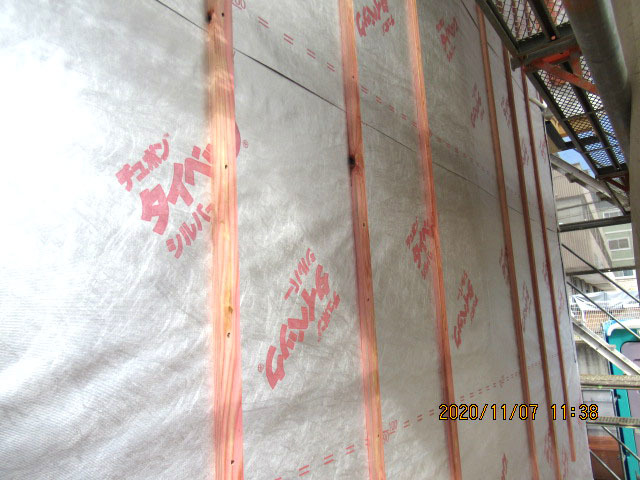

外部タイベック張り、通気胴縁取り付けが進んでいます。
9週目
1階構造躯体完了です
1階構造躯体完了です。
防水工事
バルコニー防水完了です。
8週目

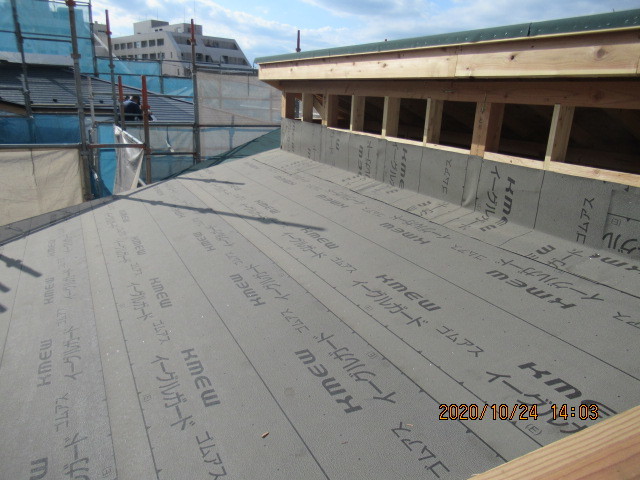

下地ルーフィングが張られました
屋根工事
下地ルーフィングが張られました。

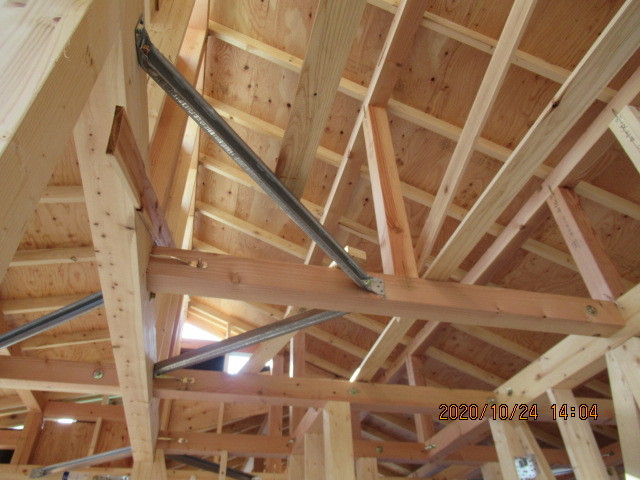

小屋組み完了です。

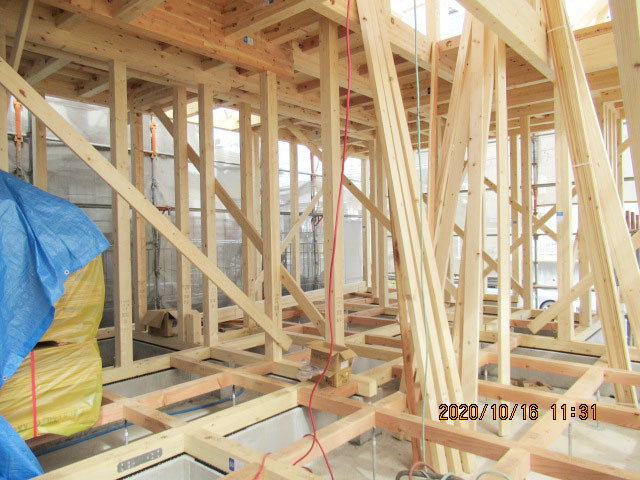

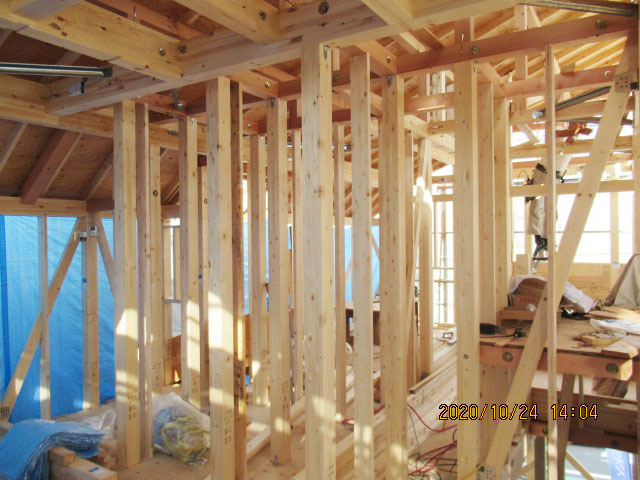

2階構造躯体完了です。

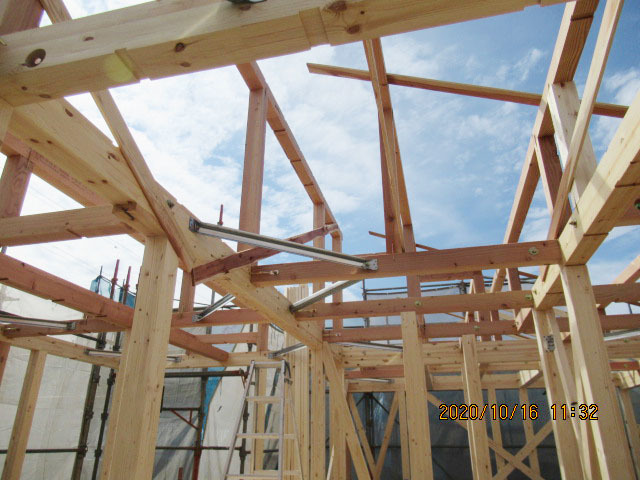

7週目
上棟しました
上棟完了です。
土台が敷かれ、先行足場を掛けています。

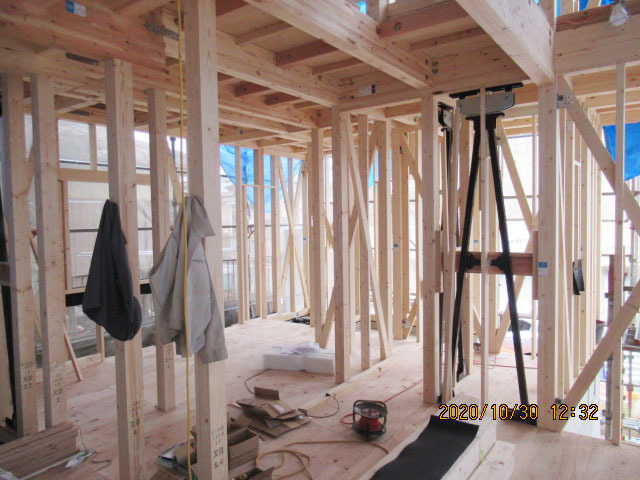

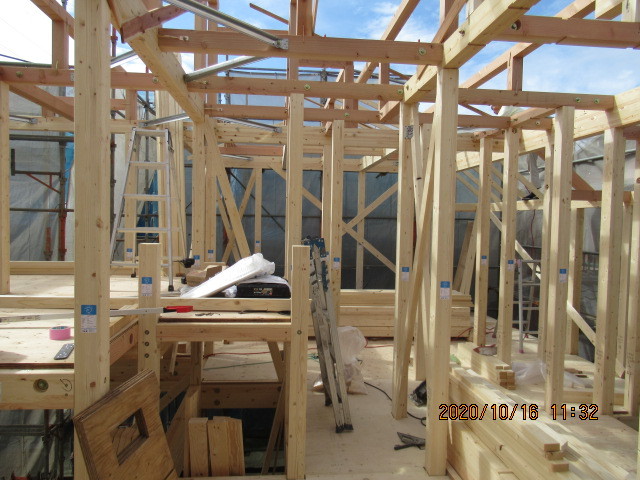

1階建て方完了です。
2階建て方完了です。
6週目

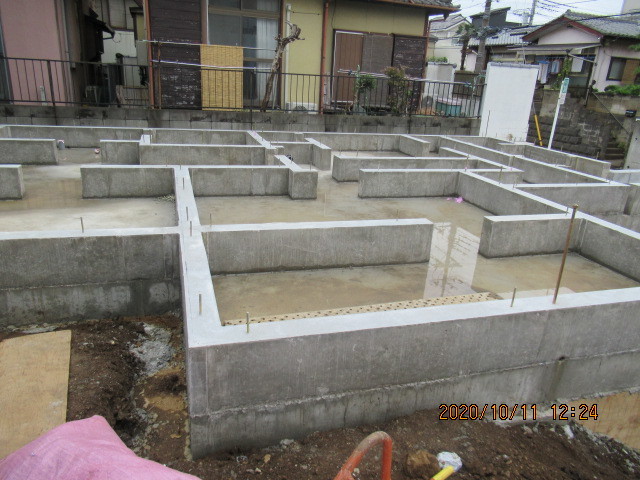

基礎完成です

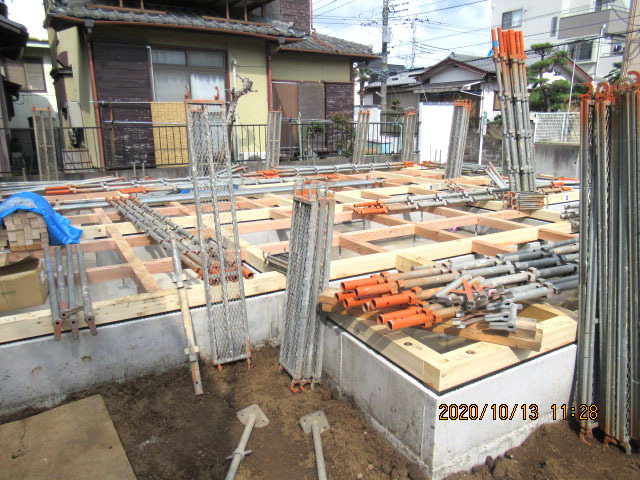

基礎工事
基礎完成です。
5週目

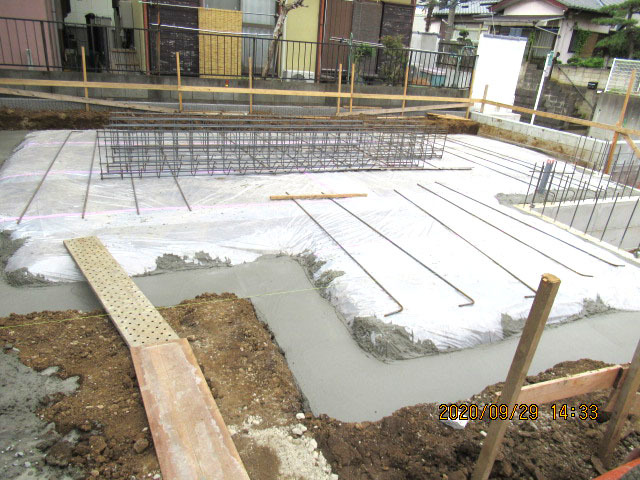

ベースコンクリートが打設され、型枠が組まれました
ベースコンクリートが打設され、型枠が組まれました。

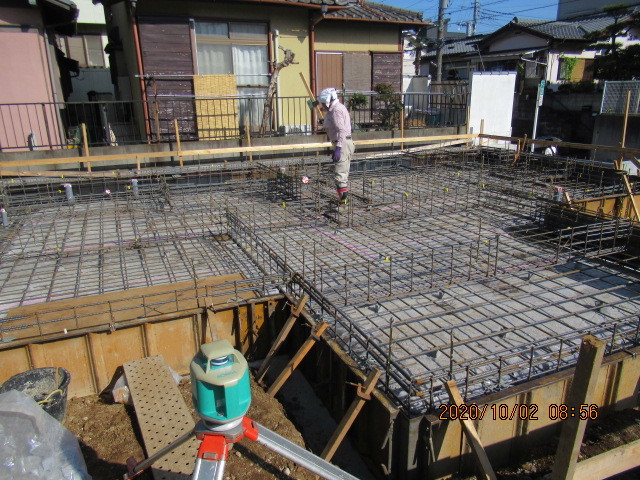

基礎配筋完了です。
防湿シートが敷かれ、ステコン打設完了です。
4週目
深基礎完成です

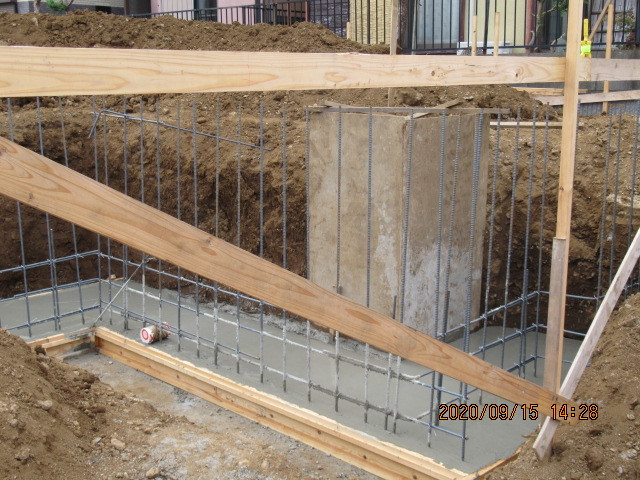

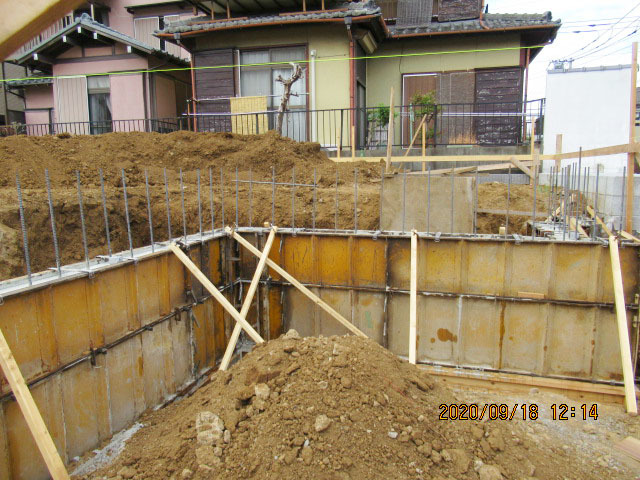

深基礎完成です。
根切り完了です。
3週目

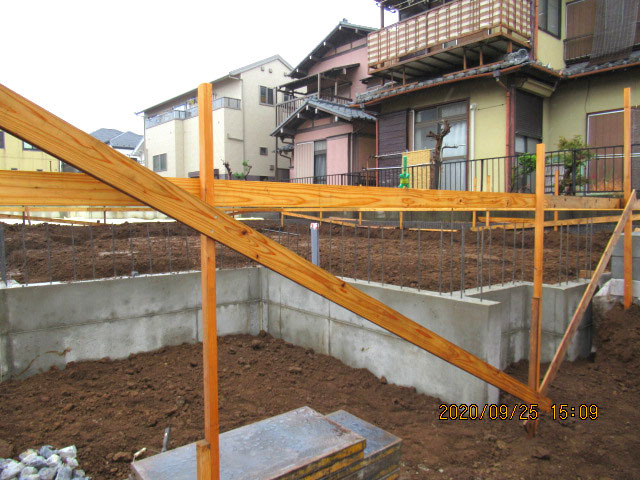

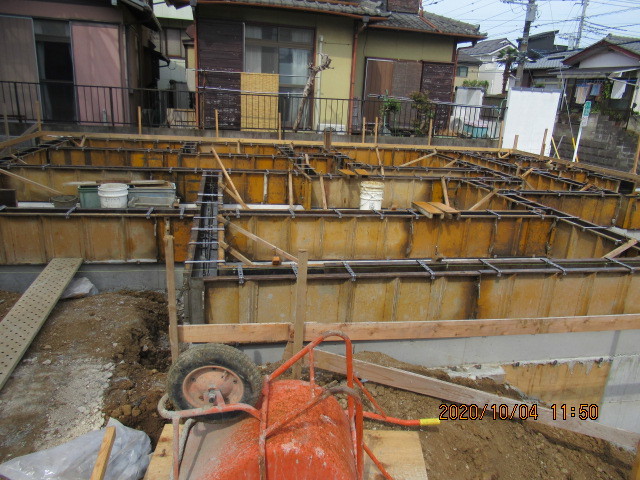

深基礎部分のコンクリート打設完了です
深基礎部分のコンクリート打設完了です。
深基礎部分の配筋、ベースコンクリート打設完了です。
2週目

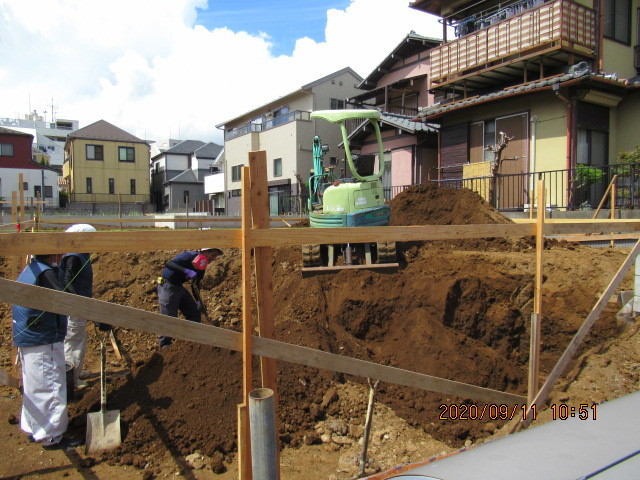

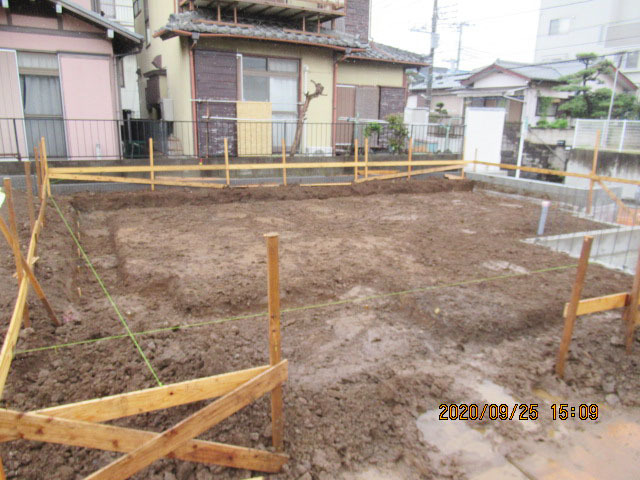

根切りが始まっています
根切りが始まっています。
1週目
地盤改良中です
地盤改良工事
地盤改良中です。
