17週目
完成外観

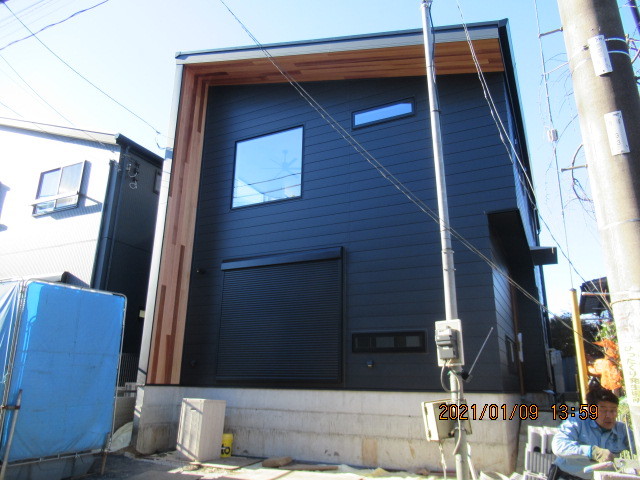

建物完成

完成外観です。
内部クリーニング完了

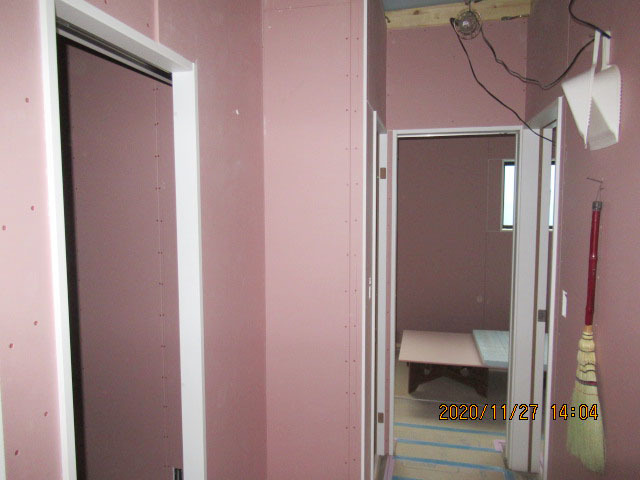

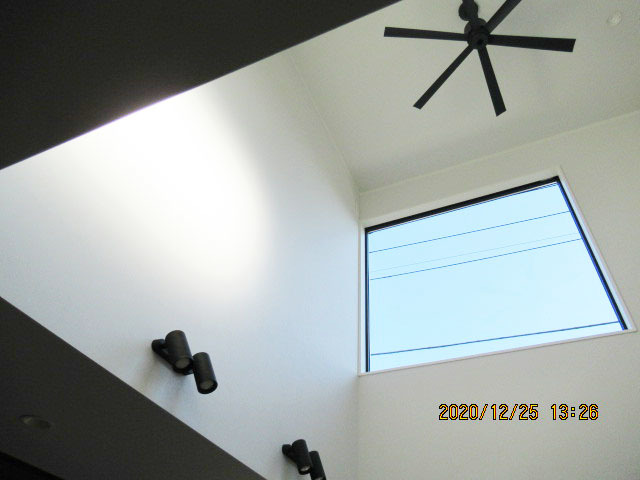

書斎
2階洋室

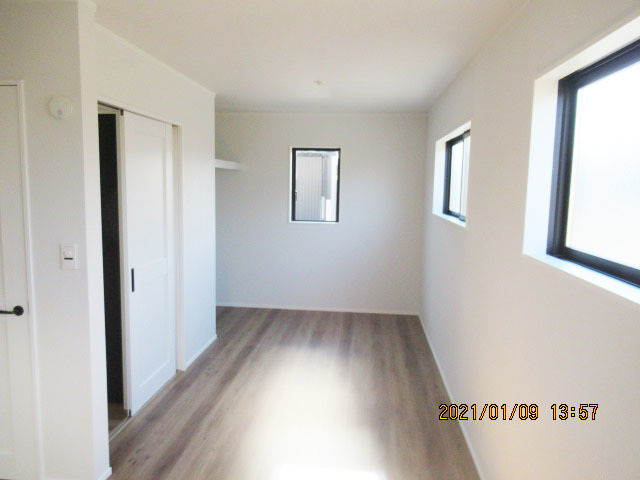

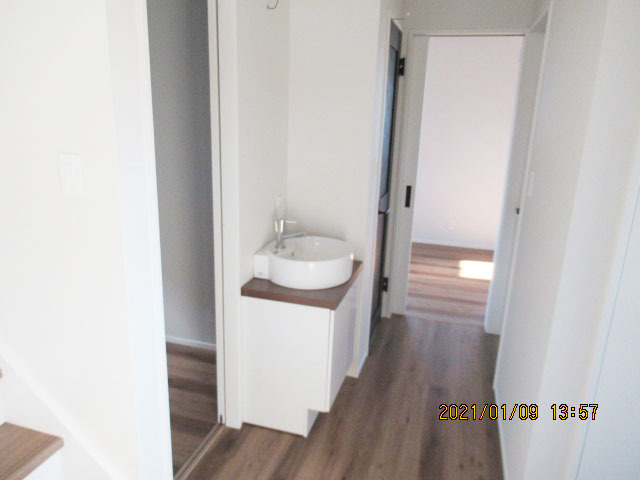

2階廊下、洗面台

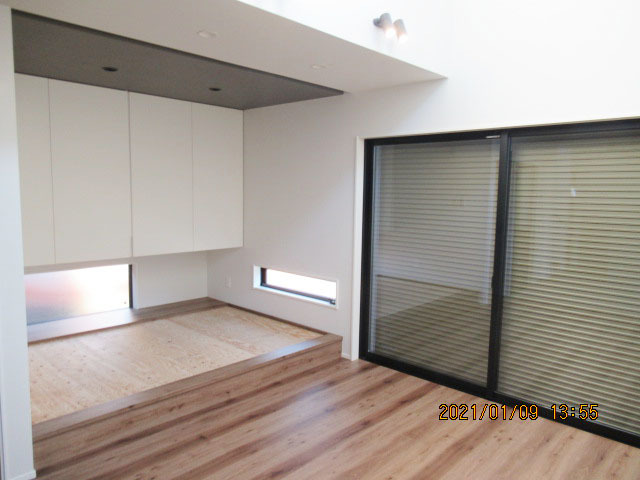

リビング、小上がり
16週目

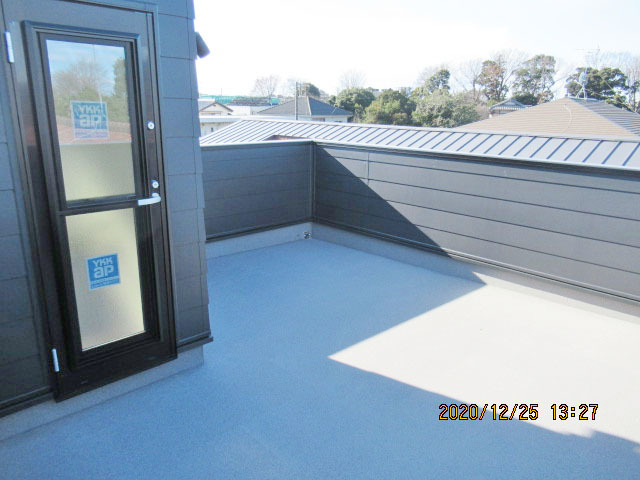

屋上バルコニー仕上げ完了です
雑工事
屋上バルコニー仕上げ完了です。
設備工事

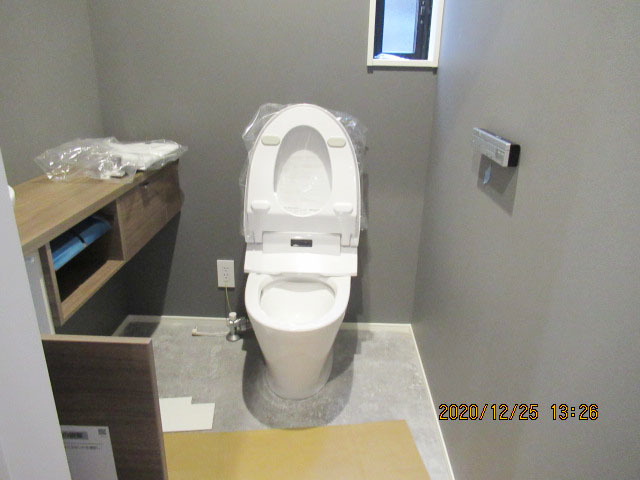

トイレ取り付け中です。
電気工事
照明器具取り付け完了です。
15週目

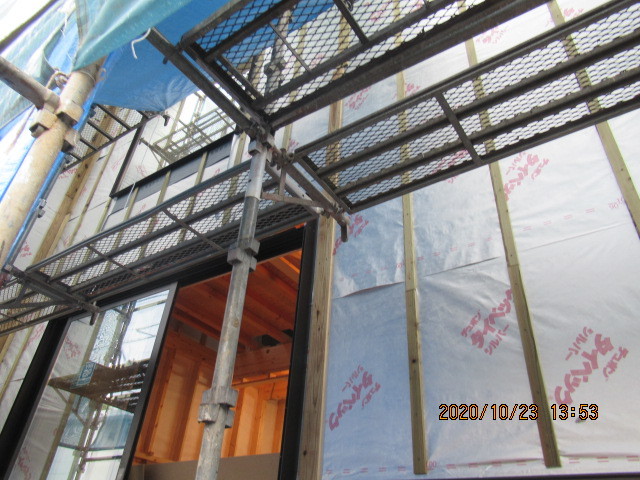

足場が解体されました
仮設工事
足場が解体されました。
内装工事

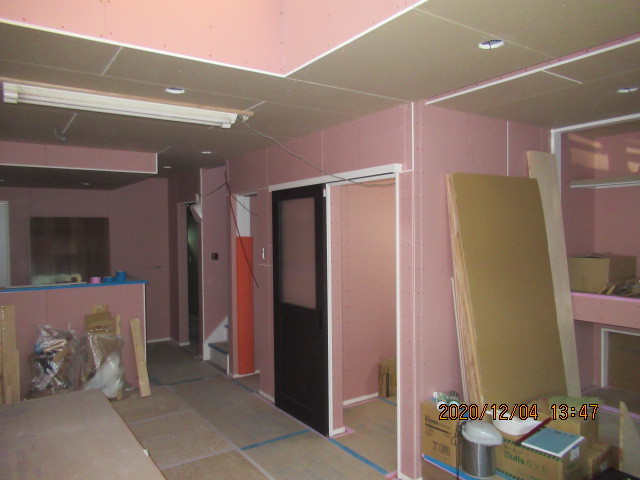

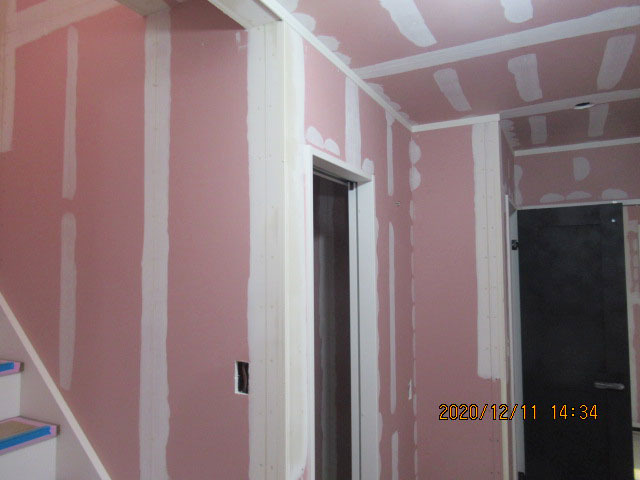

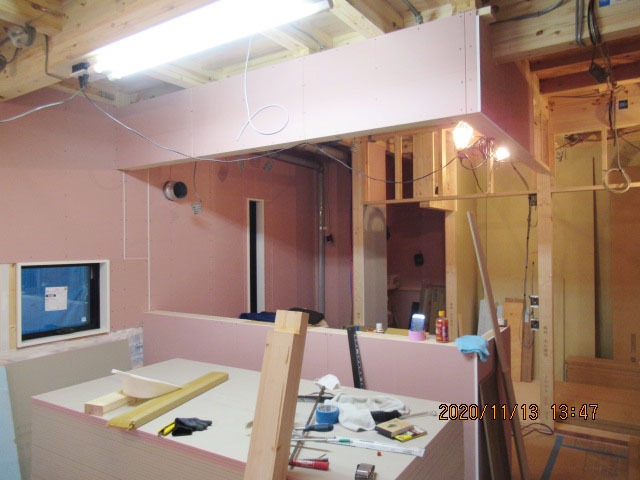

クロス貼りが進んでいます。
14週目

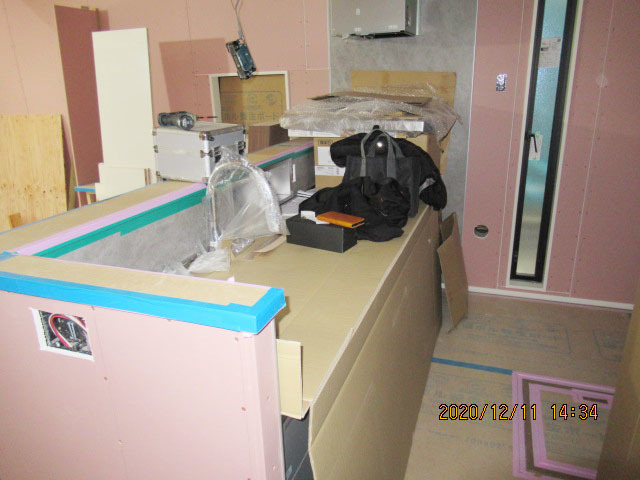

キッチンが取り付けられました
キッチンが取り付けられました。

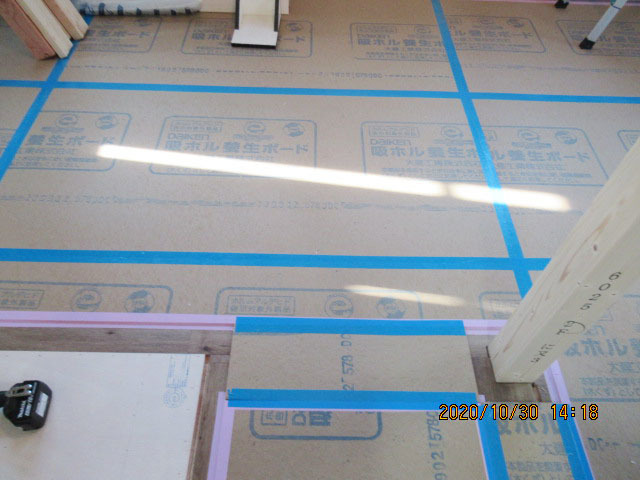

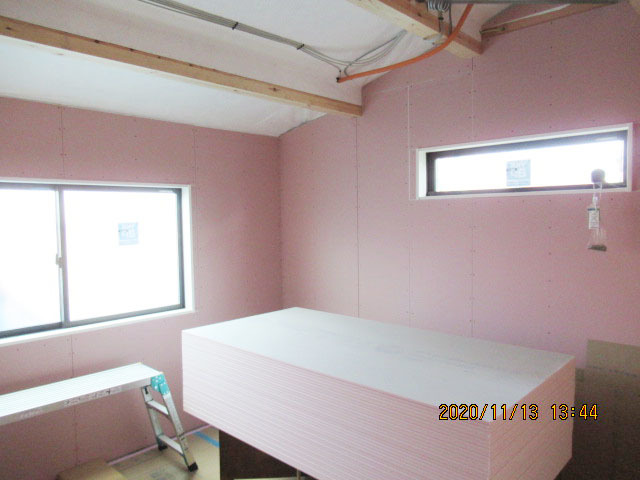

クロス下地パテ処理中です。
塗装・板金工事

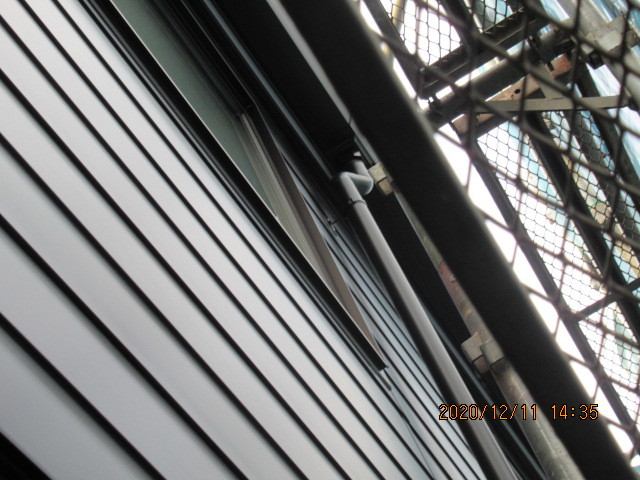

外部塗装、雨樋取り付け完了です。
13週目

1階木工事ほぼ完了です
木工事

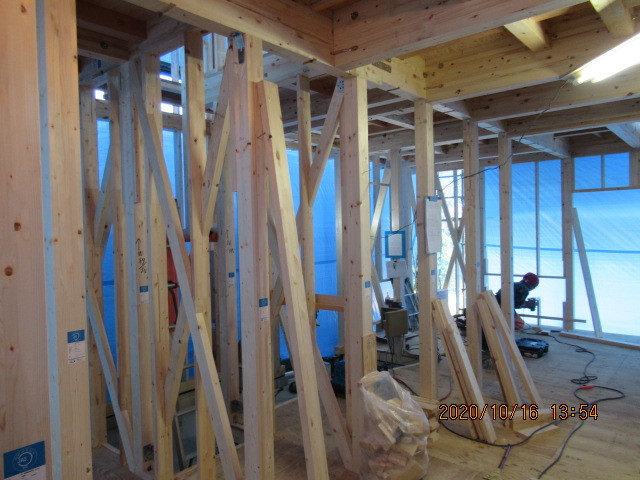

1階木工事ほぼ完了です。
2階木工事完了です。
12週目

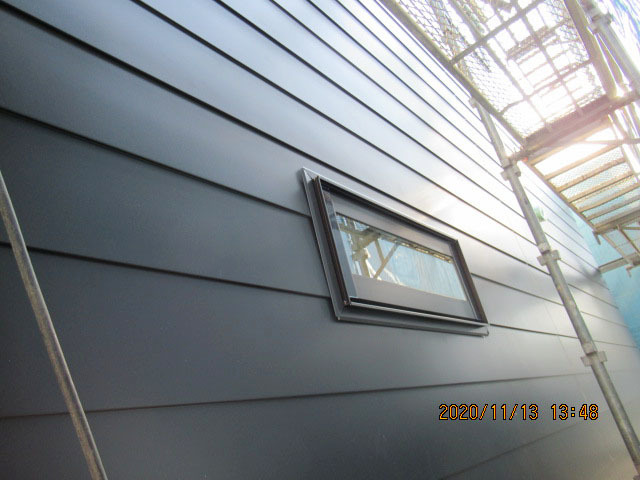

サイディング張り完了です
外壁工事
サイディング張り完了です。

1階天井ボードが張られました。
2階建具取り付け完了です。
11週目

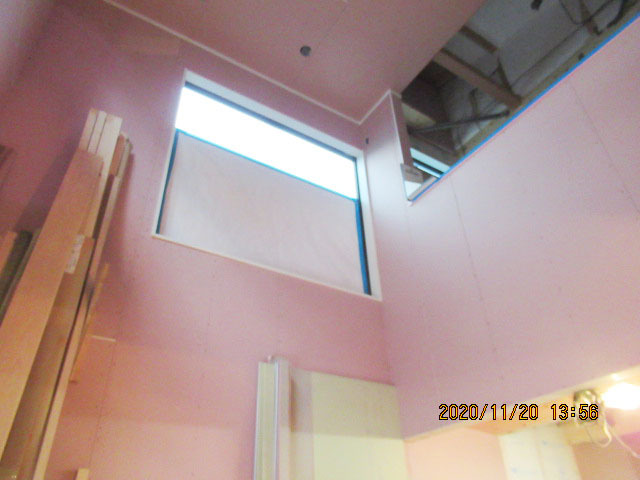

吹き抜けボード張り完了です
吹き抜けボード張り完了です。
天井下地組みが始まっています。

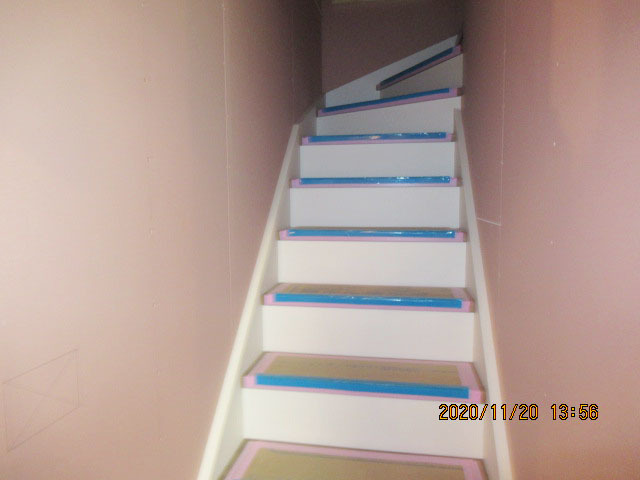

階段取り付け完了です。
10週目
サイディング張りが始まっています

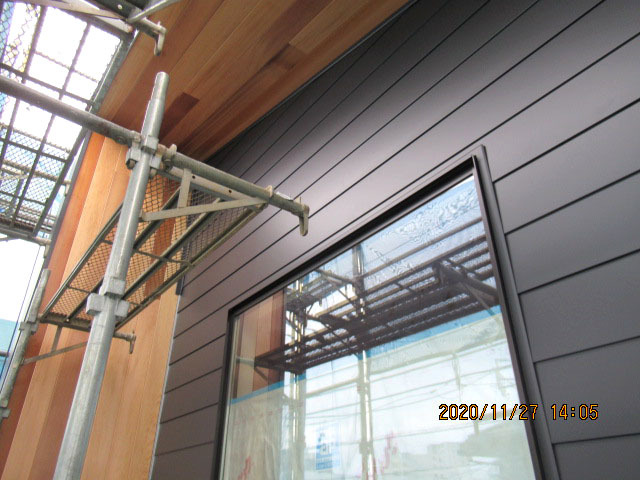

サイディング張りが始まっています。
1階壁ボード張りが進んでいます。
防水工事
屋上バルコニーの様子。
2階壁ボード張りが進んでいます。
9週目
1階壁ボード張りが始まっています
1階壁ボード張りが始まっています。
2階壁ボード張りが始まっています。

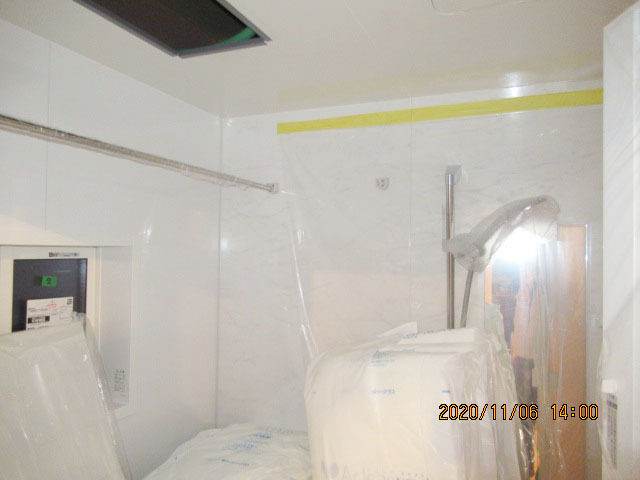

ユニットバス設置完了です。
8週目

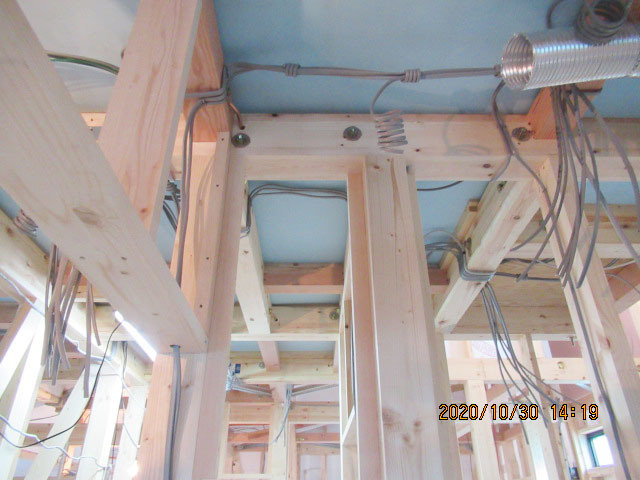

内部電気配線完了です
内部電気配線完了です。
軒天が取り付けられました。

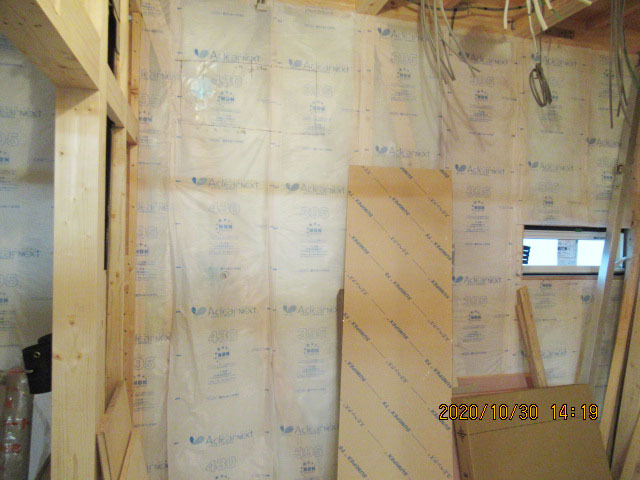

断熱材の充填が始まっています。
床フローリングが張られました。
7週目

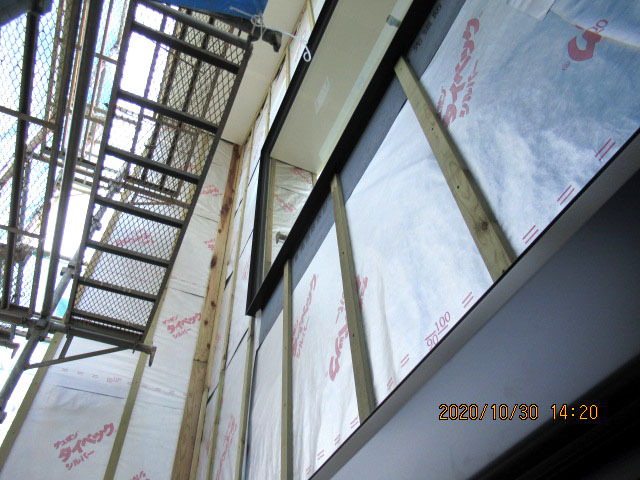

外部タイベック張り、通気胴縁取り付け完了です
外部タイベック張り、通気胴縁取り付け完了です。

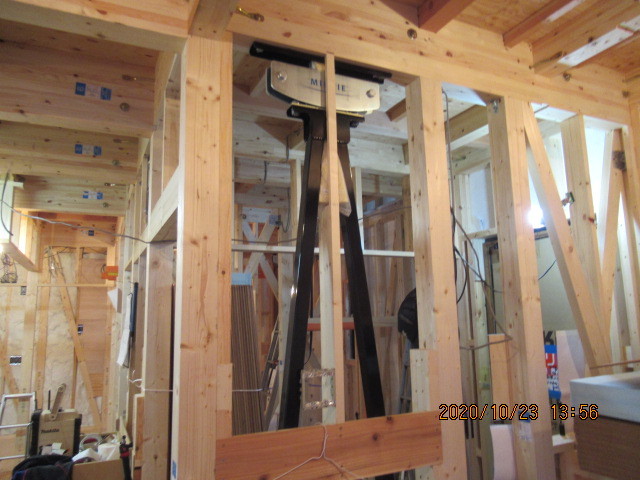

制振装置ミライエが設置されました。
小屋裏にタイベックが張られました。

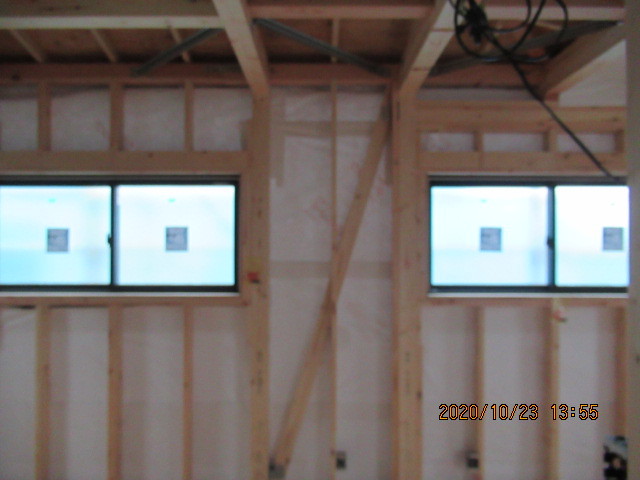

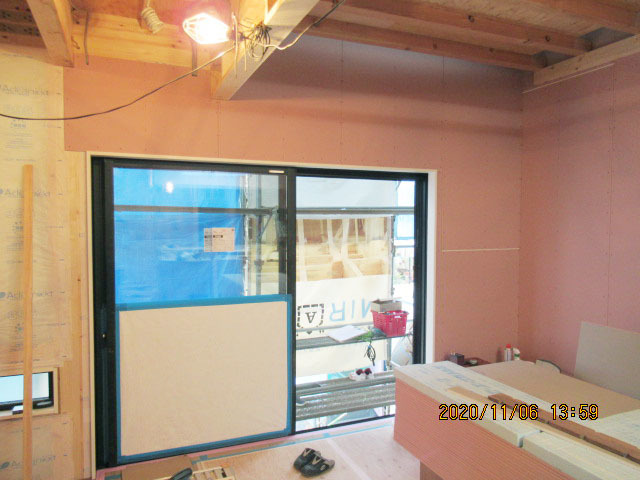

サッシ取付け完了です。
6週目

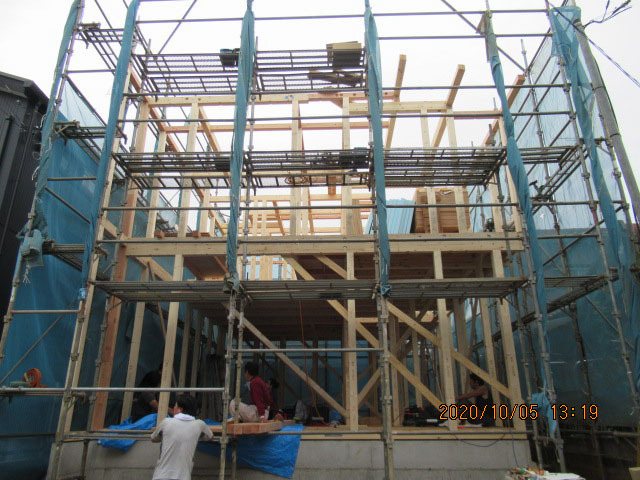

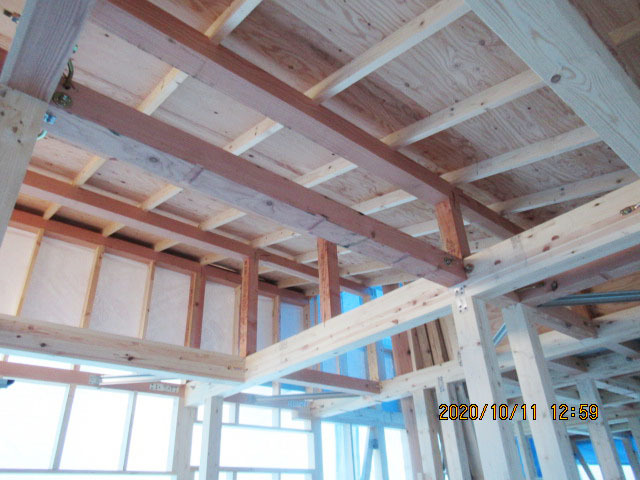

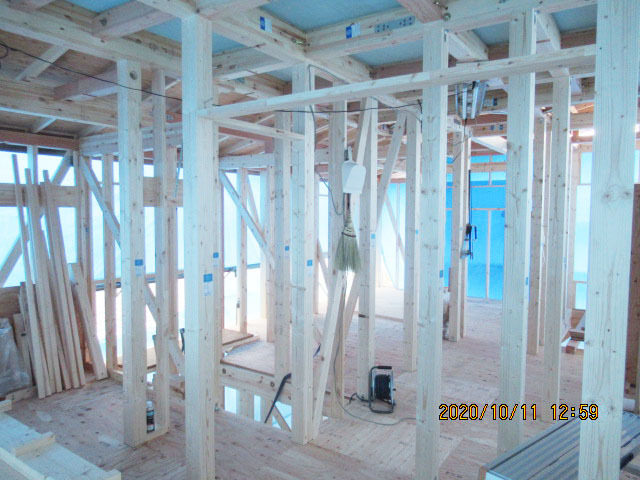

1階構造躯体完了です
1階構造躯体完了です。
屋根工事

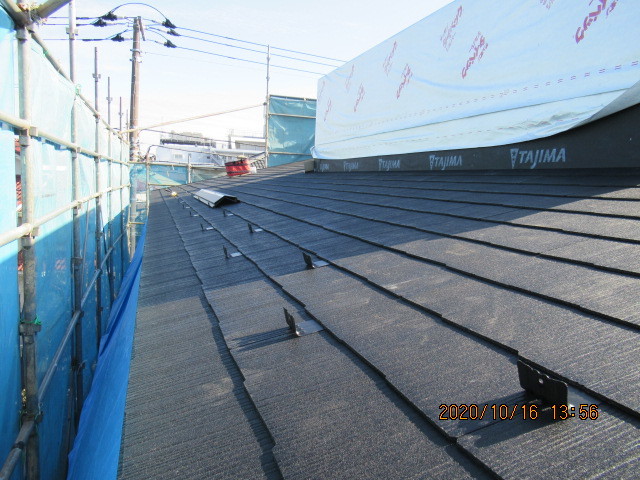

コロニアル葺き中です。
5週目
小屋組み完了です
上棟作業が始まっています。

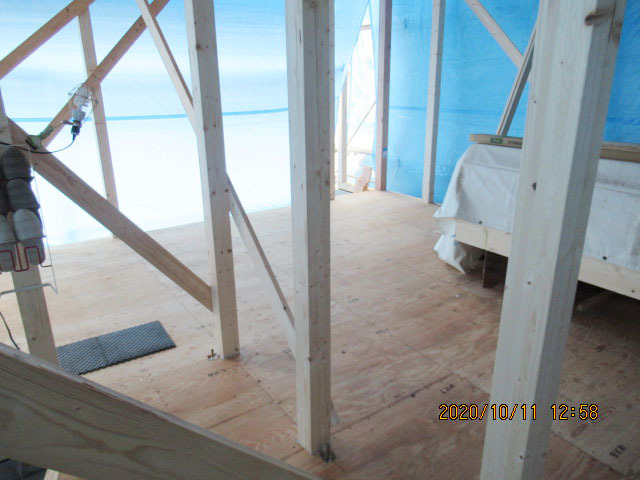

1階床下合板が張られました。
2階構造躯体完了です。
小屋組み完了です。
4週目
土台敷き完了、先行足場が掛けられました
土台敷き完了、先行足場が掛けられました。
3週目

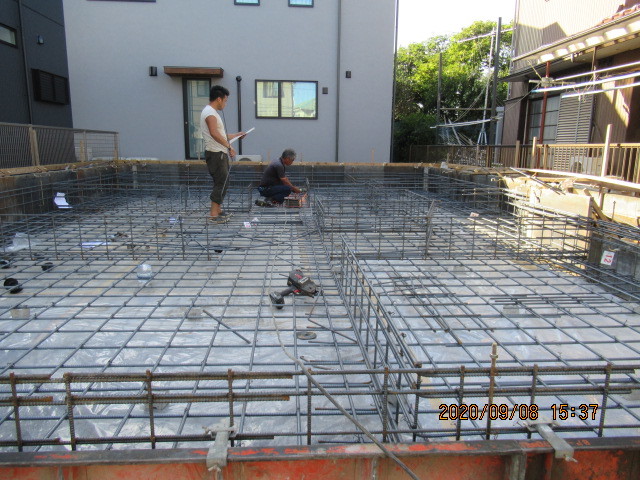

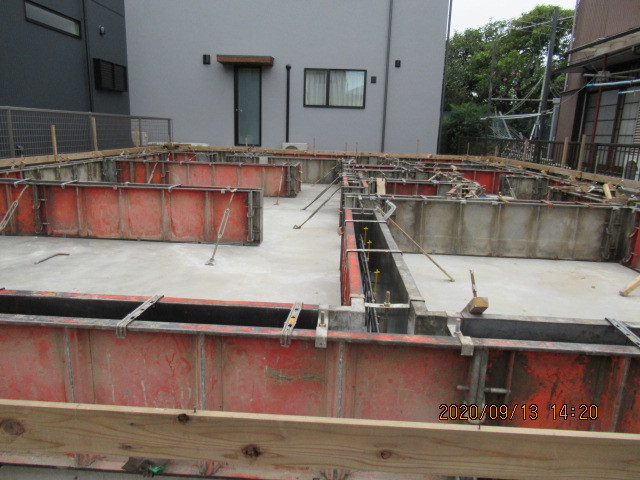

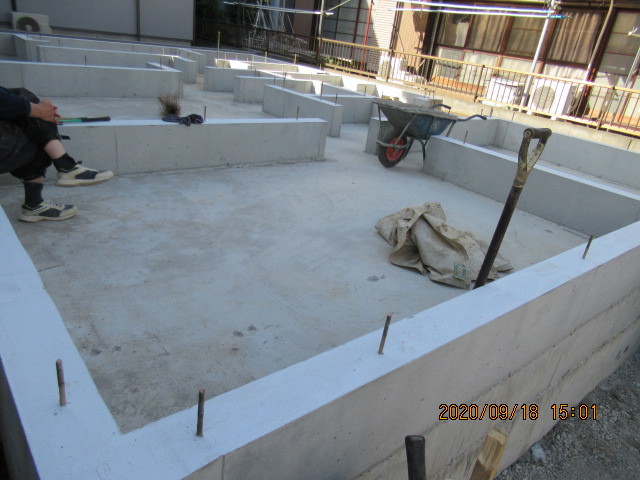

基礎完成です
基礎工事
基礎完成です。
2週目

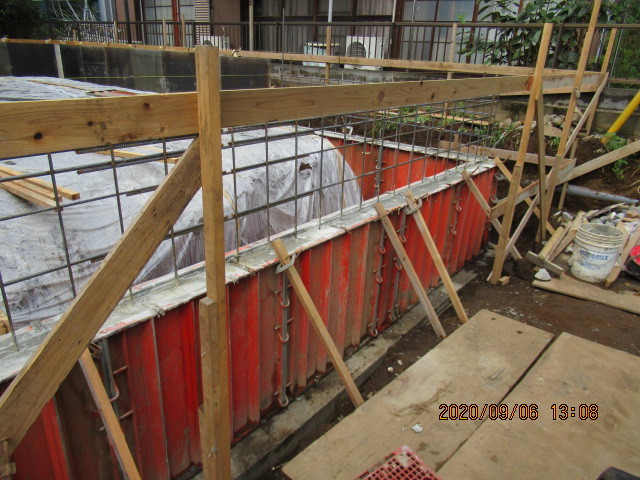

ベースコンクリートが打設され、型枠が組まれました

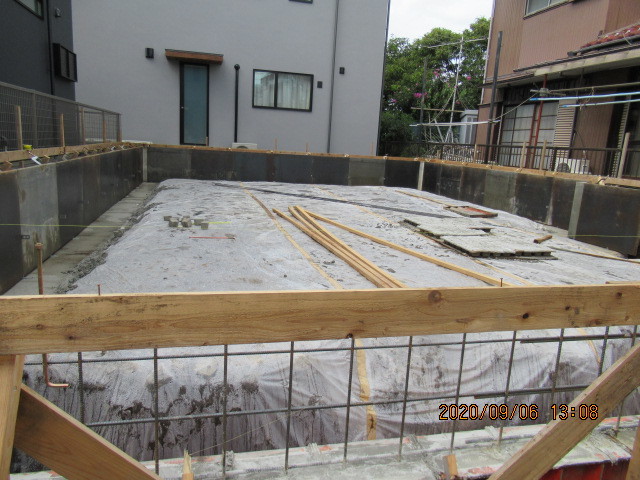

ベースコンクリートが打設され、型枠が組まれました。
基礎配筋完了です。
1週目
割栗敷き、防湿シート敷き完了です
割栗敷き、防湿シート敷き完了です。
やり方を出しています。
深基礎部分のコンクリートが打設されました。
