19週目

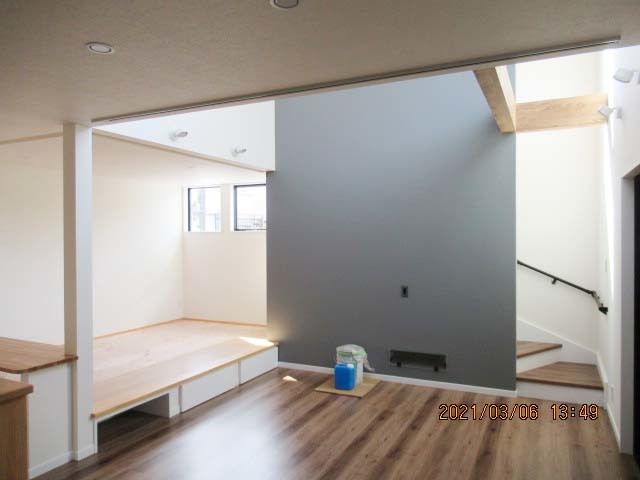

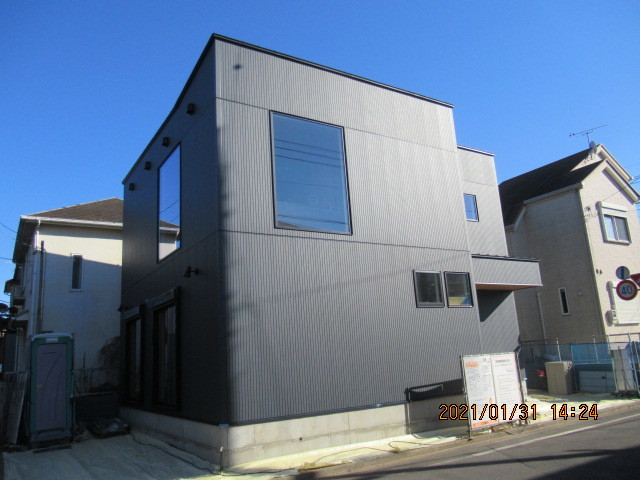

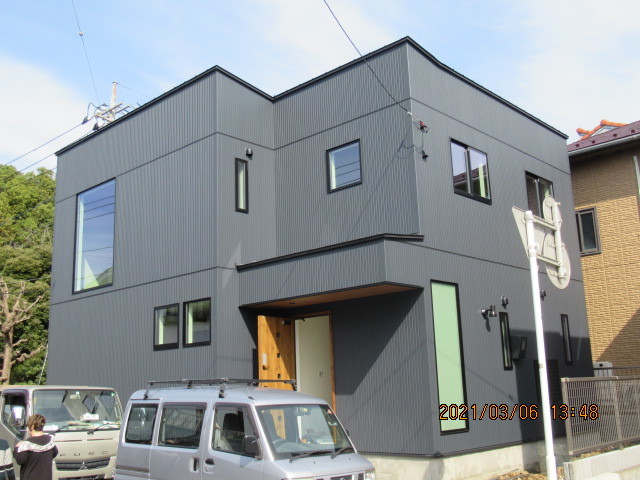

完成外観です
建物完成

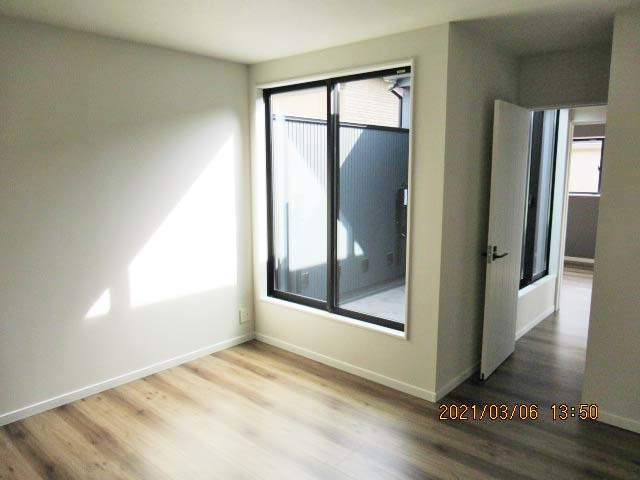

完成外観です。
内部クリーニング完了

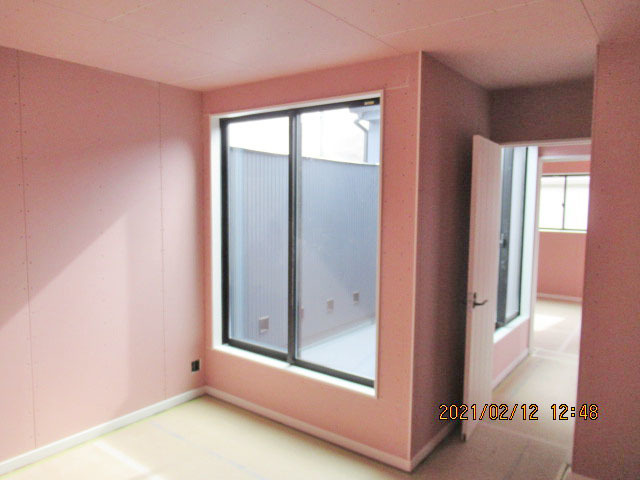

2階洋室

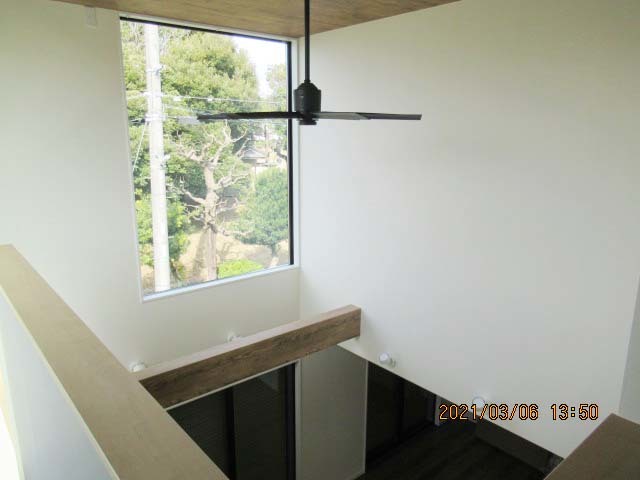

吹き抜け
リビング

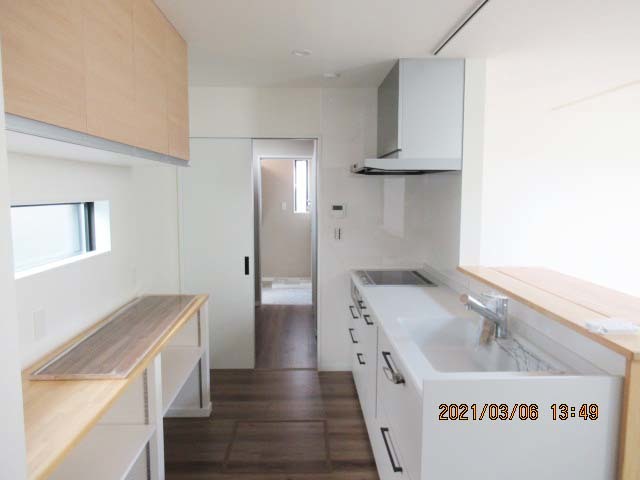

キッチン
18週目

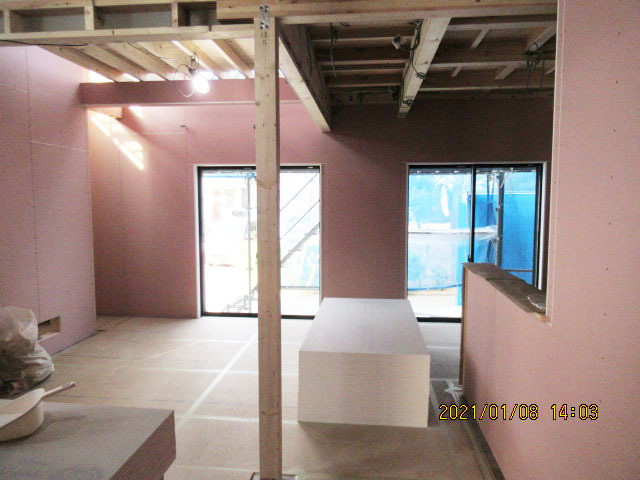

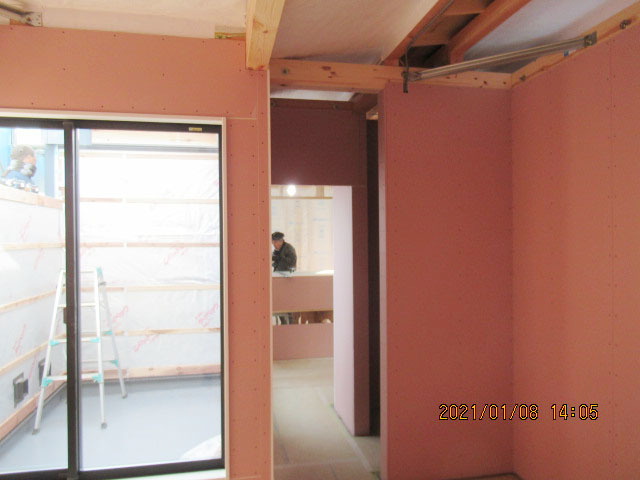

クロス貼りが進んでいます
内装工事
クロス貼りが進んでいます。
仮設工事

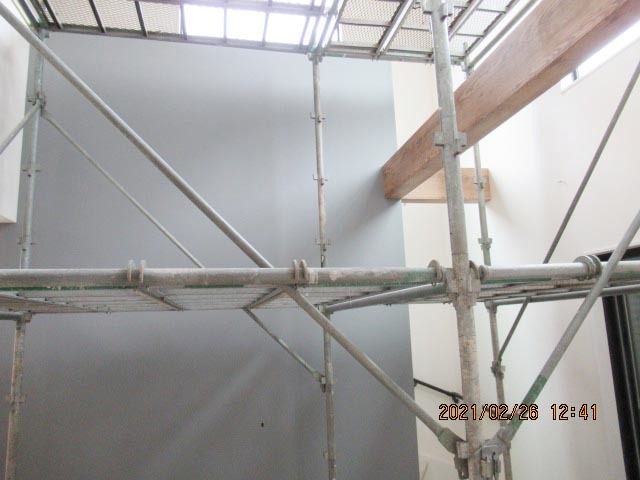

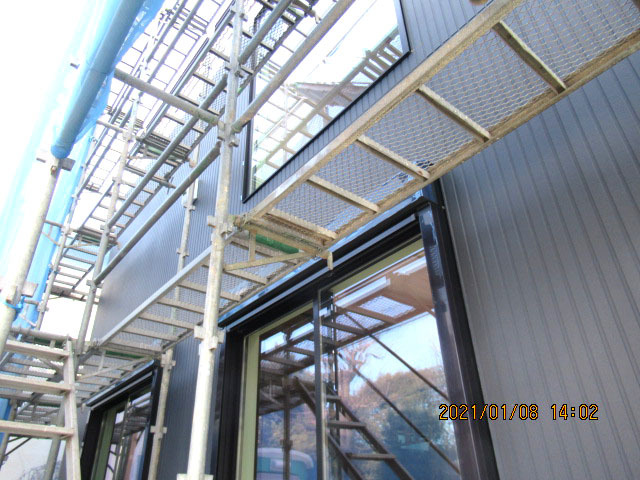

内部足場が掛けられました。
17週目

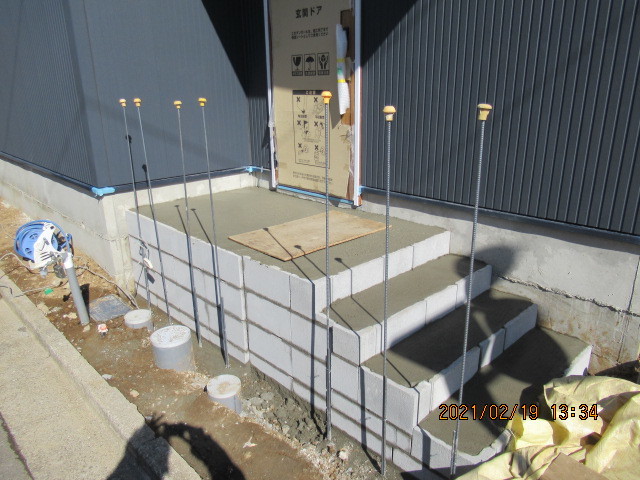

玄関ポーチ階段の下地ができました
外構工事
玄関ポーチ階段の下地ができました。
クロス下地パテ処理中です。
16週目

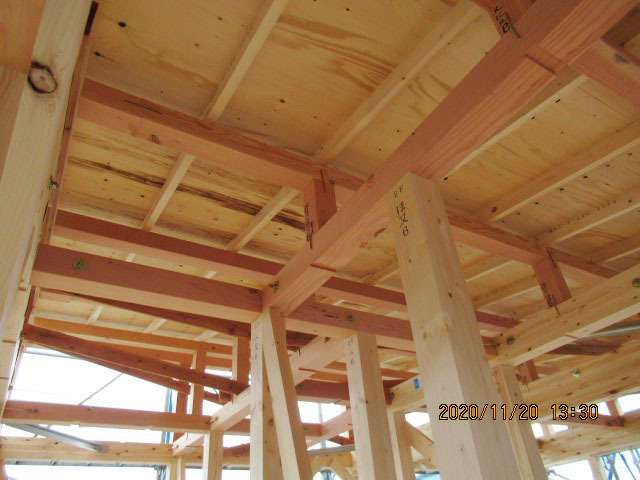

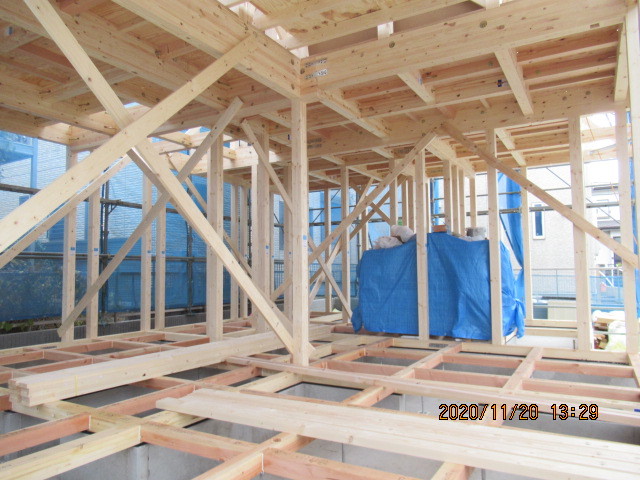

2階木工事完了です
木工事
2階木工事完了です。
1階木工事完了です。
15週目

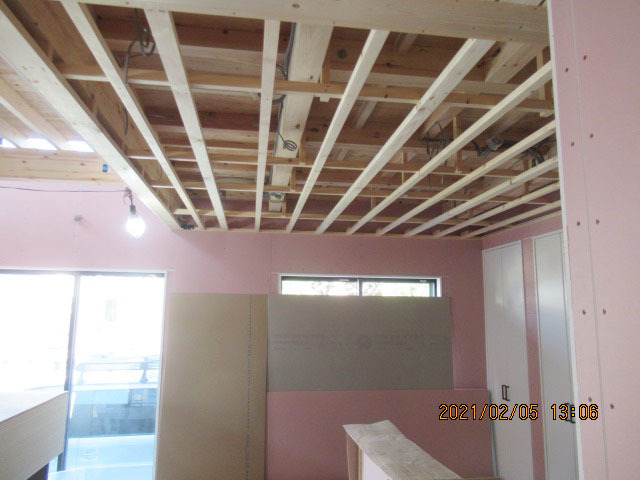

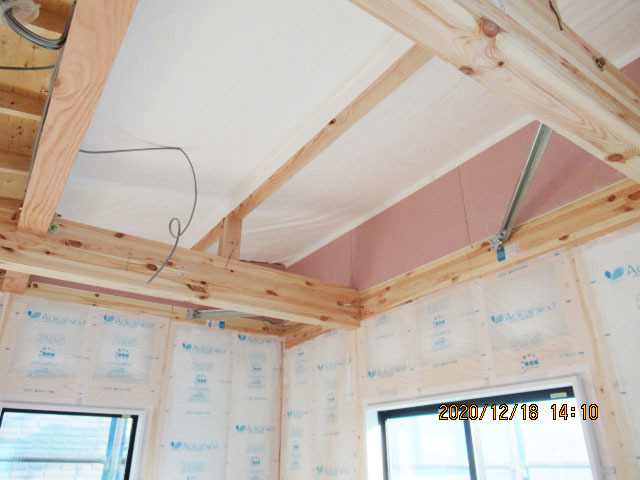

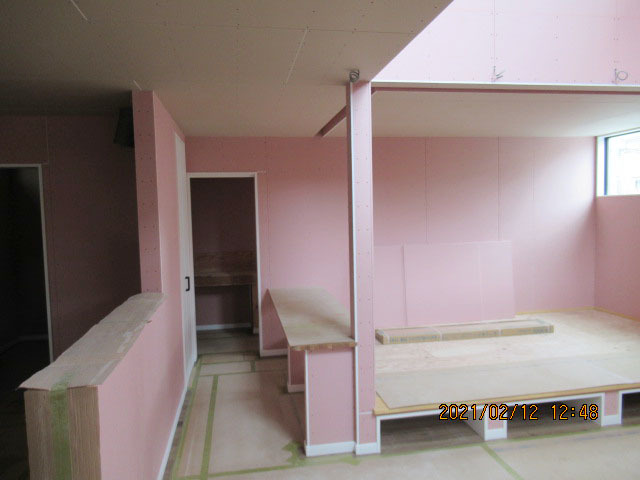

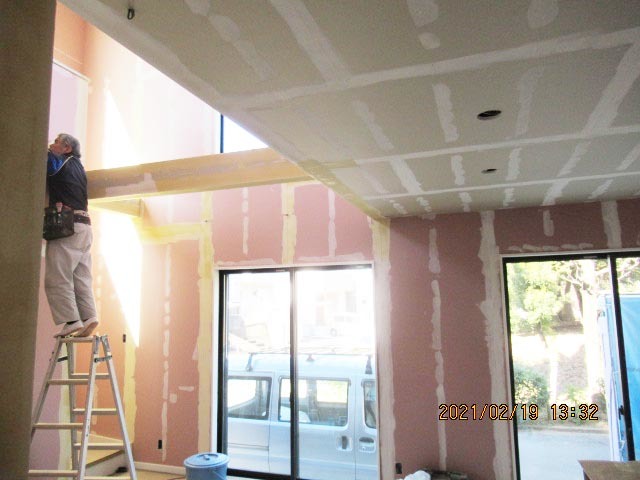

1階天井下地組みが進んでいます

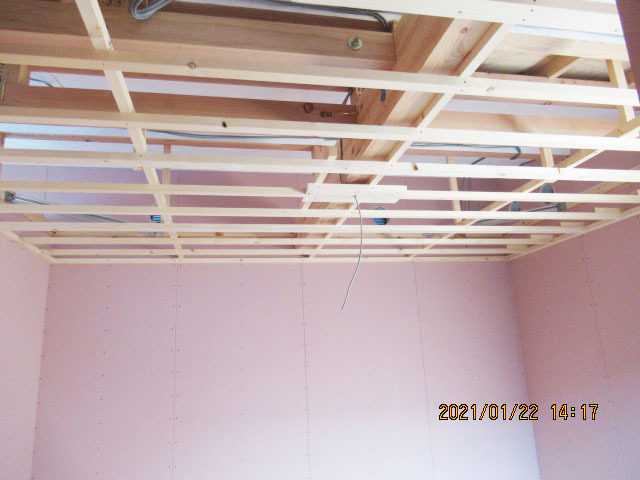

1階天井下地組みが進んでいます。
14週目
足場が解体されました

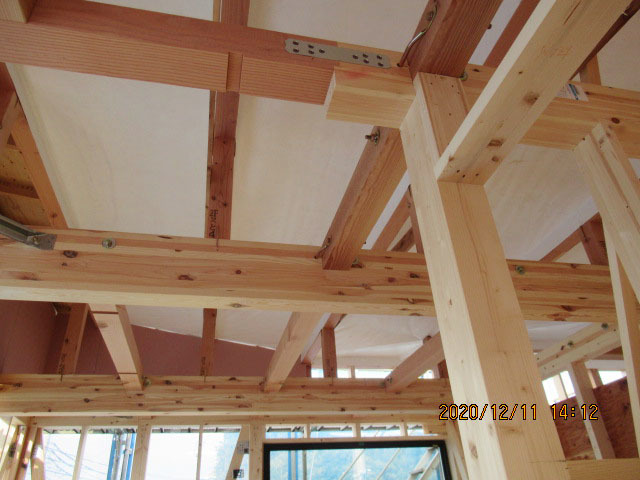

2階天井ボード張り完了です。
塗装・板金工事
外部塗装、雨樋取り付け完了です。

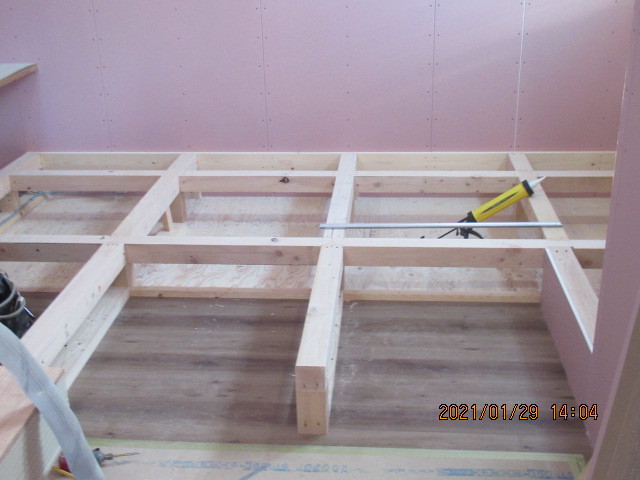

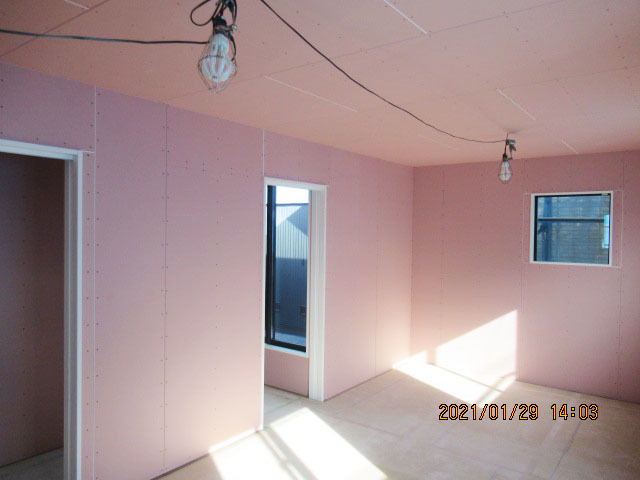

小上がり下地を組んでいます。
13週目

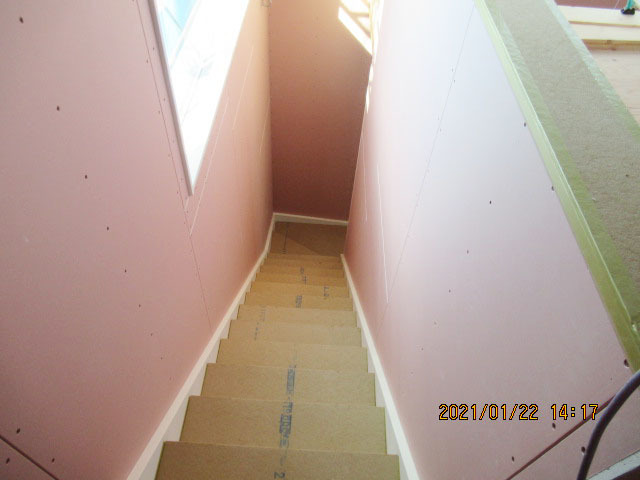

階段が取り付けられました
階段が取り付けられました。
天井下地組みが始まっています。
12週目

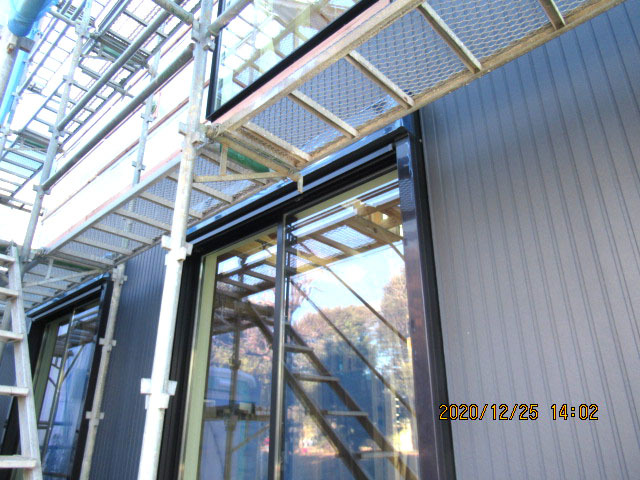

サイディング張り完了です
外壁工事
サイディング張り完了です。
2階壁ボード張り、建具枠取り付け完了です。
11週目

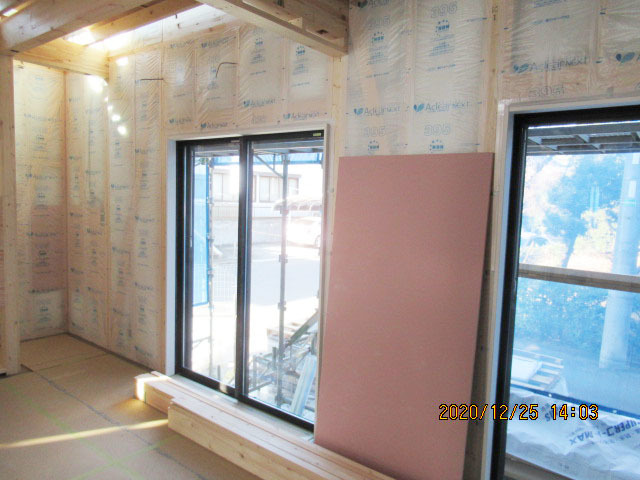

2階ボード張りが進んでいます
2階ボード張りが進んでいます。
設備工事

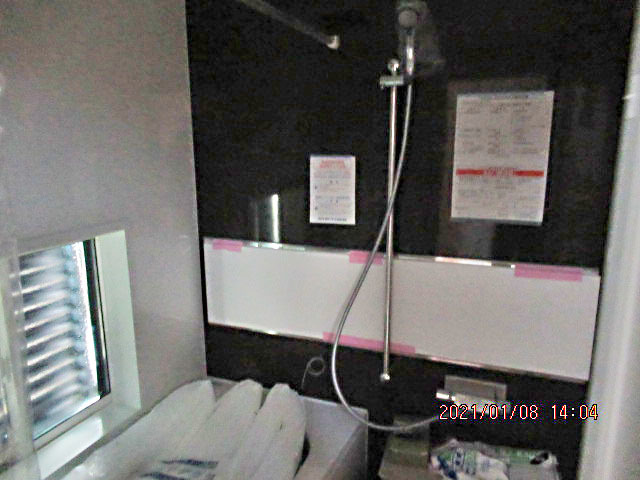

ユニットバス設置完了です。
1階壁ボード張りほぼ完了です。
サイディング張りが進んでいます。
10週目
サイディング張りが始まっています
サイディング張りが始まっています。

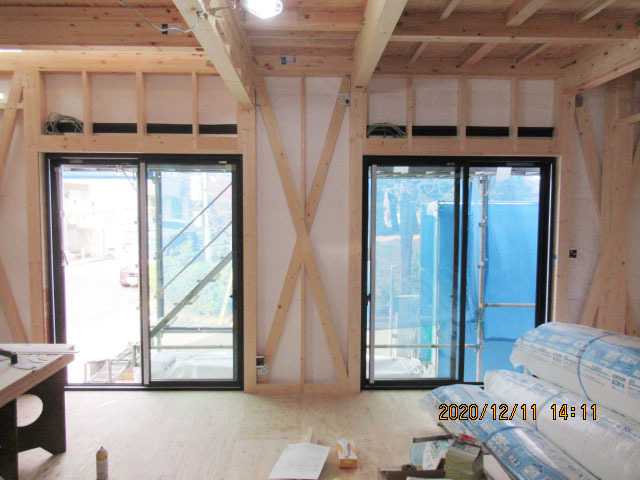

窓枠が取り付けられました。
9週目
壁にボードが張られました
壁にボードが張られました。
電気工事

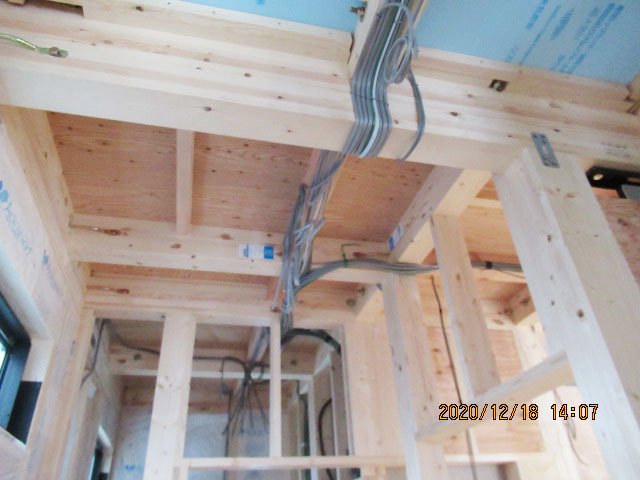

内部電気配線中です。

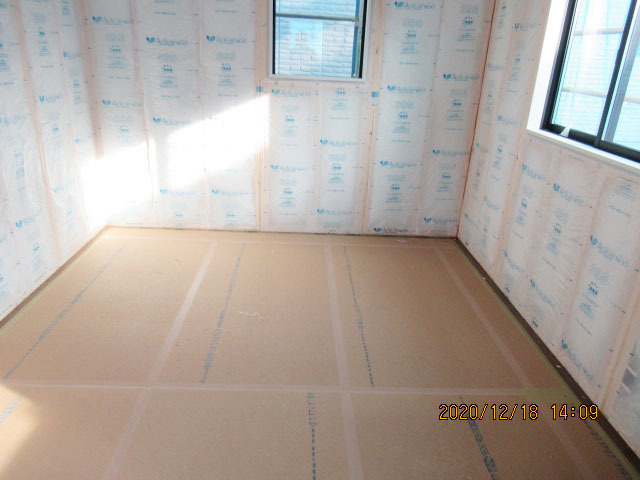

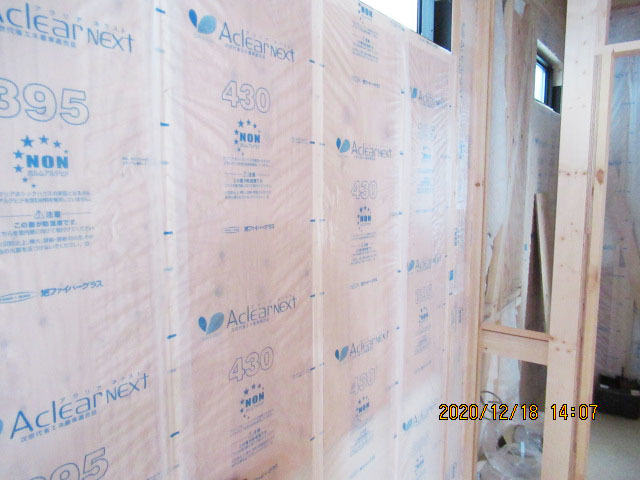

壁断熱材充填中です。
雑工事

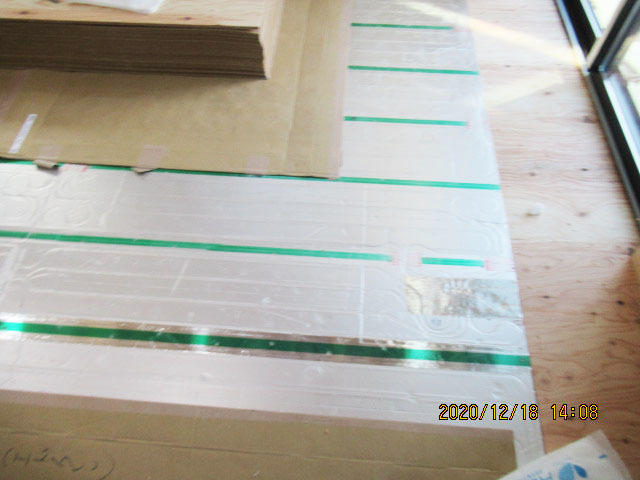

床暖房パネルが取り付けられました。
床フローリングを張っています。
8週目
軒天下地が組まれました

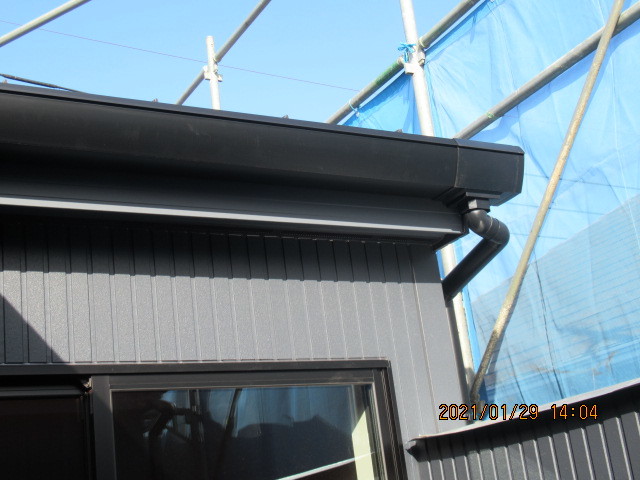

軒天下地が組まれました。

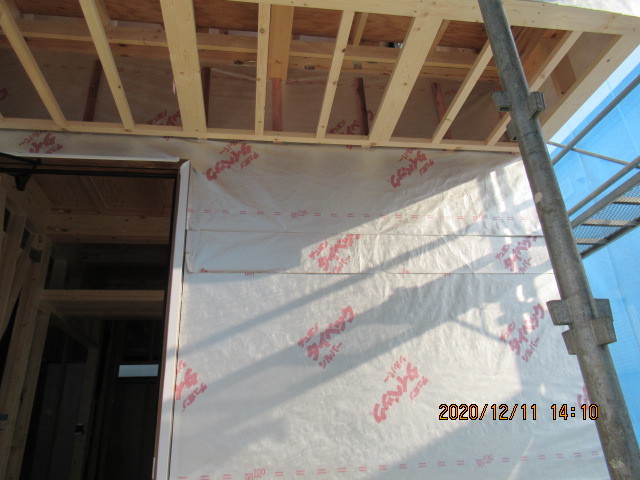

小屋裏にタイベックが張られました。
外部タイベックを張っています。
サッシ取付完了です。
7週目
制振装置ミライエが設置されました

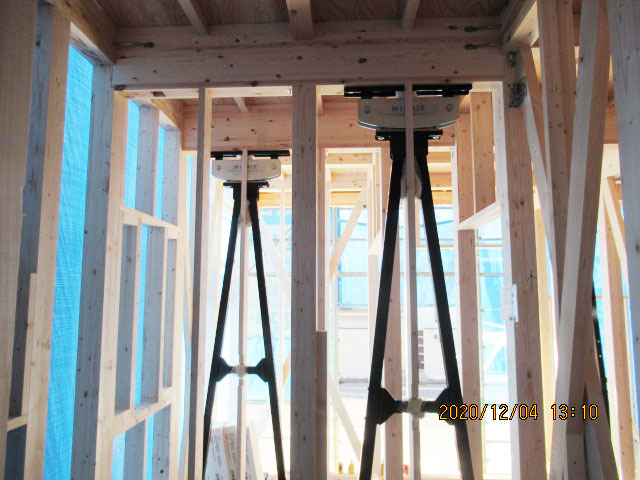

制振装置ミライエが設置されました。
屋根工事

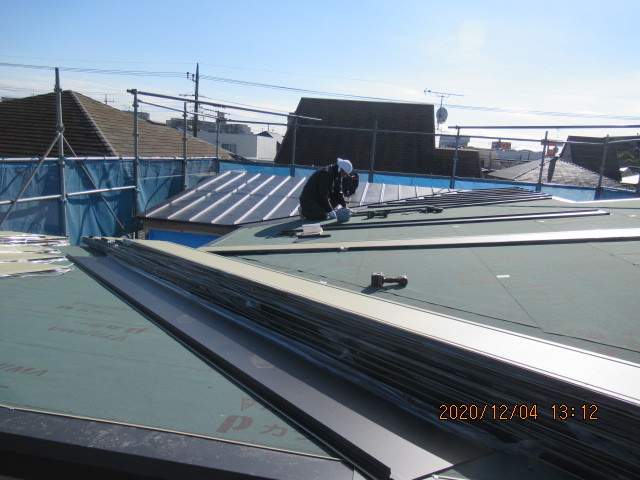

ガルバリウム鋼板引き作業中です。
防水工事

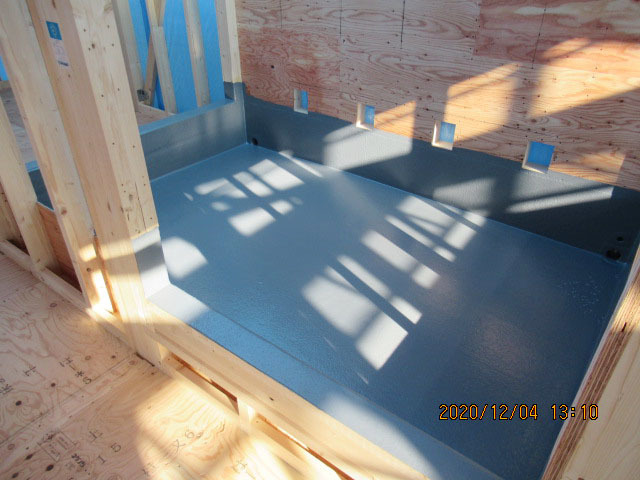

バルコニー防水完了です。
1階構造躯体完了です。
6週目

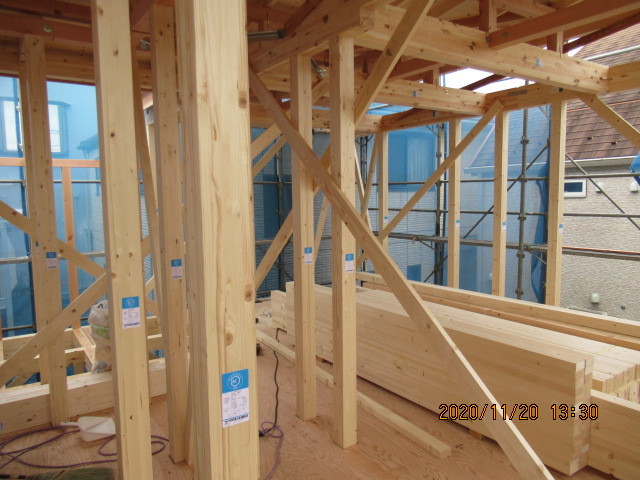

2階構造躯体完了です
2階構造躯体完了です。
5週目
上棟しました
上棟完了です。
1階建て方完了です。
2階建て方完了です。
小屋組み完了です。
4週目

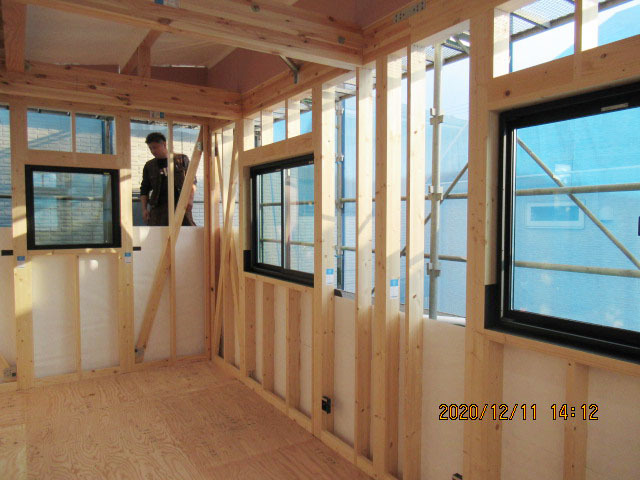

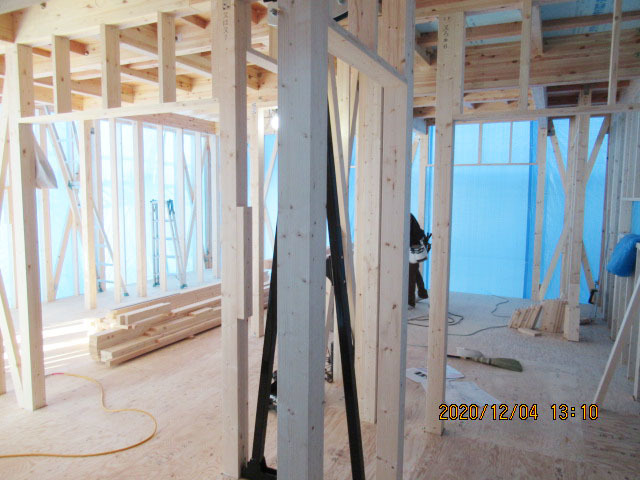

土台を敷いています
土台を敷いています。

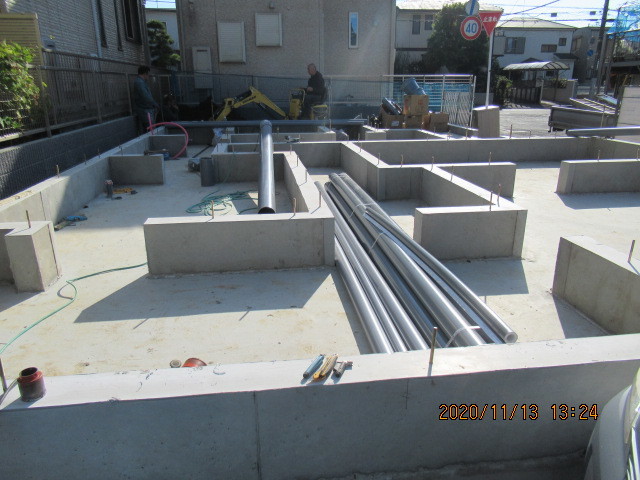

給排水工事
基礎が完成し、外部給排水工事中です。

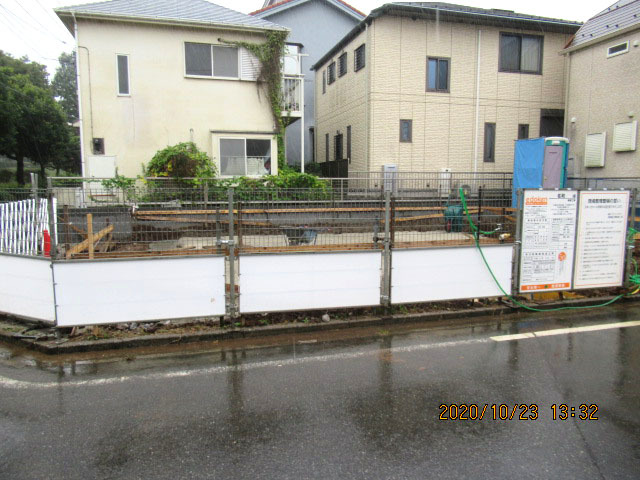

3週目

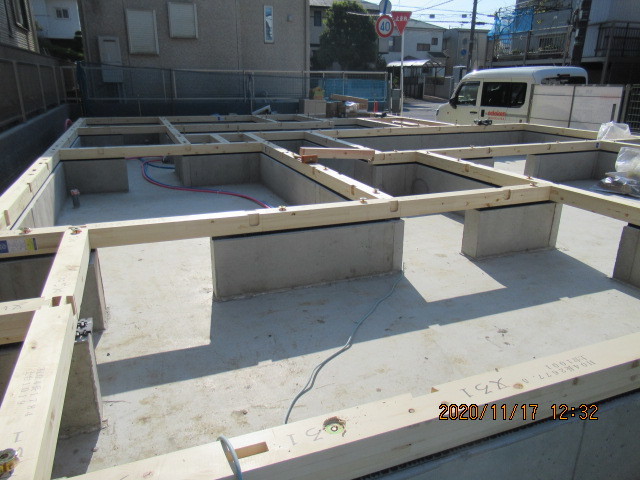

ベースコンクリートが打設、立上り枠組み完了です
基礎工事

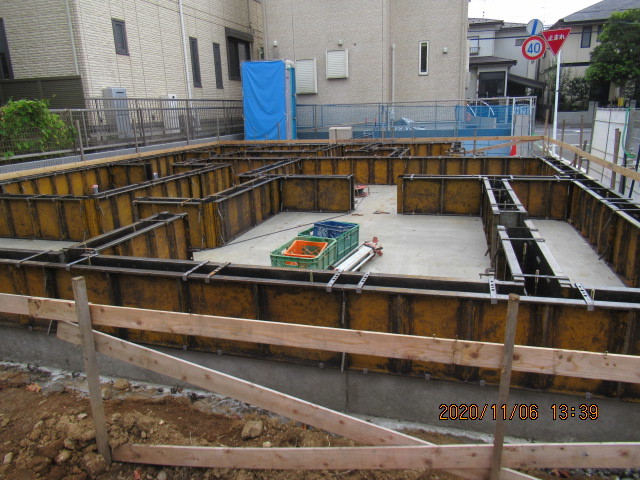

ベースコンクリートが打設、立上り枠組み完了です。

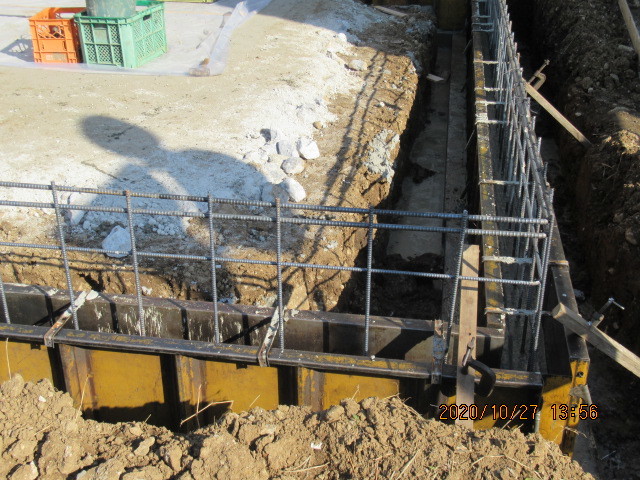

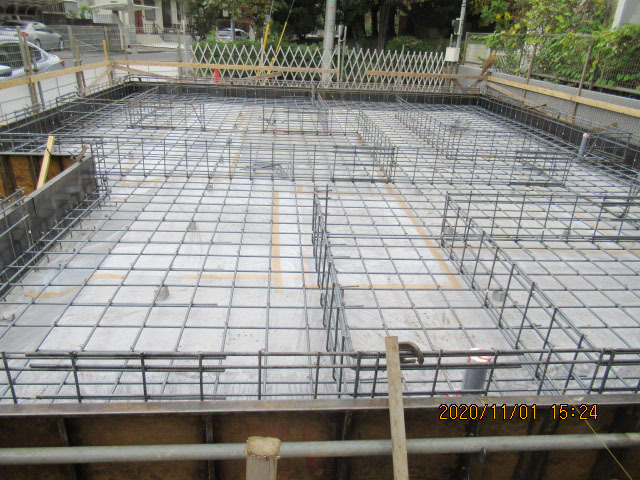

基礎配筋完了です。
2週目

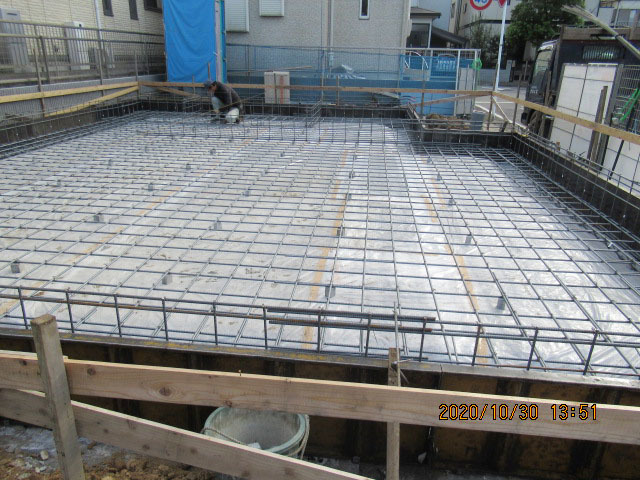

基礎配筋が進んでいます
基礎配筋が進んでいます。
防湿シートを敷いています。
深基礎部分の配筋完了です。
1週目
根切り、割栗敷き完了です

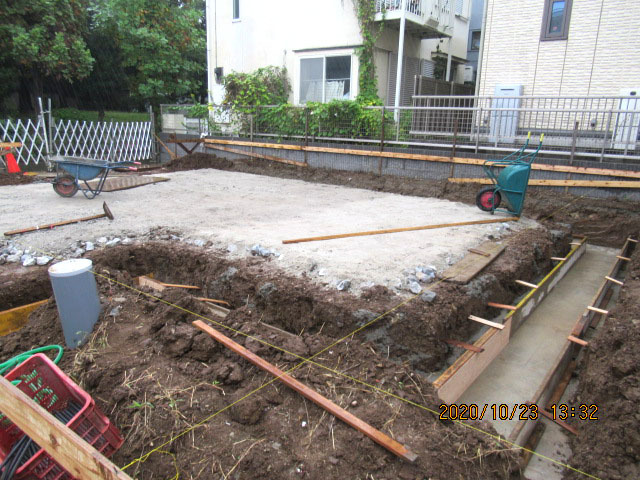

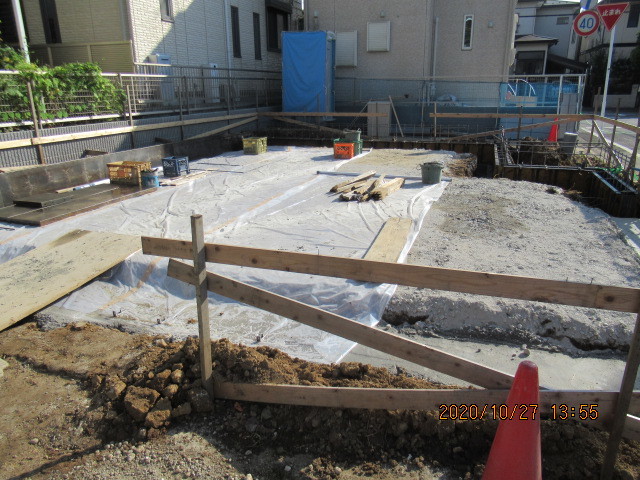

根切り、割栗敷き完了です。
やり方が出されました。
