19週目

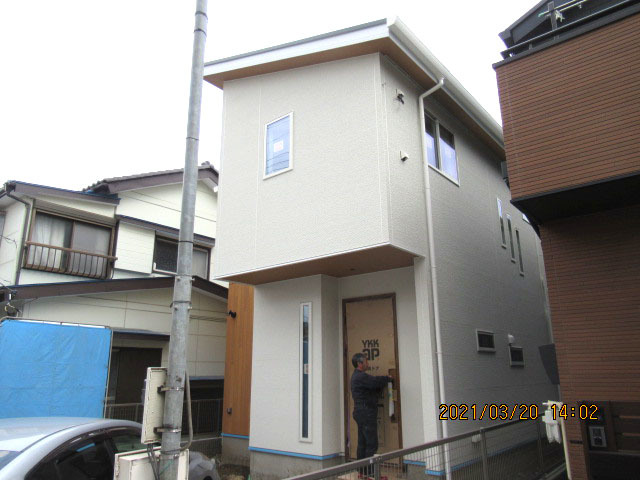

建物が完成しました
完成外観
建物が完成しました。

内部クリーニング完了
リビング
キッチン
2階洋室

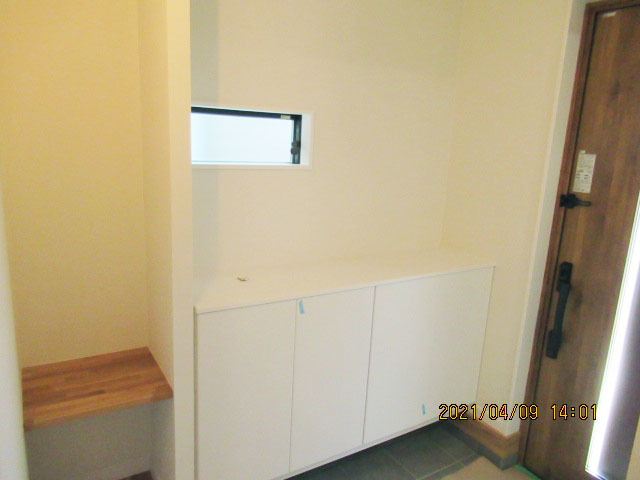

玄関ホール
18週目
玄関タイルが貼られました
タイル工事
玄関タイルが貼られました。
設備工事

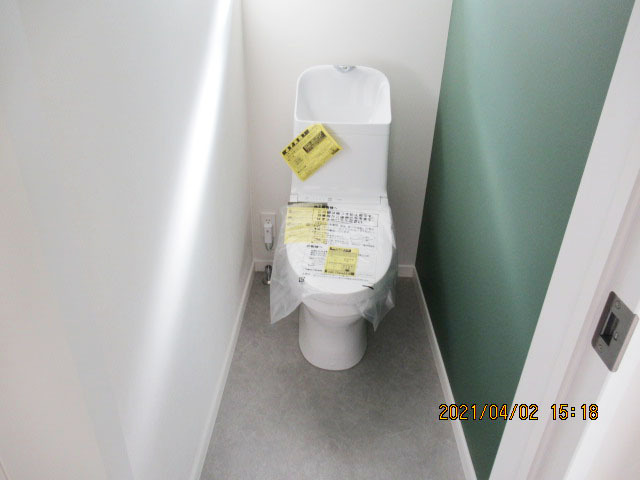

トイレが設置されました。
雑工事
バルコニーの笠木、床仕上げ完了です。

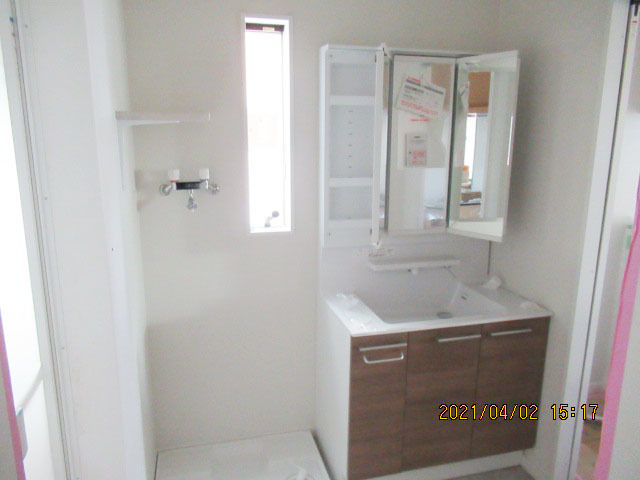

洗面台が設置されました。
17週目

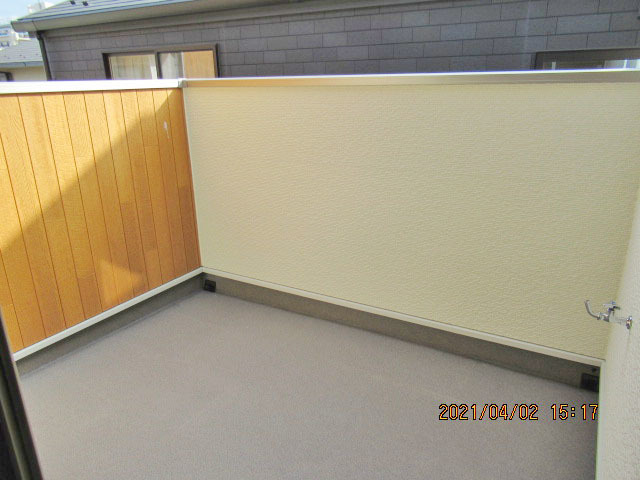

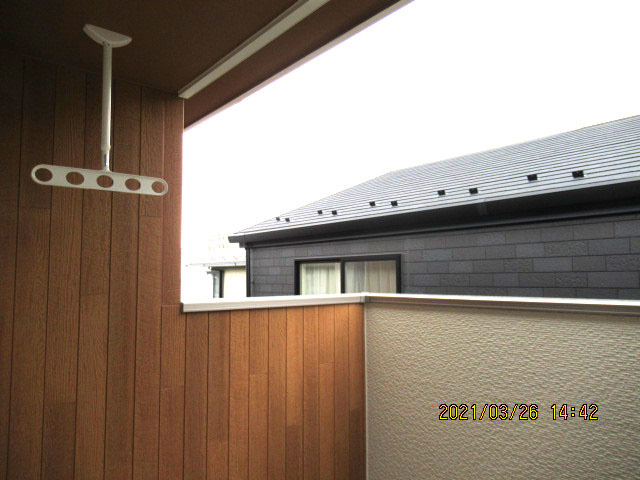

バルコニー手摺、物干し取り付け完了です
バルコニー手摺、物干し取り付け完了です。

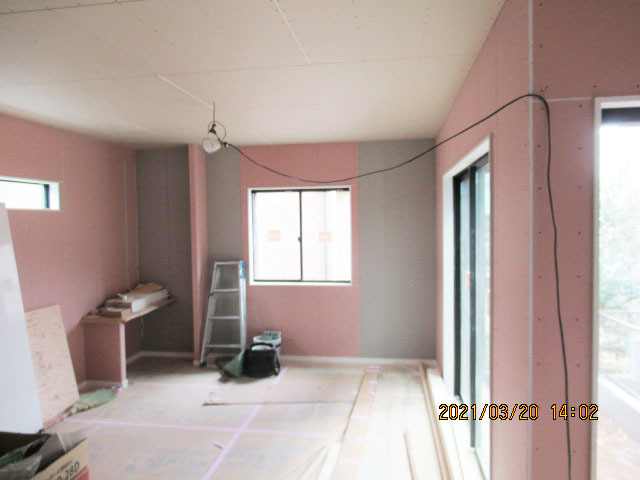

内装工事
クロス貼り完了です。
16週目
外部足場が解体されました
仮設工事
外部足場が解体されました。

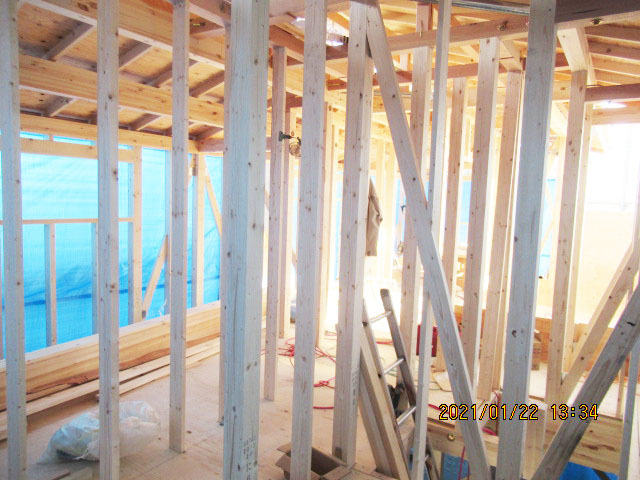

木工事
2階木工事完了です。
1階木工事ほぼ完了です。
キッチンが取り付けられました。

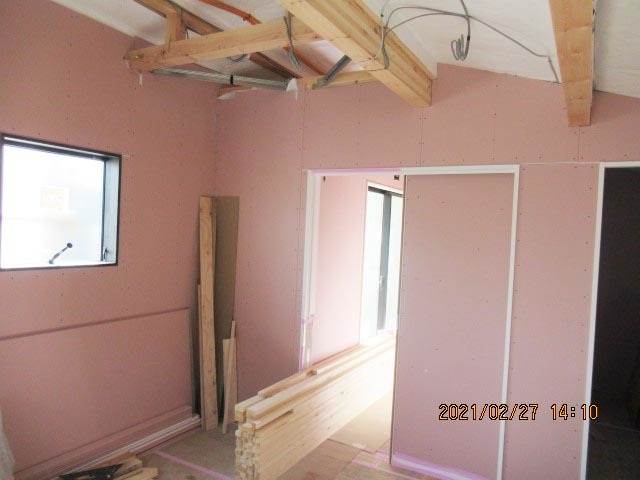

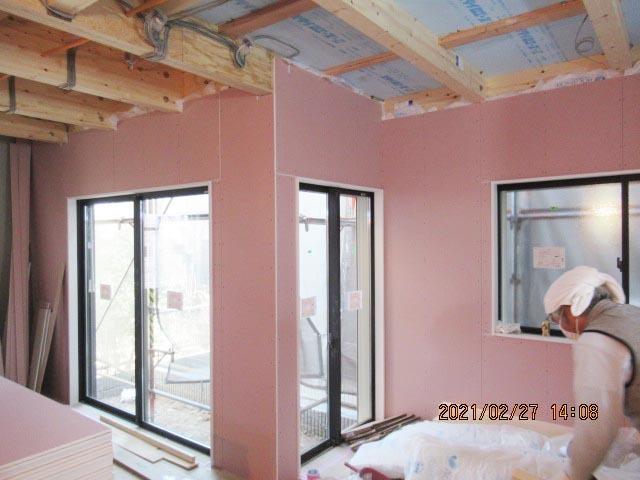

15週目

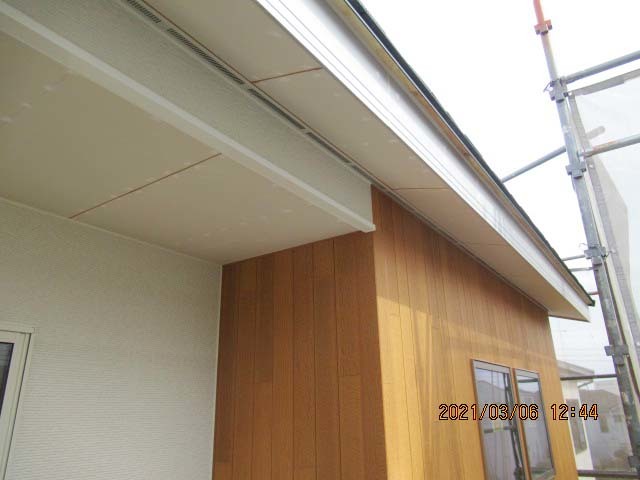

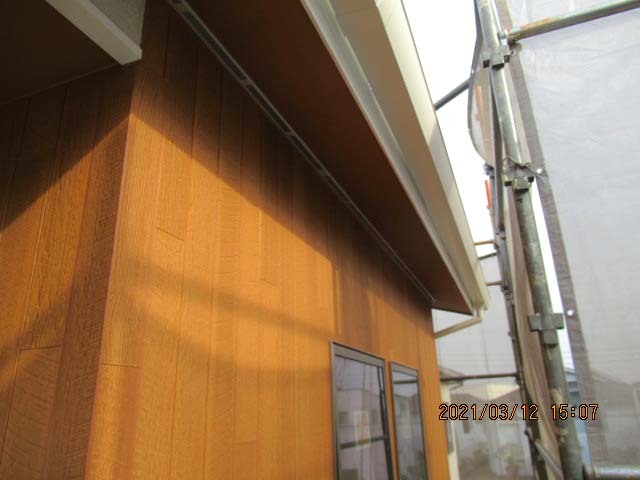

外部塗装、雨樋取り付け完了です。
塗装・板金工事

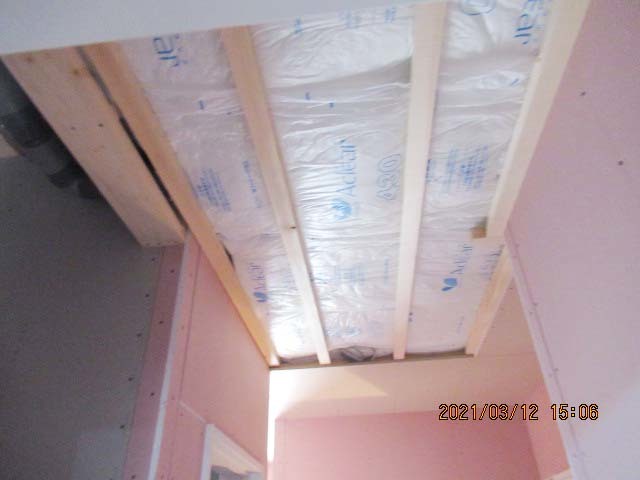

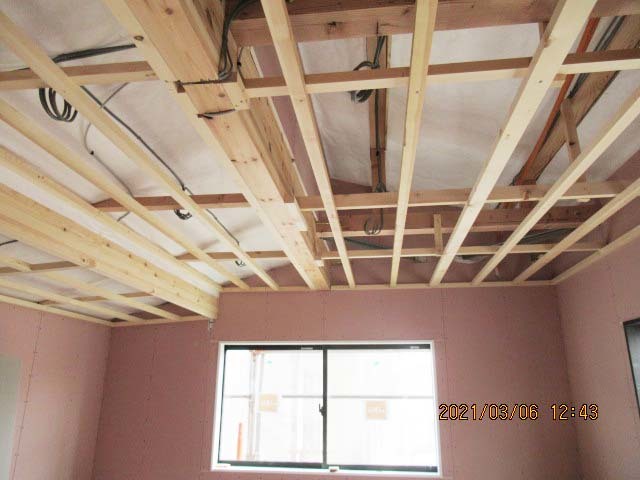

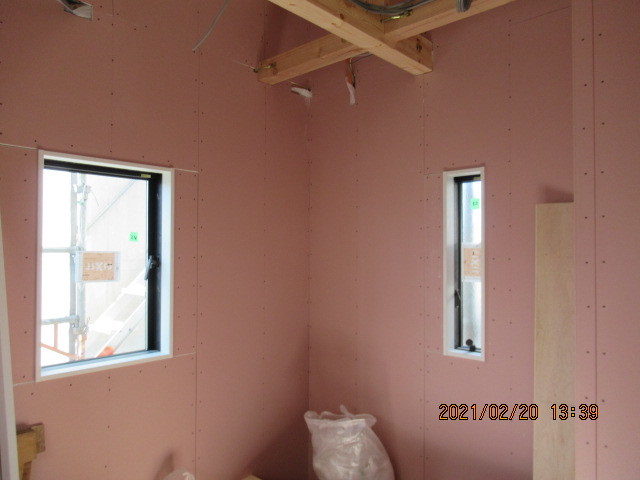

天井断熱材充填完了です。

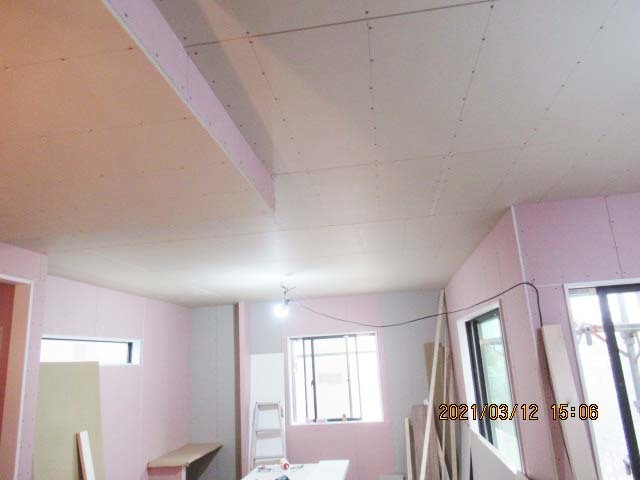

天井ボード張りが進んでいます。
14週目

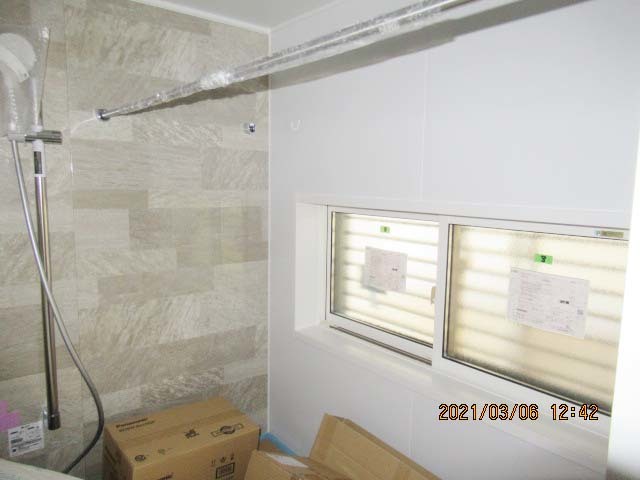

ユニットバス設置完了です

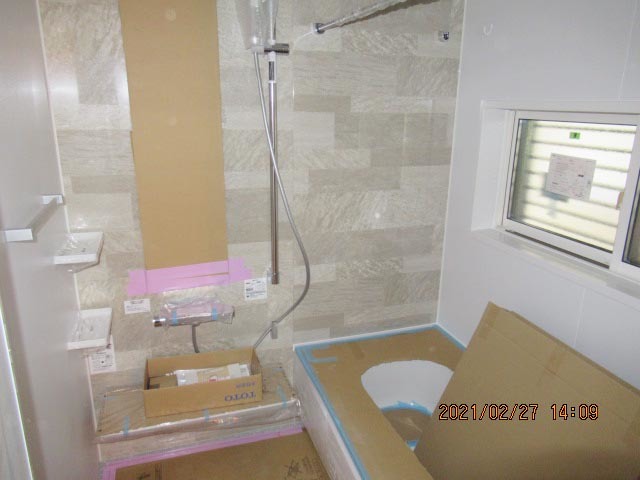

ユニットバス設置完了です。
外壁工事
コーキング完了です。

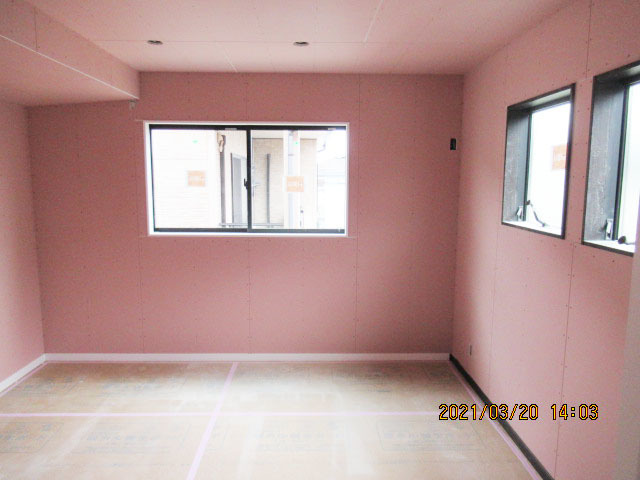

2階天井下地を組んでいます。
13週目
サイディング張り完了です

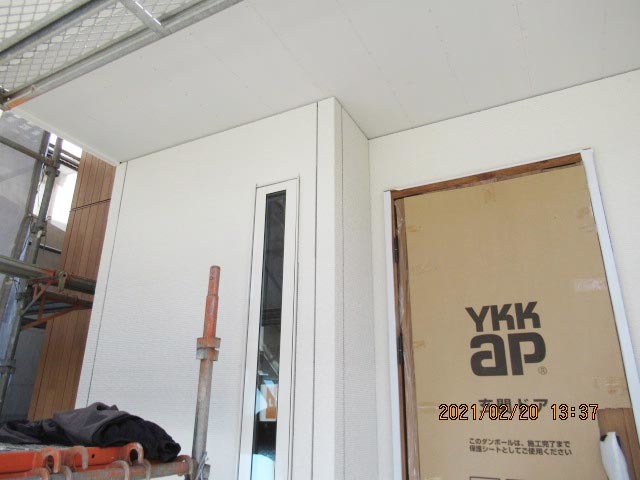

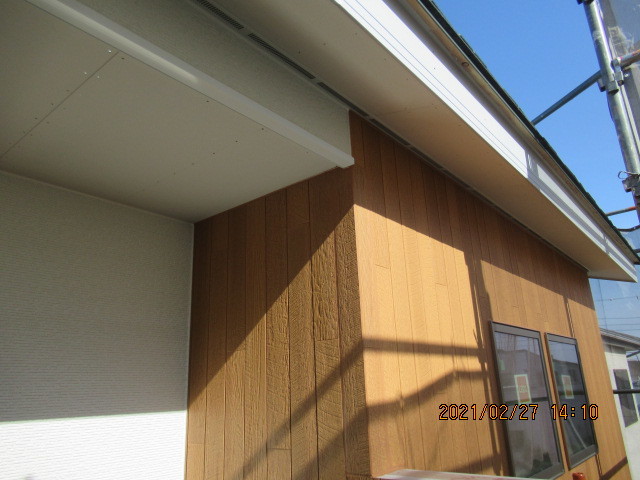

サイディング張り完了です。
2階壁ボード張り、建具枠取り付け完了です。

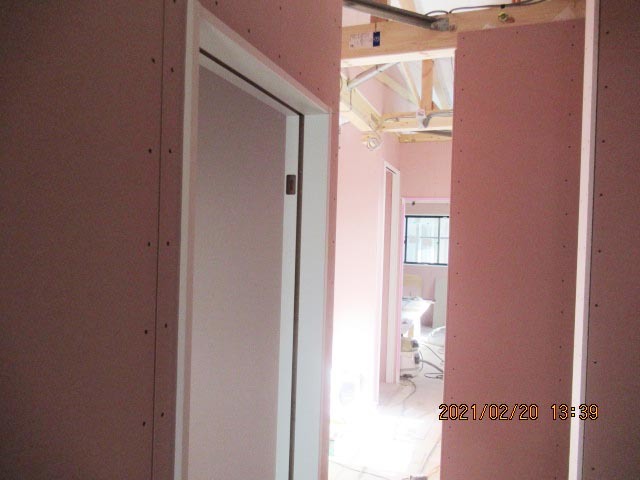

1階壁ボード張りが進んでいます。
12週目
サイディング張りが進んでいます

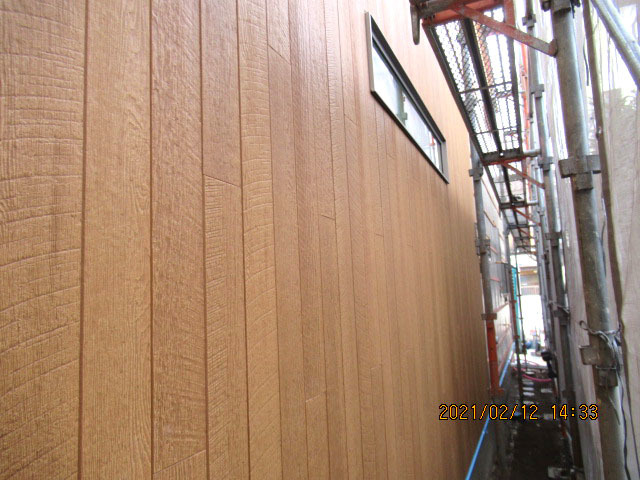

サイディング張りが進んでいます。
壁ボード張りが進んでいます。
建具枠が取り付けられました。
11週目

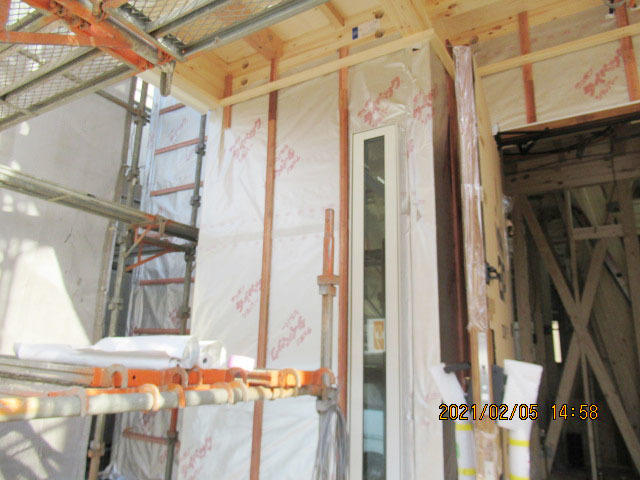

壁断熱材充填、窓枠取り付け完了です

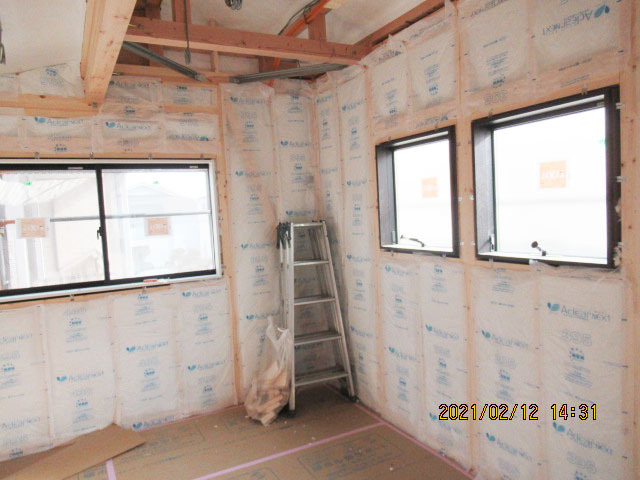

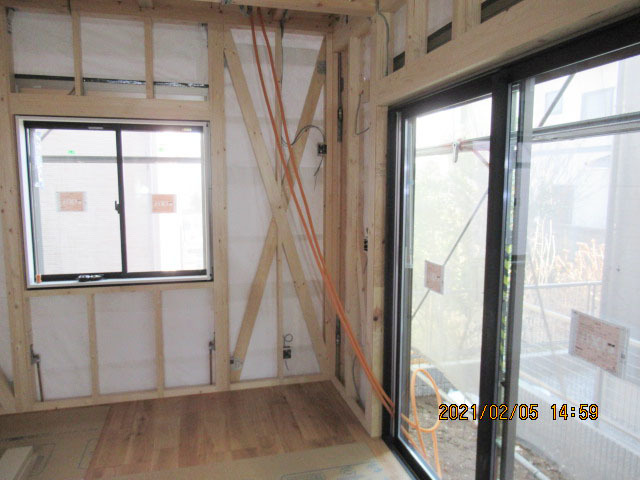

壁断熱材充填、窓枠取り付け完了です。

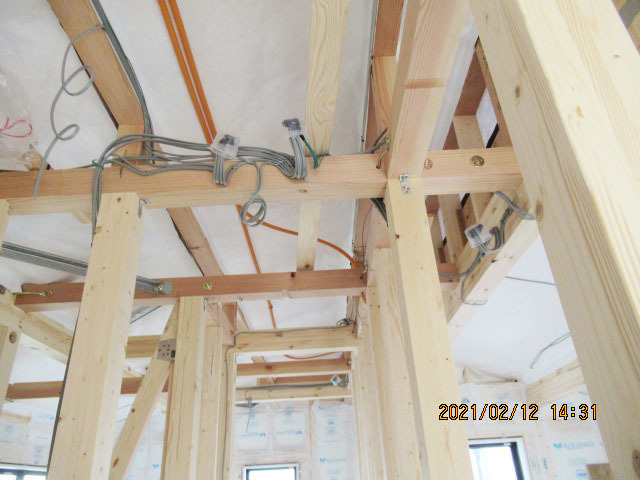

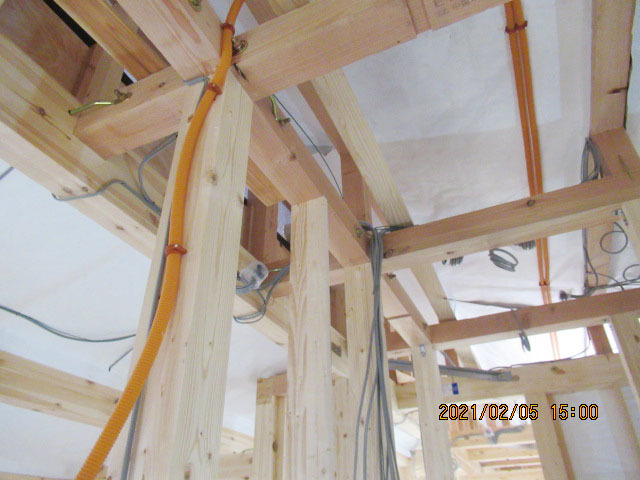

電気工事
内部電気配線完了です。
サイディング張りが始まっています。
10週目
外部タイベックが張られ、通気胴縁が取り付けられました
外部タイベックが張られ、通気胴縁が取り付けられました。
屋根裏にタイベックが張られました。
サッシ取り付け完了です。
フローリングが張られました。
9週目

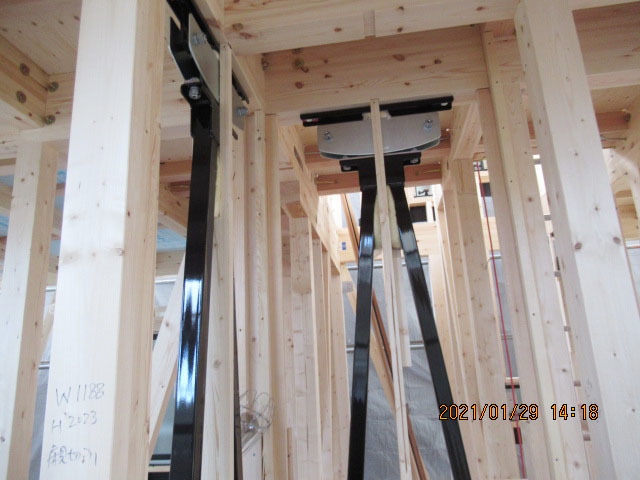

制振装置ミライエが設置されました
制振装置ミライエが設置されました。
1階構造躯体完了です。
屋根工事

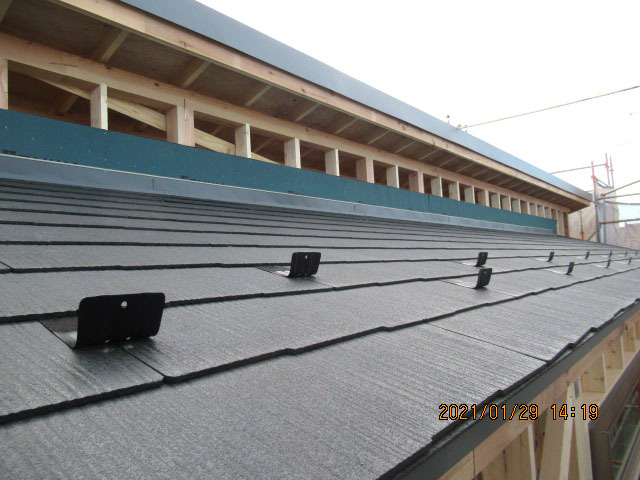

コロニアル葺き完了です。
サッシ取り付け中です。
8週目
2階構造躯体完了です

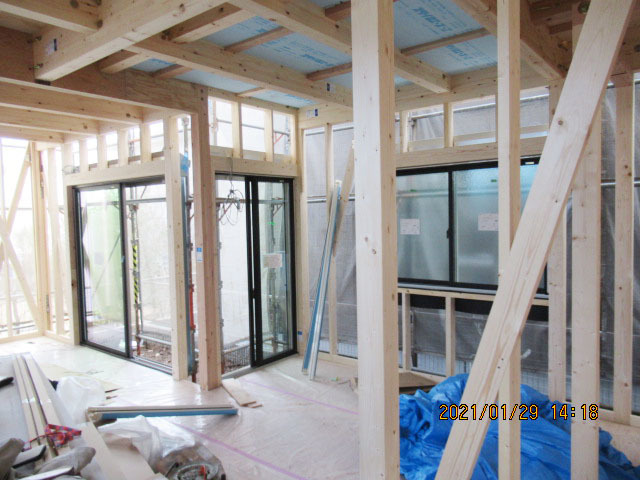

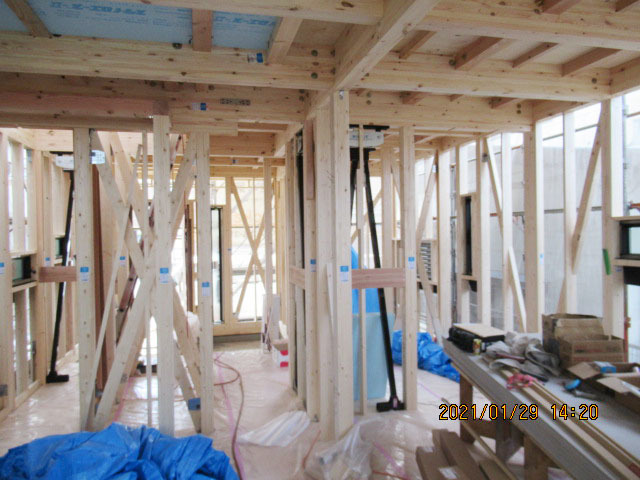

2階構造躯体完了です。

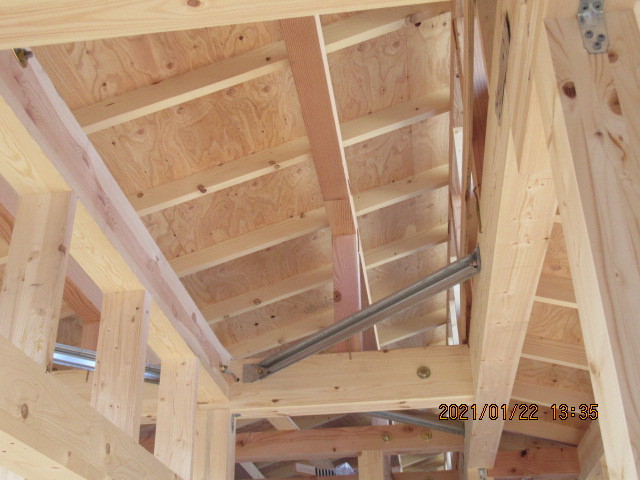

小屋組み完了です。
7週目
上棟完了です

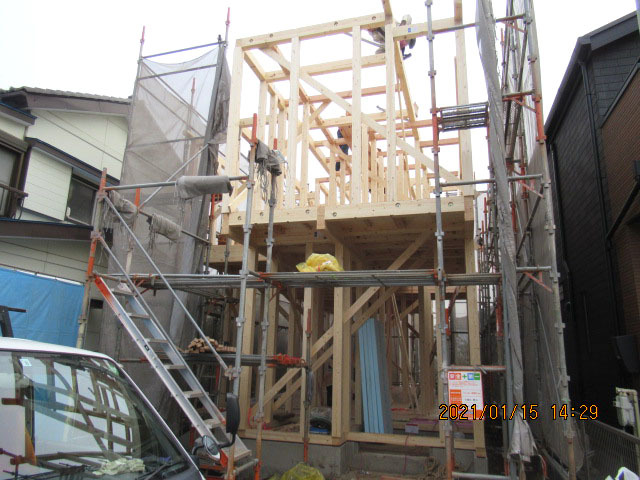

上棟完了です。

土台を敷いています。
1階建て方完了です。
6週目

基礎完成です

基礎工事
基礎完成です。
5週目
コンクリートが打設されました
コンクリートが打設されました。
4週目

基礎配筋完了です
基礎配筋完了です。
3週目

根切り、割栗敷きが進んでいます

やり方が出されました。
根切り、割栗敷きが進んでいます。
2週目

地盤改良工事完了です
地盤改良工事
地盤改良工事完了です。
1週目
地鎮祭が終わり、着工前
着工前
地鎮祭が終わり、着工前です。
