16週目

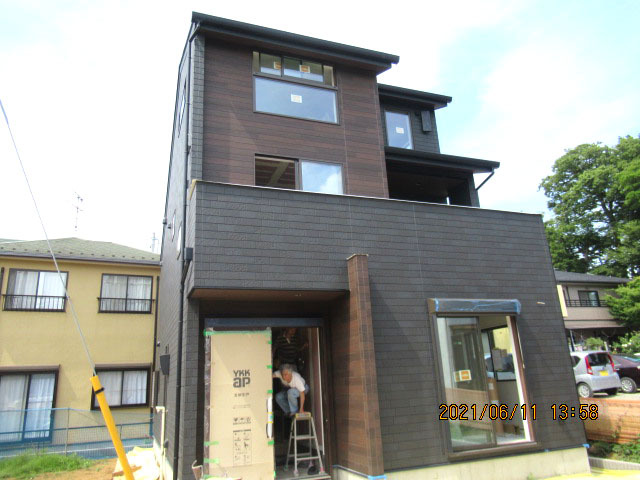

建物が完成しました
完成外観
建物が完成しました。
内部クリーニング完了

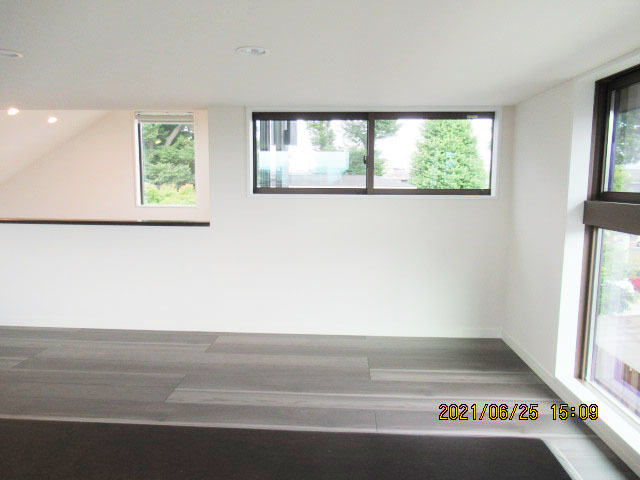

小屋裏部屋

リビング

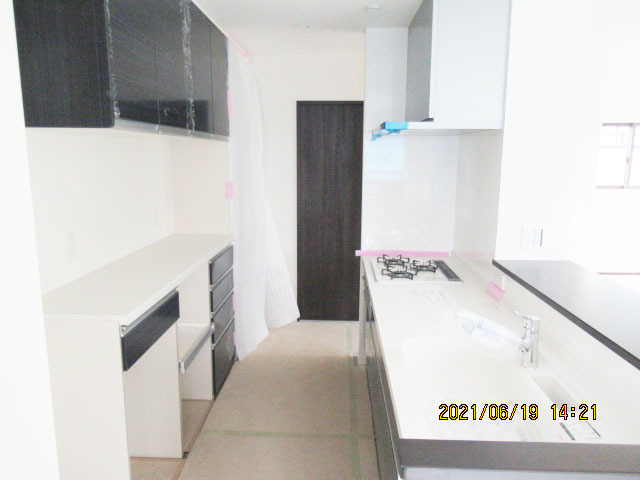

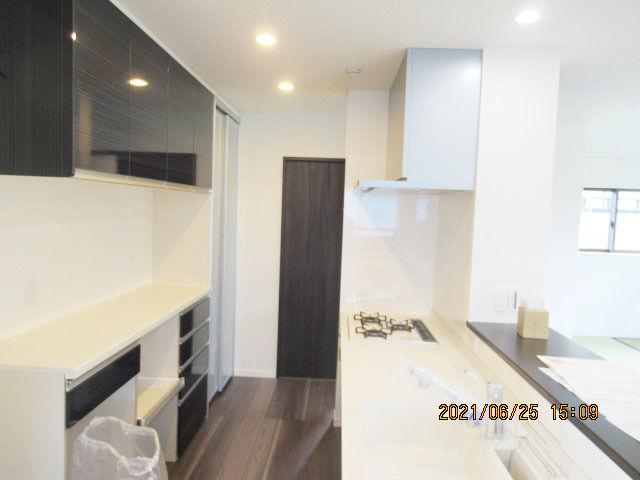

キッチン

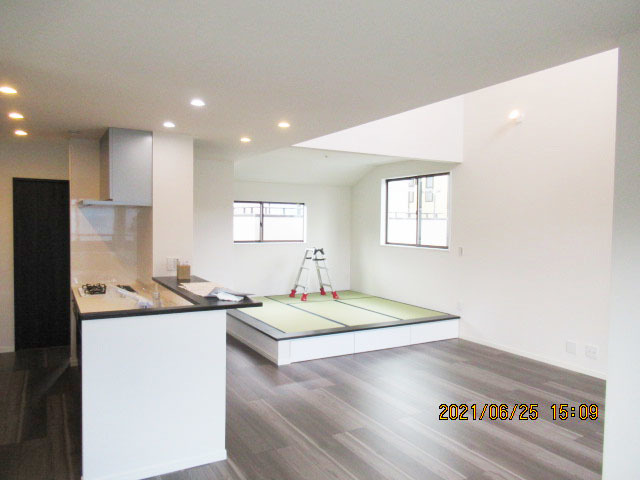

リビング、畳小上がり
15週目

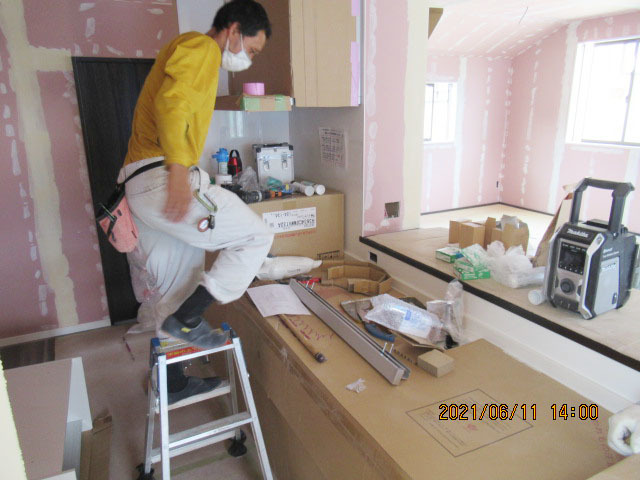

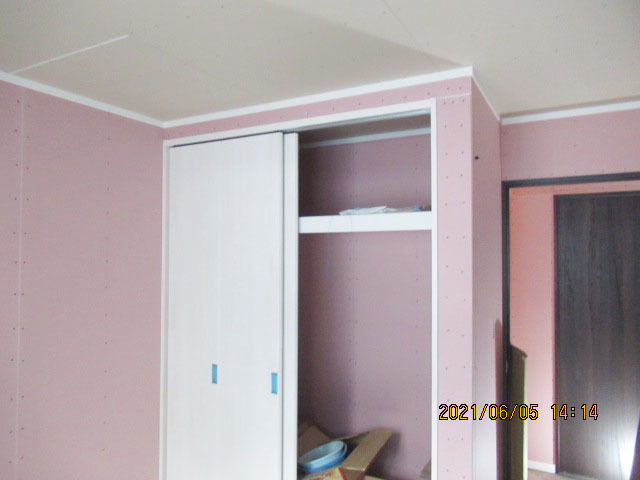

クロス貼り完了です
内装工事
クロス貼り完了です。
雑工事

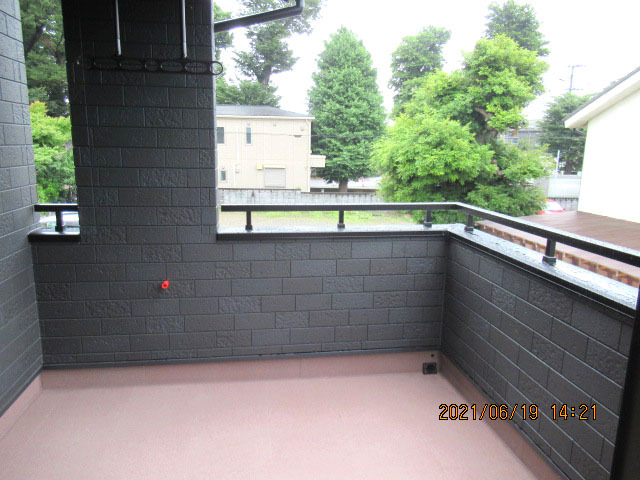

バルコニー手摺取り付け、床仕上げ完了です。
設備工事
キッチンが取り付けられました。
14週目
外部足場が解体されました

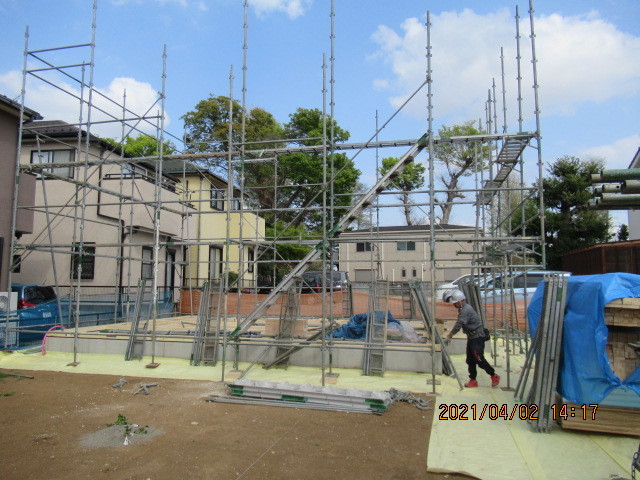

仮設工事
外部足場が解体されました。

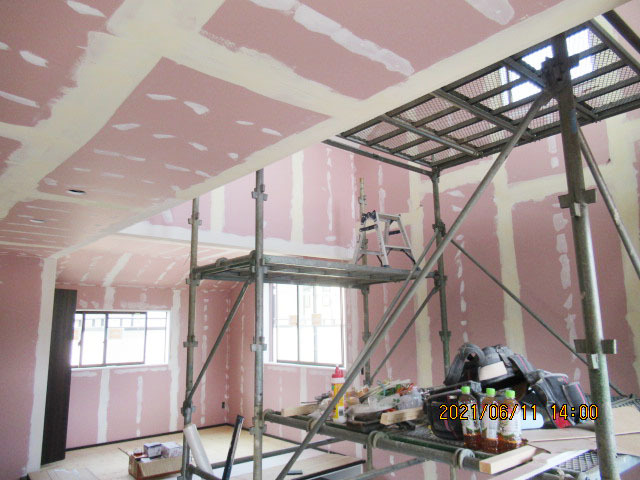

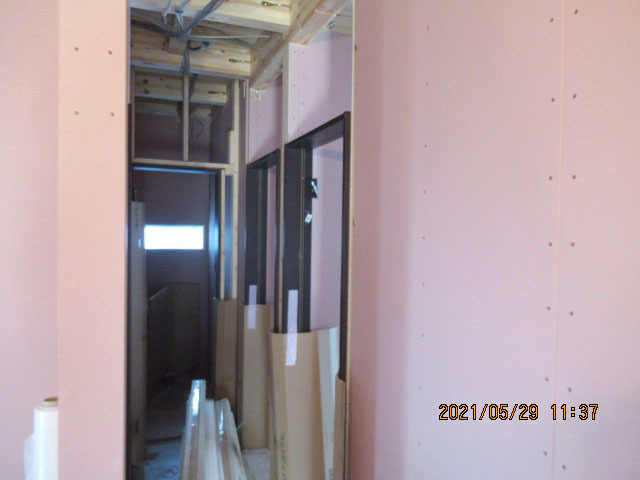

クロス下地パテ処理完了です。
クロス貼りが進んでいます。
13週目
1階木工事ほぼ完了です
木工事
1階木工事ほぼ完了です。
外部塗装完了です。

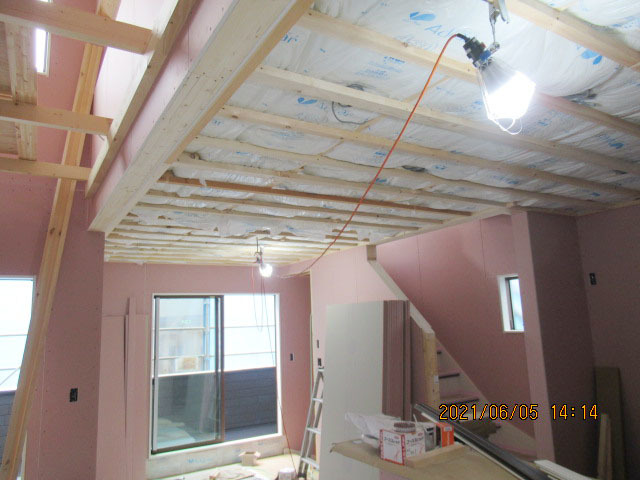

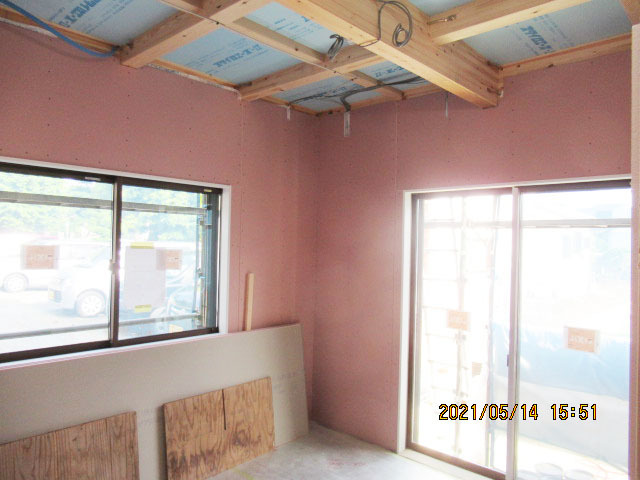

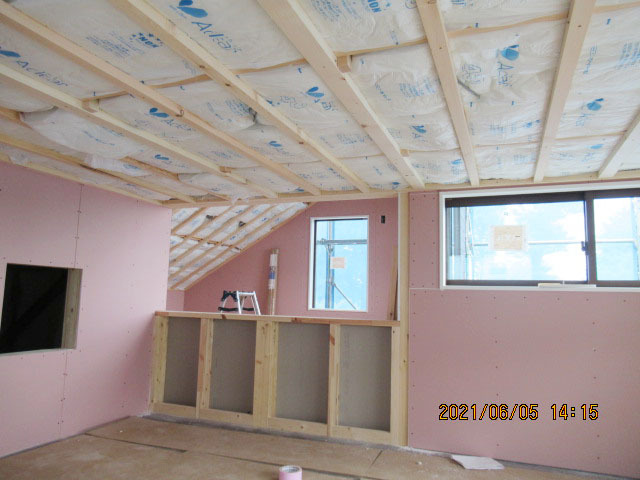

小屋裏部屋の天井下地組み、断熱材充填完了です。
2階天井下地組み、断熱材充填中です。
12週目

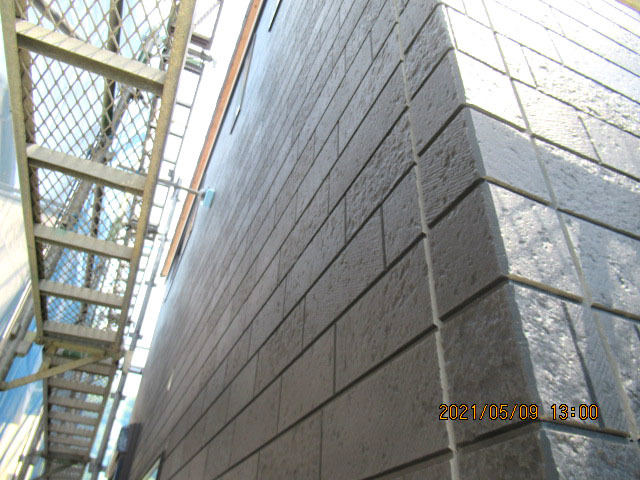

外壁コーキング中です
外壁工事
外壁コーキング中です。

1階壁ボード張り、建具枠取り付けが進んでいます。

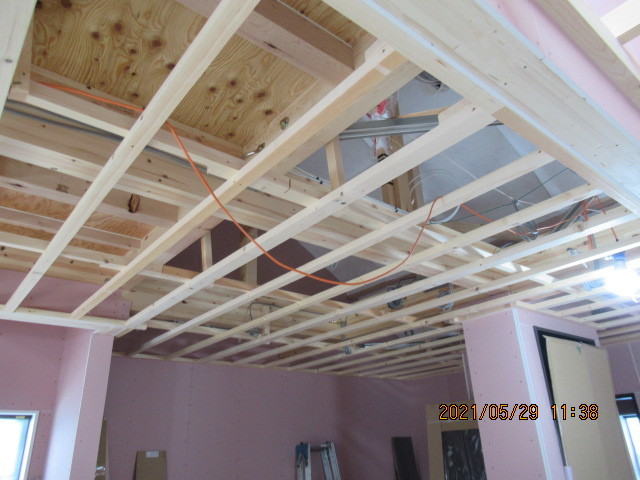

天井下地組みが始まっています。
11週目
2階壁ボード張りが進んでいます
2階壁ボード張りが進んでいます。
階段が取り付けられました。
10週目
サイディング張り完了です

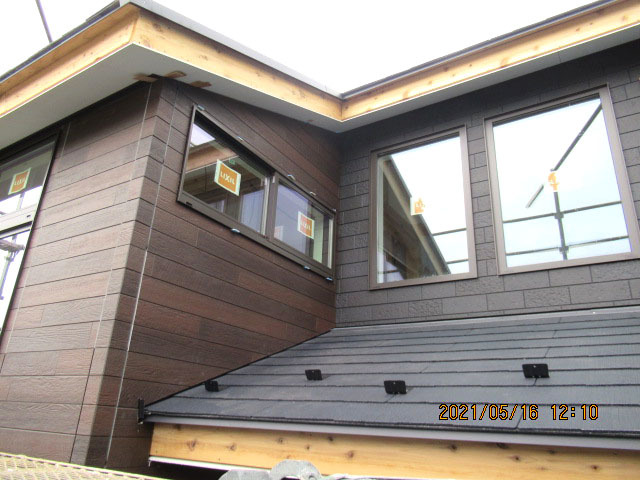

サイディング張り完了です。
1階壁ボード張りが進んでいます。
9週目
サイディング張りが進んでいます

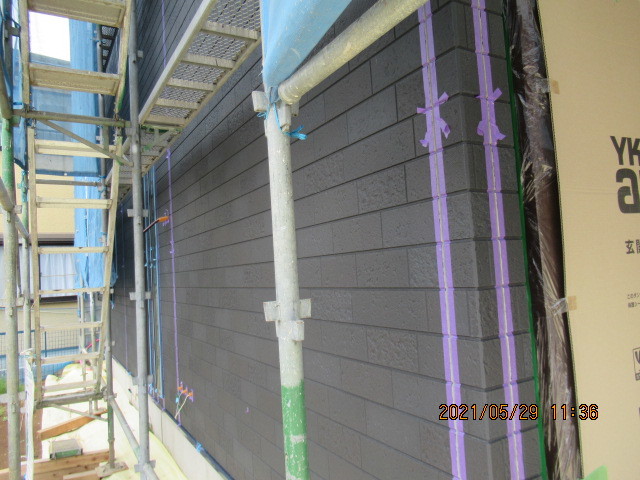

サイディング張りが進んでいます。
8週目

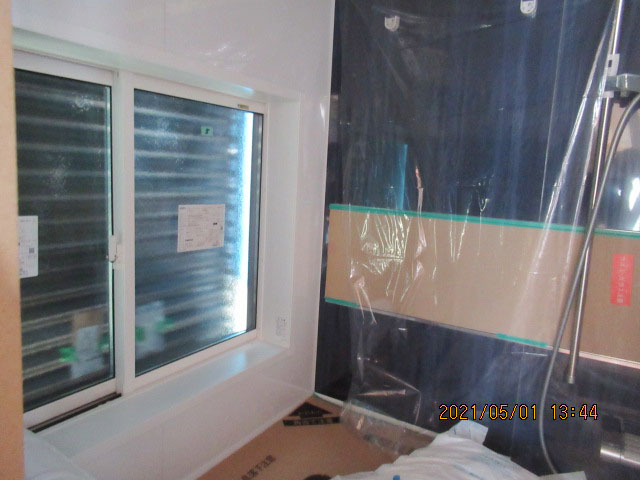

ユニットバスが設置されました
ユニットバスが設置されました。
サイディング張りが始まっています。
小屋裏にタイベックが張られました。
窓枠が取り付けられました。
床フローリングが張られました。
7週目
制振装置ミライエが設置されました

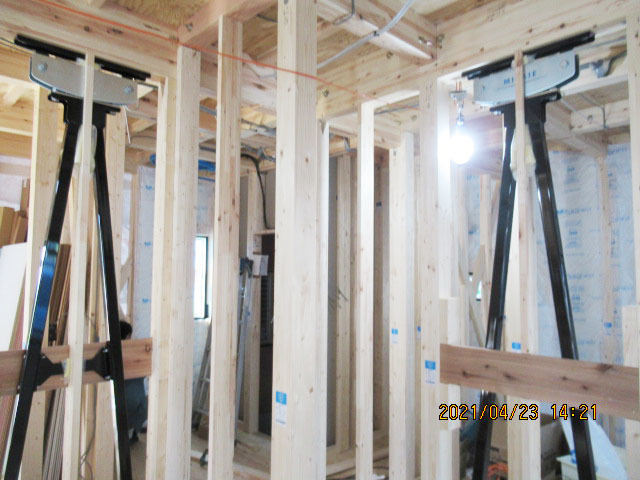

制振装置ミライエが設置されました。

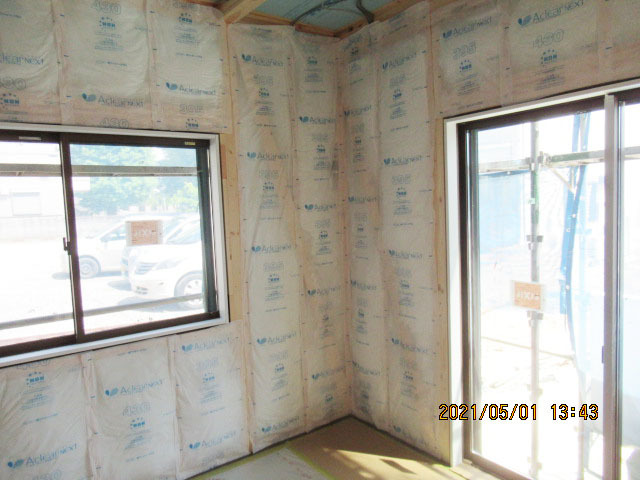

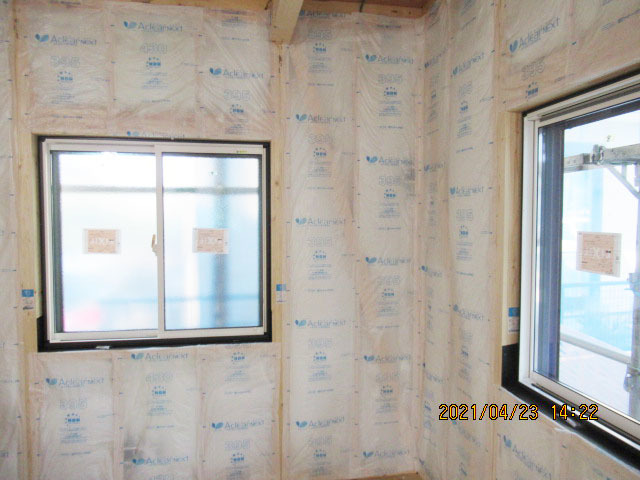

断熱材充填中です。
電気工事

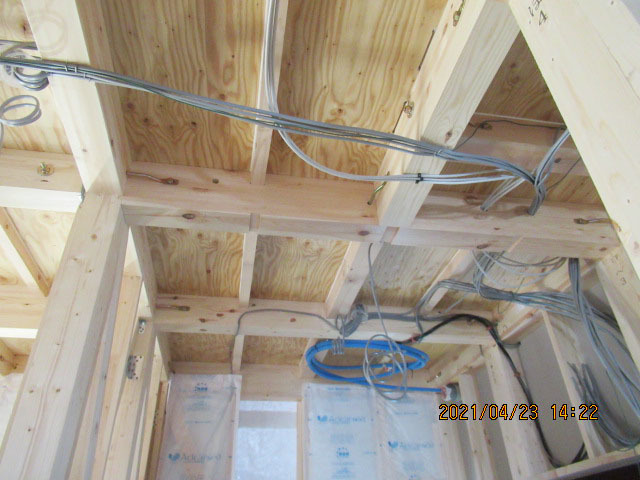

内部電気配線完了です。
6週目

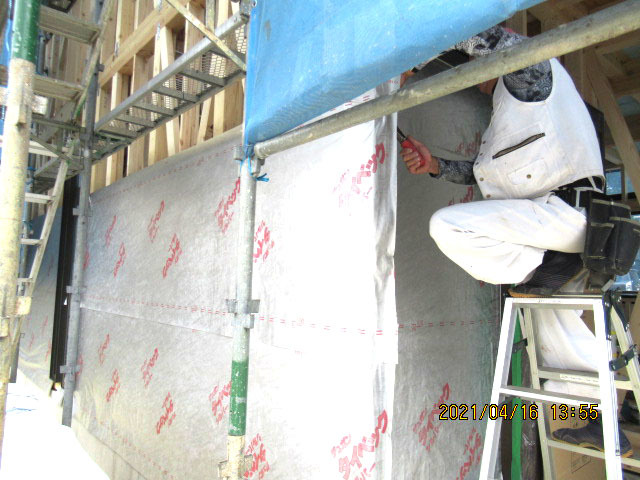

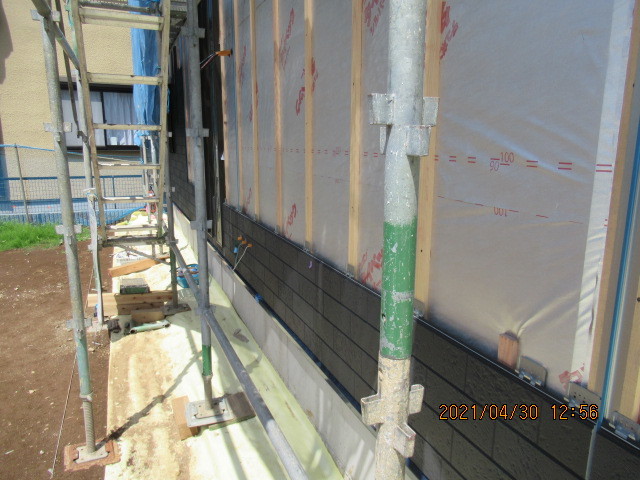

外部タイベック張りが始まっています
外部タイベック張りが始まっています。

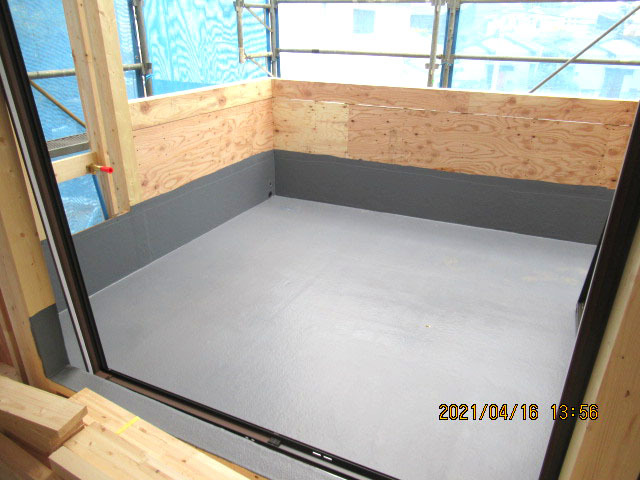

バルコニー防水完了です。
1階構造躯体完了です。
2階構造躯体完了です。
5週目

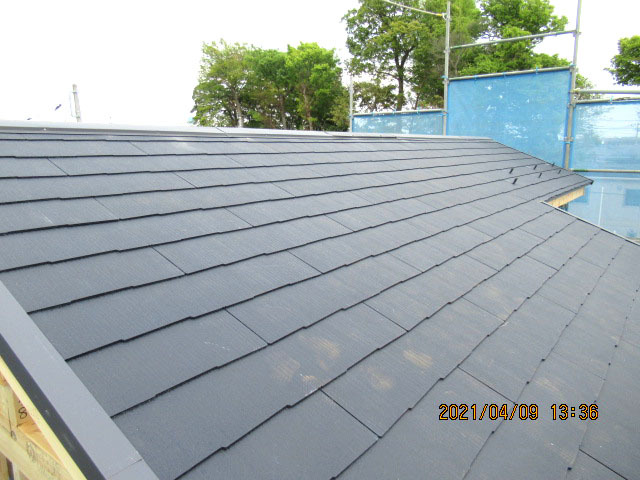

コロニアル葺き完了です
屋根工事
コロニアル葺き完了です。

2階筋交取り付け中です。

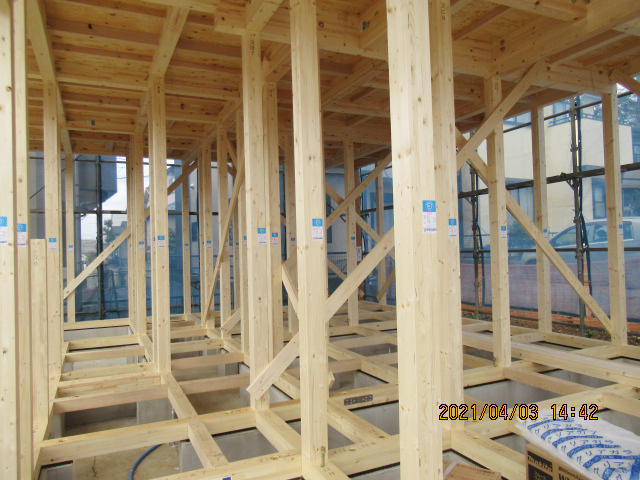

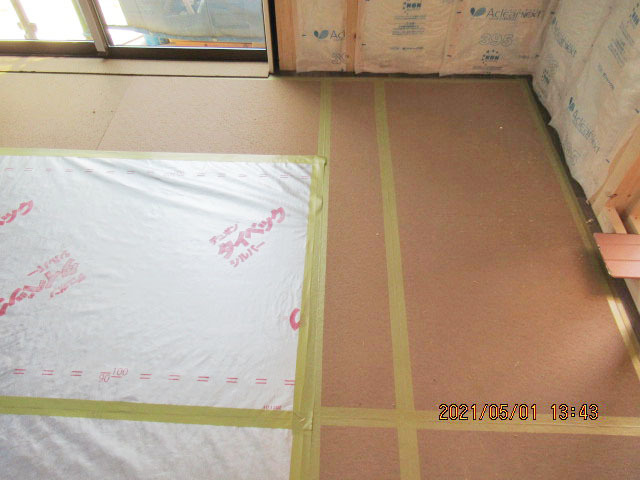

1階床下地合板が張られました。
4週目

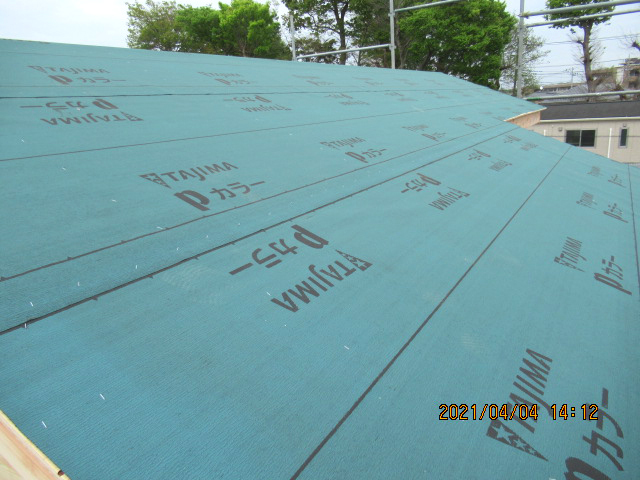

下地ルーフィングが張られました
下地ルーフィングが張られました。
木工事・仮設工事
土台が敷かれ、先行足場を掛けています。

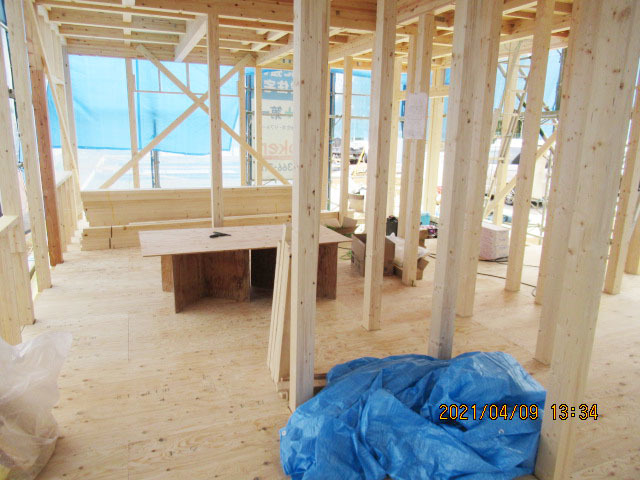

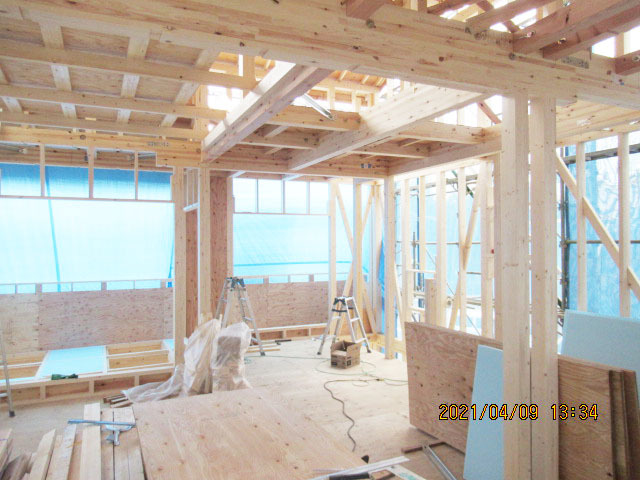

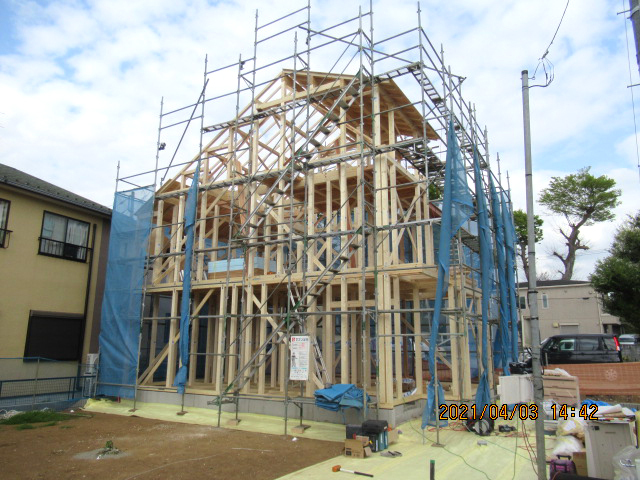

1階建て方完了です。
上棟完了です。

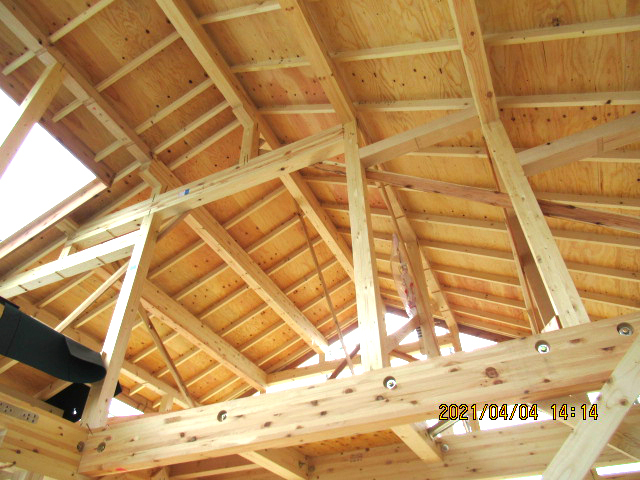

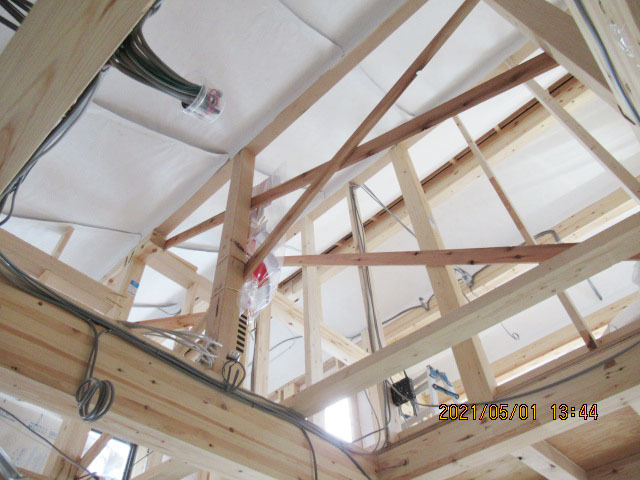

小屋組み完了です。
3週目

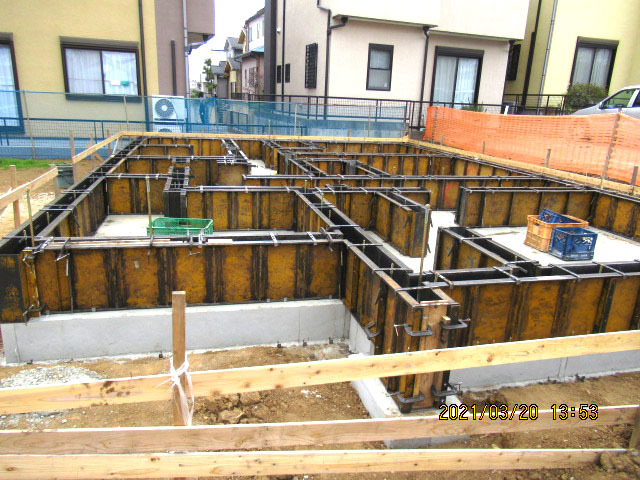

基礎完成です

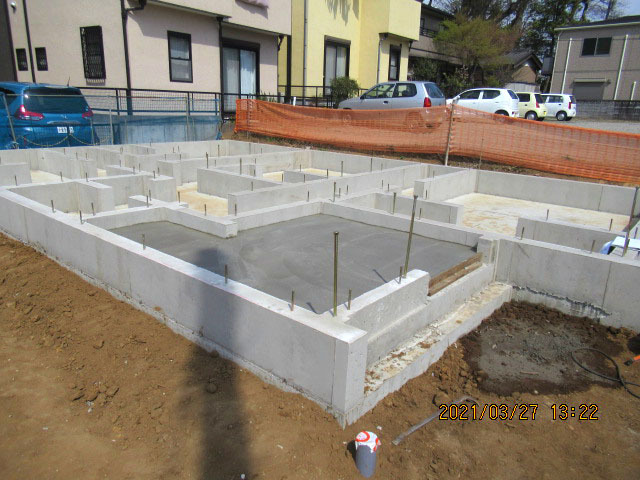

基礎工事
基礎完成です。
2週目
ベースコンクリートが打設され、型枠が組まれました
ベースコンクリートが打設され、型枠が組まれました。
1週目

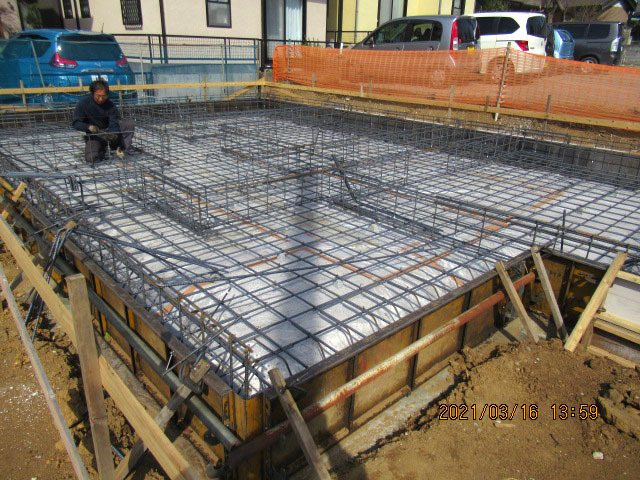

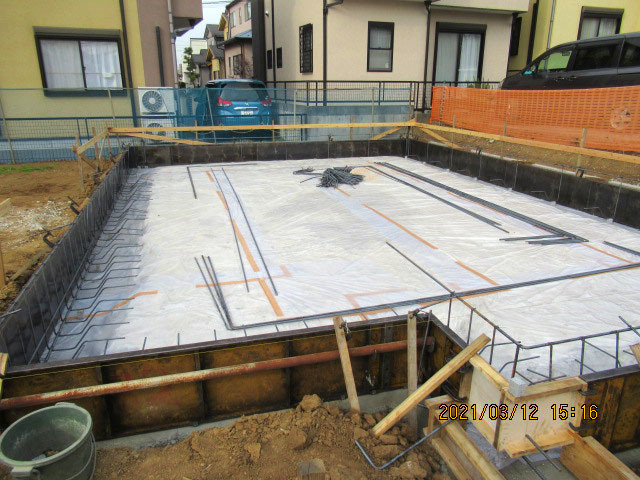

割栗敷き、防湿シート敷きが完了し、配筋が始まっています
割栗敷き、防湿シート敷きが完了し、配筋が始まっています。
やり方が出されました。

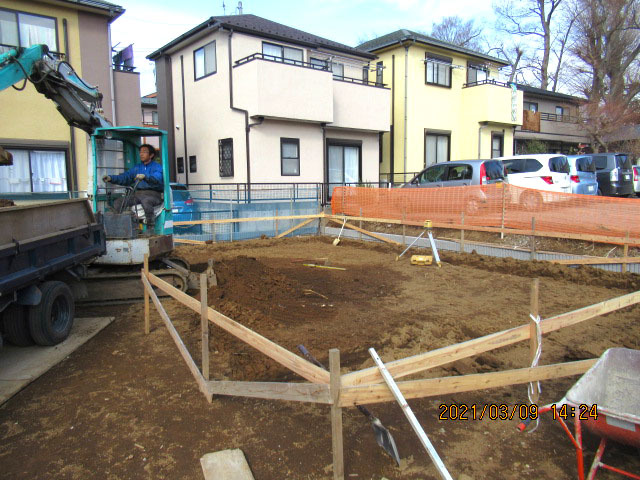

根切りが始まっています。
