北小金モデルハウス

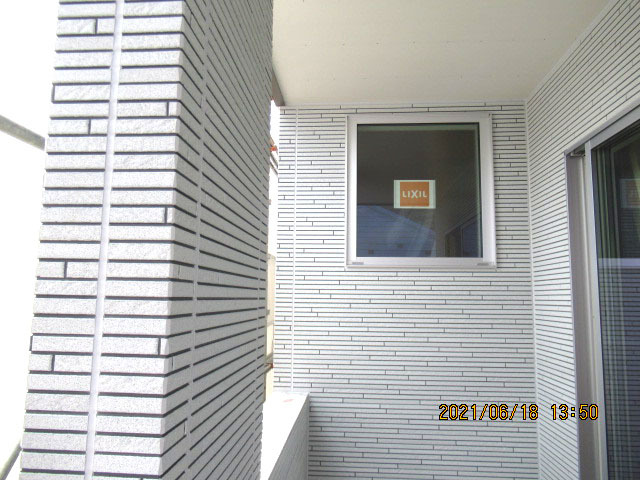

11週目

コーキング中です

外壁工事

外壁工事

コーキング中です。

  • 木工事

    木工事

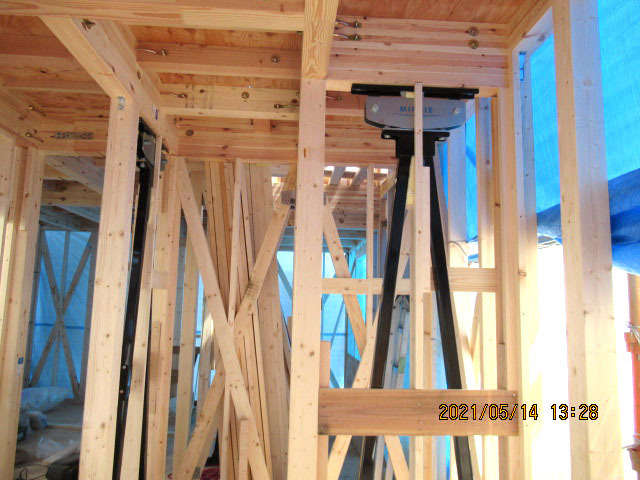

    1階建具枠が取り付けられました。

  • 木工事

    木工事

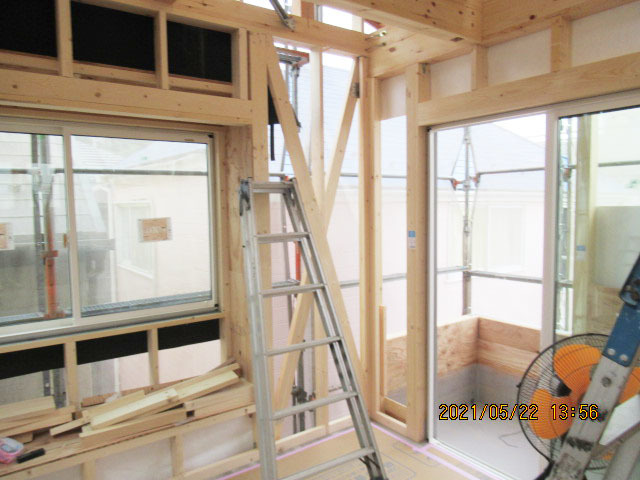

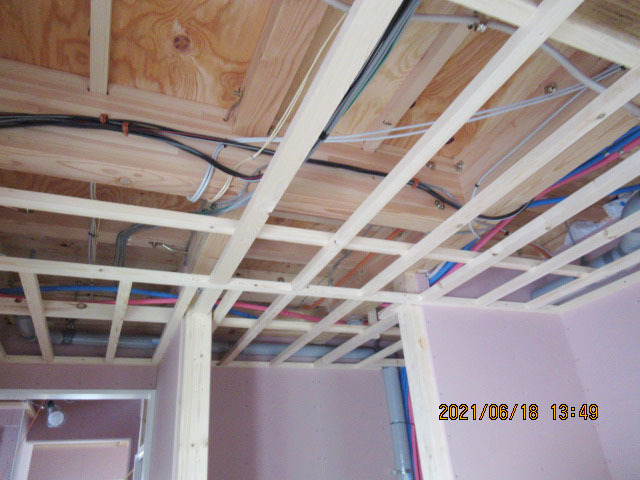

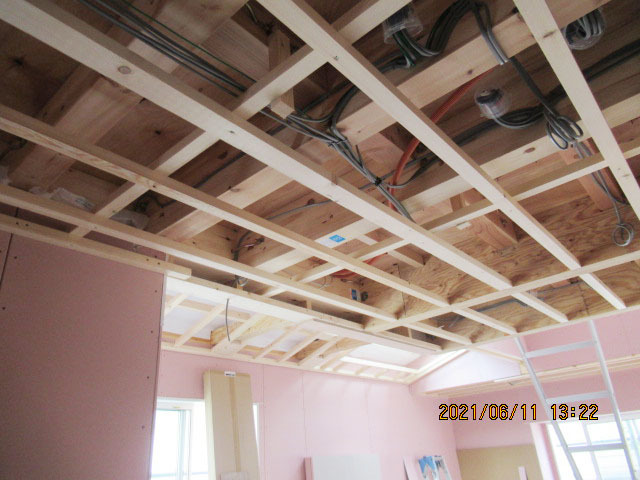

    2階天井下地を組んでいます。

  • 木工事

    木工事

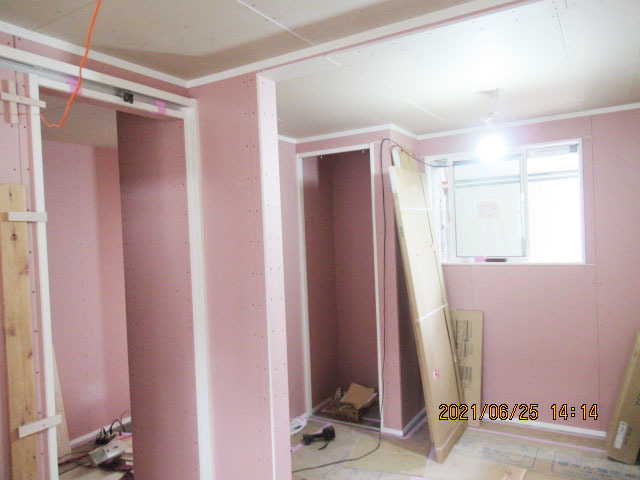

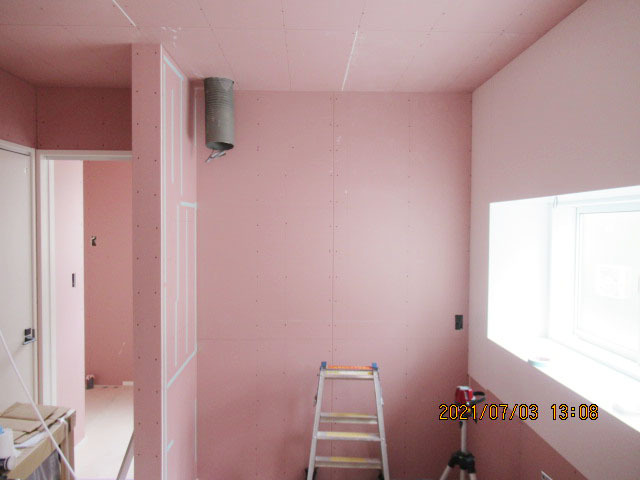

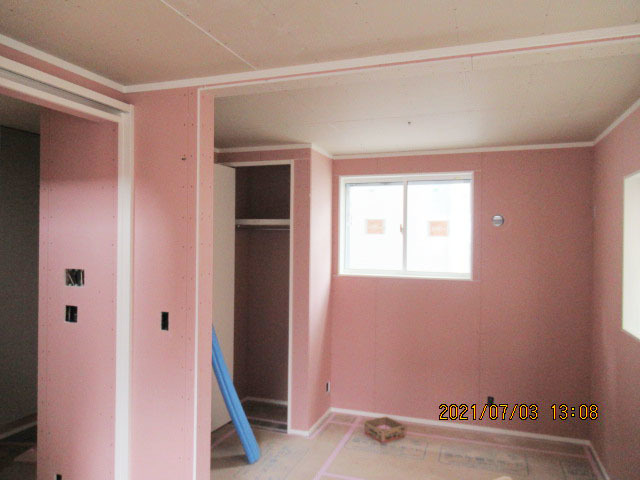

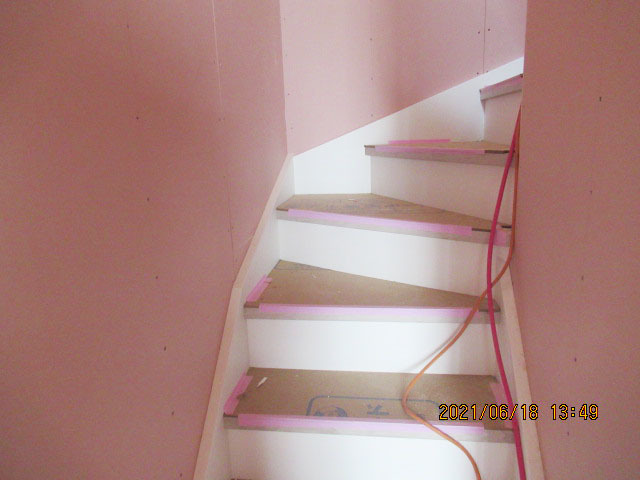

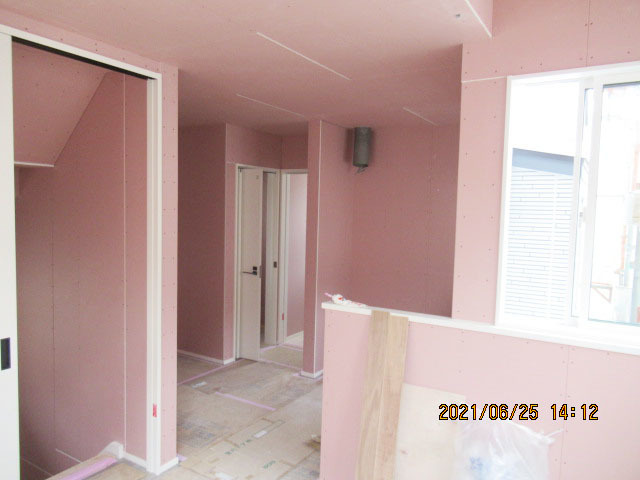

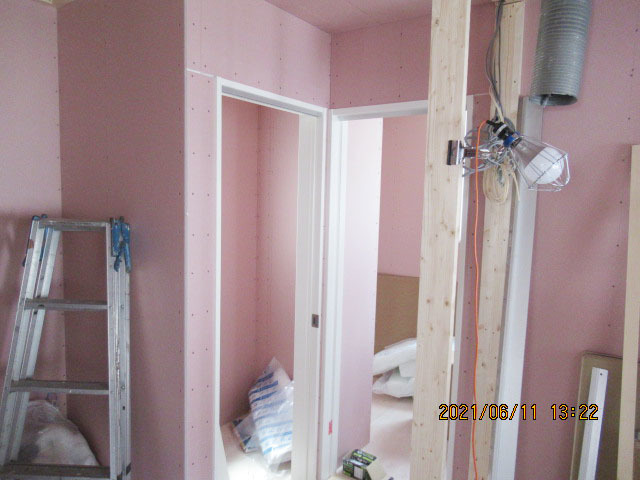

    吹き抜け部分の壁・天井ボードが張られました。

10週目

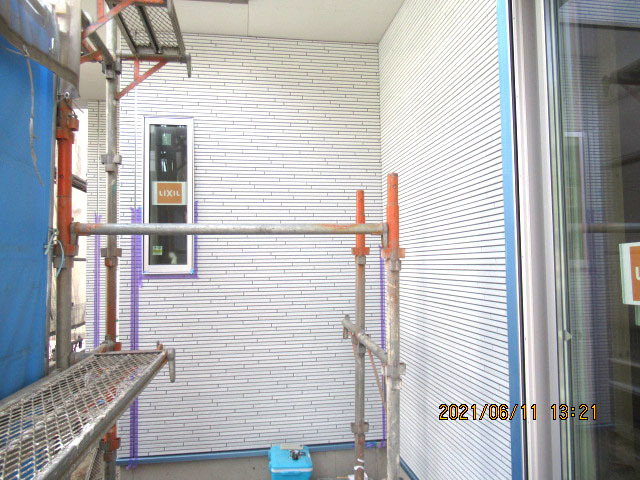

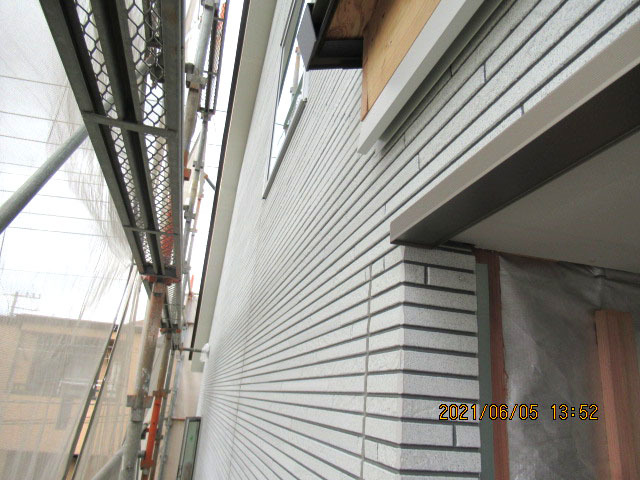

サイディング張りが進んでいます

外壁工事

外壁工事

サイディング張りが進んでいます。

  • 木工事

    木工事

    1階壁ボード張りが進んでいます。

  • 木工事

    木工事

    2階壁ボード張りが進んでいます。

9週目

サイディング張りが始まっています

外壁工事

外壁工事

サイディング張りが始まっています。

  • 電気工事

    電気工事

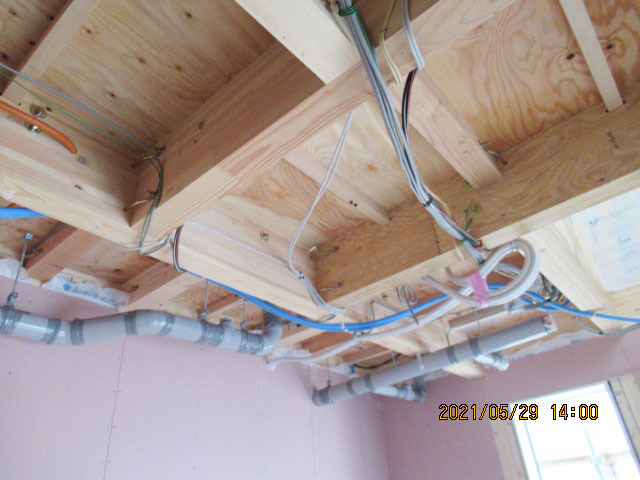

    内部電気配線完了です。

  • 外壁工事

    外壁工事

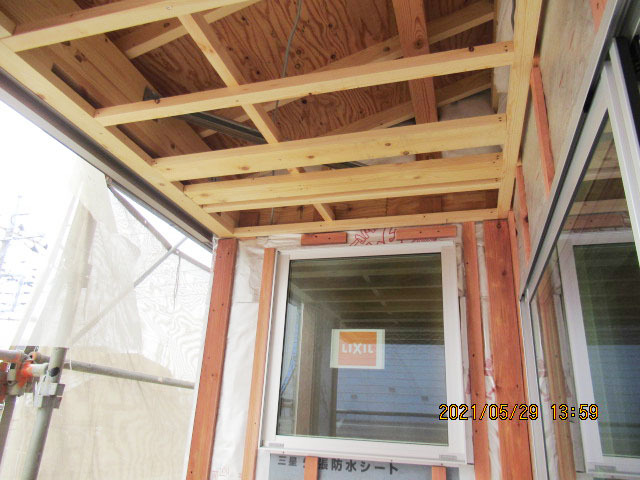

    通気胴縁、軒天下地が取り付けられました。

  • 木工事

    木工事

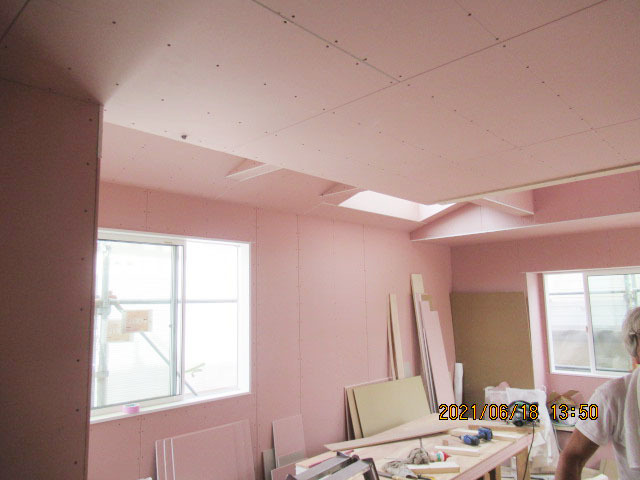

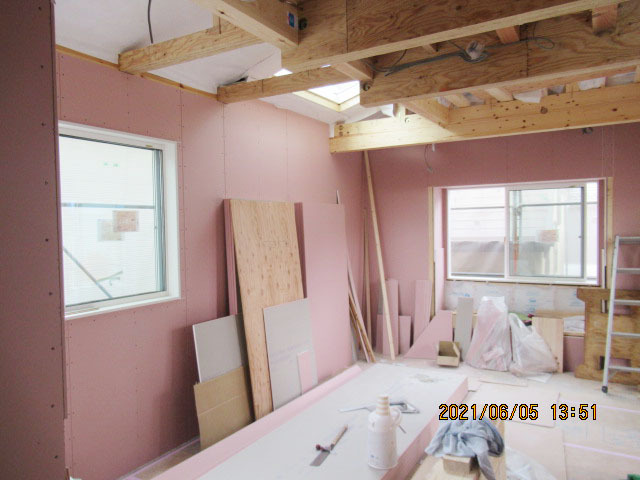

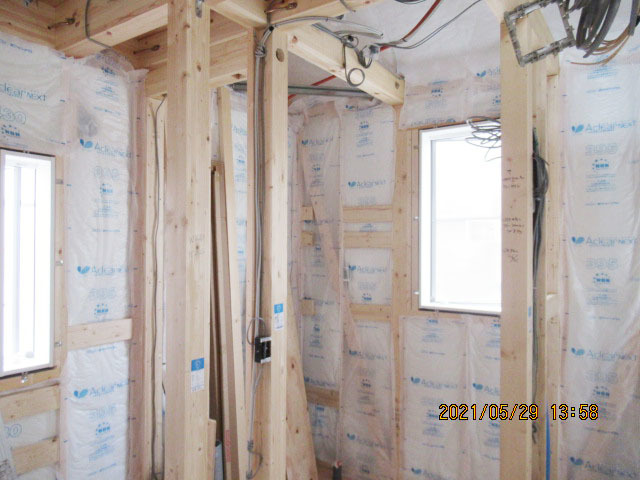

    壁断熱材充填完了です。

  • 木工事

    木工事

    1階壁ボード張りが始まっています。

8週目

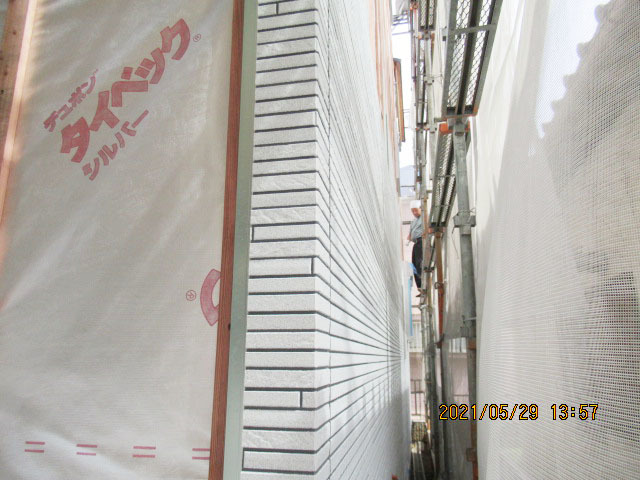

外部タイベックを張っています

外壁工事

外壁工事

外部タイベックを張っています。

  • 木工事

    木工事

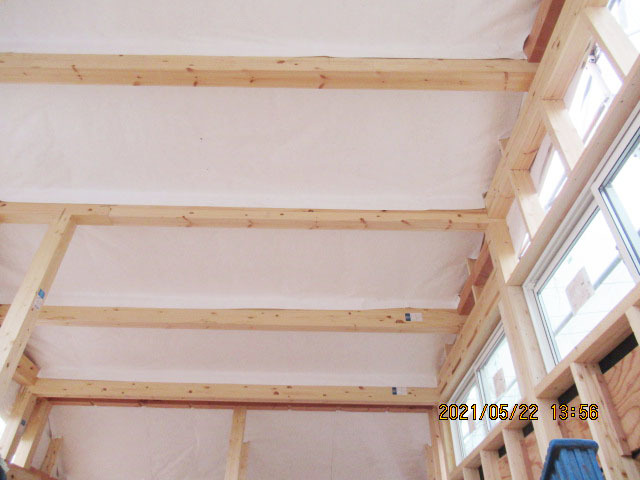

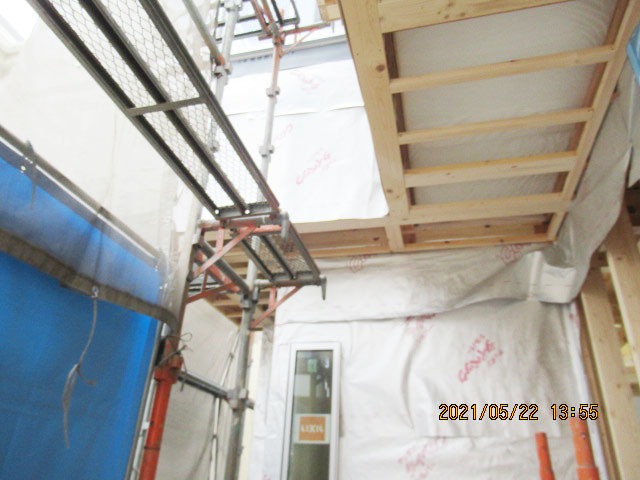

    小屋裏にタイベックが張られました。

  • 木工事

    木工事

    サッシが取り付けられました。

  • 木工事

    木工事

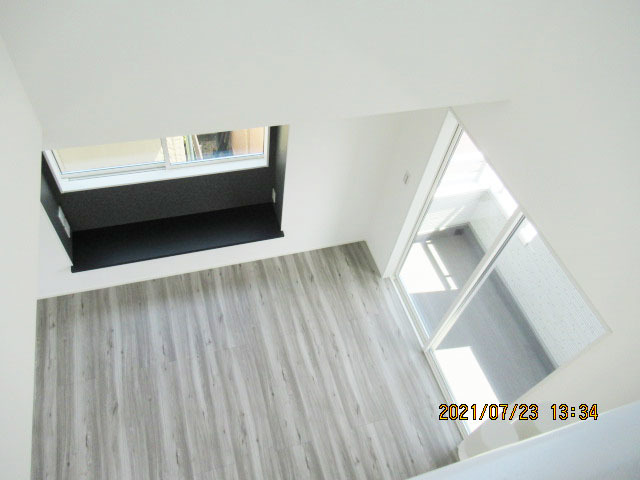

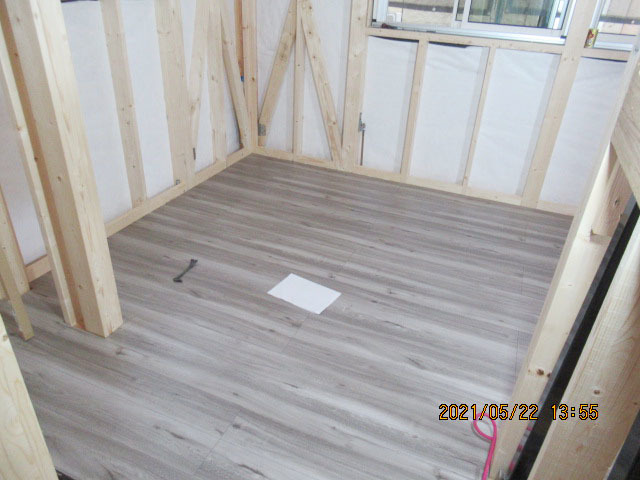

    床フローリングを張っています。

7週目

制振装置ミライエが設置されました

雑工事

雑工事

制振装置ミライエが設置されました。

  • 防水工事

    防水工事

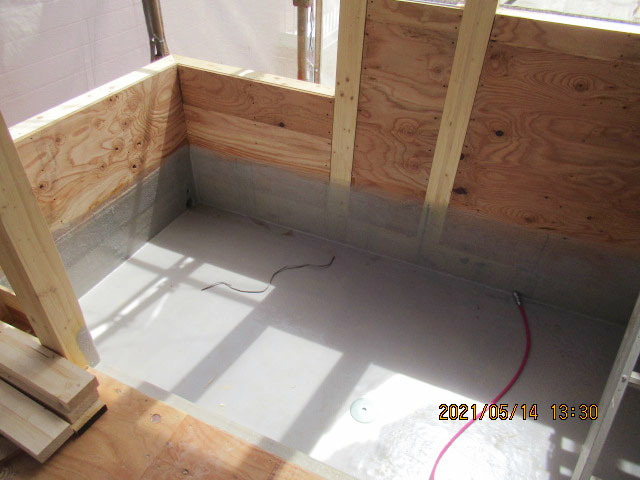

    バルコニー防腐完了です。

  • 木工事

    木工事

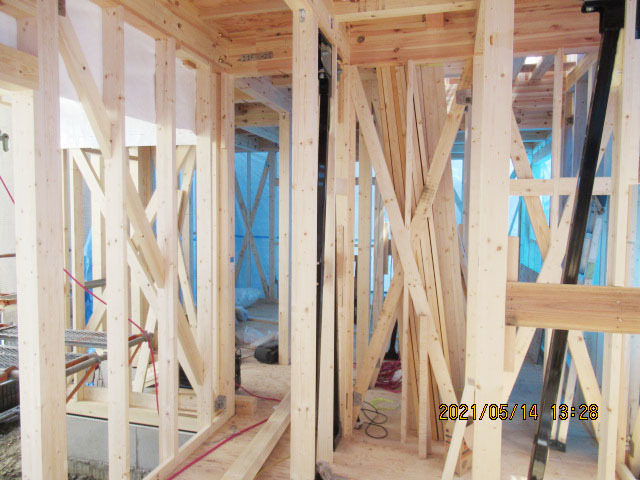

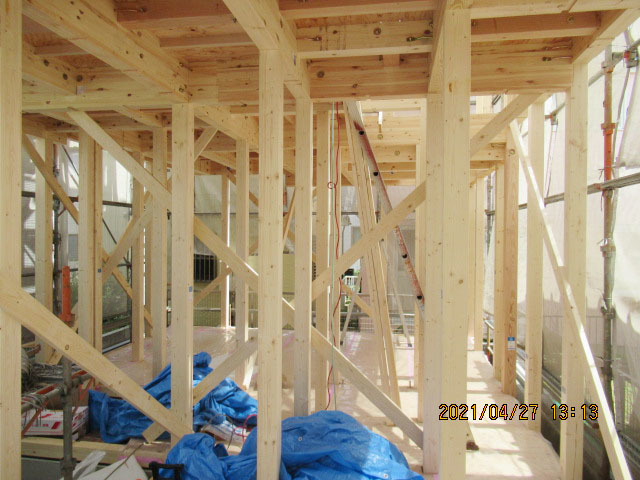

    1階構造躯体完了です。

6週目

コロニアルが葺かれました

木工事

木工事

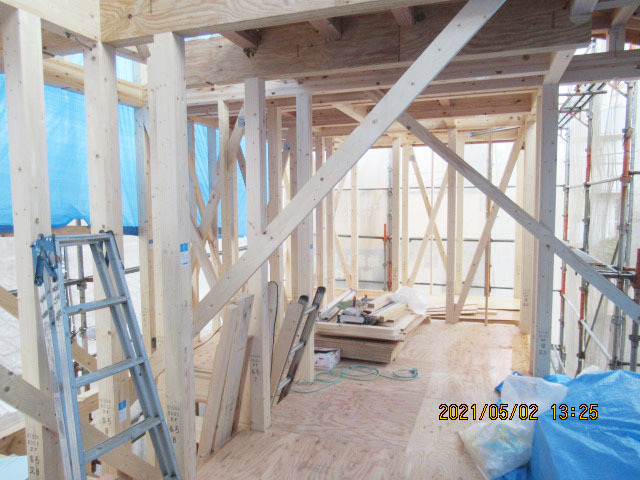

1階筋交取り付け中です。

  • 屋根工事

    屋根工事

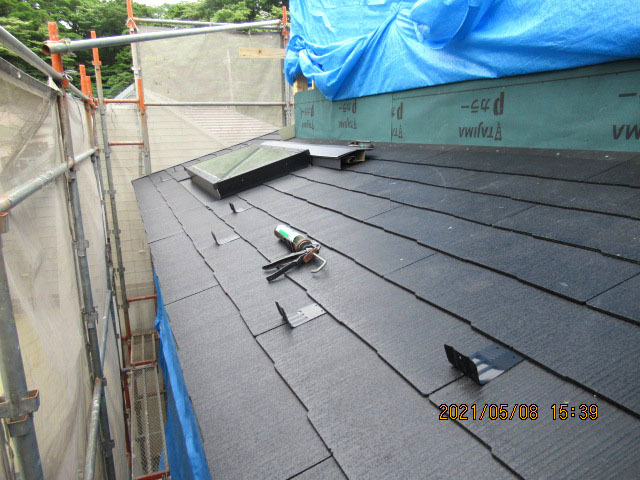

    コロニアルが葺かれました。

5週目

2階構造躯体完了です

木工事

木工事

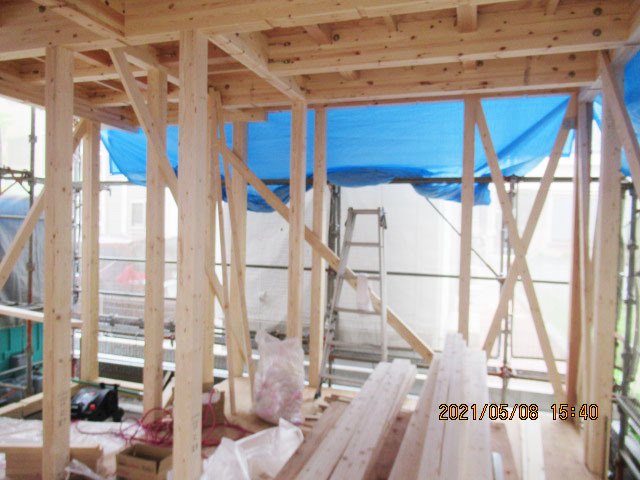

1階建て方完了です。

  • 木工事

    木工事

    2階建て方完了です。

  • 木工事

    木工事

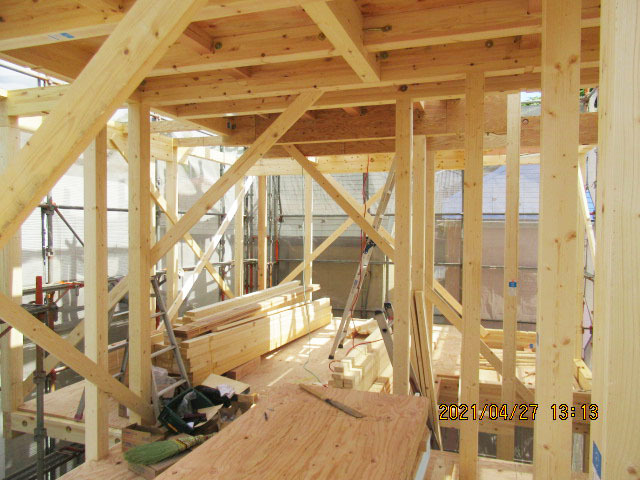

    上棟完了です。

  • 木工事

    木工事

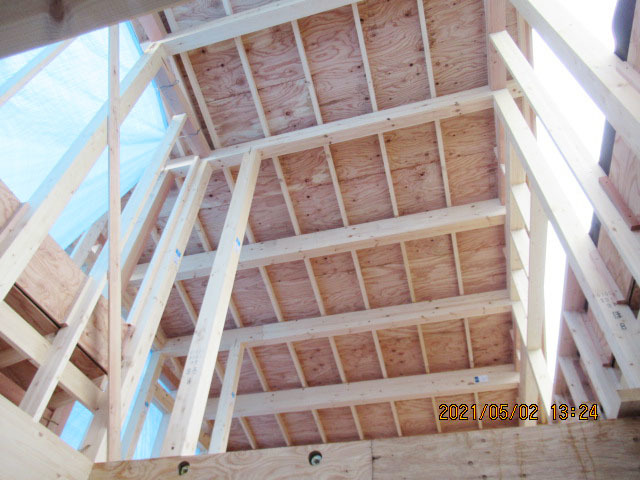

    小屋組み完了です。

  • 木工事

    木工事

    2階構造躯体完了です。

4週目

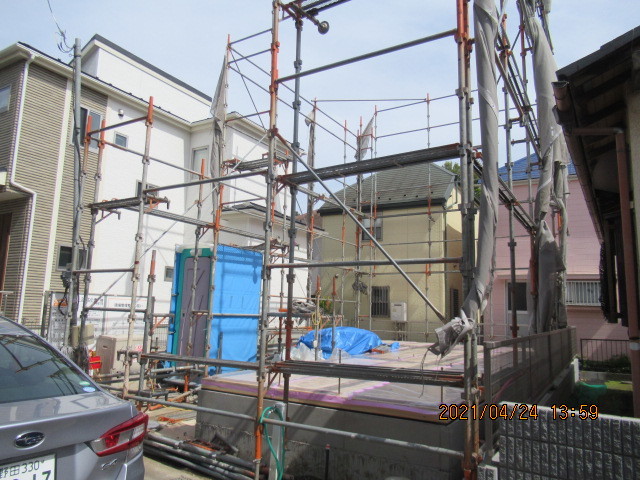

先行足場が掛けられました

木工事

木工事

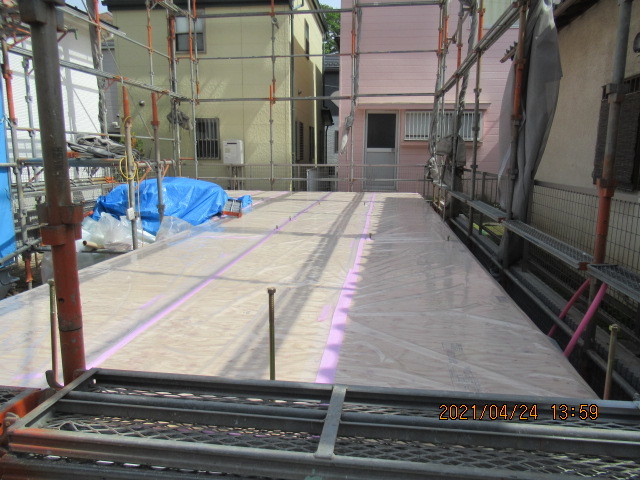

土台敷き完了です。

  • 仮設工事

    仮設工事

    先行足場が掛けられました。

3週目

コンクリートが打設されました

基礎工事

基礎工事

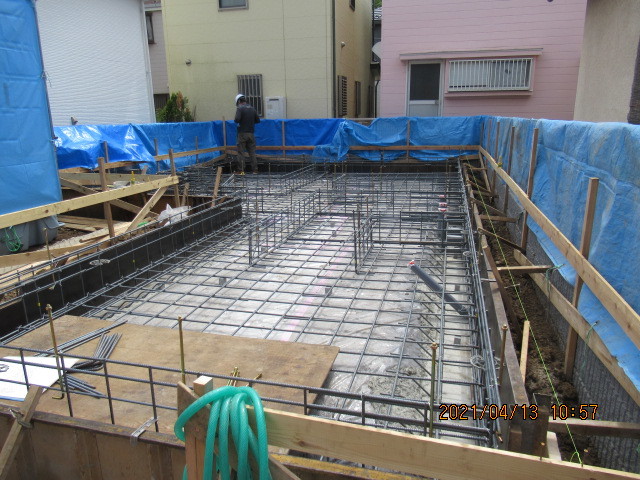

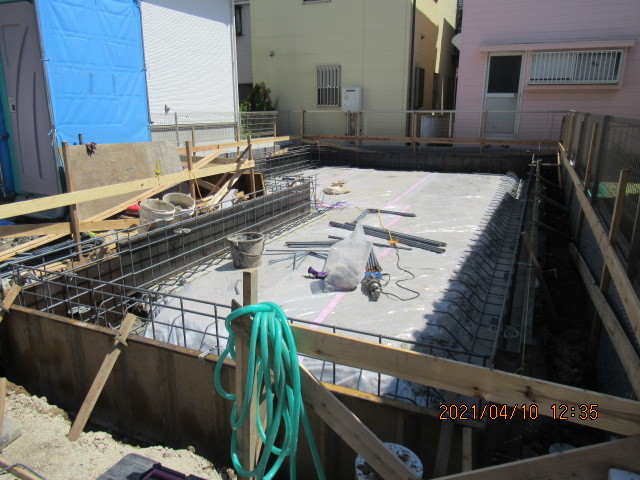

基礎配筋完了です。

  • 基礎工事

    基礎工事

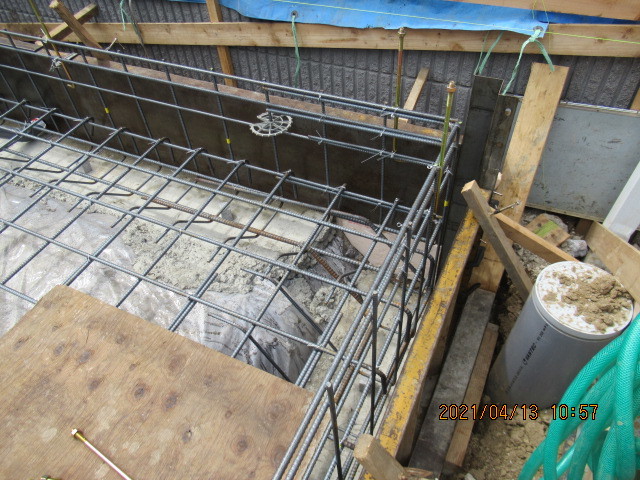

    深基礎部分の配筋です。

  • 基礎工事

    基礎工事

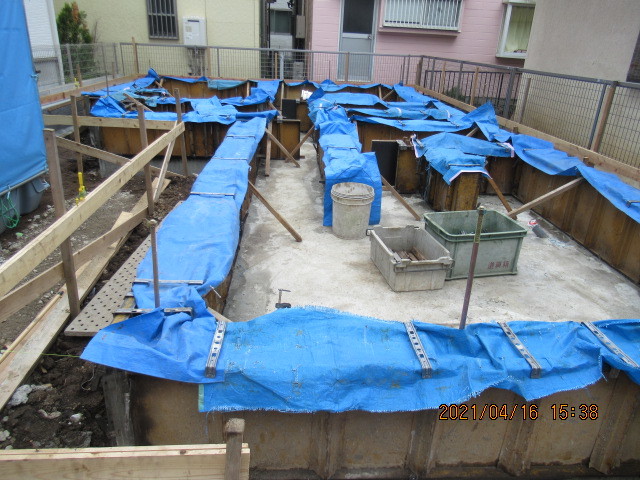

    コンクリートが打設されました。

2週目

割栗敷き、防湿シート敷きが完了し、配筋が始まっています

基礎工事

基礎工事

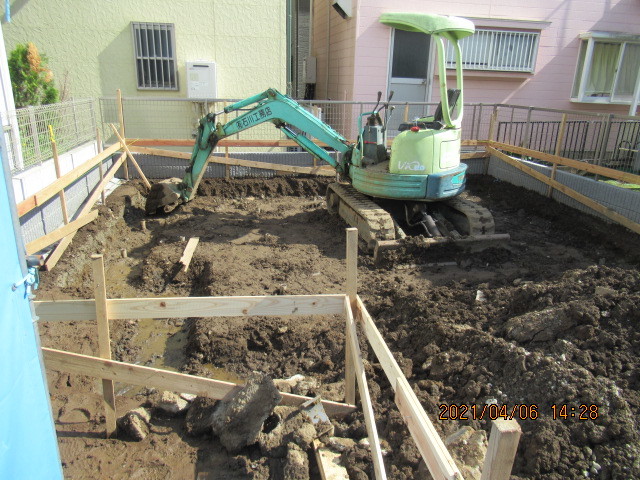

根切りが始まっています。

  • 基礎工事

    基礎工事

    割栗敷き、防湿シート敷きが完了し、配筋が始まっています。

1週目

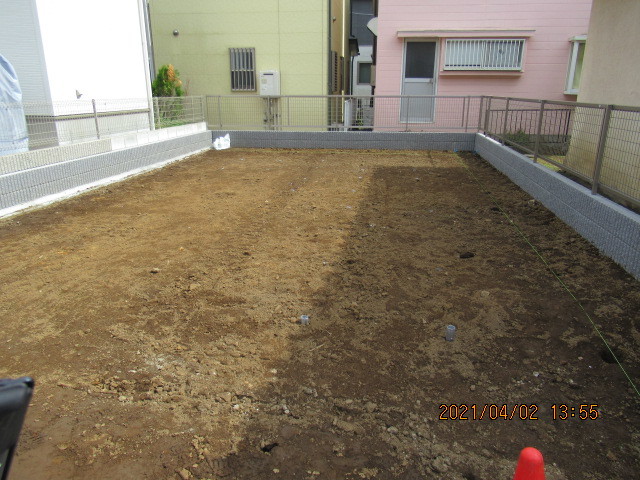

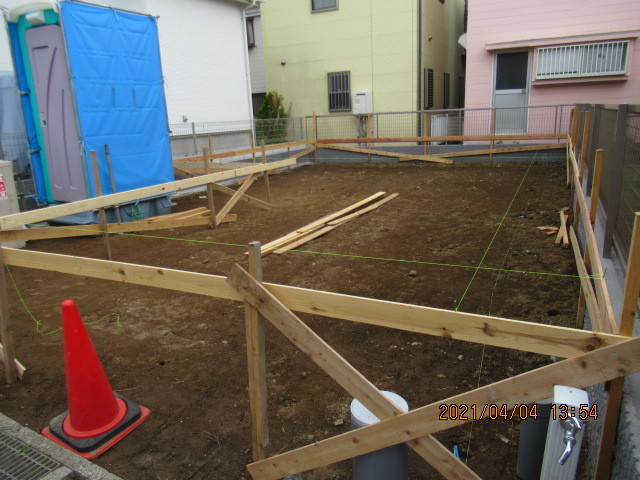

やり方が出されました

地盤改良工事

地盤改良工事

地盤改良工事完了です。

  • 基礎工事

    基礎工事

    やり方が出されました。
