20週目

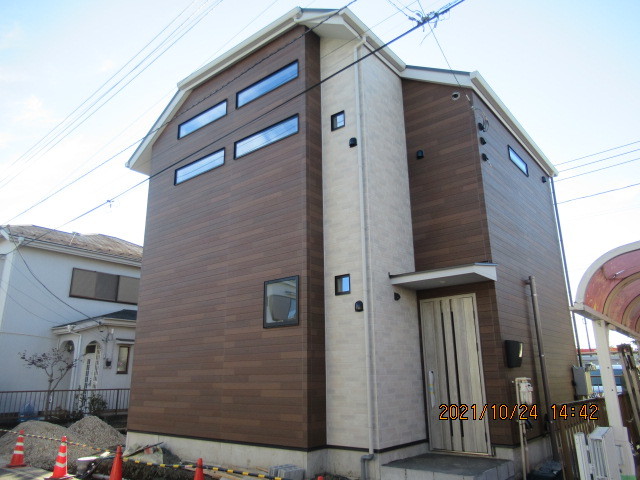

建物が完成しました

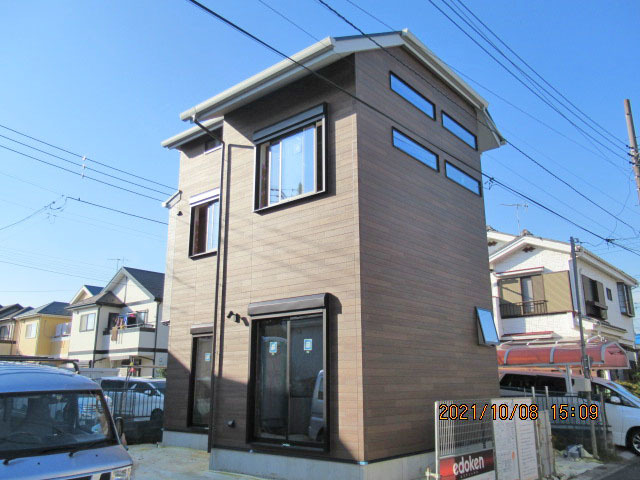

完成外観

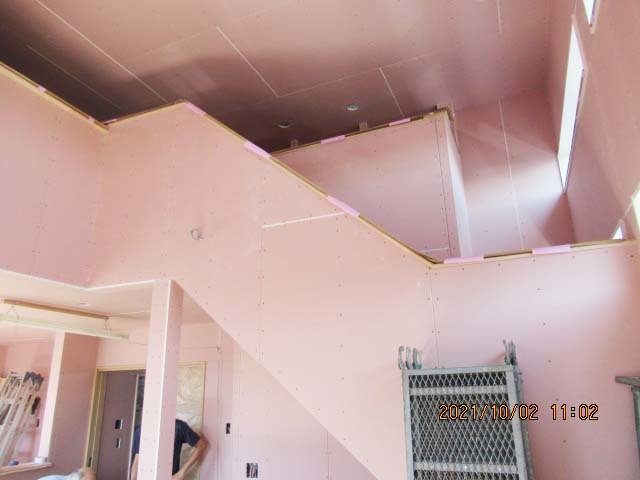

建物が完成しました。
内部クリーニング完了

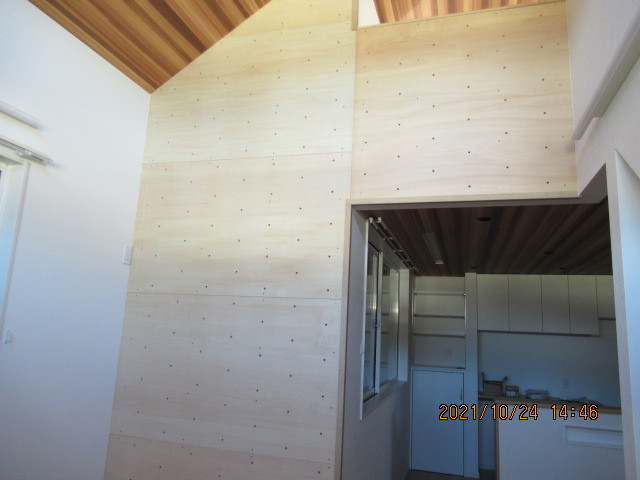

ボルダリング壁

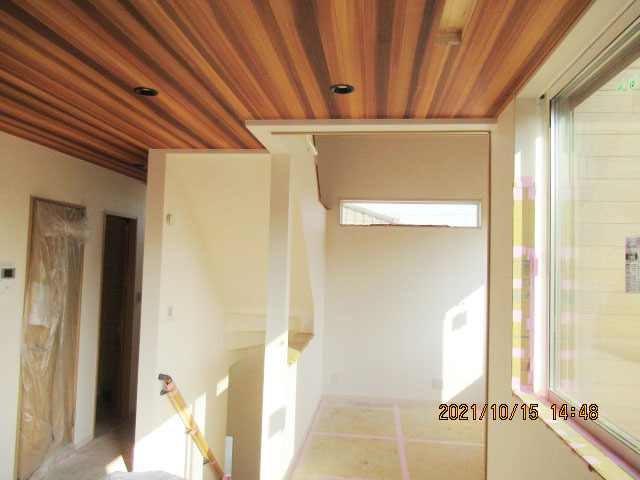

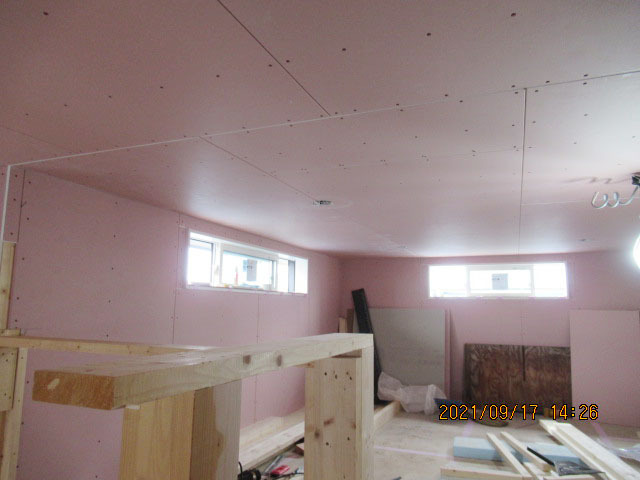

小屋裏部屋

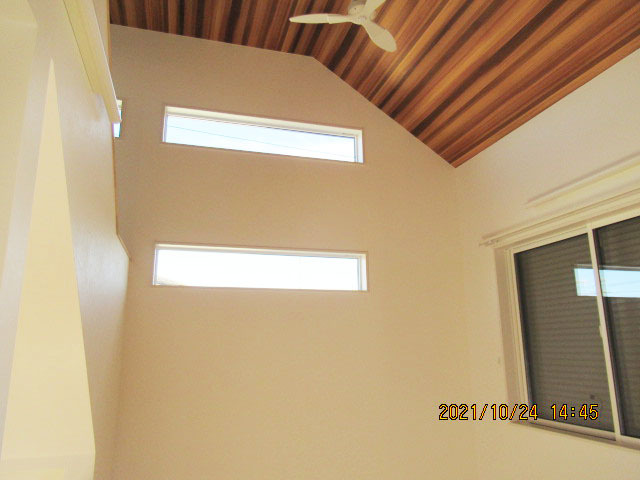

リビング吹き抜け

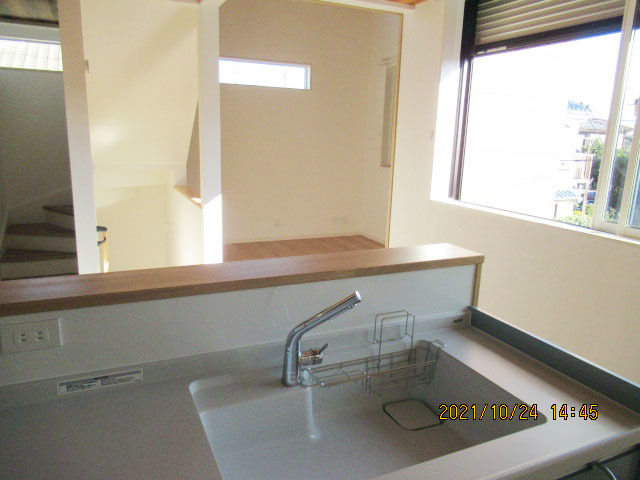

キッチンからリビング

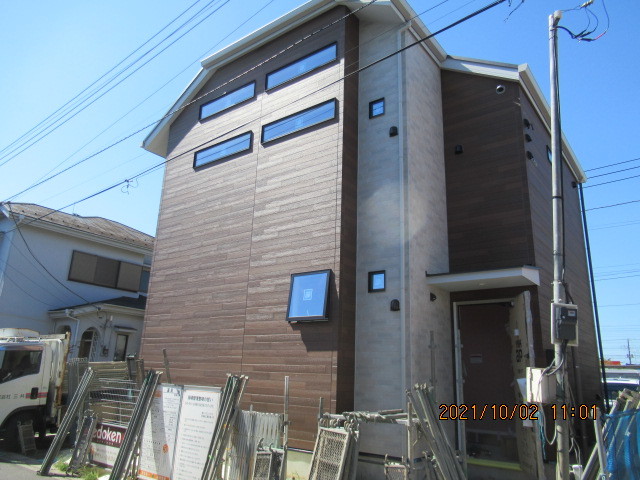

19週目

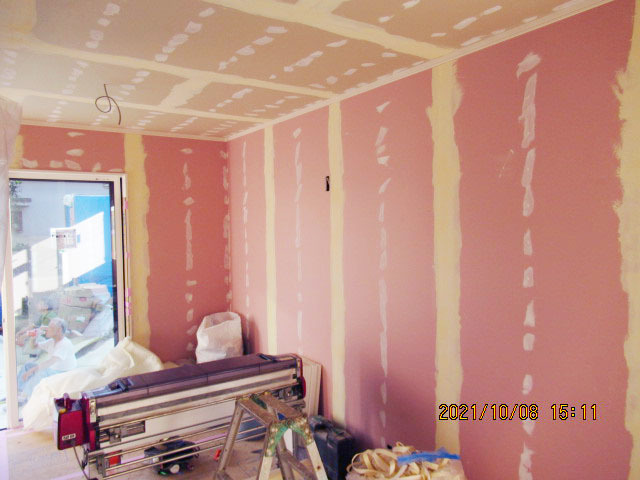

クロス貼り完了です

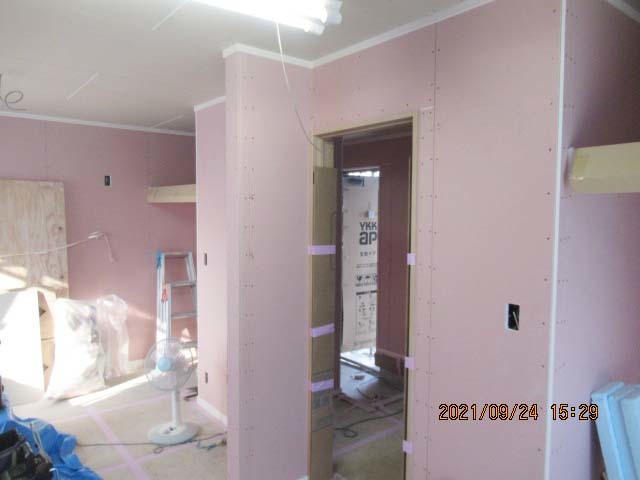

内装工事

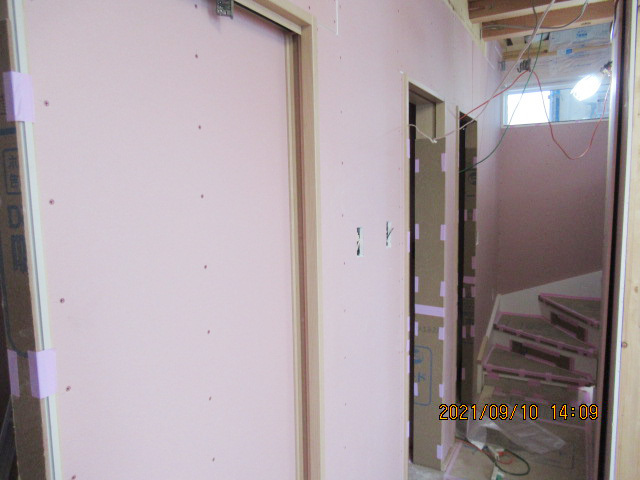

クロス貼り完了です。
18週目

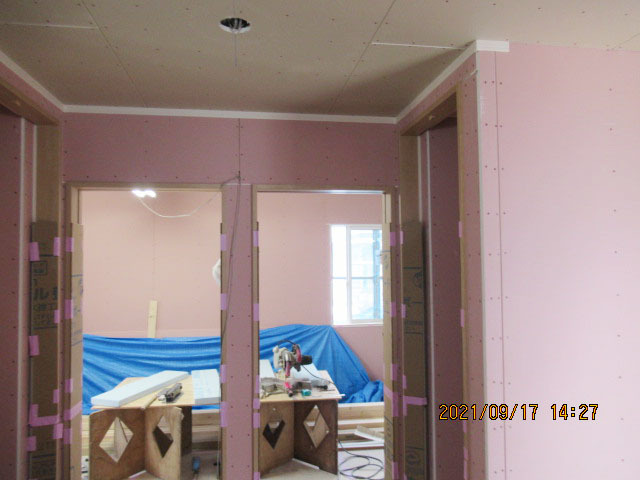

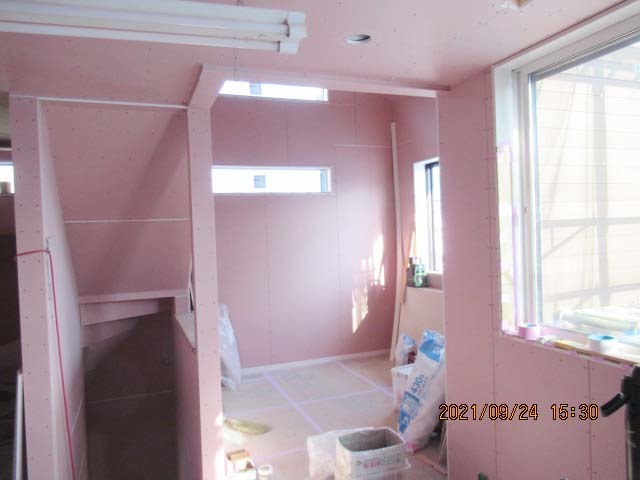

クロス下地パテ処理完了です
クロス下地パテ処理完了です。
設備工事

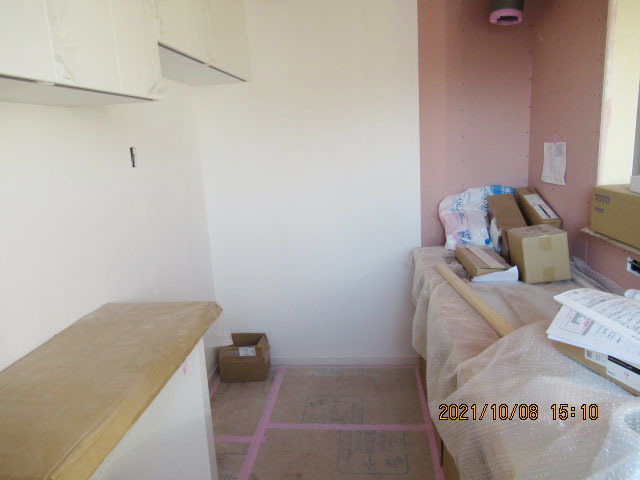

キッチンが取り付けられました。
内部足場が掛けられ、クロス貼りが始まっています。
仮設工事
外部足場が解体されました。
17週目
外部足場を解体しています

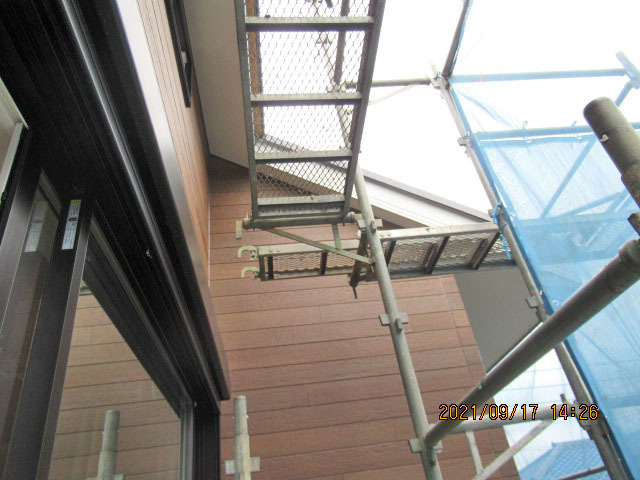

外部足場を解体しています。
木工事

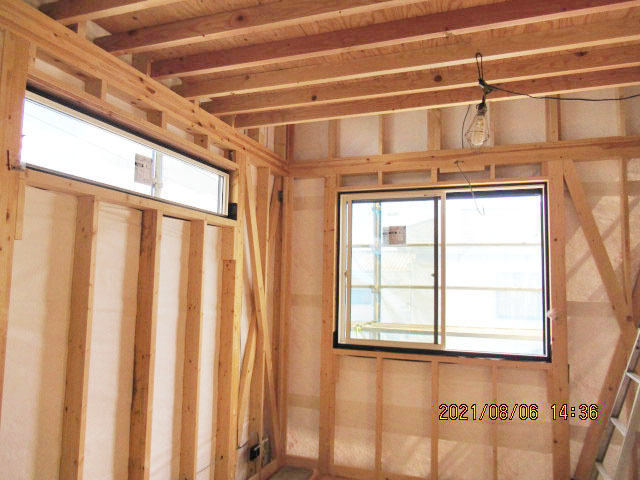

2階木工事完了です。

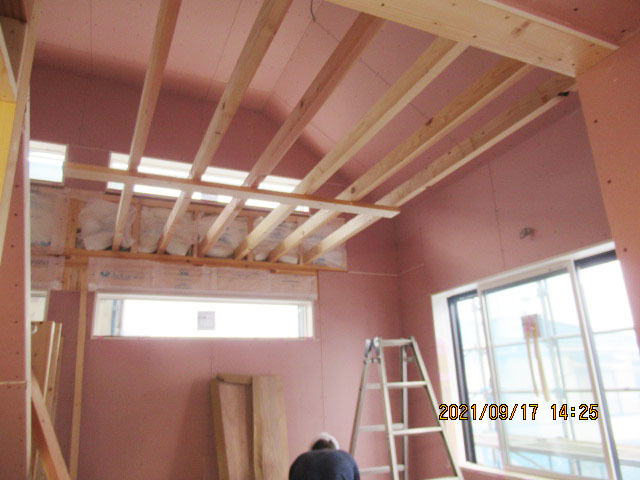

小屋裏部屋の木工事完了です。
16週目
1階木工事完了です
1階木工事完了です。

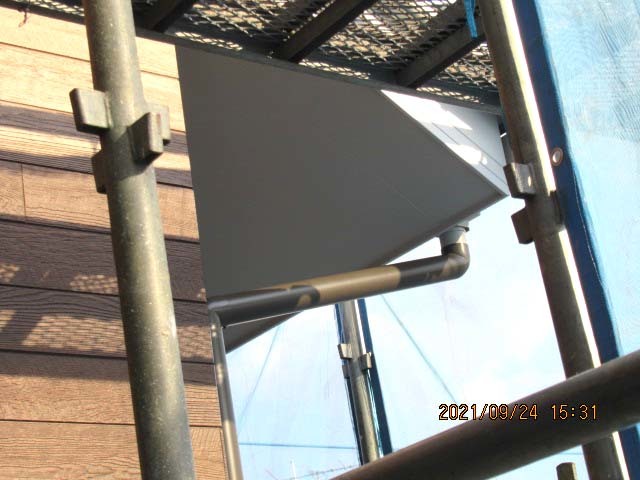

塗装・板金工事
外部塗装、雨樋取り付け完了です。
2階木工事ほぼ完了です。
15週目

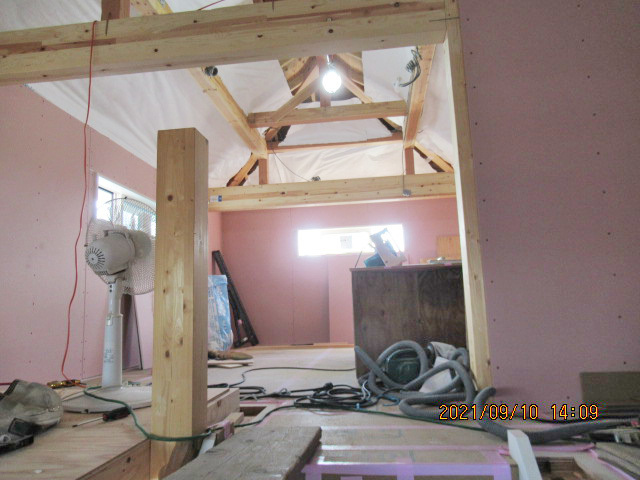

2階壁ボード張りもう少しです
2階壁ボード張りもう少しです。
1階ボード張り、建具枠取り付け完了です。
外壁工事

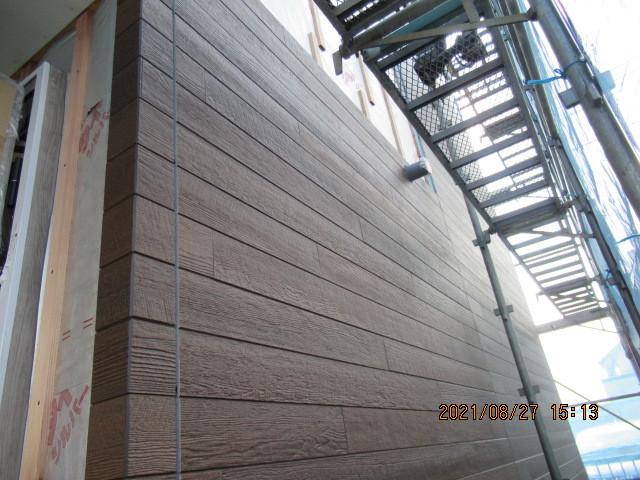

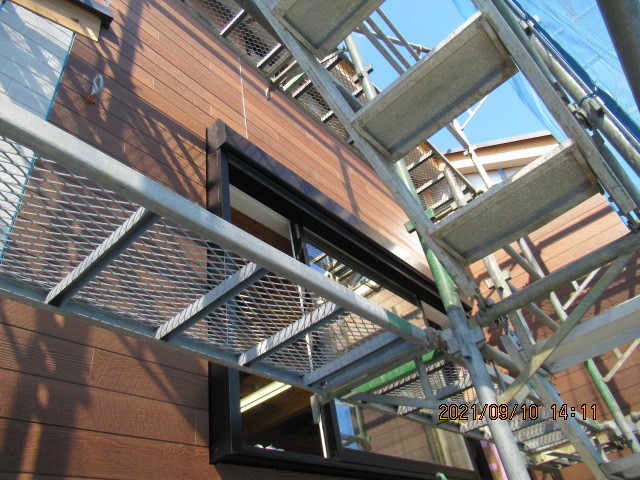

サイディング張り完了です。
小屋裏部屋のボード張り完了です。
14週目
サイディング張りが進んでいます
サイディング張りが進んでいます。
小屋裏部屋の壁ボード張り完了です。
建具枠取り付け完了です。
13週目
階段が取り付けられました
階段が取り付けられました。
12週目
サイディング張りが始まっています
サイディング張りが始まっています。

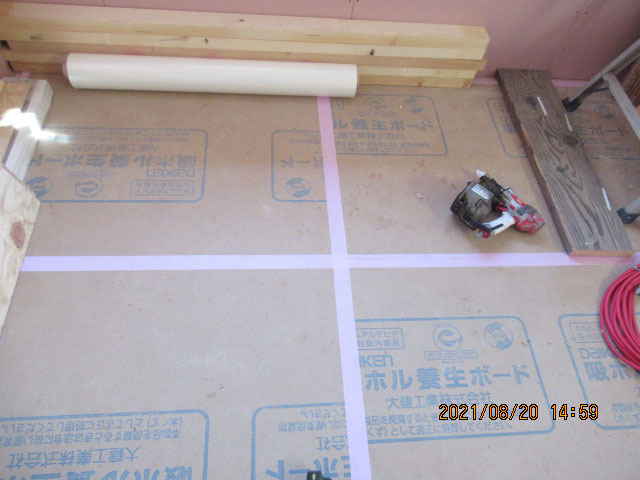

1階天井下地組み、断熱材充填中です。

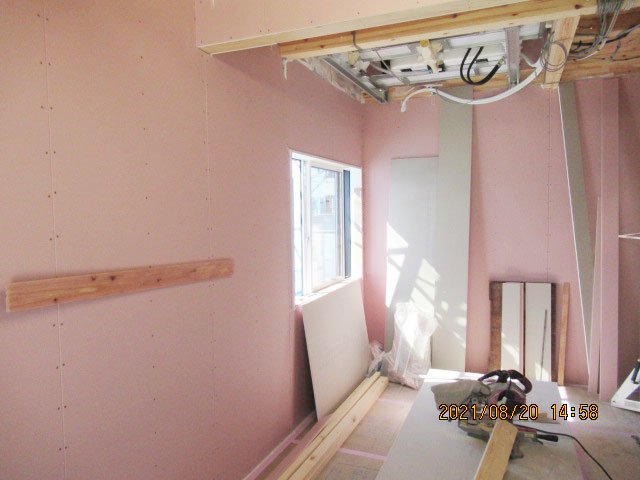

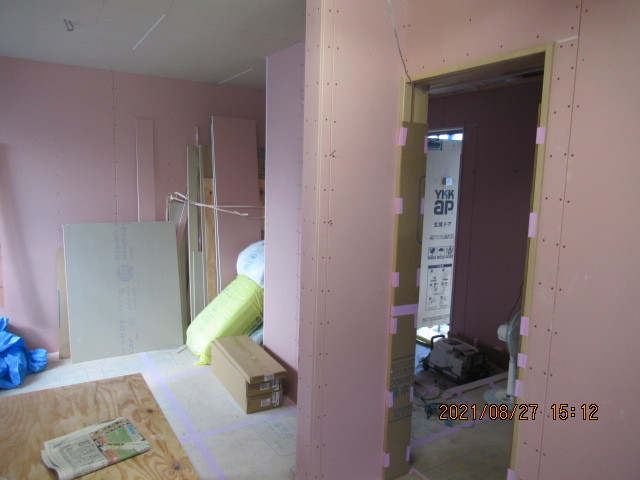

1階壁・天井ボード張りが進んでいます。
2階壁ボード張りが始まっています。
11週目
ユニットバスが設置されました

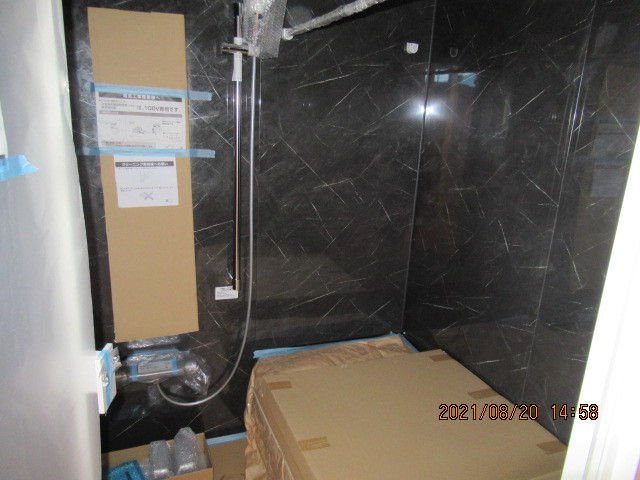

ユニットバスが設置されました。
床フローリングが張られました。

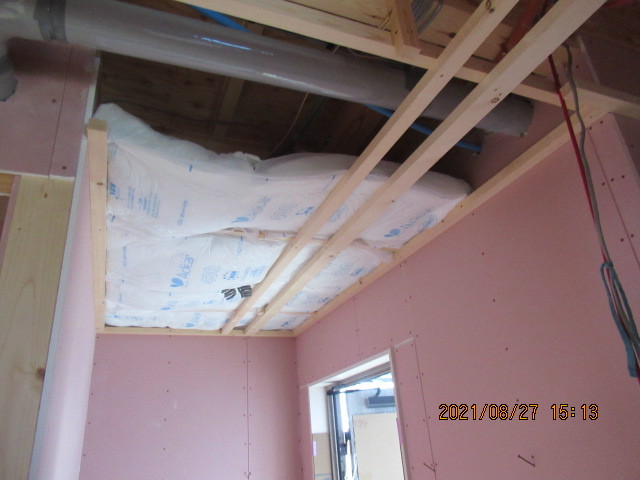

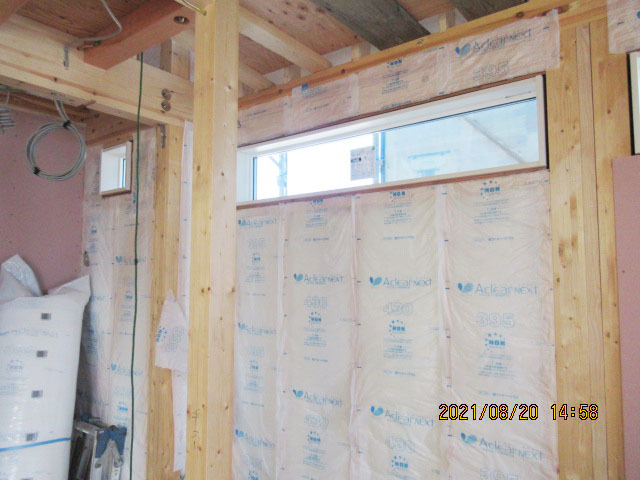

壁断熱材充填完了です。
壁ボード張りが始まっています。
10週目
外部タイベックが張られました

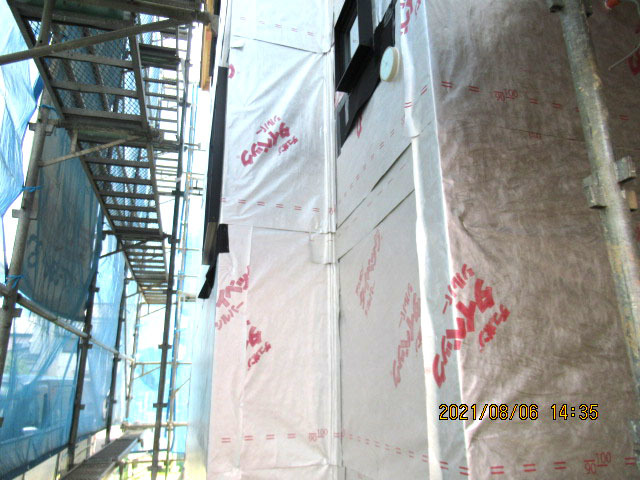

外部タイベックが張られました。
サッシが取り付けられました。
屋根工事

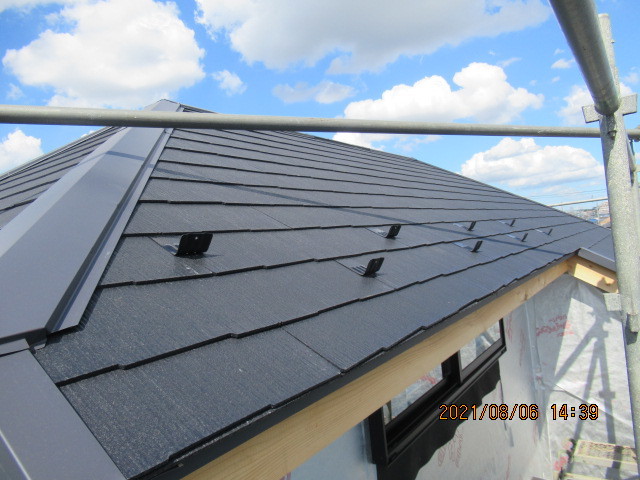

コロニアル葺き完了です。

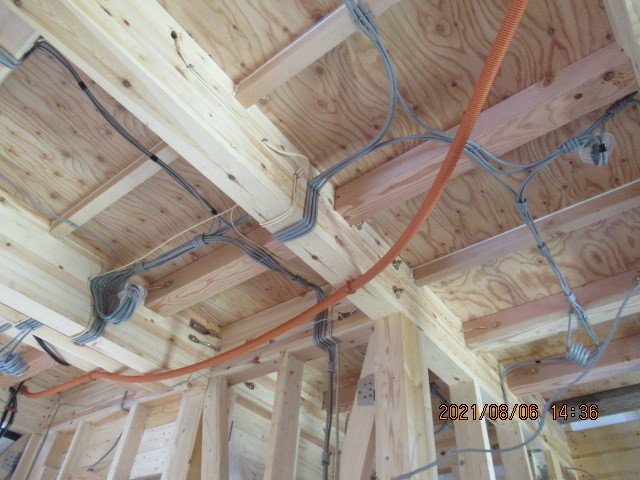

電気工事
内部電気配線完了です。
雑工事

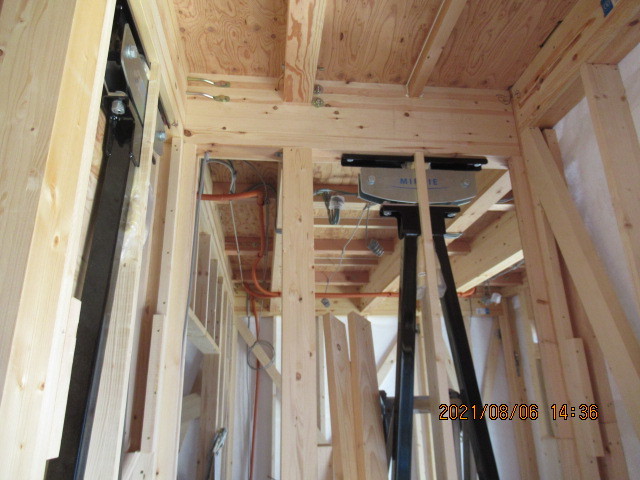

制振装置ミライエが設置されました。
9週目
下地ルーフィングが張られ、コロニアルが荷揚げされました

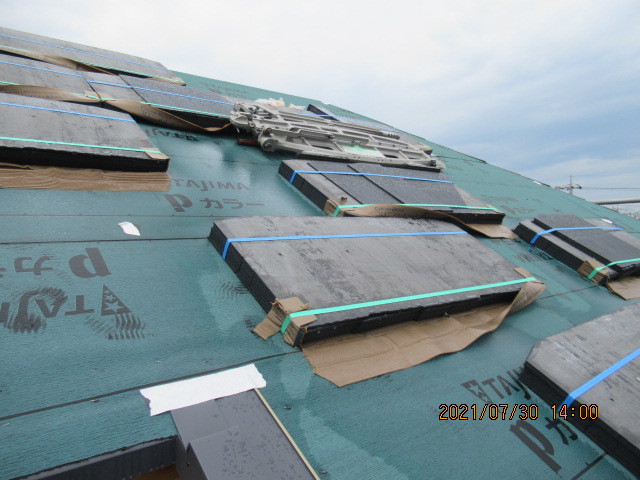

下地ルーフィングが張られ、コロニアルが荷揚げされました。

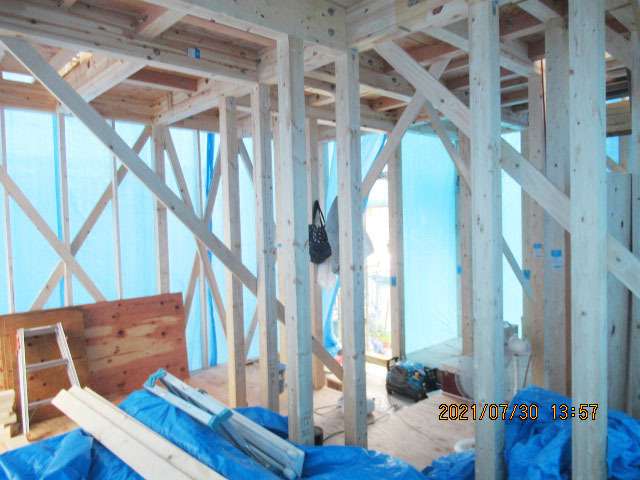

1階構造躯体完了です。
2階構造躯体完了です。
8週目

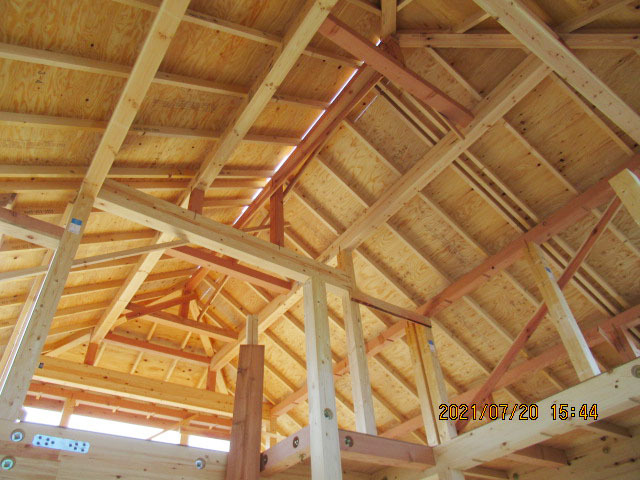

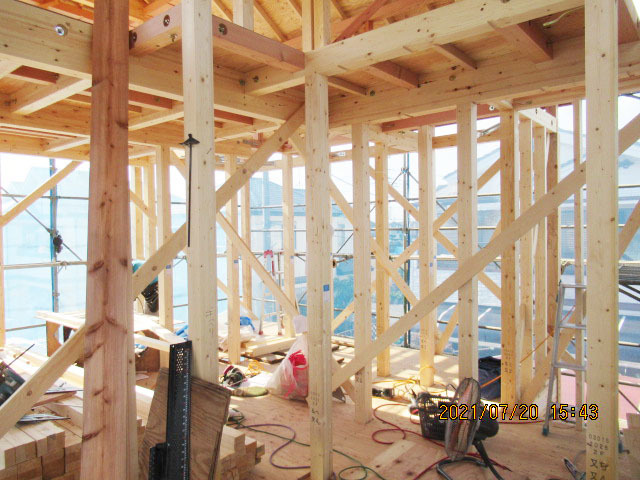

小屋組み完了です

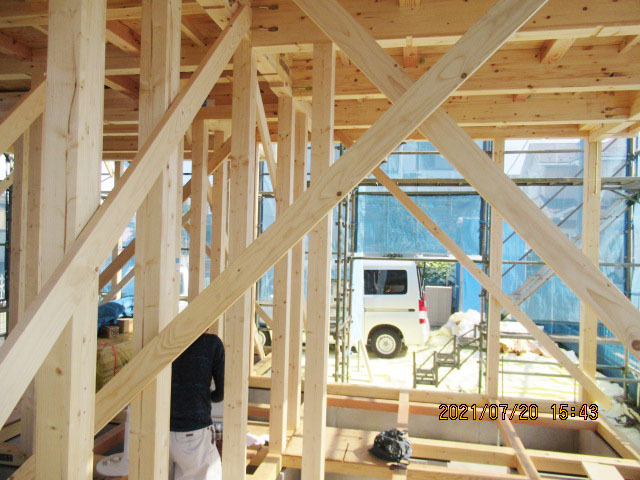

小屋組み完了です。

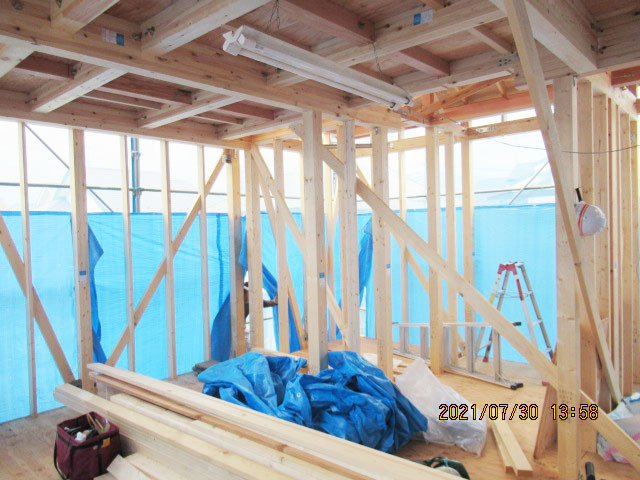

上棟作業中です。

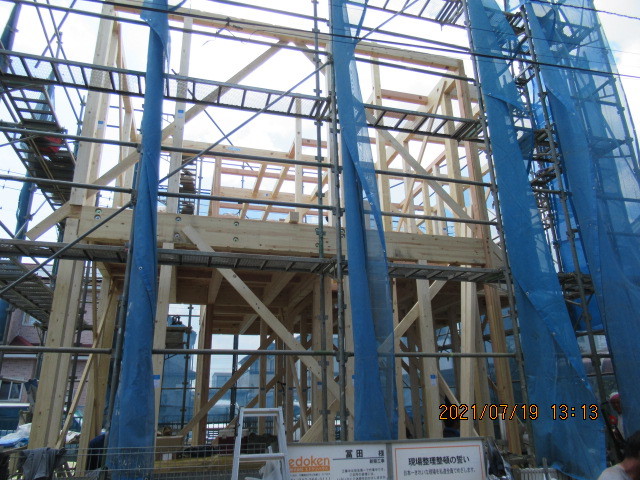

1階建て方完了です。
2階建て方完了です。
7週目
基礎が完成し、外部給排水工事中です
給排水工事
基礎が完成し、外部給排水工事中です。

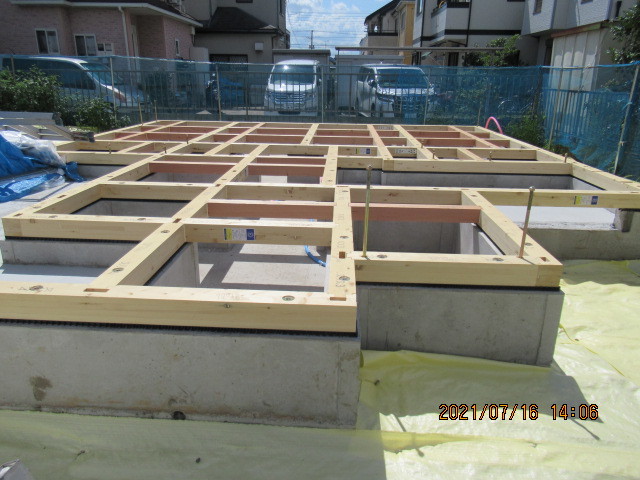

土台が敷かれました。
6週目

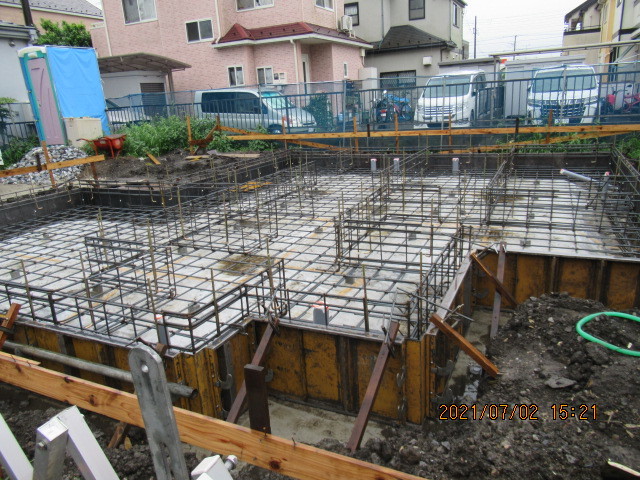

コンクリートが打設されました
基礎工事

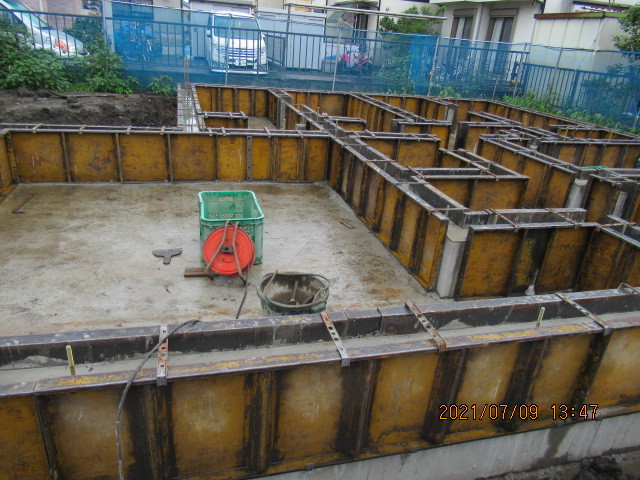

コンクリートが打設されました。
5週目

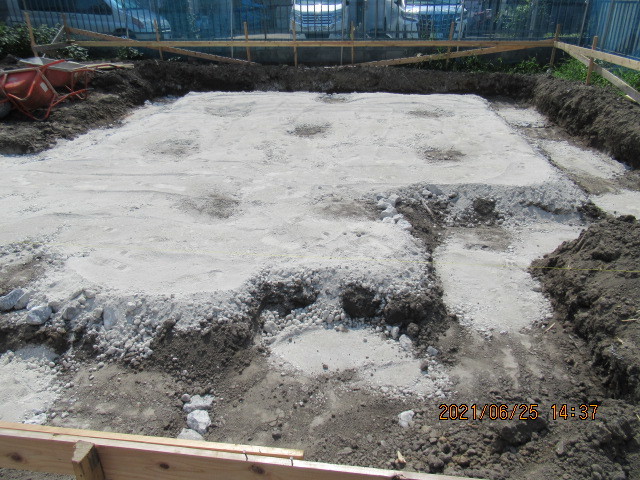

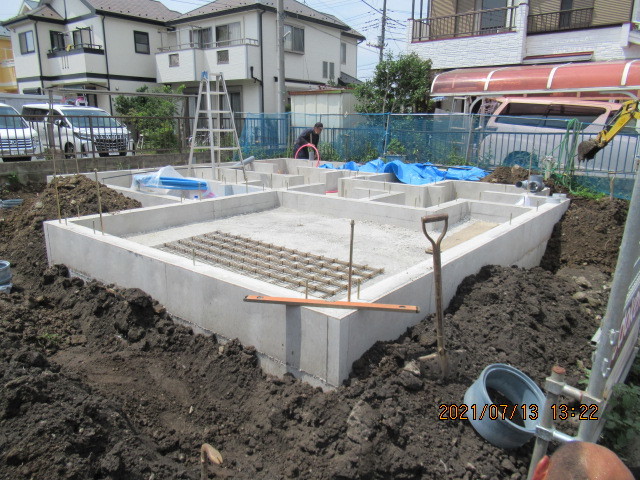

基礎工事完了です
基礎工事完了です。
4週目
根切り、割栗敷き完了です
根切り、割栗敷き完了です。

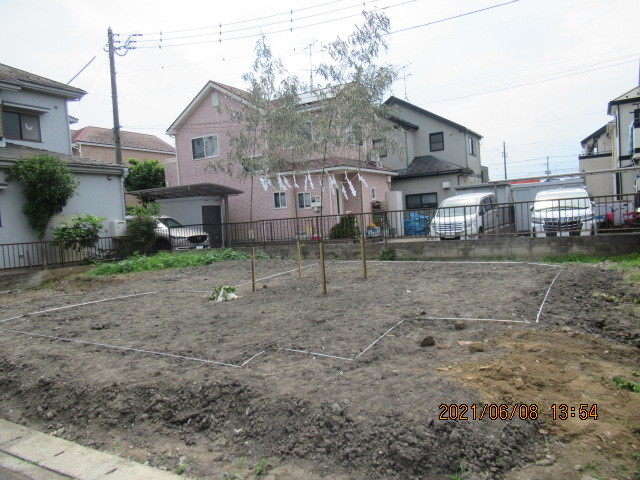

やり方が出されました。
3週目

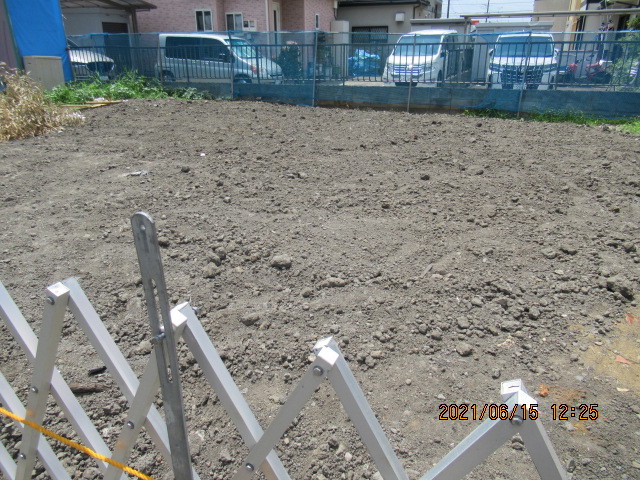

地盤改良工事完了です
地盤改良工事
地盤改良工事完了です。
2週目
地鎮祭が終わりました
地鎮祭が終わりました。
1週目

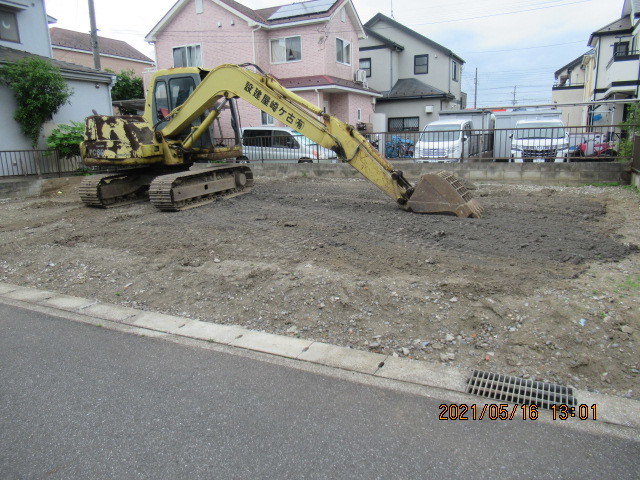

解体工事完了です
解体工事完了です。
