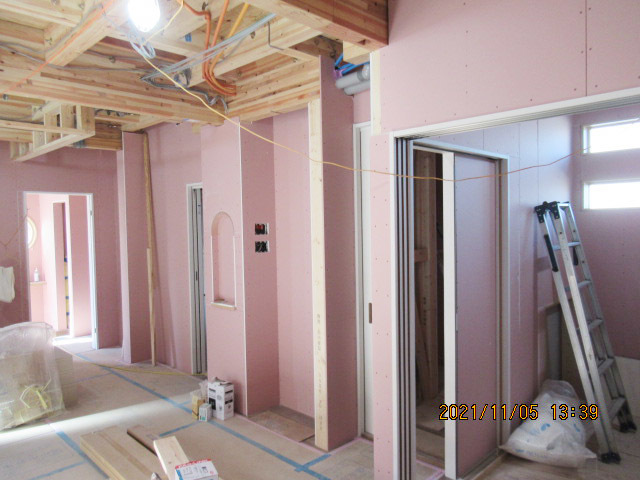

19週目

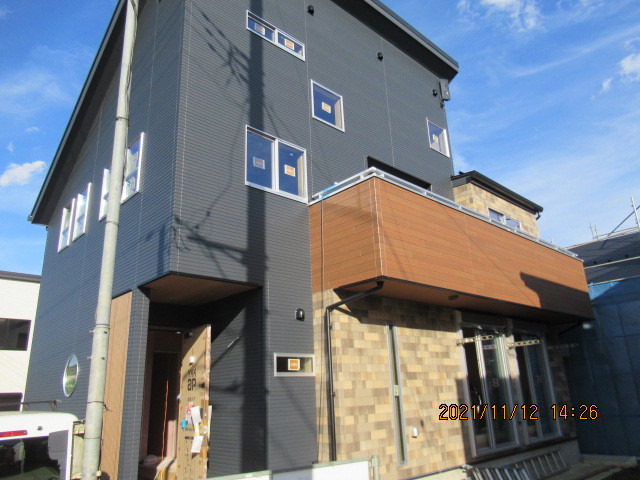

完成外観です

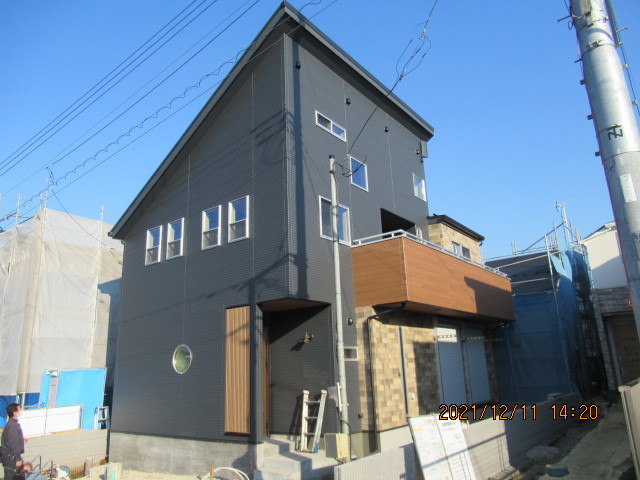

建物完成
完成外観です。
内部クリーニング完了

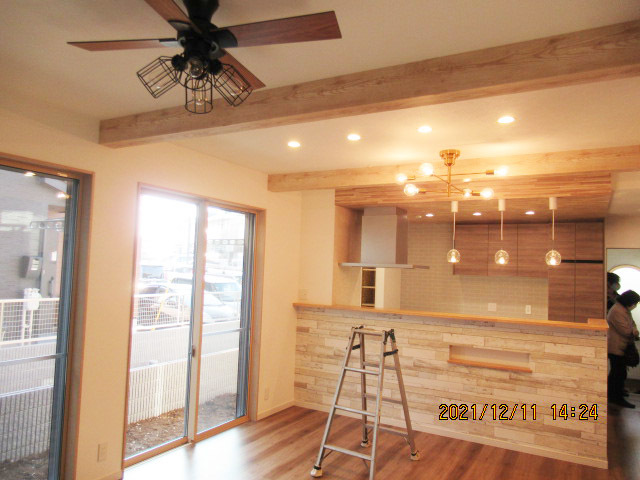

リビング

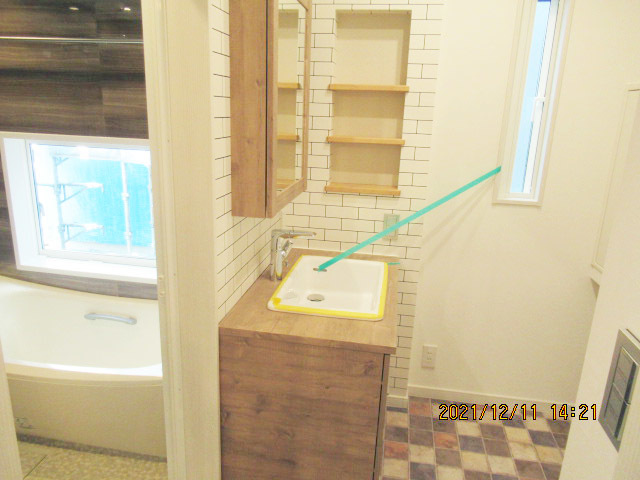

洗面所、浴室

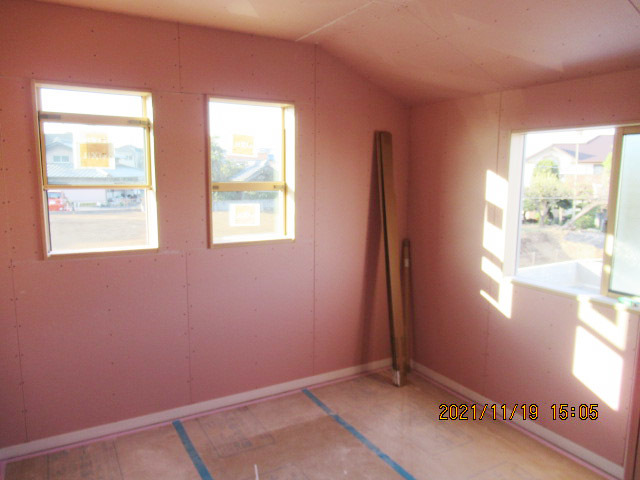

2階洋室

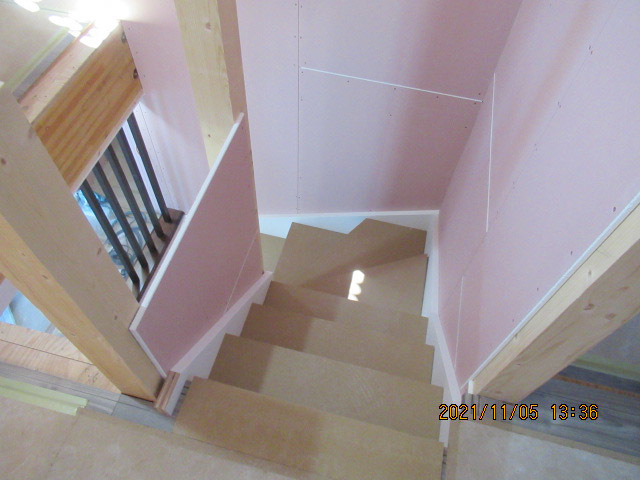

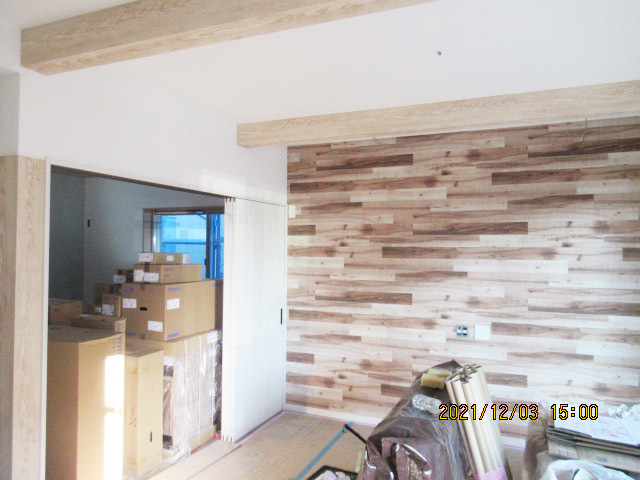

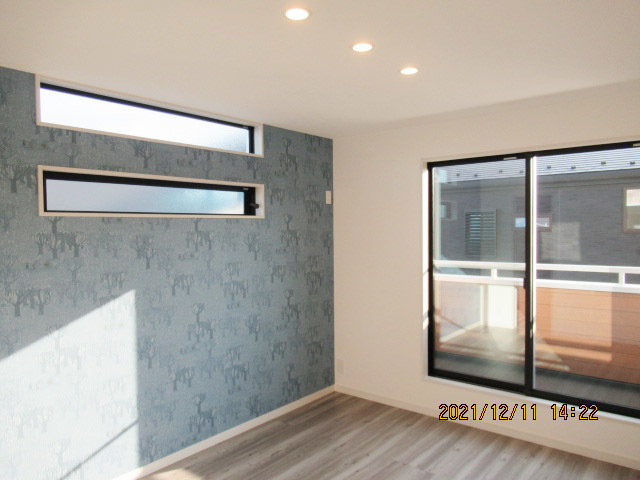

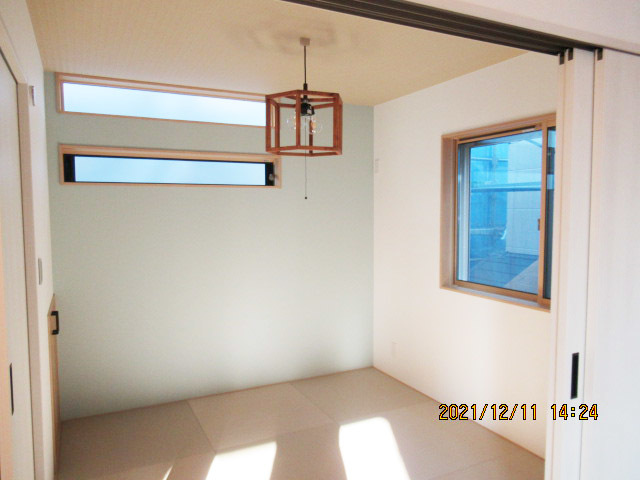

和室
18週目

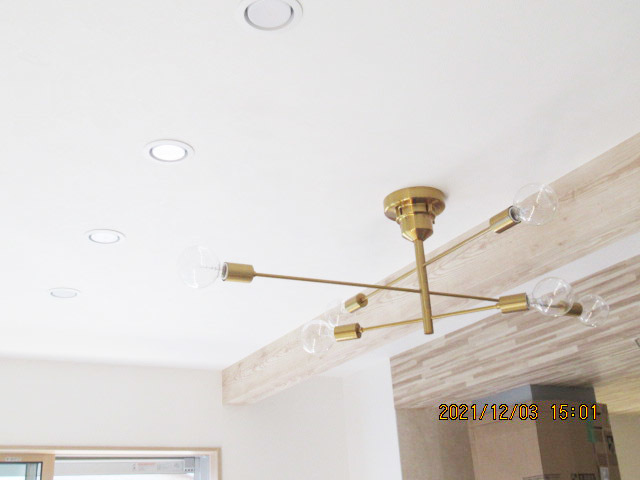

照明器具取り付け完了です
電気工事
照明器具取り付け完了です。
内装工事

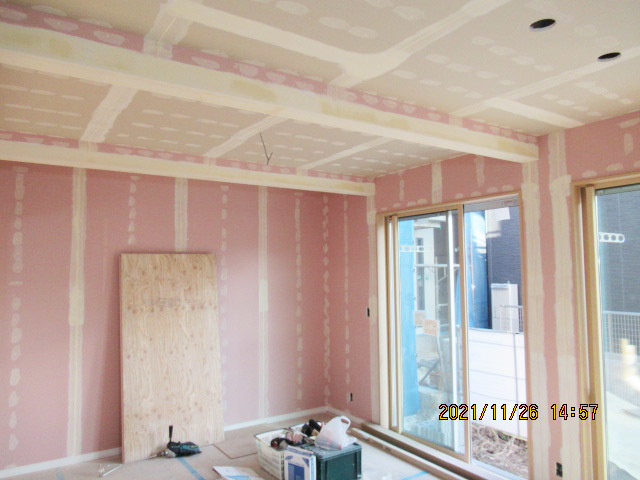

クロス貼り完了です。
タイル工事

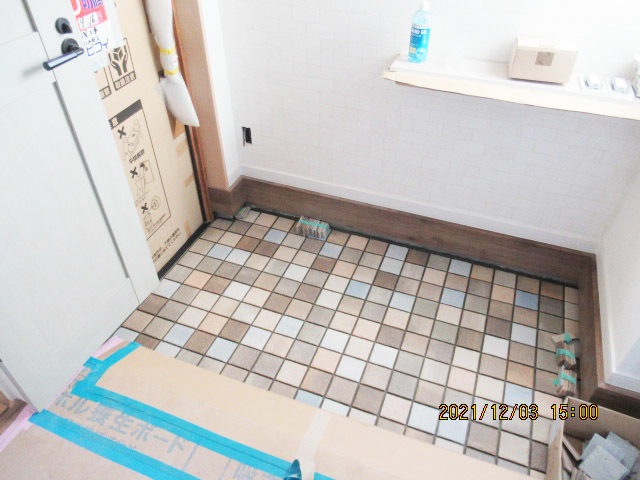

玄関タイルが張られました。
17週目
キッチンが取り付けられました
設備工事
キッチンが取り付けられました。
雑工事
バルコニーの手摺が取り付けられました。

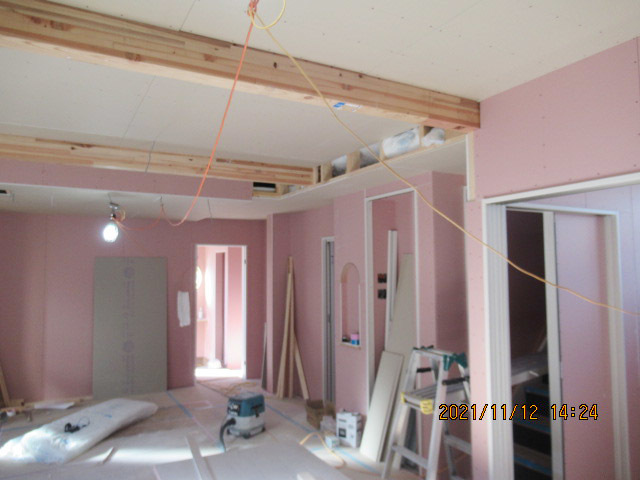

クロス下地パテ処理中です。
16週目
1階木工事完了です
木工事
1階木工事完了です。
2階木工事完了です。

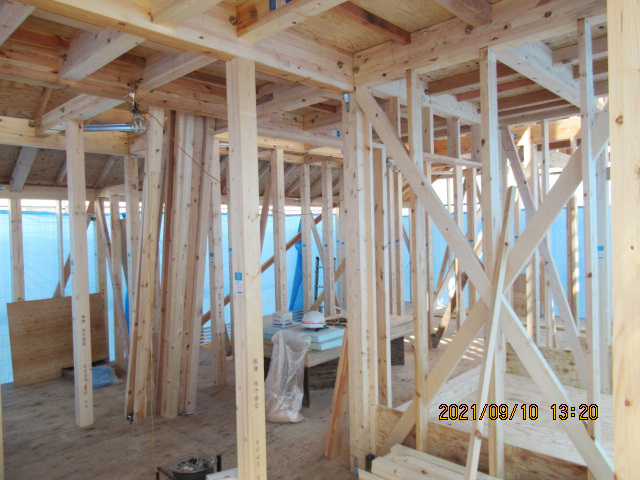

15週目
外部足場が解体されました
仮設工事
外部足場が解体されました。

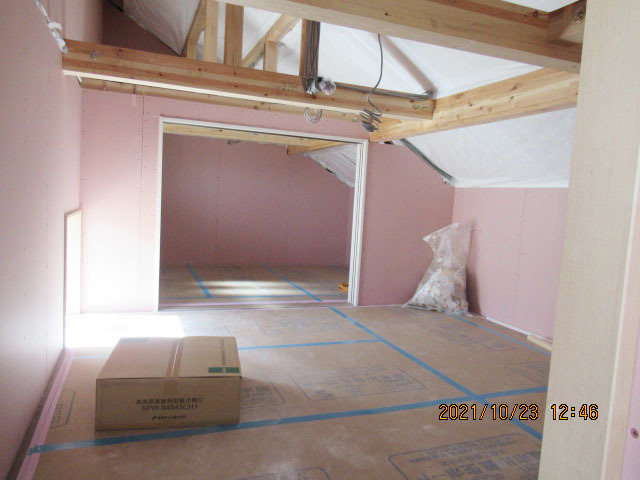

小屋裏部屋の天井断熱材充填、気密シート張り完了です。

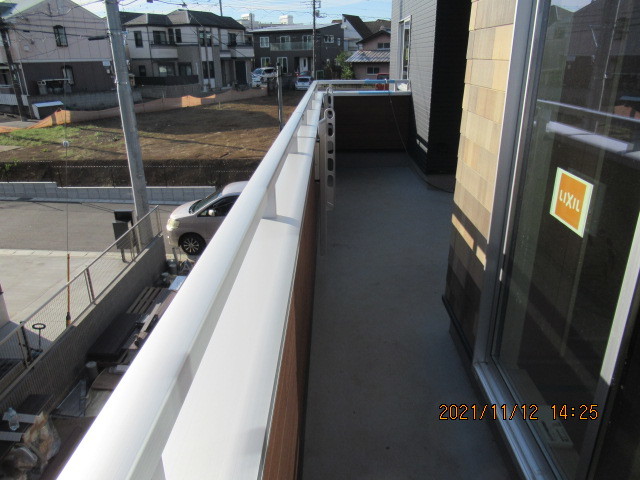

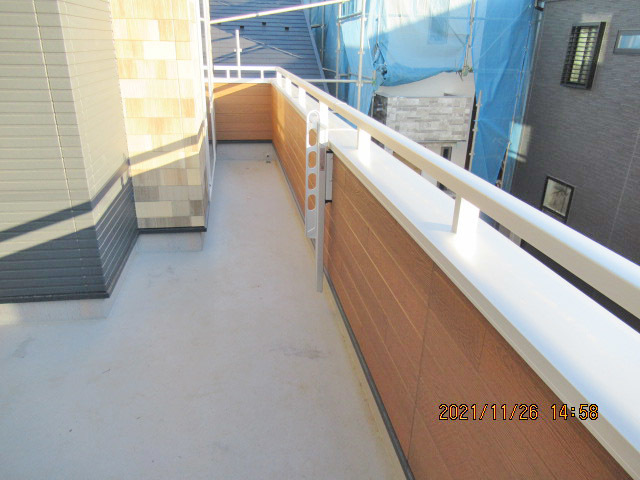

バルコニーの手摺取り付け完了です。

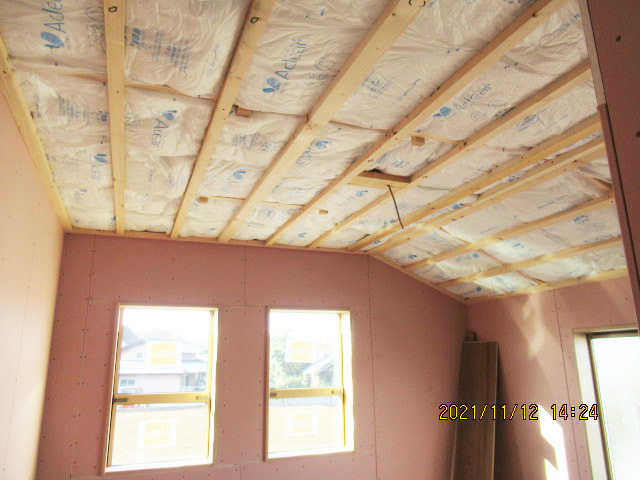

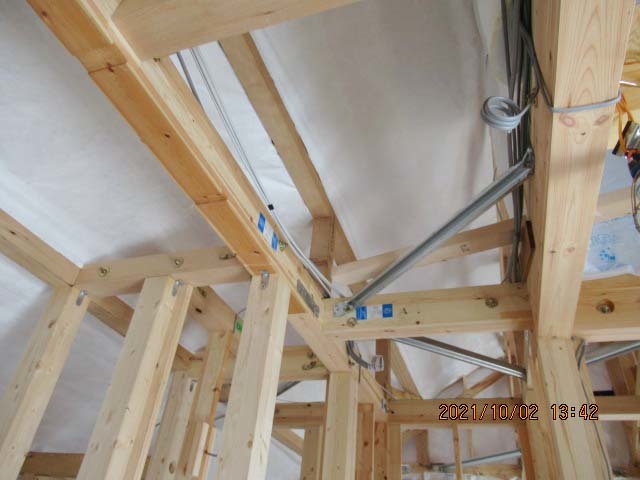

2階天井下地組み、断熱材充填完了です。
1階天井ボードが張られました。
14週目

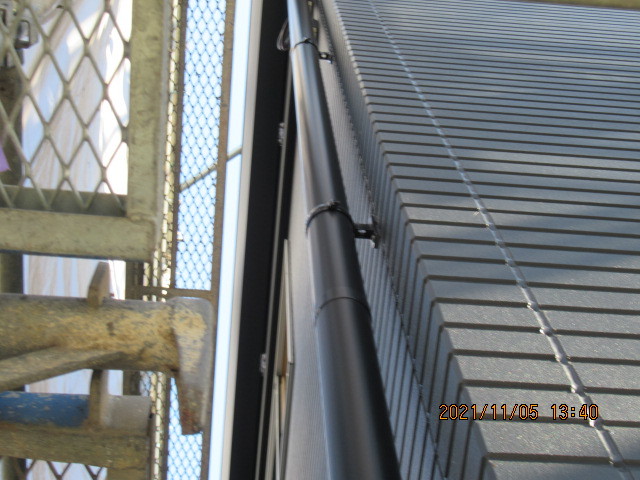

外部塗装、雨樋取り付け完了です
塗装・板金工事
外部塗装、雨樋取り付け完了です。
階段が取り付けられました。

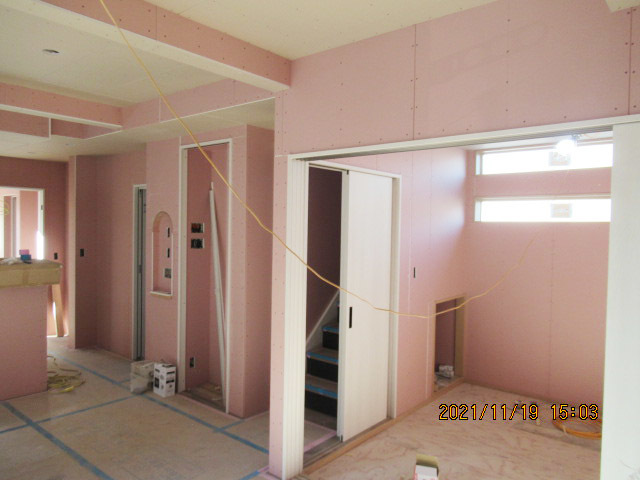

1階壁ボード張り、建具枠取り付けが進んでいます。
13週目
コーキング完了です
外壁工事
コーキング完了です。
12週目
コーキング中です
コーキング中です。
小屋裏部屋の壁ボード張り完了です。

小屋裏部屋への階段取り付け完了です。

2階壁ボード張り、建具枠取り付け完了です。

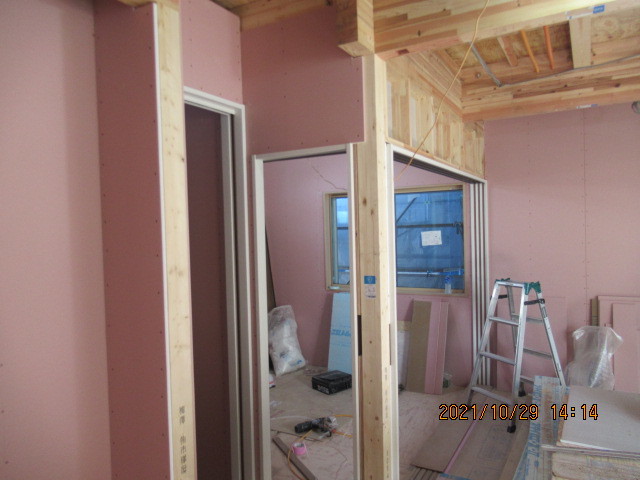

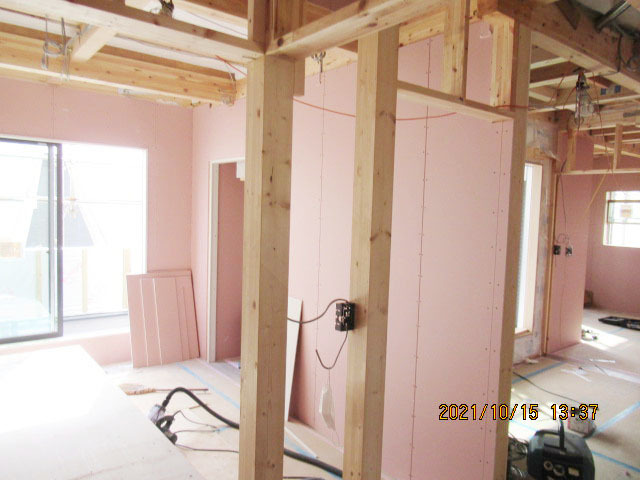

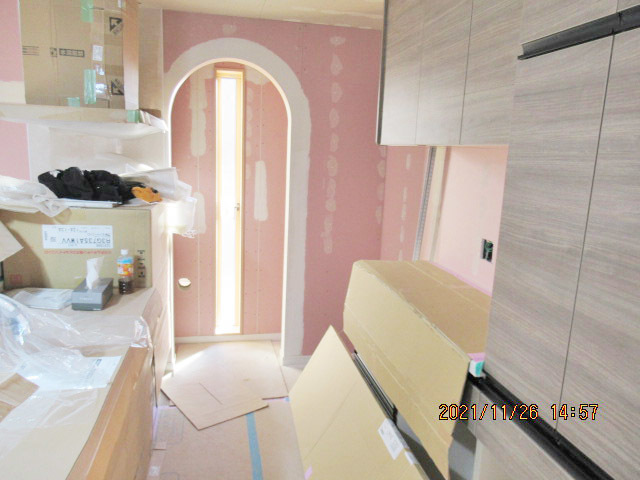

1階壁ボード張りが進んでいます。
11週目

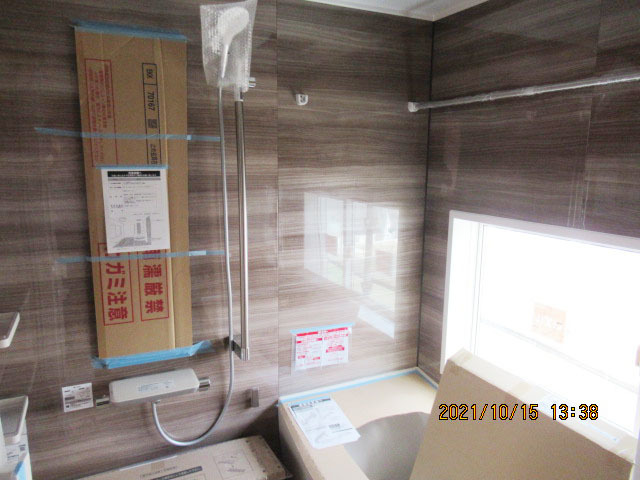

ユニットバスが設置されました
ユニットバスが設置されました。
壁ボード張りが進んでいます。
10週目

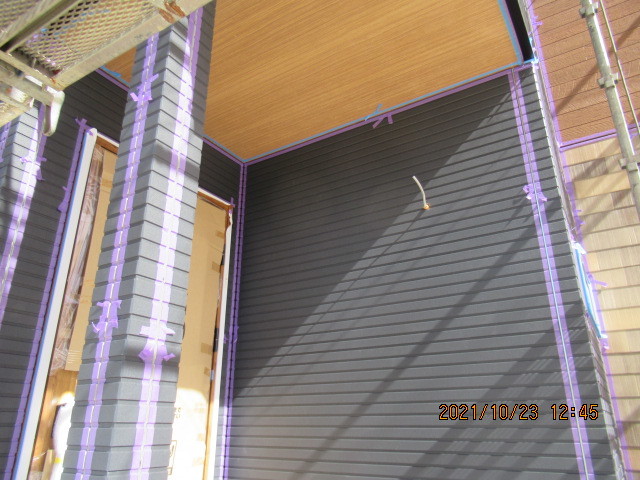

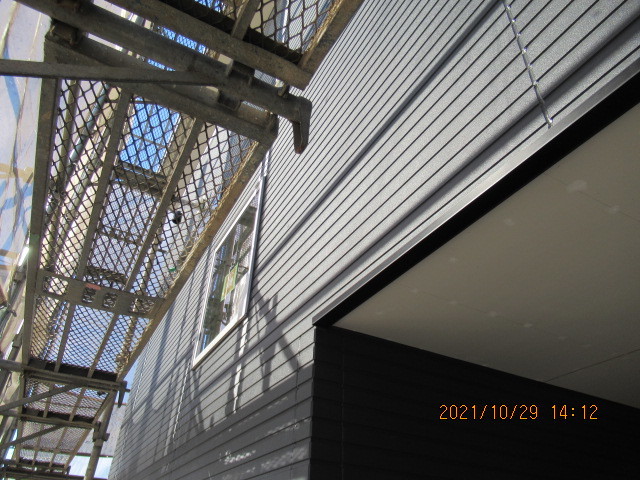

サイディング張りが進んでいます

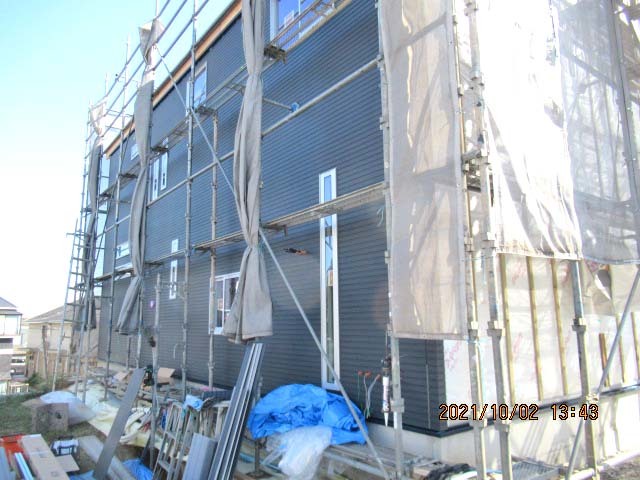

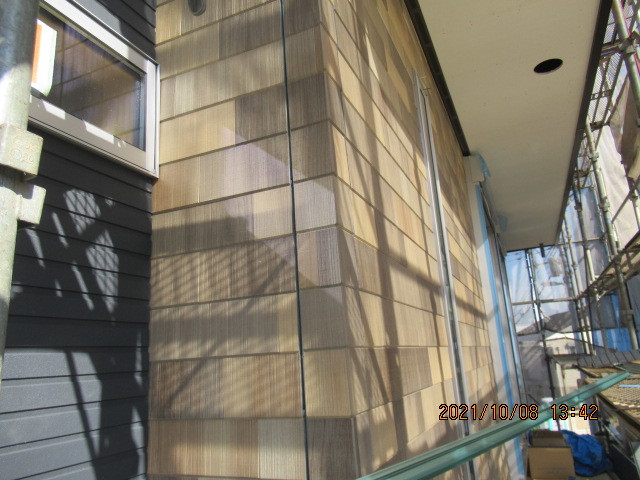

サイディング張りが進んでいます。
2階壁ボード張りが始まっています。
1階壁ボード張りが始まっています。

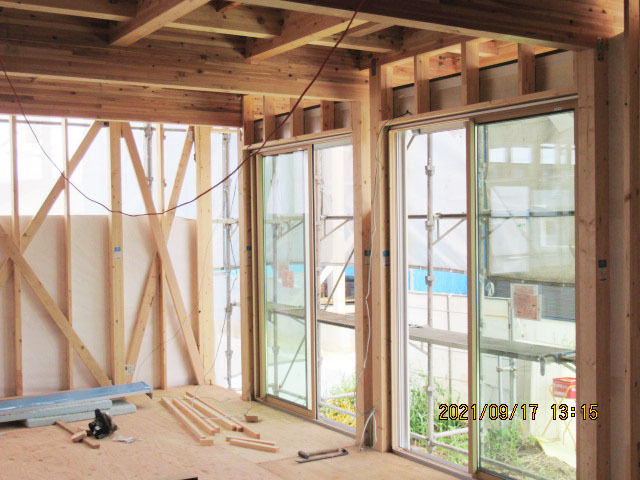

9週目
サイディング張りが始まっています

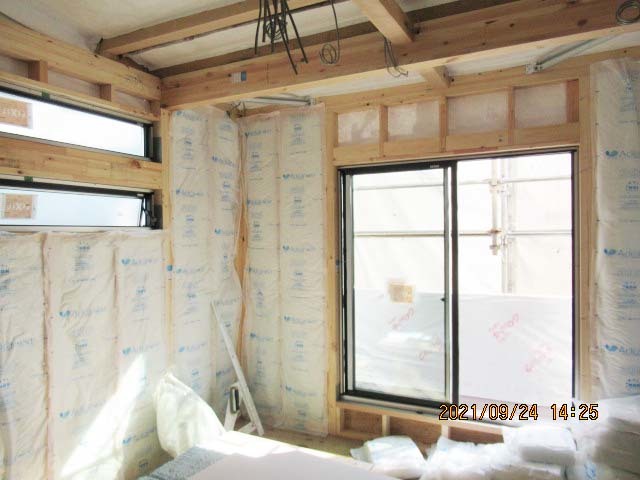

サイディング張りが始まっています。

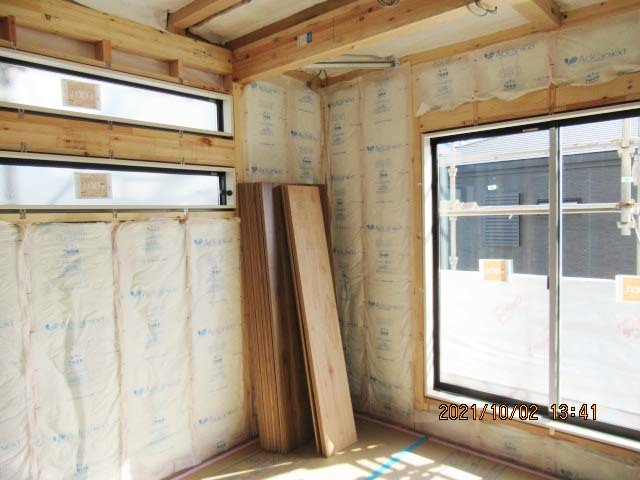

フローリングが張られました。

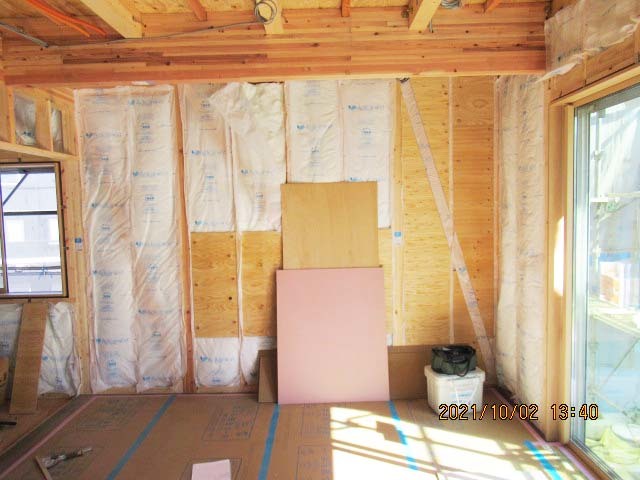

断熱材充填完了です。
窓枠が取り付けられました。
小屋裏にタイベックが張られました。
8週目

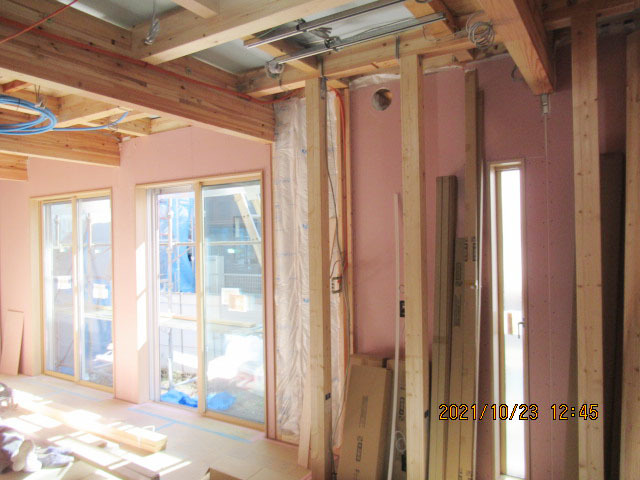

内部電気配線完了です

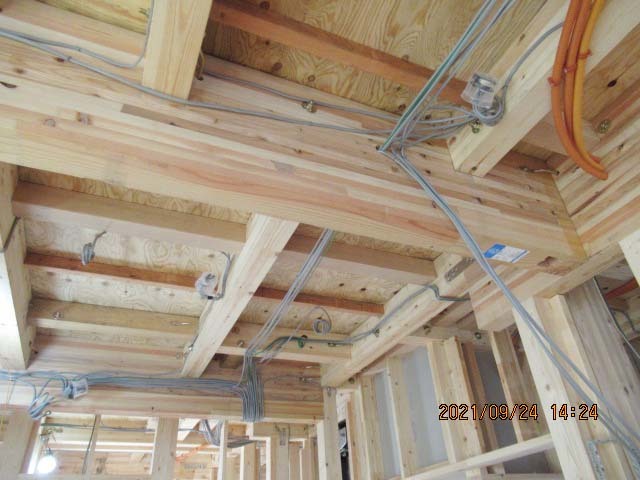

内部電気配線完了です。
外構工事
通気胴縁が取り付けられました。

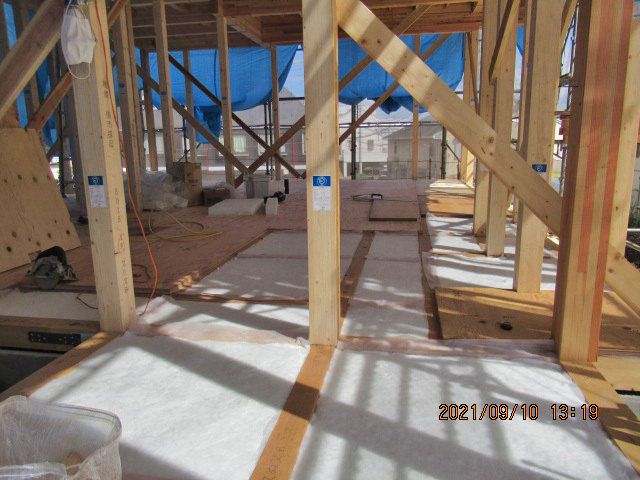

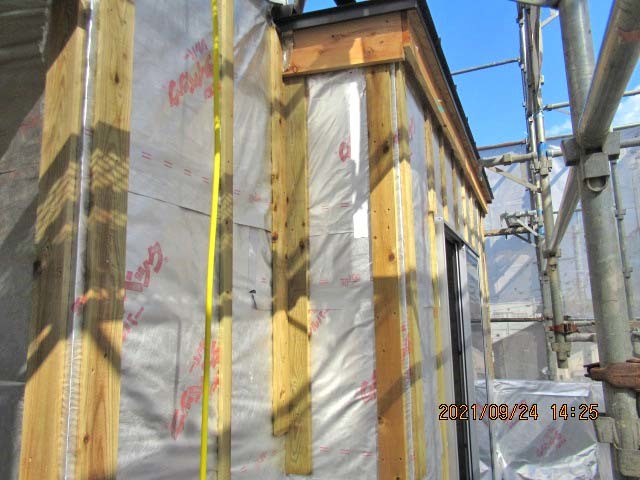

壁断熱材充填です。
7週目

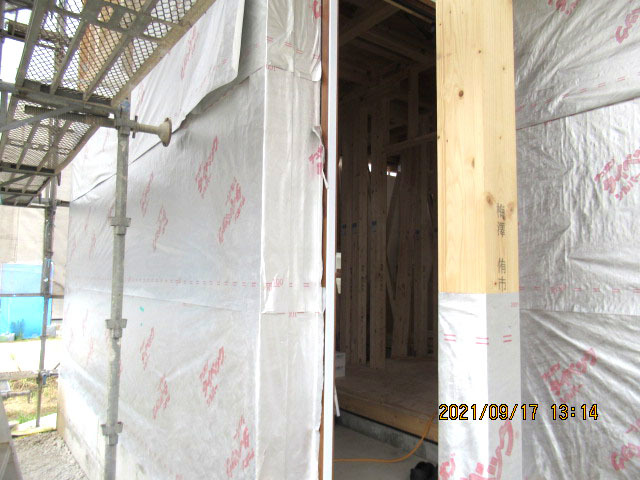

外部タイベックを張っています
外部タイベックを張っています。
屋根工事

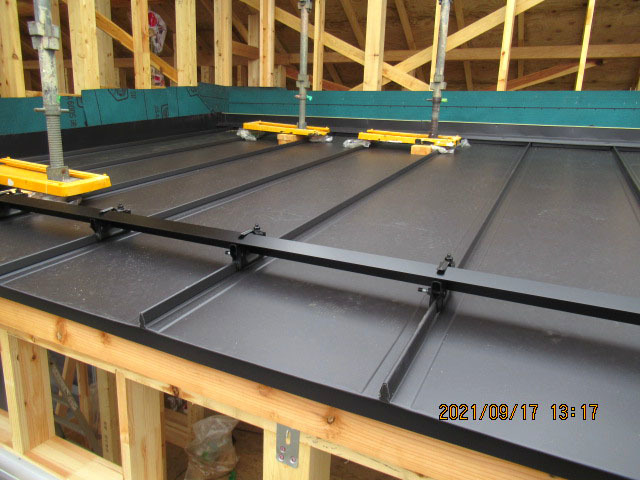

ガルバリウム鋼板葺き完了です。
防水工事

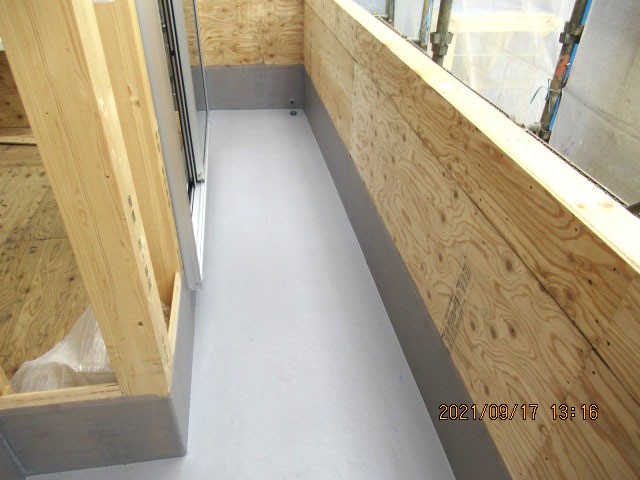

バルコニー防水完了です。

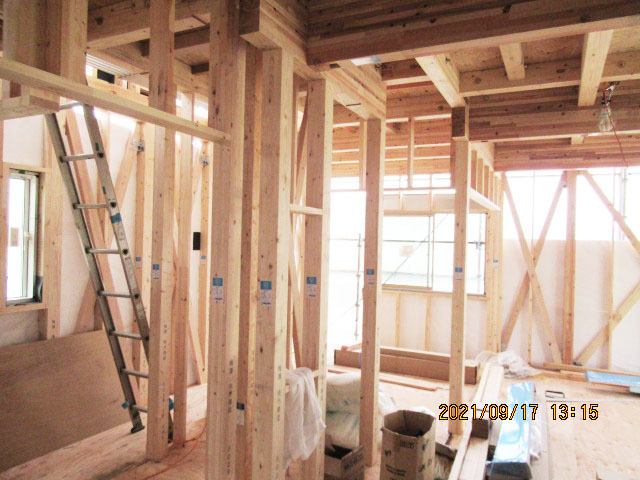

構造躯体完了です。
サッシが取り付けられました。
6週目
1階床下断熱材充填中です

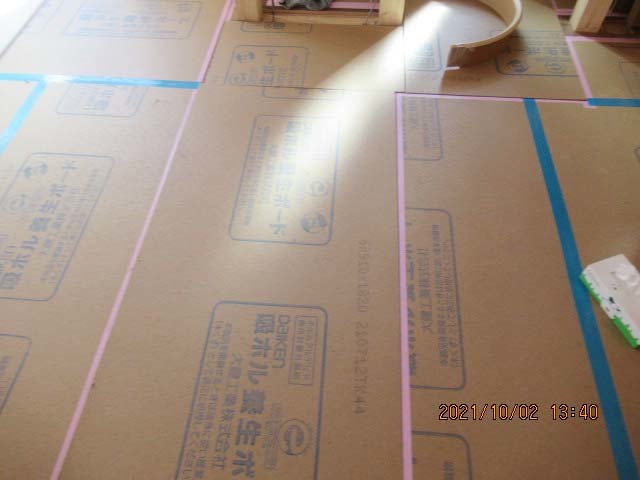

1階床下断熱材充填中です。

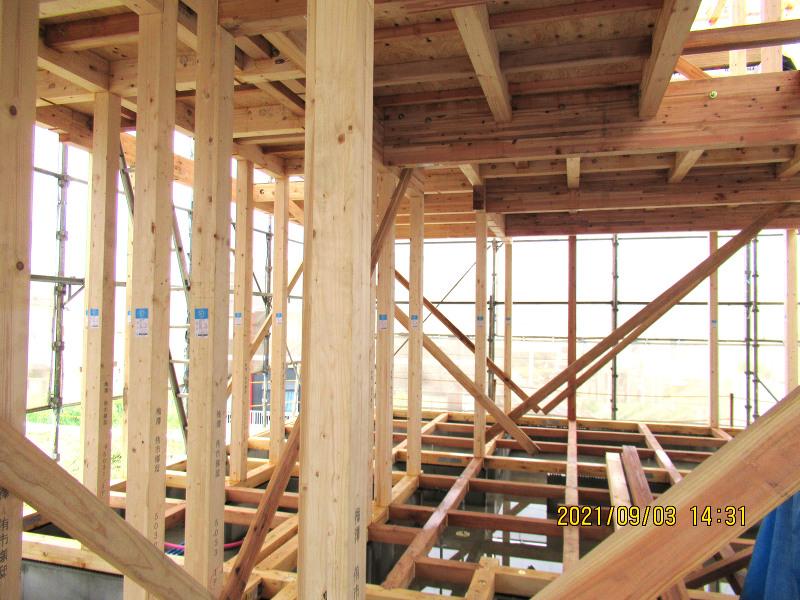

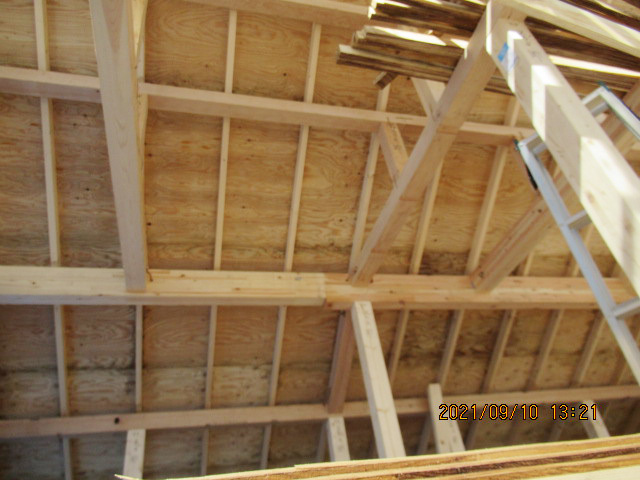

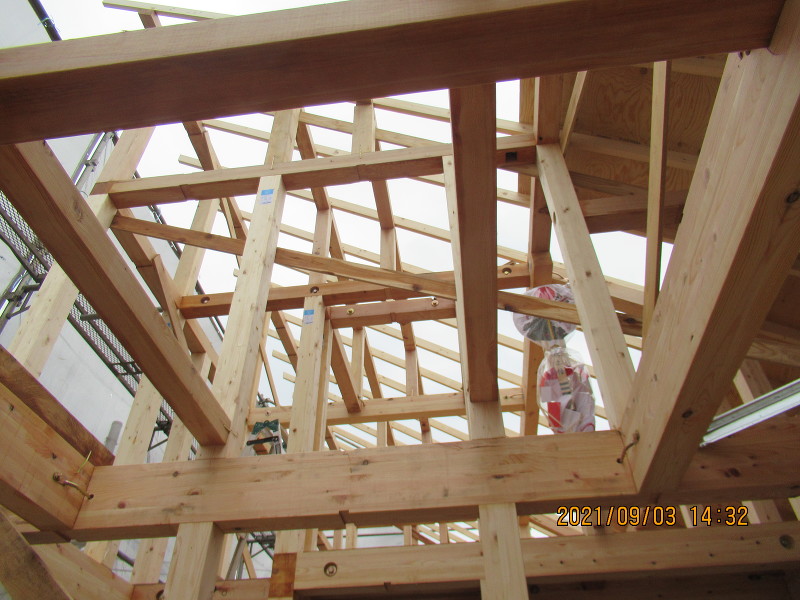

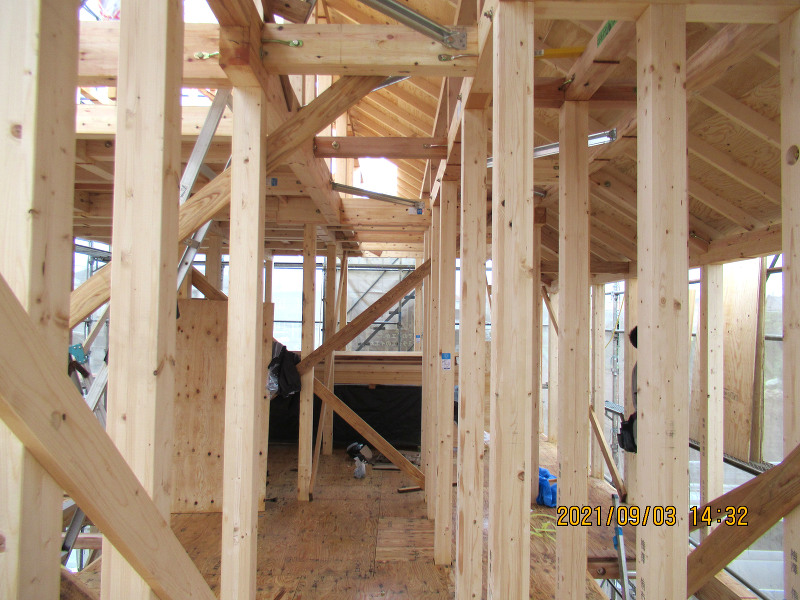

小屋組み完了です。
2階構造躯体完了です。

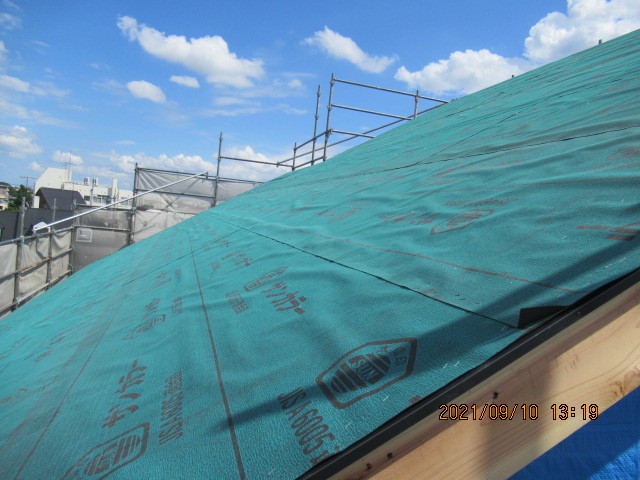

下地ルーフィングが張られました。
5週目
上棟完了です
上棟完了です。

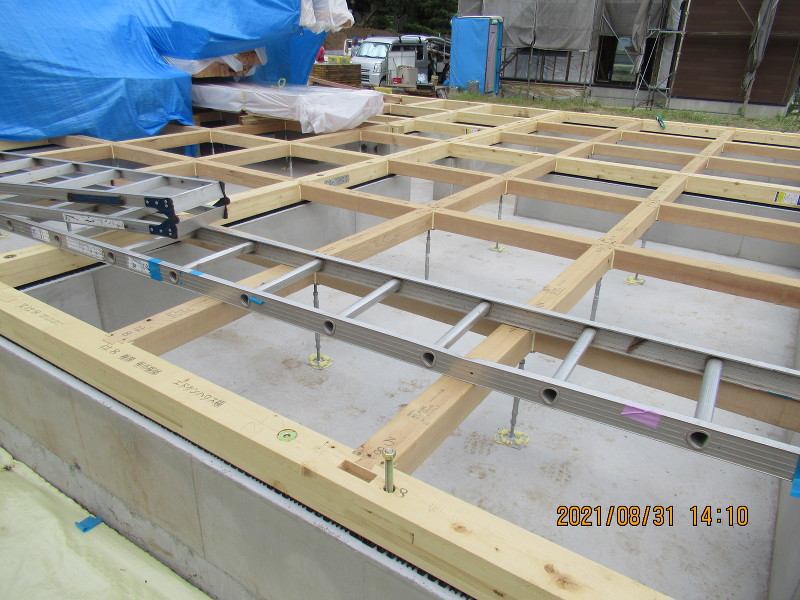

土台が敷かれました。
1階建て方完了です。
2階建て方完了です。
4週目

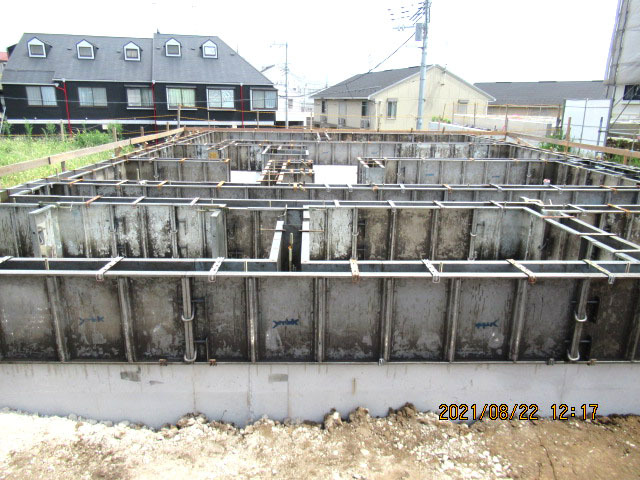

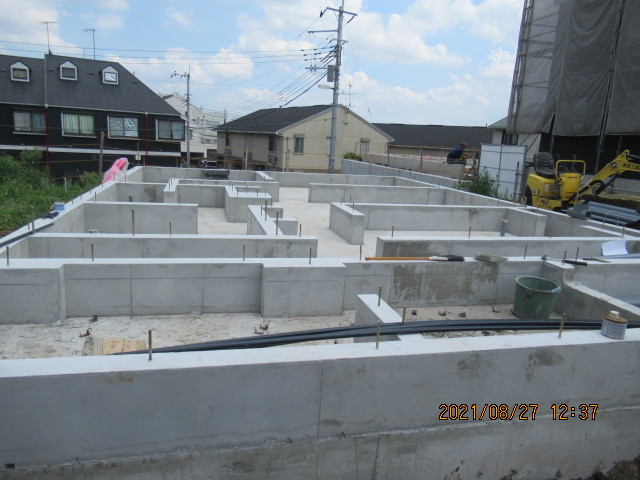

基礎完成です

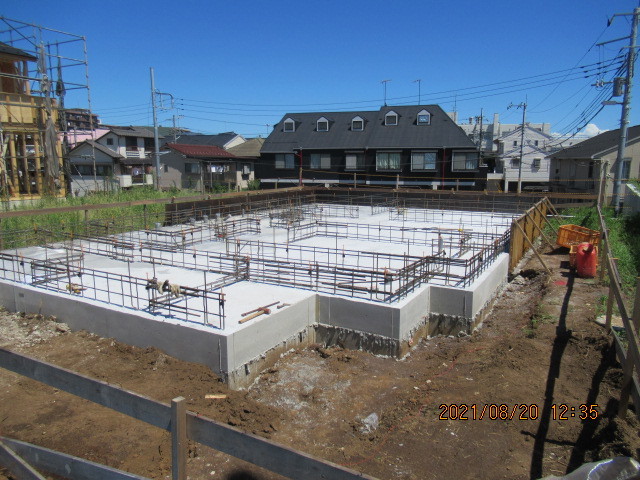

基礎工事
基礎完成です。
給排水工事

外部給排水工事中です。
3週目

立上りの型枠が組まれました
立上りの型枠が組まれました。
深基礎部分のコンクリートが打設されました。

基礎配筋、ベースコンクリート打設完了です。
2週目

やり方が出され、根切りが始まっています
やり方が出され、根切りが始まっています。
深基礎部分の配筋完了です。
1週目
鋼管杭打設中です
地盤改良工事
鋼管杭打設中です。
