八柱モデルハウス5

18週目

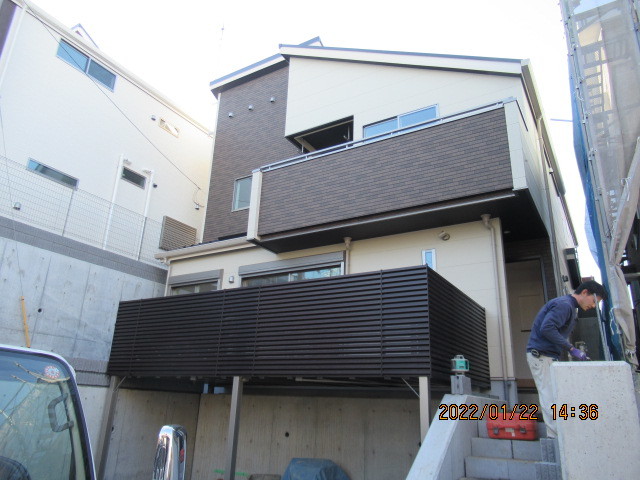

完成外観

建物完成

建物完成

完成外観

  • 内部クリーニング完了

    内部クリーニング完了

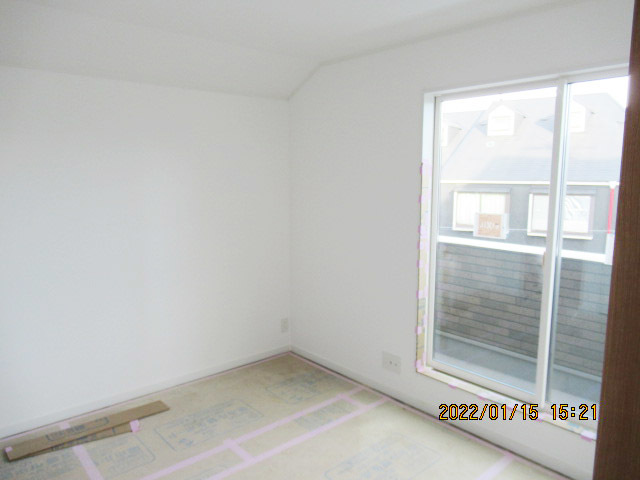

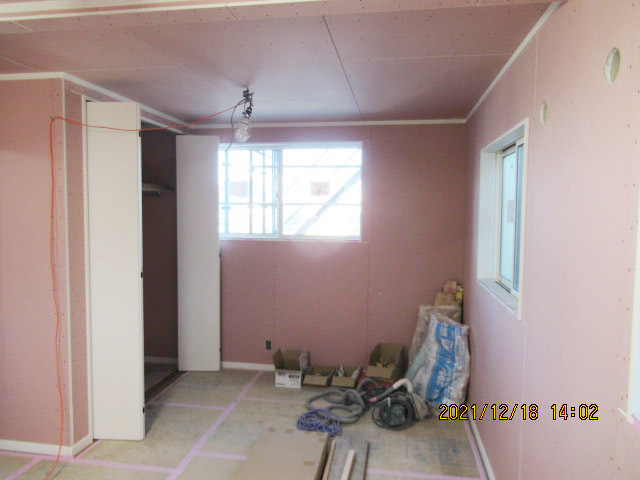

    2階洋室

  • 内部クリーニング完了

    内部クリーニング完了

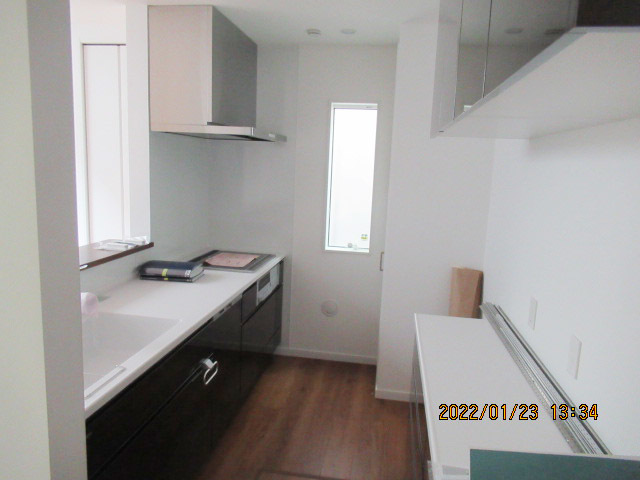

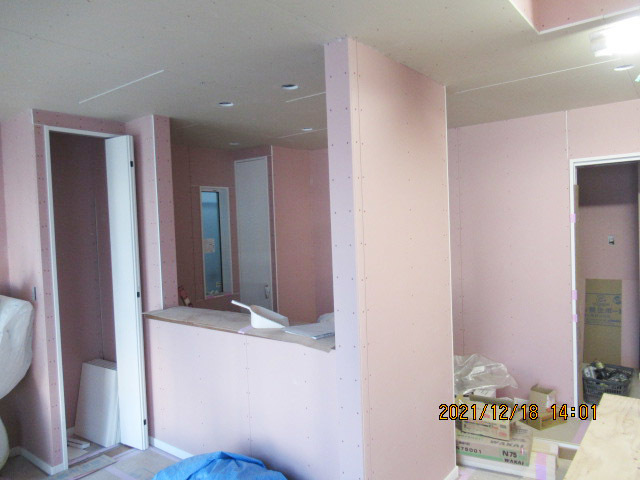

    キッチン

  • 内部クリーニング完了

    内部クリーニング完了

    リビング

  • 内部クリーニング完了

    内部クリーニング完了

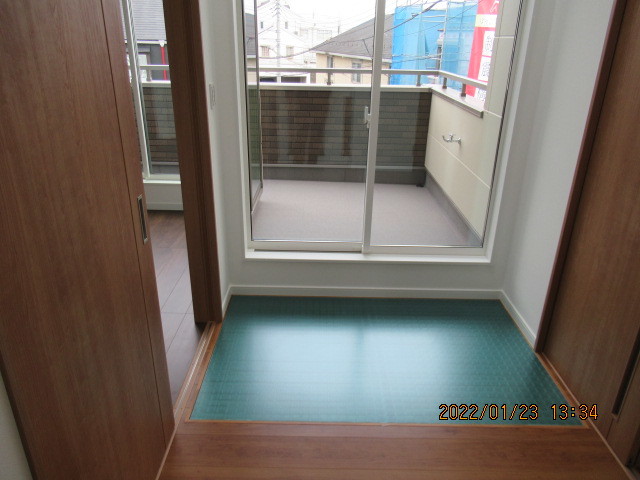

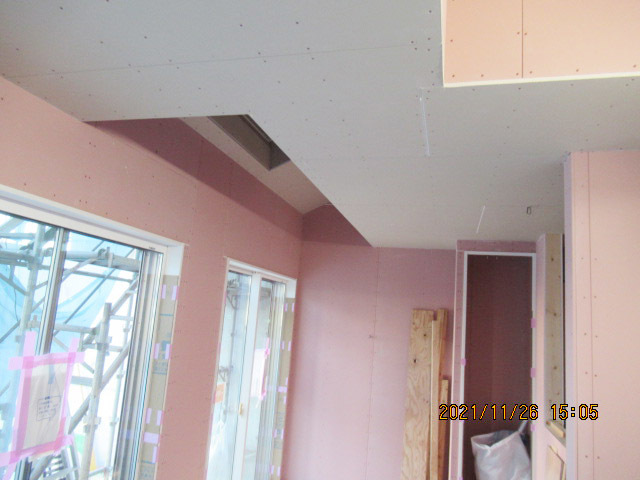

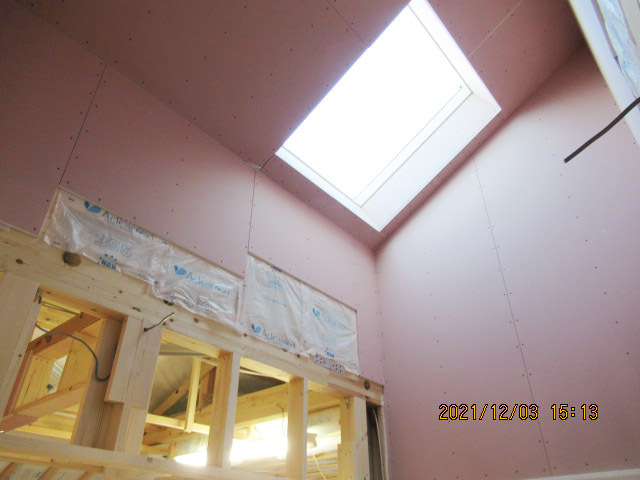

    明り取り床

17週目

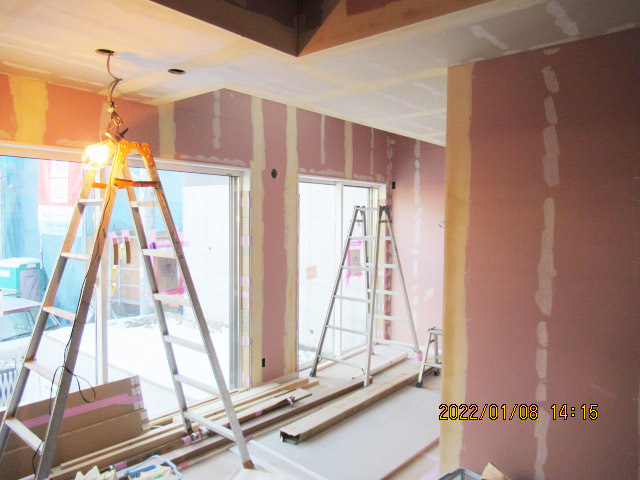

クロス貼り完了です

内装工事

内装工事

クロス貼り完了です。

  • 雑工事

    雑工事

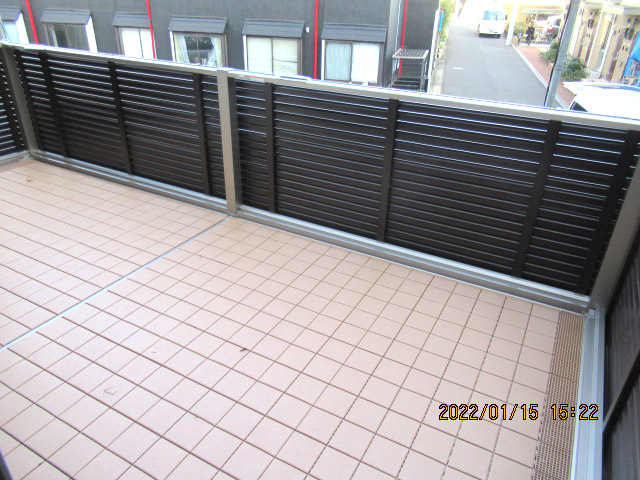

    バルコニーが設置されました。

16週目

外部足場が解体されました

仮設工事

仮設工事

外部足場が解体されました。

  • 内装工事

    内装工事

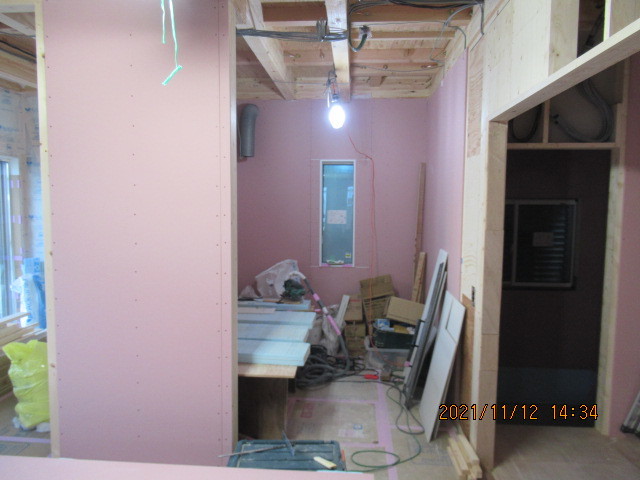

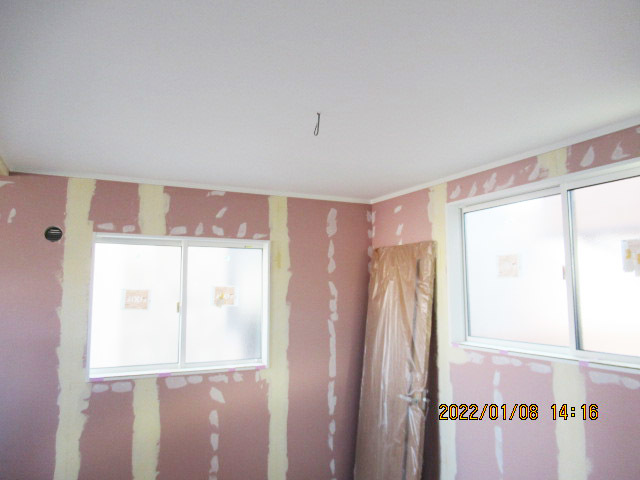

    クロス下地パテ処理完了です。

  • 仮設工事

    仮設工事

    内部足場が解体されました。

  • 内装工事

    内装工事

    クロス貼りが始まっています。

15週目

内部塗装工事完了です

塗装工事

塗装工事

内部塗装工事完了です。

  • 板金工事

    板金工事

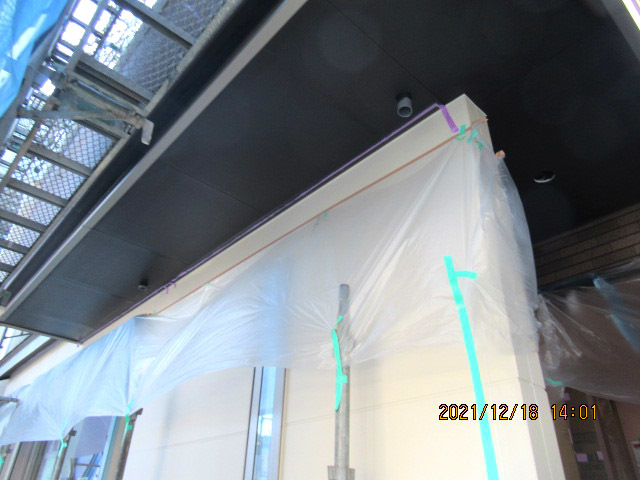

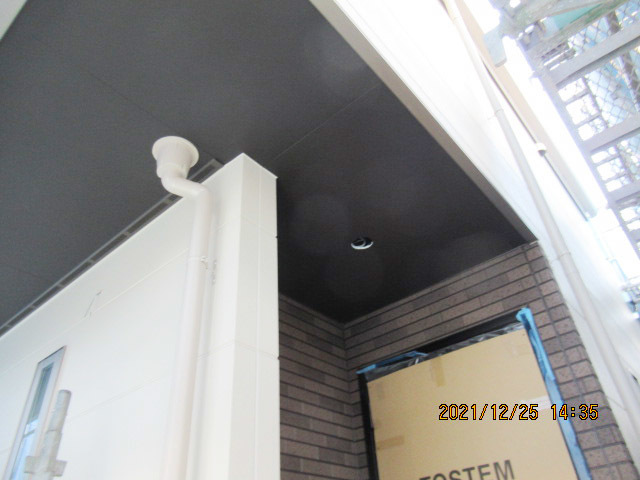

    外部塗装、雨樋取り付け完了です。

  • 設備工事

    設備工事

    キッチンが取り付けられました。

14週目

外部塗装中です

塗装工事

塗装工事

外部塗装中です。

  • 木工事

    木工事

    2階木工事完了です。

  • 木工事

    木工事

    1階木工事完了です。

13週目

1階木工事もう少しです

木工事

木工事

1階木工事もう少しです。

  • 外壁工事

    外壁工事

    コーキング中です。

12週目

吹き抜け部分の天井ボードが張られました

木工事

木工事

吹き抜け部分の天井ボードが張られました。

  • 外壁工事

    外壁工事

    コーキング中です。

  • 木工事

    木工事

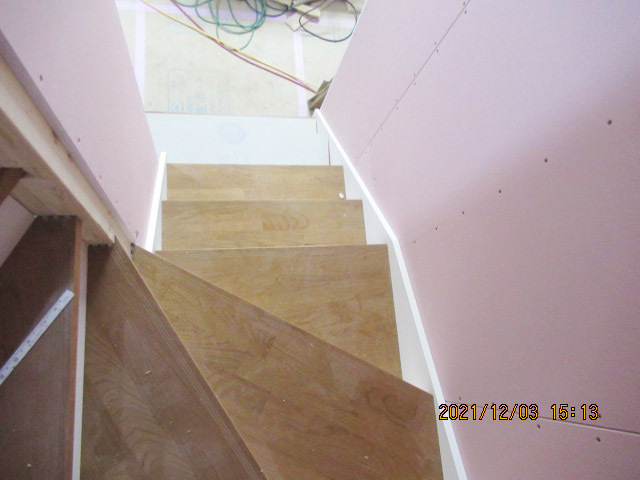

    階段取り付け中です。

11週目

サイディング張りもう少しです

外壁工事

外壁工事

サイディング張りもう少しです。

  • 木工事

    木工事

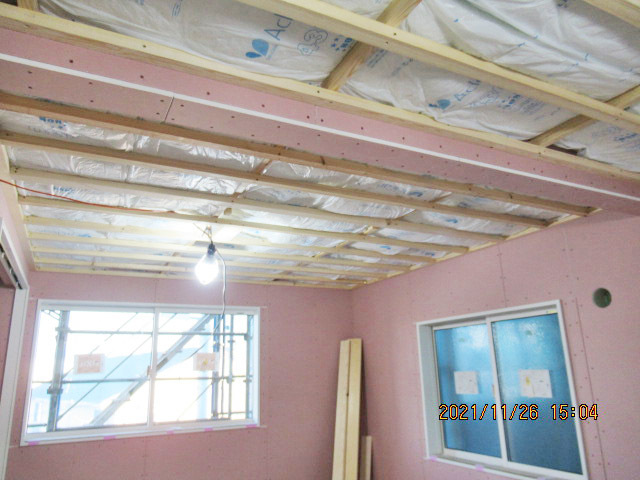

    天井下地組み、断熱材充填完了です。

  • 木工事

    木工事

    天井ボード張りが進んでいます。

10週目

ユニットバスが設置されました

設備工事

設備工事

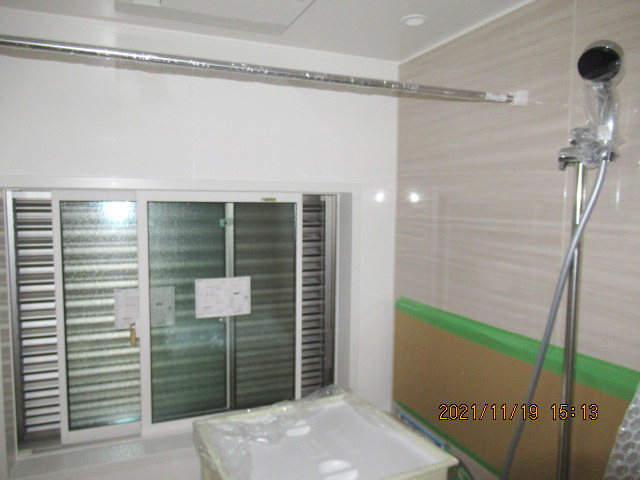

ユニットバスが設置されました。

  • 木工事

    木工事

    2階壁ボード張りが進んでいます。

  • 木工事

    木工事

    1階壁ボード張りが進んでいます。

9週目

1階壁ボード張りが始まっています

木工事

木工事

1階壁ボード張りが始まっています。

  • 木工事

    木工事

    2階壁ボード張りが始まっています。

8週目

壁断熱材が充填されました

木工事

木工事

壁断熱材が充填されました。

  • 木工事

    木工事

    床フローリングが張られました。

7週目

コロニアル葺き完了です

屋根工事

屋根工事

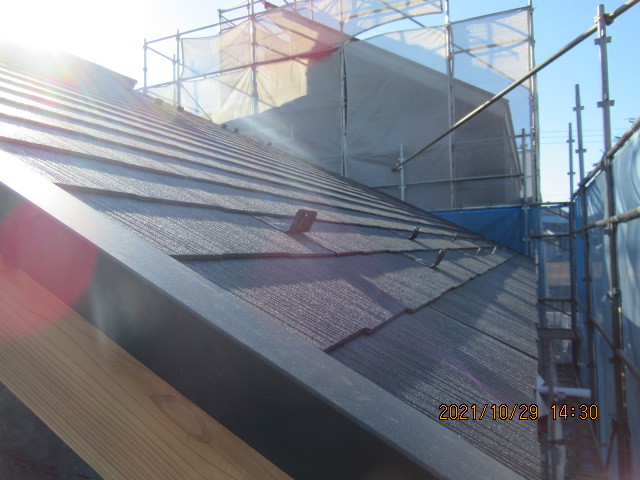

コロニアル葺き完了です。

  • 木工事

    木工事

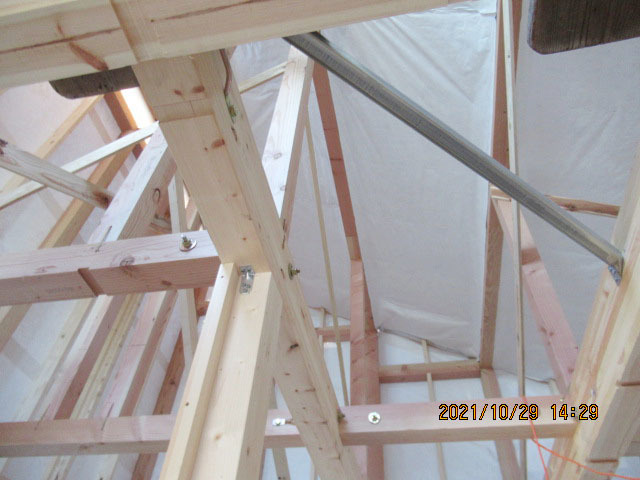

    小屋裏にタイベックが張られました。

  • 雑工事

    雑工事

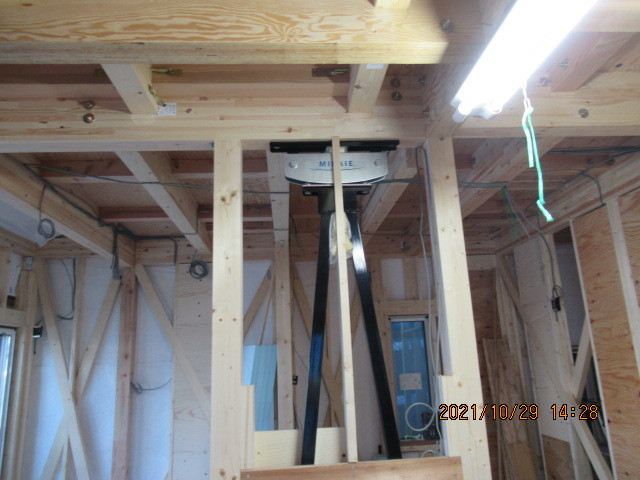

    制振装置ミライエが設置されました。

  • 木工事

    木工事

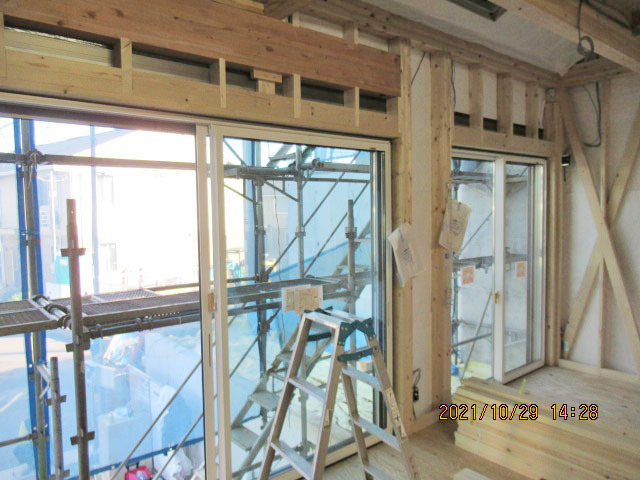

    サッシが取り付けられました。

  • 外壁工事

    外壁工事

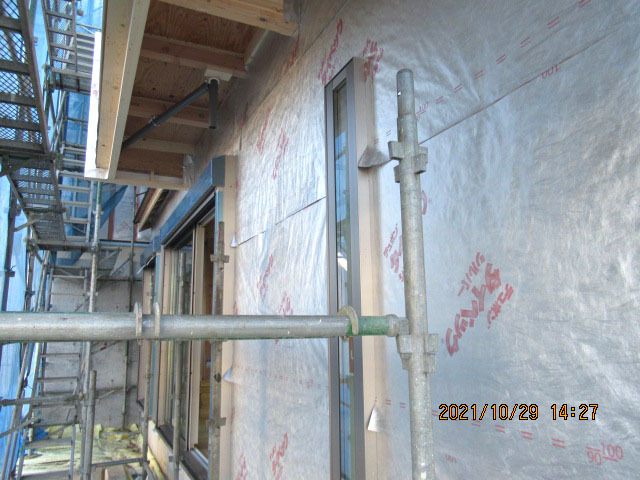

    外部タイベックを張っています。

6週目

1階構造躯体完了です

木工事

木工事

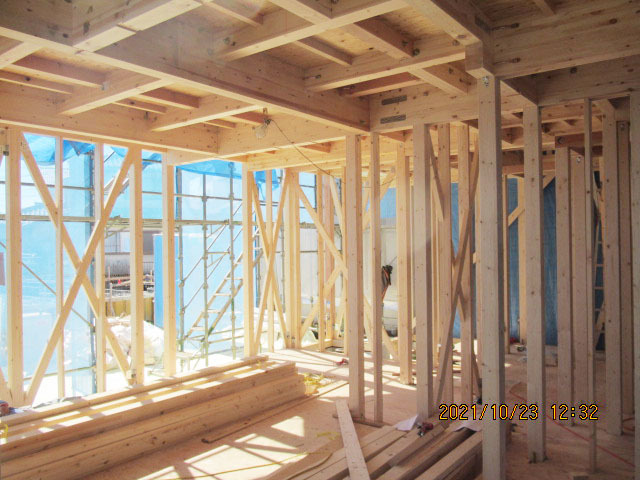

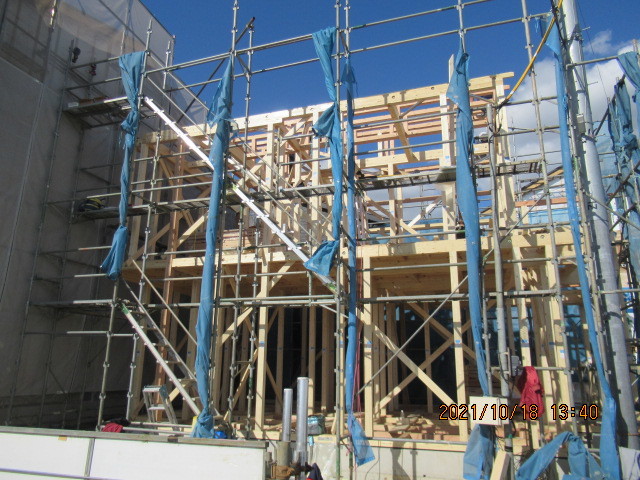

1階構造躯体完了です。

  • 木工事

    木工事

    2階構造躯体完了です。

  • 木工事

    木工事

    上棟完了です。

  • 木工事

    木工事

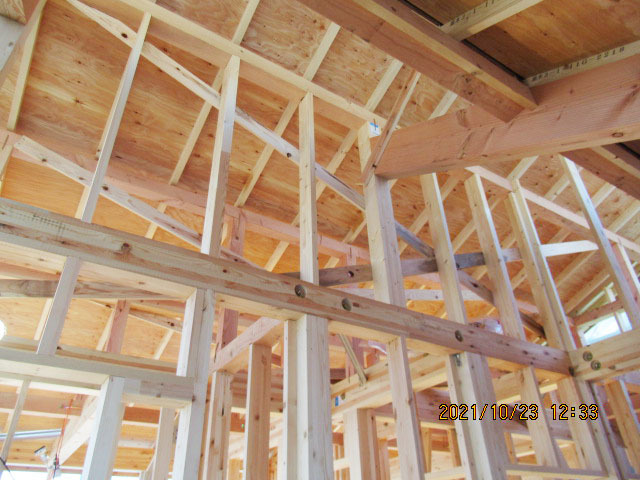

    小屋組み完了です。

5週目

土台を敷いています

木工事

木工事

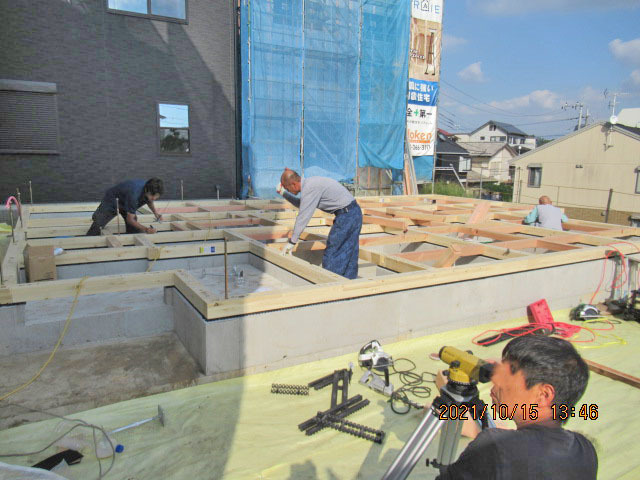

土台を敷いています。

4週目

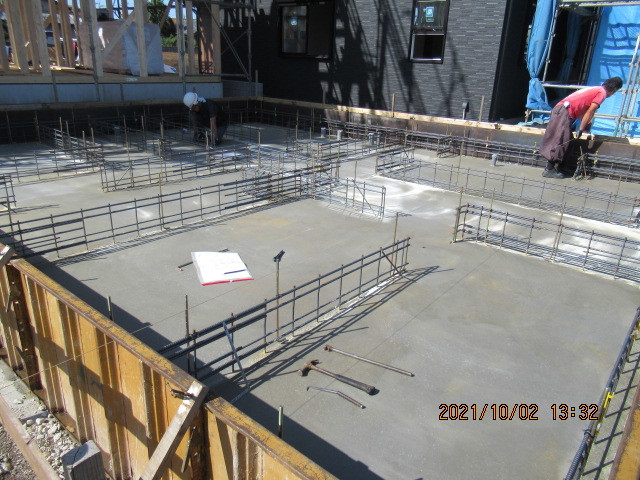

立上りコンクリートが打設されました

基礎工事

基礎工事

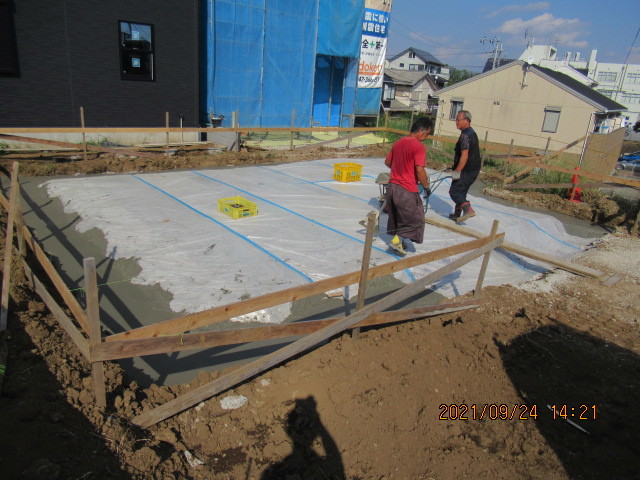

立上りコンクリートが打設されました。

3週目

ベースコンクリートが打設されました

基礎工事

基礎工事

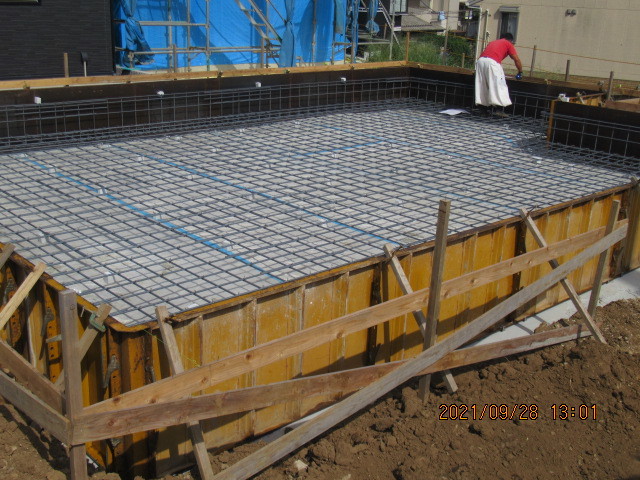

ベースコンクリートが打設されました。

  • 基礎工事

    基礎工事

    基礎配筋が進んでいます。

2週目

根切り、割栗敷き、防湿シート敷き完了です

基礎工事

基礎工事

根切り、割栗敷き、防湿シート敷き完了です。

  • 基礎工事

    基礎工事

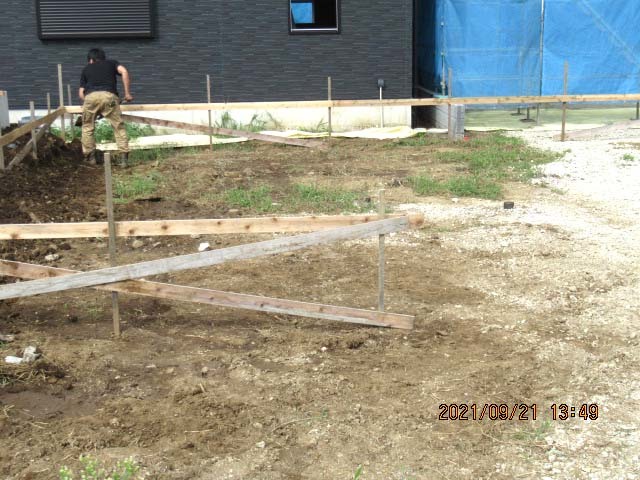

    やり方が出されました。

1週目

鋼管杭打ちが始まっています

地盤改良工事

地盤改良工事

鋼管杭打ちが始まっています。
