21週目

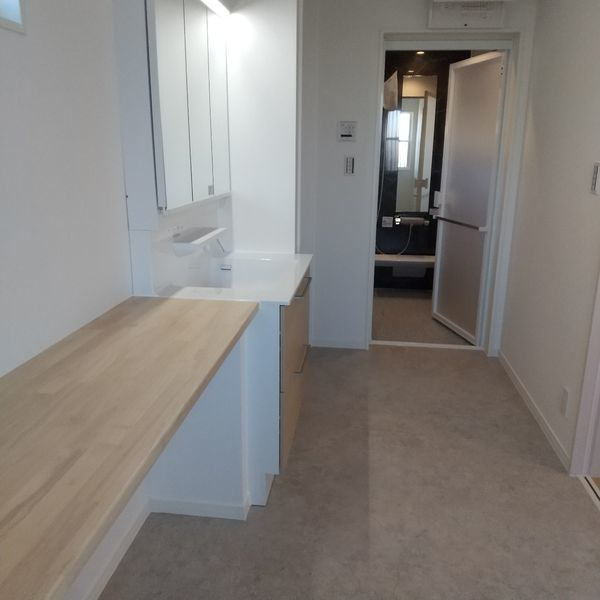

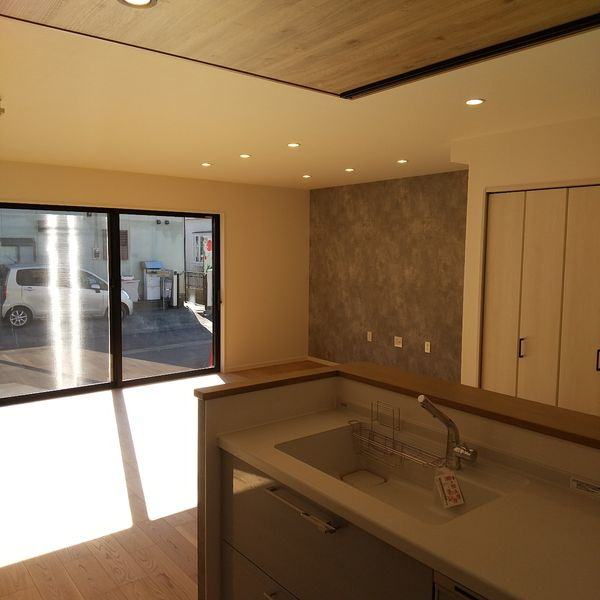

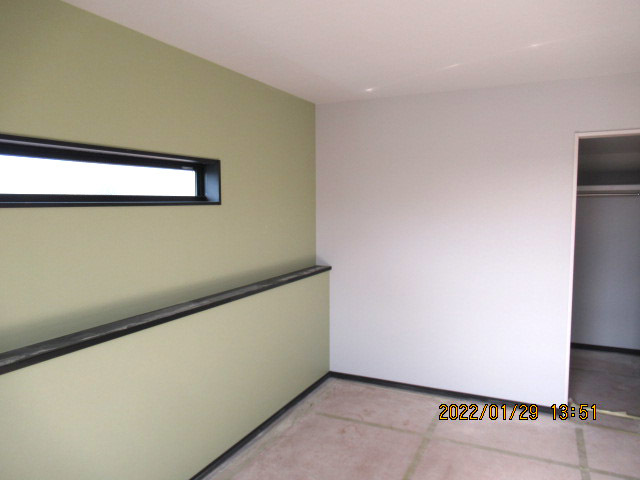

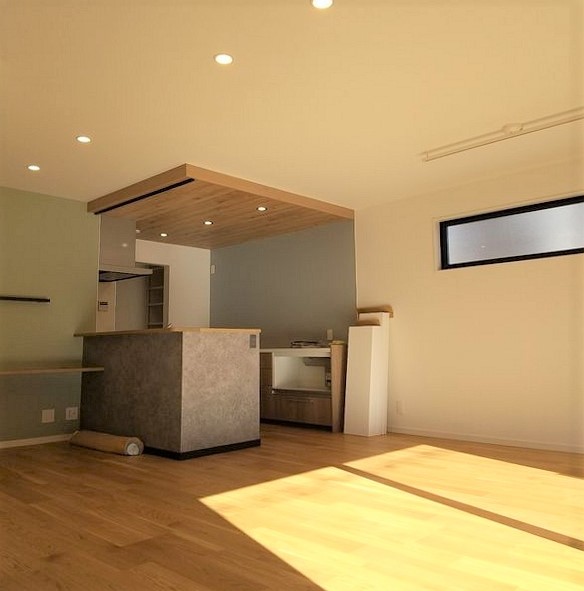

室内クリーニング完了です
内部クリーニング完了
キッチン
リビング

主寝室
洗面室
20週目
クロス貼り完了です
内装工事
クロス貼り完了です。
雑工事

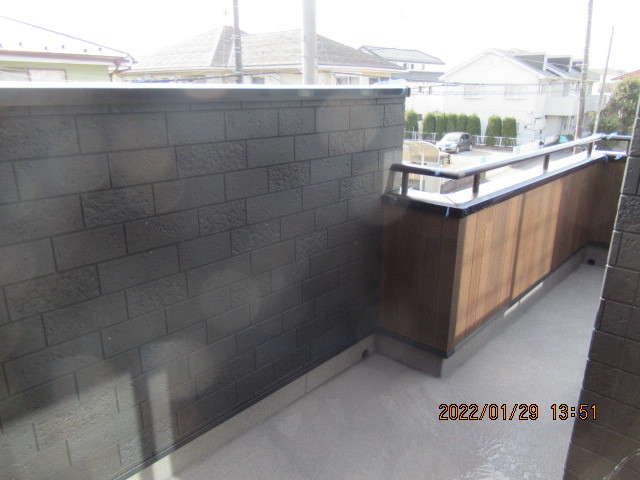

バルコニー手摺取り付け、床仕上げ完了です。
設備工事

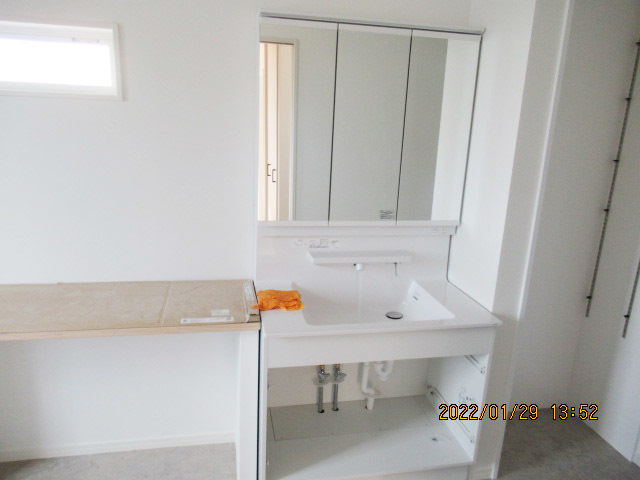

洗面台取り付け中です。
電気工事

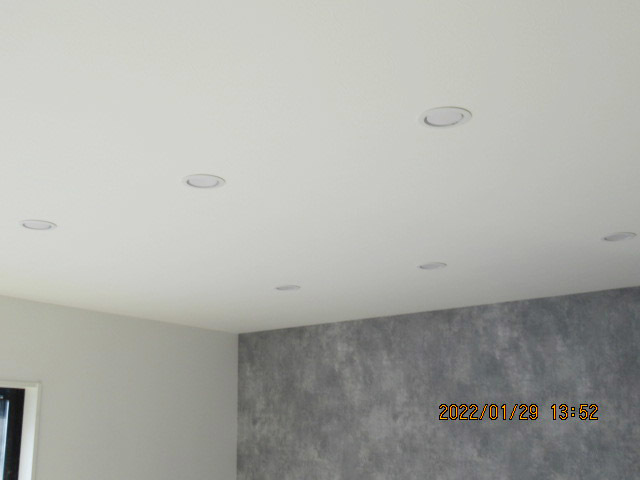

照明器具取り付け中です。
19週目

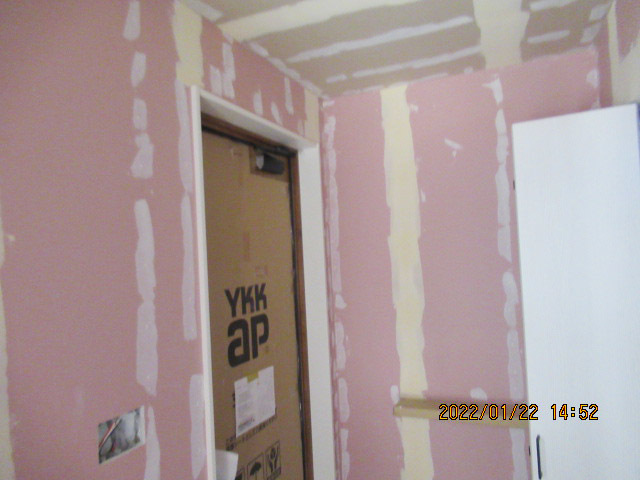

クロス貼りが始まっています
クロス貼りが始まっています。
クロス下地パテ処理完了です。
18週目

外部足場が解体されました
仮設工事
外部足場が解体されました。
17週目

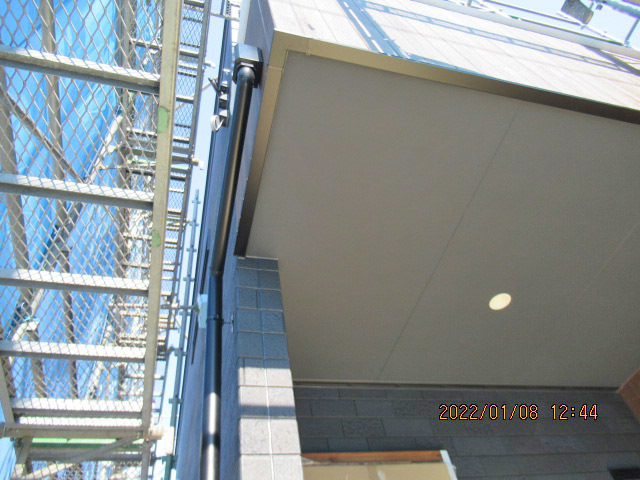

外壁塗装、雨樋取り付け完了です
塗装・板金工事
外壁塗装、雨樋取り付け完了です。
16週目

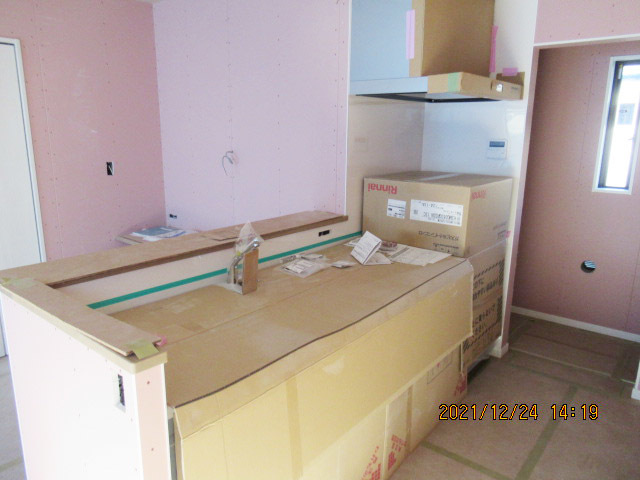

キッチンが取り付けられました
キッチンが取り付けられました。
外壁工事
コーキング完了です。
15週目

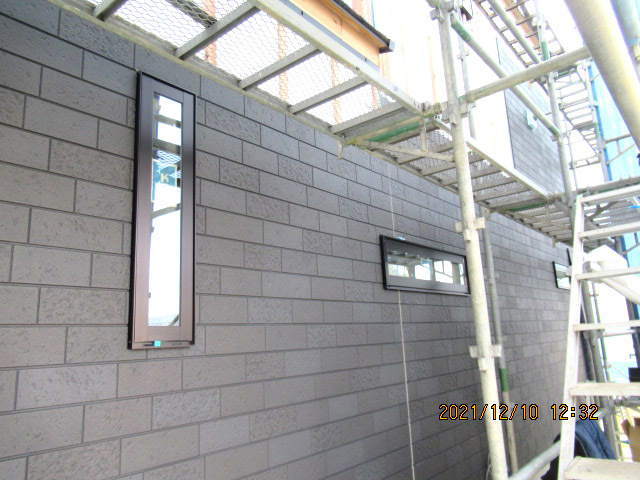

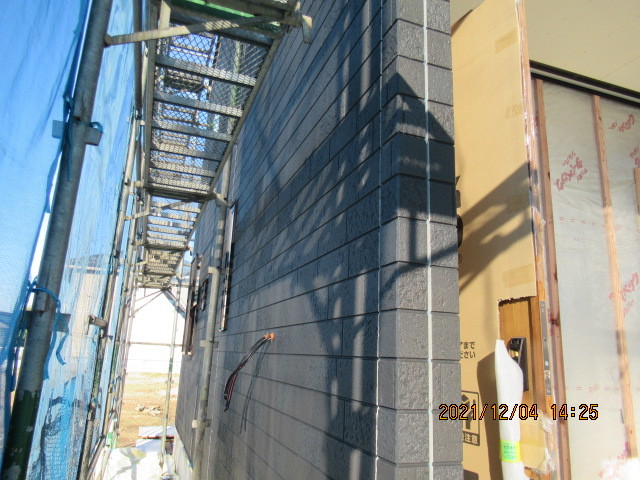

サイディング張り完了です
サイディング張り完了です。
木工事

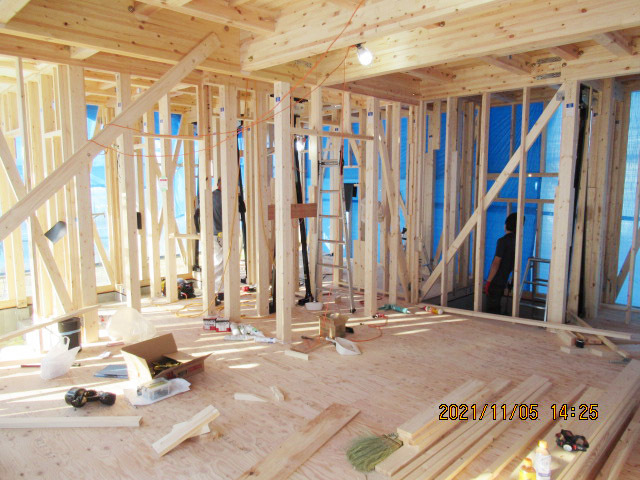

2階木工事完了です。
1階木工事完了です。
14週目
サイディング張りが進んでいます
サイディング張りが進んでいます。

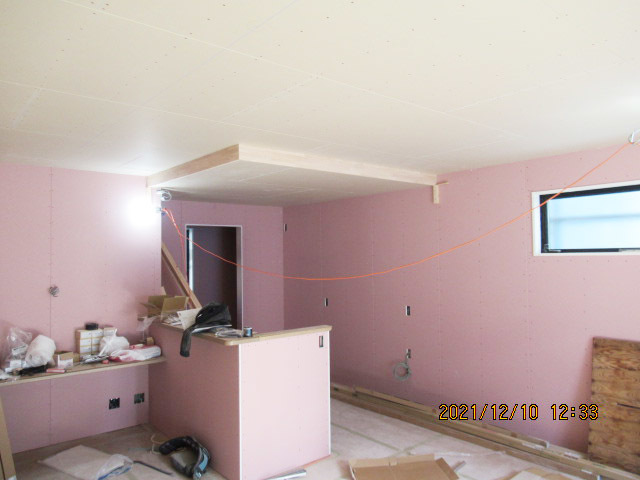

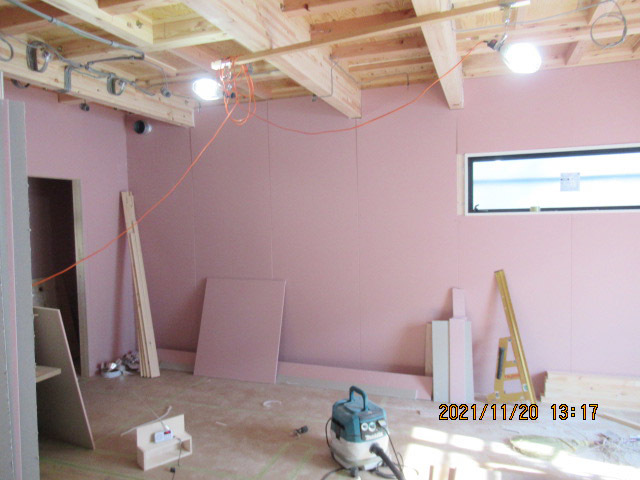

天井ボード張り完了です。
2階木工事もう少しです。
13週目
サイディング張りが始まっています
サイディング張りが始まっています。

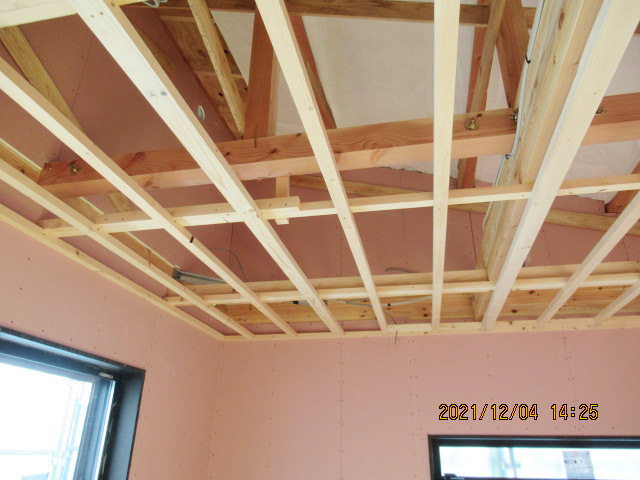

天井下地が組まれました。

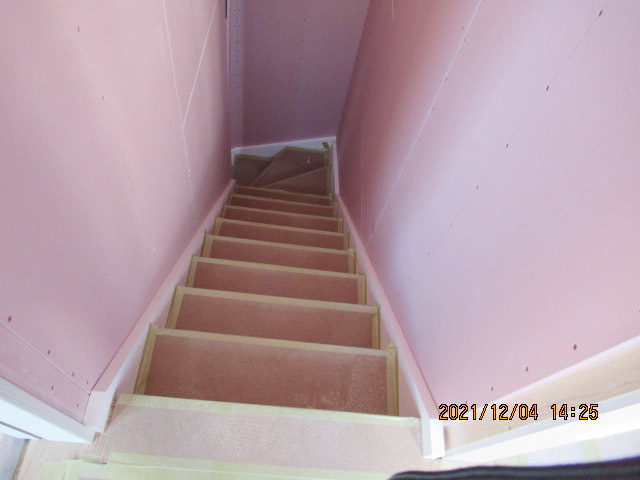

階段取り付け完了です。

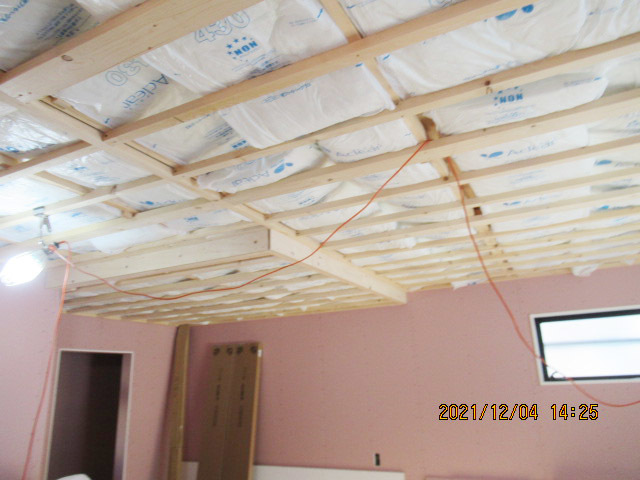

天井に断熱材充填中です。
12週目
軒天取り付け完了です
軒天取り付け完了です。

建具枠が取り付けられました。

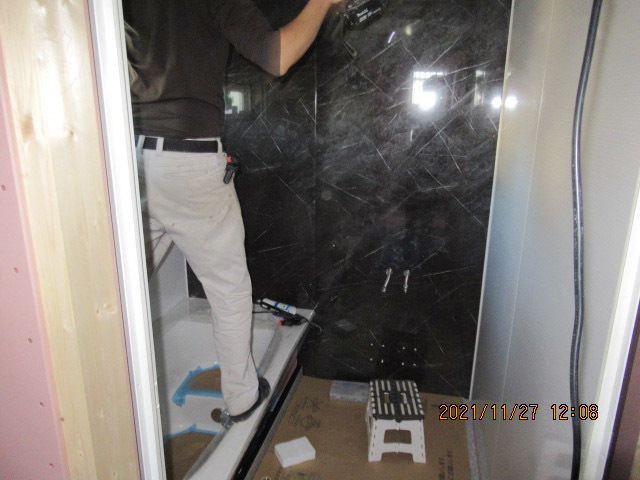

ユニットバス取り付け中です。
11週目
1階壁ボード張りが進んでいます

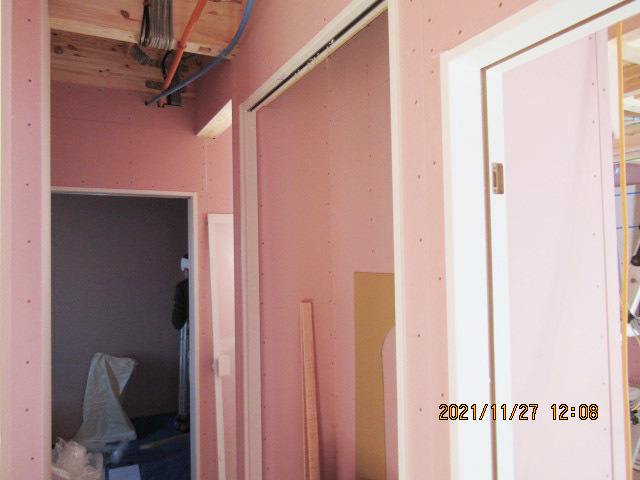

1階壁ボード張りが進んでいます。

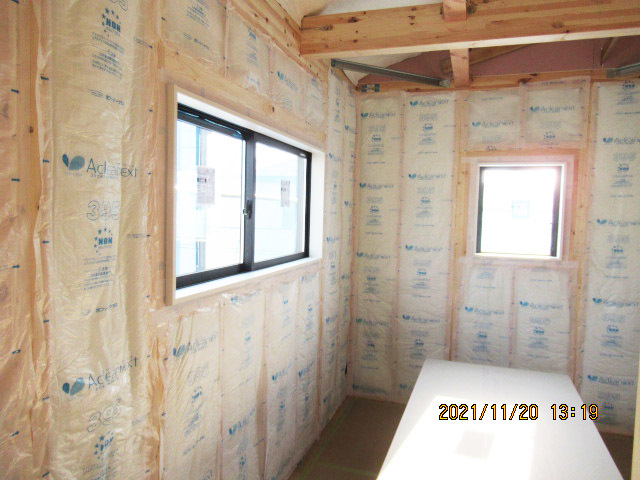

壁断熱材充填、窓枠取り付け完了です。

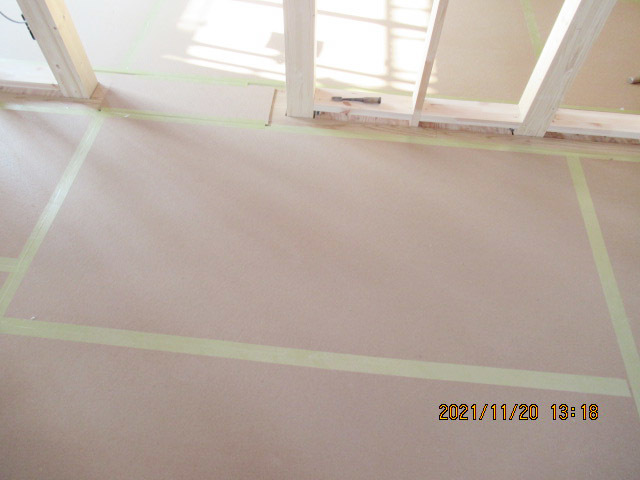

床フローリングが張られました。
10週目

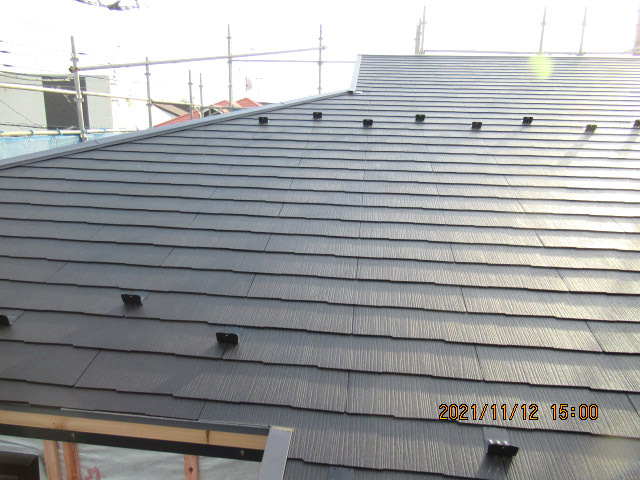

コロニアル葺き完了です
屋根工事
コロニアル葺き完了です。
小屋裏にタイベックが張られました。

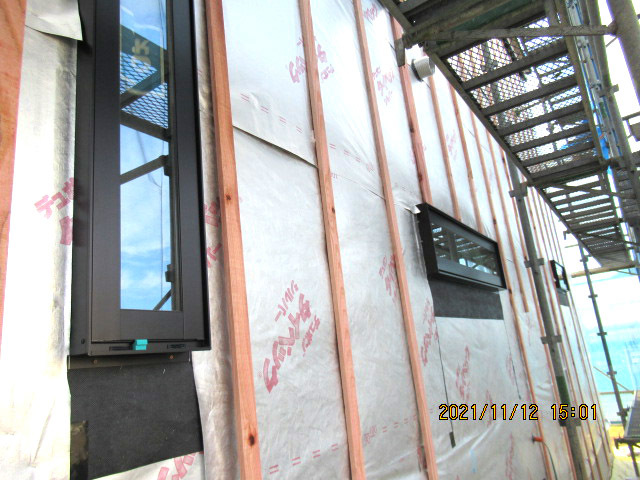

サッシが取り付けられ、壁断熱材充填中です。

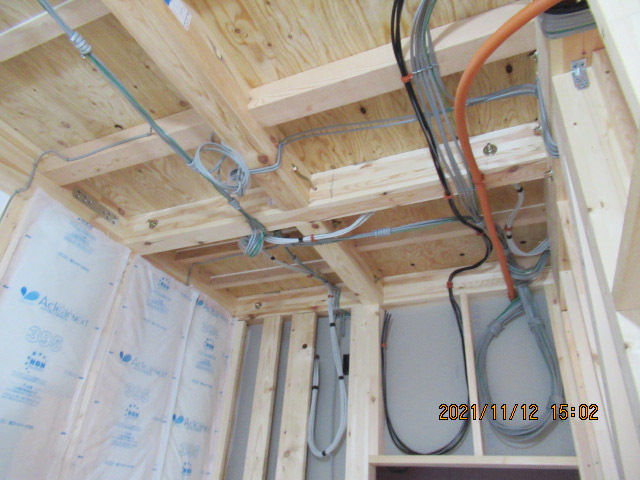

内部電気配線完了です。
外部タイベック張り、通気胴縁取り付け完了です。
9週目
1階構造躯体完了です
1階構造躯体完了です。
制振装置ミライエが設置されました。
8週目

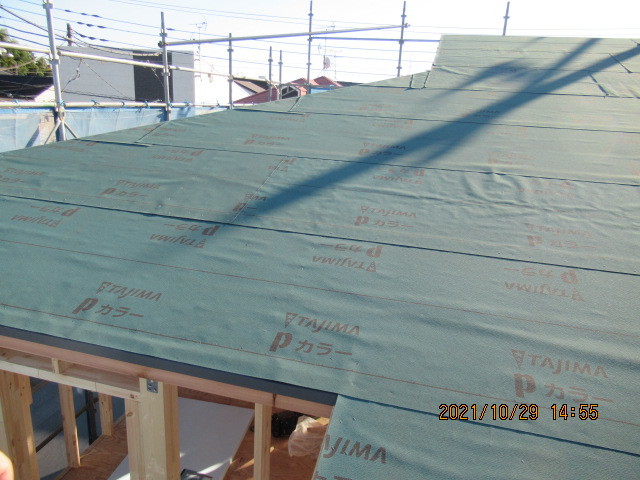

下地ルーフィングが張られました
下地ルーフィングが張られました。

1階建て方完了です。
上棟完了です。

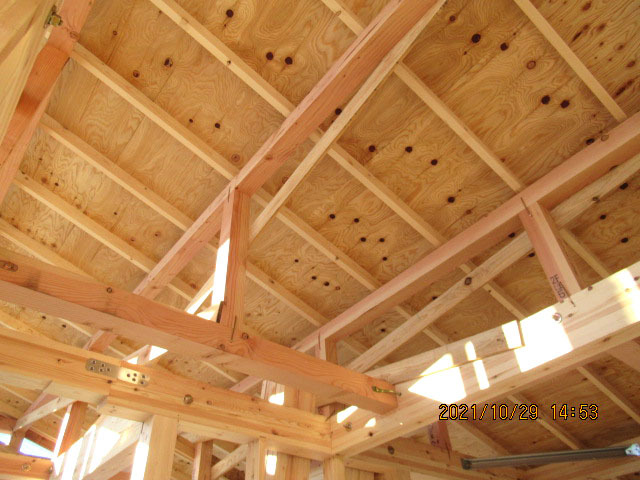

小屋組完了です。
2階構造躯体完了です。
7週目

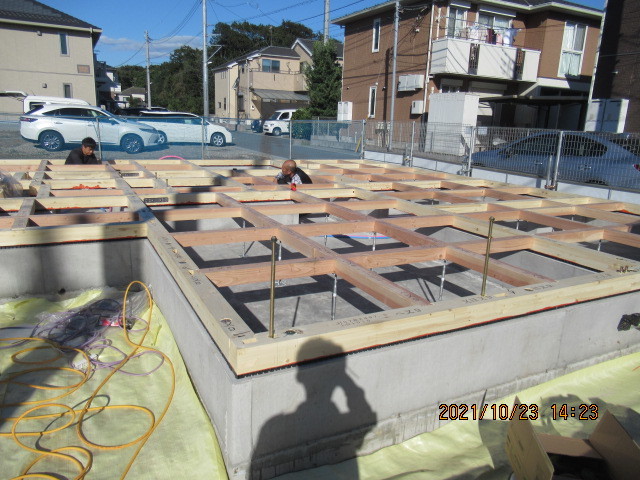

土台が敷かれました
土台が敷かれました。
6週目

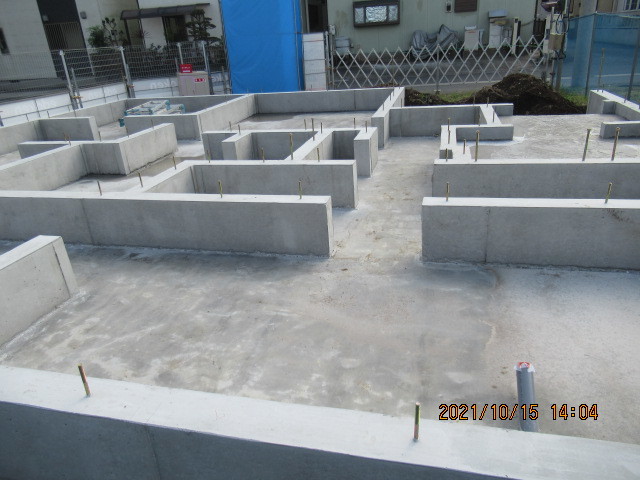

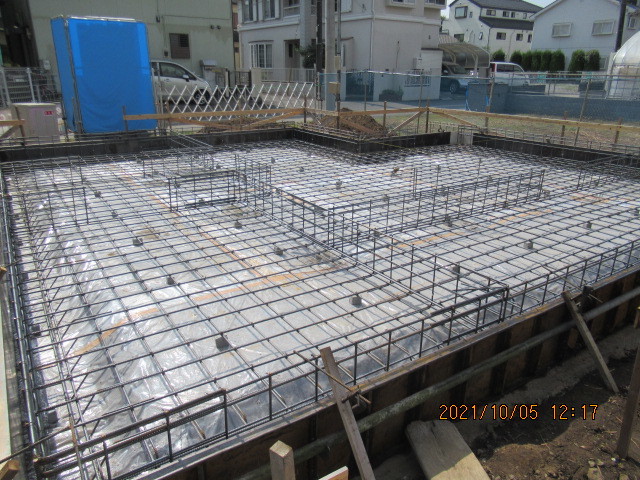

基礎完成です
基礎工事
基礎完成です。
5週目

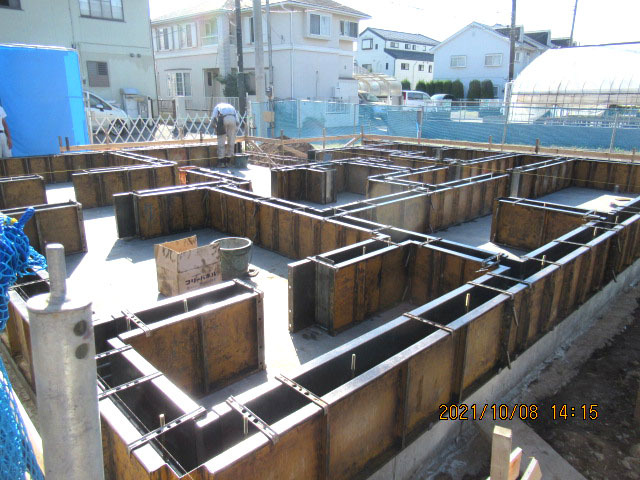

ベースコンクリートが打設され、型枠が組まれました
ベースコンクリートが打設され、型枠が組まれました。
基礎配筋完了です。
4週目
防湿シートが敷かれました

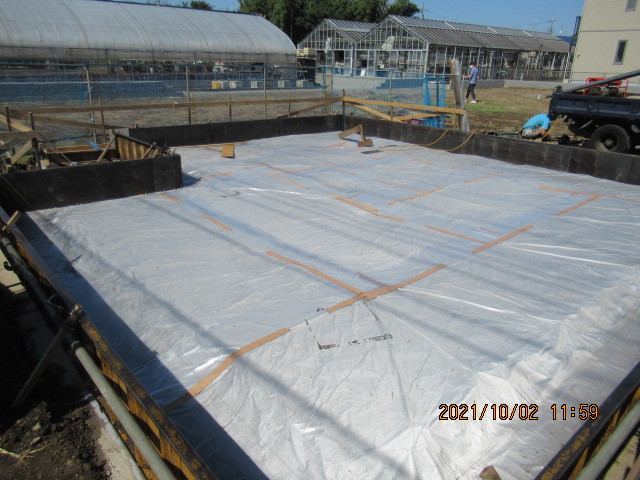

防湿シートが敷かれました。
割栗が敷かれました。
3週目

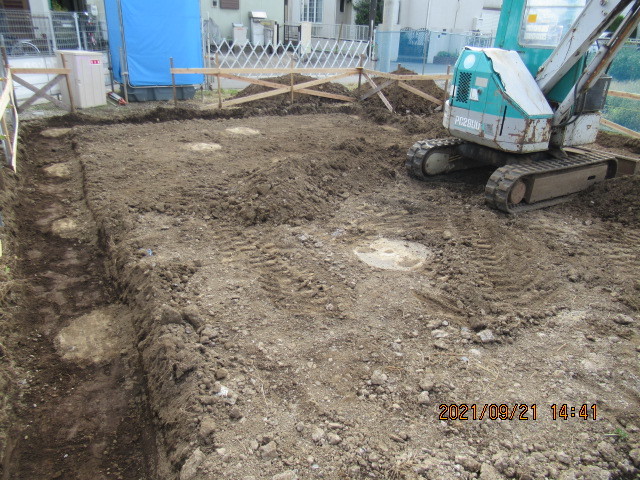

根切り完了です
根切り完了です。
2週目

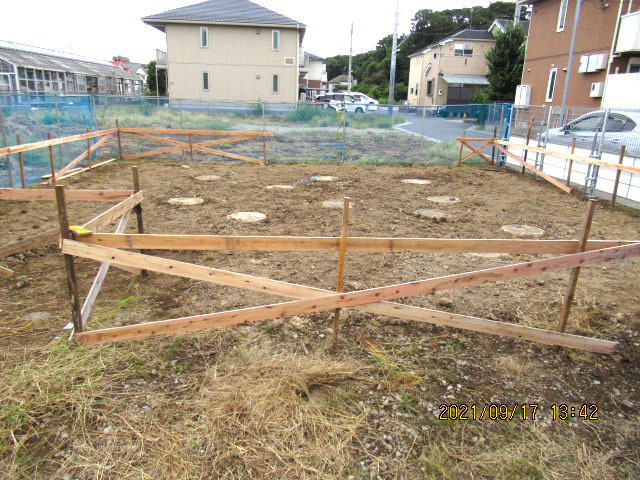

養生枠が組まれました
養生枠が組まれました。
やり方が出されました。
1週目

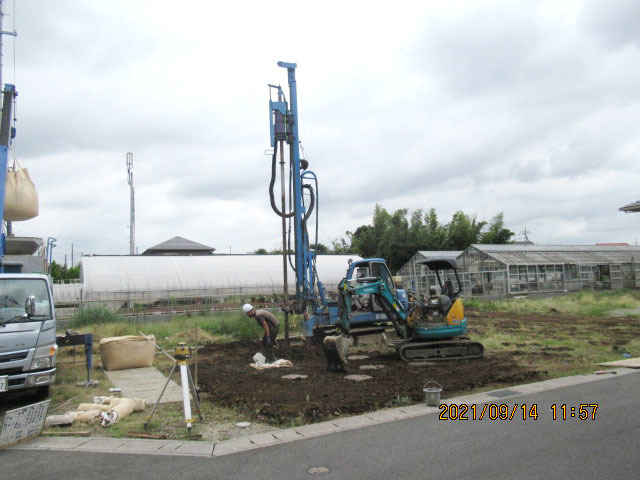

地盤改良工事中です

地盤改良工事
地盤改良工事中です。
