S6様邸

24週目

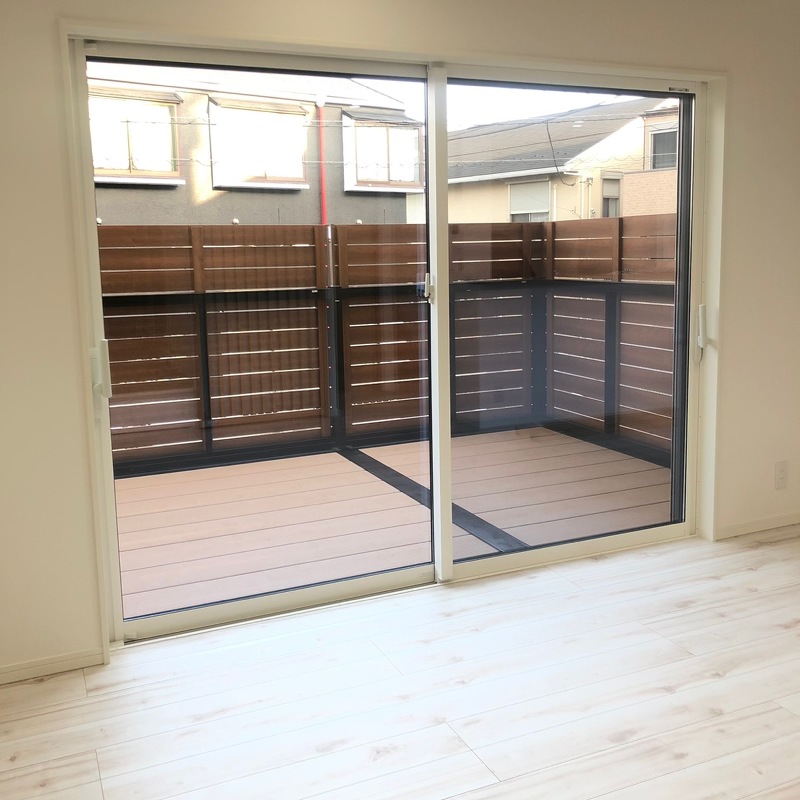

ウッドデッキが取り付けられました

設備工事

設備工事

ウッドデッキが取り付けられました

  • 内部クリーニング完了

    内部クリーニング完了

    畳が取り付けられました

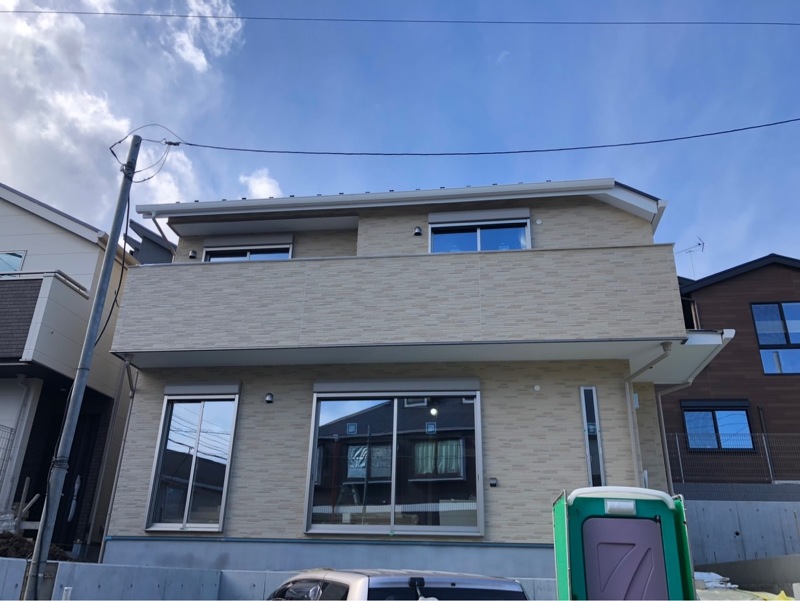

  • 完成外観

    完成外観

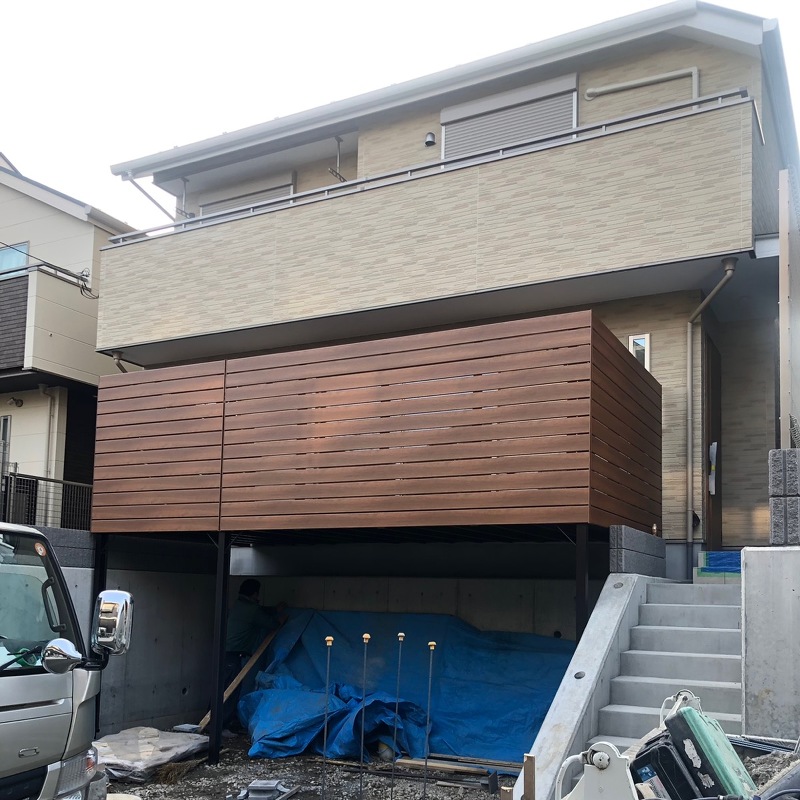

    外構以外の工事が完了しました

23週目

内部クリーニング完了です

内部クリーニング完了

内部クリーニング完了

エアコン設置も完了

  • 内部クリーニング完了

    内部クリーニング完了

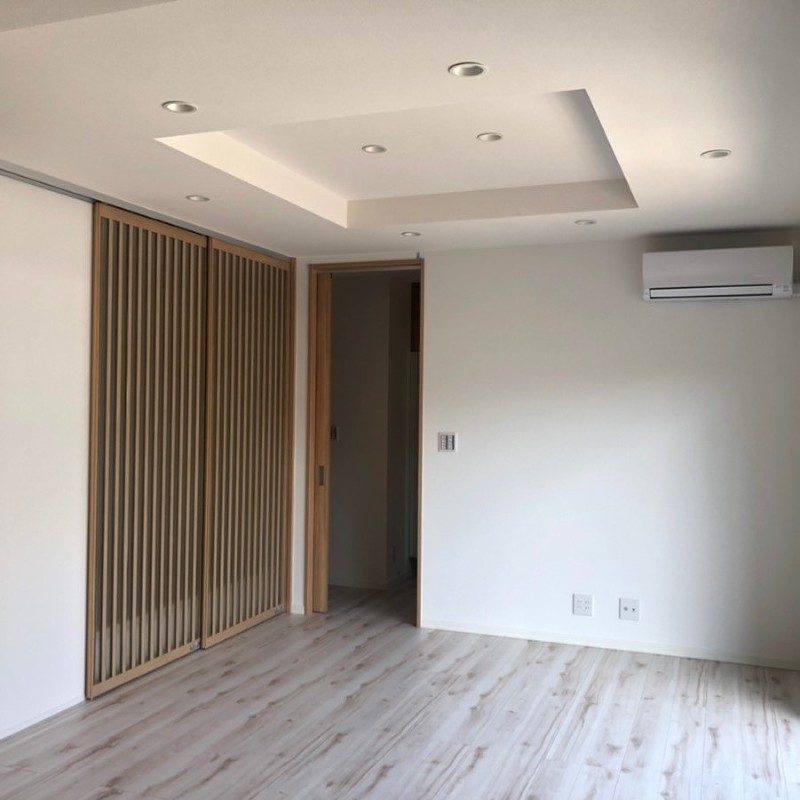

    スタディーコーナー壁にはアクセントクロスを貼りました

  • 内部クリーニング完了

    内部クリーニング完了

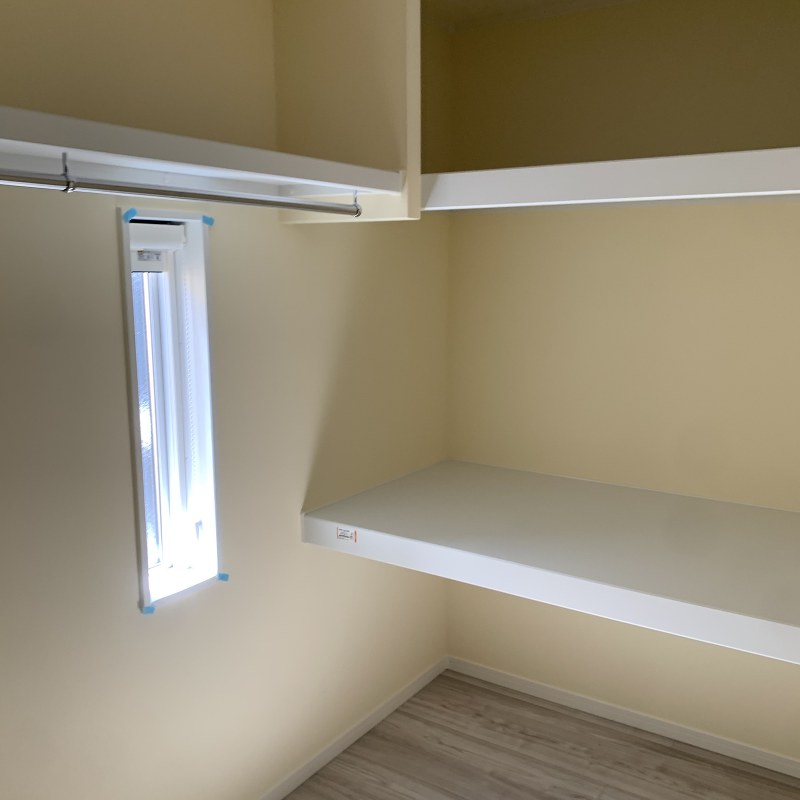

    WIC内部は薄い黄色の壁紙を選びました

  • 設備工事

    設備工事

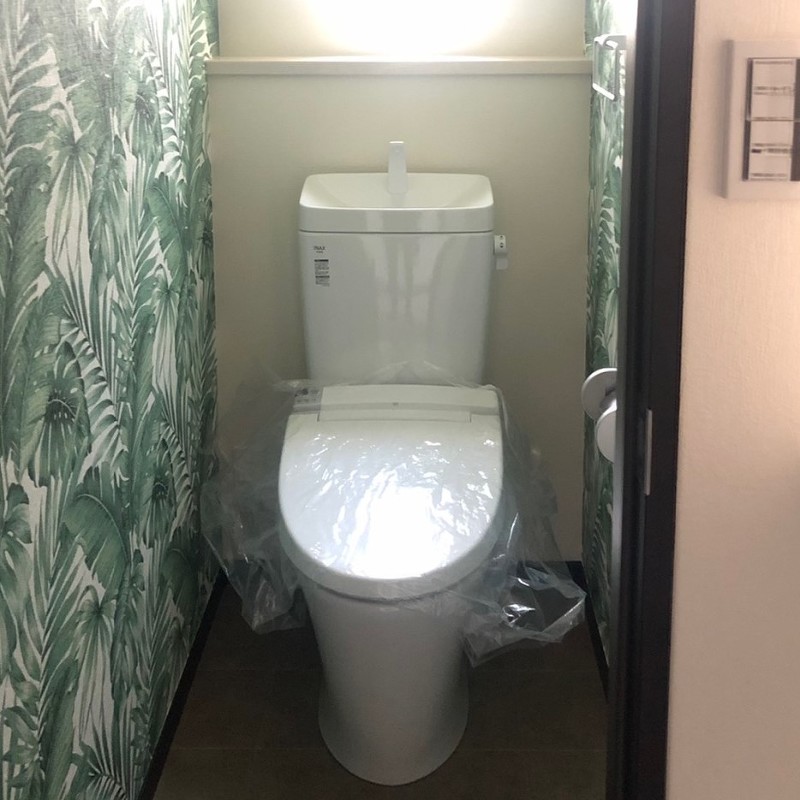

    トイレ設置完了。

  • 設備工事

    設備工事

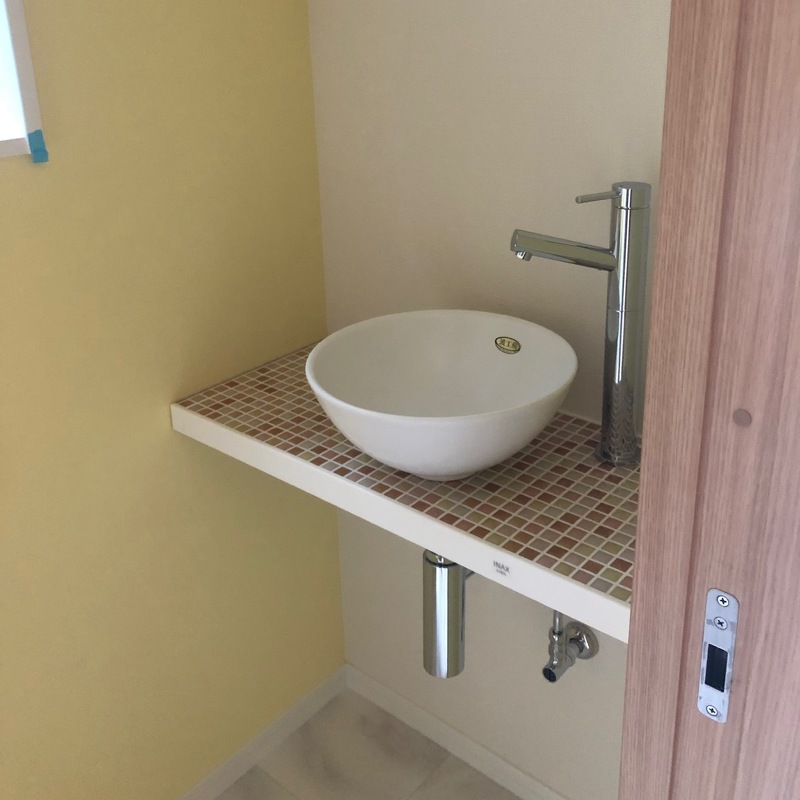

    1階トイレ手洗い設置完了

22週目

クロス貼り継続中です

内装工事

内装工事

1階タタミコーナー

  • 内装工事

    内装工事

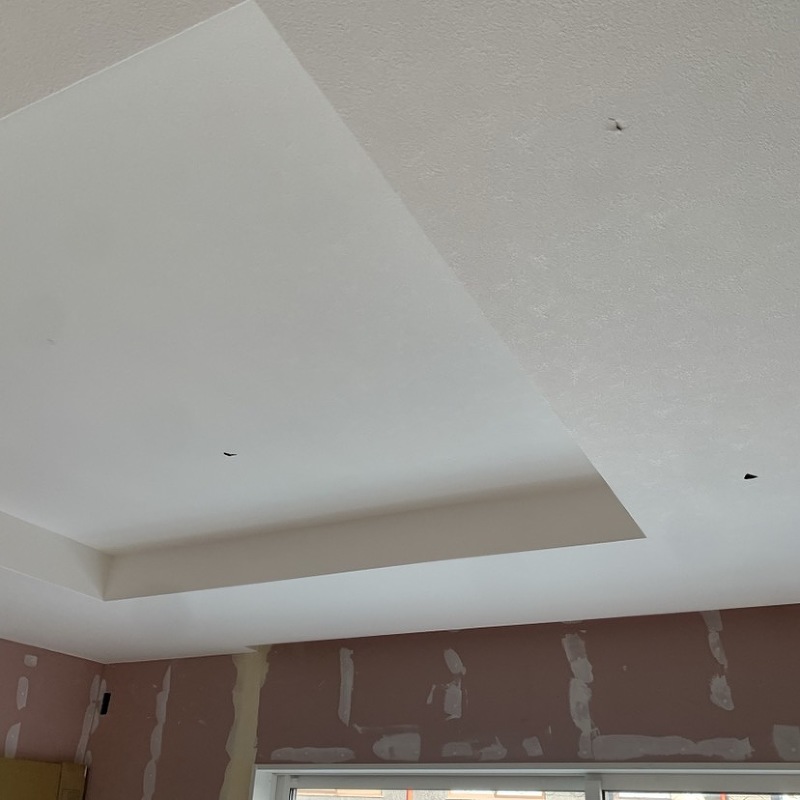

    リビング折り上げ天井部分にもクロスが貼られました

  • 内装工事

    内装工事

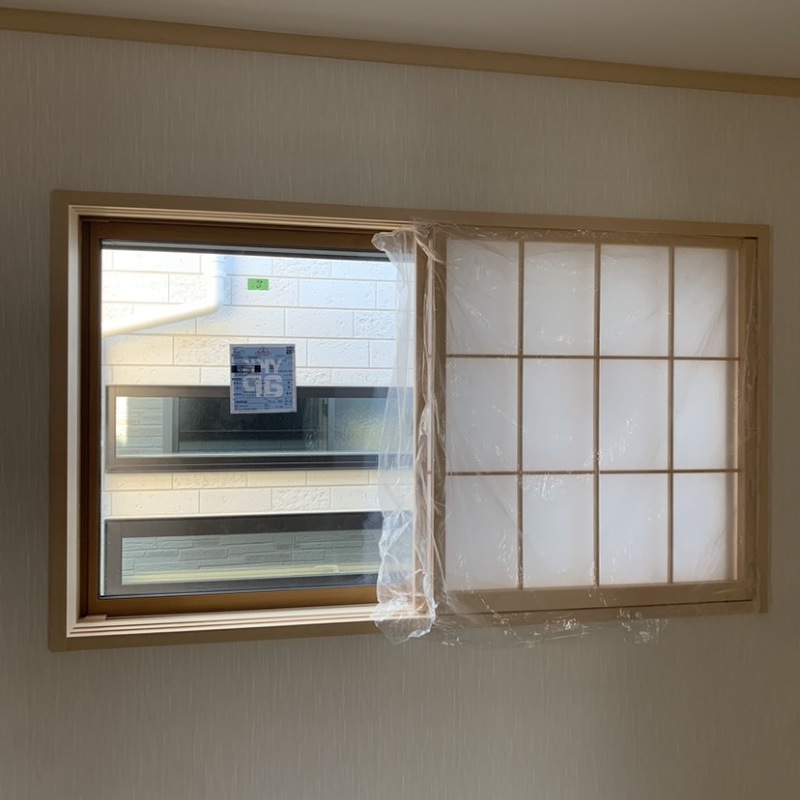

    2階和室に障子が入りました

  • 内装工事

    内装工事

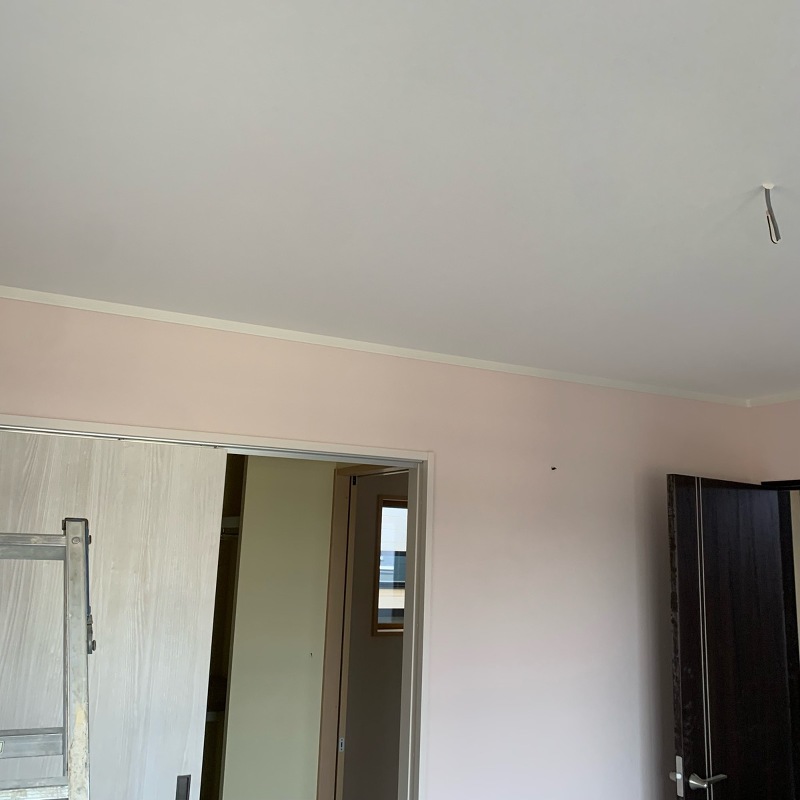

    2階居室はクロス貼り完了です

  • 外構工事

    外構工事

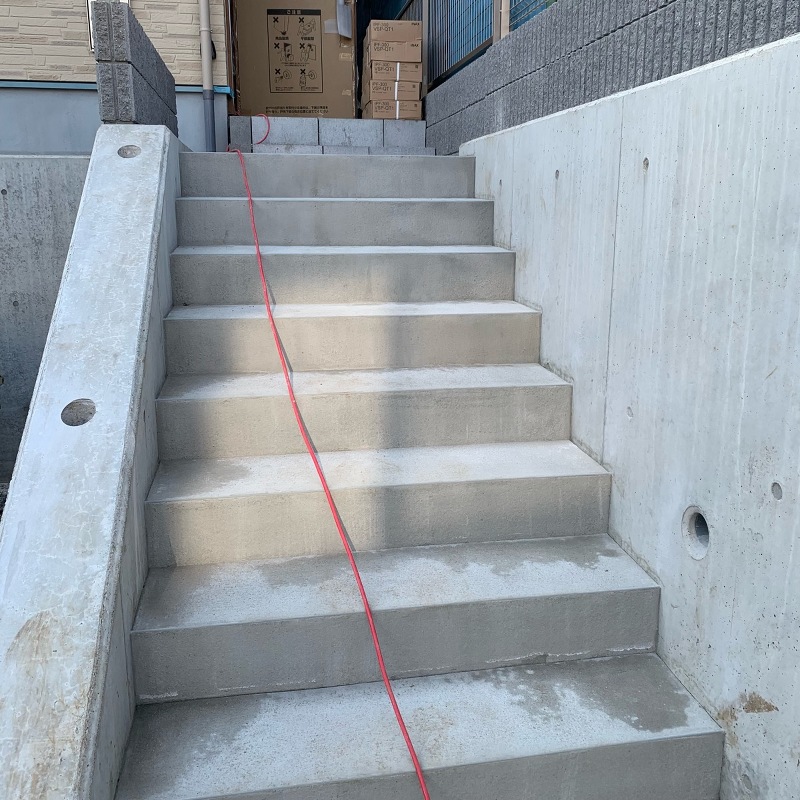

    外階段まもなく完成です

21週目

クロス貼りが始まります

内装工事

内装工事

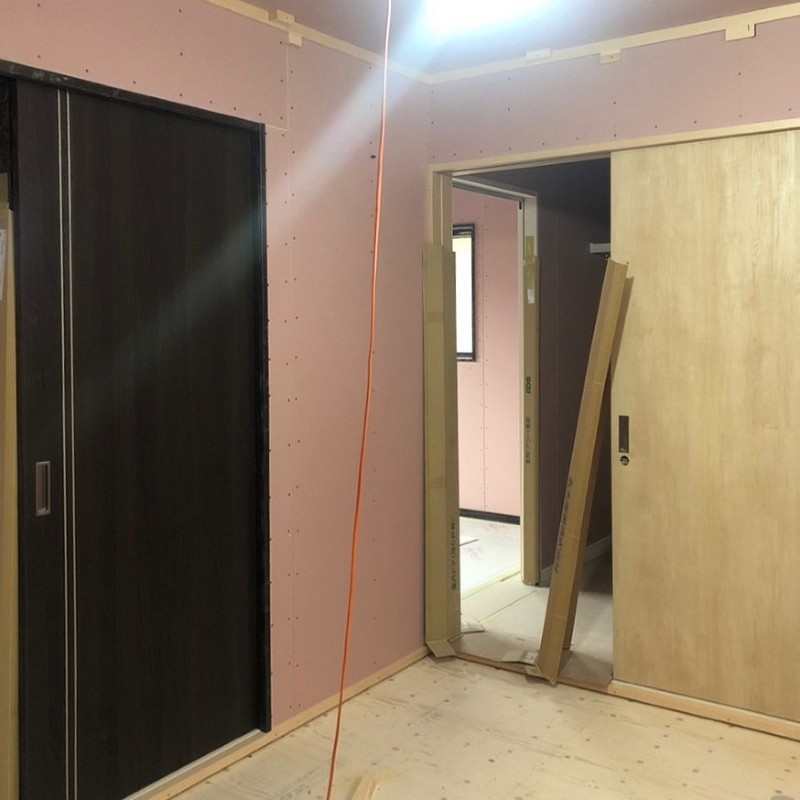

クロス下地パテ処理が始まりました

  • 内装工事

    内装工事

    2階洋室収納内部

  • 内装工事

    内装工事

    キッチン周りはクロス下地コーナー材で補強しています

20週目

木工事完了しました

木工事

木工事

1階木工事完了です

  • 設備工事

    設備工事

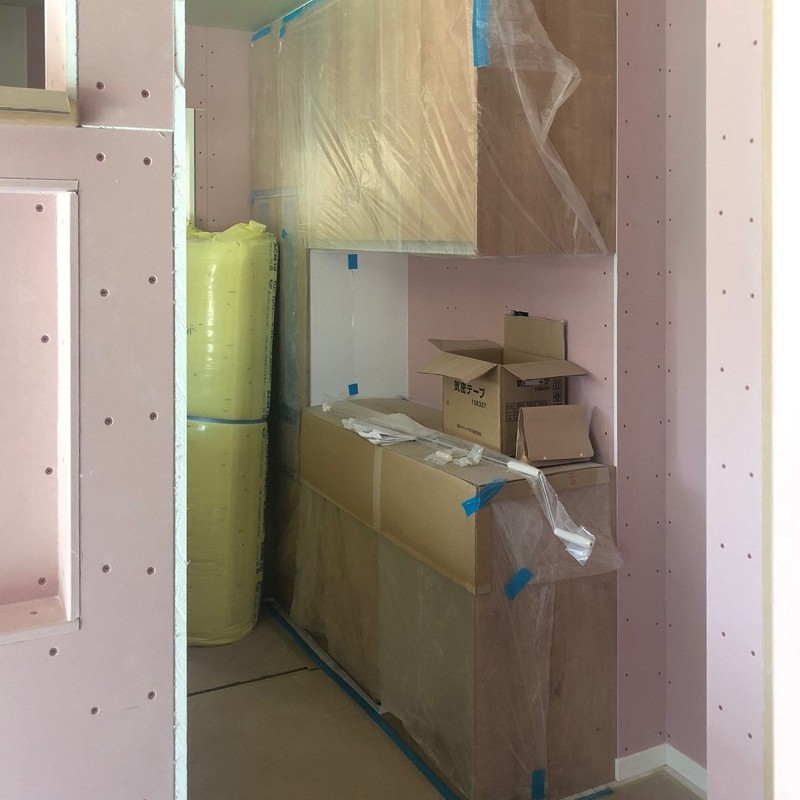

    キッチン設置されました

  • 設備工事

    設備工事

    カップボード設置されました

  • 木工事

    木工事

    1階小上がり和室。この後引出しが設置されます

  • 木工事

    木工事

    階段手摺が取付けられました

19週目

天井ボード張り完了しました

木工事

木工事

1階リビング

  • 木工事

    木工事

    1階リビング脇の和室に扉が設置されました

  • 木工事

    木工事

    和室コーナー

  • 木工事

    木工事

    2階建具取り付け完了しました

  • 木工事

    木工事

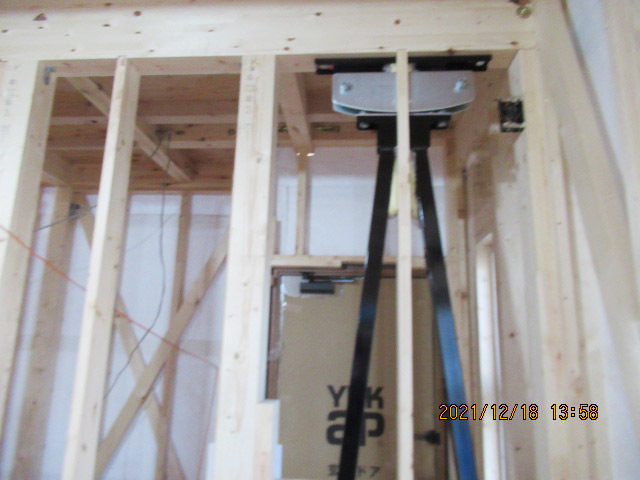

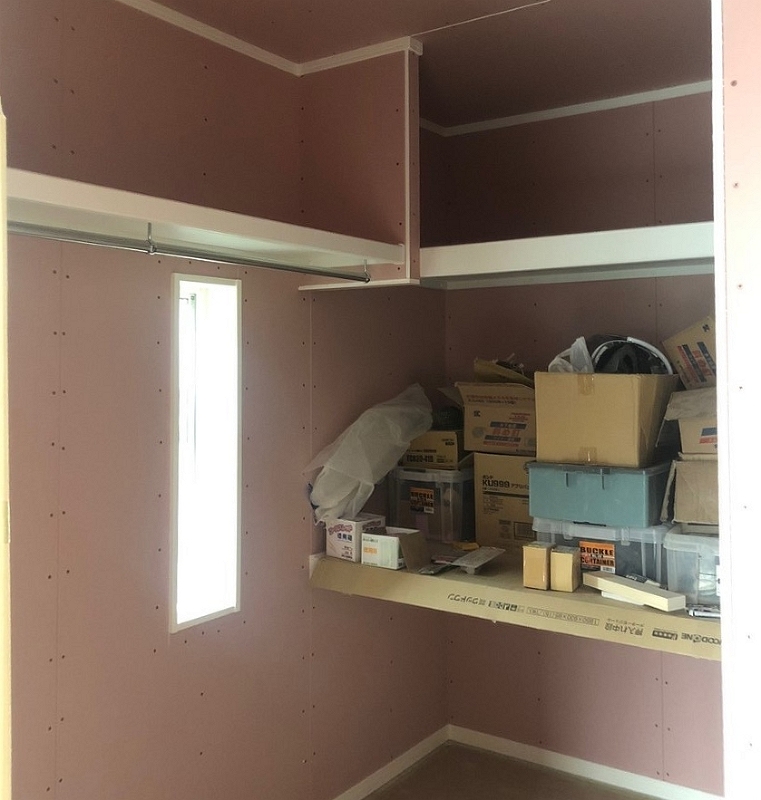

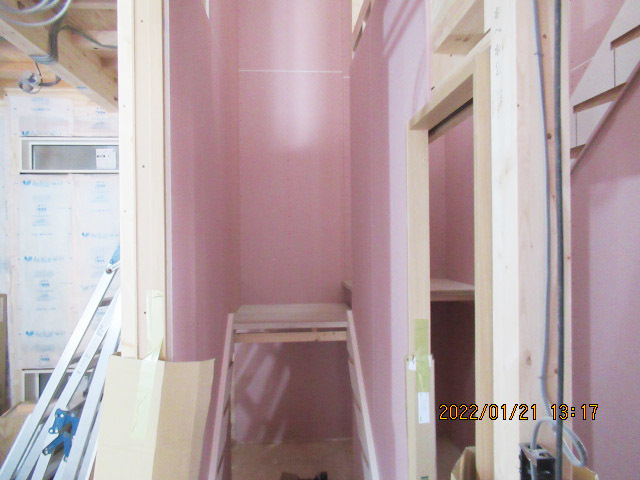

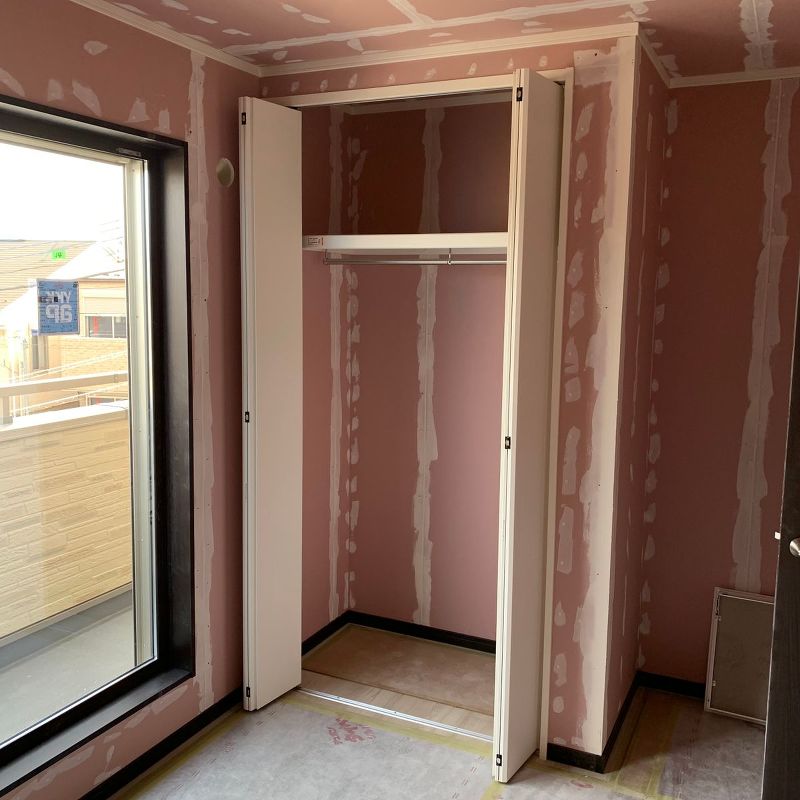

    主寝室ウォークインクローゼットに棚が取り付けられました

18週目

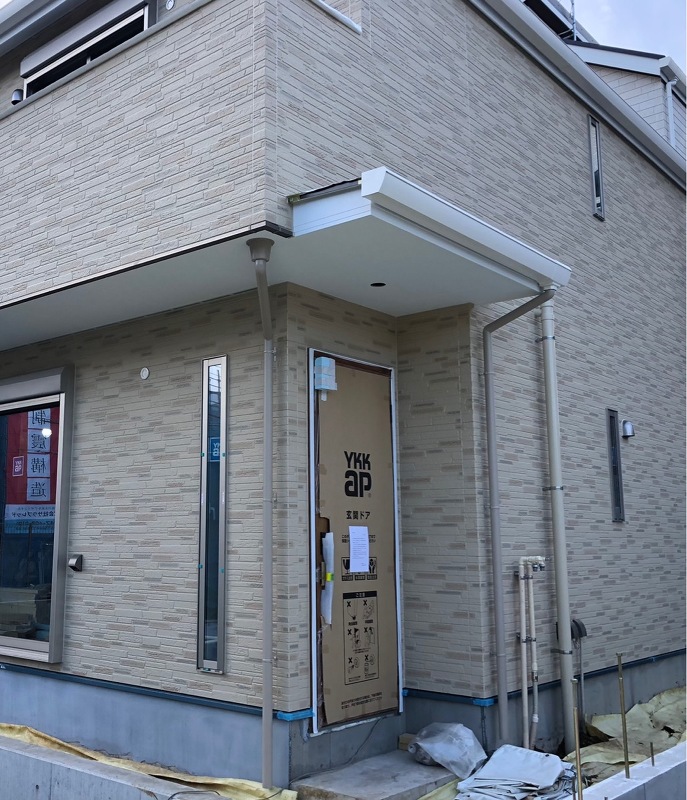

玄関工事が進んでいます

木工事

木工事

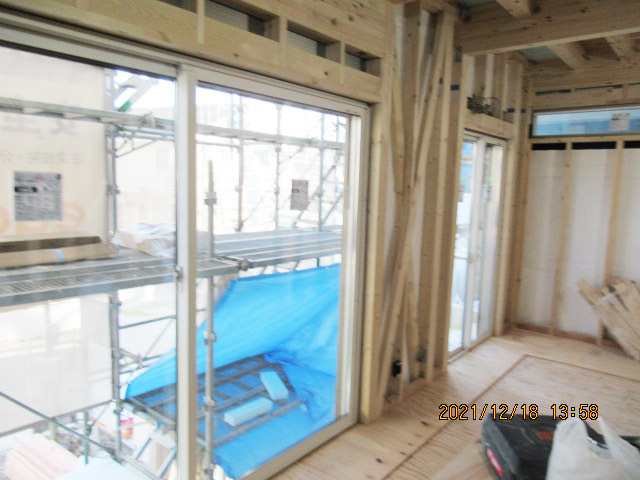

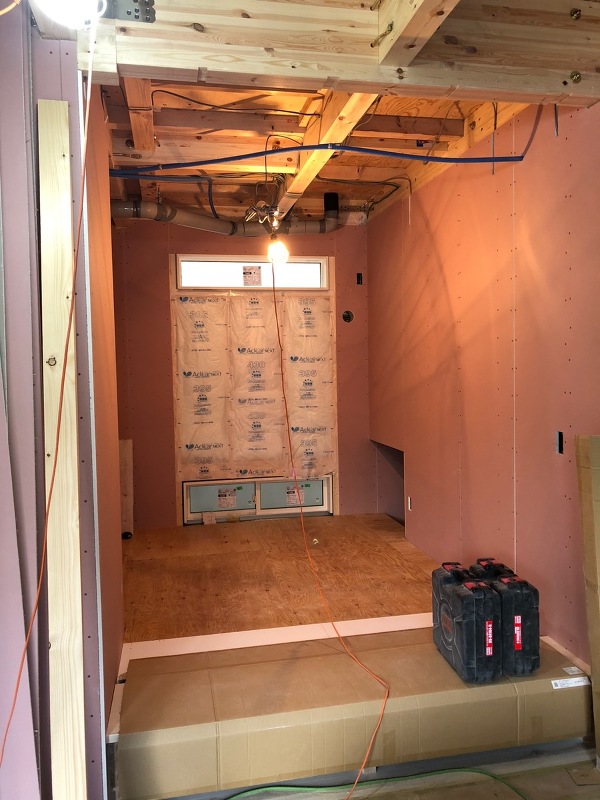

玄関工事が進んでいます

  • 木工事

    木工事

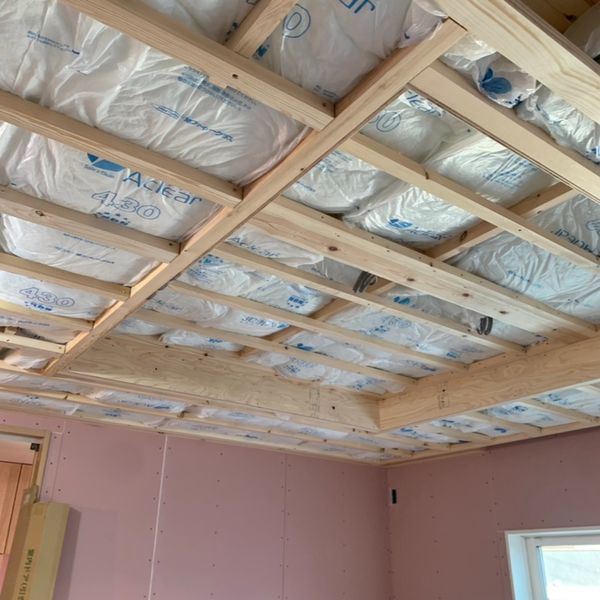

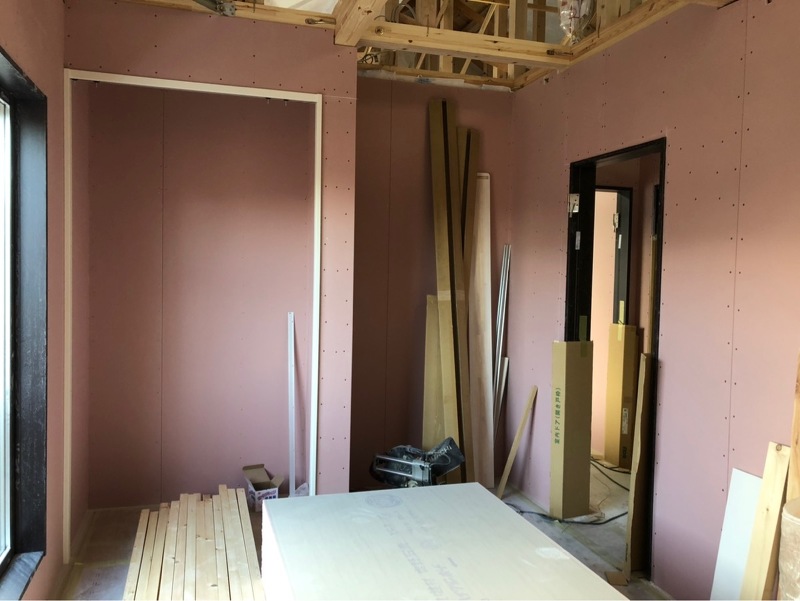

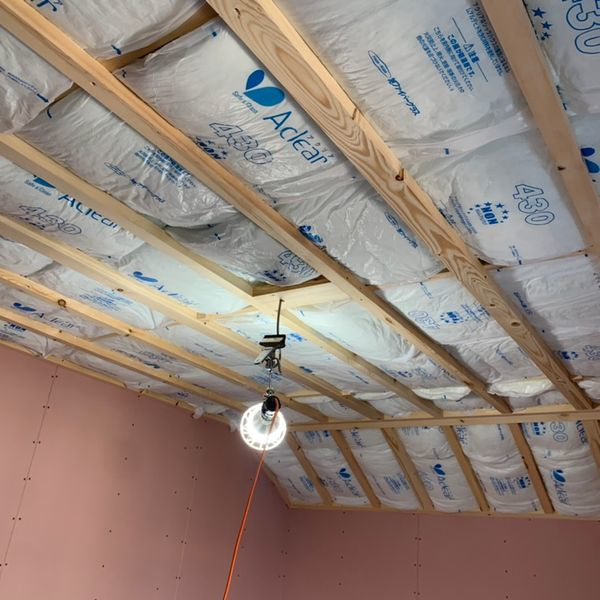

    1階断熱材の充填が進んでいます

  • 木工事

    木工事

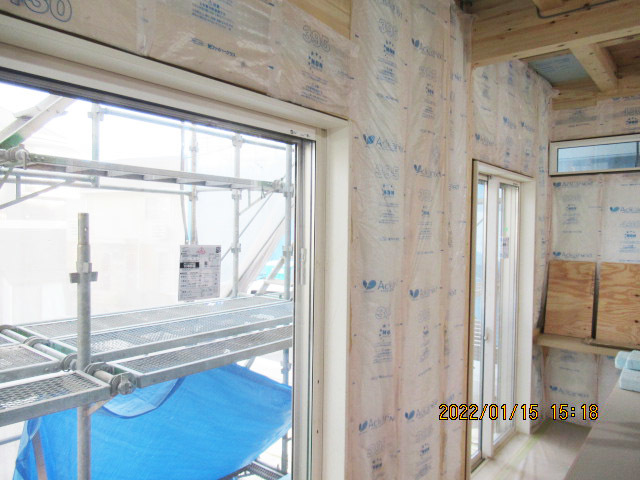

    2階の断熱材充填も進んでいます

17週目

外部足場が解体されました

仮設工事

仮設工事

外部足場が解体されました

  • 塗装・板金工事

    塗装・板金工事

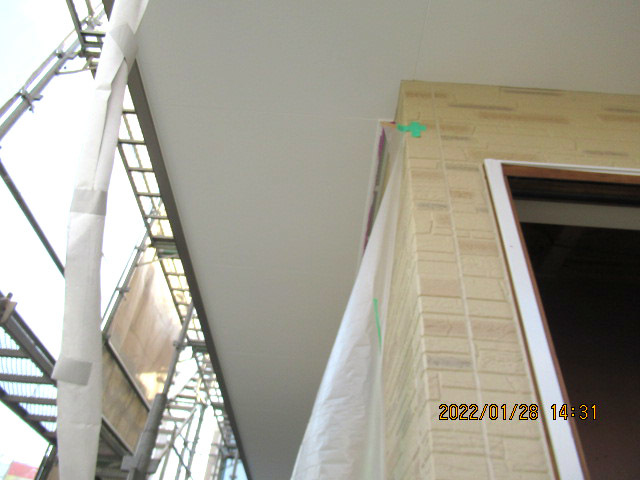

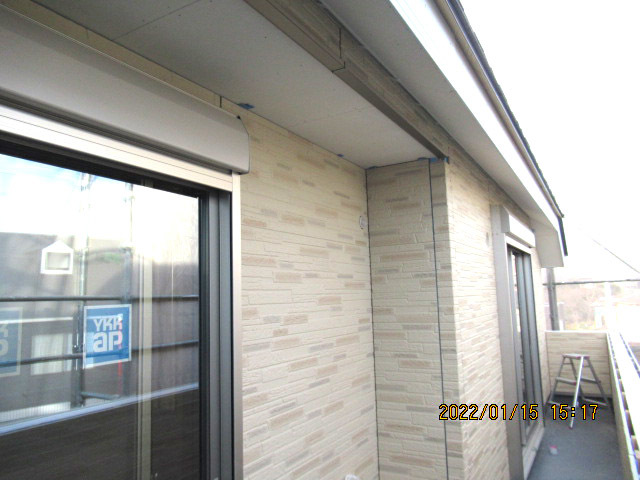

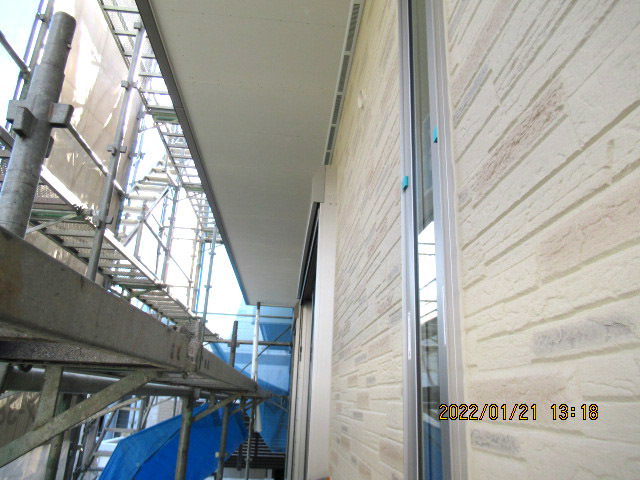

    外部塗装、雨樋取り付け完了です。

  • 木工事

    木工事

    2階建具枠取付が進んでいます

  • 木工事

    木工事

    1階リビング隣の小上がり和室

16週目

階段取り付け完了です

木工事

木工事

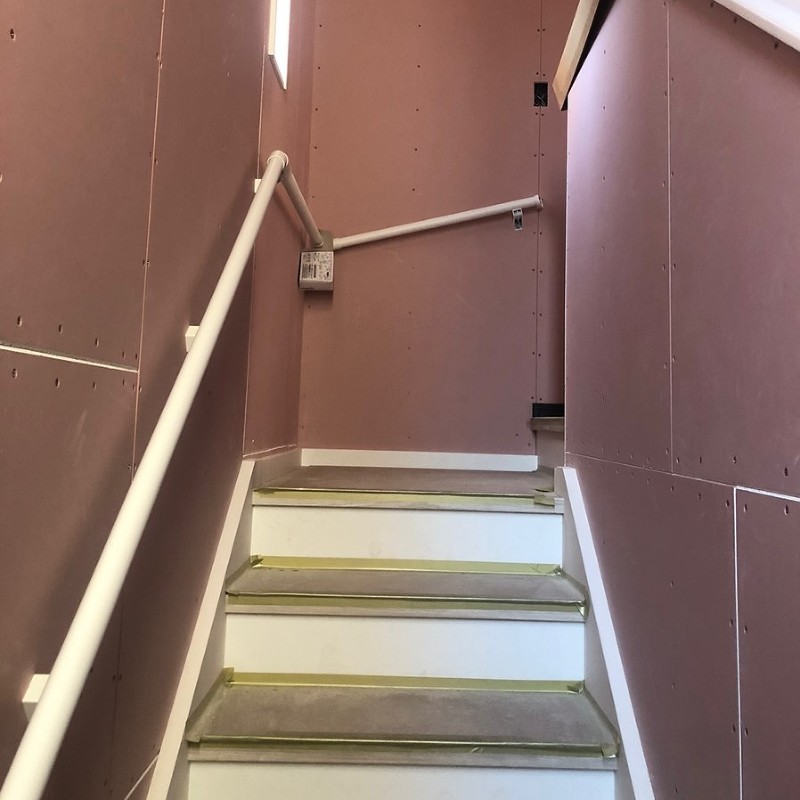

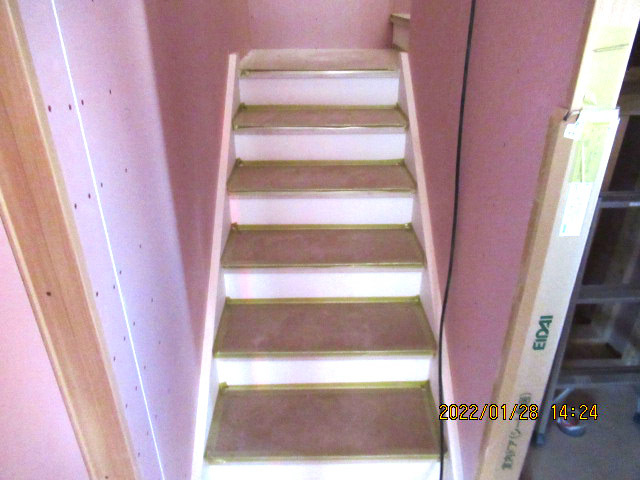

階段取り付け完了です。

  • 塗装工事

    塗装工事

    外部塗装中です。

15週目

コーキング完了です

外壁工事

外壁工事

コーキング完了です。

  • 木工事

    木工事

    階段取り付けちゅです。

  • 木工事

    木工事

    建具枠取り付け中です。

14週目

サイディング張り完了です

外壁工事

外壁工事

サイディング張り完了です。

  • 木工事

    木工事

    壁断熱材充填、窓枠取り付けが進んでいます。

13週目

サイディング張りが始まっています

外壁工事

外壁工事

サイディング張りが始まっています。

  • 電気工事

    電気工事

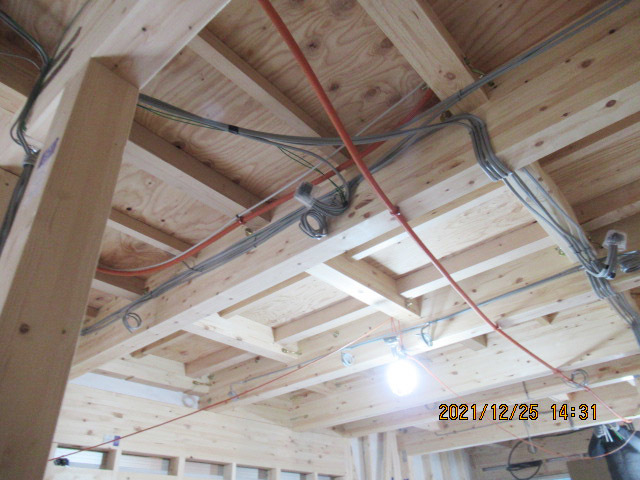

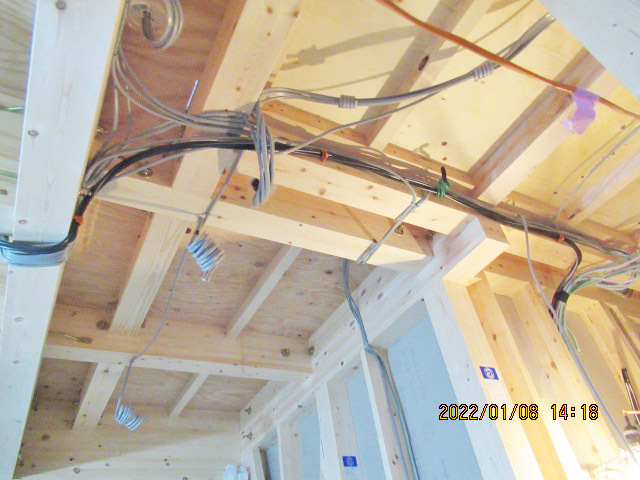

    内部電気配線完了です。

  • 木工事

    木工事

    小屋裏にタイベックを張っています。

12週目

内部電気配線中です

電気工事

電気工事

内部電気配線中です。

  • 設備工事

    設備工事

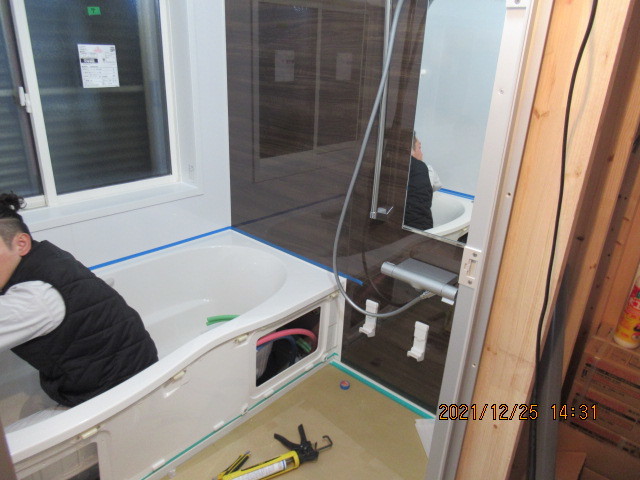

    ユニットバス設置中です。

  • 木工事

    木工事

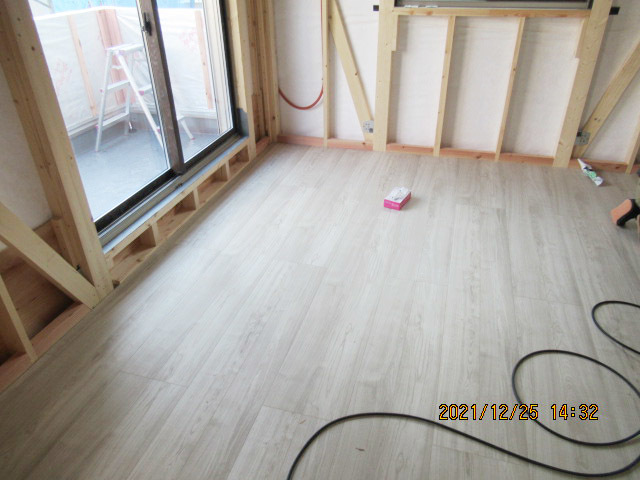

    床フローリング張りが進んでいます。

  • 外壁工事

    外壁工事

    通気胴縁が取り付けられました。

11週目

外部タイベックが張られました

外壁工事

外壁工事

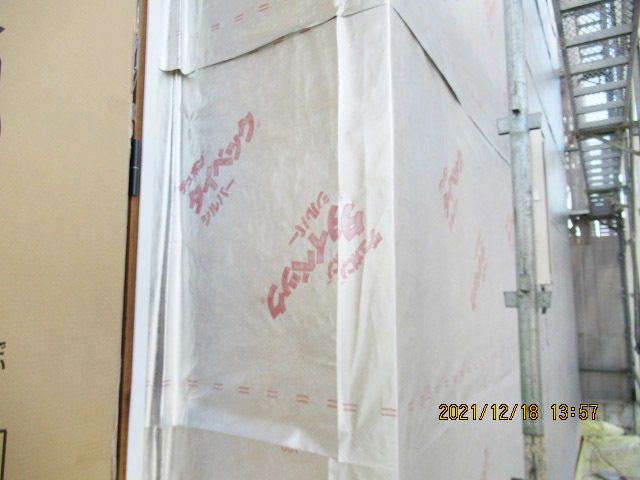

外部タイベックが張られました。

  • 木工事

    木工事

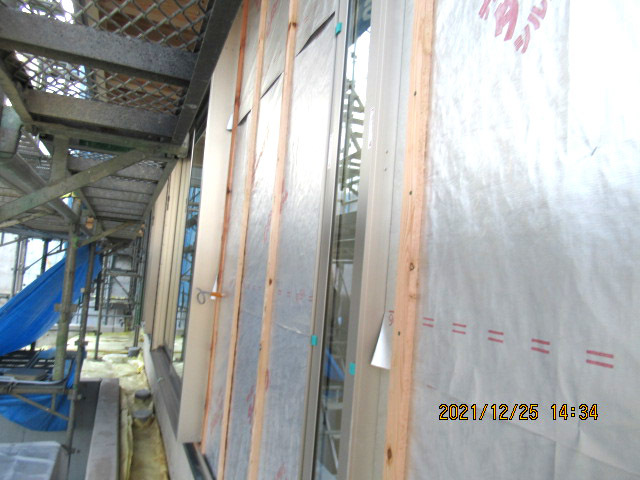

    サッシが取り付けられました。

  • 雑工事

    雑工事

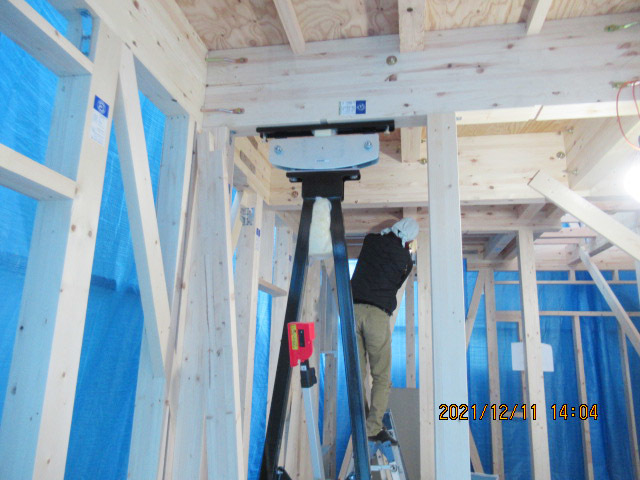

    制振装置ミライエが設置されました。

10週目

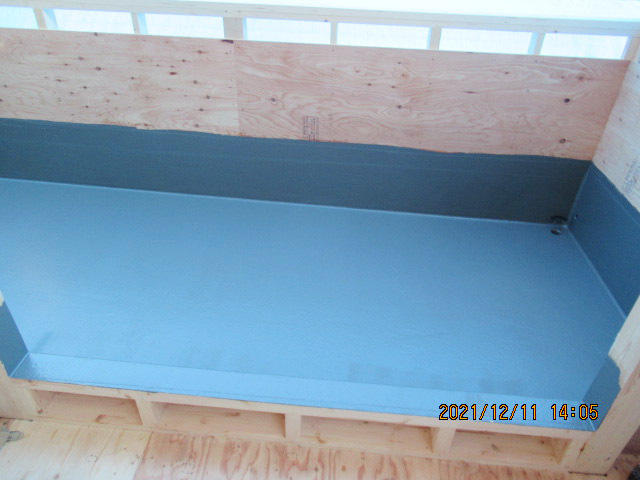

バルコニー防水完了です

防水工事

防水工事

バルコニー防水完了です。

  • 木工事

    木工事

    1階構造躯体完了です。

  • 雑工事

    雑工事

    制振装置ミライエが設置されました。

  • 木工事

    木工事

    2階構造躯体完了です。

9週目

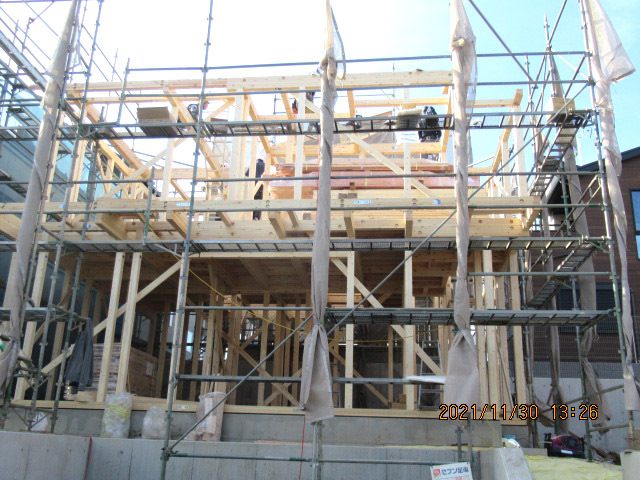

上棟です

木工事

木工事

上棟です。

  • 木工事

    木工事

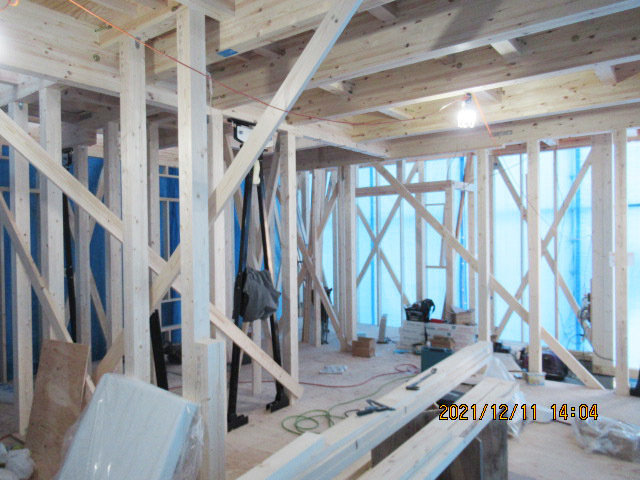

    1階建て方完了です。

  • 木工事

    木工事

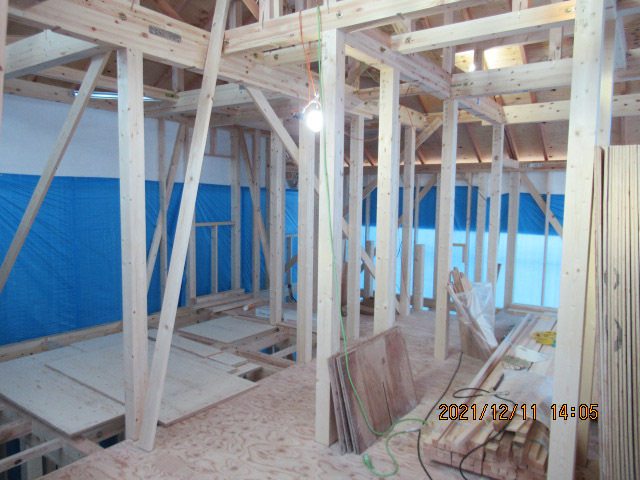

    2階建て方完了です。

  • 木工事

    木工事

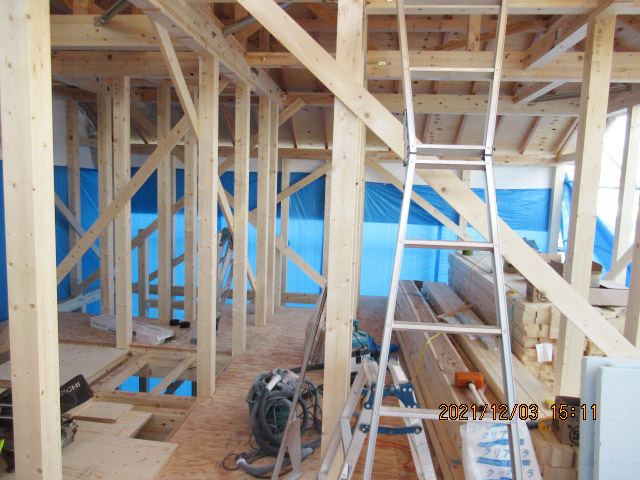

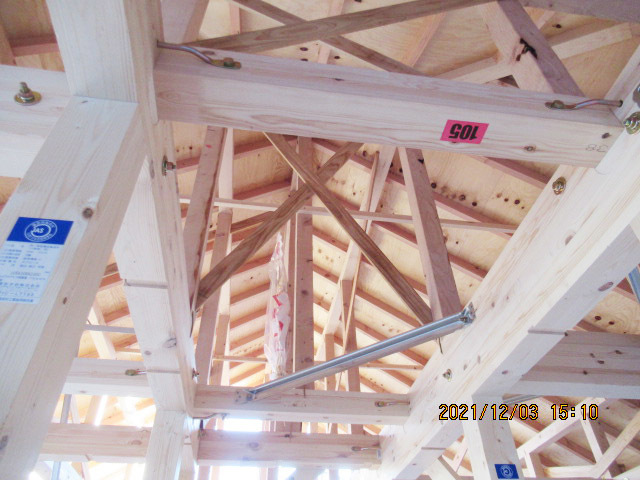

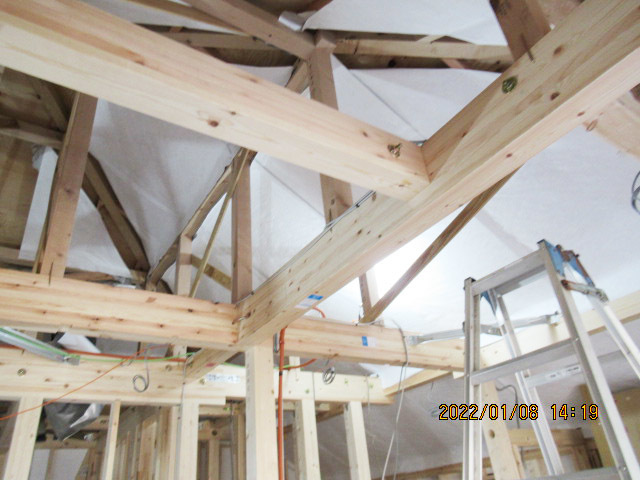

    小屋組み完了です。

8週目

土台が組まれました

木工事

木工事

土台が組まれました。

7週目

基礎完成です

基礎工事

基礎工事

基礎完成です。

6週目

ベースコンクリートが打設され、型枠が組まれました

基礎工事

基礎工事

ベースコンクリートが打設され、型枠が組まれました。

5週目

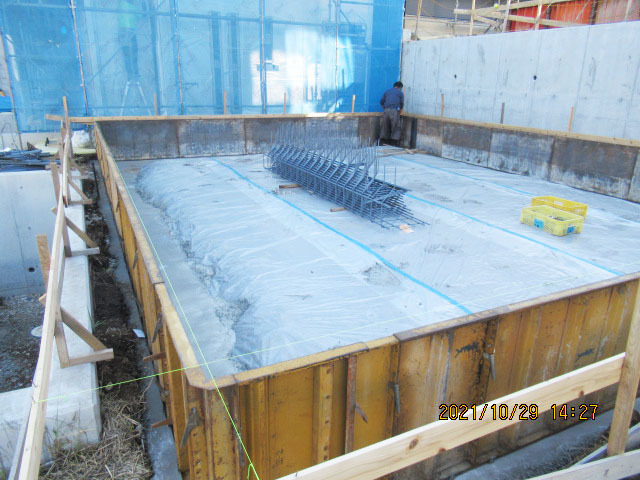

基礎配筋完了です

基礎工事

基礎工事

基礎配筋完了です。

4週目

防湿シートが敷かれ、配筋が始まっています

基礎工事

基礎工事

防湿シートが敷かれ、配筋が始まっています。

3週目

根切り、割栗敷き完了です

基礎工事

基礎工事

根切り、割栗敷き完了です。

2週目

やり方が出されました

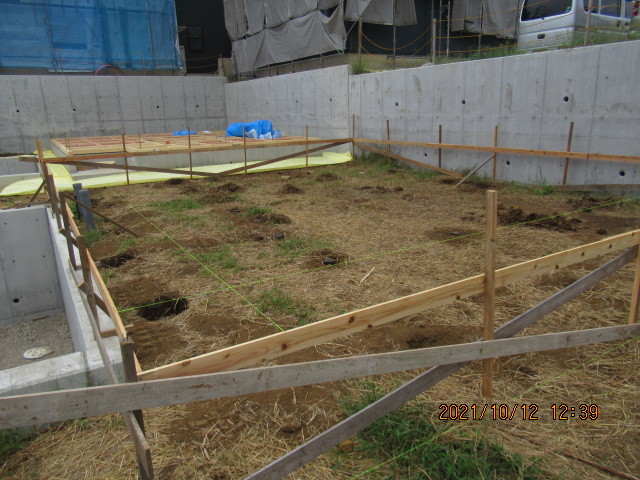

基礎工事

基礎工事

やり方が出されました。

1週目

地盤改良工事が完了しました

地盤改良工事

地盤改良工事

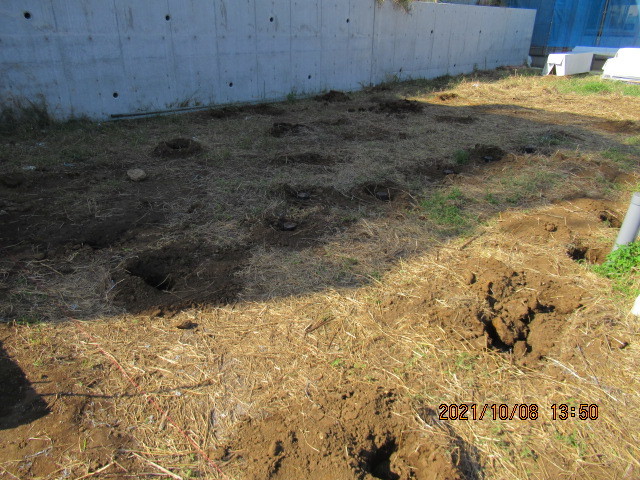

地盤改良工事が完了しました。
