19週目

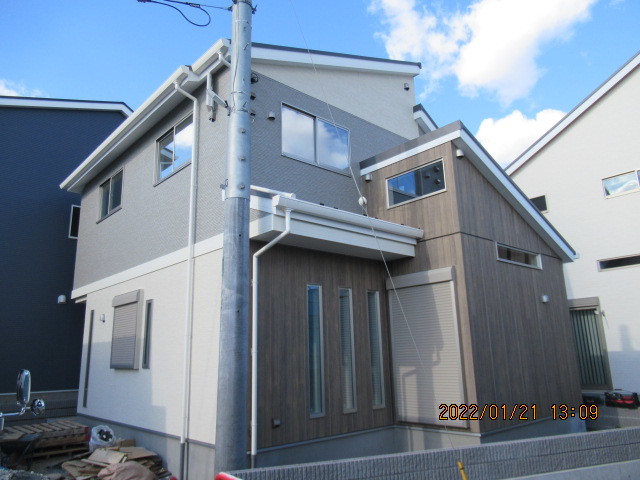

建物完成

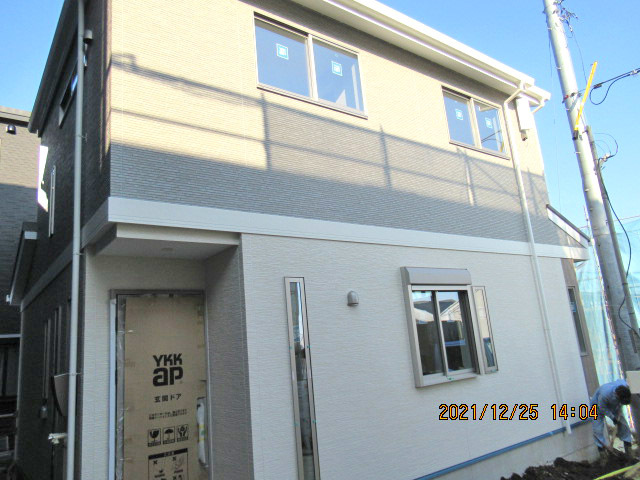

完成外観

内部クリーニング完了

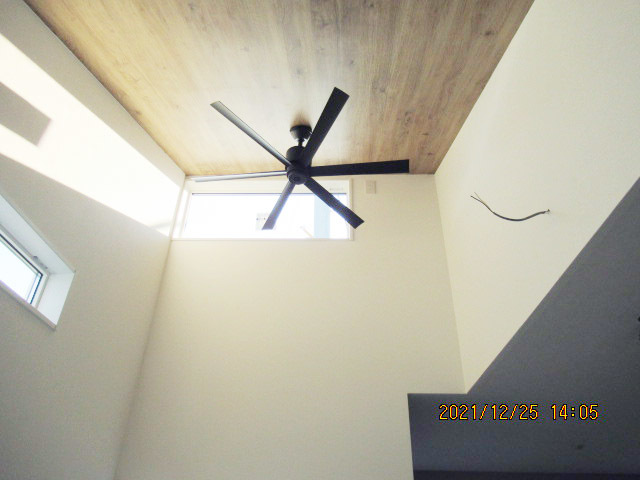

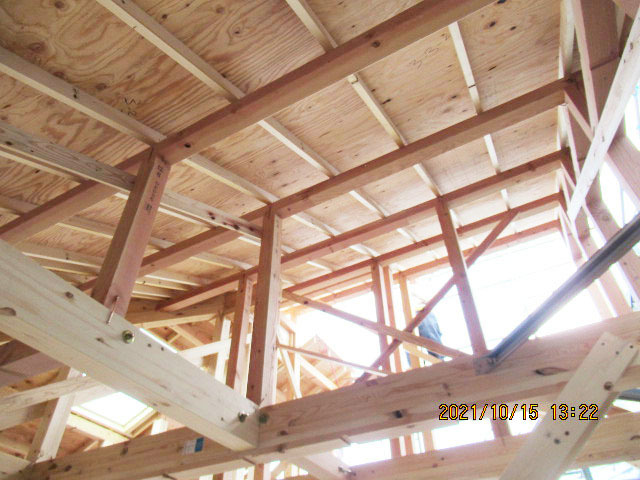

ダイニング吹き抜け
リビングからキッチン

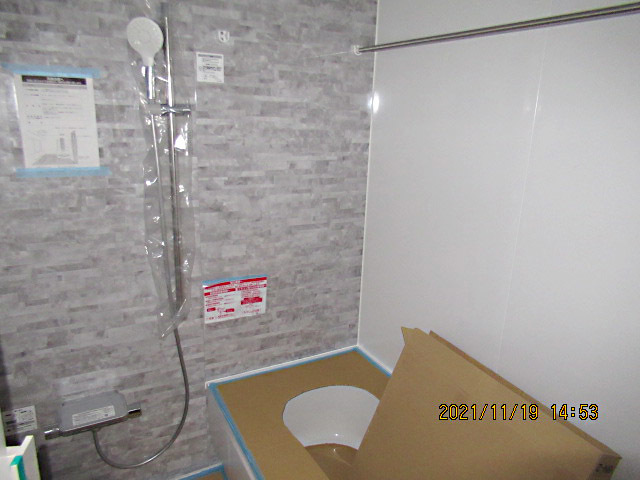

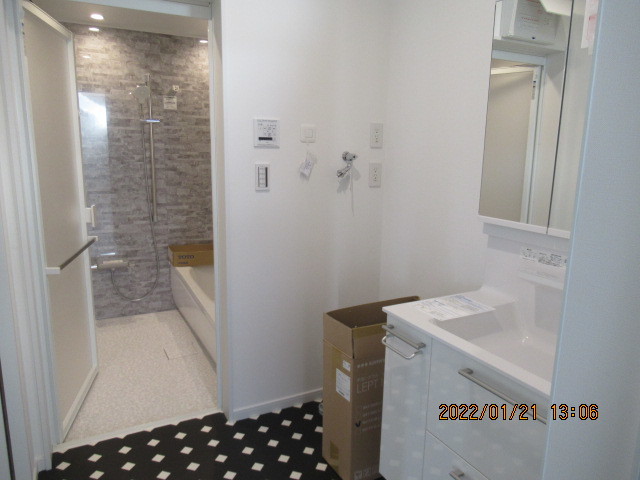

洗面所、浴室

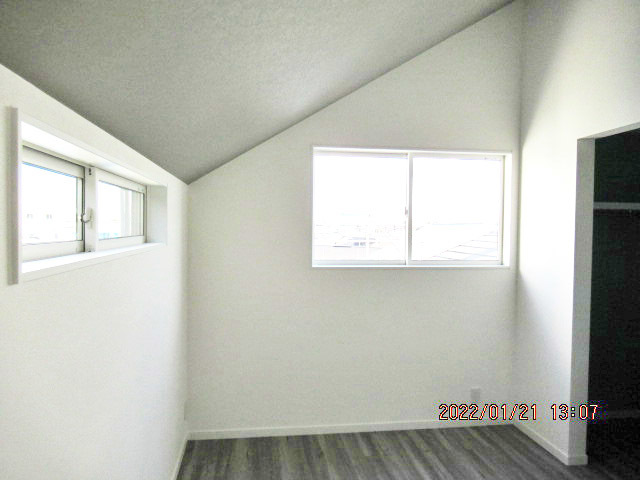

2階洋室
18週目

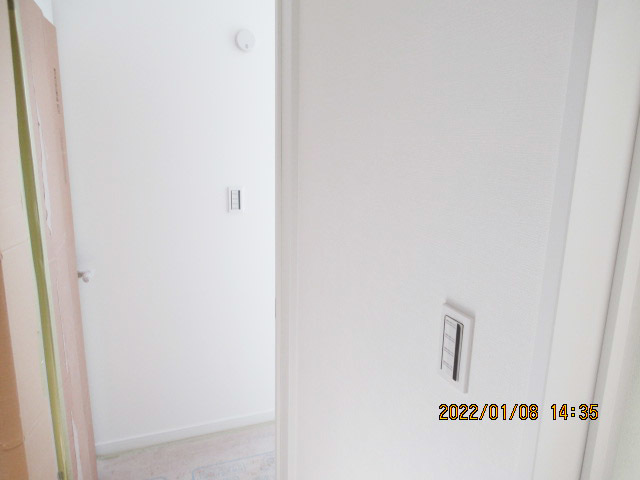

コンセント、スイッチが取り付けられました
電気工事
コンセント、スイッチが取り付けられました。
17週目
外部足場が解体されました
仮設工事
外部足場が解体されました。

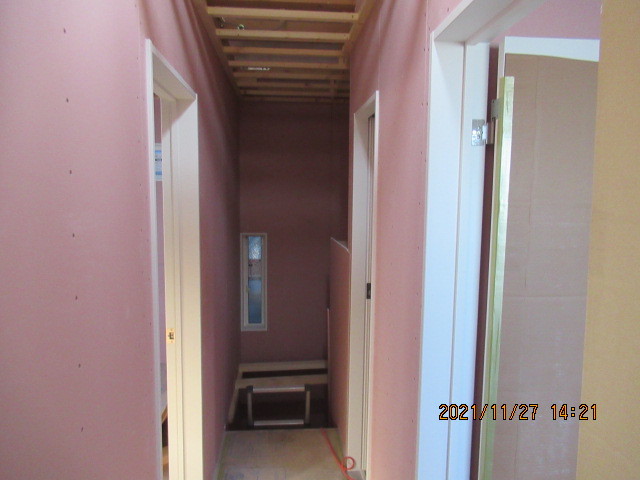

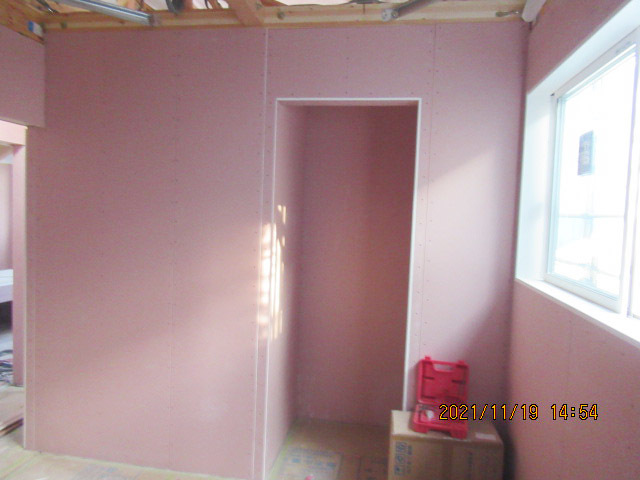

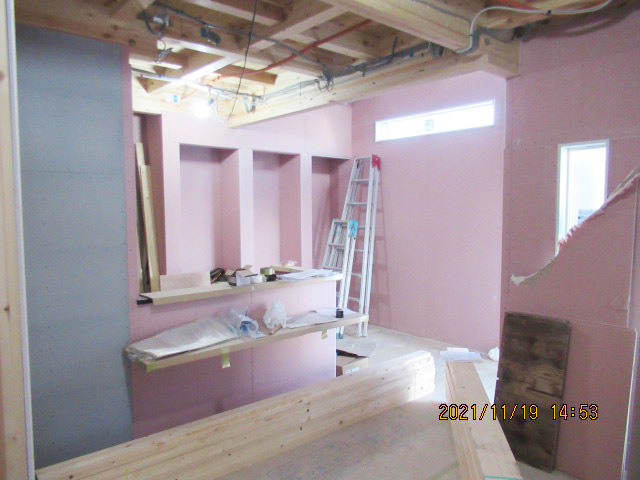

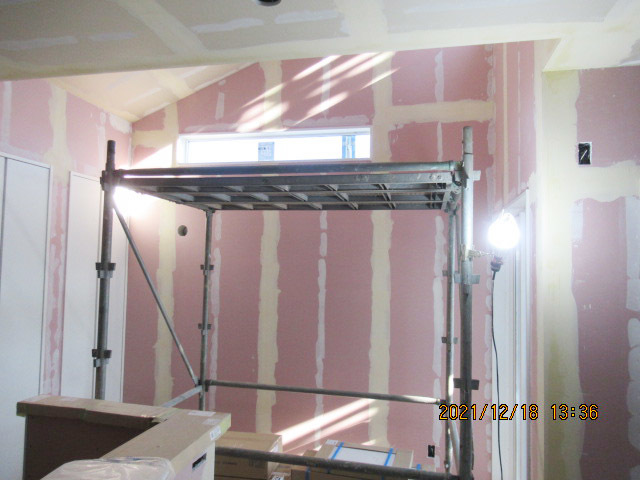

内装工事

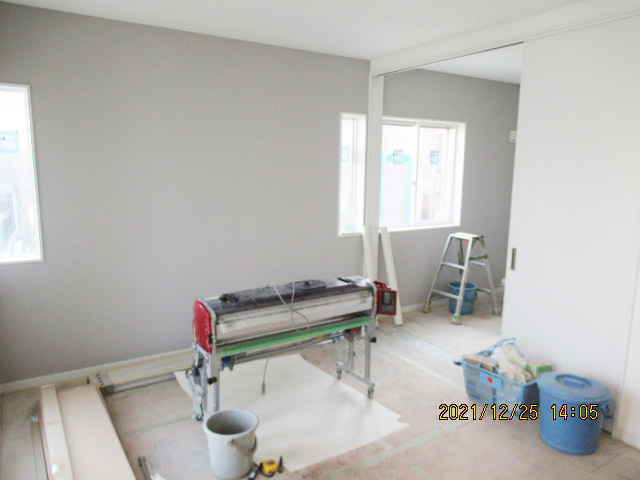

クロス貼り完了です。
設備工事
キッチンが取り付けられました。
照明器具取り付け中です。
16週目

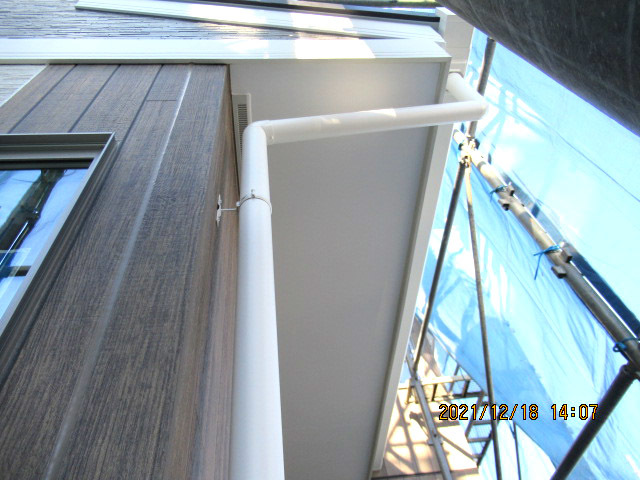

外部塗装、雨樋取り付け完了です
塗装・板金工事
外部塗装、雨樋取り付け完了です。
クロス下地パテ処理完了です。
15週目
2階木工事完了です
木工事
2階木工事完了です。
1階木工事完了です。
14週目

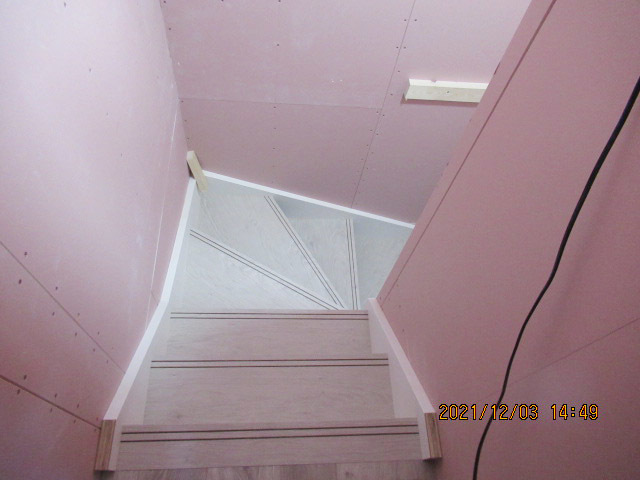

階段取り付け中です
階段取り付け中です。

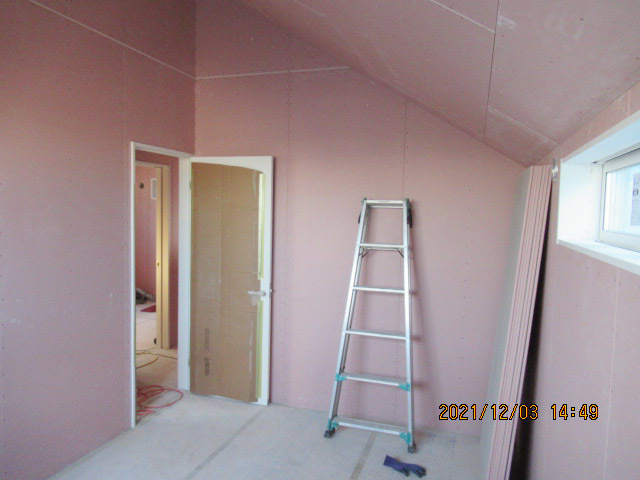

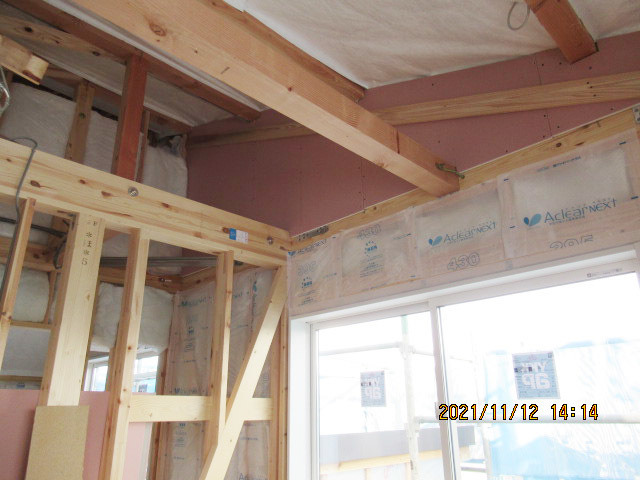

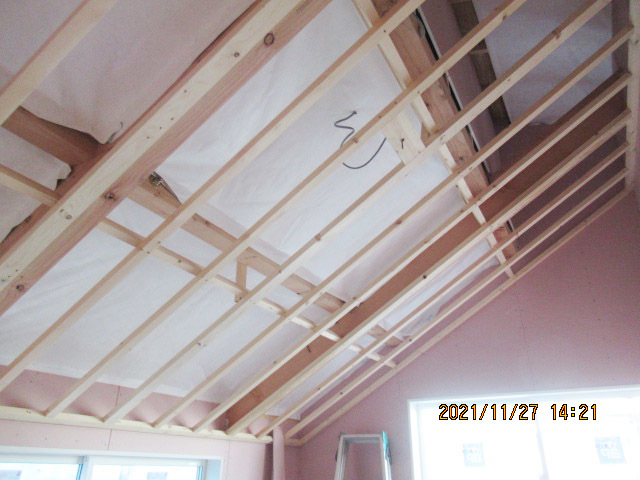

天井ボードが張られました。
13週目

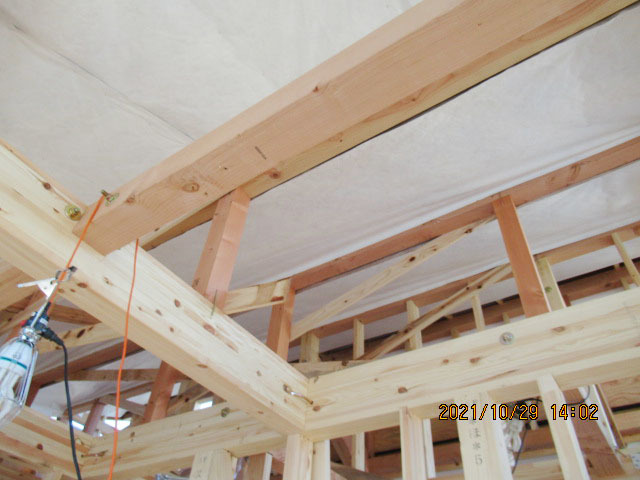

天井下地が組まれました
天井下地が組まれました。
外壁工事
コーキング中です。
建具枠取り付け完了です。
12週目
サイディング張りが進んでいます
サイディング張りが進んでいます。
2階壁ボード張り完了です。
1階壁ボード張り完了です。
ユニットバスが設置されました。
11週目

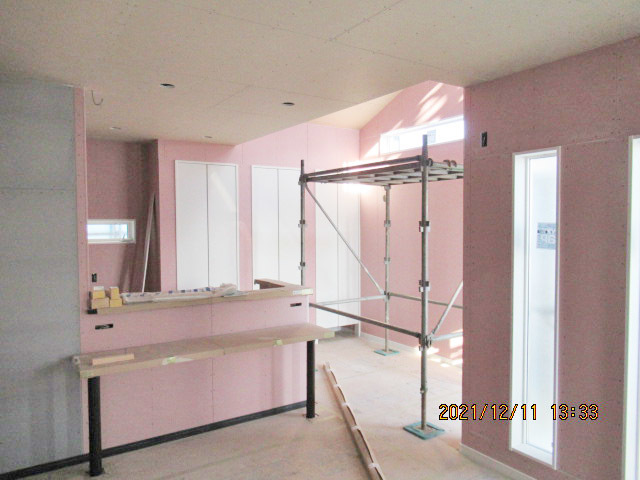

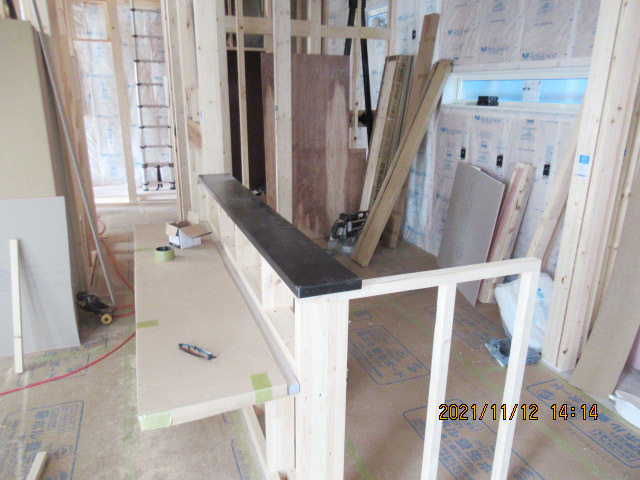

キッチン笠木、カウンター取り付け中です
キッチン笠木、カウンター取り付け中です。
妻壁にボードが張られました。

床フローリングが張られました。
10週目

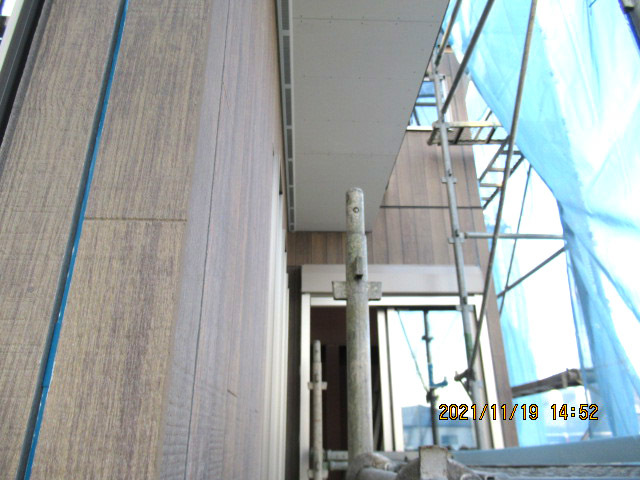

軒天取り付け完了です

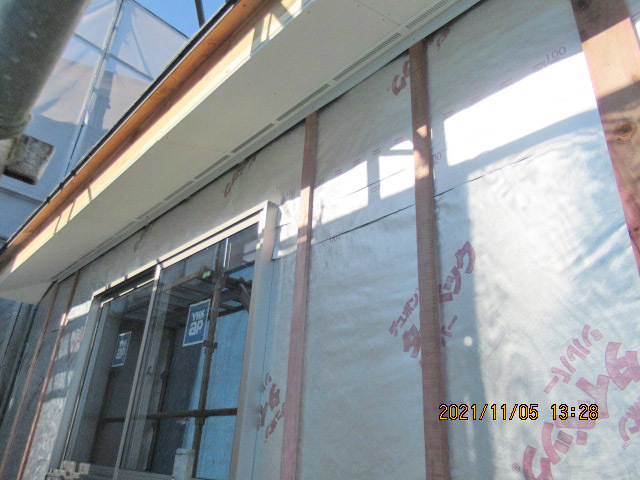

軒天取り付け完了です。
外部タイベック張り、通気胴縁取り付け完了です。

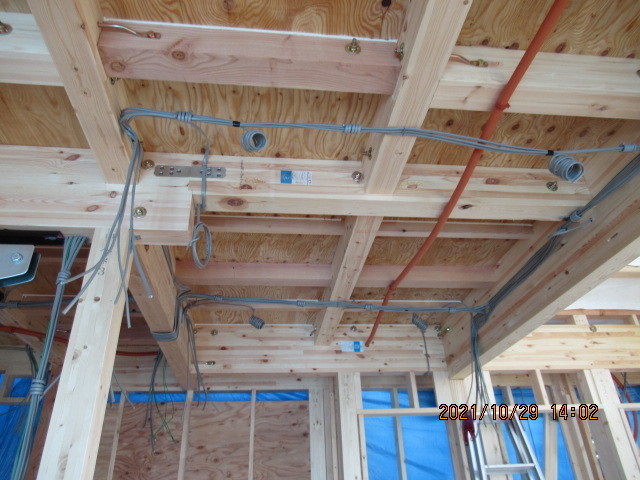

内部電気配線完了です。

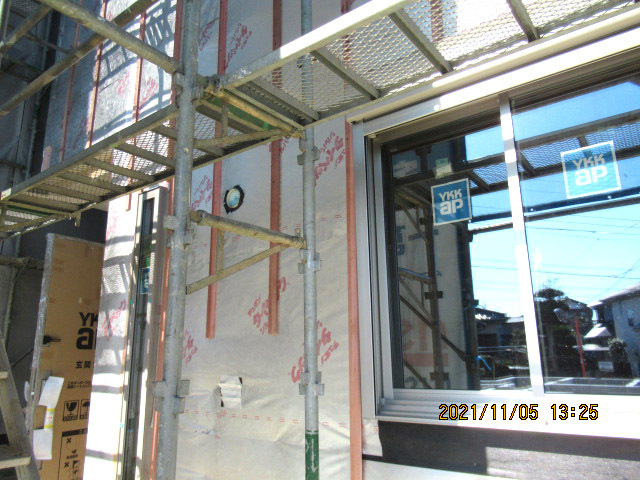

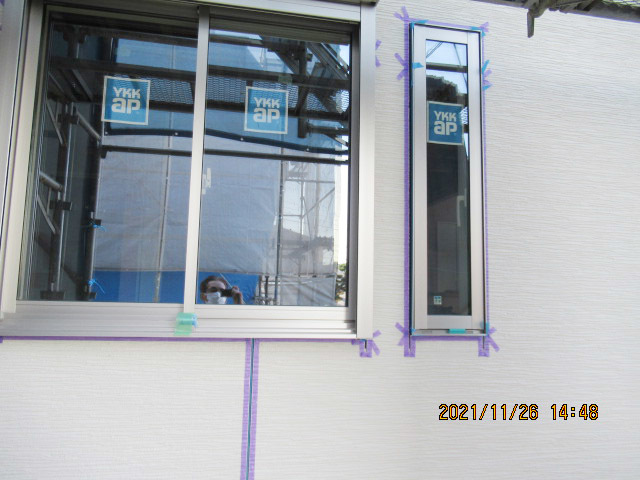

サッシ取り付け、壁断熱材充填完了し、窓枠が取り付けられました。
屋根工事

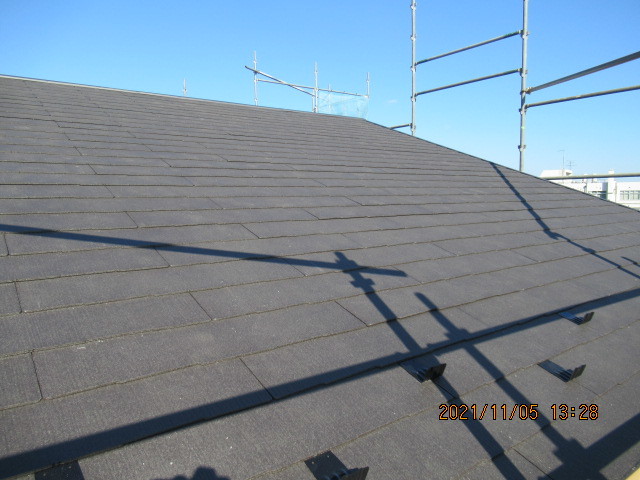

コロニアル葺き完了です。
9週目

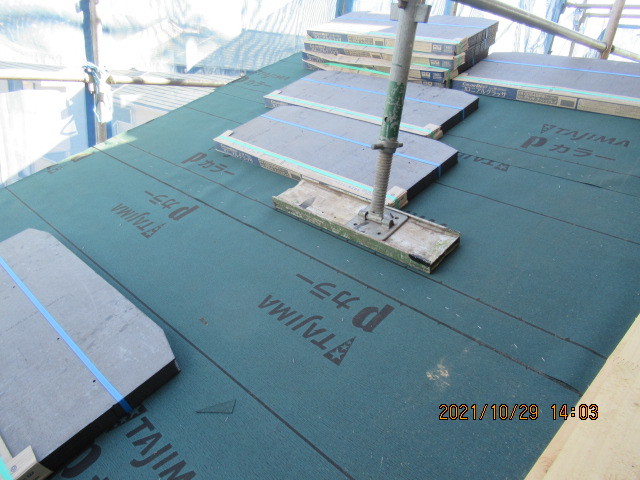

屋根下地ルーフィングが張られ、コロニアルが荷揚げされました
屋根下地ルーフィングが張られ、コロニアルが荷揚げされました。
雑工事

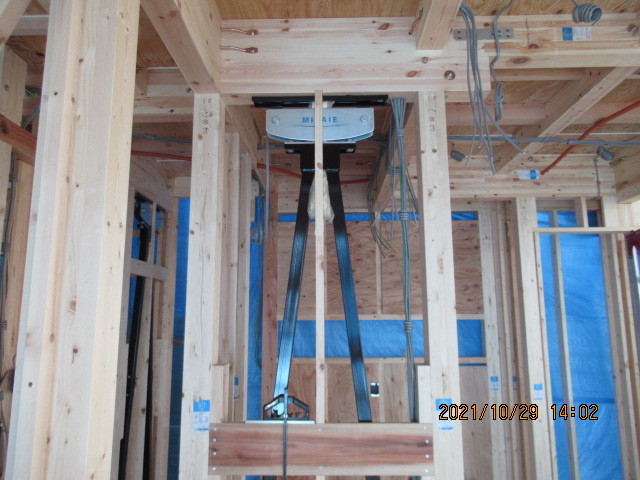

制振装置ミライエが設置されました。
内部電気配線中です。
小屋裏にタイベックが張られました。
8週目

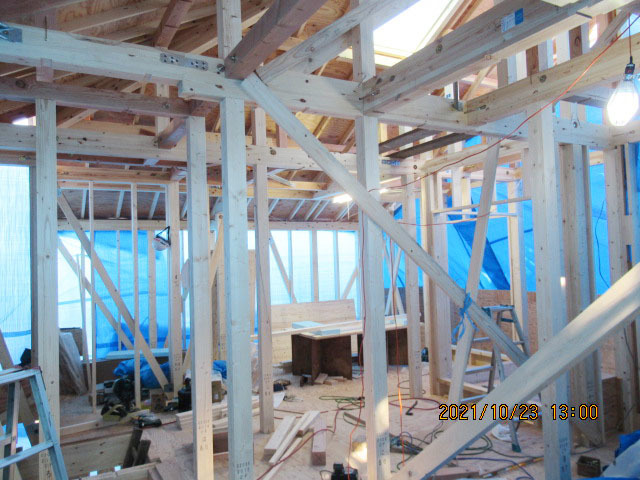

1階構造躯体完了です
1階構造躯体完了です。

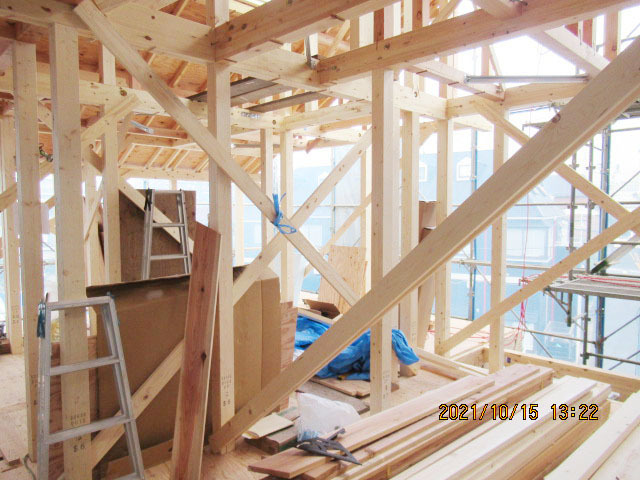

2階構造躯体完了です。
7週目
屋根の野地板を張っています
屋根の野地板を張っています。

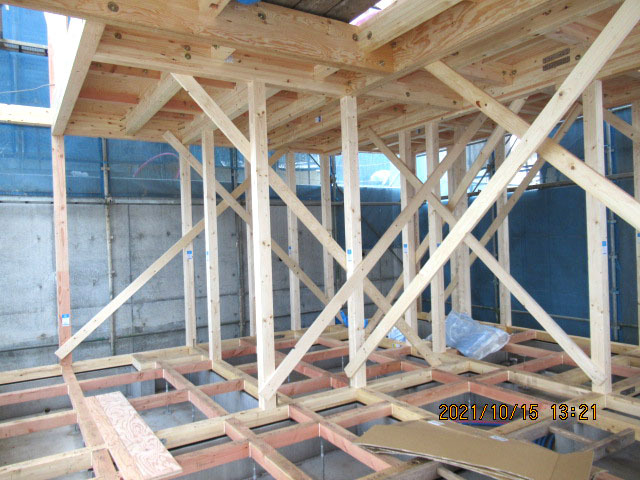

1階建て方完了です。
2階建て方完了です。
6週目
土台敷き完了です

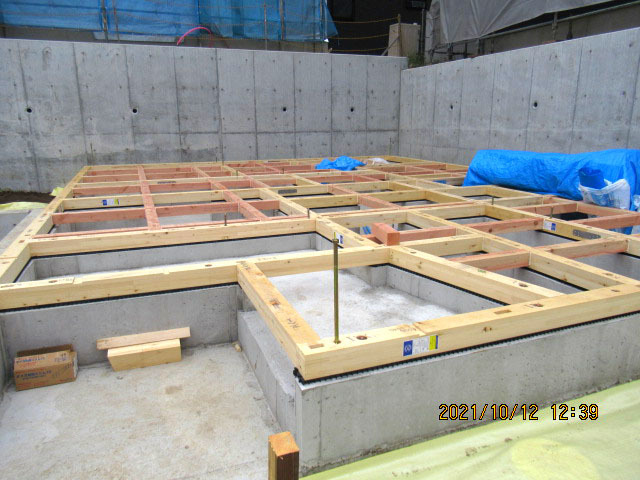

土台敷き完了です。
5週目

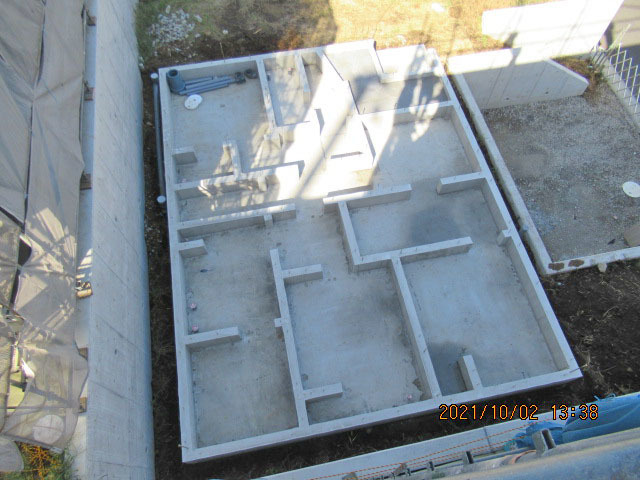

基礎完成です

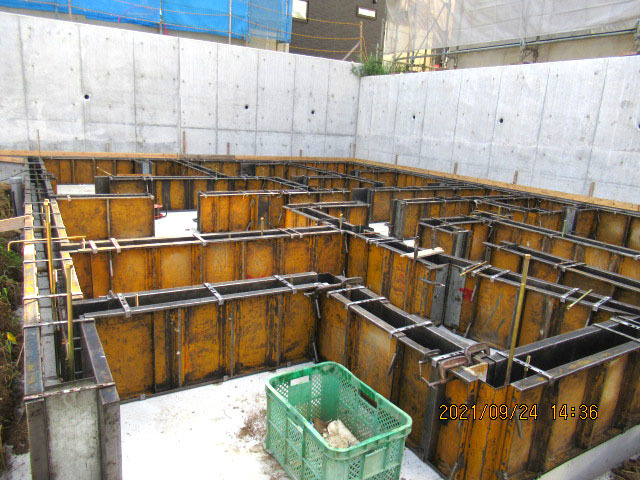

基礎工事
基礎完成です。
4週目
ベースコンクリートが打設され、型枠が組まれました
ベースコンクリートが打設され、型枠が組まれました。
3週目

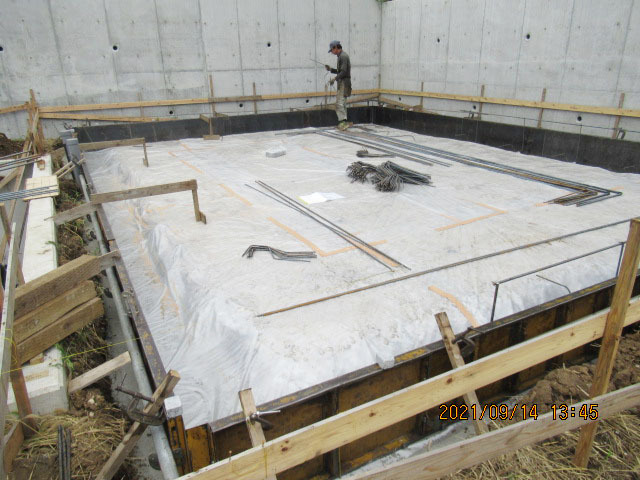

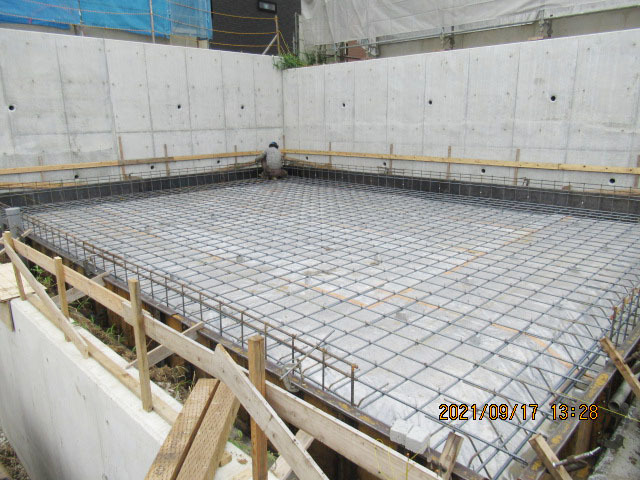

配筋が進んでいます
配筋が進んでいます。
防湿シートが敷かれ、配筋が始まっています。
2週目
割栗が敷かれました
割栗が敷かれました。

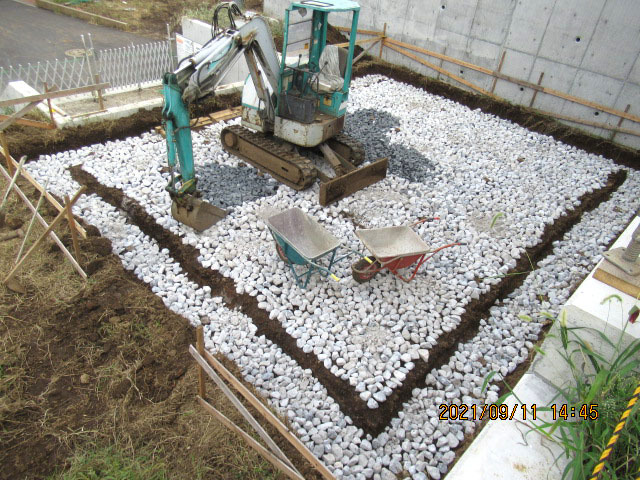

やり方が出され、根切りが始まっています。
1週目

地盤改良工事完了しました
地盤改良工事
地盤改良工事完了しました。
