24週目

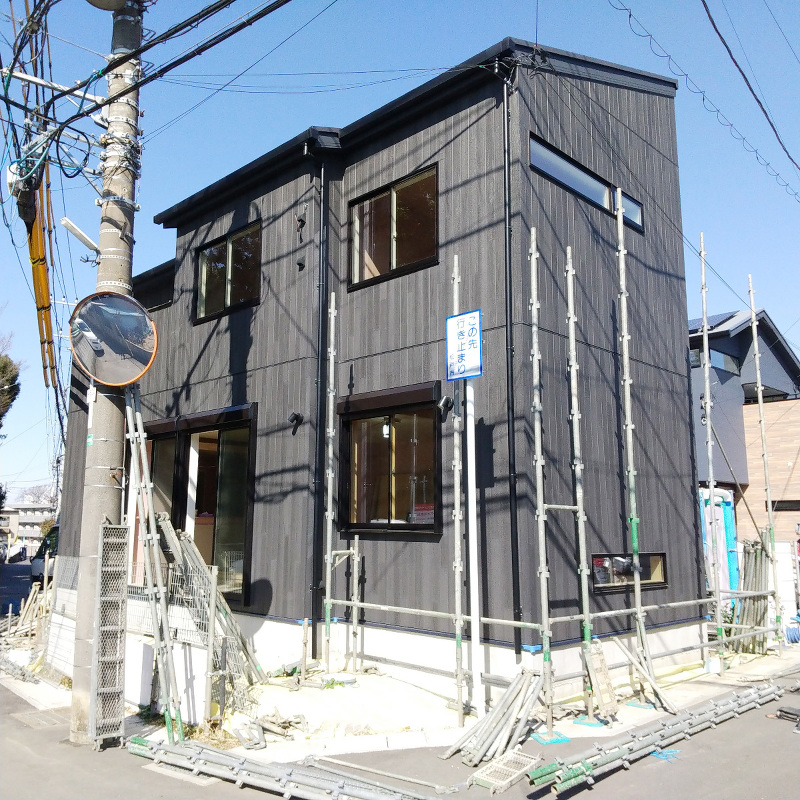

建物完成 ほぼ全ての各種内装設備等の取り付けが完了しました
建物完成

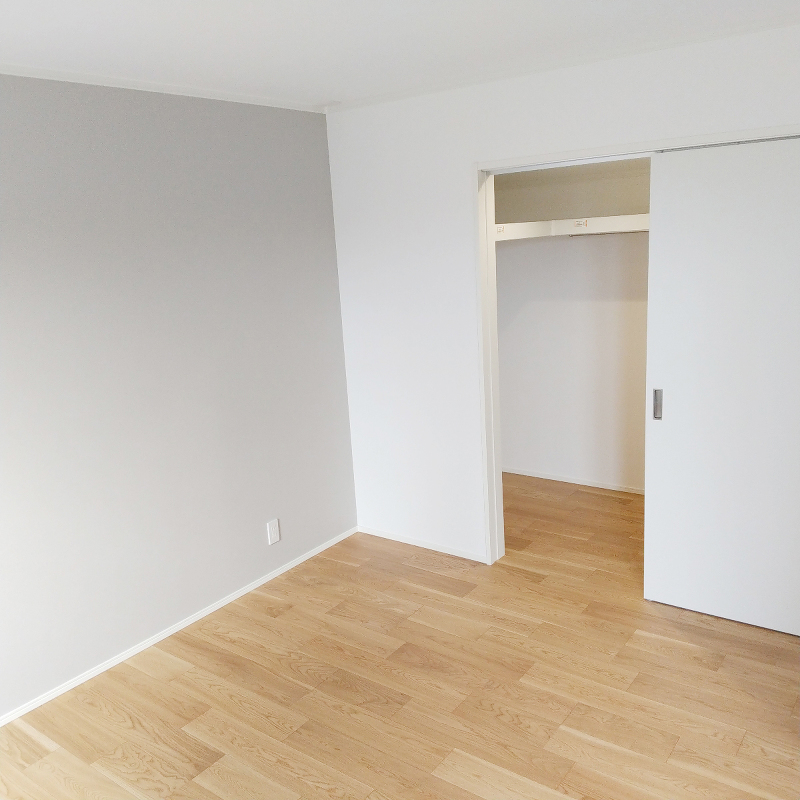

ほぼ全ての各種内装設備等の取り付けが完了しました。

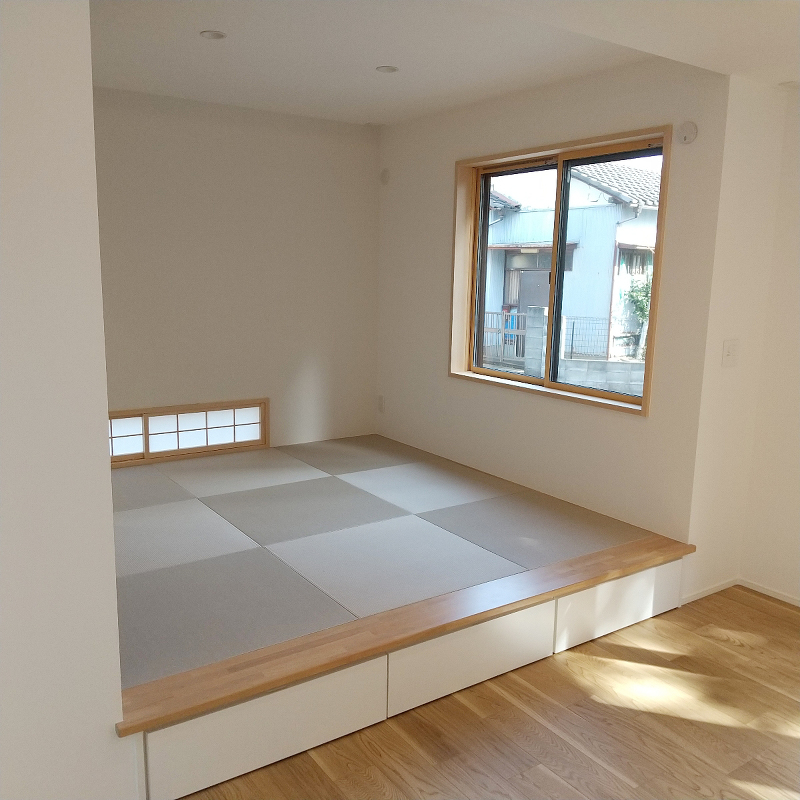

和室の畳も取り付けられました。

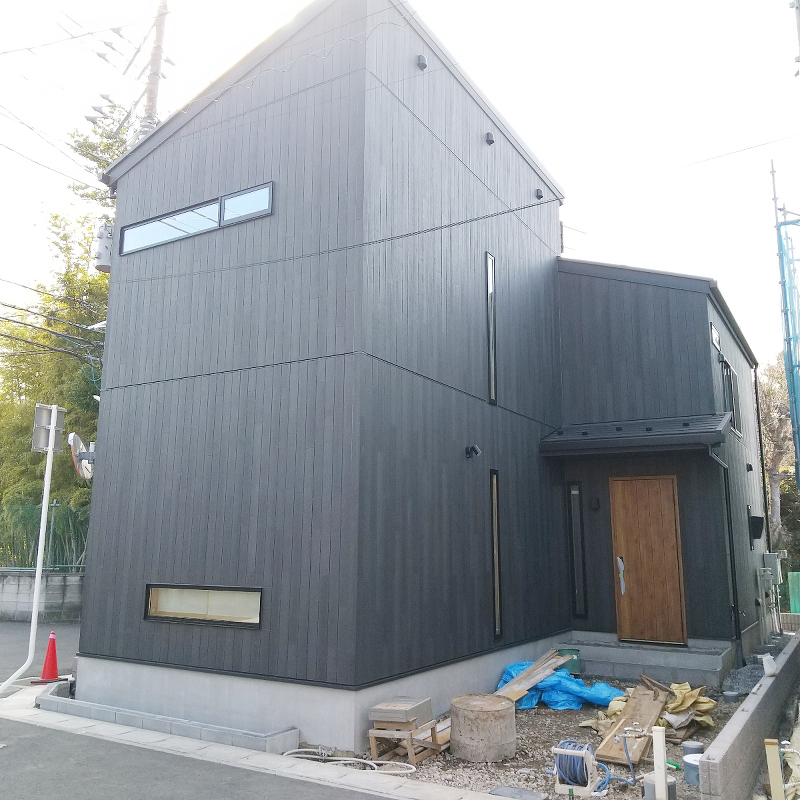

完成外観です。
23週目

小上がり和室施工中です。
木工事
内装工事

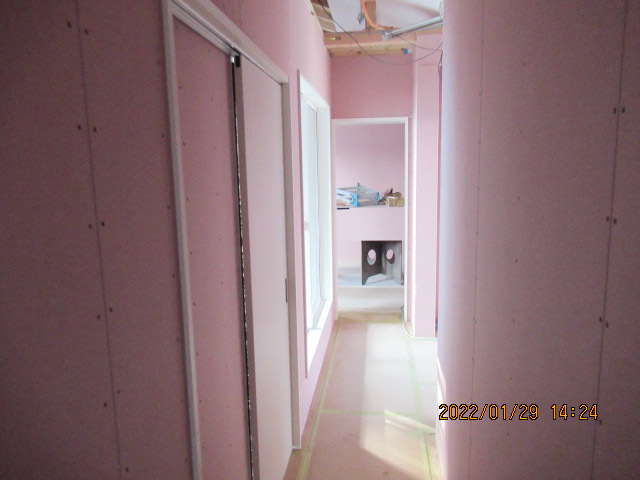

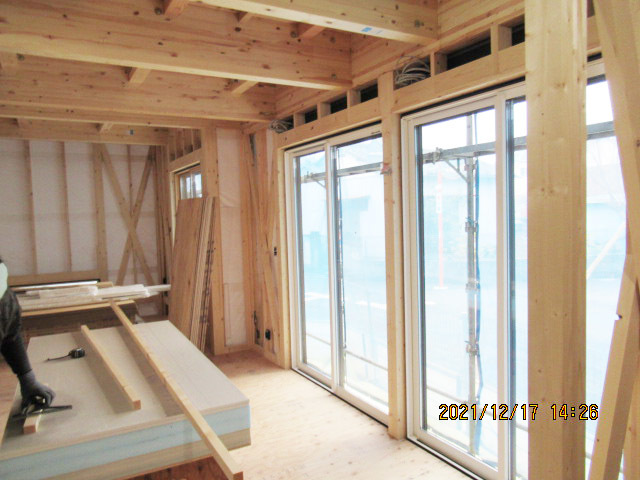

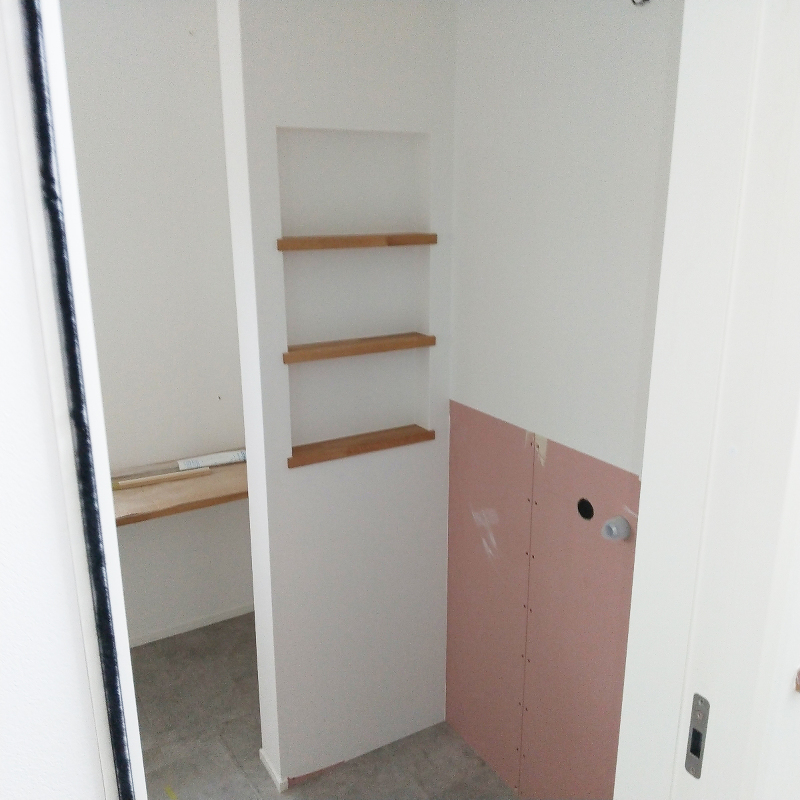

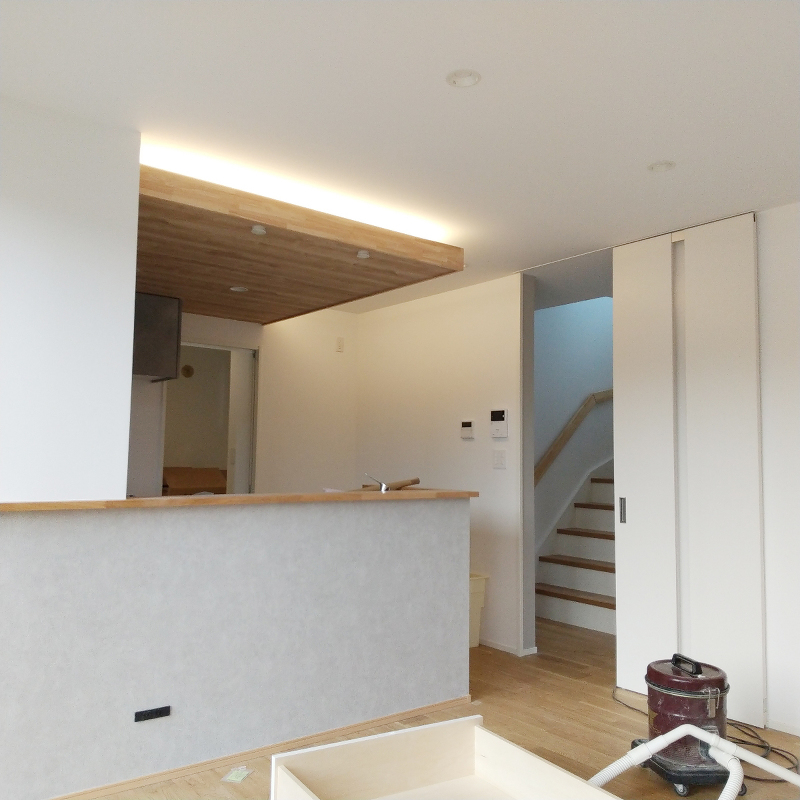

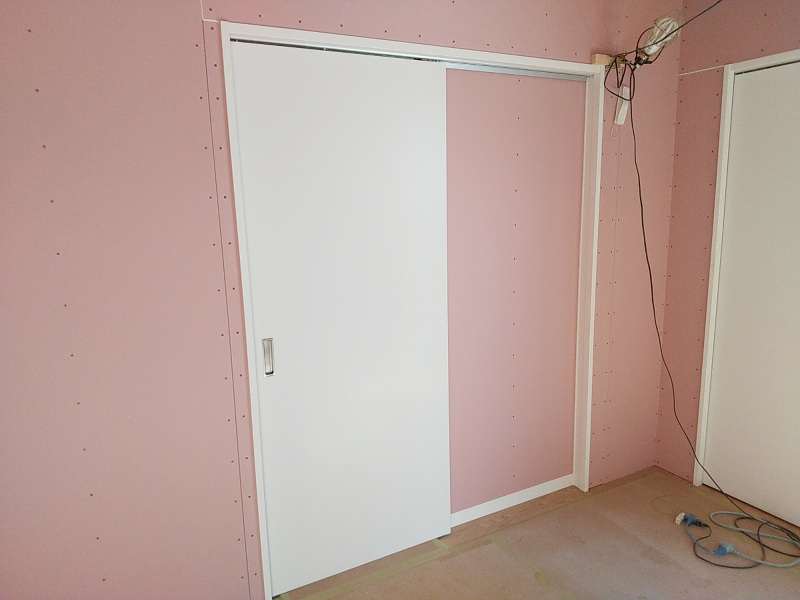

各部屋のクロスと建具取り付け完了しました。
21週目
1階クロス張りとクリーニング作業中です
1階クロス張りとクリーニング作業中です。
20週目
クロス貼りが始まりました。

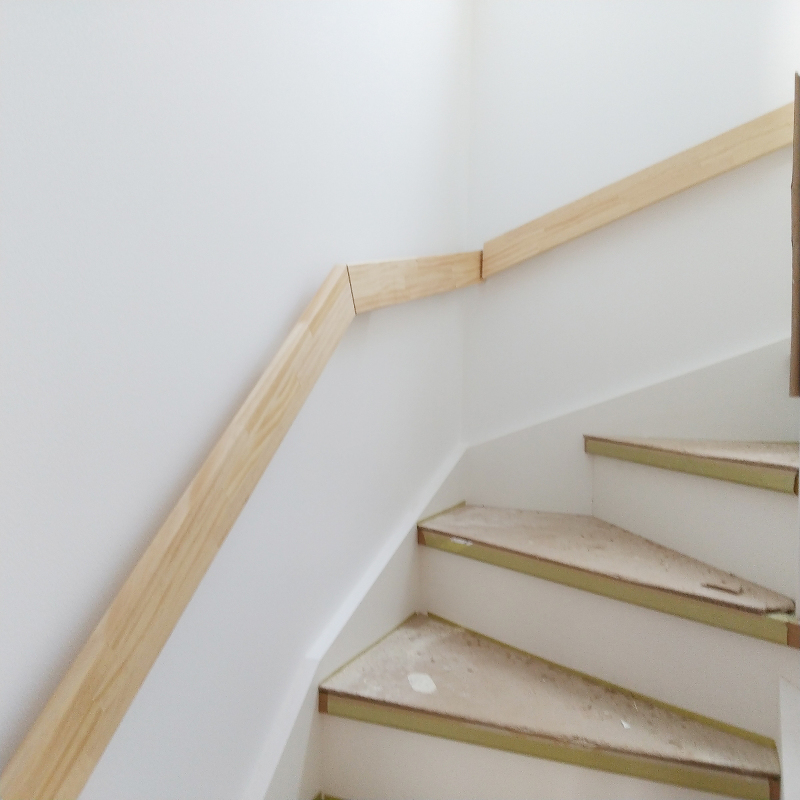

手摺が取り付けられました
クロス貼りがすすんでいます。
19週目
外部足場が解体されました。
仮設工事

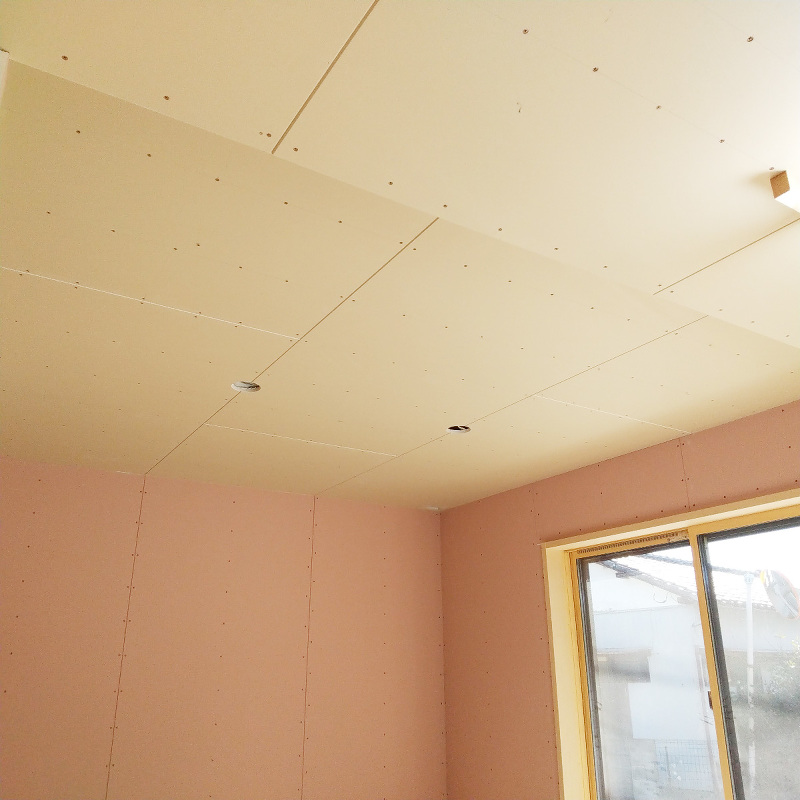

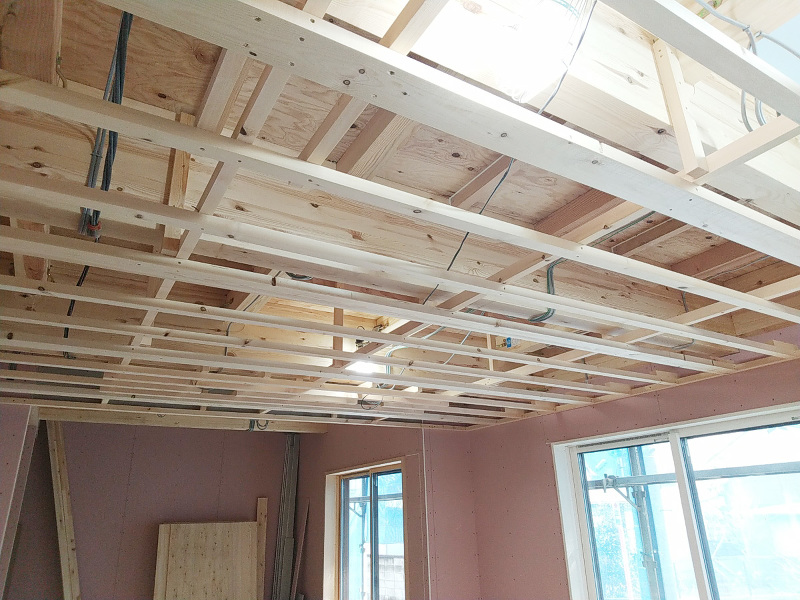

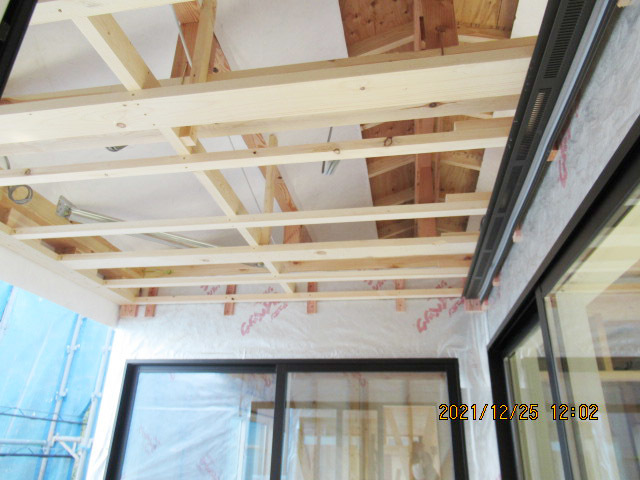

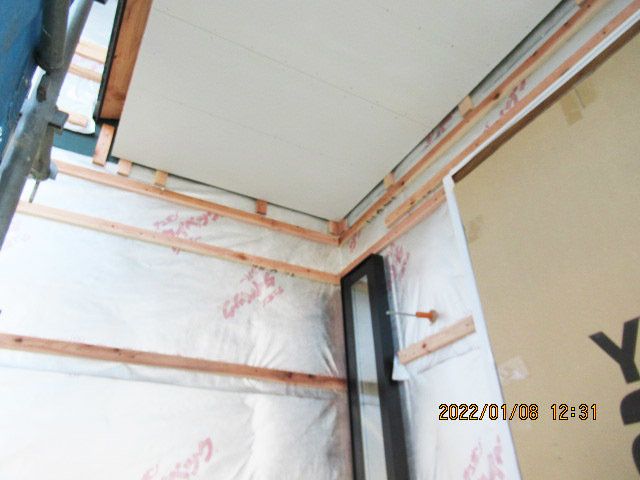

天井ボード張りが完了しました。
18週目

天井下地組み立て中です
天井下地組み立て中です。

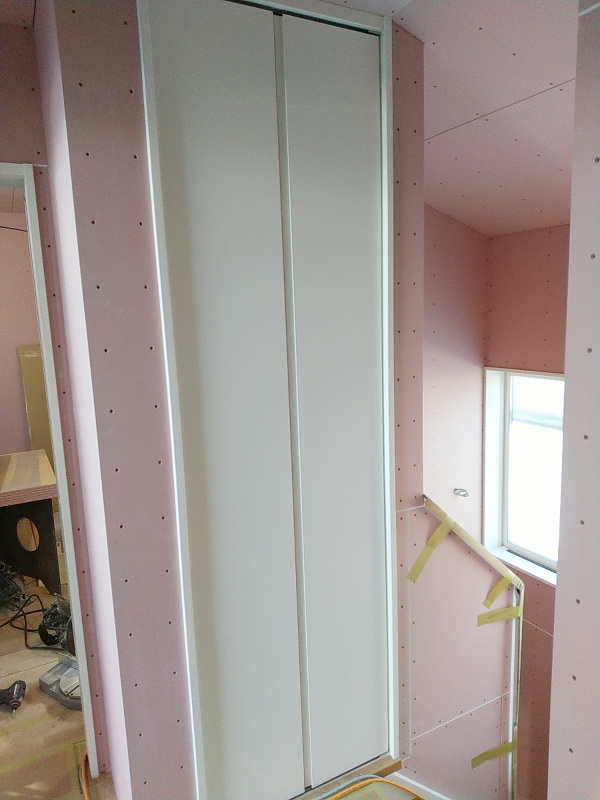

収納建具取り付け完了です。
各種建具取り付け完了です。
17週目

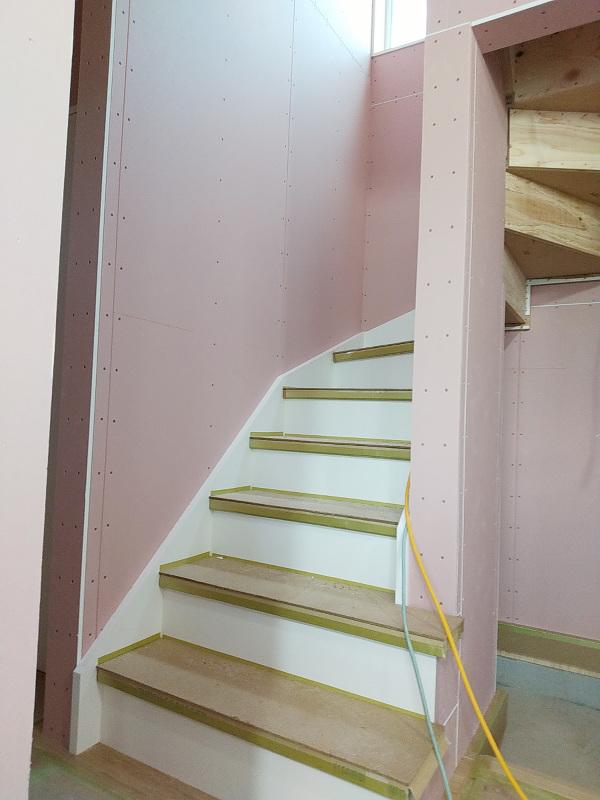

階段取り付け中です。
各種建具取り付け中です。
16週目

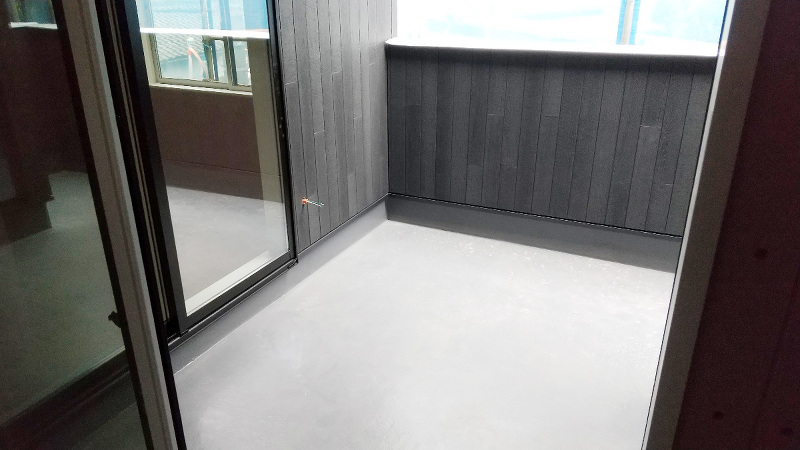

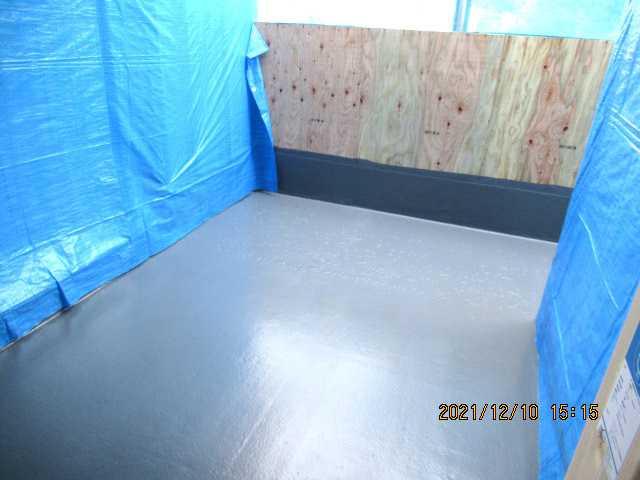

バルコニー防水完了しました
防水工事
バルコニー防水完了しました。
15週目

サイディング張り完了です
外壁工事
サイディング張り完了です。

1階壁ボード張りほぼ完了です。
2階壁ボード張り、建具枠取り付け完了です。
14週目

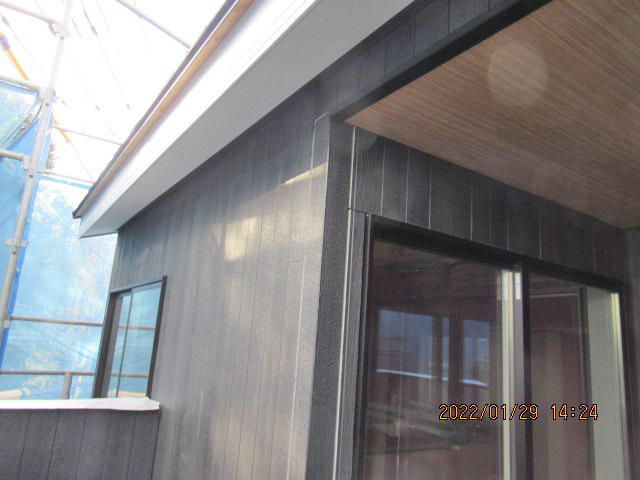

サイディング張りもう少しです
サイディング張りもう少しです。
1階壁ボード張りが進んでいます。
2階壁ボード張りが進んでいます。
13週目
サイディング張りが始まっています
サイディング張りが始まっています。
妻壁にボードが張られました。
12週目

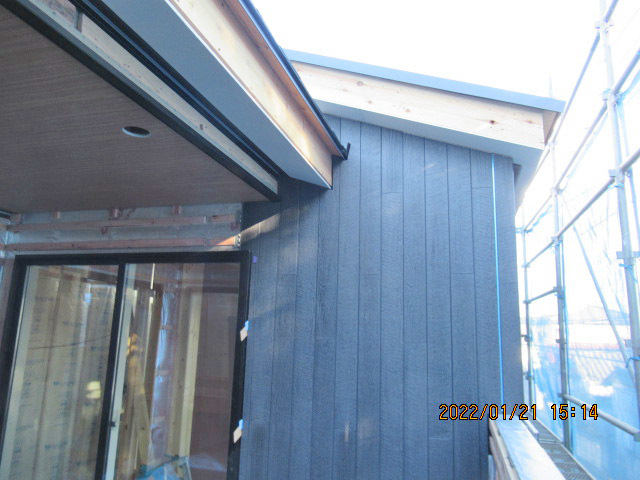

軒天、通気胴縁取り付け完了です

軒天、通気胴縁取り付け完了です。

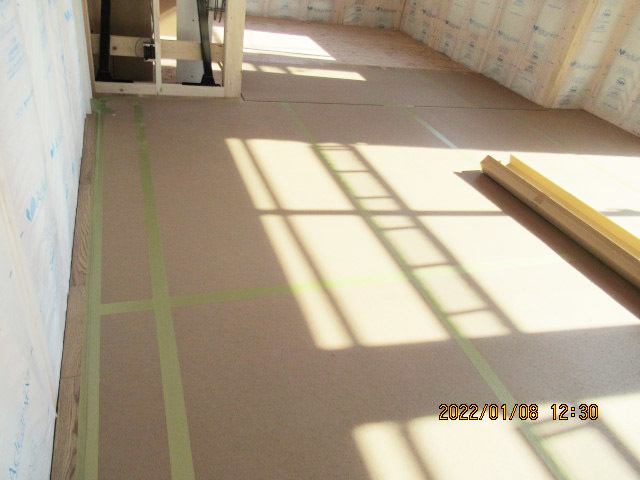

床フローリングが張られました。

壁断熱材充填、窓枠取り付け完了です。
設備工事

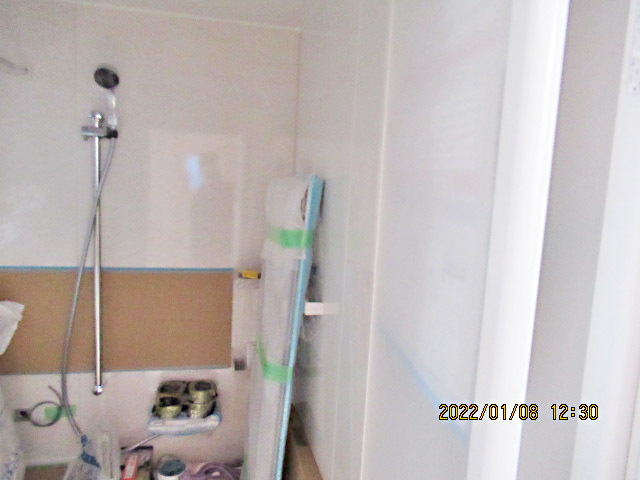

ユニットバス設置完了です。
11週目

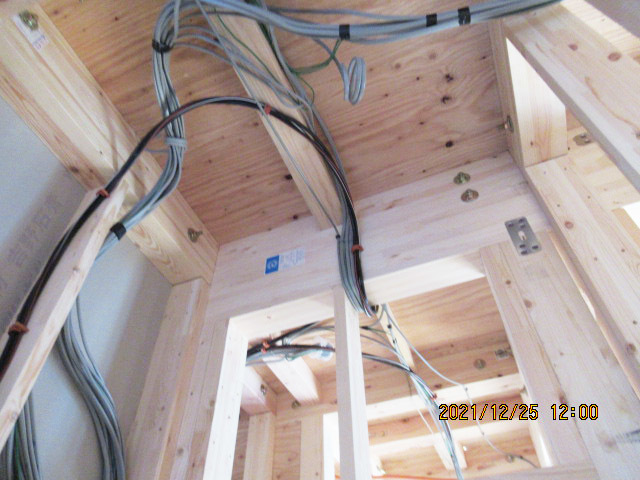

内部電気配線完了です
電気工事
内部電気配線完了です。
壁断熱材充填、窓枠取り付けが進んでいます。
軒天下地が組まれました。
10週目
外部タイベックが張られました

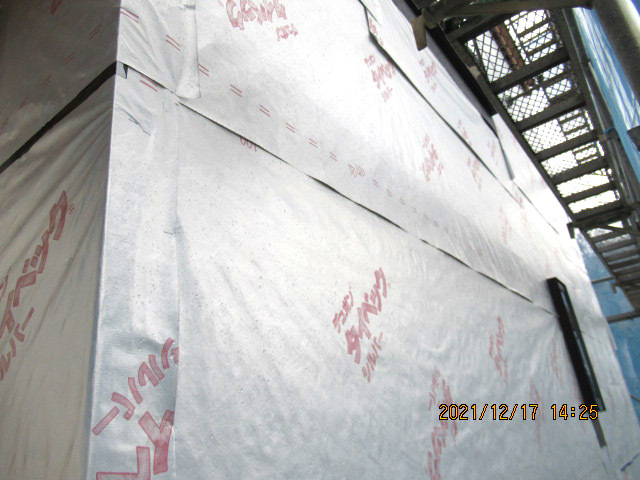

外部タイベックが張られました。
小屋裏にタイベックが張られました。
サッシが取り付けられました。
9週目

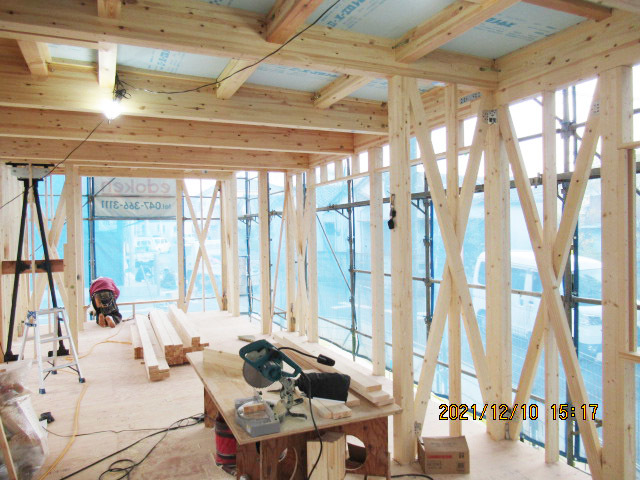

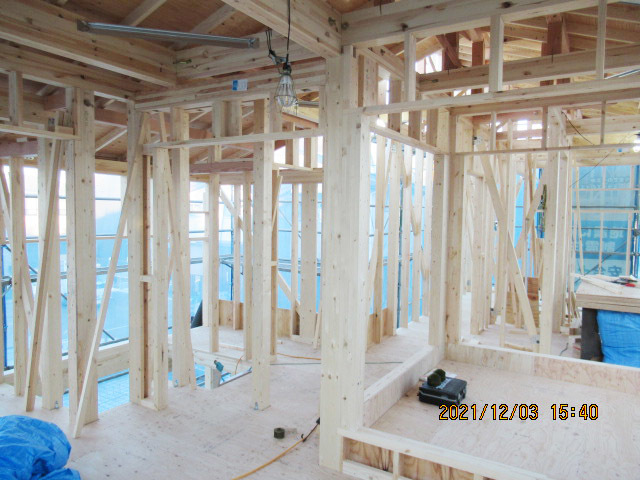

2階構造躯体完了です
2階構造躯体完了です。
雑工事

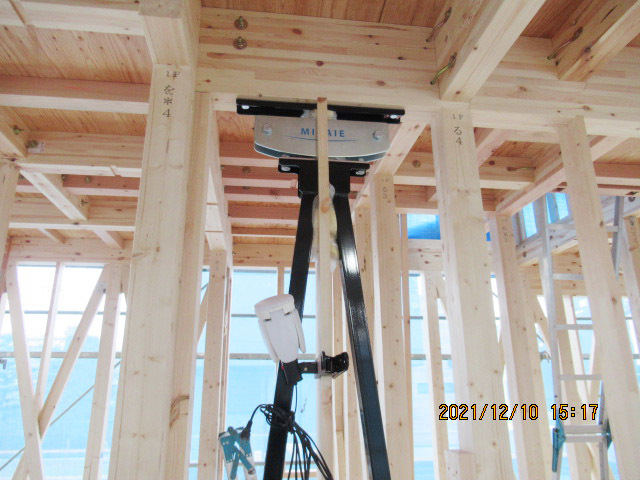

制振装置ミライエが設置されました。
バルニー防水完了です。
8週目

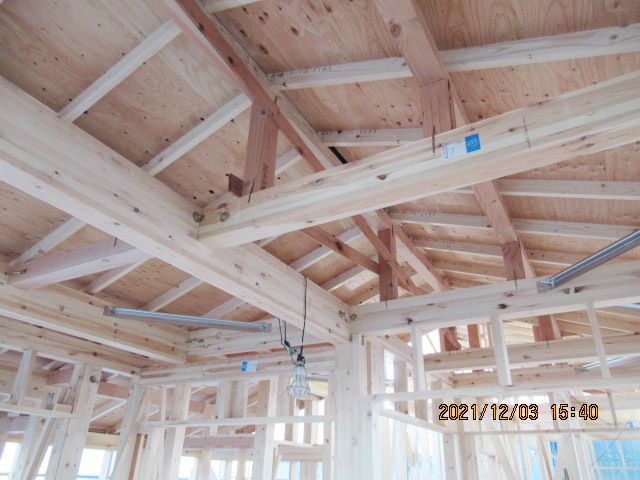

小屋組み完了です

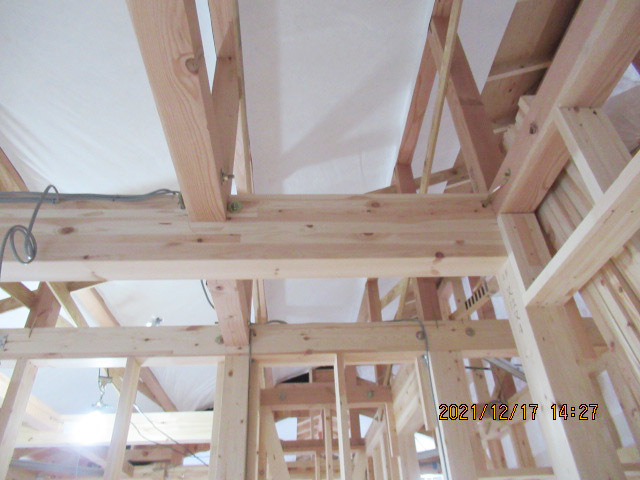

小屋組み完了です。
7週目

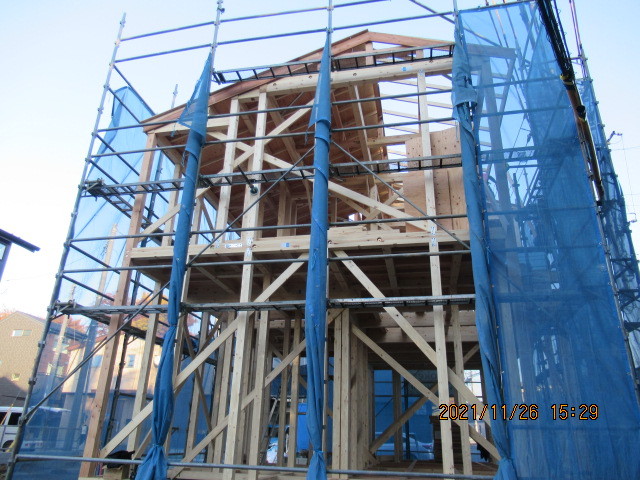

上棟完了です
上棟完了です。
6週目

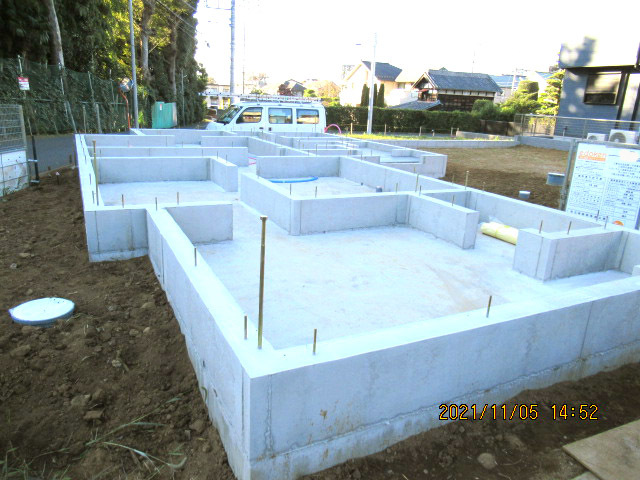

基礎完成です

基礎工事
基礎完成です。
5週目
コンクリートが打設され、養生中です
コンクリートが打設され、養生中です。
4週目

基礎配筋完了です
基礎配筋完了です。
3週目

防湿シートが敷かれました
防湿シートが敷かれました。
2週目

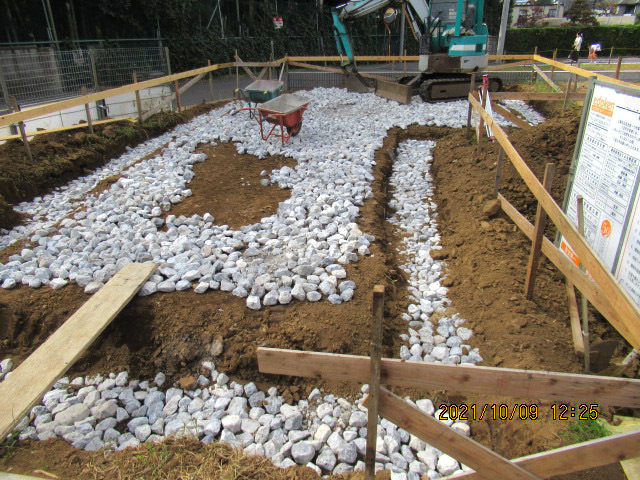

根切り、割栗敷きが進んでいます
根切り、割栗敷きが進んでいます。
1週目
やり方が出されました
やり方が出されました。
