25週目

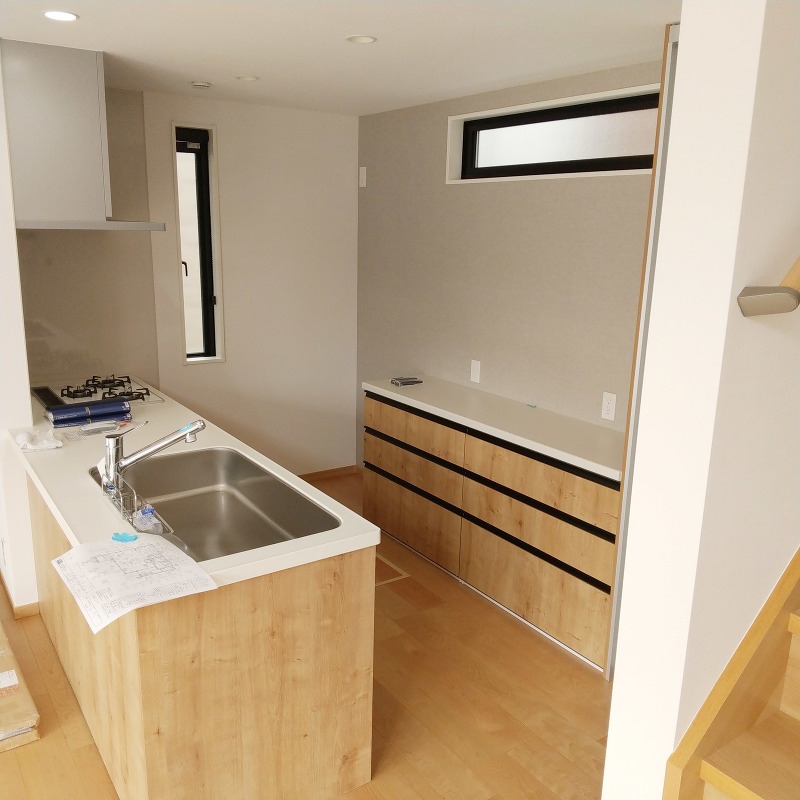

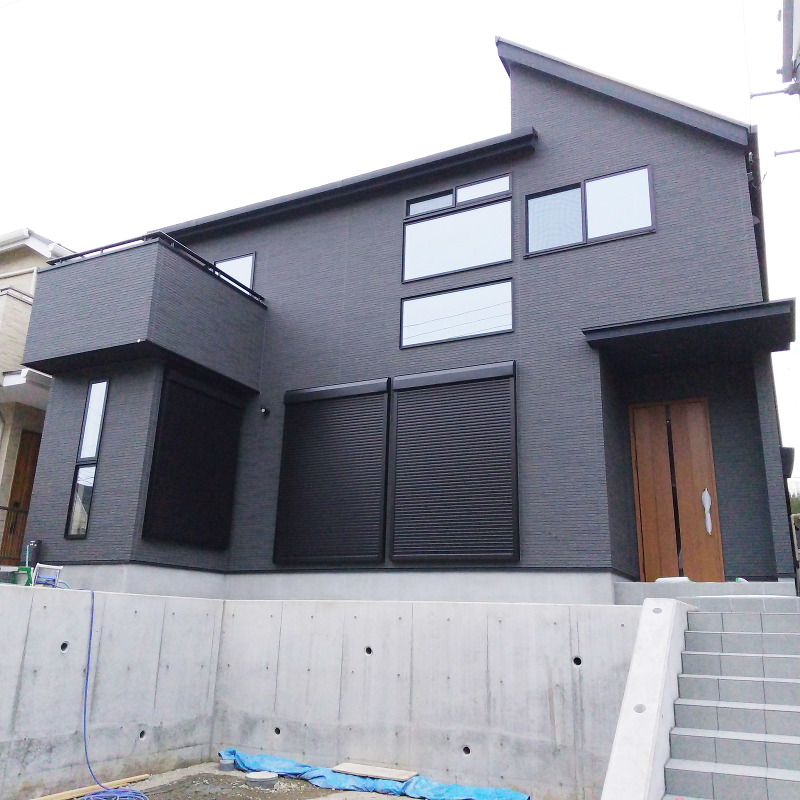

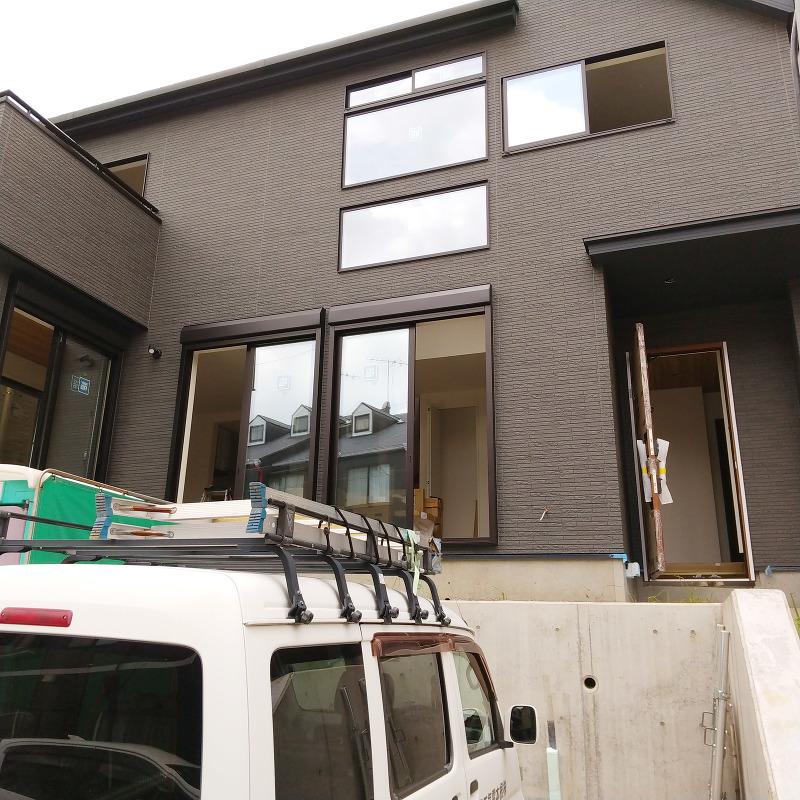

完成外観 建物が完成しました。
完成外観
建物が完成しました。
24週目
竣工 各居室内部クリーニング完了しました。
竣工

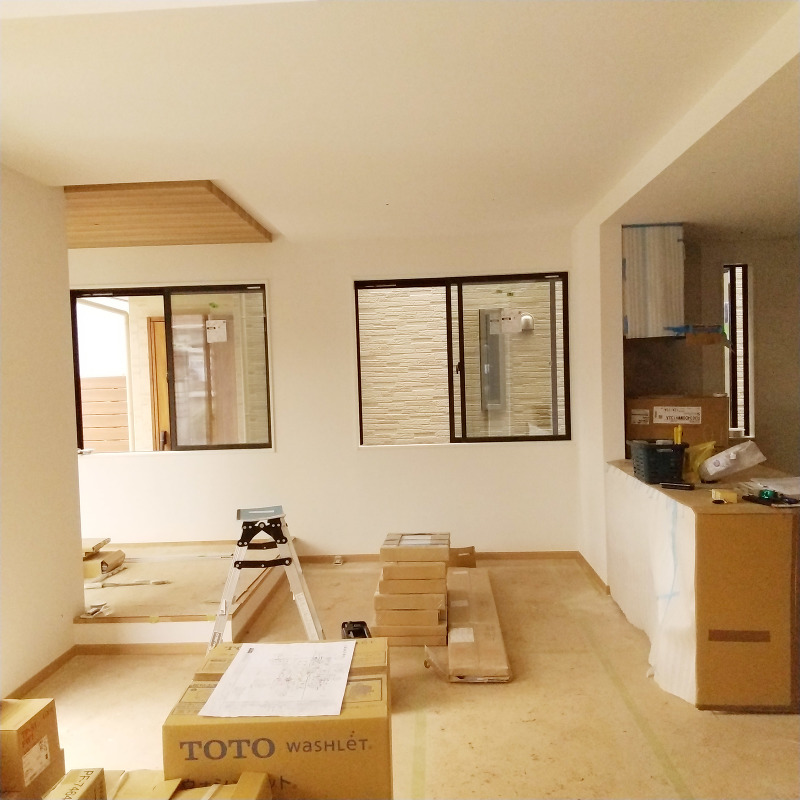

各居室内部クリーニング完了しました。
設備などの最終チェック中です。

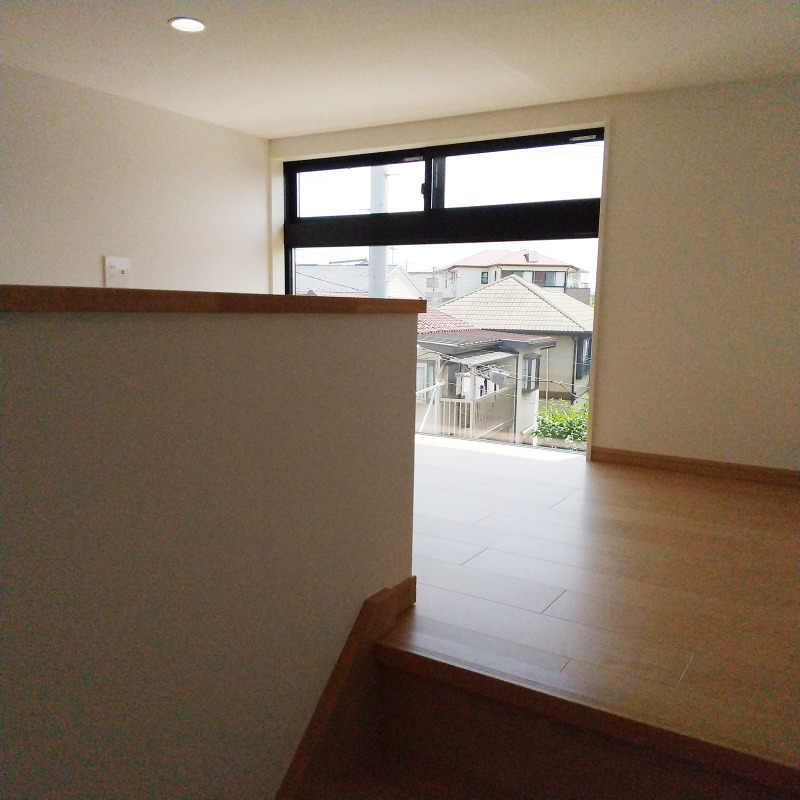

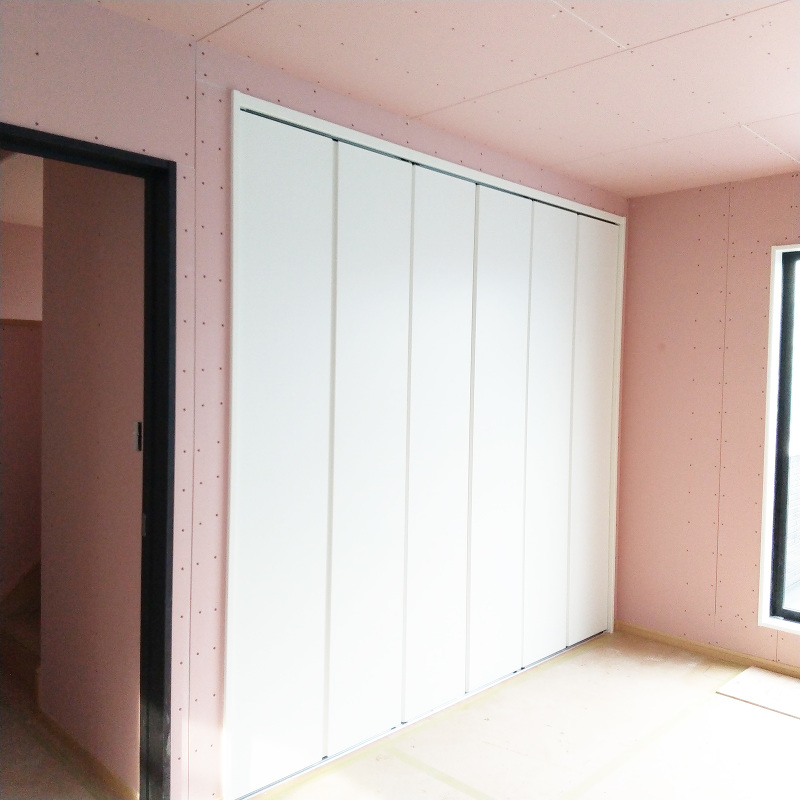

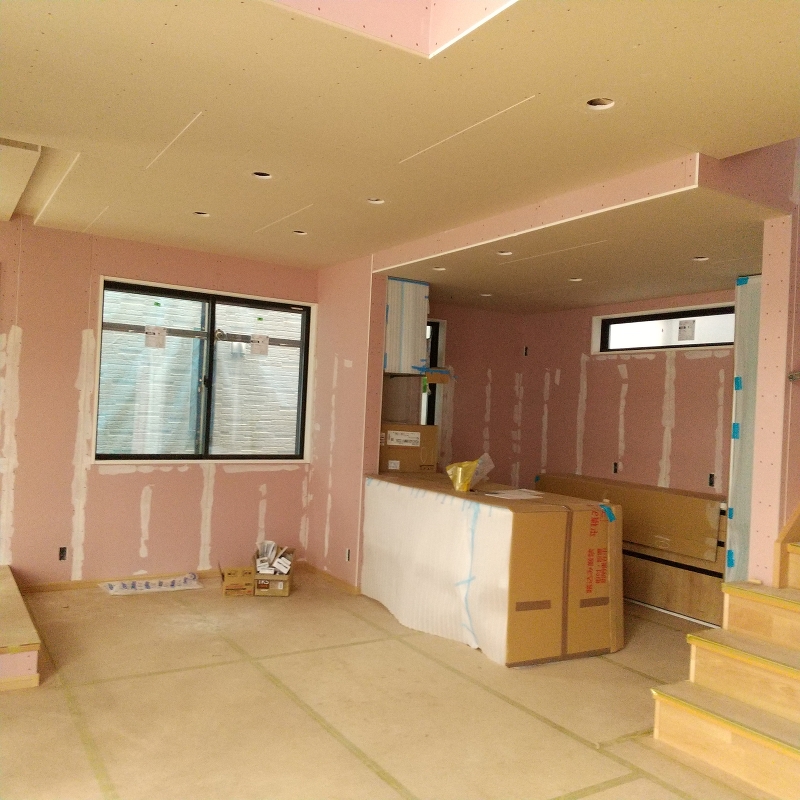

ロフトの様子です。

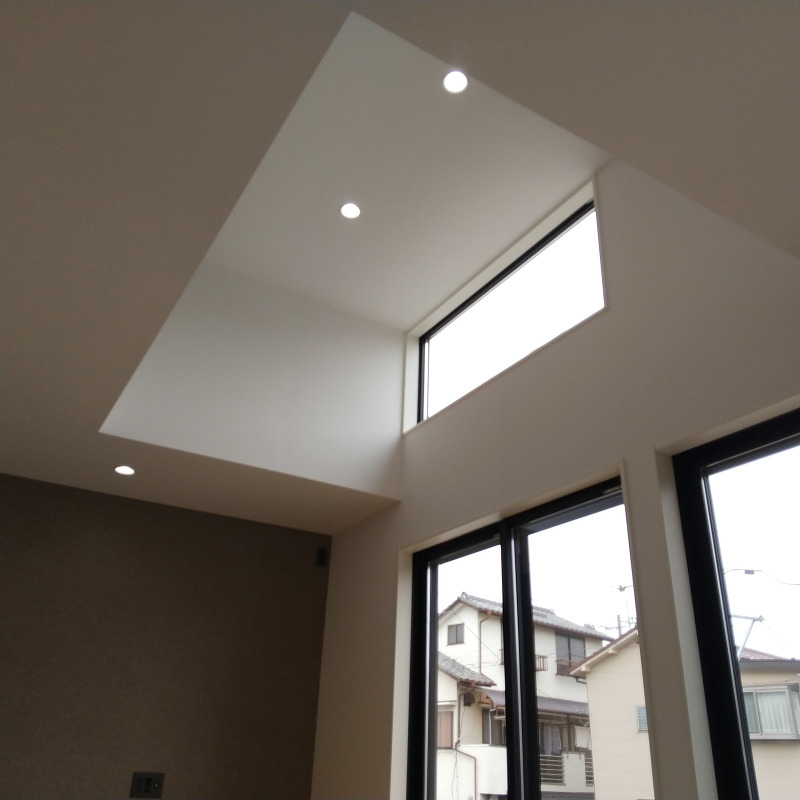

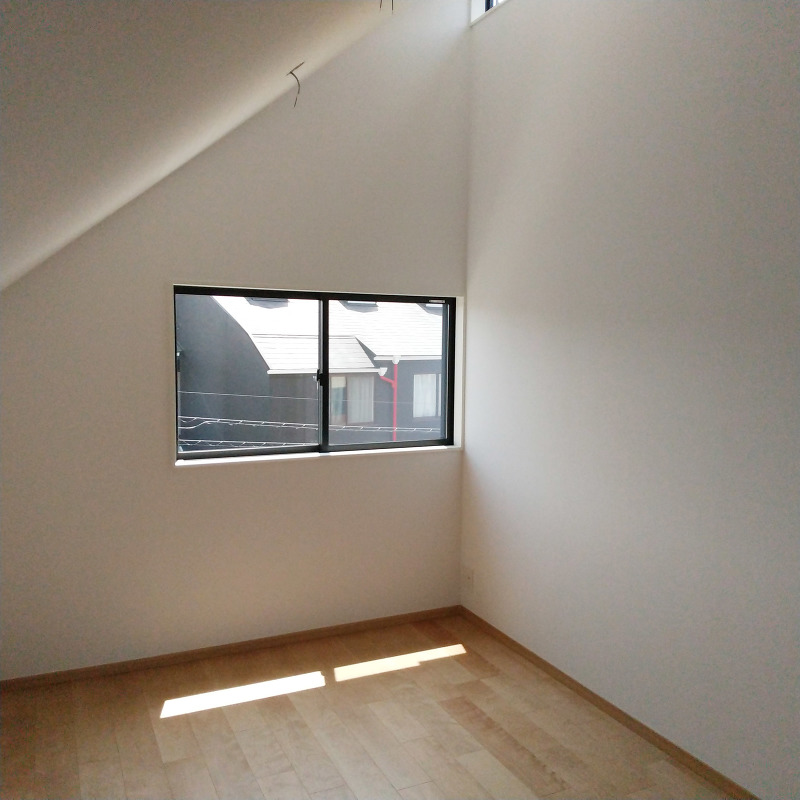

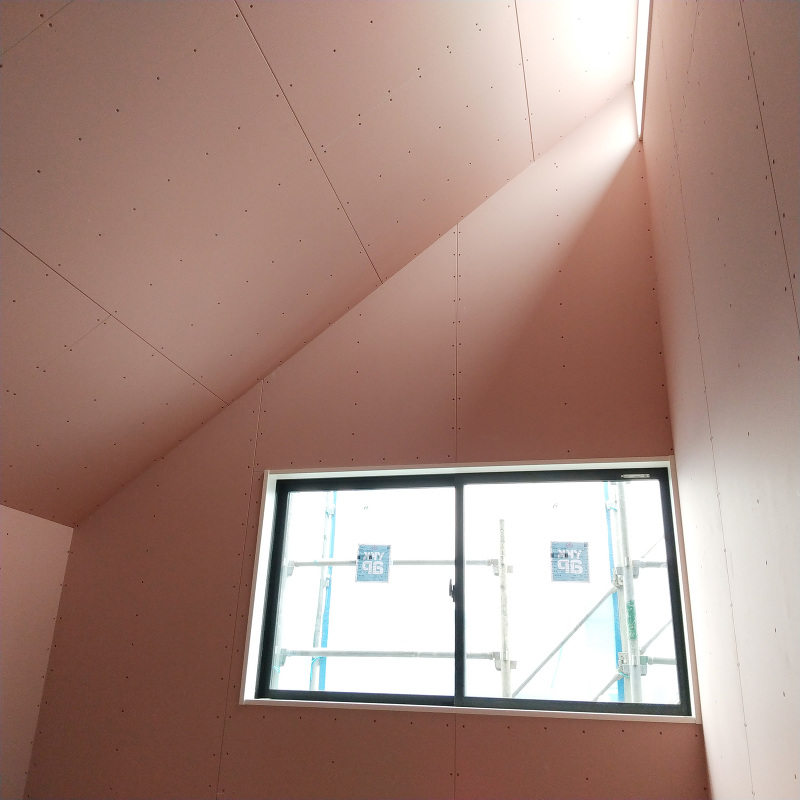

勾配天井の明るい光が差し込む洋室です。
23週目

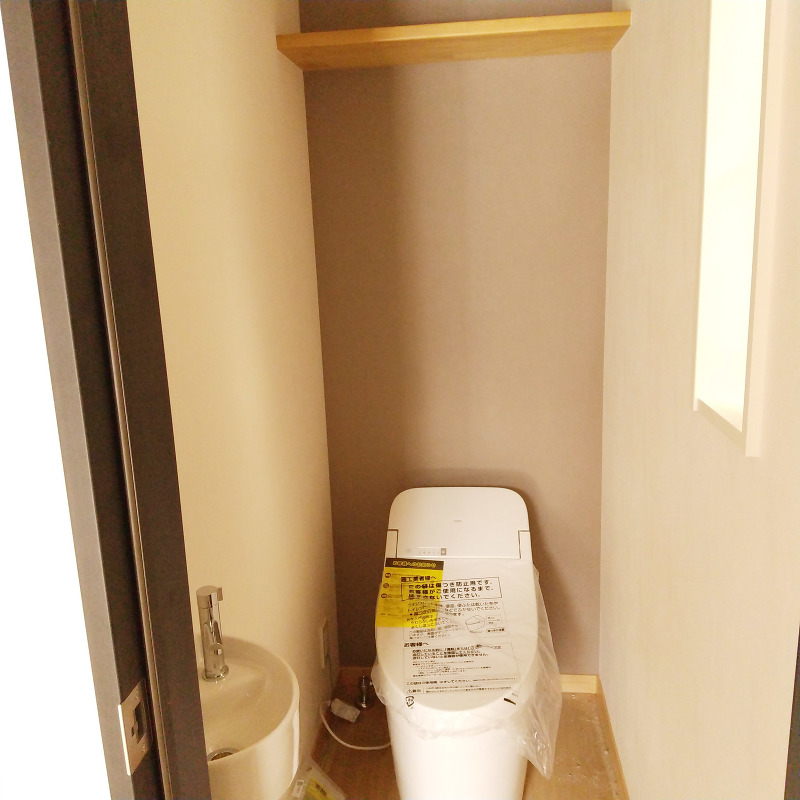

設備工事 トイレ設置完了しました。
設備工事
トイレ設置完了しました

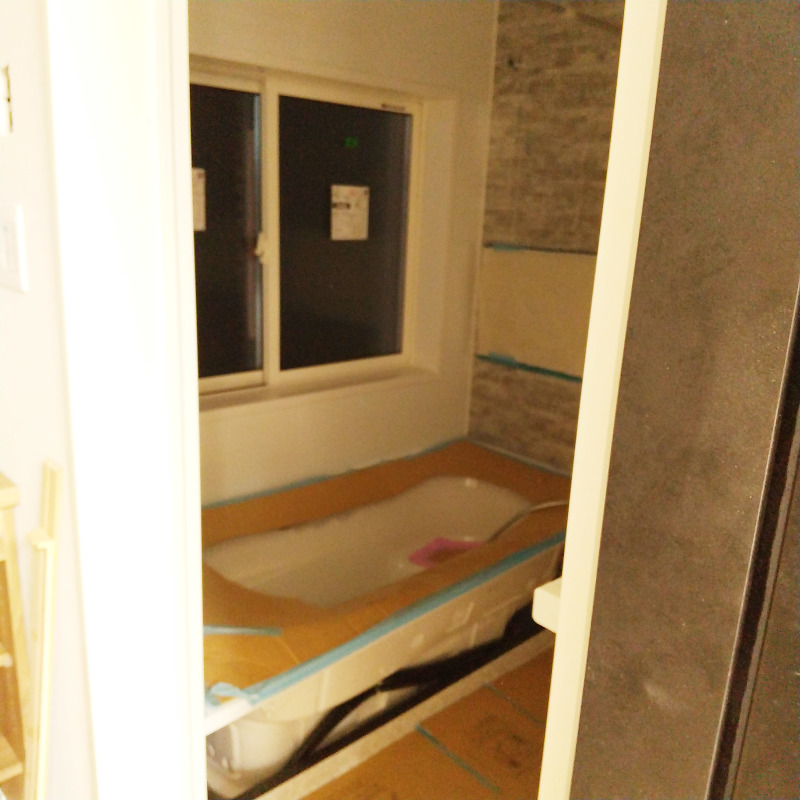

ユニットバス設置完了しました。
木工事

シューズボックス取り付け完了しました。
外構工事

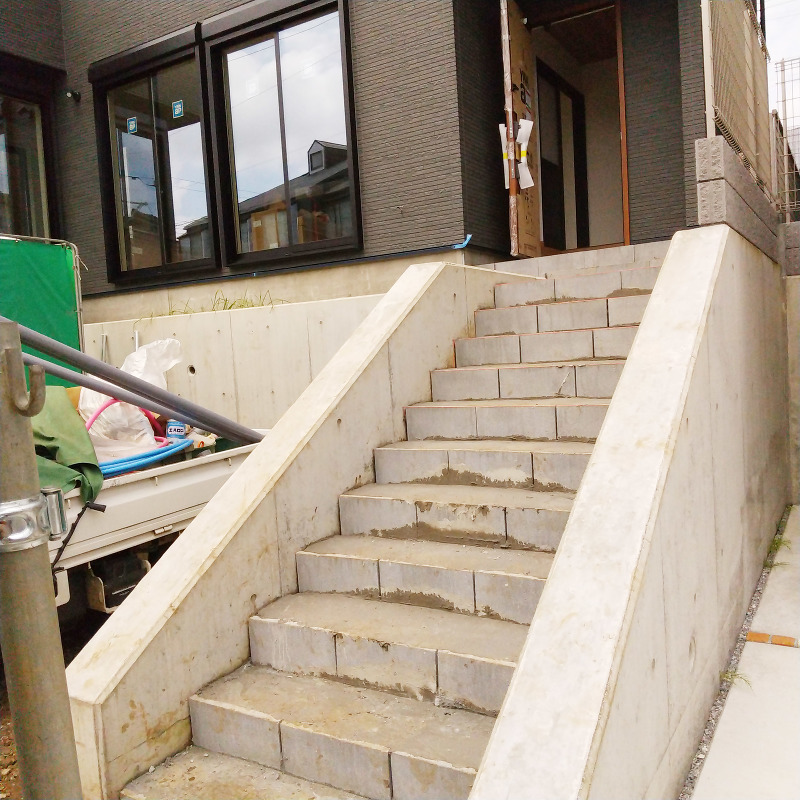

外階段取り付け工事中です。
22週目
仮設工事 足場が解体されました
仮設工事
足場が解体されました。
内装工事

各居室のクロス張りが完了しました。
電気工事

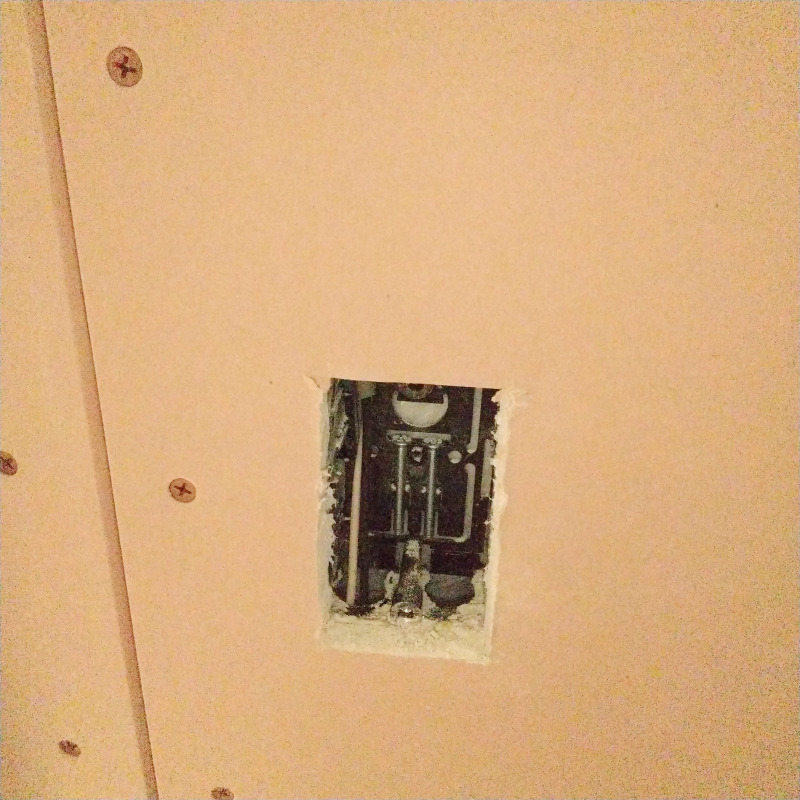

コンセントなど電気配線用の穴あけが完了しました。
21週目
電気工事 コンセントの穴あけがされました。
コンセントの穴あけがされました。
クロス下地パテ処理完了間近です。
20週目
内装工事 クロス下地のパテ処理が始まりました
クロス下地のパテ処理が始まりました。
19週目
木工事 各居室のドア取り付けが終わりました。

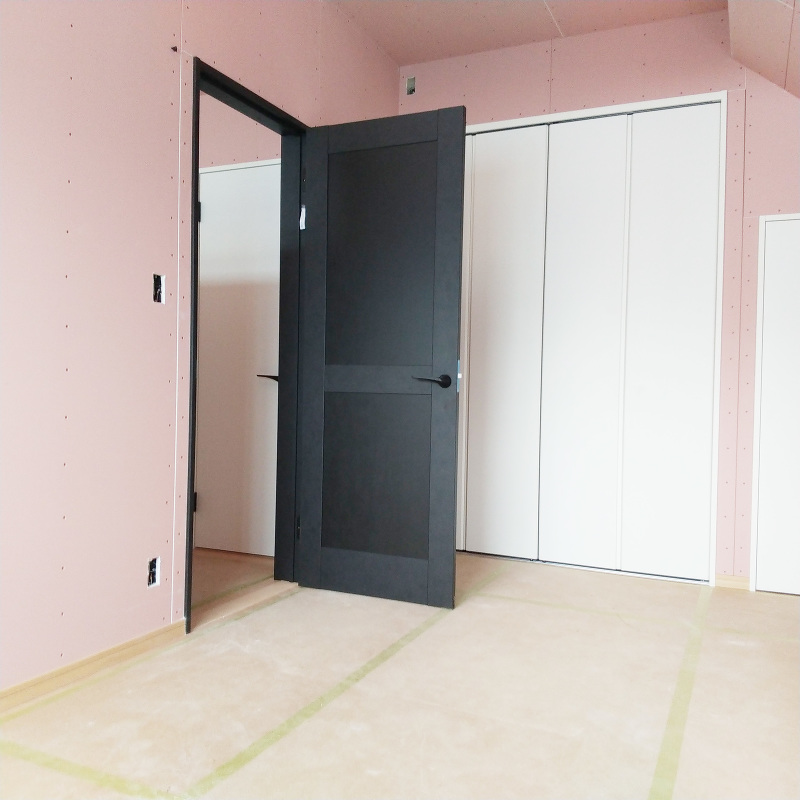

各居室のドア取り付けが終わりました。
クローゼット取り付け完了しました。
18週目
木工事 各居室のボード張りが完了しました。

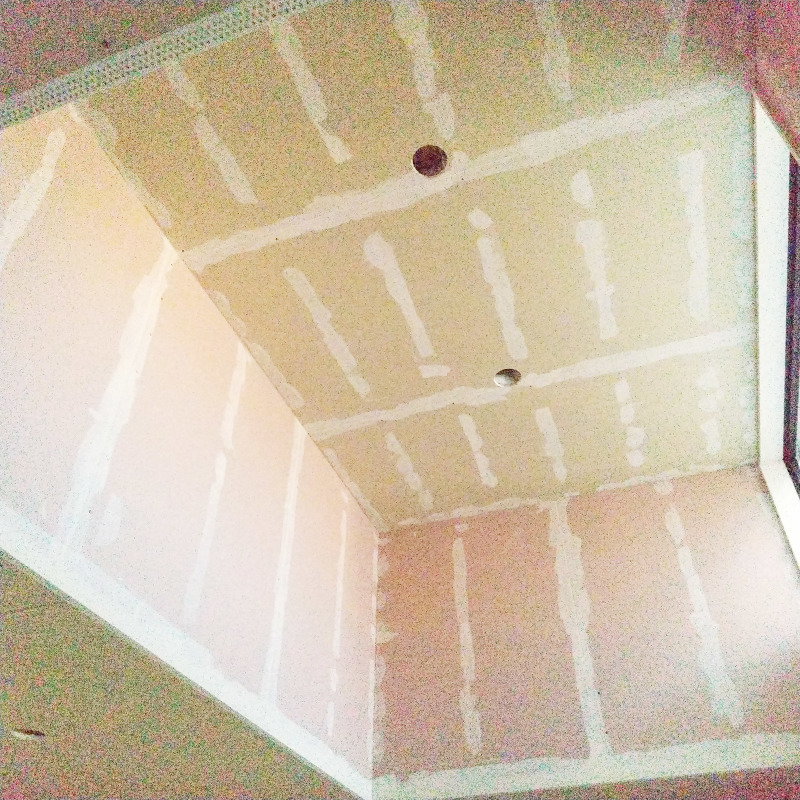

各居室のボード張りが完了しました。
外壁工事
サイディング張りが完了しました。
17週目
外壁工事 サイディングを張り始めました。
サイディングを張り始めました。
16週目

木工事 階段の取付中です

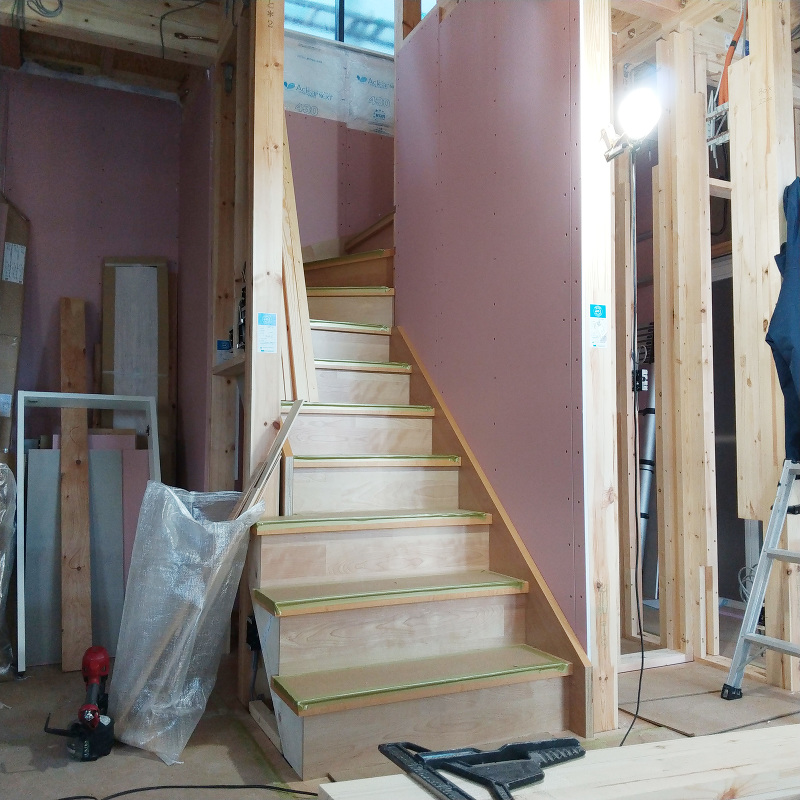

階段の取付中です。
防水工事

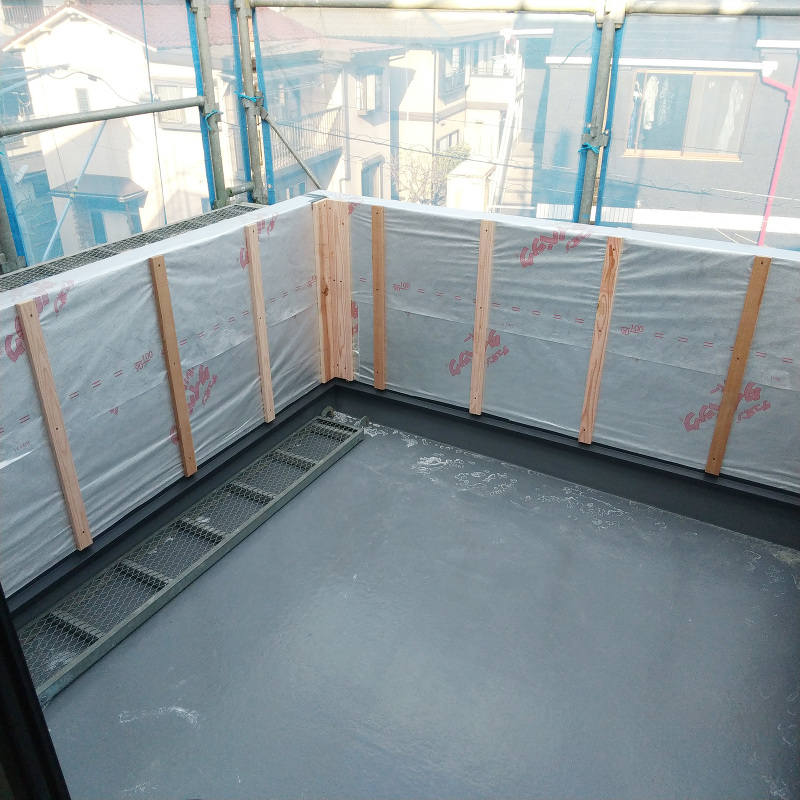

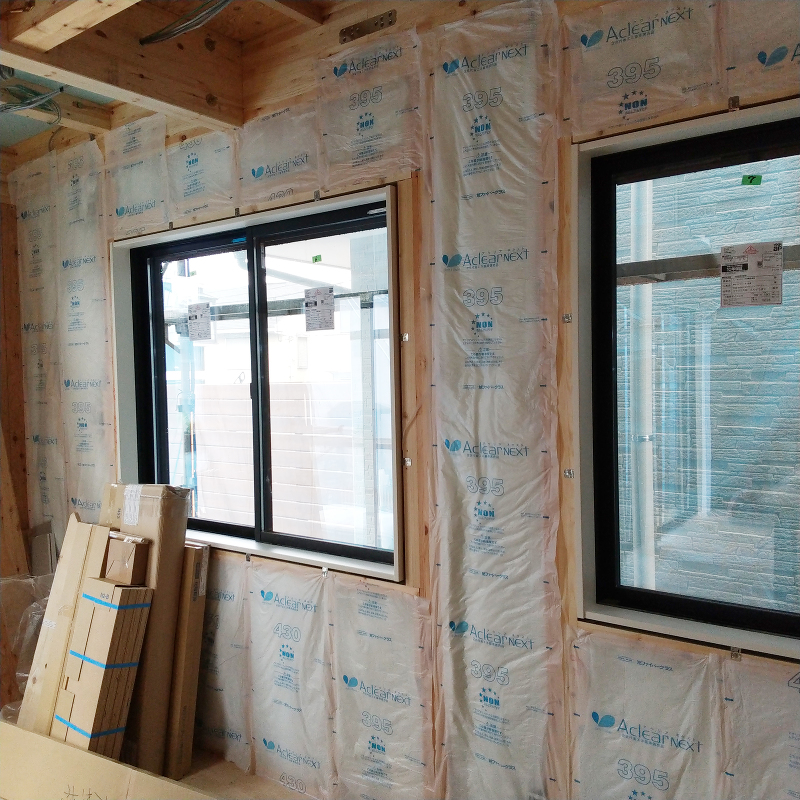

二階バルコニーの床FRP防水処理完了し、壁面に透湿シートが張られました。

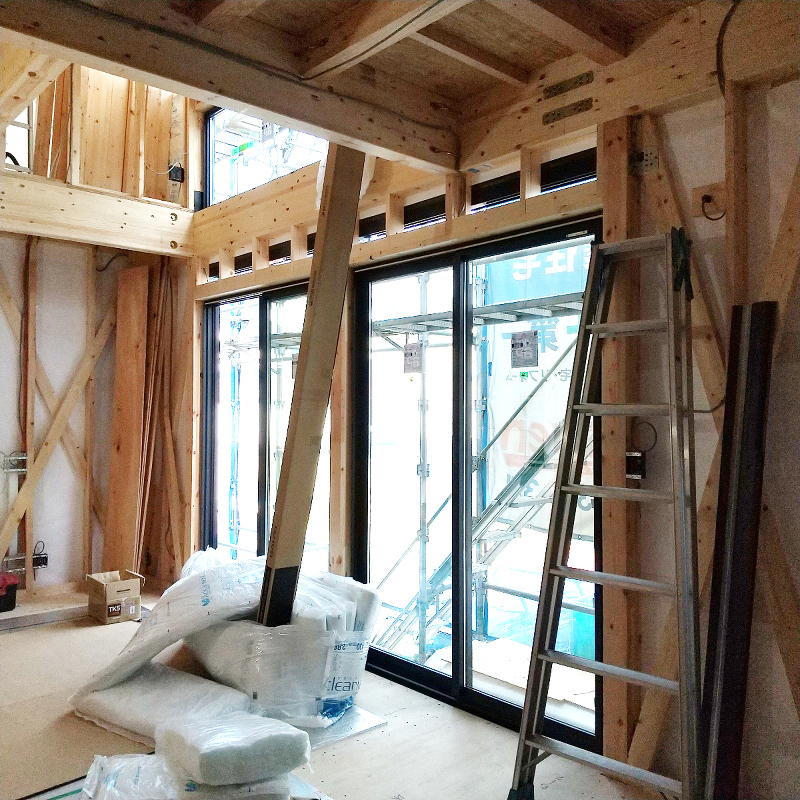

2階ロフトの断熱材充填が進んでいます。
15週目
木工事 1階ボード張りが進んでいます。
1階ボード張りが進んでいます。
ユニットバス取付中です。
2階ハイクリンボード張り、完了しました。
14週目

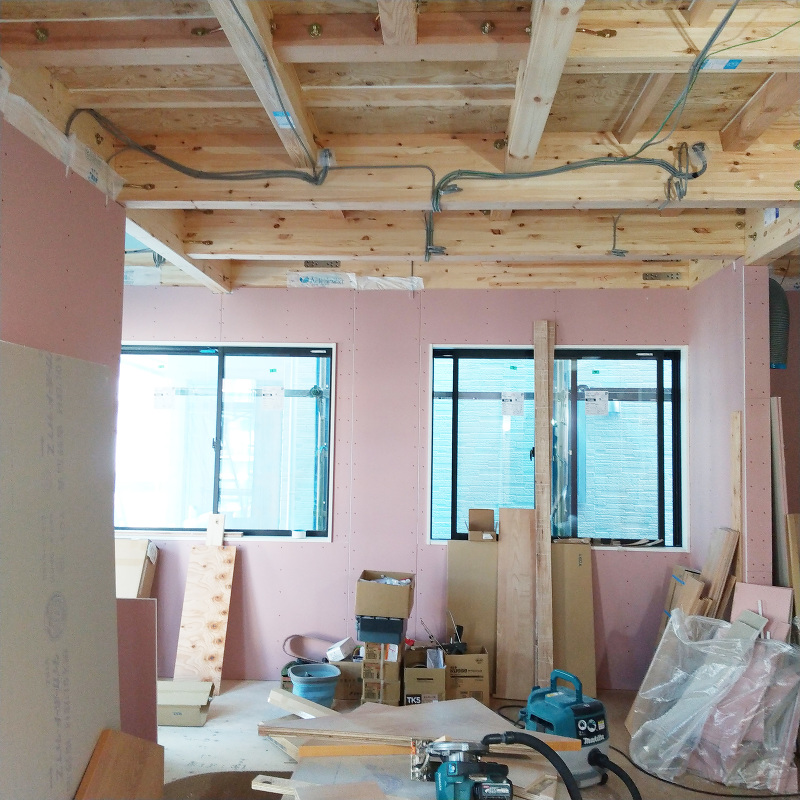

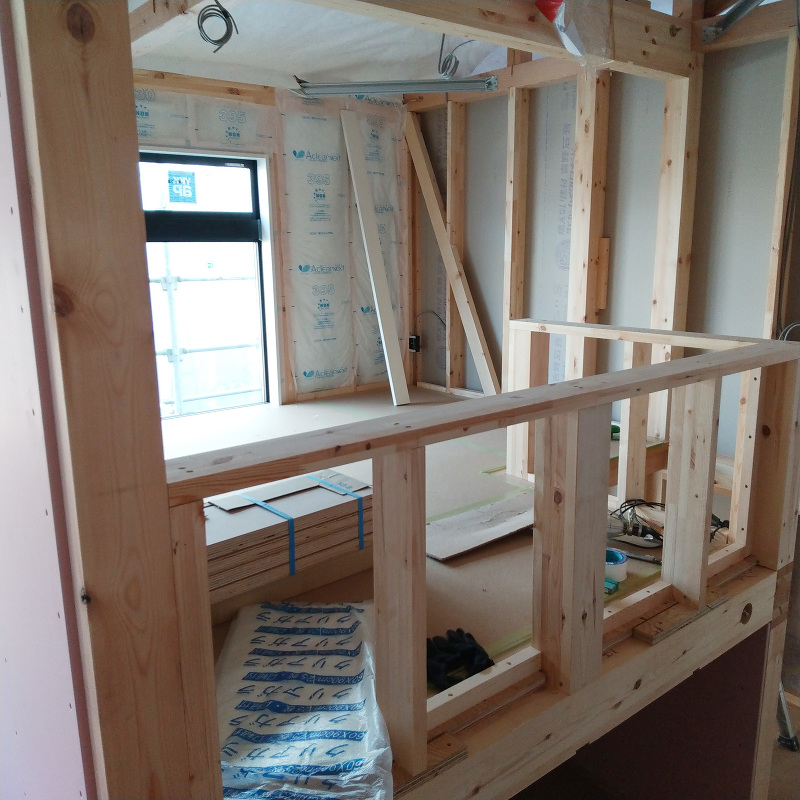

内装工事 断熱材充填中です

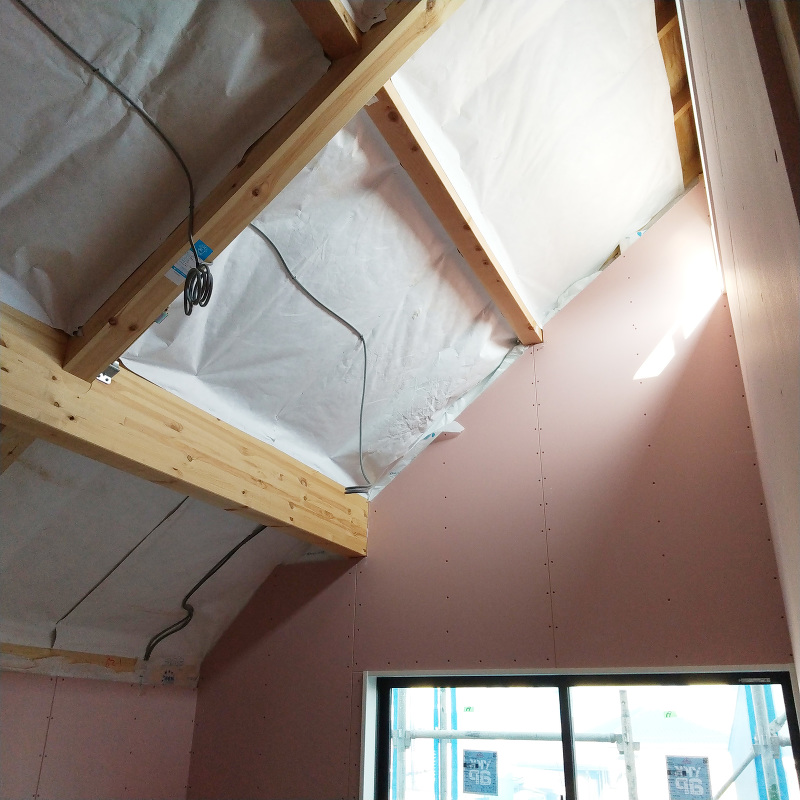

断熱材充填中です

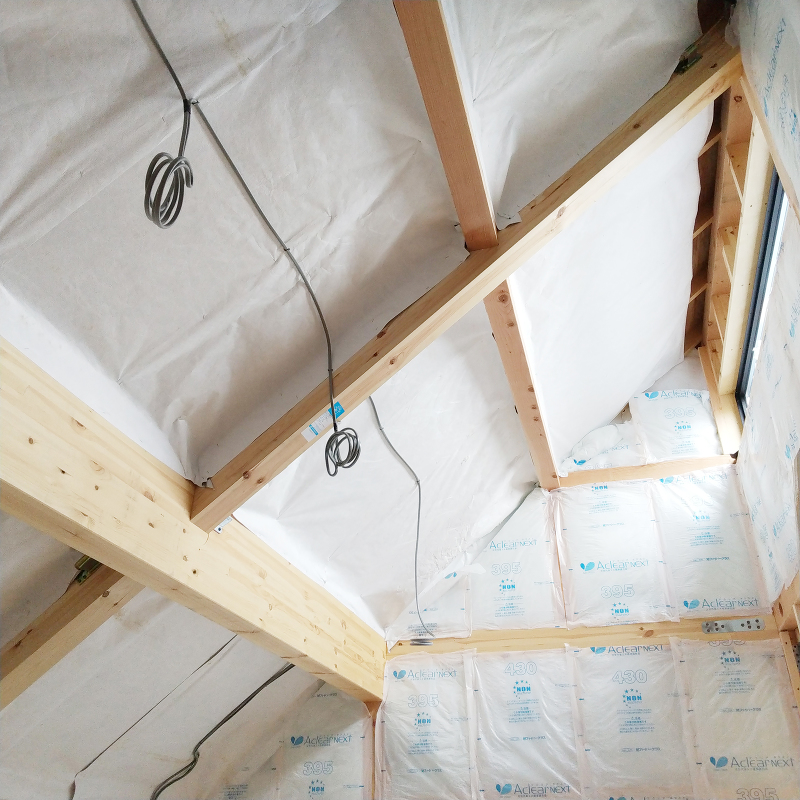

小屋裏透湿シート張り完了しました。
13週目
設備工事 床暖房パネル設置中です。

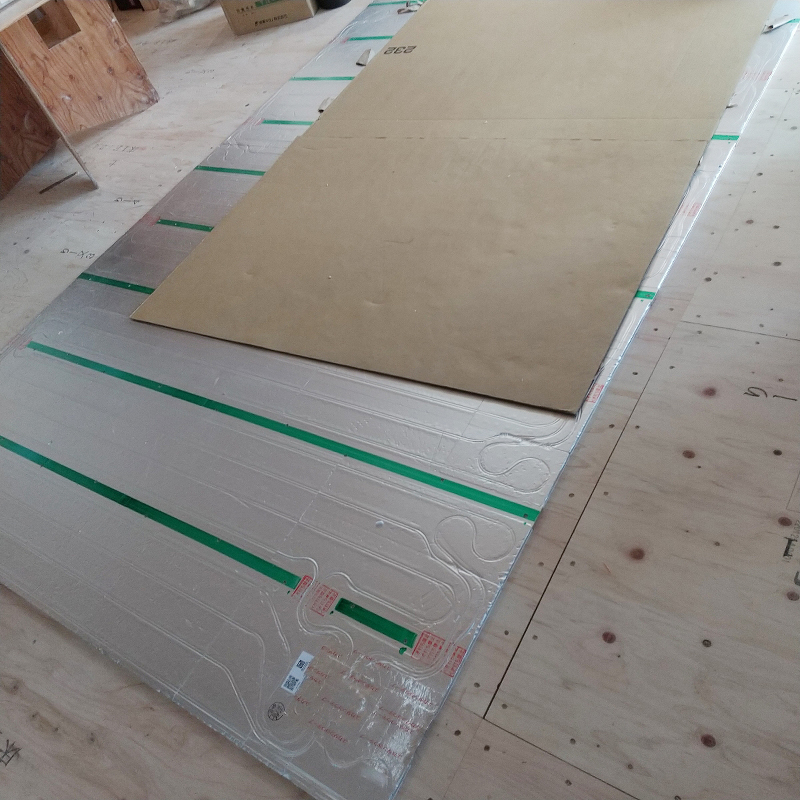

床暖房パネル設置中です

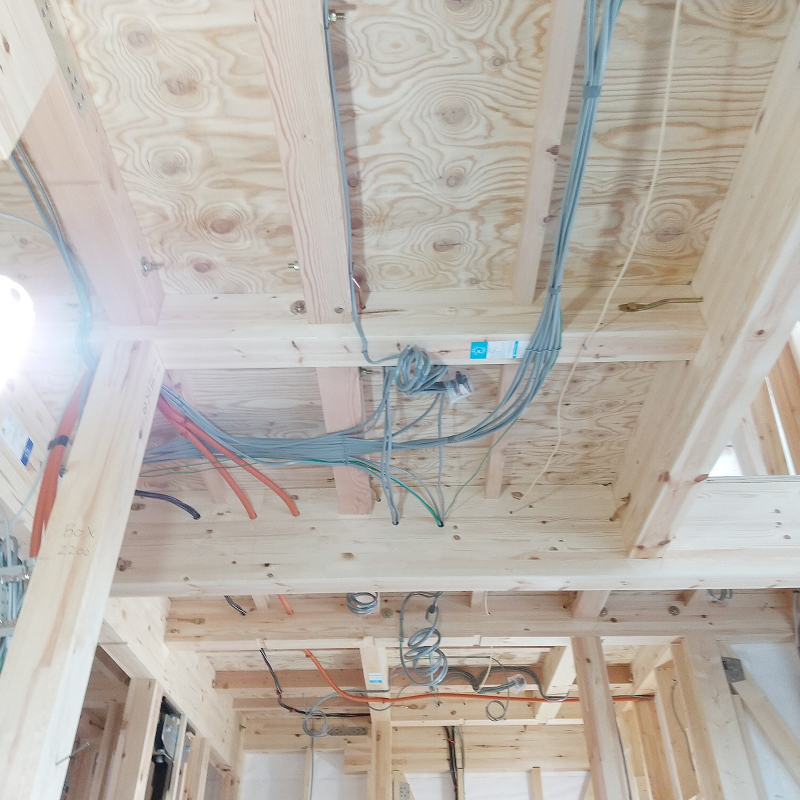

内部電気配線工事中です

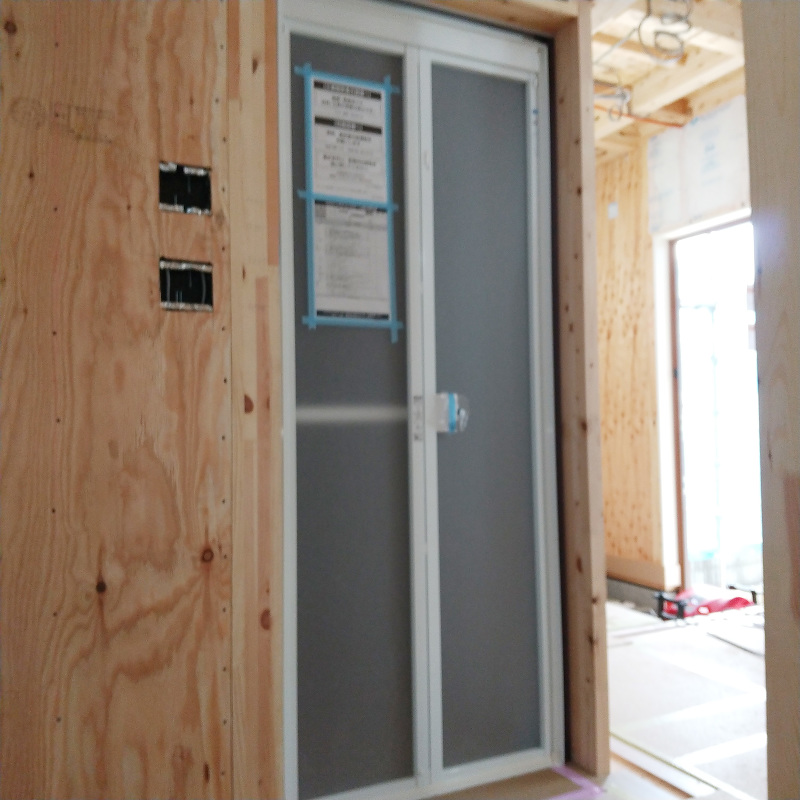

窓枠、サッシ取付完了です。
12週目
木工事 接続金具他すべてのMIRAIEを取り付け終わりました。
雑工事

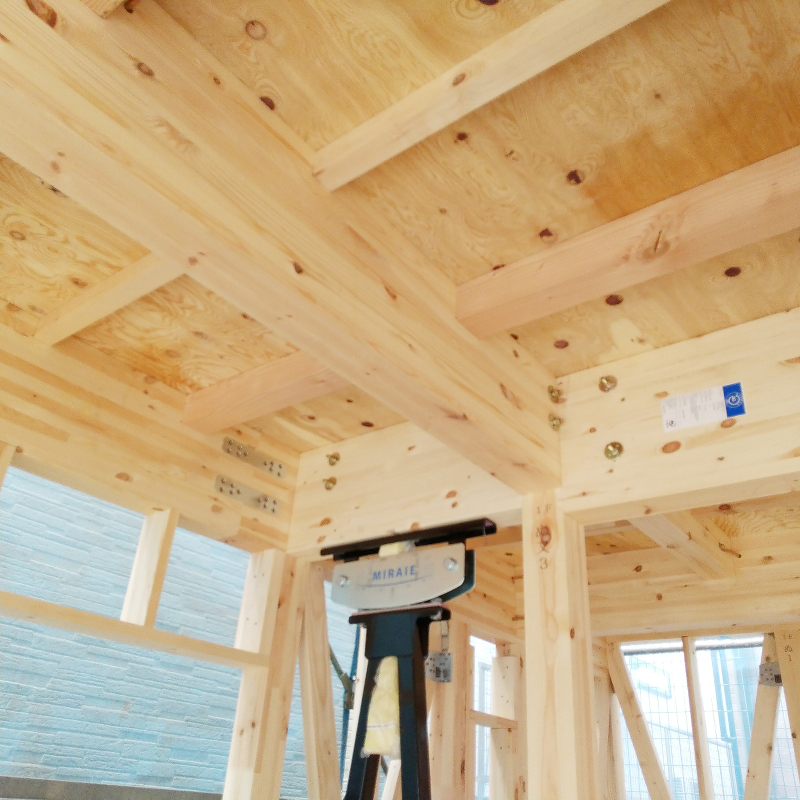

接続金具他すべてのMIRAIEを取り付け終わりました。
外装工事

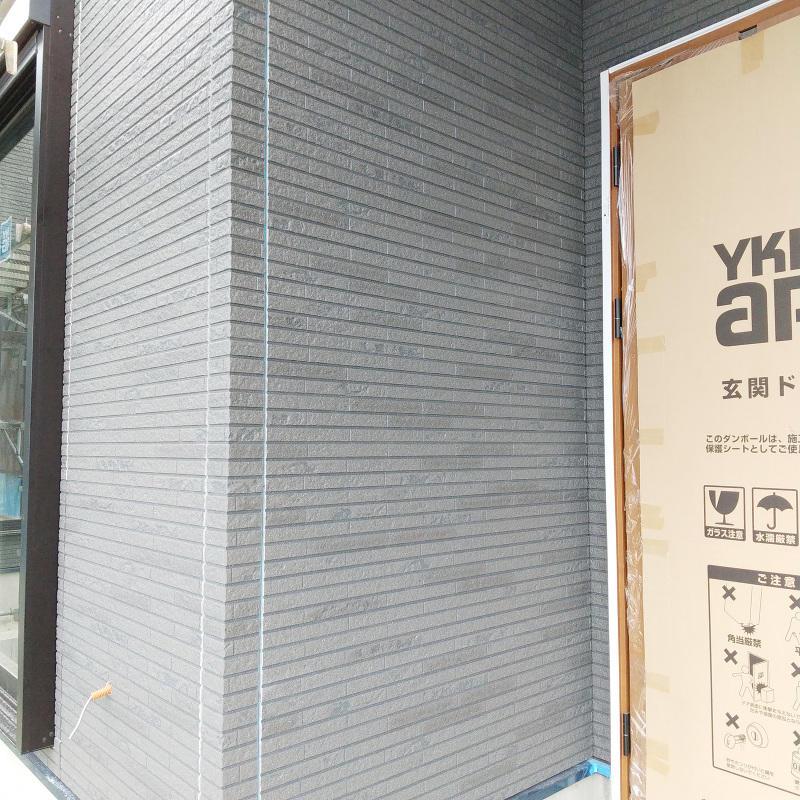

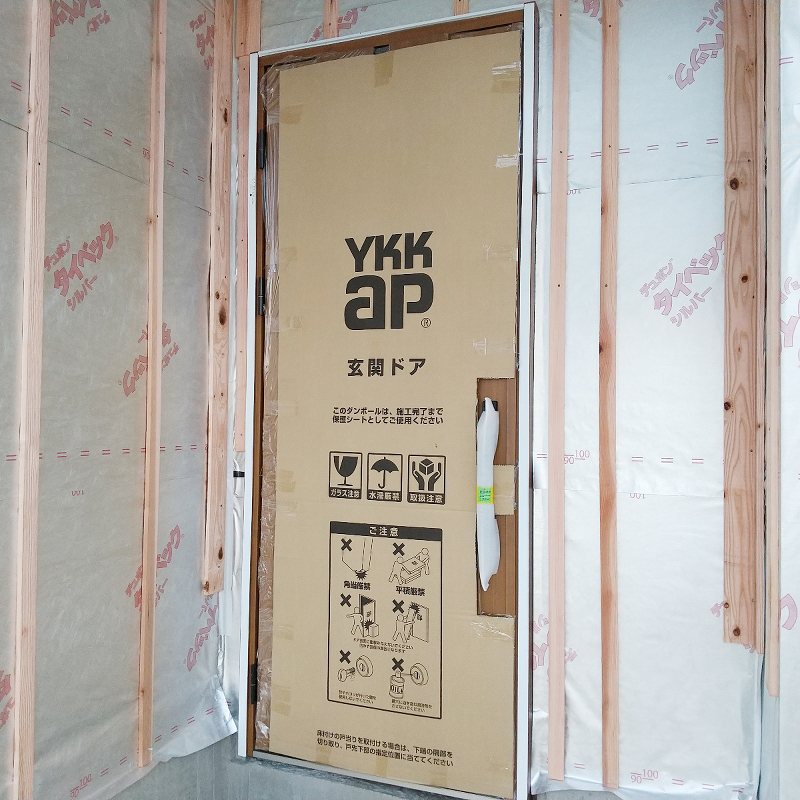

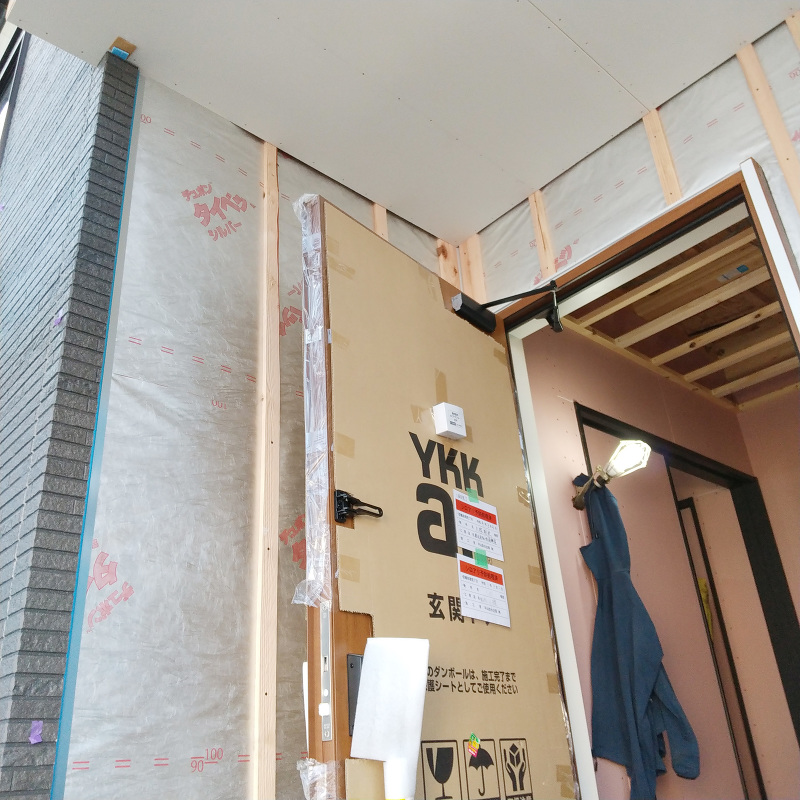

玄関ドア取り付け完了です。透湿シートも張りつけ中です。
11週目

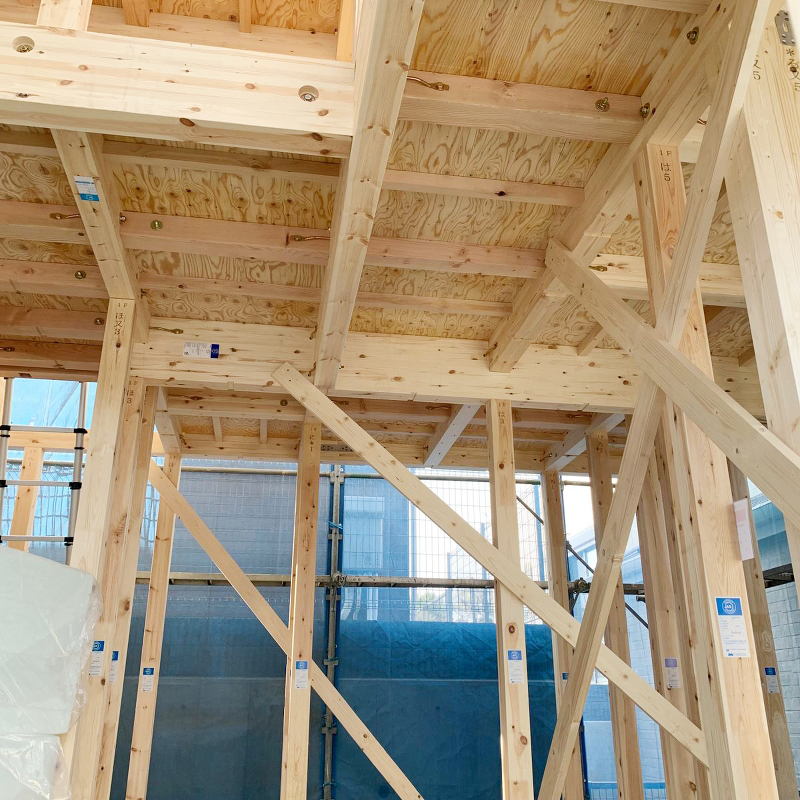

1階構造躯体完了です。

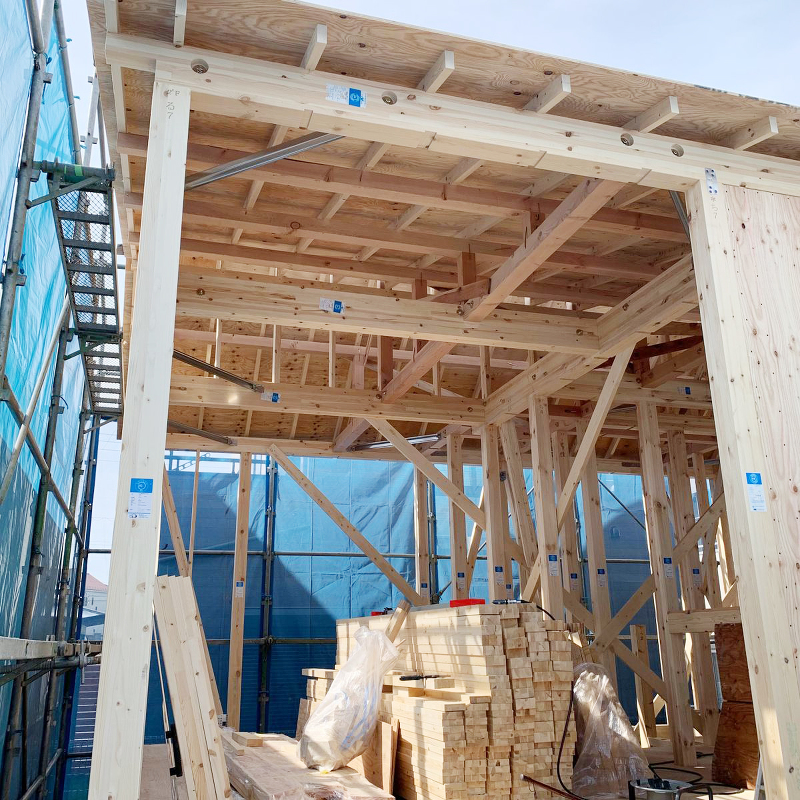

ミライエが取り付けられました。

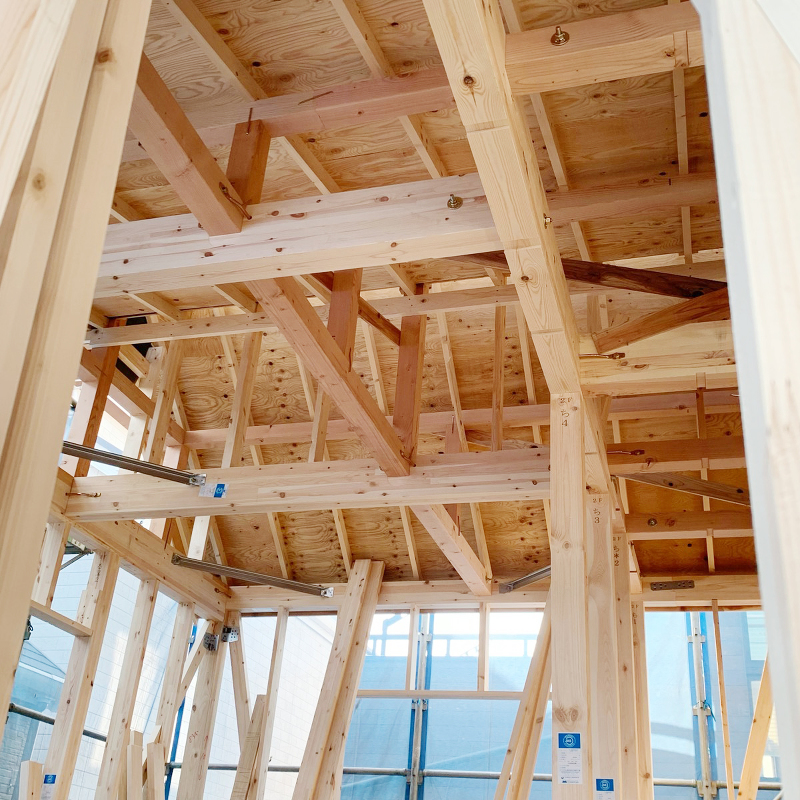

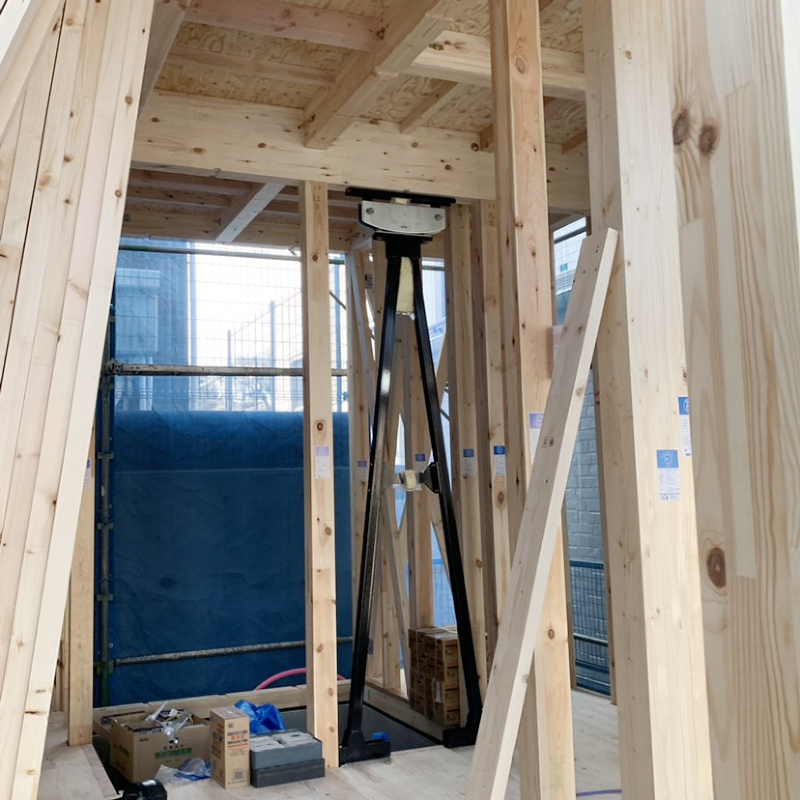

小屋組完了です。
10週目
上棟完了です。
1階建て方完了です。
2階建て方完了です。
屋根工事

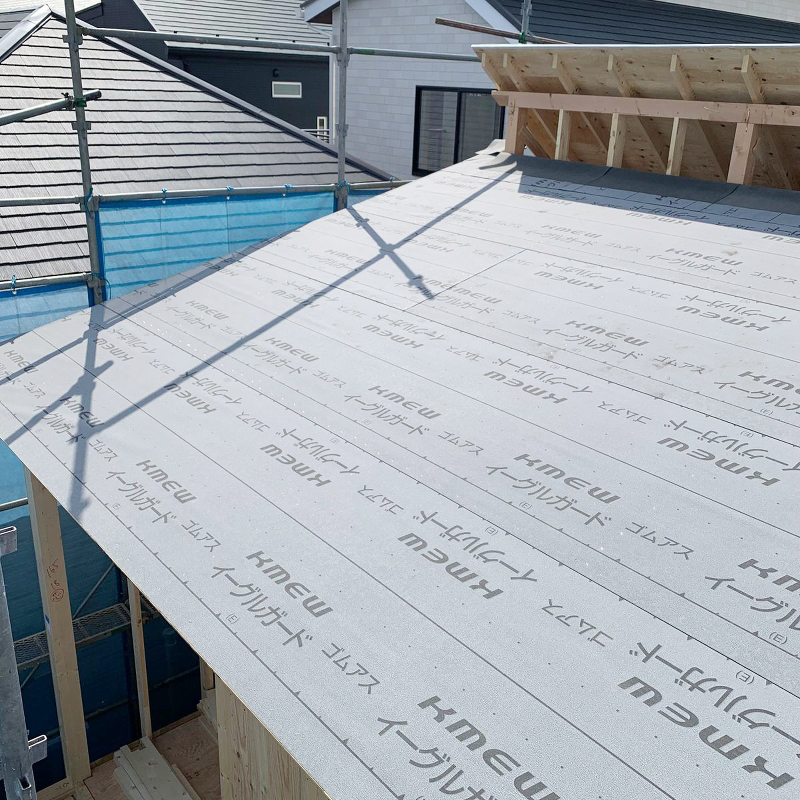

下地ルーフィングが張られました。
9週目

外部給排水工事完了しました
給排水工事
外部給排水工事が完了しました
8週目
外部給排水工事中です
外部給排水工事中です。
7週目

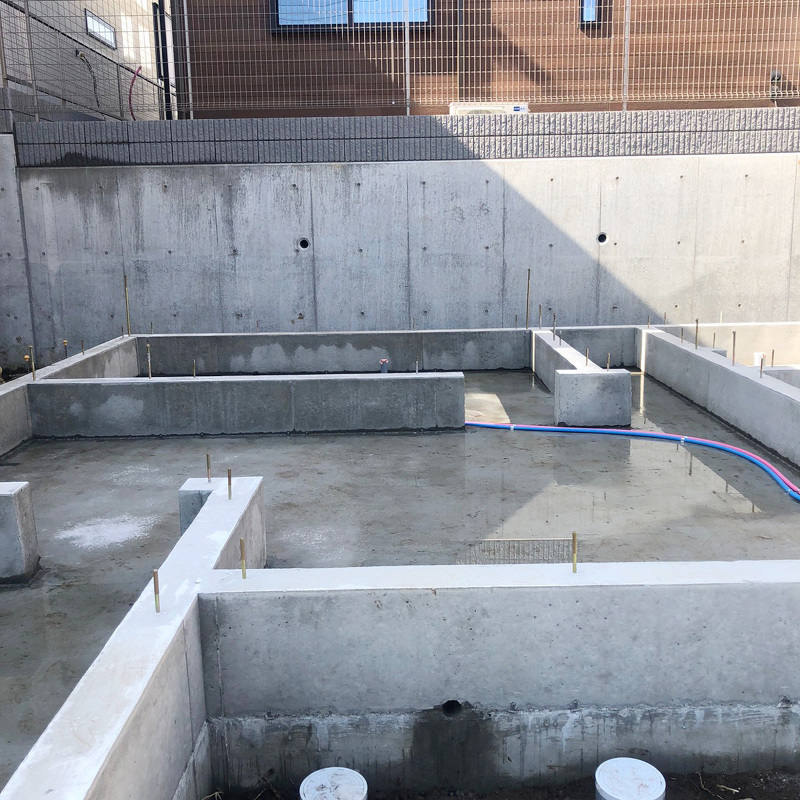

基礎完成です
基礎工事

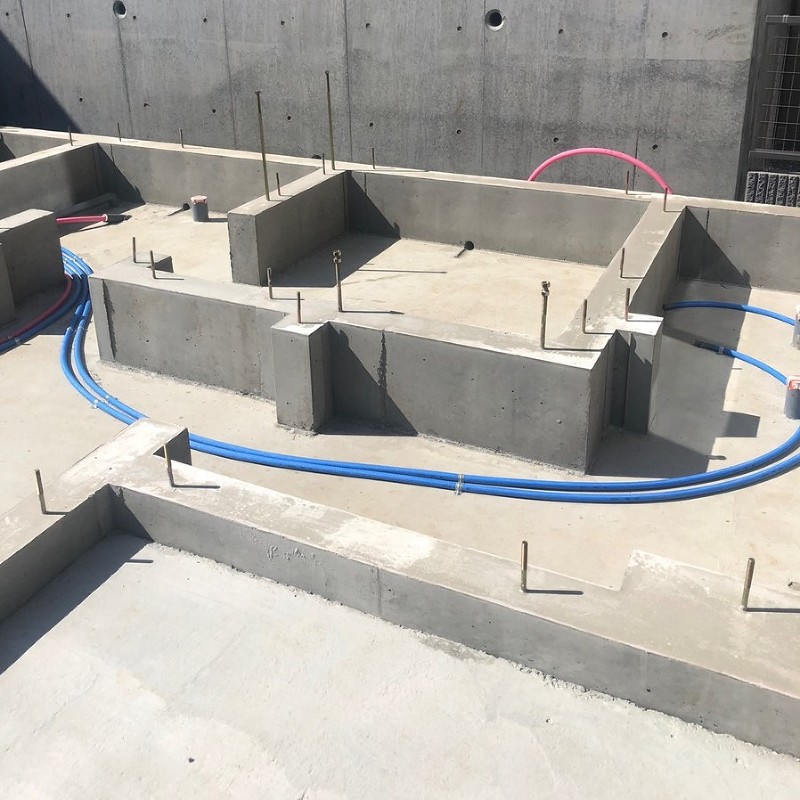

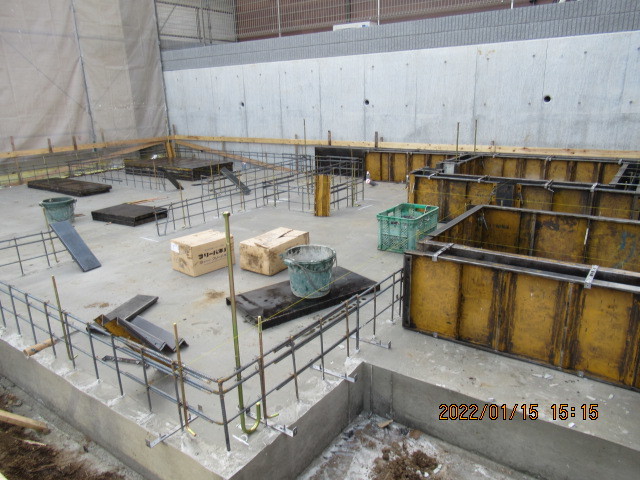

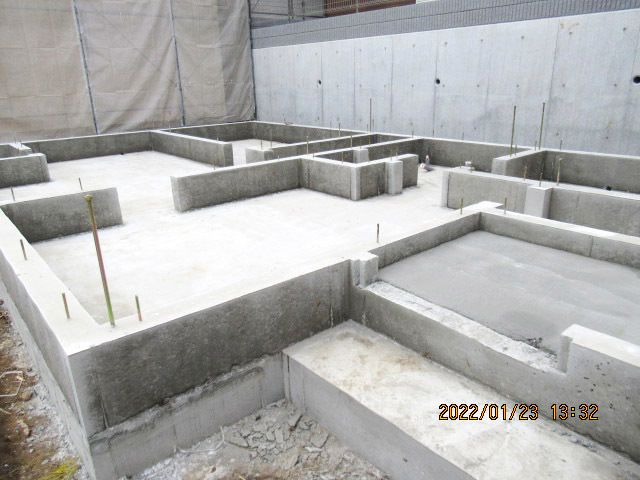

基礎完成です。
立上りコンクリートが打設されました。
6週目

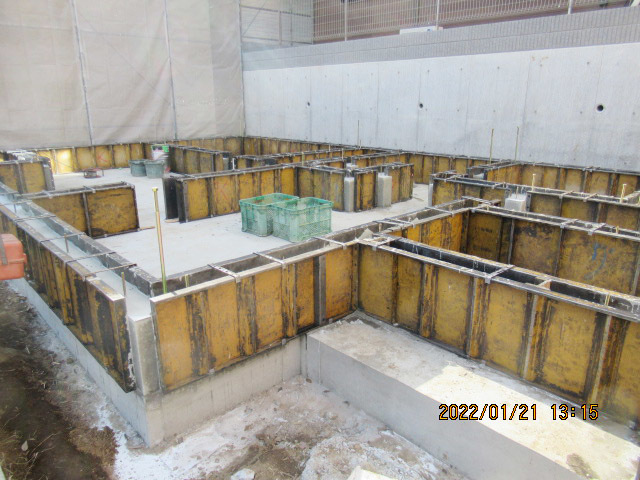

ベースコンクリートが打設され、型枠を組んでいます
ベースコンクリートが打設され、型枠を組んでいます。
5週目
基礎配筋完了です

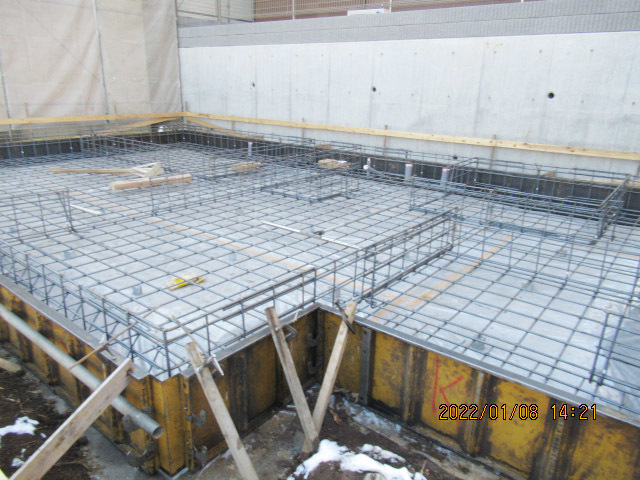

基礎配筋完了です。
4週目
ステコンが打設されました

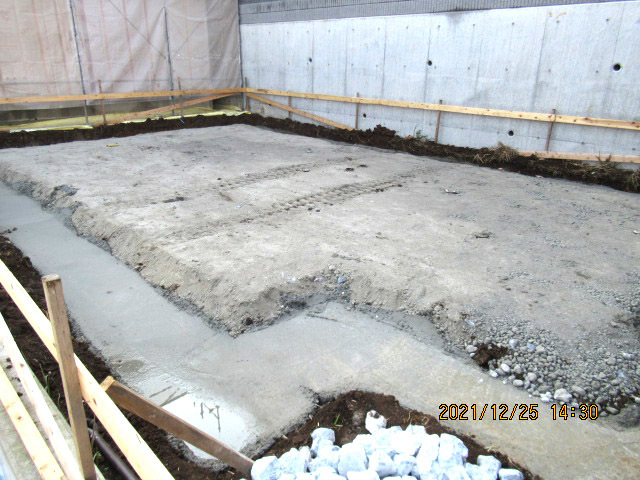

ステコンが打設されました。
3週目

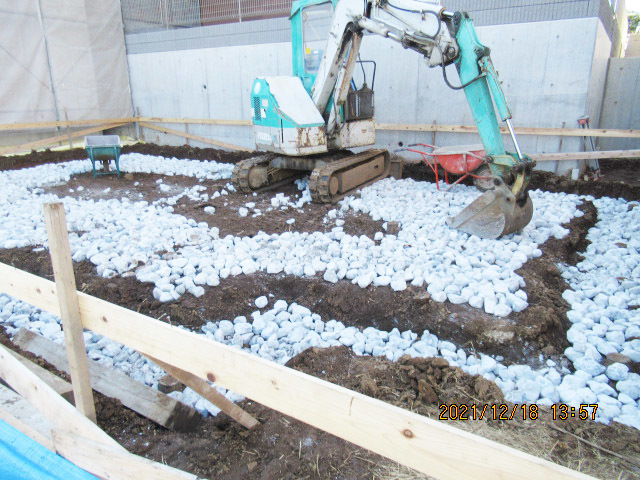

根切り、割栗敷きが進んでいます
根切り、割栗敷きが進んでいます。
2週目

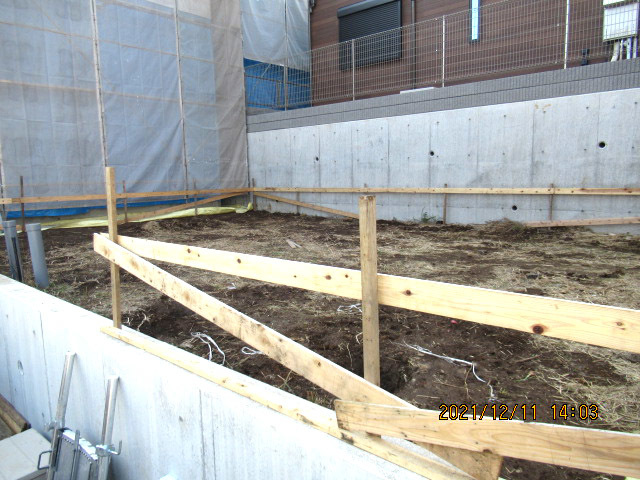

やり方が出されました
やり方が出されました。
1週目
地盤改良工事完了です

地盤改良工事
地盤改良工事完了です。
