M4様邸

17週目

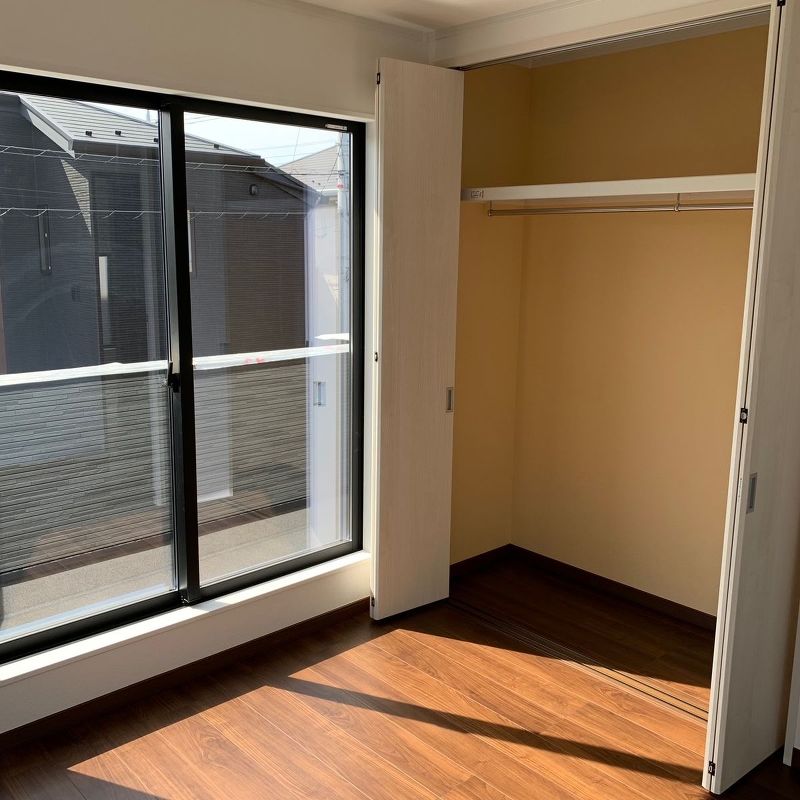

内装の取り付け完了です

内装工事

内装工事

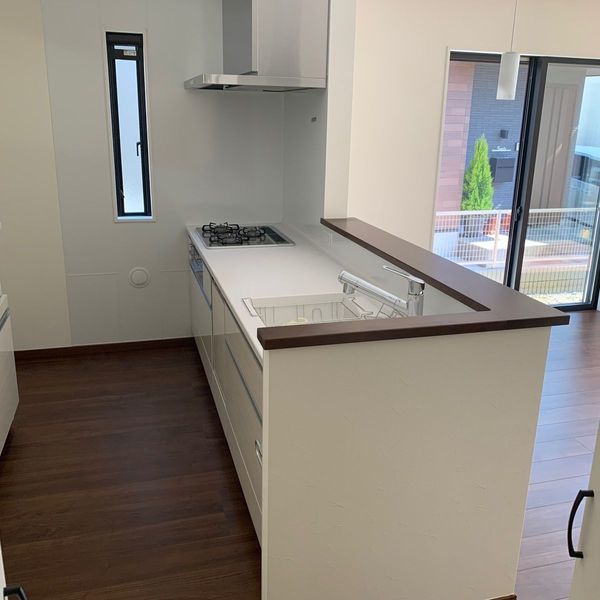

キッチンの取付完了です

  • 内装工事

    内装工事

    バスルームも取り付け完了です

16週目

内部クリーニング完了です

内部クリーニング完了

内部クリーニング完了

2階洋室

  • 内部クリーニング完了

    内部クリーニング完了

    2階洋室

  • 雑工事

    雑工事

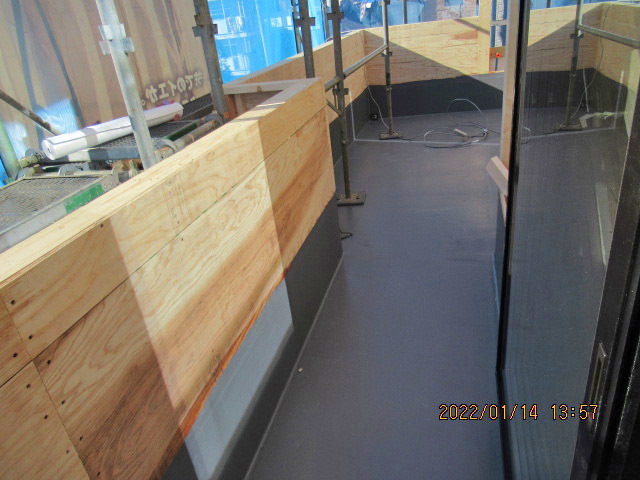

    バルコニー床FGウォーク仕上も完了

15週目

外部足場が解体されました

木工事

木工事

外部足場が解体されました

  • 木工事

    木工事

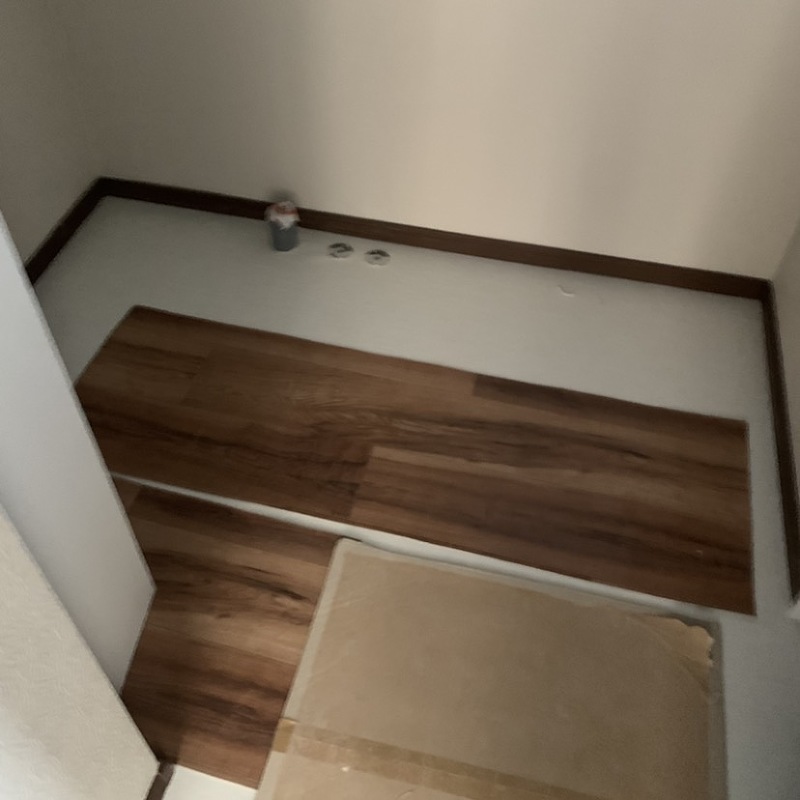

    フローリング張りが進んでいます

  • 木工事

    木工事

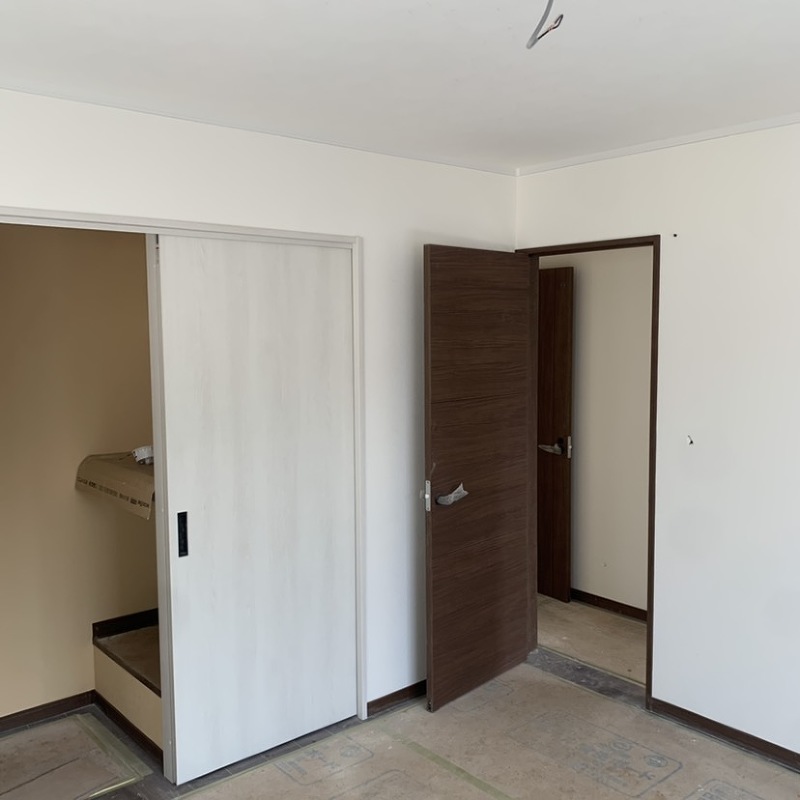

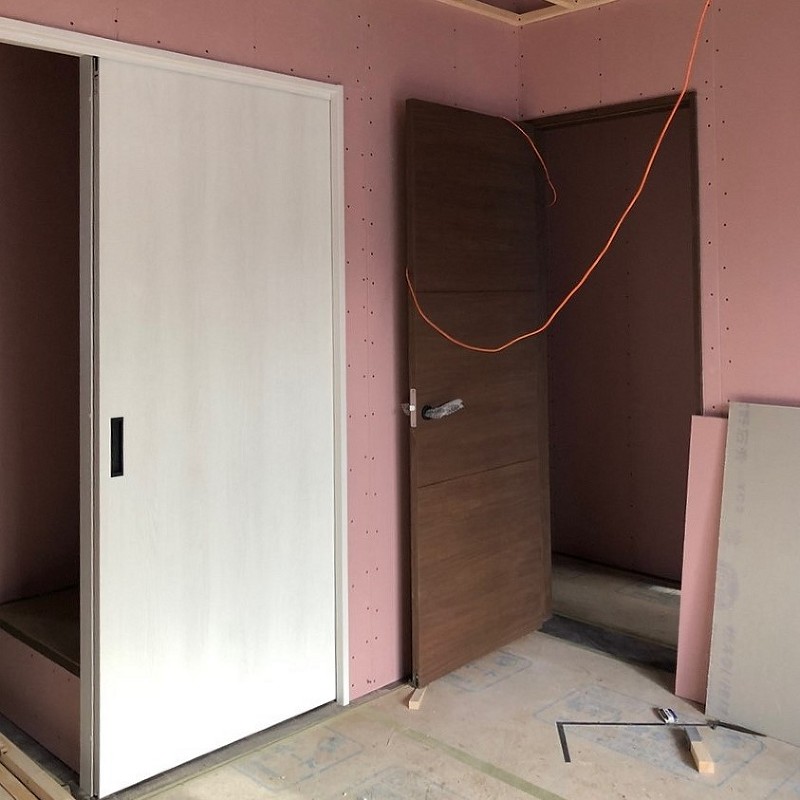

    建具の取り付けが進んでいます

  • 木工事

    木工事

    クロス張り完了しました

14週目

サイディング貼り完了です

外壁工事

外壁工事

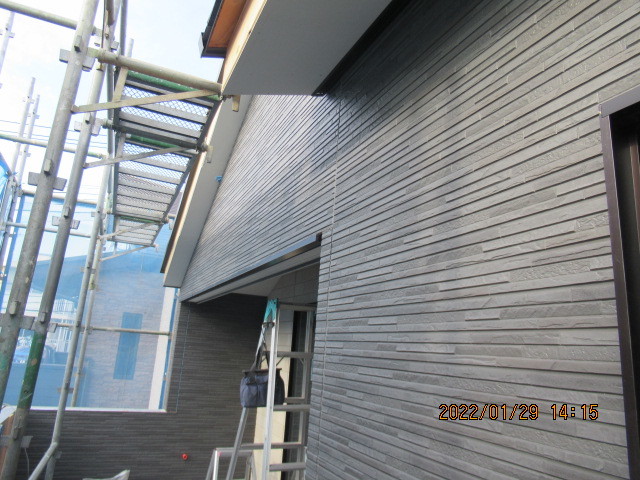

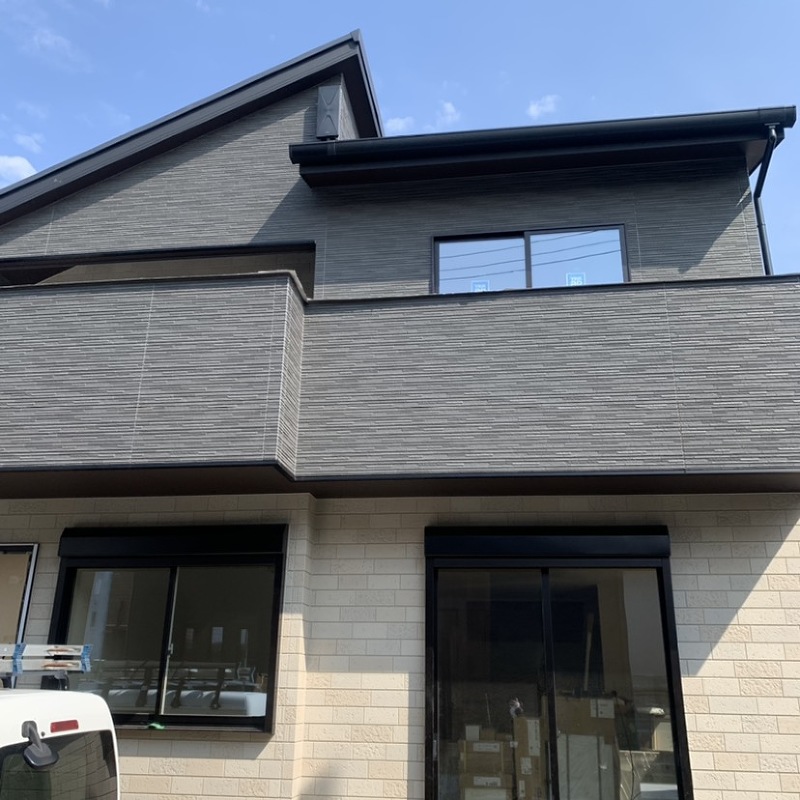

サイディング貼り完了です

  • 木工事

    木工事

    玄関工事が進んでいます

  • 木工事

    木工事

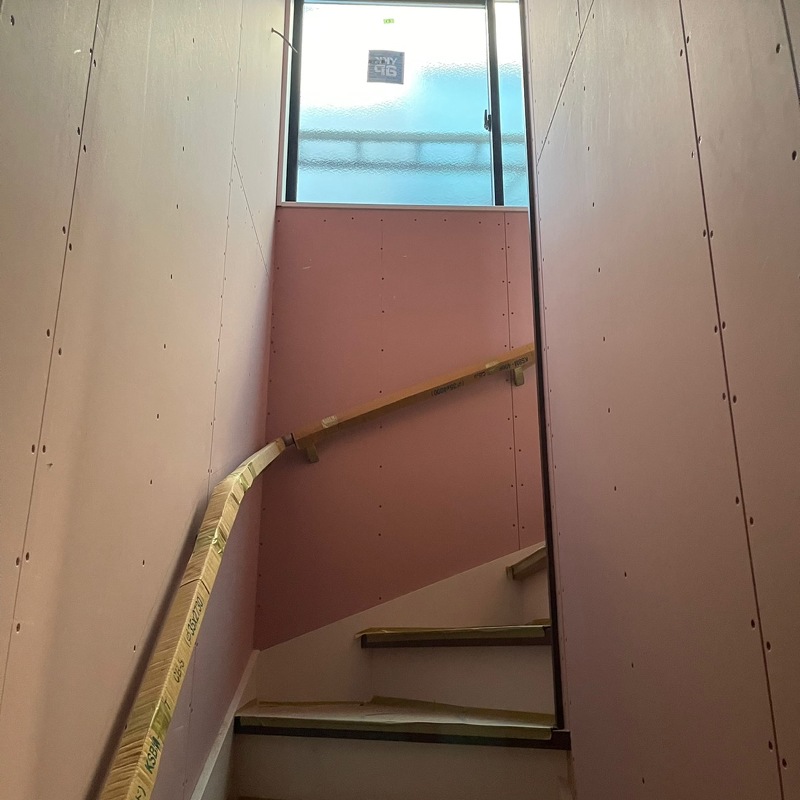

    手すりが取り付けられました

13週目

天井ボード張りが始まりました

木工事

木工事

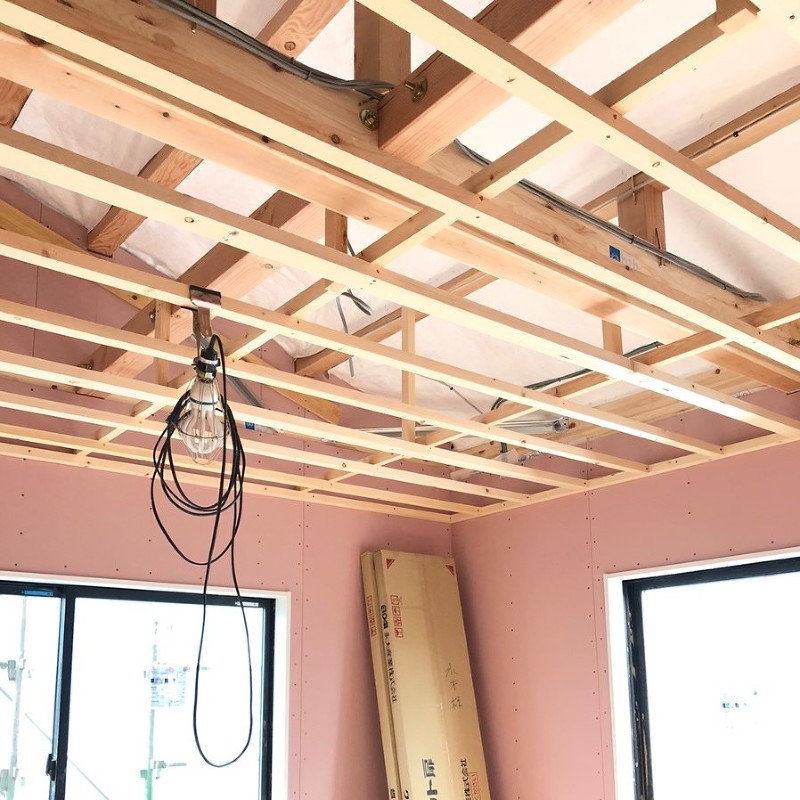

1階リビング天井ボードが張られました

  • 木工事

    木工事

    キッチンカウンターが作られました

  • 木工事

    木工事

    シューズボックスが取り付けられました

12週目

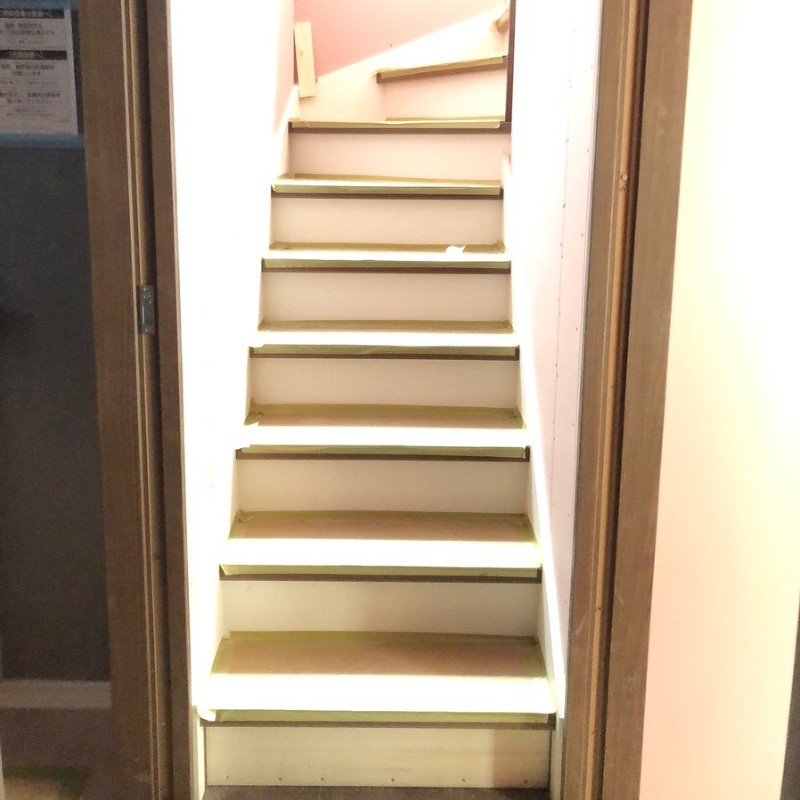

階段取り付け完了です

木工事

木工事

階段が取り付けられました

  • 木工事

    木工事

    建具の取付が始まりました

  • 木工事

    木工事

    2階天井下地組みが始まっています

11週目

内部電気配線完了です

電気工事

電気工事

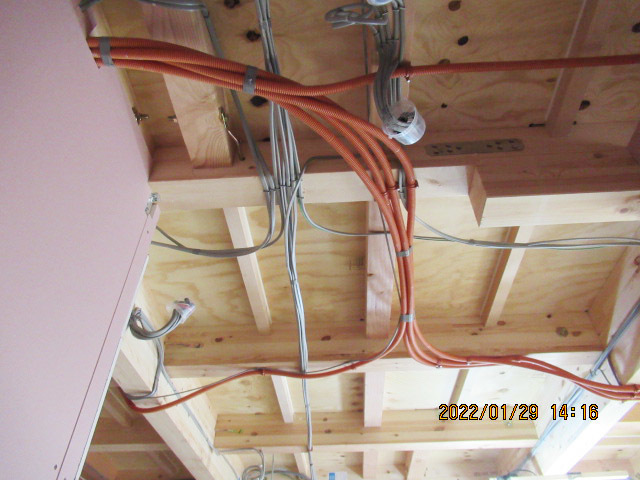

内部電気配線完了です。

  • 外壁工事

    外壁工事

    サイディング張りもう少しです。

  • 木工事

    木工事

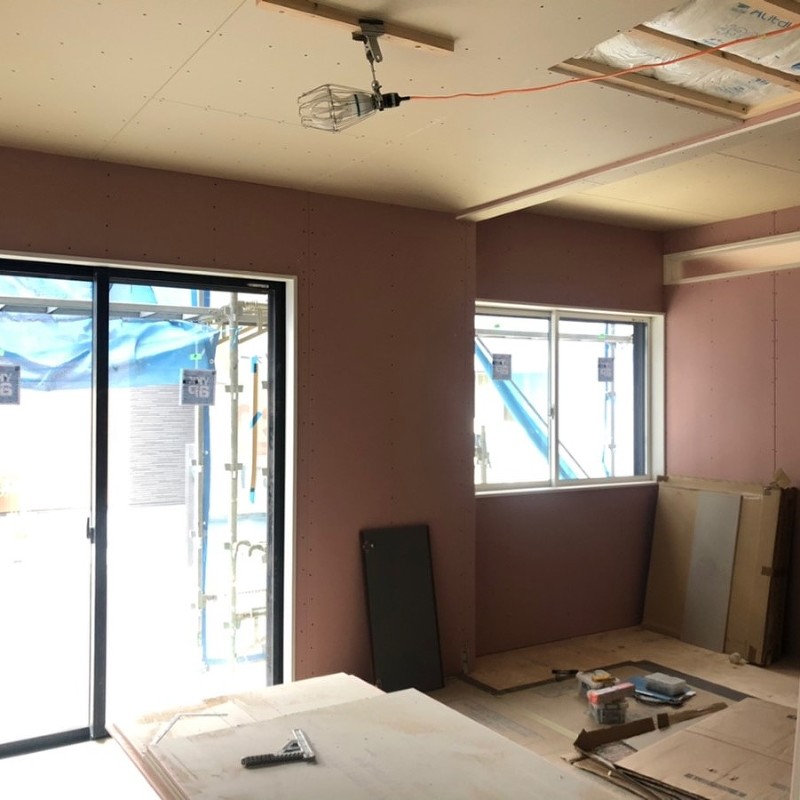

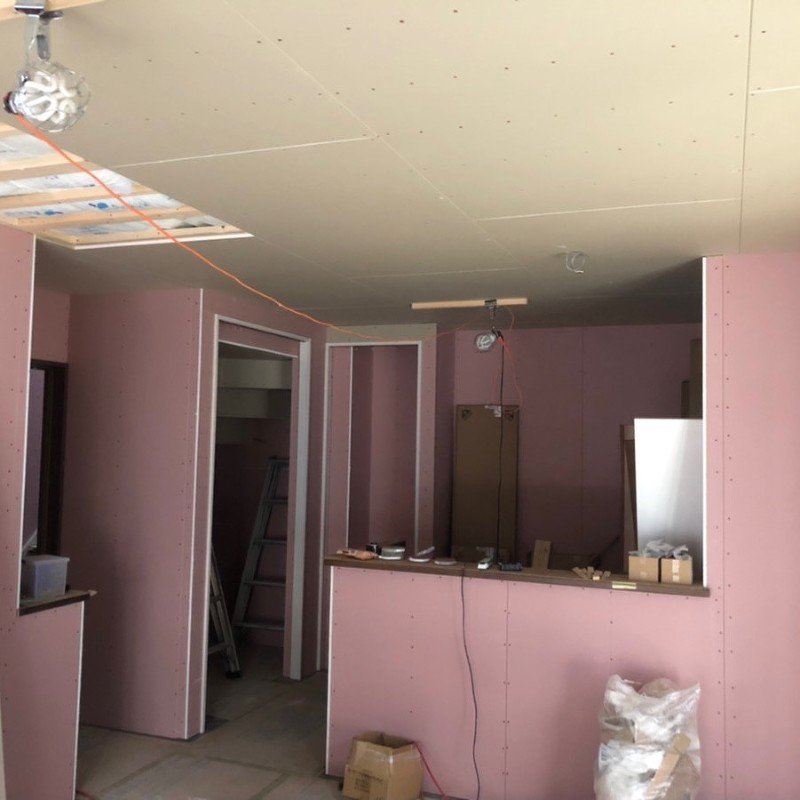

    1階壁ボード張り完了です。

  • 設備工事

    設備工事

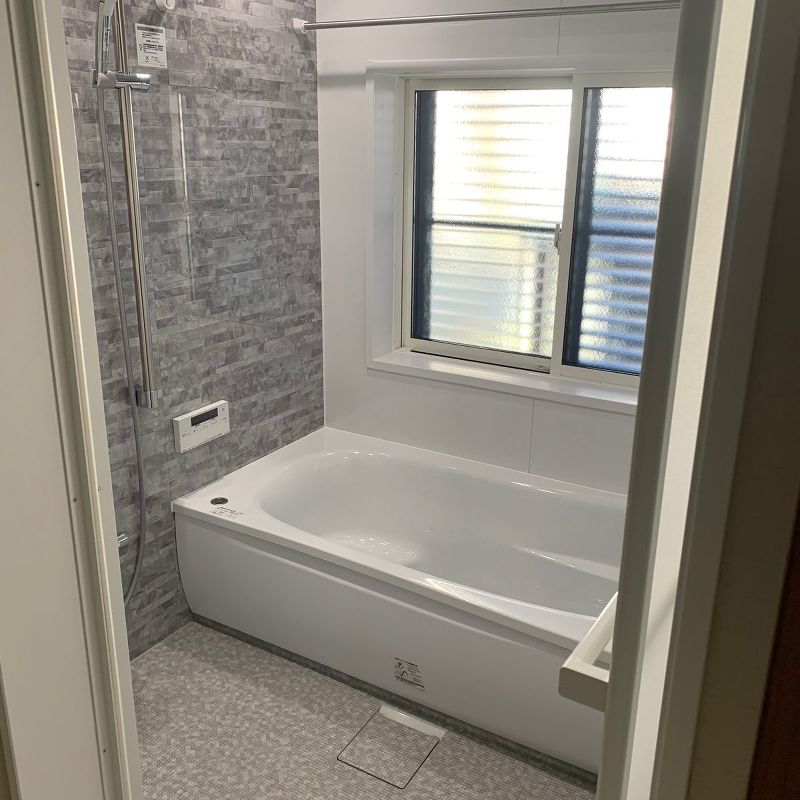

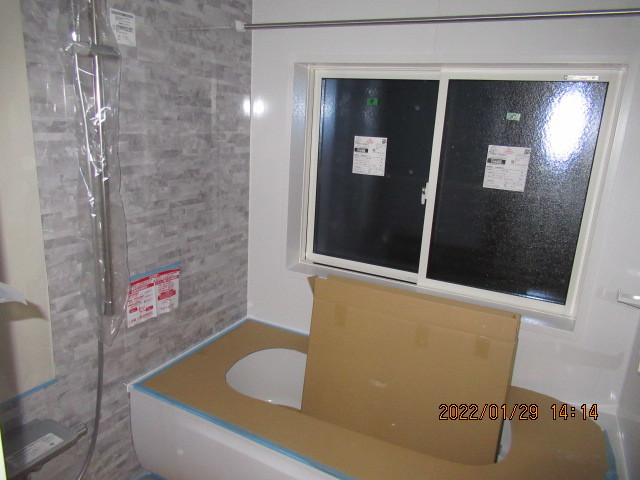

    ユニットバス設置完了です。

  • 木工事

    木工事

    床フローリング張り完了です。

10週目

床フローリング張りが始まっています

木工事

木工事

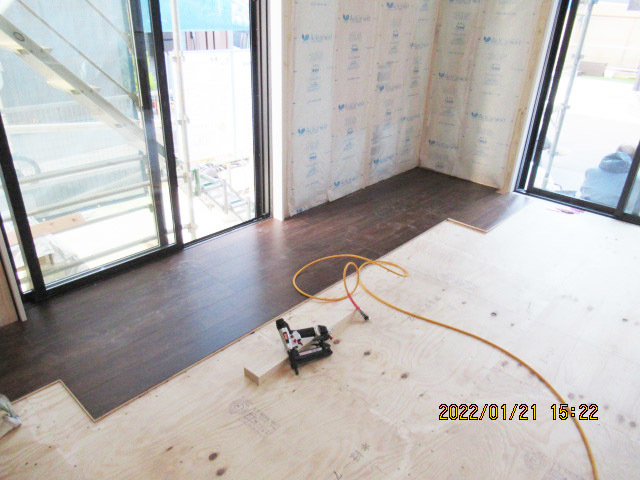

床フローリング張りが始まっています。

  • 外壁工事

    外壁工事

    サイディング張りが始まっています。

  • 木工事

    木工事

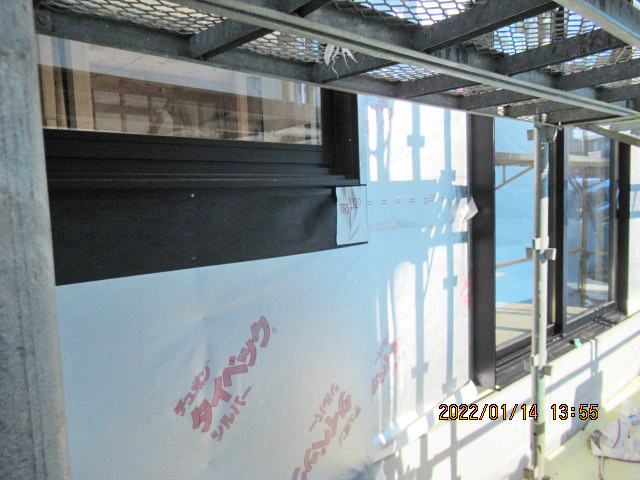

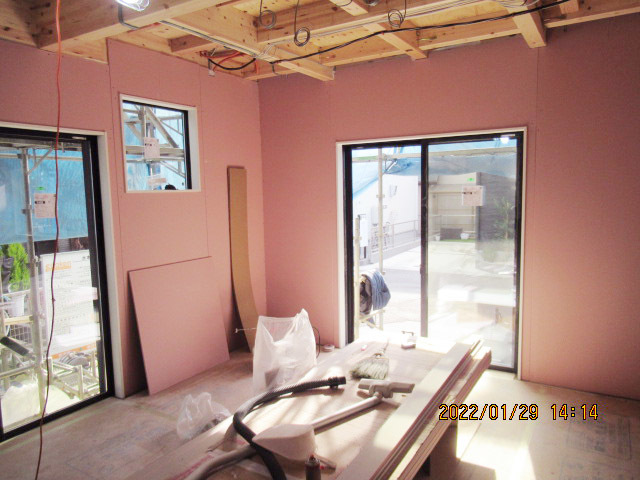

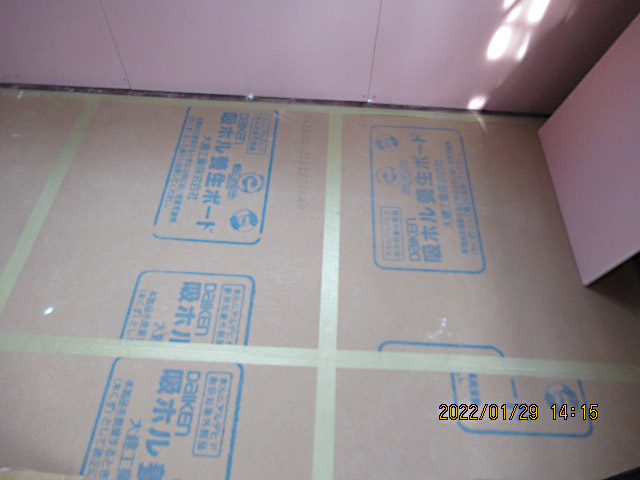

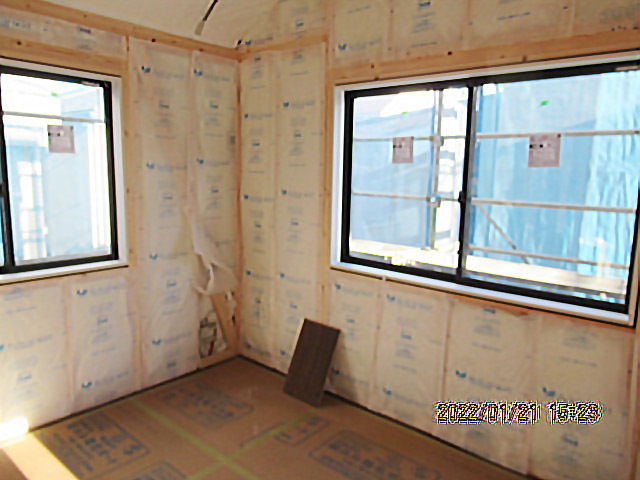

    壁断熱材充填、窓枠取り付け完了。

9週目

コロニアル葺き完了です

屋根工事

屋根工事

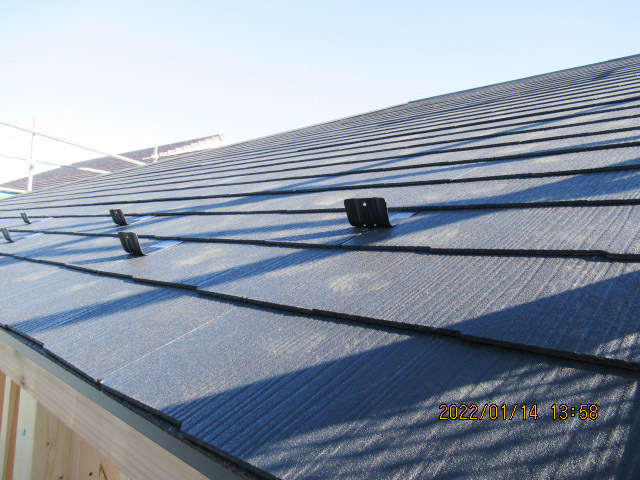

コロニアル葺き完了です。

  • 木工事

    木工事

    1階構造躯体完了です。

  • 木工事

    木工事

    小屋裏にタイベックが張られました。

  • 防水工事

    防水工事

    バルコニー防水完了です。

  • 外壁工事

    外壁工事

    外部タイベックが張られました。

8週目

2階構造躯体完了です

木工事

木工事

2階構造躯体完了です。

  • 木工事

    木工事

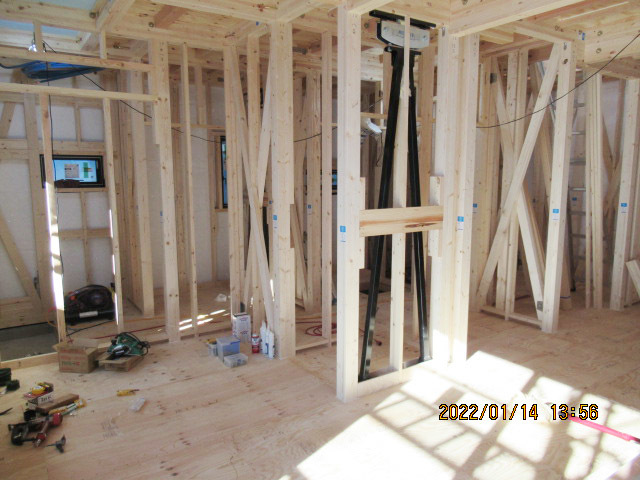

    1階床下地合板張り、筋交取り付けが進んでいます。

  • 木工事

    木工事

    小屋裏にタイベックが張られました。

7週目

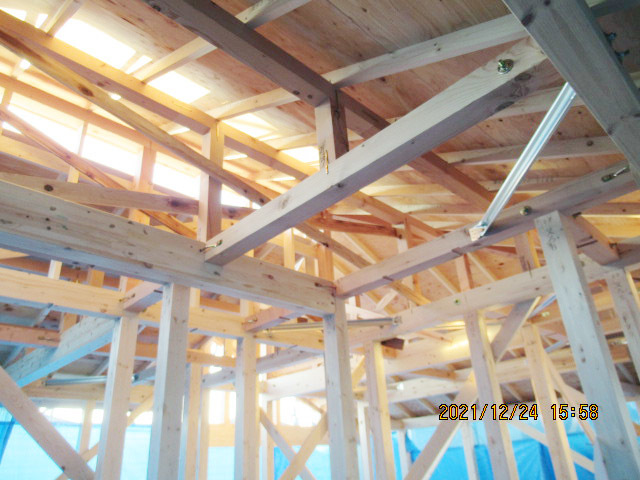

小屋組み完了です

木工事

木工事

小屋組み完了です。

  • 木工事

    木工事

    土台が敷かれました。

  • 木工事

    木工事

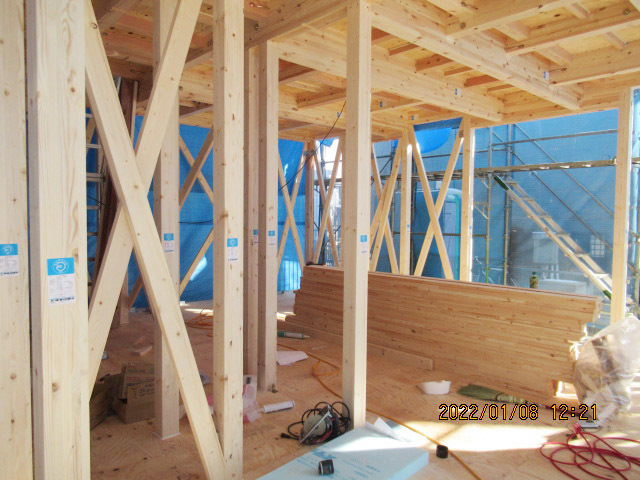

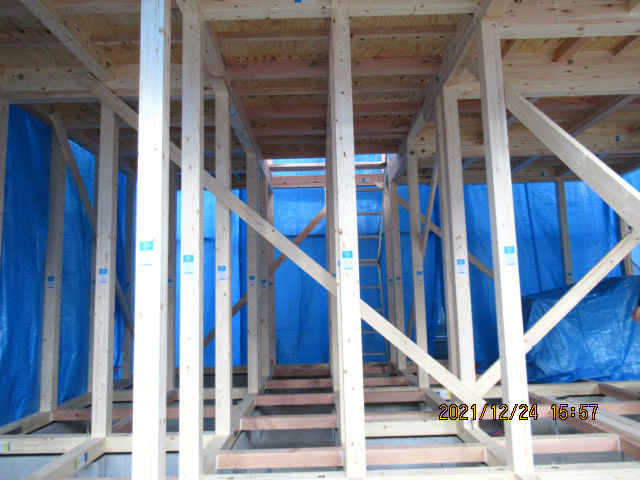

    1階建て方完了です。

  • 木工事

    木工事

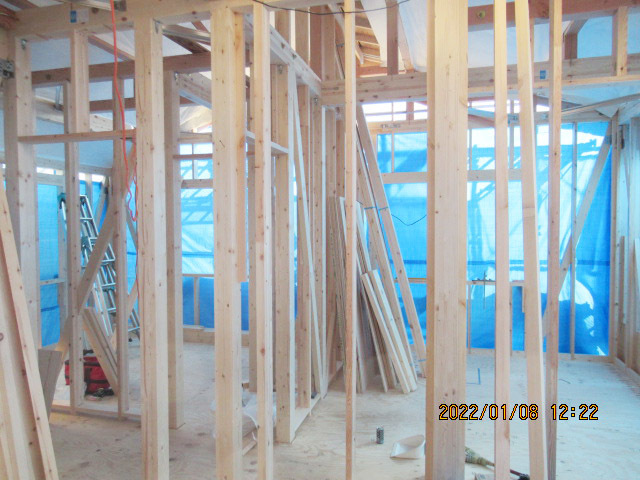

    2階建て方完了です。

6週目

外部給排水工事、外部養生完了です

仮設工事

仮設工事

外部給排水工事、外部養生完了です。

5週目

基礎完成、外部給排水工事中です

基礎工事

基礎工事

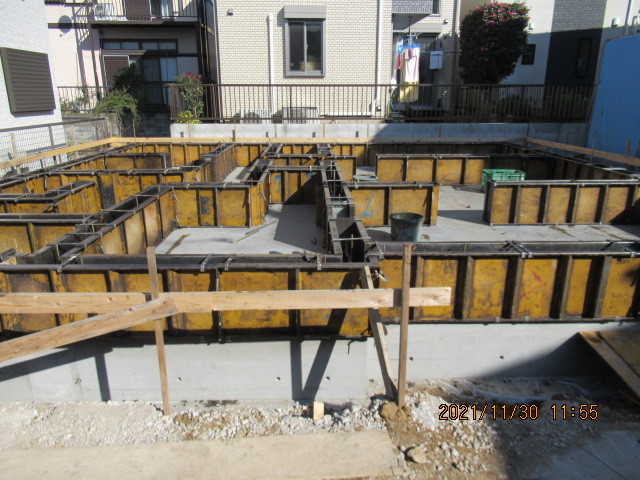

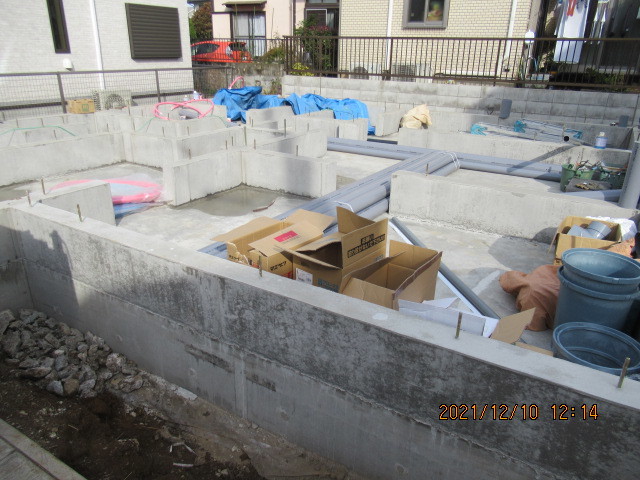

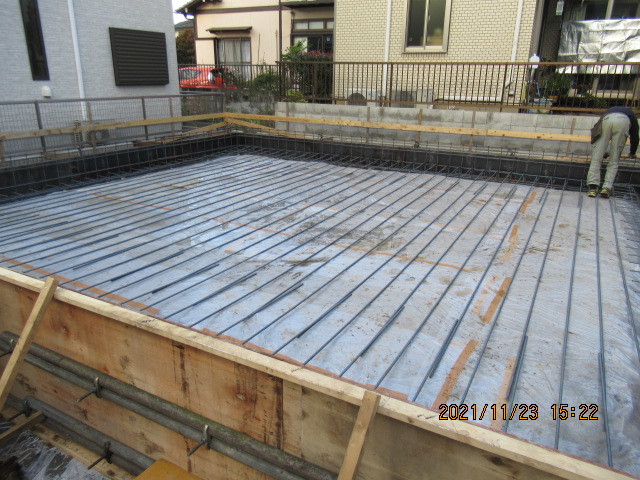

基礎完成、外部給排水工事中です。

4週目

立上りコンクリート打設完了です

基礎工事

基礎工事

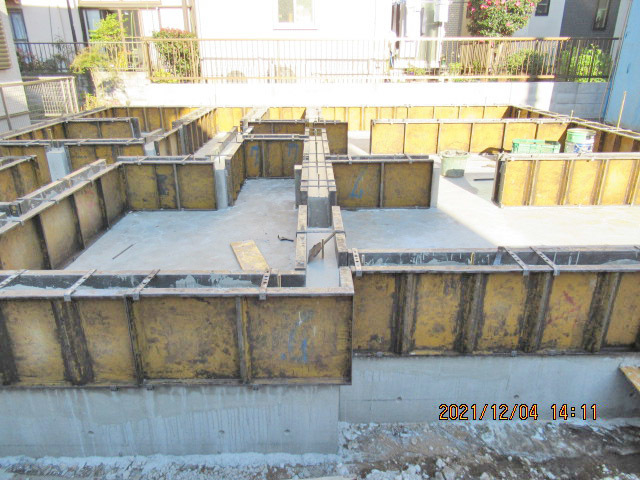

立上りコンクリート打設完了です。

  • 基礎工事

    基礎工事

    ベースコンクリートが打設され、型枠が組まれました。

3週目

基礎配筋完了です

基礎工事

基礎工事

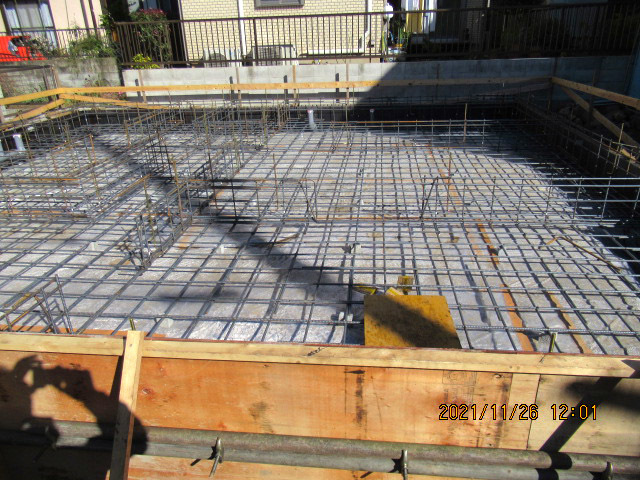

基礎配筋完了です。

  • 基礎工事

    基礎工事

    基礎配筋が始まっています。

2週目

根切り、割栗敷き、防湿シート敷き完了です

基礎工事

基礎工事

根切り、割栗敷き、防湿シート敷き完了です。

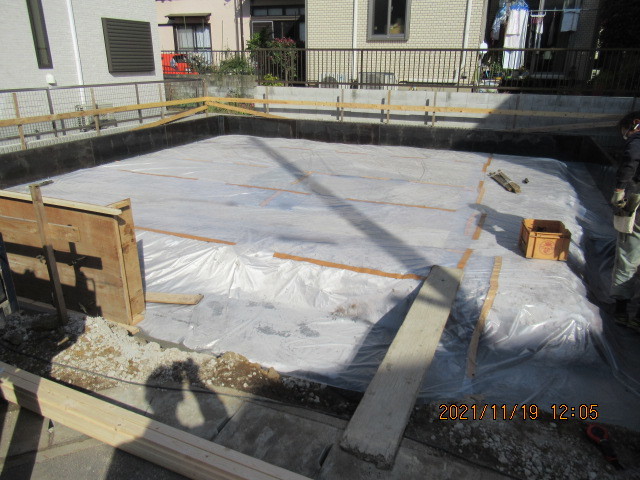

1週目

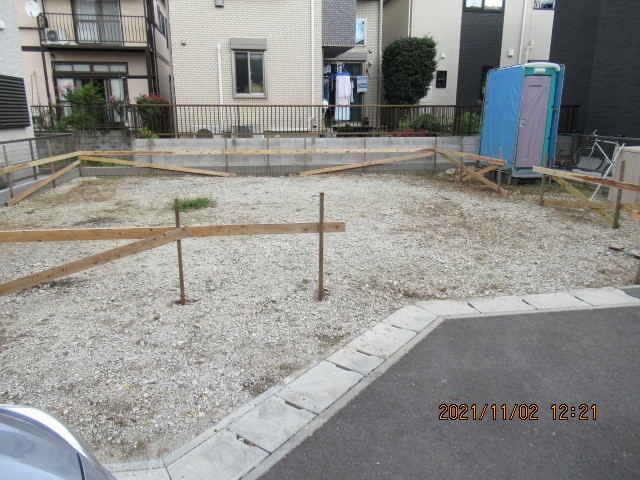

やり方が出されました

基礎工事

基礎工事

やり方が出されました。
