T4様邸

19週目

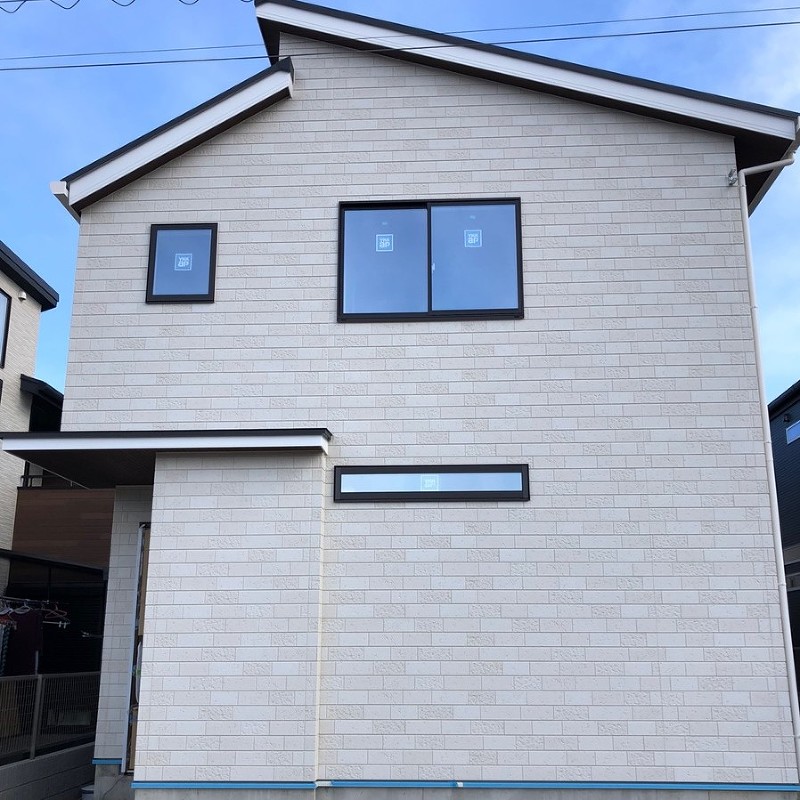

建物が完成しました

建物完成

建物完成

建物が完成しました

  • 建物完成

    建物完成

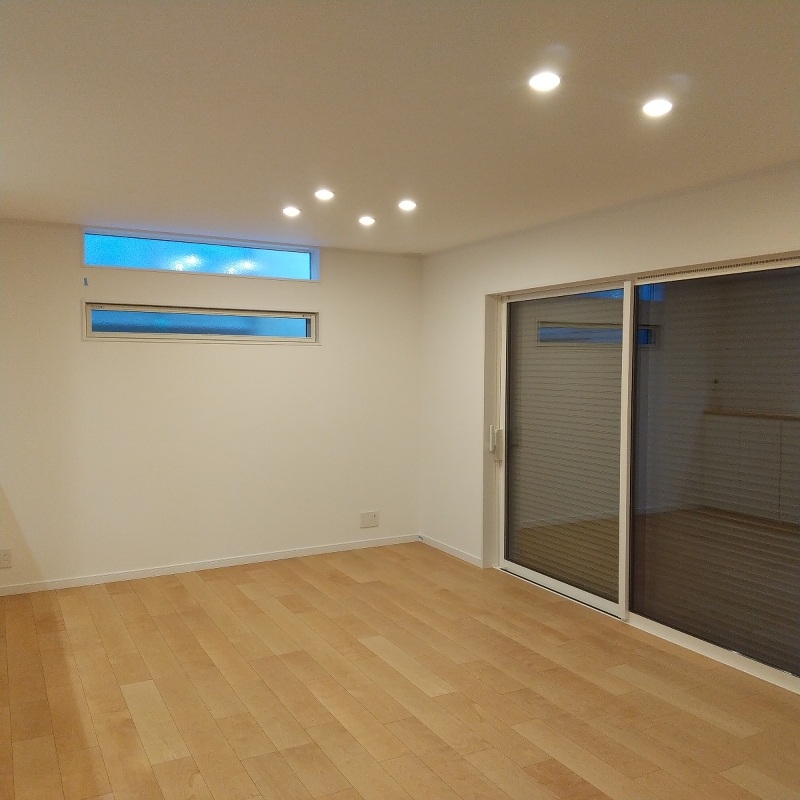

    リモートワークに最適な書斎コーナー

  • 建物完成

    建物完成

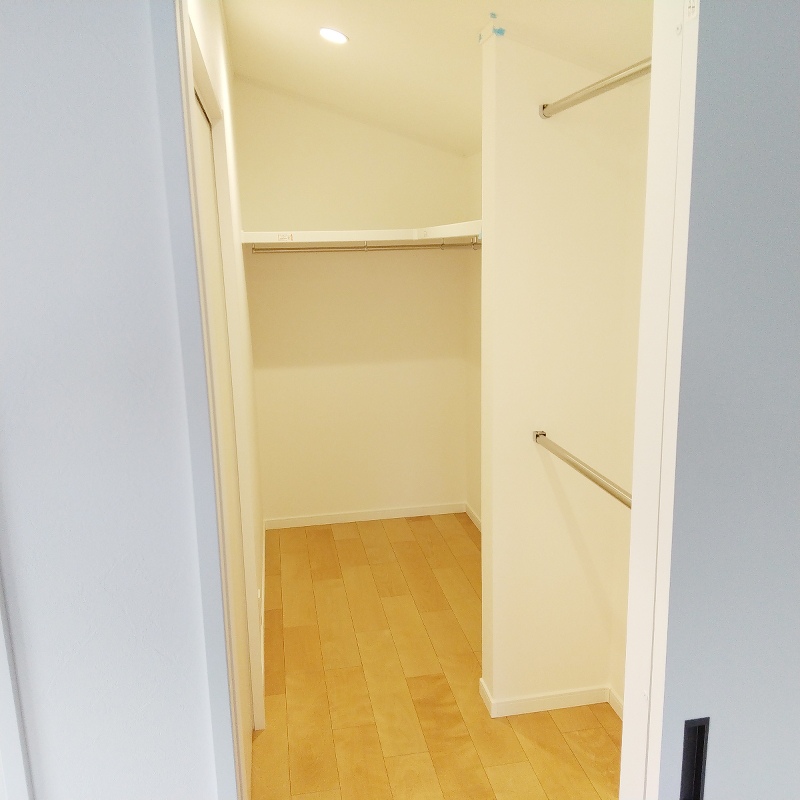

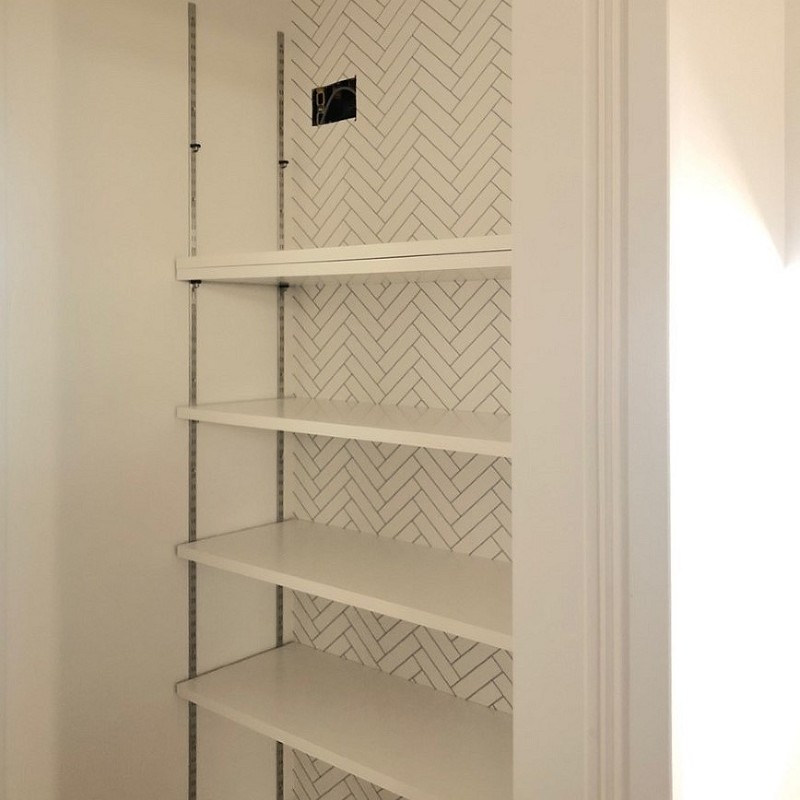

    季節ごとに洋服を整理して収納できるWIC

  • 建物完成

    建物完成

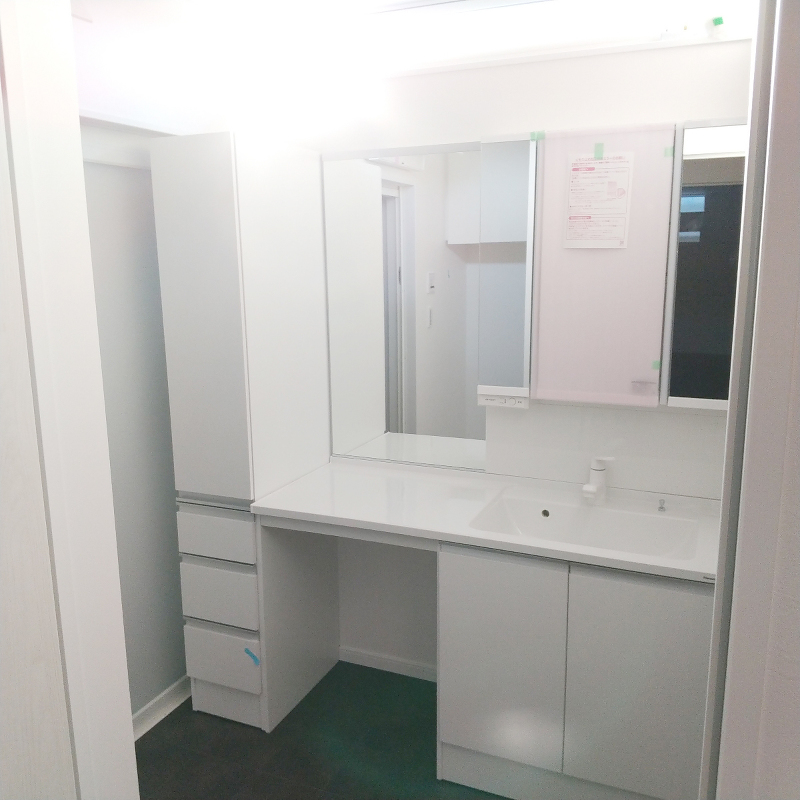

    朝混みがちな洗面室もゆったりとしているので、それぞれに準備ができます。

18週目

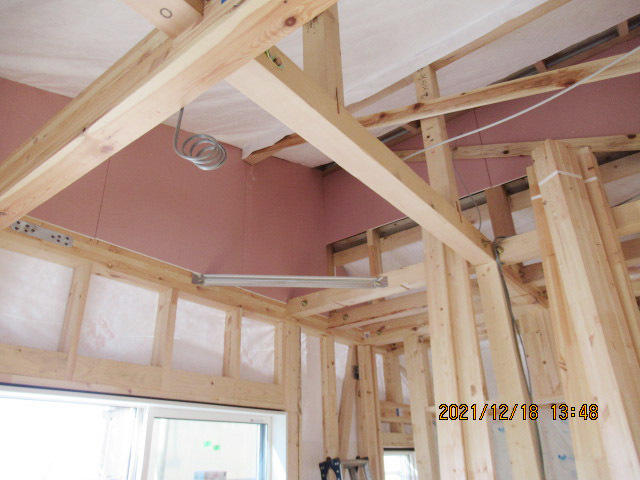

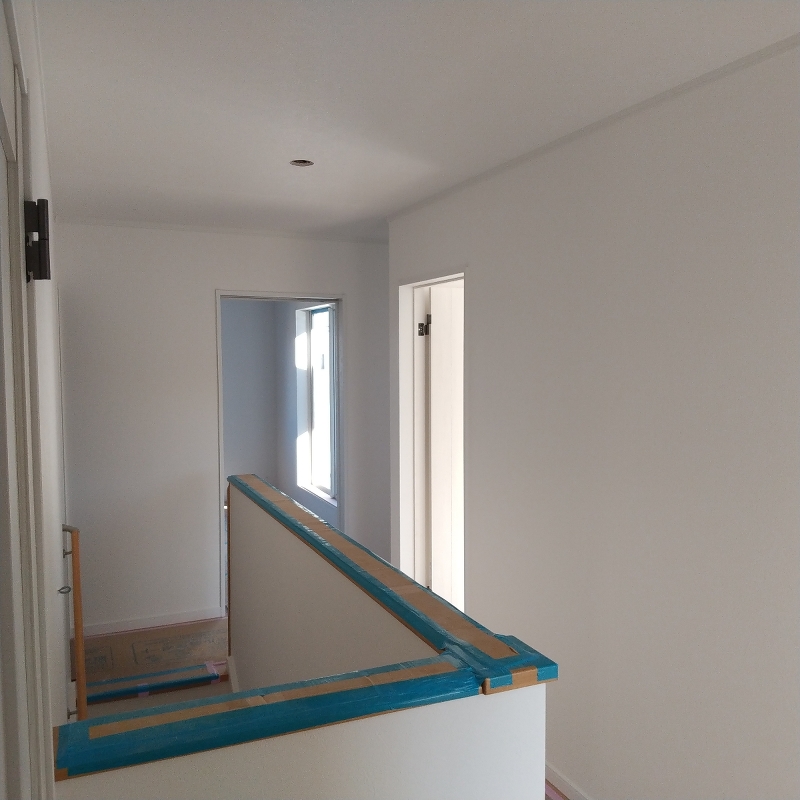

内部クリーニング完了しました!

内装工事

内装工事

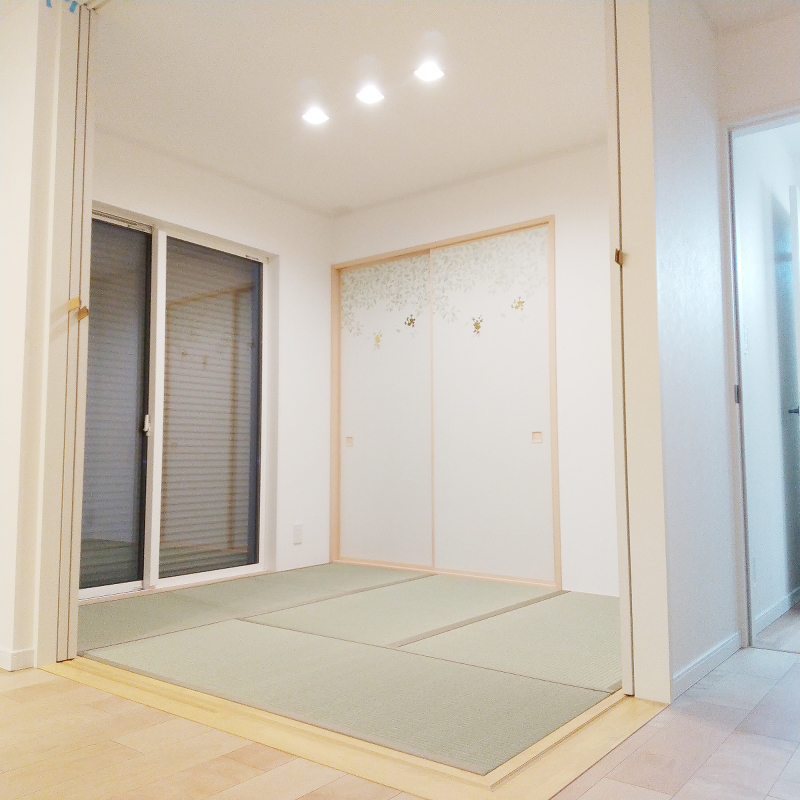

和室の畳・襖も取り付けられました。

  • 内装工事

    内装工事

    照明などの取り付けも完了しました。

  • 内部クリーニング完了

    内部クリーニング完了

    リビング

17週目

クロス貼り完了しました

内装工事

内装工事

1階リビングクロス貼り完了しました

  • 内装工事・設備工事

    内装工事・設備工事

    カップボード設置され、キッチン背面のアクセントクロス貼りが完了しました

  • 内装工事

    内装工事

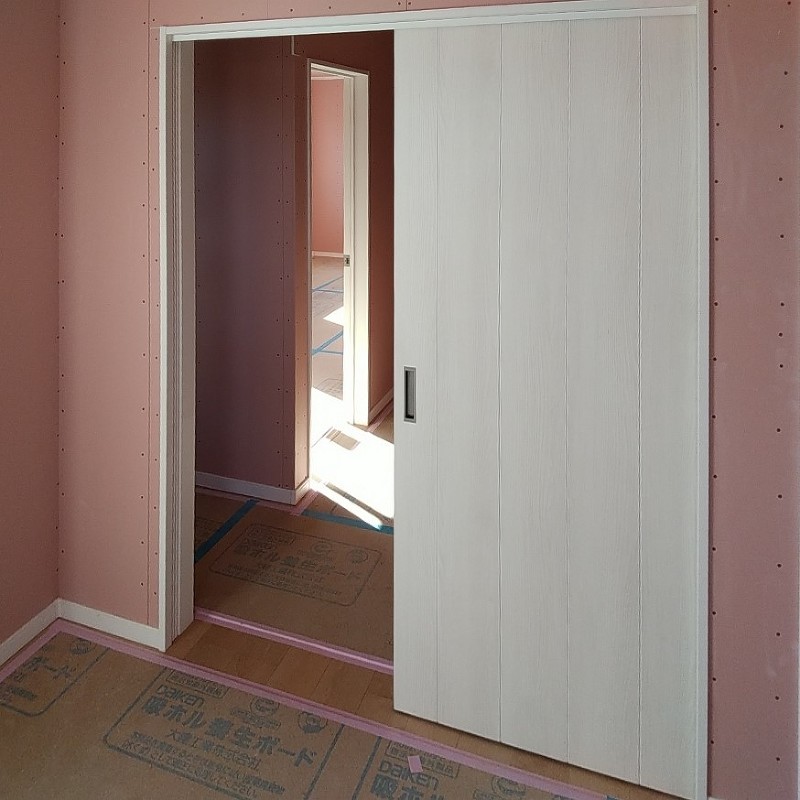

    キッチン脇パントリー背面アクセントクロス貼りが完了です

  • 内装工事

    内装工事

    2階各部屋のクロス貼り完了しました

  • 内装工事

    内装工事

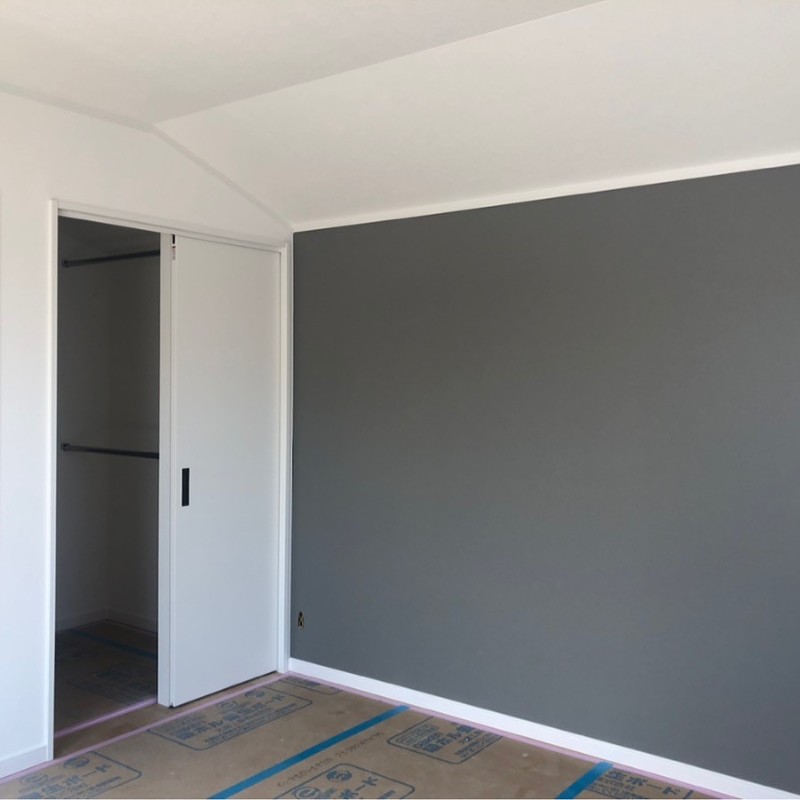

    主寝室アクセントクロス貼りも完了です

16週目

石膏ボードパテ処理中です。

内装工事

内装工事

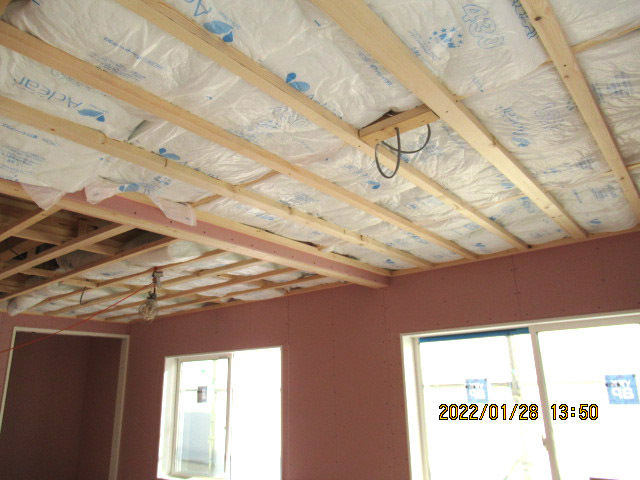

石膏ボードパテ処理中です。

15週目

バルコニー柵と手摺取り付け完了です。

雑工事

雑工事

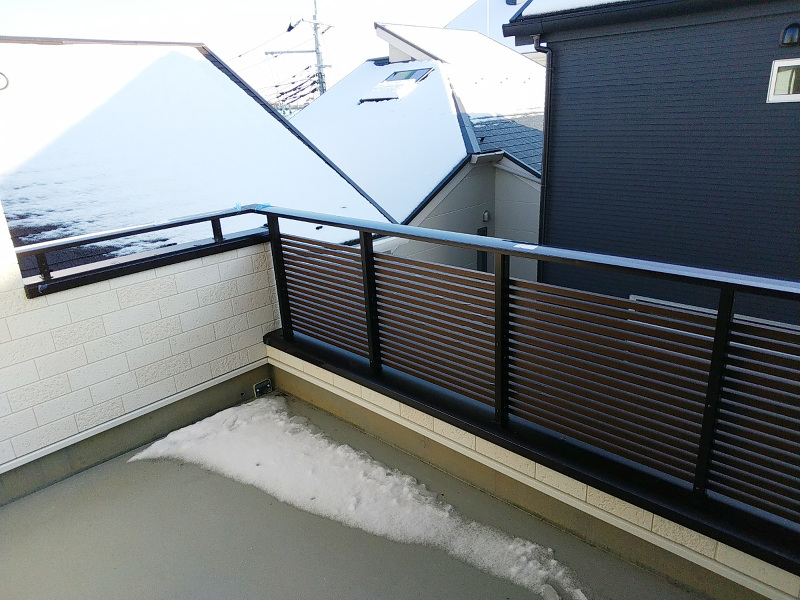

バルコニー柵と手摺取り付け完了です。

  • 木工事

    木工事

    クローゼット扉など各種建具取り付け完了です。

  • 木工事

    木工事

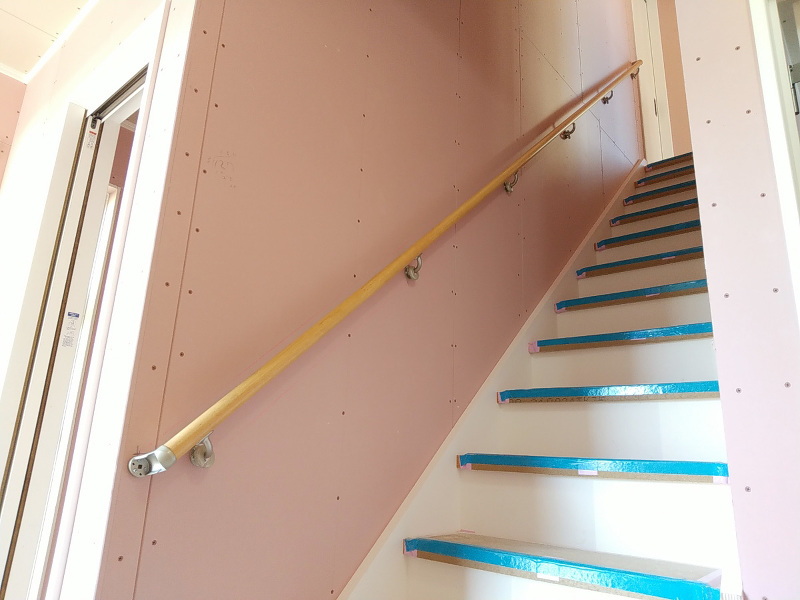

    階段完成。手摺取り付け完了しました。

14週目

外部足場が解体されました。

仮設工事

仮設工事

外部足場が解体されました

  • 設備工事

    設備工事

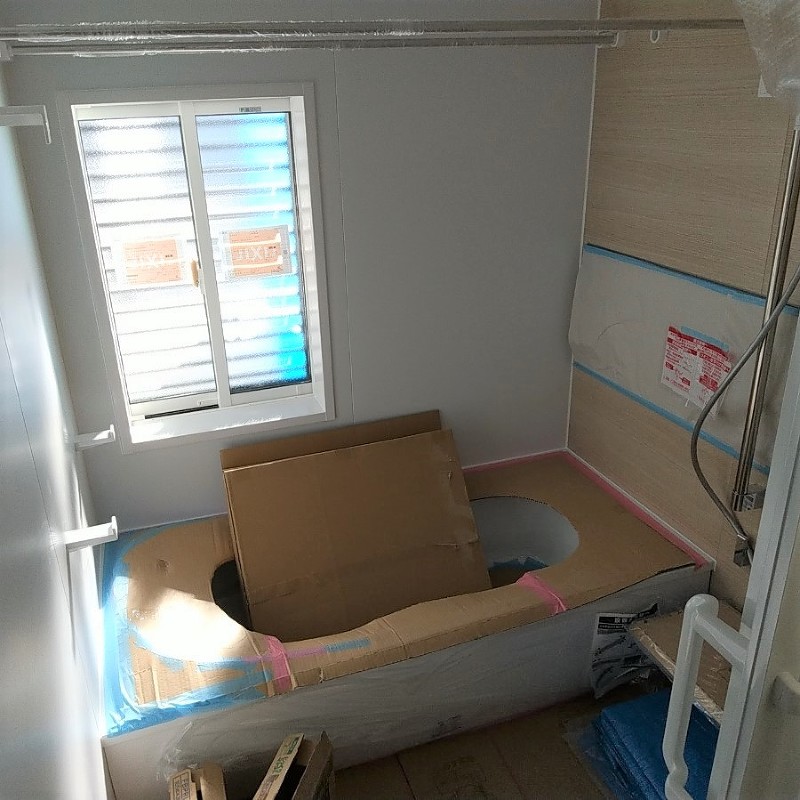

    ユニットバスが設置されました

  • 木工事

    木工事

    2階建具取り付けが始まりました

13週目

雨樋取り付け完了です

板金工事

板金工事

雨樋取り付け完了です。

  • 木工事

    木工事

    壁ボード張り、建具枠取り付け完了です。

  • 木工事

    木工事

    天井下地が組まれました。

  • 木工事

    木工事

    階段が取り付けられました。

  • 木工事

    木工事

    天井に断熱材充填中です。

12週目

サイディング張り完了です

外壁工事

外壁工事

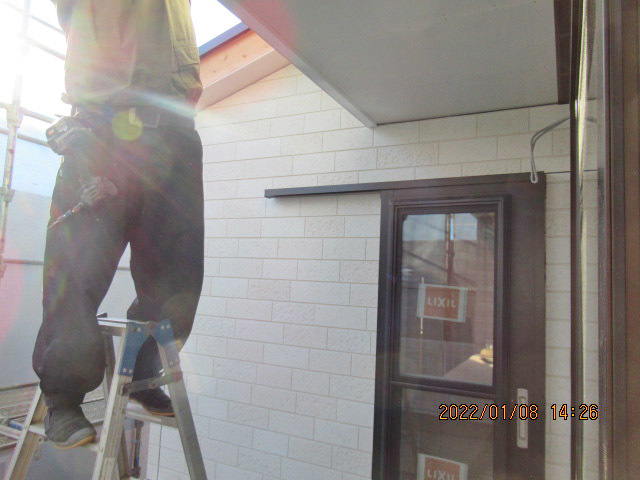

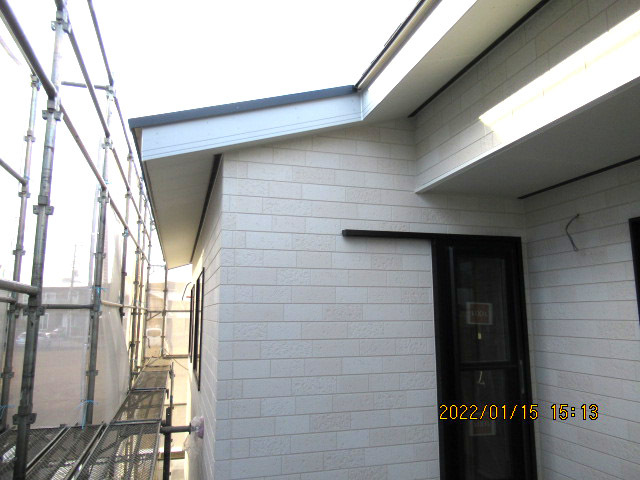

サイディング張り完了です。

  • 木工事

    木工事

    1階壁ボード張り、建具枠取り付けが進んでいます。

  • 木工事

    木工事

    2階壁ボード張り、建具枠取り付けが進んでいます。

11週目

サイディング張り完了です

外壁工事

外壁工事

サイディング張り完了です。

10週目

1階壁ボード張りが進んでいます

木工事

木工事

1階壁ボード張りが進んでいます。

  • 木工事

    木工事

    2階壁ボード張りが進んでいます。

  • 外壁工事

    外壁工事

    サイディング張りもう少しです。

9週目

サイディング張りが始まっています

外壁工事

外壁工事

サイディング張りが始まっています。

  • 木工事

    木工事

    床フローリングが張られました。

  • 木工事

    木工事

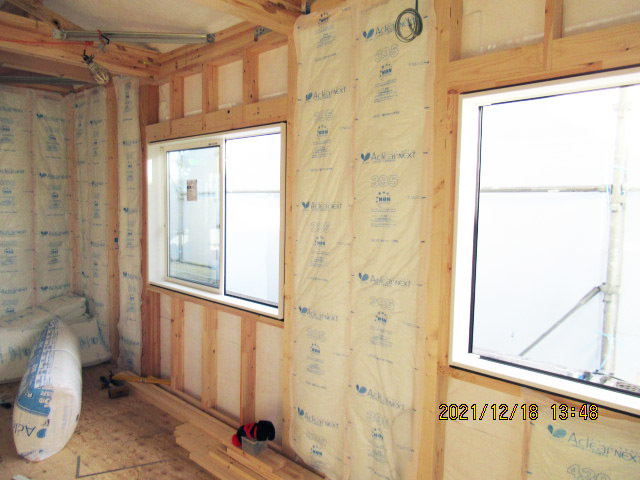

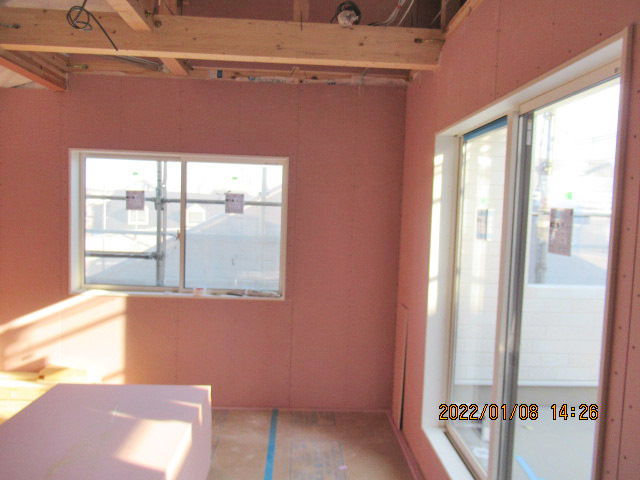

    壁断熱材充填、窓枠取り付け完了です。

8週目

外部タイベック張り、通気胴縁取り付け完了です

外壁工事

外壁工事

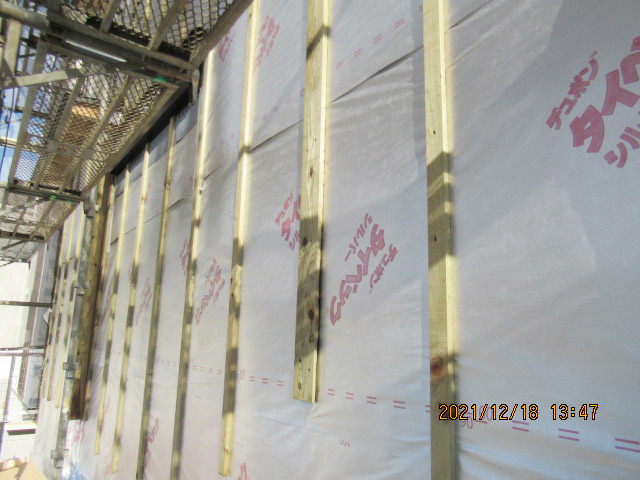

外部タイベック張り、通気胴縁取り付け完了です。

  • 木工事

    木工事

    サッシが取り付けられました。

  • 電気工事

    電気工事

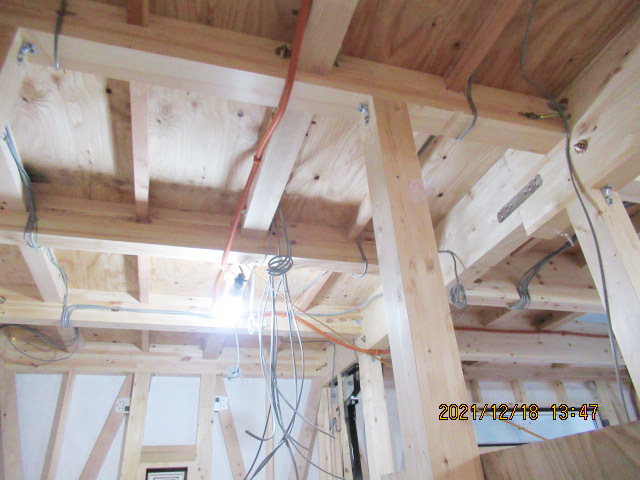

    内部電気配線中です。

  • 木工事

    木工事

    妻壁にボードが張られました。

  • 木工事

    木工事

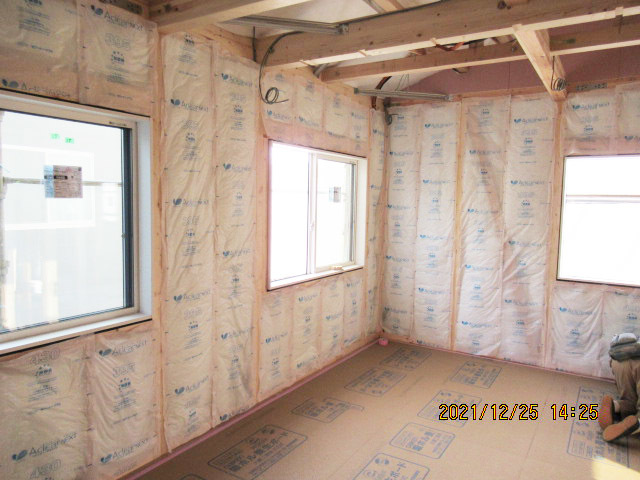

    壁断熱材充填中です。

7週目

コロニアル葺き完了です

屋根工事

屋根工事

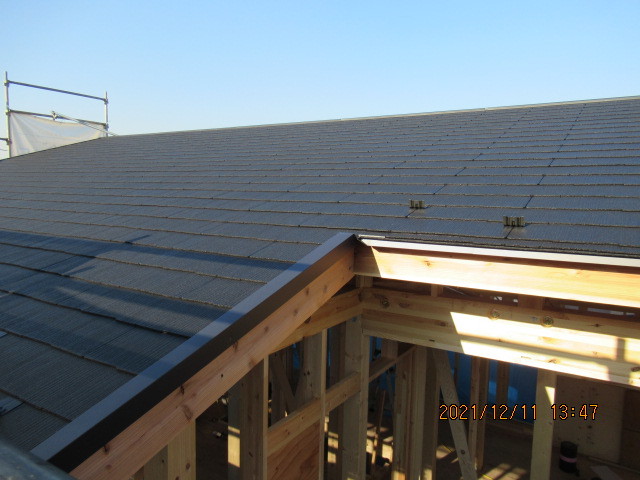

コロニアル葺き完了です。

  • 木工事

    木工事

    1階構造躯体完了です。

  • 雑工事

    雑工事

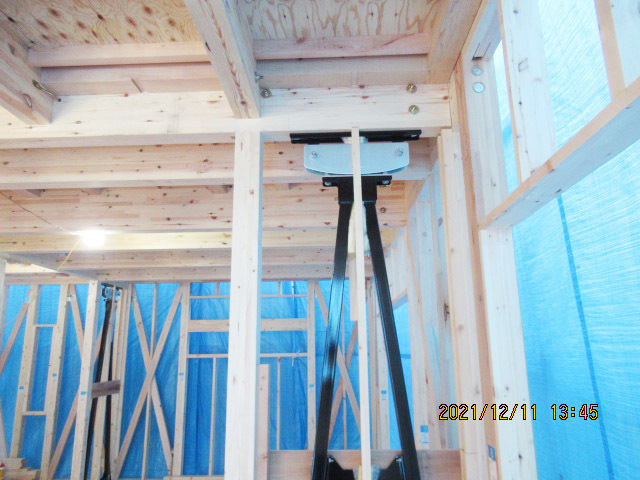

    制振装置ミライエが設置されました。

  • 防水工事

    防水工事

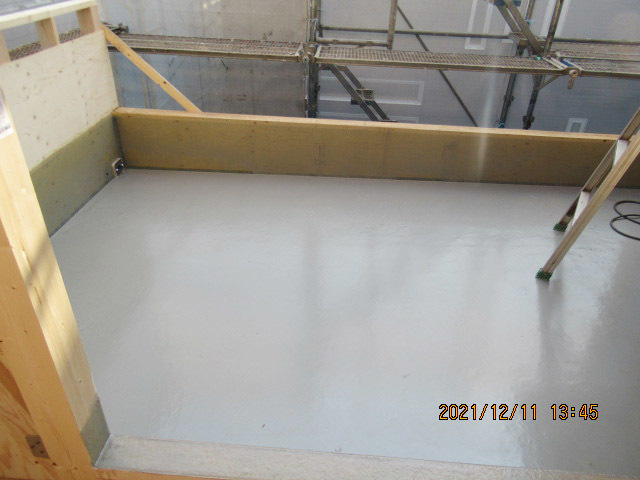

    バルコニー防水完了です。

6週目

小屋組み完了です

木工事

木工事

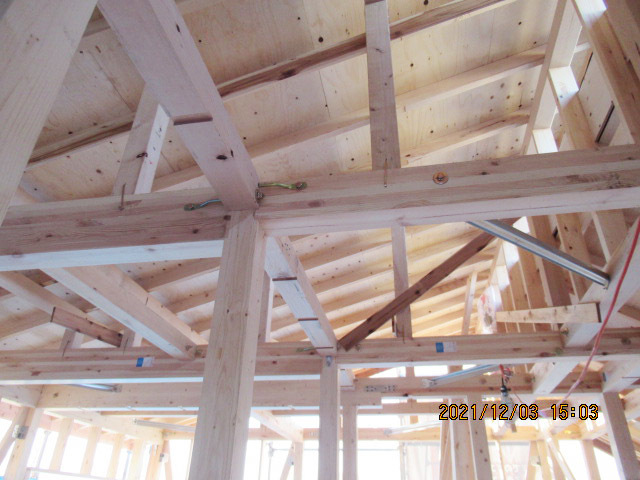

小屋組み完了です。

  • 木工事

    木工事

    2階構造躯体完了です。

5週目

上棟完了です

木工事

木工事

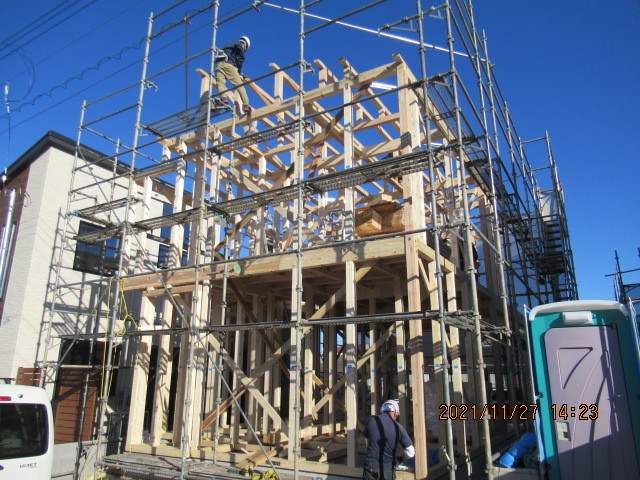

上棟完了です。

  • 木工事

    木工事

    土台が敷かれました。

  • 仮設工事

    仮設工事

    先行足場が掛けられました。

  • 木工事

    木工事

    1階建て方完了です。

4週目

基礎完成です

基礎工事

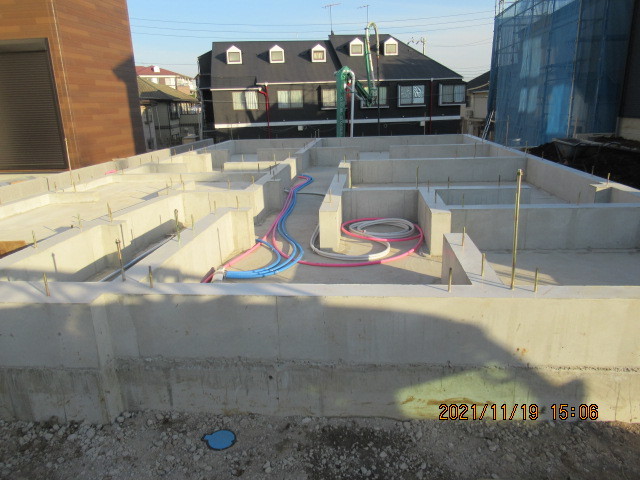

基礎工事

基礎完成です。

  • 基礎工事

    基礎工事

    立上りコンクリートが打設されました。

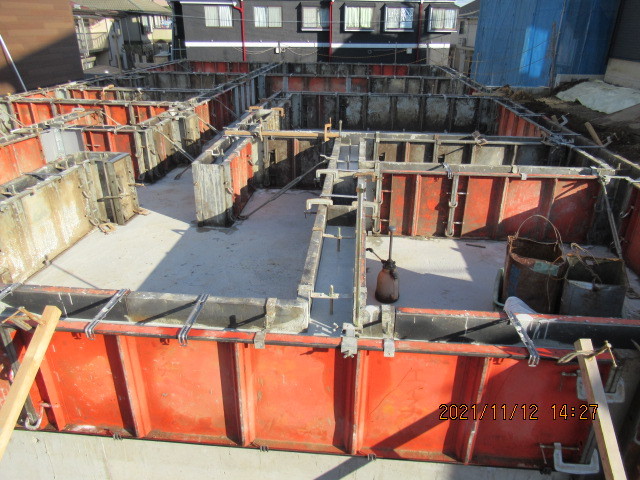

3週目

立上りの型枠が組まれました

基礎工事

基礎工事

立上りの型枠が組まれました。

  • 基礎工事

    基礎工事

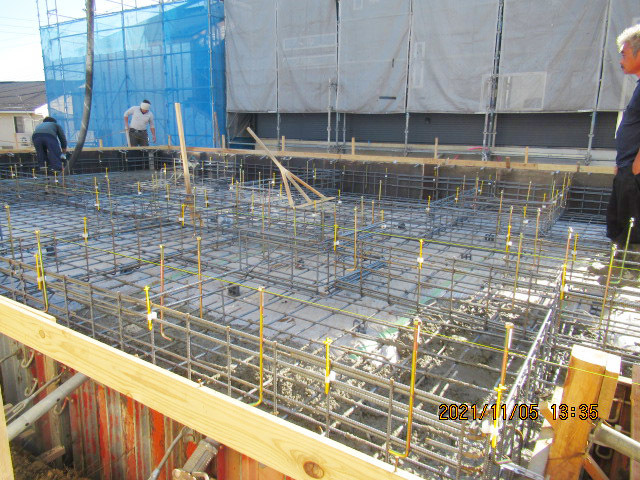

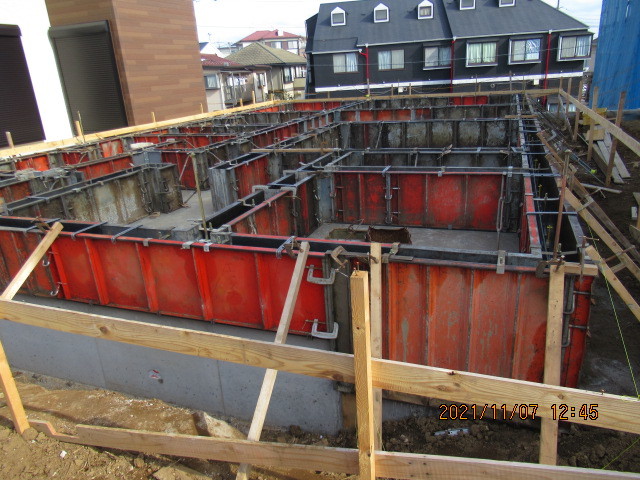

    配筋が完了し、ベースコンクリート打設中です。

2週目

根切り、割栗敷き、防湿シート敷き完了です

基礎工事

基礎工事

根切り、割栗敷き、防湿シート敷き完了です。

1週目

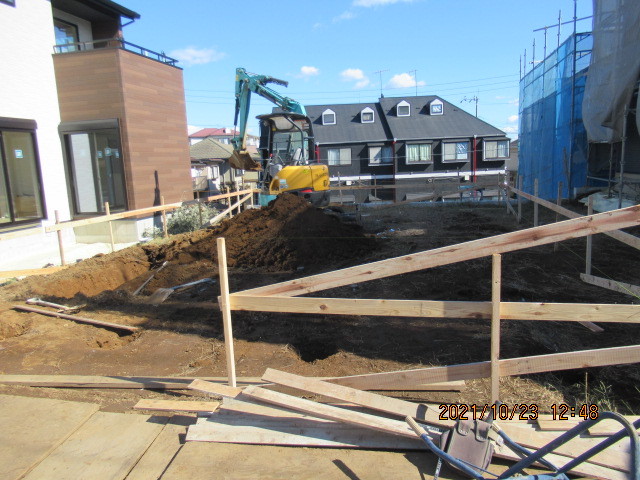

やり方が出されました

基礎工事

基礎工事

やり方が出されました。

  • 地盤改良工事

    地盤改良工事

    地盤改良工事完了です。
