19週目

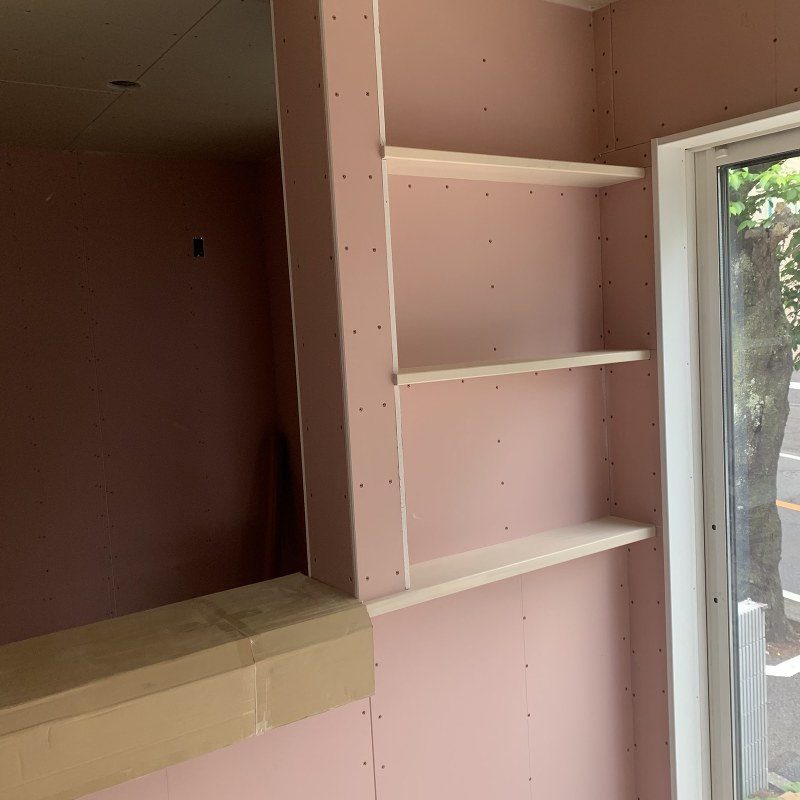

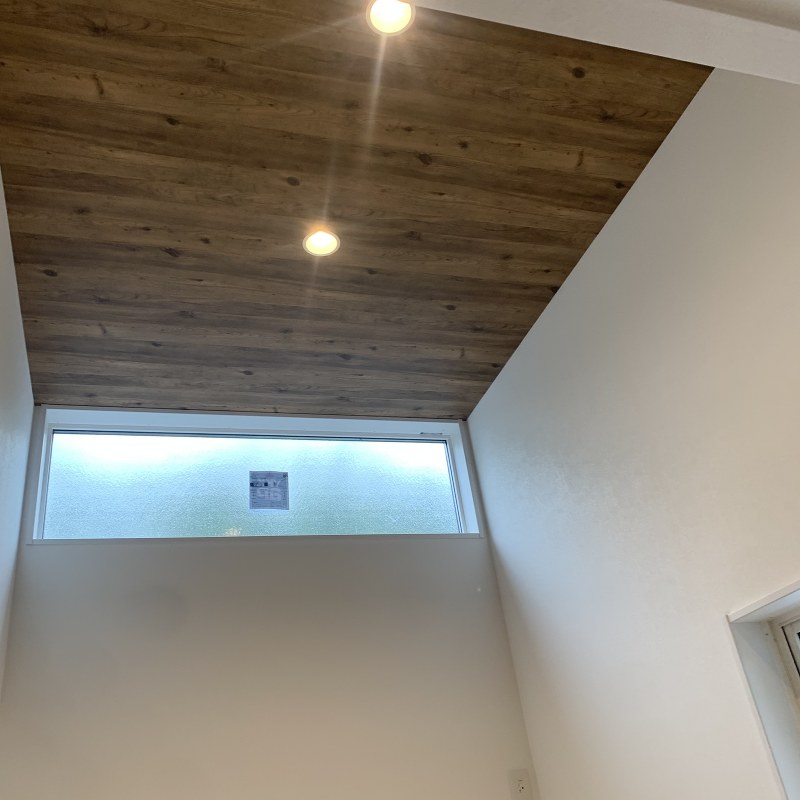

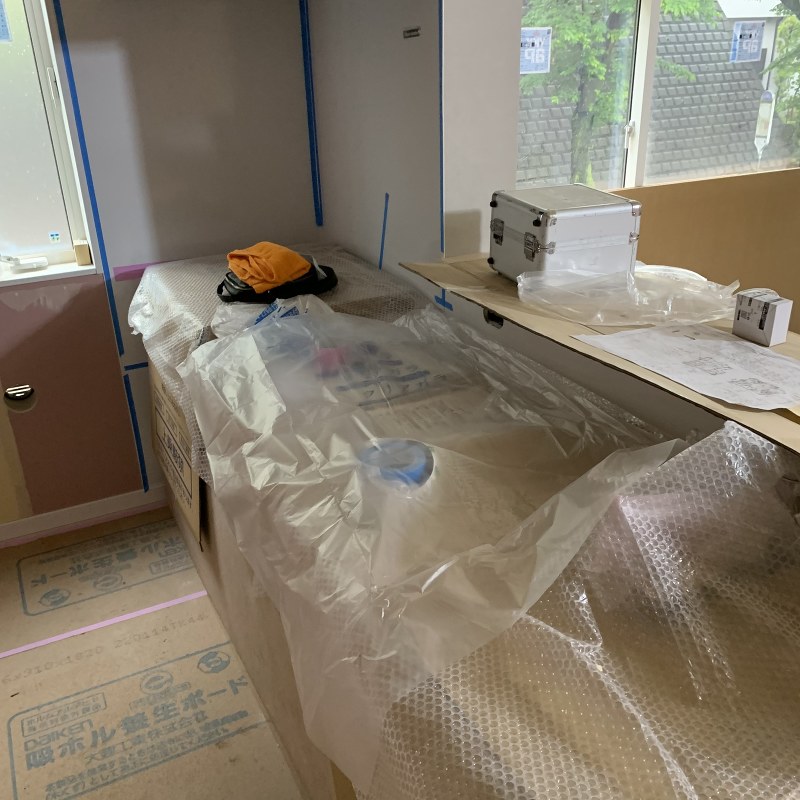

内部クリーニングが完了しました

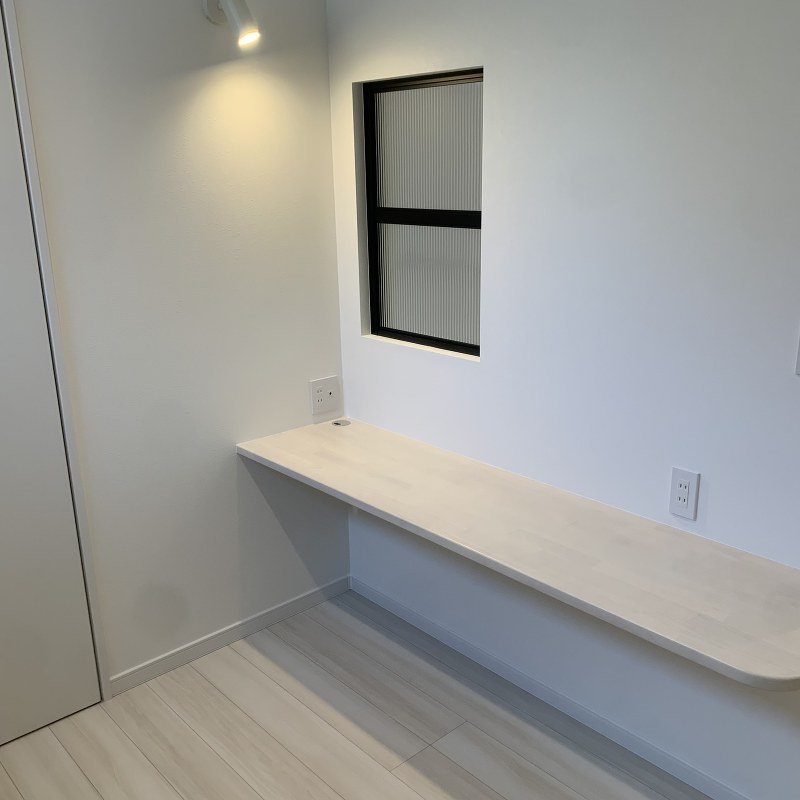

内部クリーニング完了
18週目

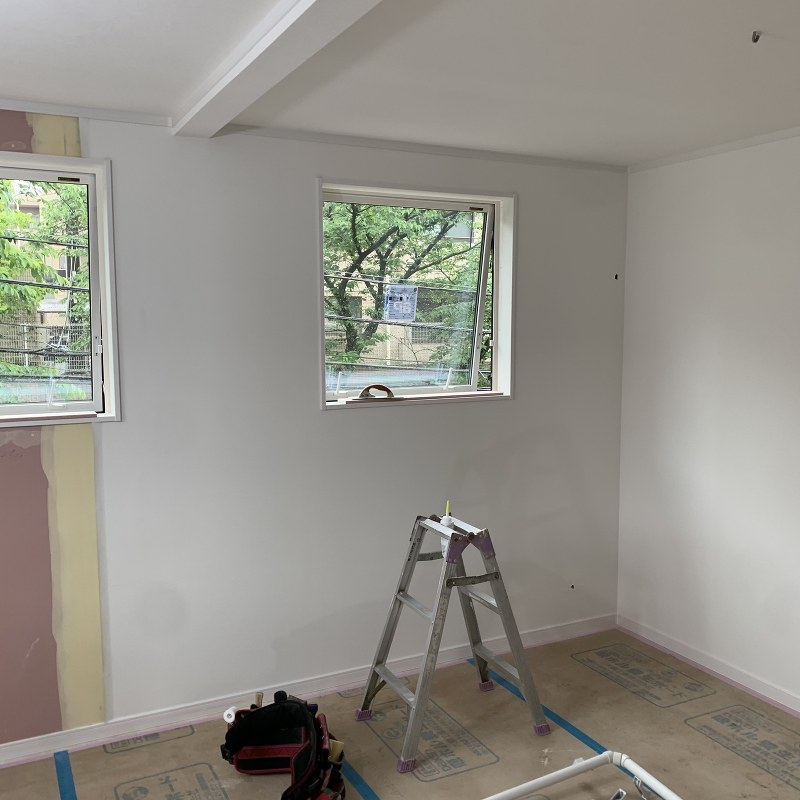

1階クロス張りが進んでいます
木工事
電気工事

照明の取り付けも進んでいます
設備工事

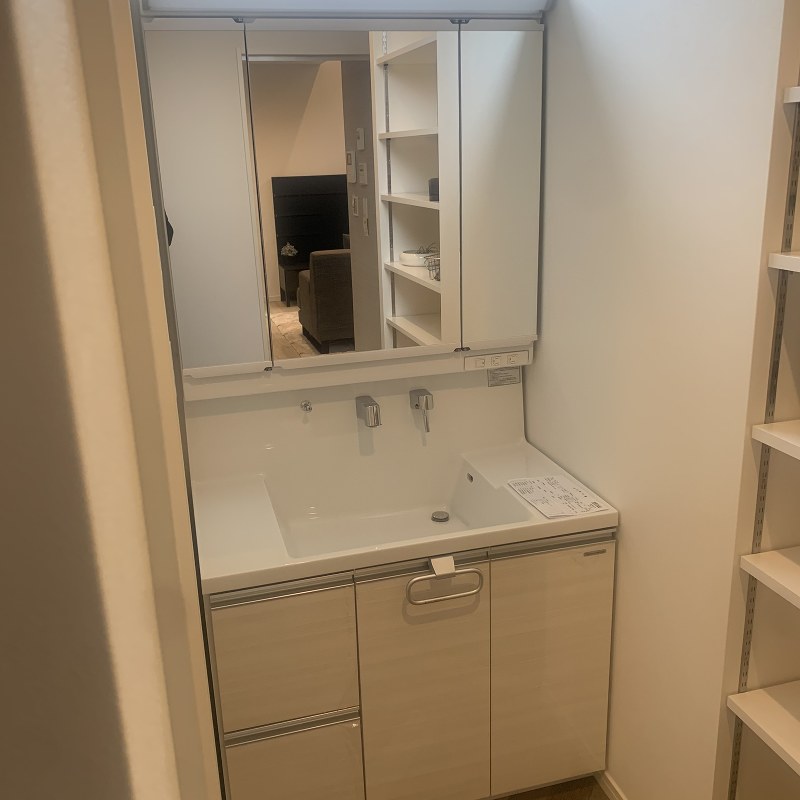

洗面台の取り付け完了しました
17週目

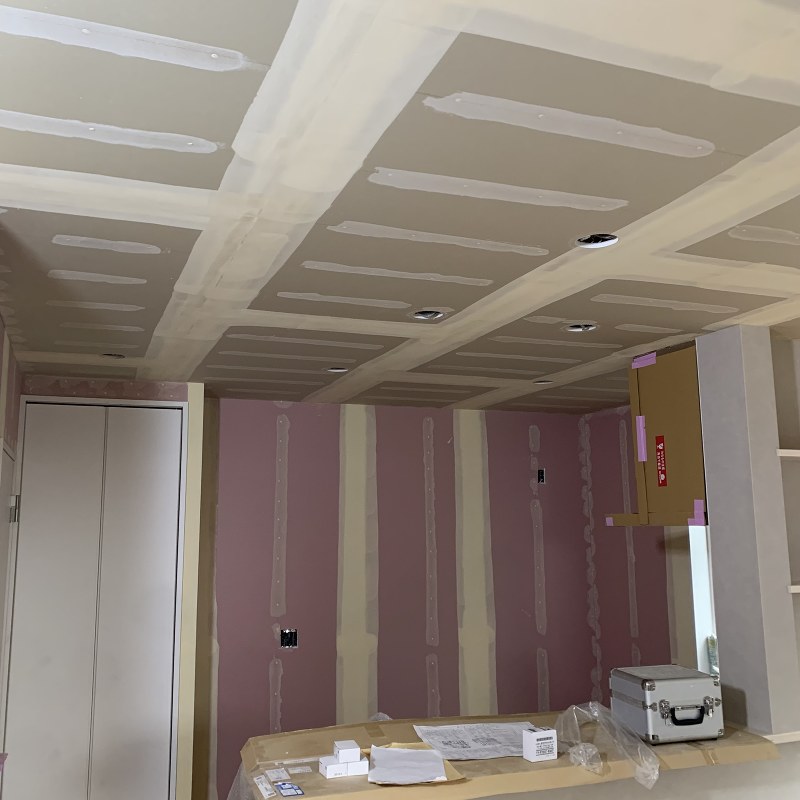

2階クロス貼りが始まりました
石膏ボードパテ処理中です
キッチンが取り付けられました
16週目

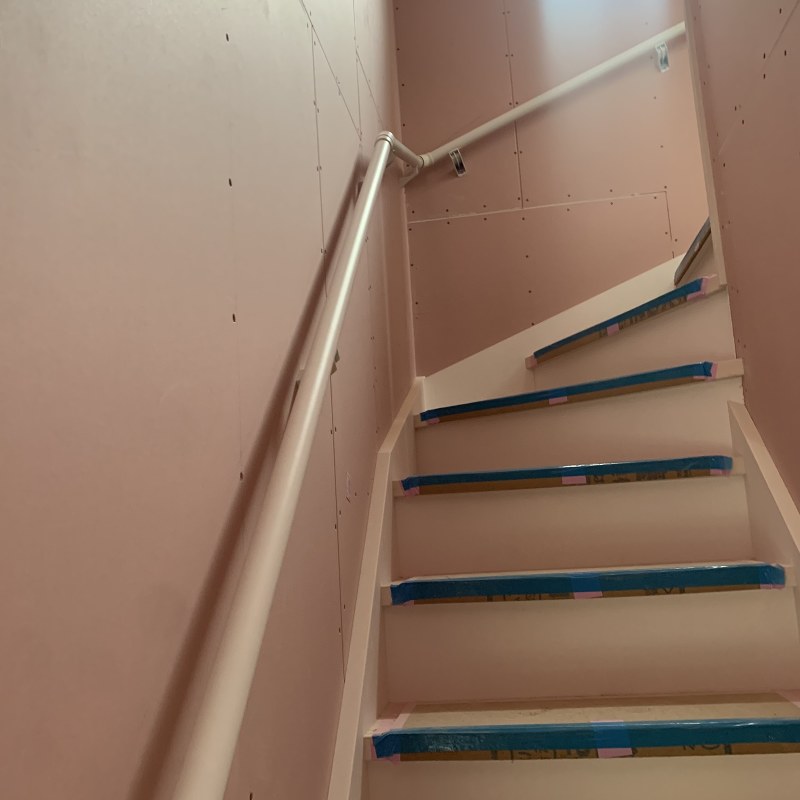

手すりが取り付けられました

建具の取り付けが進んでいます
15週目

外部足場が解体されました
14週目
キッチン枠が取り付けられました

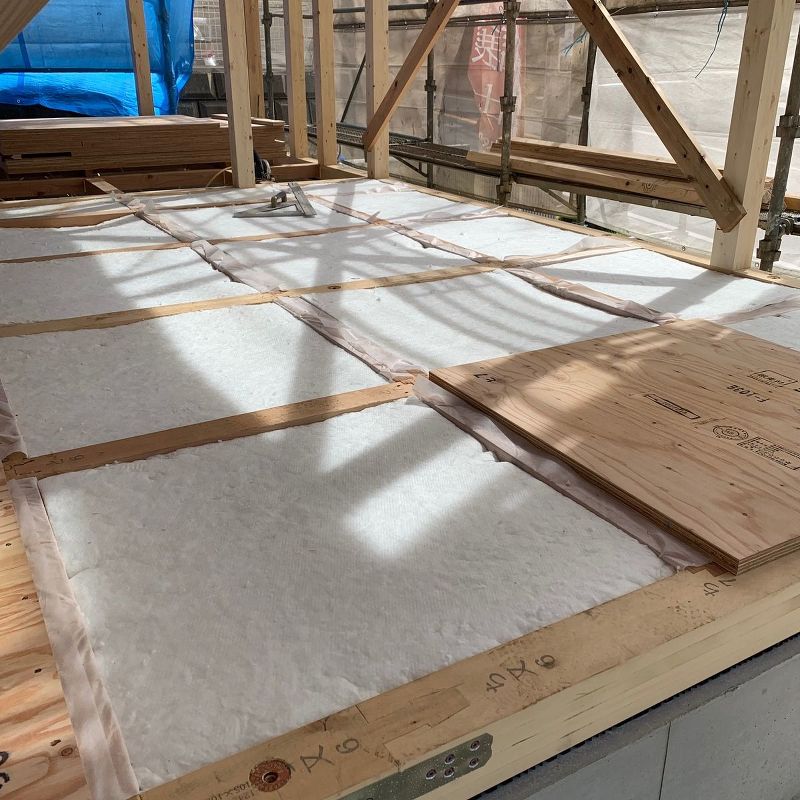

2階天井部分の断熱材の充填が進んでいます

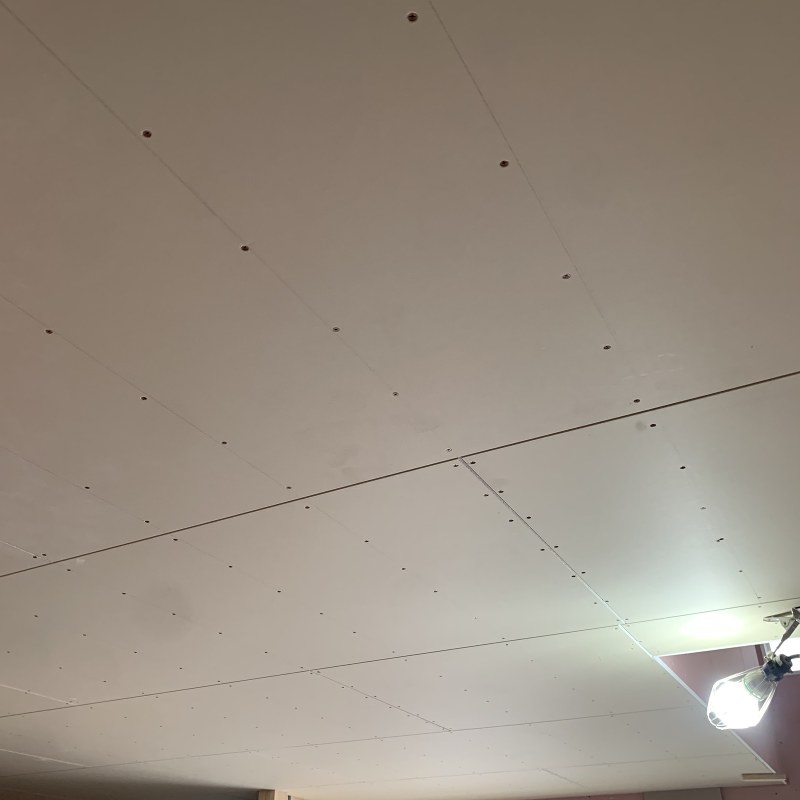

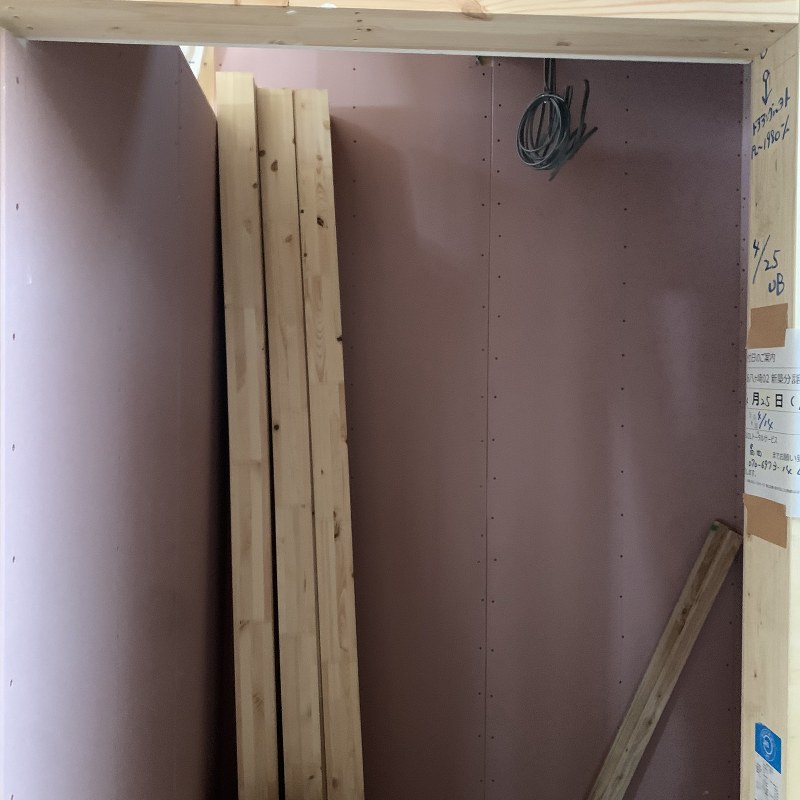

1階天井ボード張りが進んでいます
13週目

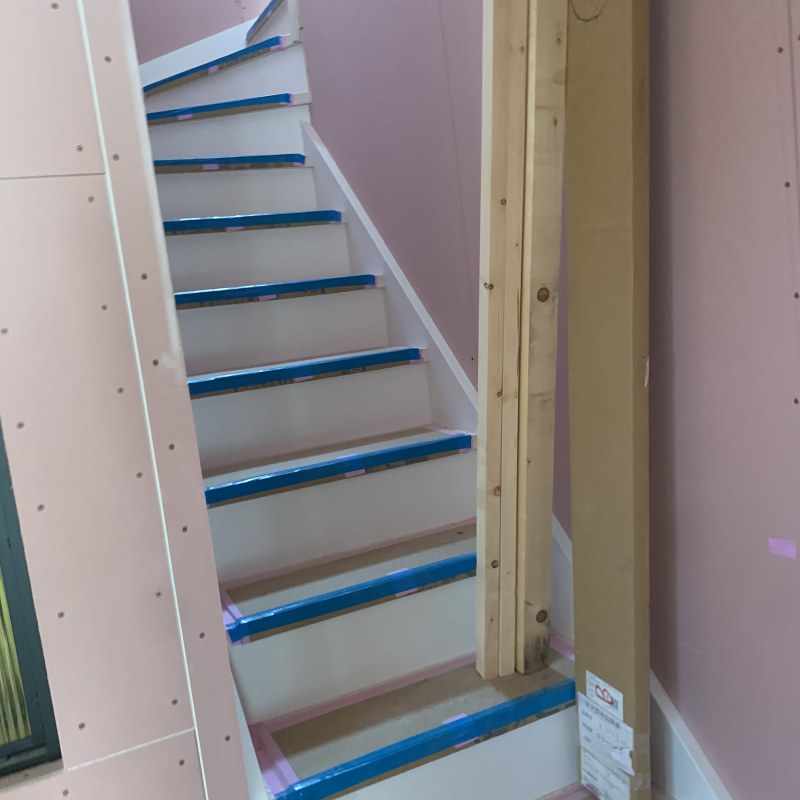

階段が取り付けられました。
1階石膏ボード貼り完了です。

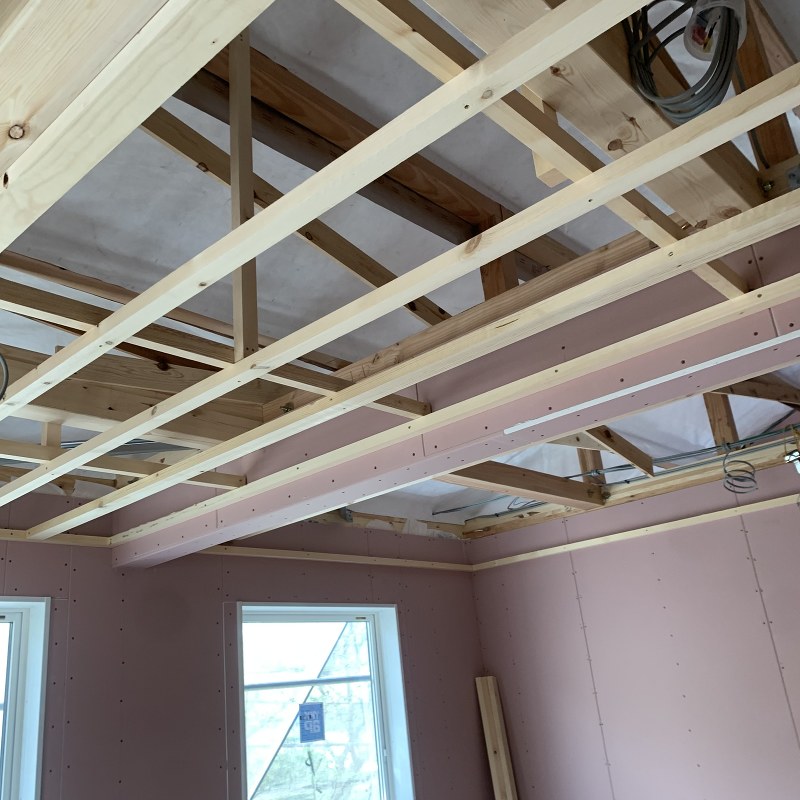

天井下地が組まれました。
12週目

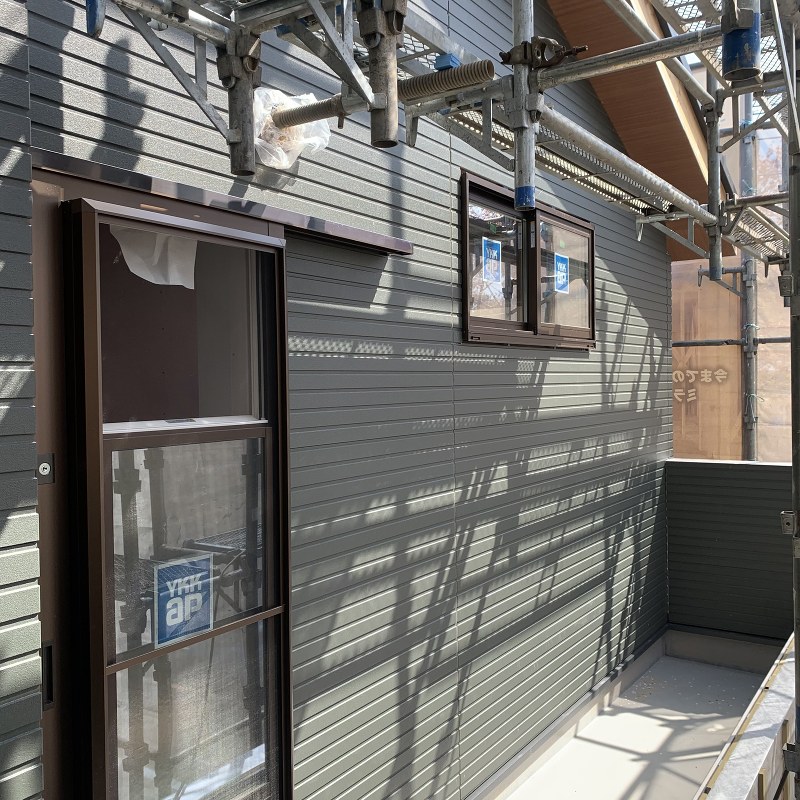

サイディング張りが進んでいます
外壁工事

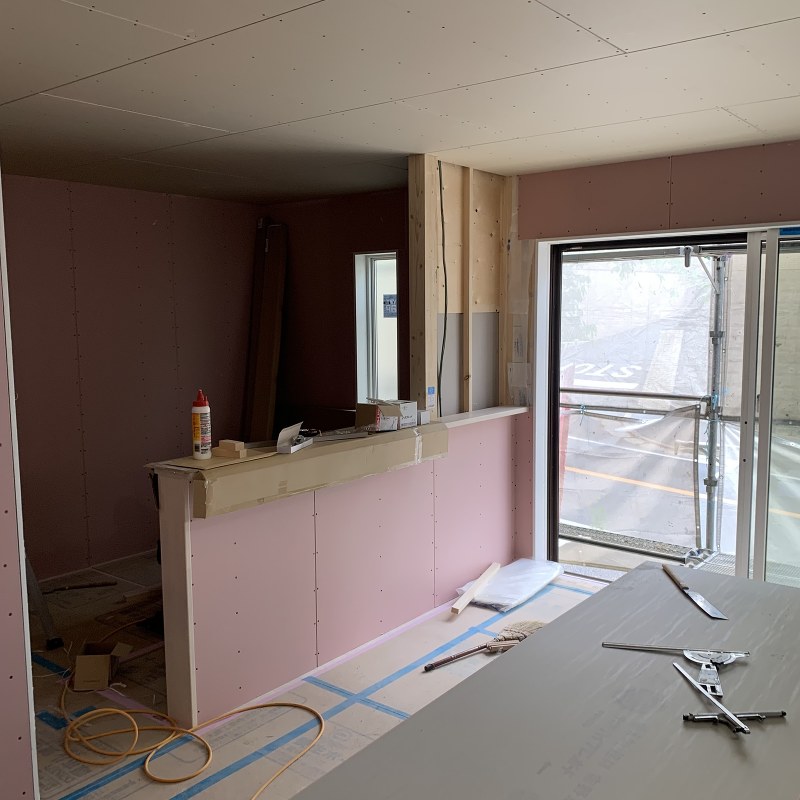

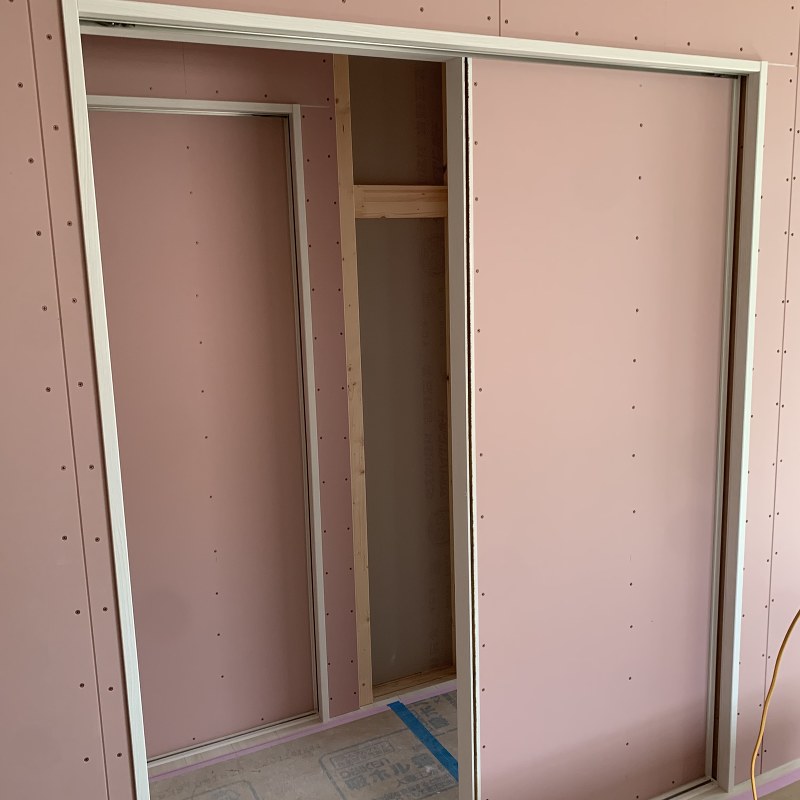

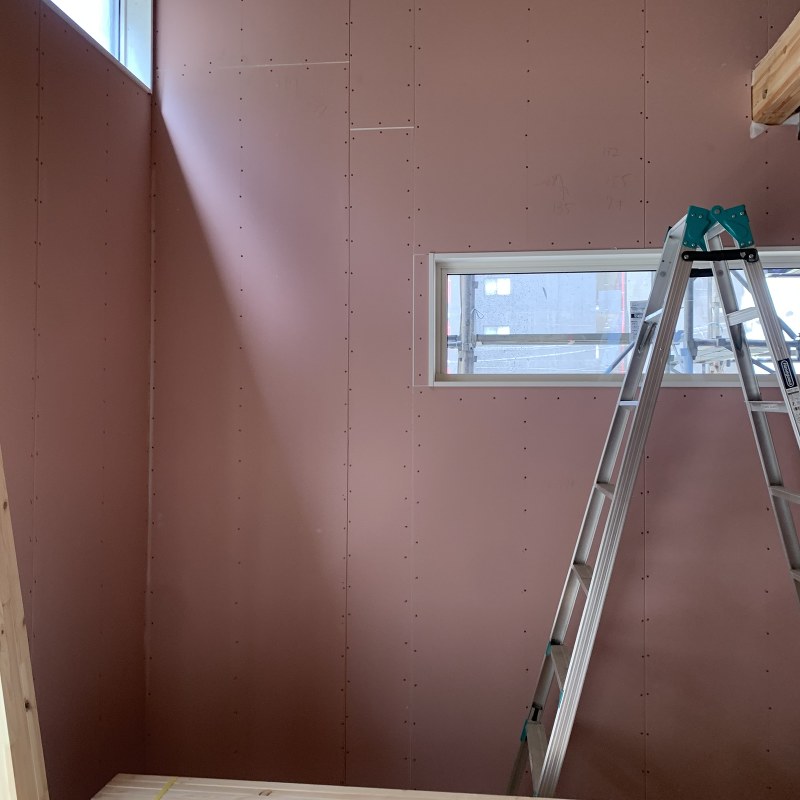

石膏ボード貼りが始まりました
建具の取り付けが始まりました
11週目
2階の断熱材充填も進んでいます

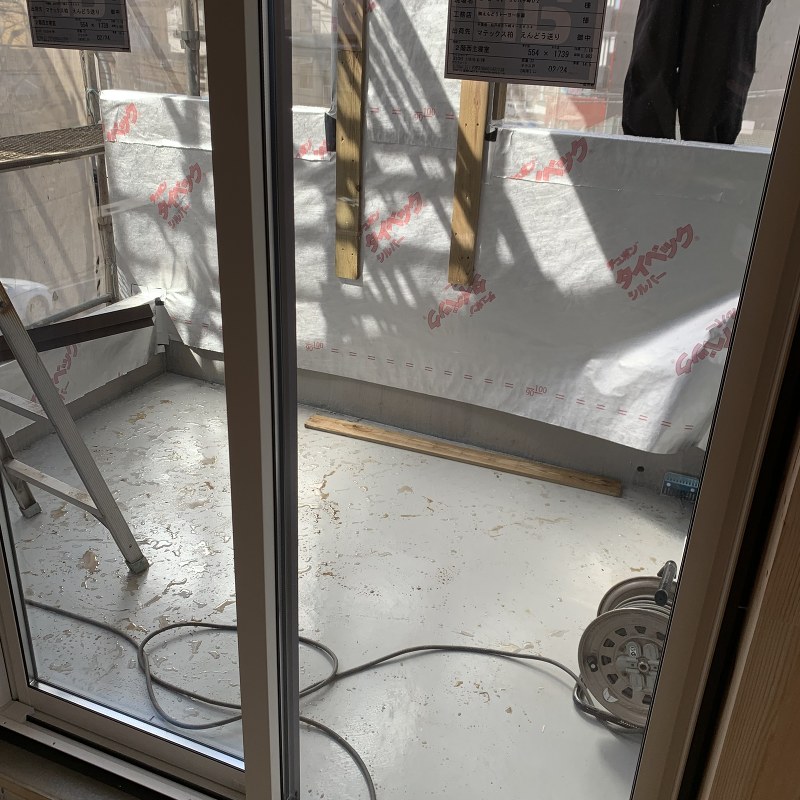

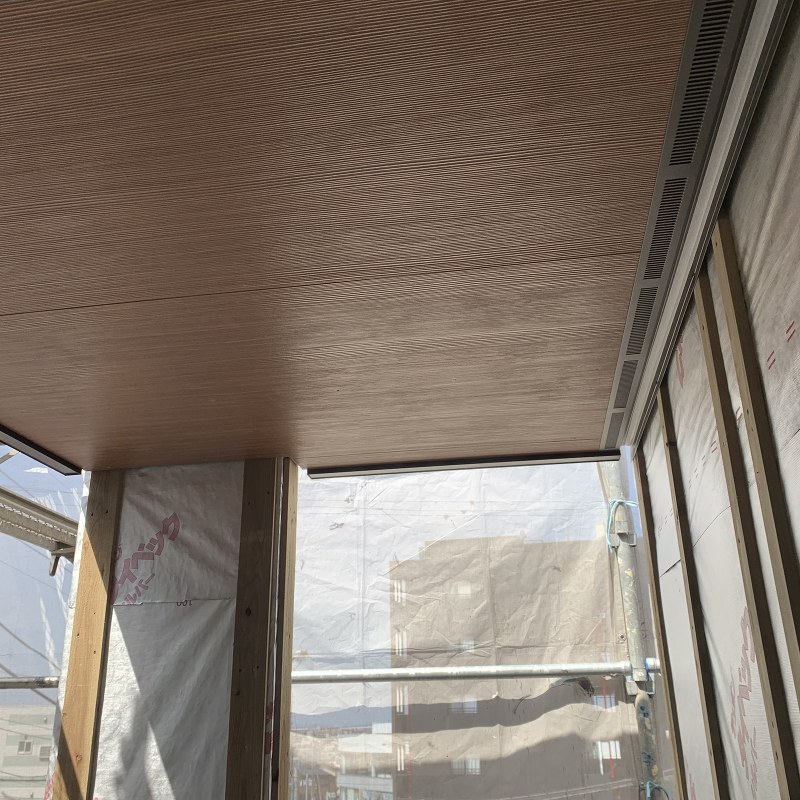

バルコニーの天井工事が進んでいます
10週目

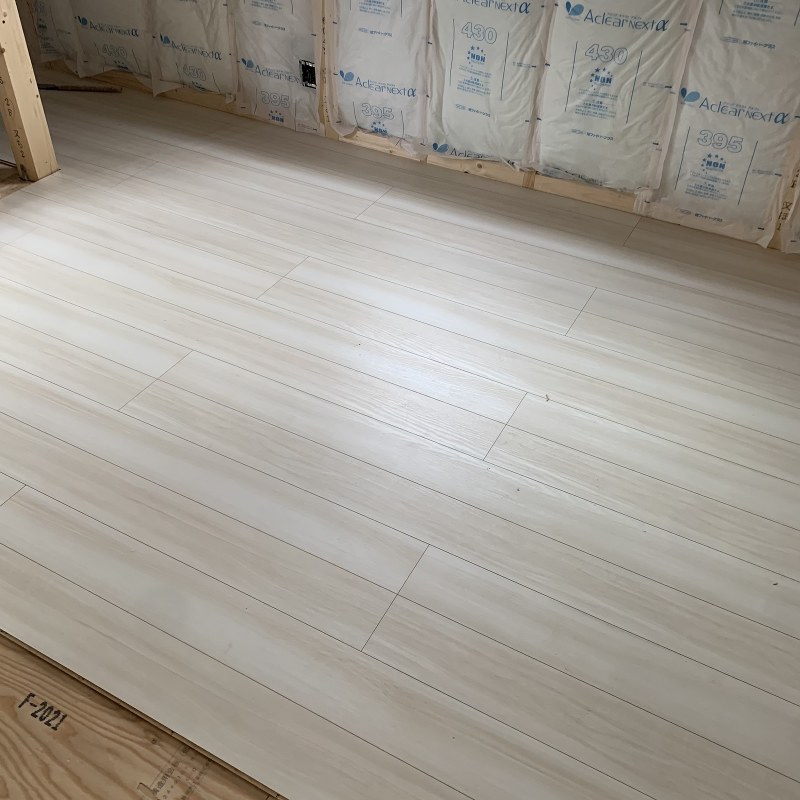

床フローリング張りが始まりました
1階断熱材充填完了です
石膏ボード張りが始まりました

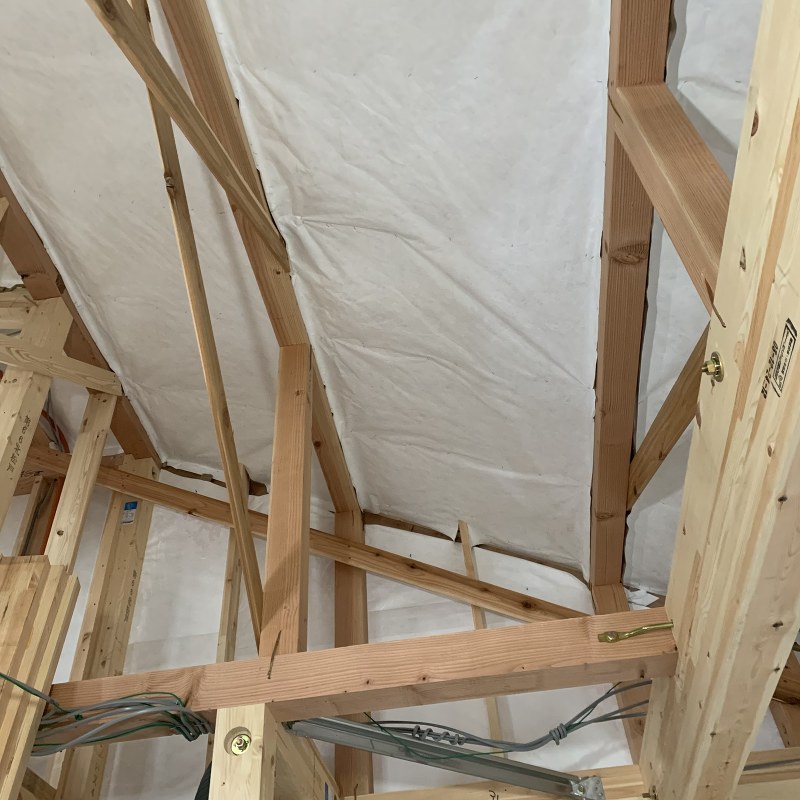

小屋裏にタイベックが貼られました
9週目
外壁にタイベックが貼られ、玄関ドアが取り付けられました

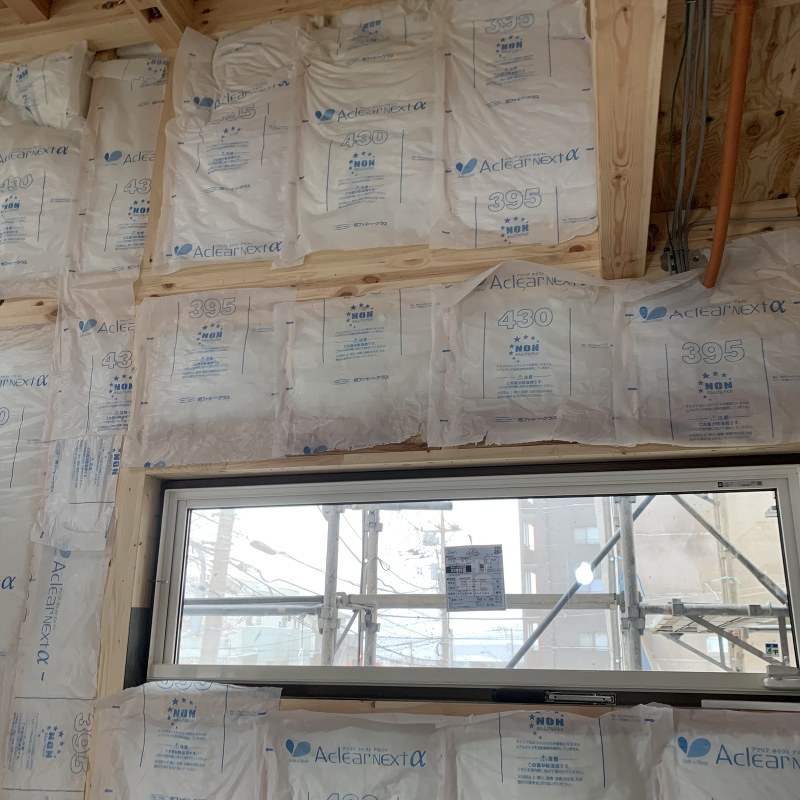

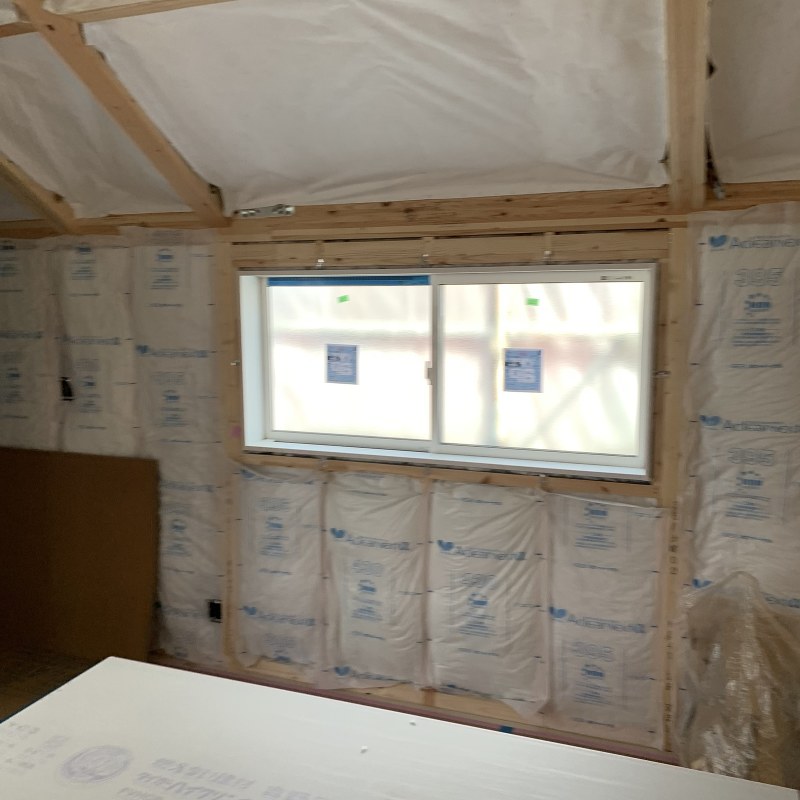

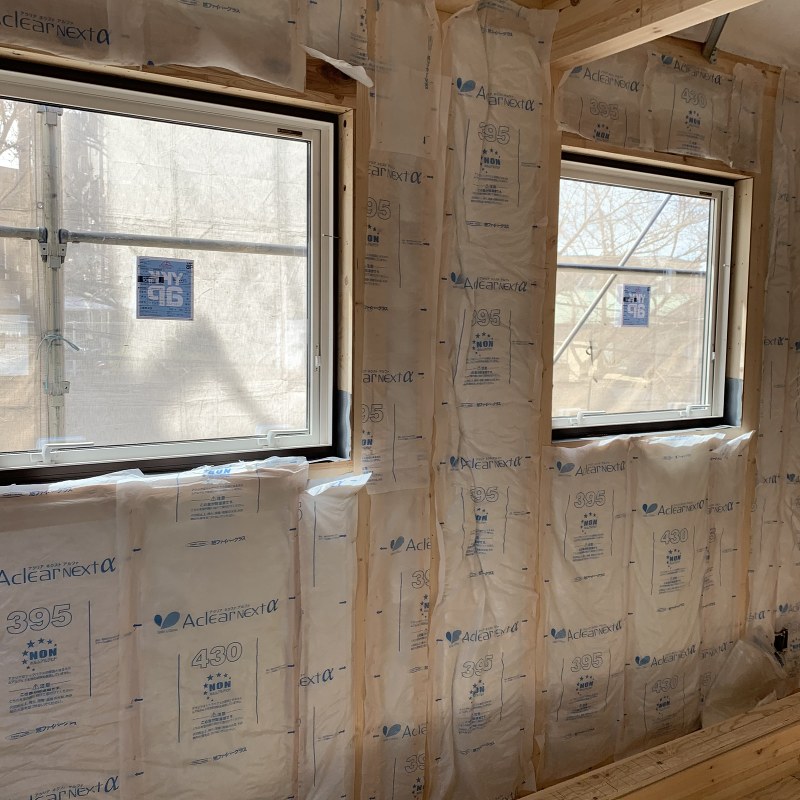

サッシが取付けられ、壁断熱材の充填が進んでいます

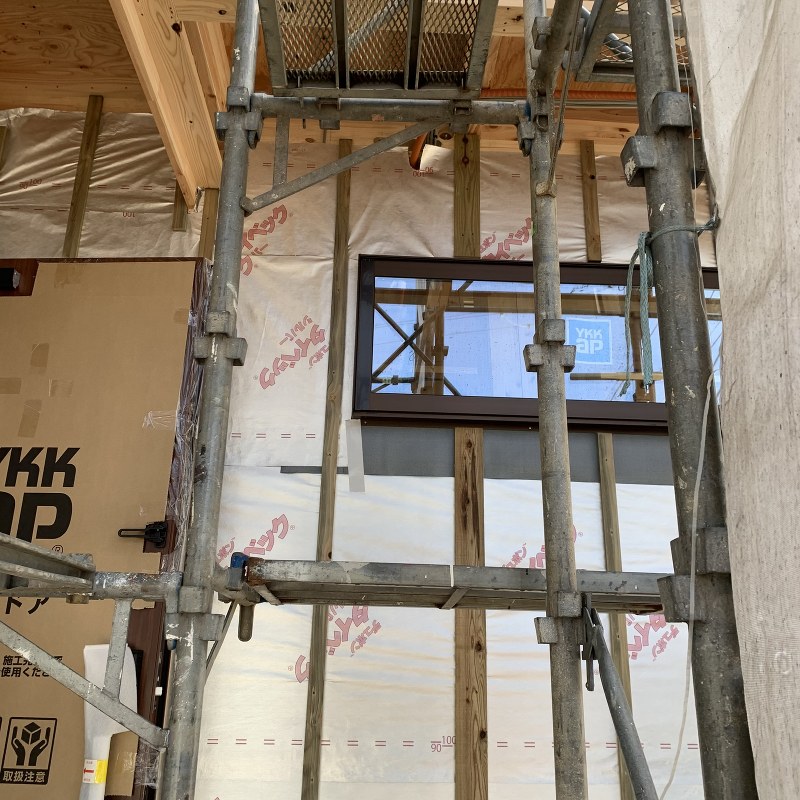

バルコニー工事も進んでいます

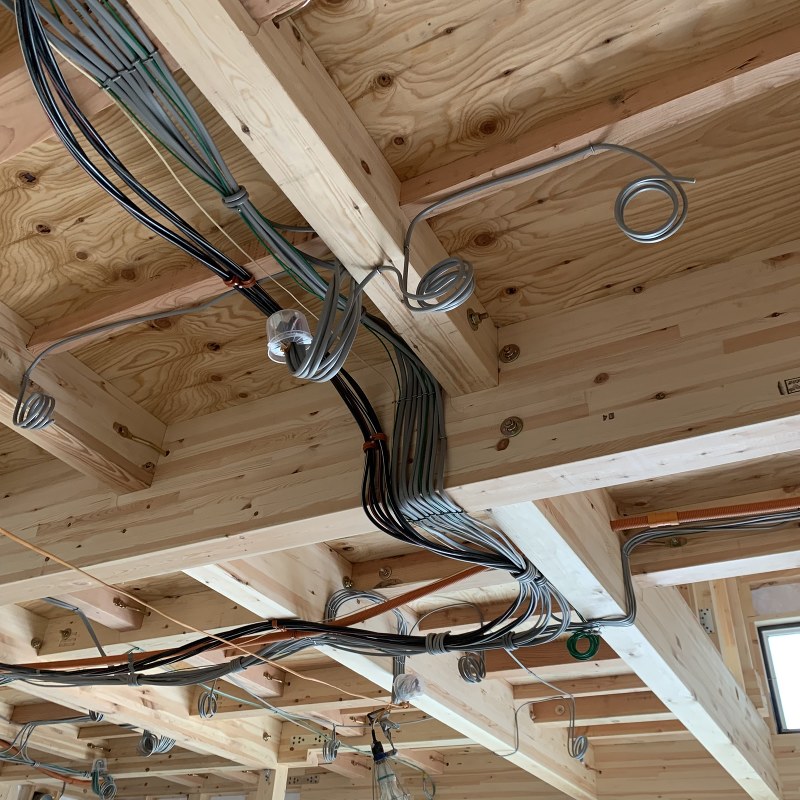

内部電気配線工事が進んでいます
8週目
ミライエが取り付けられました
屋根工事

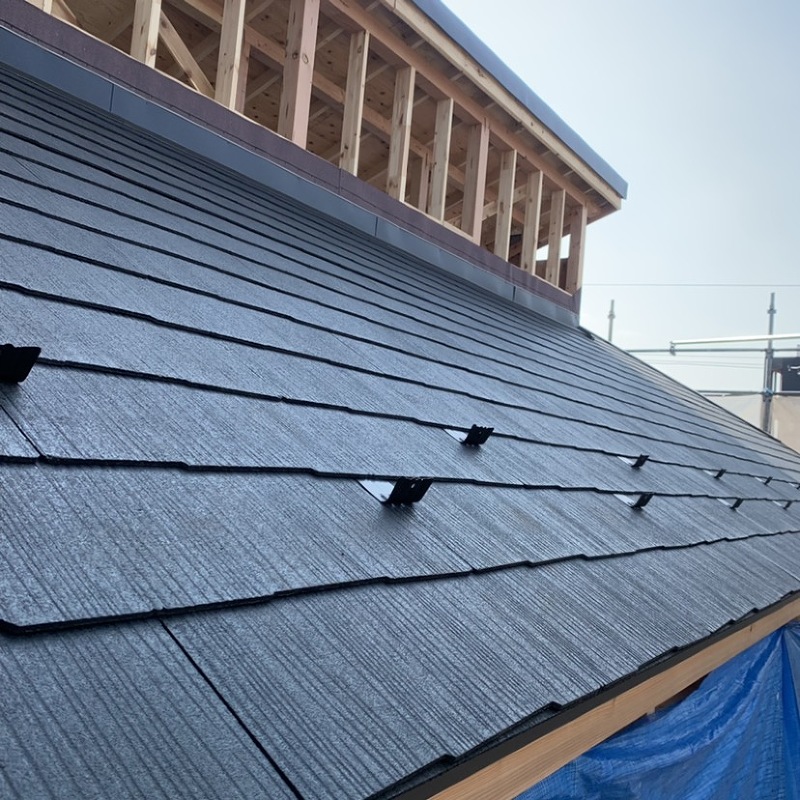

屋根下地ルーフィン張り完了です!
コロニアル葺きが始まっています

床下断熱材充填、下地合板張りが始まりました!

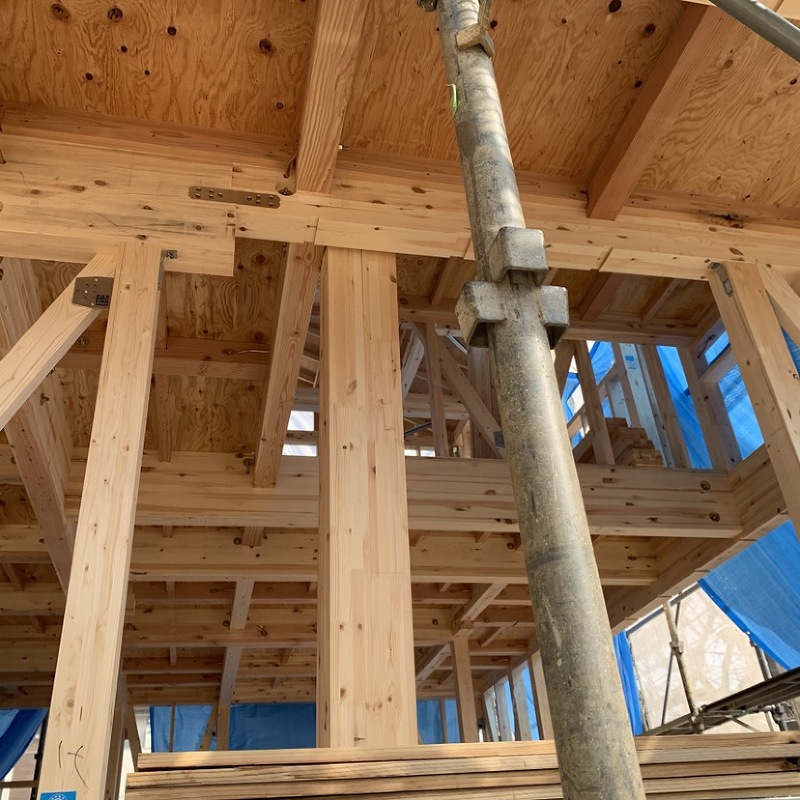

1階構造躯体完了です
7週目

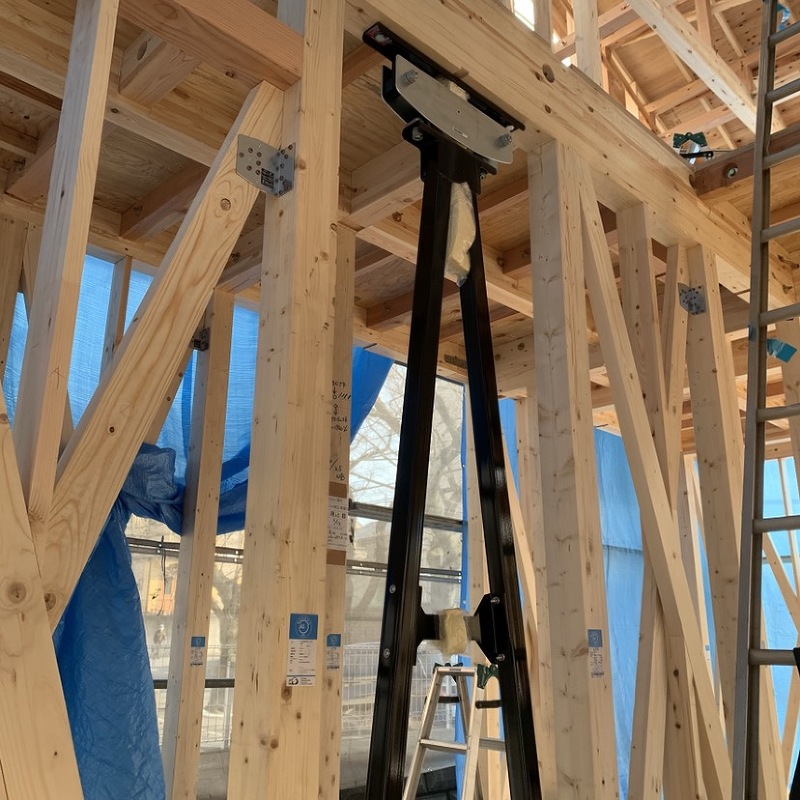

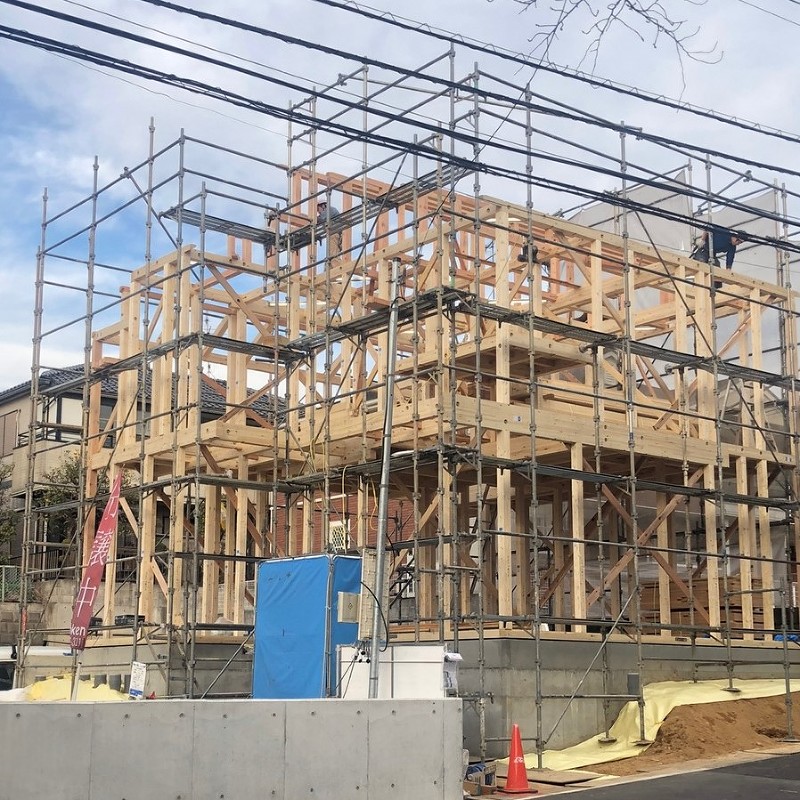

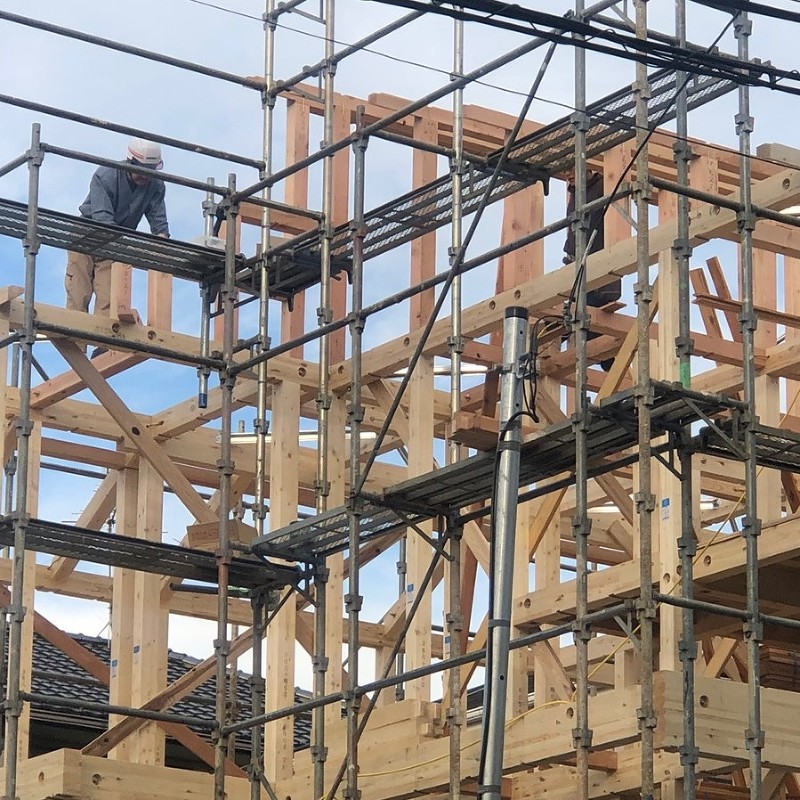

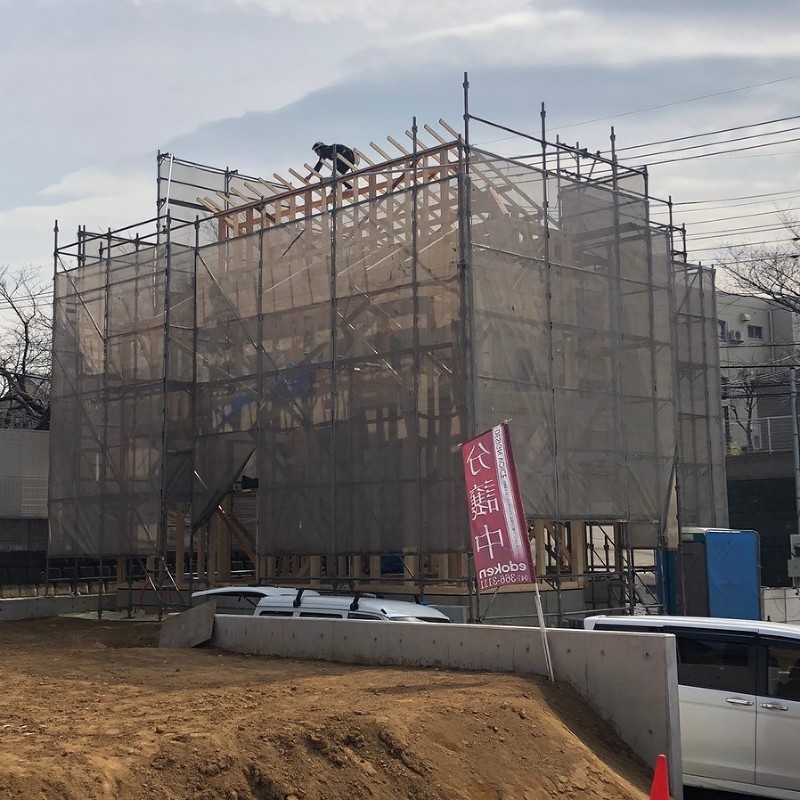

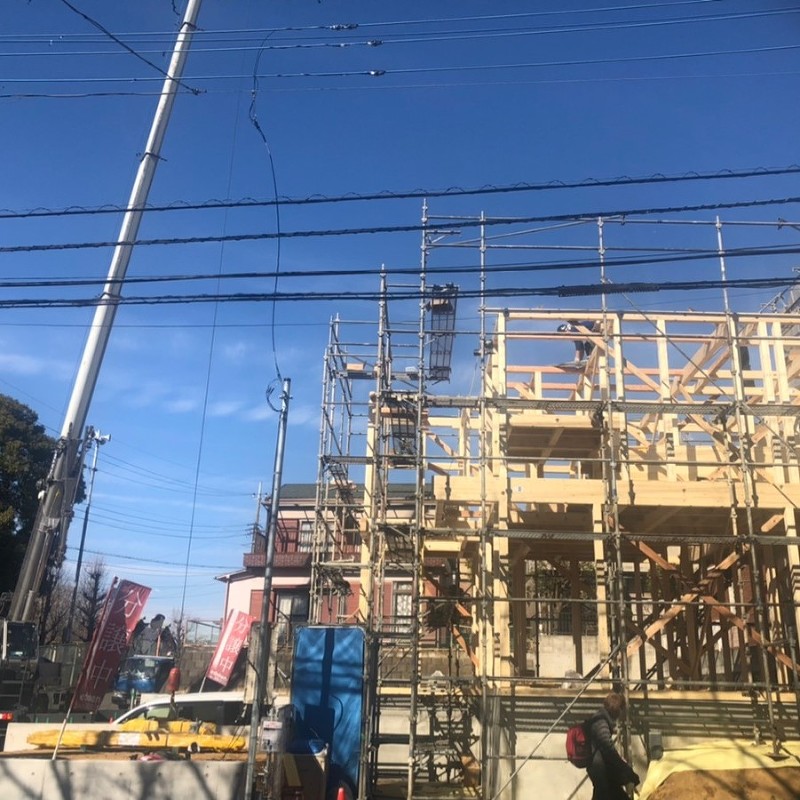

上棟しました
1階建て方完了です
2階建て方作業中
6週目

先行足場が組まれました
仮設工事
基礎工事
基礎完成し、土台が敷かれまさした
5週目

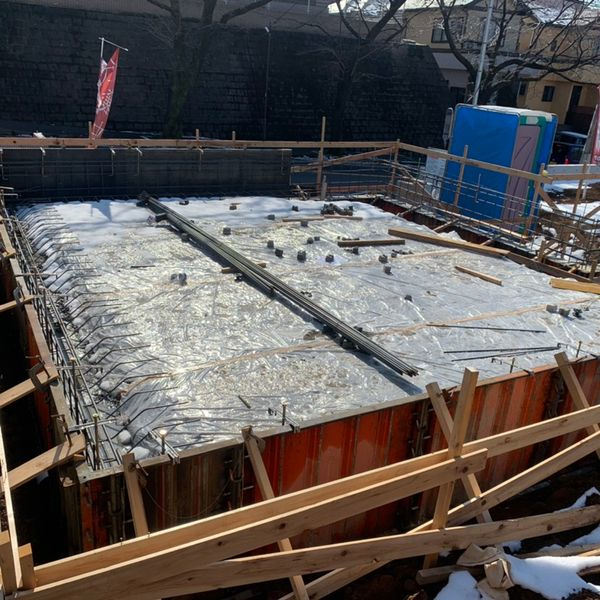

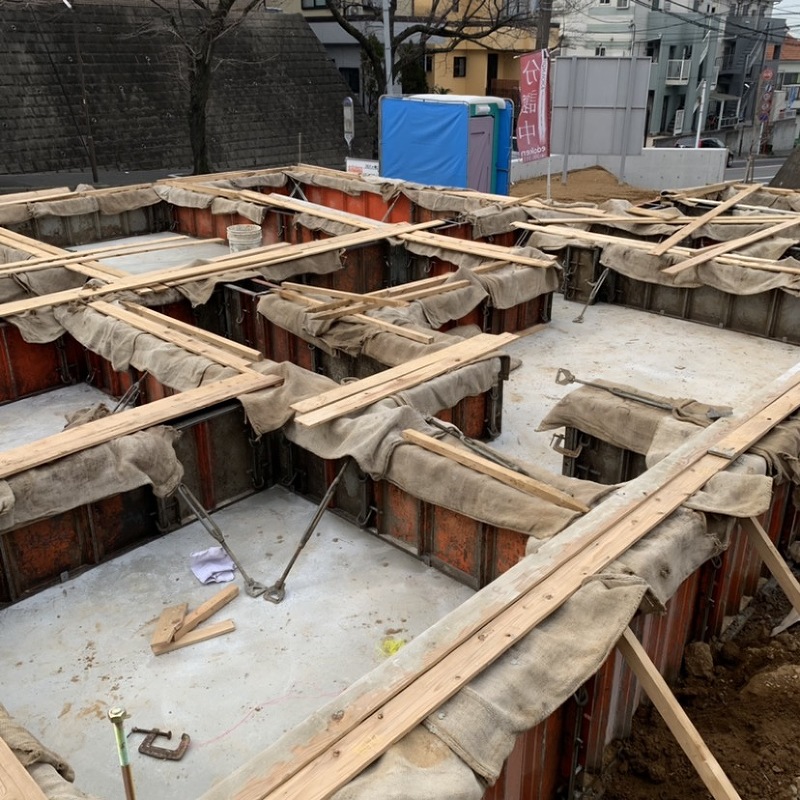

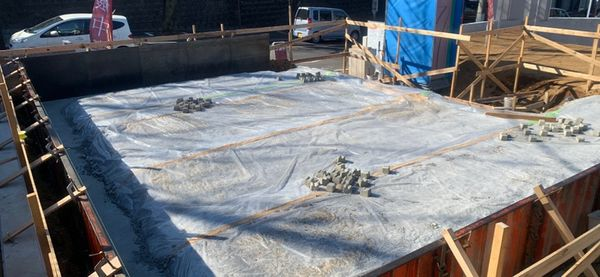

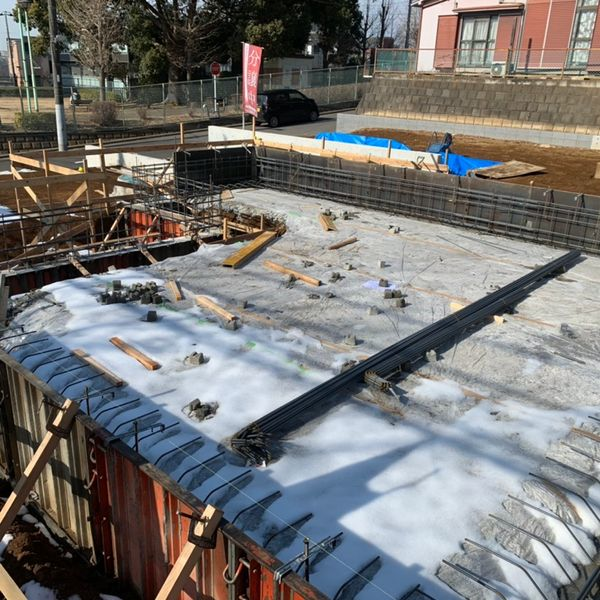

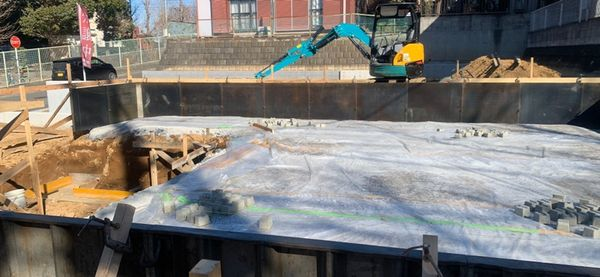

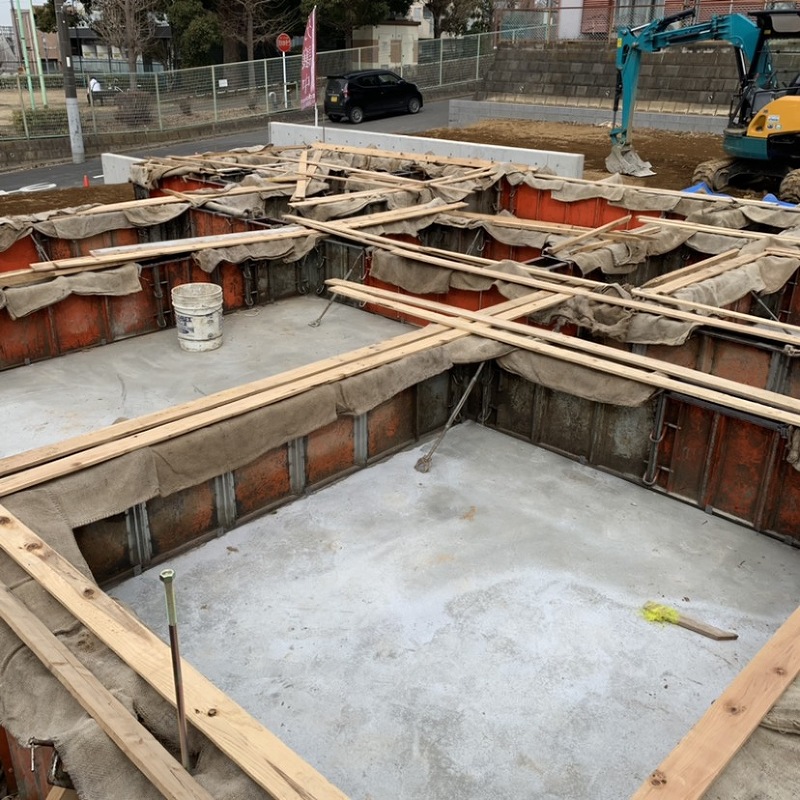

ベースコンクリートが打設され、型枠が組まれました
立ち上がりコンクリートが打設されました

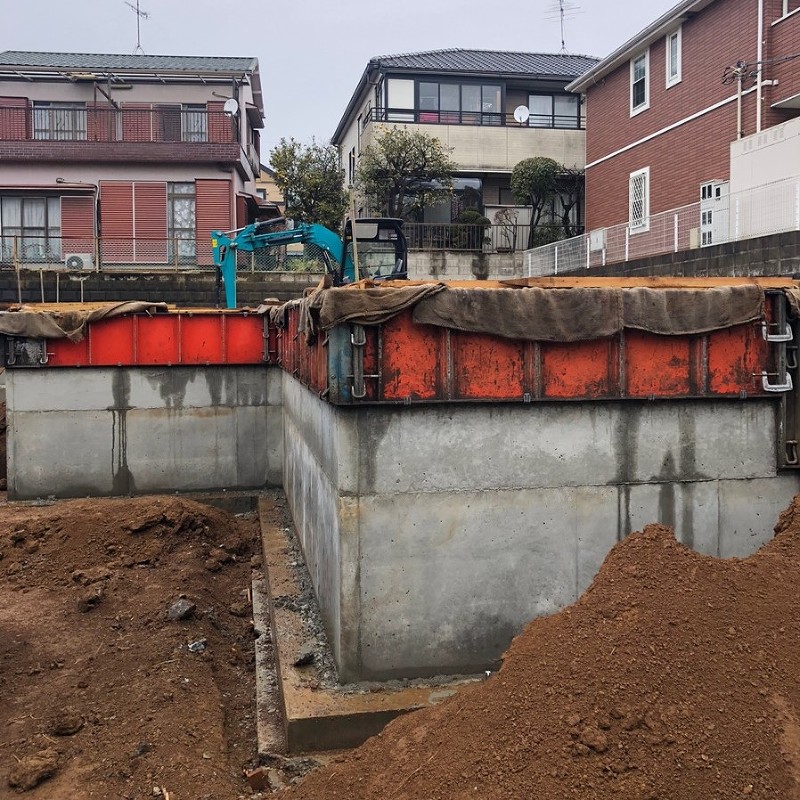

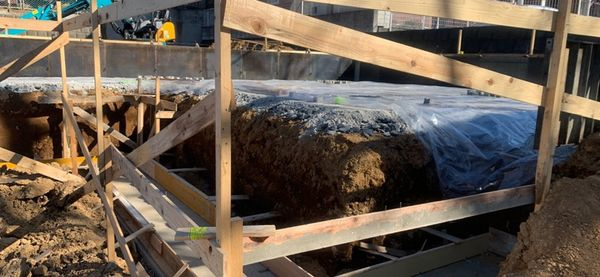

深基礎部分完成
4週目
枠組みが組まれました
基礎配筋が組まれ始めました
3週目
防湿シート敷きが完了です
立ち上がりの枠組みが組まれ始めました
深基礎部分も根切りがされています
防湿シートが敷かれました
2週目

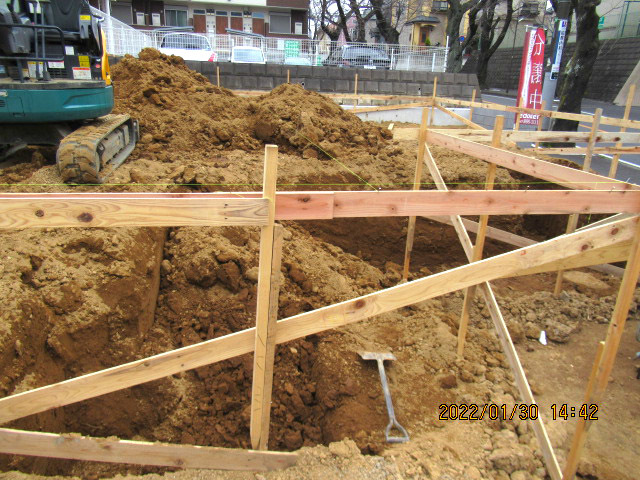

根切り、掘削作業が始まっています
根切り、掘削作業が始まっています。
やり方が出されました。
1週目

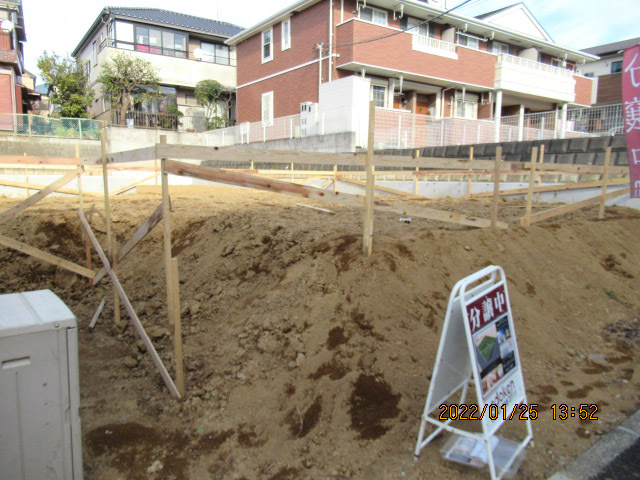

地盤改良工事完了です
外観完成イメージ
地盤改良工事
地盤改良工事完了です。
