I8様邸

19週目

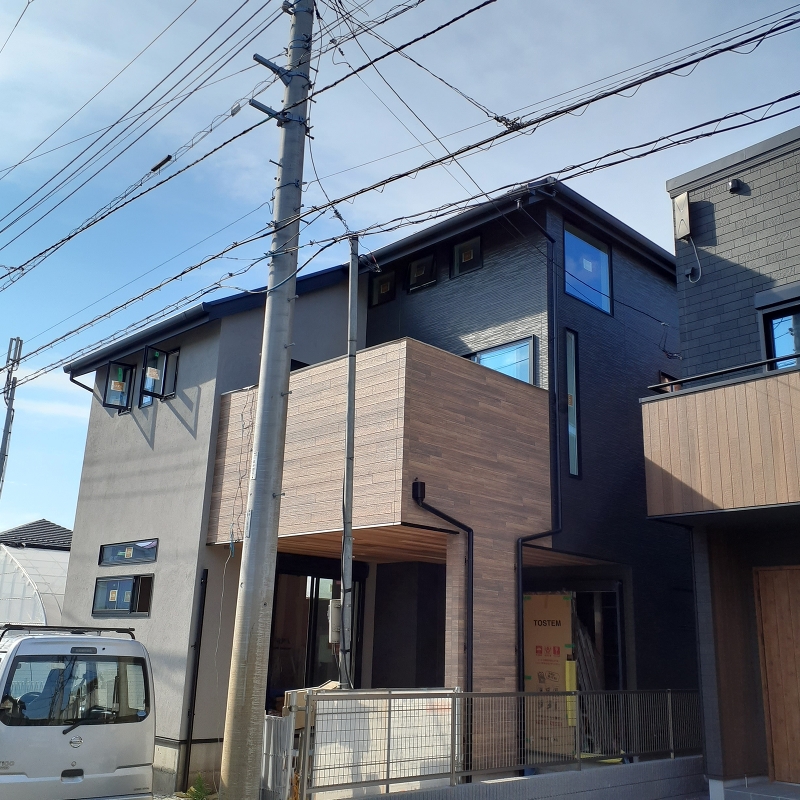

完成間近、クリーニング待ちです。

木工事

木工事

完成間近、クリーニング待ちです。

  • 木工事

    木工事

  • 木工事

    木工事

18週目

クロス貼り、設備設置が進んでいます

木工事

木工事

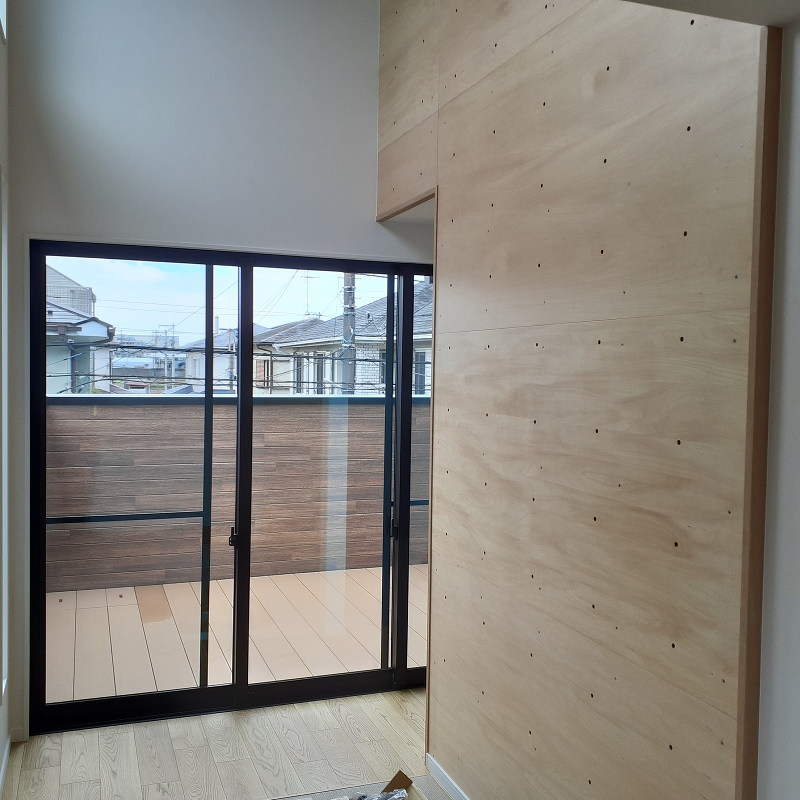

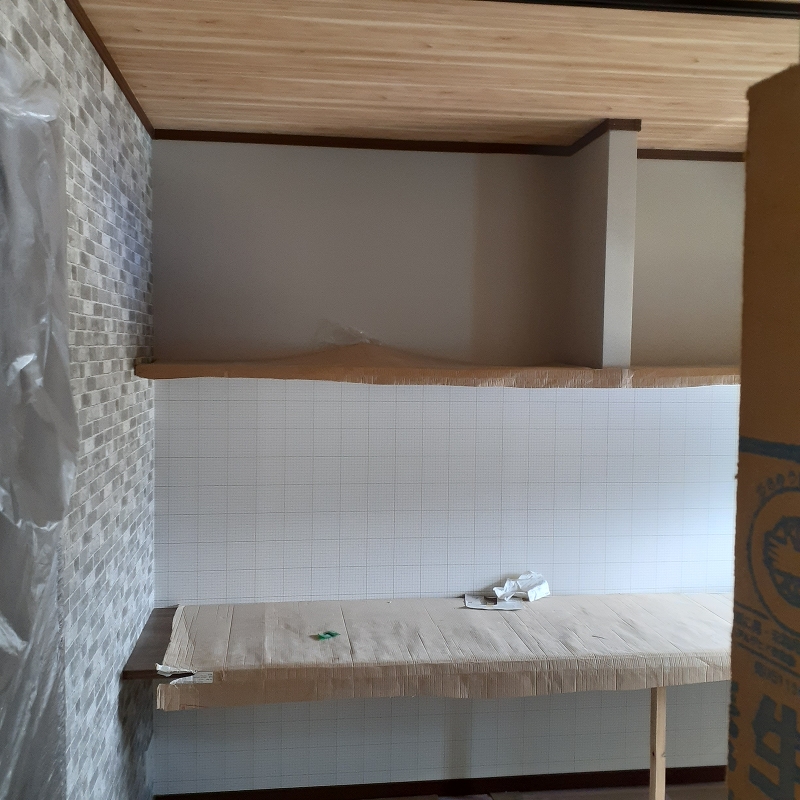

クロス貼りが進んでいます

  • 設備工事

    設備工事

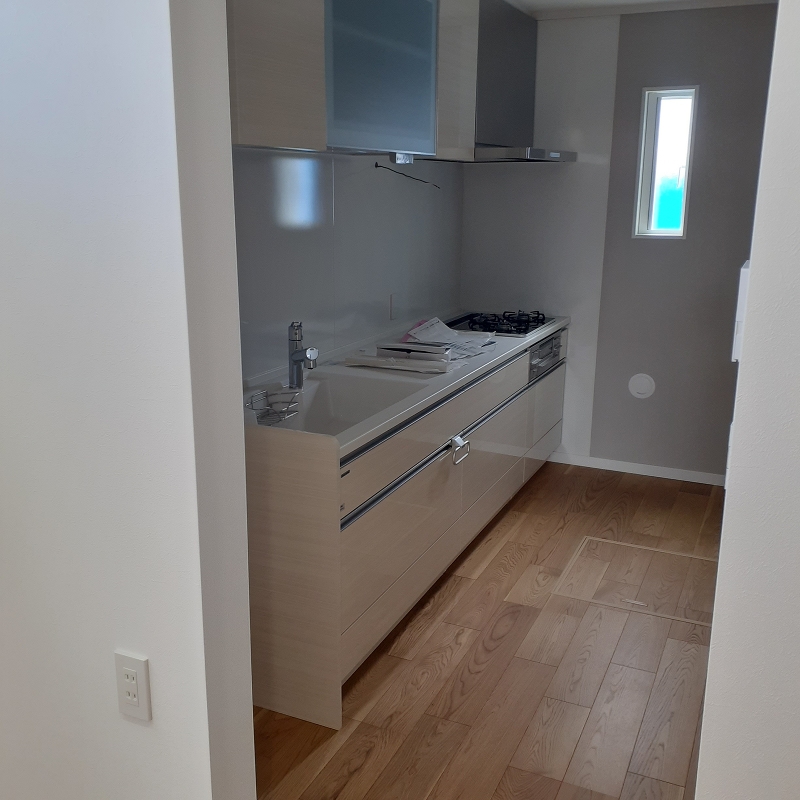

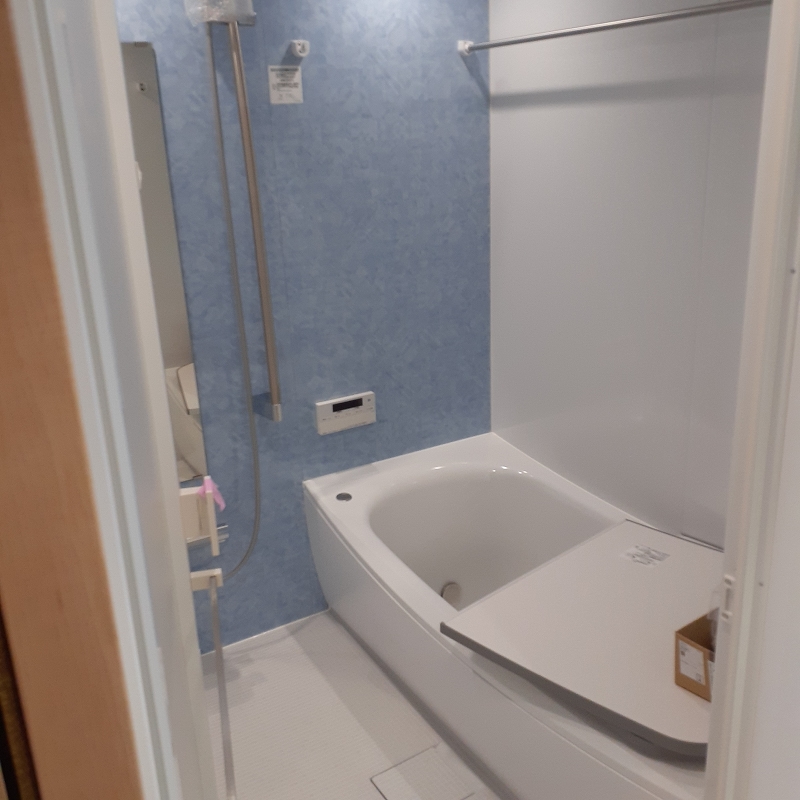

    キッチンの取り付けが進んでいます

  • 設備工事

    設備工事

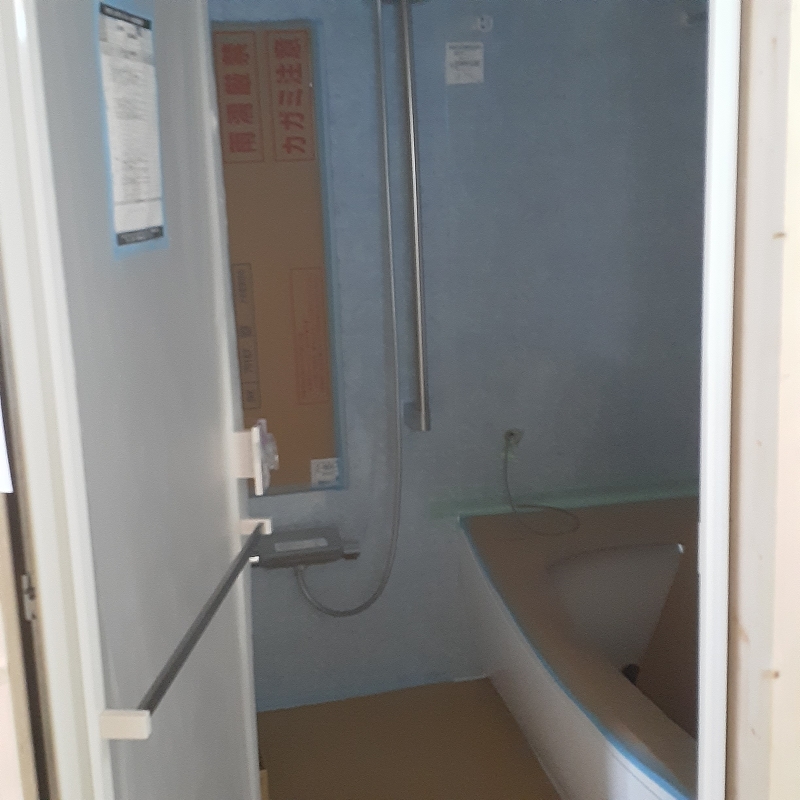

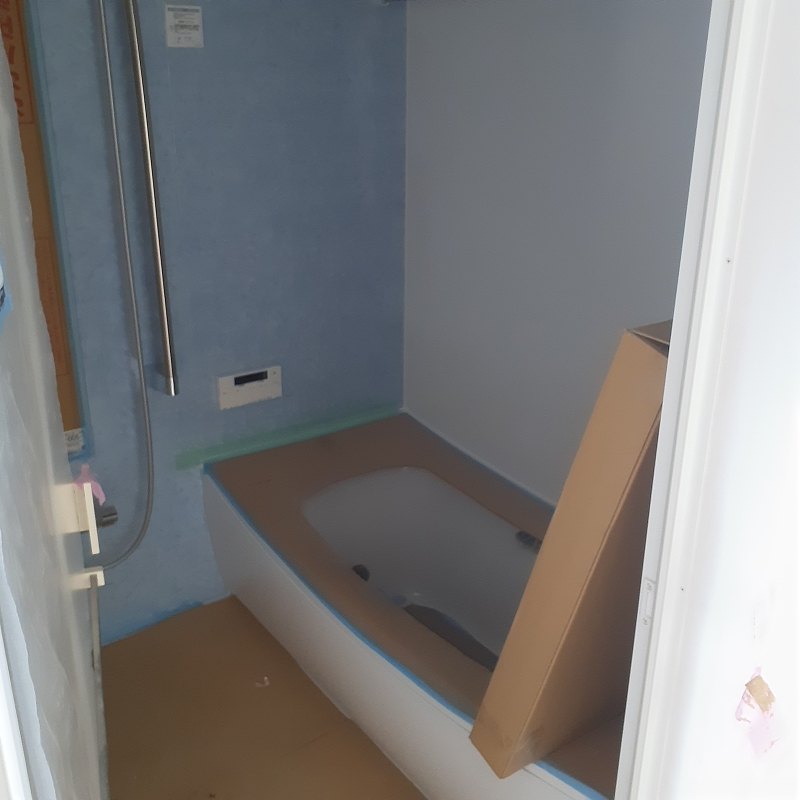

    浴室設備の設置が進んでいます

  • 木工事

    木工事

    ボルダリングウォールが設置されました

17週目

外部足場が解体されました

足場工事

足場工事

外部足場が解体されました

  • 木工事

    木工事

    クロス下地パテ処理が進んでいます

16週目

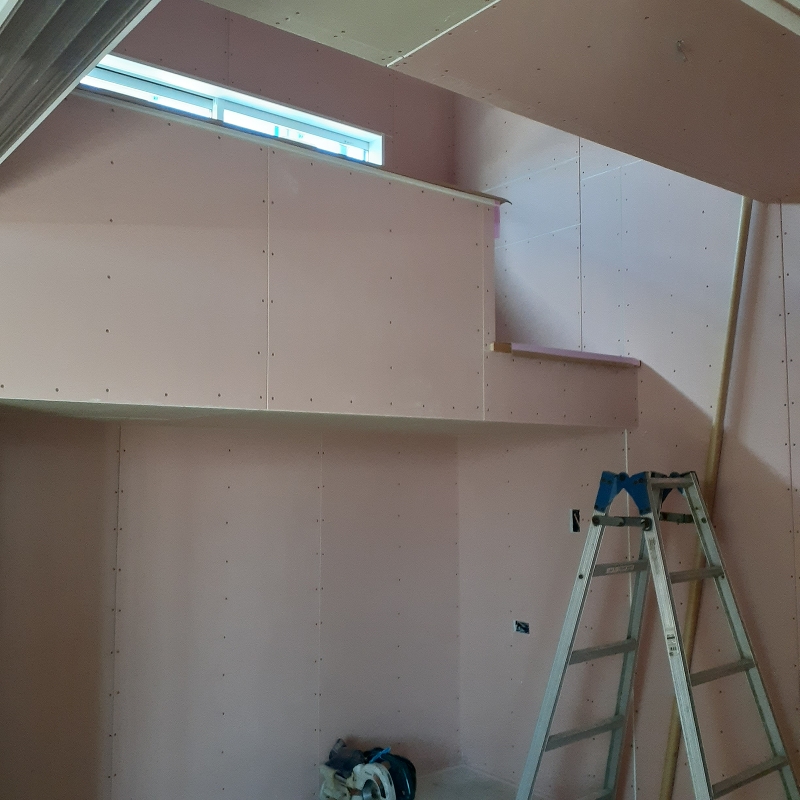

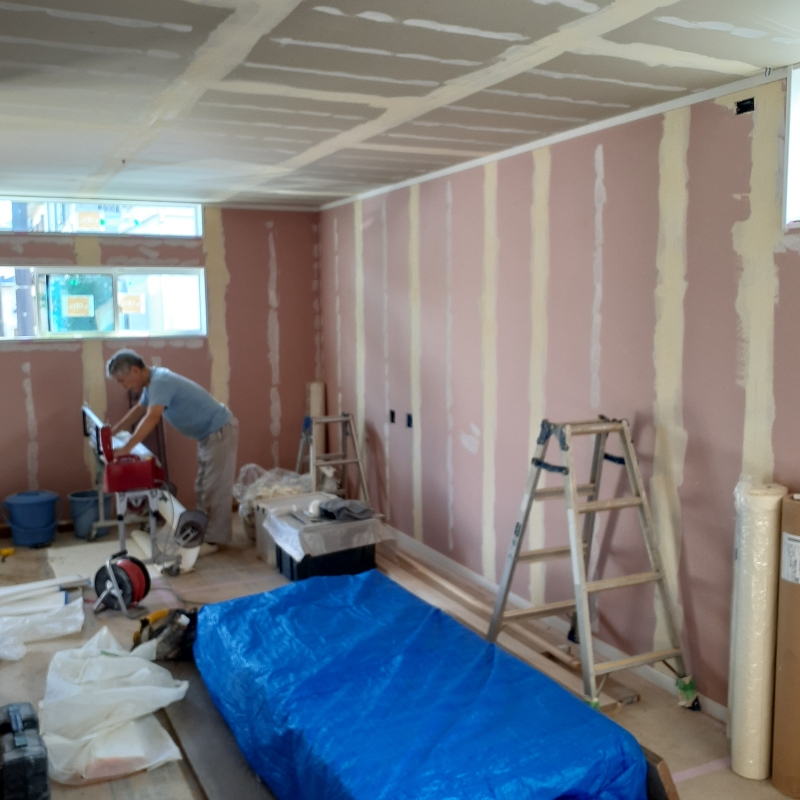

石膏ボード貼りが進んでいます

木工事

木工事

石膏ボード貼りが進んでいます

  • 木工事

    木工事

15週目

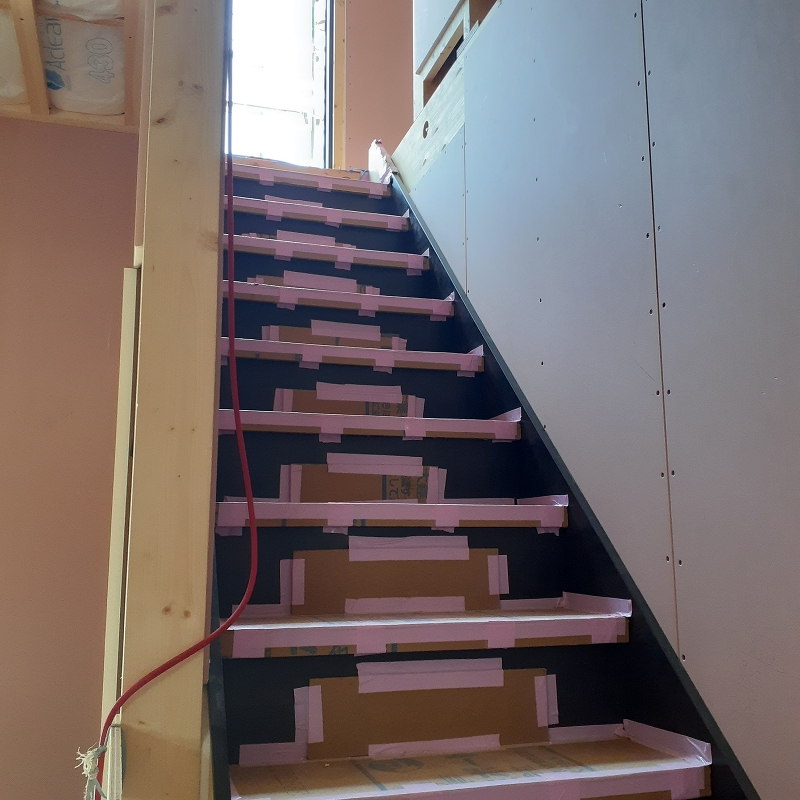

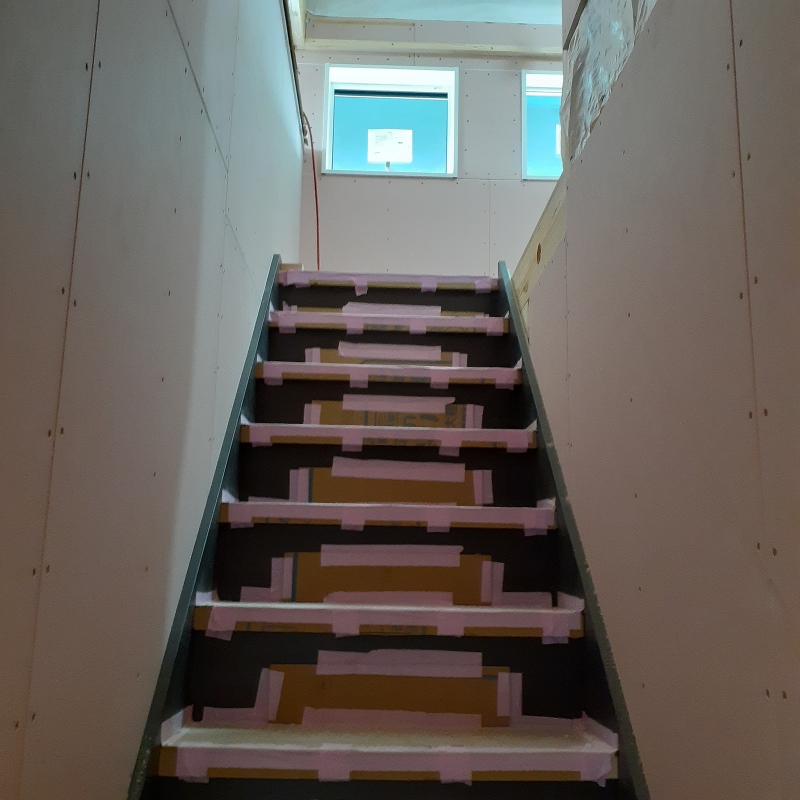

ロフト用の階段が取り付けられました

木工事

木工事

ロフト用の階段が取り付けられました

  • 外壁工事

    外壁工事

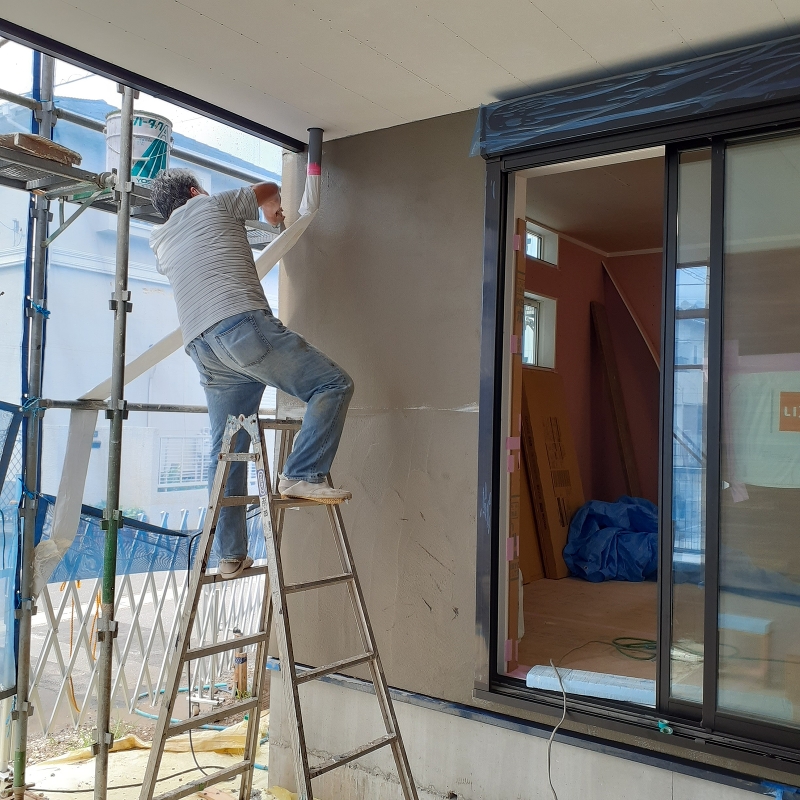

    外壁工事が進んでいます

14週目

階段が取り付けられました

木工事

木工事

階段が取り付けられました

  • 木工事

    木工事

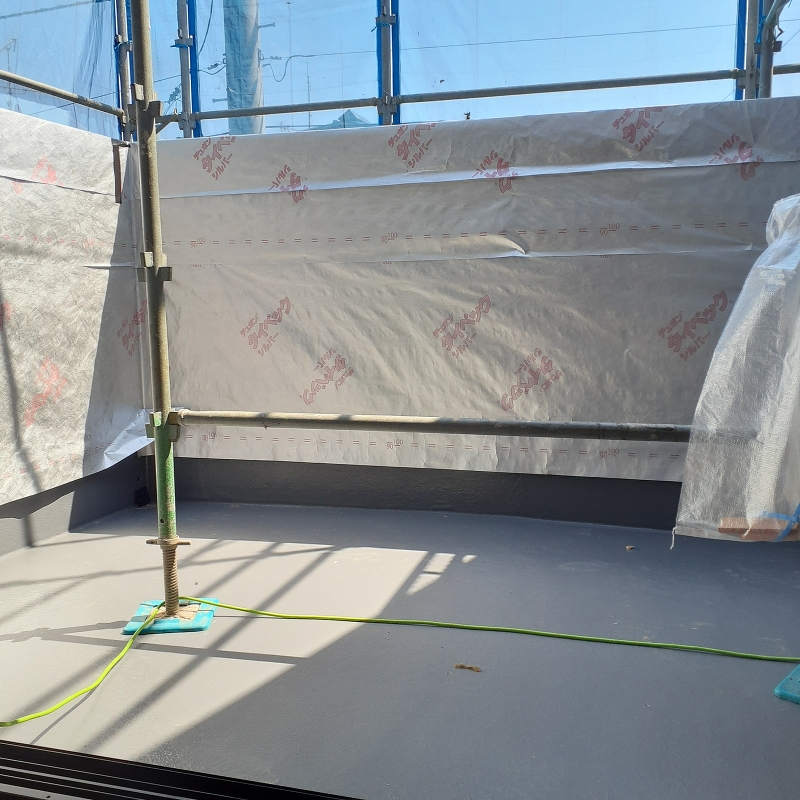

    バルコニーの防水工事が完了しました

  • 木工事

    木工事

    1、2階石膏ボード貼りが進んでいます

13週目

サイディング張りが始まっています

外壁工事

外壁工事

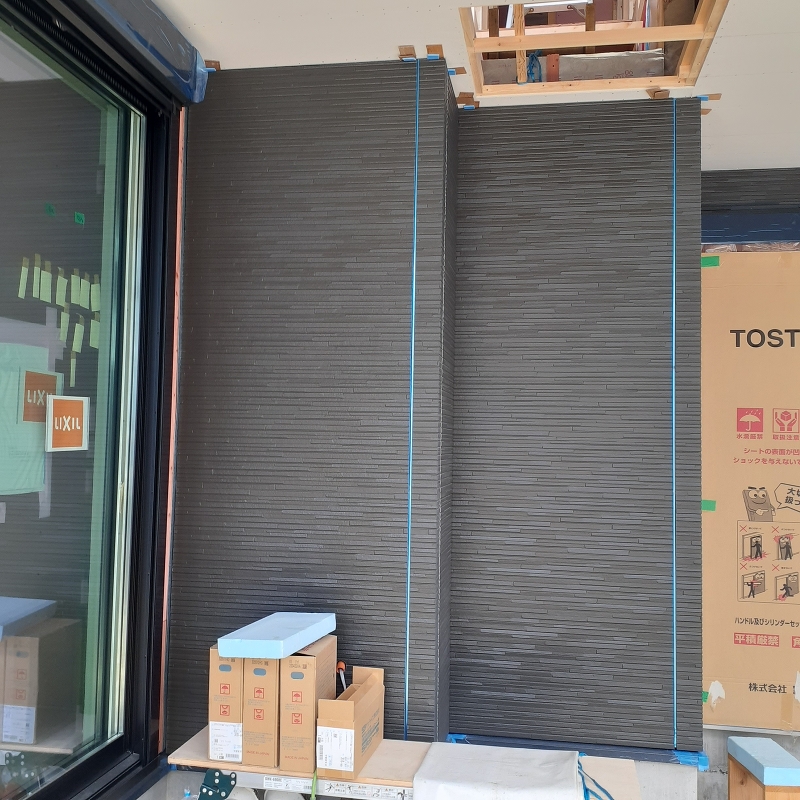

サイディング張りが始まっています

12週目

玄関扉が取り付けられました

木工事

木工事

玄関扉が取り付けられました

  • 木工事

    木工事

    浴室設備の取り付けが進んでいます

  • 電気工事

    電気工事

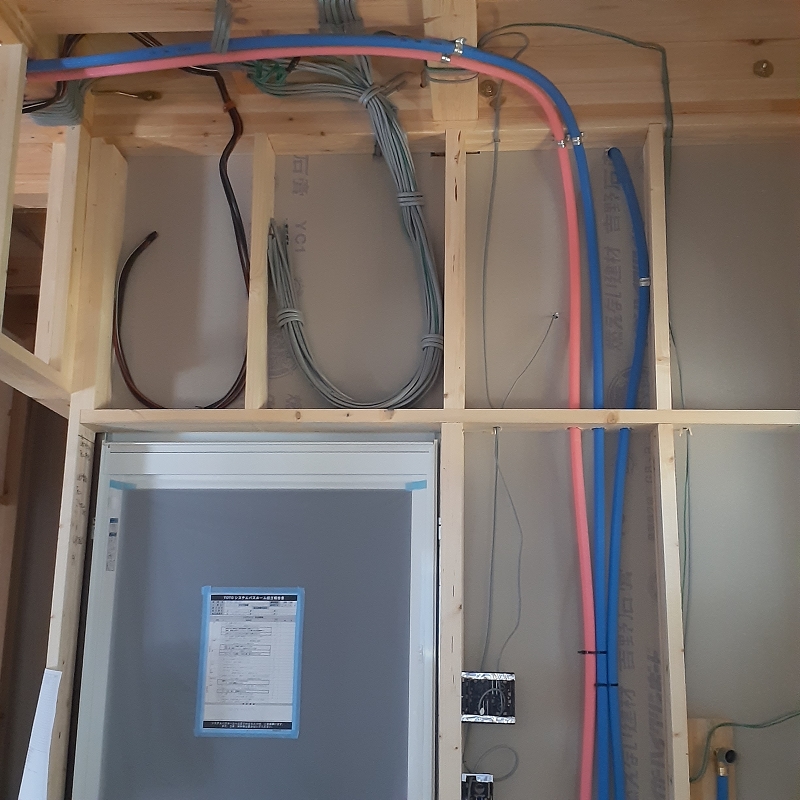

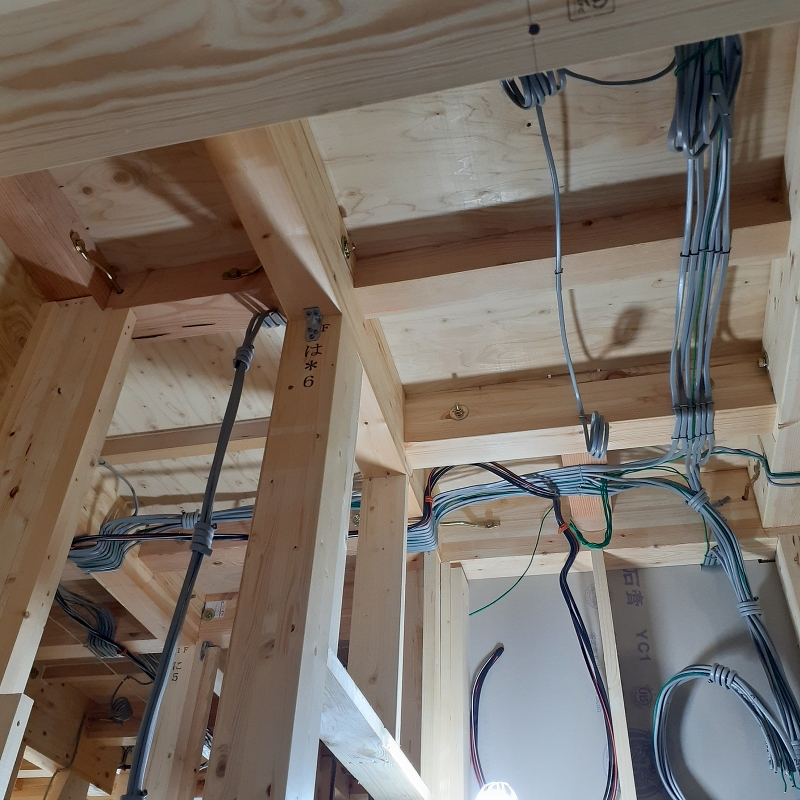

    内部電気配線工事が進んでいます

11週目

外壁にタイベックが貼られました

外壁工事

外壁工事

外壁にタイベックが貼られました

  • 木工事

    木工事

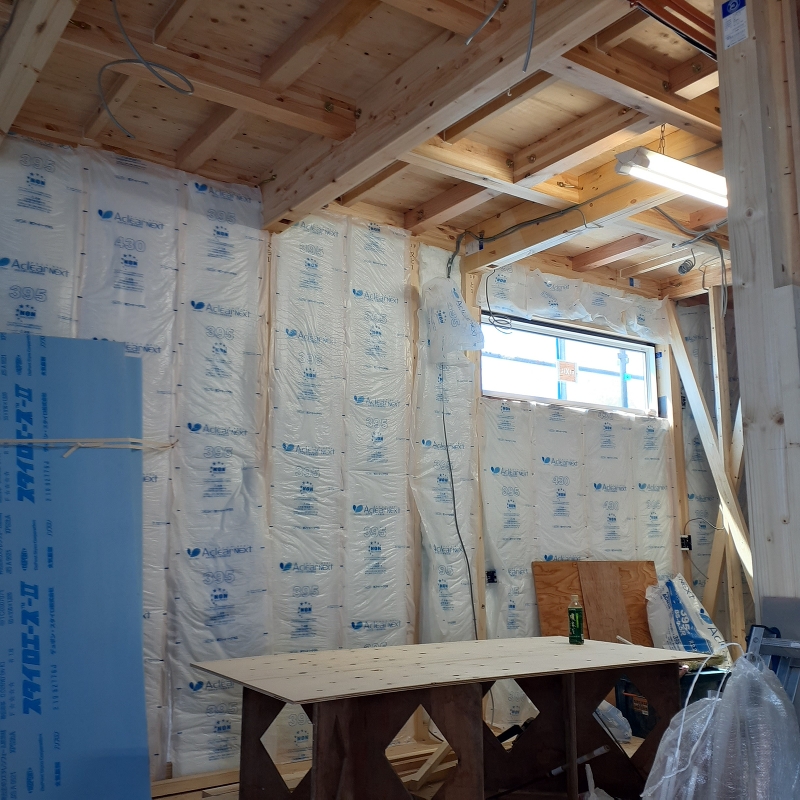

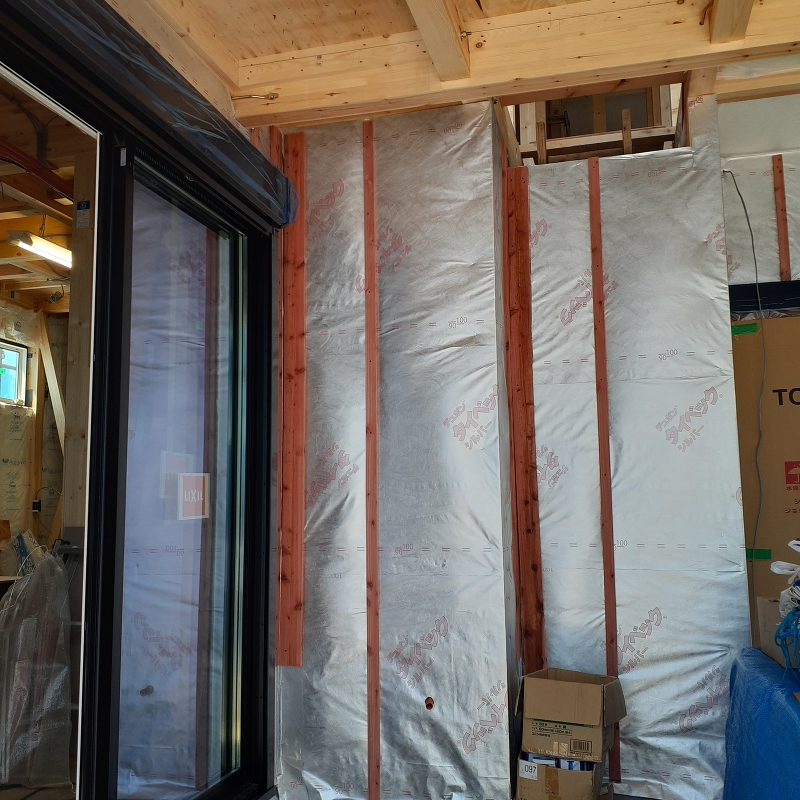

    1,2階の断熱材充填が進んでいます

  • 電気工事

    電気工事

    内部電気配線工事が進んでいます

  • 雑工事

    雑工事

    バルコニー工事が進んでいます

10週目

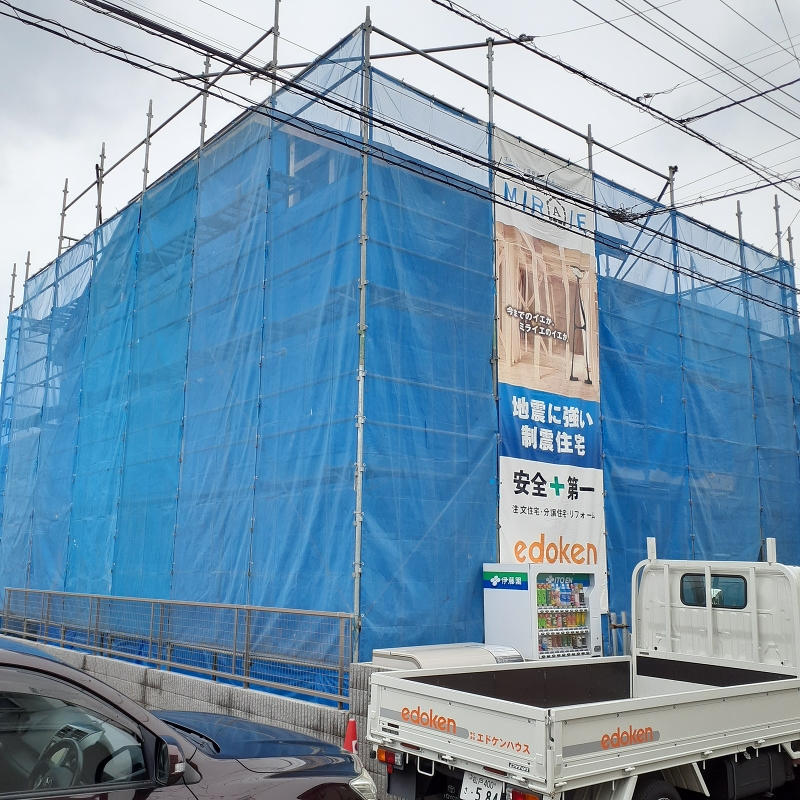

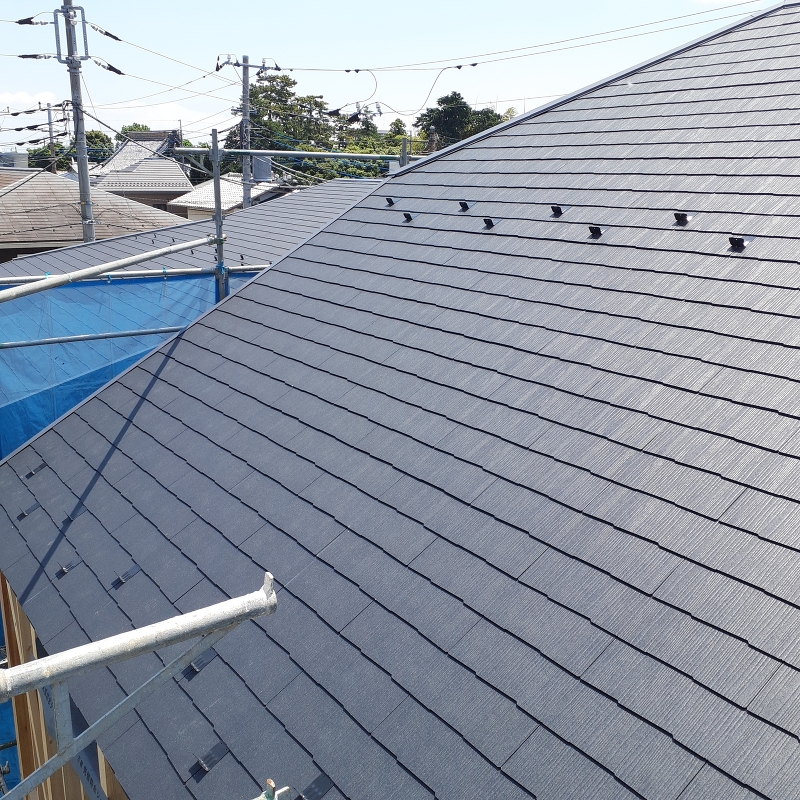

コロニアル葺きが始まっています

木工事

木工事

サッシが取り付けられました

  • 屋根工事

    屋根工事

    コロニアル葺きが始まっています

  • 雑工事

    雑工事

    制振装置ミライエが取り付けられました

9週目

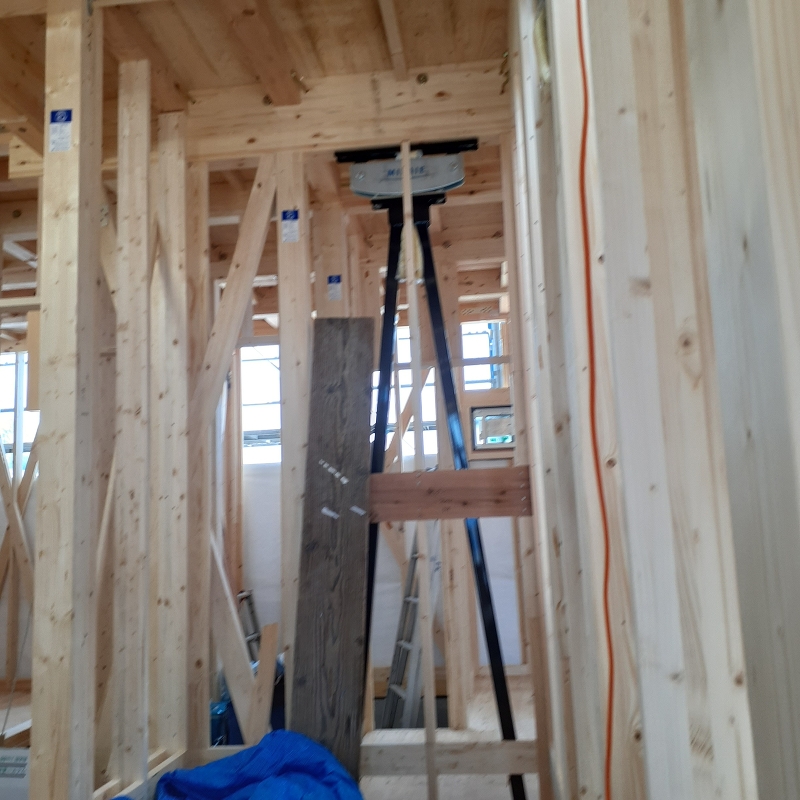

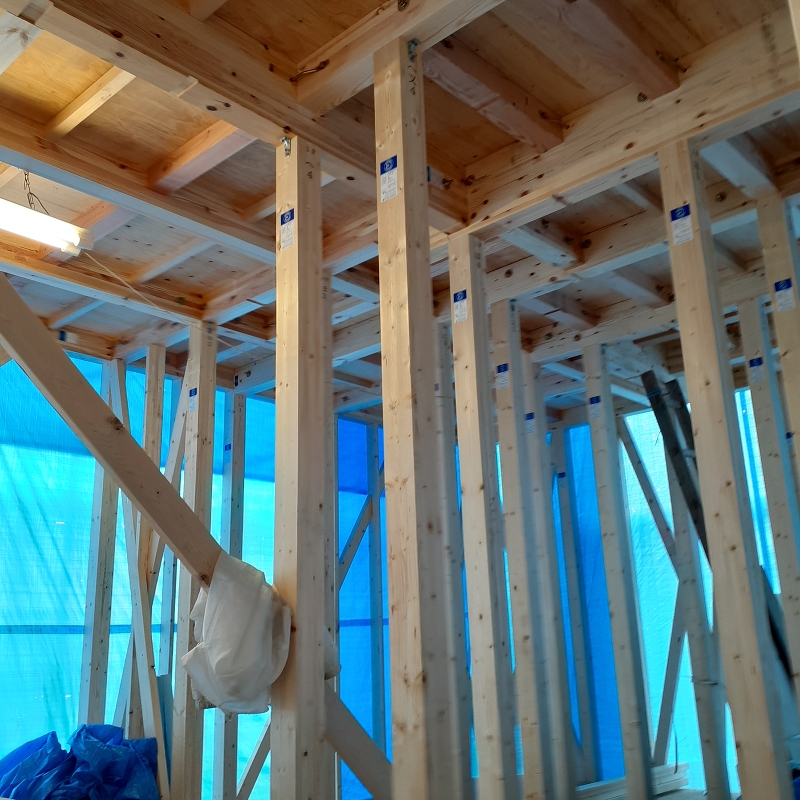

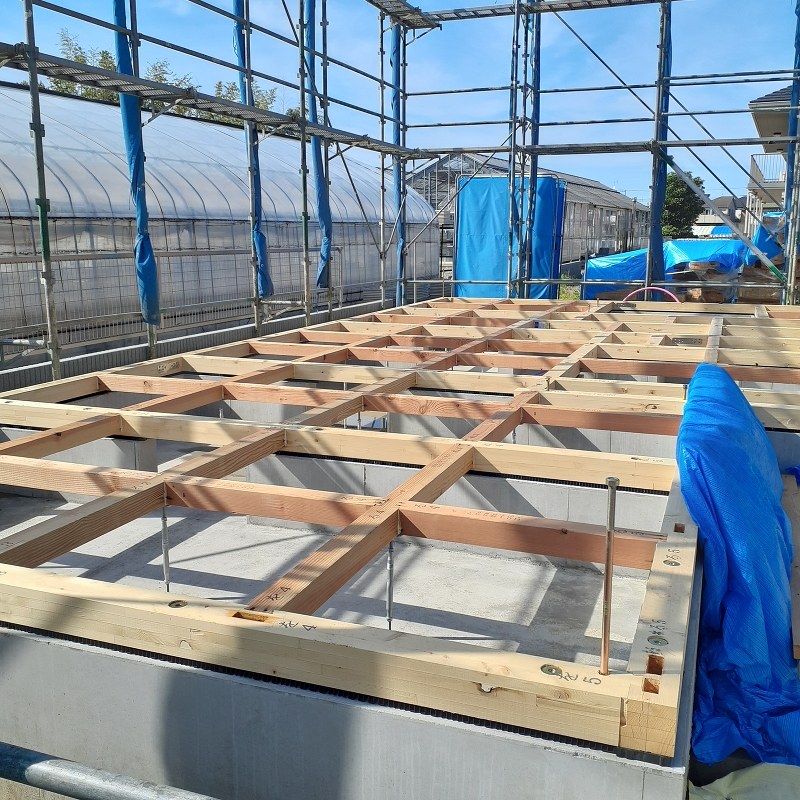

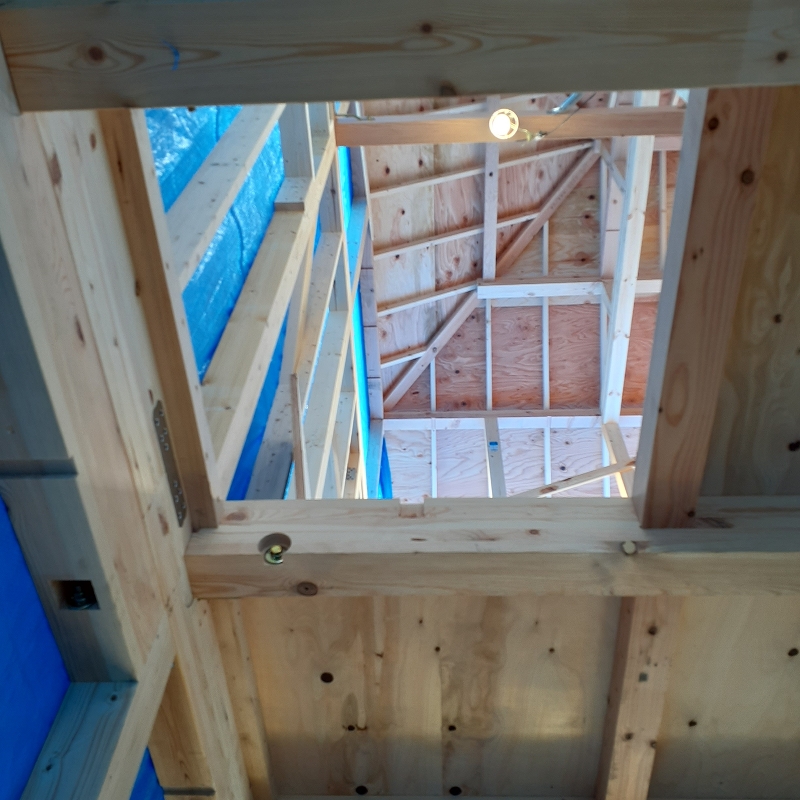

上棟しました

木工事

木工事

上棟しました

  • 木工事

    木工事

    1階建て方完了です

  • 木工事

    木工事

    2階建て方完了です

8週目

土台が敷かれました

基礎工事

基礎工事

土台が敷かれました

  • 仮設工事

    仮設工事

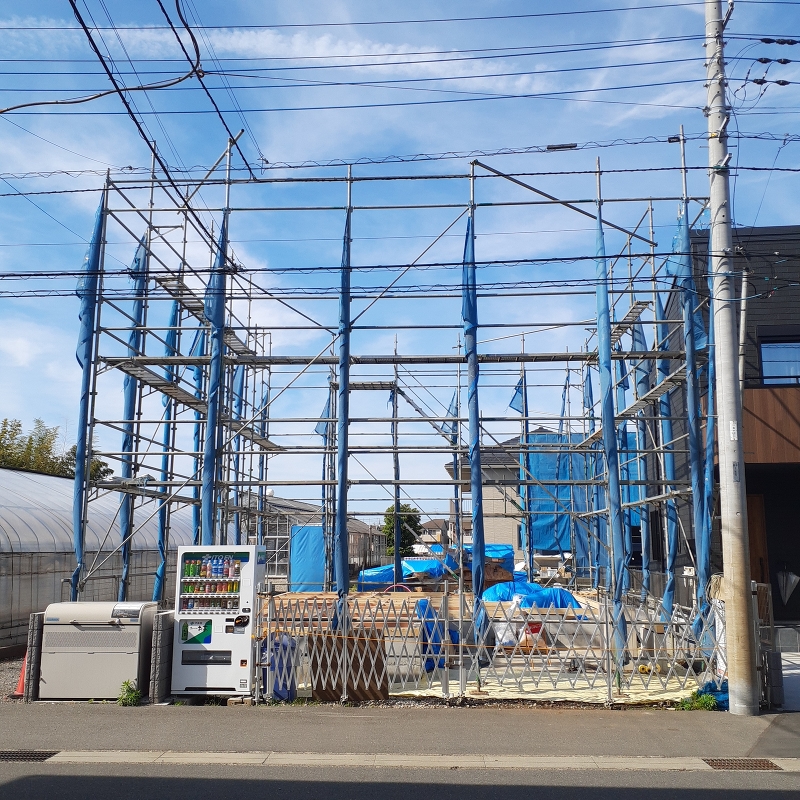

    先行足場が組まれました

7週目

外部給水工事が完了しました

給排水工事

給排水工事

外部給水工事が完了しました

6週目

外部給排水工事が始まりました。

基礎工事

基礎工事

外部給排水工事が始まりました。

5週目

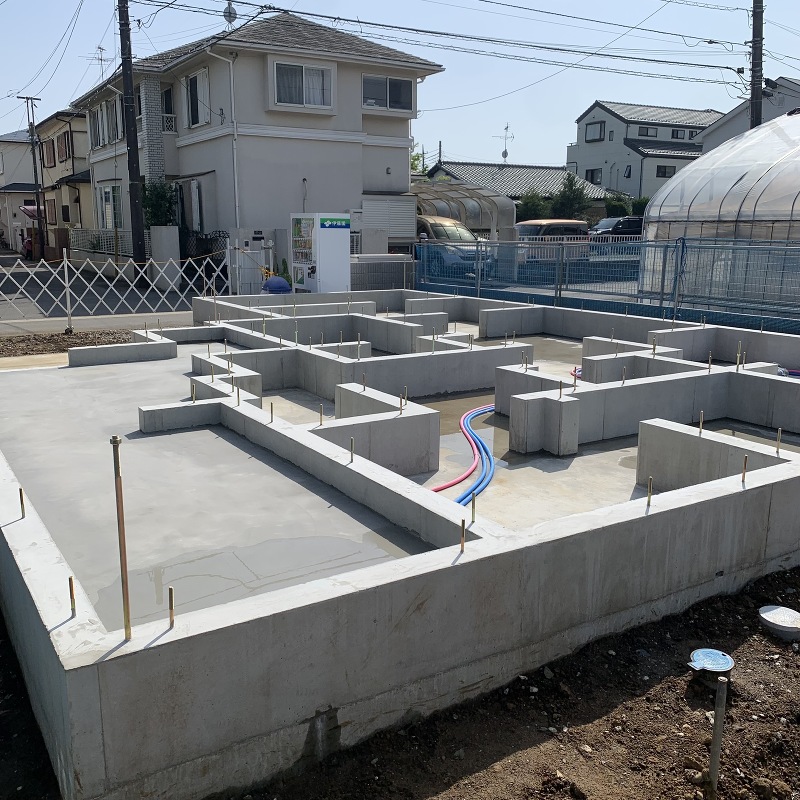

基礎完了です。

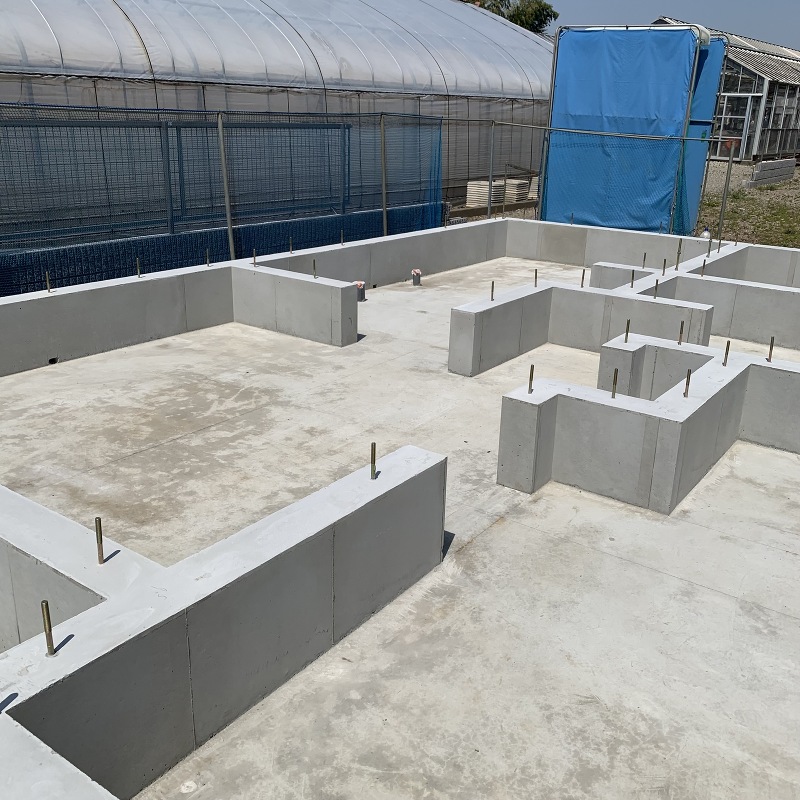

基礎工事

基礎工事

基礎完了です。

4週目

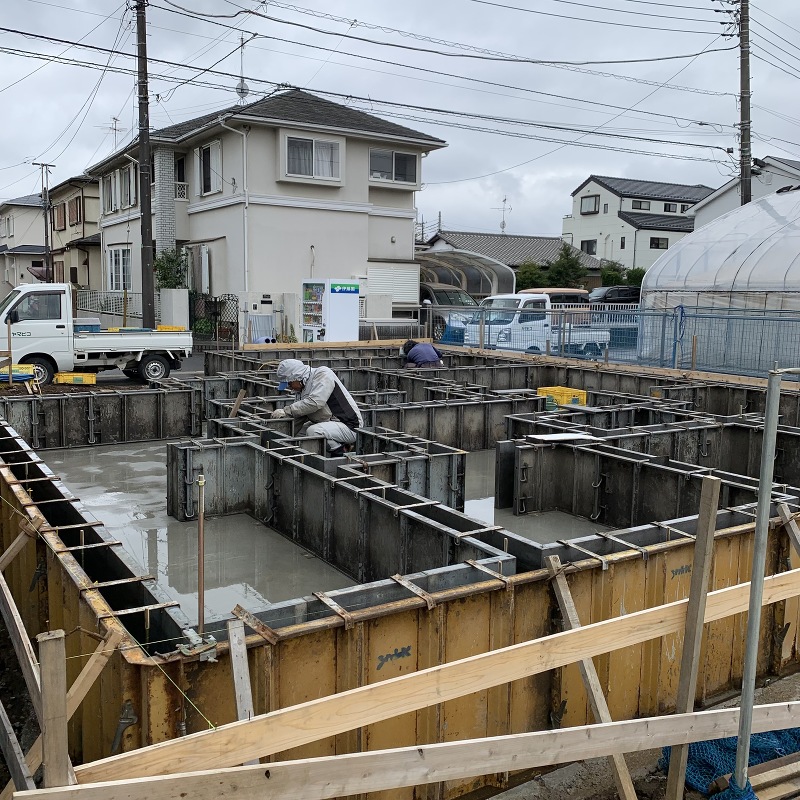

ベースコンクリート、立ち上がりコンクリートが打設されました

基礎工事

基礎工事

ベースコンクリート、立ち上がりコンクリートが打設されました

3週目

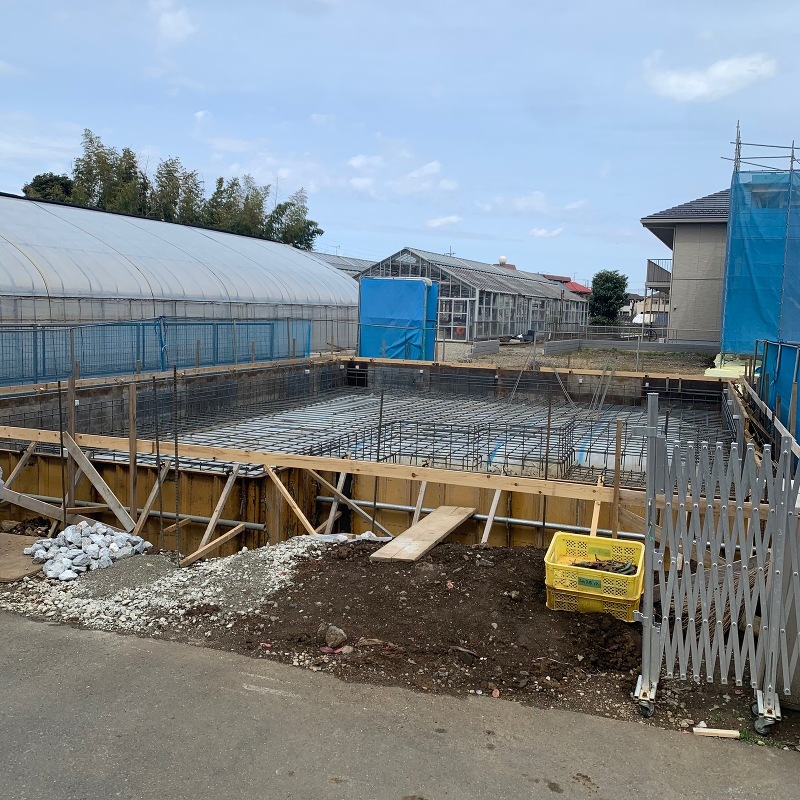

防湿シートが敷かれ、基礎配筋が組まれました

基礎工事

基礎工事

防湿シートが敷かれ、基礎配筋が組まれました

2週目

根切り工事が始まりました

基礎工事

基礎工事

根切りが始まりました

1週目

やり方が出されました

基礎工事

基礎工事

やり方が出されました

  • 地盤改良工事

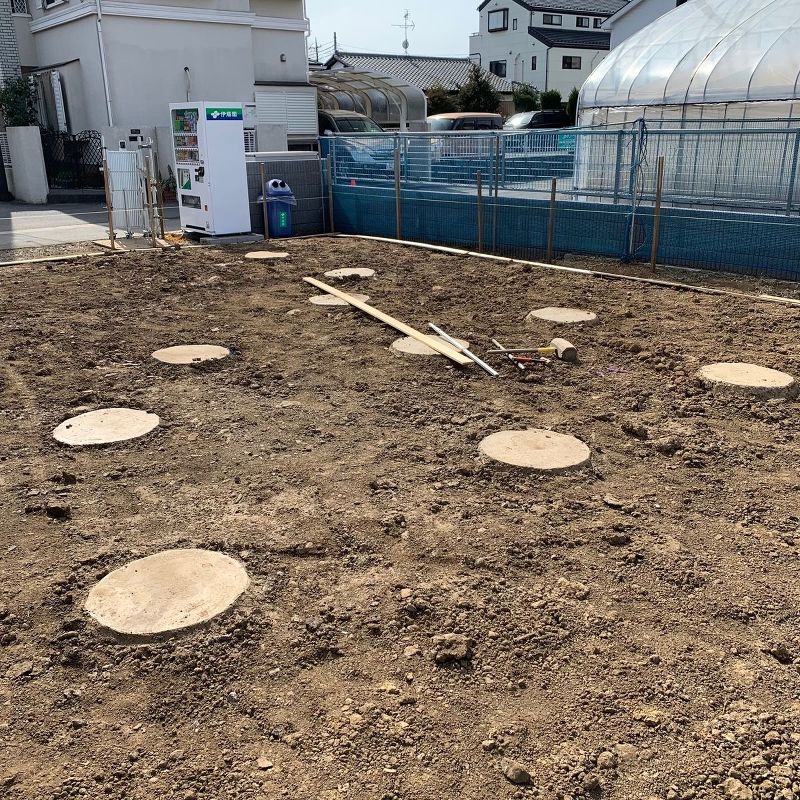

    地盤改良工事

    地盤改良が行われました
