S8様邸

18週目

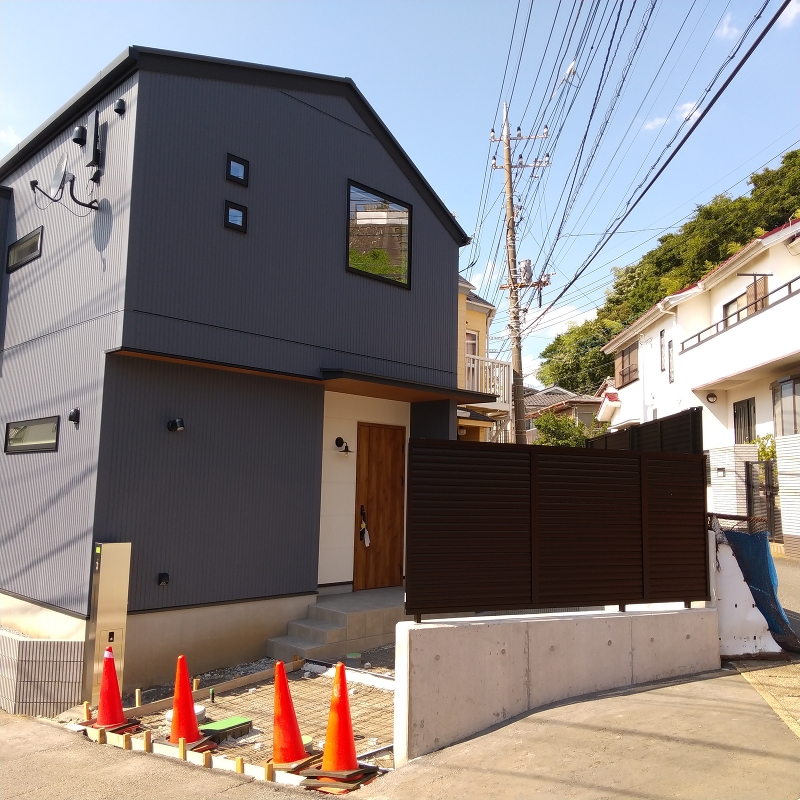

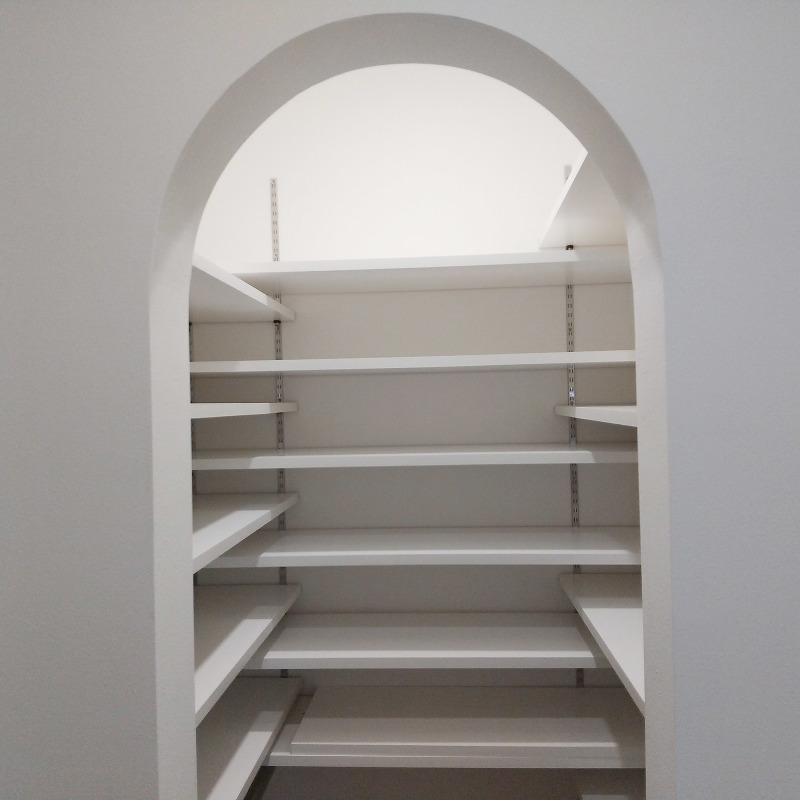

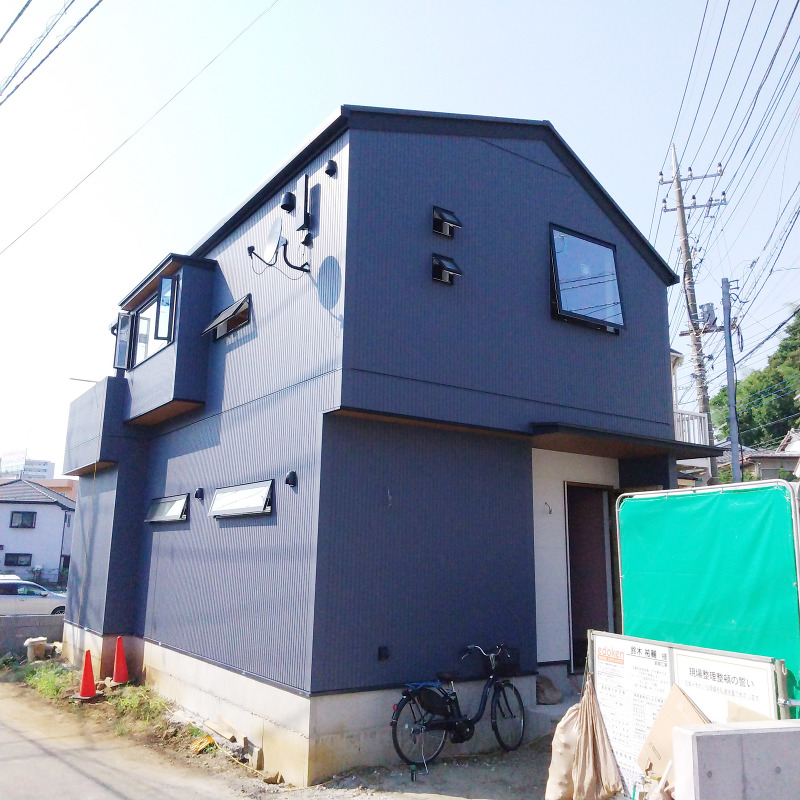

竣工 建物が完成しました。

竣工 建物が完成しました。

竣工 建物が完成しました。

  • 竣工

    竣工

    内部クリーニングが完成し、竣工しました。

17週目

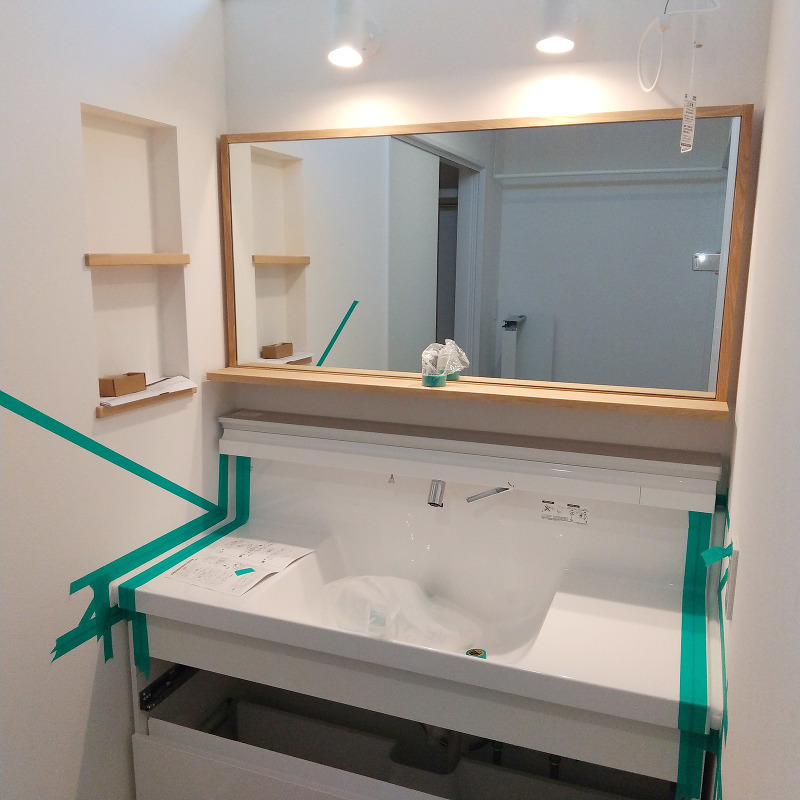

設備工事  各種水回り設備の設置が完了しました。

設備工事

設備工事

各種水回り設備の設置が完了しました。

  • 設備工事

    設備工事

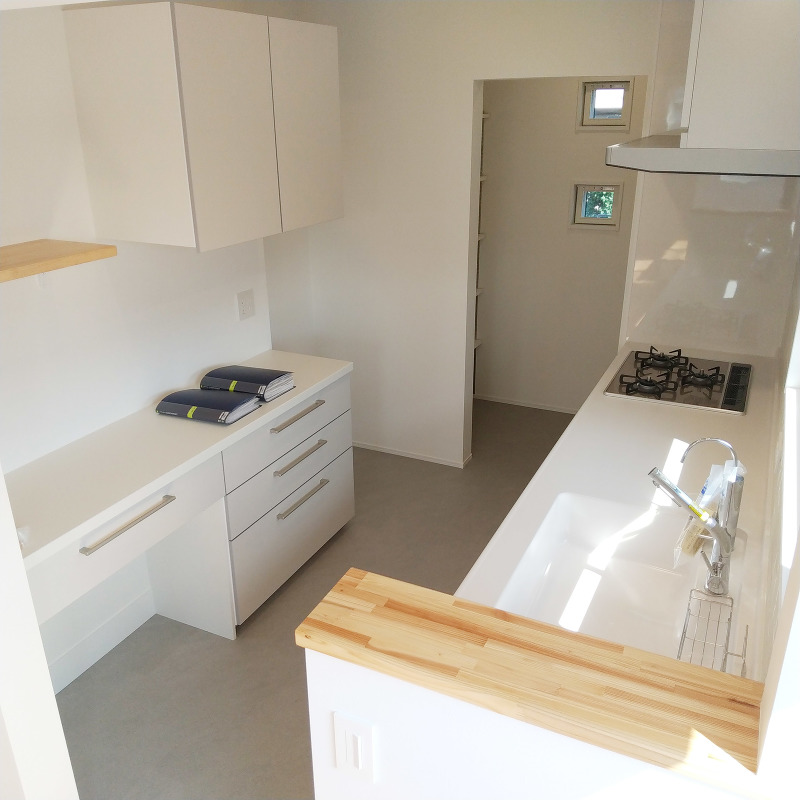

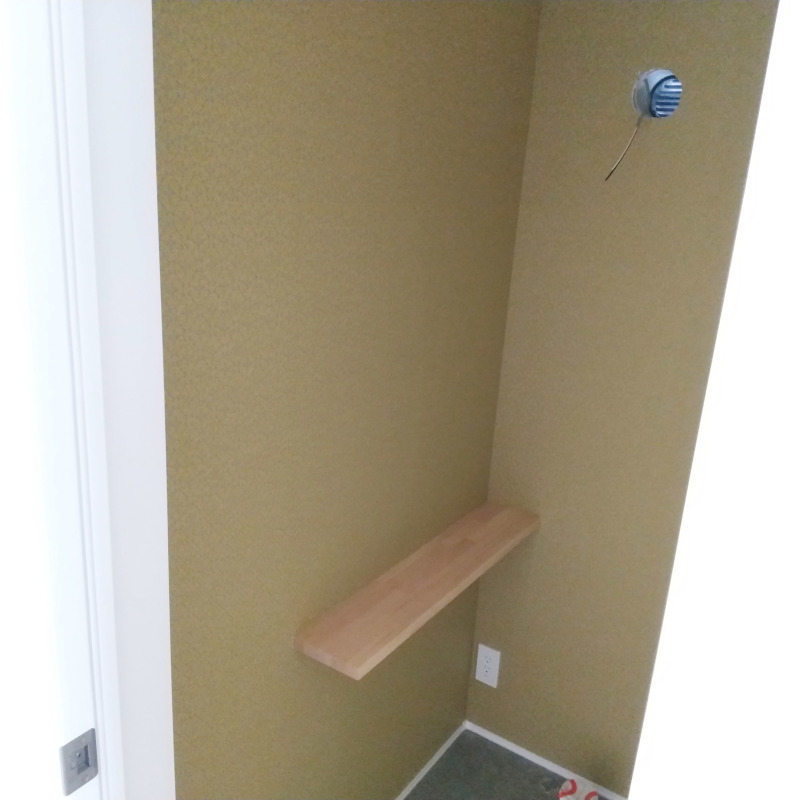

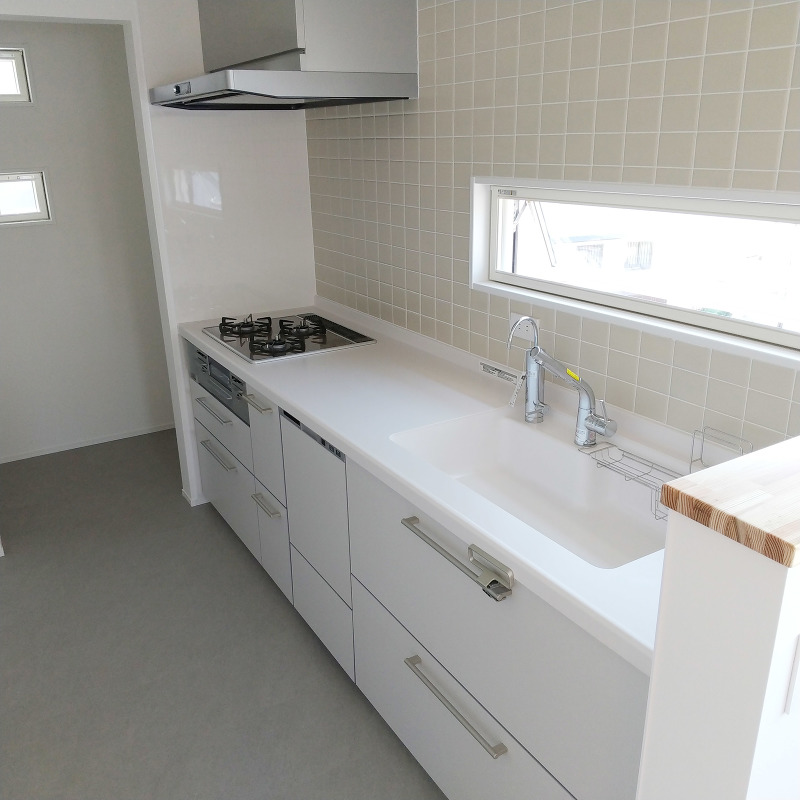

    キッチンの設置も完了しました。

  • 設備工事

    設備工事

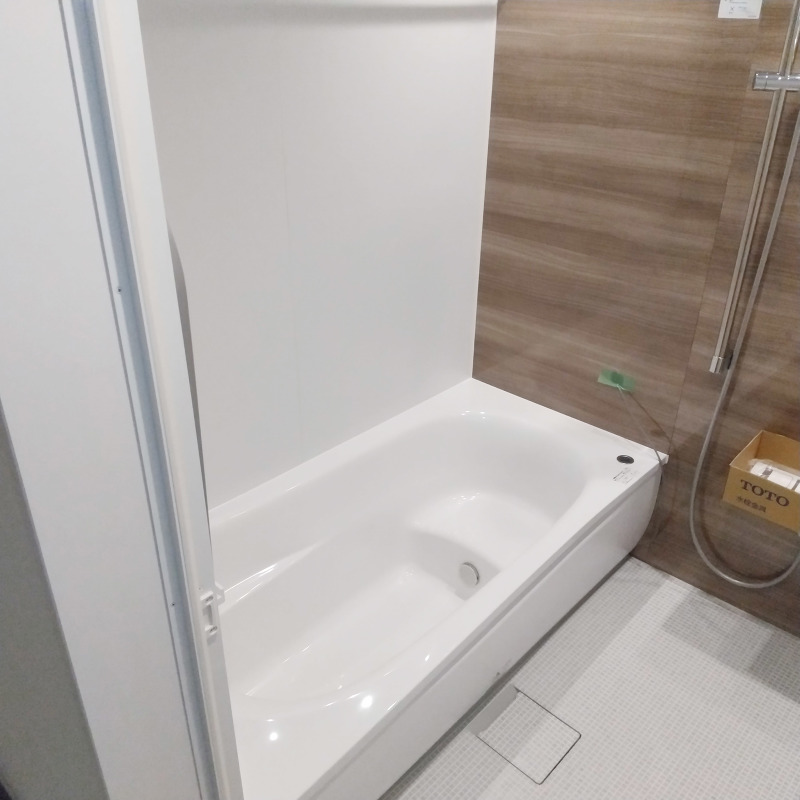

    ユニットバスも設置されました

16週目

内装工事 各居室クロス張り完了しました

内装工事

内装工事

各居室クロス張り完了しました。

  • 内装工事

    内装工事

    こちらもクロス張り完了しています

  • 木工事

    木工事

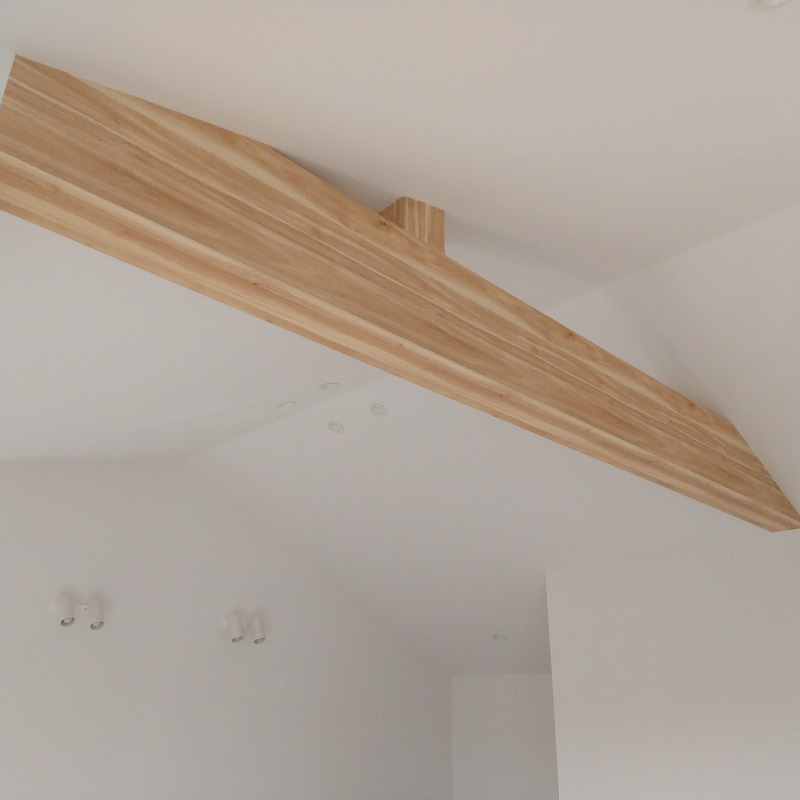

    化粧梁も取り付けられています。

15週目

内装工事  クロス下地パテ処理中です。

内装工事

内装工事

クロス下地パテ処理中です。

  • 内装工事

    内装工事

    別の角度より見た様子です。

14週目

仮設工事 外部足場が解体されました。

仮設工事

仮設工事

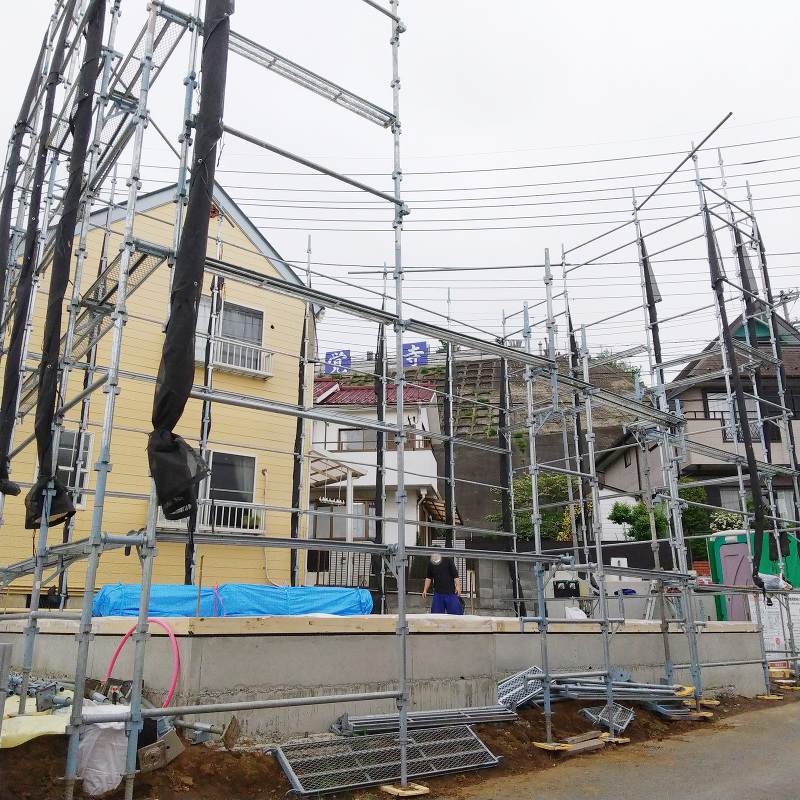

外部足場が解体されました。

13週目

木工事 二階から小屋裏部分への階段がもうすぐ完成します。

木工事

木工事

二階から小屋裏部分への階段がもうすぐ完成します。

  • 木工事

    木工事

    天井ボード張り中です。

12週目

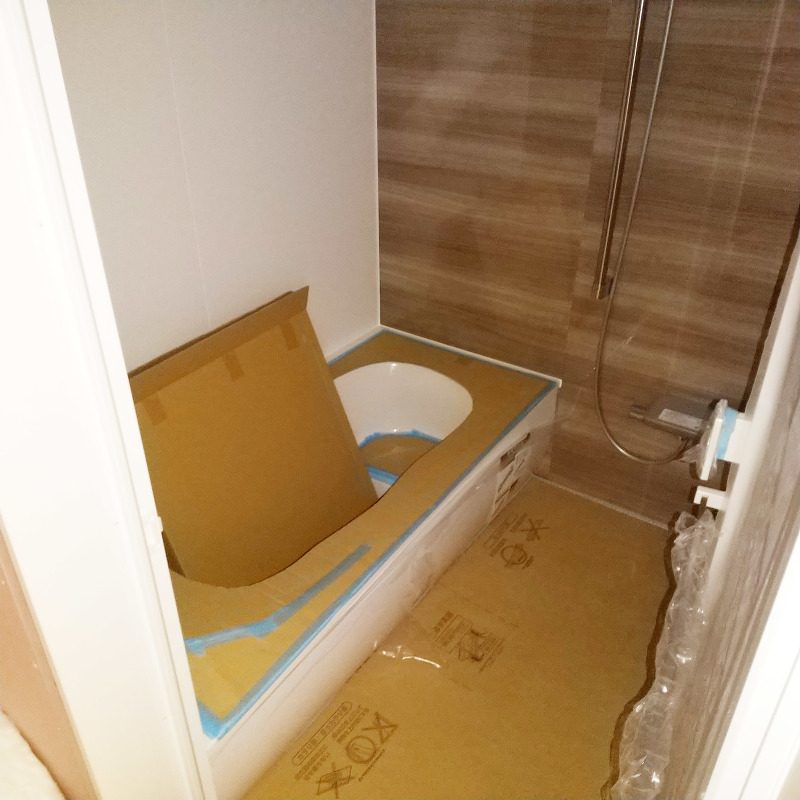

設備工事 システムバスの取り付け完了しました。

設備工事

設備工事

システムバスの取り付け完了しました。

11週目

外壁工事 コーキング処理完了しました。

外壁工事

外壁工事

コーキング処理完了しました。

10週目

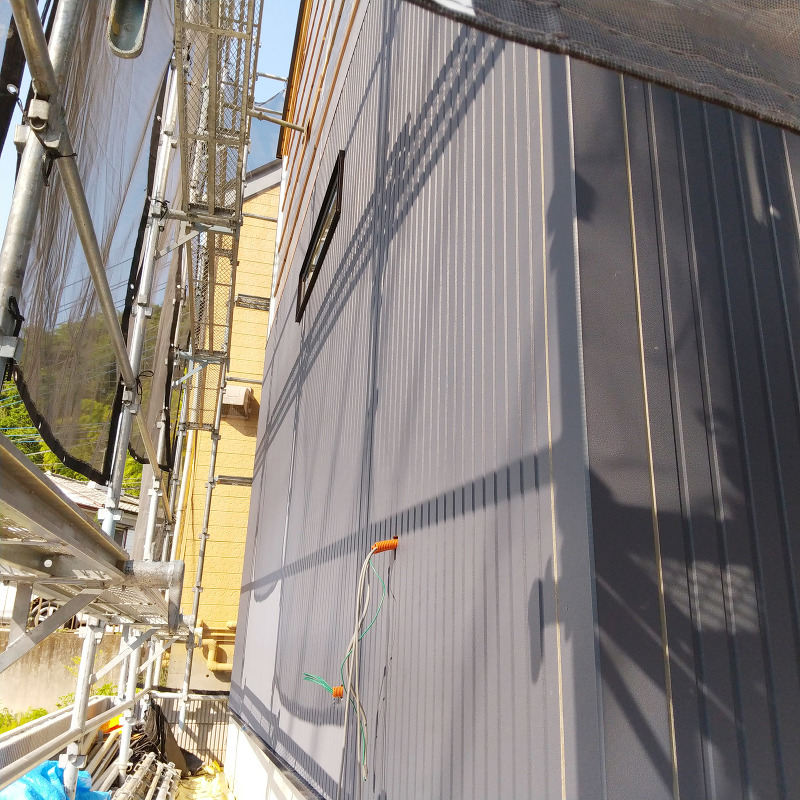

外装工事 サイディング張りが完了しました。

外壁工事

外壁工事

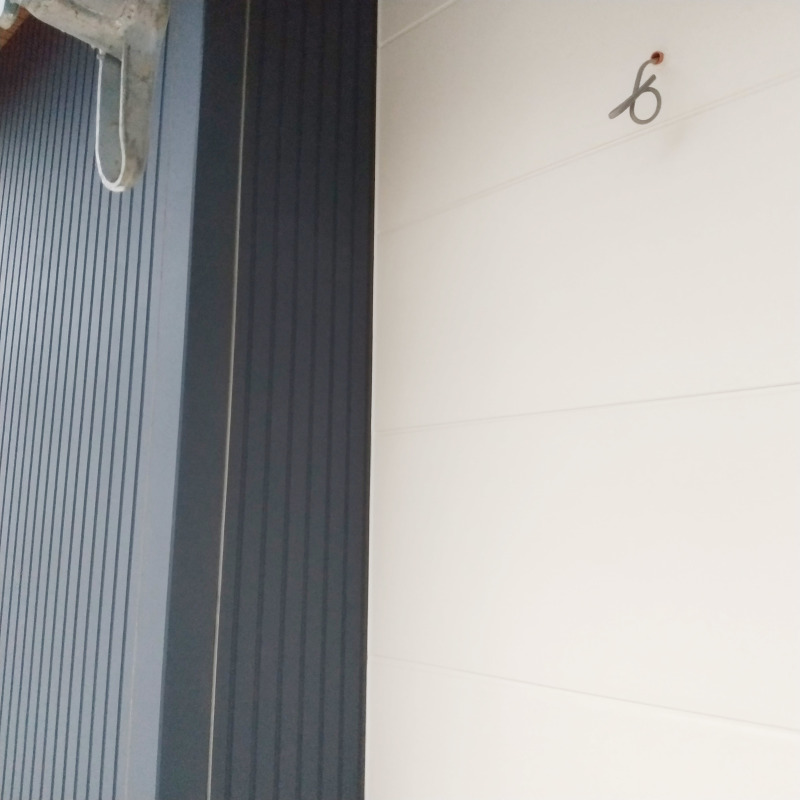

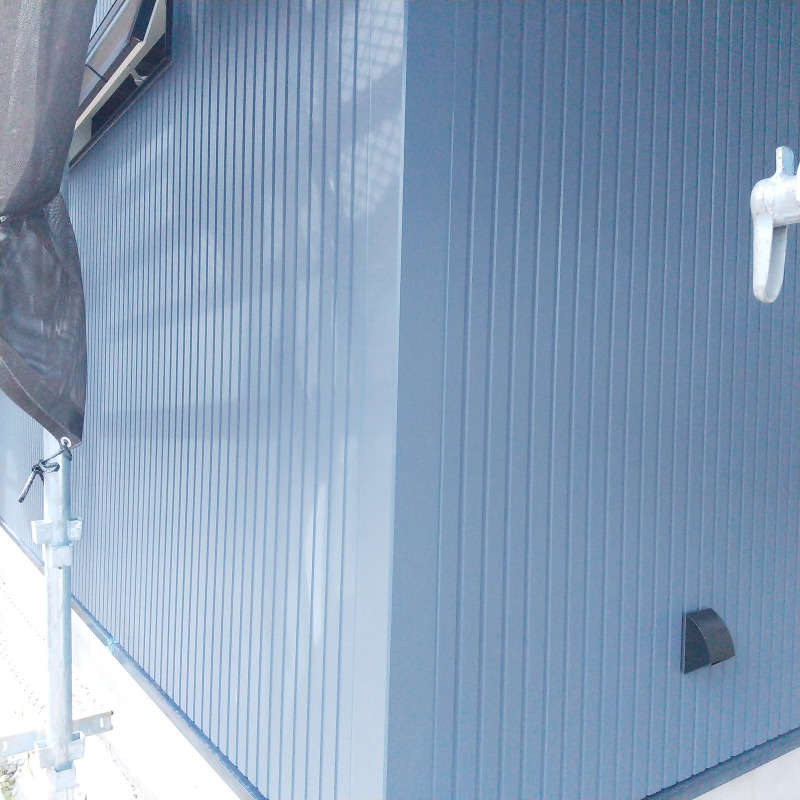

サイディング張りが完了しました。

  • 木工事

    木工事

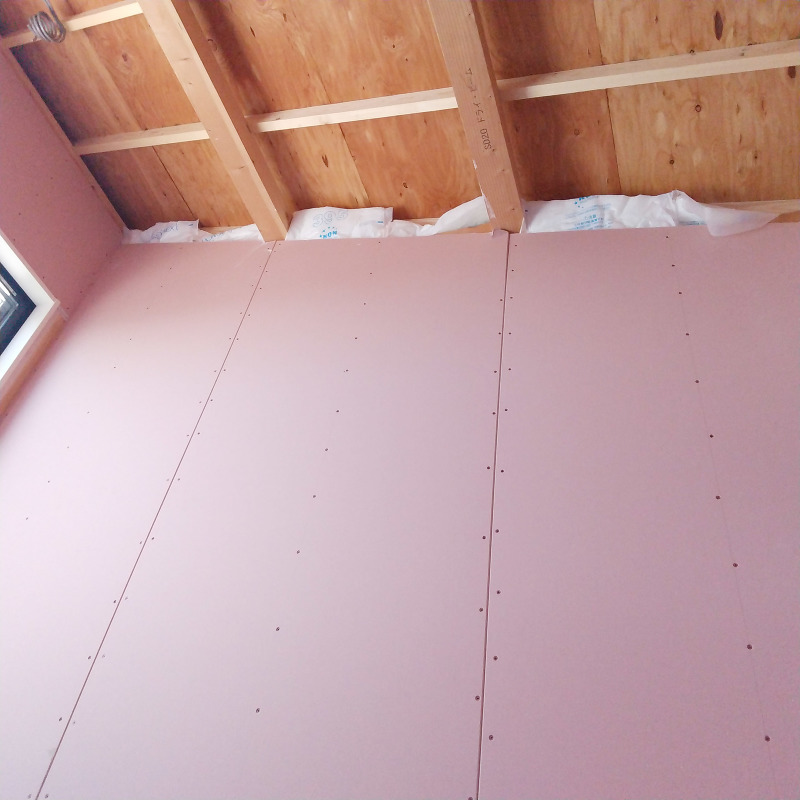

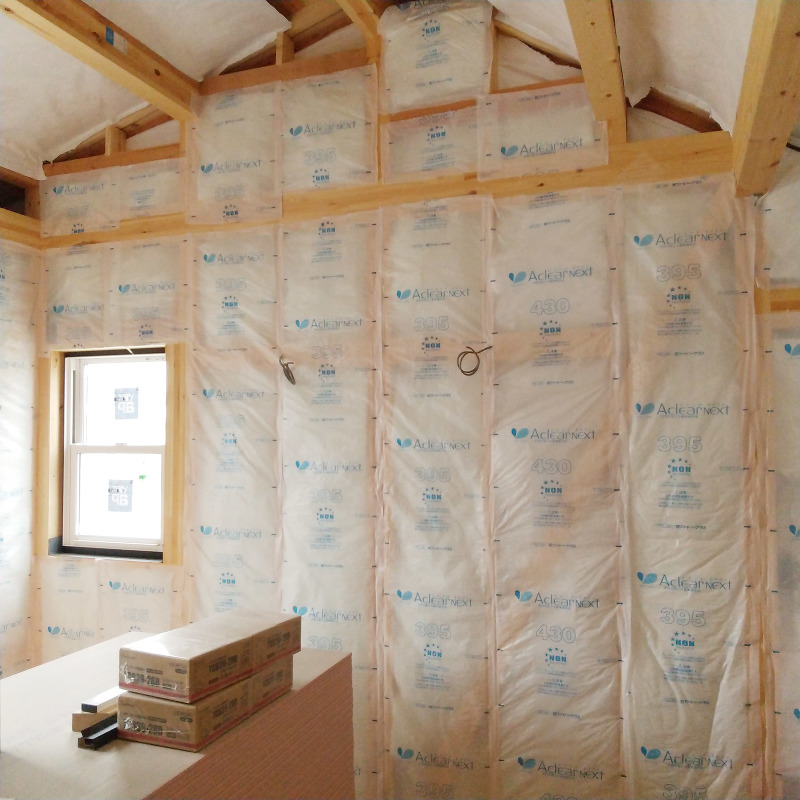

    断熱材充填が完了しました。

9週目

外壁工事 外壁サイディングが張り終わりました。

外壁工事

外壁工事

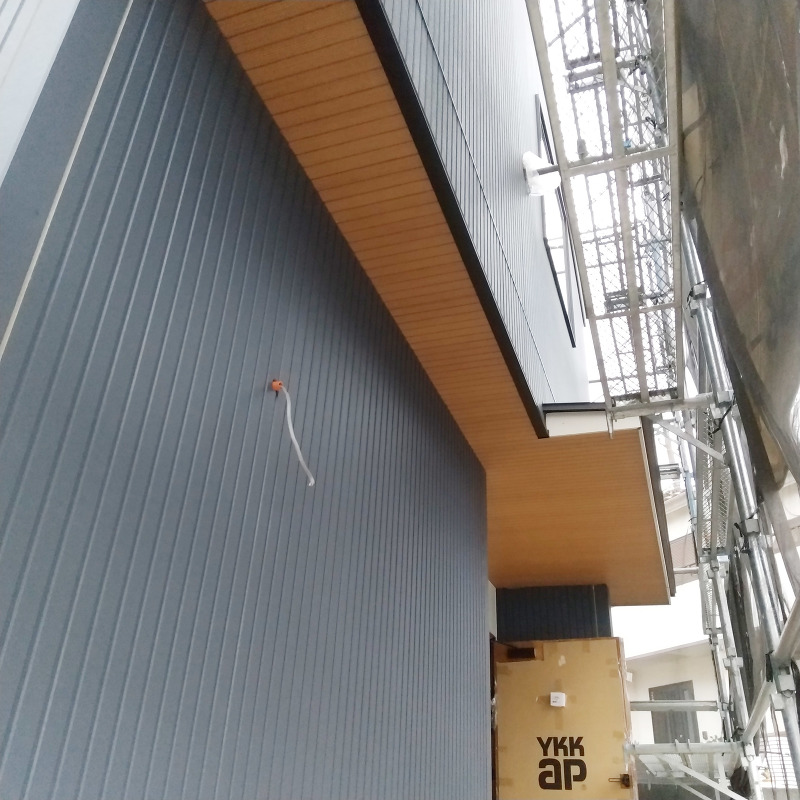

外壁サイディングが張り終わりました。

  • 外壁工事

    外壁工事

    軒天が取り付けられました。

8週目

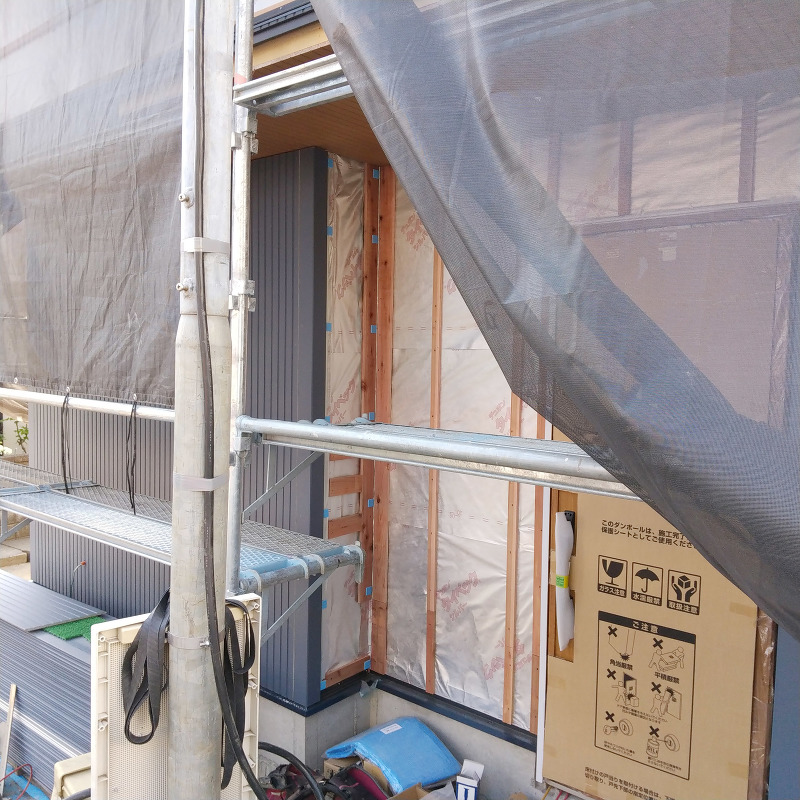

外壁工事 外壁サイディング張りが始まりました。

外壁工事

外壁工事

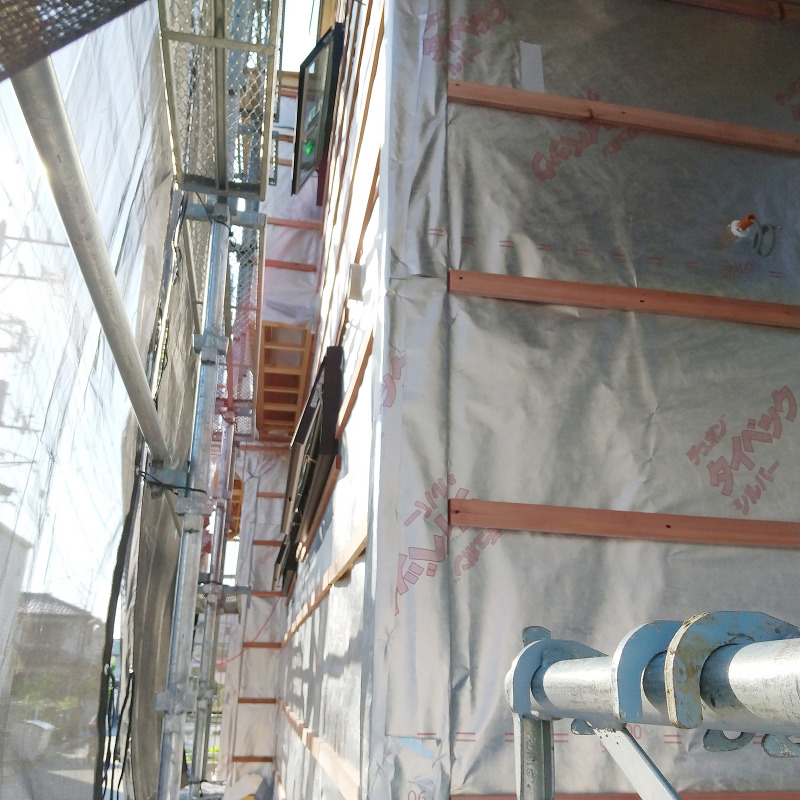

外壁サイディング張りが始まりました。

  • 外壁工事

    外壁工事

    別角度より見た様子です。

7週目

木工事 玄関の庇が取り付けられました。

木工事

木工事

玄関の庇が取り付けられました。

  • 外壁工事

    外壁工事

    遮熱透湿防水シートが張られ始めました。

6週目

電気工事 内部電気配線工事中です。

電気工事

電気工事

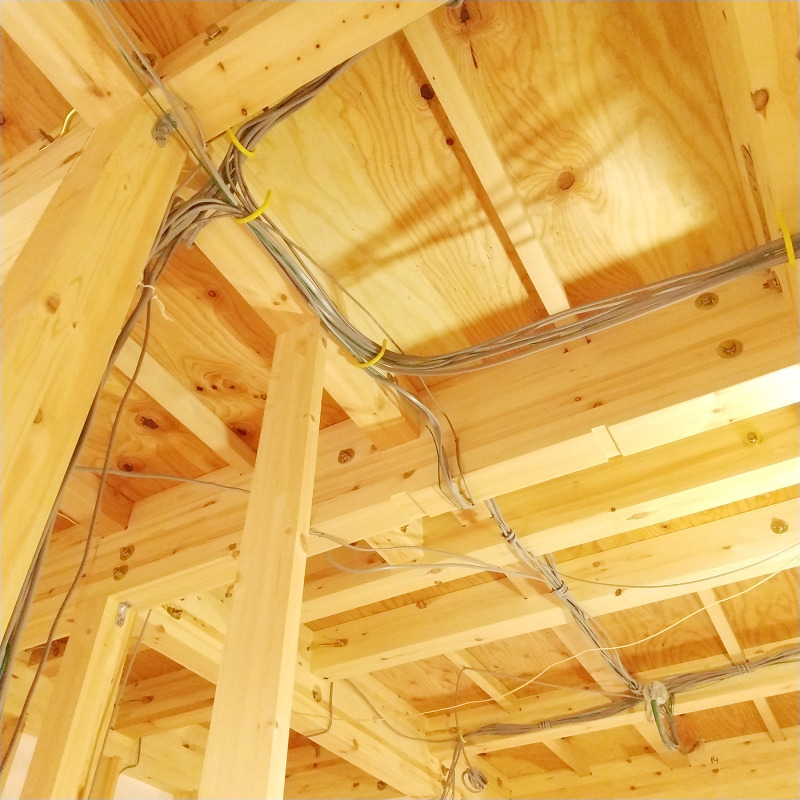

内部電気配線工事中です。

  • 木工事

    木工事

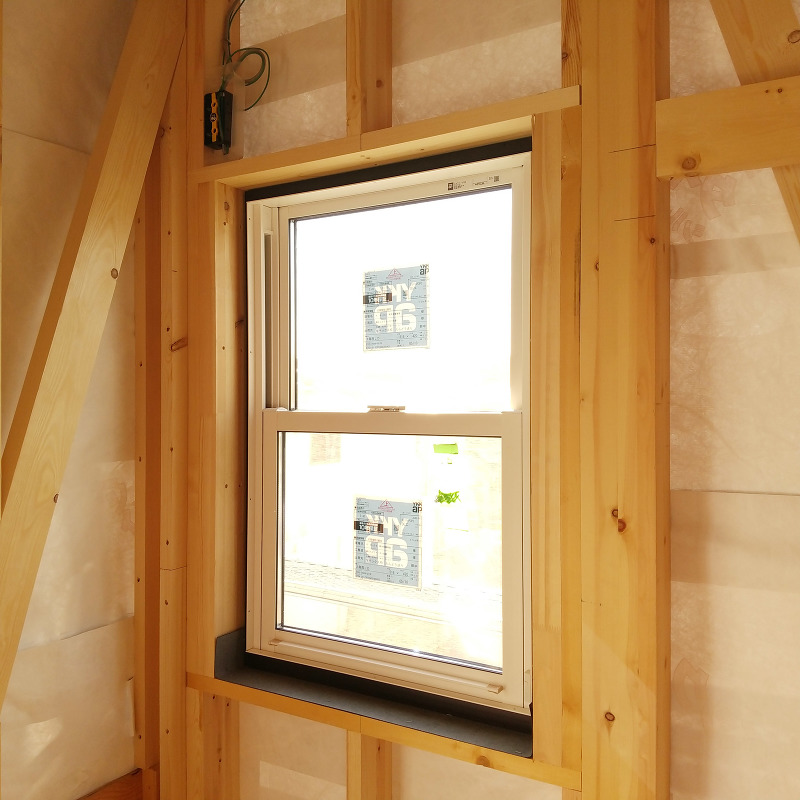

    各種窓の取り付けが完了しました。

5週目

防水工事 バルコニー部の防水加工処理中です。.

防水工事

防水工事

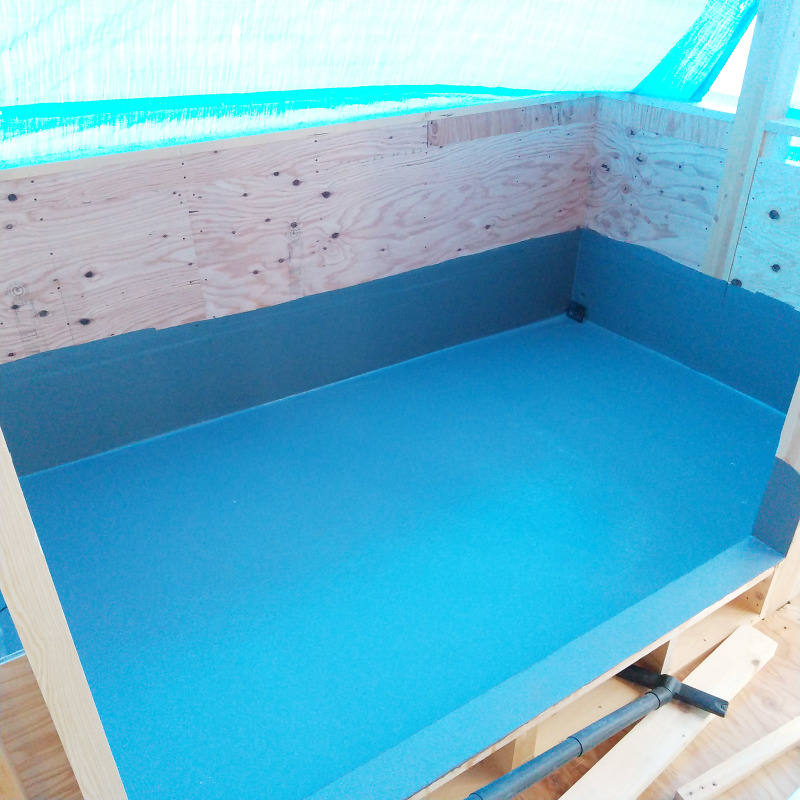

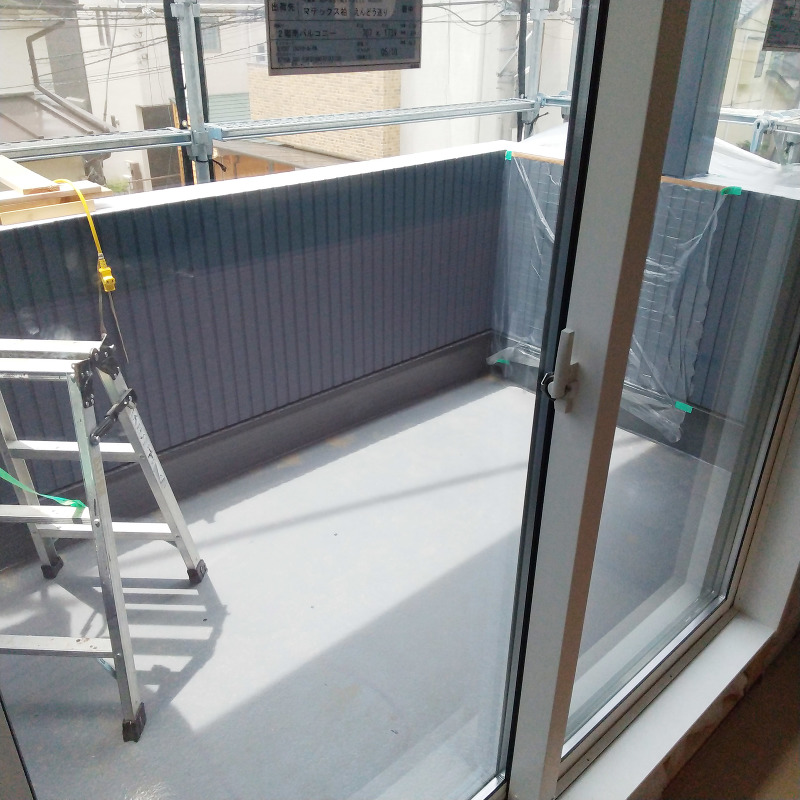

バルコニー部の防水工事中です。.

  • 木工事

    木工事

    各種接続金具の取り付けが完了しました。

4週目

木工事 上棟完了しました。

木工事

木工事

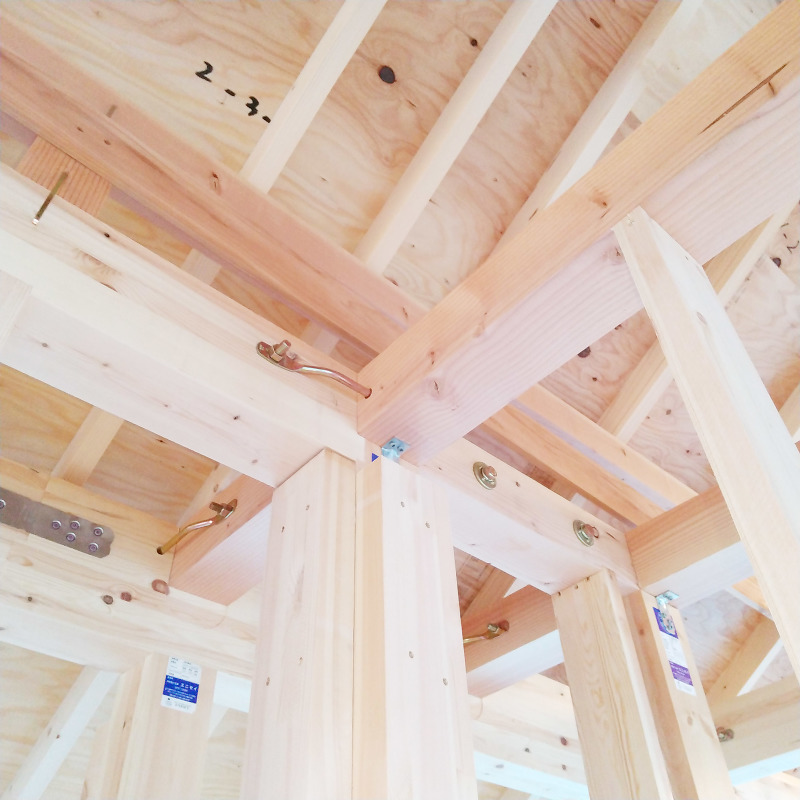

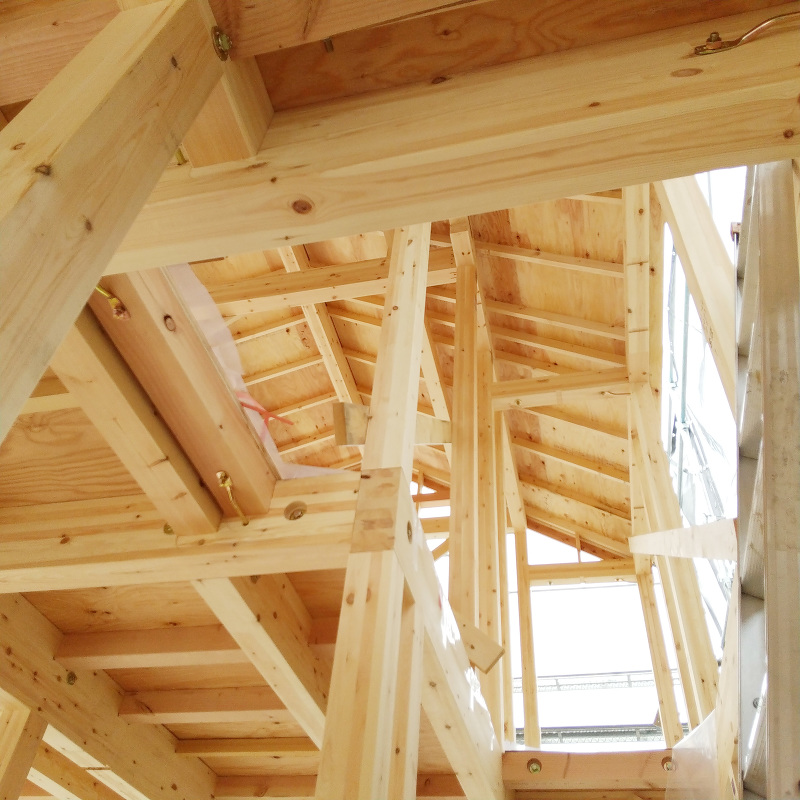

上棟完了しました。

  • 木工事

    木工事

    各接続金具の取り付けが完了しました。

  • 木工事

    木工事

    野地板張り完了しました。

  • 木工事

    木工事

    各階建て方も完了です。

3週目

基礎工事 基礎が完成しました。

基礎工事

基礎工事

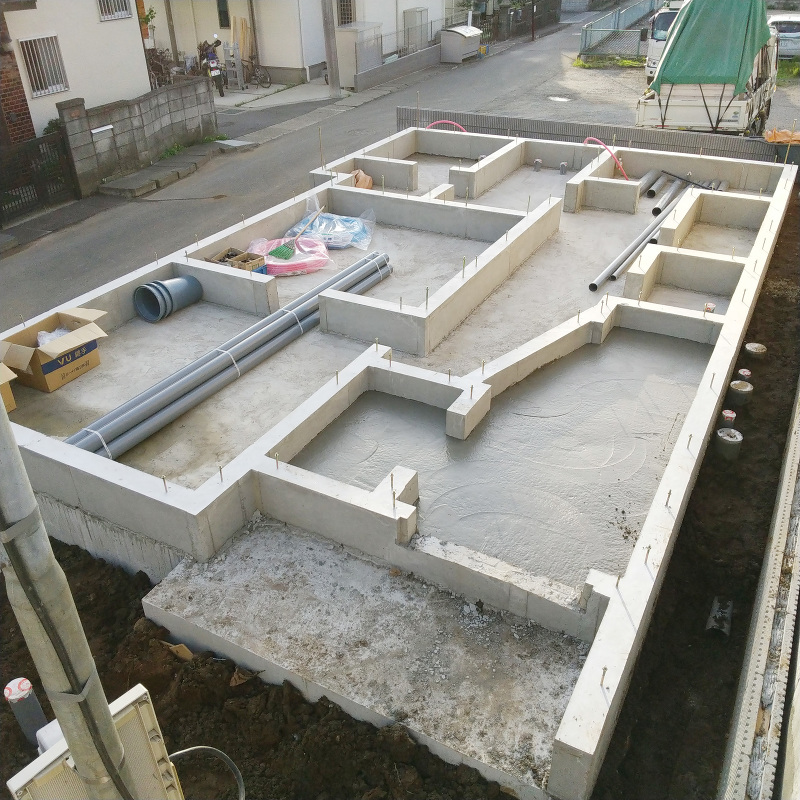

基礎が完成しました。

  • 仮設工事

    仮設工事

    基礎が完成し、先行足場を掛けています。

  • 基礎工事

    基礎工事

    土台が組まれ、床下地合板が敷かれました。

2週目

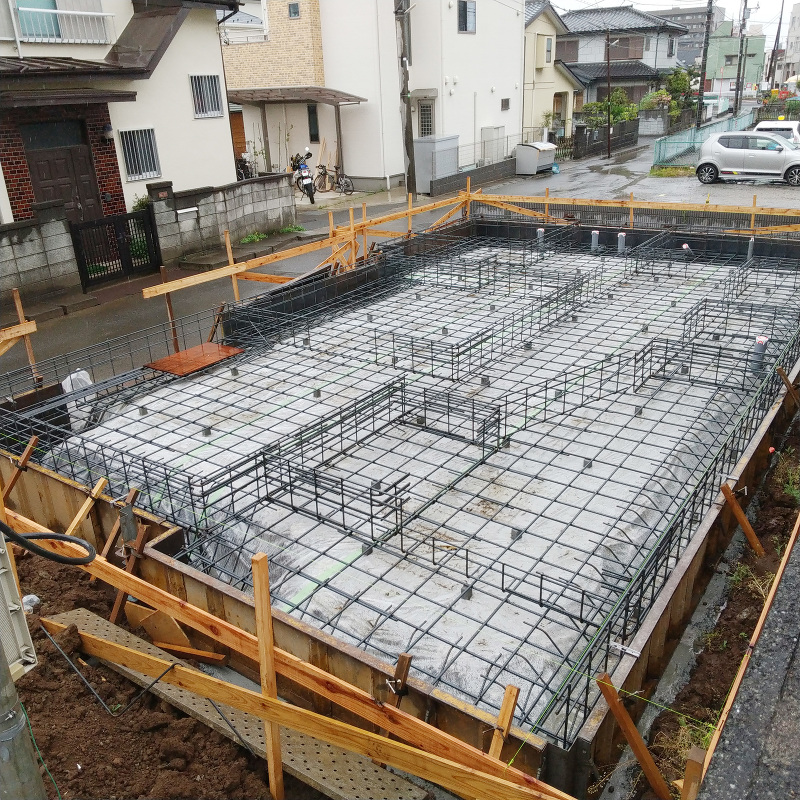

基礎配筋が行われました

基礎工事

基礎工事

基礎配筋が行われ、まもなくベースコンクリート打設が行われます

1週目

基礎工事 根切りが完了し、鋼管杭が打たれました。

基礎工事

基礎工事

根切りが完了し、鋼管杭が打たれました。

  • 基礎工事

    基礎工事

    割り栗が敷かれました。

  • 基礎工事

    基礎工事

    砕石敷きも完了しています。
