H5様

12週目

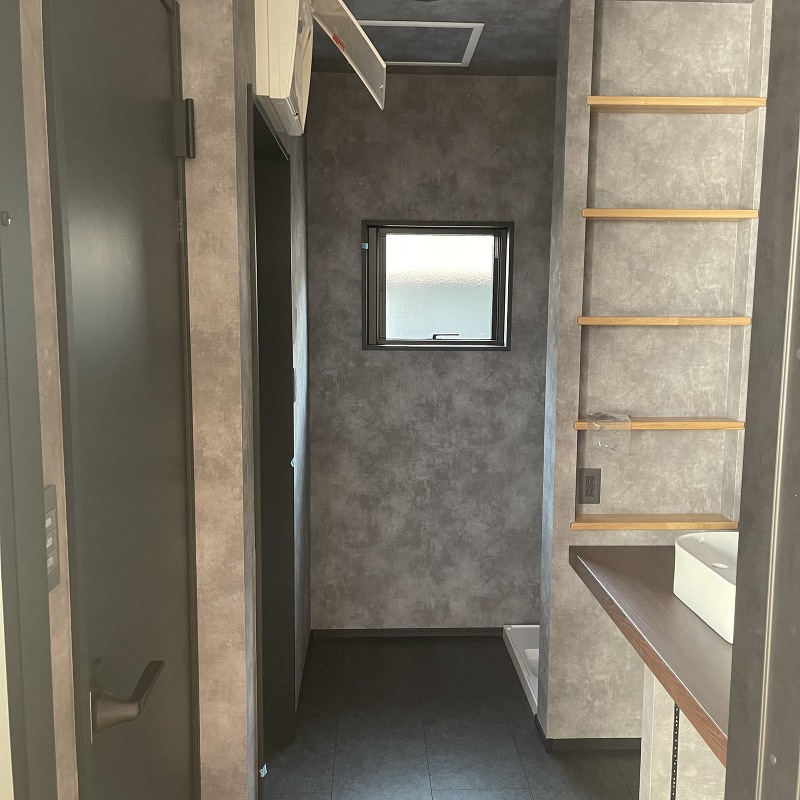

内部クリーニングが完了しました

内部クリーニング完了

内部クリーニング完了

内部クリーニングが完了しました

  • 内部クリーニング完了

    内部クリーニング完了

  • 内部クリーニング完了

    内部クリーニング完了

  • 内部クリーニング完了

    内部クリーニング完了

11週目

外部足場が解体されました

設備工事

設備工事

外部足場が解体されました

  • 木工事

    木工事

    クロス貼りが進んでいます。

  • 設備工事

    設備工事

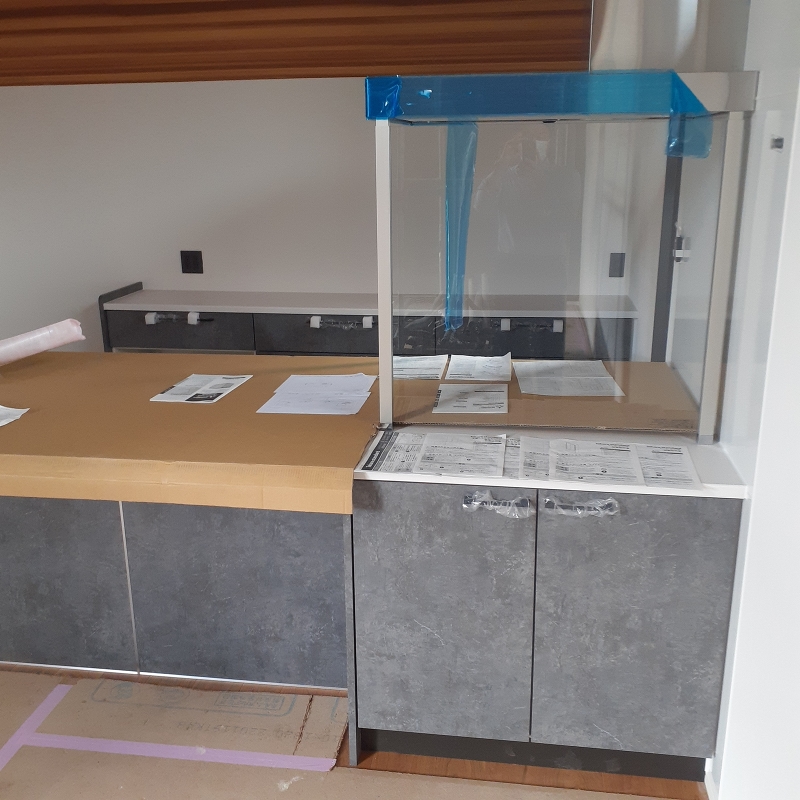

    キッチンの取り付けが進んでいます

  • 設備工事

    設備工事

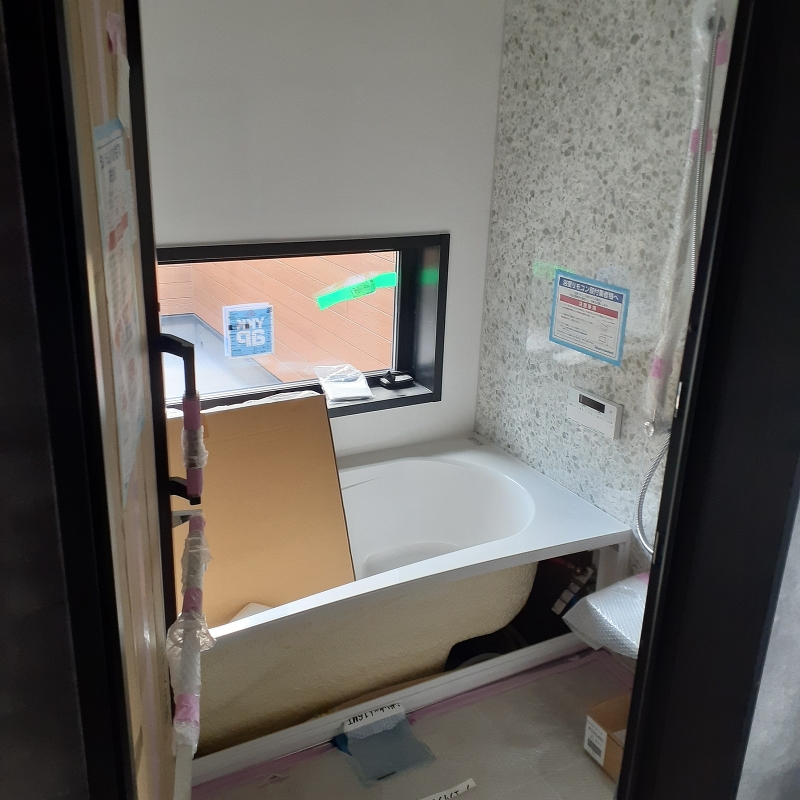

    浴室設備の設置が進んでいます

10週目

クロス下地パテ処理が始まりました

木工事

木工事

クロス下地パテ処理が始まりました

9週目

サイディング張りが進んでいます

外壁工事

外壁工事

サイディング張りが進んでいます

  • 木工事

    木工事

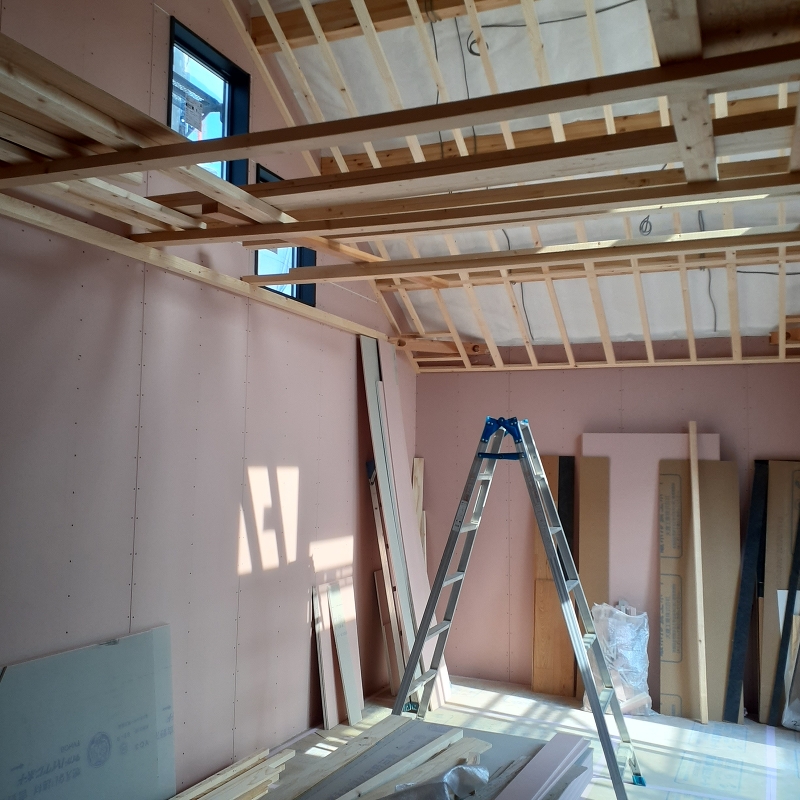

    1,2階石膏ボード張りが進んでいます

  • 木工事

    木工事

8週目

サイディング張りが進んでいます

外壁工事

外壁工事

サイディング張りが進んでいます

  • 木工事

    木工事

    1,2階石膏ボード貼りが進んでいます

7週目

屋根裏にタイベックが張られました

木工事

木工事

屋根裏にタイベックが張られました

  • 木工事

    木工事

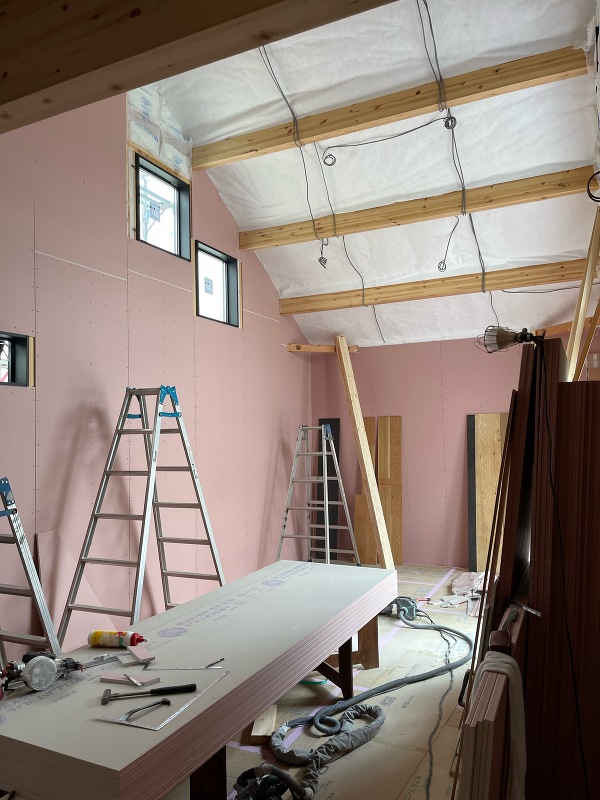

    2階石膏ボード張りが始まりました

  • 電気工事

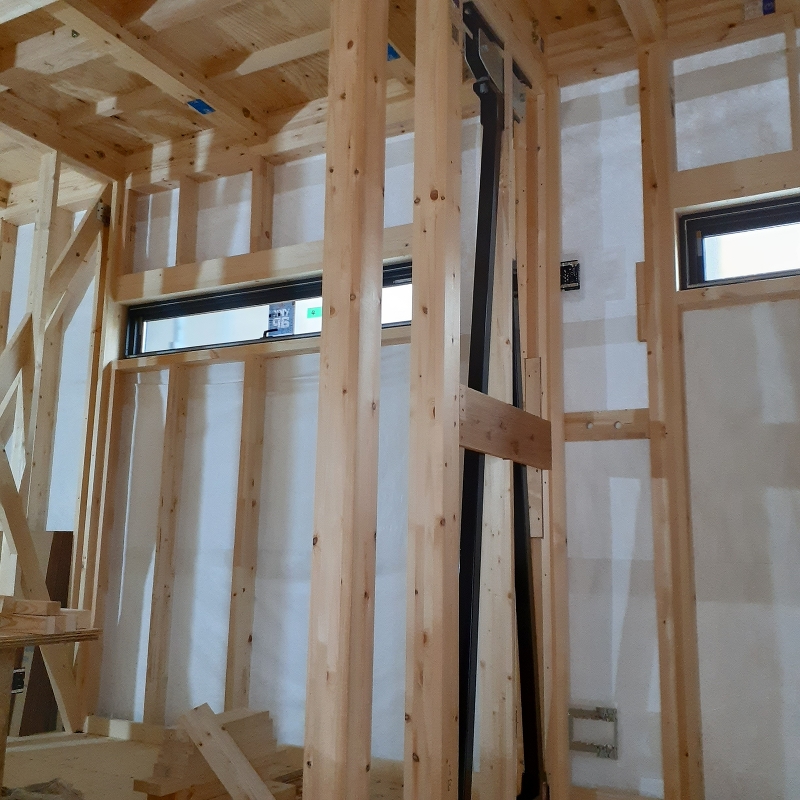

    電気工事

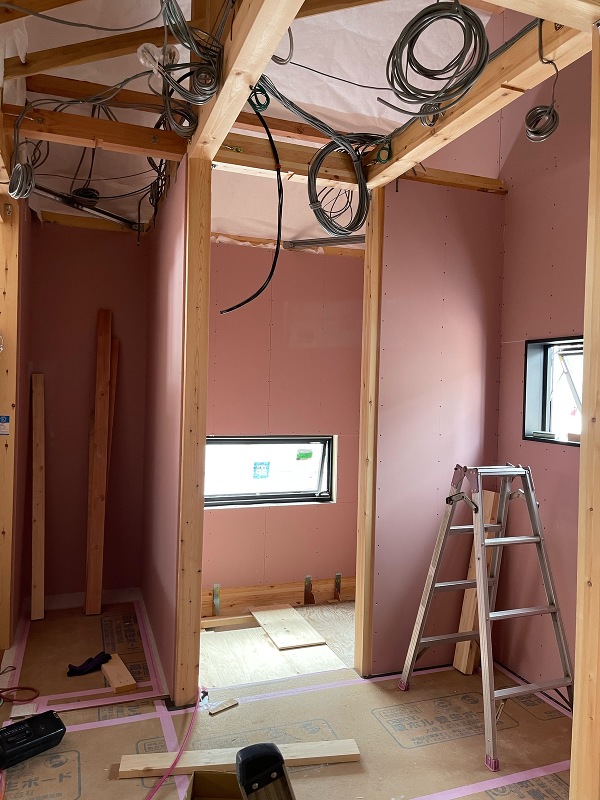

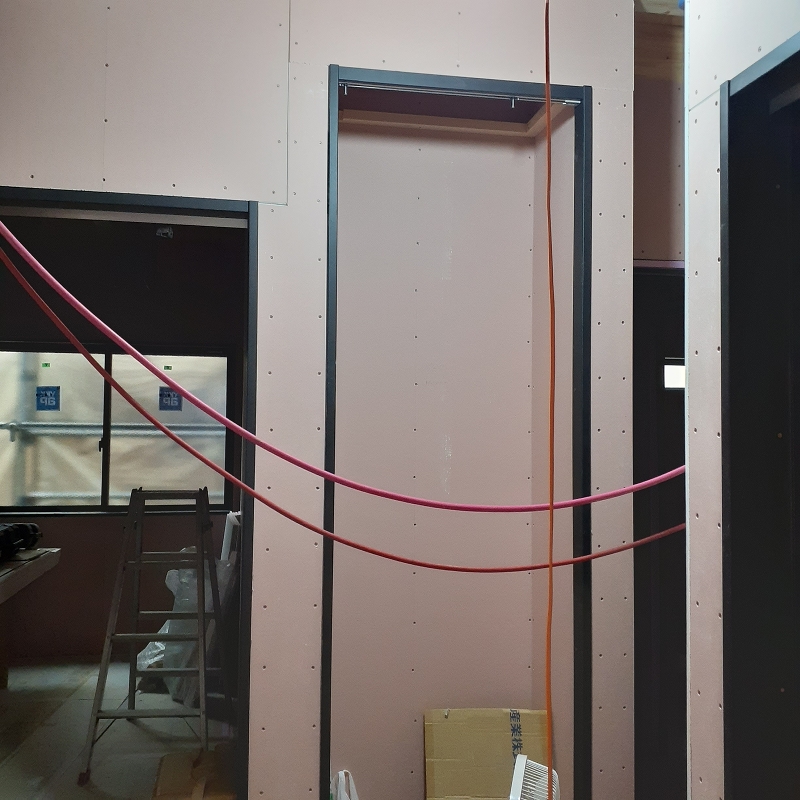

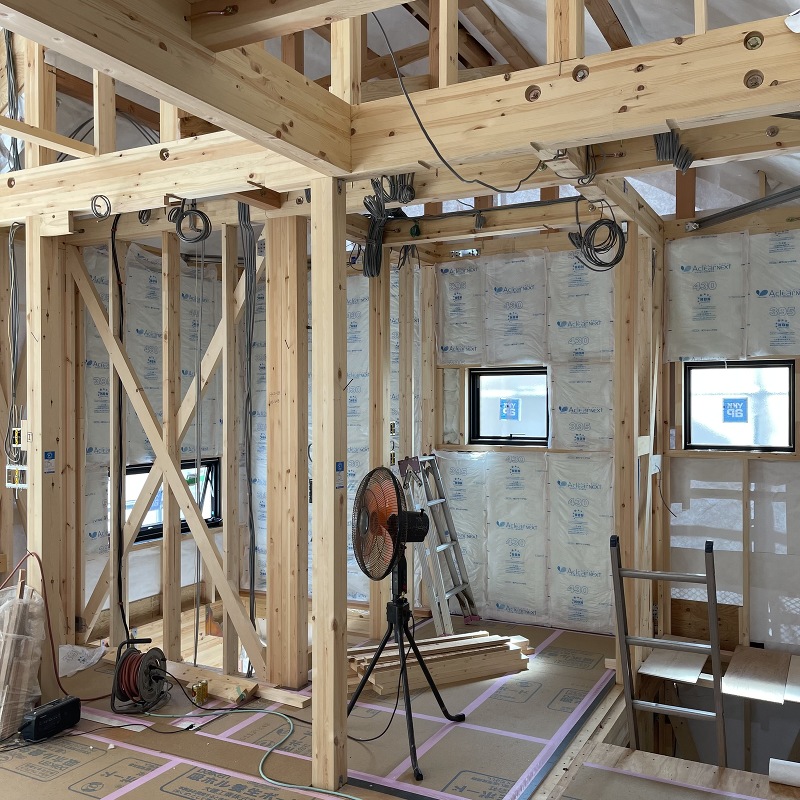

    内部電気配線工事が進んでいます

6週目

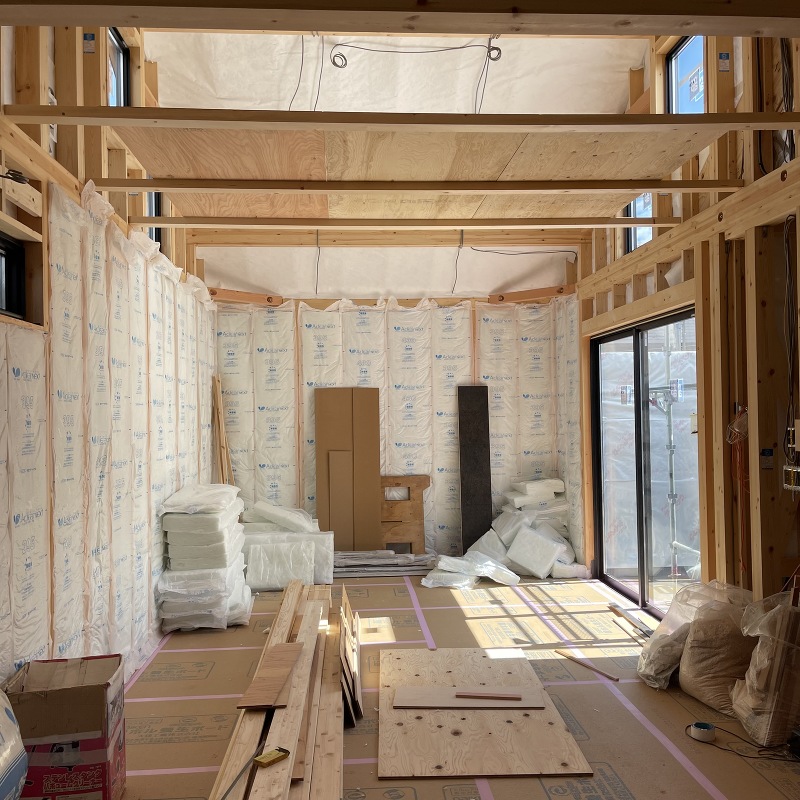

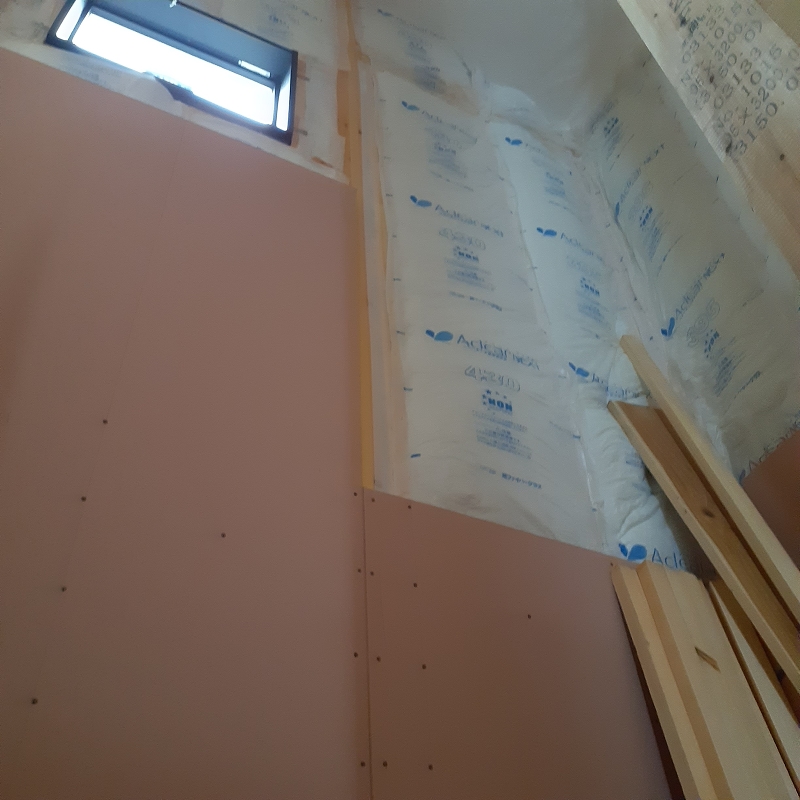

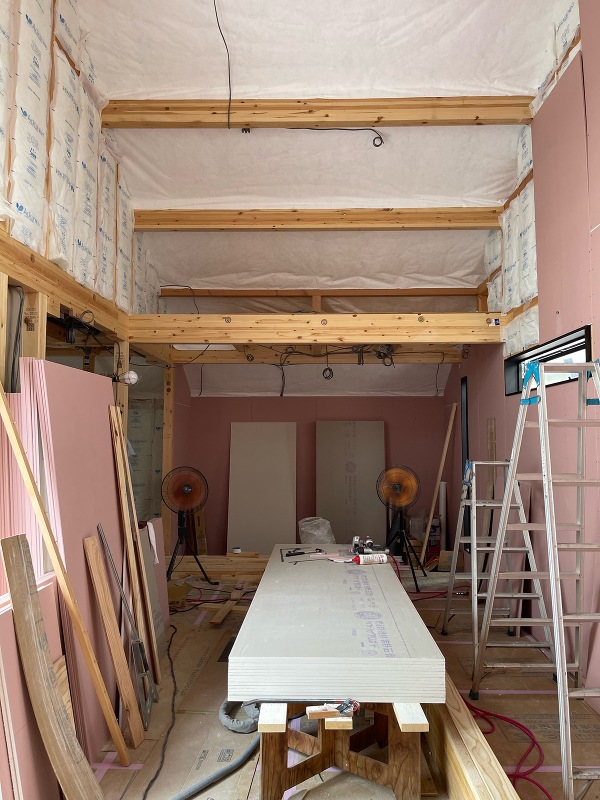

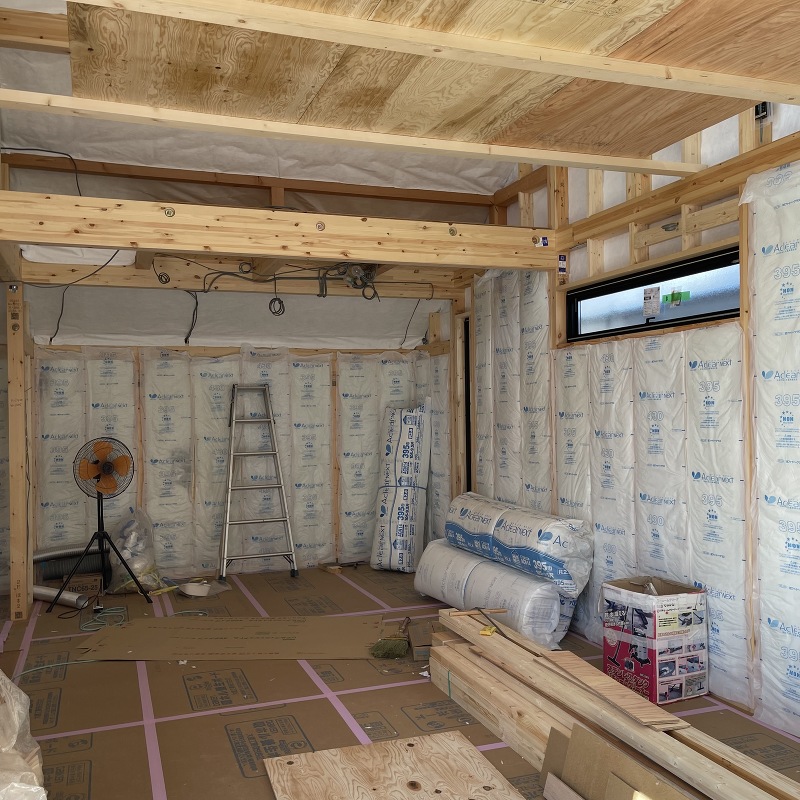

1、2階断熱材の充填が進んでいます

木工事

木工事

1階断熱材の充填が進んでいます

  • 木工事

    木工事

    2階断熱材の充填が進んでいます

  • 木工事

    木工事

5週目

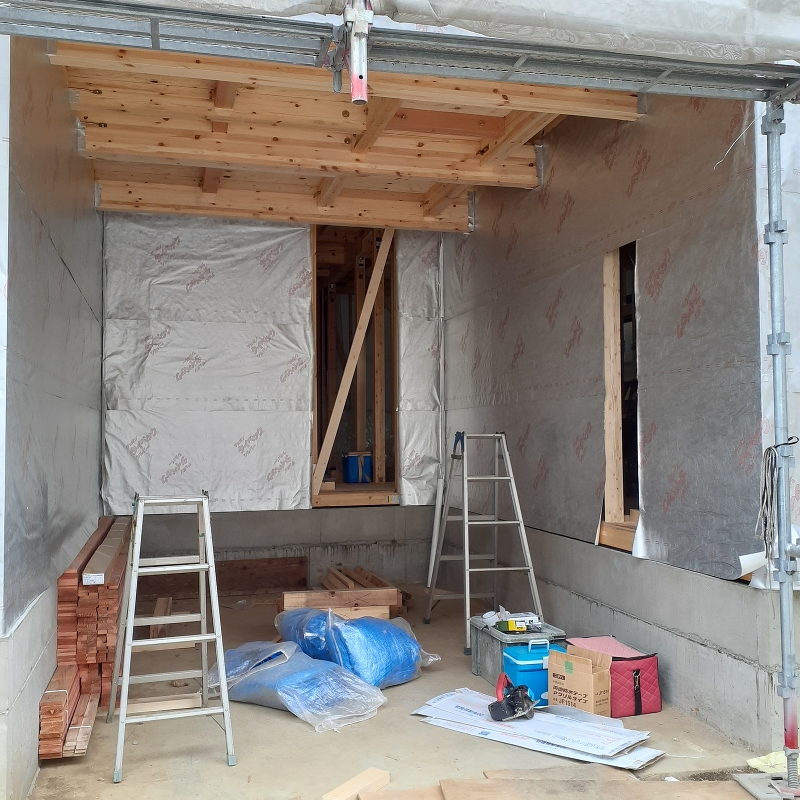

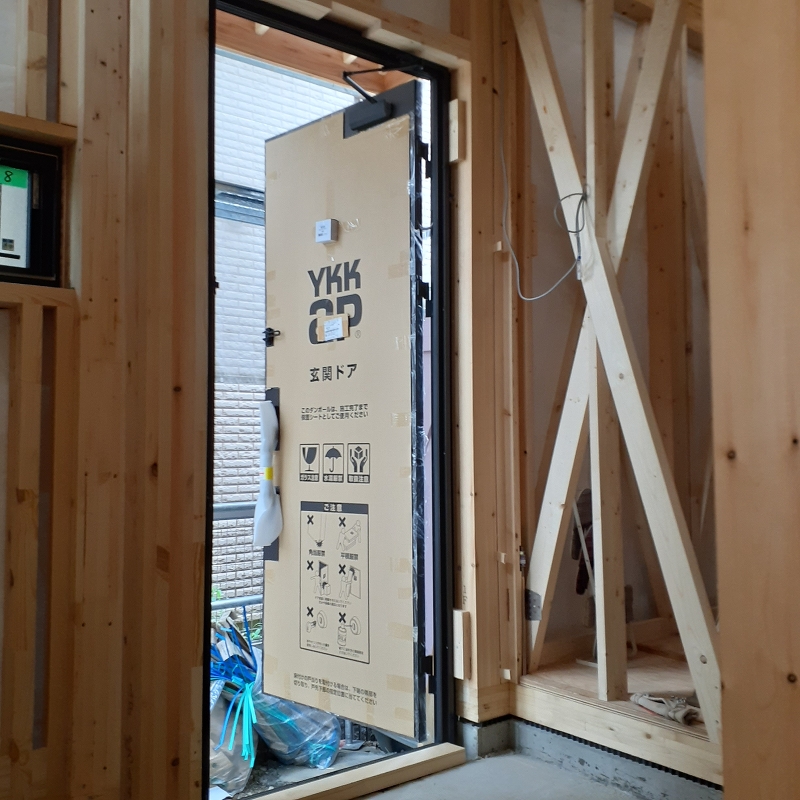

玄関ドアが取り付けられました

木工事

木工事

玄関ドアが取り付けられました

  • 雑工事

    雑工事

    制振装置ミライエが取り付けられました

  • 外壁工事

    外壁工事

    タイベックシルバー貼りが始まっています

  • 屋根工事

    屋根工事

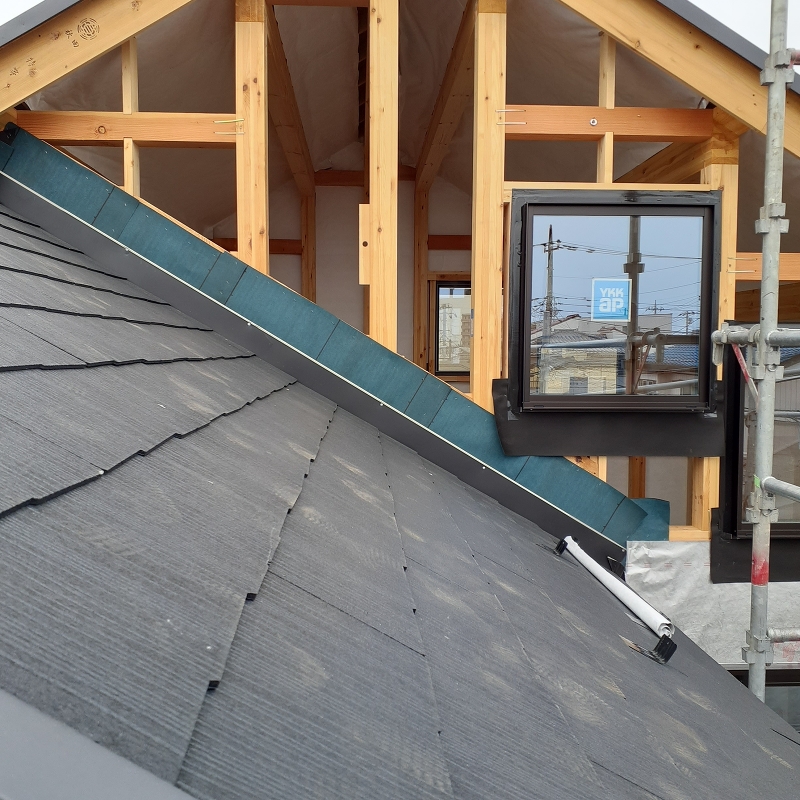

    コロニアル葺きが進んでいます

4週目

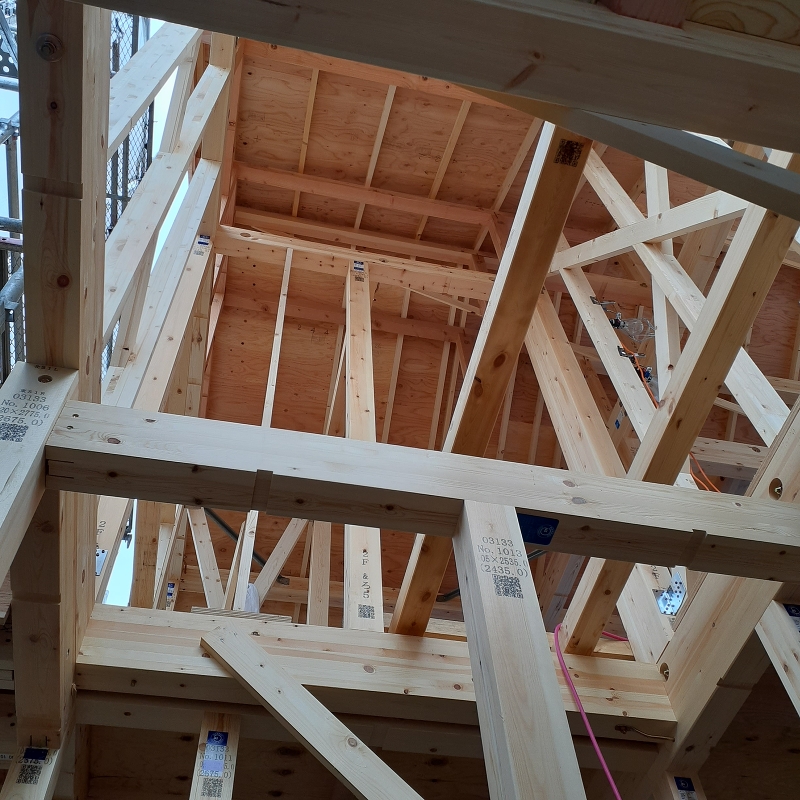

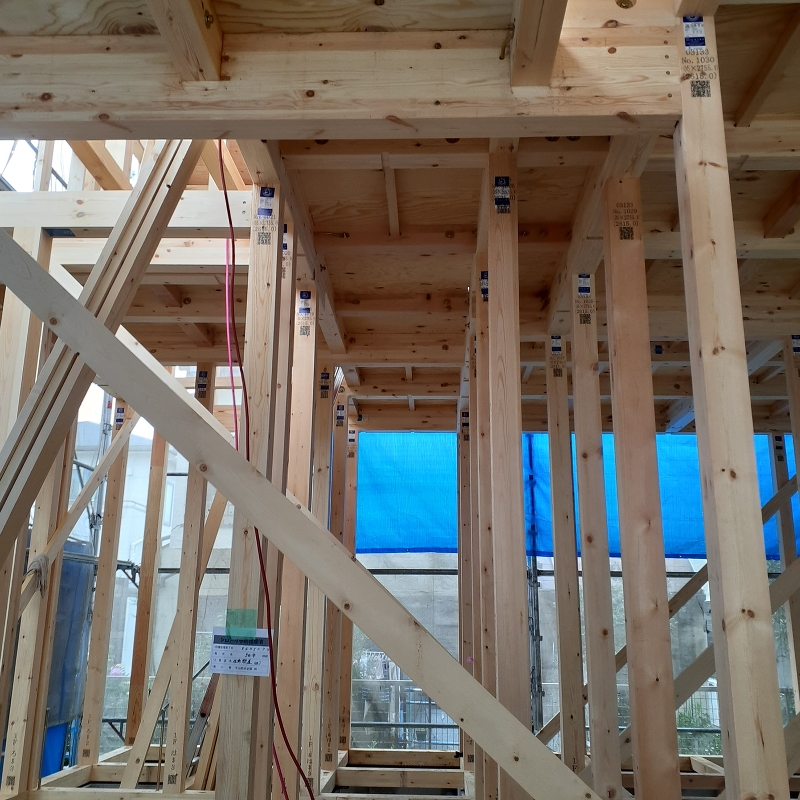

上棟しました

木工事

木工事

上棟しました

  • 木工事

    木工事

    1階構造躯体完了です

  • 木工事

    木工事

    2階構造躯体完了です

3週目

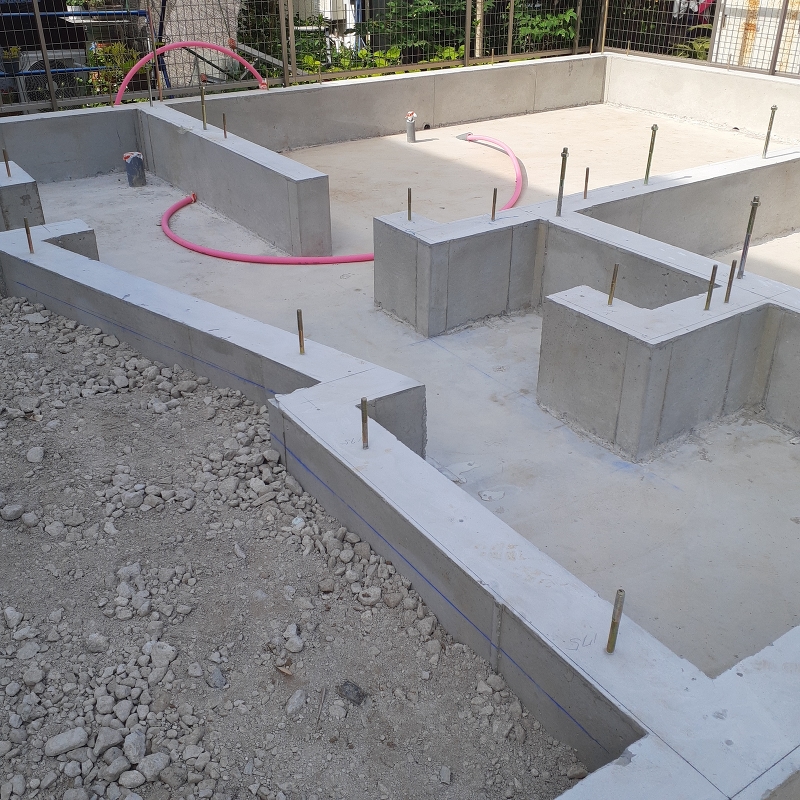

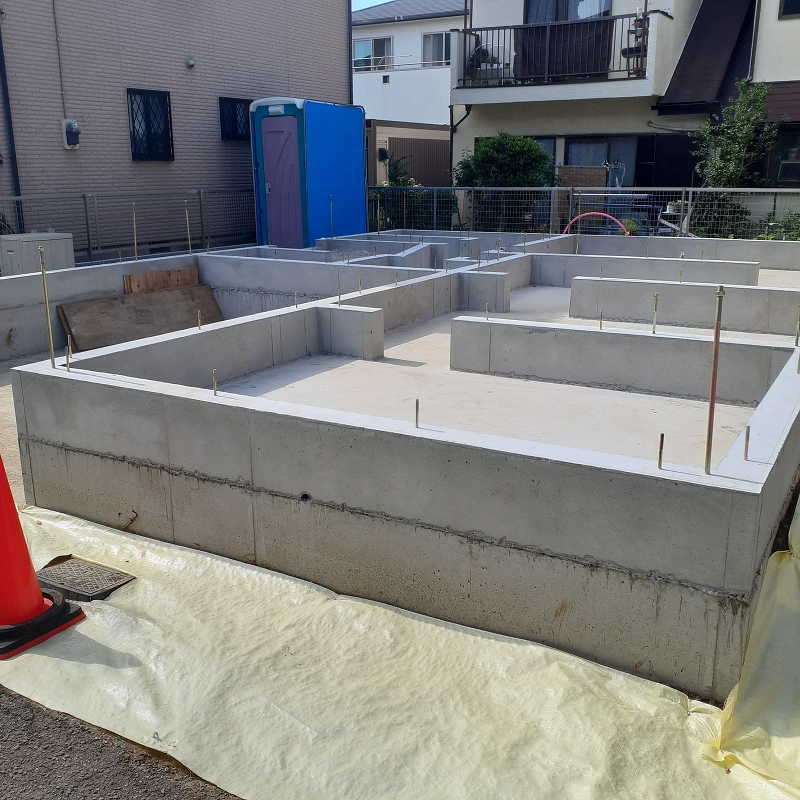

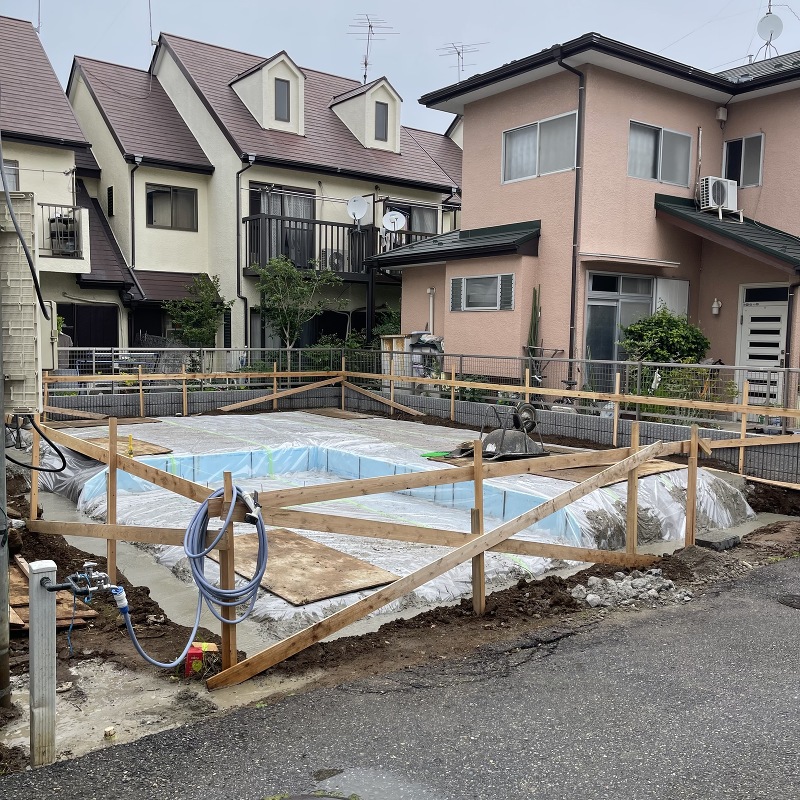

基礎が完成しました

基礎工事

基礎工事

基礎が完成しました

  • 給排水工事

    給排水工事

    給排水工事が進んでいます

2週目

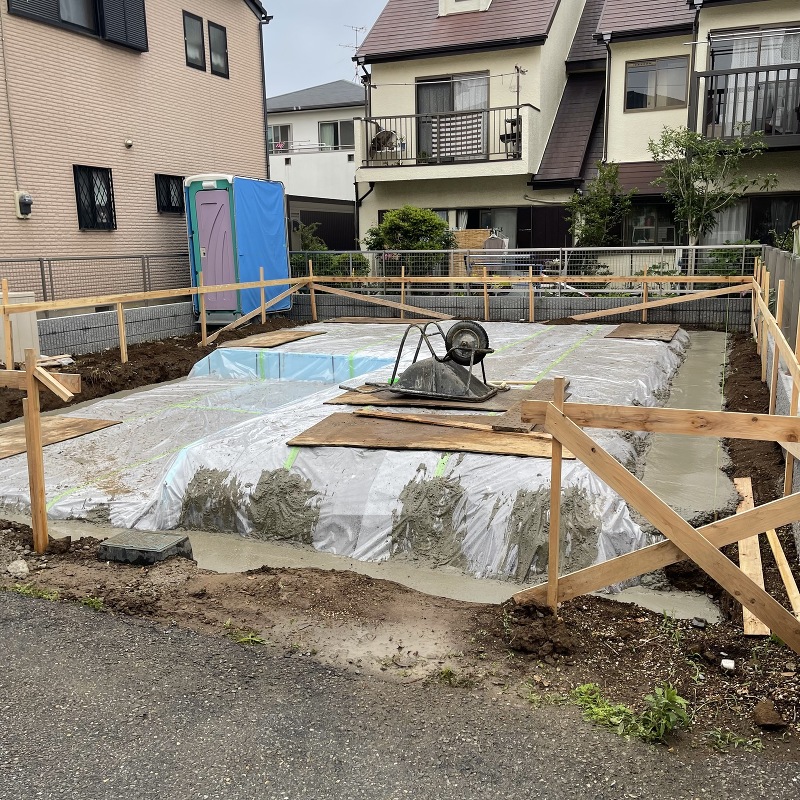

ベースコンクリートが打設されました

基礎工事

基礎工事

ベースコンクリートが打設されました

  • 基礎工事

    基礎工事

    基礎配筋が組まれ始めています

1週目

やり方が出され、防湿シート敷きが完了しました

基礎工事

基礎工事

やり方が出され、防湿シート敷きが完了しました

  • 基礎工事

    基礎工事
