9週目

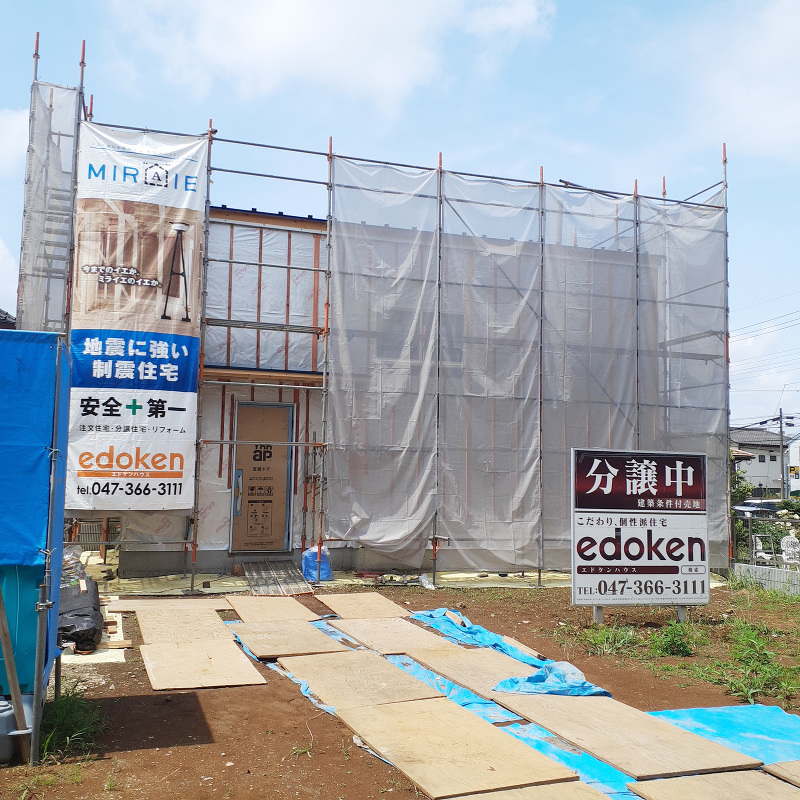

木工事 玄関ドアが取り付けられました
木工事
玄関ドアが取り付けられました。
防水工事
バルコニーの防水工事完了です。
設備工事

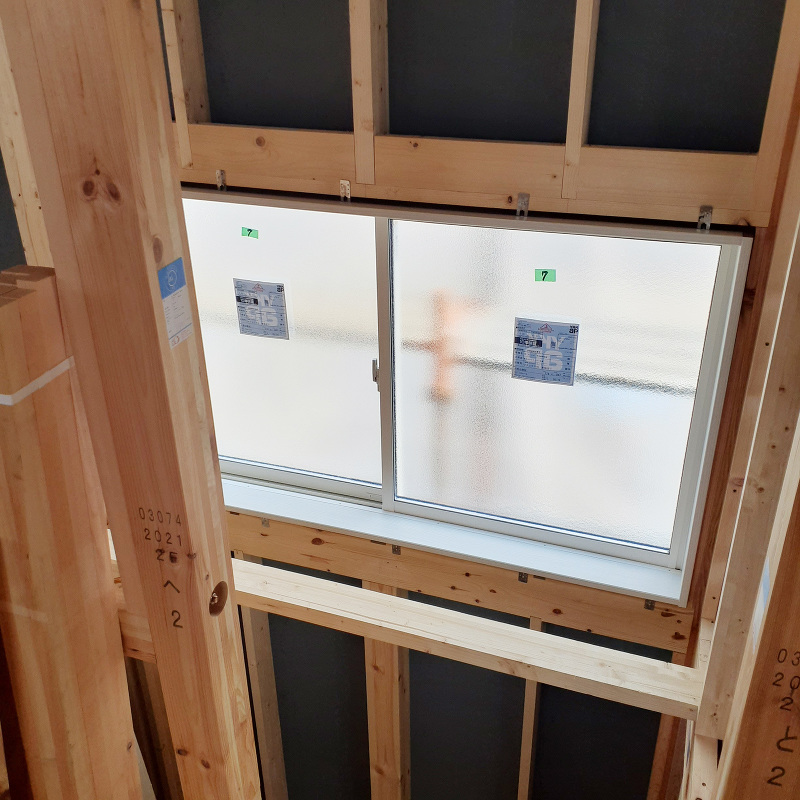

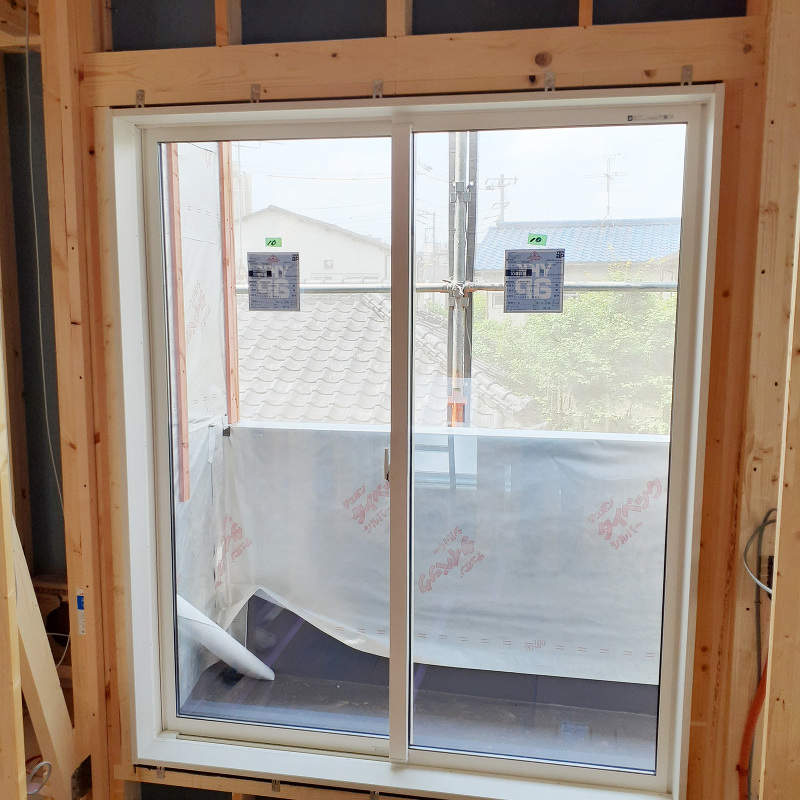

サッシが取り付けられました。
8週目

木工事 壁面に石膏ボードが貼られました。
壁面に石膏ボードが貼られました。

天井に透湿防水シート「タイベックシルバー」が貼られました。
屋根工事

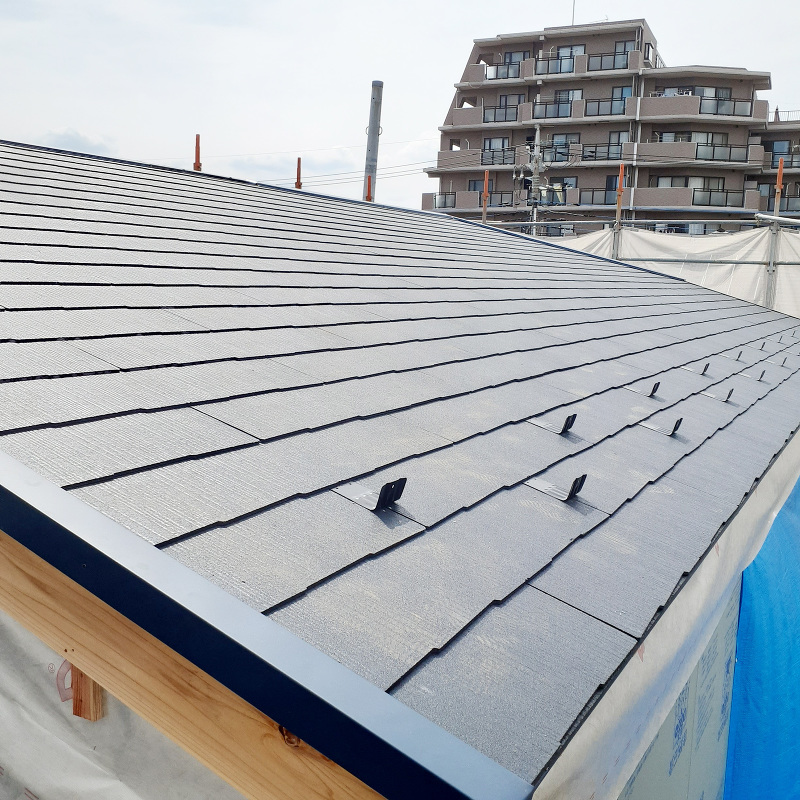

コロニアルが葺かれました。
7週目

雑工事 制振装置「ミライエ」が設置されました。
雑工事

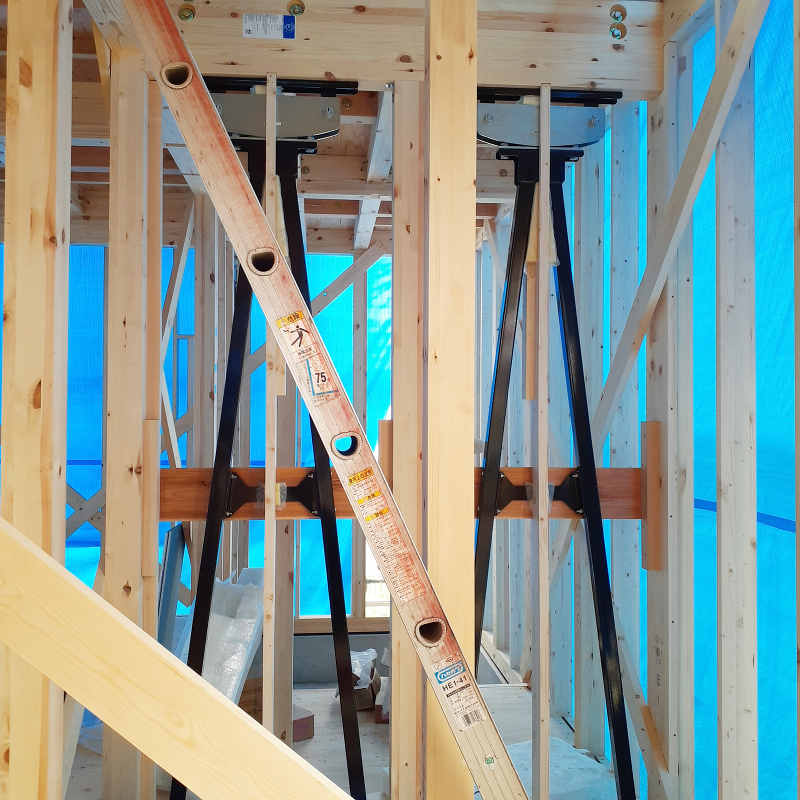

制振装置「ミライエ」が設置されました。
小屋組み完了です。
6週目

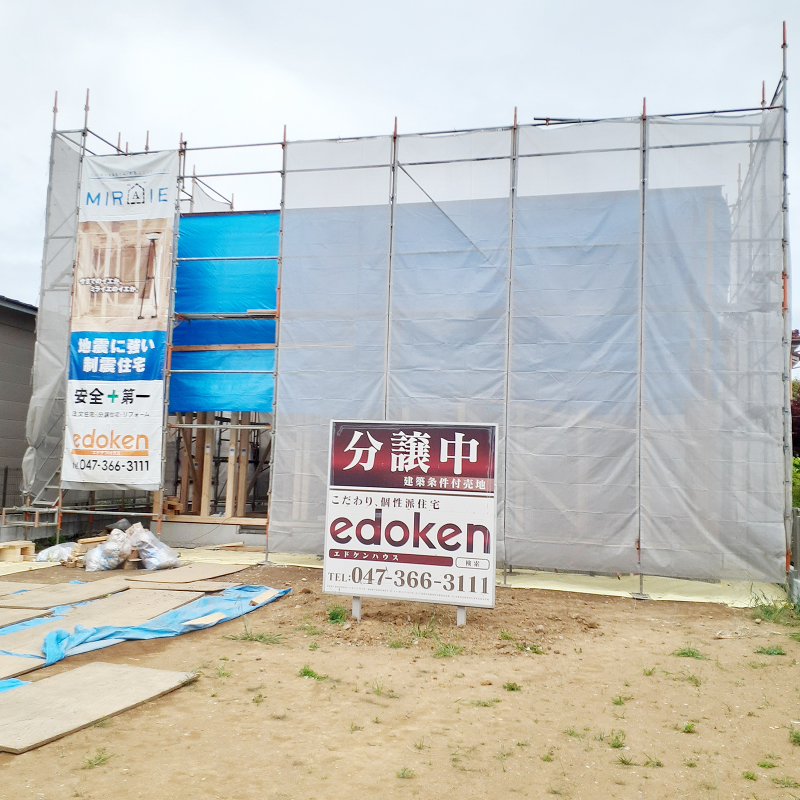

木工事 上棟完了です。
上棟完了です。

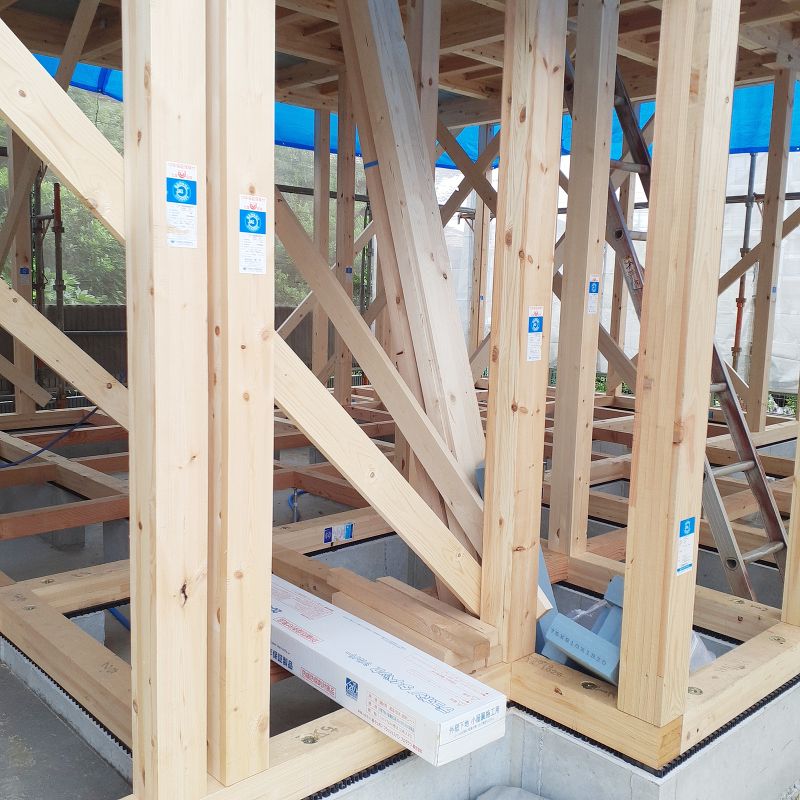

1階建て方完了です。

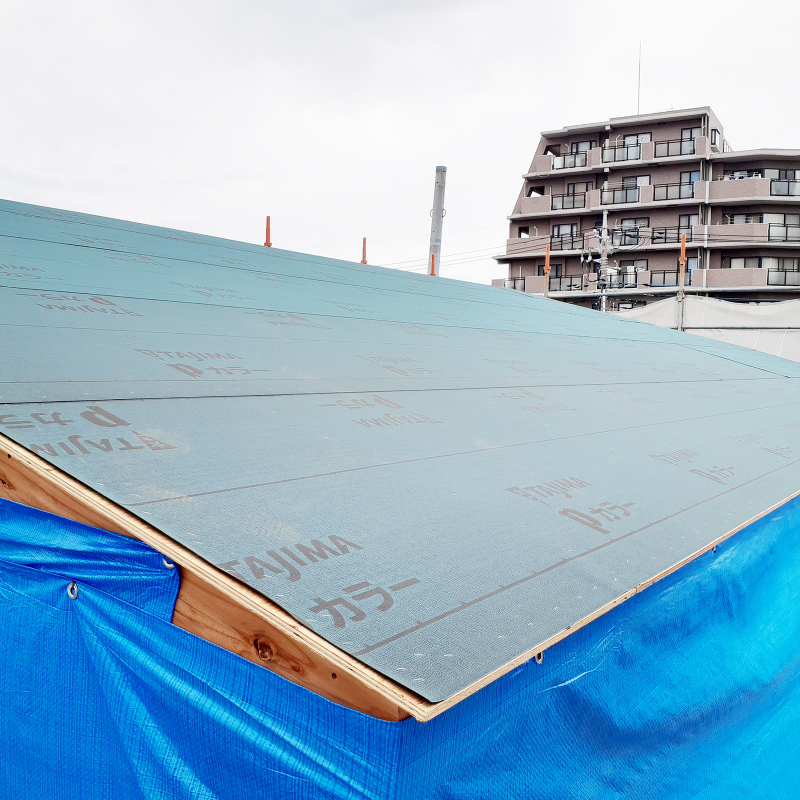

下地ルーフィングが貼られました。
5週目
基礎工事 基礎が完成しました。
基礎工事

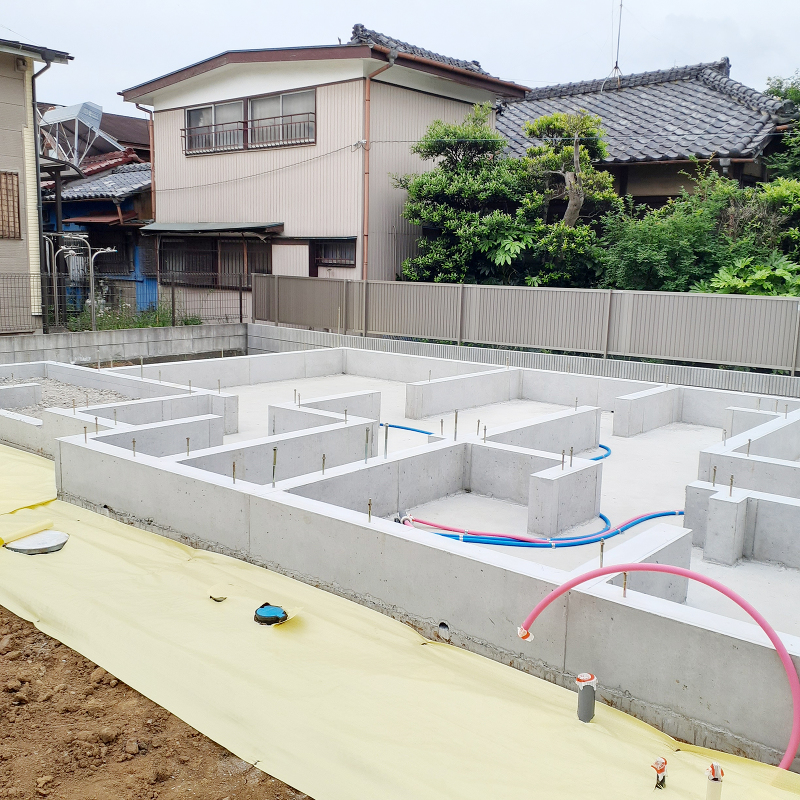

基礎が完成しました。
給排水工事
基礎が完成し、外部給排水工事も完了しました。
4週目
基礎工事 コンクリートが打設されました。

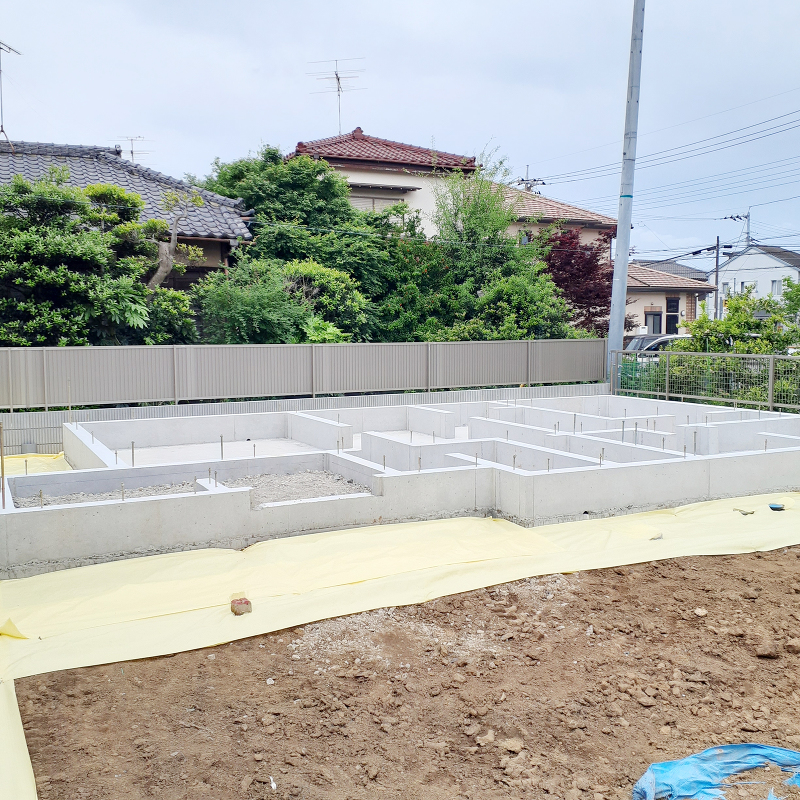

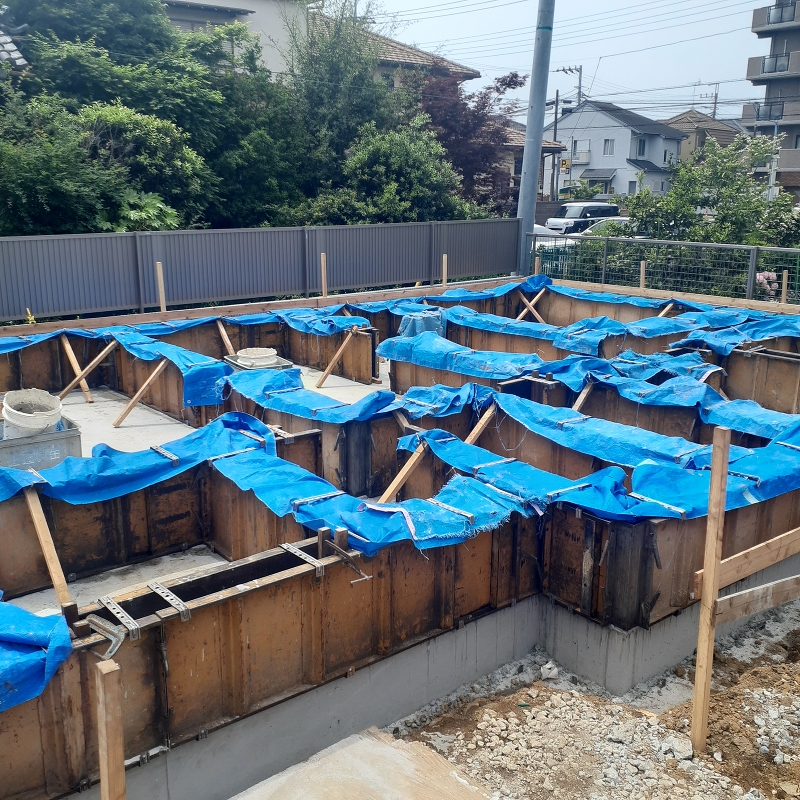

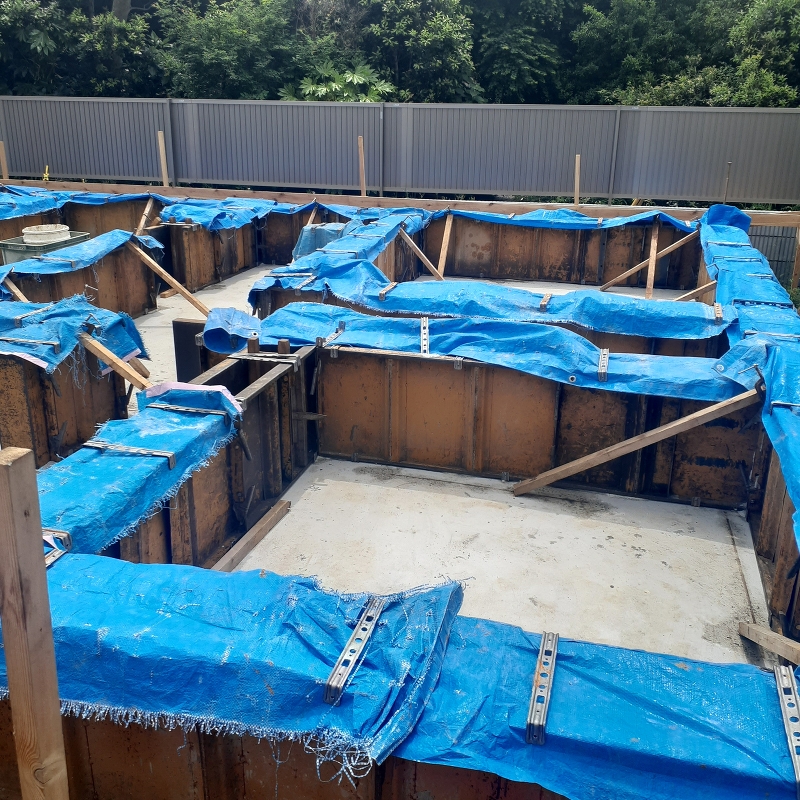

コンクリートが打設されました。
近くに寄って見た様子です。
3週目

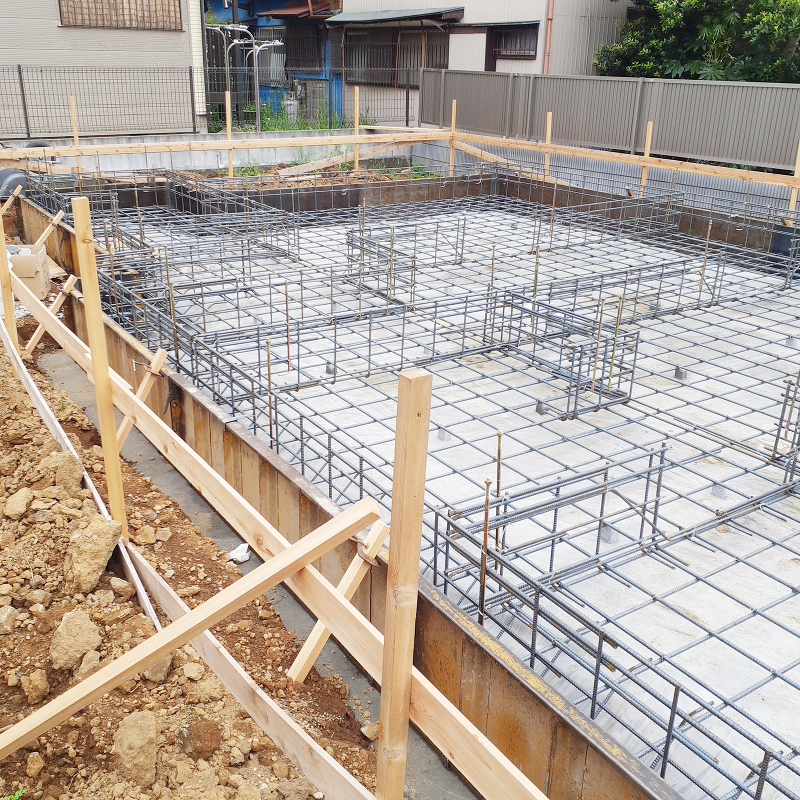

基礎工事 防湿シートが敷かれ、配筋が始まっています。

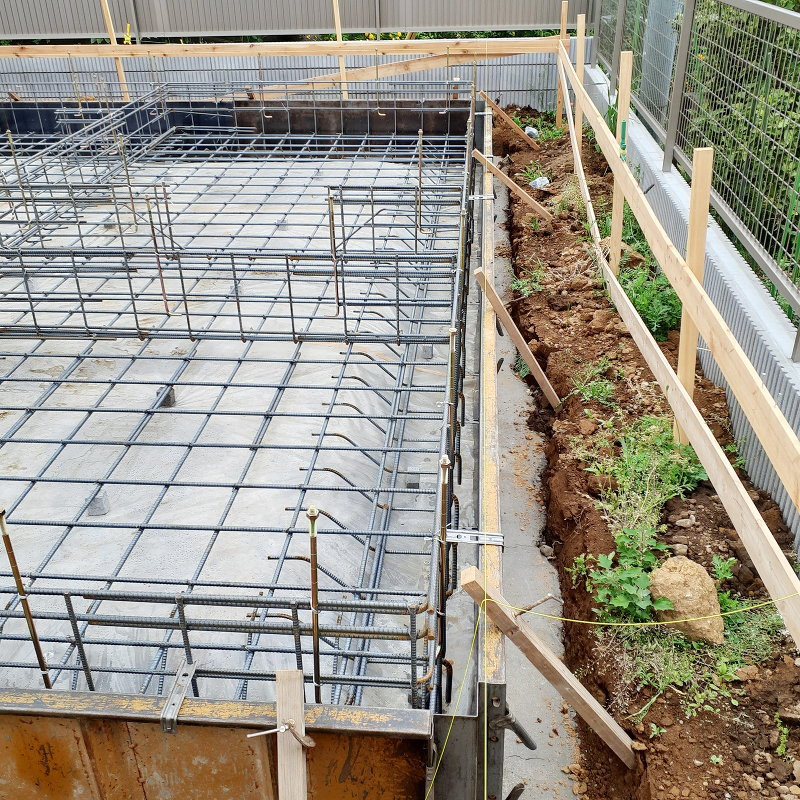

防湿シートが敷かれ、配筋が始まっています。
2週目
基礎工事 遣り方が出されました。

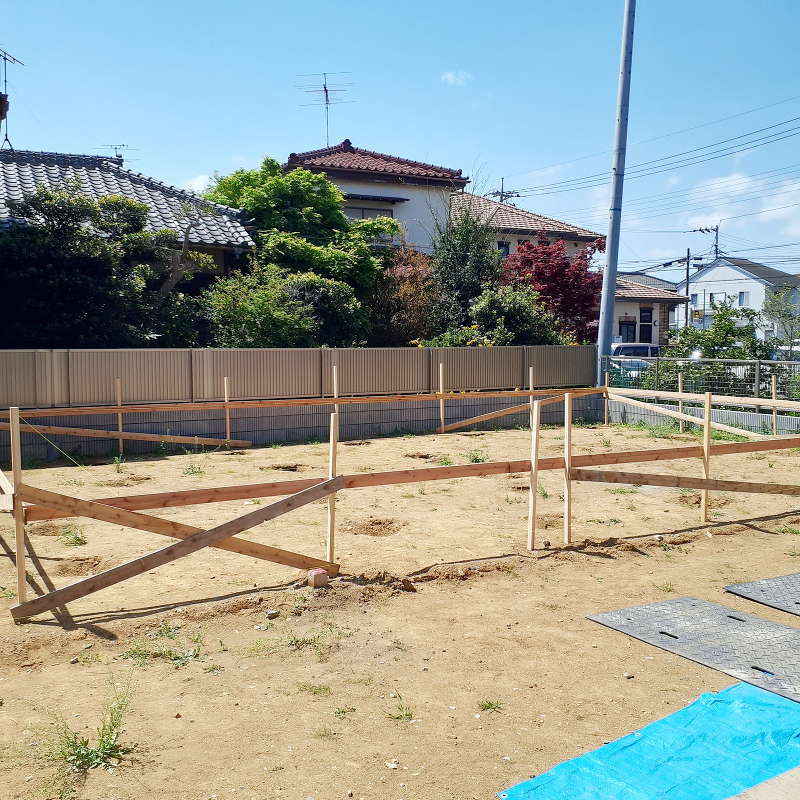

遣り方が出されました。

別の角度より見た様子です。
1週目

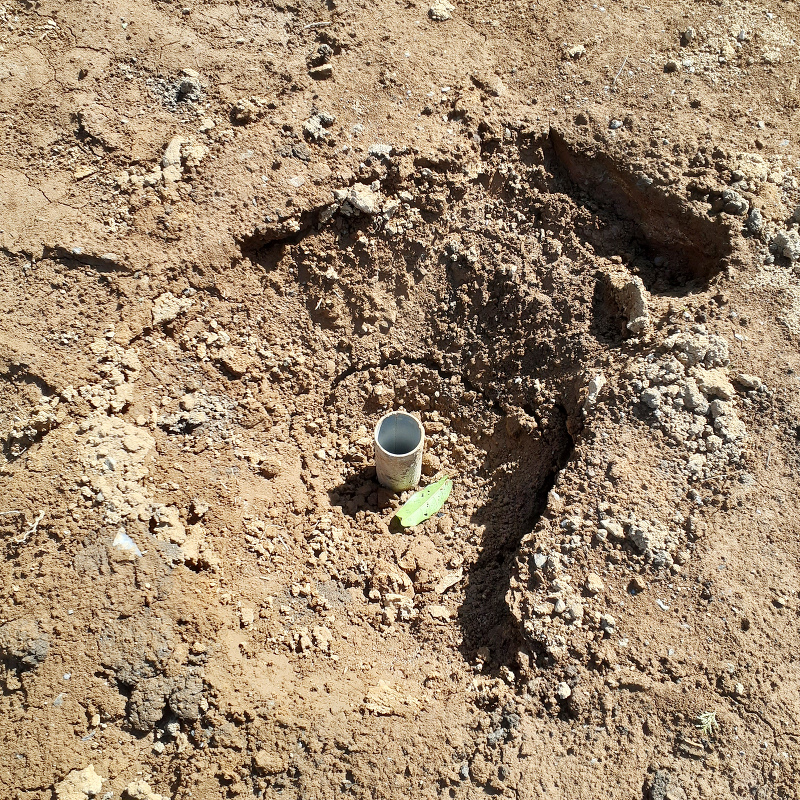

地盤改良工事 地盤改良工事中です。
地盤改良工事

地盤改良工事中です。
