19週目

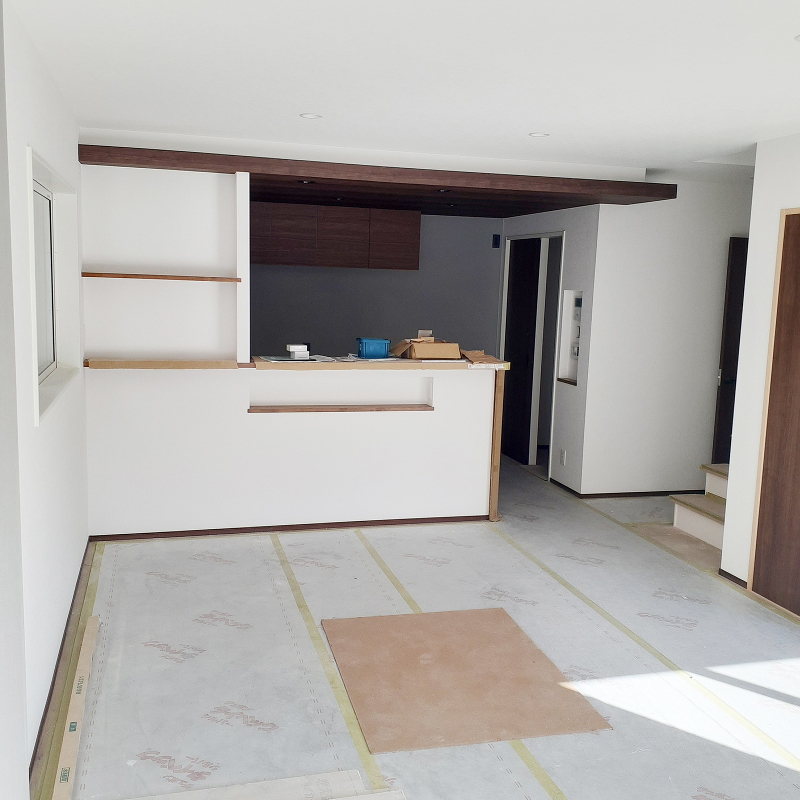

クロス工事 クロスが貼り終わりました。
クロス工事
クロスが貼り終わりました。
木工事

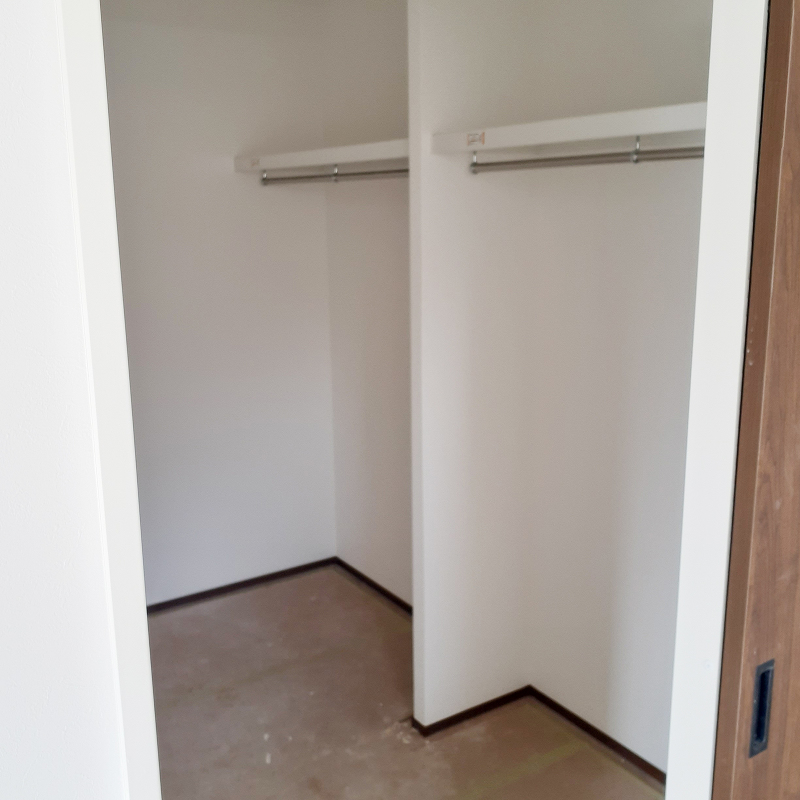

収納のハンガーパイプが取り付けられました。
設備工事

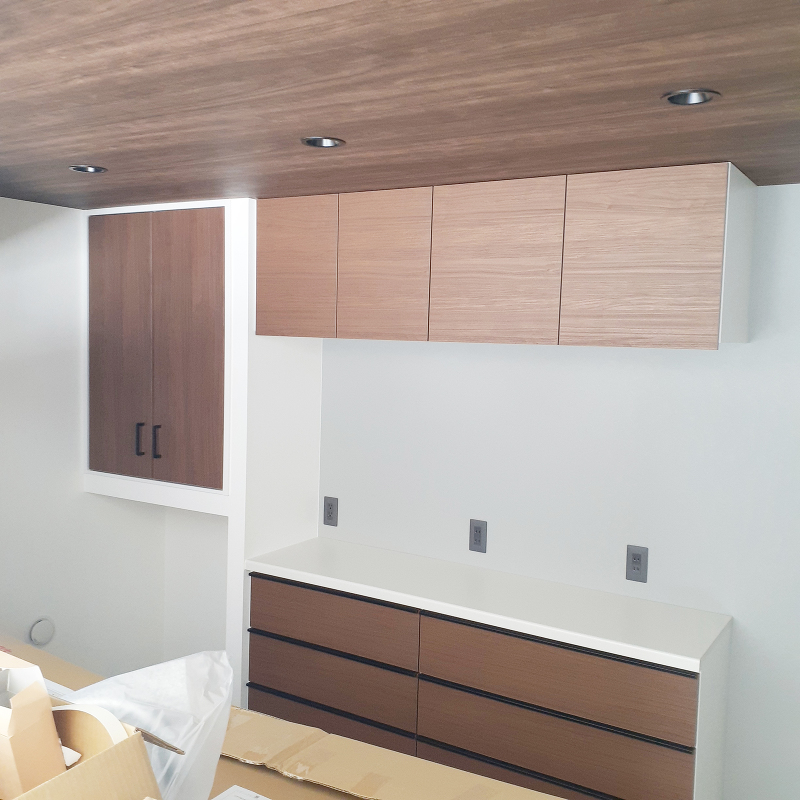

キッチンの収納が取り付けられました。

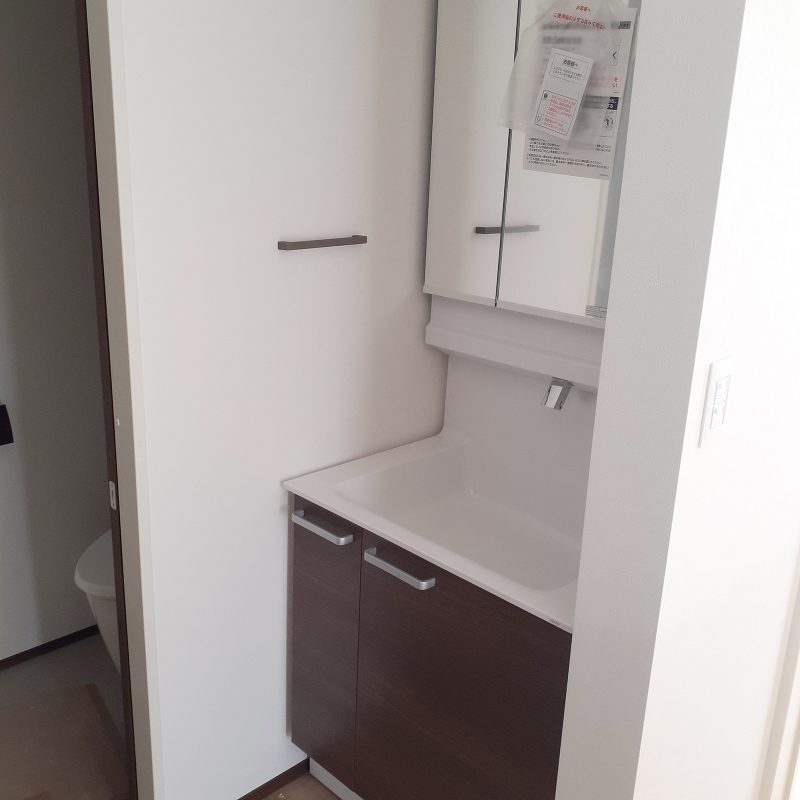

洗面化粧台が取り付けられました。
18週目

木工事 クロスパテ処理が終わりました。
クロスパテ処理が終わりました。
キッチンの吊り天井が設置されました。
17週目

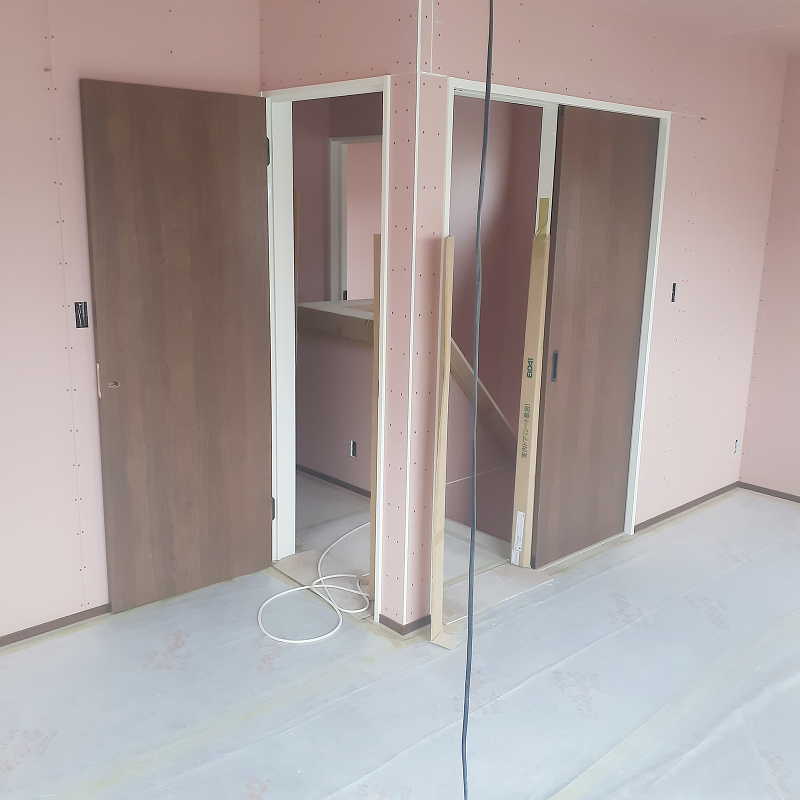

木工事 物入れの棚を設置しています。

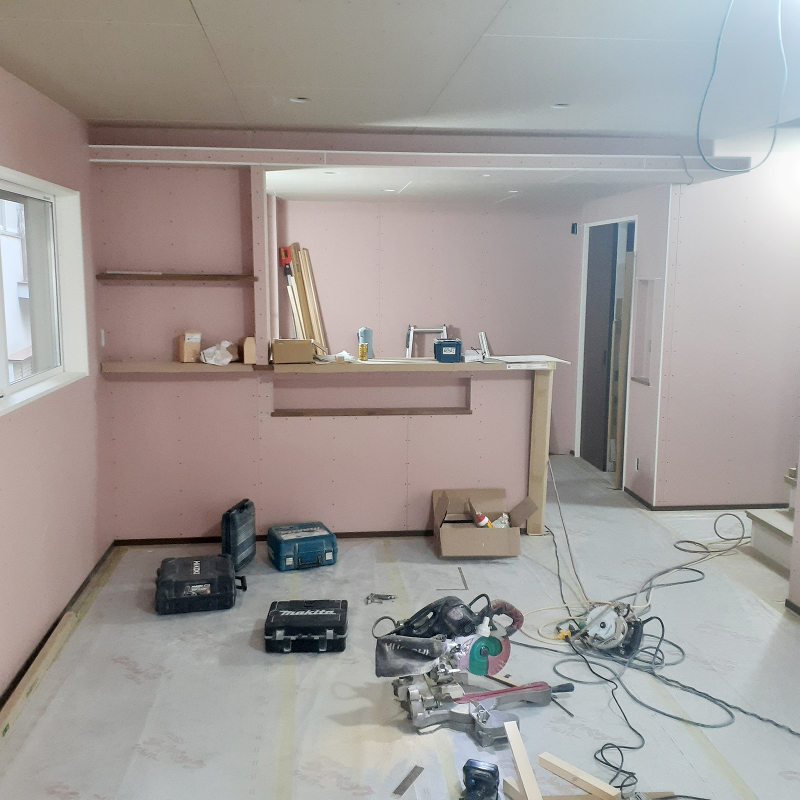

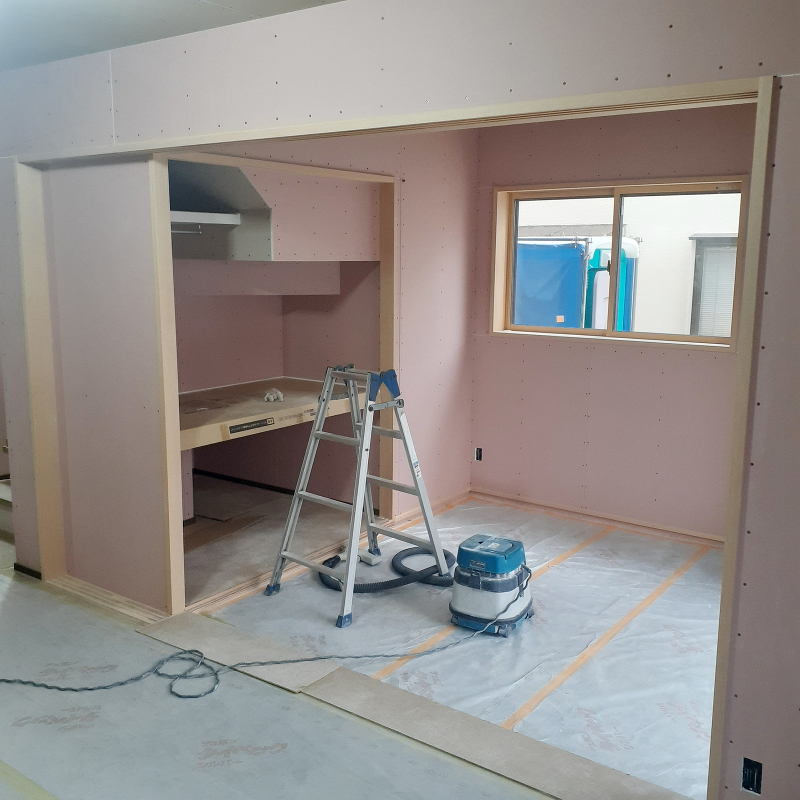

物入れの棚を設置しています。

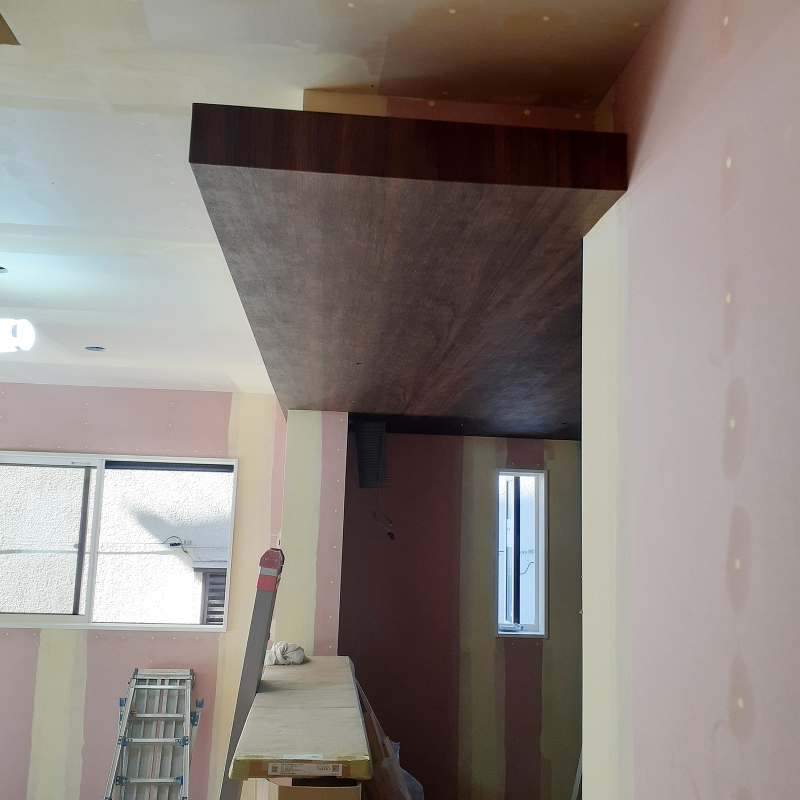

キッチンの作り棚を設置しています。
洋室ドアが設置されました。
16週目

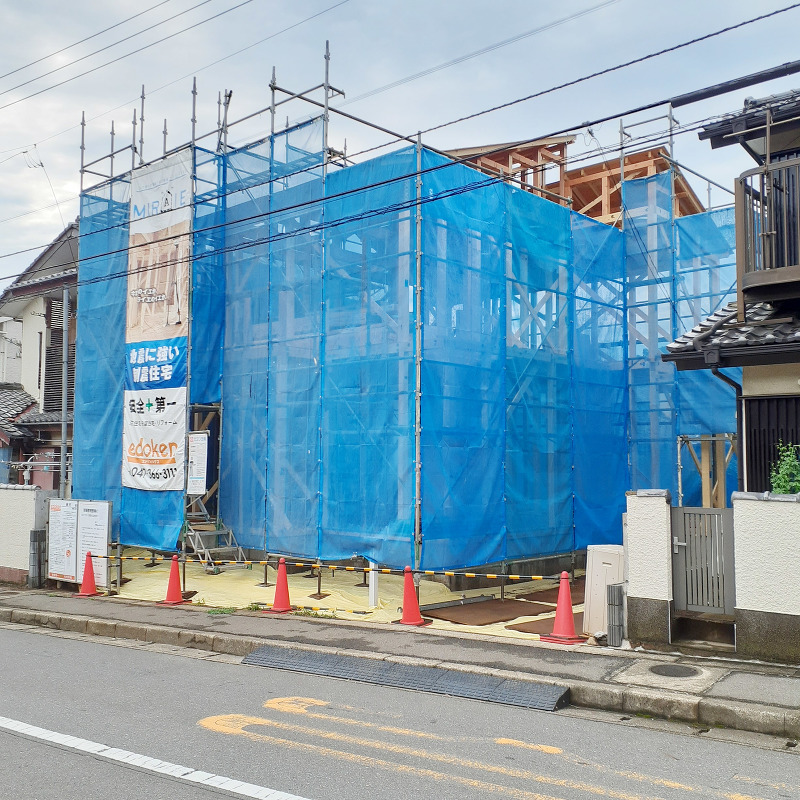

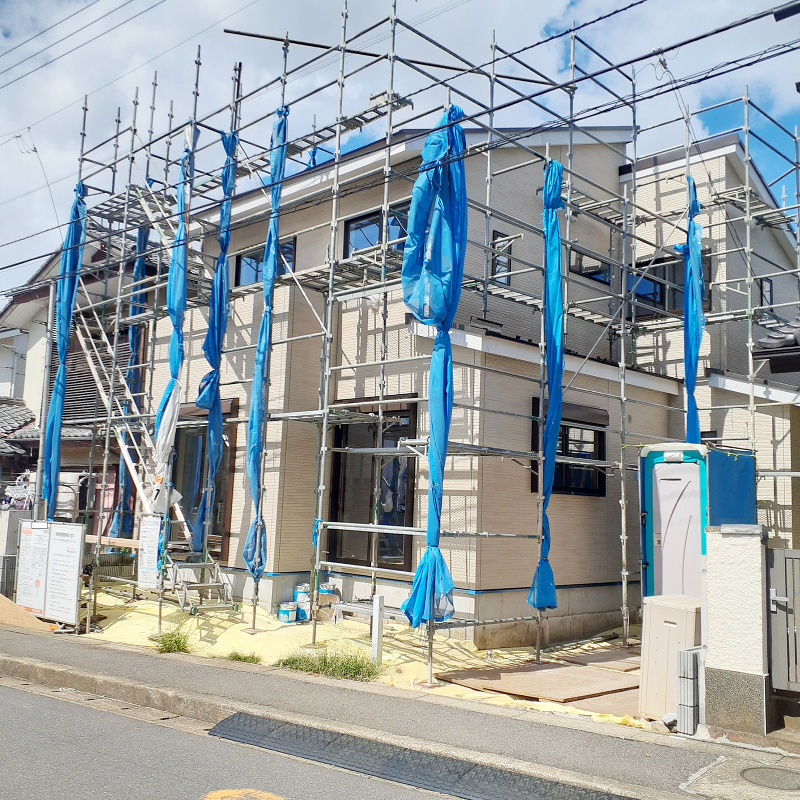

仮設工事 外付け足場が解体されました。
仮設工事
外付け足場が解体されました。

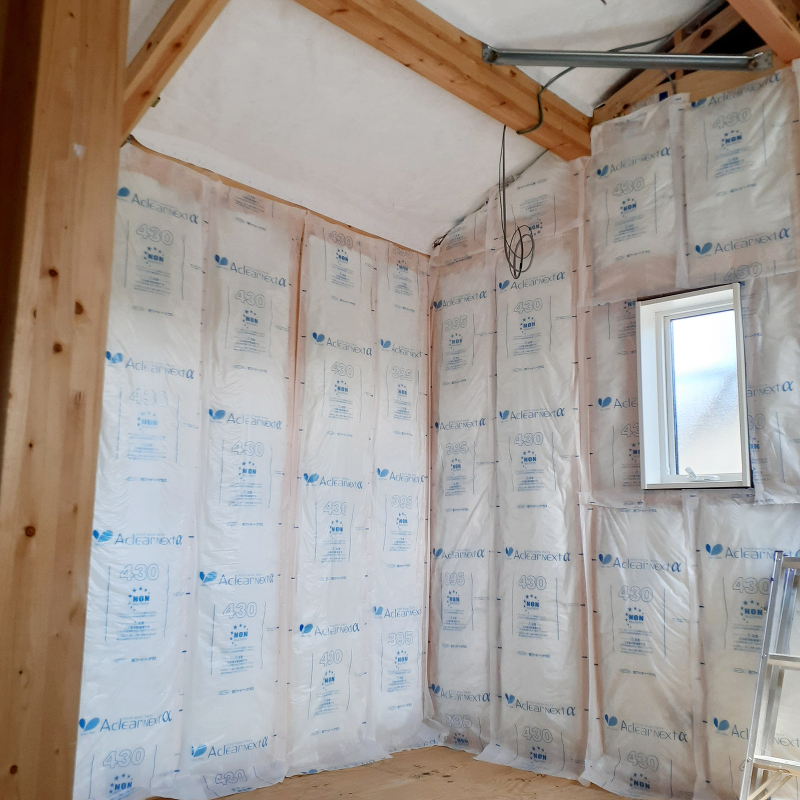

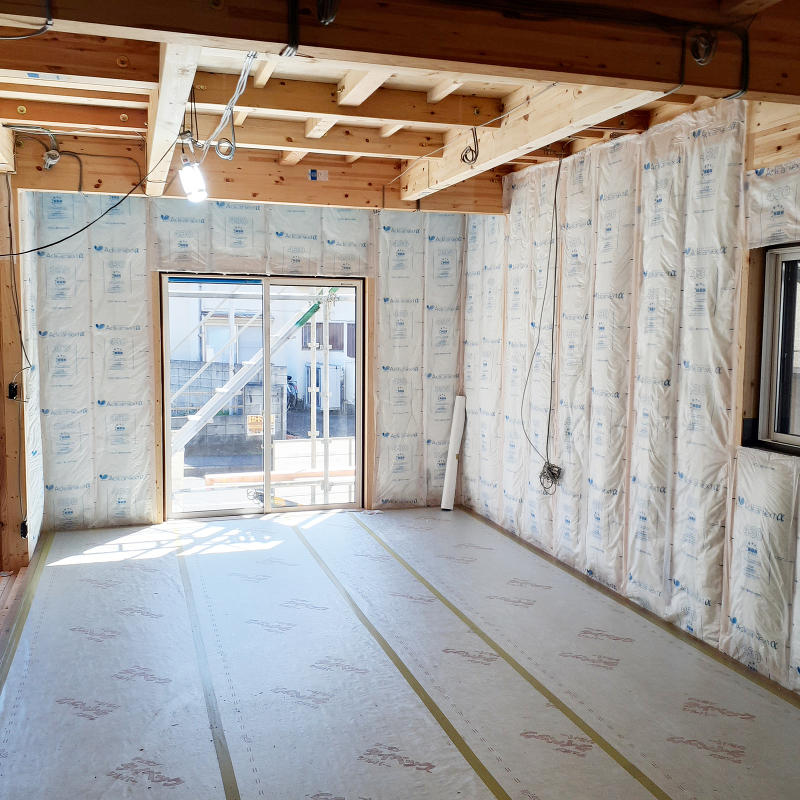

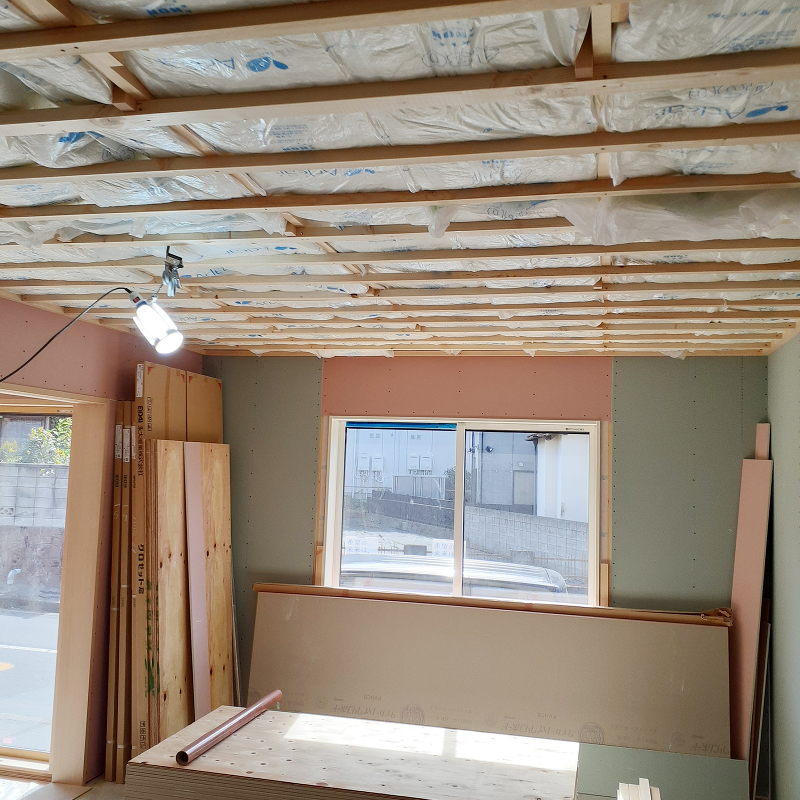

天井にも断熱材が充填されています。
15週目
木工事 壁にハイクリーンボードが取り付けられています。
壁にハイクリーンボードが取り付けられています。

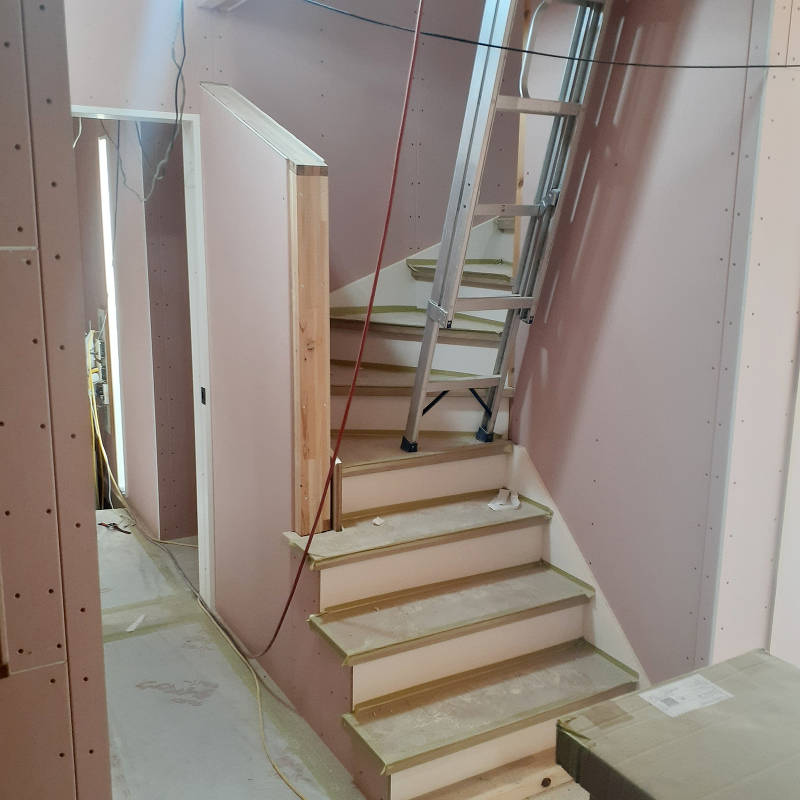

階段が取り付けられています。
14週目

給排水工事 内部給排水工事中です。
給排水工事
内部給排水工事中です。
13週目

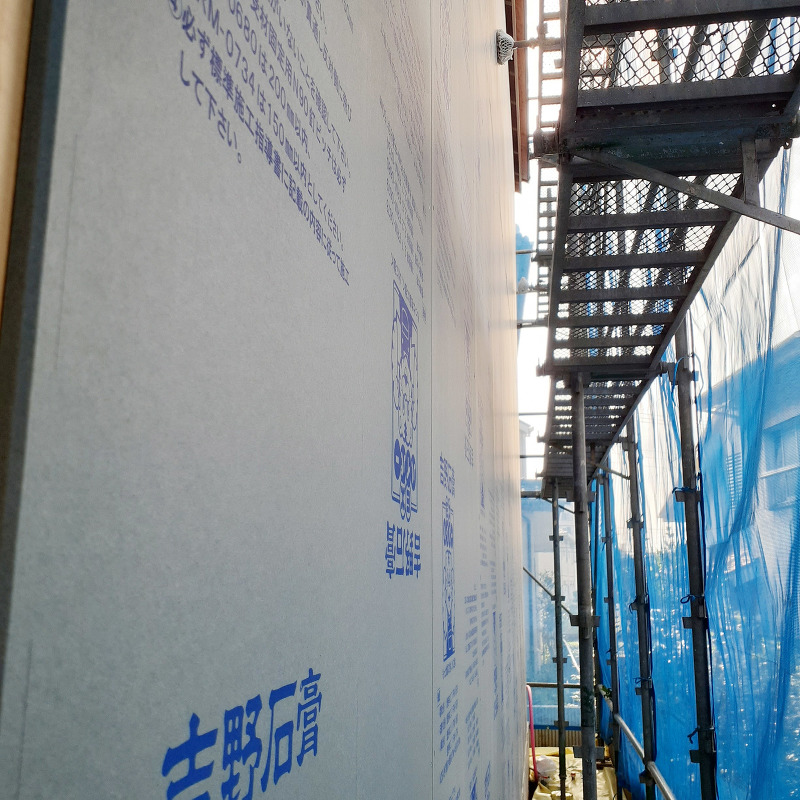

外壁工事 外部サイディングが貼り終わりました。
外壁工事
外部サイディングが貼り終わりました。
断熱材の充填が終わりました。
雑工事

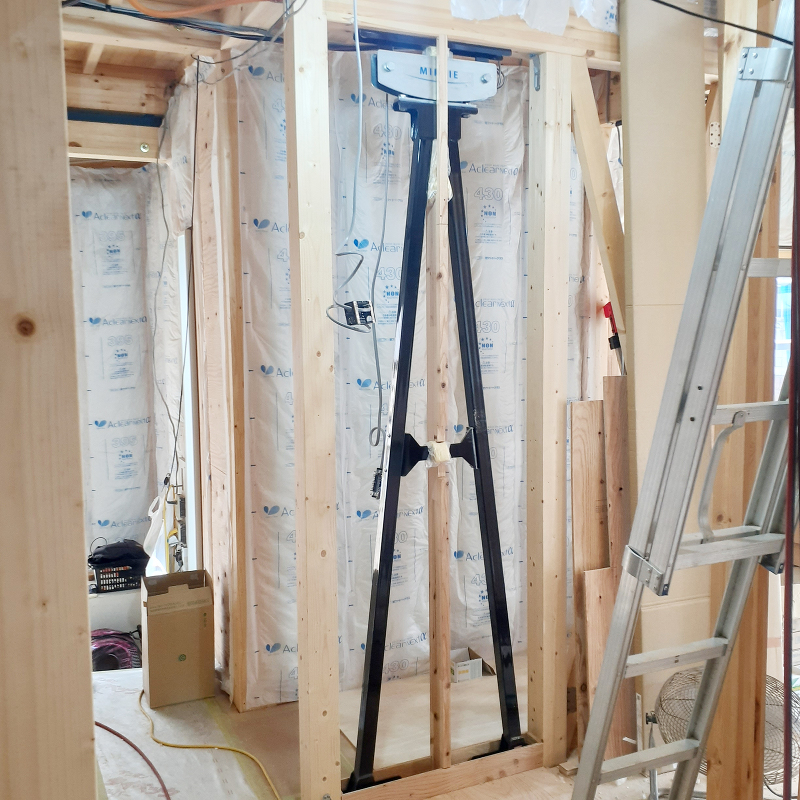

制震ダンパー「MIRAIE」が取り付けられました
12週目

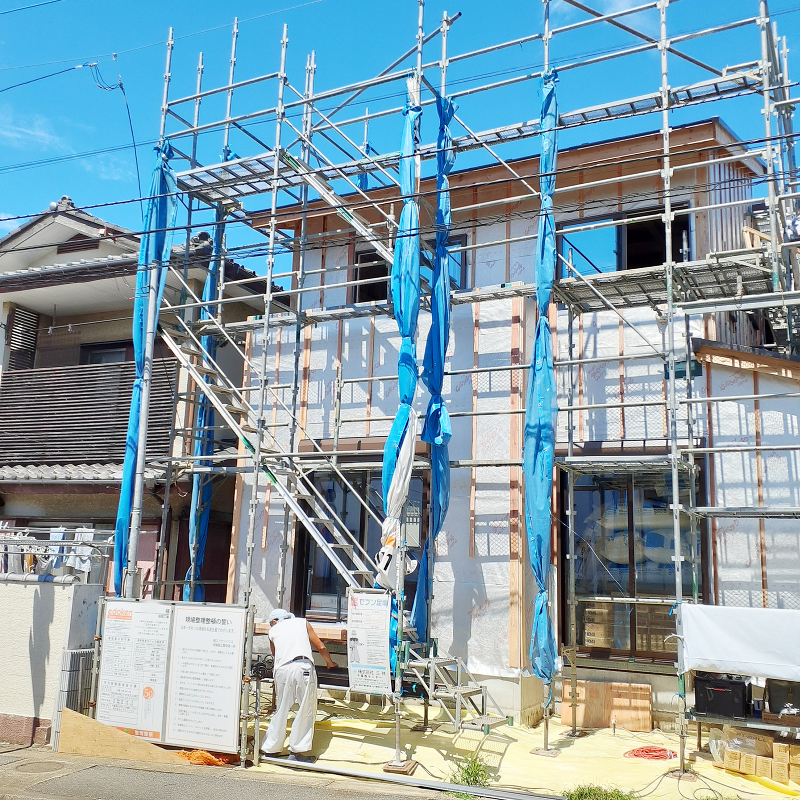

外壁工事 外部サイディングを貼り始めました。
外部サイディングを貼り始めました。

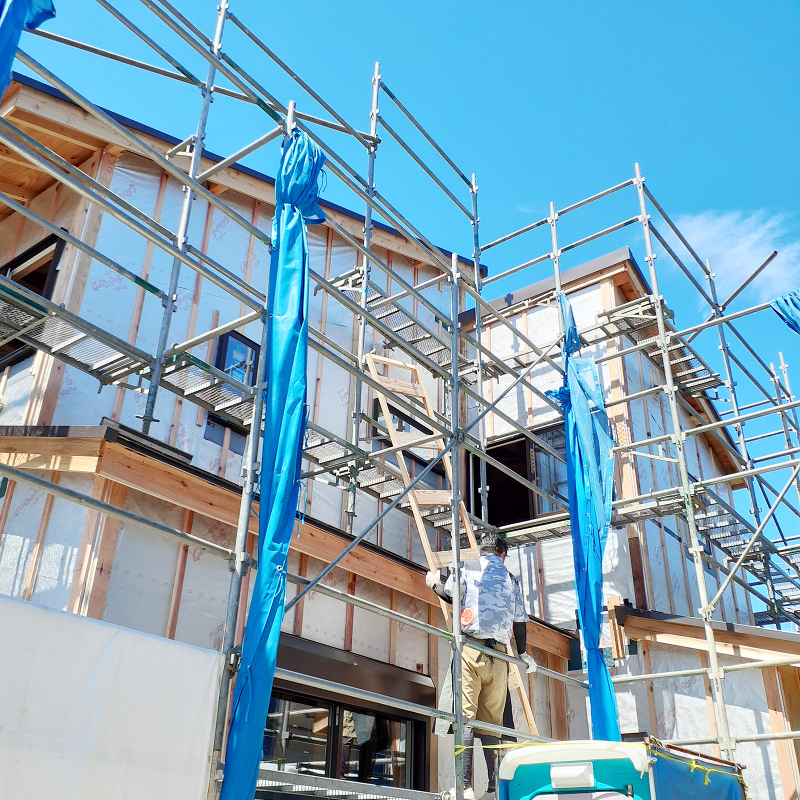

断熱材の充填が始まりました。
防水工事

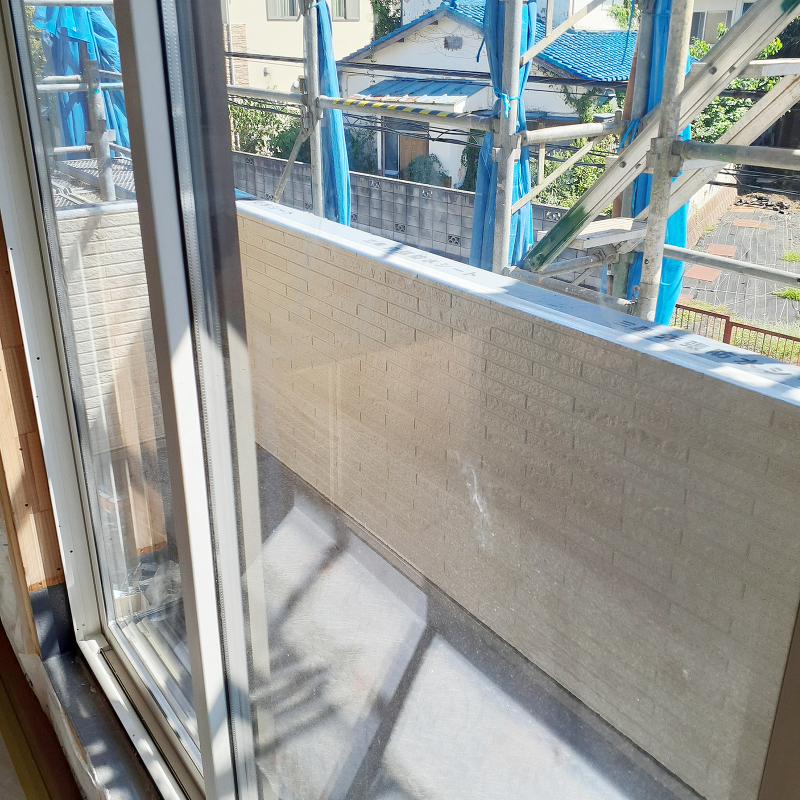

バルコニー床の防水処理が終わりました
11週目
木工事 透湿防水シート「タイベックシルバー」が貼られました。
透湿防水シート「タイベックシルバー」が貼られました。
別の角度より見た様子です。
10週目
雑工事 住友ゴムの制震装置「MIRAIE」が取り付けられました。
住友ゴムの制震装置「MIRAIE」が取り付けられました。
サッシが取り付けられました。
9週目
木工事 壁面に石膏ボードが貼られました。
壁面に石膏ボードが貼られました。
8週目

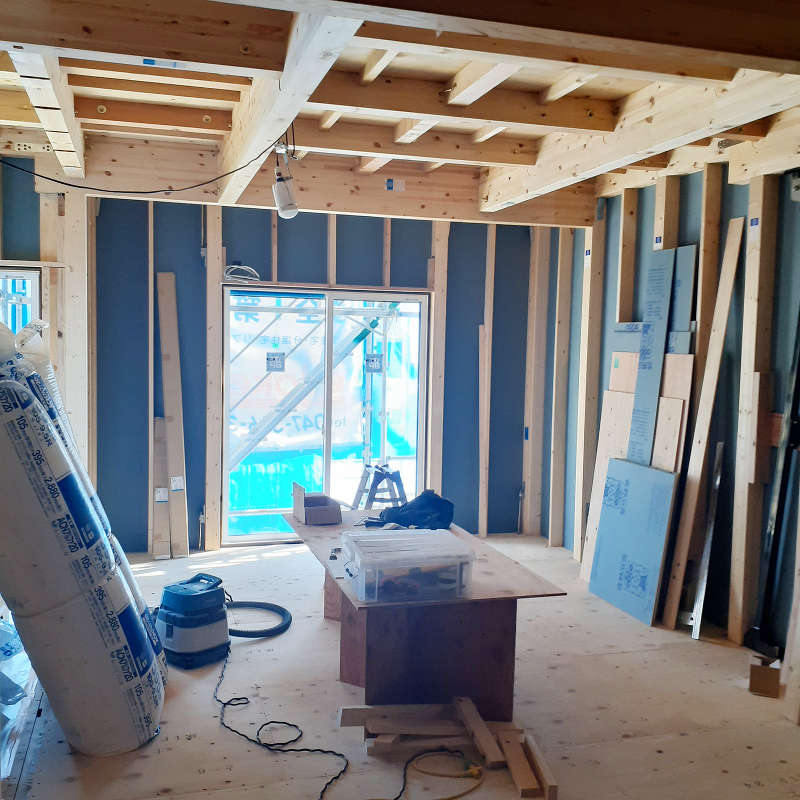

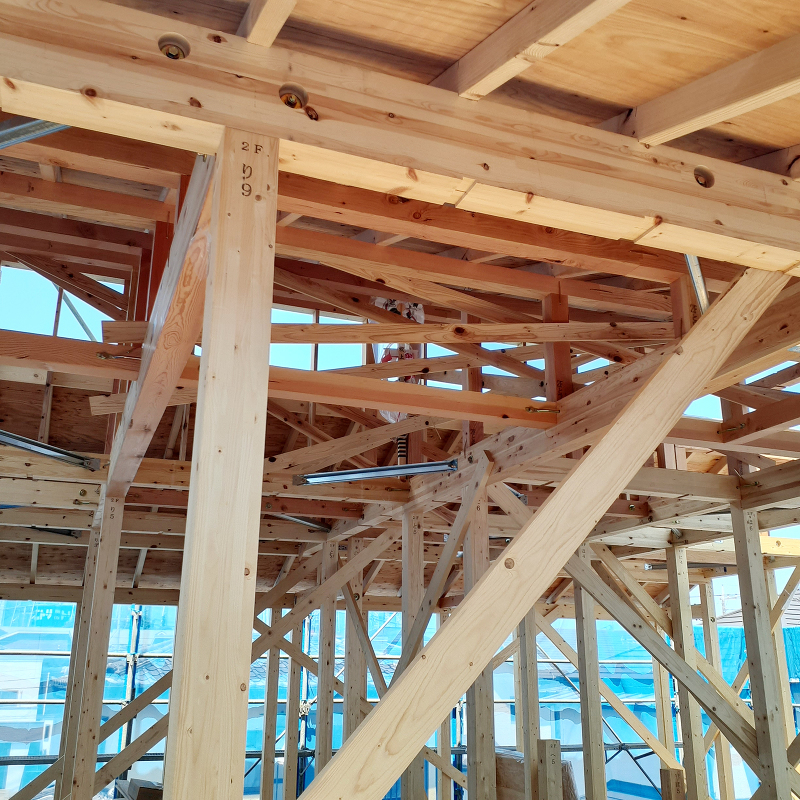

木工事 2階構造躯体完了です。

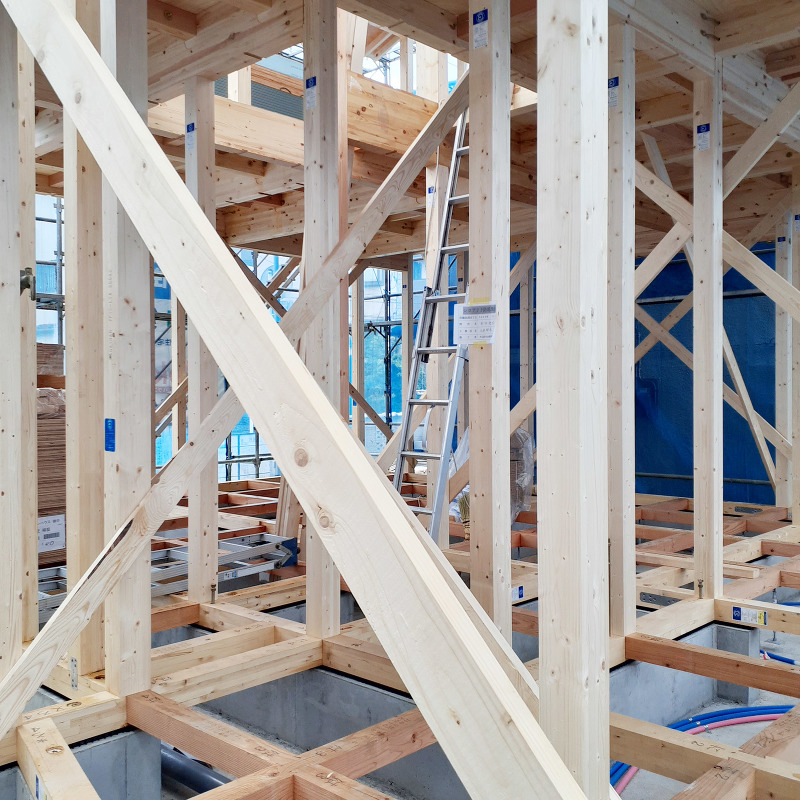

2階構造躯体完了です。
1階床下地合板張り、筋交取り付けが進んでいます。
7週目

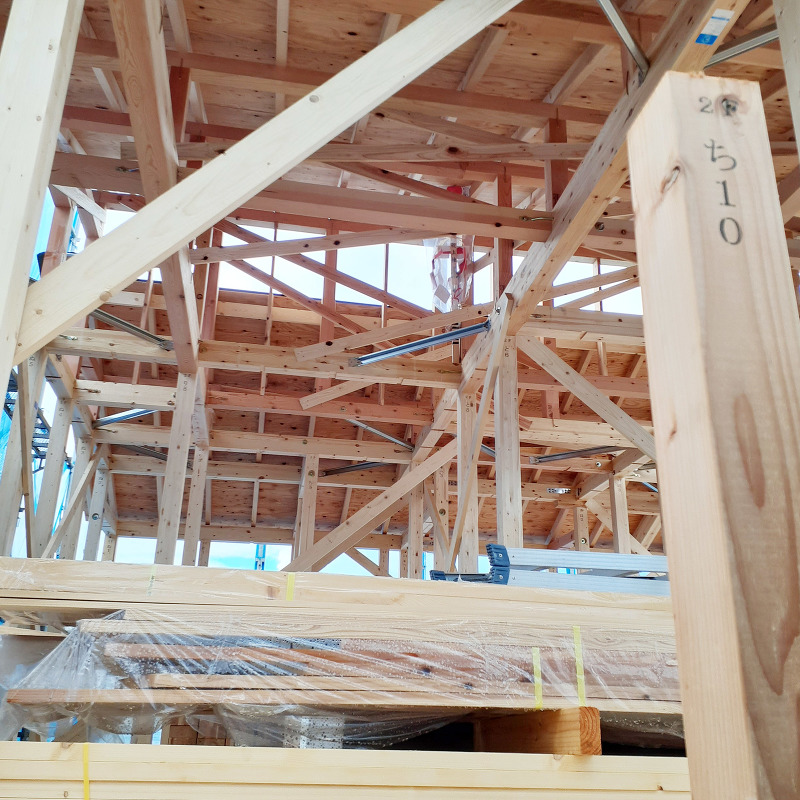

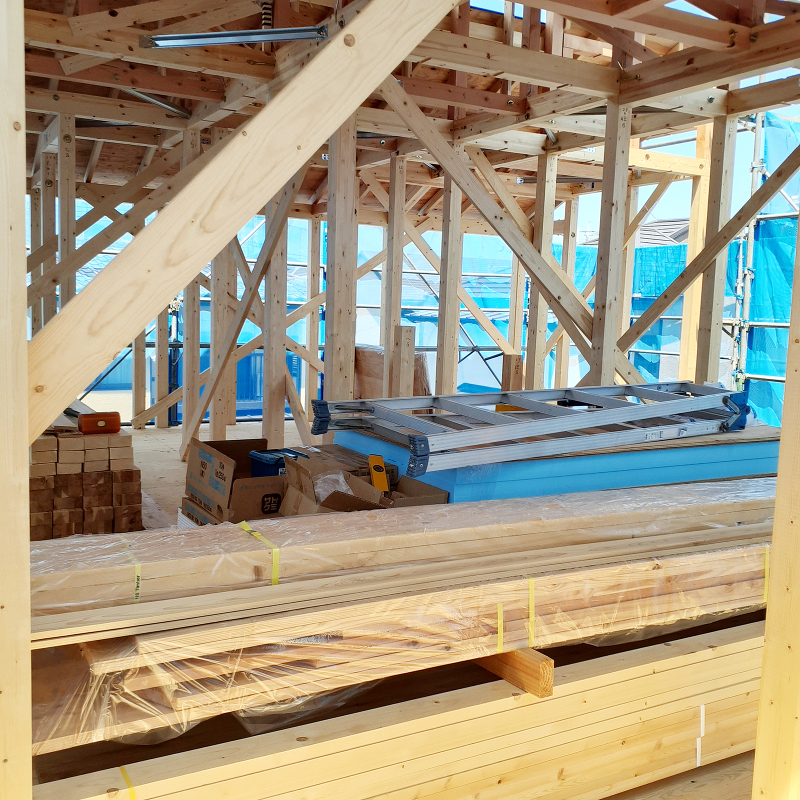

木工事 上棟しました。
上棟しました。
1階小屋組み完了です。
2階小屋組み完了です。
屋根工事

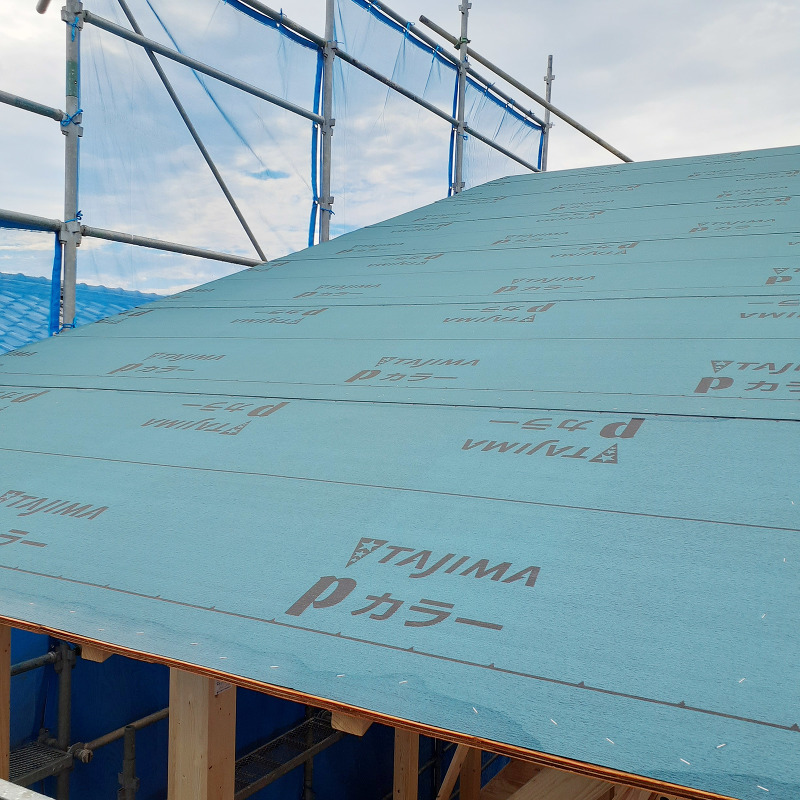

下地ルーフィングが貼られました。
6週目
基礎工事 立ち上がりコンクリートが打設されました。
基礎工事
立ち上がりコンクリートが打設されました。
5週目

基礎工事 基礎配筋が組まれました。

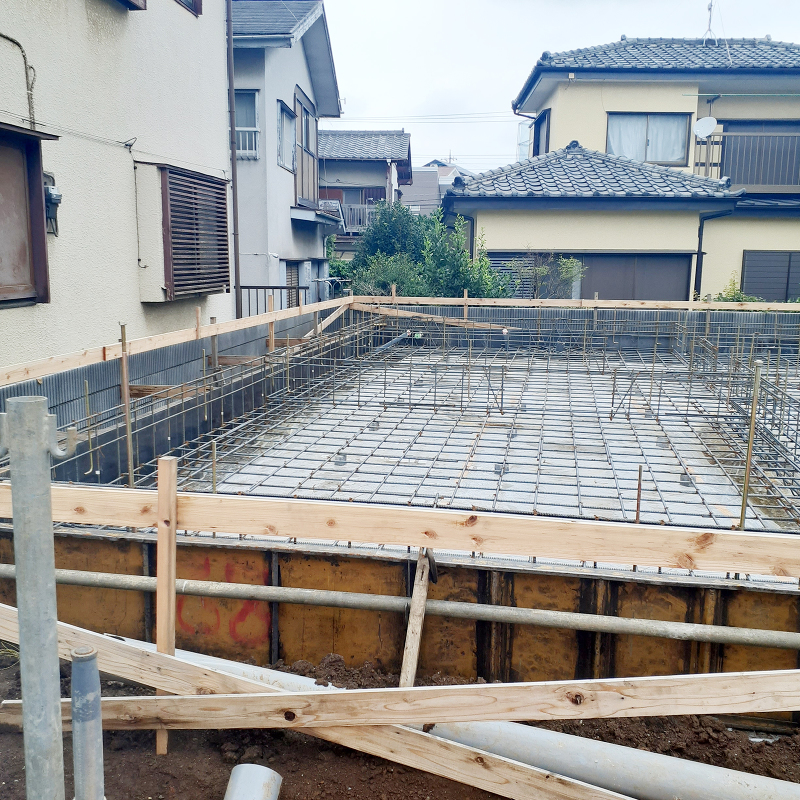

基礎配筋が組まれました。
4週目

基礎工事 砕石敷きが完了し、捨てコンクリートが流されました
砕石敷きが完了し、捨てコンクリートが流されました
3週目

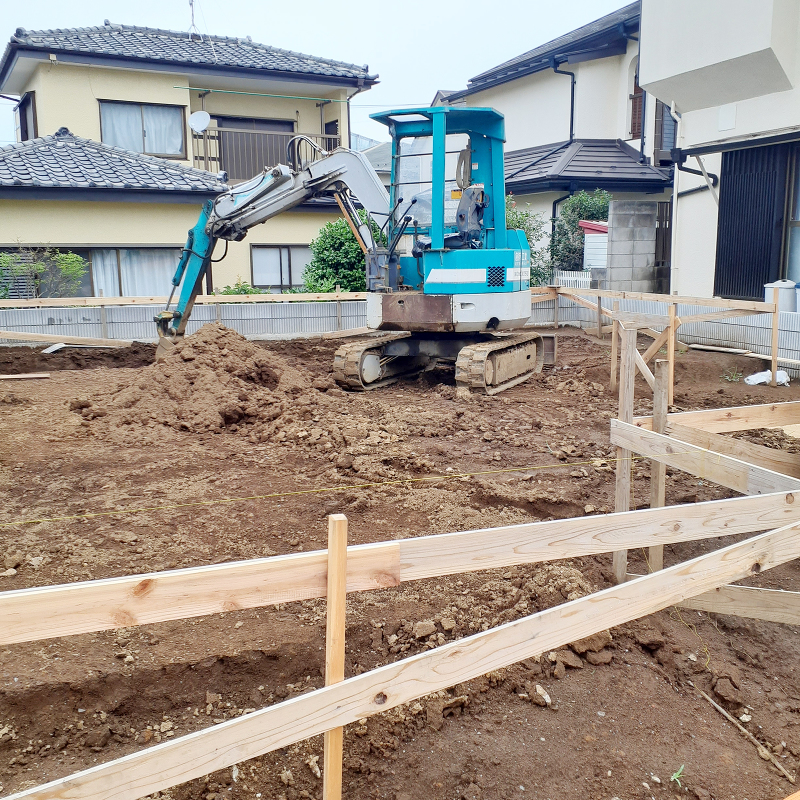

基礎工事 根切り工事が始まっています。

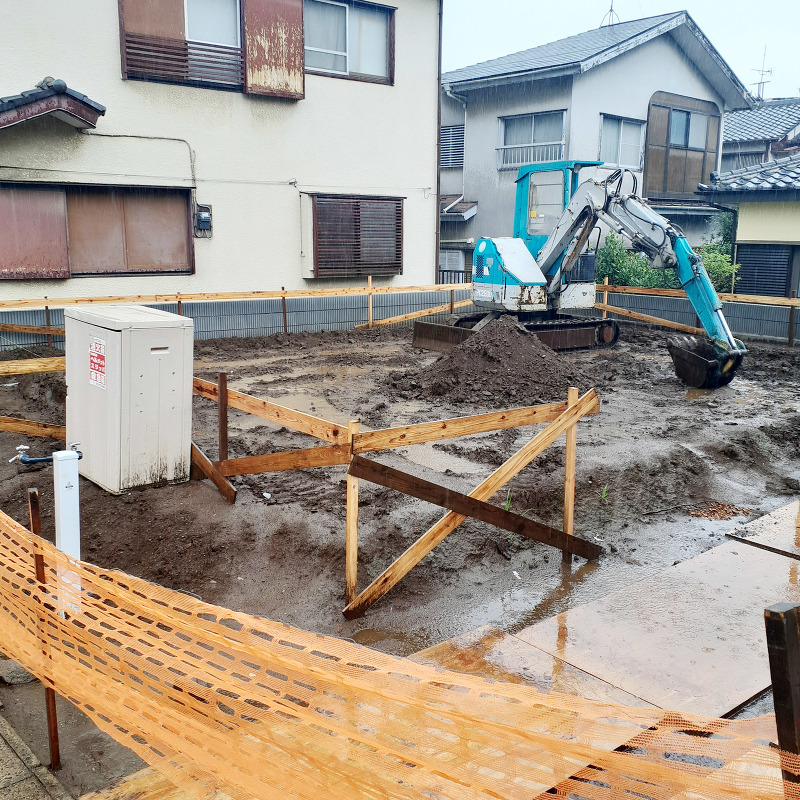

根切り工事が始まっています。
2週目
基礎工事 遣り方が出されました。
遣り方が出されました。
1週目

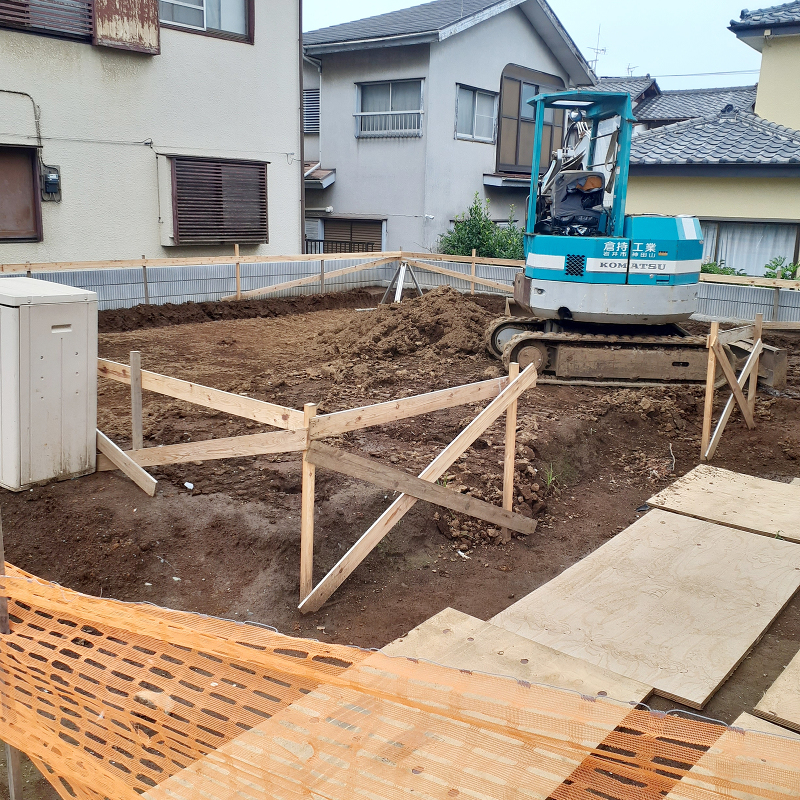

基礎工事 遣り方の準備がされています。

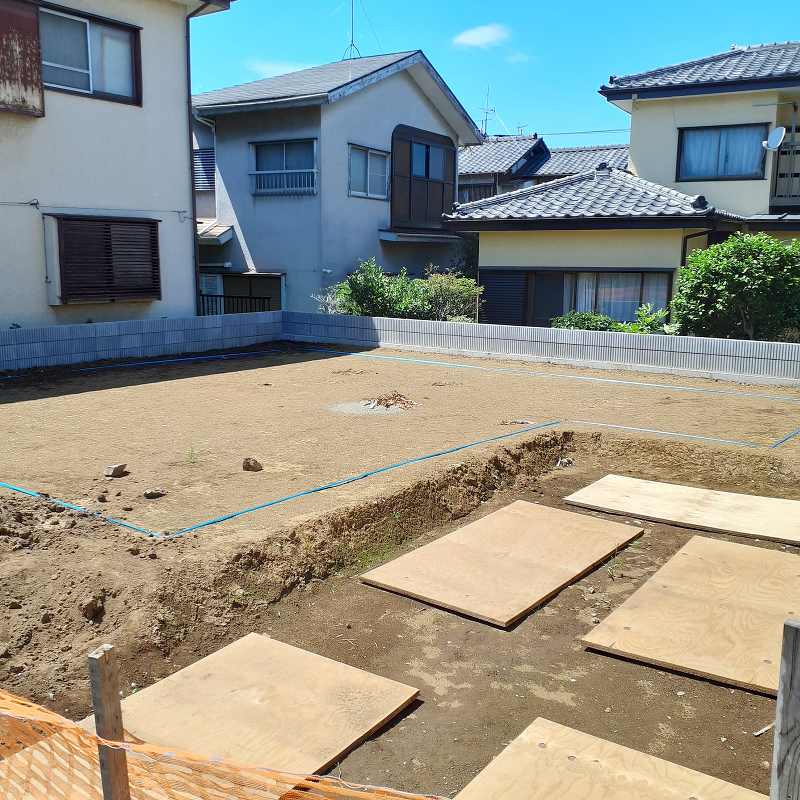

遣り方の準備がされています。
