栄町モデルハウス

15週目

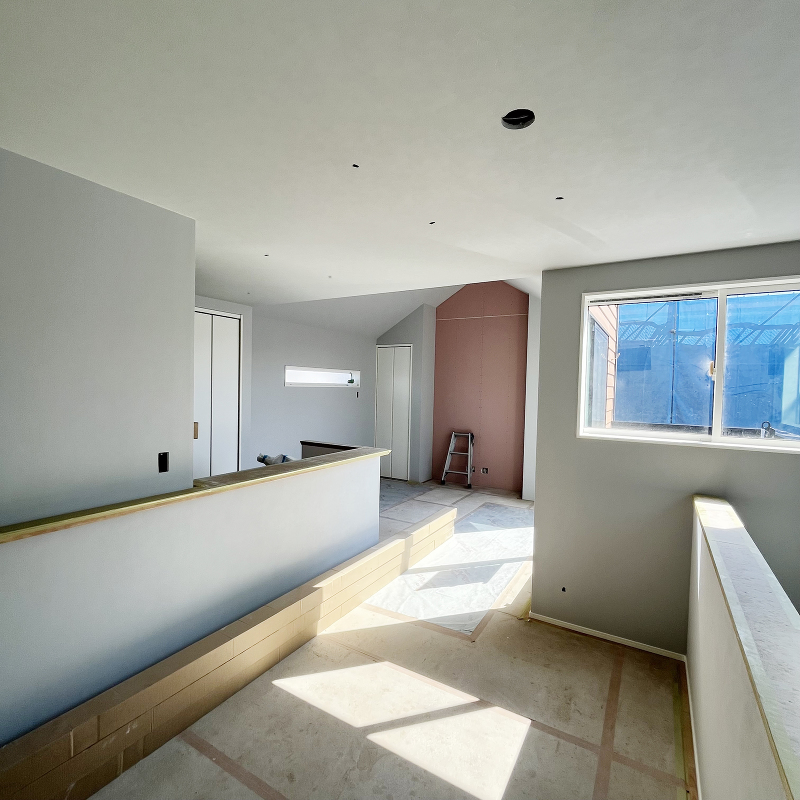

建物完成 内部クリーニングが完了しました。

建物完成

建物完成

内部クリーニングが完了しました。

  • 建物完成

    建物完成

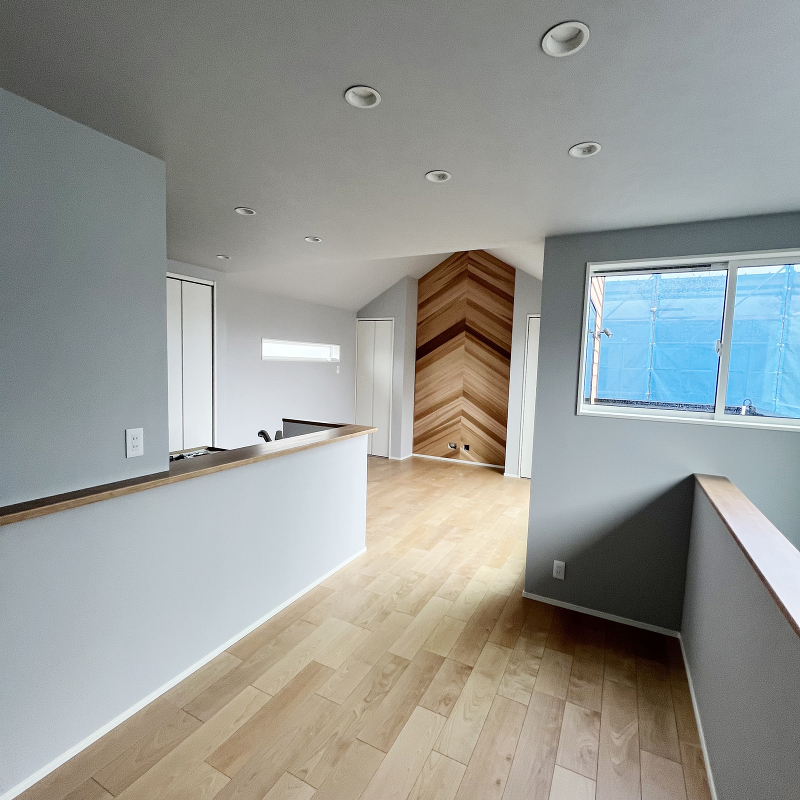

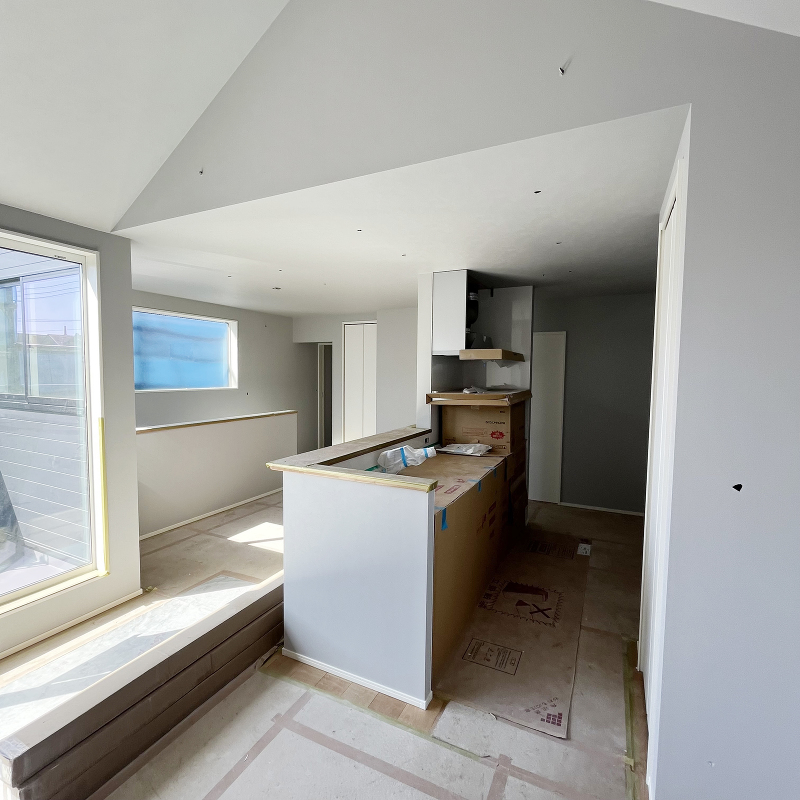

    LDKの様子です。

  • 建物完成

    建物完成

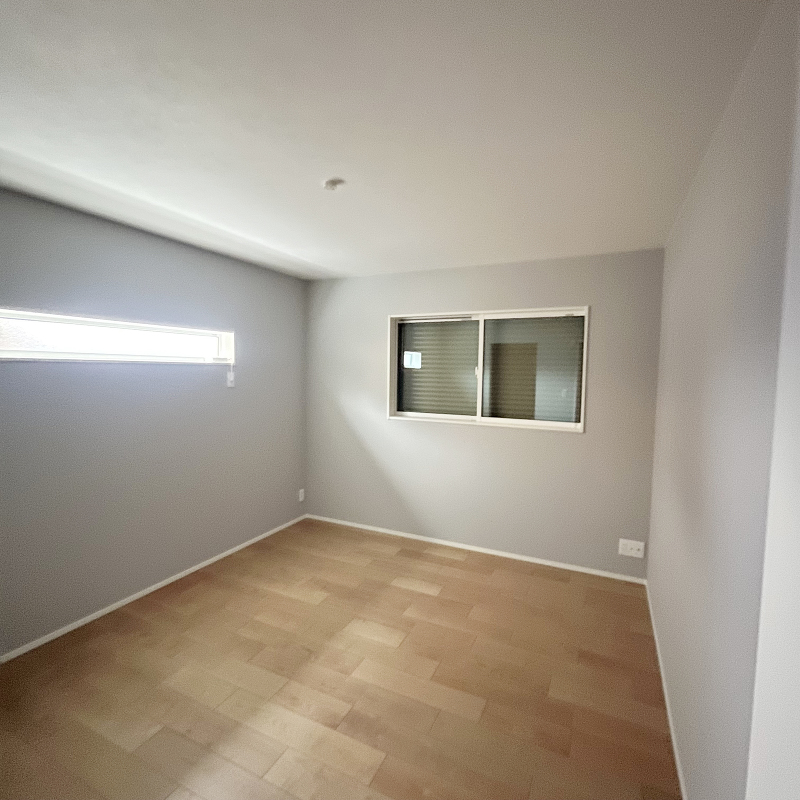

    主寝室の様子です。

14週目

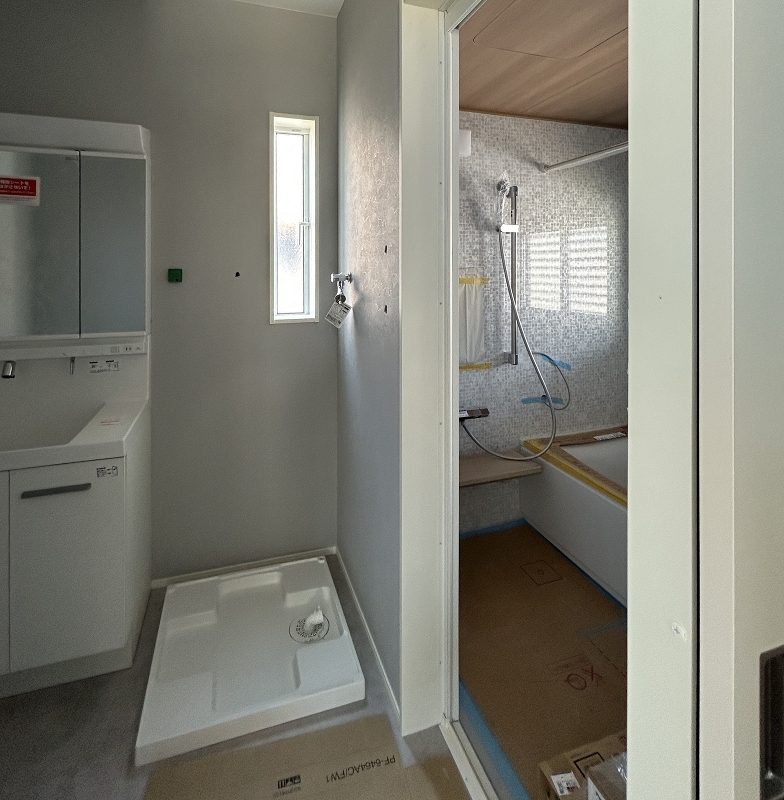

設備工事 洗面化粧台とユニットバスが取り付けられました。

設備工事

設備工事

洗面化粧台とユニットバスが取り付けられました。

  • 設備工事

    設備工事

    キッチンの取り付けがされています。

13週目

内装工事 クロス貼りが始まりました。

内装工事

内装工事

クロス貼りが始まりました。

  • 内装工事

    内装工事

    別の角度より見た様子です。

12週目

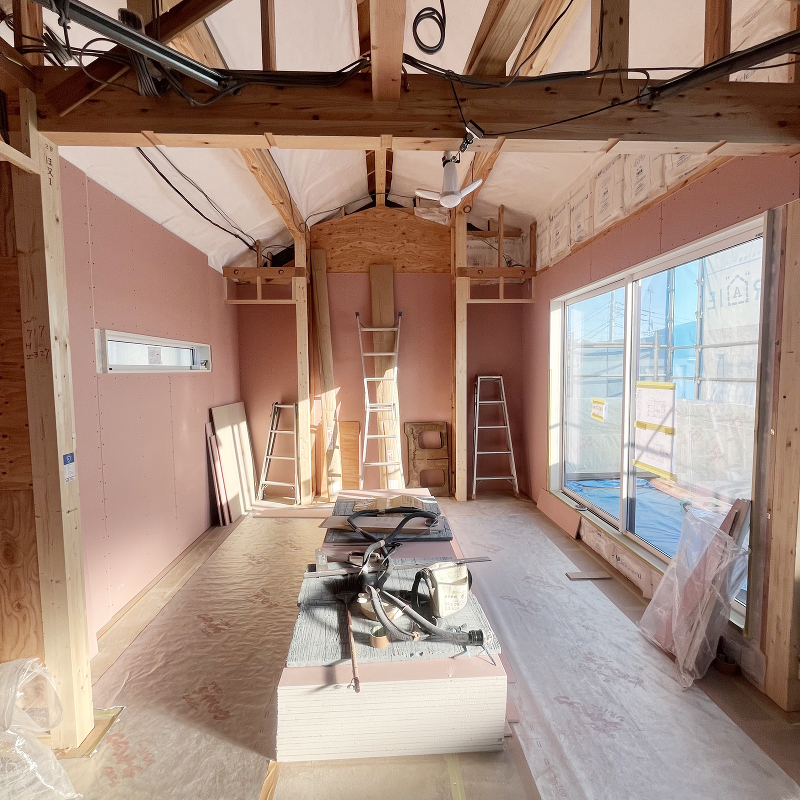

木工事 クロス貼り用パテ処理が始まりました。

木工事

木工事

クロス貼り用パテ処理が始まりました。

11週目

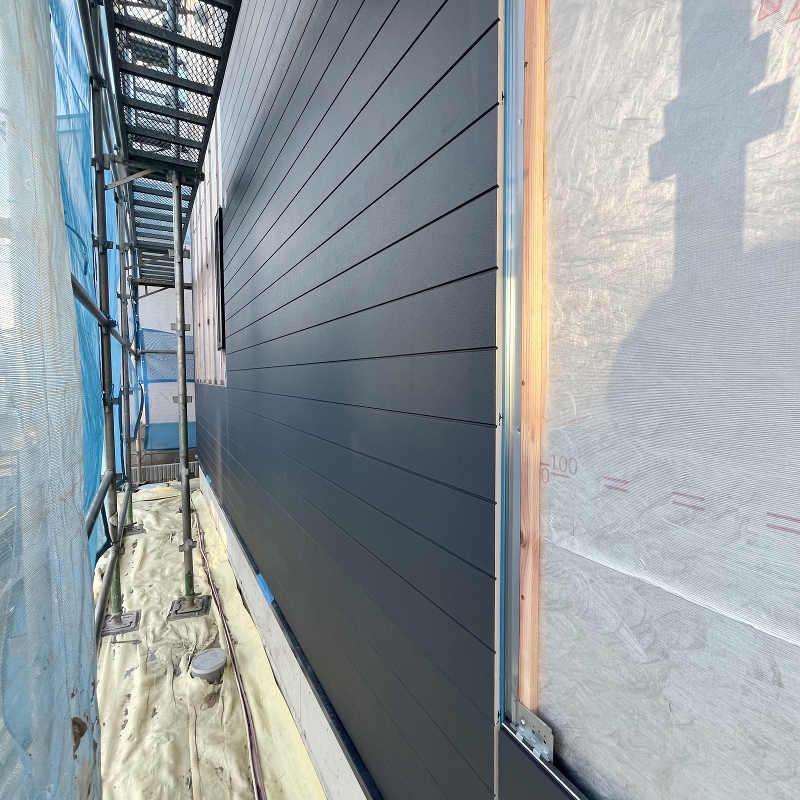

外壁工事 サイディング貼りが完了し、足場が解体されました。

外壁工事

外壁工事

サイディング貼りが完了し、足場が解体されました。

10週目

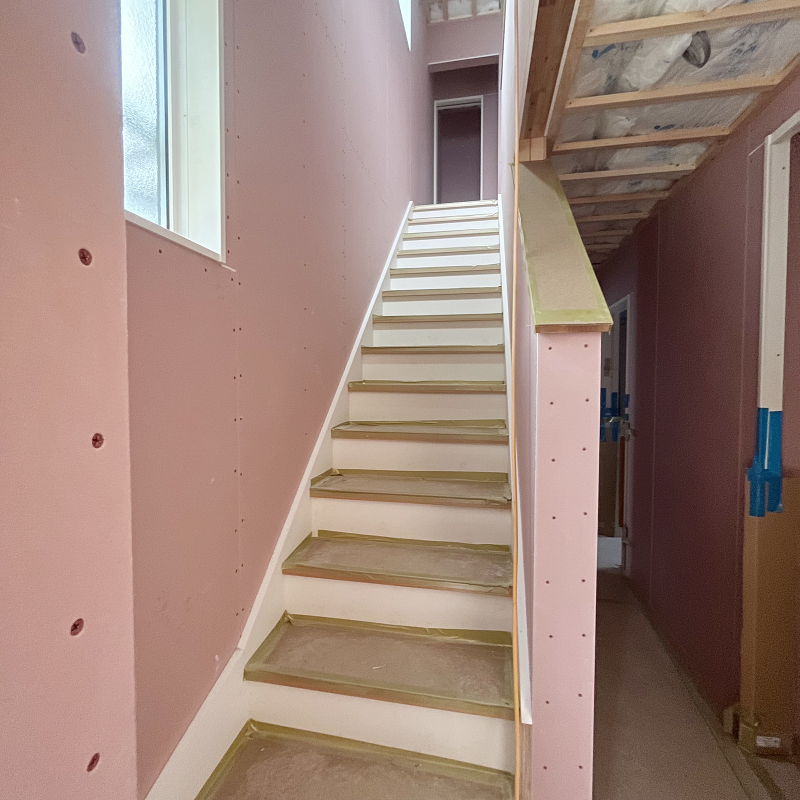

木工事 階段が取り付けられました。

木工事

木工事

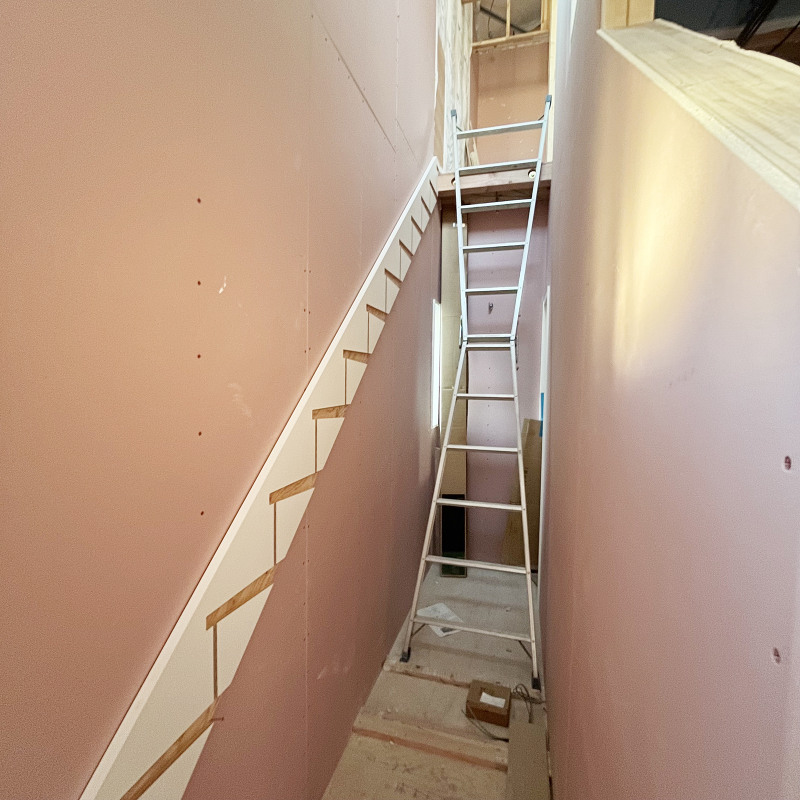

階段が取り付けられました。

  • 外壁工事

    外壁工事

    アクセントの外部サイディングが貼られました。

  • 木工事

    木工事

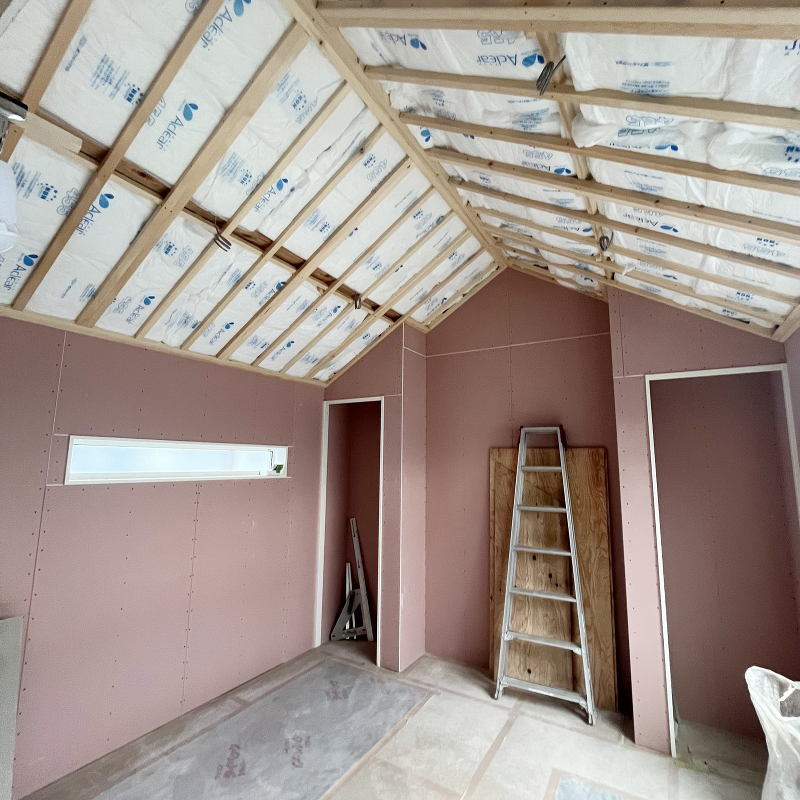

    天井に断熱材の充填が進んでいます。

9週目

外壁工事 外部サイディングを貼り始めました。

外壁工事

外壁工事

外部サイディングを貼り始めました。

  • 木工事

    木工事

    階段を取り付け始めました。

8週目

木工事 石膏ボードを貼り始めました。

木工事

木工事

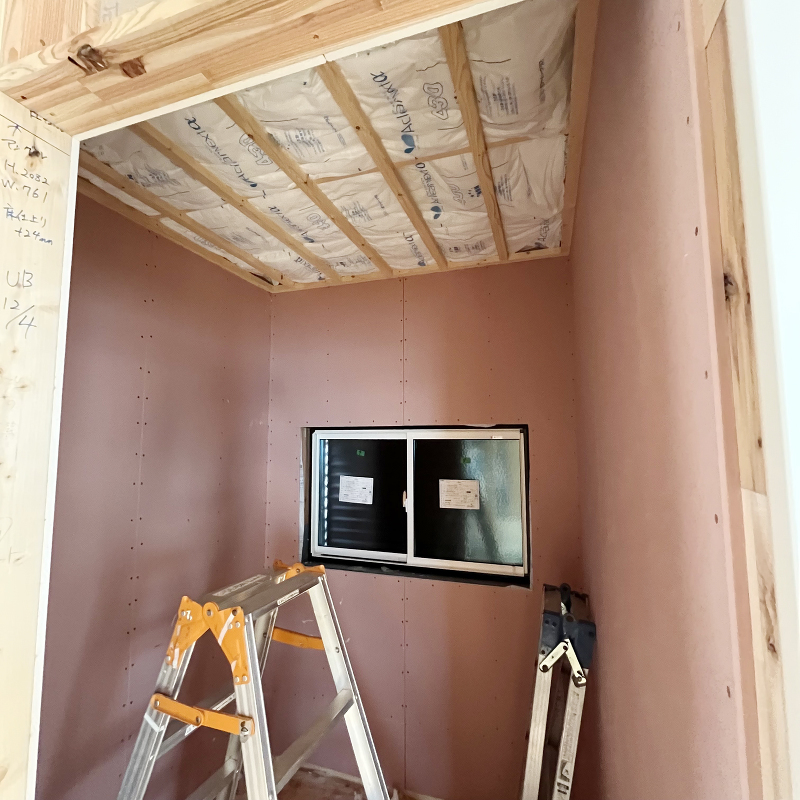

石膏ボードを貼り始めました。

  • 木工事

    木工事

    別の角度より見た様子です。

7週目

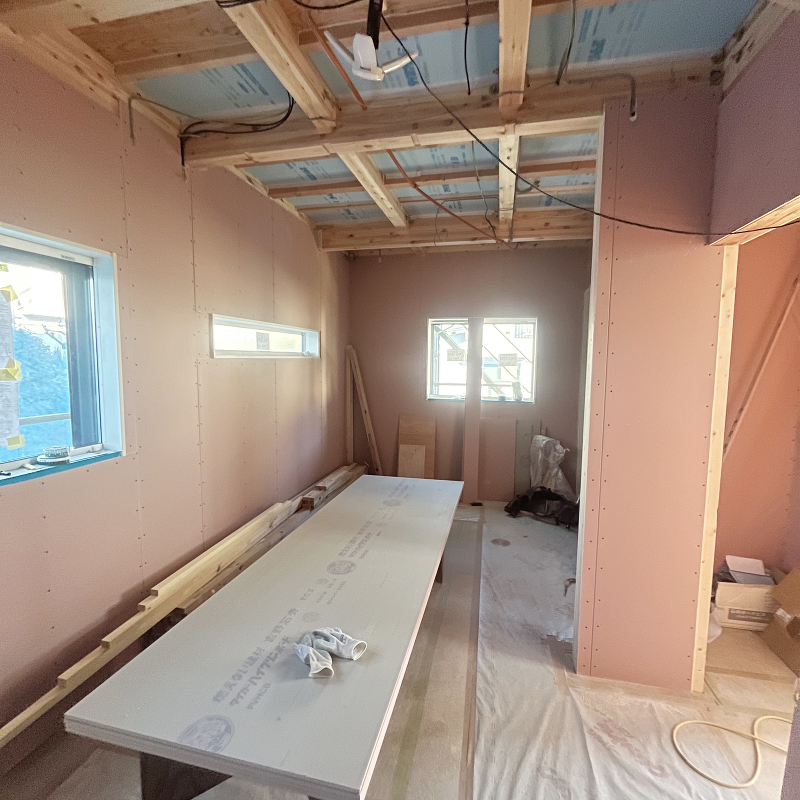

木工事 断熱材が充填されています。

木工事

木工事

断熱材が充填されています。

6週目

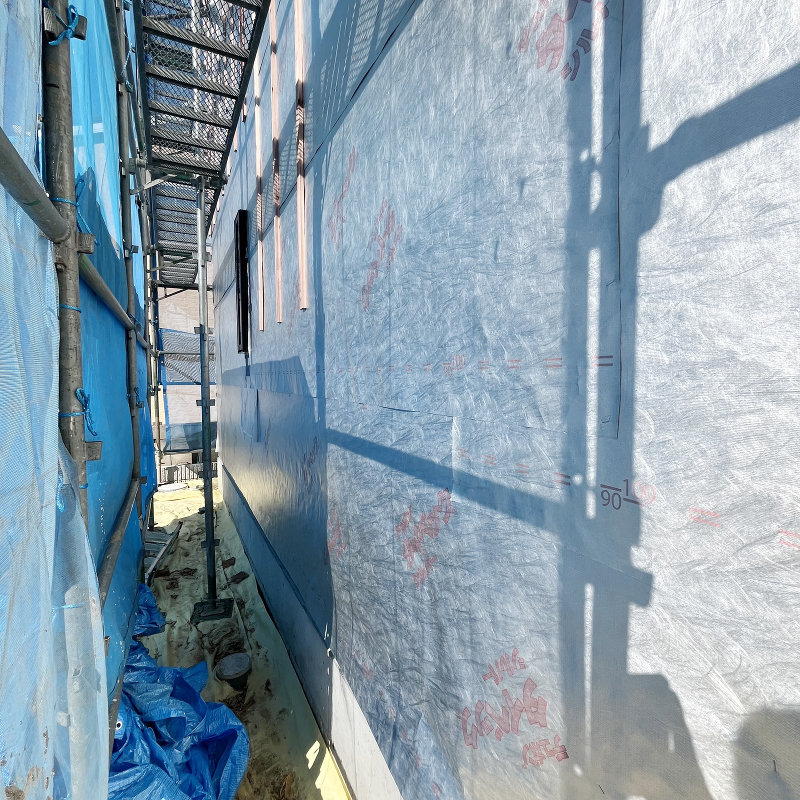

外壁工事 透湿防水シート「タイベックシルバー」貼りが完了しました。

外壁工事

外壁工事

透湿防水シート「タイベックシルバー」貼りが完了しました。

  • 木工事

    木工事

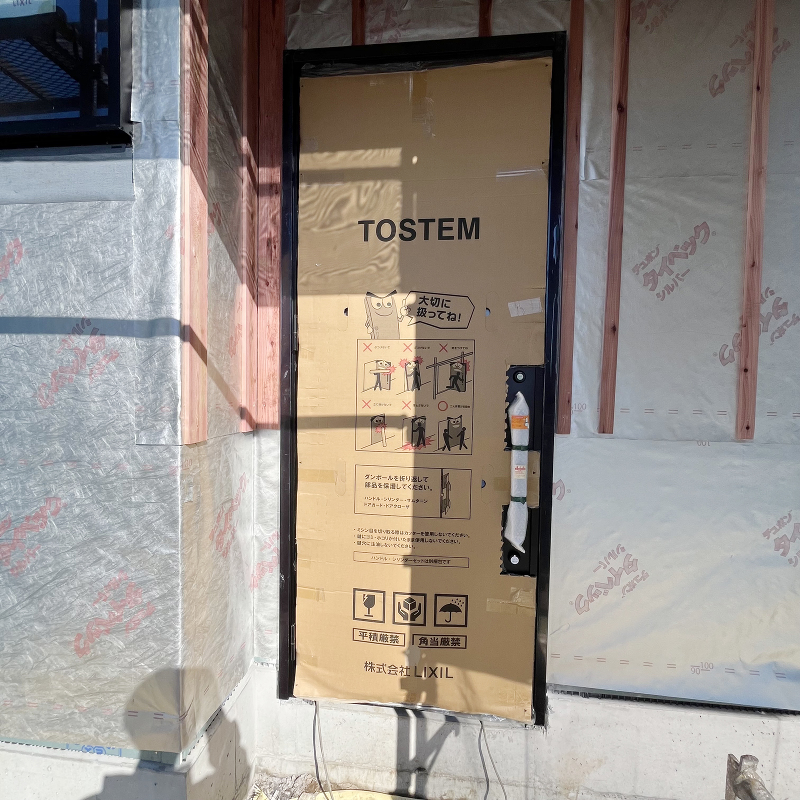

    玄関扉が取りつけられました。

  • 木工事

    木工事

    石膏

5週目

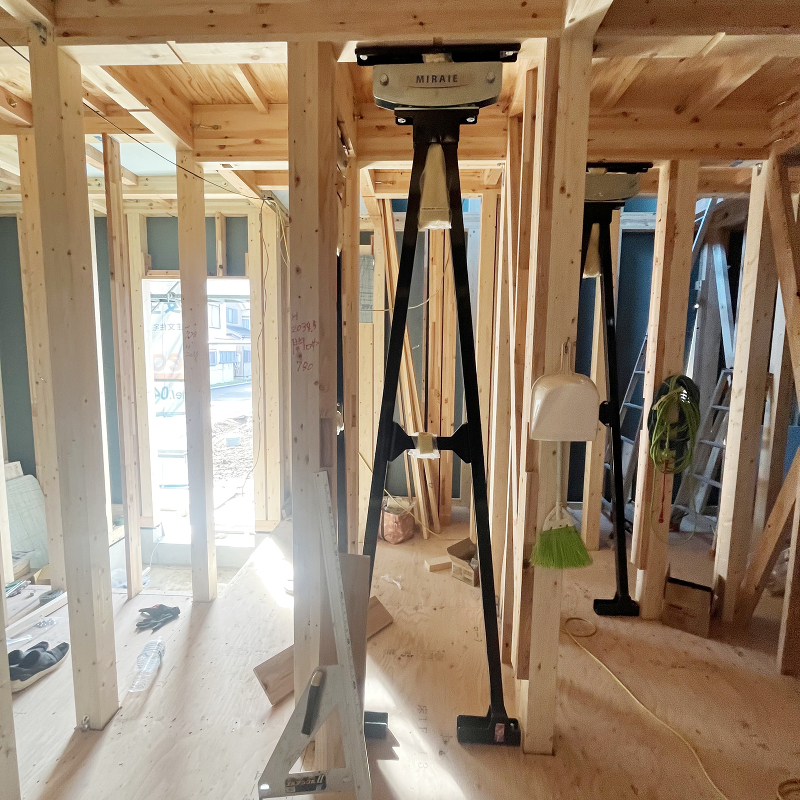

雑工事 制震ダンパー「ミライエ」が取り付けられました。

雑工事

雑工事

制震ダンパー「ミライエ」が取り付けられました。

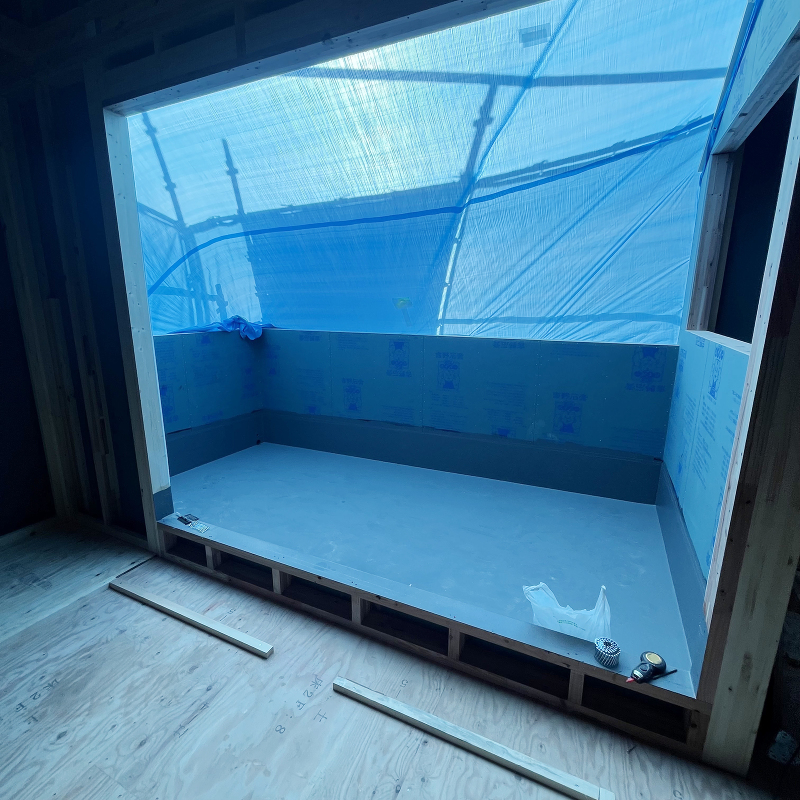

  • 防水工事

    防水工事

    バルコニー床の防水処理が進んでいます。

4週目

木工事 1階構造躯体完了です。

木工事

木工事

1階構造躯体完了です。

  • 外壁工事

    外壁工事

    外壁に耐力面材が取り付けられました。

3週目

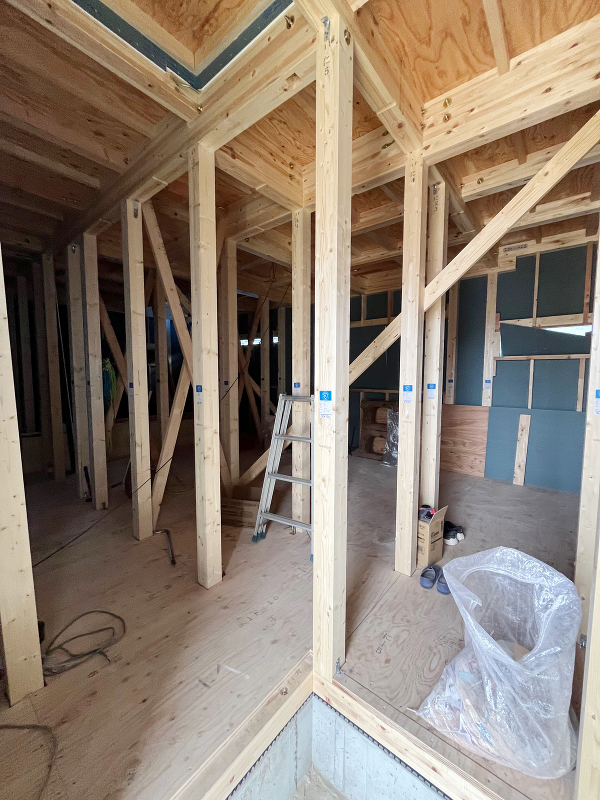

木工事 上棟しました。

木工事

木工事

上棟しました。

2週目

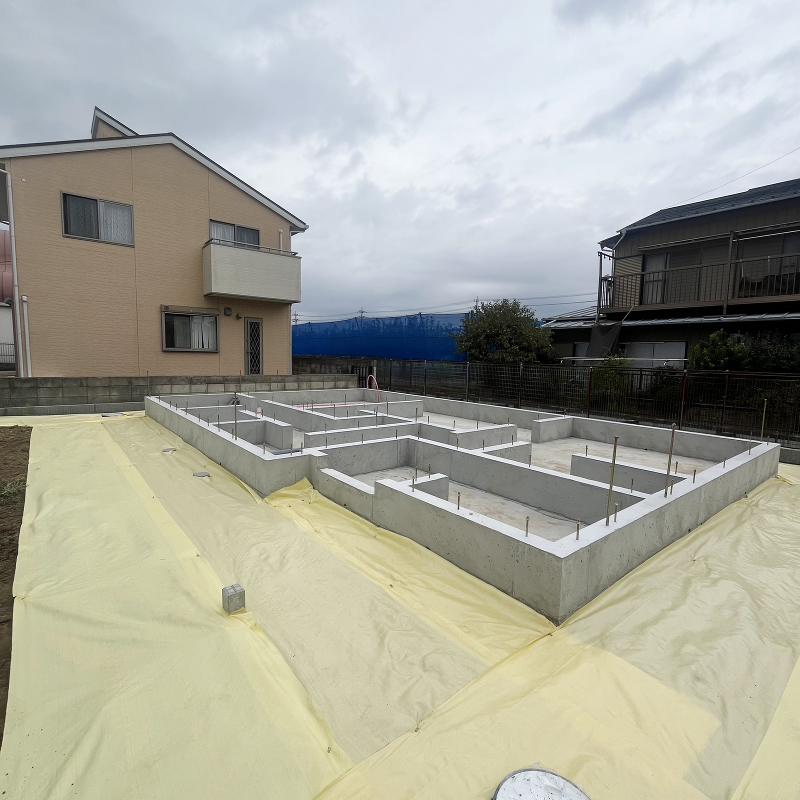

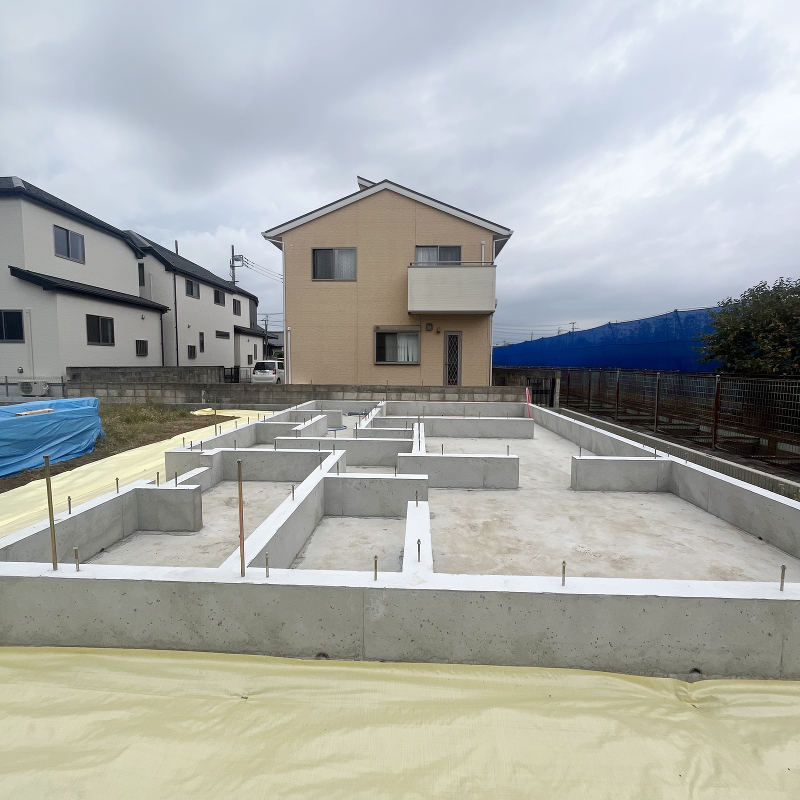

基礎工事 基礎が完成しました。

基礎工事

基礎工事

基礎が完成しました。

  • 基礎工事

    基礎工事

    別の角度より見た様子です。

1週目

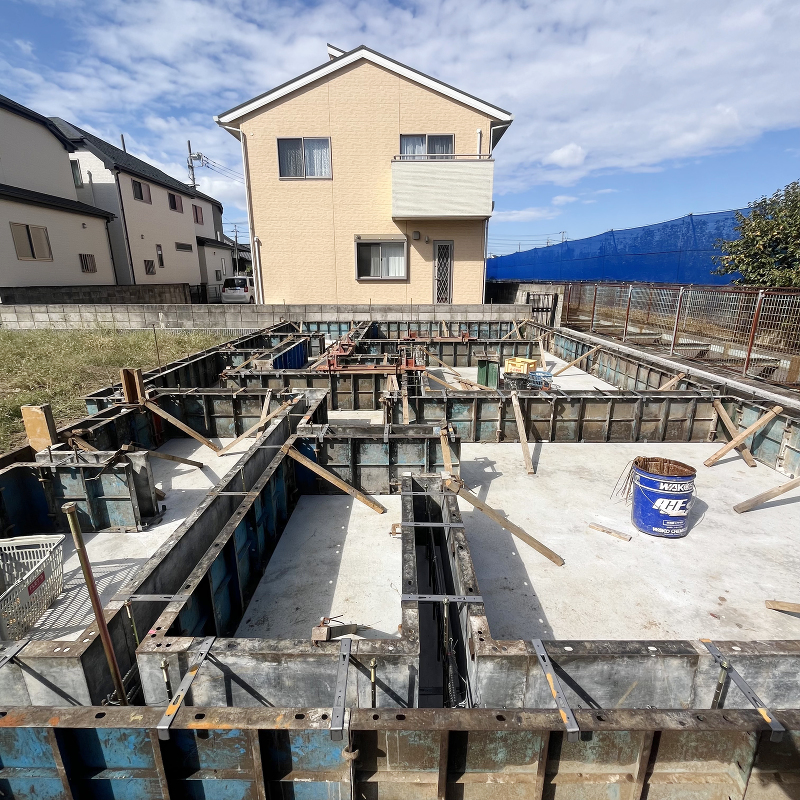

基礎工事 ベースコンクリートが完成しました。

基礎工事

基礎工事

ベースコンクリートが完成しました。
