14週目

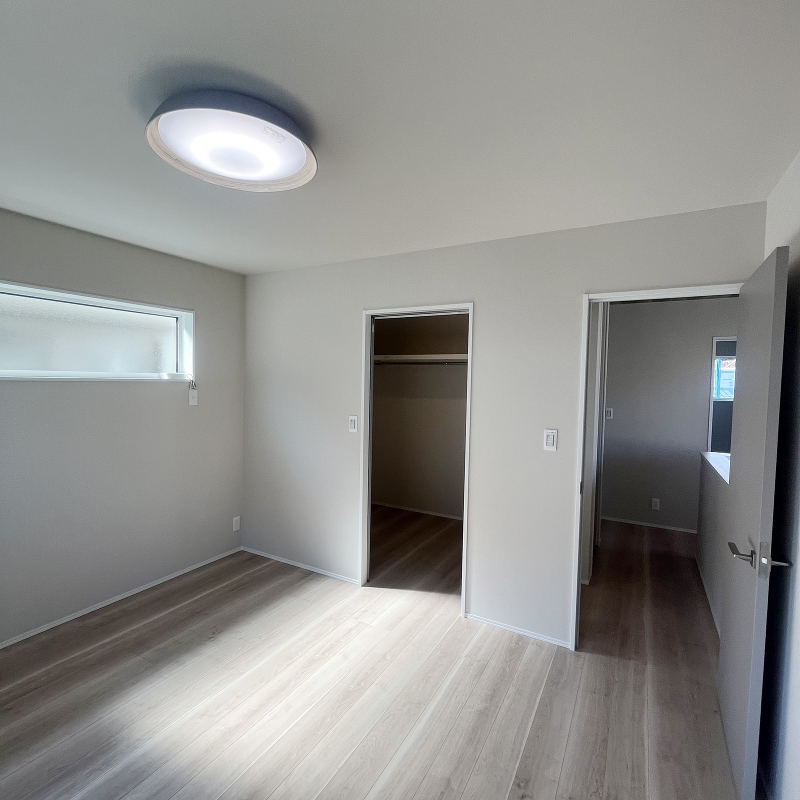

クリーニング 内部クリーニングが終わりました。
クリーニング
内部クリーニングが終わりました。

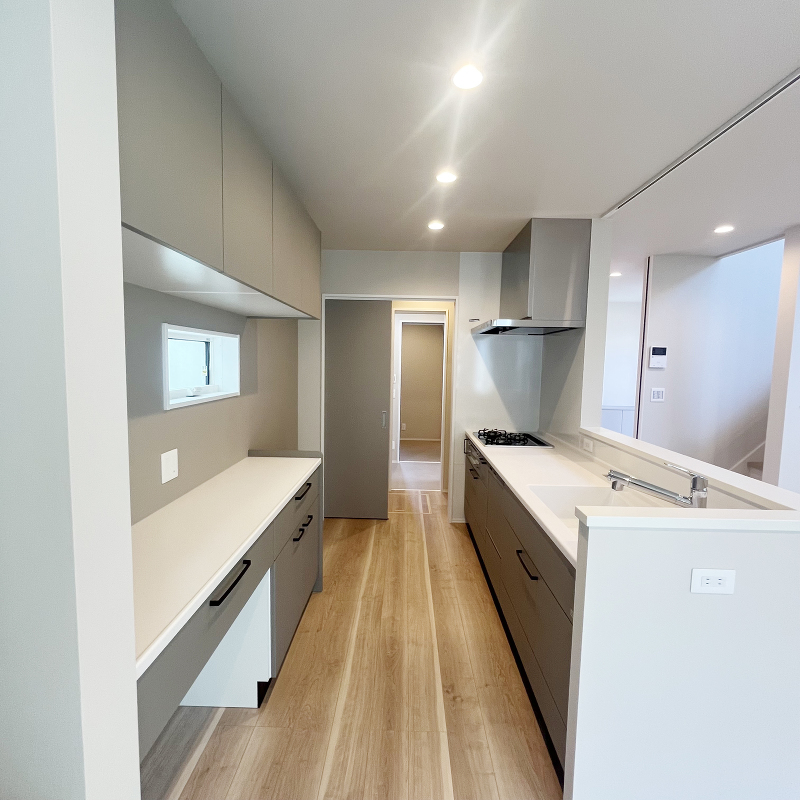

キッチンの様子です。

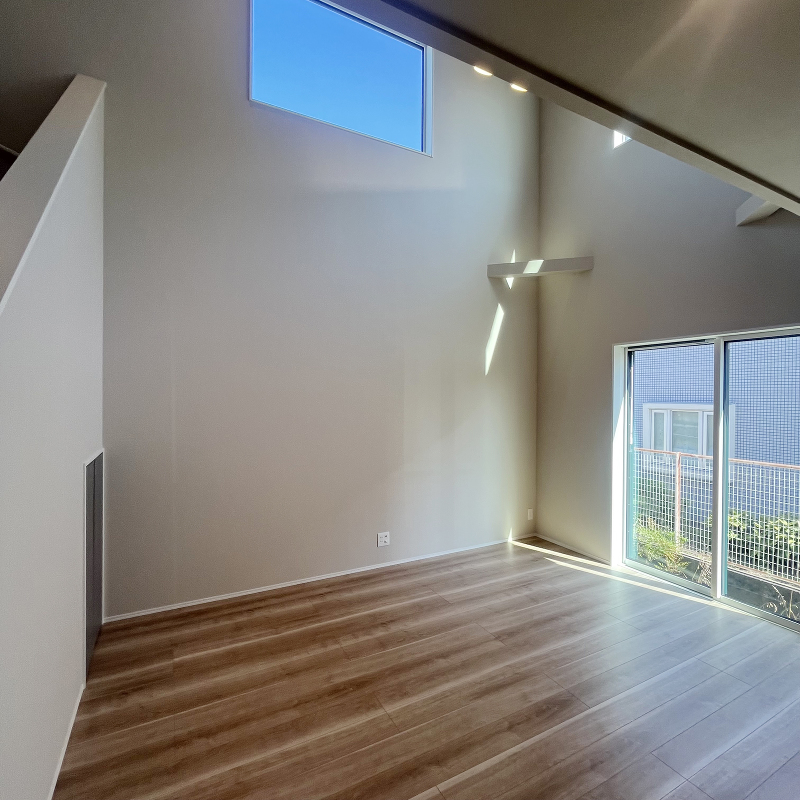

洋室の様子です。

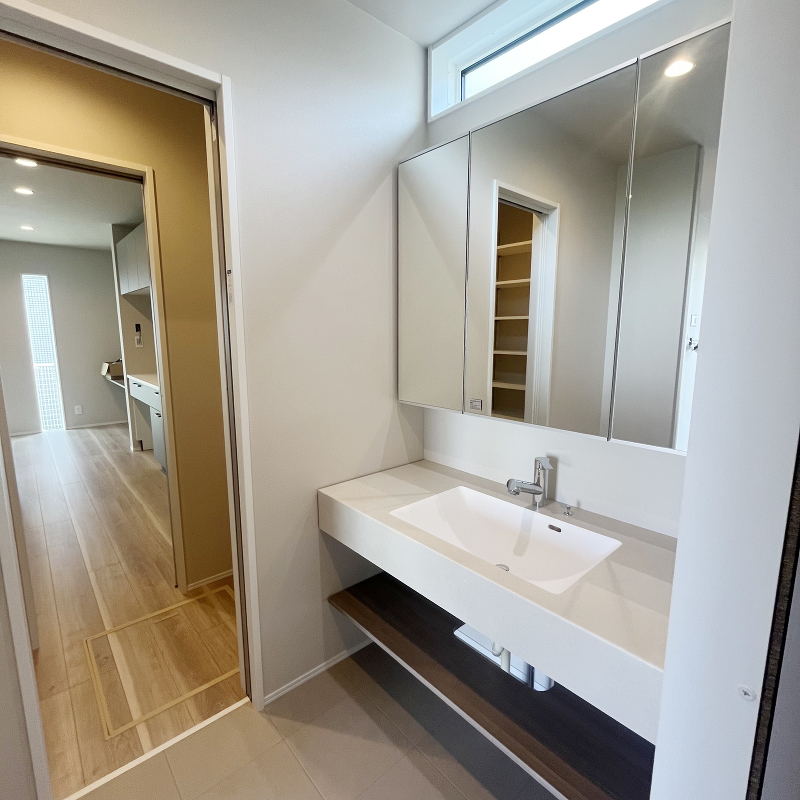

洗面の様子です。
13週目

内装工事 クロス貼りが終わりました。
内装工事
クロス貼りが終わりました。
別の角度より見た様子です。
設備工事

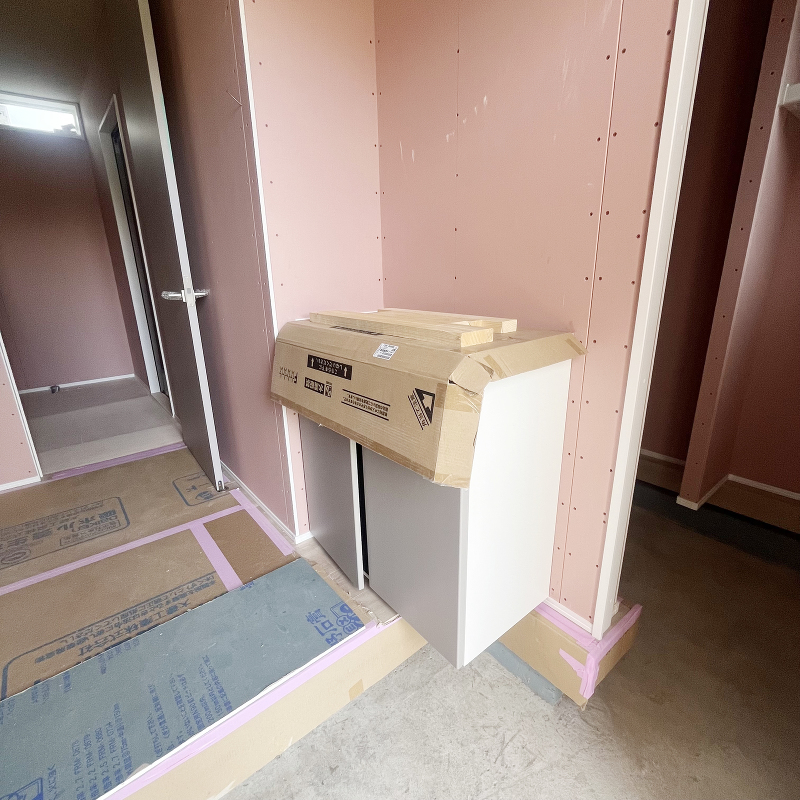

キッチンの取り付けが進んでいます。
12週目

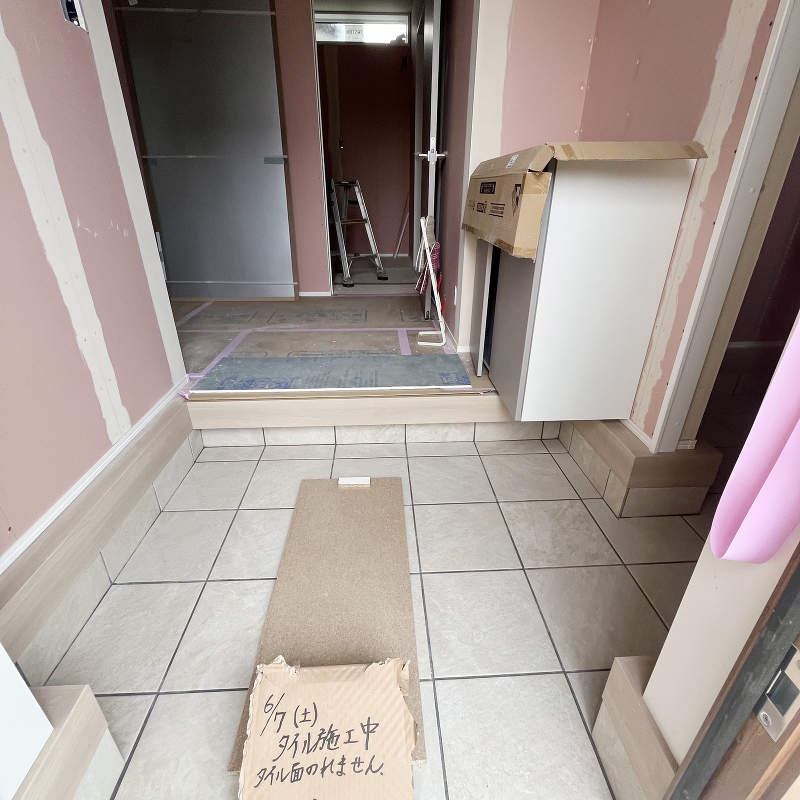

タイル工事 玄関のタイル貼りが完了しました。
タイル工事
玄関のタイル貼りが完了しました。
木工事
壁面のクロスパテ処理が始まりました。
11週目

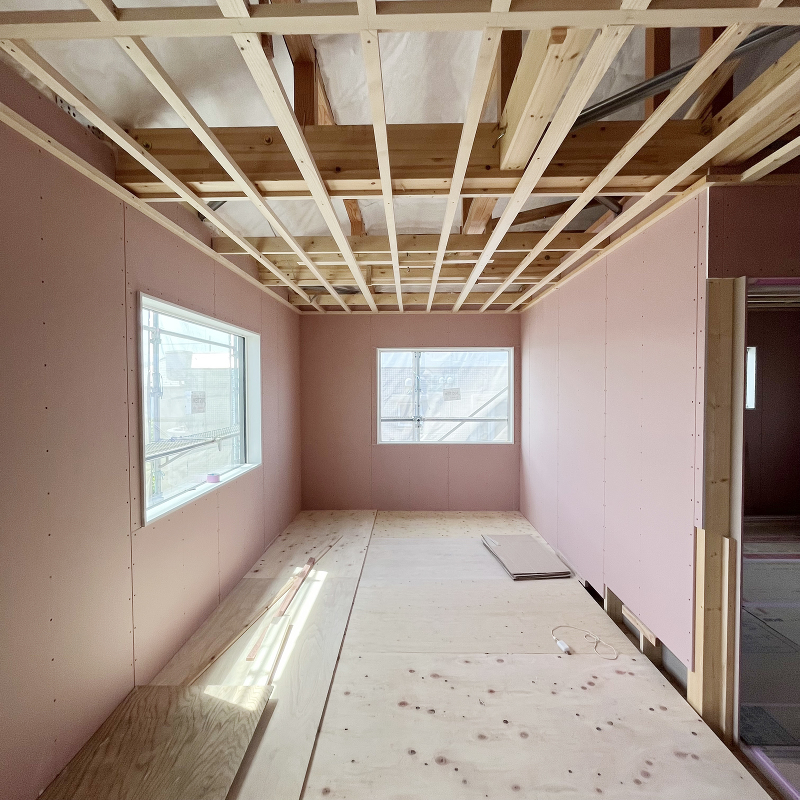

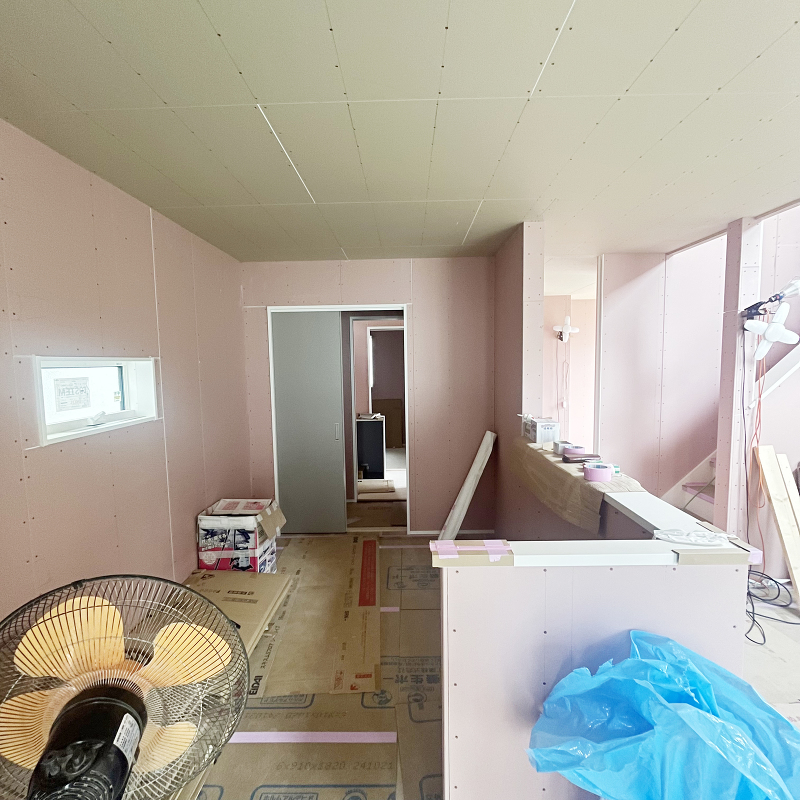

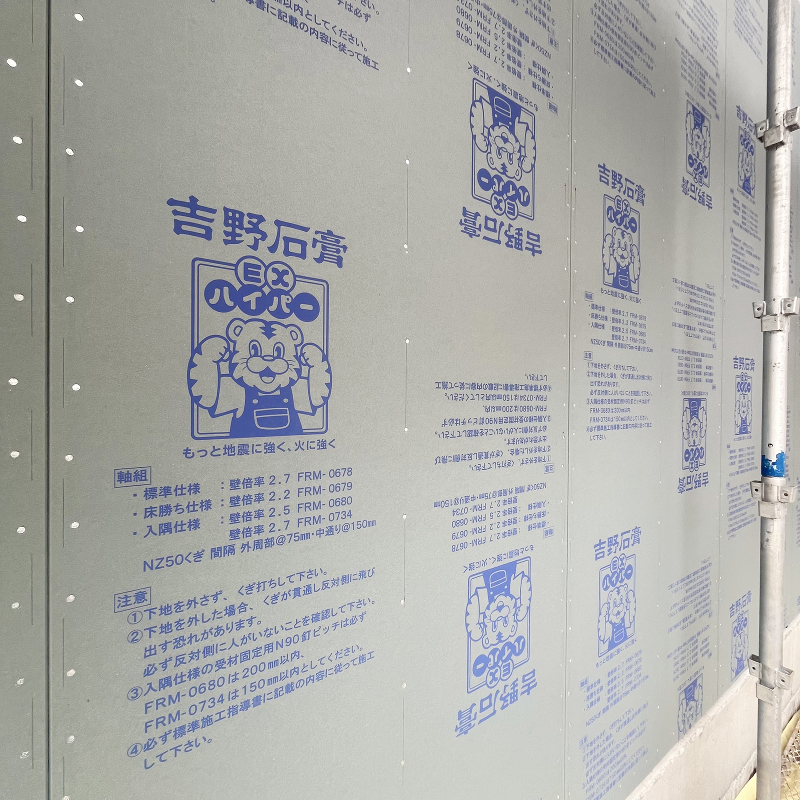

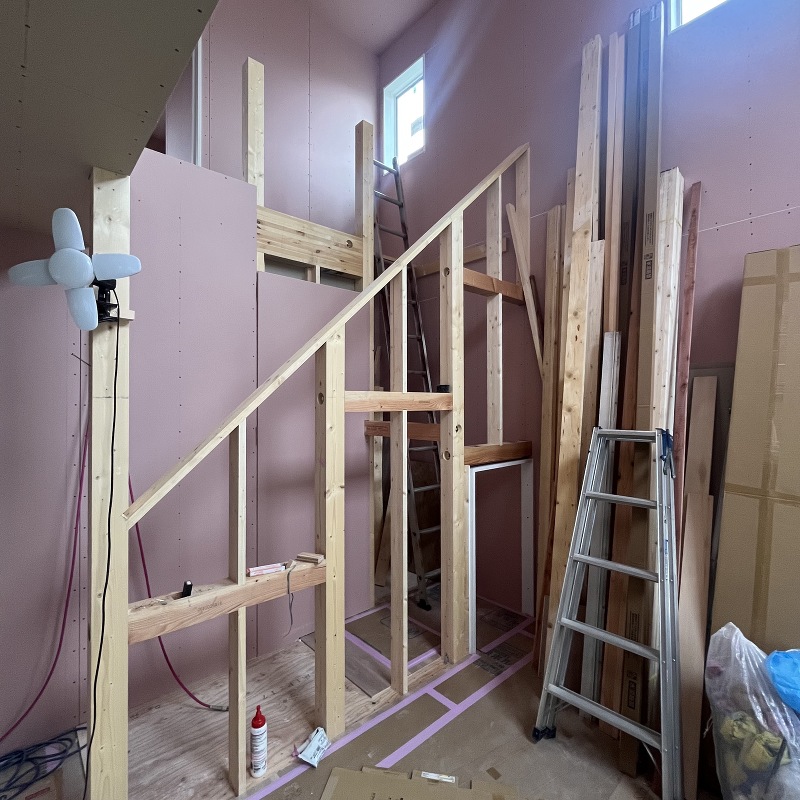

木工事 石膏ボード「ハイクリーンボード」貼りが始まりました。
石膏ボード「ハイクリーンボード」貼りが始まりました。
建具の取り付けが始まりました。
10週目

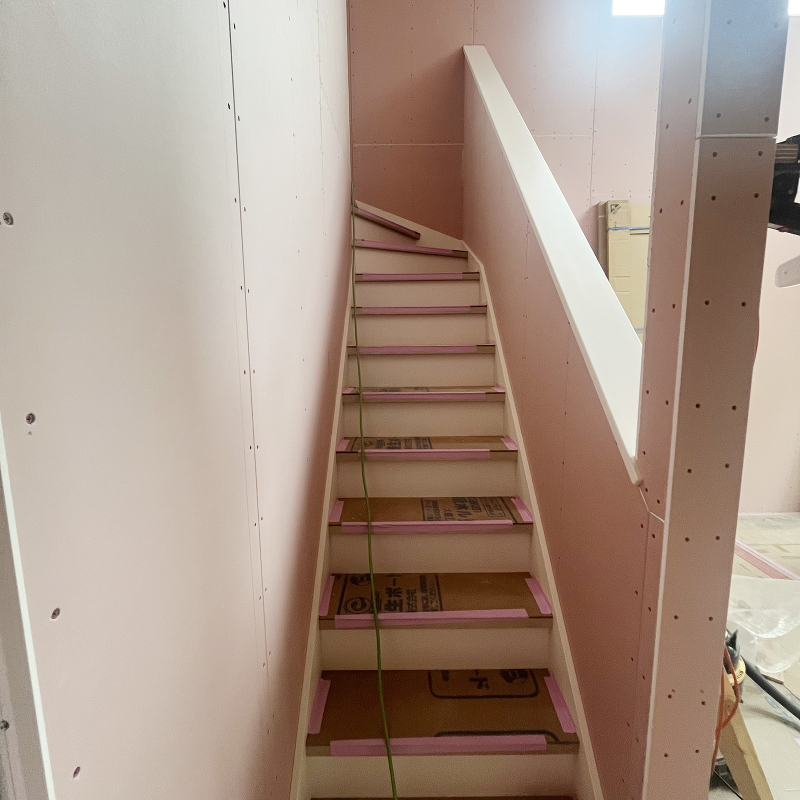

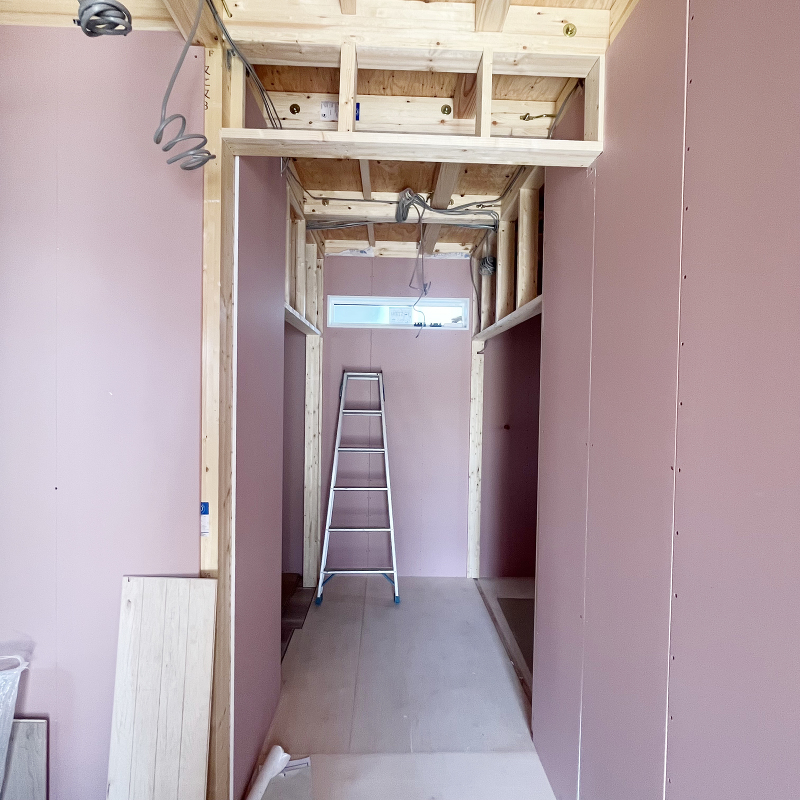

木工事 階段が取り付けられました。
階段が取り付けられました。
キッチンスペースの工事が始まりました。
9週目
木工事 階段工事が始まりました。
階段工事が始まりました。
8週目

木工事 壁面に石膏ボード「ハイクリーンボード」貼りが進んでいます。
壁面に石膏ボード「ハイクリーンボード」貼りが進んでいます。
7週目
木工事 石膏ボードのハイクリーンボードを貼り始めました。
石膏ボードのハイクリーンボードを貼り始めました。
6週目

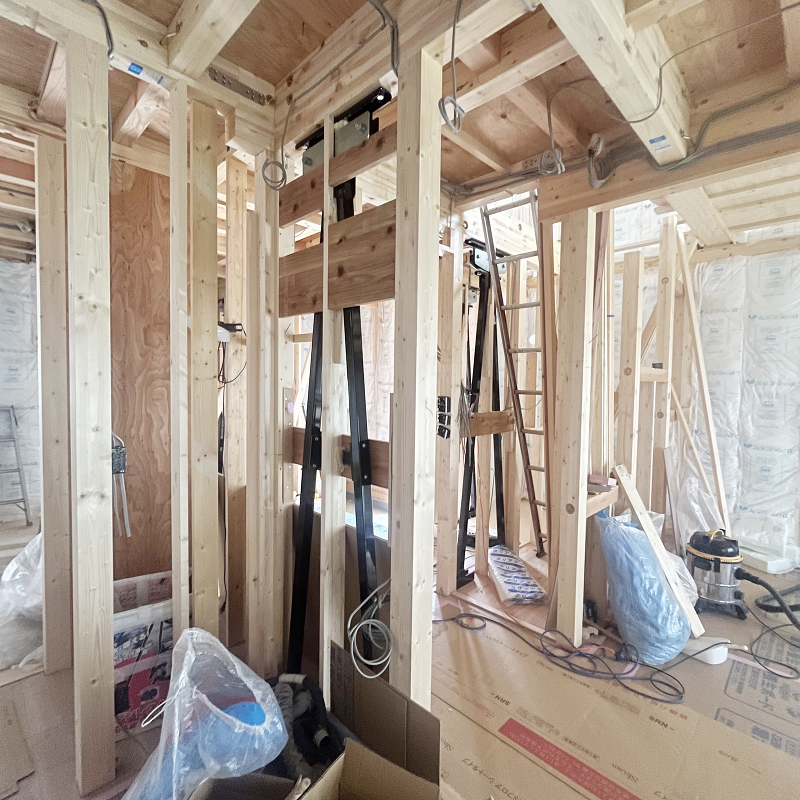

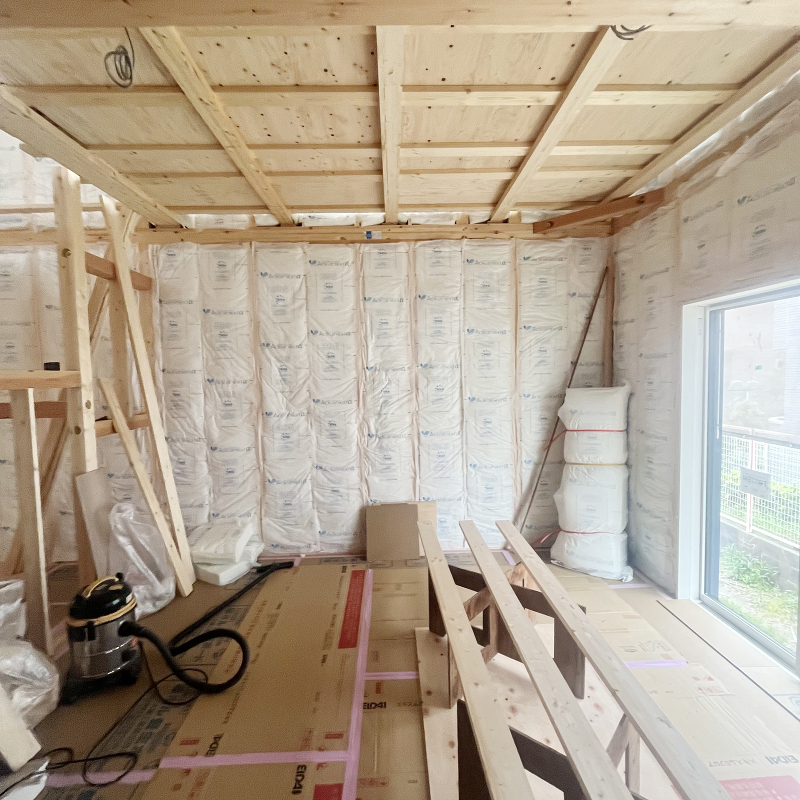

木工事 1,2階の断熱材の充填が始まっています。
1,2階の断熱材の充填が始まっています。
雑工事
制震ダンパー「ミライエ」が取り付けられました。
5週目

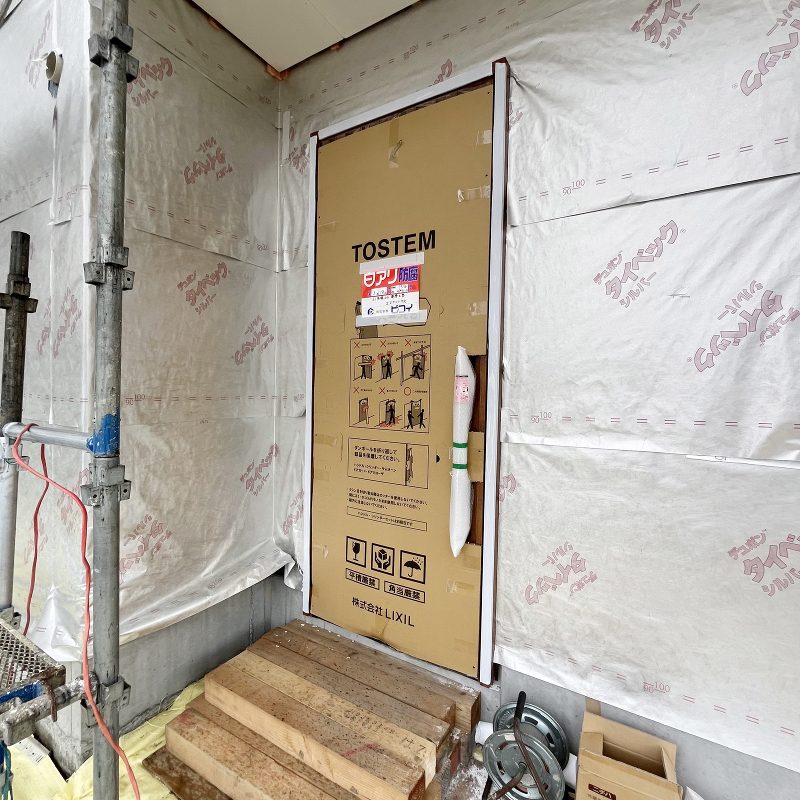

木工事 玄関ドアが設置されました。
玄関ドアが設置されました。
外壁工事

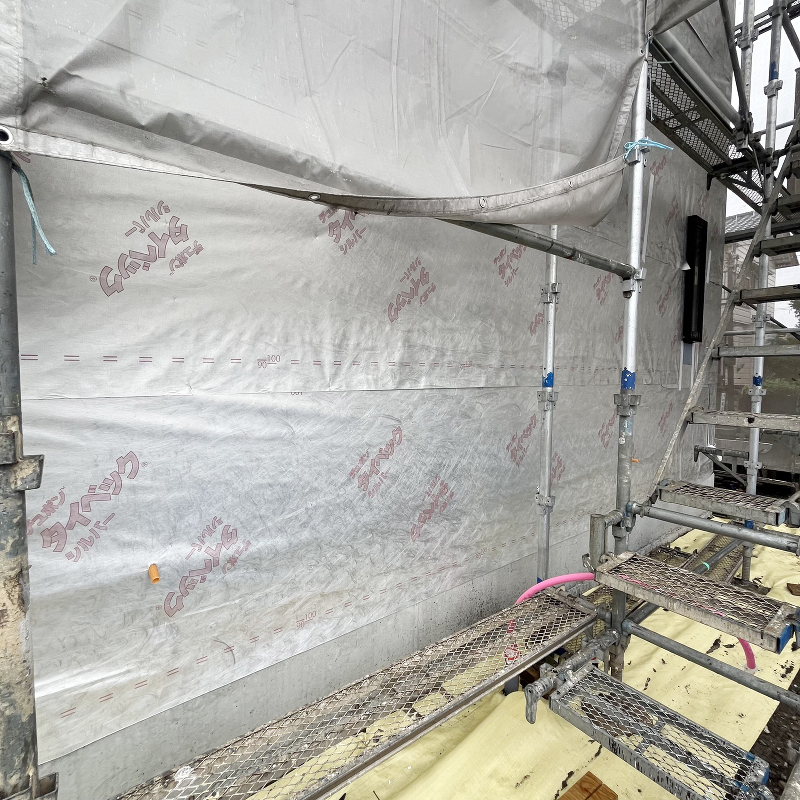

透湿防水シート「タイベックシルバー」が貼られました。
4週目

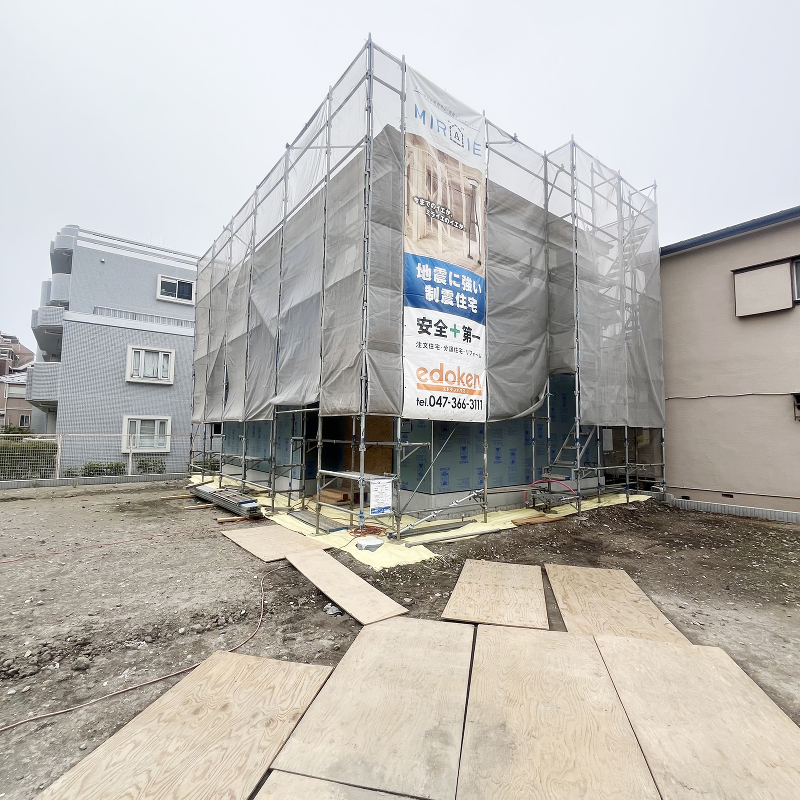

木工事 上棟しました。
上棟しました。
外壁石膏ボードが貼られました。
3週目

基礎工事 ベースコンクリートが完成し、立ち上がり部分の型枠が組まれました
基礎工事
ベースコンクリートが完成し、立ち上がり部分の型枠が組まれました。

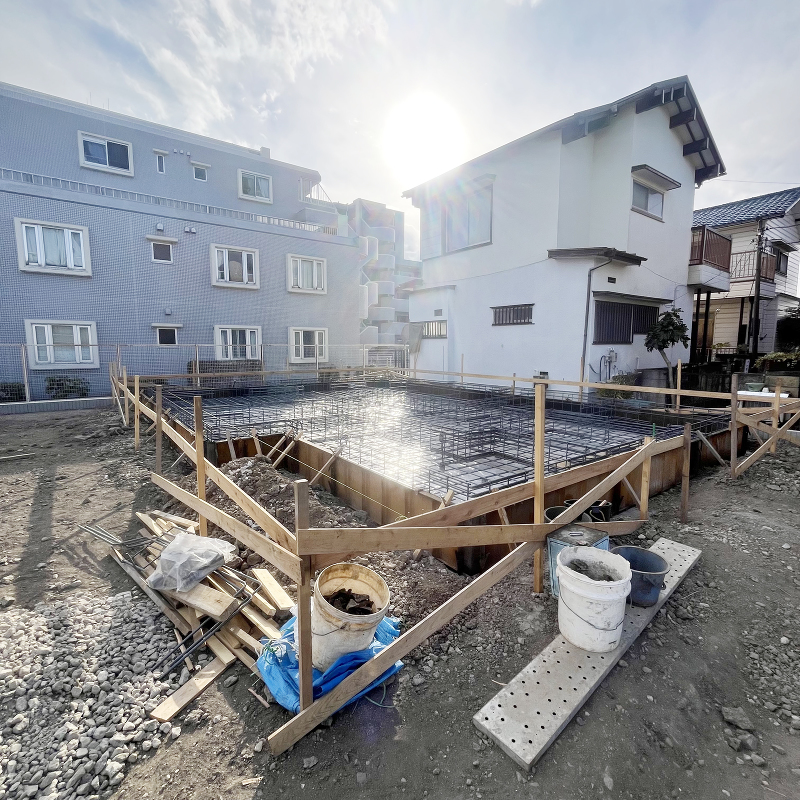

2週目
基礎工事 型枠と基礎配筋が組まれました。
型枠と基礎配筋が組まれました。
1週目

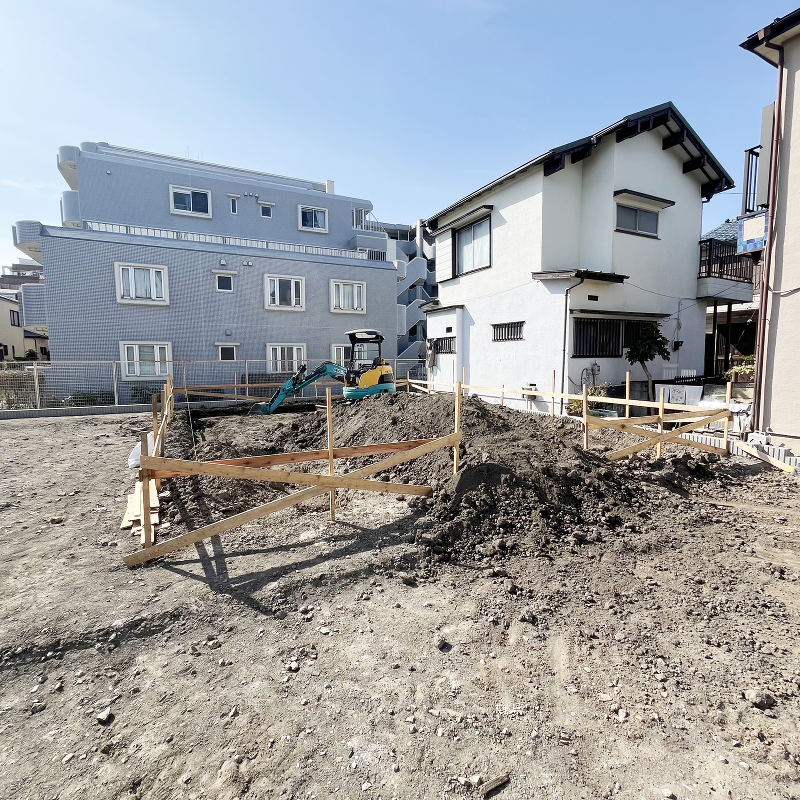

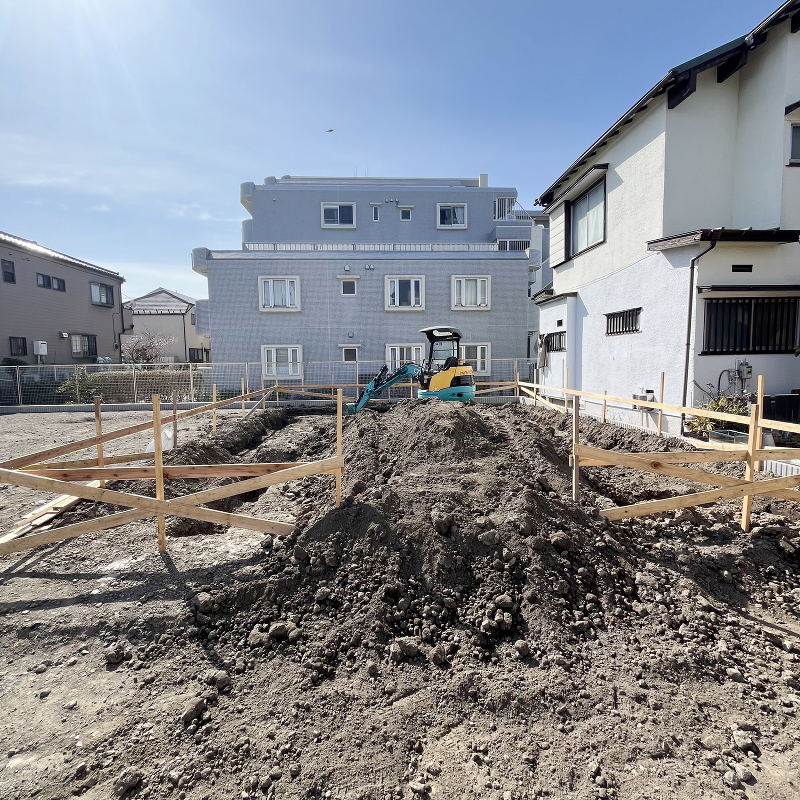

基礎工事 やり方が出されました。
やり方が出されました。
