20週目

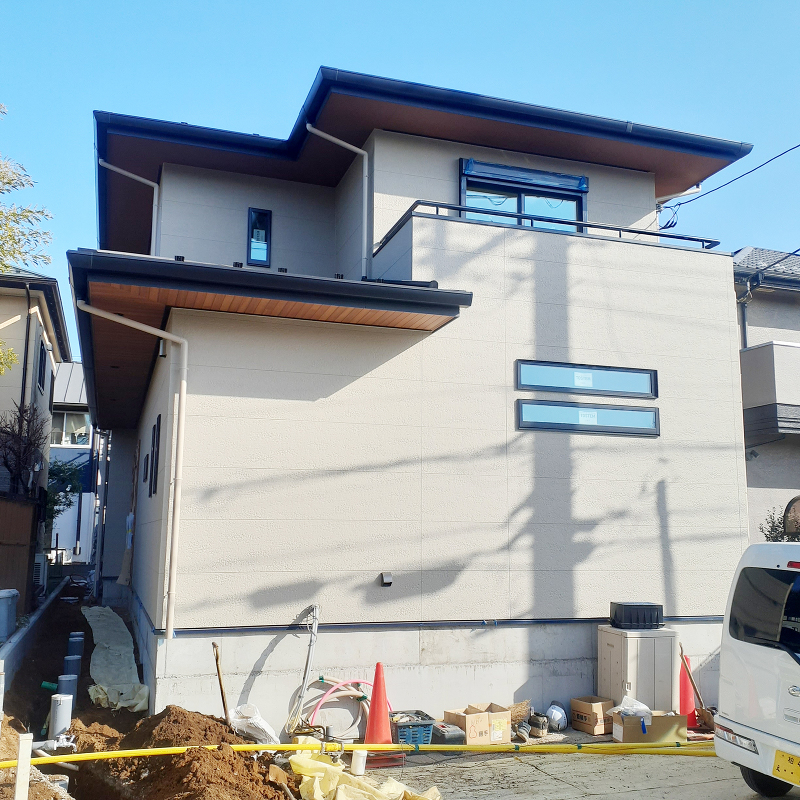

仮設工事 足場が解体されました。
仮設工事
足場が解体されました。
木工事

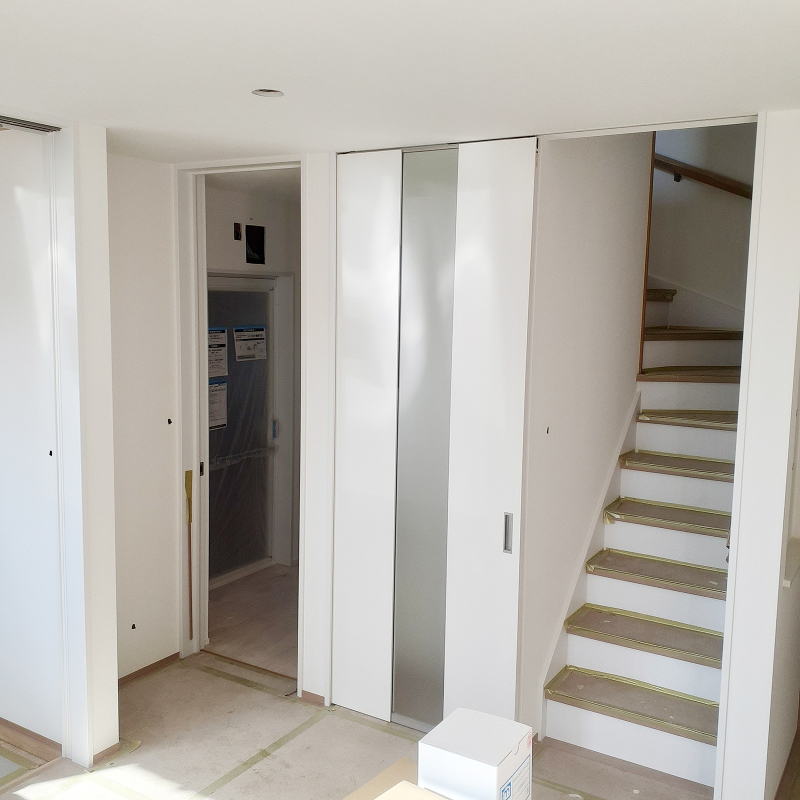

LDKの引き戸が取り付けられました。
19週目

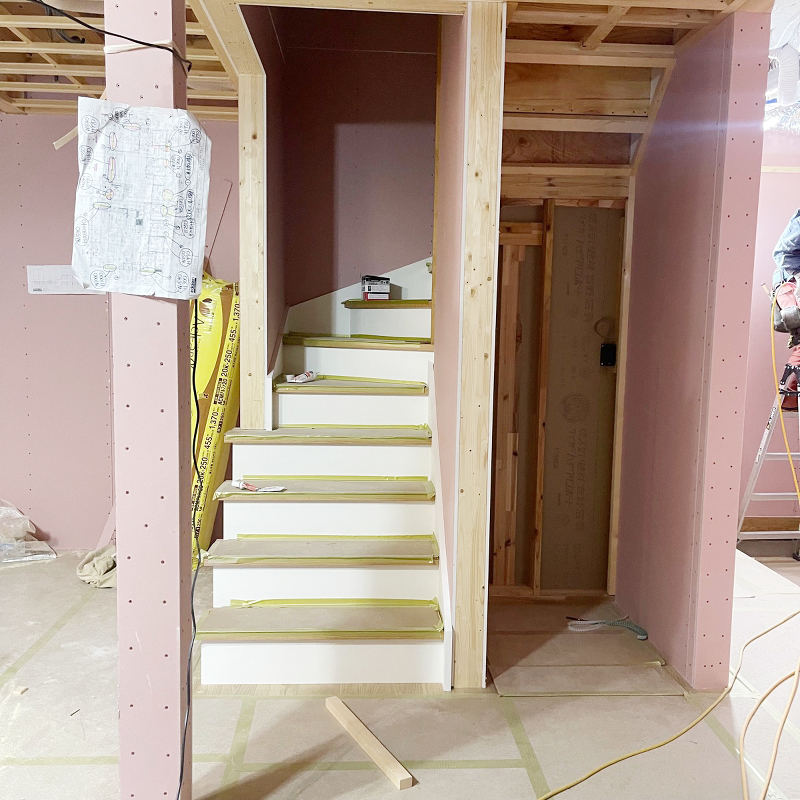

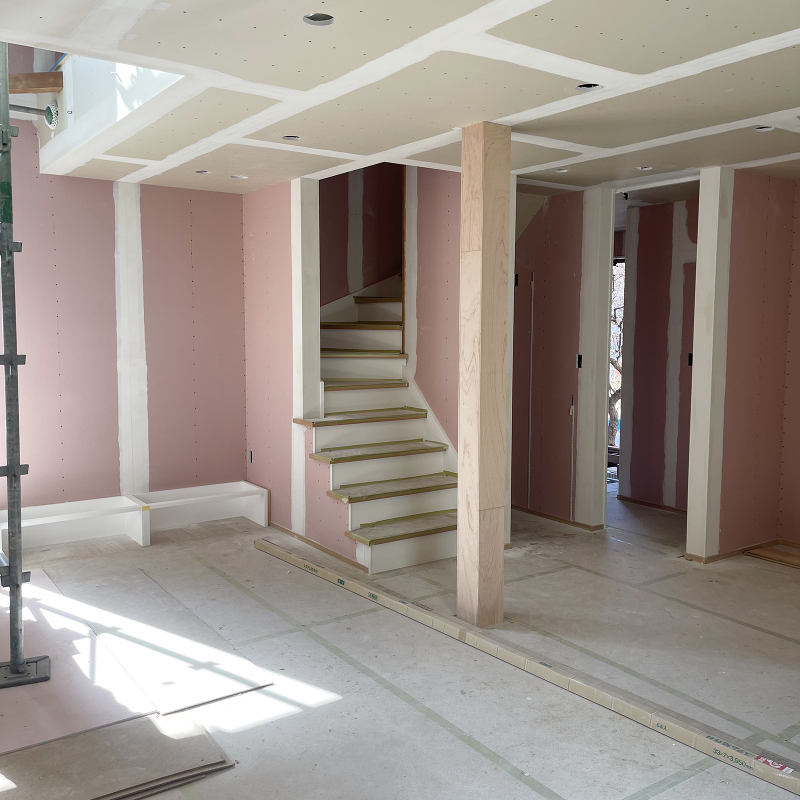

木工事 階段が取り付けられました。
階段が取り付けられました。

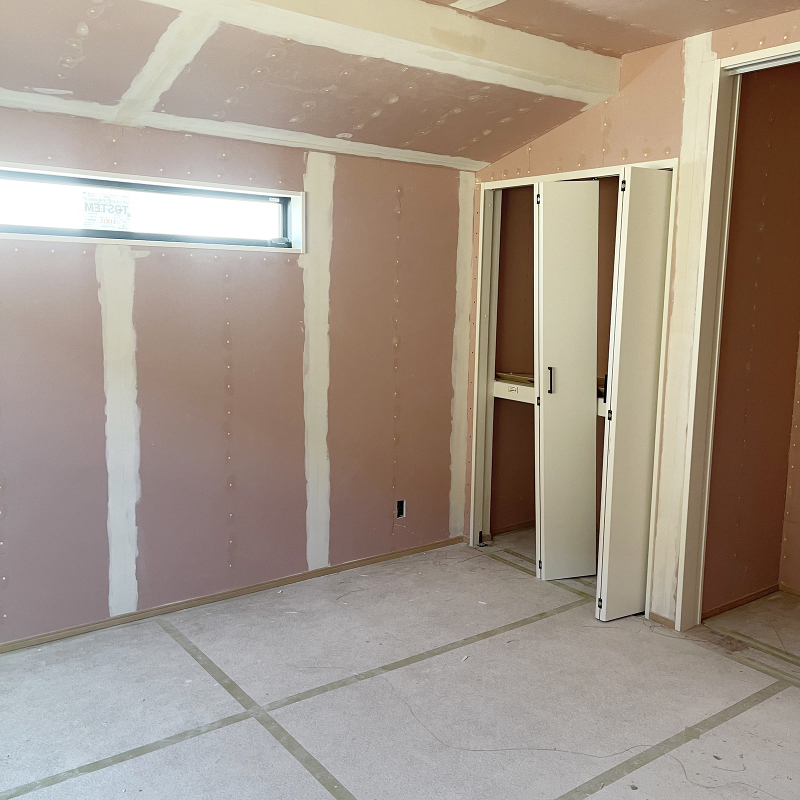

クロスパテ処理が終わりました。
18週目

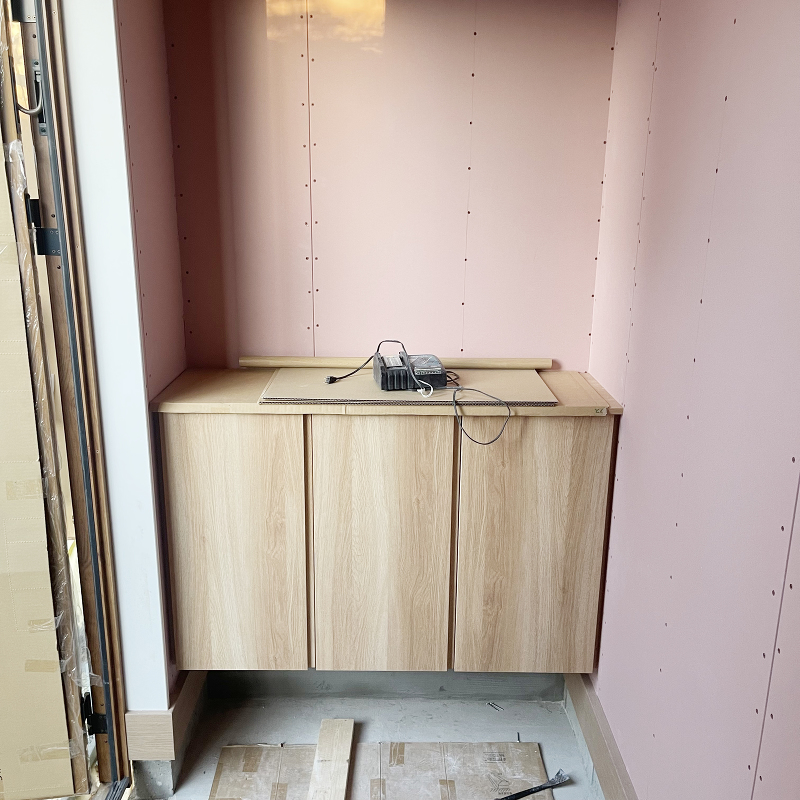

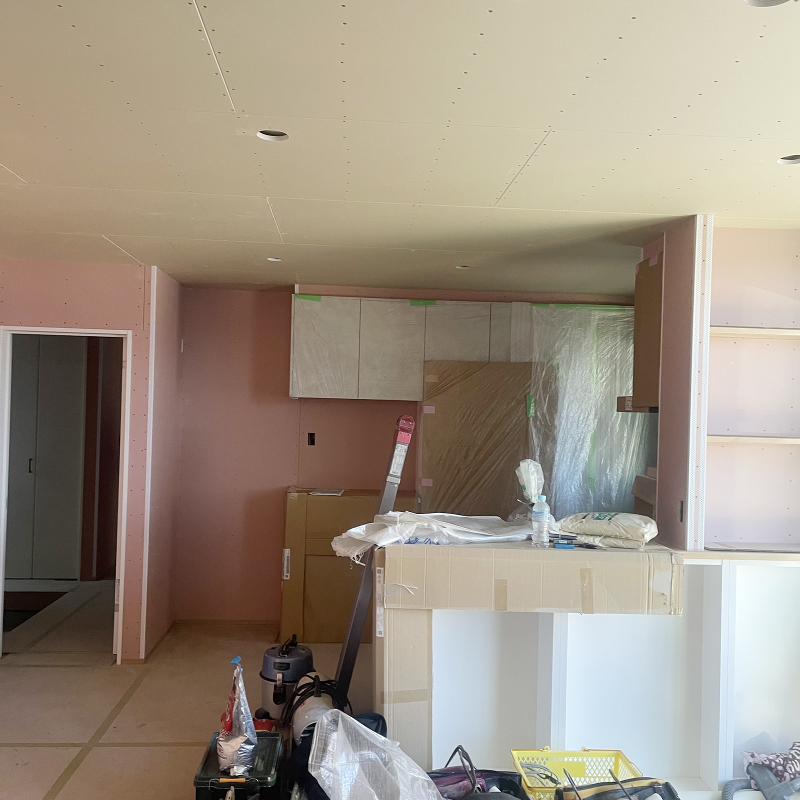

設備工事 キッチンが取り付けられました。
設備工事
キッチンが取り付けられました。
内装工事

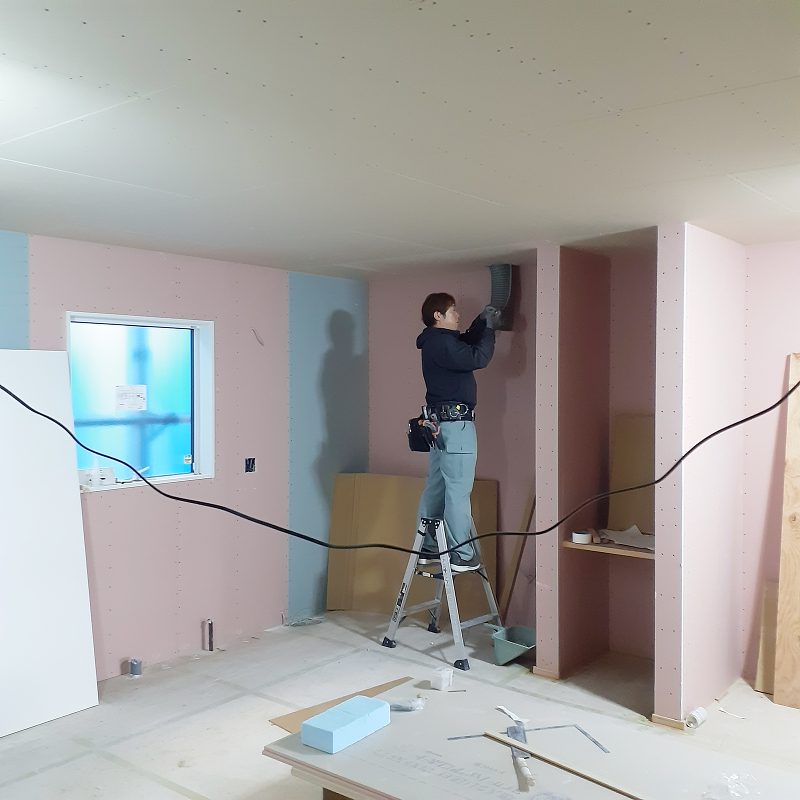

クロスパテが終了しています。

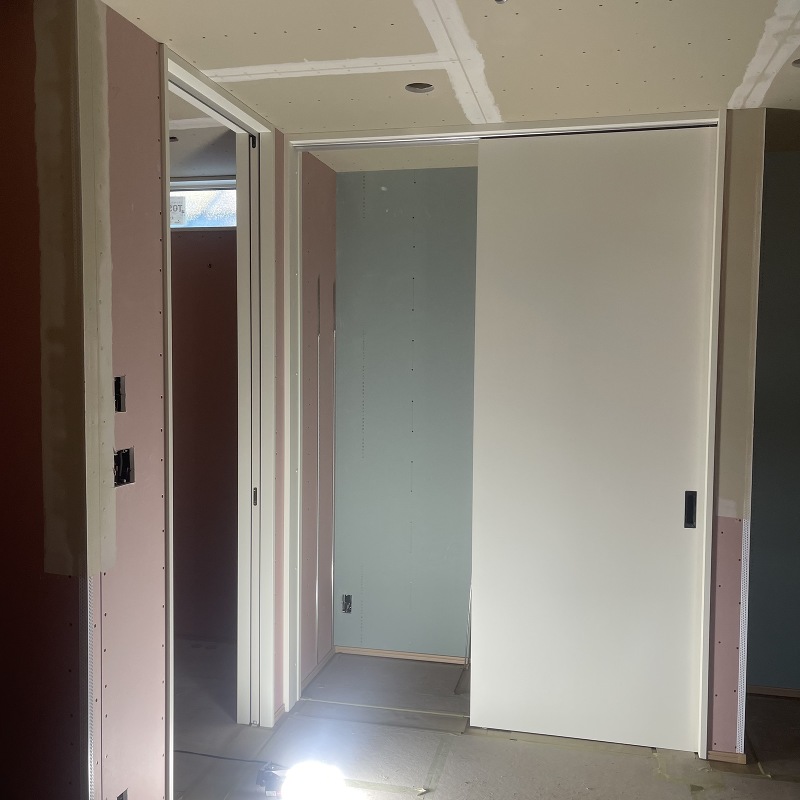

建具が取り付けられています。
17週目
設備工事 キッチンの換気扇の取り付けがされています。
キッチンの換気扇の取り付けがされています。

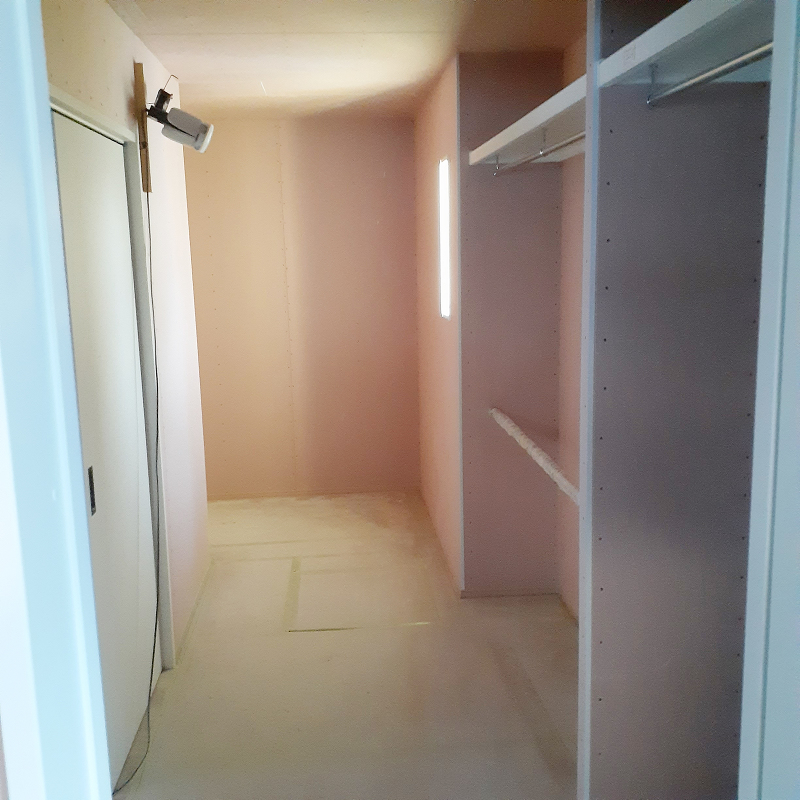

収納のハンガーポールが取り付けられています。
16週目

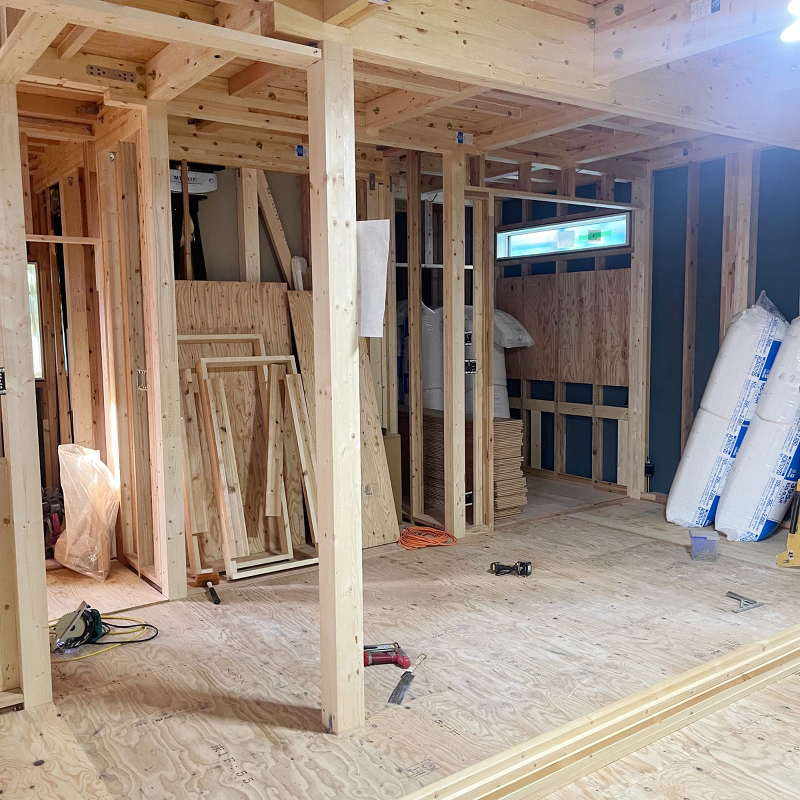

木工事 吹き抜けの様子です。

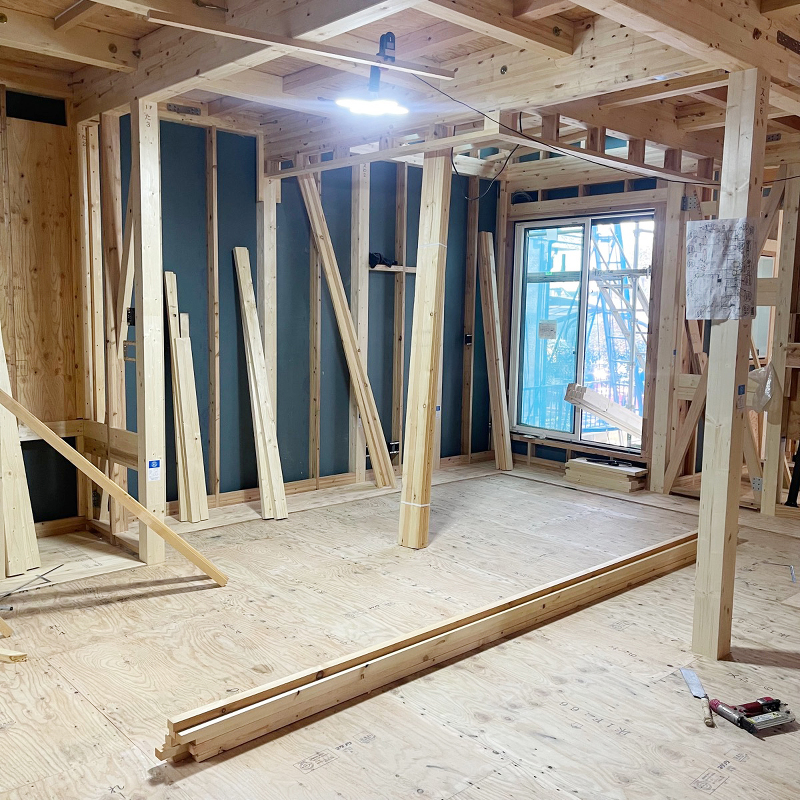

吹抜けの様子です。
玄関収納が取り付けられました。

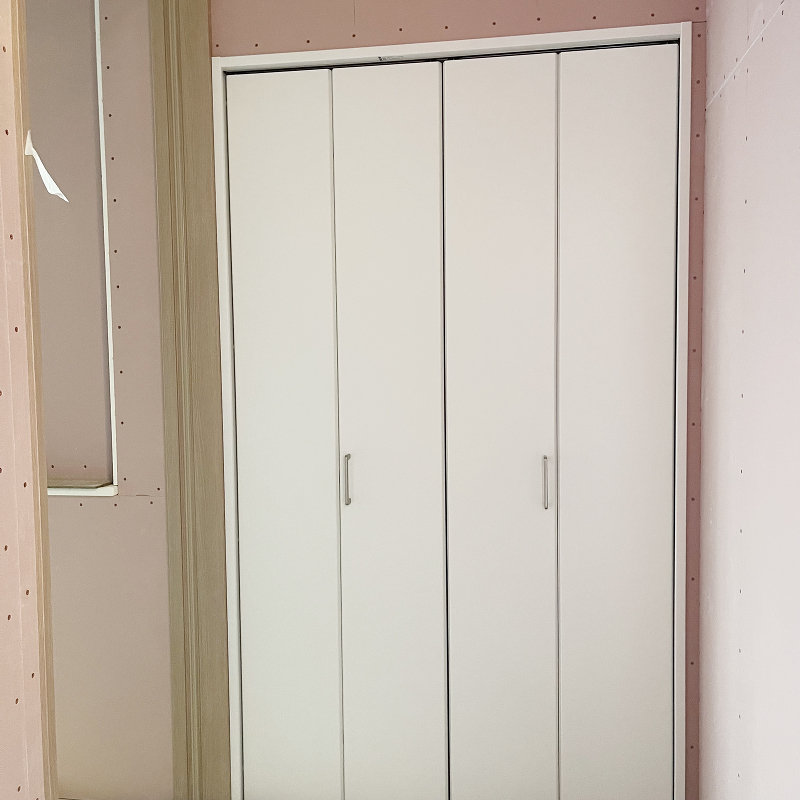

クローゼットの建具が取り付けられました。
15週目
外壁工事 外部サイディングが貼られました。
外壁工事
外部サイディングが貼られました。
14週目

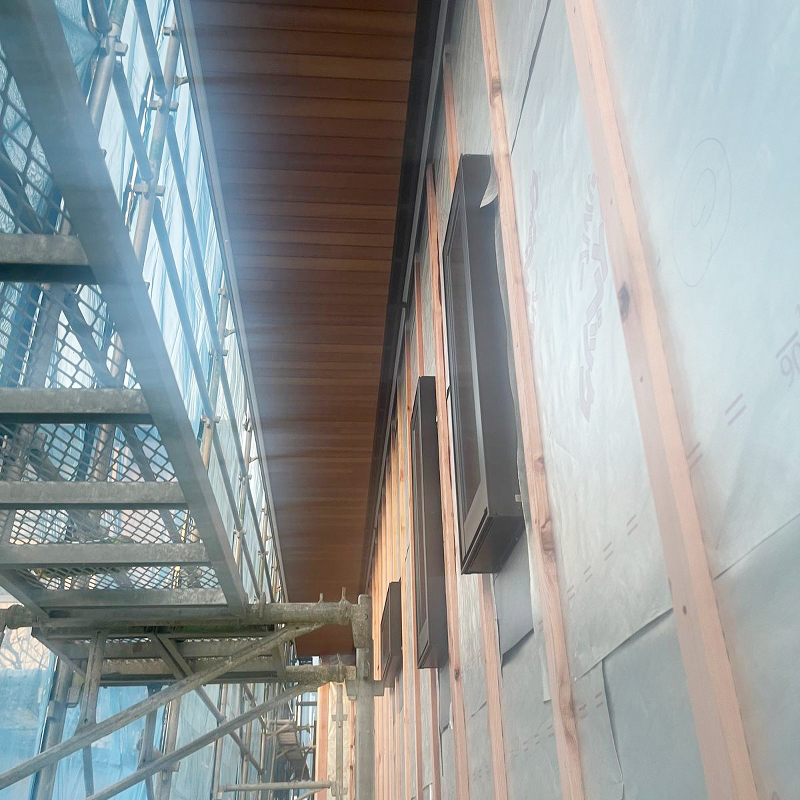

木工事 透湿防水シート「タイベックシルバー」が貼られました。

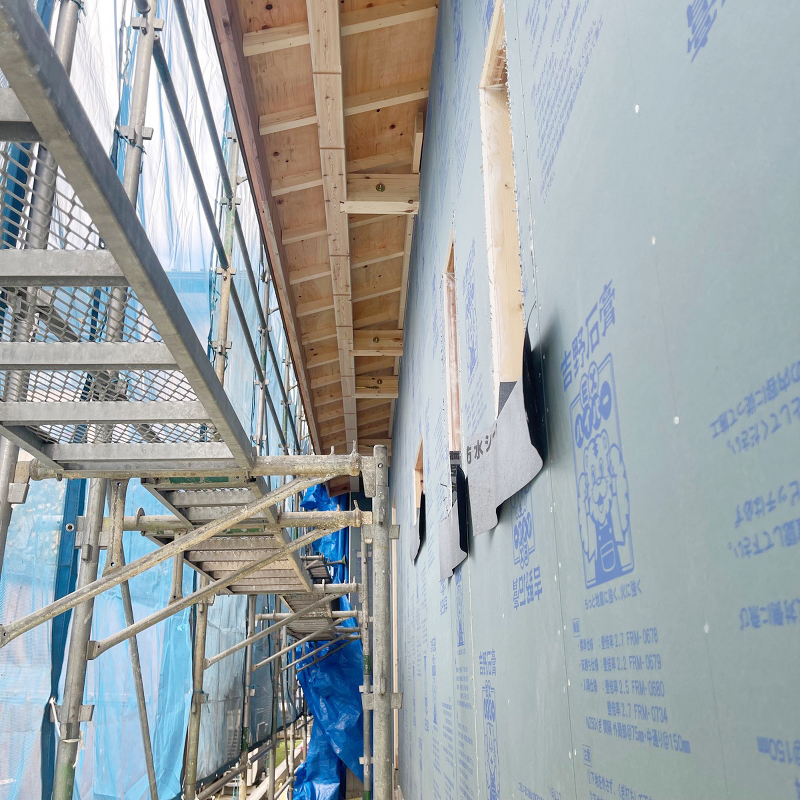

透湿防水シート「タイベックシルバー」が貼られました。
13週目
木工事 壁面に石膏ボード「ハイクリーンボード」を貼り終わりました。

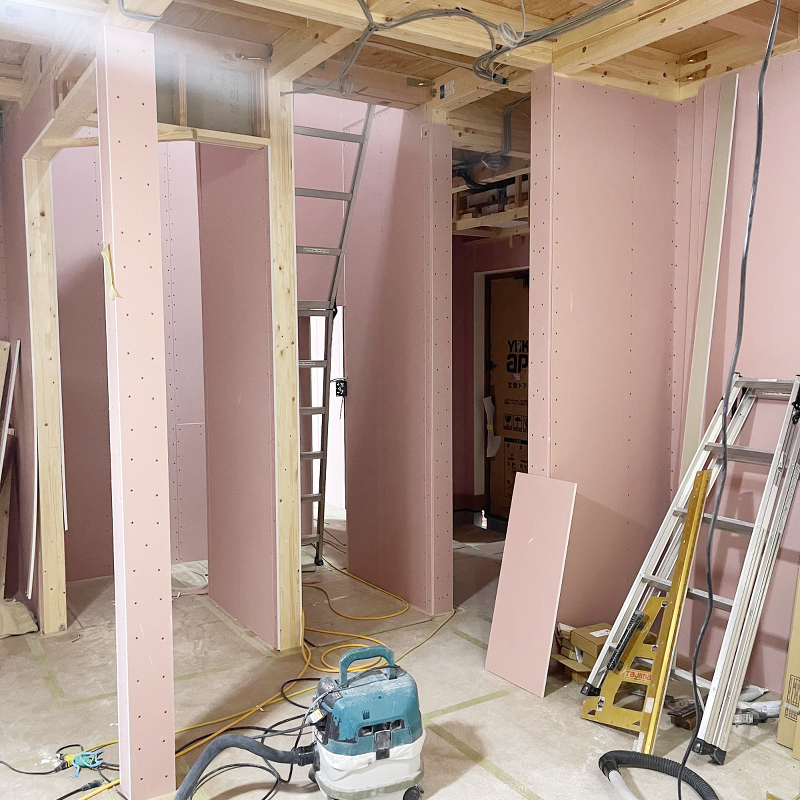

壁面に石膏ボード「ハイクリーンボード」を貼り終わりました。
12週目
屋根工事 コロニアルが葺かれました。
屋根工事

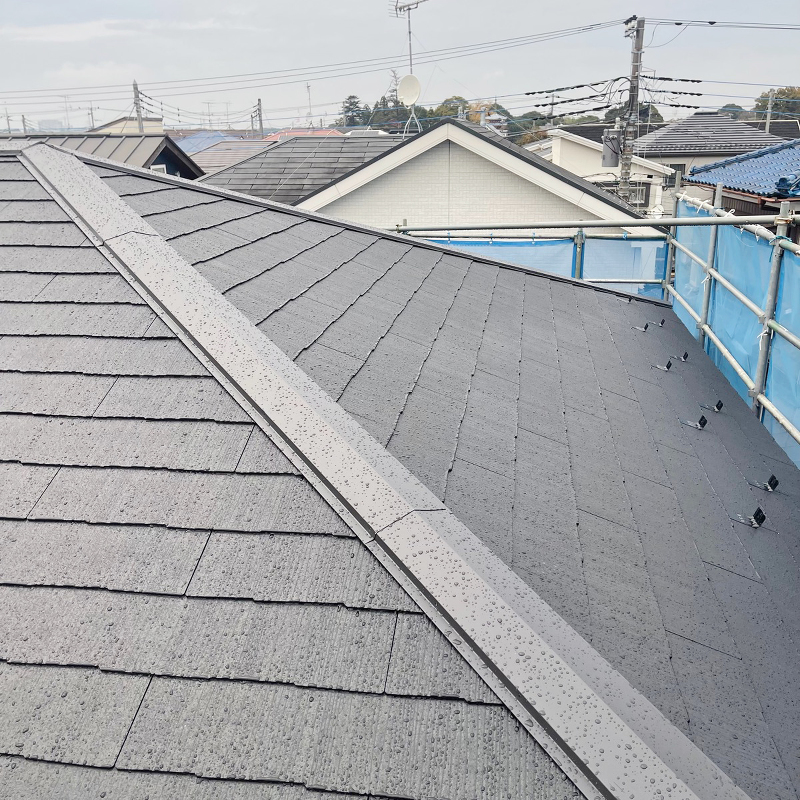

コロニアルが葺かれました。

フローリングが貼られて、養生されています。

断熱材が充填されました。
11週目

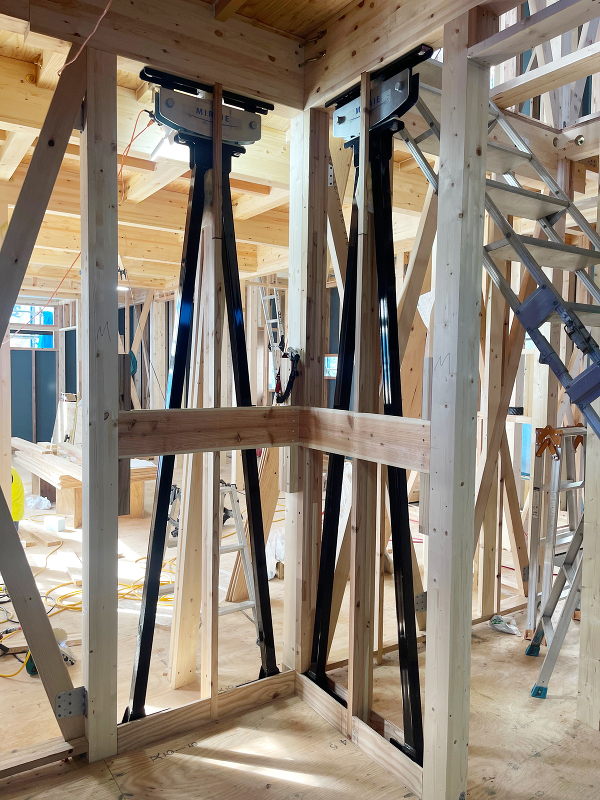

木工事 耐力壁を設置しています。

耐力壁を設置しています。
別の角度より見た様子です。
10週目
雑工事 制震装置「ミライエ」が取り付けられました。
雑工事
制震装置「ミライエ」が取り付けられました。
外壁に耐力石膏ボードが貼られました。
9週目
木工事 上棟されました。
上棟されました。
1階、2階の小屋組みが完了しました。
ルーフィングが敷かれました。
8週目
木工事 土台を敷く準備がされています。
土台を敷く準備がされています。
7週目

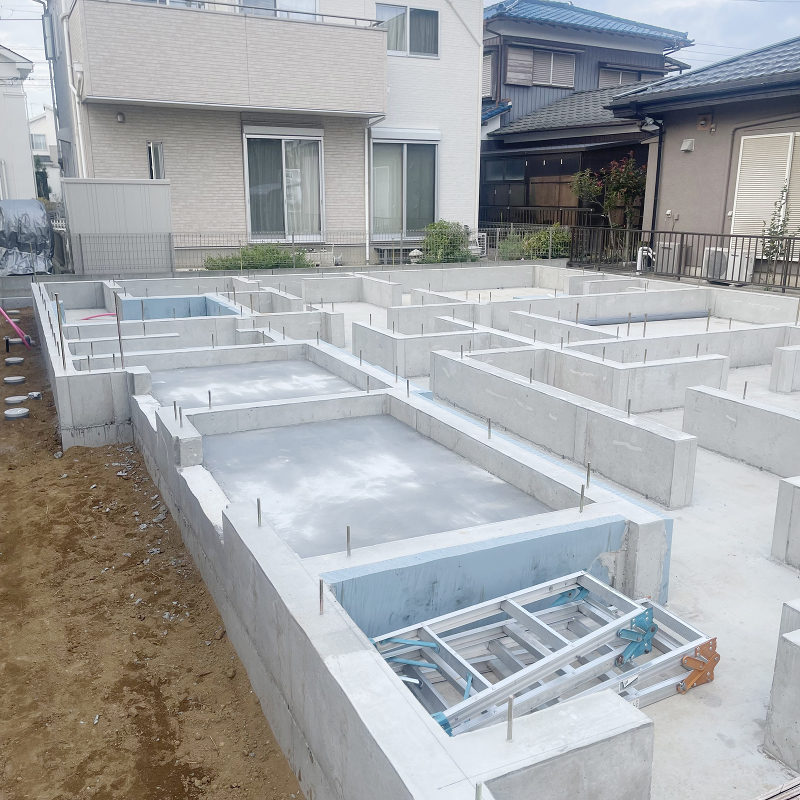

基礎工事 基礎が完成しました。
基礎工事

基礎が完成しました。
給排水工事
外部給排水工事が終わっています。
6週目
基礎工事 型枠が組まれました。

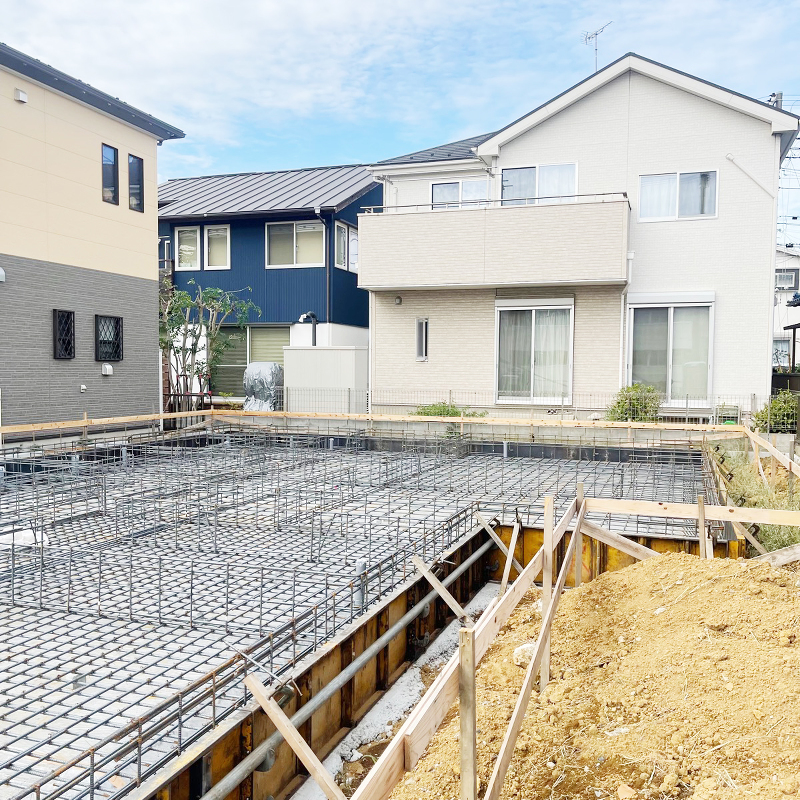

型枠が組まれました。
5週目
基礎工事 基礎配筋が完了しました。

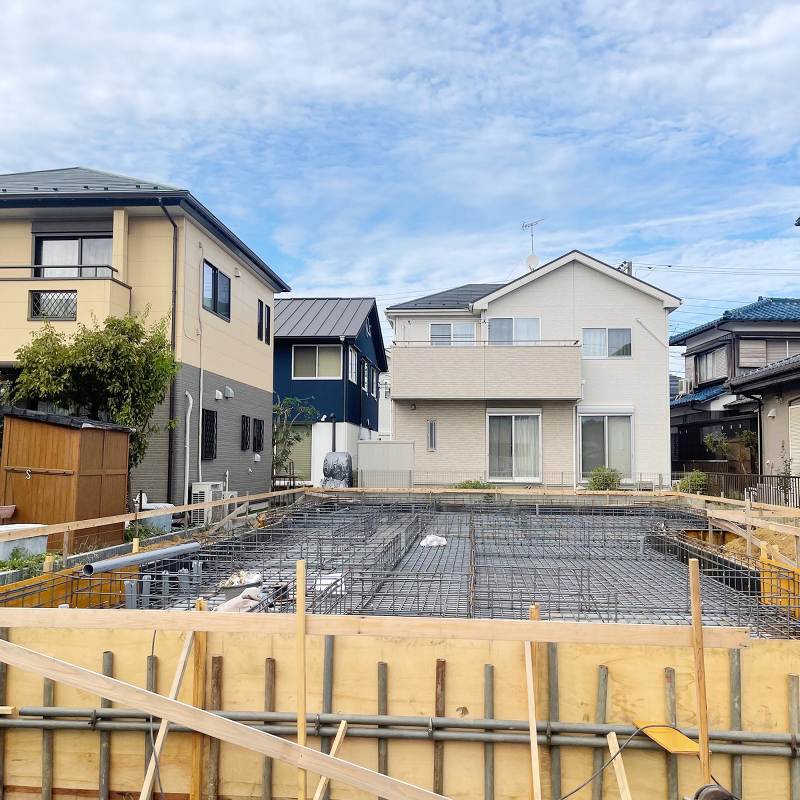

基礎配筋が完了しました。
4週目
基礎工事 基礎配筋工事が始まっています。

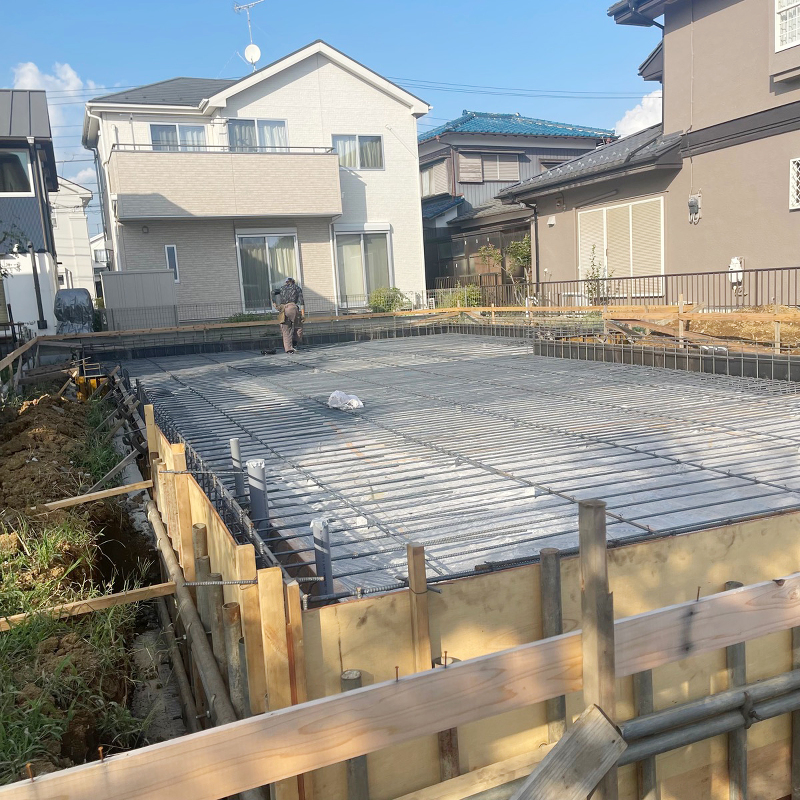

基礎配筋工事が始まっています。
3週目

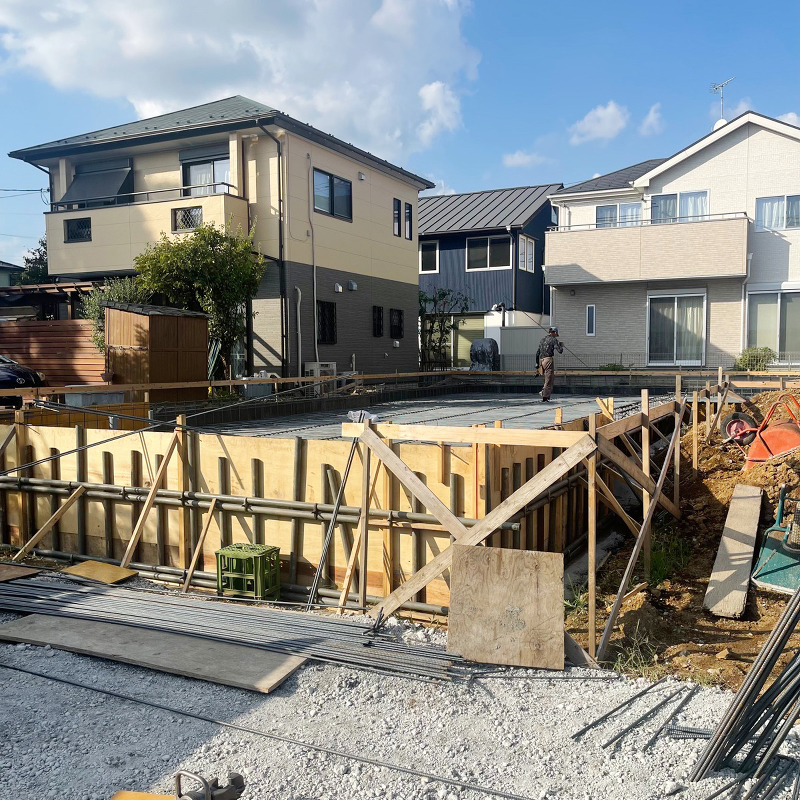

基礎工事 砕石敷きが進んでいます。
砕石敷きが進んでいます。
2週目

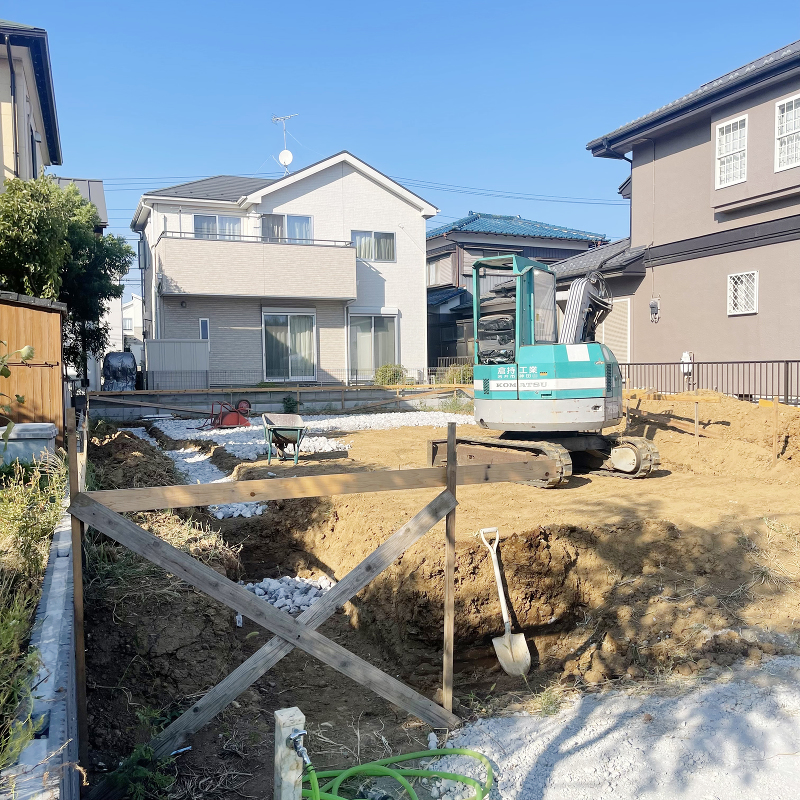

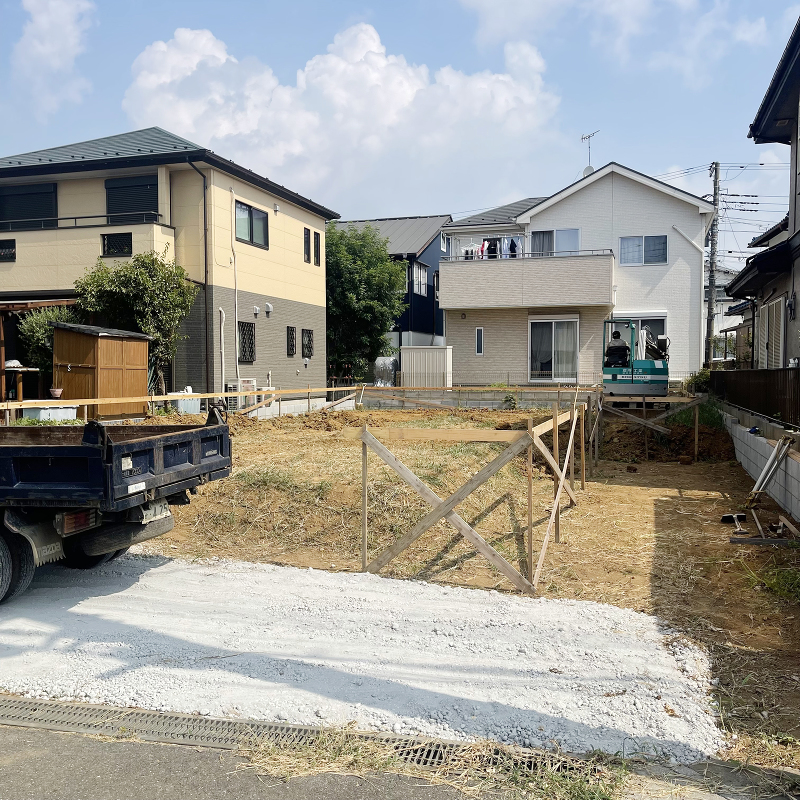

基礎工事 根切、割栗を敷き始めました。
根切、割栗を敷き始めました。
1週目

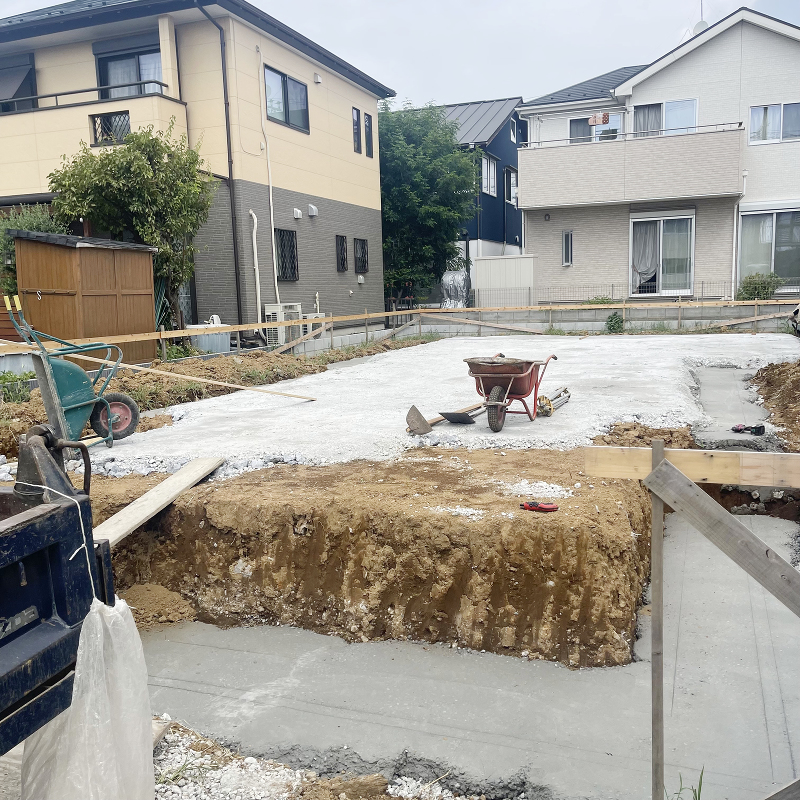

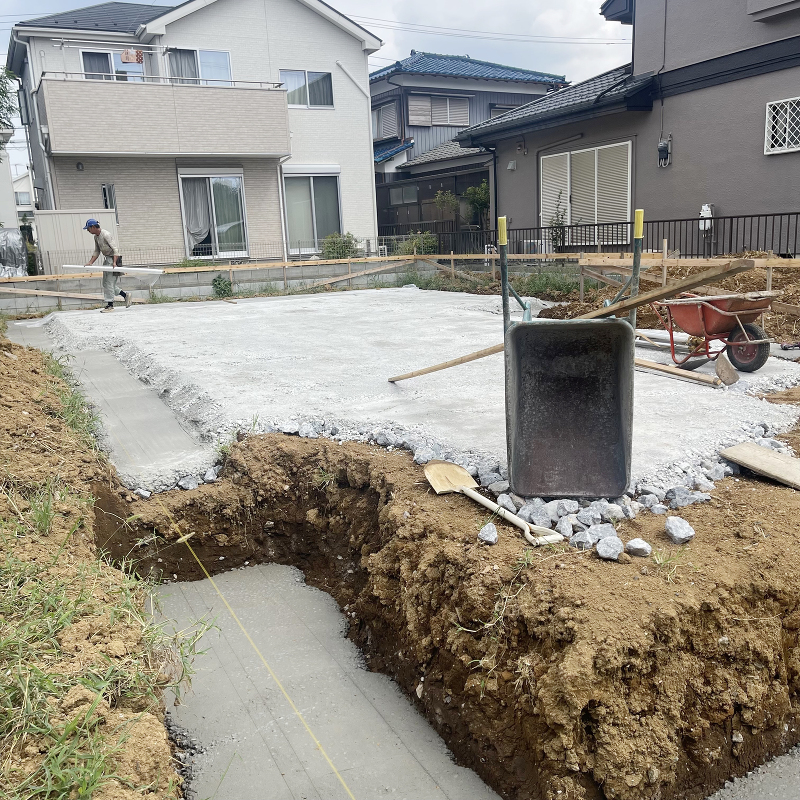

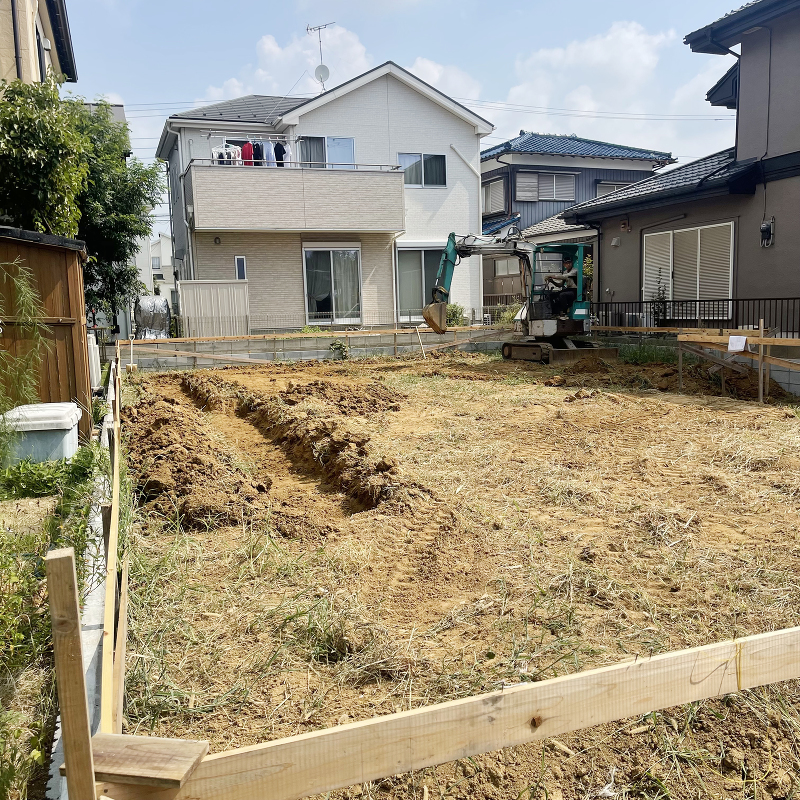

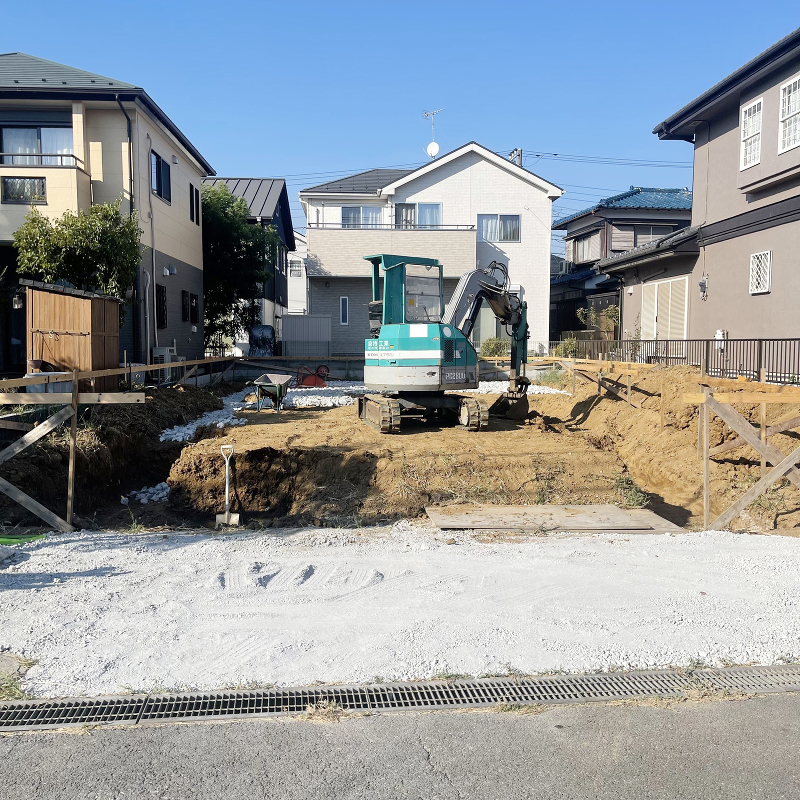

基礎工事 やり方が出されました。
やり方が出されました。
