19週目
建物完成 浴室の様子です

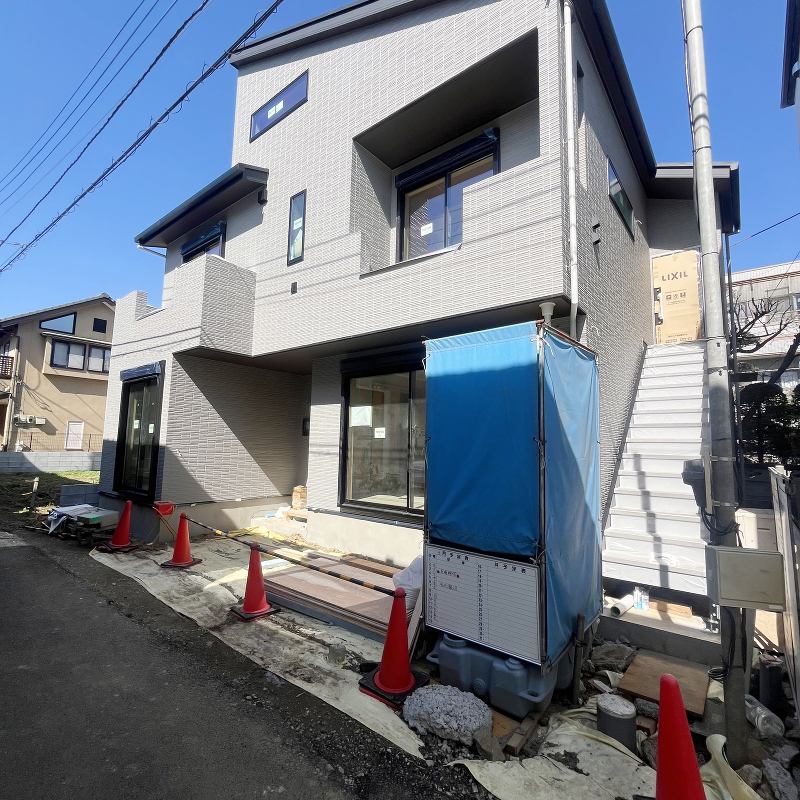

建物完成

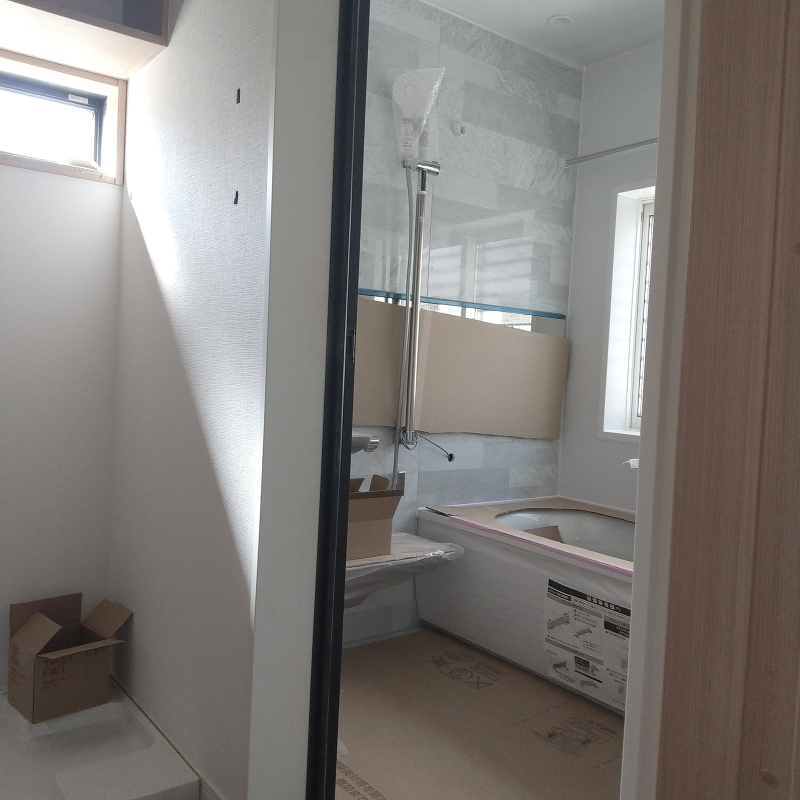

浴室の様子です。

グルニエの様子です。

トイレの様子です。

リビングの様子です。
18週目

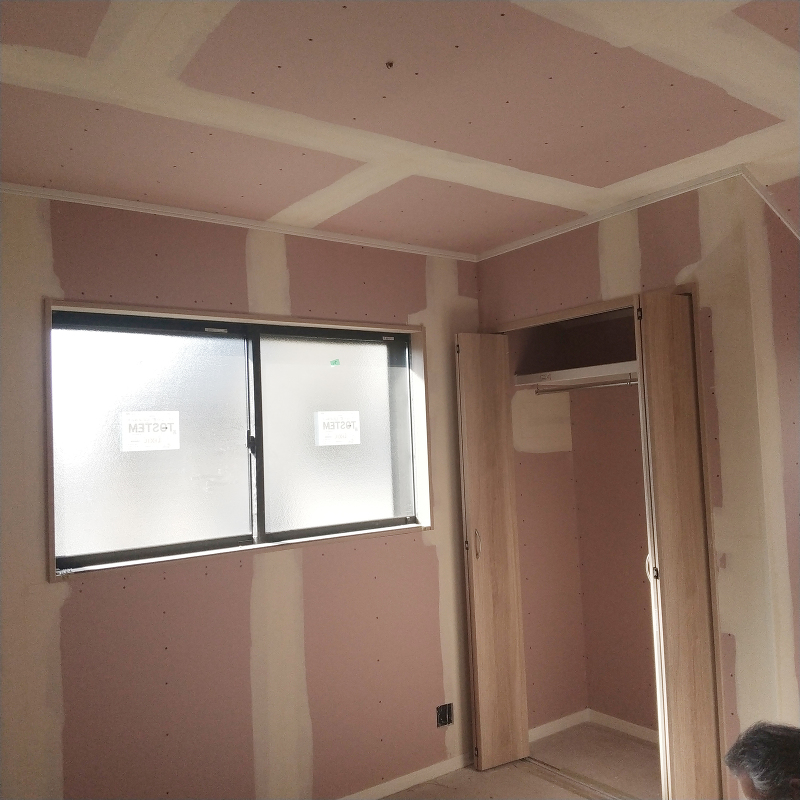

内装工事 壁面のクロスパテ処理が終わっています。
内装工事
壁面のクロスパテ処理が終わっています。
設備工事

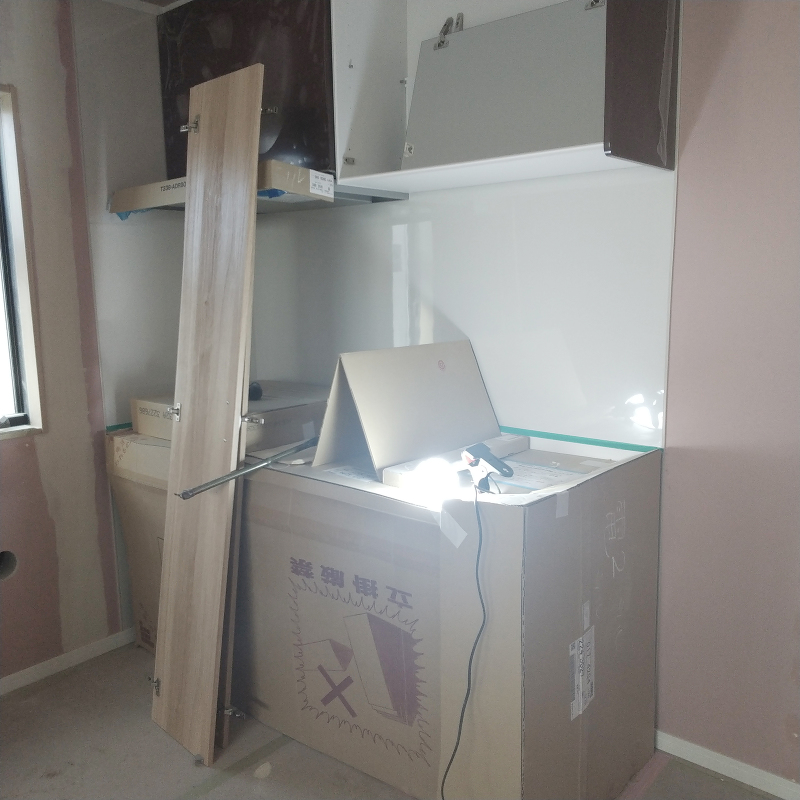

2階部分のキッチンの取り付けが始まっています。
防水工事
バルコニー床の防水処理が終わりました。
17週目

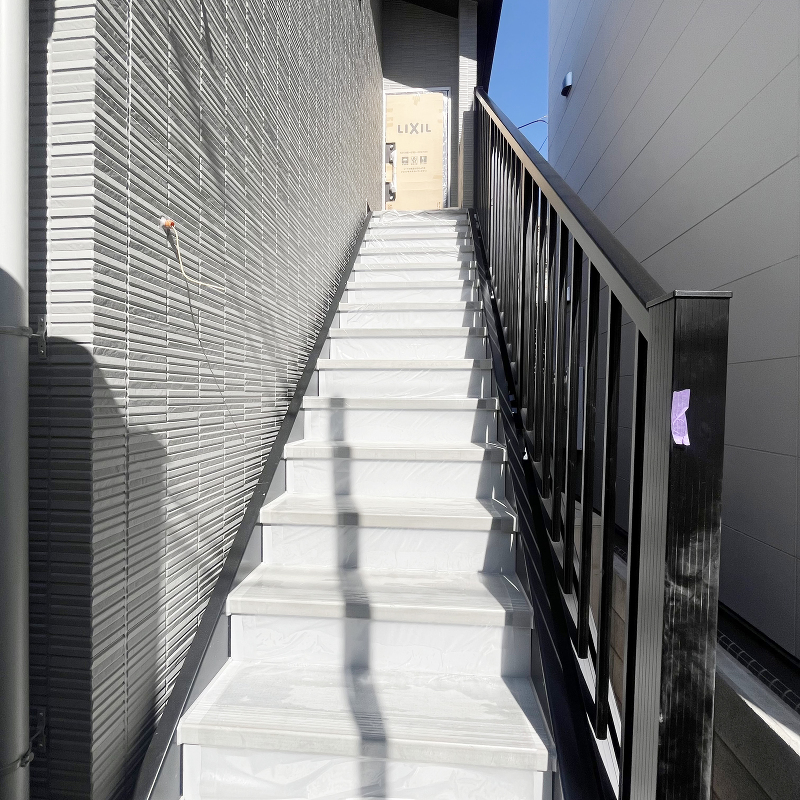

外構工事 外付け階段が設置されました。
外構工事
外付け階段が設置されました。
木工事

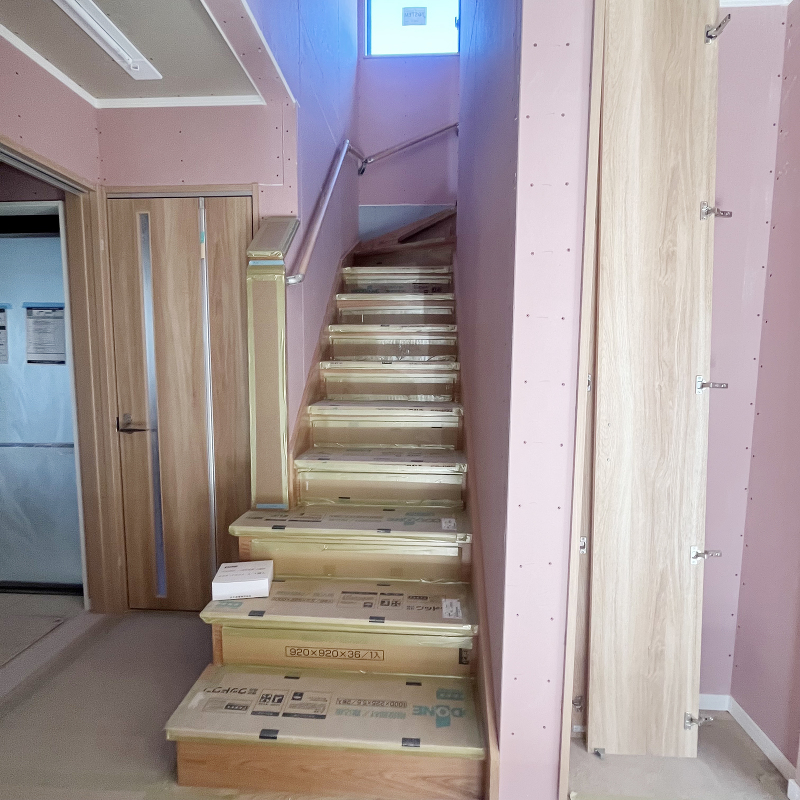

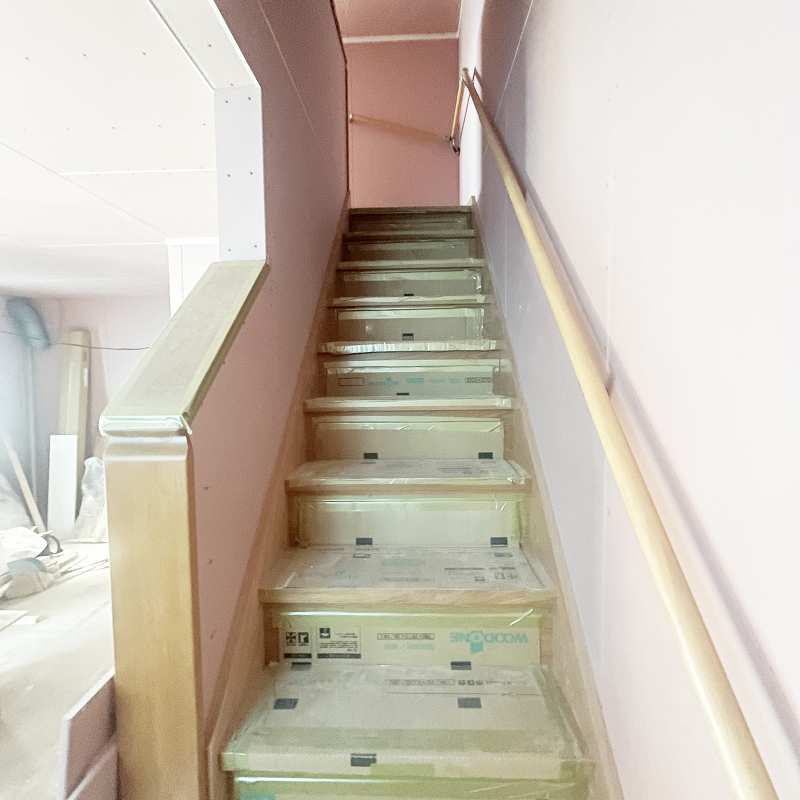

室内の階段が設置されました。
キッチンの取り付けが進んでいます。
仮設工事
足場が外されました。
16週目

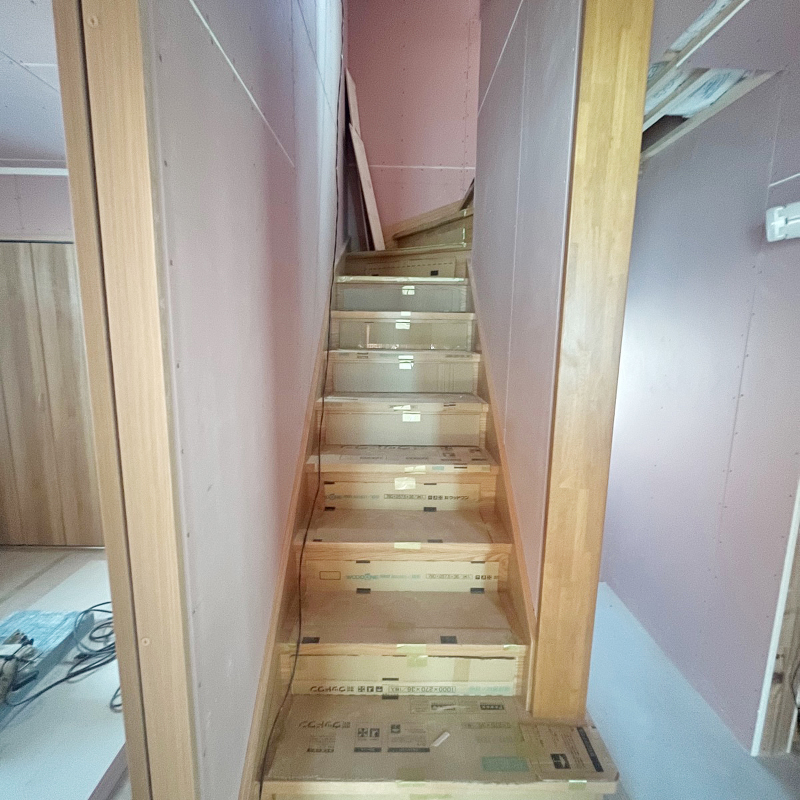

木工事 屋根裏階段の工事が進んでいます。
屋根裏階段の工事が進んでいます。
別の角度より見た様子です。
15週目

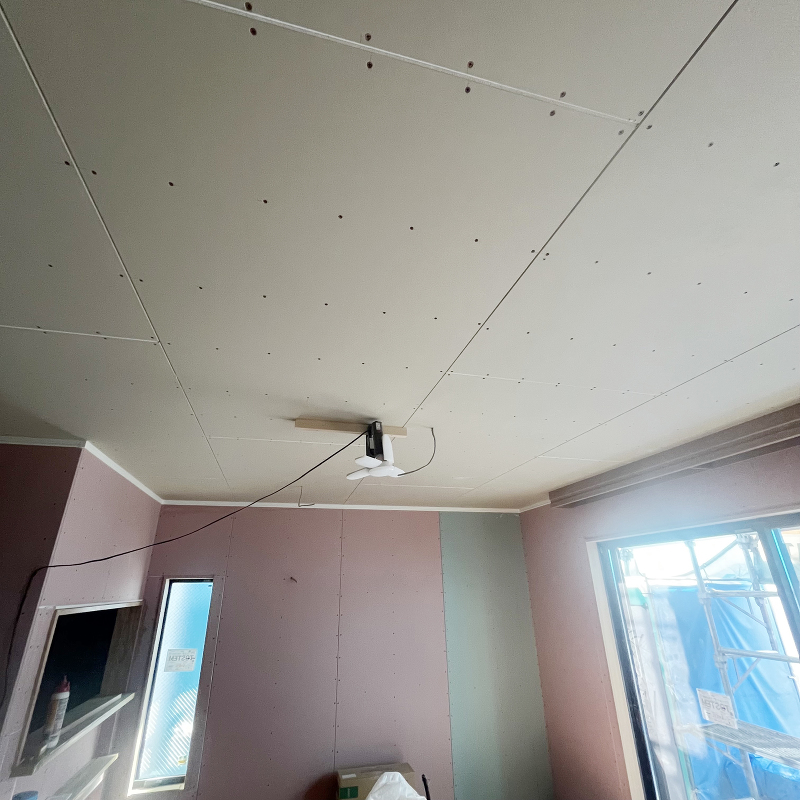

木工事 天井の石膏ボード貼りが進んでいます。
天井の石膏ボード貼りが進んでいます。
14週目

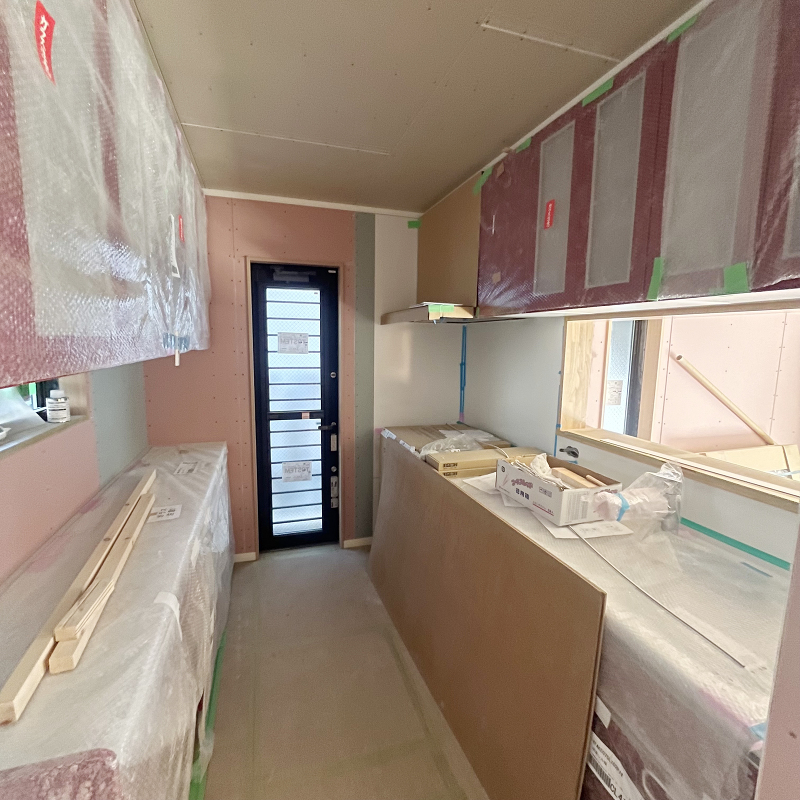

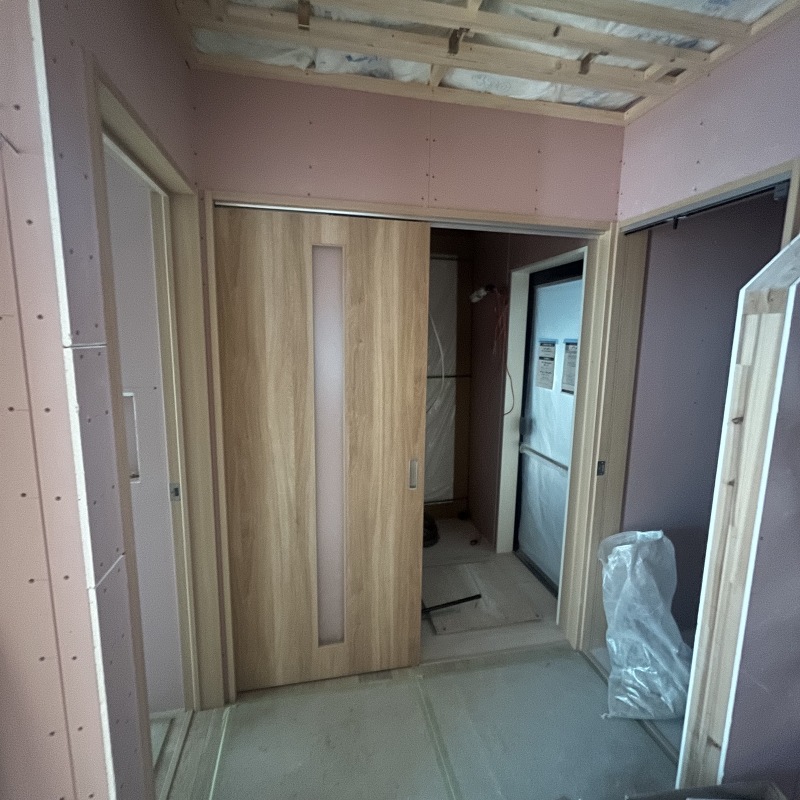

木工事 建具の取り付けが始まりました。
建具の取り付けが始まりました。
13週目
外壁工事 サイディング貼りが始まりました。
外壁工事
サィディング貼りが始まりました。
断熱材の充填が始まりました。
12週目
木工事 石膏ボード貼りが進んでいます。

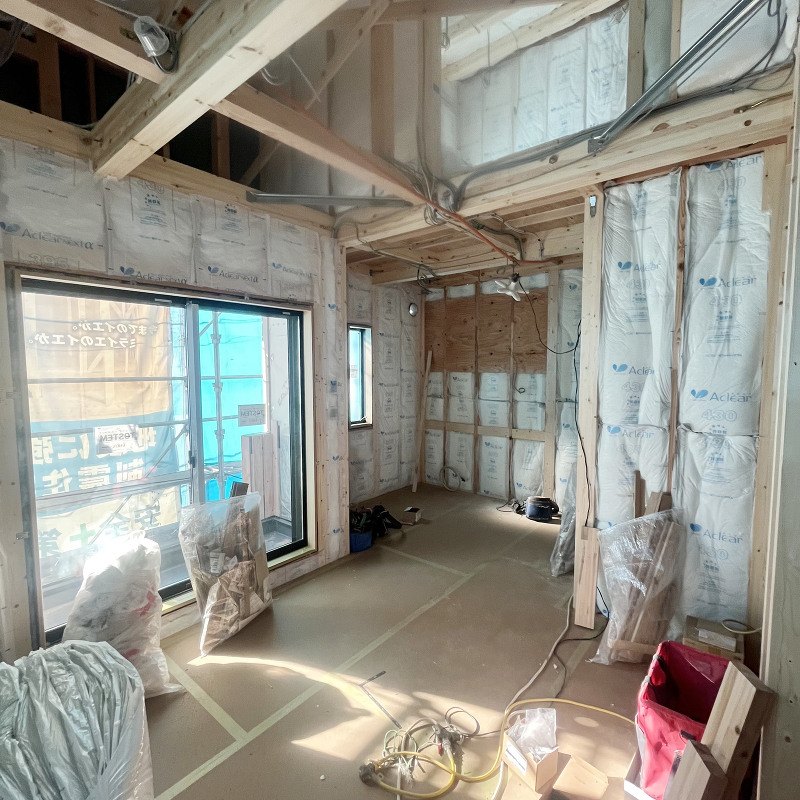

石膏ボード貼りが進んでいます。

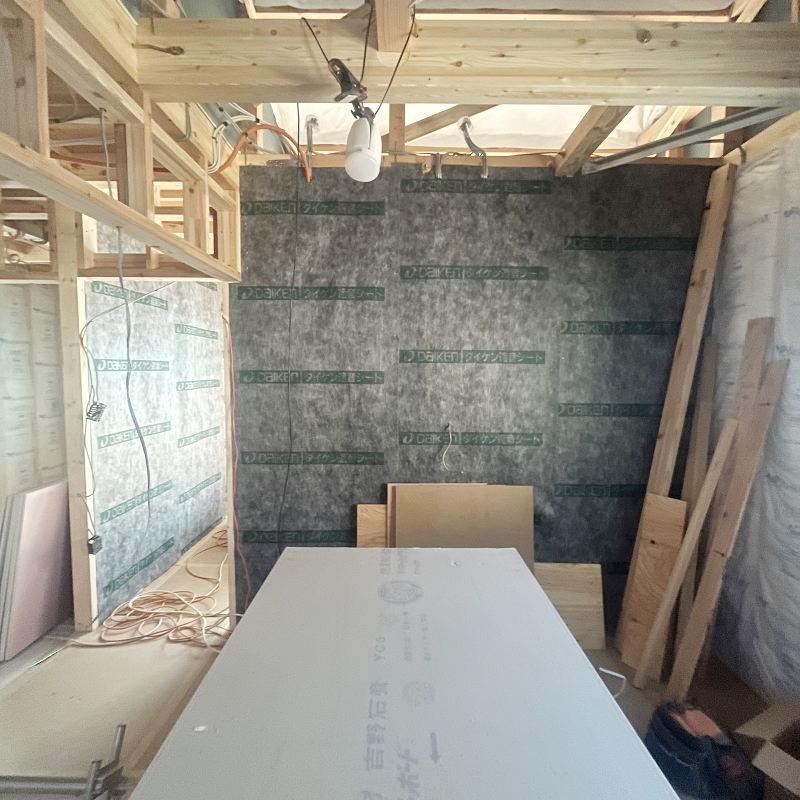

遮音シートが貼られました。
11週目
木工事 床のフローリング貼りが始まりました。

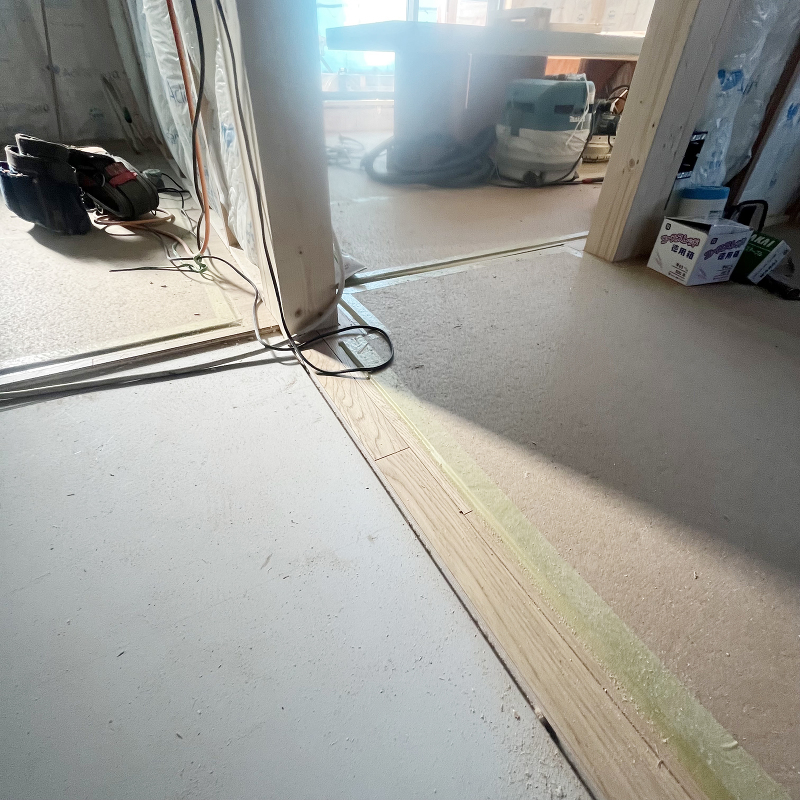

床のフローリング貼りが始まりました。
断熱材の充填が進んでいます。
電気工事

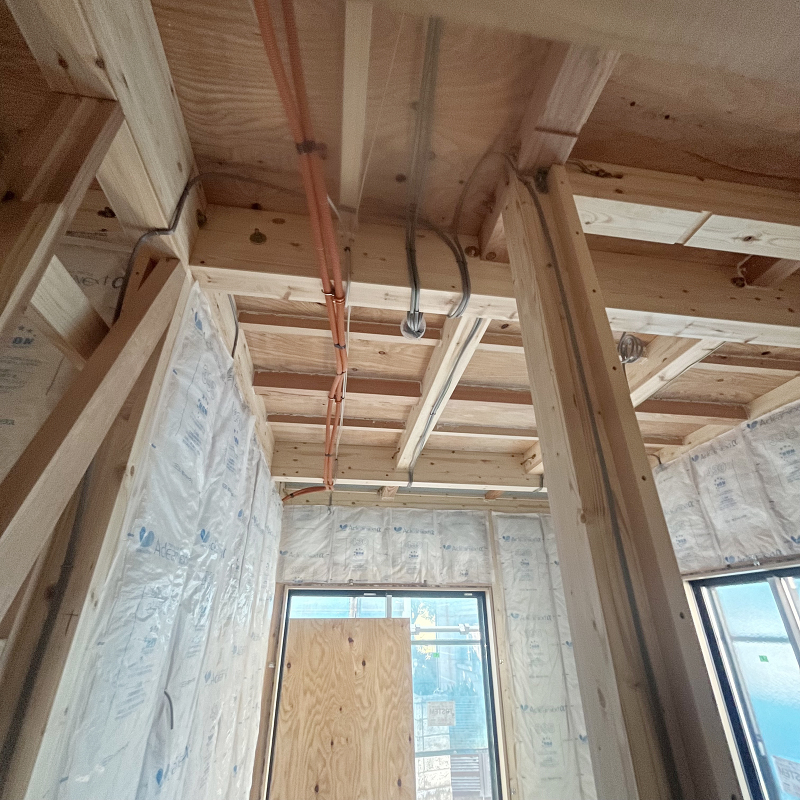

内部電気配線工事が進んでいます。
10週目
床暖房工事 床暖房の設置が始まりました。
床暖房工事

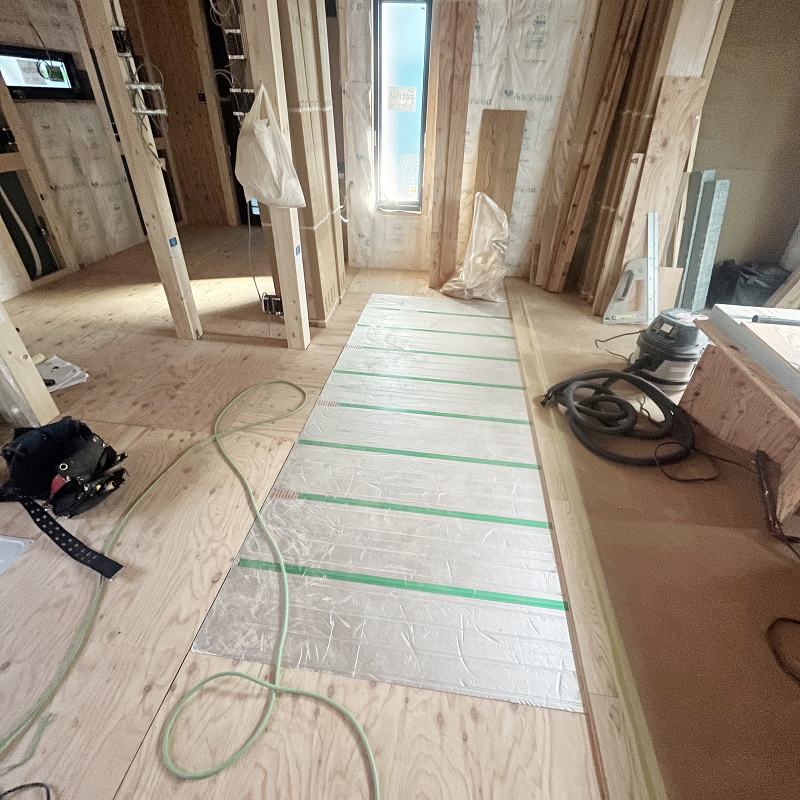

床暖房の設置が始まりました。

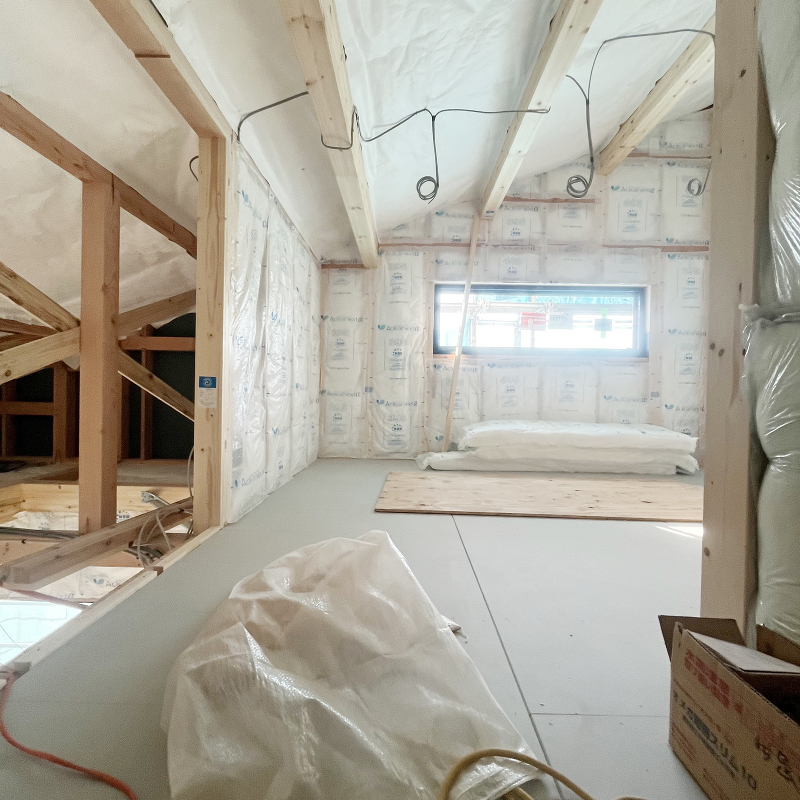

小屋裏の断熱材の充填も進んでいます。
9週目

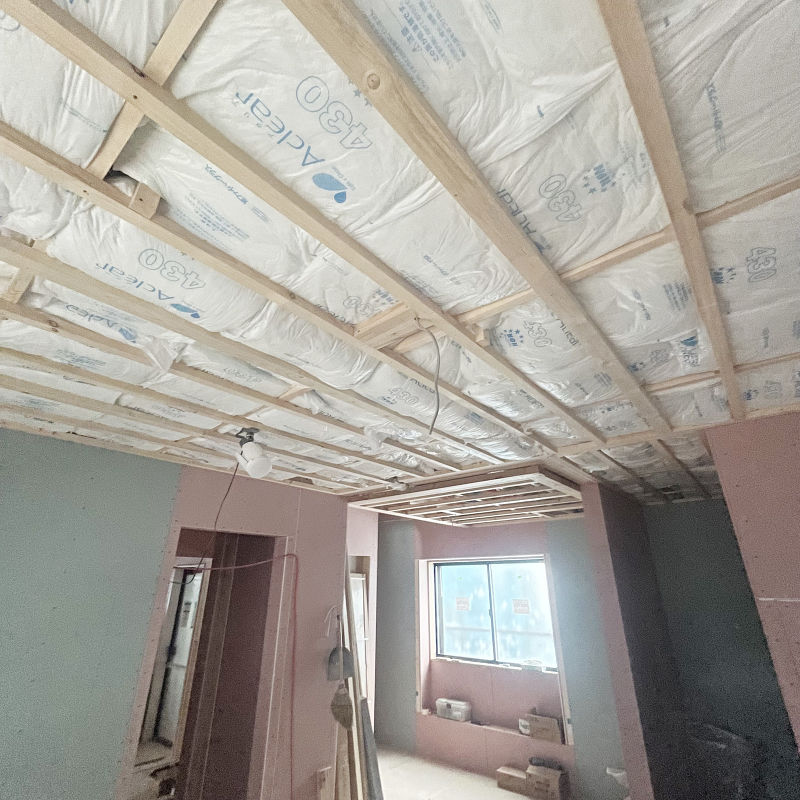

木工事 断熱材の充填が進んでいます。
壁面に石膏ボード「ハイクリーンボード」貼りが始まりました。
8週目

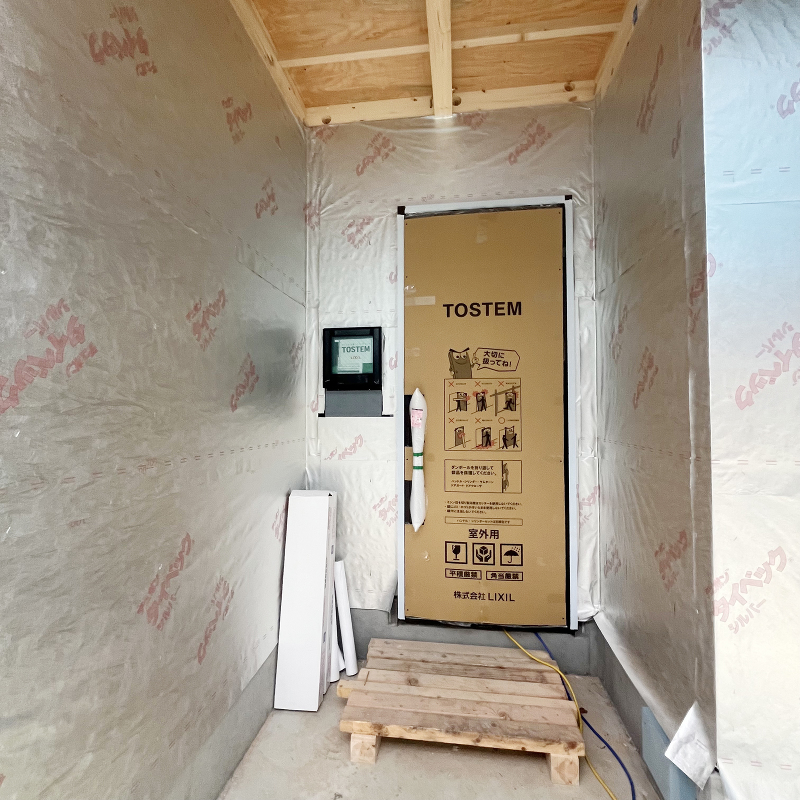

木工事 玄関ドアが取り付けられました。

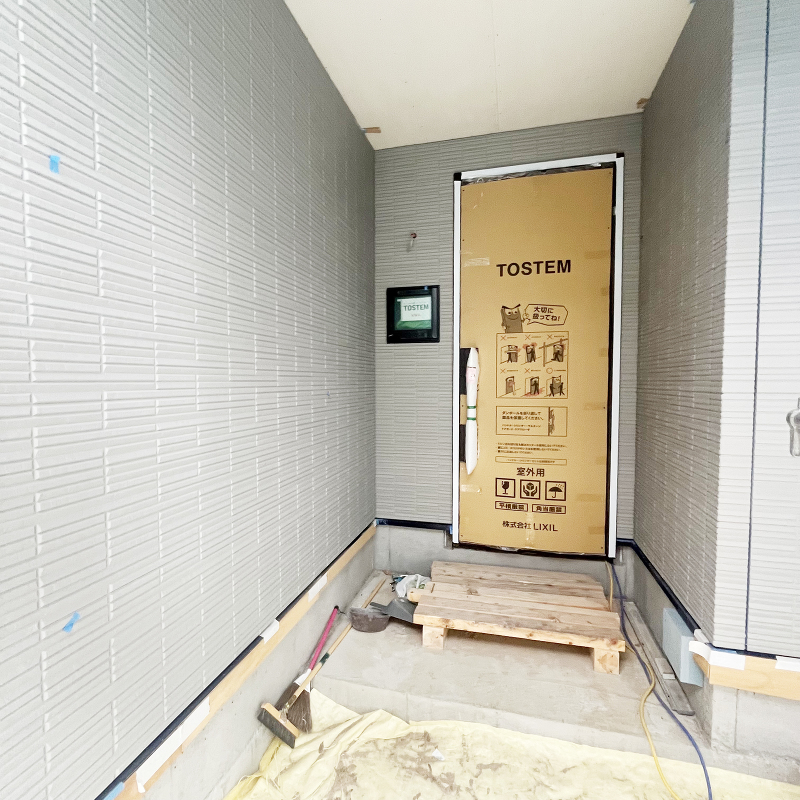

玄関ドアが取り付けられました。

透湿防水シート「タイベックシルバー」が貼られました。

サッシが取り付けられました。
7週目

外壁工事 外壁石膏ボードが貼られました。
外壁石膏ボードが貼られました。
6週目
木工事 2階構造躯体完了です。

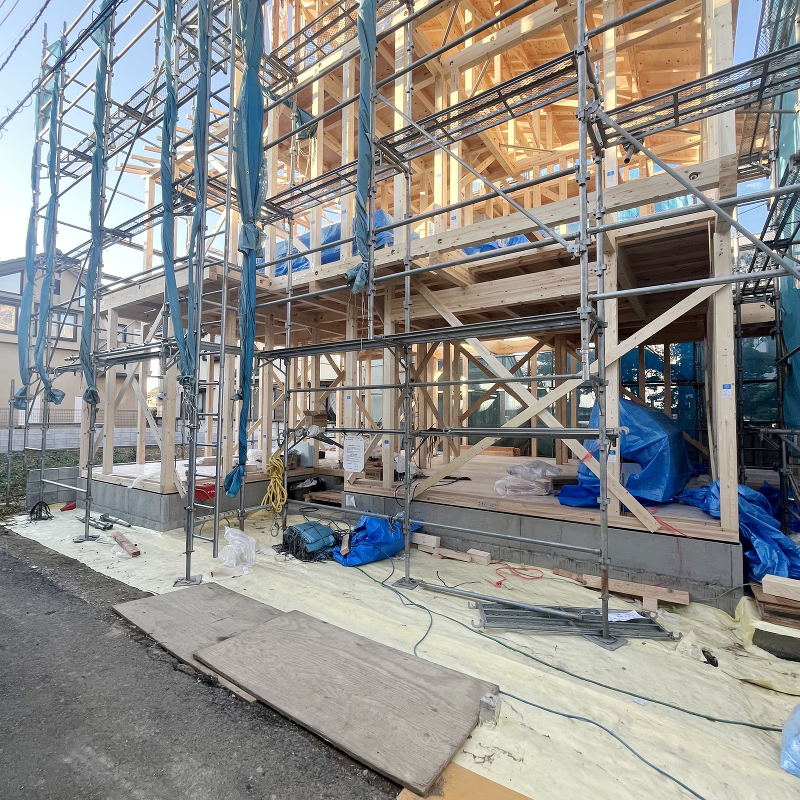

2階構造躯体完了です。
5週目
木工事 上棟しました。

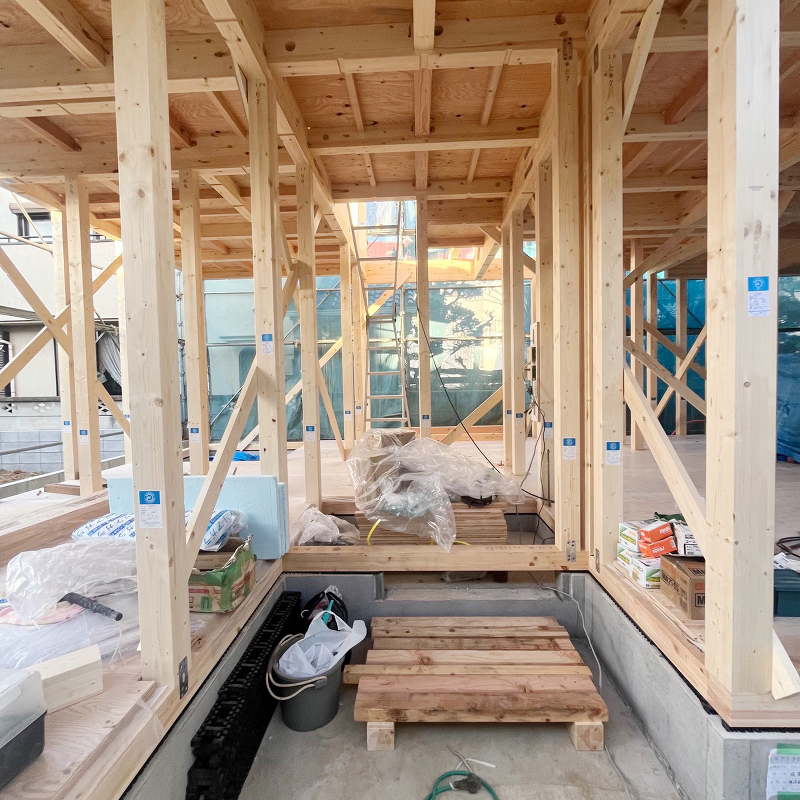

上棟しました。
1階小屋組みが終わっています。
4週目
給排水工事 外部給排水こうじが終了しています。
給排水工事

外部給排水工事が終了しました。
3週目

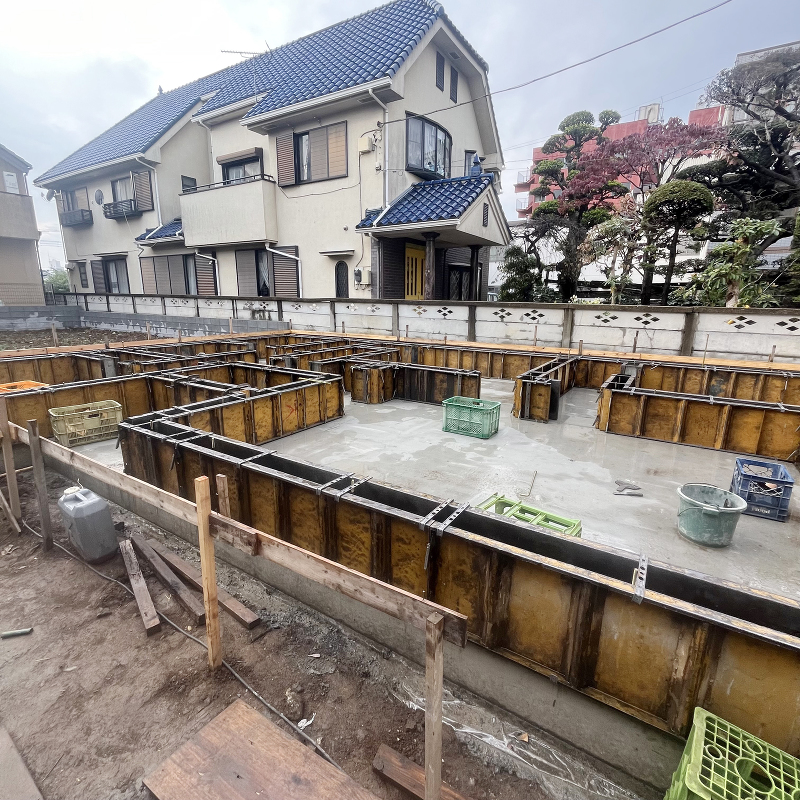

基礎工事 基礎が完成しました。
基礎工事

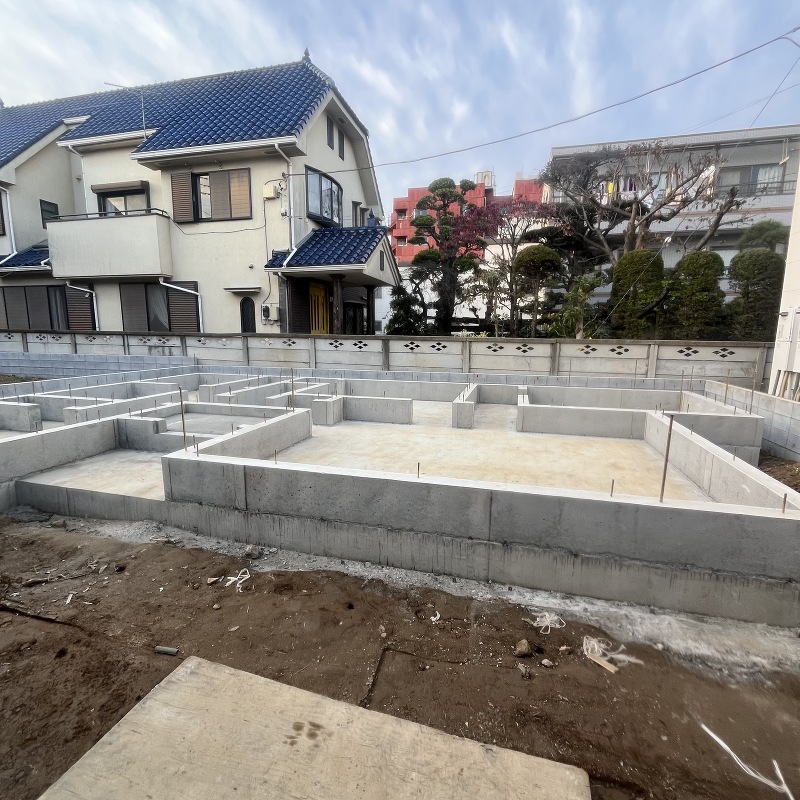

基礎が完成しました。
2週目

基礎工事 ベースコンクリートが完成し立ち上がり部分の型枠が組まれました。
ベースコンクリートが完成し立ち上がり部分の型枠が組まれました。
1週目
基礎工事 防湿シートが敷かれ、型枠が組まれました。
防湿シートが敷かれ、型枠が組まれました。
