K24様

16週目

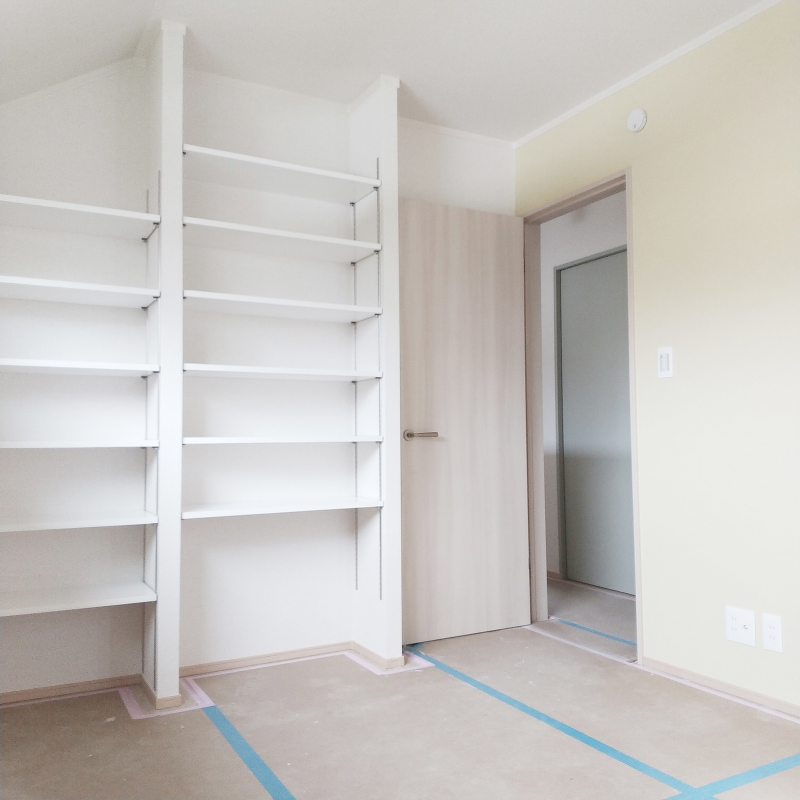

木工事 壁面収納が設置されています。

木工事

木工事

壁面収納が設置されています。

  • 設備工事

    設備工事

    キッチンとカウンターの設置が終わっています。

  • 設備工事

    設備工事

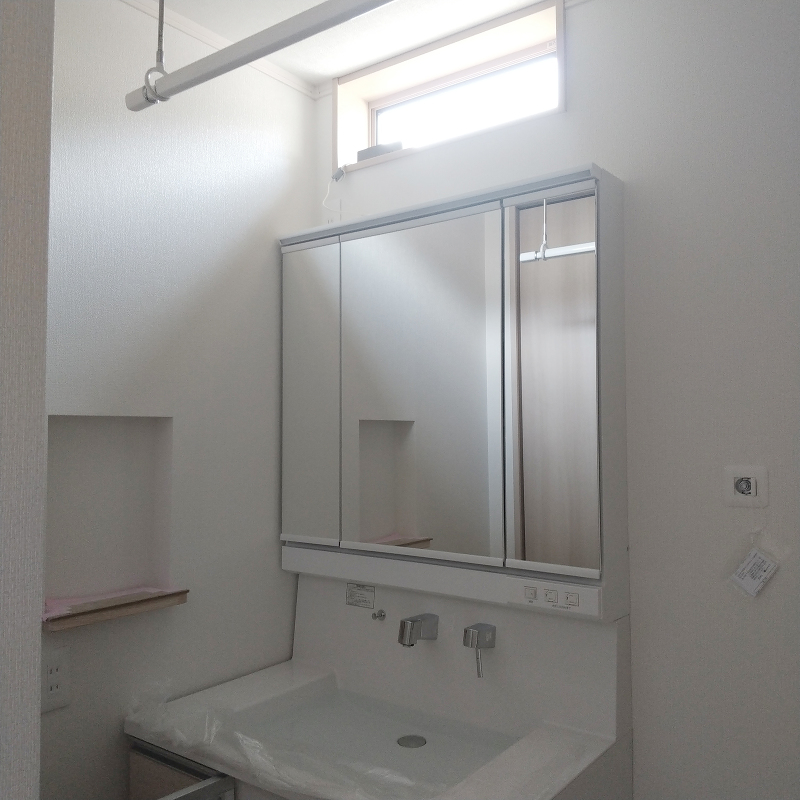

    洗面化粧台が設置されています。

  • 仮設工事

    仮設工事

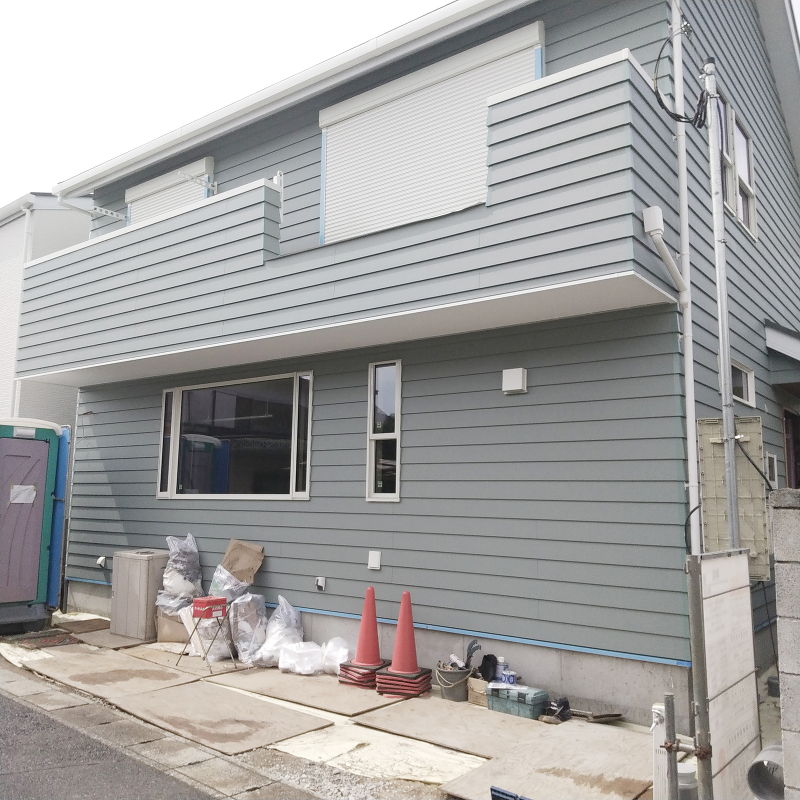

    足場が外されました。

15週目

内装工事 クロスを貼り終わりました。

内装工事

内装工事

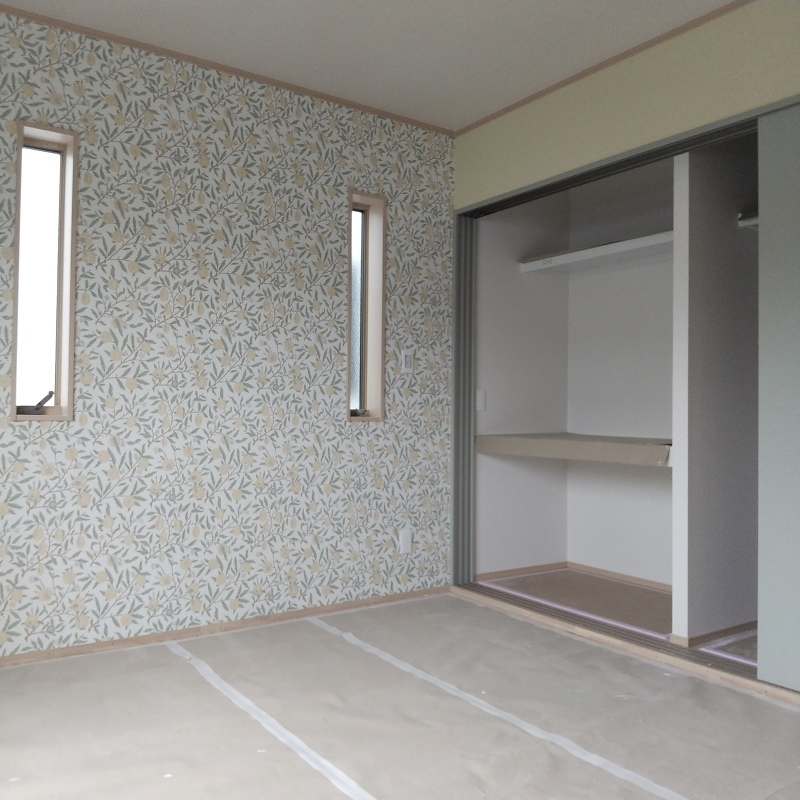

クロスを貼り終わりました。

  • 設備工事

    設備工事

    キッチンを取り付けています。

  • 設備工事

    設備工事

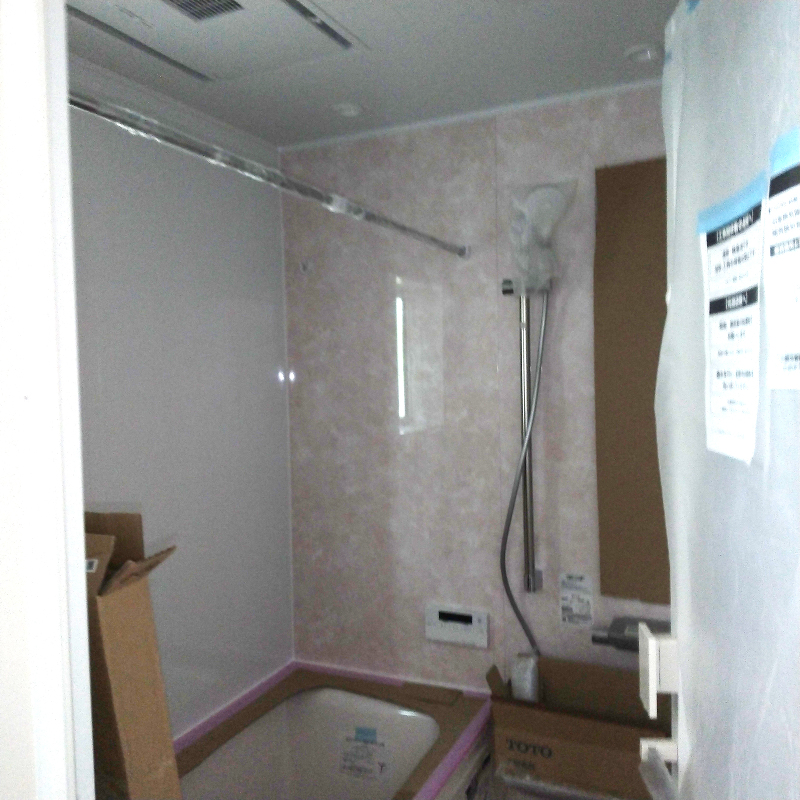

    ユニットバスを取り付けています。

  • 設備工事

    設備工事

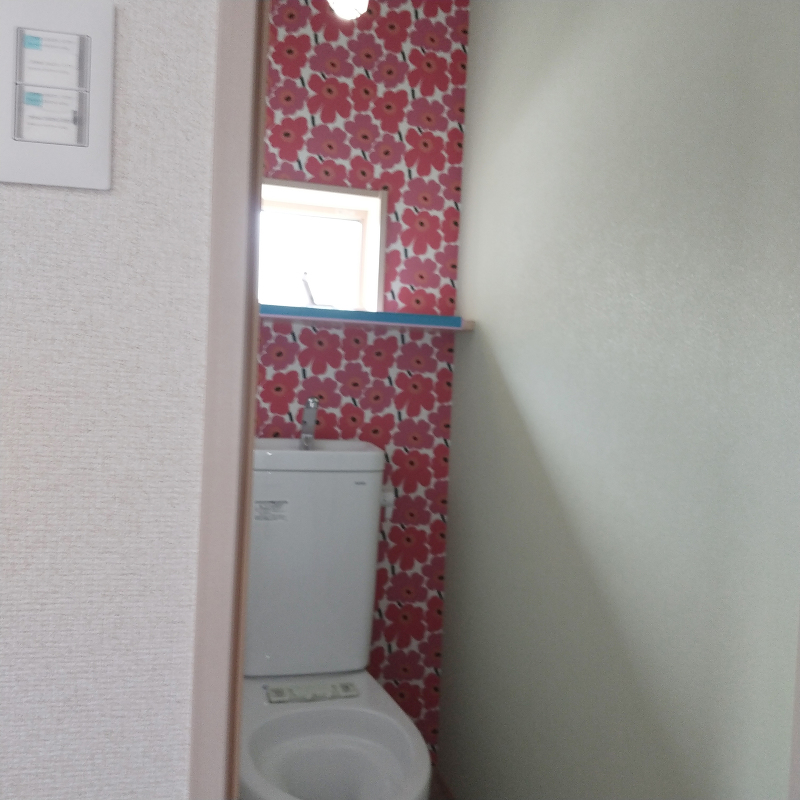

    トイレを取り付け終わりました。

14週目

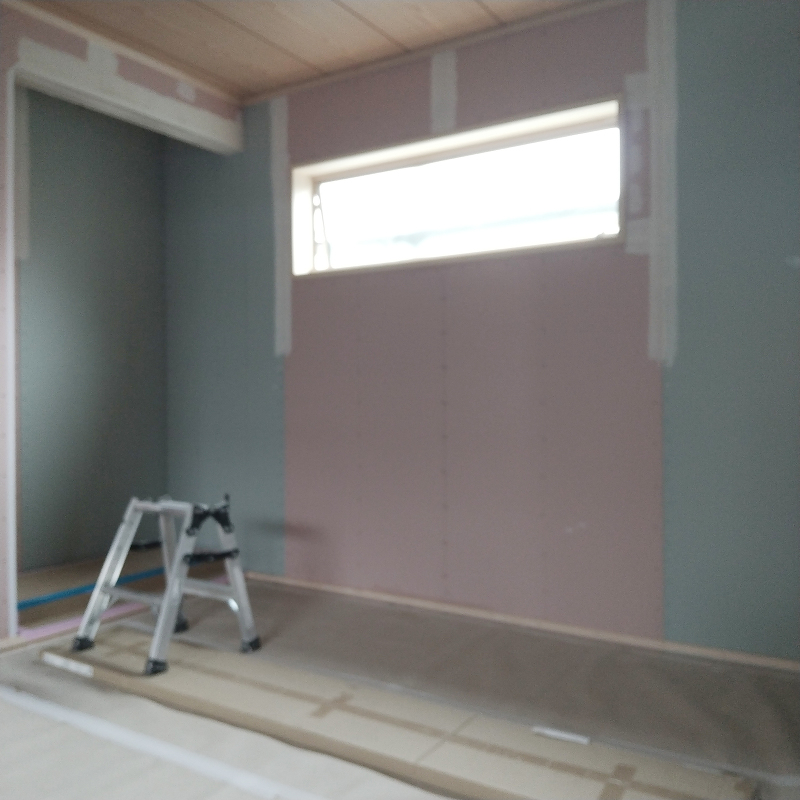

木工事 クロスパテ処理が始まりました。

木工事

木工事

クロスパテ処理が始まりました。

  • 木工事

    木工事

    別の角度より見た様子です。

  • 木工事

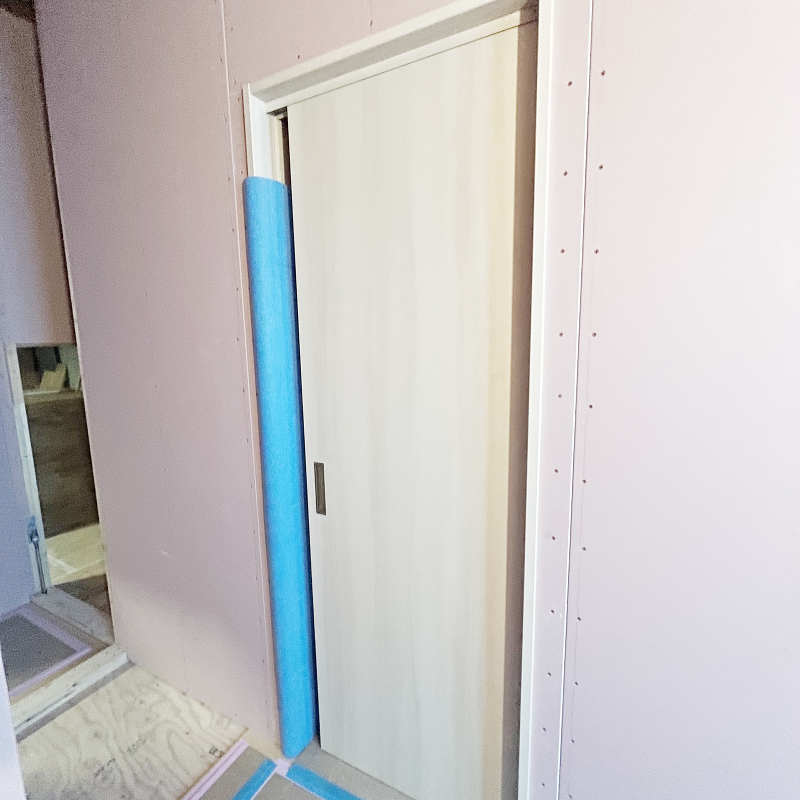

    木工事

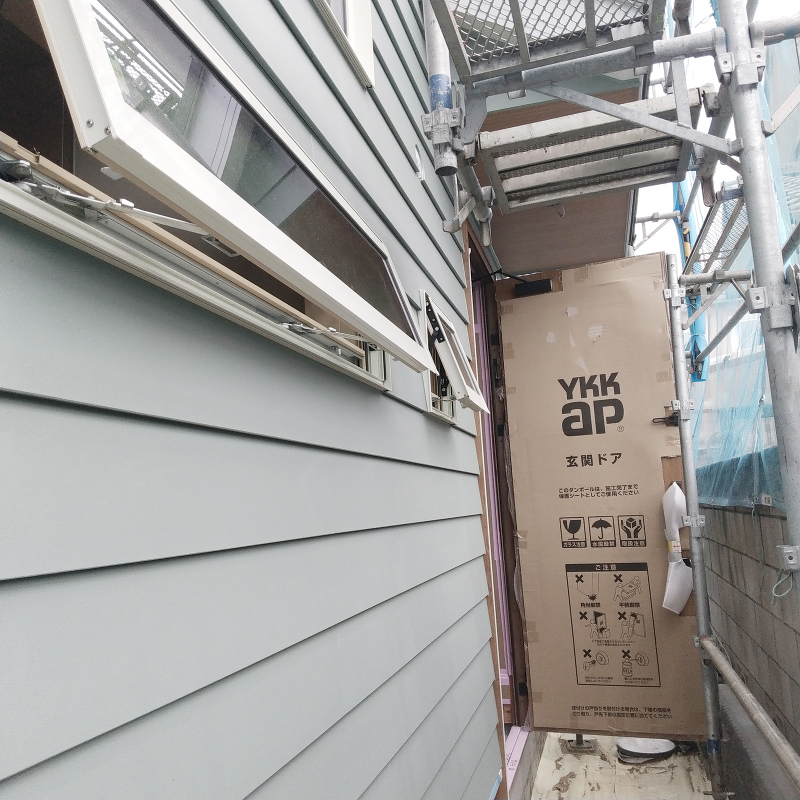

    玄関ドアが取り付けられました。

13週目

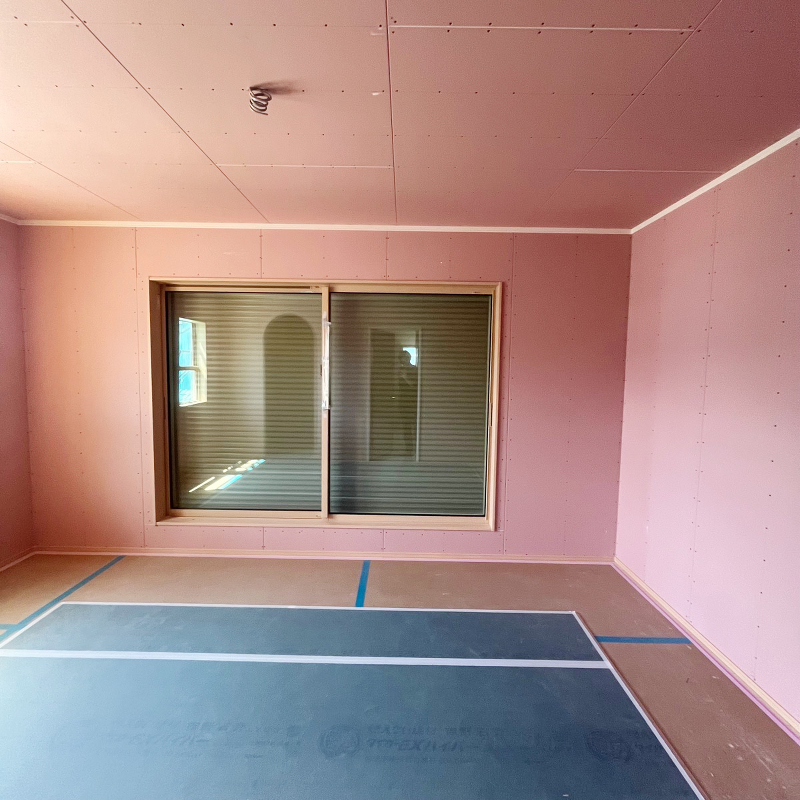

木工事 壁面に石膏ボードを貼り終わりました。

木工事

木工事

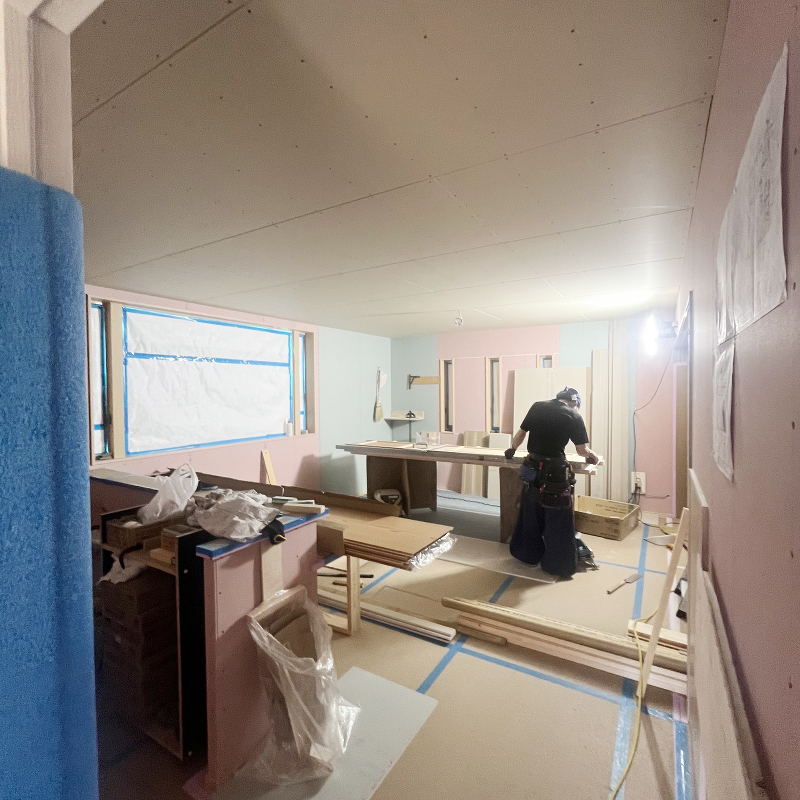

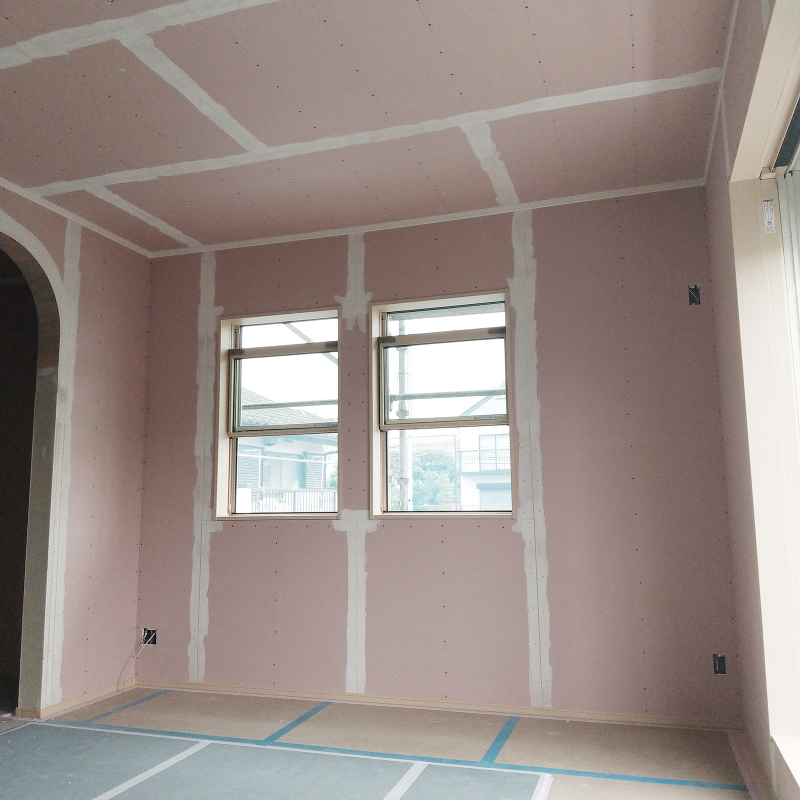

壁面に石膏ボードを貼り終わりました。

  • 木工事

    木工事

    別の角度より見た様子です。

12週目

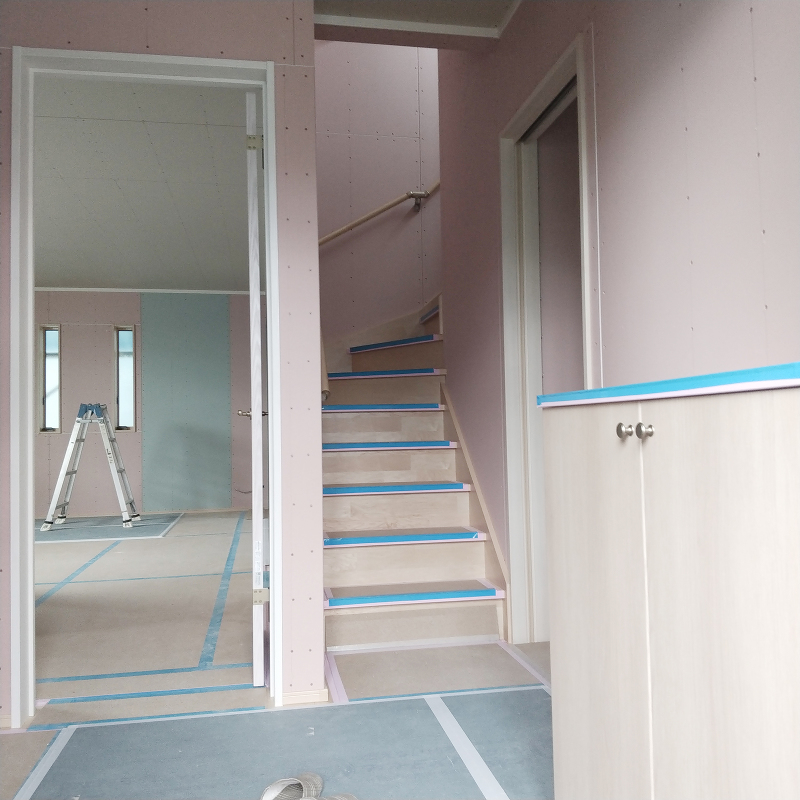

木工事 階段の取り付け工事が終わりました。

木工事

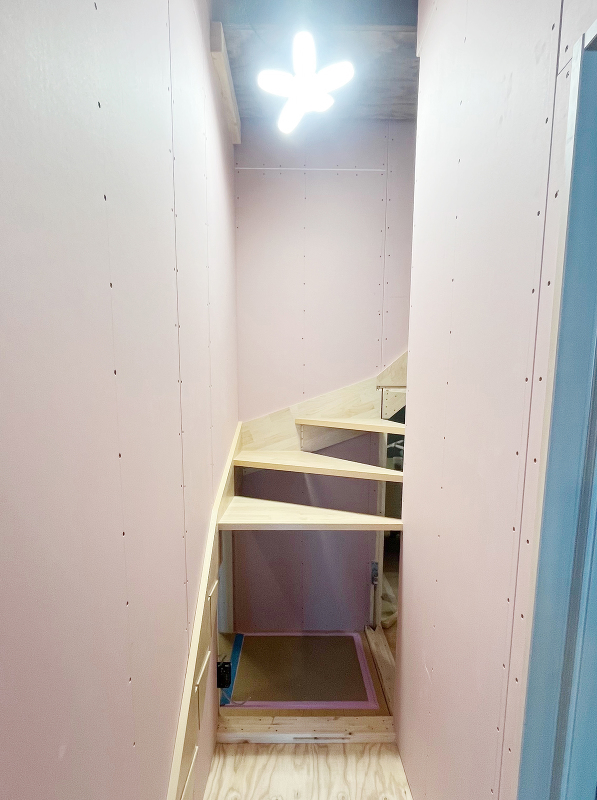

木工事

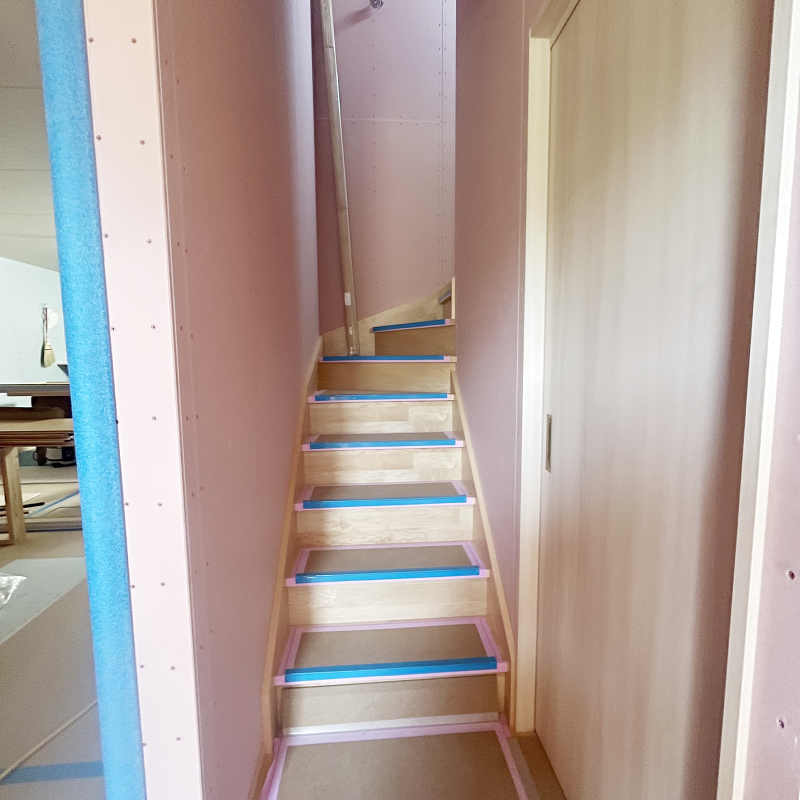

階段の取り付け工事が終わりました。

  • 木工事

    木工事

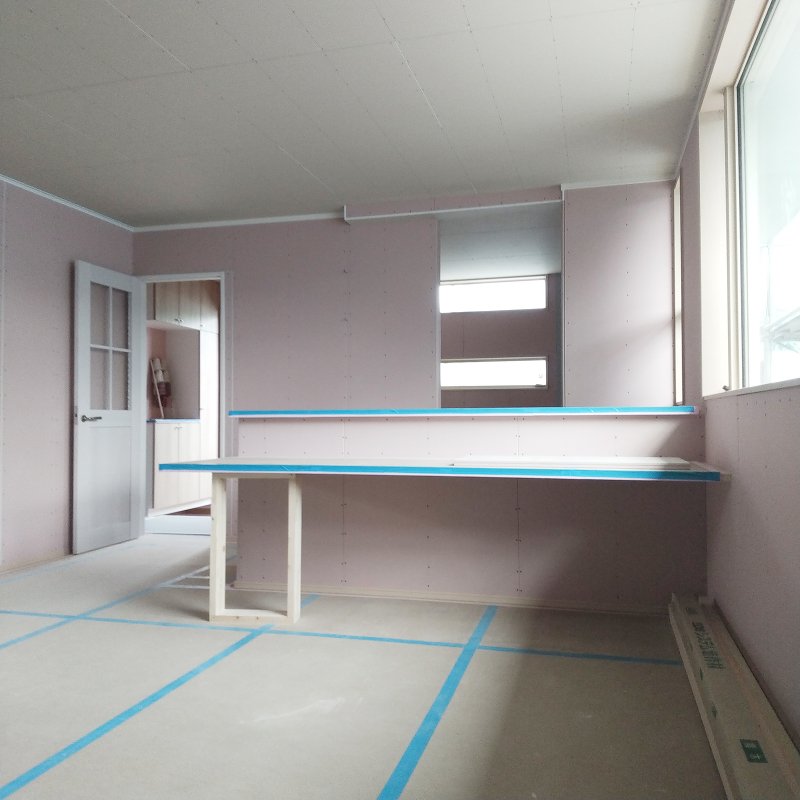

    壁面の石膏ボード貼りが進んでいます。

  • 木工事

    木工事

    別の角度より見た様子です。

11週目

木工事 階段の取り付け工事が始まりました。

木工事

木工事

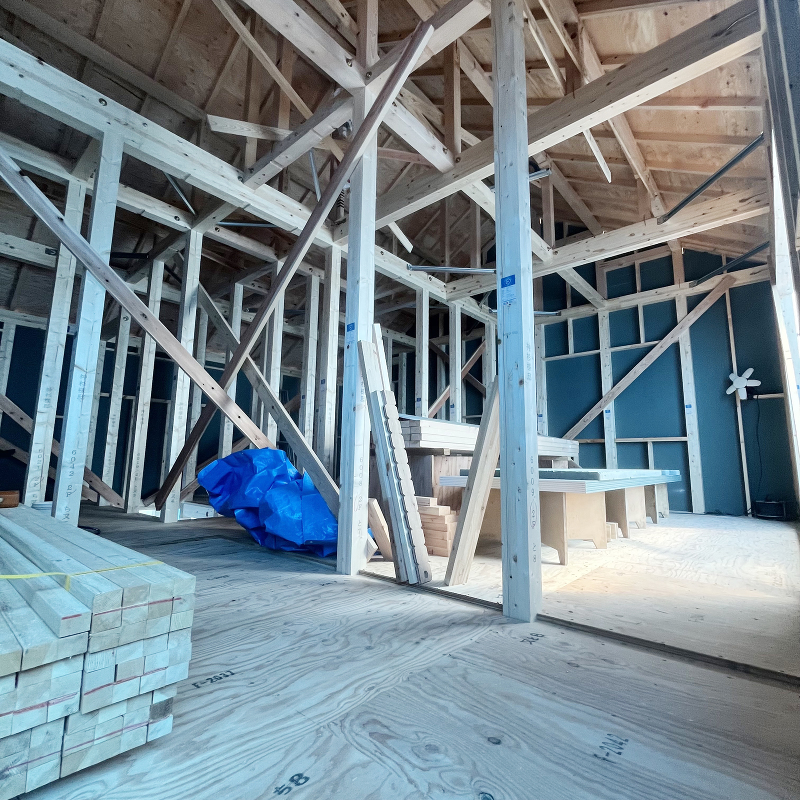

階段の取り付け工事が始まりました。

10週目

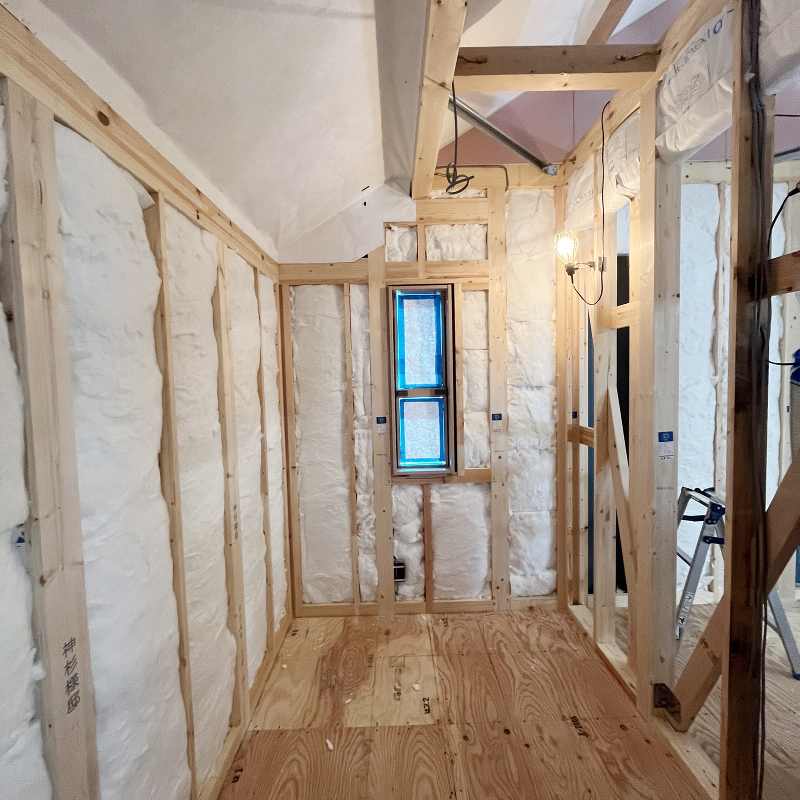

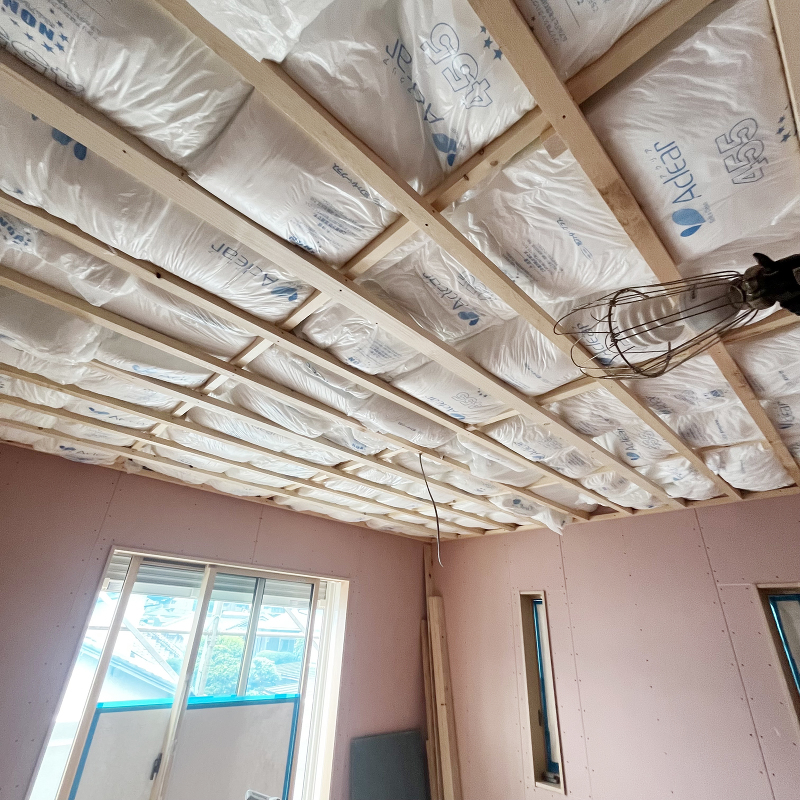

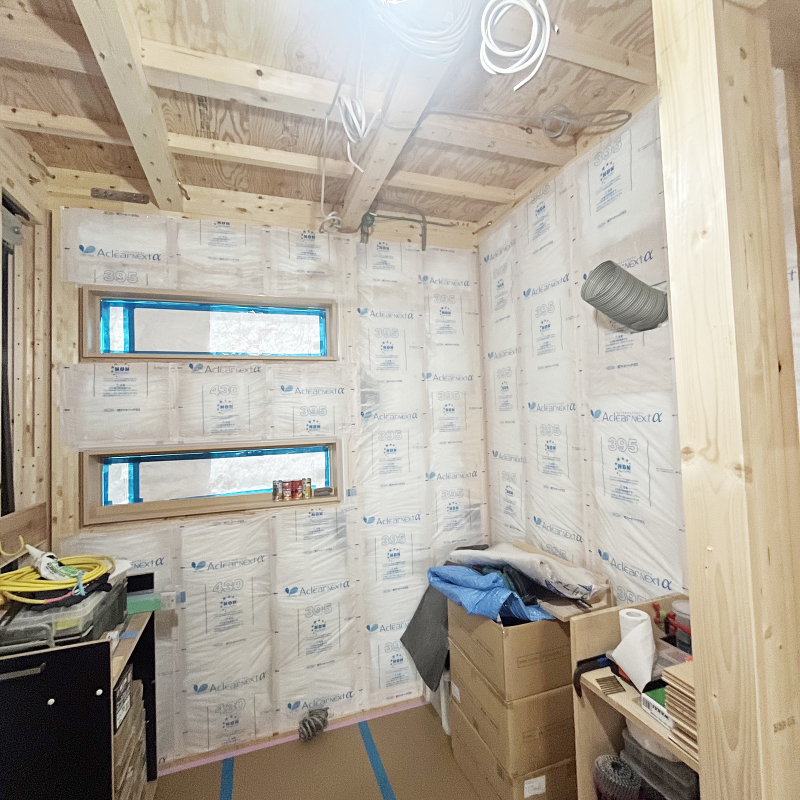

木工事 天井断熱材の充填が進んでいます。

木工事

木工事

天井断熱材の充填が進んでいます。

  • 外壁工事

    外壁工事

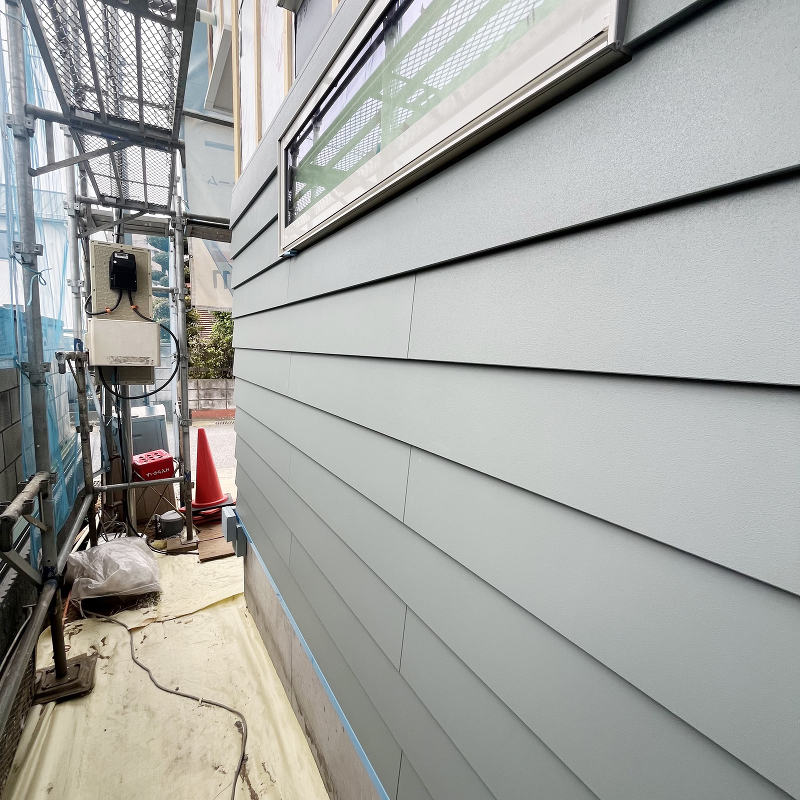

    サイディング貼りが始まりました。

  • 木工事

    木工事

    建具の取り付けが始まりました。

9週目

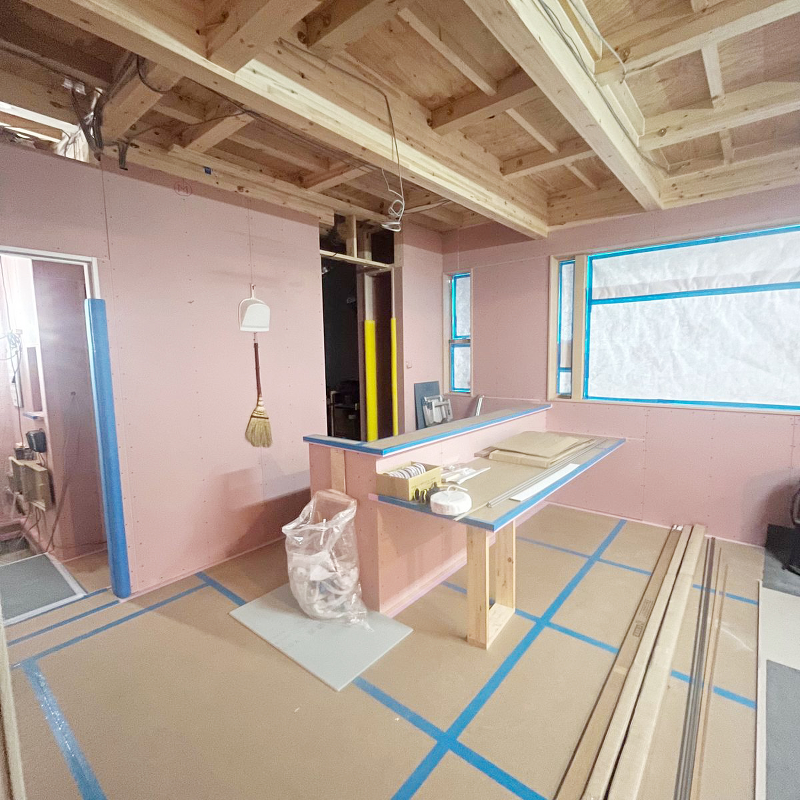

木工事 石膏ボード貼りが進んでいます。

木工事

木工事

石膏ボード貼りが進んでいます。

  • 木工事

    木工事

    別の角度より見た様子です。

8週目

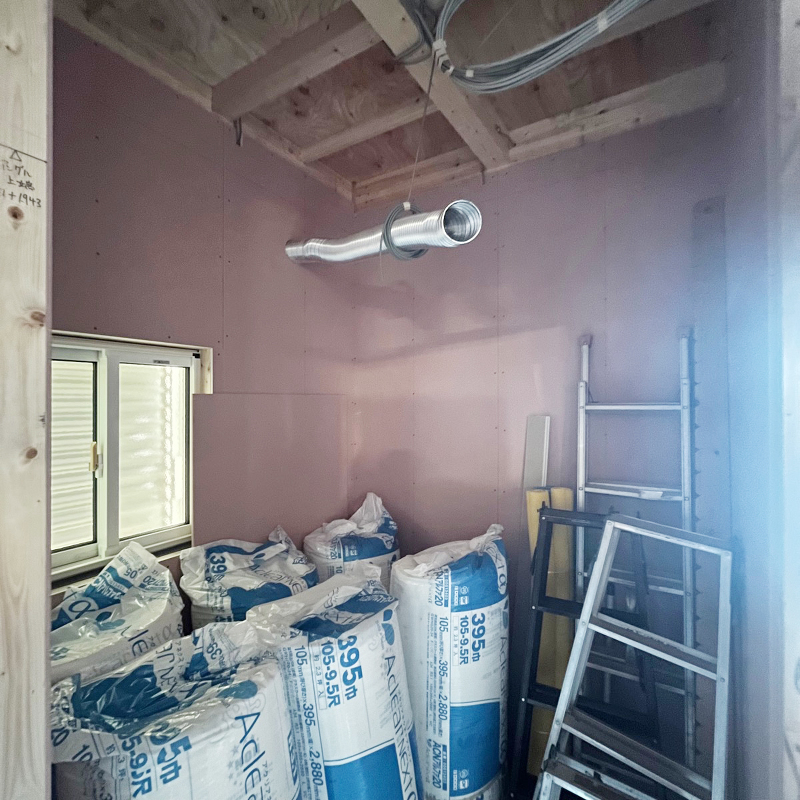

木工事 断熱材の充填が進んでいます。

木工事

木工事

断熱材の充填が進んでいます。

  • 木工事

    木工事

    石膏ボード貼りが始まりました。

7週目

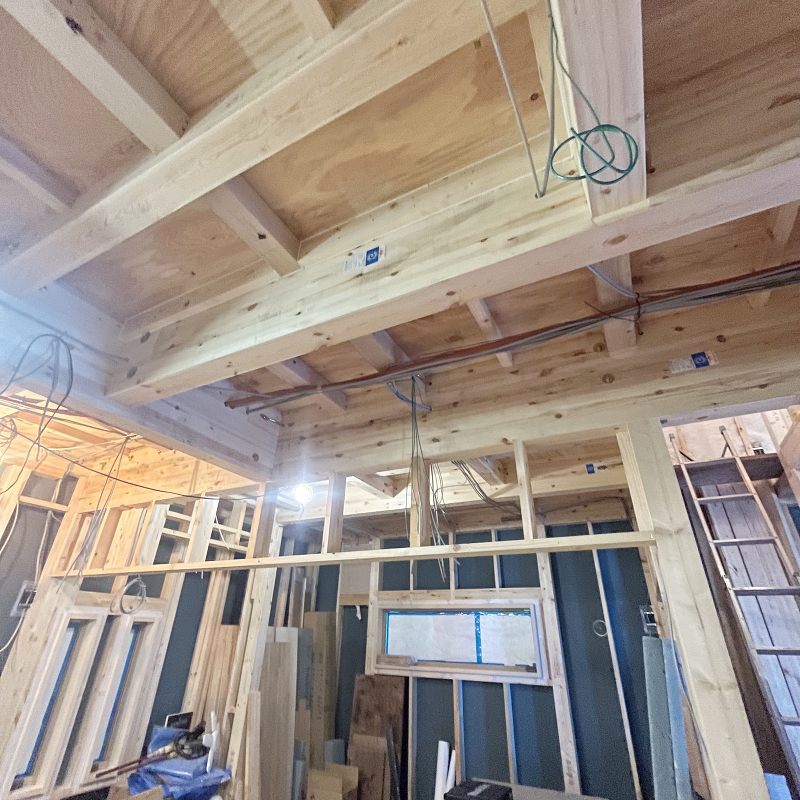

電気工事 内部電気工事が終わっています。

電気工事

電気工事

内部電気工事が終わっています。

  • 木工事

    木工事

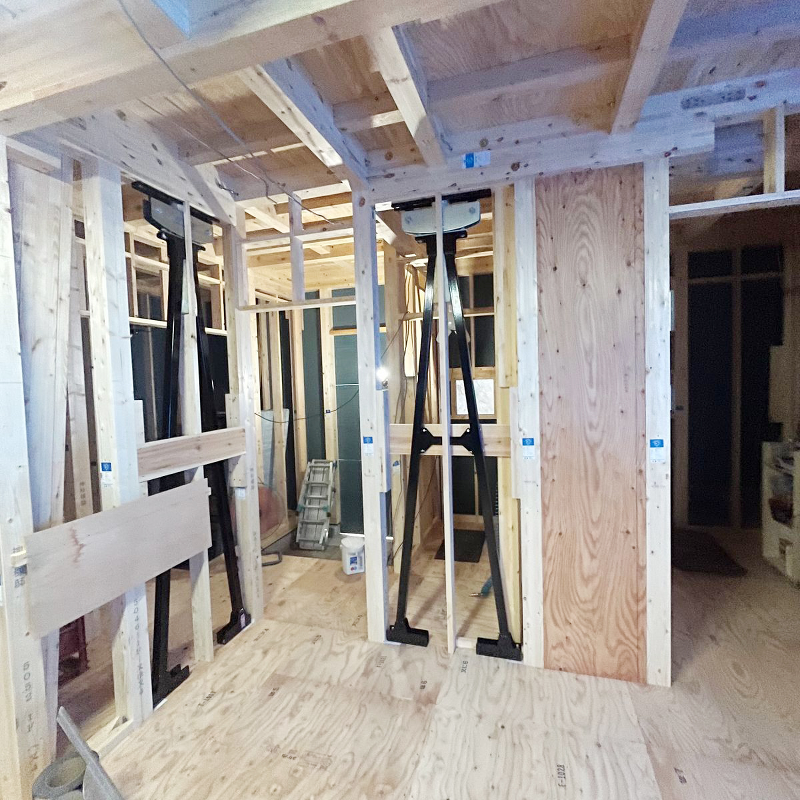

    断熱材の充填が始まりました。

  • 外壁工事

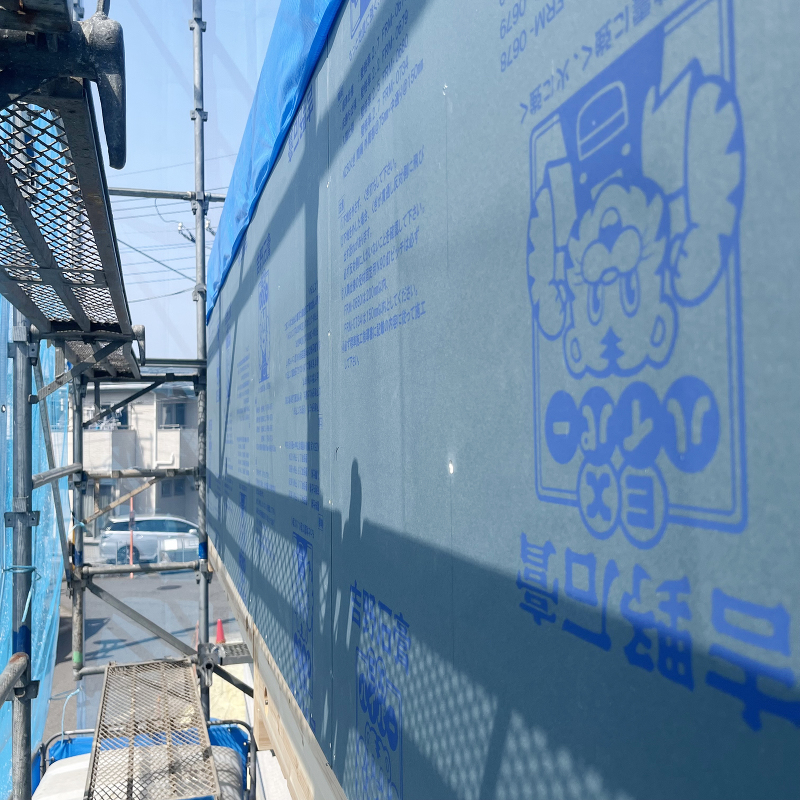

    外壁工事

    透湿防水シート「タイベックシルバー」が貼られています。

6週目

雑工事 制震装置「ミライエ」が取り付けられました。

雑工事

雑工事

制震装置「ミライエ」が取り付けられました。

  • 雑工事

    雑工事

    別の角度より見た様子です。

5週目

木工事 バルコニー工事が始まりました。

木工事

木工事

バルコニー工事が始まりました。

  • 木工事

    木工事

    別の角度より見た様子です。

4週目

木工事 上棟しました。

木工事

木工事

上棟しました。

  • 外壁工事

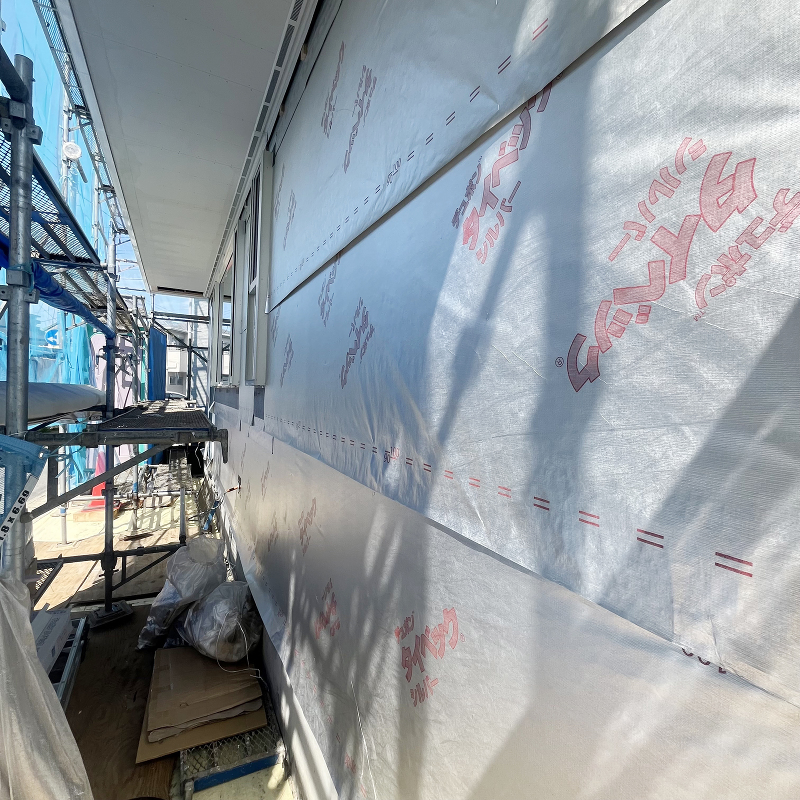

    外壁工事

    外壁石膏ボードが貼られました。

  • 木工事

    木工事

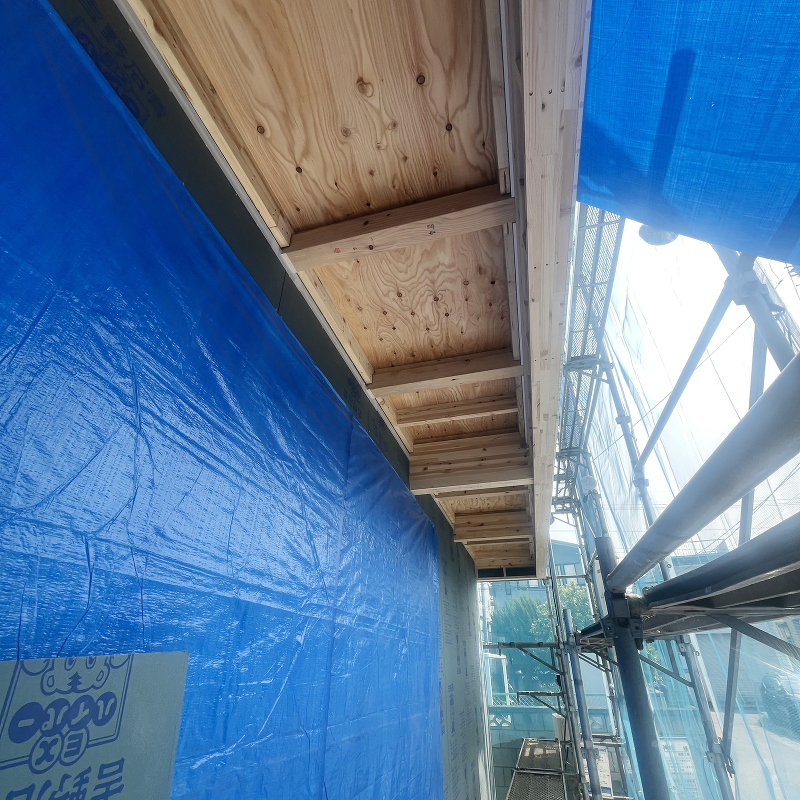

    1階・2階構造躯体完了です。

3週目

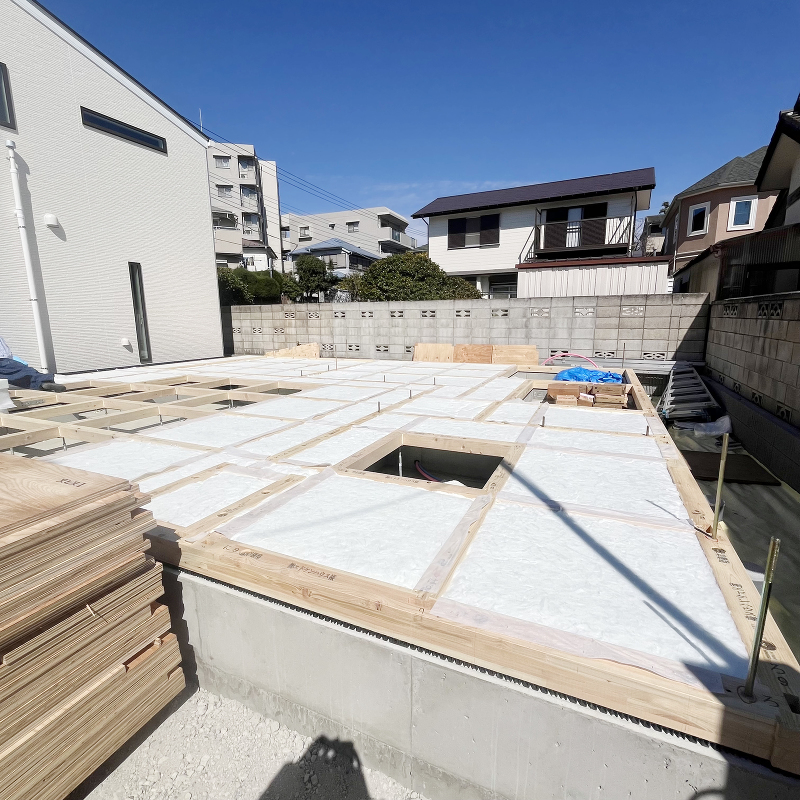

木工事 床下断熱材の充填が進んでいます。

木工事

木工事

床下断熱材の充填が進んでいます。

  • 木工事

    木工事

    別の角度より見た様子です。

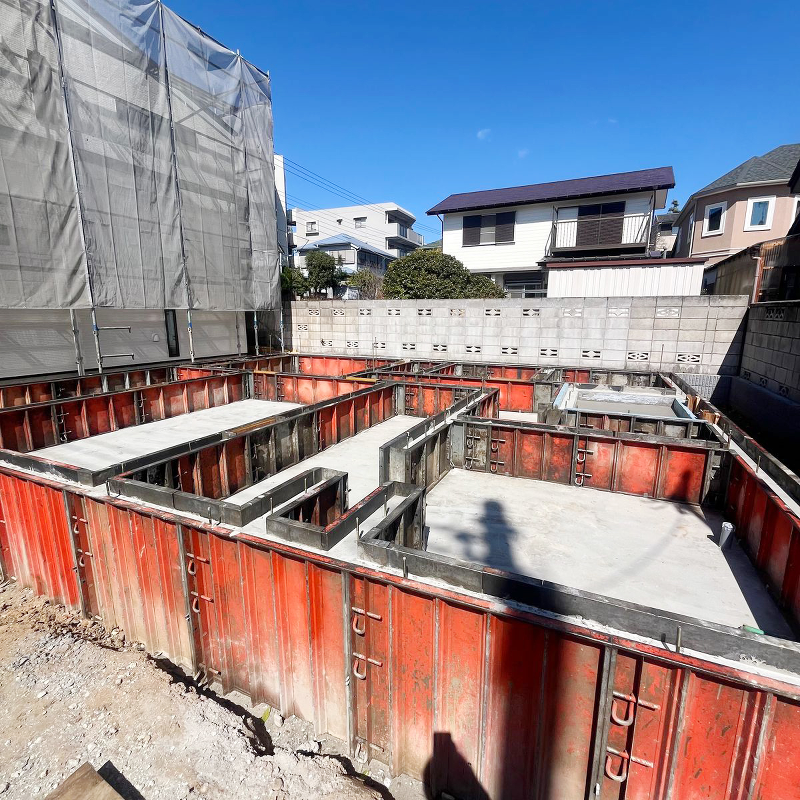

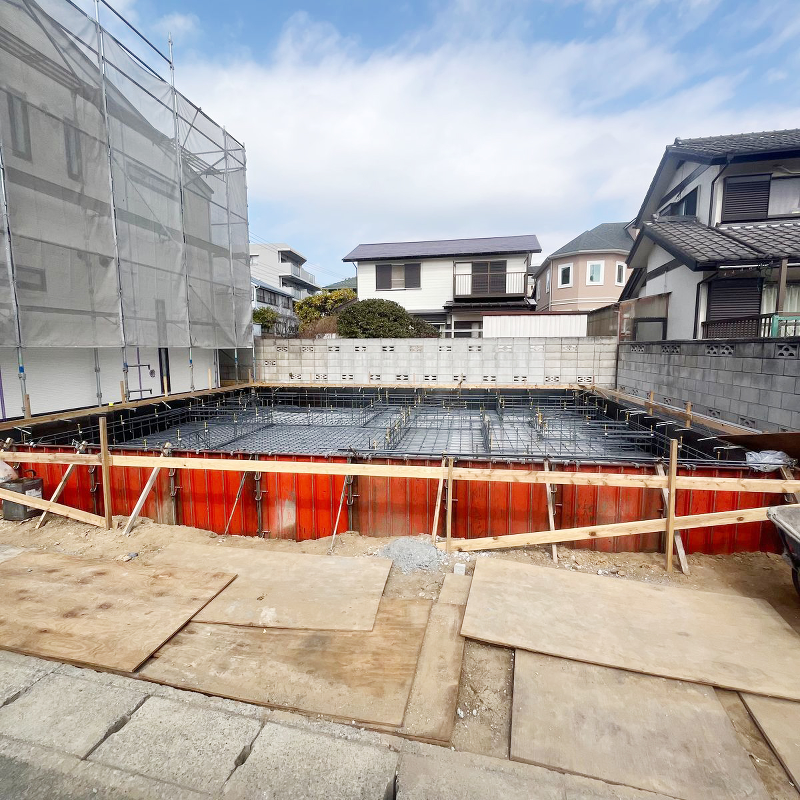

2週目

基礎工事 ベースコンクリートが完成し立ち上がり部分の打設が進んでいます

基礎工事

基礎工事

ベースコンクリートが完成し立ち上がり部分の打設が進んでいます

  • 基礎工事

    基礎工事

    別の角度より見た様子です。

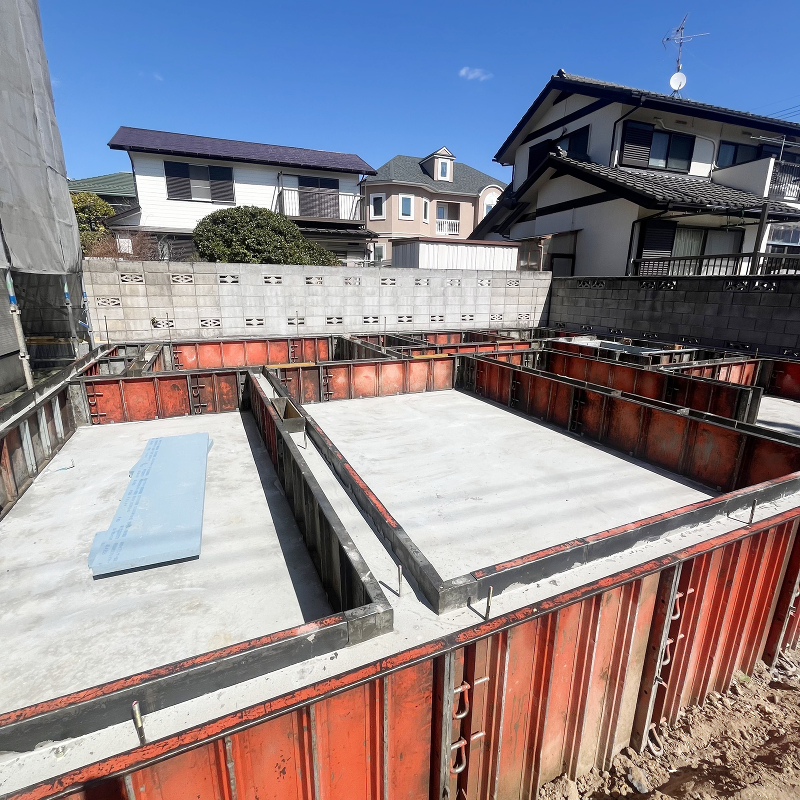

1週目

基礎工事 基礎配筋が組まれました。

基礎工事

基礎工事

基礎配筋が組まれました。

  • 基礎工事

    基礎工事

    別の角度より見た様子です。
