20週目

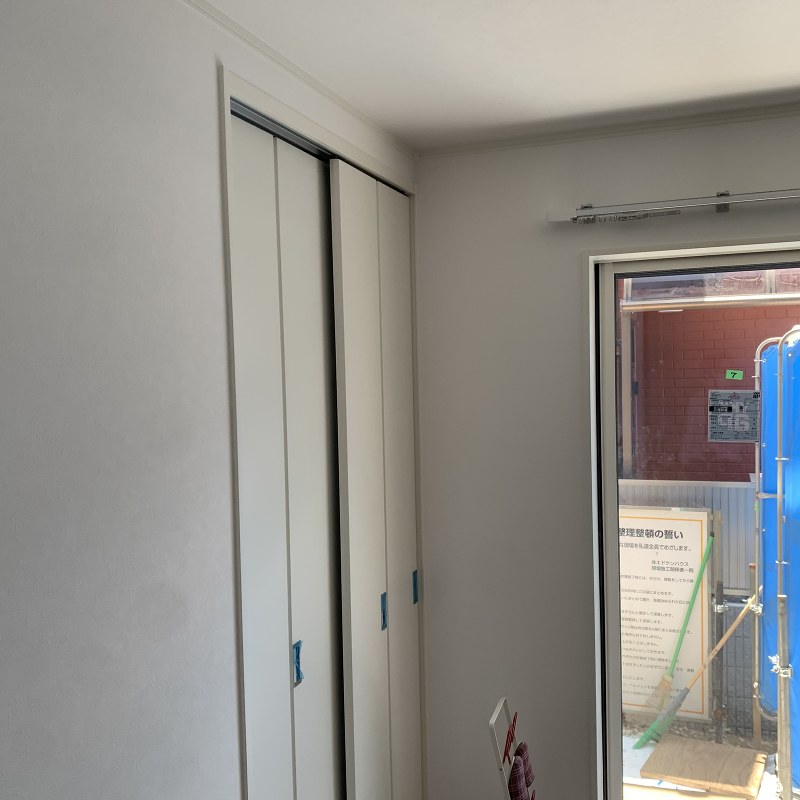

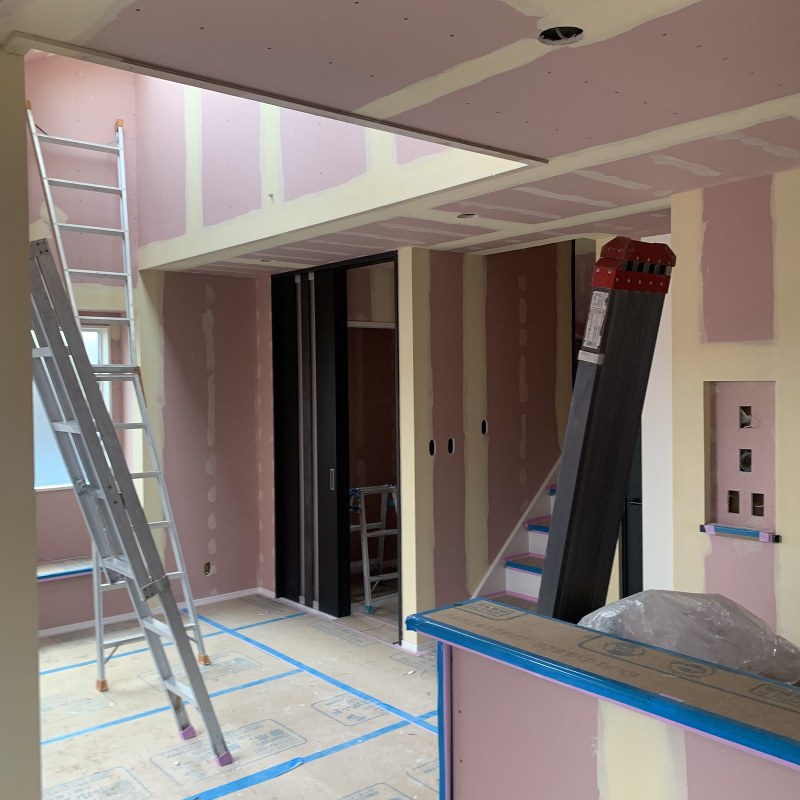

1、2階クロス貼り完了です
木工事

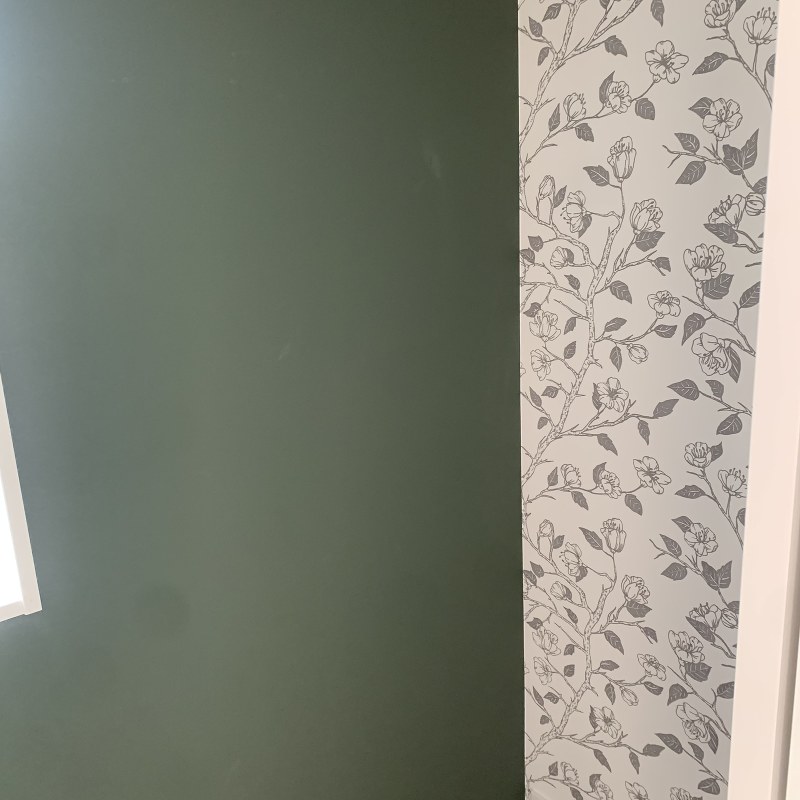

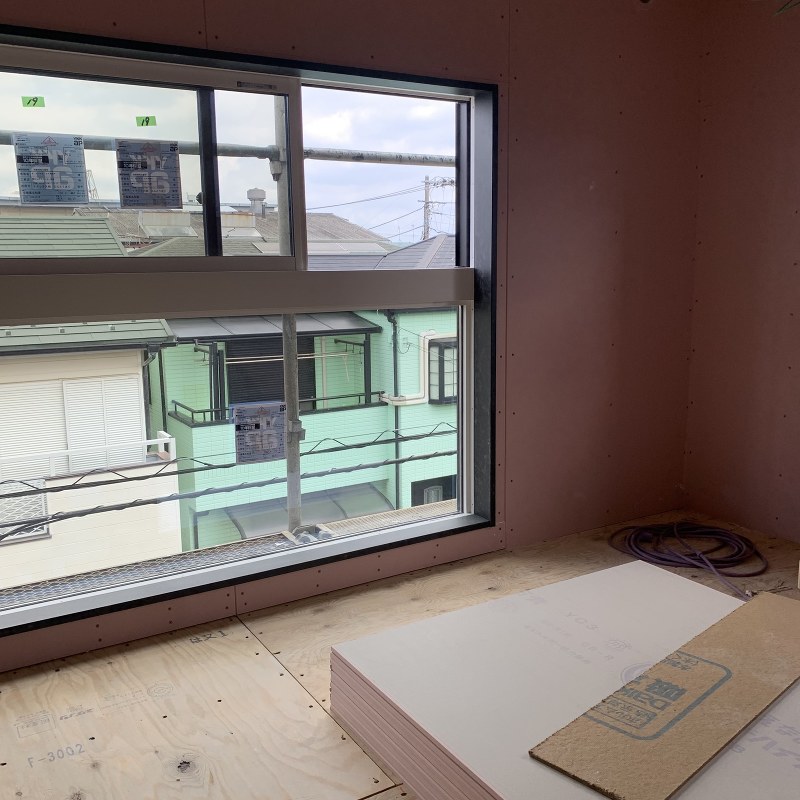

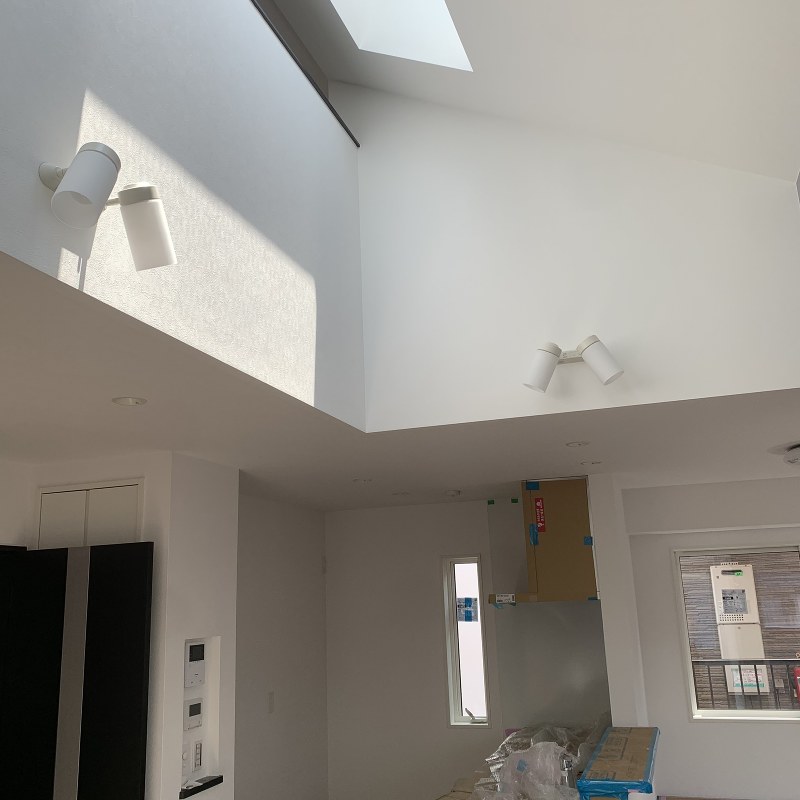

2階クロス貼り完了です
電気工事

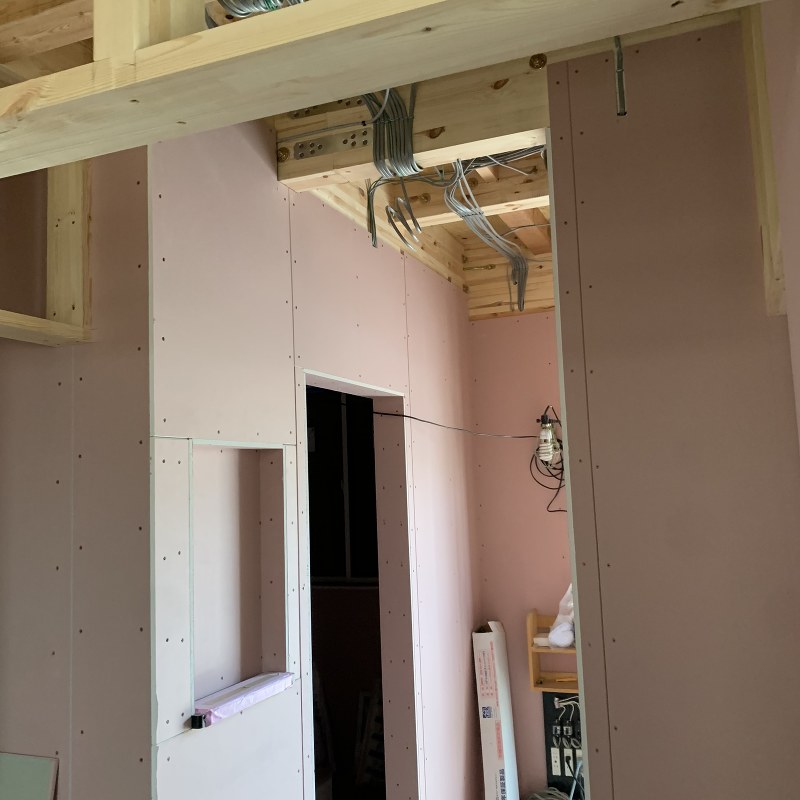

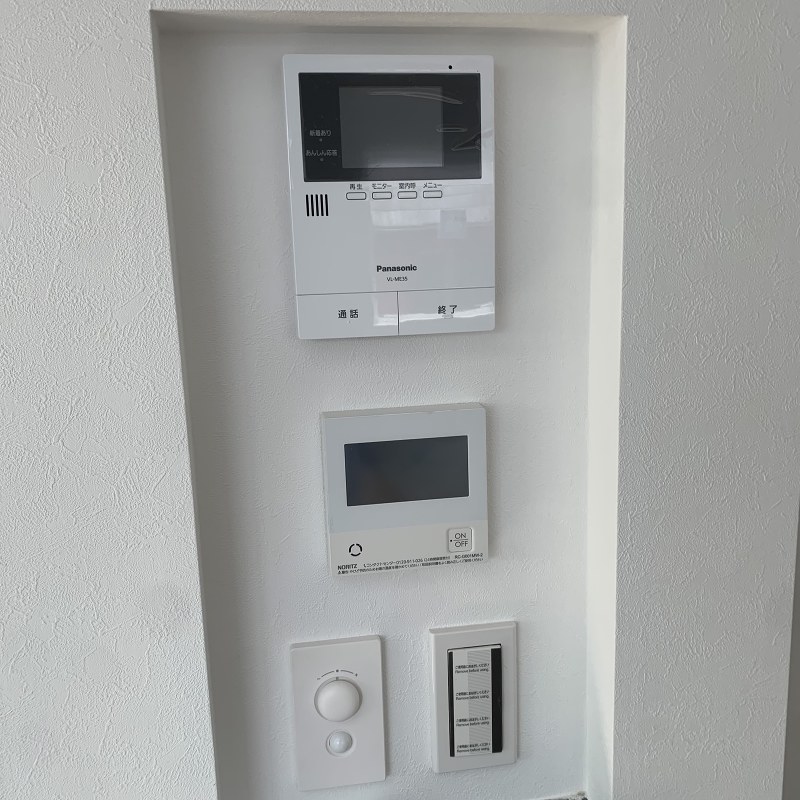

各種スイッチが取り付けられました

トイレ内のクロス貼りも完了です
1階クロス貼り完了です
19週目

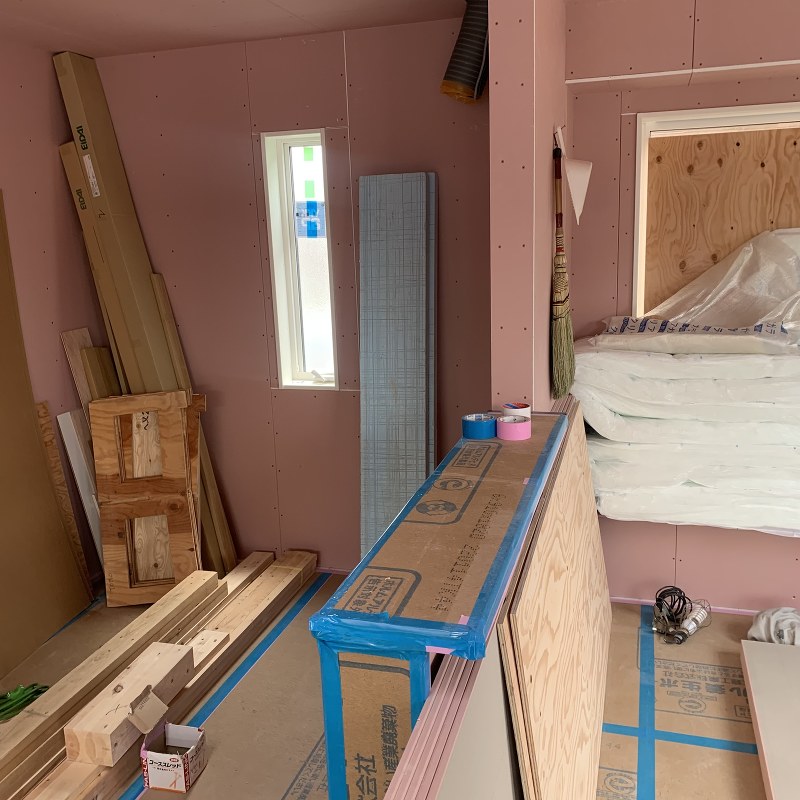

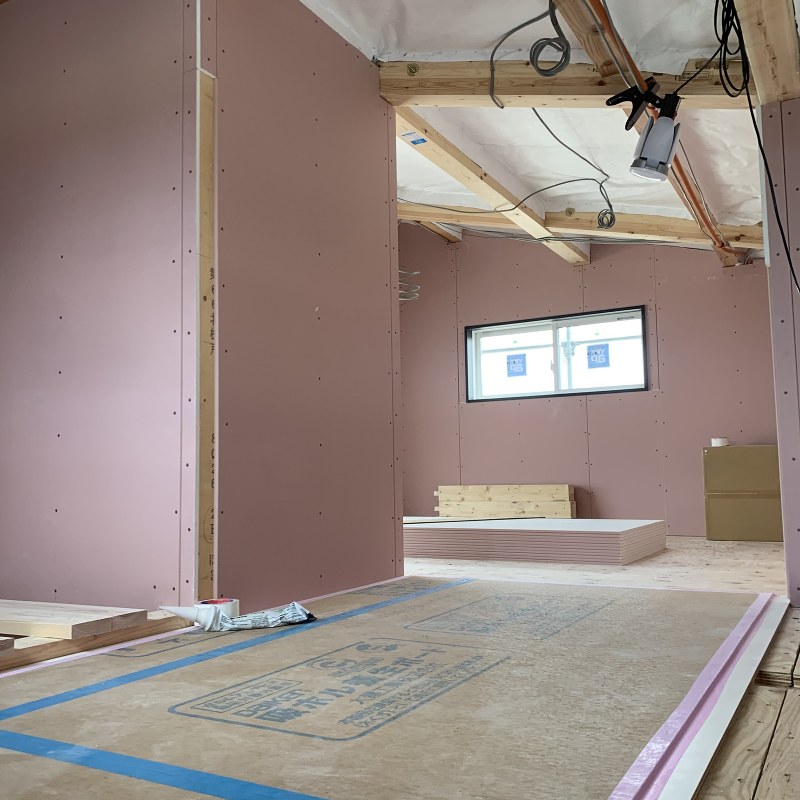

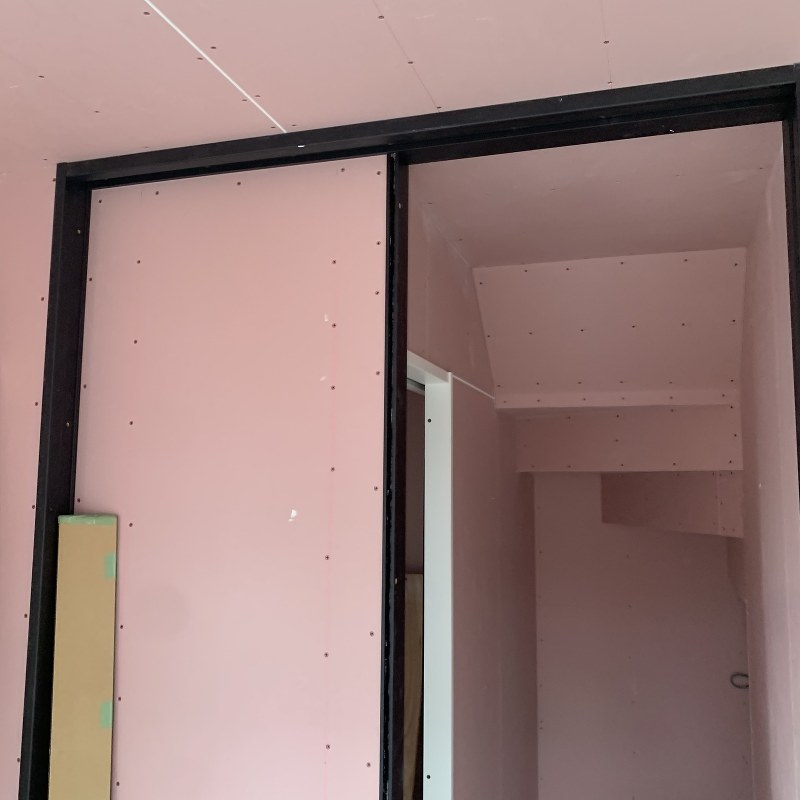

クロス下地パテ処理が始まりました

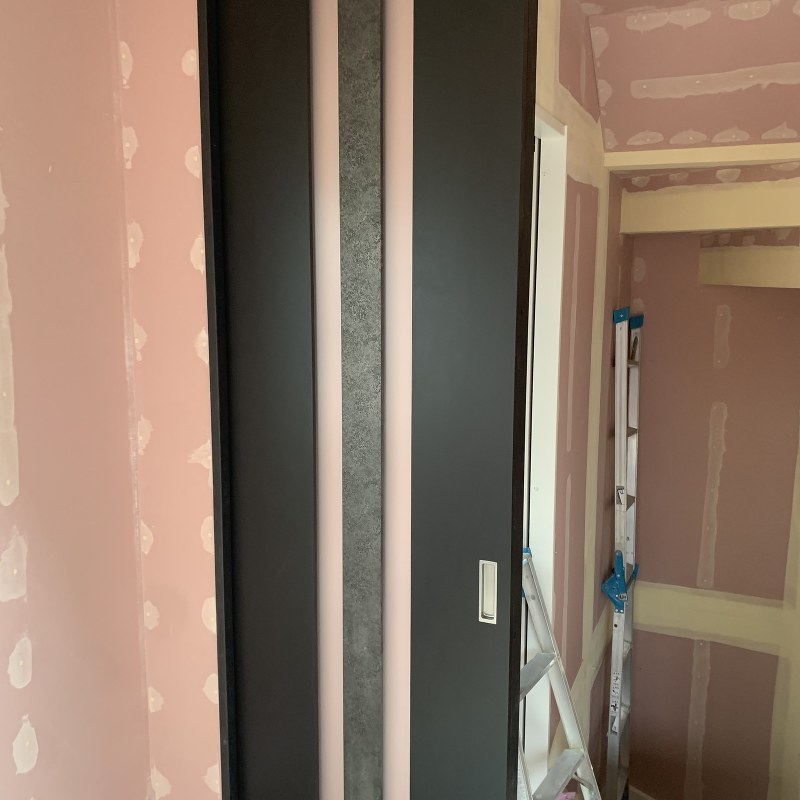

建具の取り付けが進んでいます
設備工事
バルコニーの柵が取り付けられました
18週目
キッチンが取り付けられました
トイレ部分の工事も進んでいます
17週目

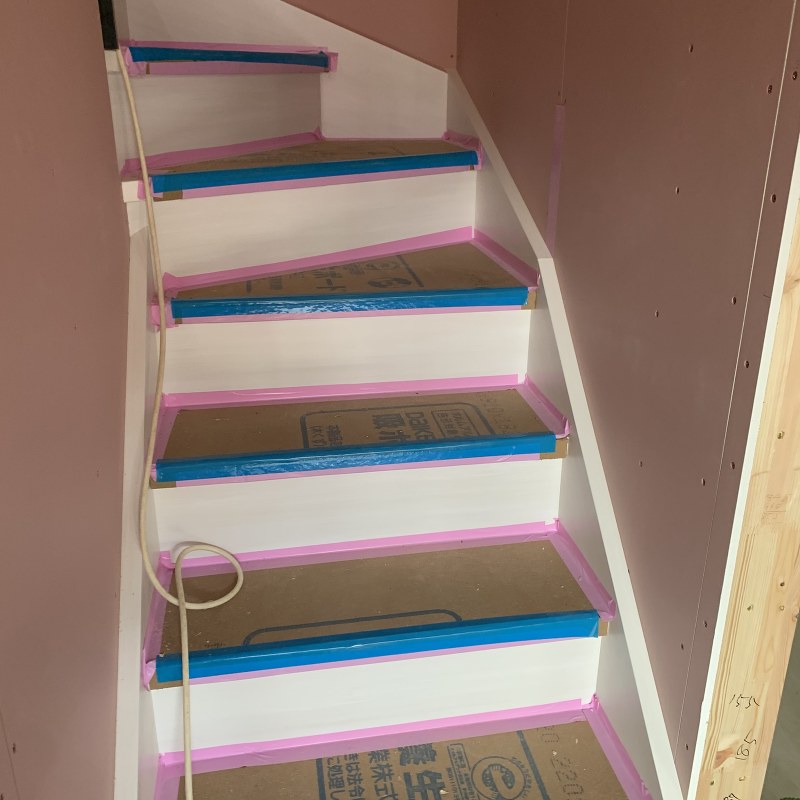

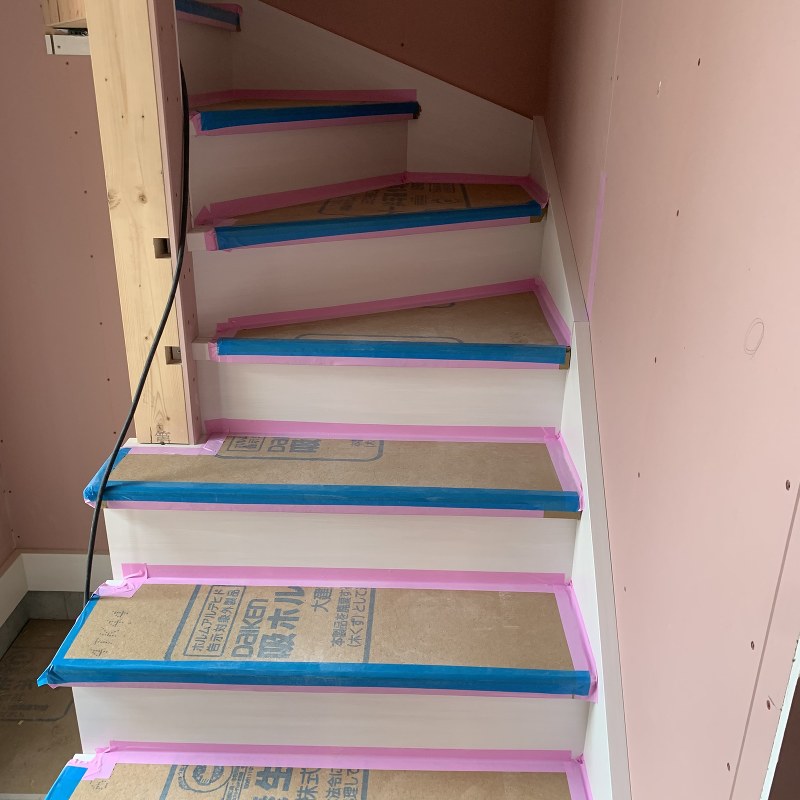

1階階段が取り付けられました
16週目
小屋裏壁の石膏ボード貼りが、進んでいます
キッチンの型枠工事が進んでいます
小屋裏部屋の、フローリング貼りが始まりました
15週目
小屋裏への階段が取り付けられました

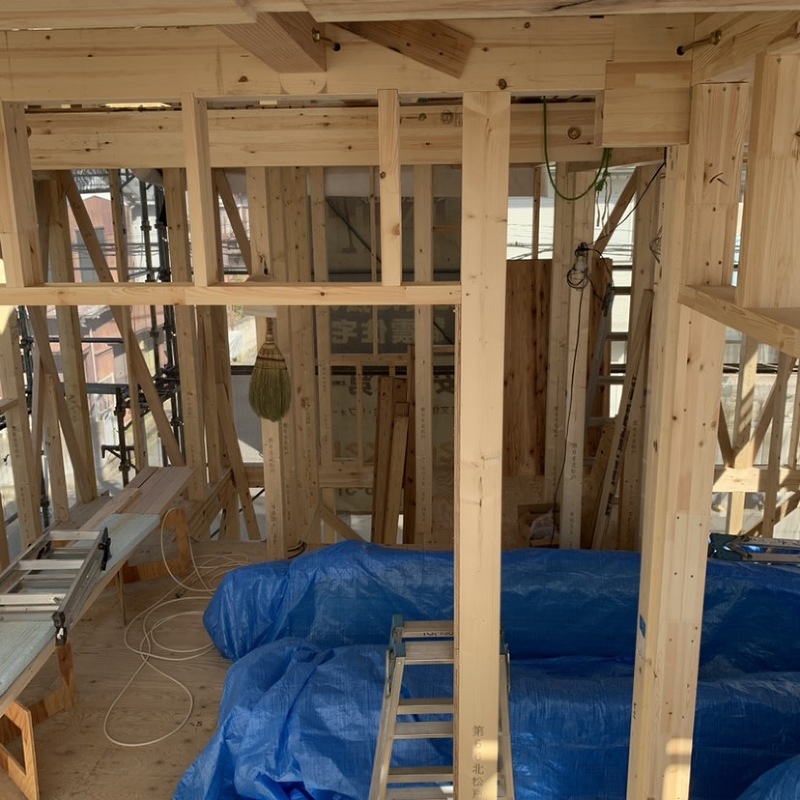

小屋裏部屋の工事が進んでいます
外壁工事
14週目

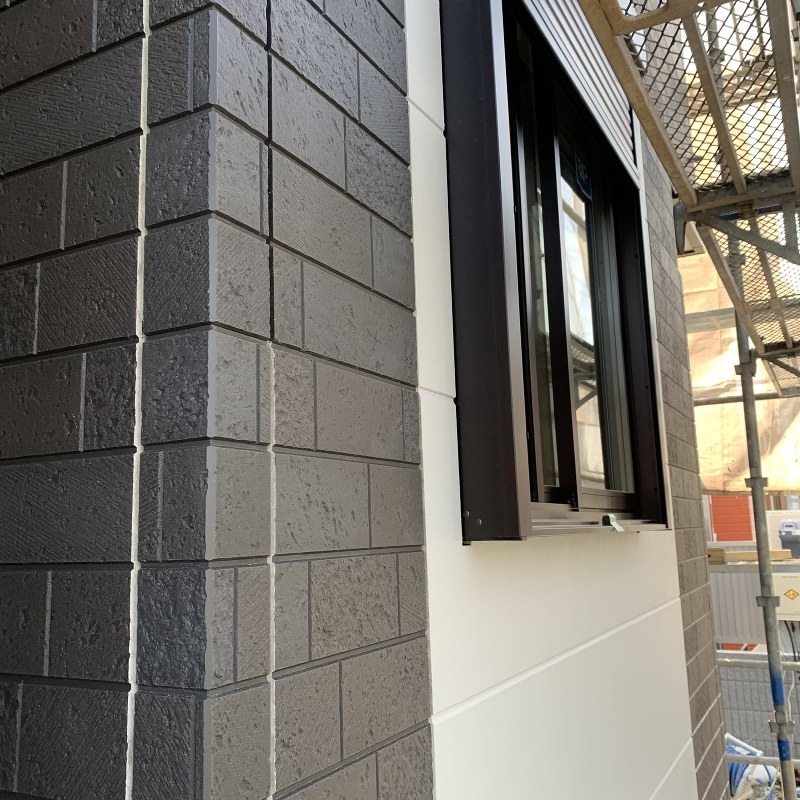

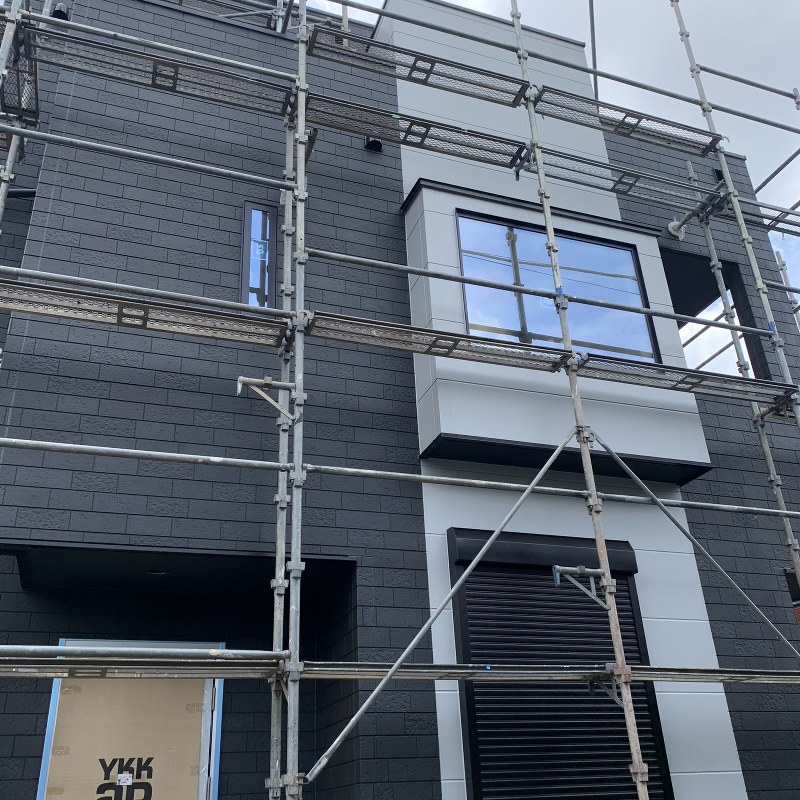

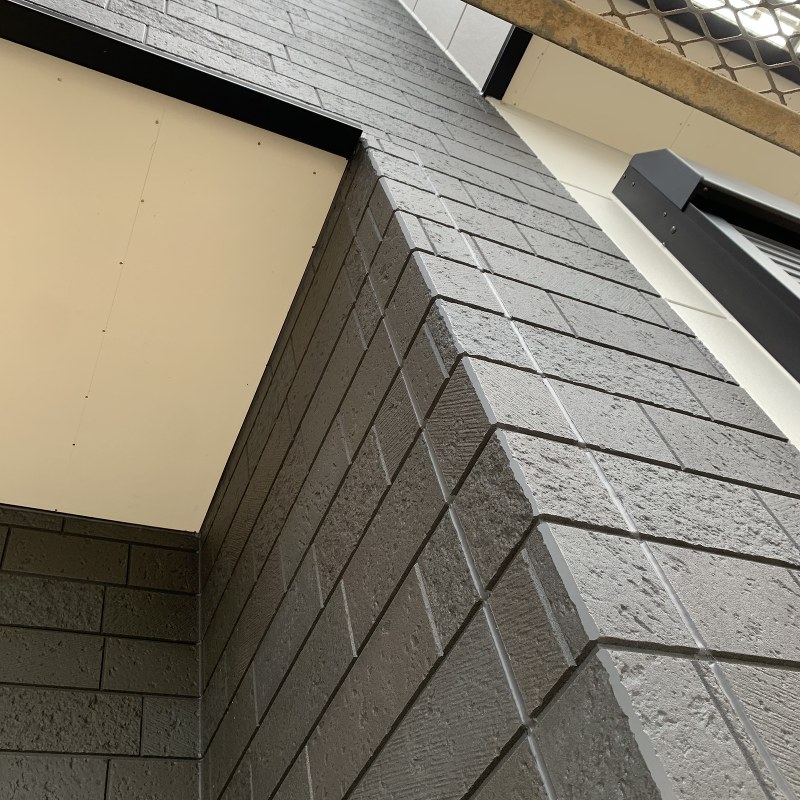

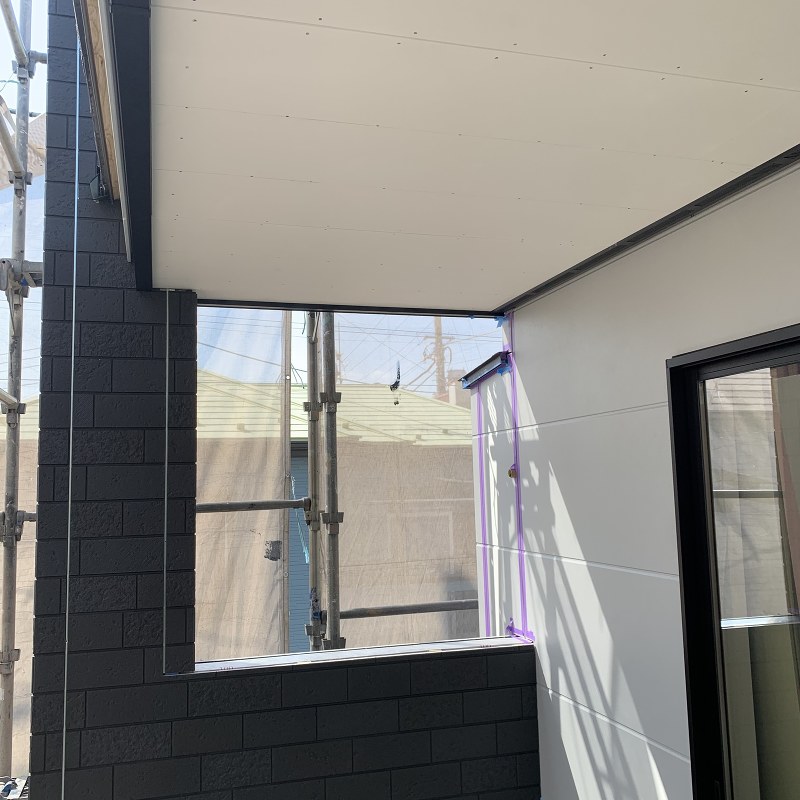

サイディング貼り完了です。
小屋裏部分の工事が進んでいます

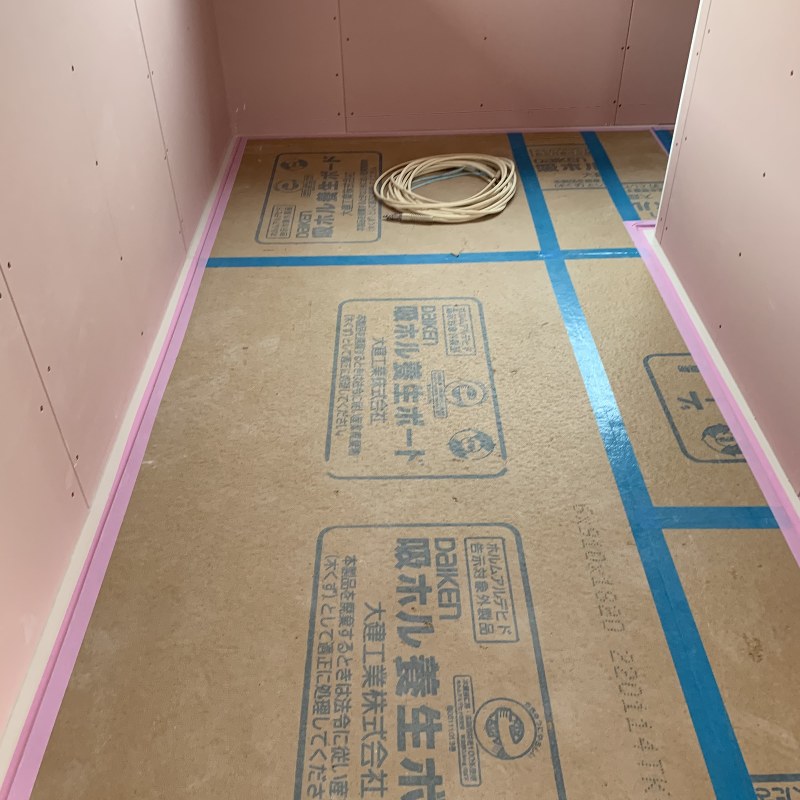

1階石膏ボード貼り完了です。
13週目

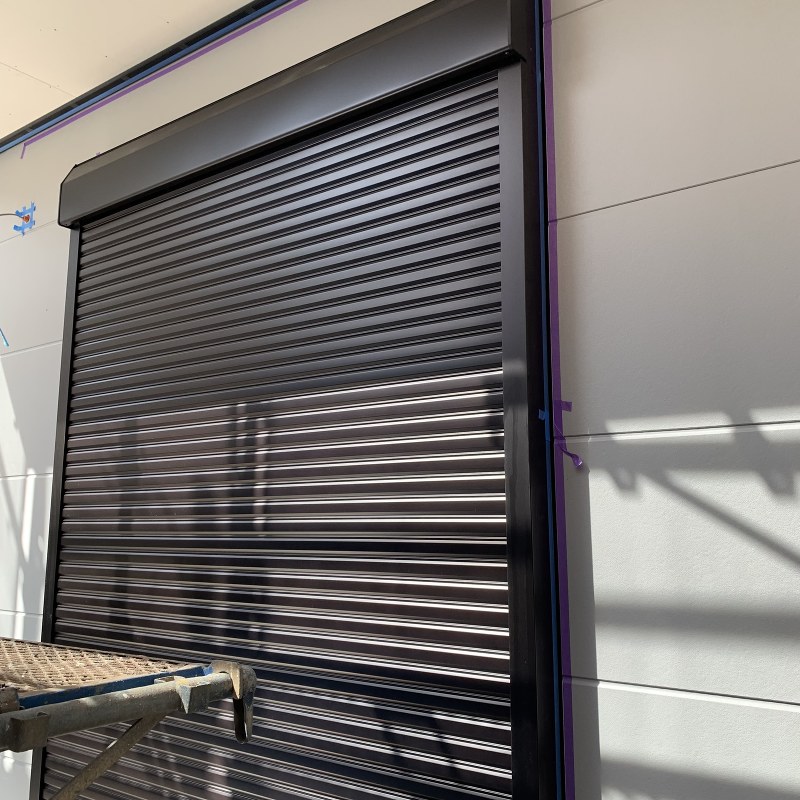

シャッターが取り付けられました

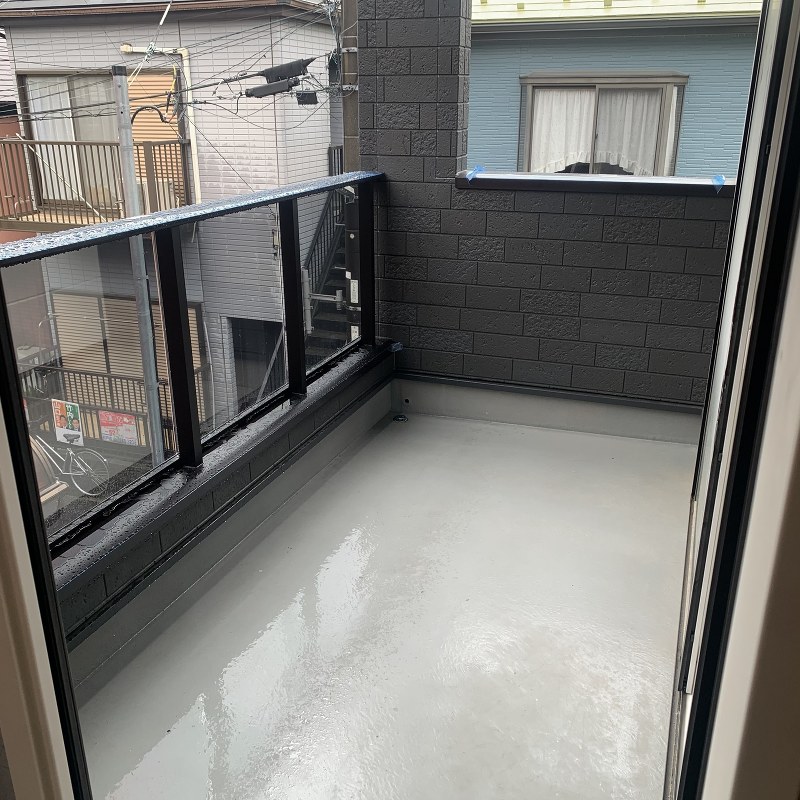

バルコニー工事が進んでいます

システムバスが取り付けられました
12週目

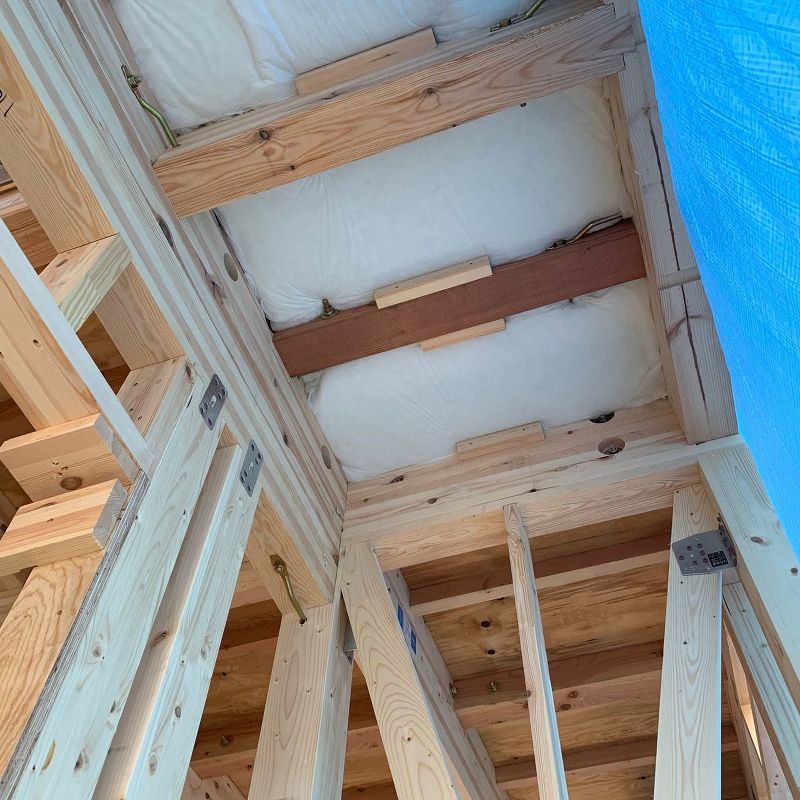

2階、天井部以外の断熱材の充填完了です。
サイディング張りが進んでいます
11週目
床フローリング張りが始まりました

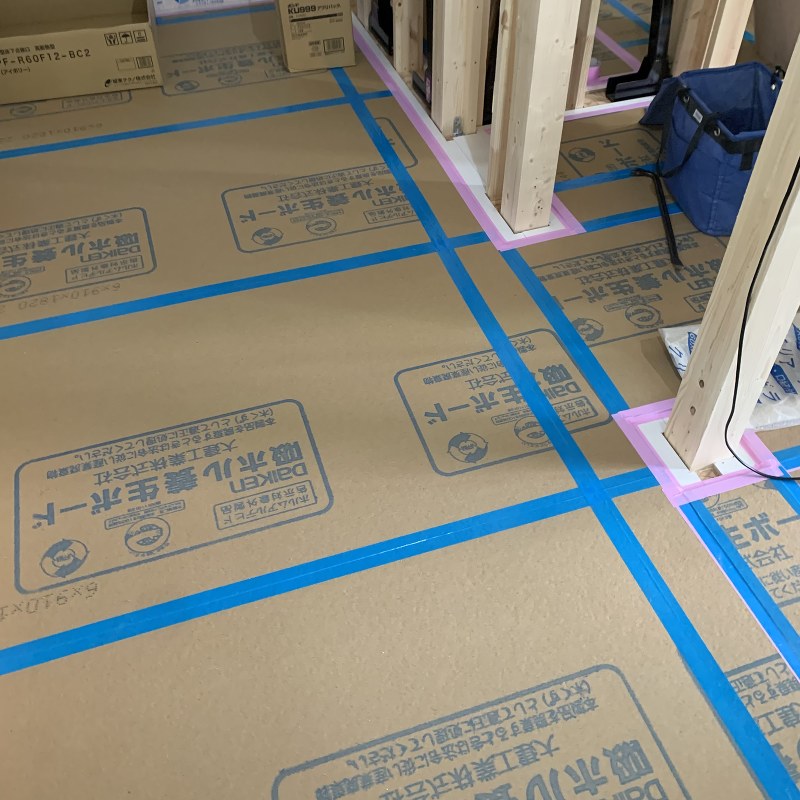

1階断熱材充填完了です

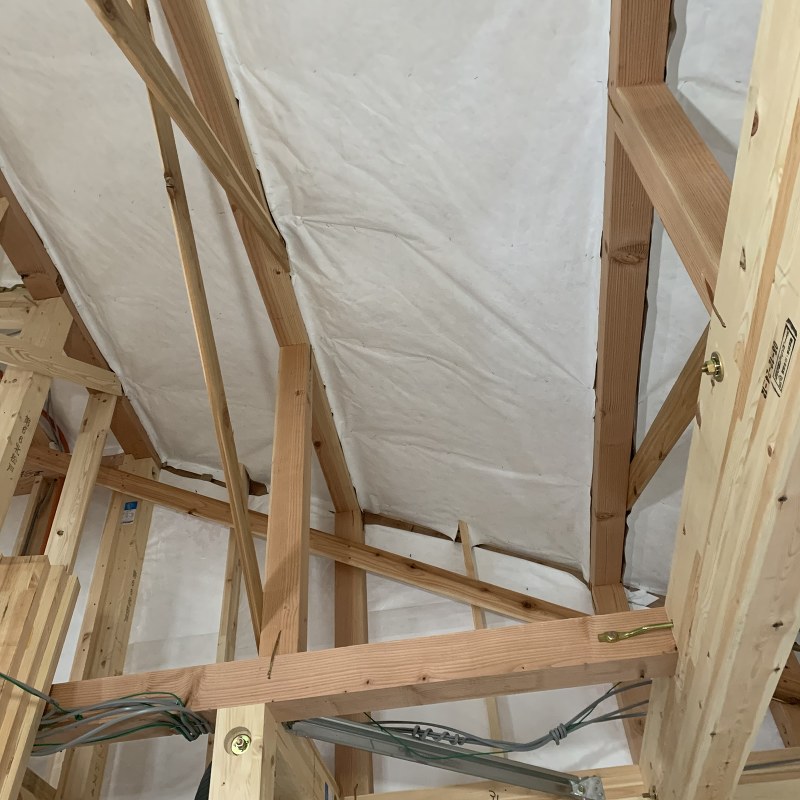

小屋浦タイベック貼り完了です
10週目

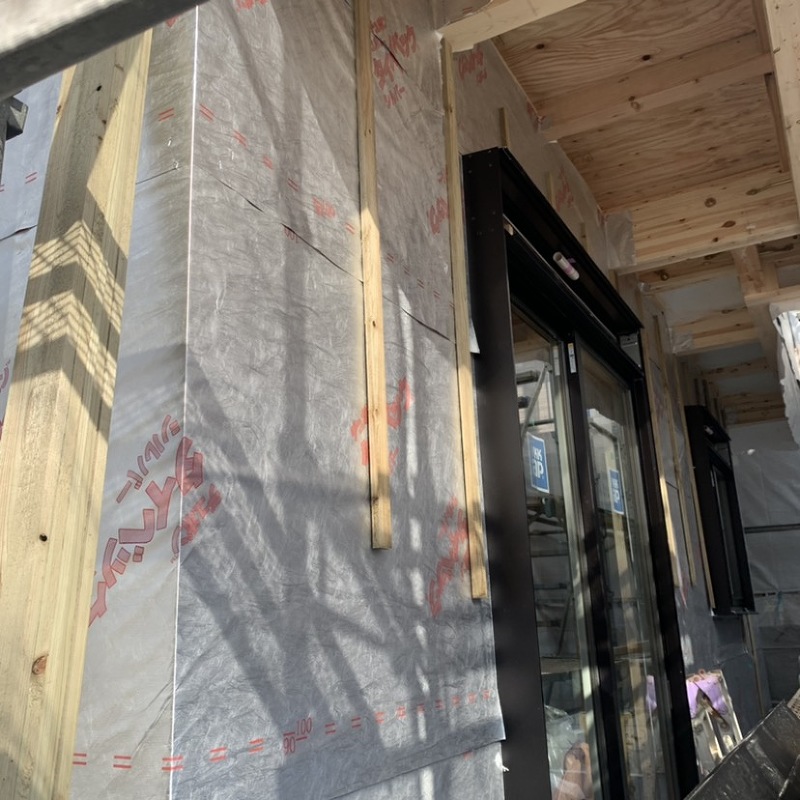

サイディング張りが始まりました

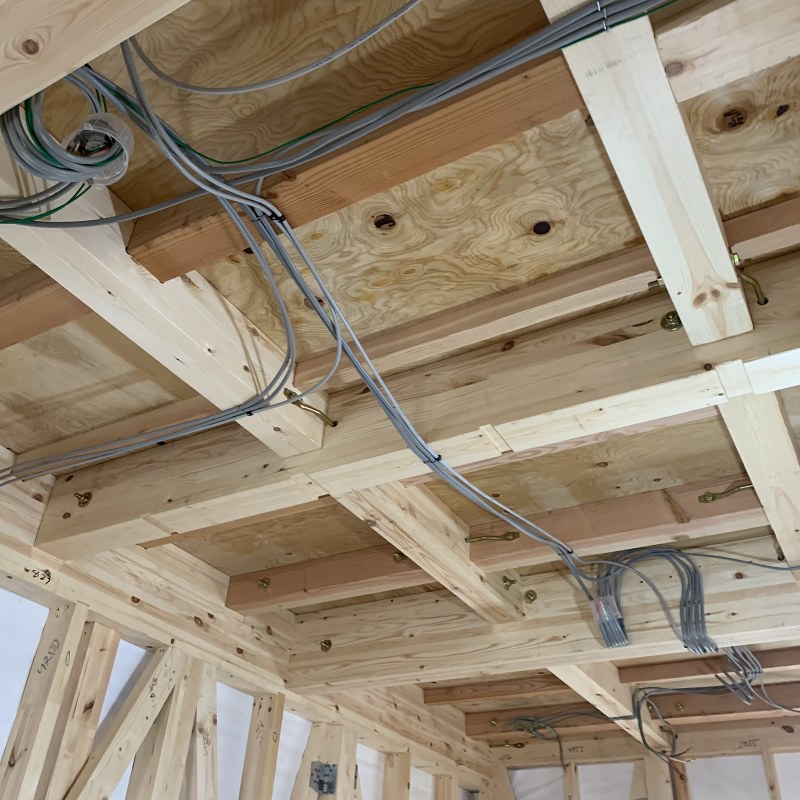

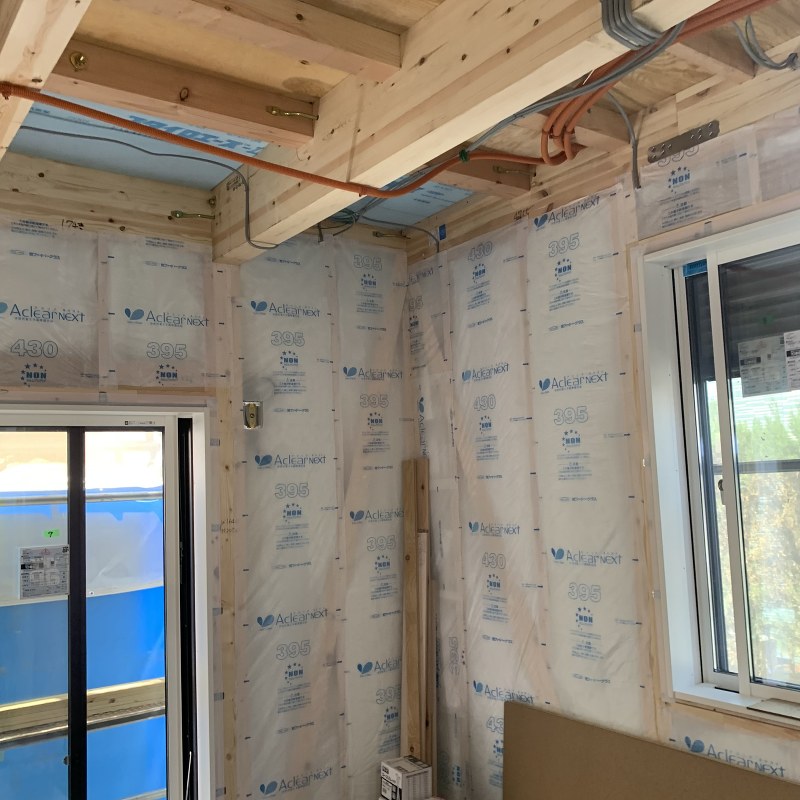

内部電気配線工事が進んでいます

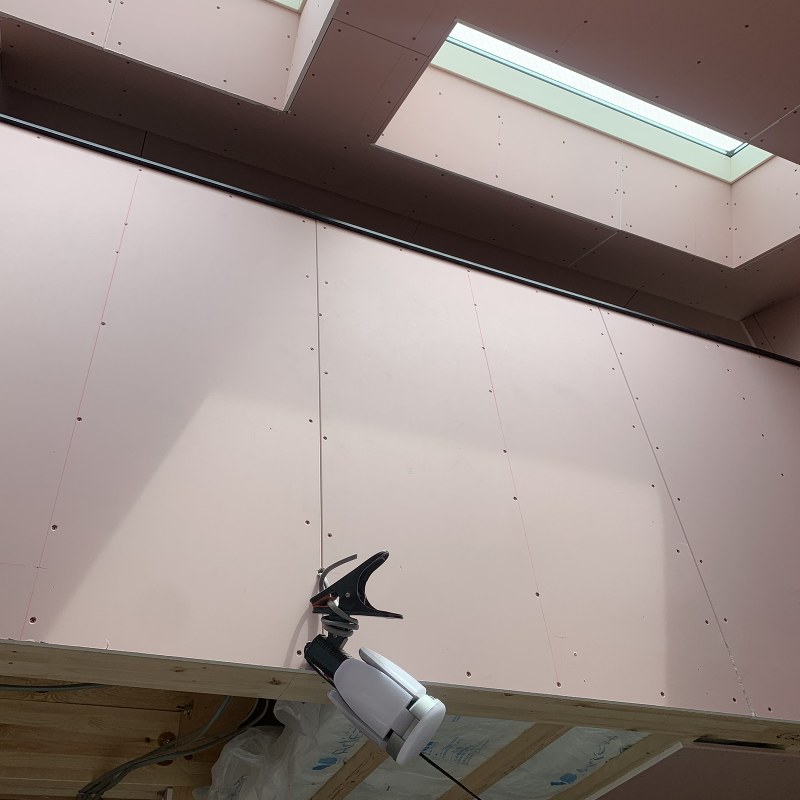

小屋裏にタイベックが貼られ始めました(下から見上げた写真です)
屋根工事

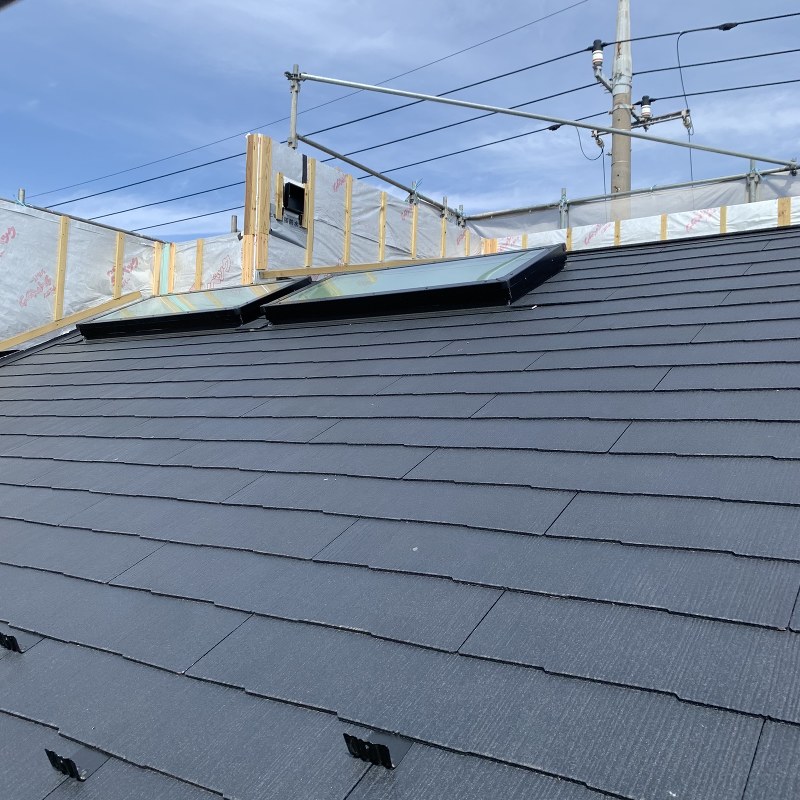

コロニアル葺きが進んでいます
9週目
外壁にタイベックシルバー(透湿・防水・遮熱シート )が張られました
外壁にタイベックが張られ、通気胴縁取り付けが行われています。

サッシが取り付けられました
ミライエが取り付けられました

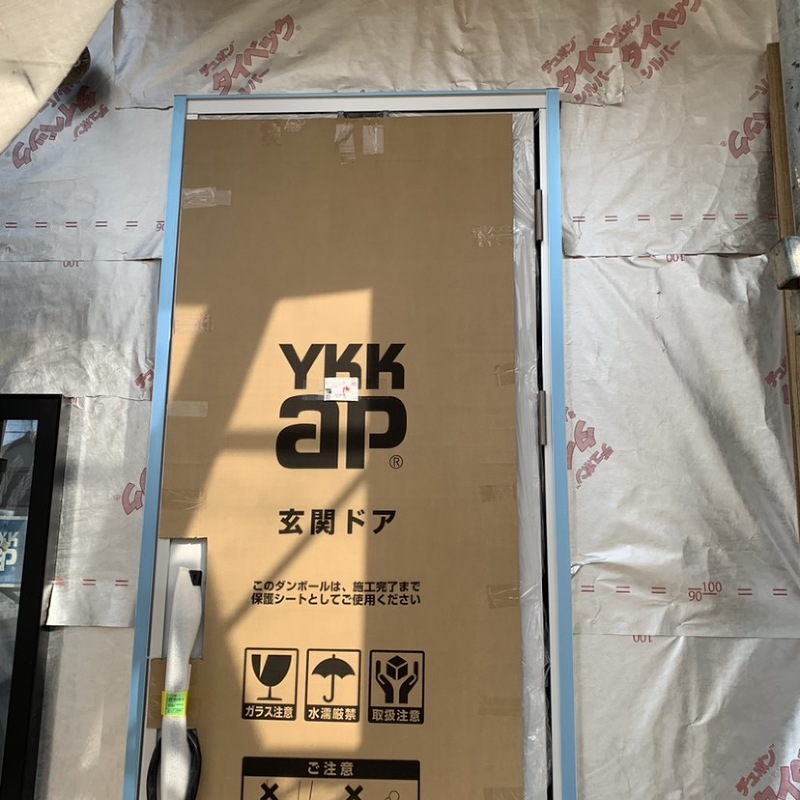

玄関扉が取り付けられました
防水工事

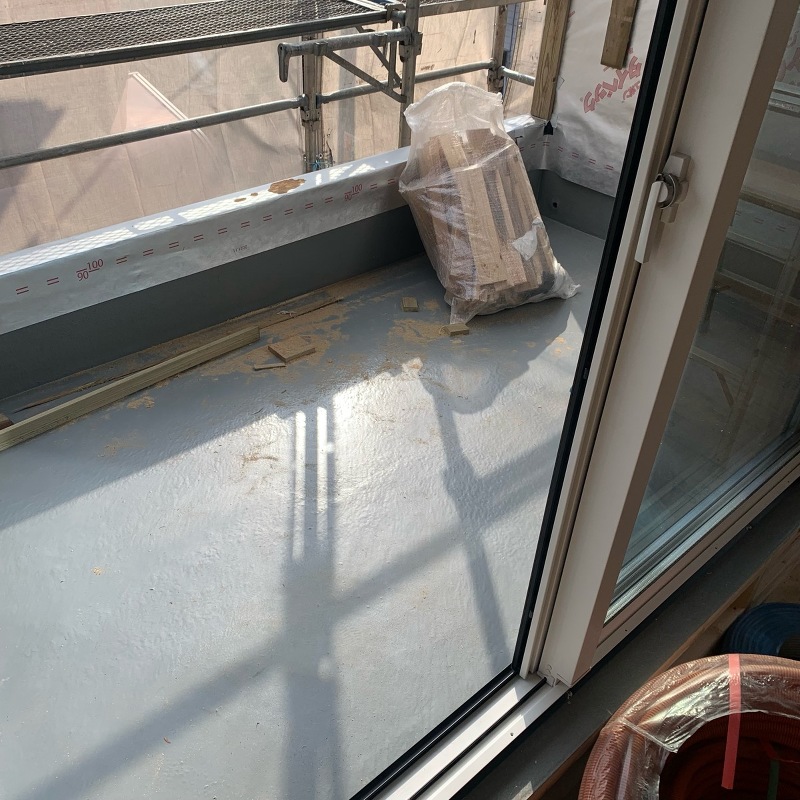

バルコニー防止工事完了
8週目
構造躯体完了です

まもなく制振装置(ミライエ)の設置が始まります
7週目

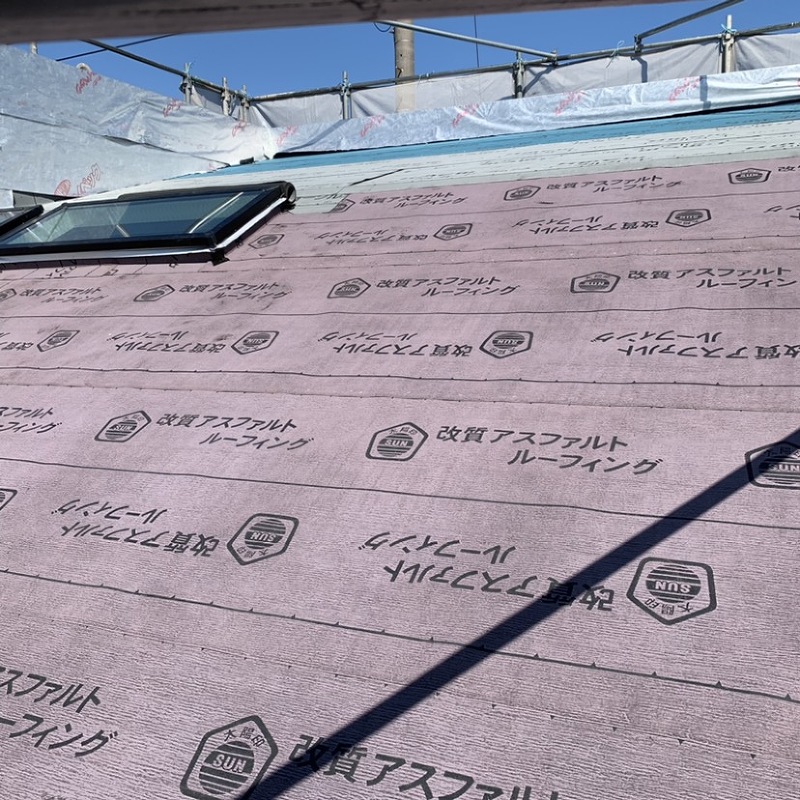

下地ルーフィングが貼られました
下地ルーフィングが張られました。トップライトも設置されいます。
1階構造躯体完了です
2階構造躯体完了です
6週目

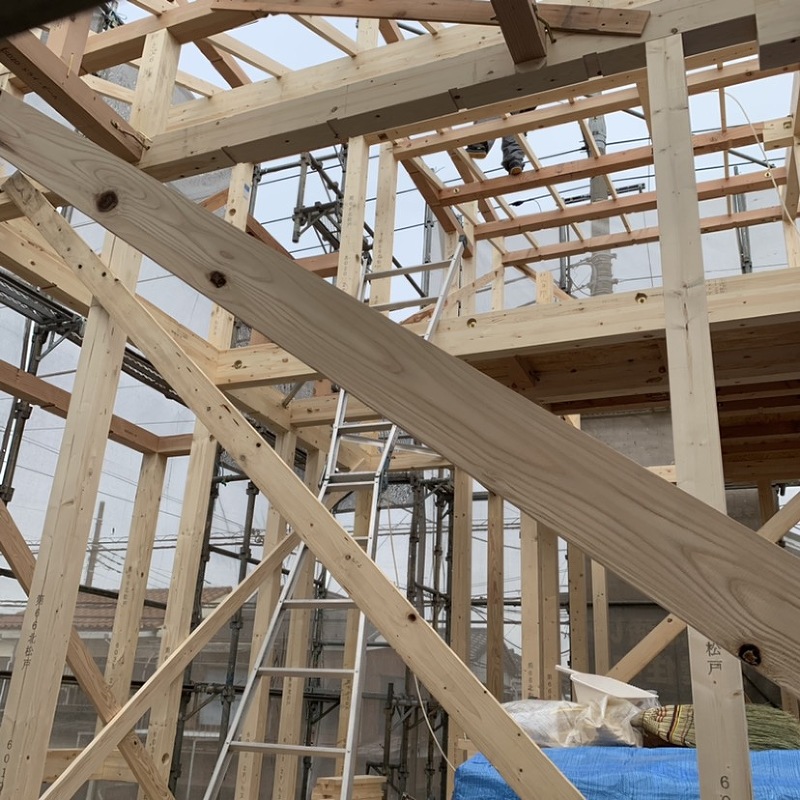

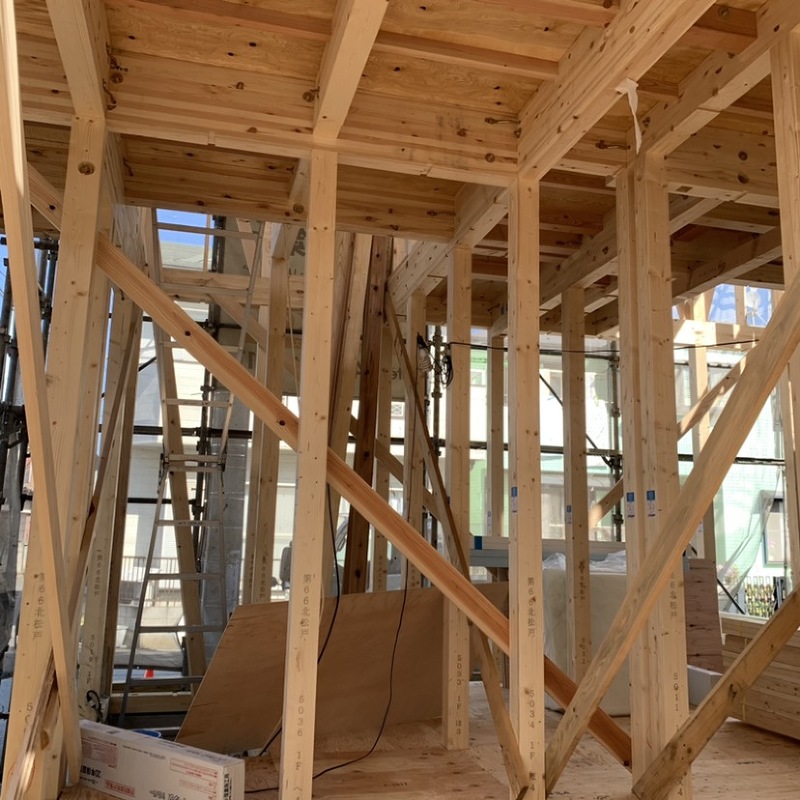

上棟しました

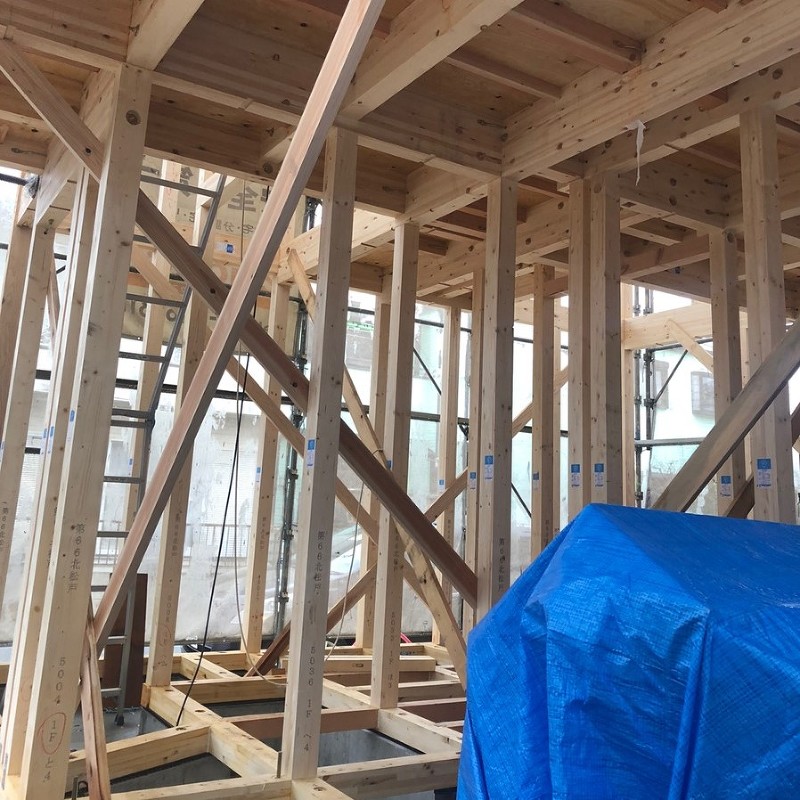

1階建て方完了です

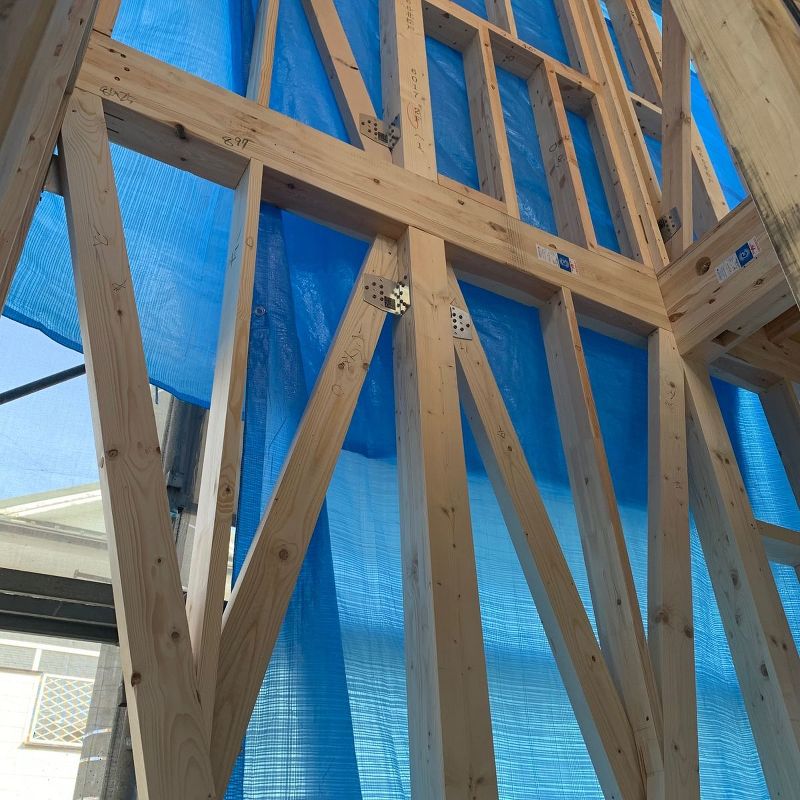

上棟作業中です

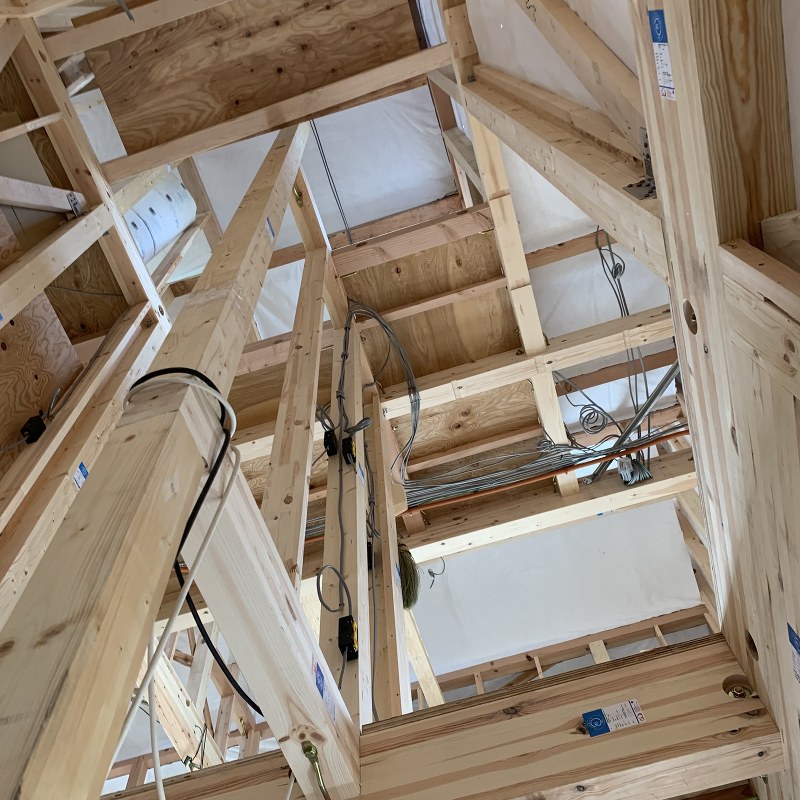

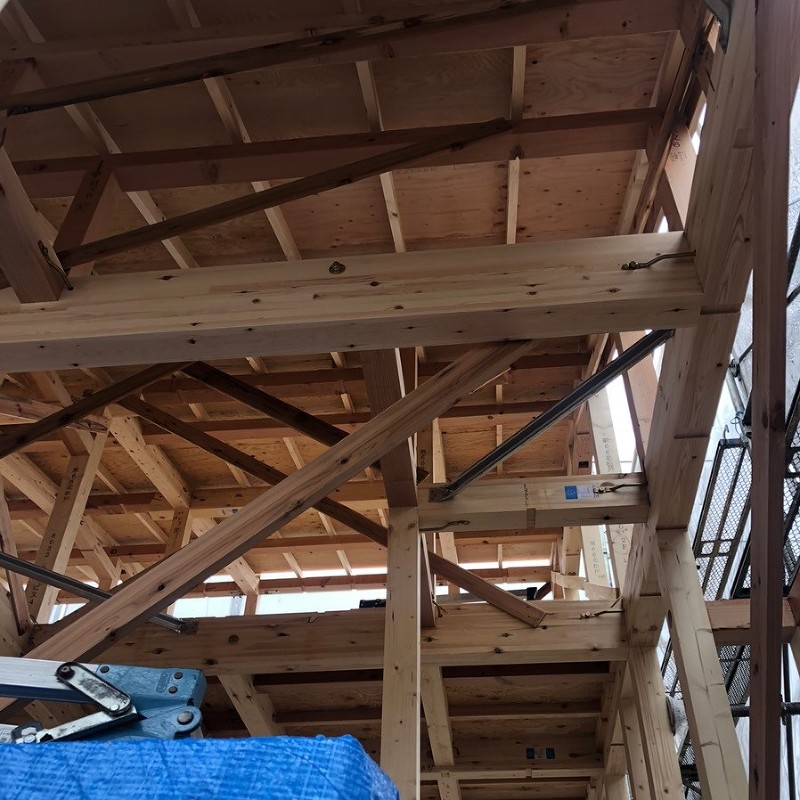

小屋組み完了です。
5週目
給排水工事がはじまりました
基礎工事
4週目

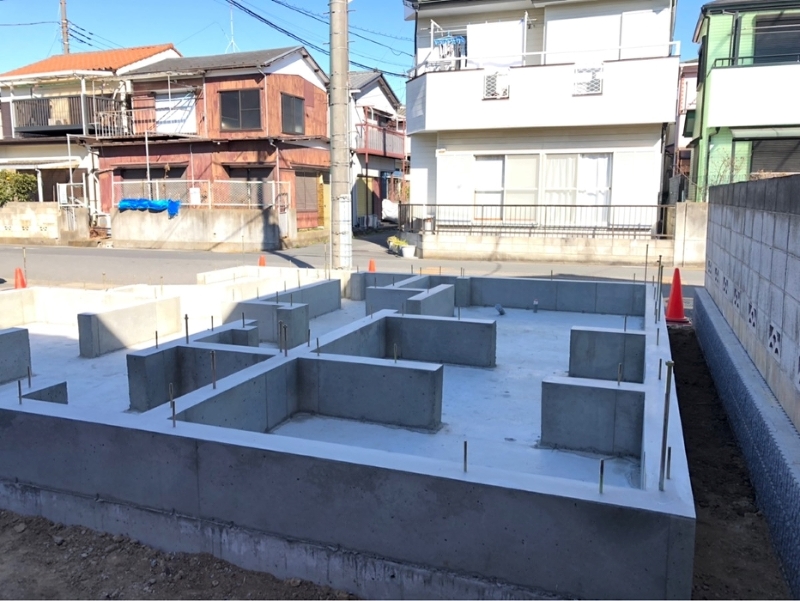

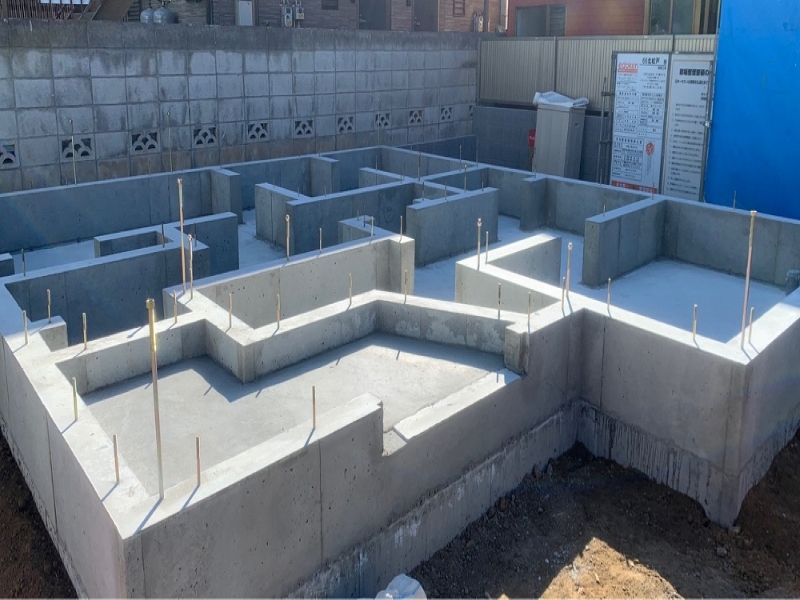

基礎完成しました!
基礎完成しました
3週目
ベースコンクリートが打設され、立上り型枠が組まれました

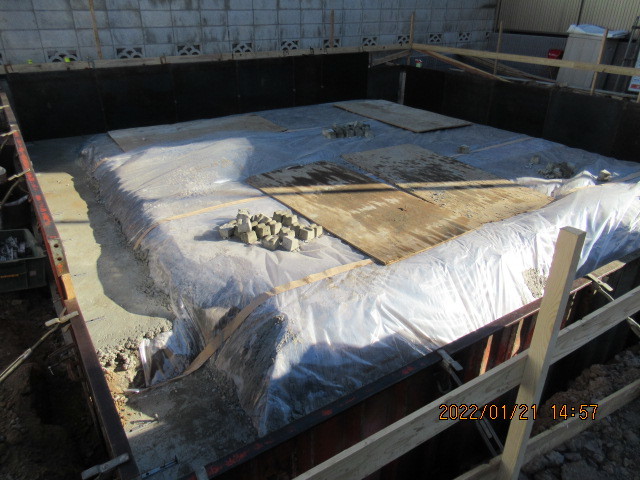

ベースコンクリートが打設され、立上り型枠が組まれました。

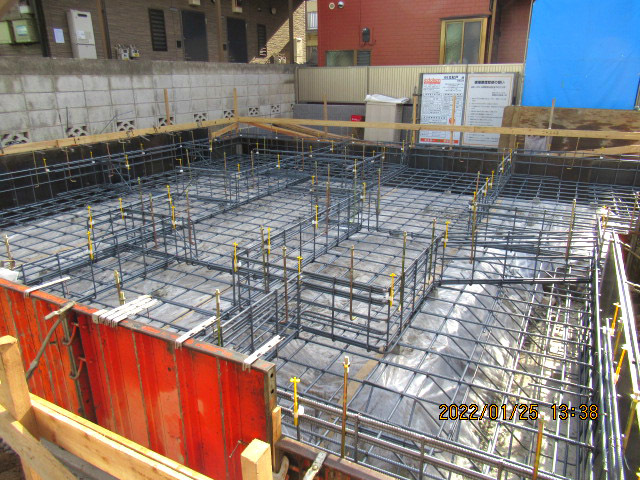

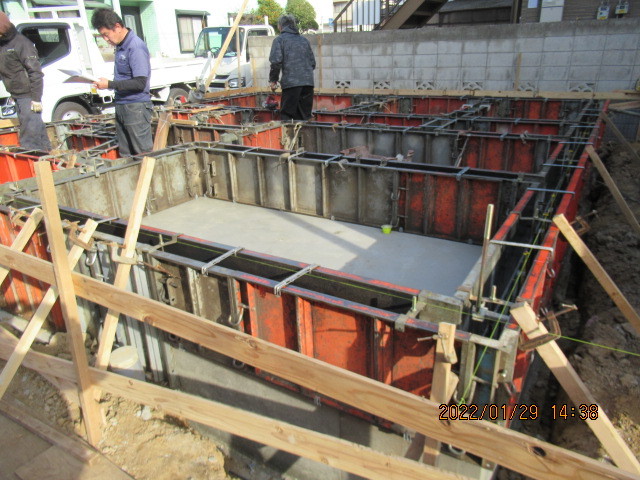

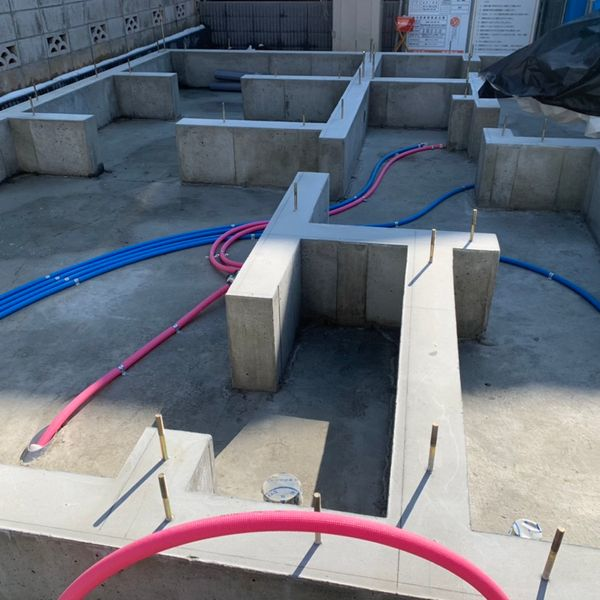

基礎配筋完了です。
2週目
割栗敷き、防止シート敷き完了です
割栗敷き、防止シート敷き完了です。
1週目

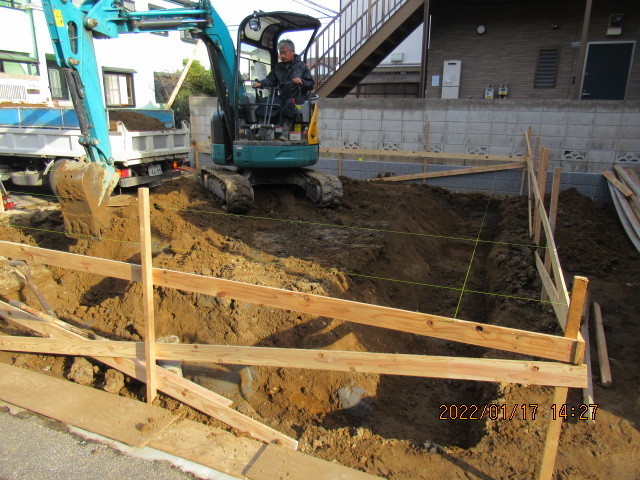

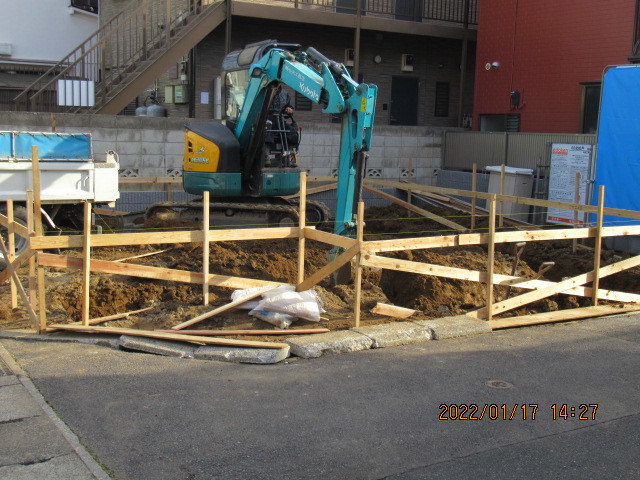

根切り、掘削作業中です
外観完成イメージ
地盤改良工事
地盤改良工事中です。
やり方が出されました。

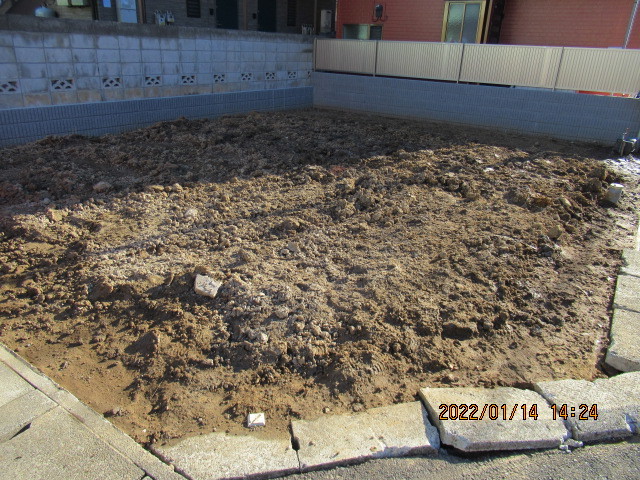

根切り、掘削作業中です。
